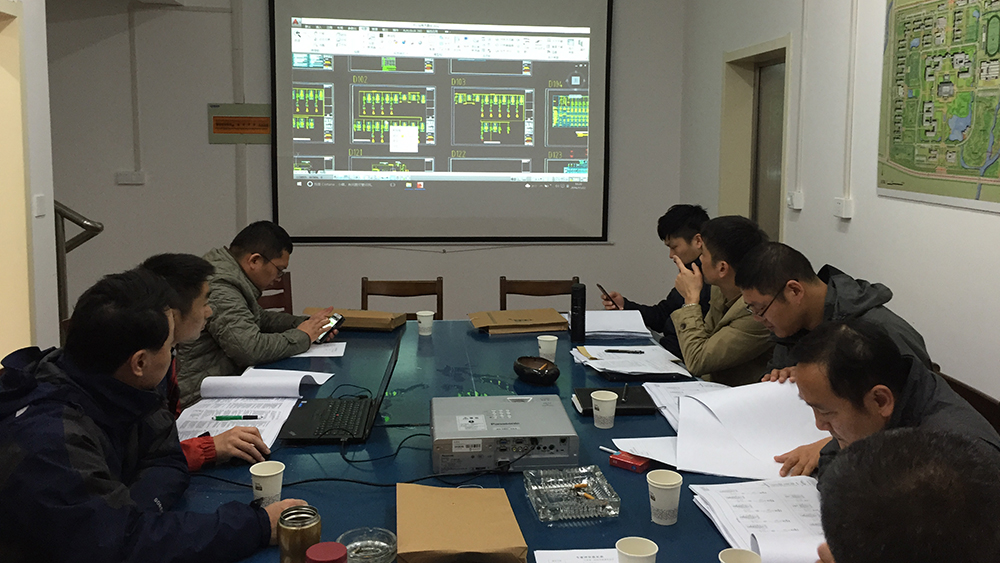

11月22日,溧水供电公司组织专家对我校溧水校区电力施工图纸进行评审,会议在溧水校区举行。基建处处长章长志主持会议。
东大设计院详细汇报了溧水校区1个高压开闭所和12个子配电站的电力设计方案、电力管网以及变配电设备的施工图设计方案,溧水供电公司的输电、用电调度、变电、运行维护等专业专家各抒己见,并从各自的专业和管理角度提出了合理化建议,要求东大设计院按照供电方案进行总体设计,具体包括:供电总负荷、进线计量与供电方案一致;中心站进线计量及进线总柜的电流互感器不同变比,需按供电方案的要求,并依据实际需要配置;做好电缆沟的排水,防范小动物进入;增加子站变压器的温度报警、跳闸保护方案等。
章长志对与会专家的指导帮助表示感谢,要求东大设计院根据专家提出的修改意见对电力设计施工图进行修改完善,加强与供电公司的沟通交流,尽快完成图纸审批工作。
