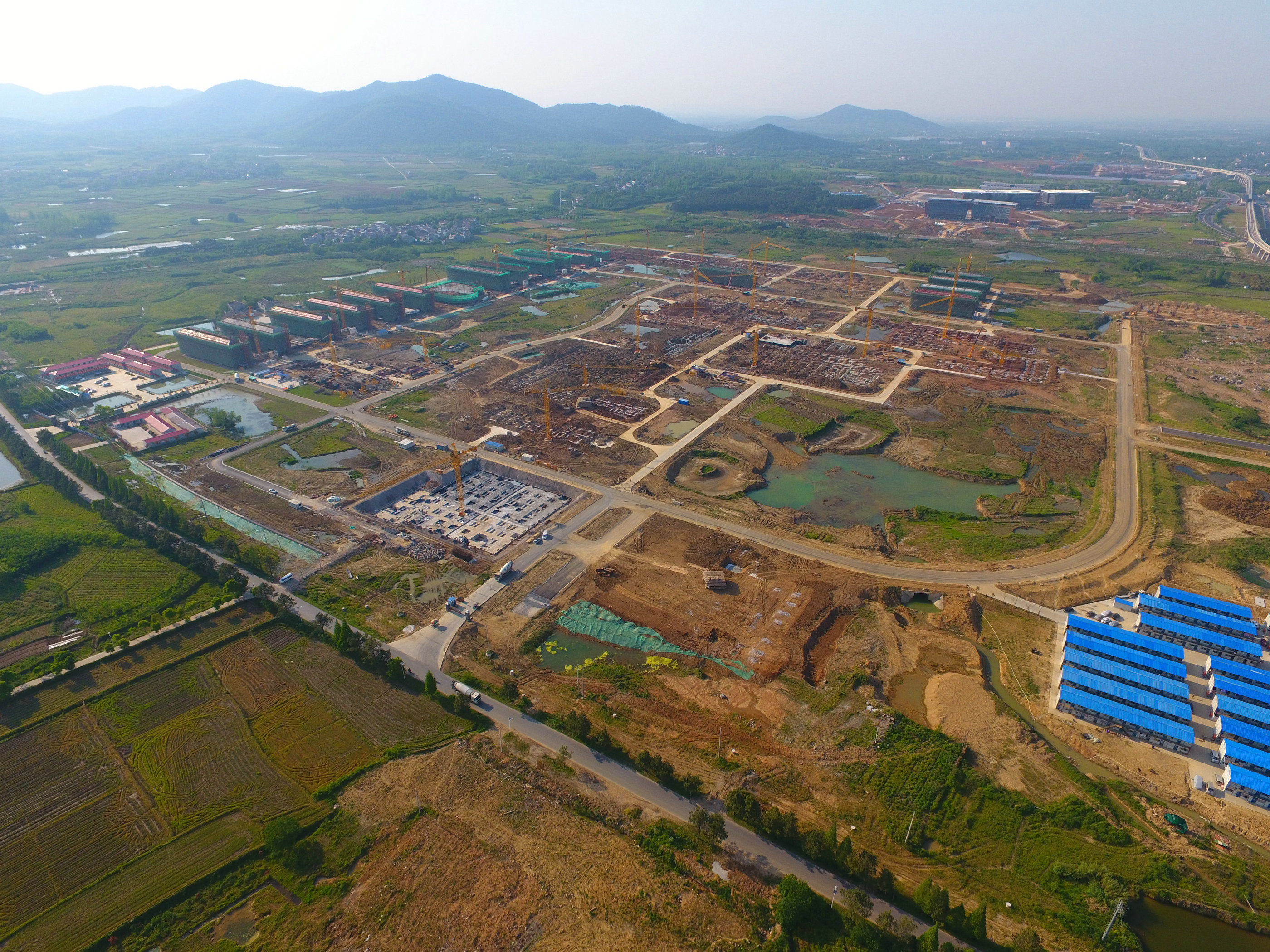

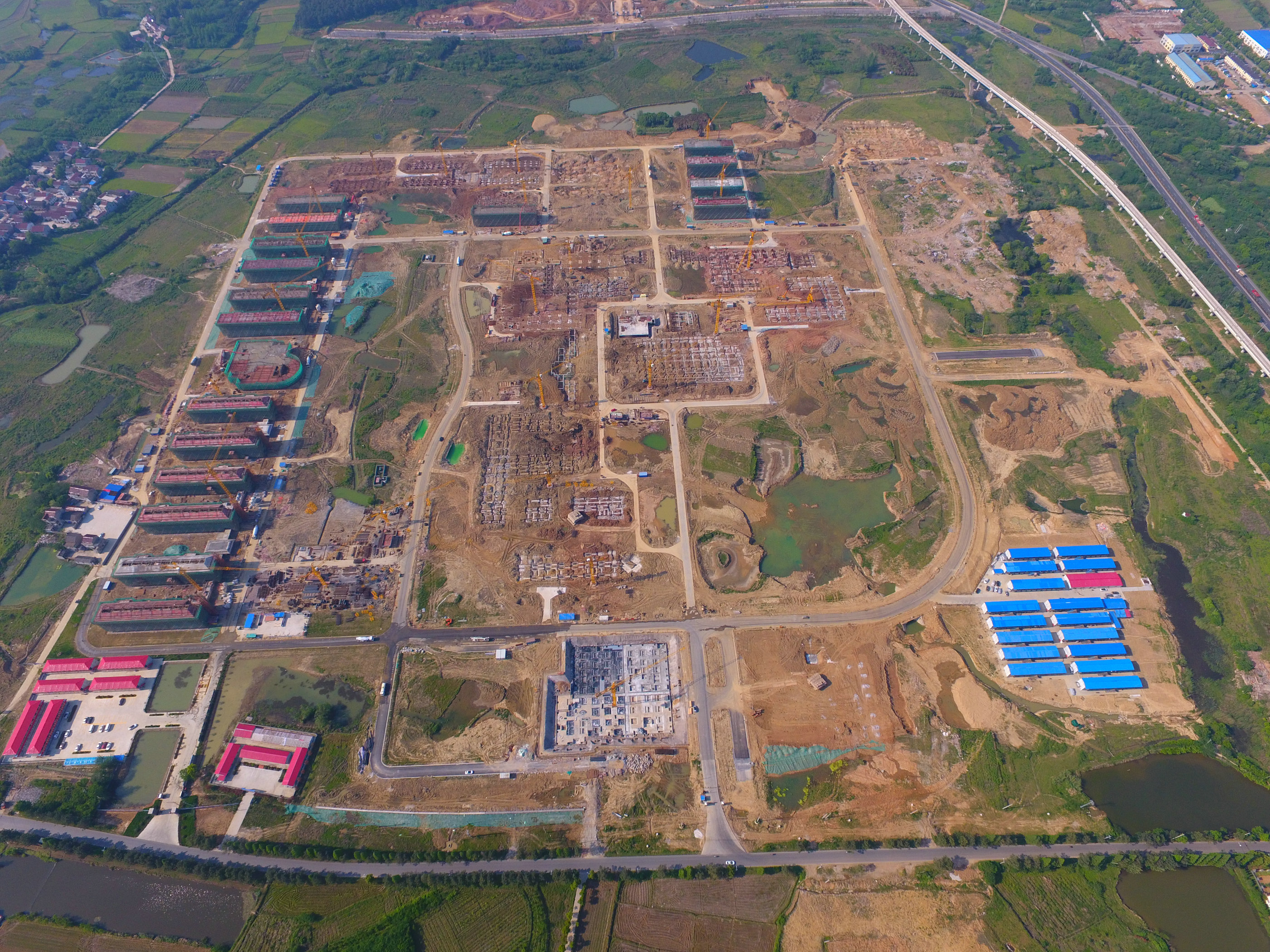

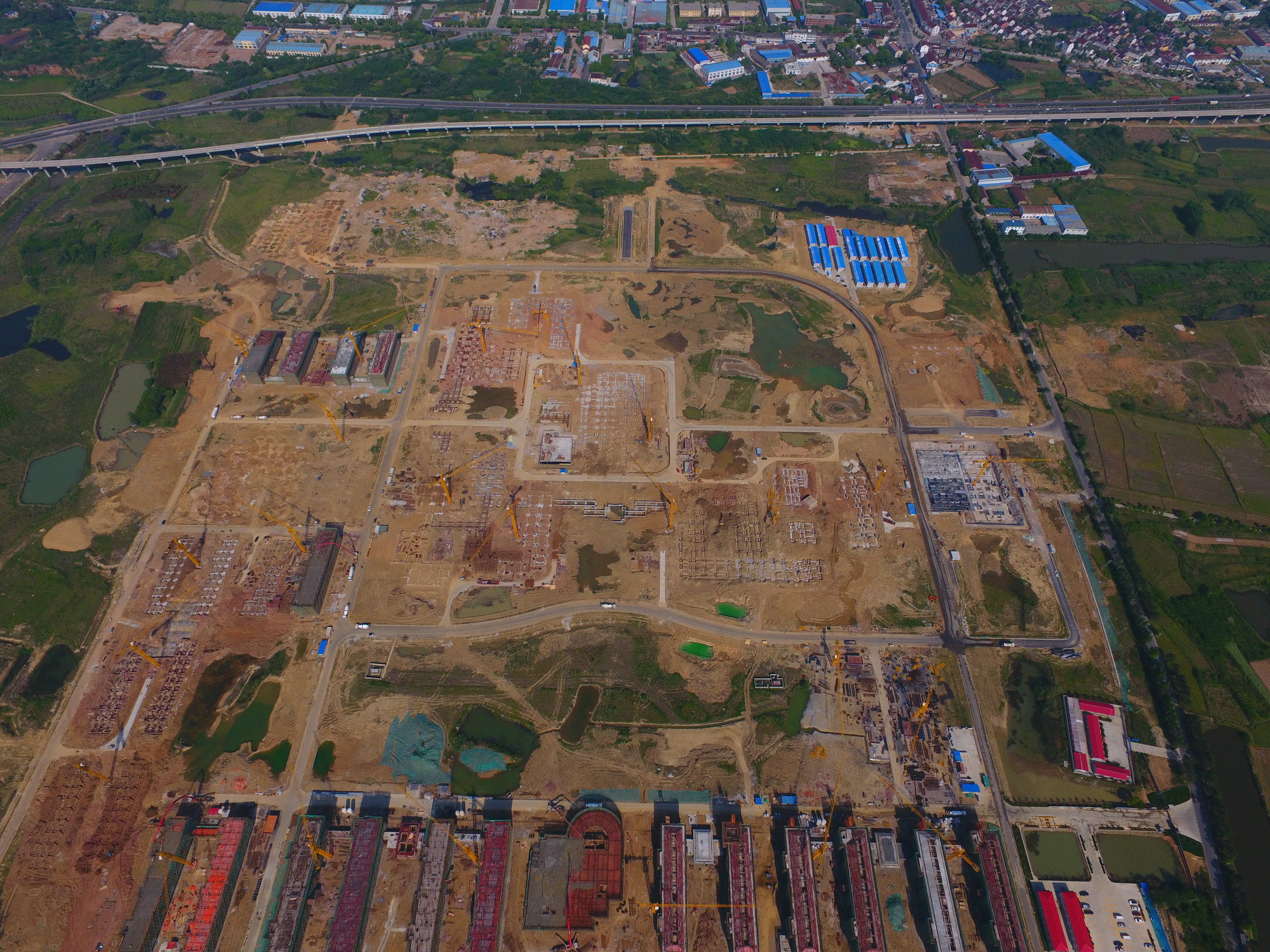

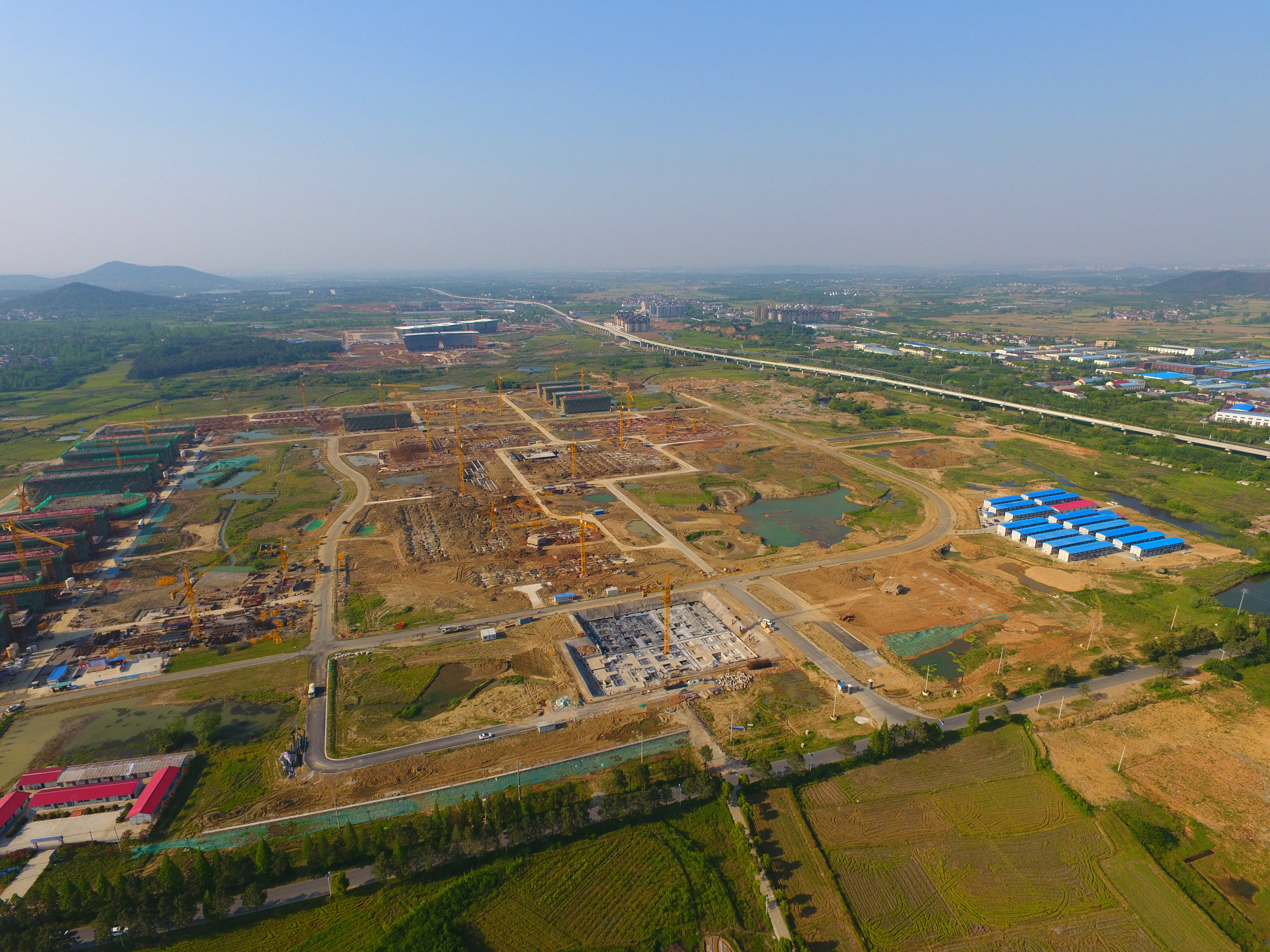

2017年4月29日,溧水校区建设正在全力推进,施工进展情况如下:
一、学生宿舍:
24幢学生宿舍已有15幢完成封顶,2幢已完成到第五层,7幢在进行基础开挖、垫层浇筑、承台浇筑。
二、教学区域:
图文信息中心、报告厅、公共教学楼、文科楼、理科楼桩基施工已全部完成,堆载和小应变检测已经完成,正在进行基础开挖、垫层浇筑、基础承台浇筑、钢筋绑扎、模板制作。消防水池浇筑完成、防水卷材已铺设完成。
三、行政楼和艺术中心
行政楼已完成桩基施工,地下人防工程已完成砖胎模施工、承台浇筑,现已完成防水卷材铺设。艺术中心桩基施工已完成,现进行堆载检测。
四、后勤附属用房、留学生公寓已完成桩基工程施工。
五、青年教师公寓和编外员工宿舍正在进行桩基施工,已近完成。
