一、 上周完成情况
1. 场地坐标及方格网测量完成;
2.河塘清淤完成至70%;
3. 现场施工道路完成至80%;
4. 办公区临时设施完成;
5. 7#宿舍组团承台模板完成50%,基础钢筋完成80%;
6. 完成3台塔吊基础,累计完成13台;
7. 5#、6#宿舍组团土方开挖、垫层浇筑完成70%;

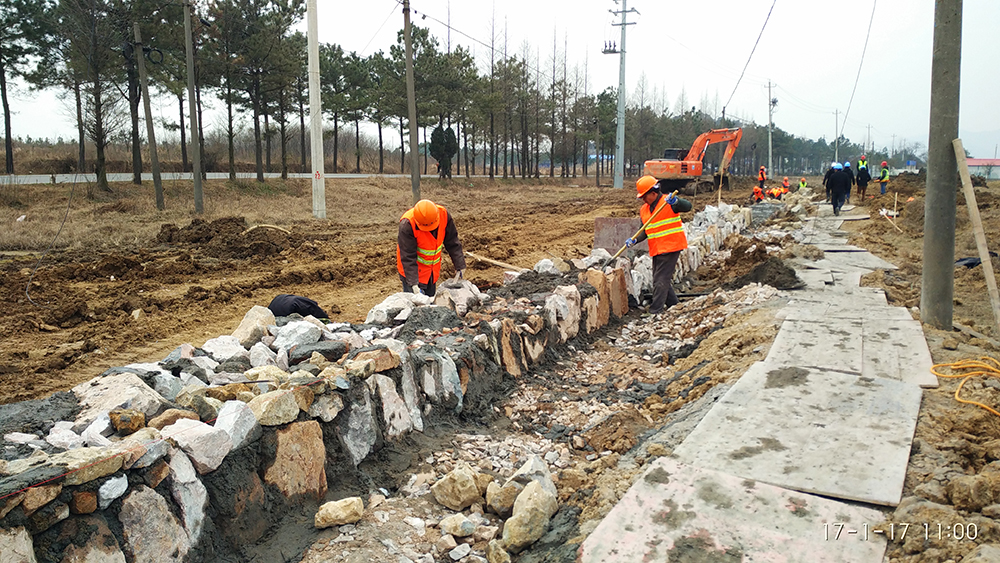

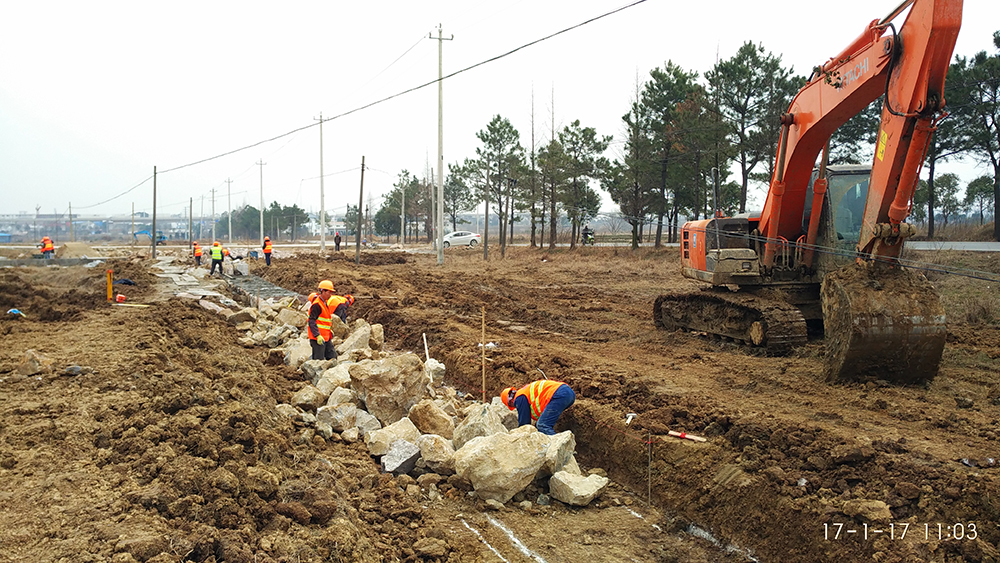

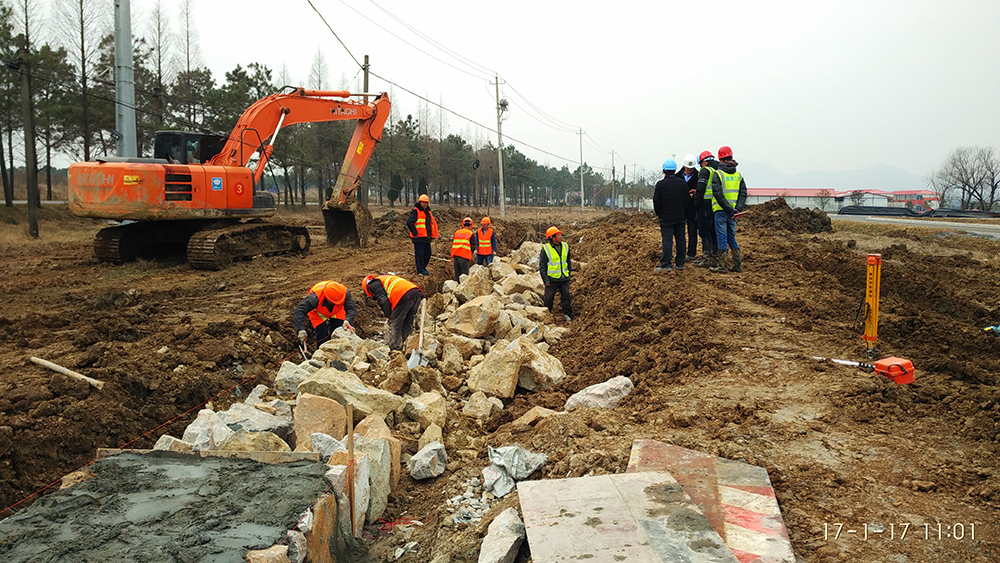

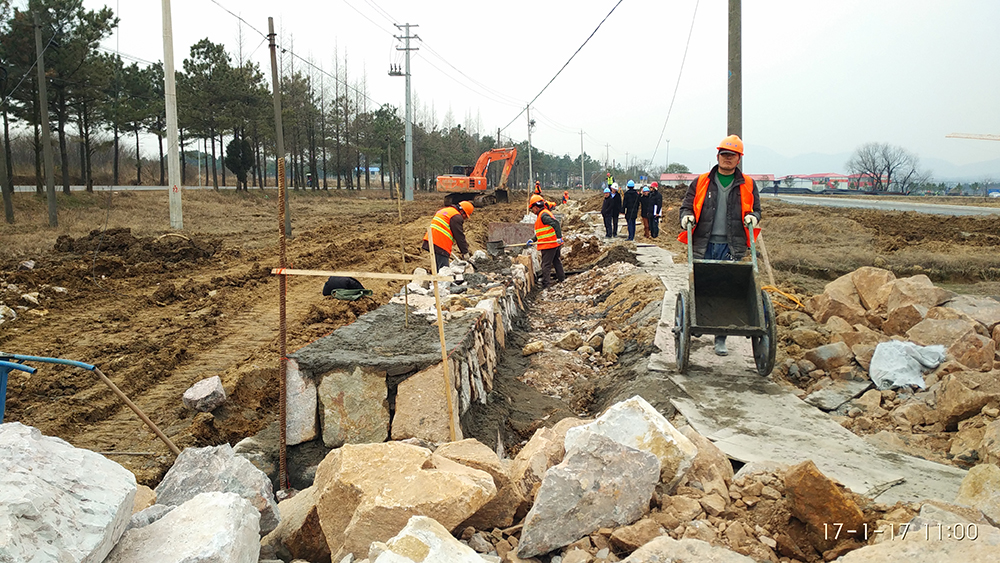

8. 围墙开始施工;



二、本周工作计划
1. 二食堂桩基工程完成;
2. 7#宿舍组团7-1,7-2基础钢筋绑扎完成,砼浇筑完成;
3. 6#宿舍组团6-1,6-2基础钢筋绑扎完成,砼浇筑完成;
4. 5#宿舍组团5-1,5-2,5-3,5-4土方开挖结束,砂石回填完成,垫层完成70%;
5. 1#宿舍组团1-1,1-2砂石回填结束,垫层浇筑完成;
6. 行政楼灌注桩计划完成50根,累计完成81根,剩余完成131根;塔吊桩(5根)完成;
7. 一食堂计划完成灌注桩25~30根;
8. 围墙基础完成100m,累计完成150m;
9. 现场计划购进土方20000~25000m³,用于回填2#,3#,4#宿舍组团;
10. 完成2台塔吊安装,累计完成3台,剩余26台;
11. 河塘清淤完成至80%;
12. 现场施工道路完成至90%。
