溧水校区建设简报(2017年第4期)
发布时间: 2017-01-23 浏览次数: 823

一、 上周完成情况

1.   二食堂桩基工程完成;

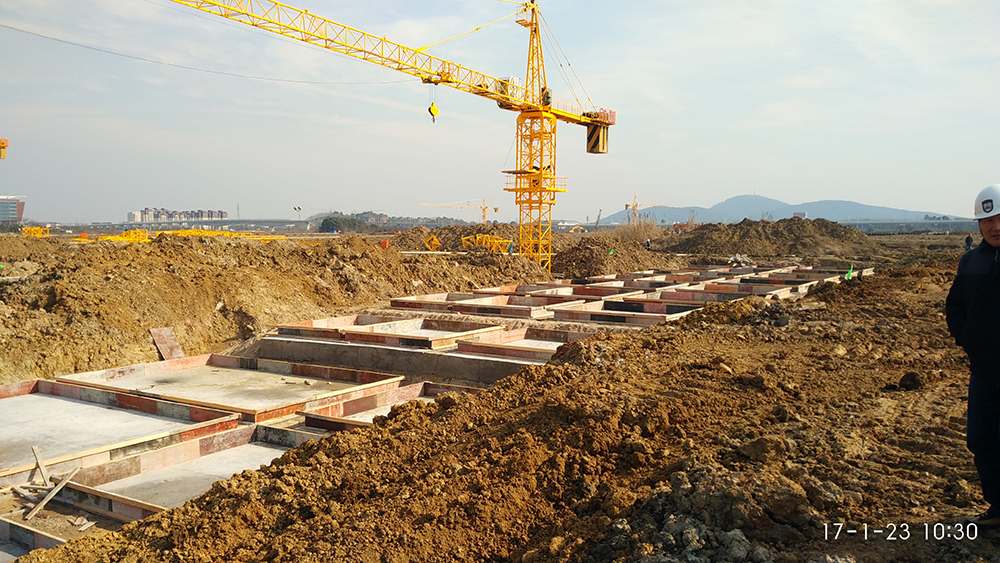

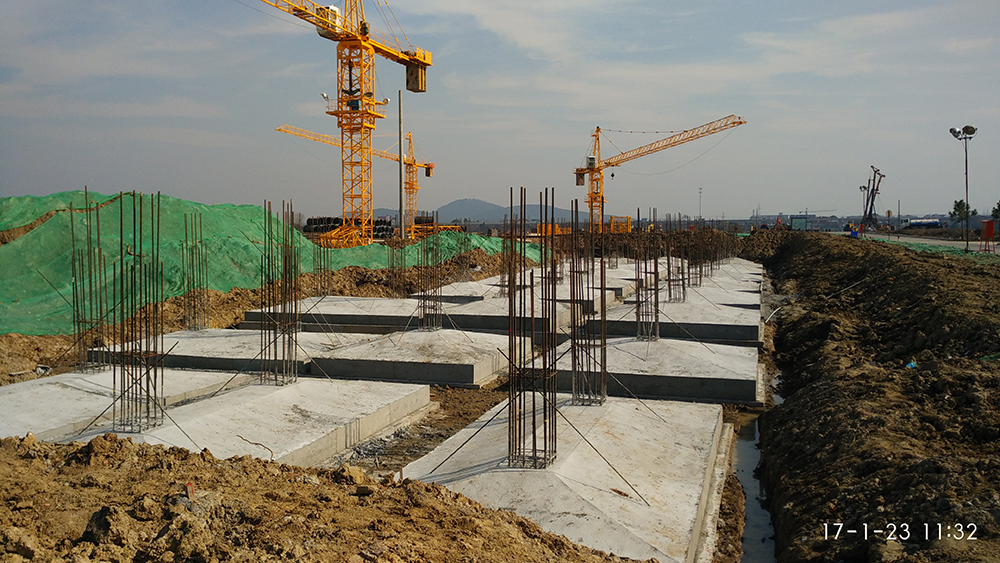

2.   7#宿舍组团承台砼浇筑完成;

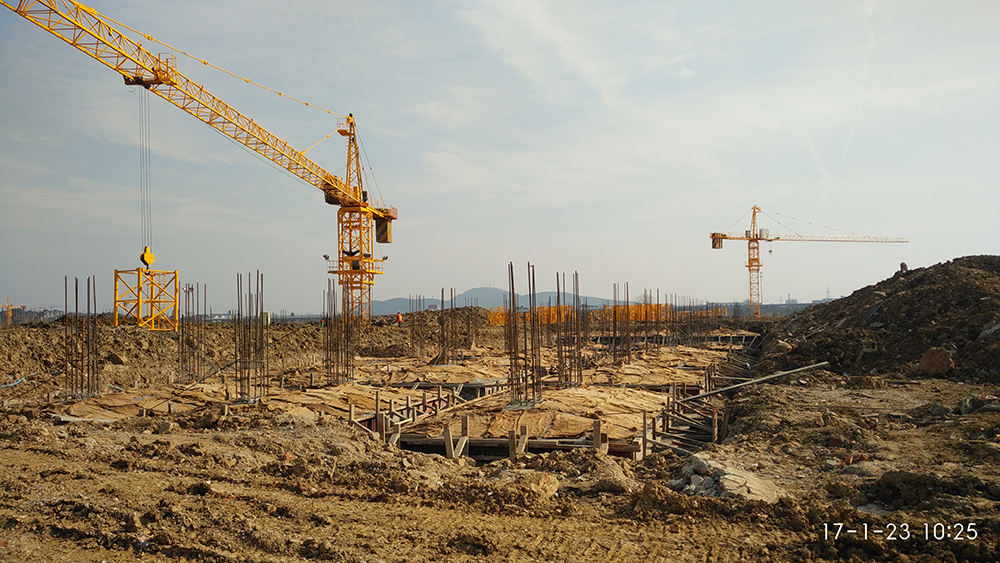

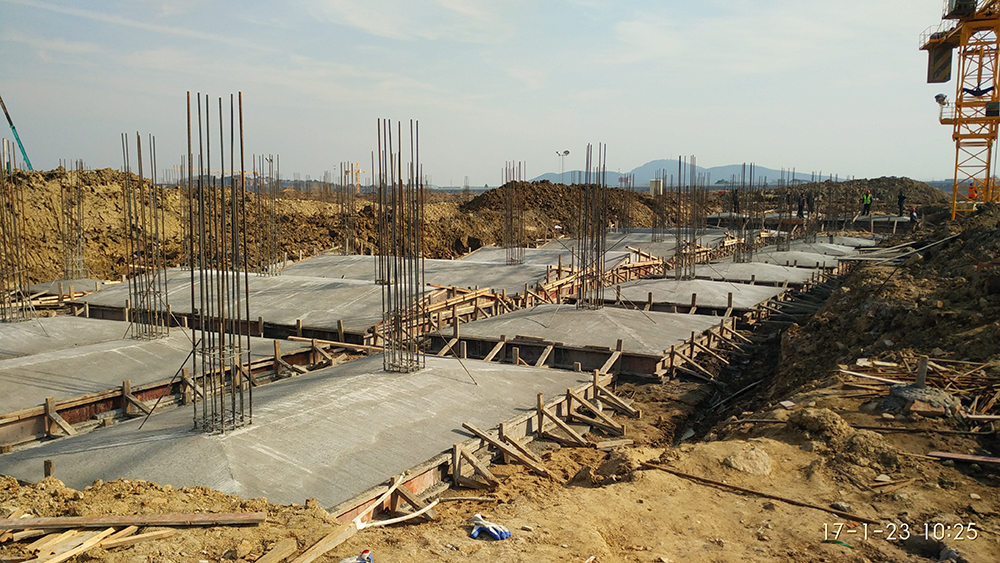

3.   6#-1,6#-2基础钢筋绑扎完成,砼浇筑完成;

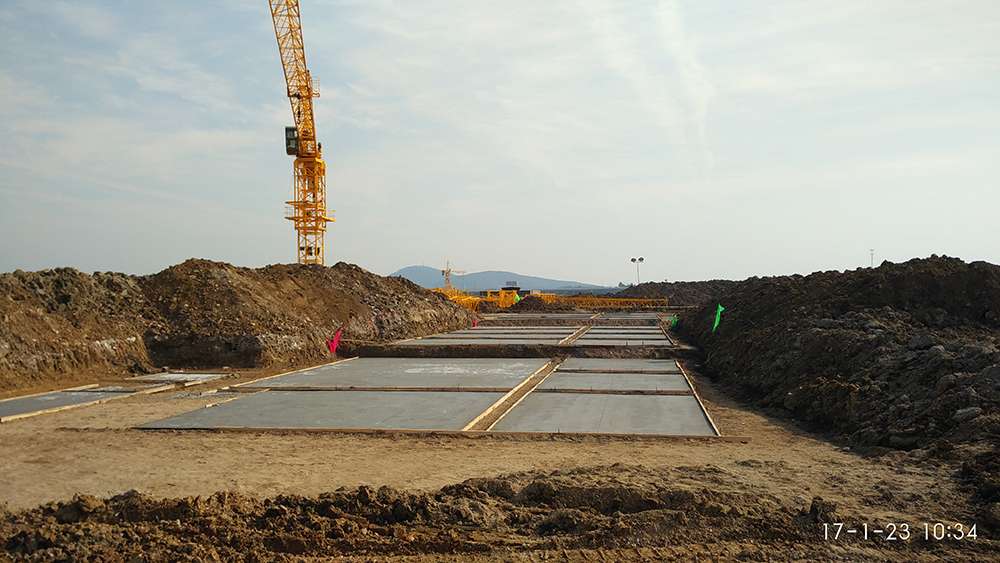

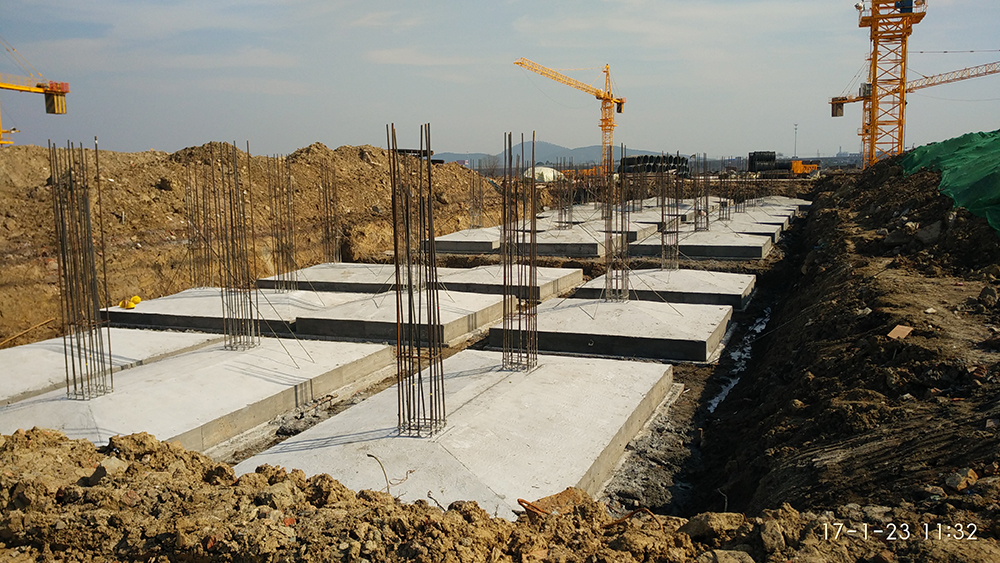

4.   5#组团除5-4垫层完成至7轴,其余单体垫层均浇筑完成;

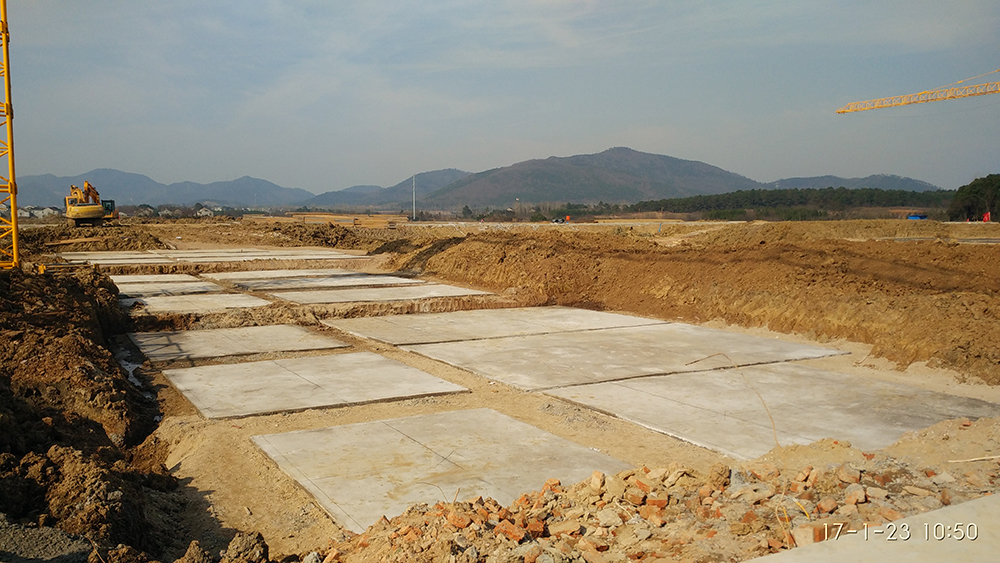

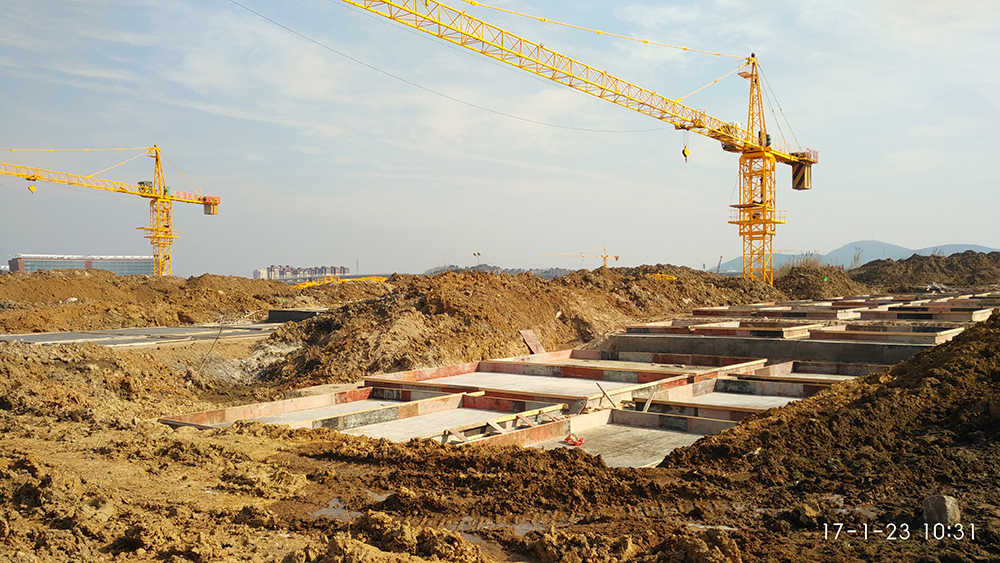

5.   1#组团除1#-3外其余单体均完成砼垫层浇筑;

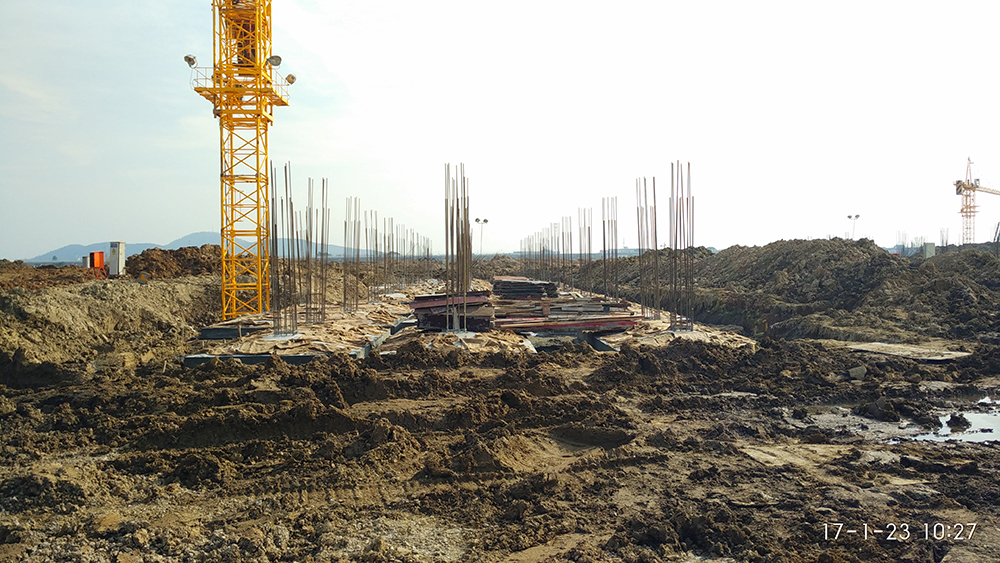

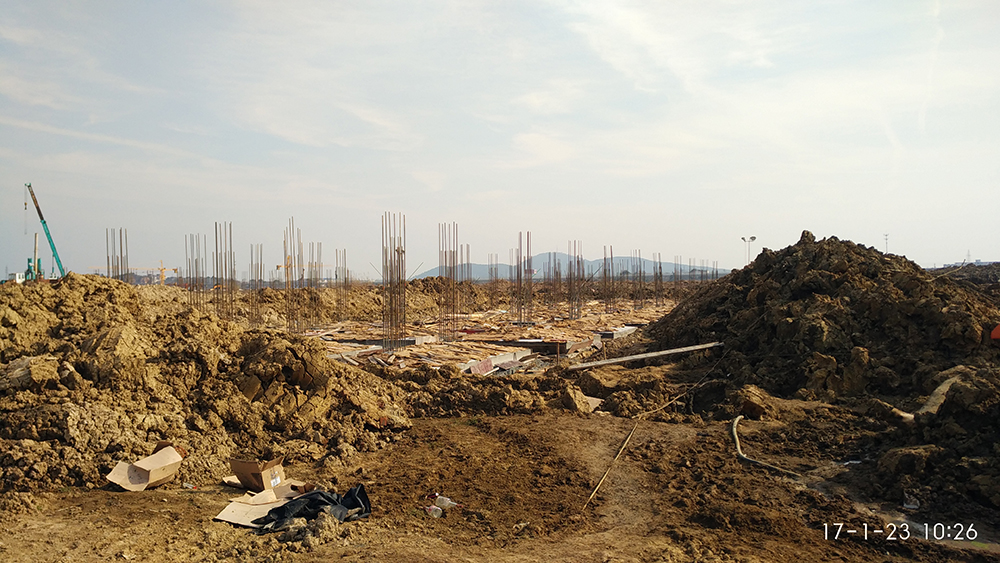

6.   行政楼灌注桩完成96根(另加5根塔吊桩);

7.   一食堂完成12根灌注桩;

8.   围墙累计完成后150m

9.   现场外购土方16000~20000m³,用于2#3#4#组团回填;

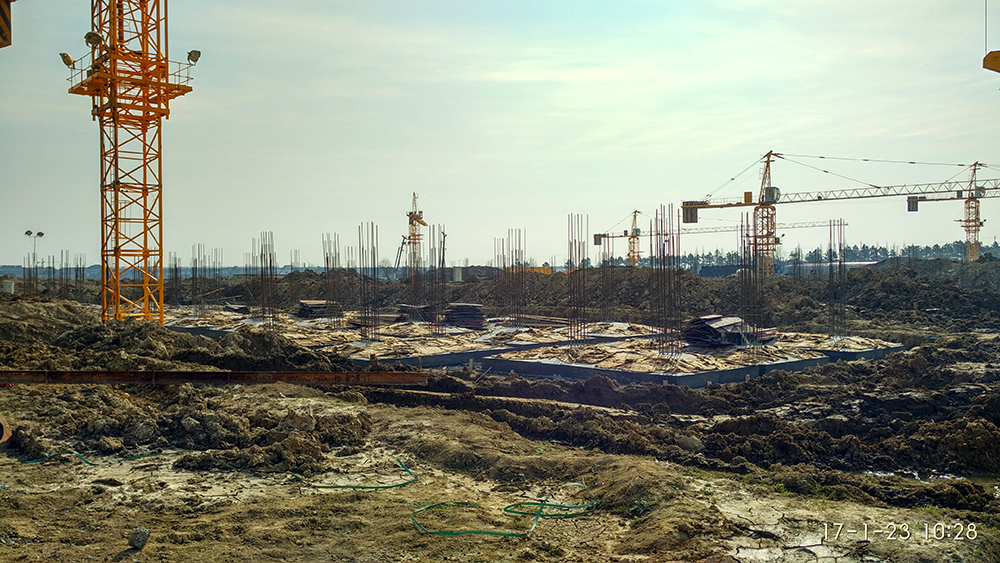

10.  完成9台塔吊安装;

11.  合同清淤完成至80%

12.  现场施工道路完成至90%

一、 本周工作计划

春节假期,无施工安排。
