一、 现场人员
管理人员72人 、桩基班组25人、瓦工班组111人
木工班组185人 、水电班组25人、土方班组 15人
钢筋班组115人、临时设施17人 、直属队13人
合计:578人
二、 大型机械设备在场情况
塔吊已进场7台,现场有挖掘机11台、土方运输车15台、静压桩机计划进场1台共计2台、移动式高速钻孔钻机6台。
三、 主要材料进场情况
钢筋计划进场500t,累计进场1600吨。预应力管桩已进场2800米。累计进场8100米。
四、 上周完成情况

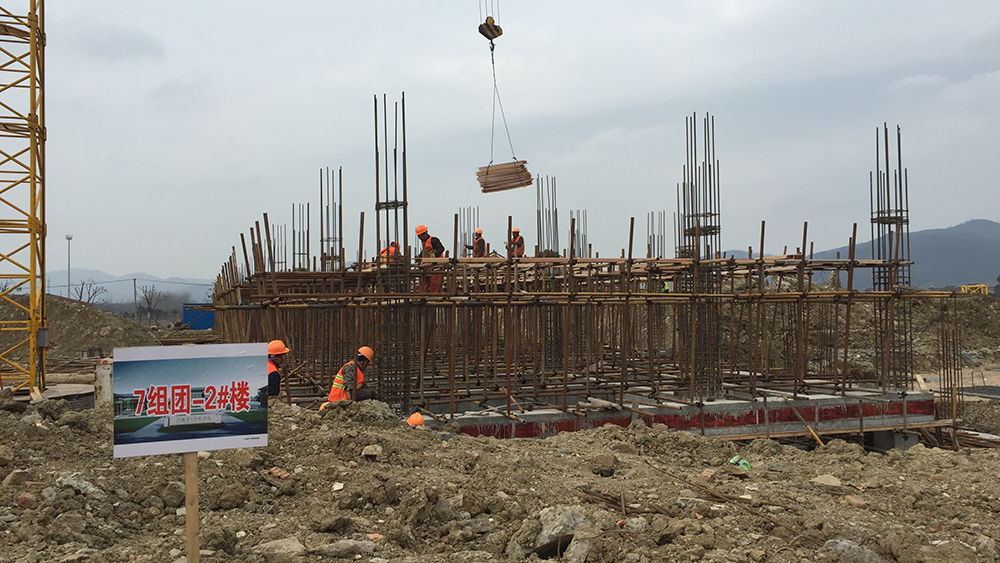

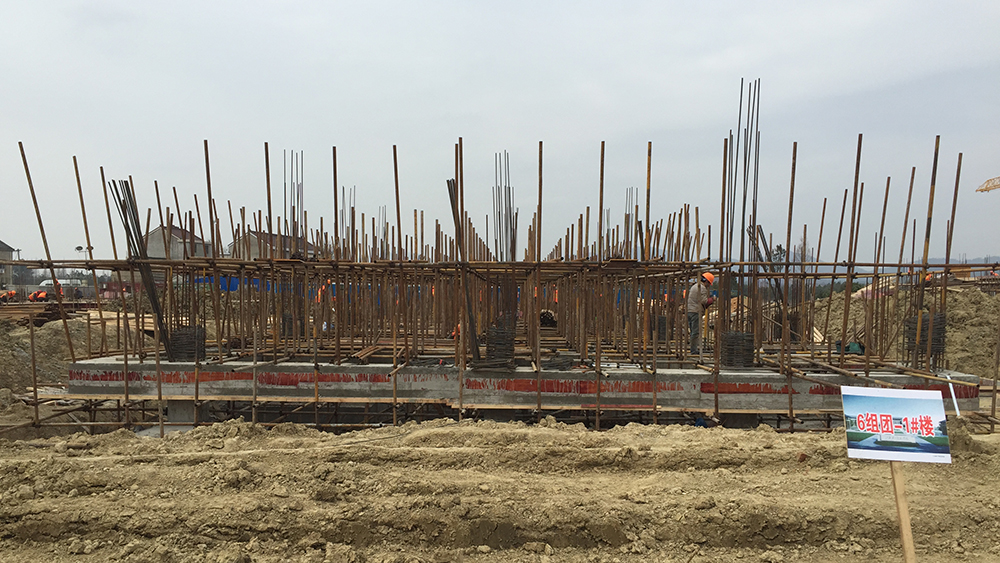

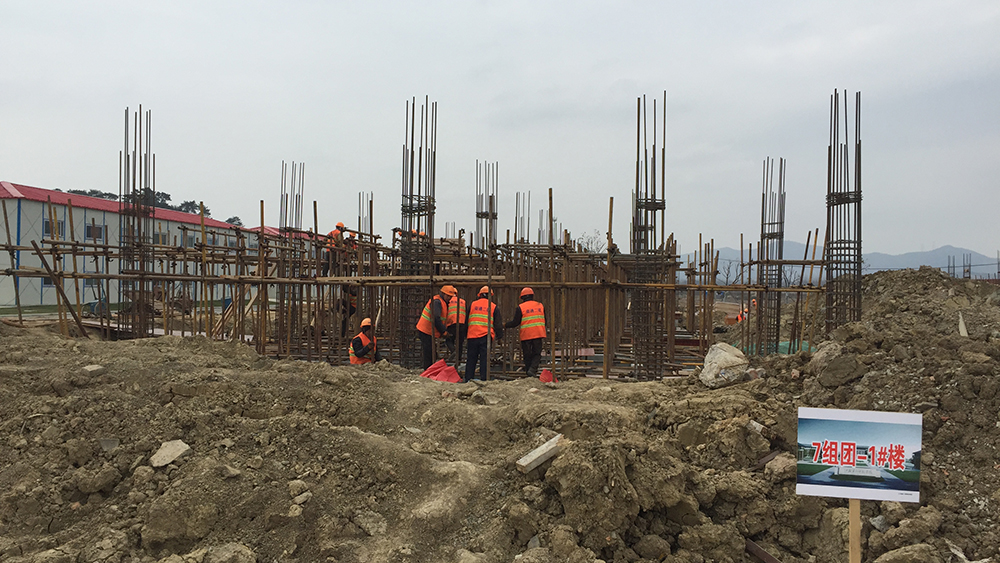

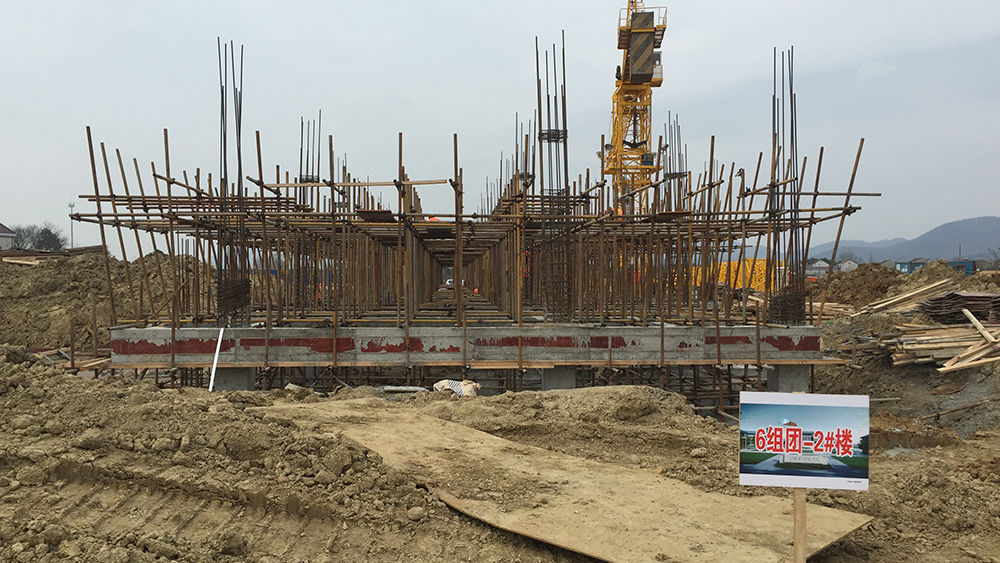

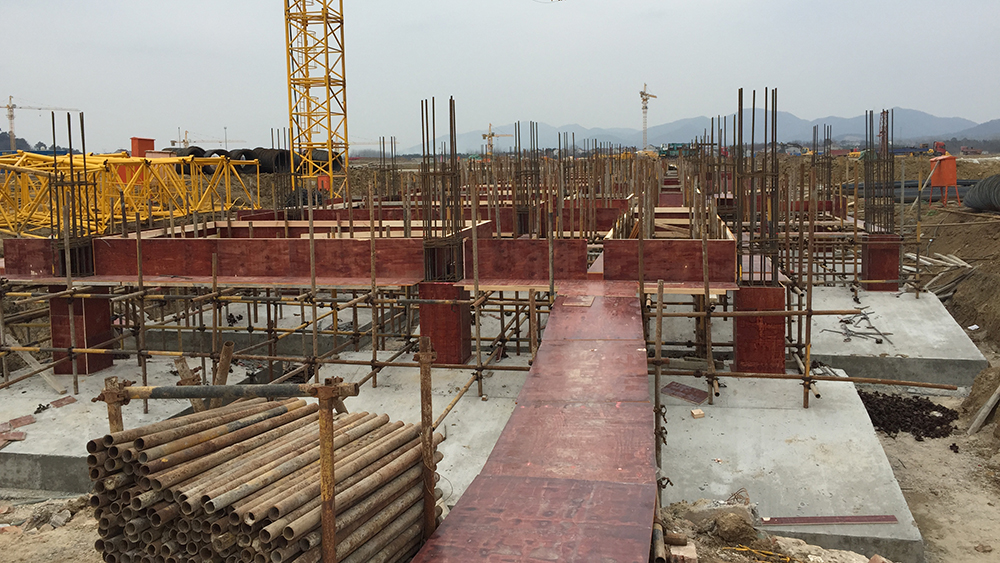

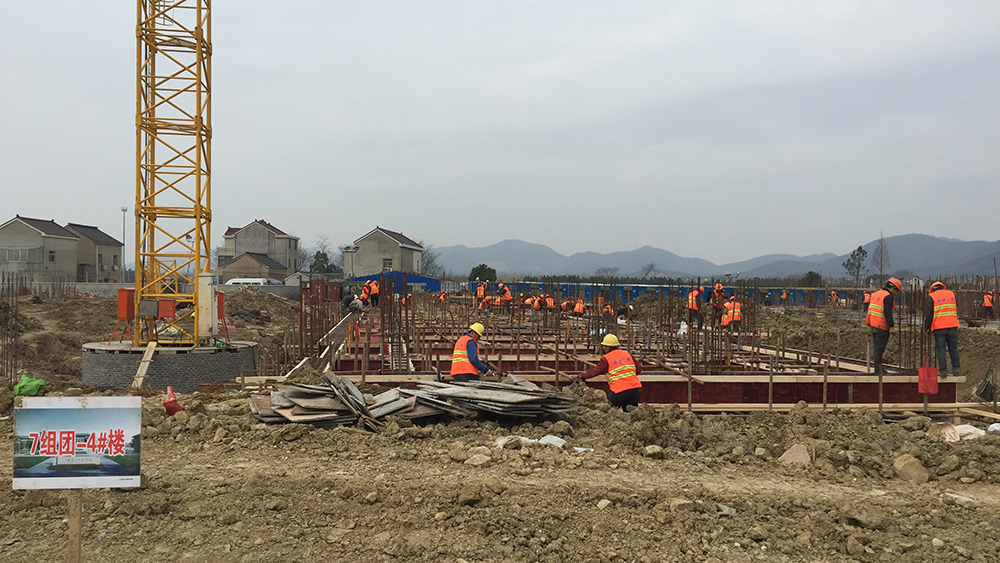

1. 7#-1、7#-2、6#-1、6#-2基础梁模板结束、钢筋绑扎完成、砼浇捣结束。

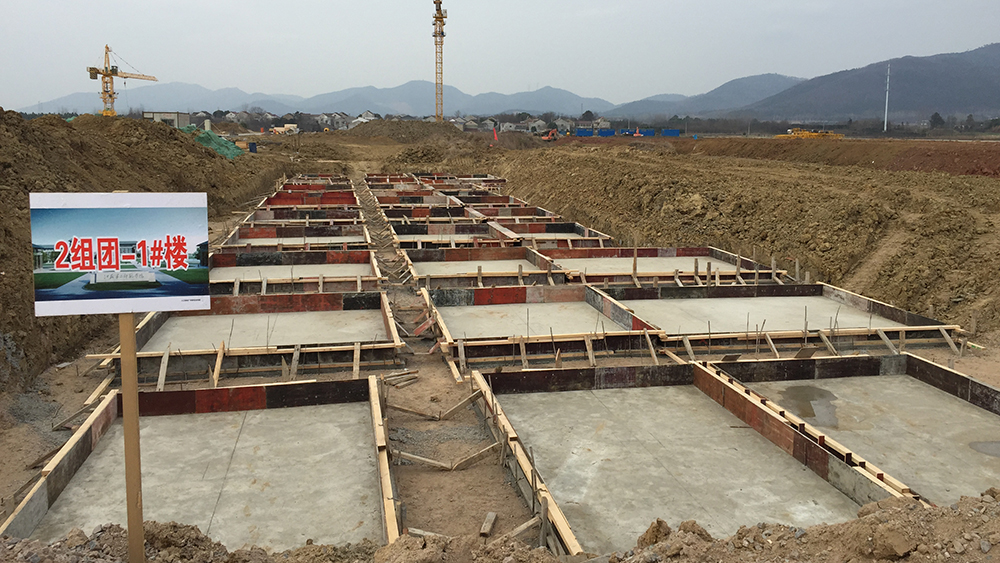

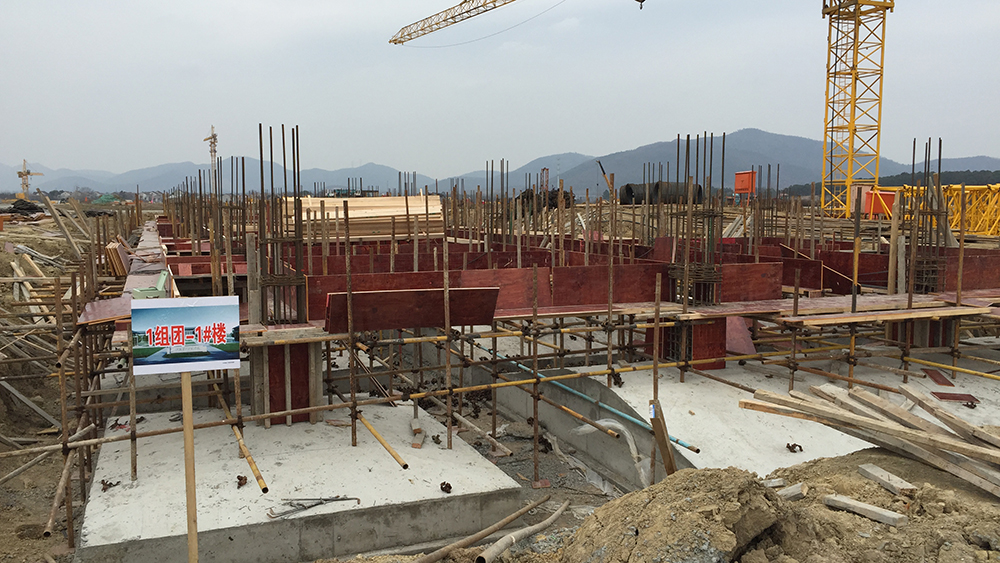

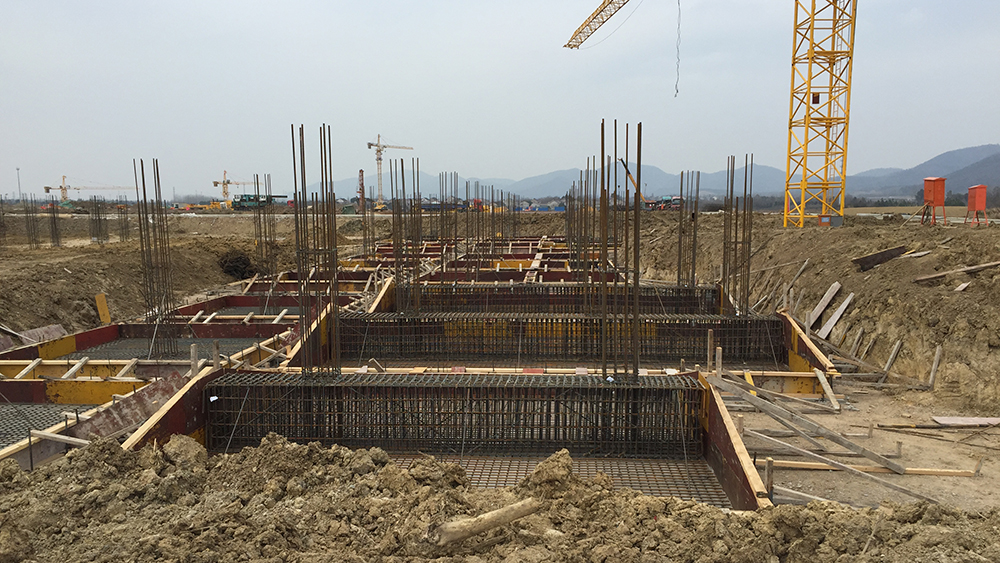

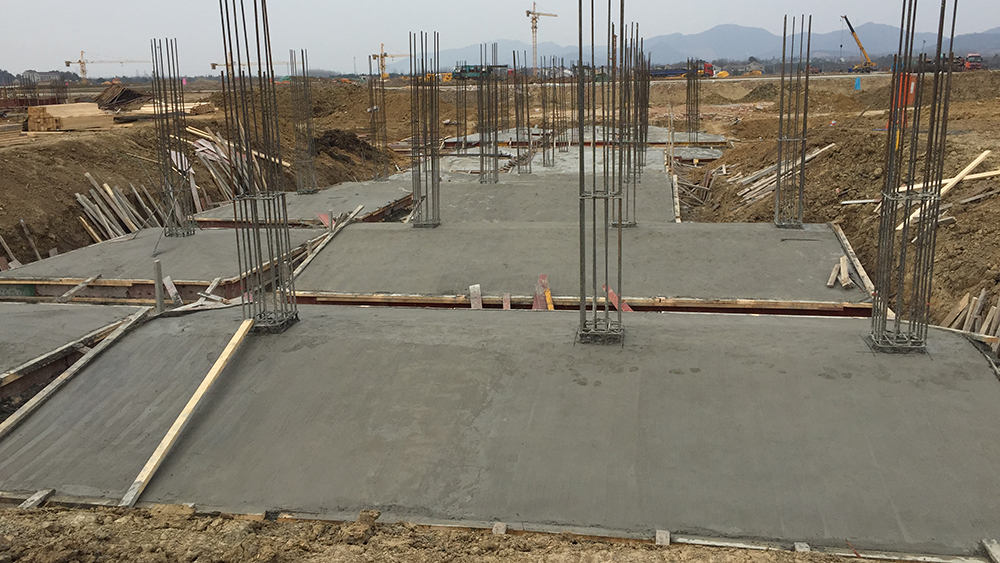

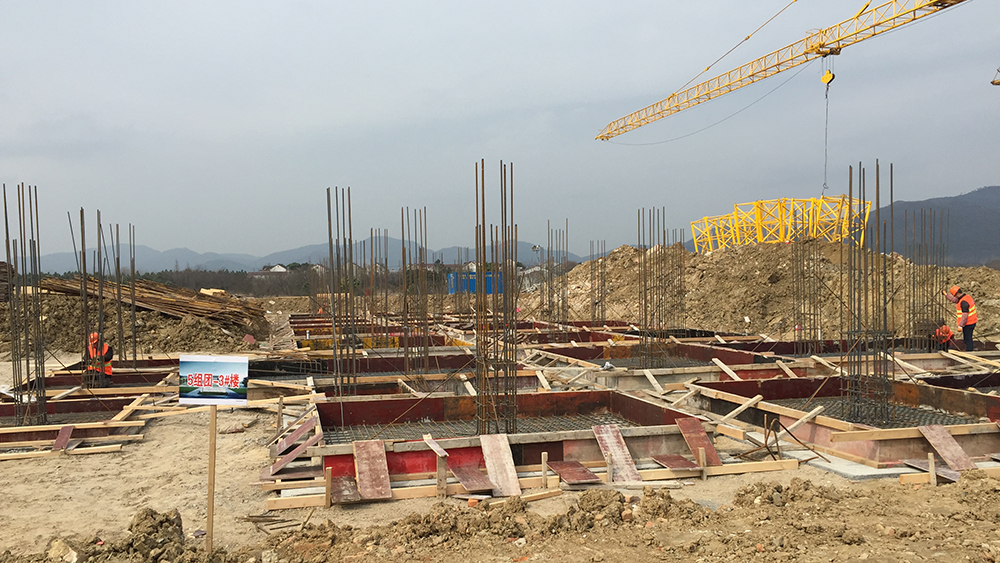

2. 1#组团1-1、1-2栋基础承台模板完成、钢筋结束、砼浇捣结束。

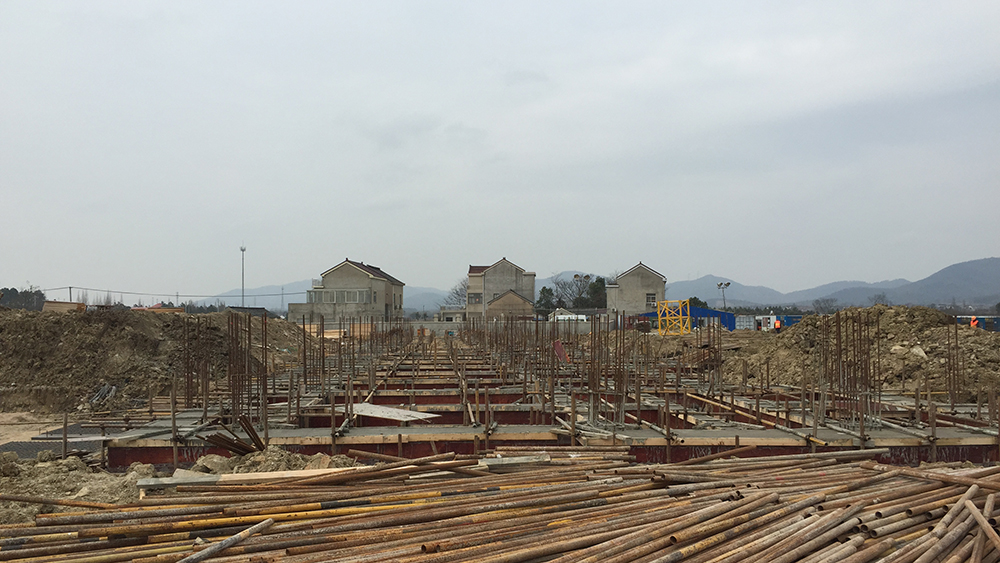

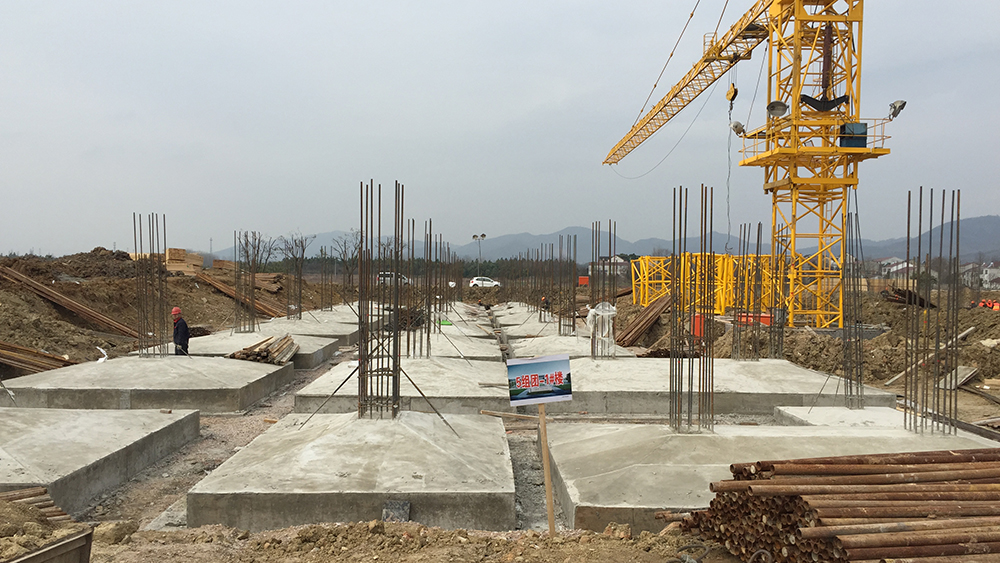

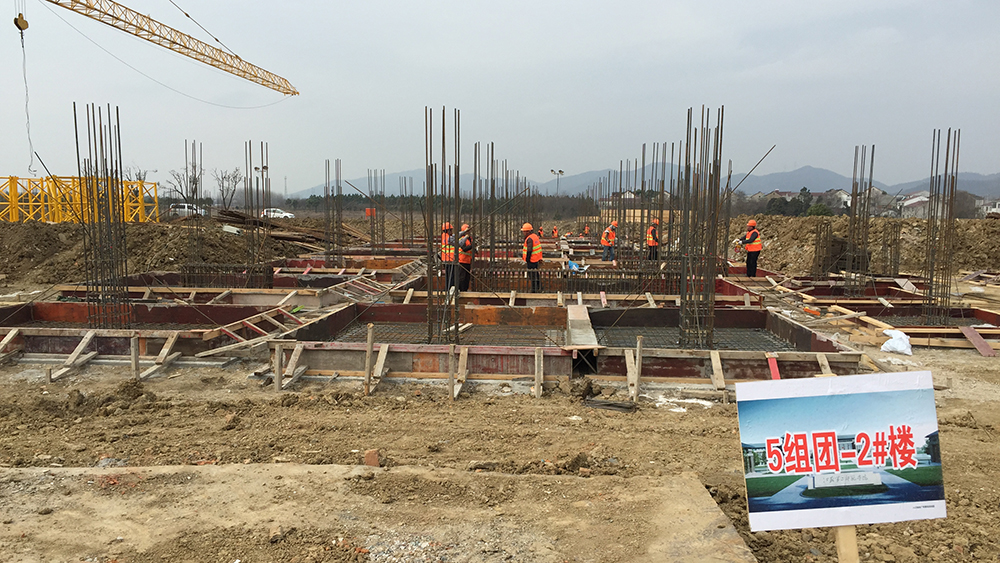

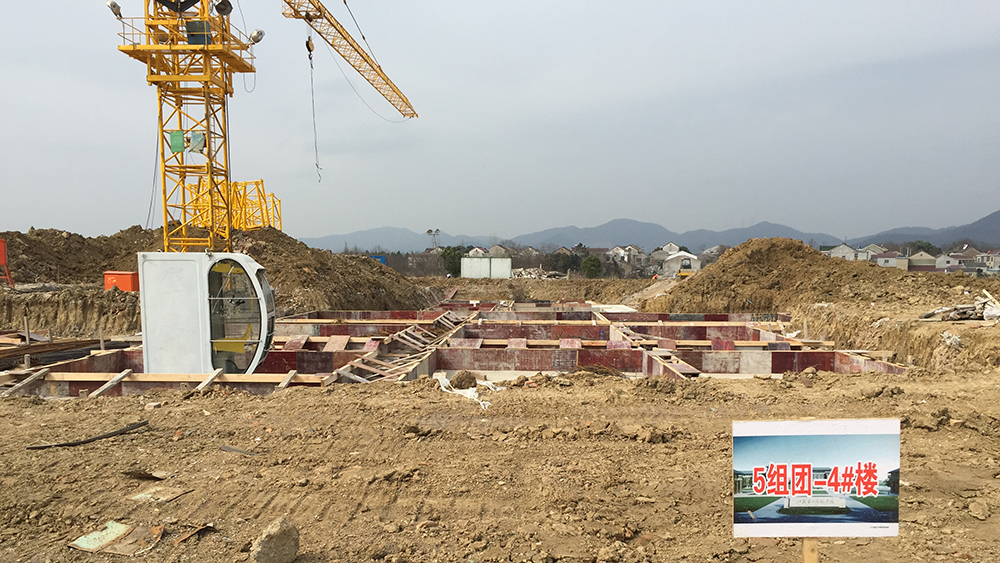

3. 5#-1承台砼结束,5#-2、5#-3、5#-4基础承台、模板、钢筋绑扎结束。

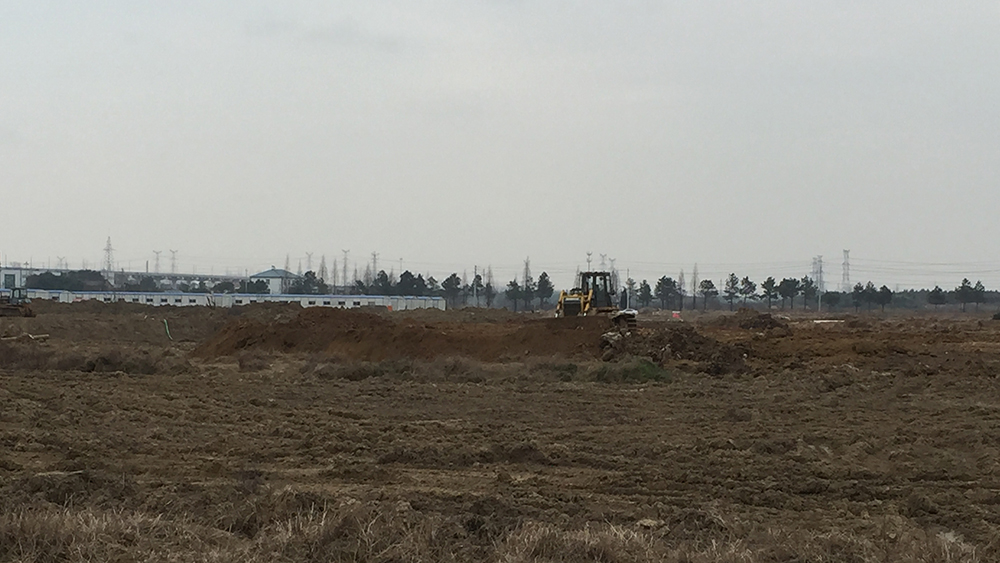

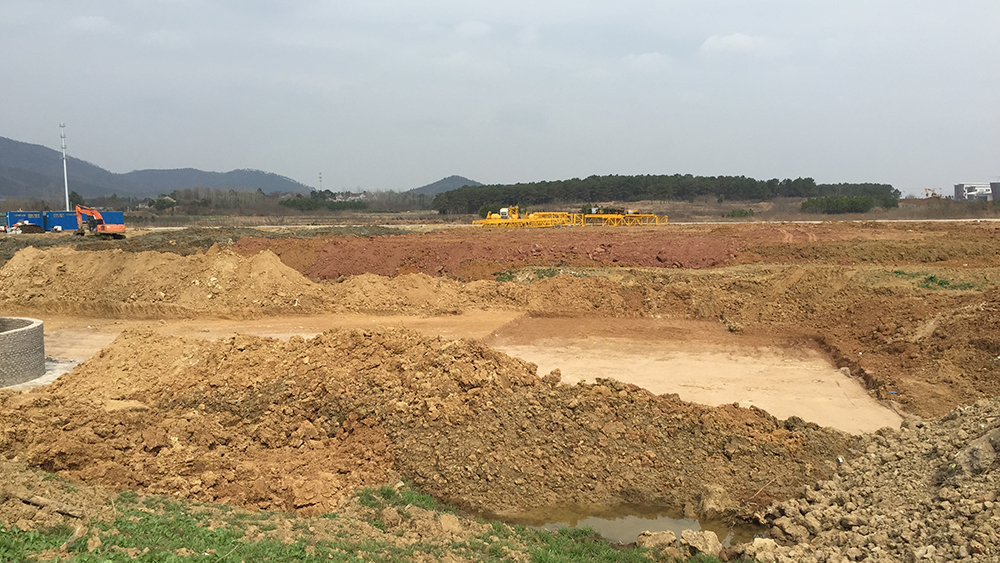

4.2#宿舍组团2-1栋土方开挖完成,垫层完成。

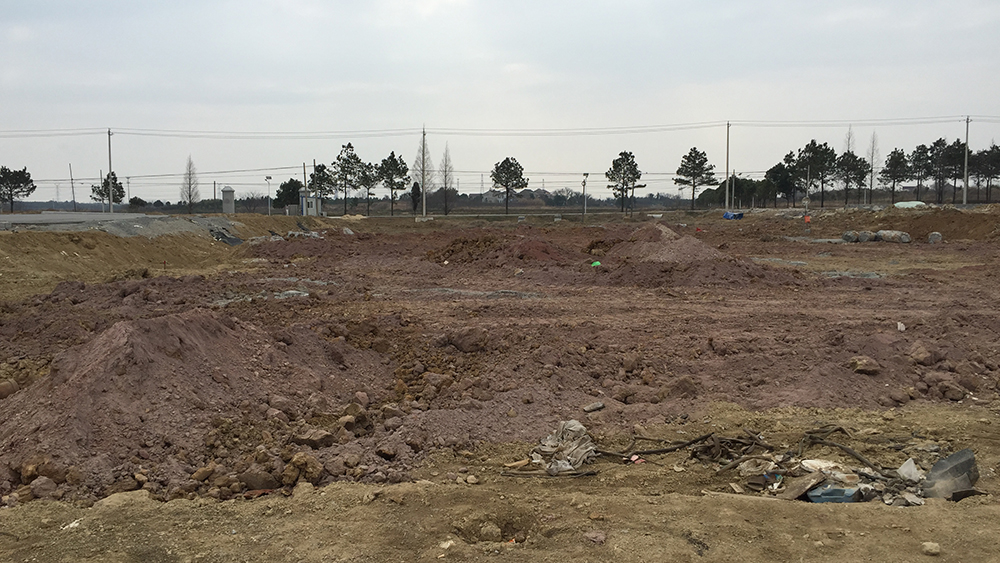

5.4#宿舍组团4-1栋土方开挖完成。

6.行政楼旋挖灌注桩完成。

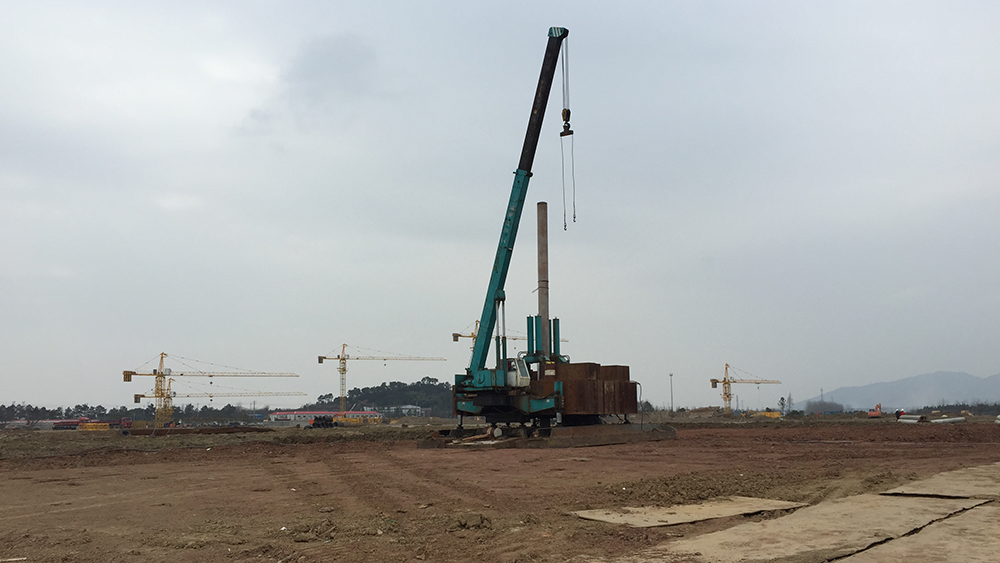

7.公共教学楼静压桩累计完成108根,剩余242根。

8.完成9台塔吊检测(1、2、3、4、5、13、16、28、29)。
9.安装3台塔吊(6、22、24),完成5台塔吊基础(8、9、10、21、23、25)。
10.合同清淤完成至85%。
11.现场计划购进土方1.5万方,用于回填文科学院、4#组团、2#组团、3#组团。
