一、 现场人员
管理人员72人 、桩基班组25人、瓦工班组135人
木工班组195人 、水电班组25人、土方班组 15人
钢筋班组155人、临时设施10人 、直属队13人
合计:645人
二、 大型机械设备在场情况

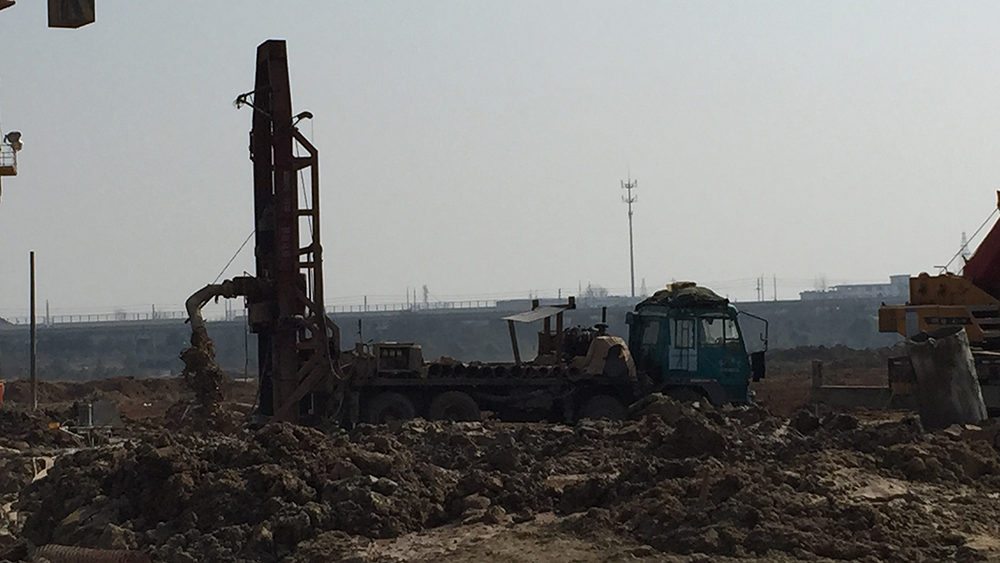

塔吊已进场7台,现场有挖掘机11台、土方运输车15台、静压桩机1台、移动式高速钻孔钻机6台。
三、 主要材料进场情况
钢筋计划进场400t,累计进场2000吨。预应力管桩已进场2800米。累计进场10300米。
四、 上周完成情况

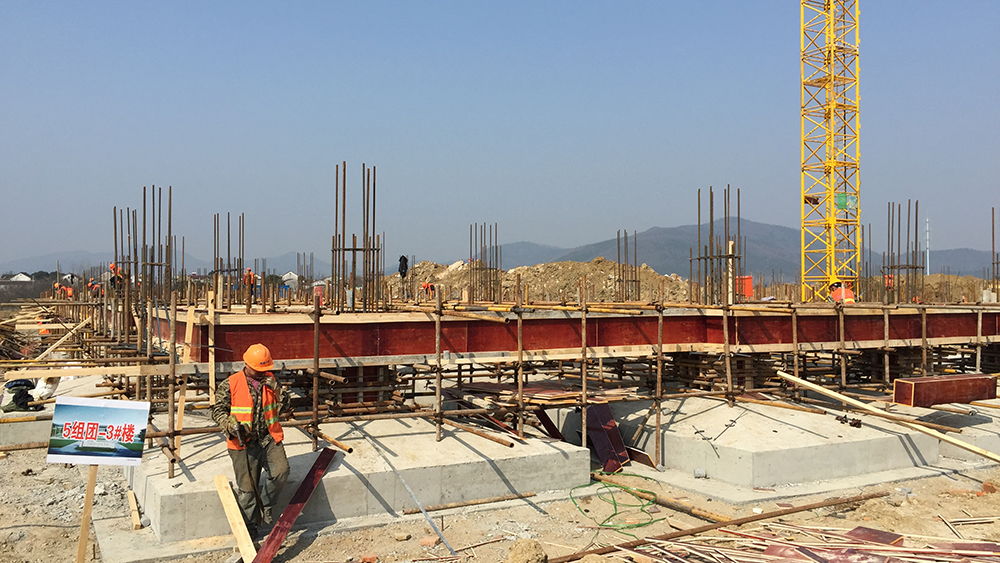

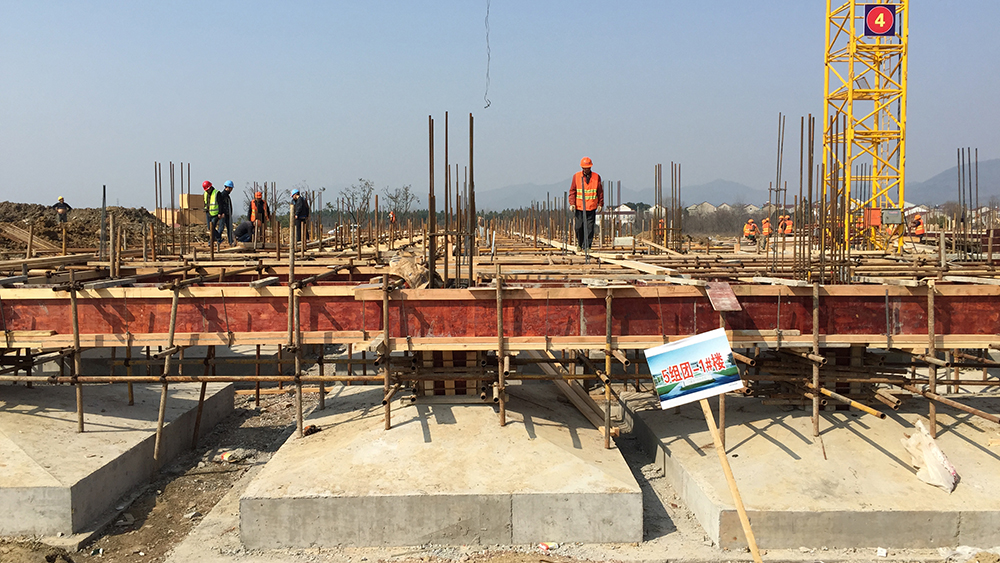

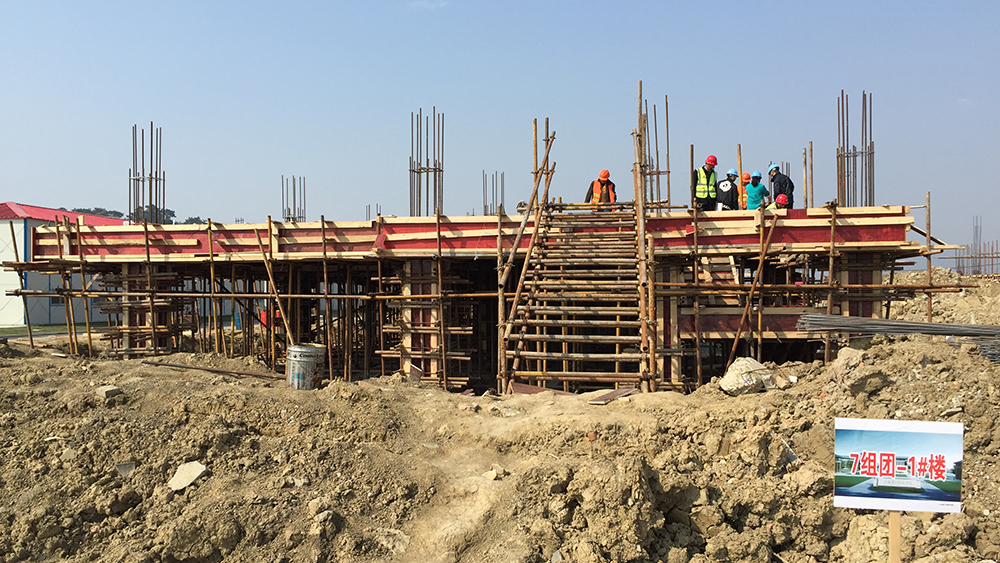

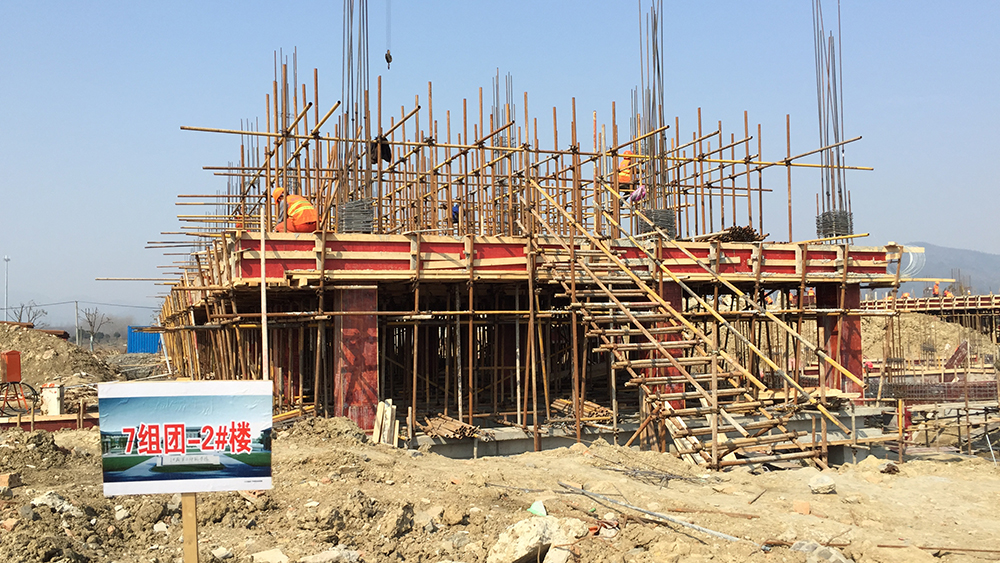

1. 7#-1、7#-2二层(2.70米)模板、钢筋绑扎完成至80%。

2. 7#-3、7#-4基础梁砼浇灌结束,二层(2.70m)模板、钢筋绑扎完成至60%。

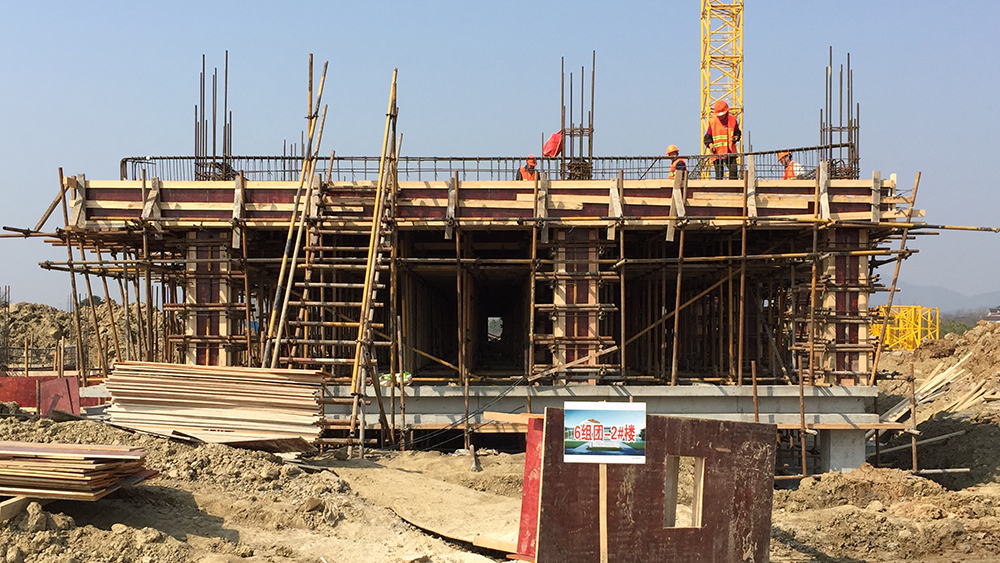

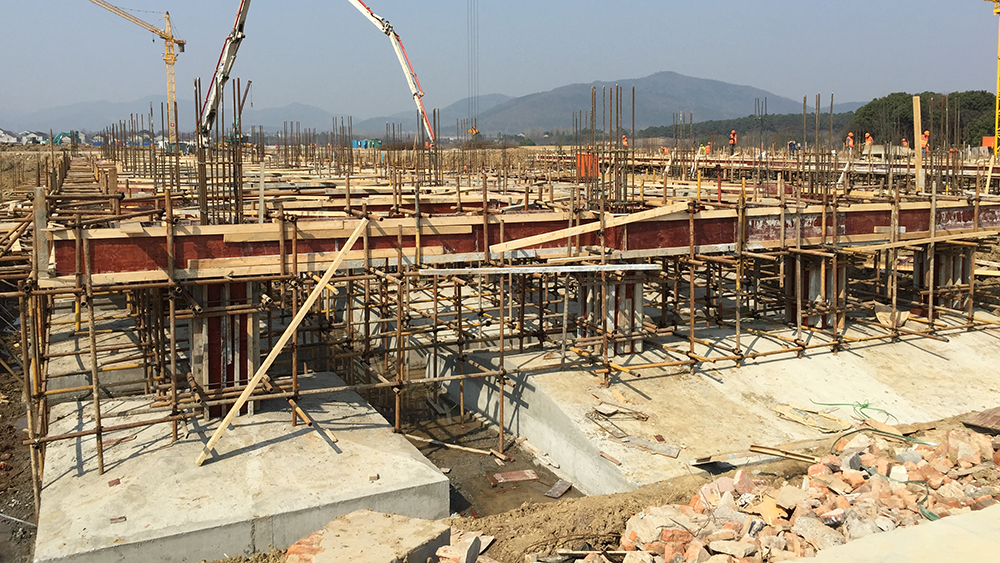

3. 6#-1、6#-2二层(2.70m)模板、钢筋绑扎完成至72%。

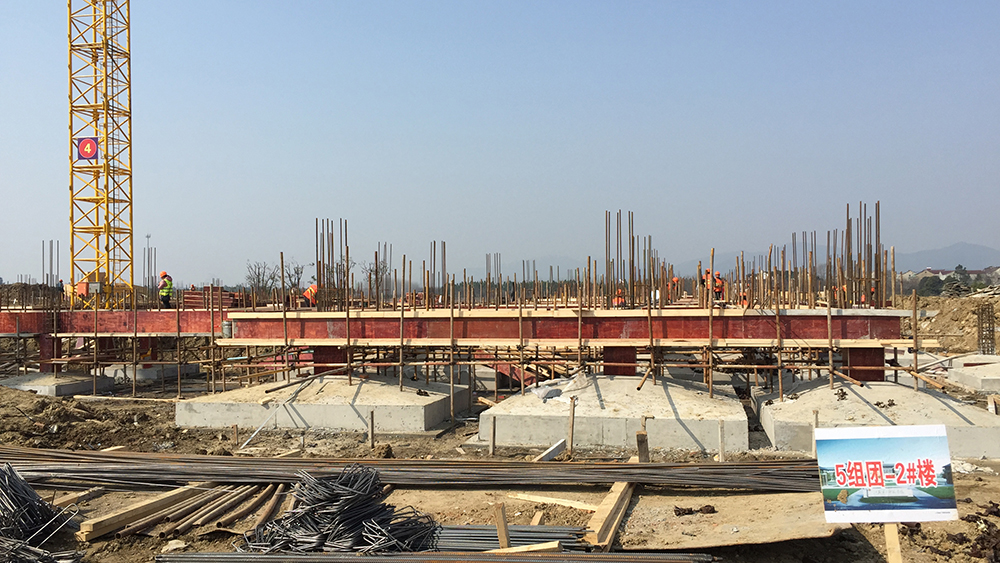

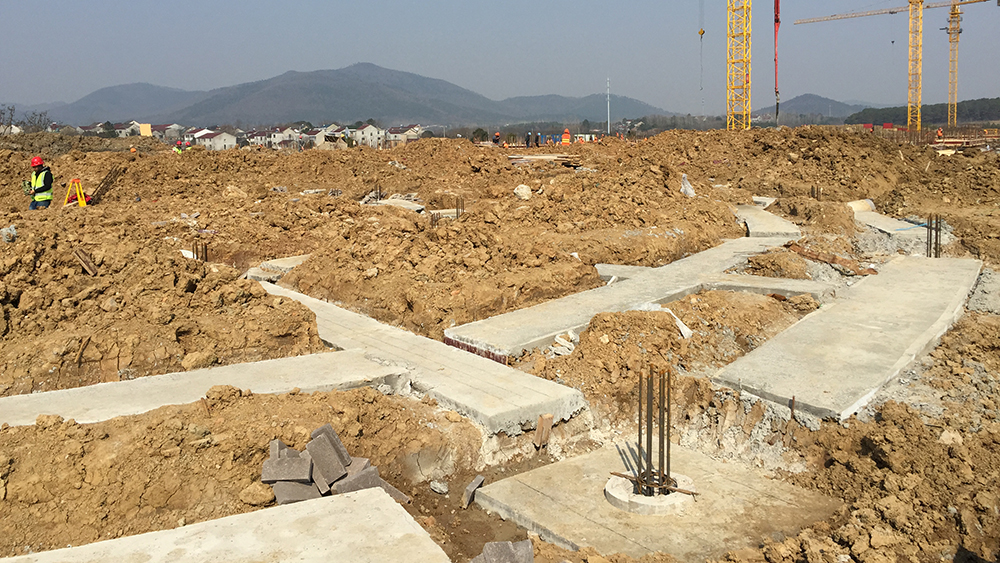

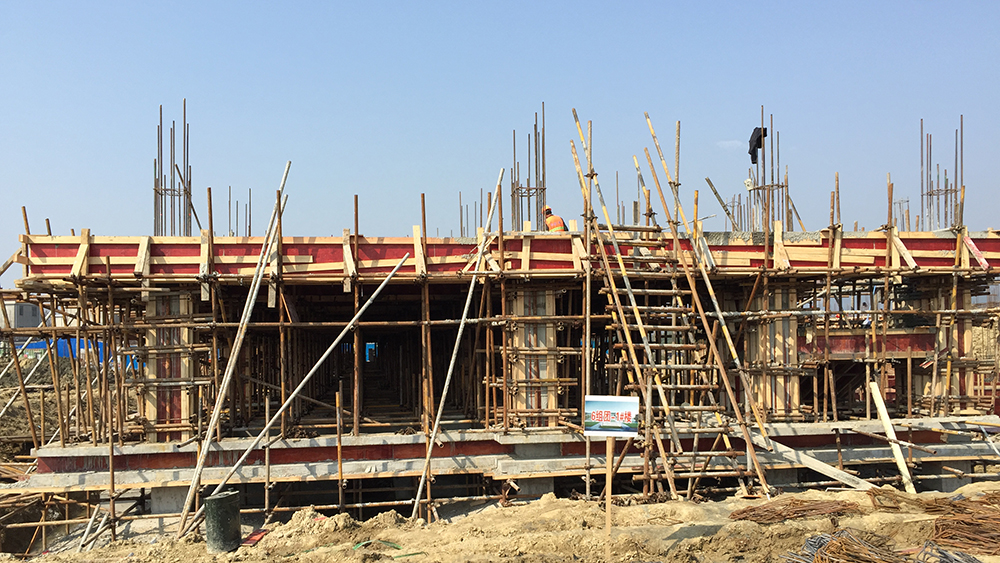

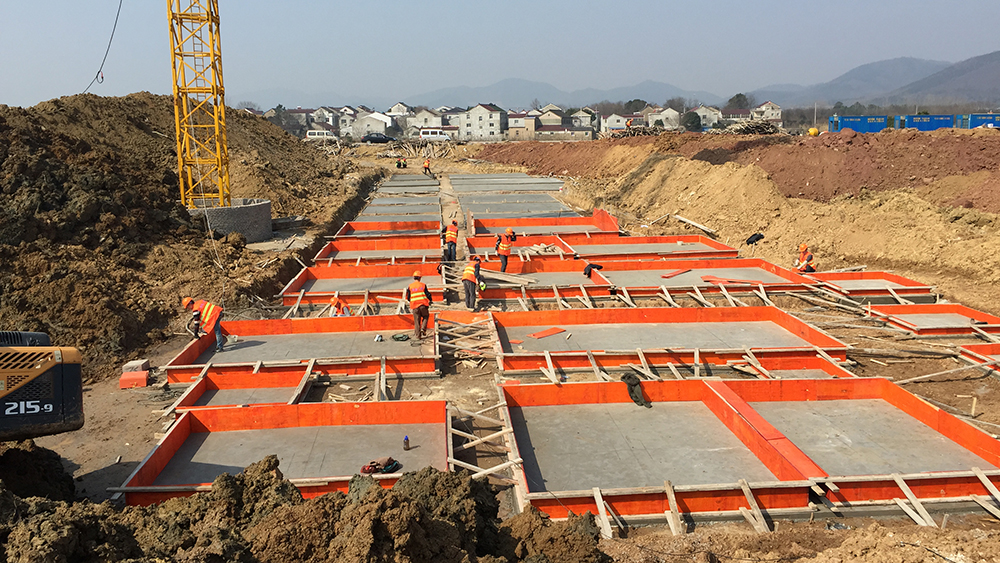

4. 5#宿舍组团基础承台砼浇灌结束,基础梁模板、钢筋绑扎完成至30%。

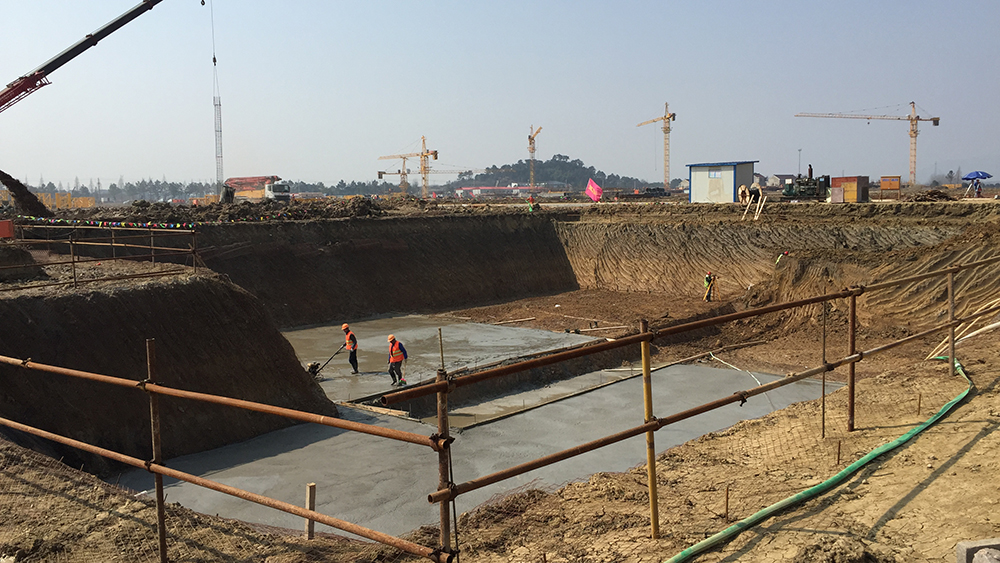

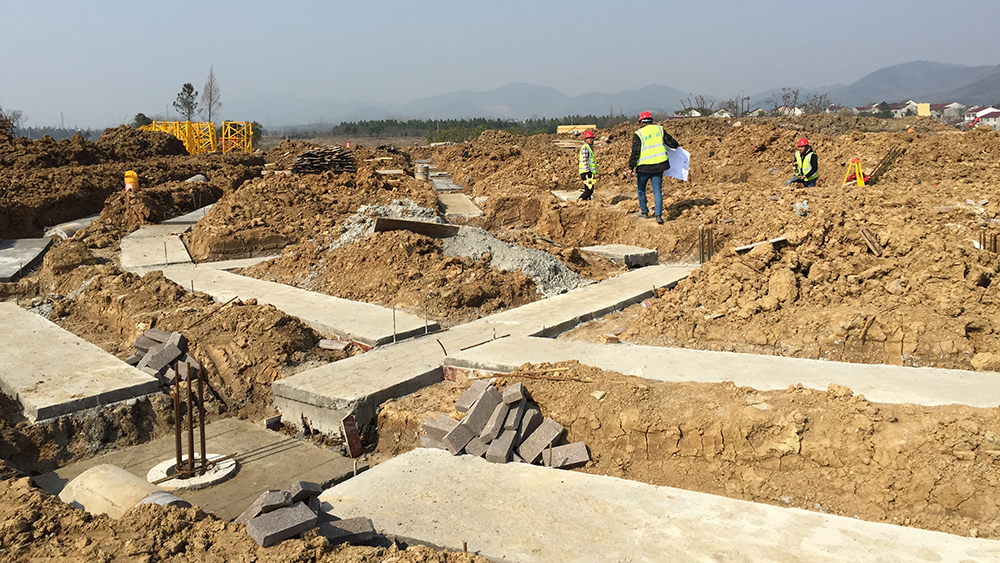

5.二食堂基础土方开挖结束,垫层完成。

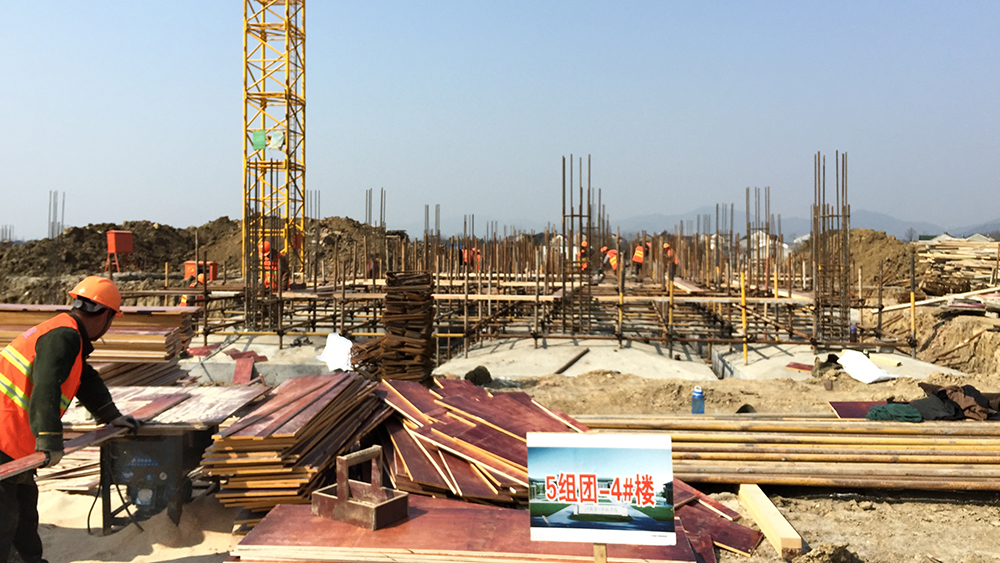

6.4#宿舍组团4-2砂石垫层及砼垫层完成,承台钢筋、模板完成至8%。

7.3#宿舍组团静压桩完成设备调试。计划完成压桩20-30根。

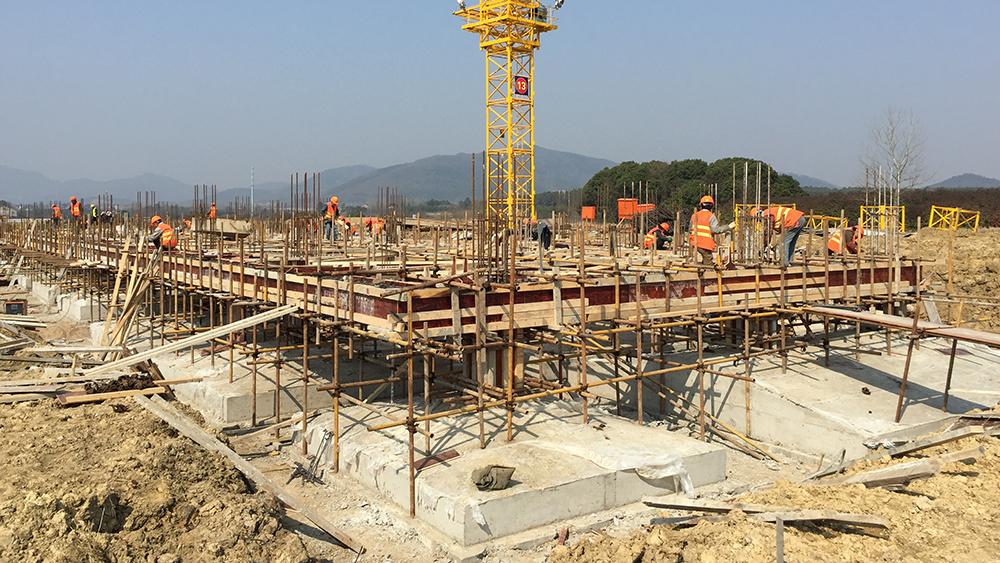

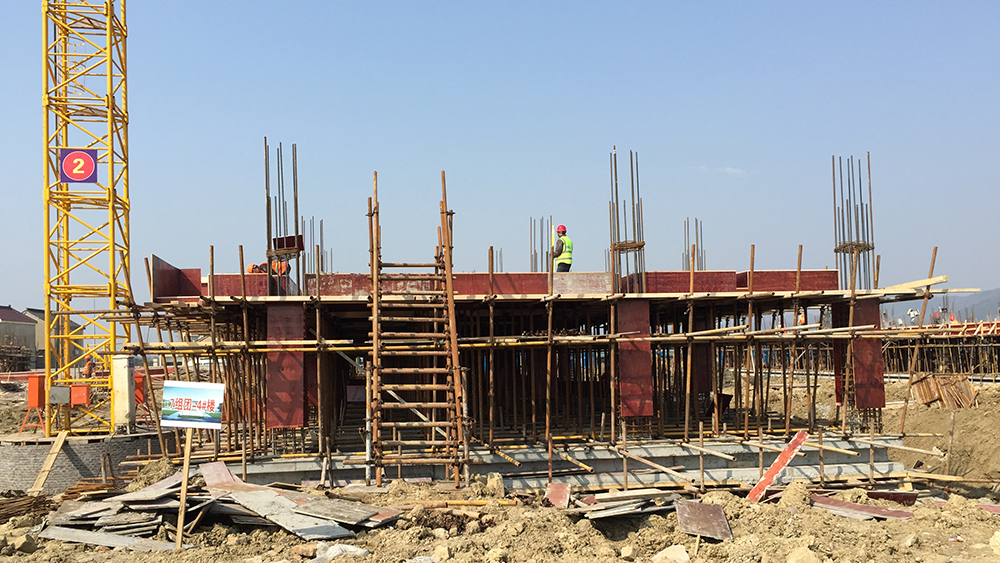

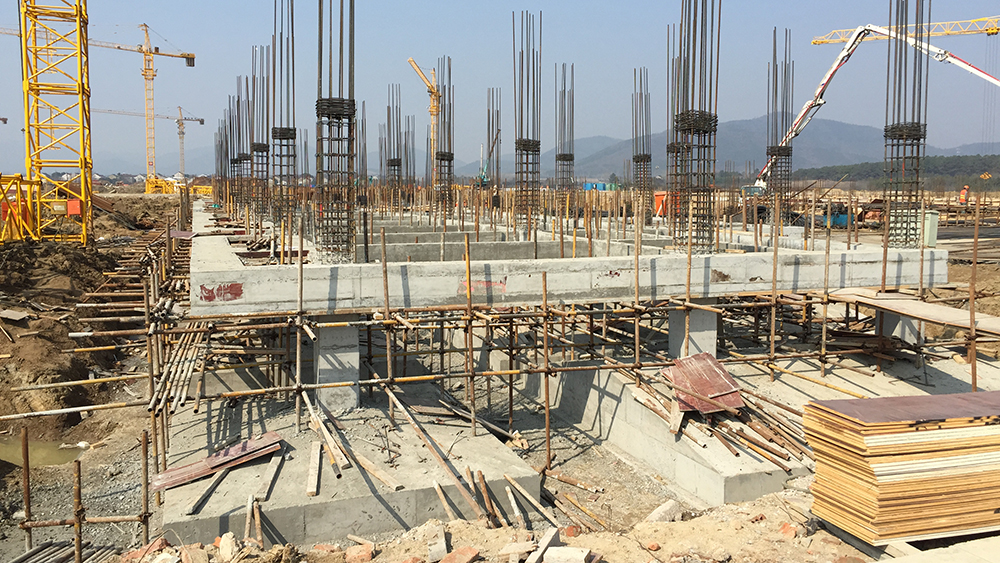

8.2#-1宿舍组团基础承台模板、钢筋绑扎完成至70%。

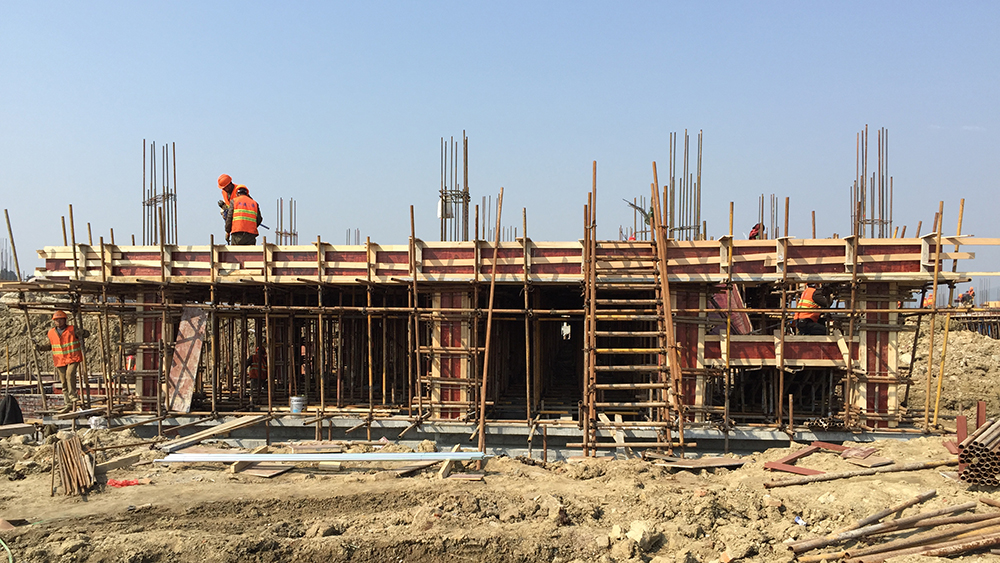

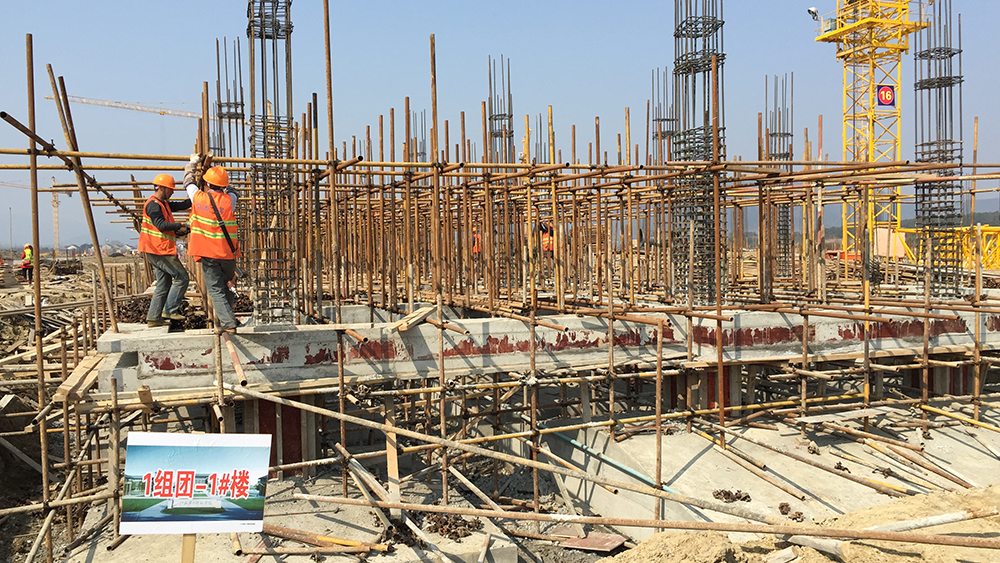

9.1#-1、1#-2基础梁模板、钢筋砼浇灌完成。

10.1#-3、1#-4基础承台模板、钢筋砼浇灌完成。

11.图文信息中心桩基进场2台,完成12根桩,剩余221根。完成消防水池土方开挖。

12.理科楼桩机进场安装3台,并完成调试工作,已完成56根,剩余353根.
13.安装塔吊2台,已安装14台,剩15台。
14.河塘清淤完成至90%。
15.外购土方1.5-2.0万立方米。
16.现场临时配电间防护棚搭结束。
17.养护室搭设完成,设施安装70%。
18.钢筋防护棚搭设完成。
五、本周工作计划
1. 7#组团7-1、7-3、7-4二层砼浇筑完成并完成三层80%模板、柱钢筋安装,7-1、7-2土方回填完成50%。
2. 6#组团6-1、6-2二层浇筑完成,三层排架、模板完成60%,土方回填完成50%。
3. 4#组团4-1完成垫层浇筑,4-2承台浇筑完成。
4. 2#组团2-1完成基础梁砼浇筑。
5. 1#组团1-1、1-2二层模板、钢筋绑扎完成,1-3、1-4记住辆砼浇筑完成。
6. 二食堂灌装灌芯完成,地梁、承台模板完成20%。
7. 理科楼完成40根桩。
8. 3#组团完成50根静压桩。
9. 行政楼静载完成,准备进行地下室开挖。
10.安装3台塔吊(6、22、24),完成5台塔吊基础(8、23、26)。
11.河塘清淤完成至95%。
12.现场计划购进土方1.7万立方米。
13.完成养护室内设施安装。
14.公共教学楼静压桩完成100%。
