一、 现场人员
管理人员72人 、桩基班组25人、瓦工班组155人
木工班组215人 、水电班组35人、土方班组 15人
钢筋班组160人、临时设施10人 、直属队23人
合计:710人

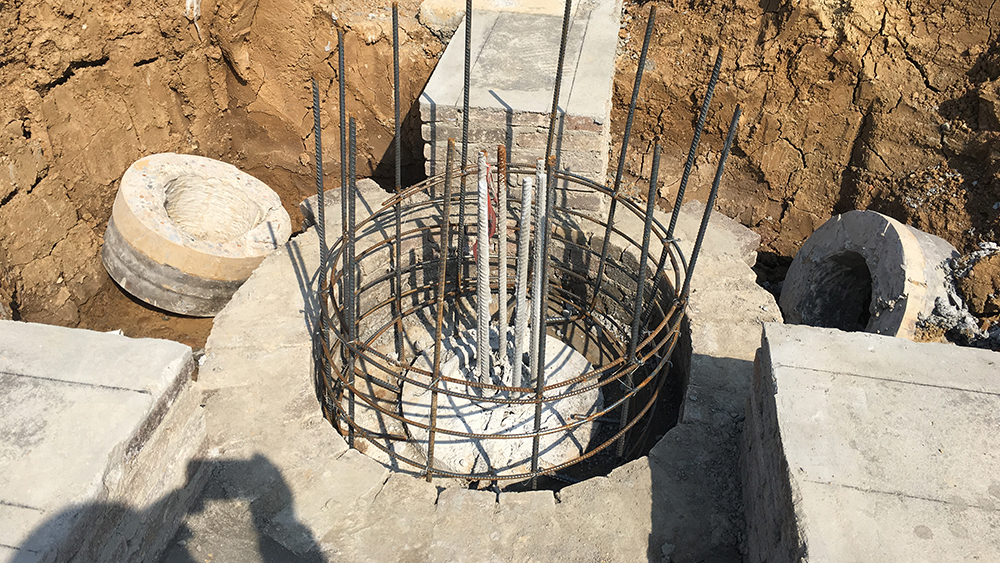

二、 大型机械设备在场情况

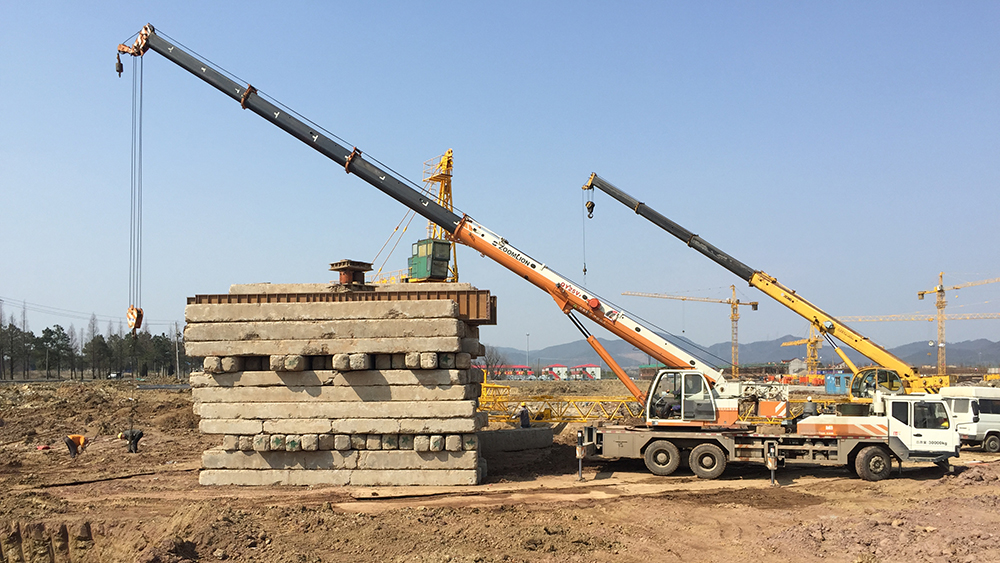

塔吊已进场21台(其中16台已安装完成),现场有挖掘机10台、土方运输车11台、静压桩机2台、移动式高速钻孔钻机7台。
三、 主要材料进场情况
钢筋计划进场500t,累计进场2500吨。预应力管桩已进场2800米。累计进场13100米。
四、 上周完成情况

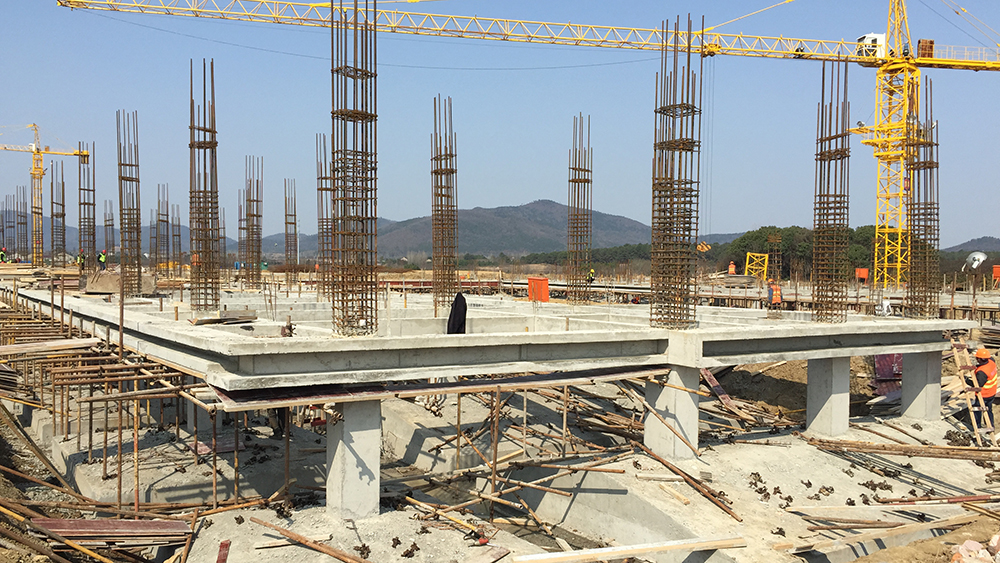

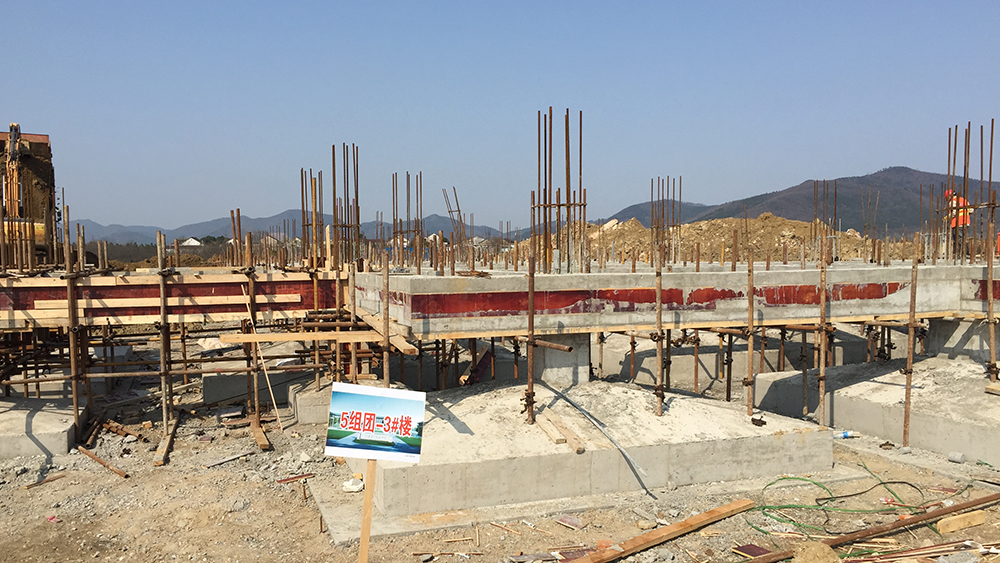

1.7#-1、7#-3、7#-4二层(2.70米)模板、钢筋绑扎完成至混凝土浇灌结束。

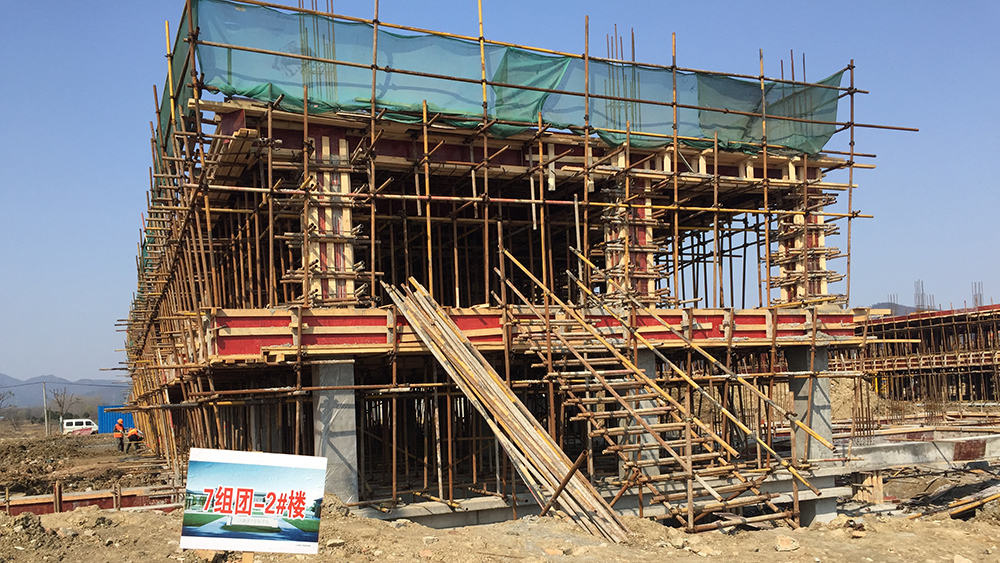

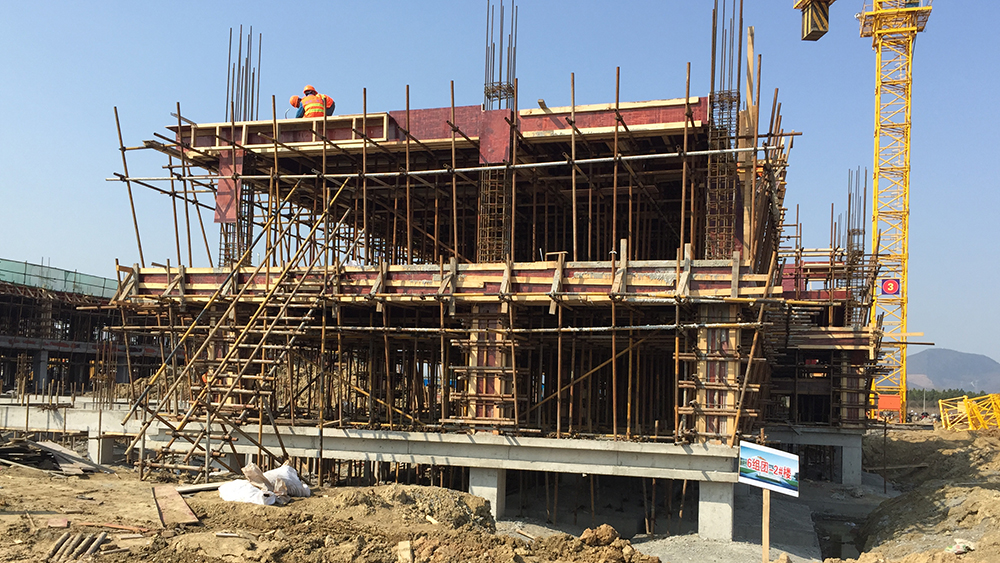

2.7组团三层(5.50米)排架、柱钢筋、模板安装完成,钢筋绑扎完成至80%。
3.7#-1、7#-2土方回填完成50%。

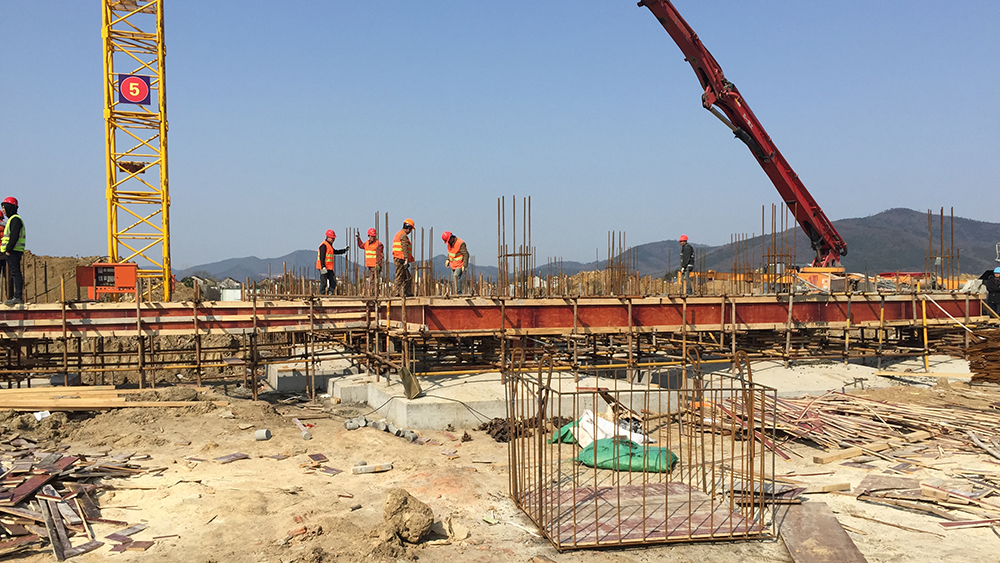

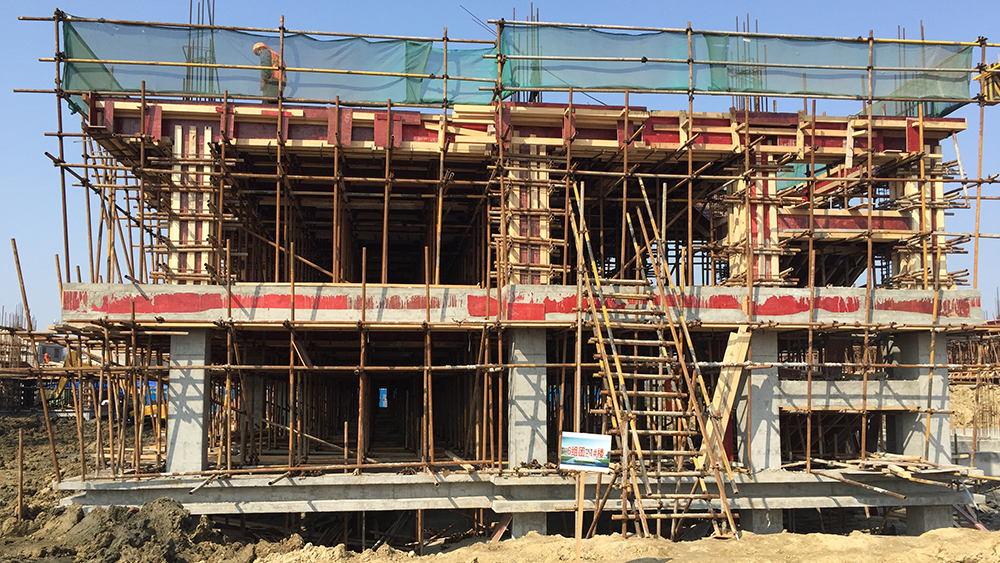

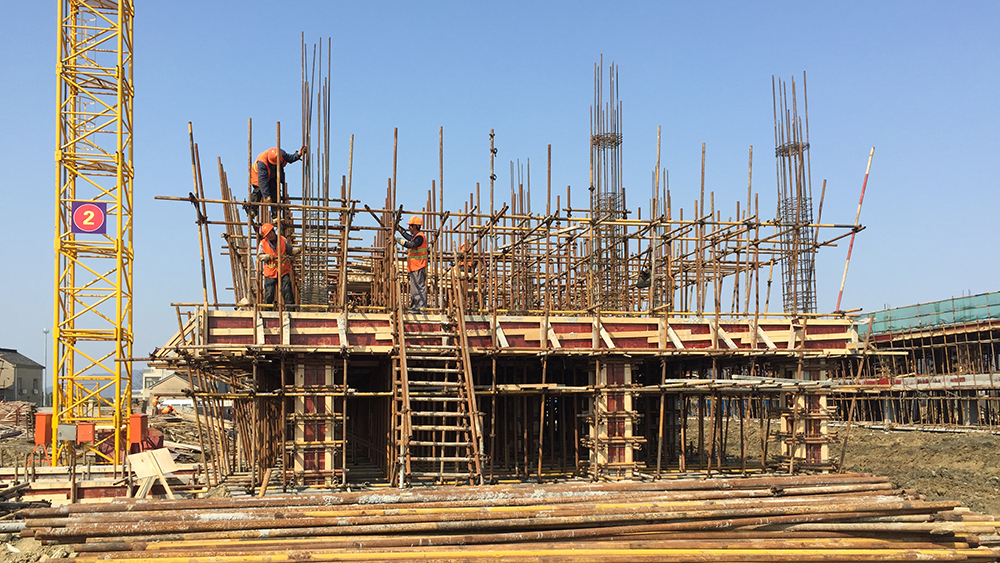

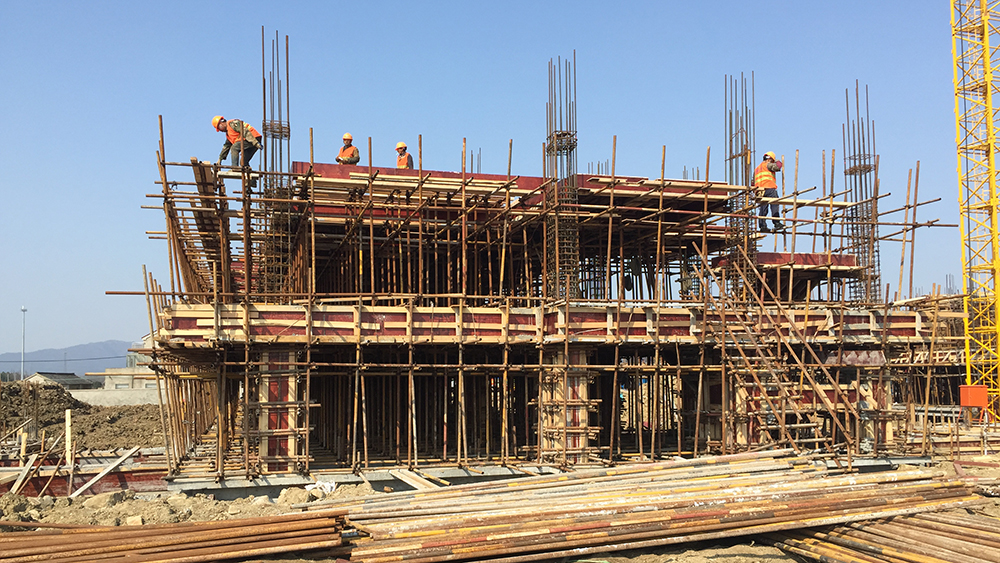

4.6#-1、6#-2二层(2.70m)砼浇灌结束,三层排架、柱钢筋、梁模板完成60%。土方回填完成50%。

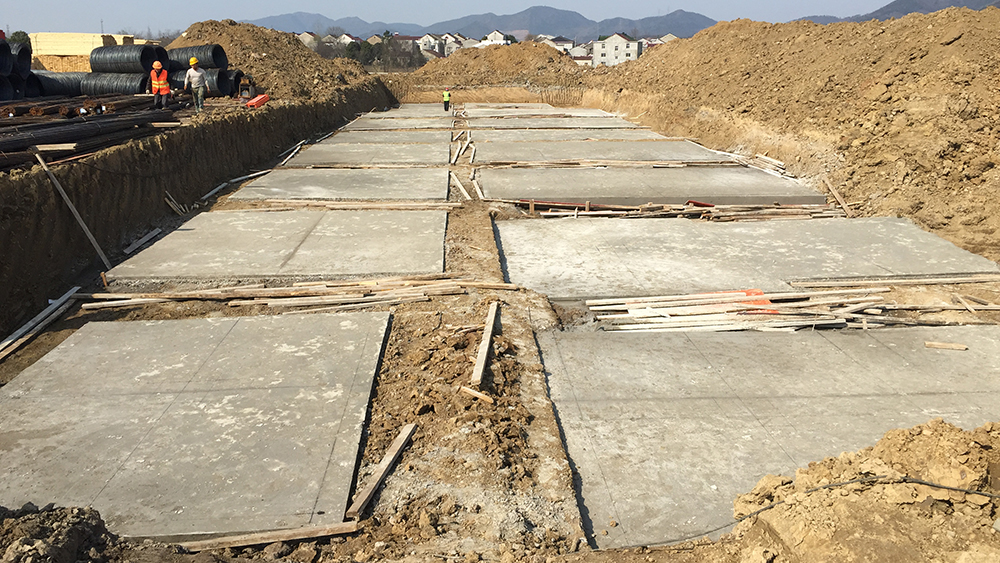

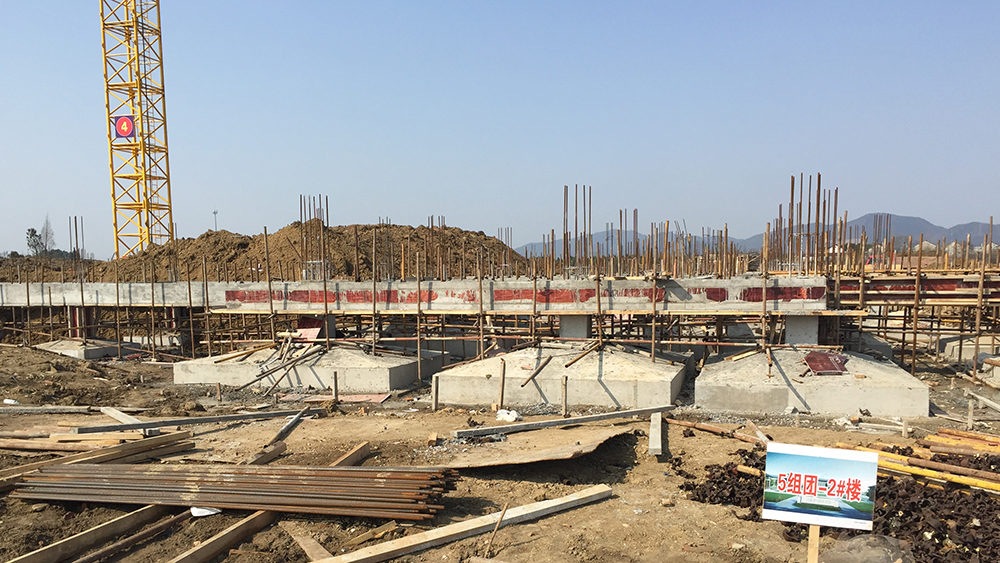

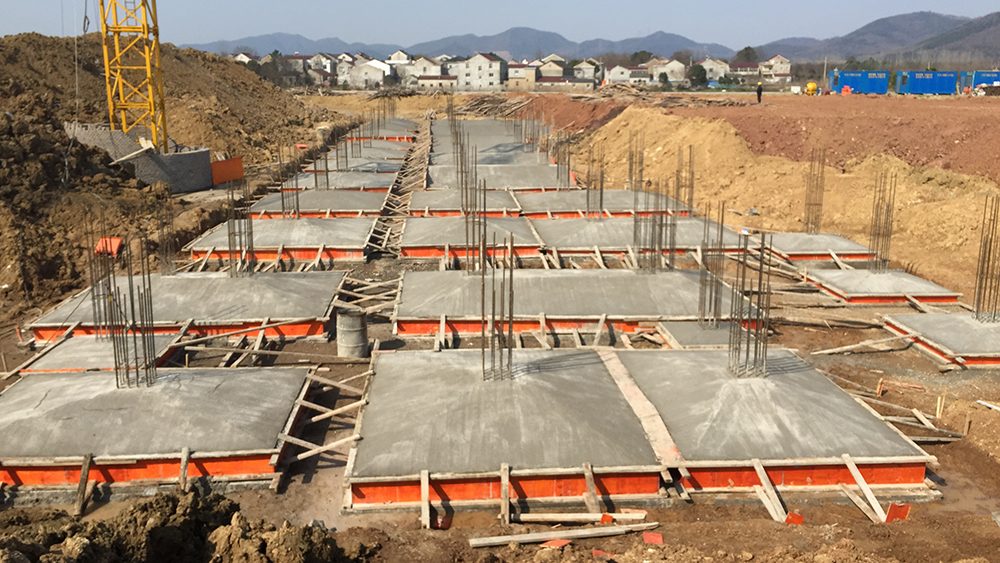

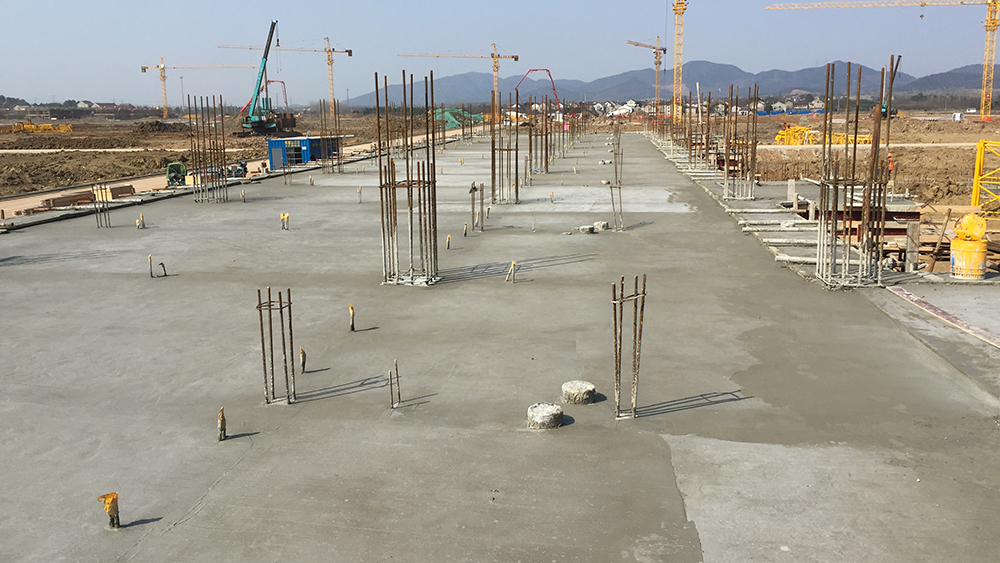

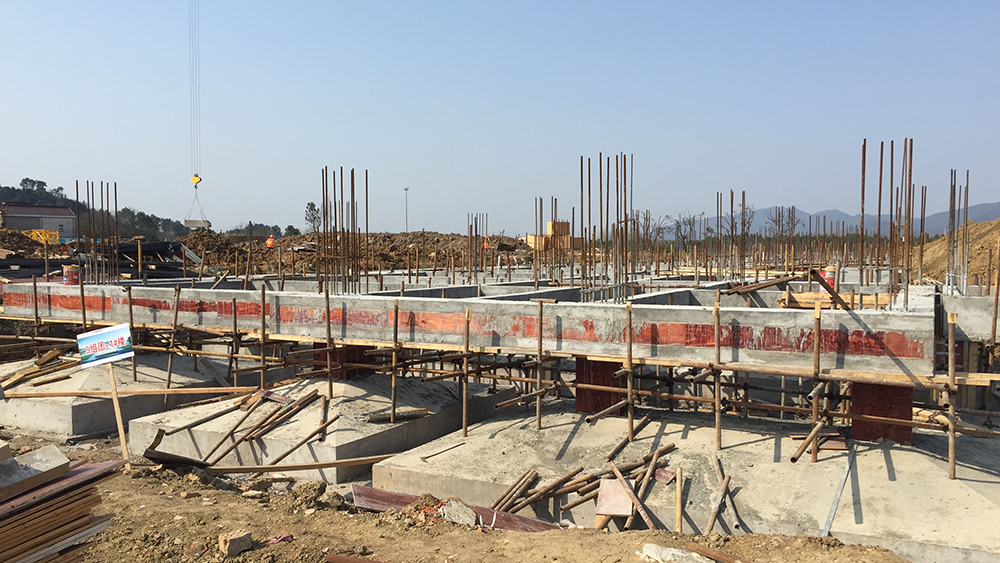

5.5#组团基础基础梁模板,钢筋绑扎完成,砼浇灌结束。

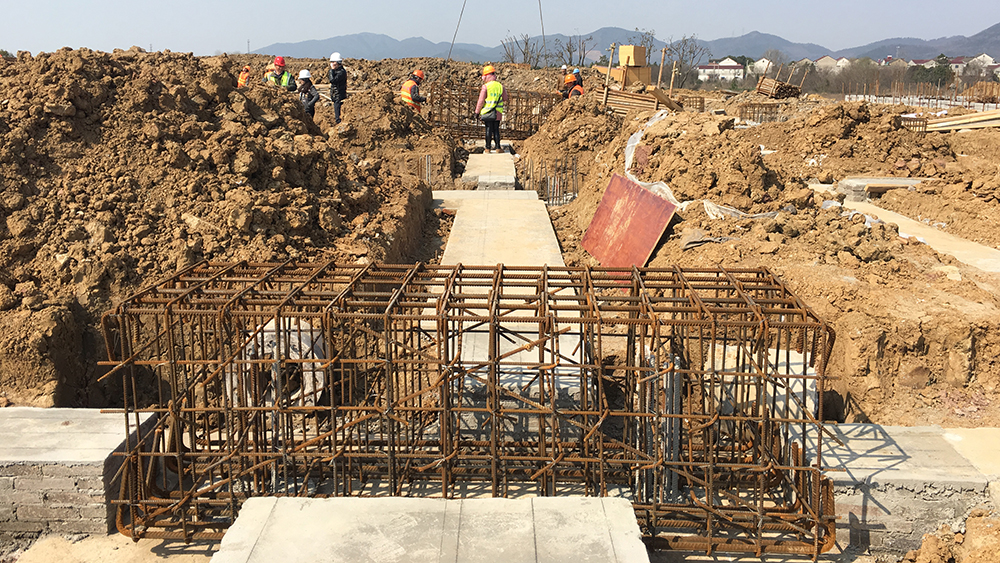

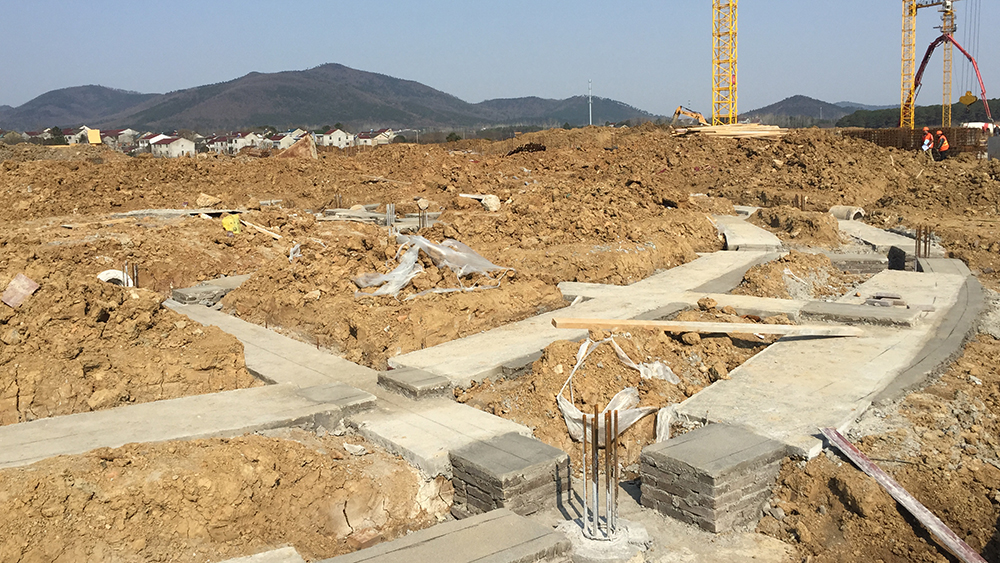

6.4#组团4-1,土方结束砂石回填完成砼垫层结束,4-2承台钢筋、模板、砼结束。

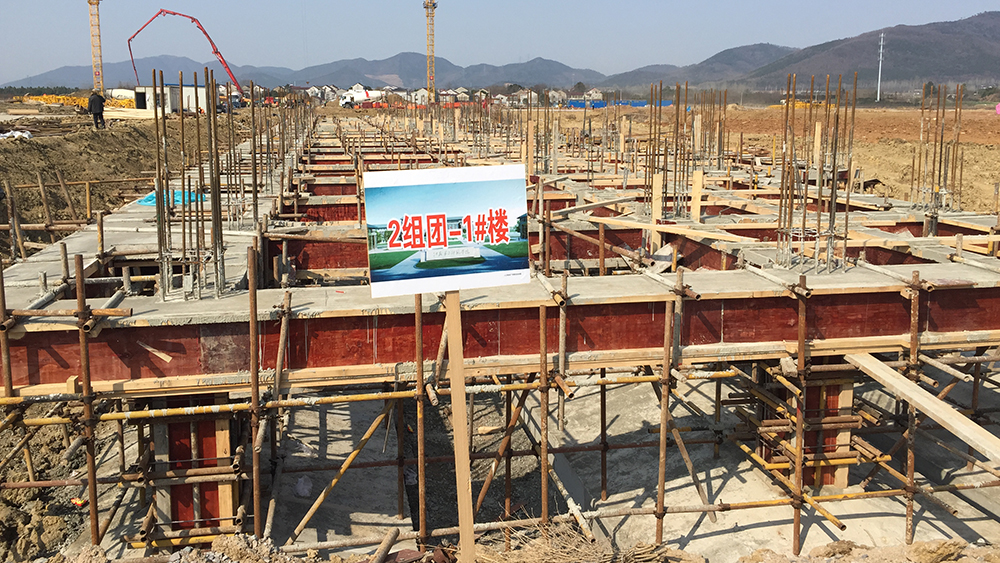

7.2#-1组团基础梁模板、钢筋绑扎完成,混凝土浇灌结束。

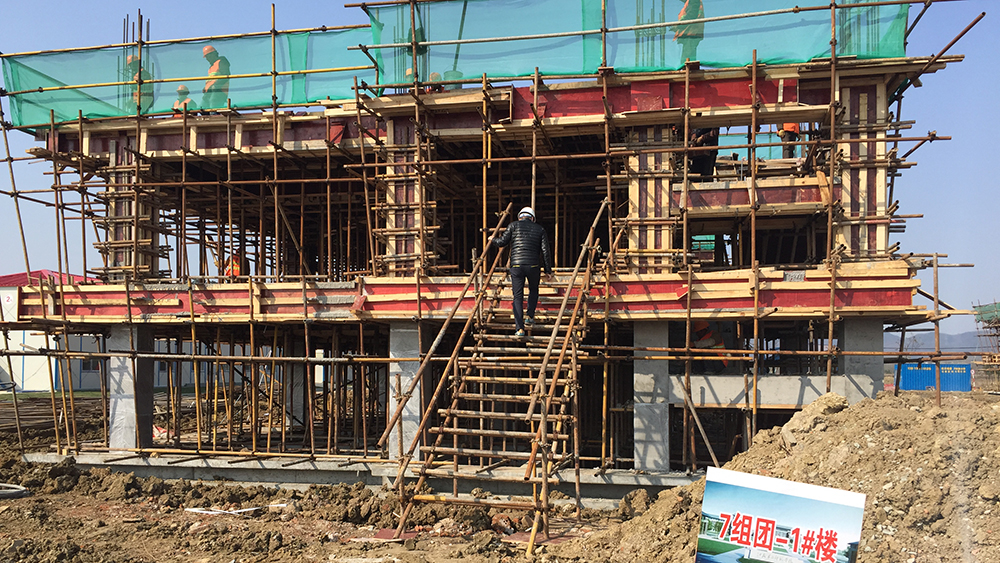

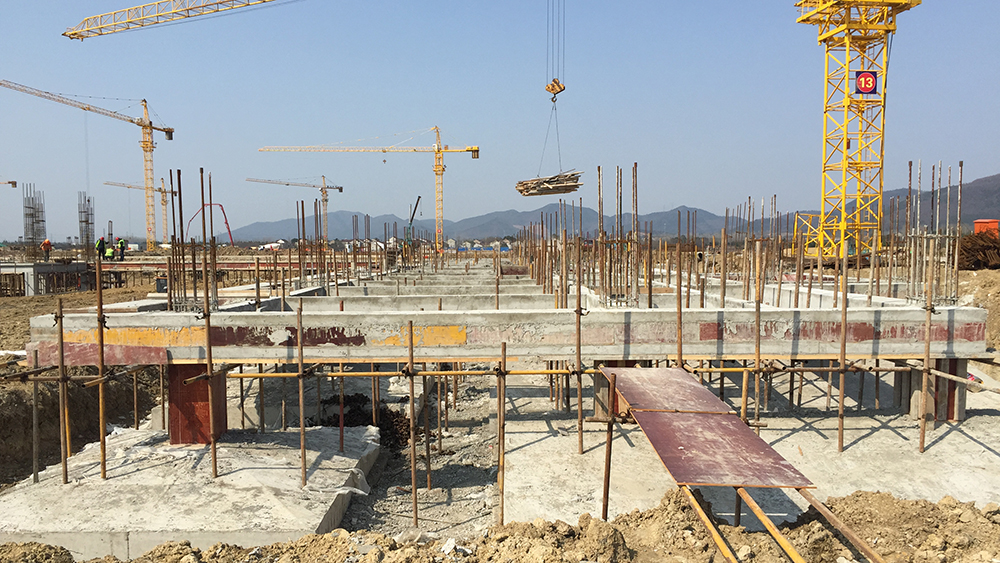

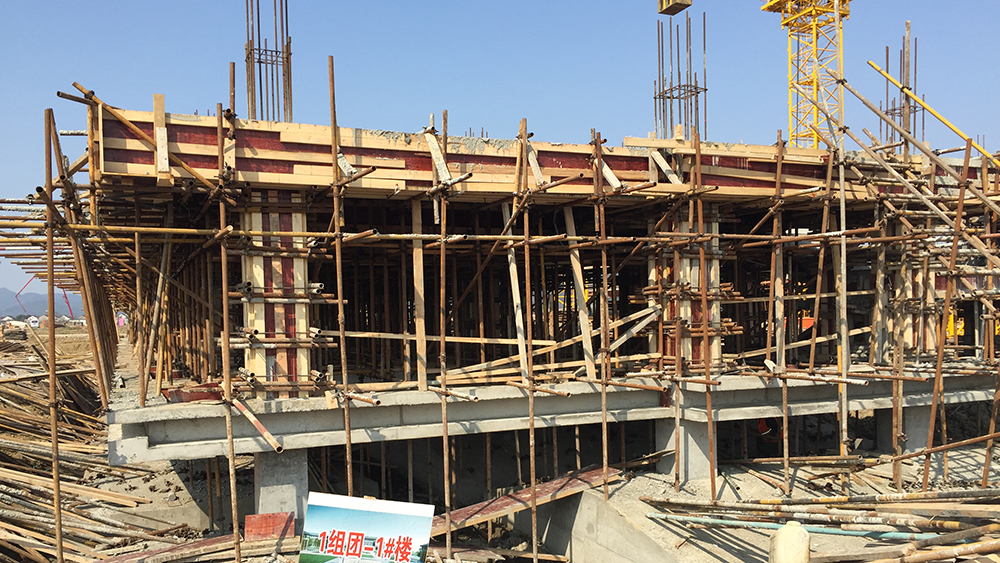

8.1#-1、1#-2二层排架、模板、钢筋绑扎结束。1#-3、1#-4基础梁砼浇灌结束。

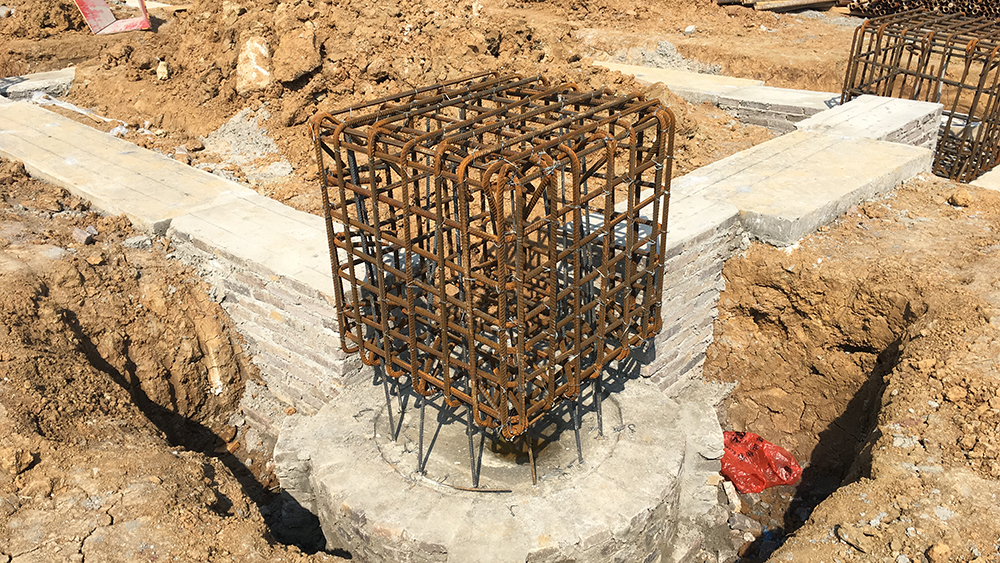

9.二食堂桩芯钢筋及砼浇灌结束,地梁、承台模板计划完成20%,实际完成16%。

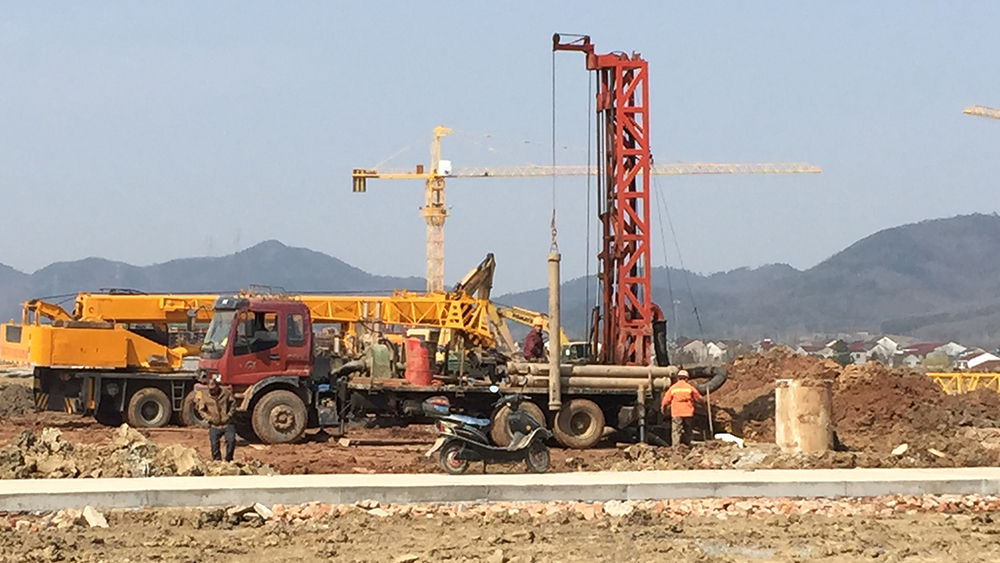

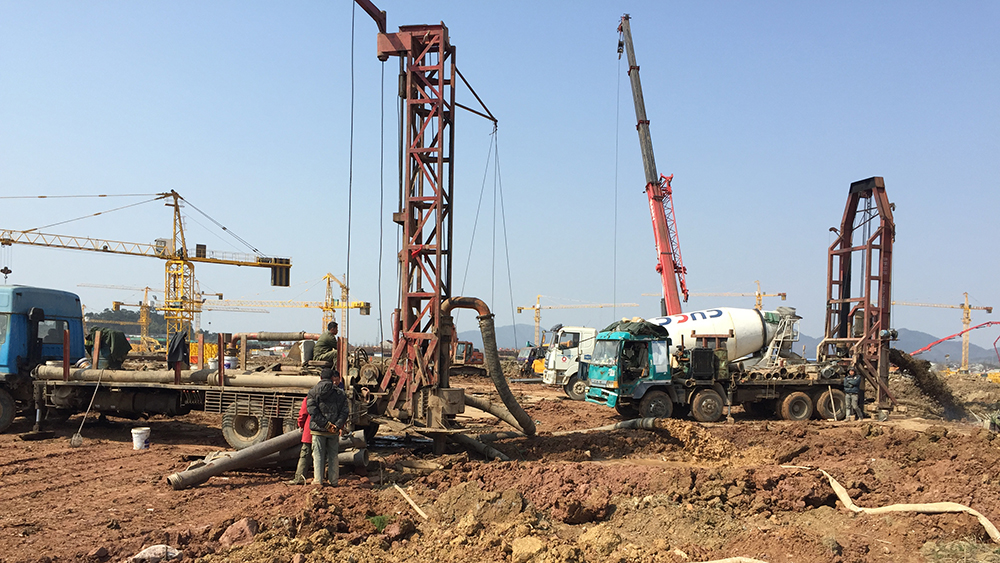

10.理科楼灌注桩累计完成73根,剩余336根。

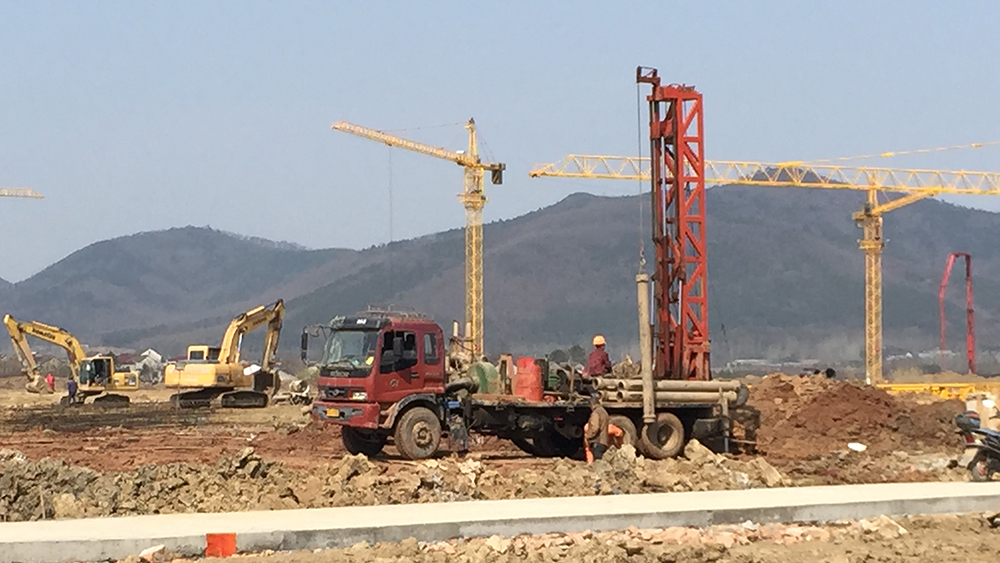

11.图文信息中心累计完成88根,剩余167根。

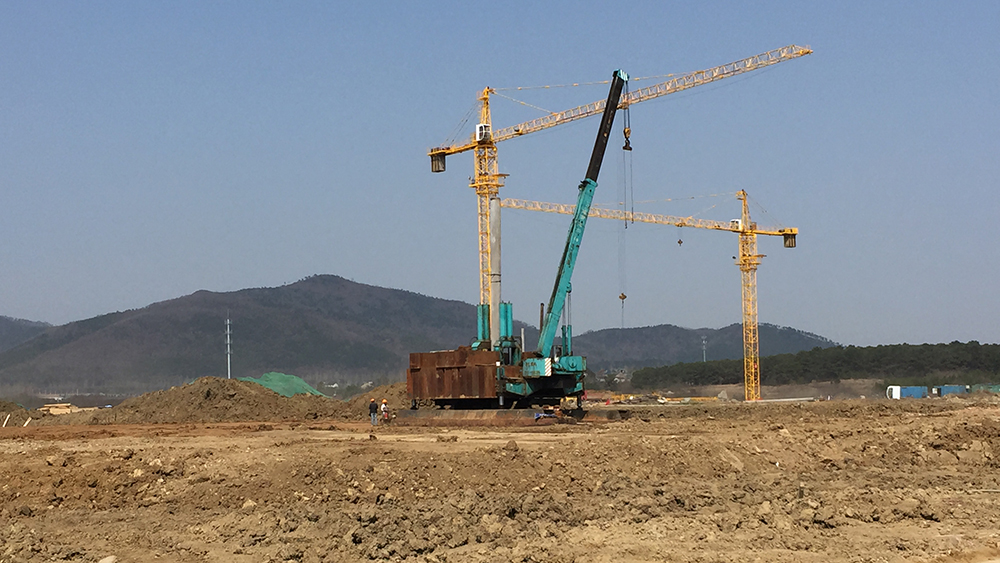

12.3#组团静压桩累计完成174根,剩余254根。

13.行政楼完成静载,正在进行地下室的土方开挖。

14. 河塘清淤完成至95%。
15.外购土方1.7万立方米。
16.养护室内设施安装完成80%。
17.安装塔吊2台,累计完成16台,剩余13台。
18.公共教学楼静压桩结束。

五、 本周工作计划

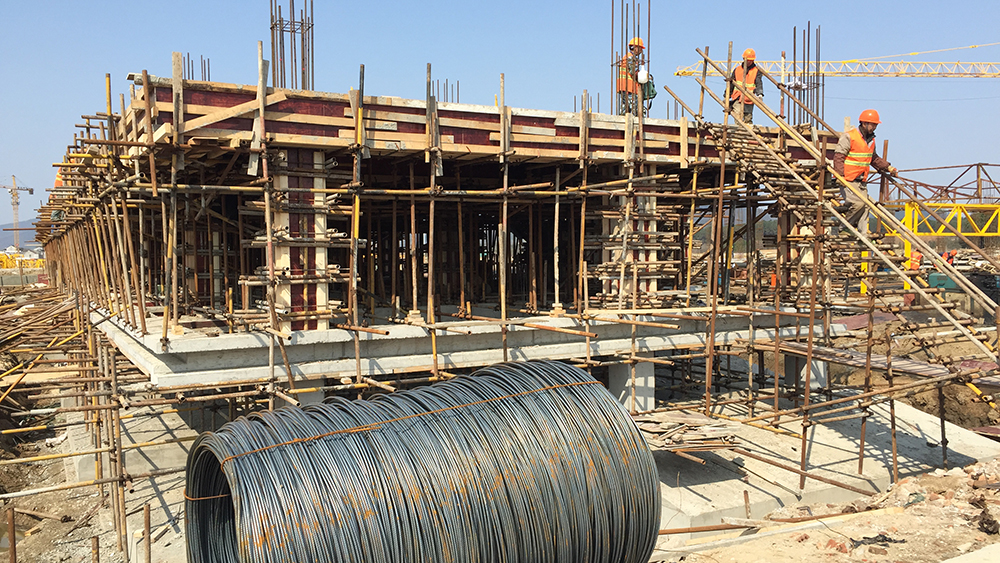

1.7组团三层面(5.50米)排架、柱钢筋、模板安装砼浇灌完成(其中7#-1、7#-2完成四层面(8.30米)排架现浇面的铺设等工作。
2.7组团外围回填结束,外架垫层砼硬化完成,外架搭设完成30%。
3.6组团三层(5.50米)排架、模板完成、砼浇灌结束。(其中四层(8.30米)排架搭设完成。
4.5#组5-1、5-3室外及房心土回填结束,一层排架搭设结束,柱钢筋绑扎结束。
5.5#组5-2、5-4室外及房心土回填结束。
6.4#组团4-1基础承台完成50%,4#-2基础梁排架结束。
7.2#-1室外回填、房心土回填结束。
8.1#-1、1#-2二层(2.7米)楼面浇捣结束,三层(5.5米)排架搭设完成。
1#-3、1#-4室外及房心土回填至50%。
9.二食堂基础梁钢筋绑扎完成至50%。
10.公共教学楼完成基础砼。
11.消防水池底板防水卷材完成20%。
12.图文信息中心计划完成灌注桩 60 根。
13.理科楼计划完成灌注桩70 根。
14.文科楼完成管桩150根。
15.2-2#计划完成管桩60。
16.外购土方1.5万立方米。
17.行政楼地下室土方开挖完成20%。
18.安装塔吊2台。
