溧水校区建设简报(2017年第11期)
发布时间: 2017-03-29 浏览次数: 766

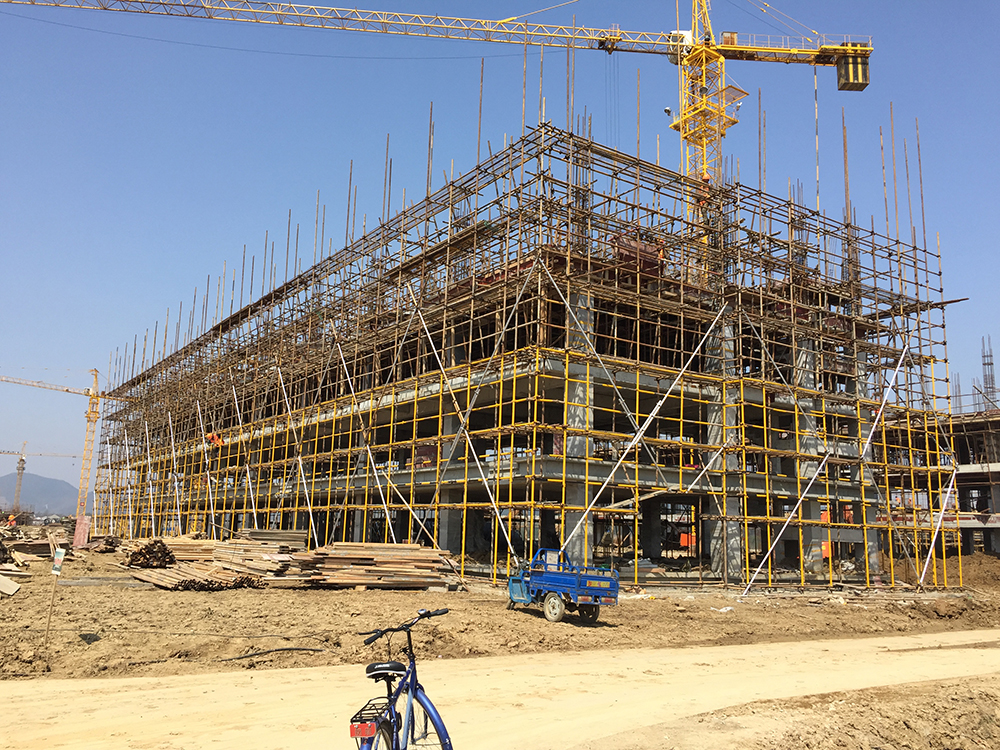

一、 现场人员

管理人员75人 、桩基班组30人、瓦工班组185

木工班组225人 、水电班组45人、土方班组 18

钢筋班组160人、架子工80

临时设施5人 、直属队63

合计:886

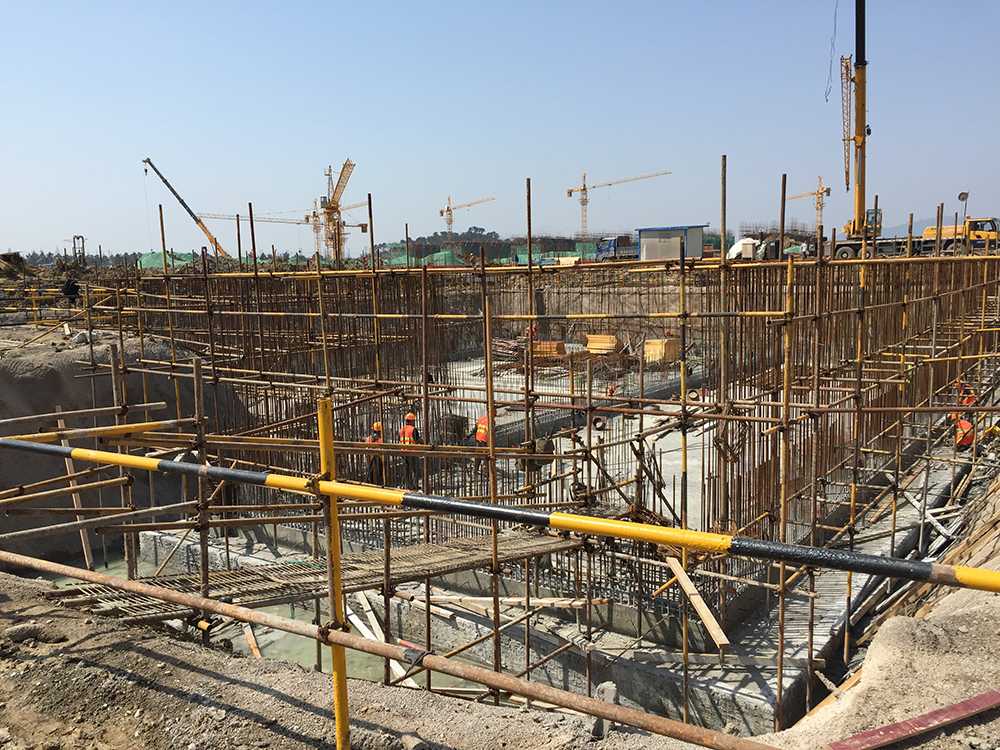

二、 大型机械设备在场情况

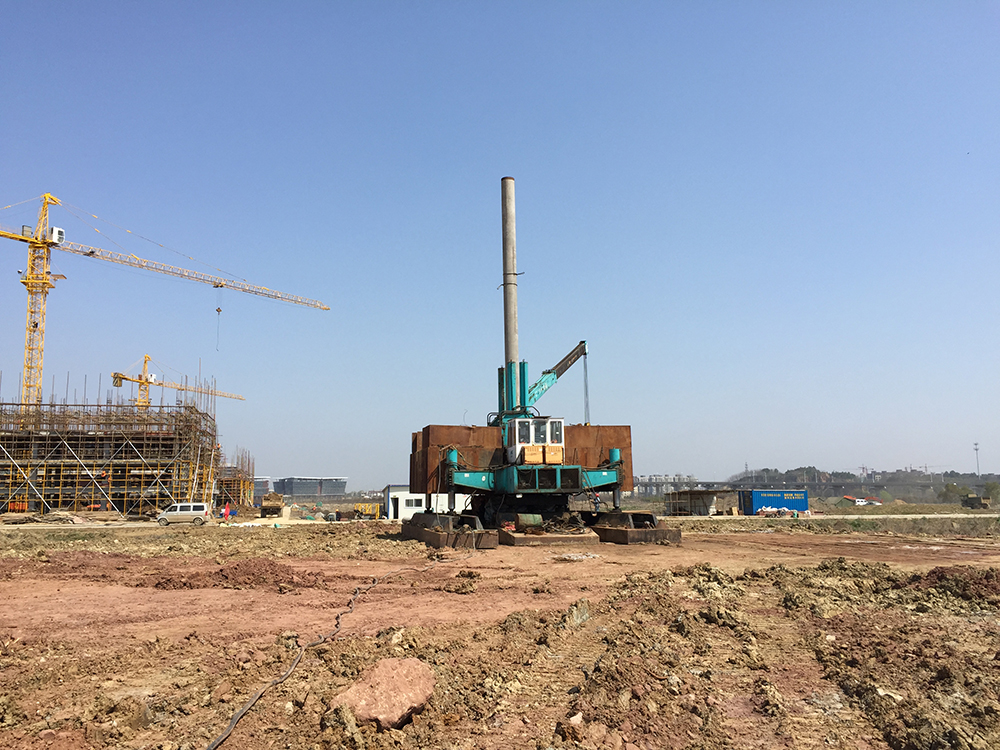

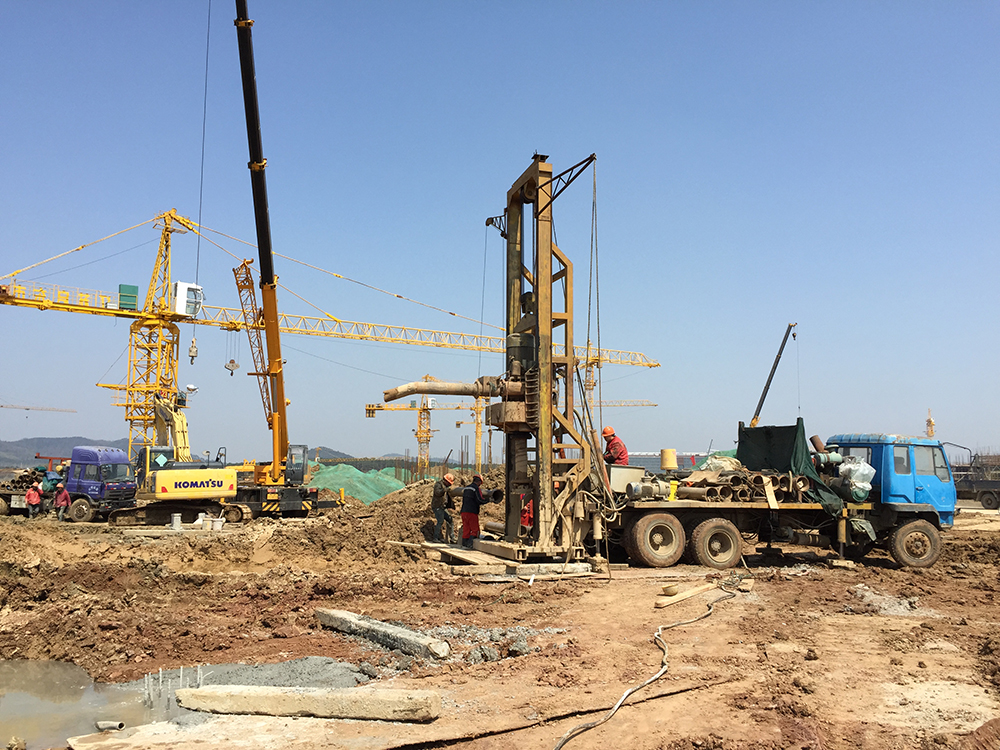

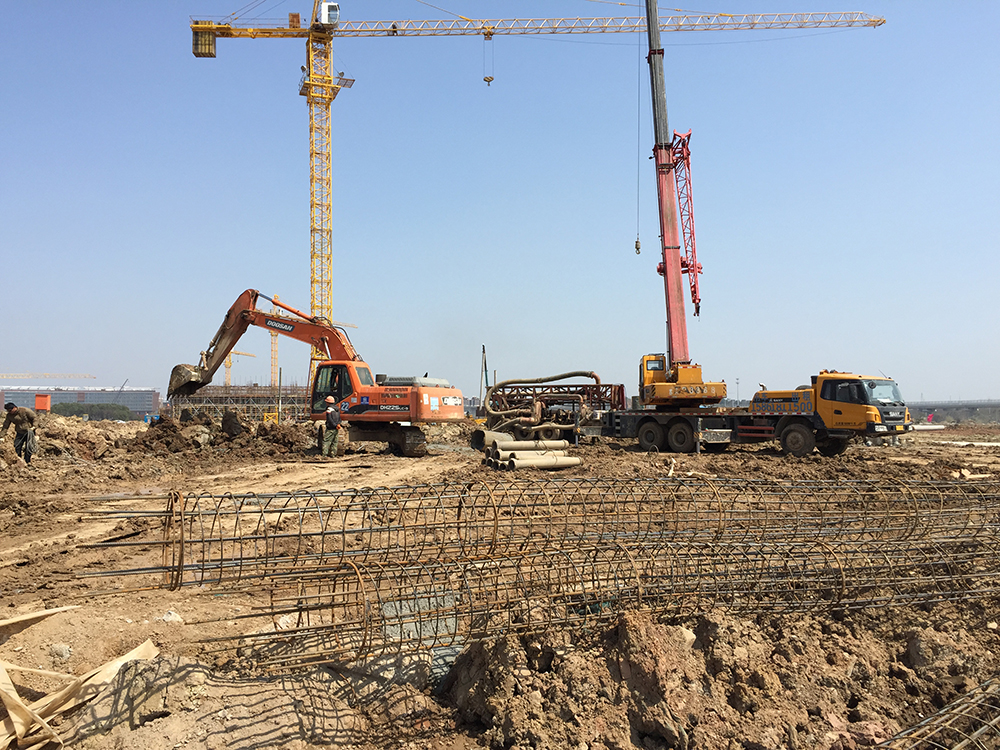

塔吊已进场22台(其中21台已安装完成),现场有挖掘机11台、土方运输车15台、静压桩机2台、移动式高速钻孔钻机7台。

三、 主要材料进场情况

钢筋计划进场1400t。累计进场6700吨。预应力管桩计划进场4000米。累计进场24400米。

四、 上周完成情况

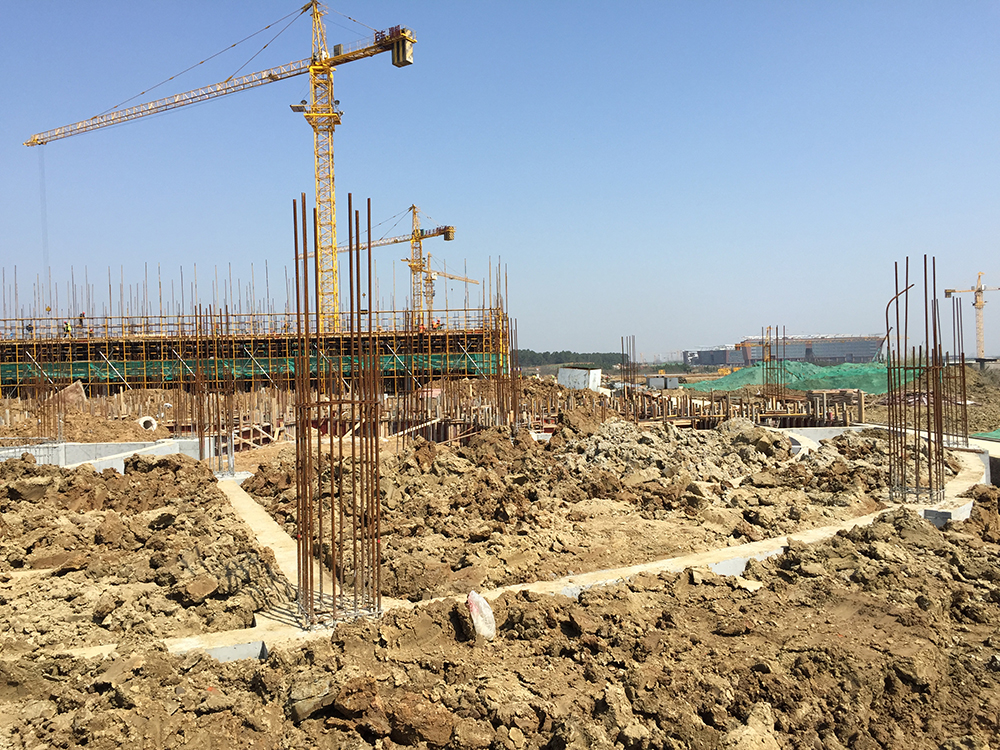

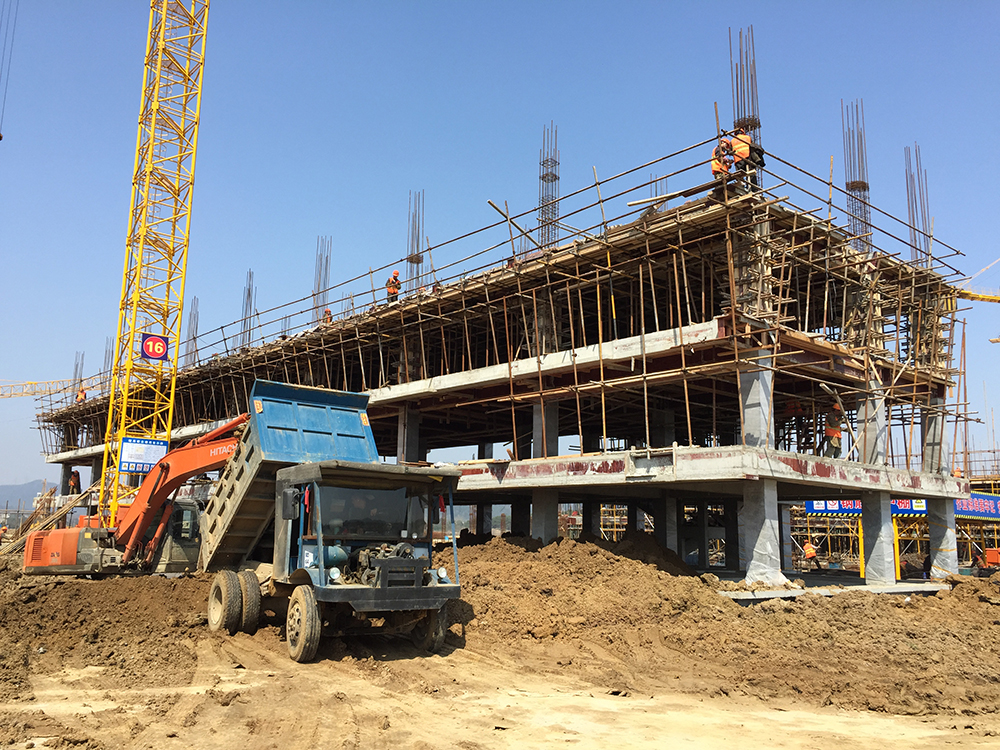

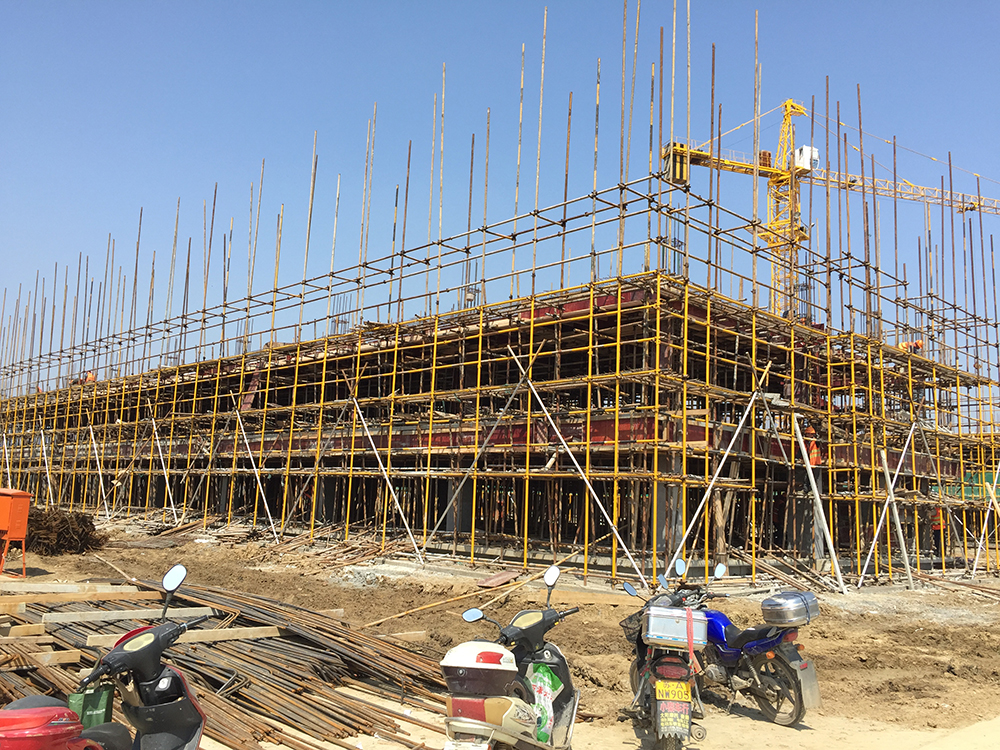

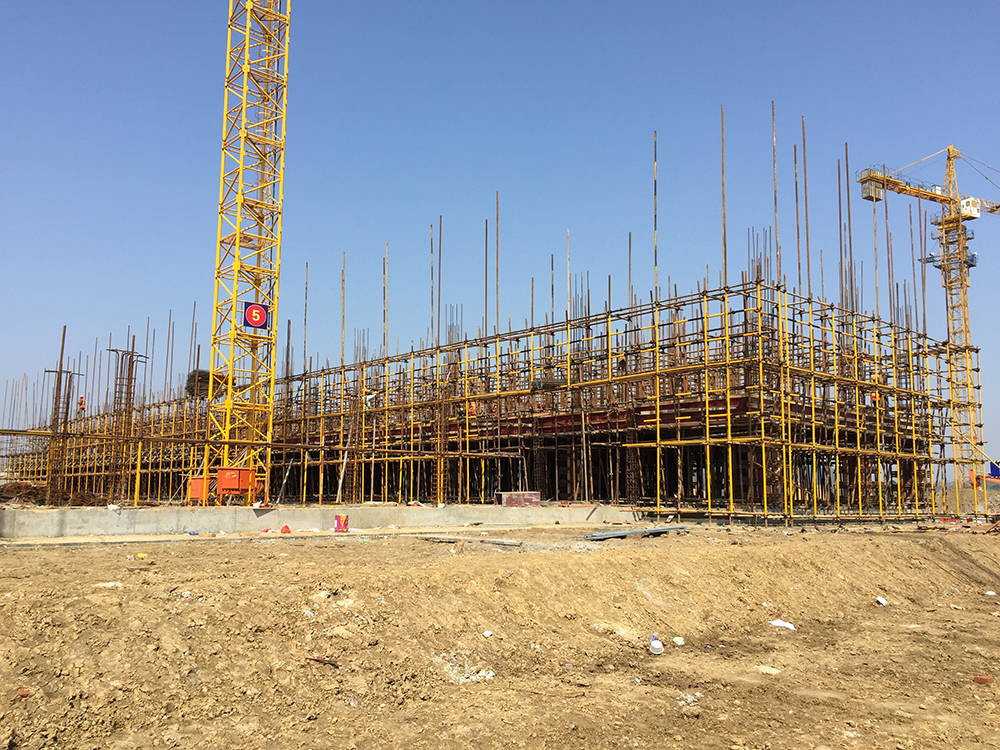

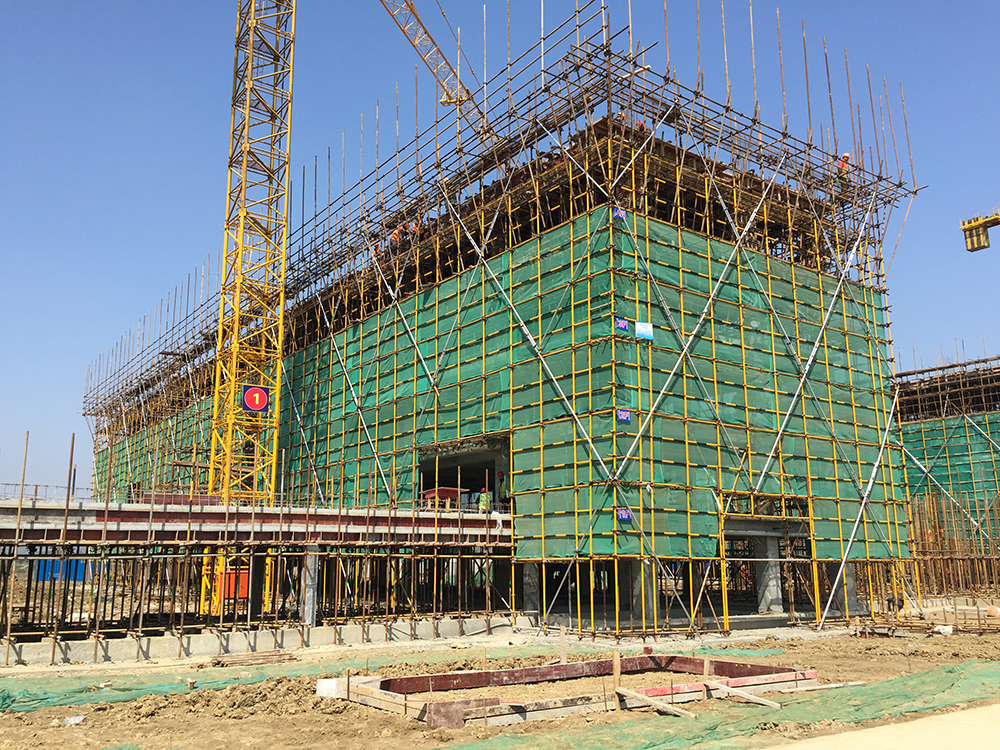

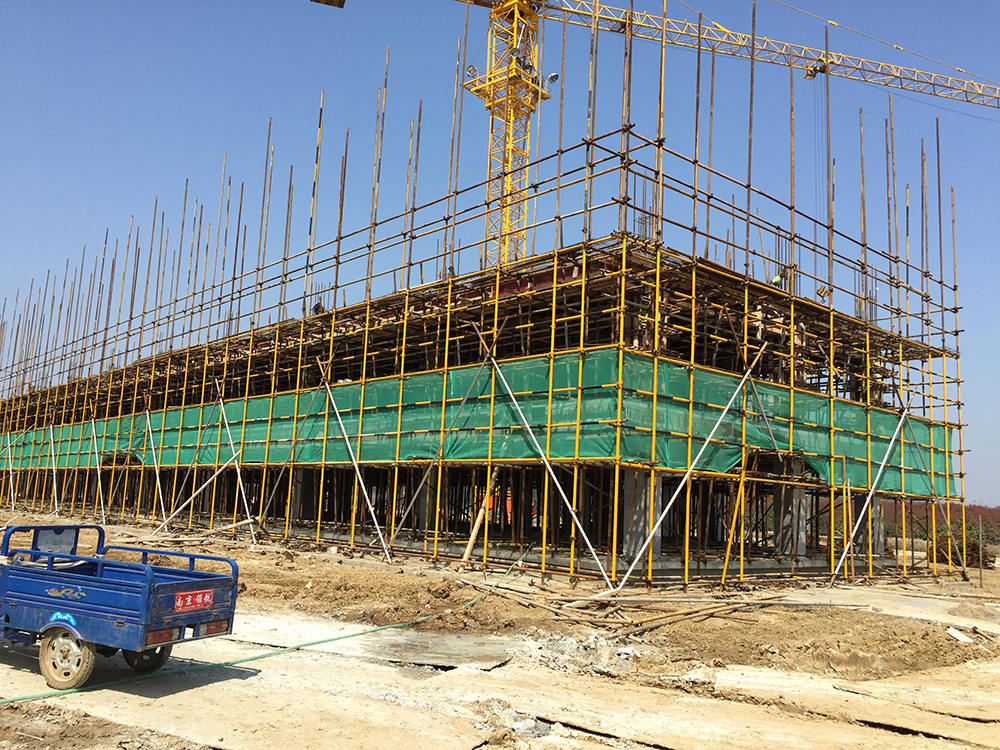

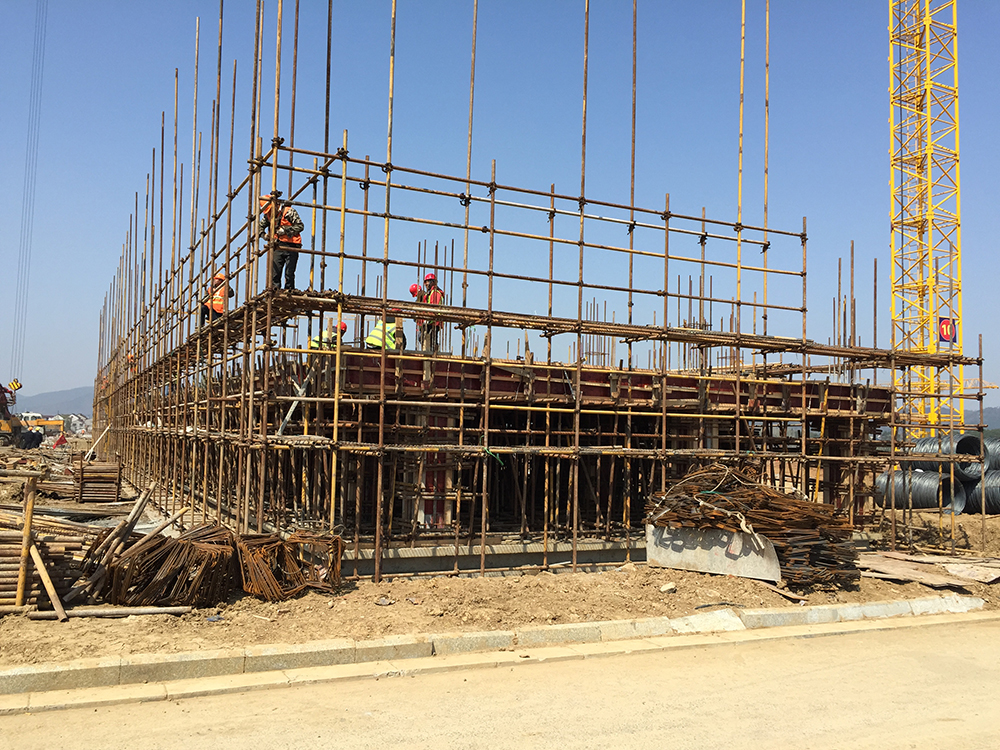

1.  7#组团五层面11.1m排架、柱钢筋、模板安装砼浇筑完成(其中7-1/7-2完成六层面13.9m)排架搭设,现浇面的铺设等工作。

2. 7组团外架搭设结束,物料提升机基础浇筑完成。

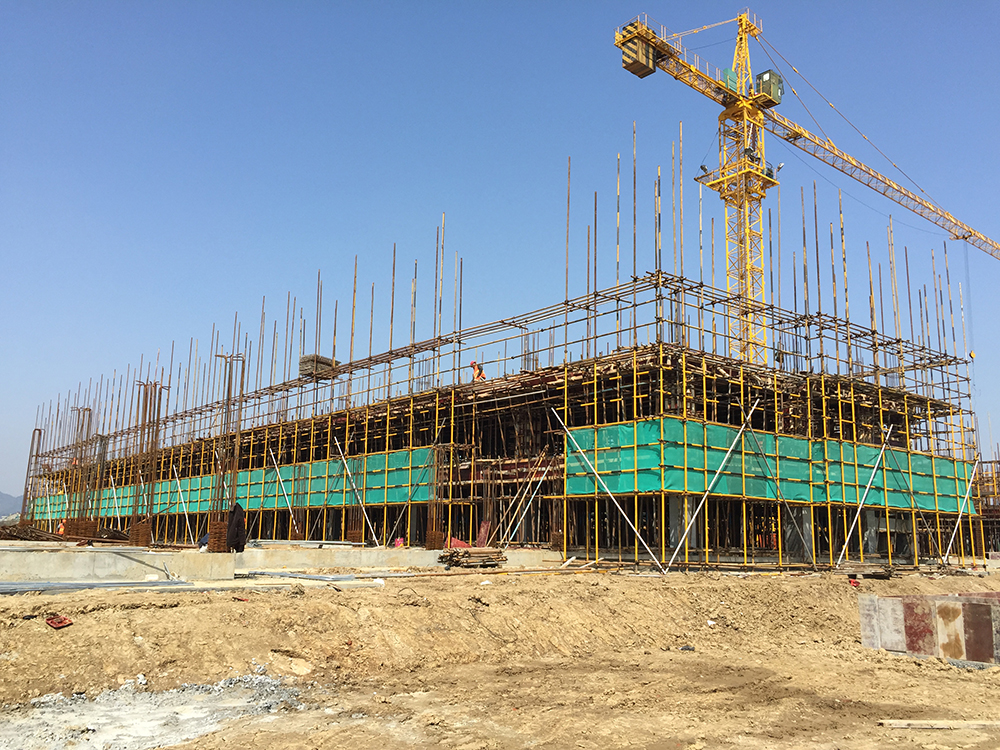

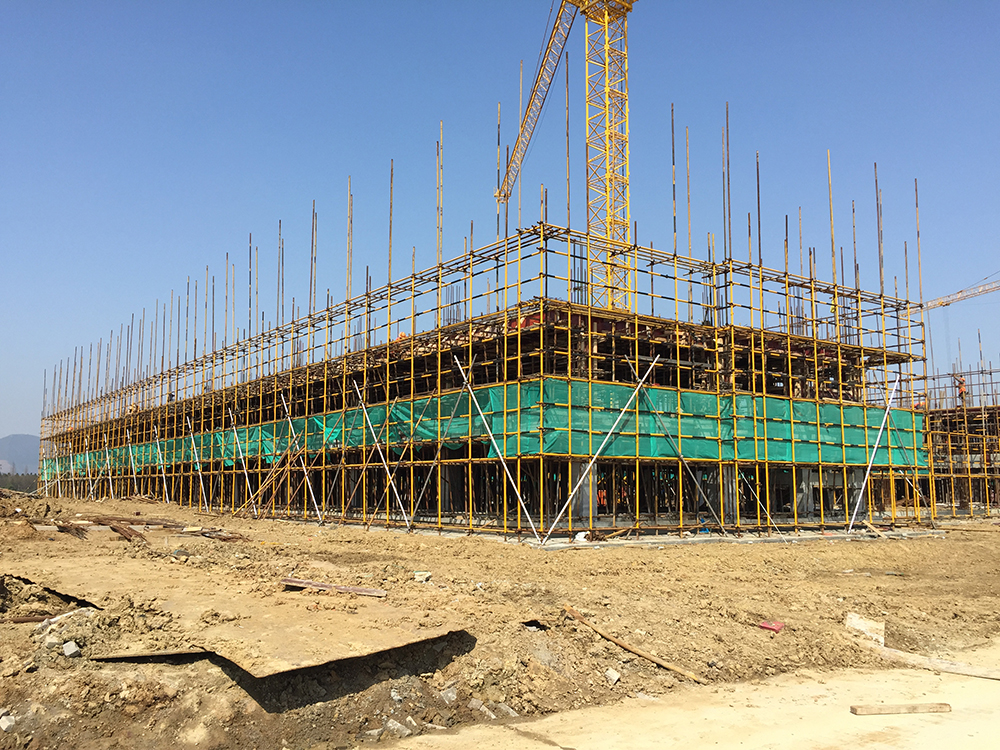

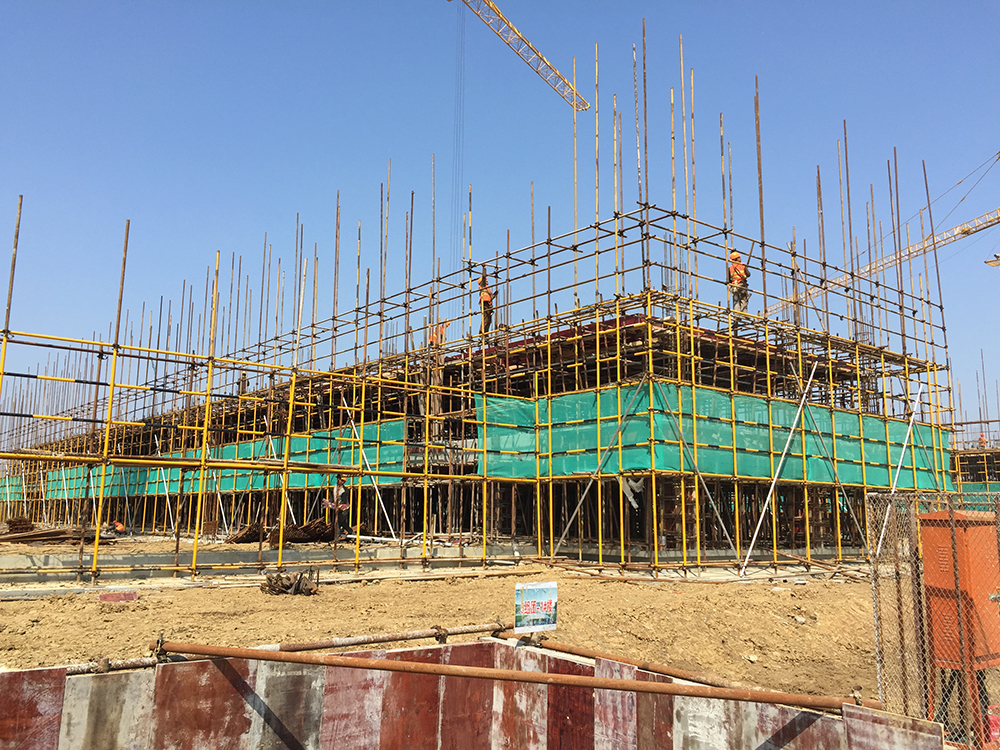

3. 6组团五层11.1m排架、模板完成,砼浇筑完成。(其中六层13.9m完成排架搭设、现浇面铺设等工作)。

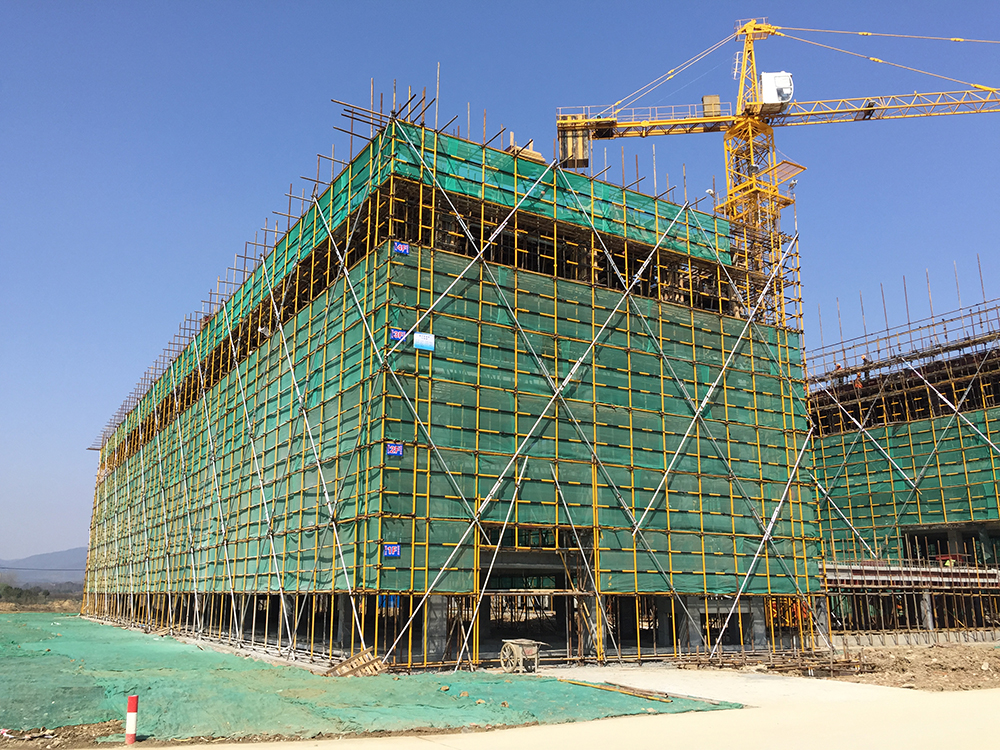

4. 6组团外架搭设完成80%

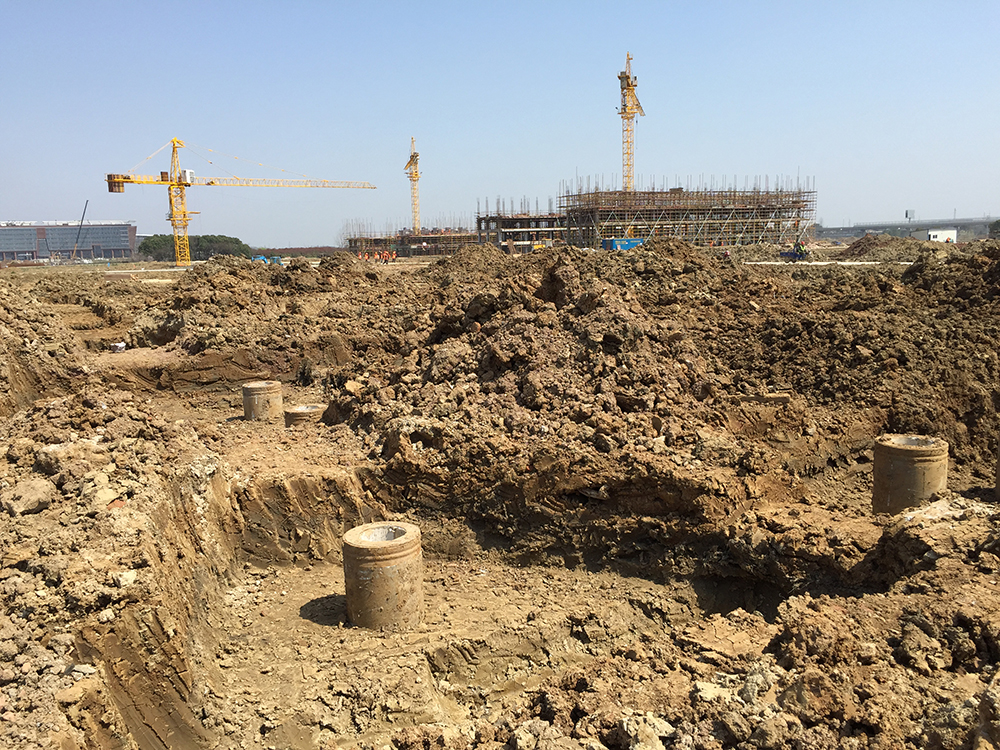

5. 5组团5-15-3三层5.5m砼浇筑结束(其中四层8.3m排架完成50%)。

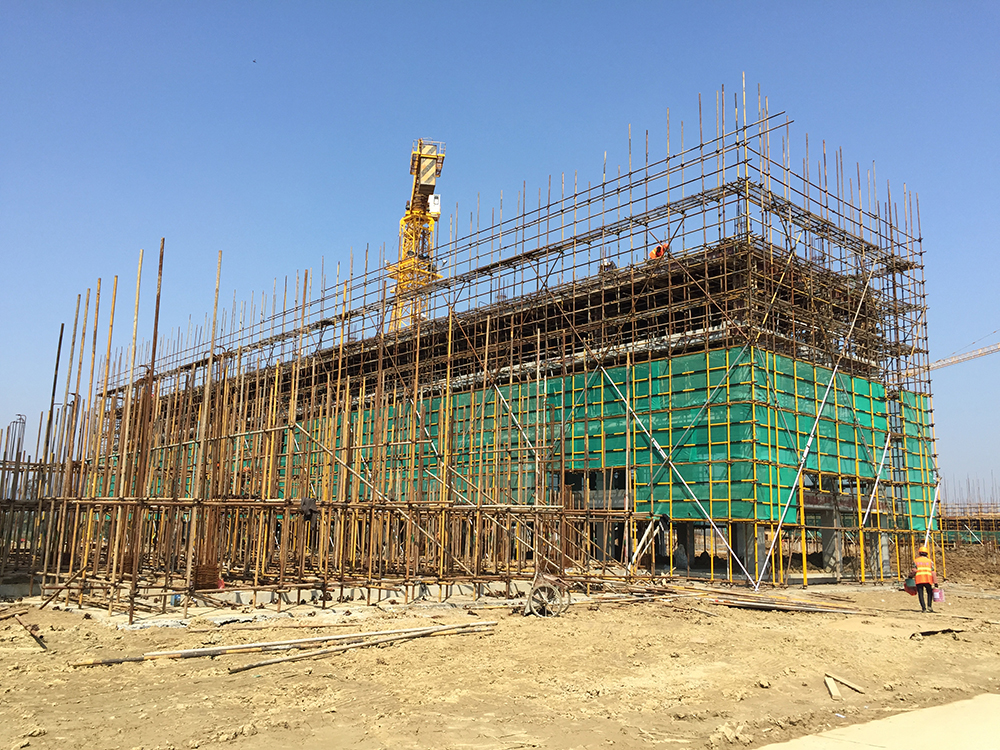

6. 5组团5-25-4二层面砼浇筑结束,其中三层5.5m排架搭设完成50%







7. 5组团外架搭设完成50%

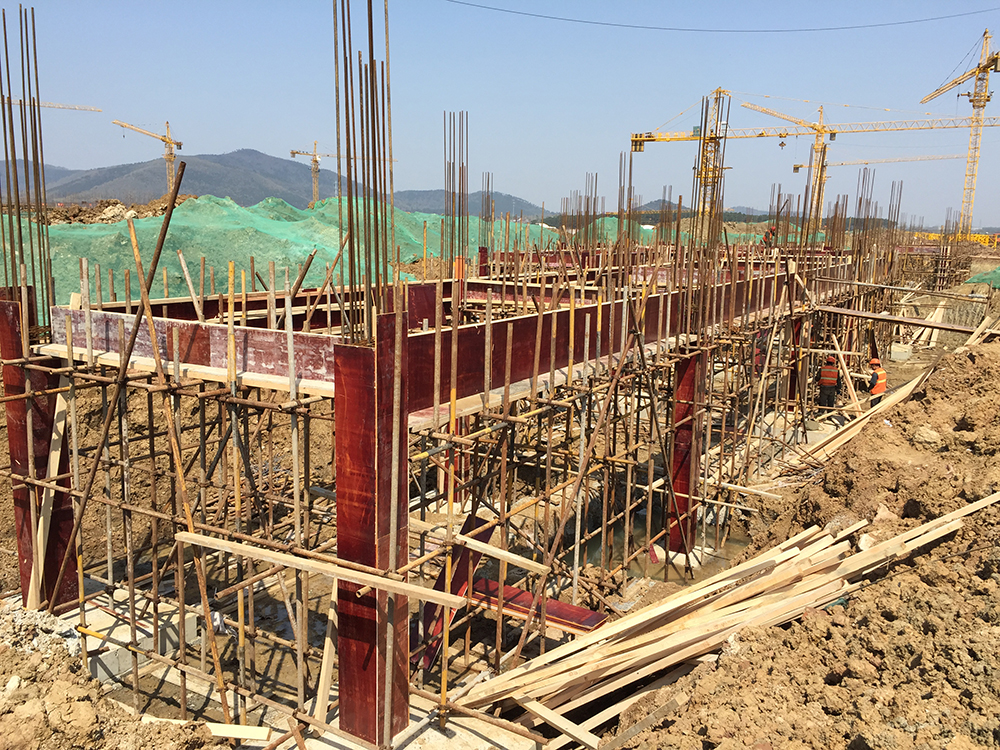

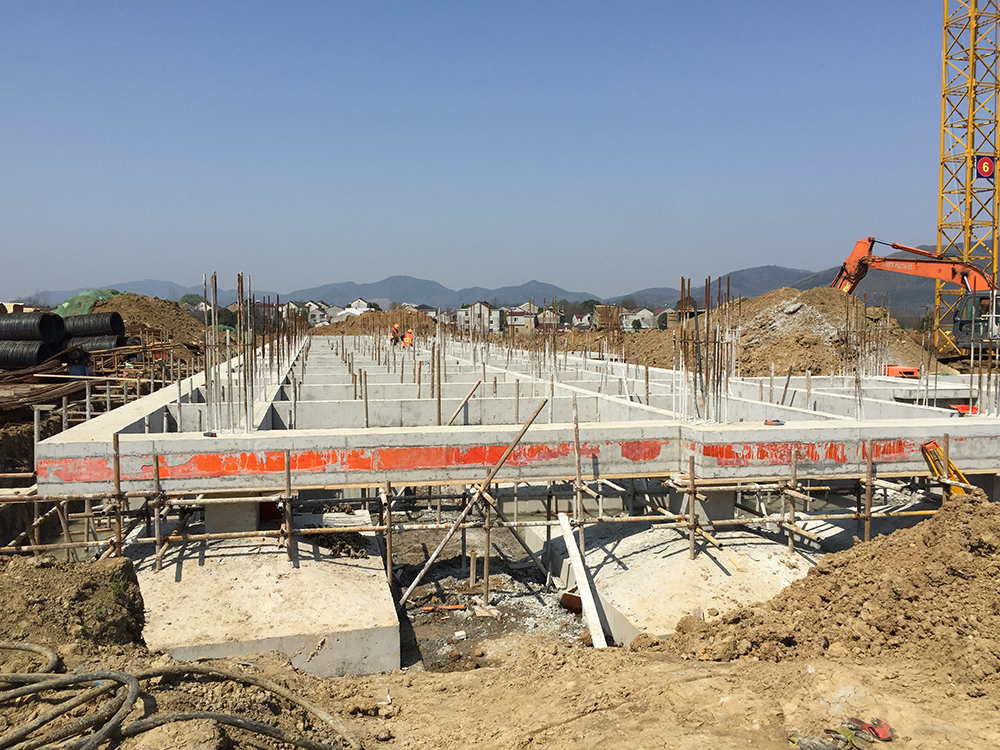

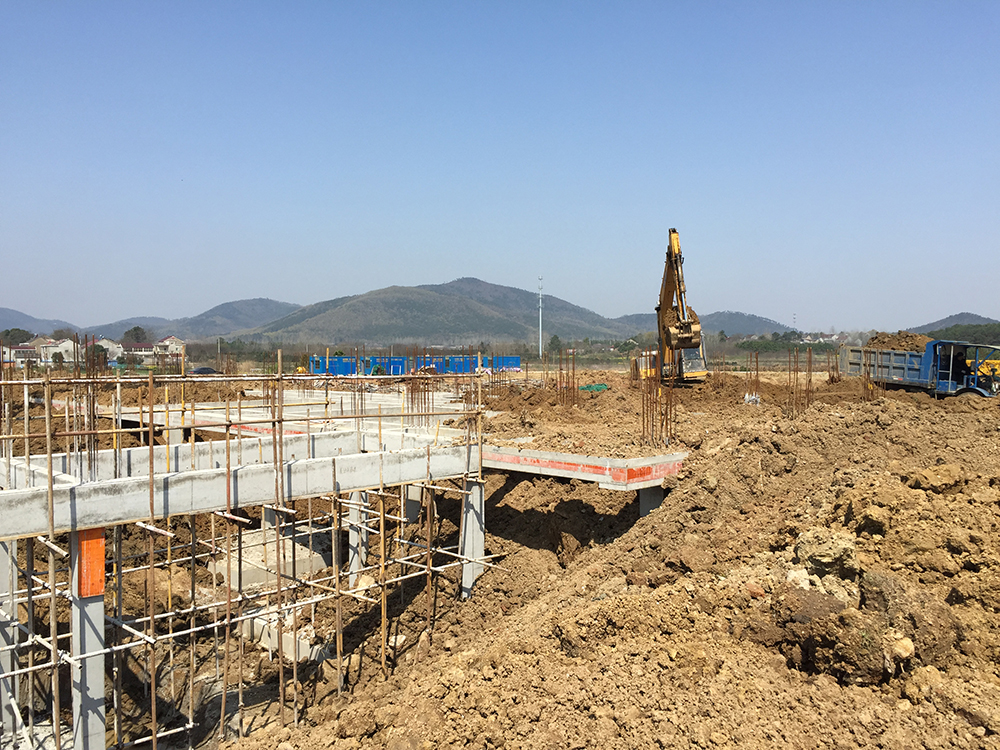

8. 4组团4-1基础梁砼浇筑结束,4-2基础土方回填。

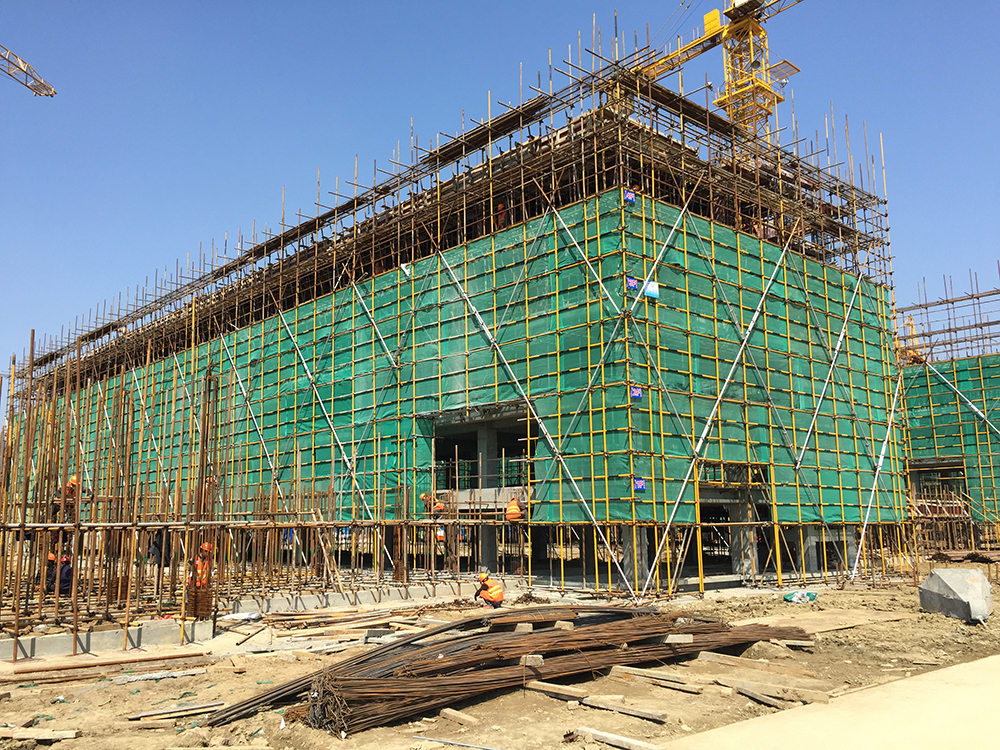

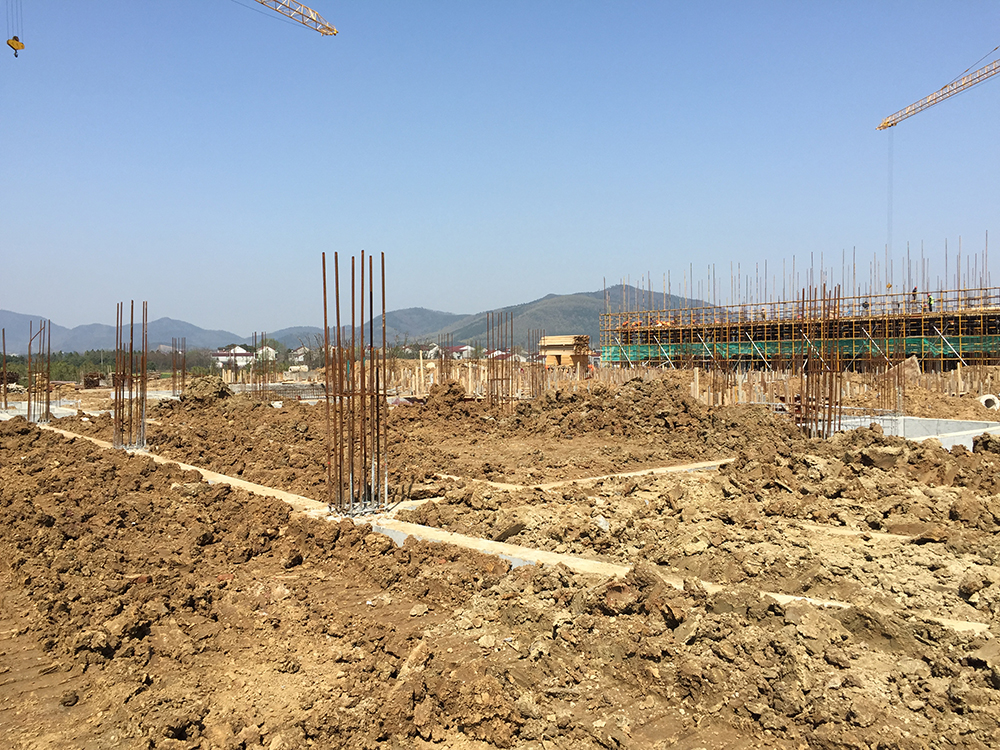

9. 2组团2-1一层砼浇筑结束。

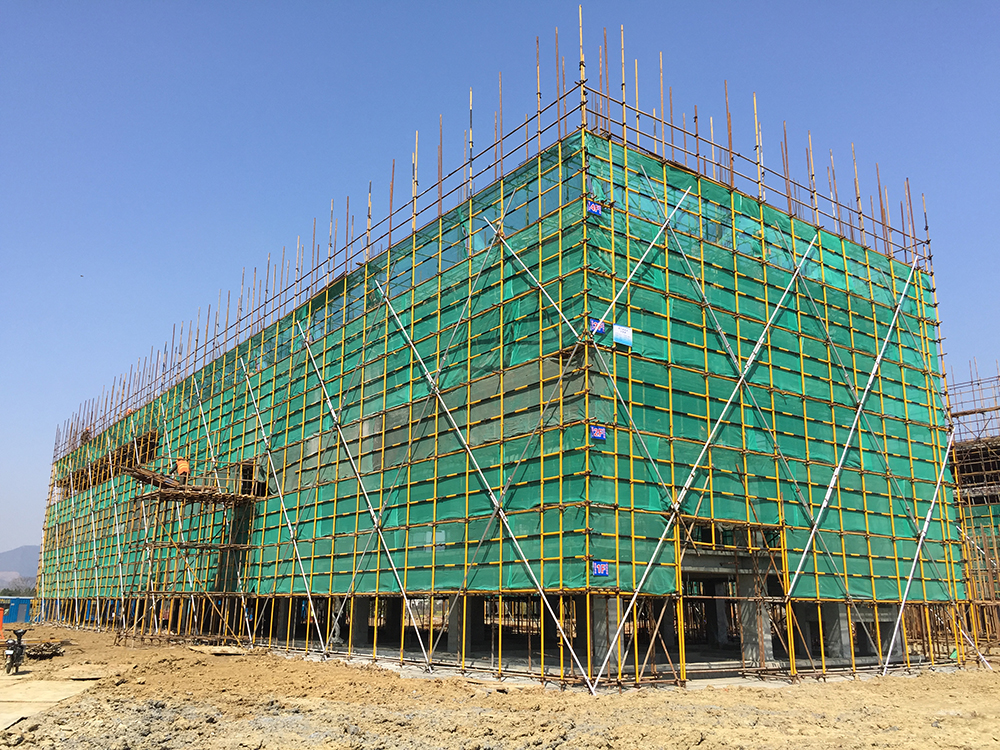

10. 1组团1-11-2四层8.3m楼面砼浇筑结束,五层排架现浇面完成。







11. 1组团1-3,1-4二层面砼浇筑完成,三层排架搭设完成70%







12. 1组团外架搭设完成30%

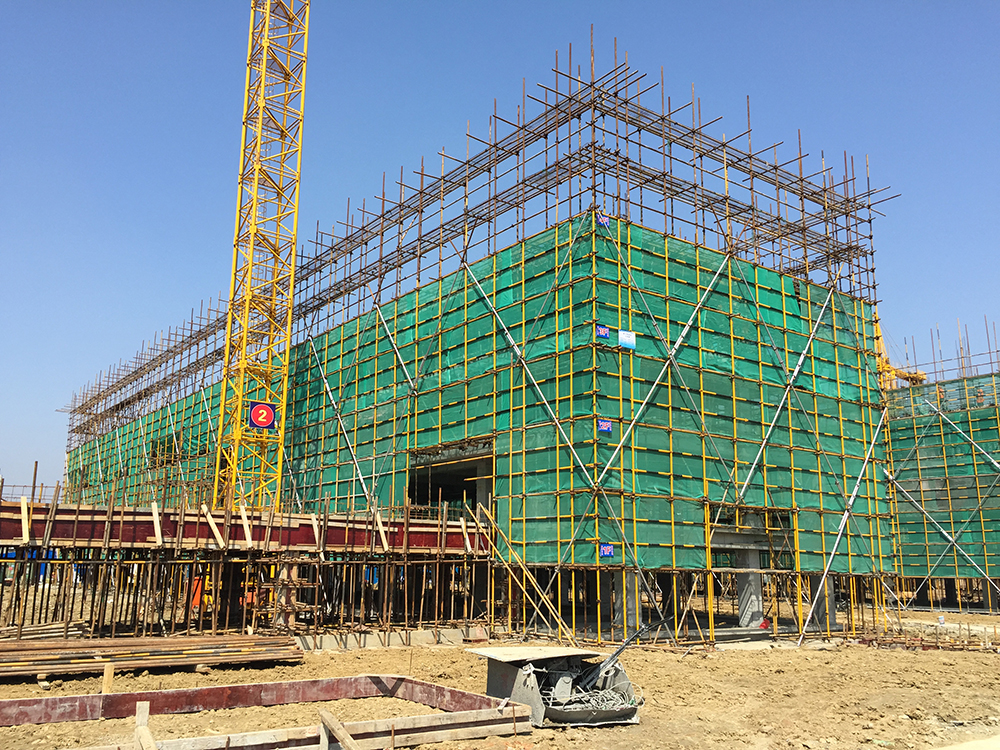

13.二食堂桩基础验收结束,基础承台、基础梁砼浇筑完成50%



14.公共教学楼三基础梁钢筋绑扎完成。

15.公共教学楼与理科楼之间连廊完成基础梁排架搭设。



16.消防水池底板砼浇筑完成。

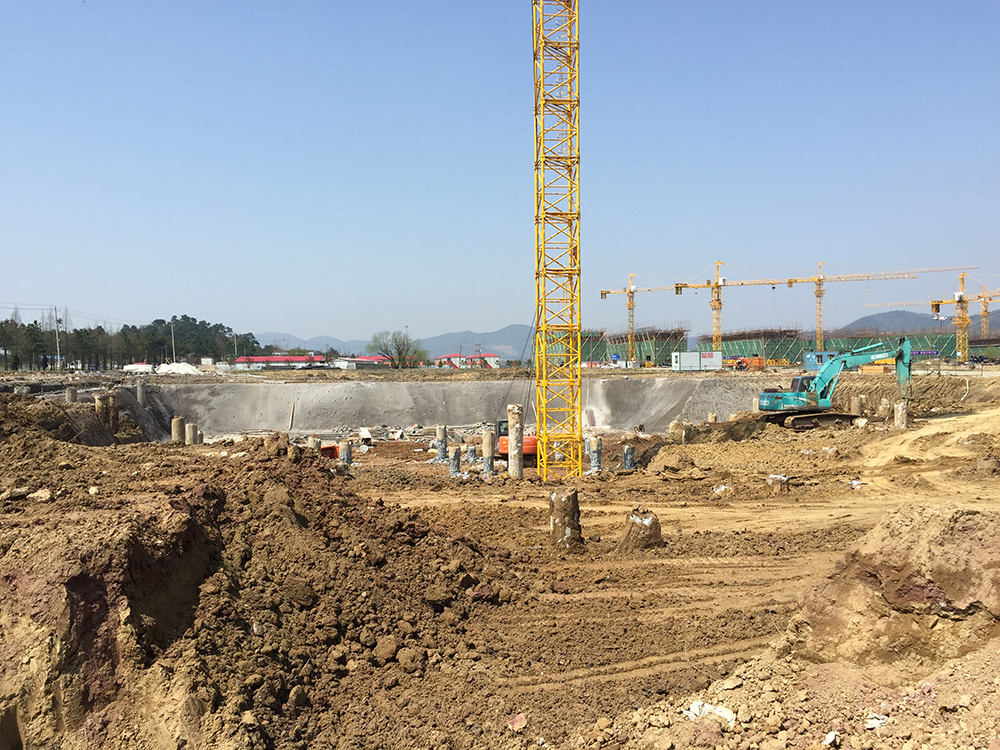

17.行政楼地下室土方开挖完成50%,承台垫层完成30%

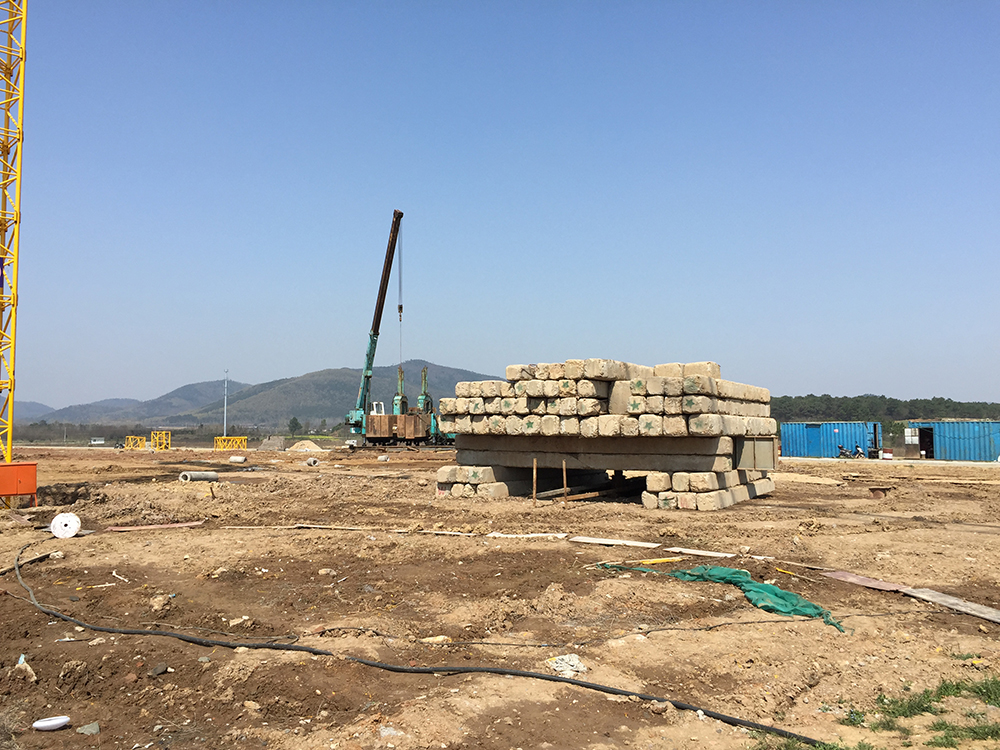

18.文科楼灌注桩累计完成149根,剩余220根。





193组团428根预应力管桩全部完成。





20.图文信息中心灌注桩累计完成206根,剩余49根。





21.理科楼灌注桩累计完成304根,剩余103根。





22.公共教学楼一基础承台、基础梁土方开挖完成50%,承台梁垫层完成30%





五、 本周工作计划

1. 7#组团六层面排架、柱钢筋、模板安装砼浇筑结束(其中7-17-2完成屋面层排架搭设等工作)。

2. 6组团六层排架、柱钢筋、模板完成、砼浇筑结束(其中6-1完成屋面层排架搭设等工作)。

3. 6组团外脚手架搭设完成。

4. 5组团5-1,5-3二层排架结束,柱钢筋、模板完成、砼浇筑结束。

5. 5组团5-2,5-4二层排架结束,柱钢筋、模板完成、砼浇筑结束(其中5-2三层排架结束)。

6. 5组团外脚手架搭设完成70%

7. 4组团4-1,4-2基础土方回填完成。

8. 2组团2-1二层排架搭设完成,柱钢筋绑扎完成,现浇面铺设完成。

9. 1组团1-1四层排架搭设完成,砼浇筑完成(其中1-2室外回填结束)。

10. 1组团1-3,1-4三层排架结束,柱钢筋绑扎完成,现浇面铺设完成。

11. 1组团外脚手架搭设完成50%

12. 二食堂基础承台浇筑完成,土方回填完成70%

13. 公共教学楼三基础梁砼浇筑完成。

14. 消防水池墙板模板支撑完成。

15. 公共教学楼一挖土结束,垫层浇筑完成。

16. 公共教学楼至理科楼一之间连廊基础梁钢筋绑扎完成,砼浇筑完成。

17. 公共教学楼二土方开挖完成。

18. 文科楼连廊土方开挖。

19. 行政楼地下室土方开挖完成80%,垫层完成60%,砖胎膜完成40%

20. 文科楼计划完成预应力管桩60根。

21. 图文信息中心计划完成剩余所有灌注桩。

22. 理科楼计划完成灌注桩60根。

23. 2组团静载检测结束。

24. 外购土方计划1.5~1.8万土方。

25. 安装塔吊2台。
