溧水校区建设简报(2017年第12期)
发布时间: 2017-04-06 浏览次数: 721

一、 现场人员

管理人员75人 、桩基班组30人、瓦工班组195

木工班组235人 、水电班组45人、土方班组 18

钢筋班组170人、架子工80

临时设施5人 、直属队63

合计:916

二、 大型机械设备在场情况

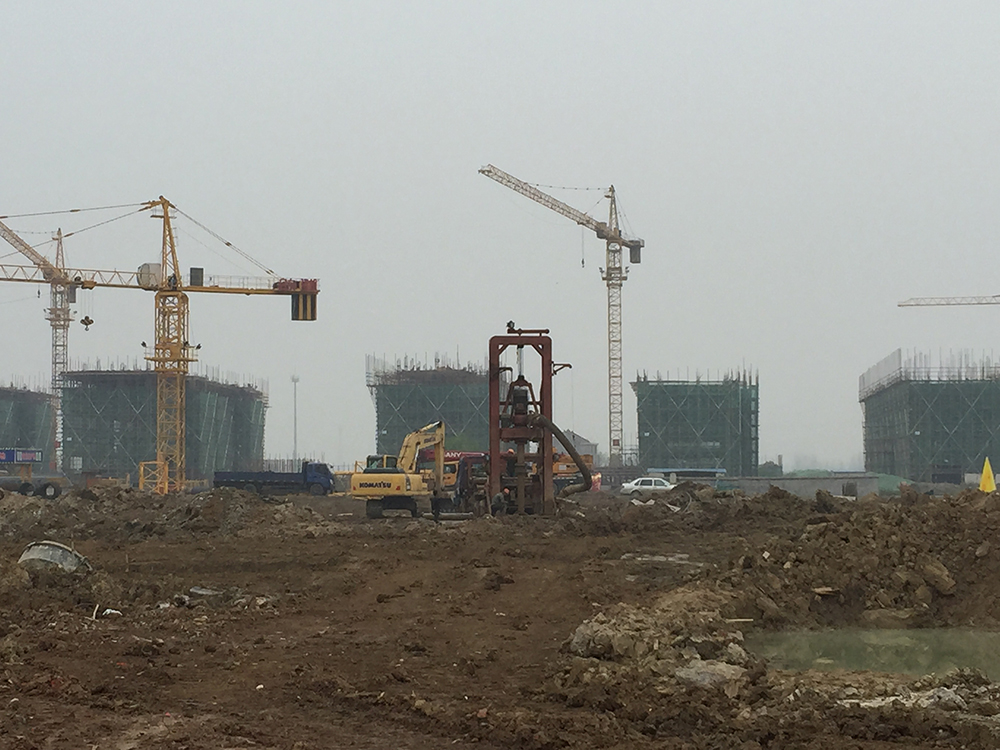

塔吊已进场25台(其中22台已安装完成),现场有挖掘机10台、土方运输车15台、静压桩机1台、移动式高速钻孔钻机6台、锤击桩1台。

三、 主要材料进场情况

钢筋计划进场1700t。累计进场8400吨。预应力管桩计划进场5000米。累计进场29400米。

四、 上周完成情况

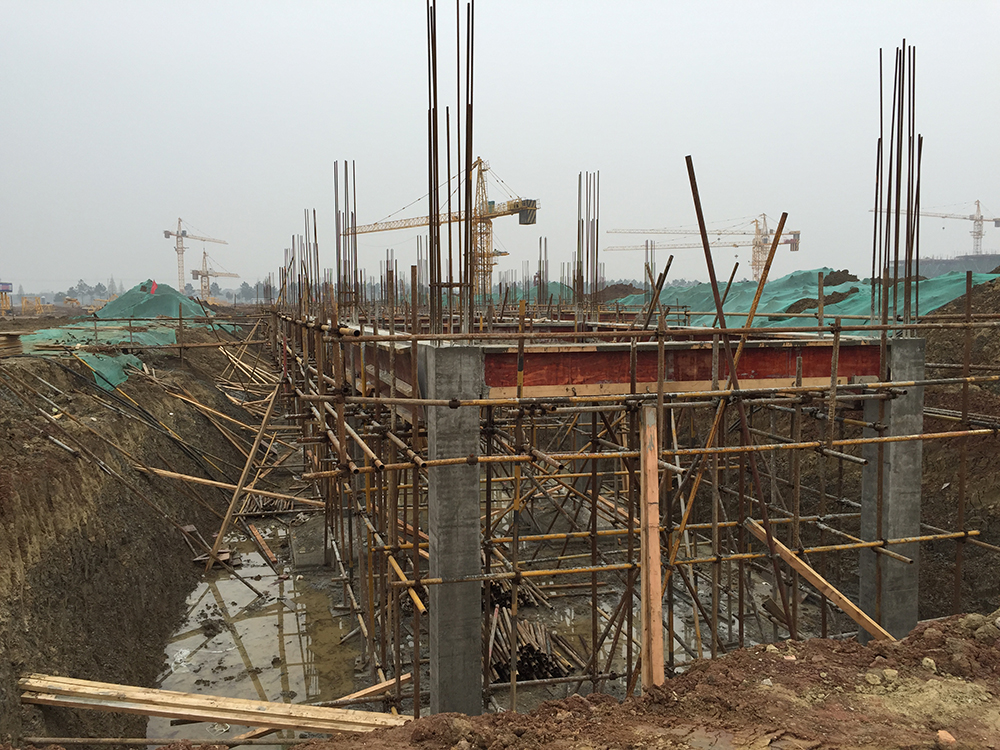

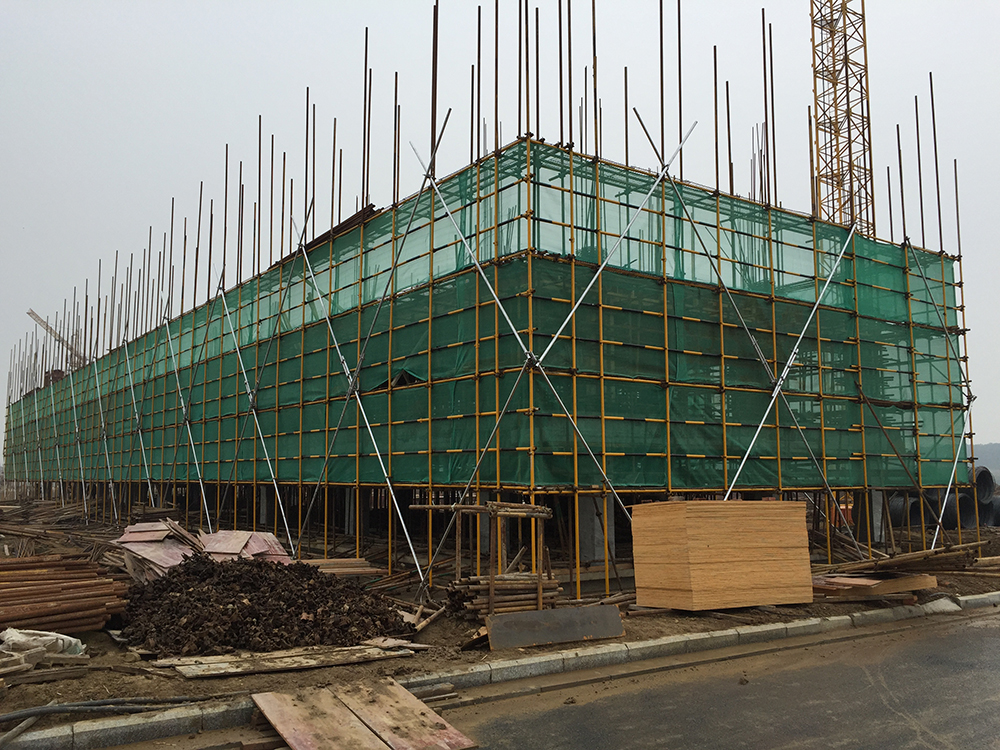

1. 7#组团六层面排架、柱钢筋、模板安装砼浇筑结束(其中7-17-2完成屋面层排架搭设等工作)。

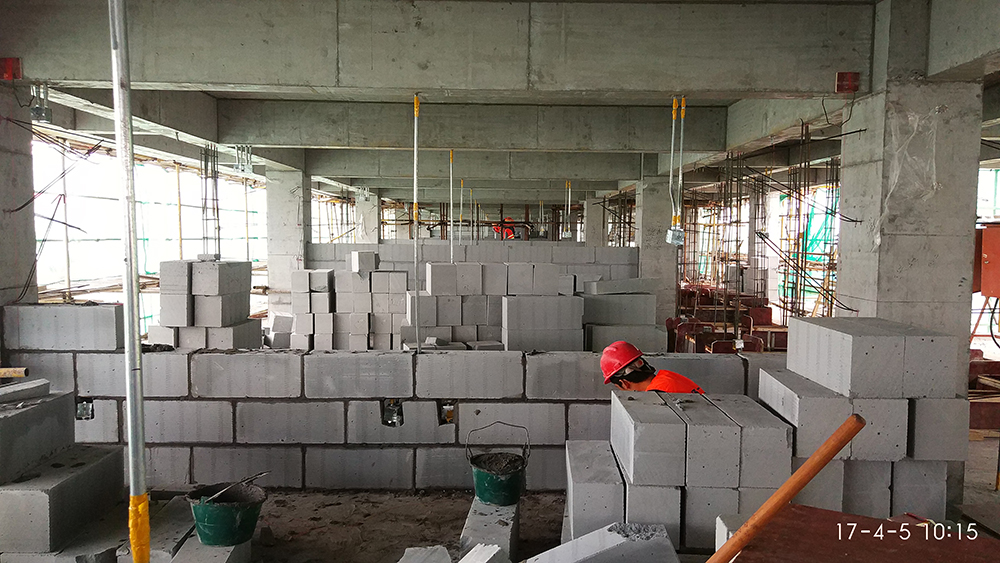

2. 学生宿舍7组团7-1的二层进行内墙砌砖。

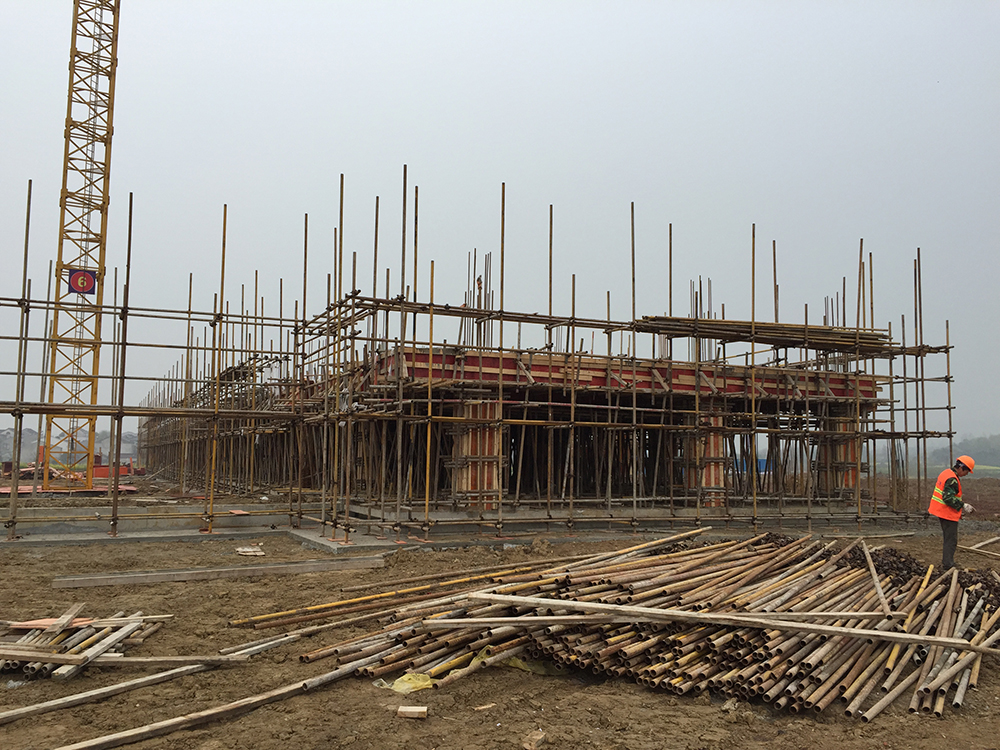

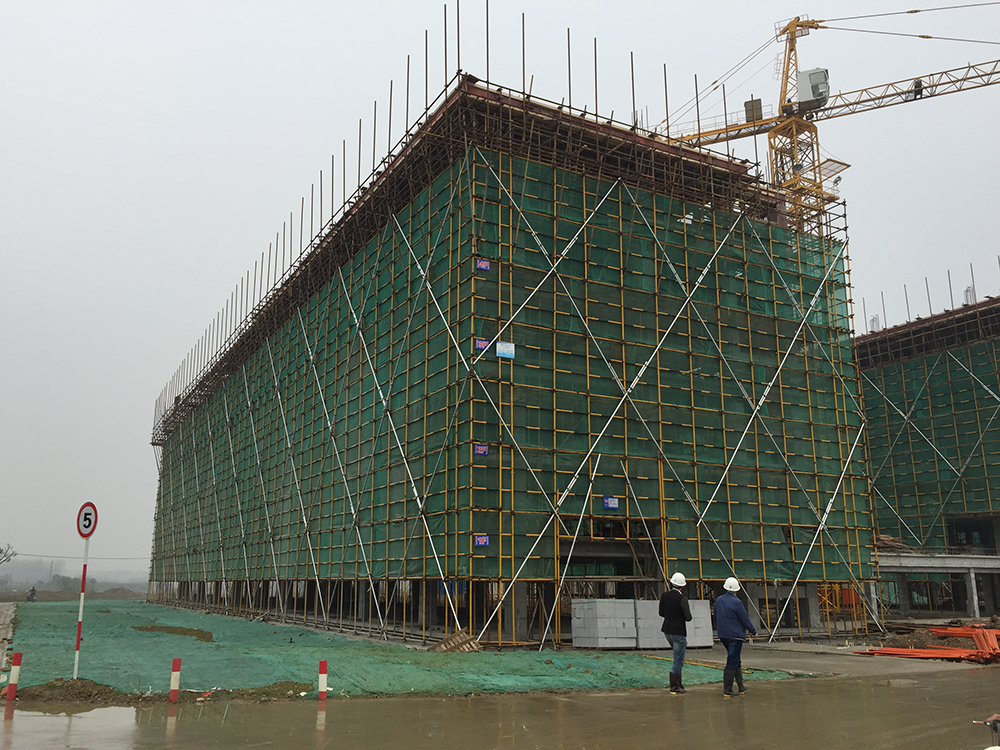

3. 6组团六层排架、柱钢筋、模板完成、砼浇筑结束(其中6-1完成屋面层排架搭设等工作)。6组团外脚手架搭设完成。



4. 5组团5-1,5-3二层排架结束,柱钢筋、模板完成、砼浇筑结束。



5. 5组团5-2,5-4二层排架结束,柱钢筋、模板完成、砼浇筑结束(其中5-2三层排架结束)。



6. 5组团外脚手架搭设完成70%

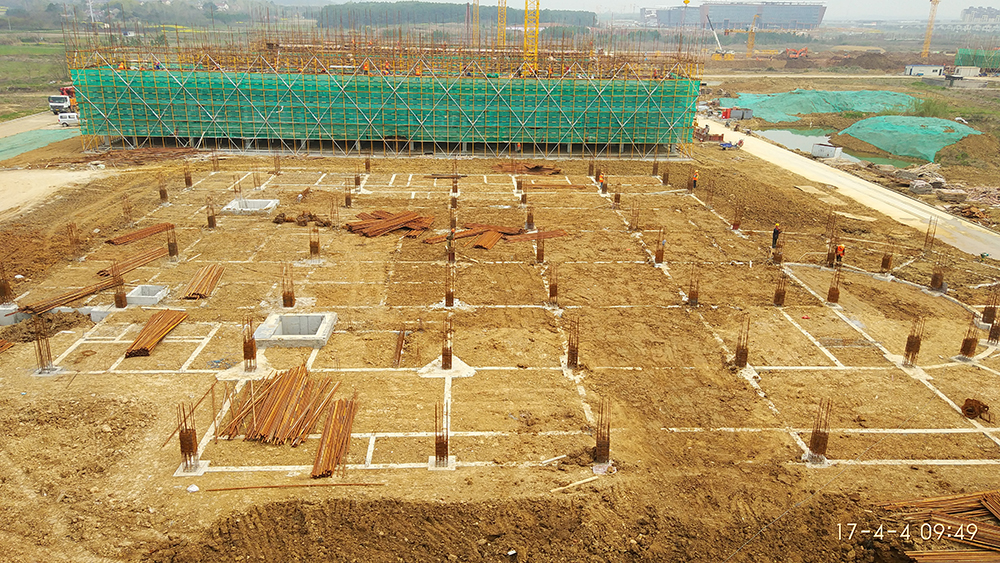

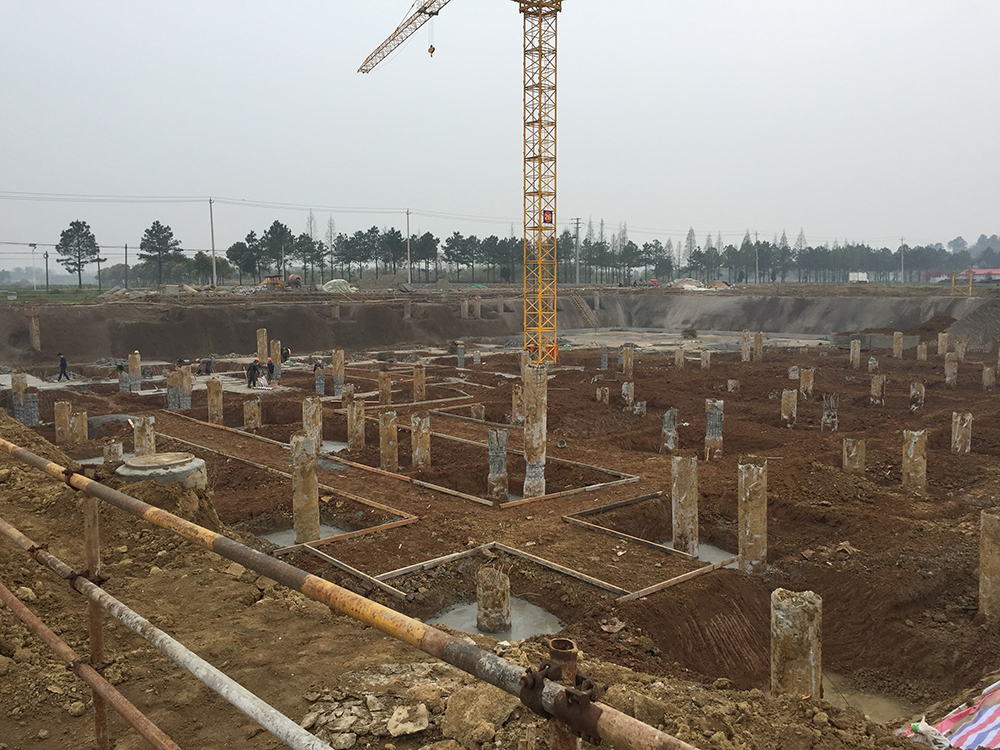

7. 4组团4-1,4-2基础土方回填完成。

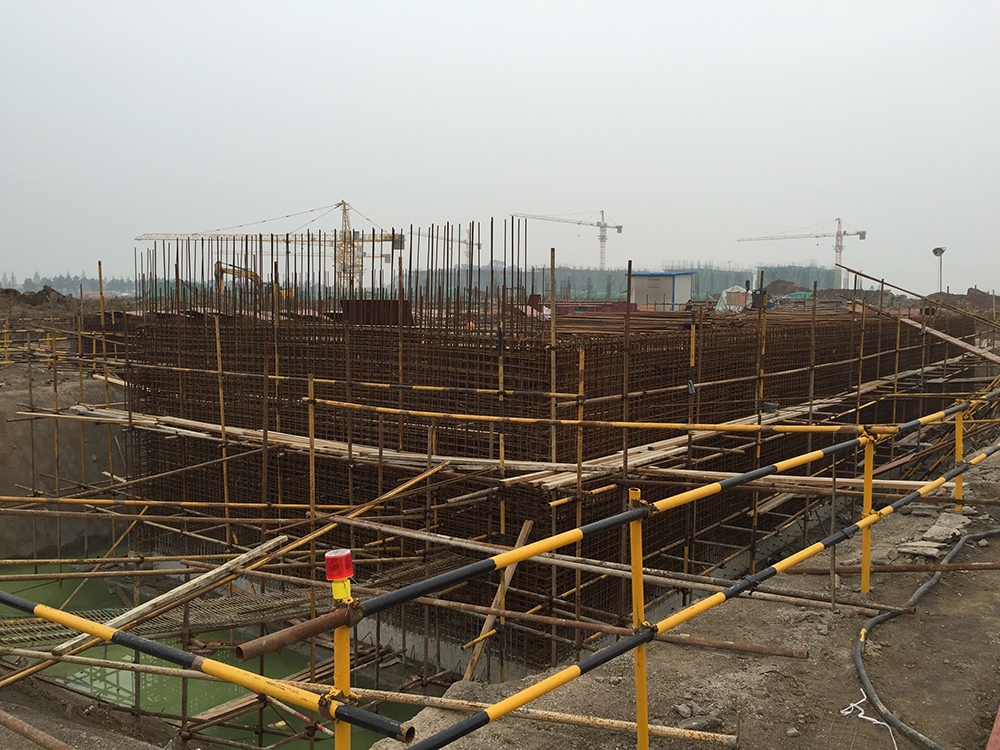

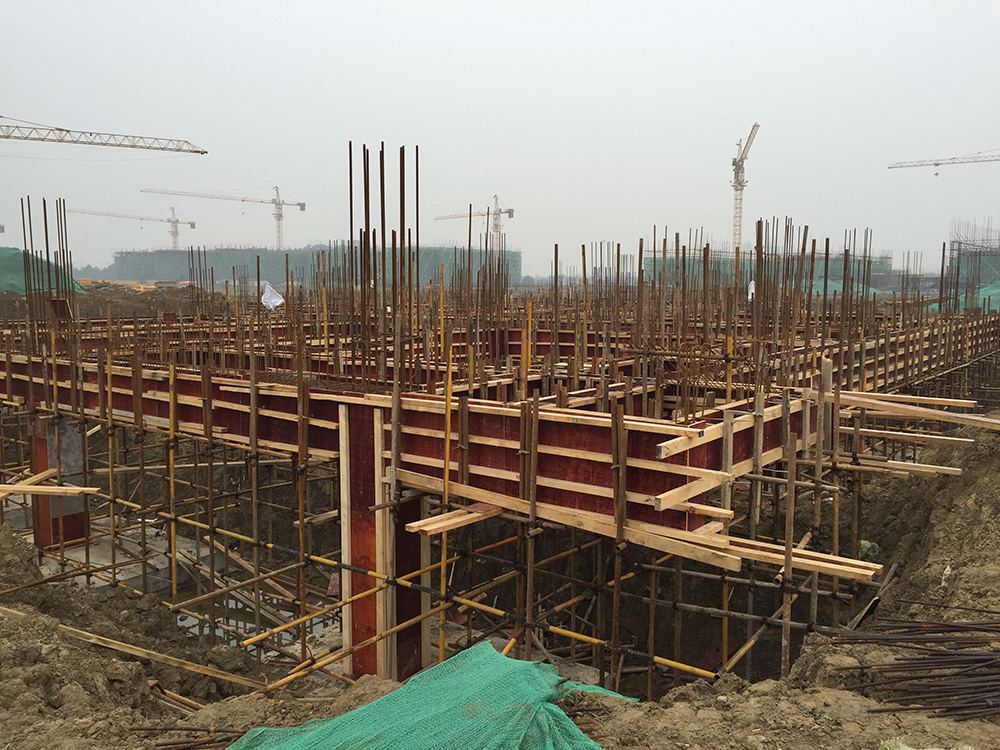

8. 2组团2-1二层排架搭设完成,柱钢筋绑扎完成,现浇面铺设完成。

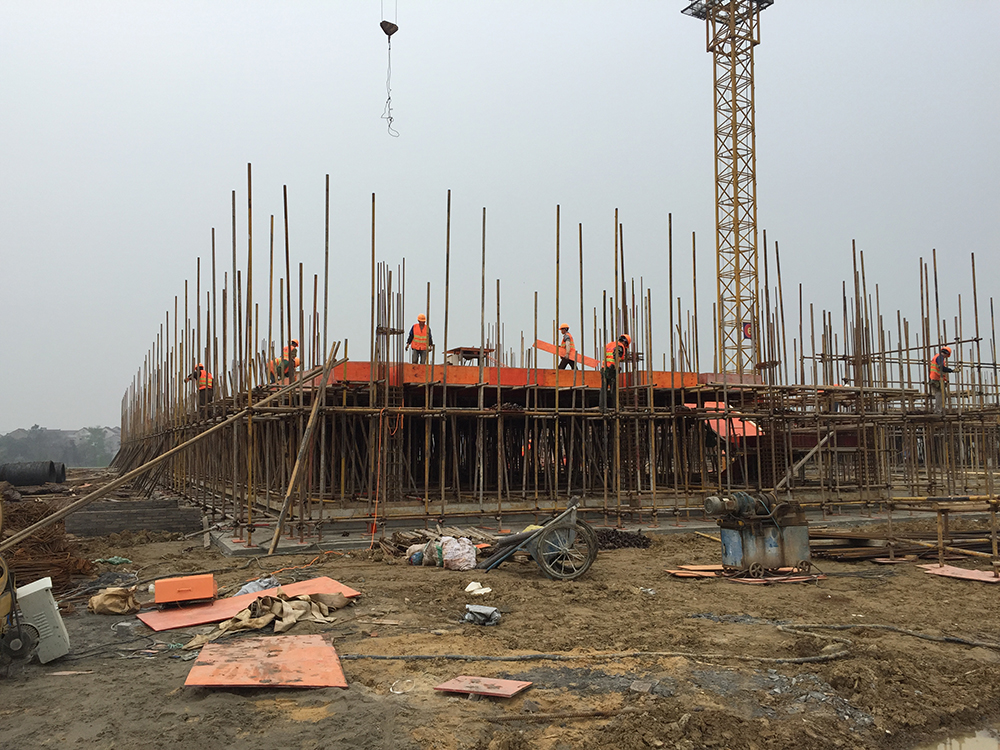

9. 1组团1-1四层排架搭设完成,砼浇筑完成(其中1-2室外回填结束)。



10. 1组团1-3,1-4三层排架结束,柱钢筋绑扎完成,现浇面铺设完成。



11. 1组团外脚手架搭设完成50%

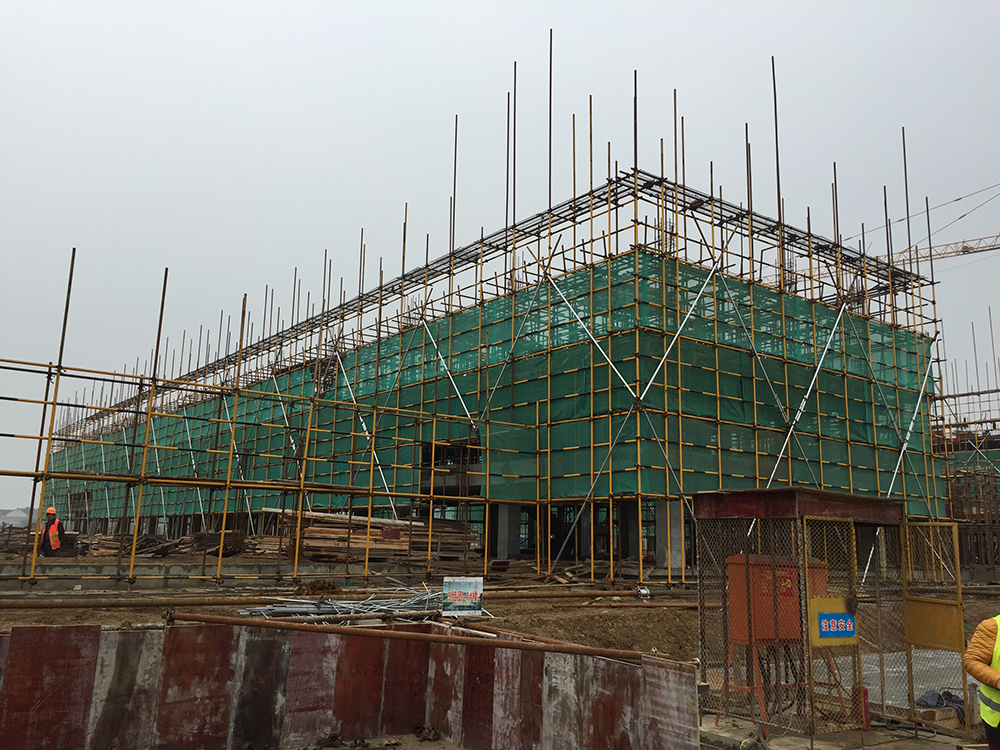

12. 二食堂基础承台浇筑完成,土方回填已完成。



13. 公共教学楼三基础梁砼浇筑完成80%


14. 消防水池墙板模板支撑完成。

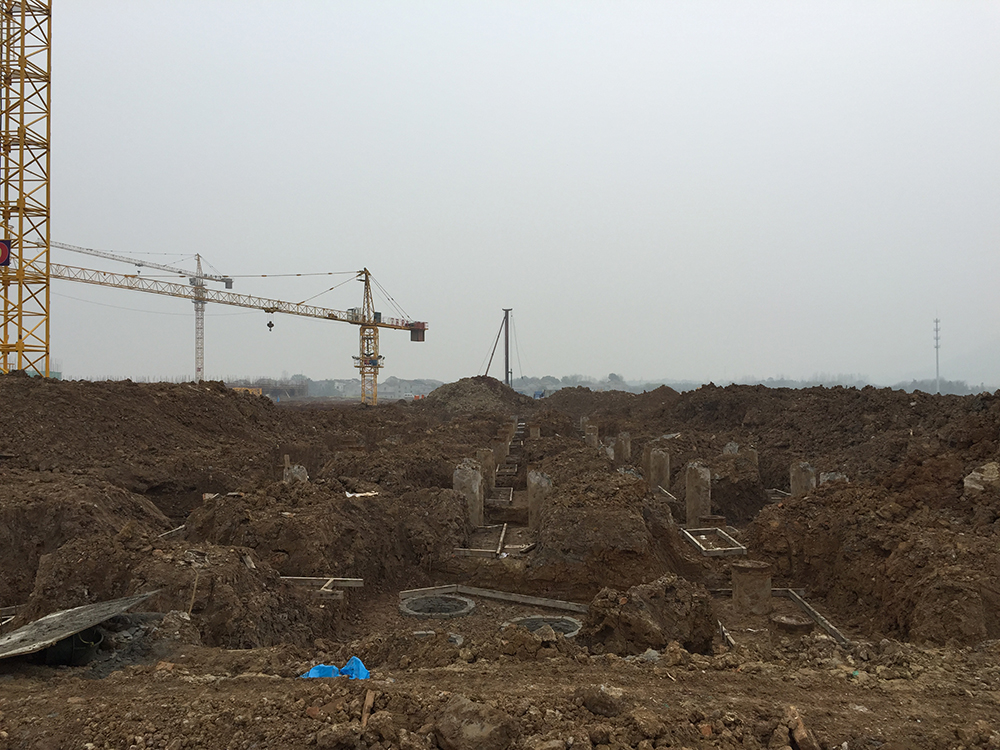

15. 公共教学楼一挖土结束,垫层浇筑完成。



16. 公共教学楼至理科楼一之间连廊基础梁钢筋绑扎完成,砼浇筑完成。



17. 公共教学楼二土方开挖完成。



18. 文科楼连廊土方开挖。

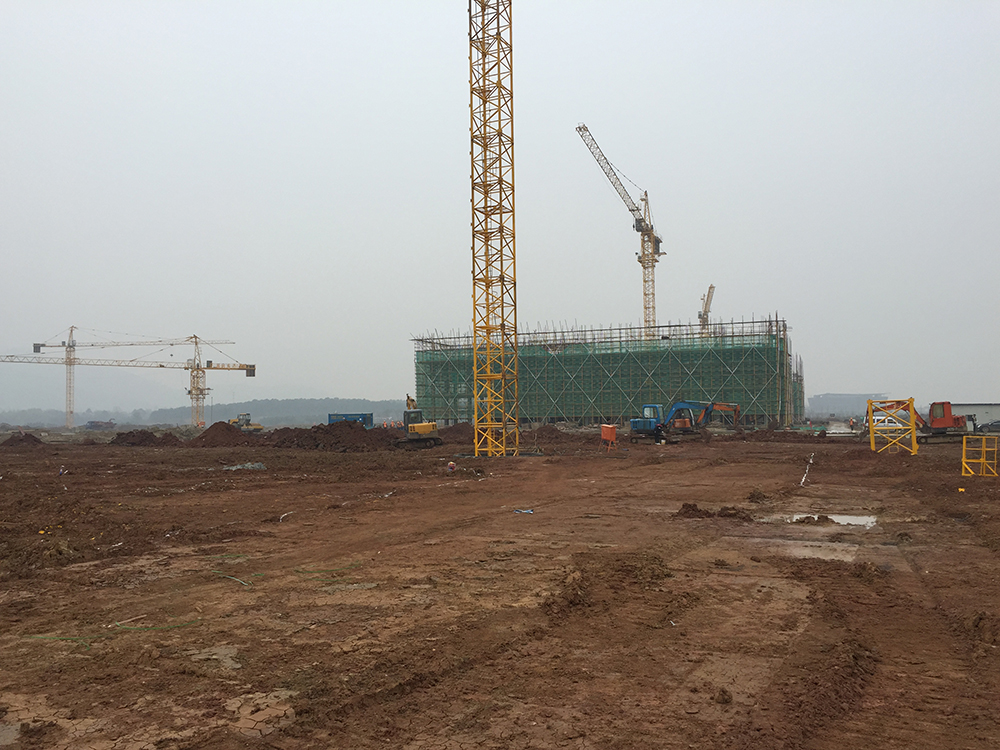

19. 行政楼地下室土方开挖全部完成,垫层完成60%,砖胎膜完成40%

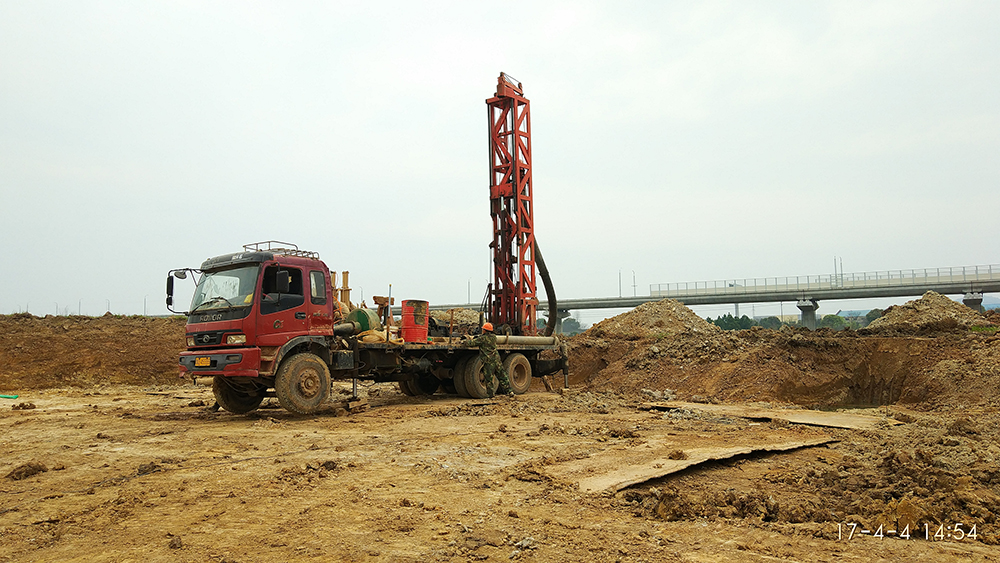

20. 文科楼完成预应力管桩60根,文科楼一已完成,文科楼二剩余121根。

21. 图文信息中心完成剩余50根灌注桩。

22. 理科楼打桩基本完成,剩余连廊3根桩。



23. 2组团静载检测结束。

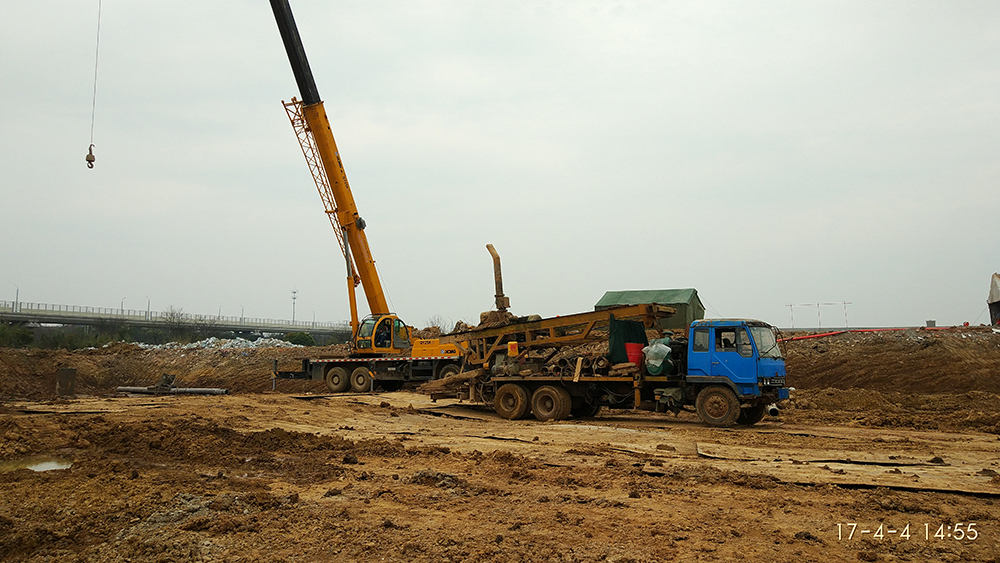

24. 留学生公寓开始打桩施工。



25. 后勤附属用房、青年教师公寓、编外员工宿舍河塘土方回填基本完成。

26. 外购土方计划1.5~1.8万土方。

27. 安装塔吊1台。

五、 本周工作计划

1. 7组团屋面排架、模板安装完成,屋面钢筋完成20%

2. 6组团屋面层排架、模板完成50%

3. 5组团5-1,5-3三层砼浇筑完成(其中5-1四层排架搭设完成30%)。

4. 5组团5-2,5-4三层柱、梁、模板完成50%

5. 4组团4-1一层柱、梁、平台模板完成40%

6. 2组团2-1三层排架、柱、梁平台模板完成50%

7. 1组团1-1五层排架、柱、梁、平台模板搭设完成60%

8. 1组团1-2四层砼浇筑完成,五层排架完成30%

9. 1组团1-3,1-4四层排架搭设完成50%

10. 二食堂一层排架搭设完成40%

11. 公共教学楼三基础梁浇筑完成。

12. 消防水池模板完成,水池顶梁、平台钢筋绑扎至50%

13. 公共教学楼一承台钢筋绑扎至50%

14. 公共教学楼二承台钢筋绑扎至30%

15. 报告厅基础梁排架搭设完成。

16. 行政楼地下室土方开挖完成,垫层完成80%,砖胎膜完成60%,护坡喷浆完成。

17. 3组团3-1,3-2土方开挖完成,垫层砼浇筑至30%

18. 2组团2-1土方开挖完成,垫层砼浇筑至50%

19. 文科楼二计划完成管桩50根(文科楼一已完成)。

20. 理科楼一灌注桩完成。

21. 一食堂计划进桩基设备2台,完成灌注桩10~15根。

22. 留学生公寓计划进桩基设备3台,完成灌注桩20~25根。

23. 3组团静载检测结束。

24. 4组团4-3,4-4计划完成管桩45根。

25. 外购土方1.3~1.6万方。

26. 安装塔吊1台。

27. 7组团7-1二层墙体砌筑完成50%
