一、 现场人员
管理人员75人 、桩基班组30人、瓦工班组195人
木工班组245人 、水电班组55人、土方班组 18人
钢筋班组170人、架子工80人
临时设施5人 、直属队63人
合计:936人
二、 大型机械设备在场情况
塔吊已进场25台(其中22台已安装完成),现场有挖掘机10台、土方运输车13台、静压桩机1台、移动式高速钻孔钻机6台、锤击桩1台。
三、 主要材料进场情况

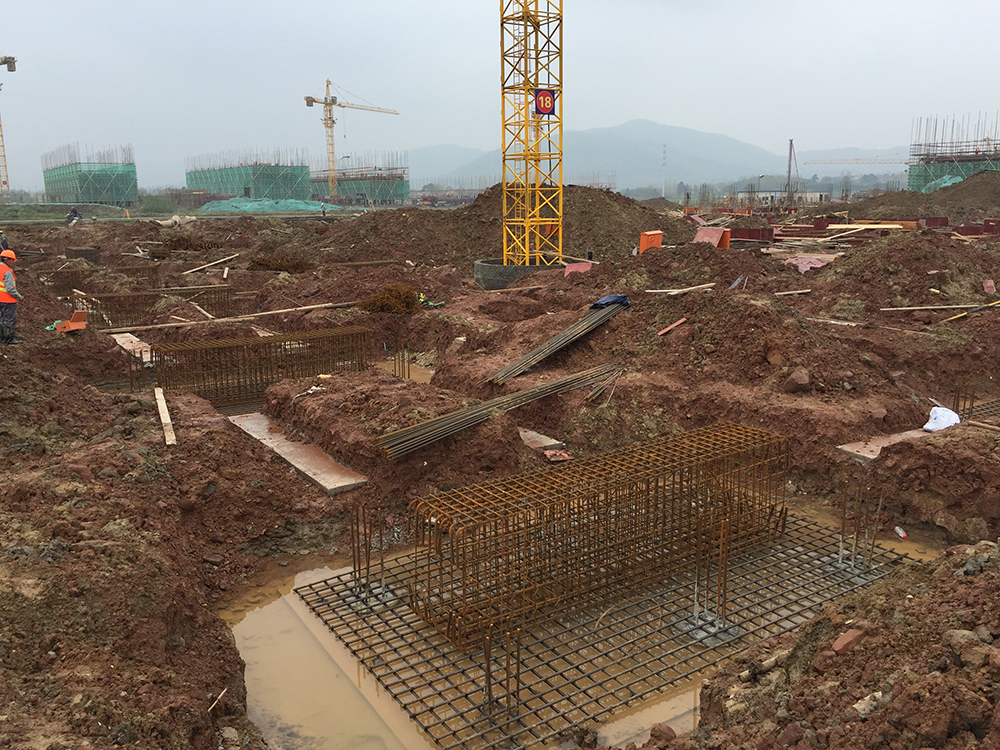

钢筋计划进场1600t。累计进场10000吨。预应力管桩计划进场6000米。累计进场35400米。
四、 上周完成情况

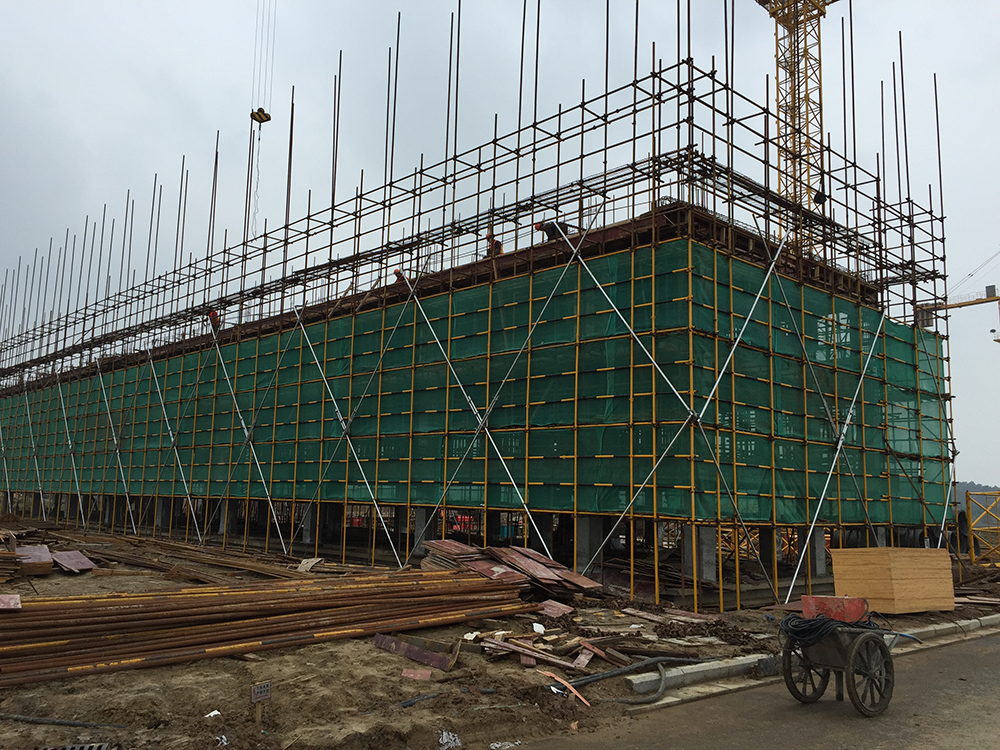

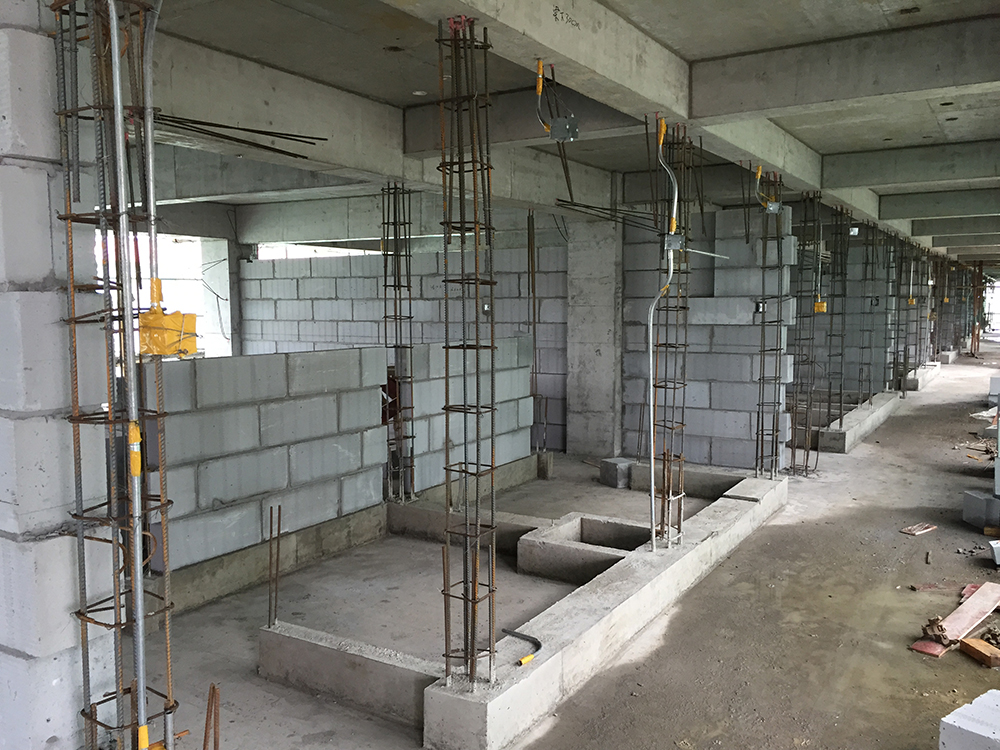

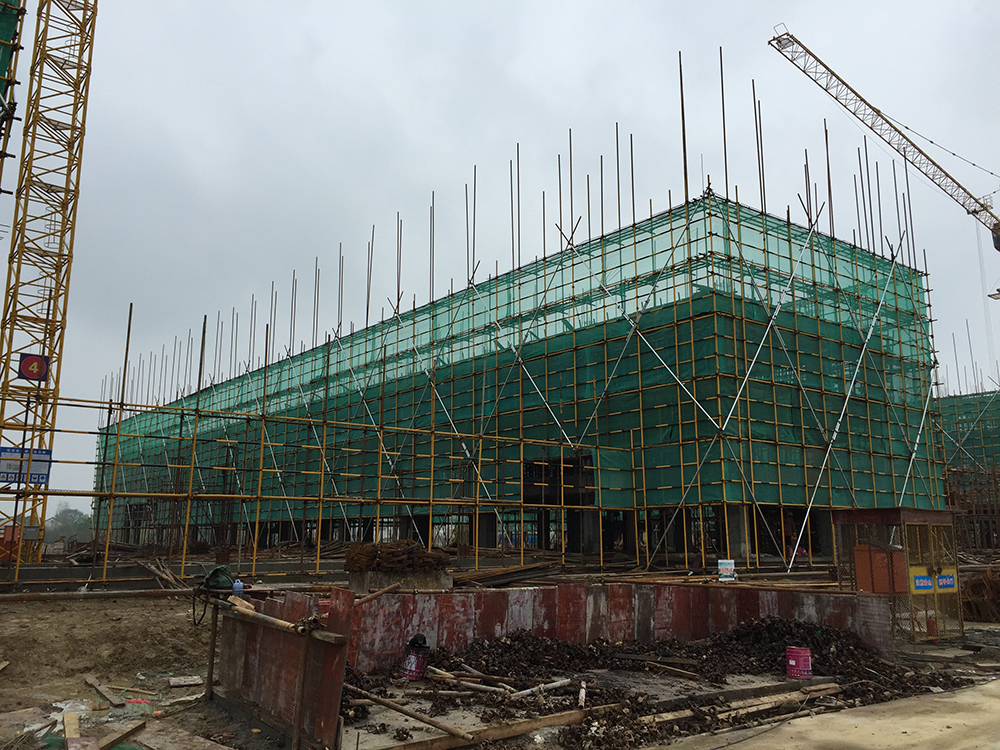

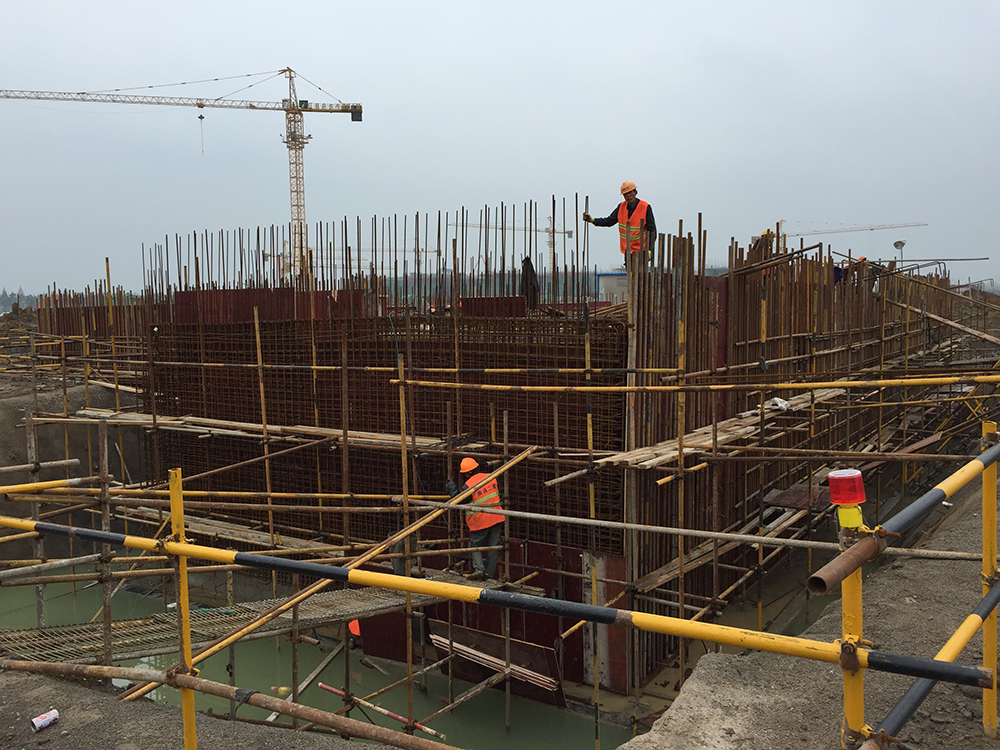

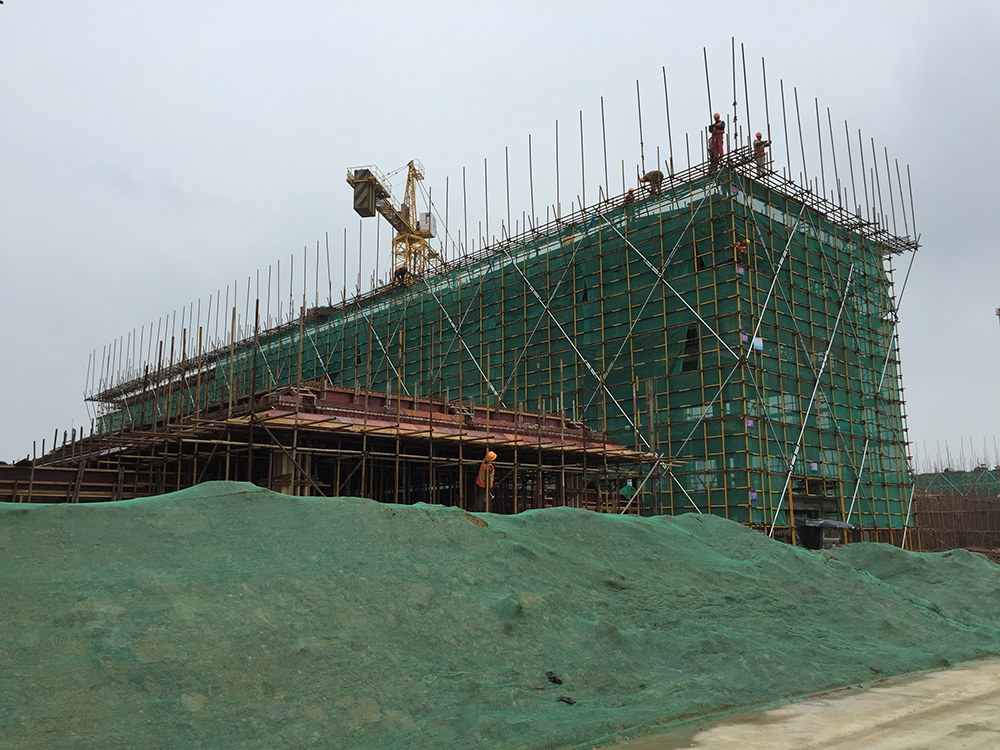

1. 7组团屋面排架、模板安装完成、屋面钢筋完成20%,7组团7-1二层墙体砌筑完成50%。

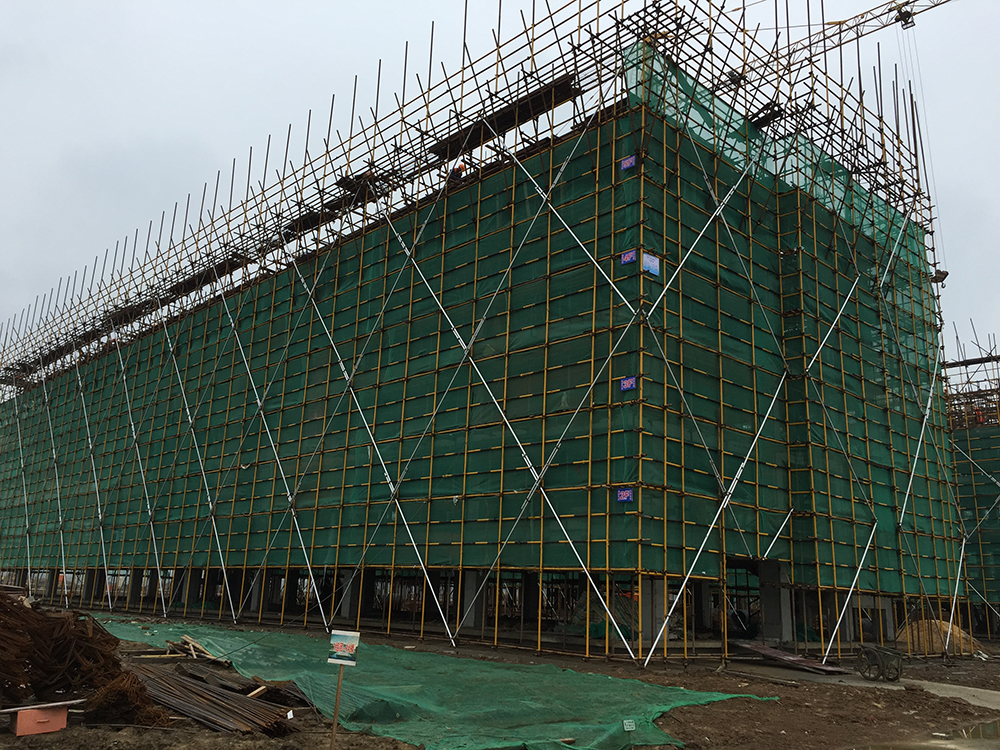

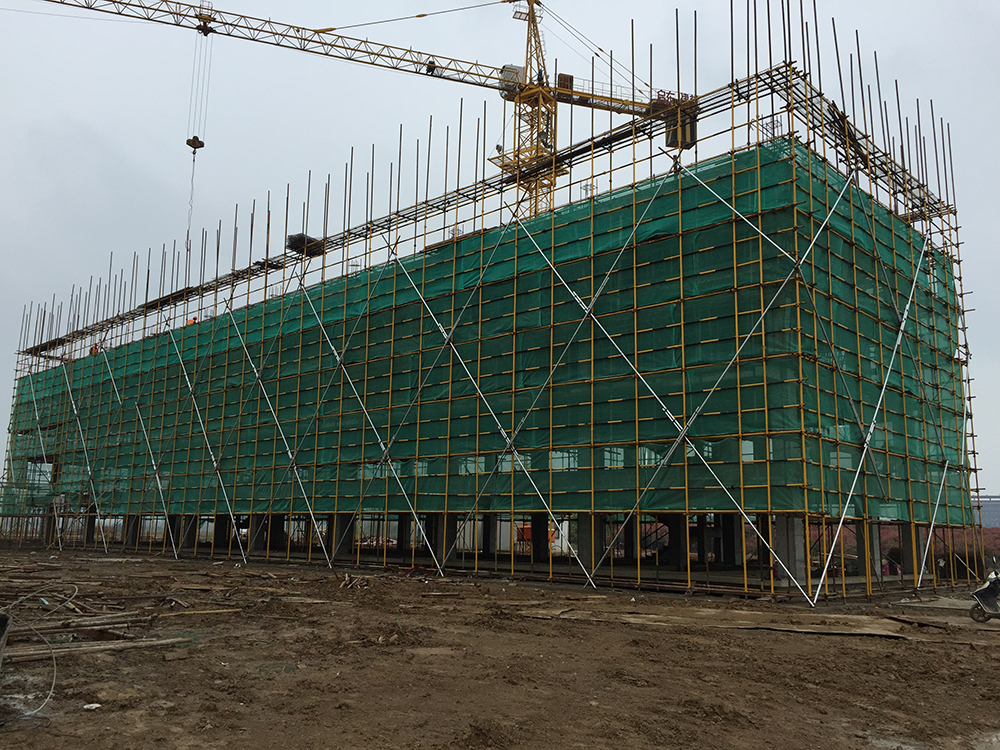

2. 6组团屋面层排架、模板完成50%。

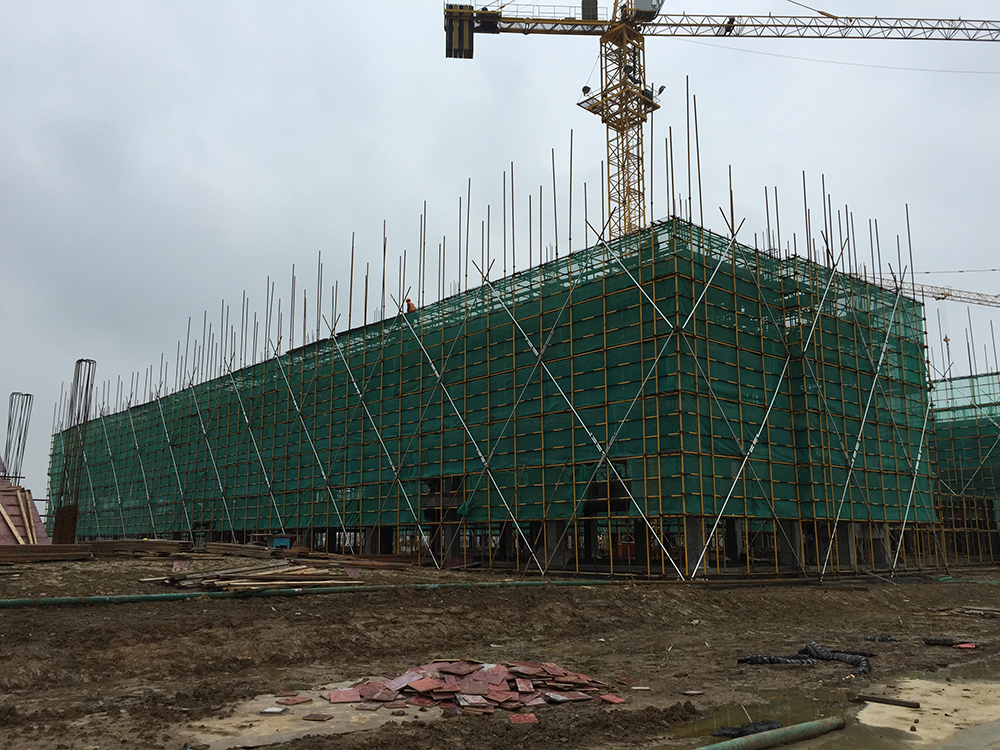

3. 5组团5-1、5-3三层砼浇捣结束(其中5-1四层排架搭设完成30%)。

4. 5组团5-2,5-4三层柱、梁、模板完成50%。

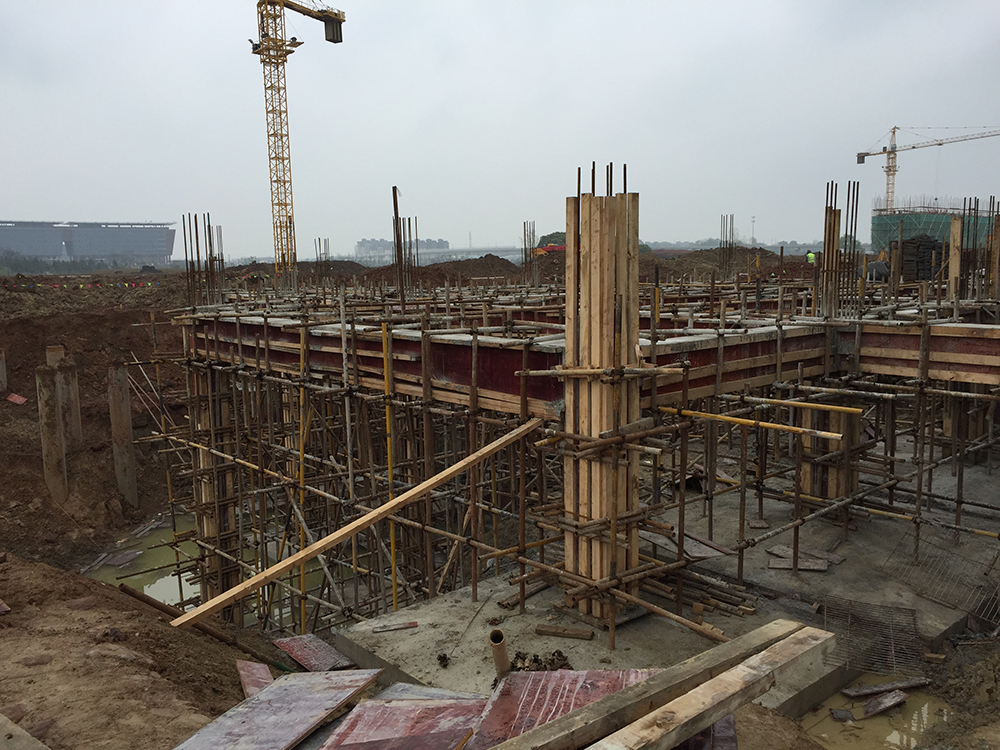

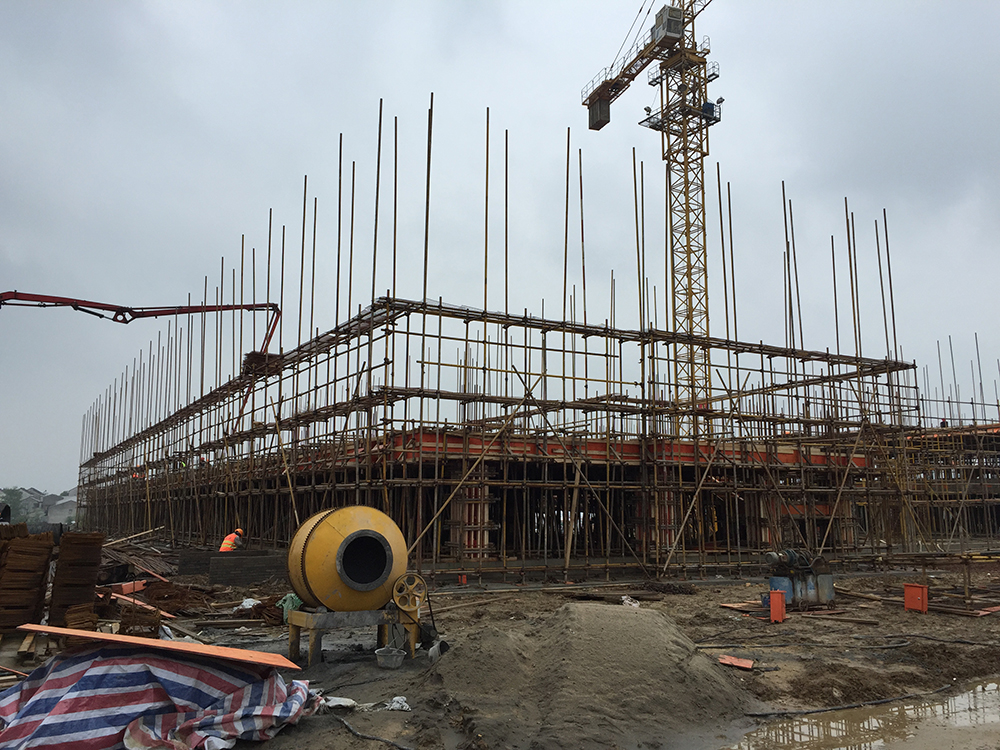

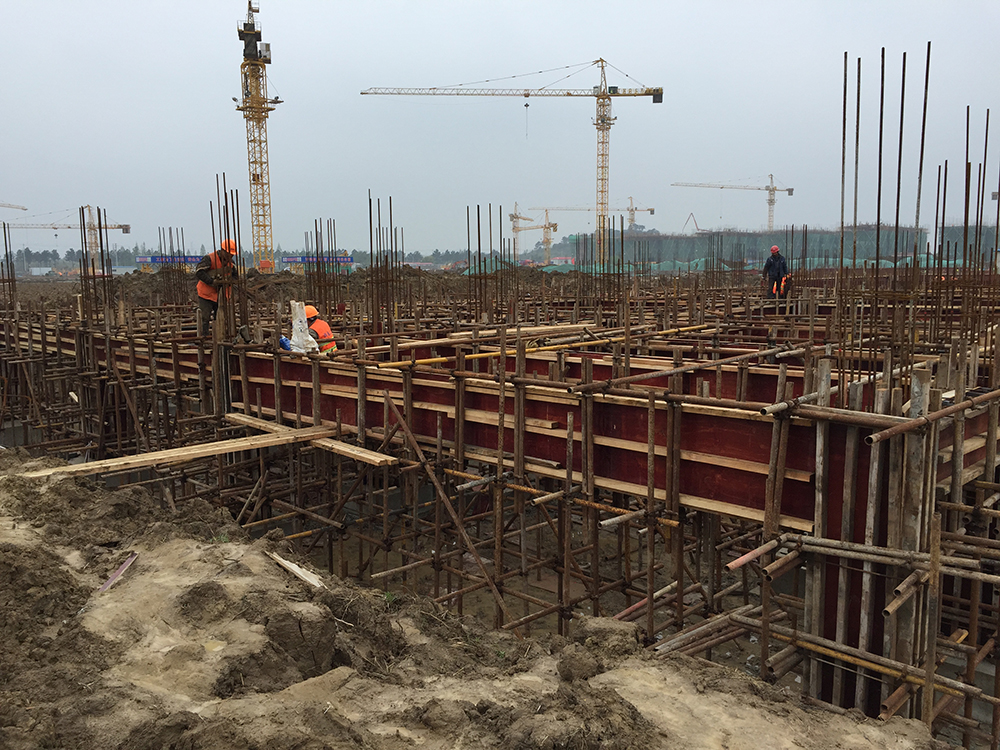

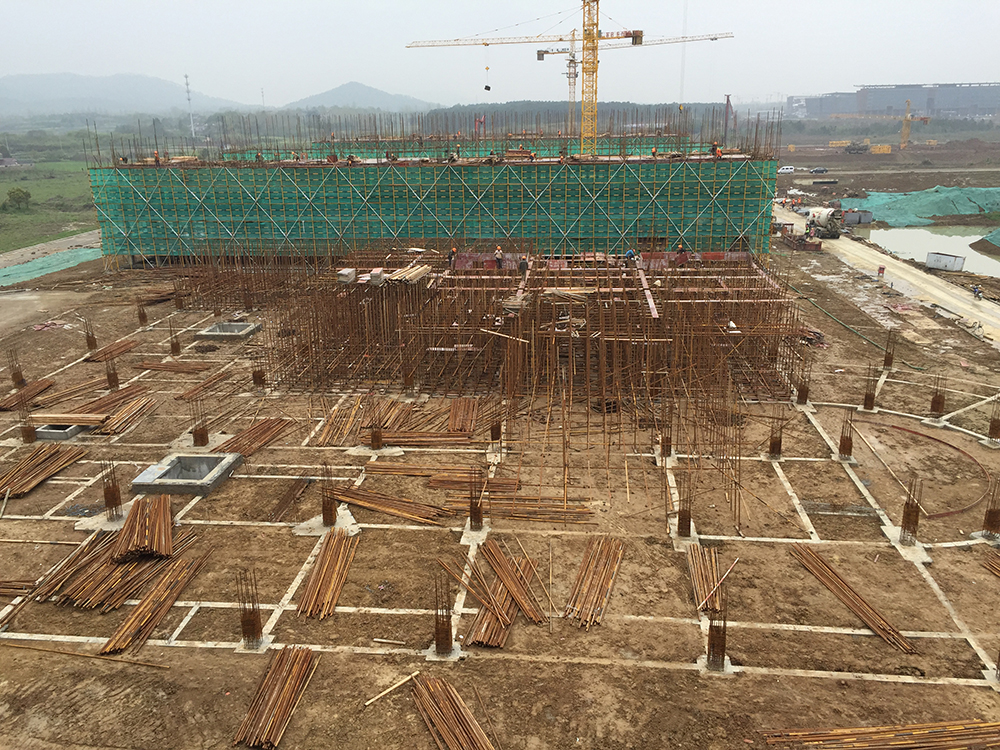

5. 4组团4-1一层柱、梁、平台模板完成80%,4-2一层砼结束,二层柱、梁、平台模板完成40%。

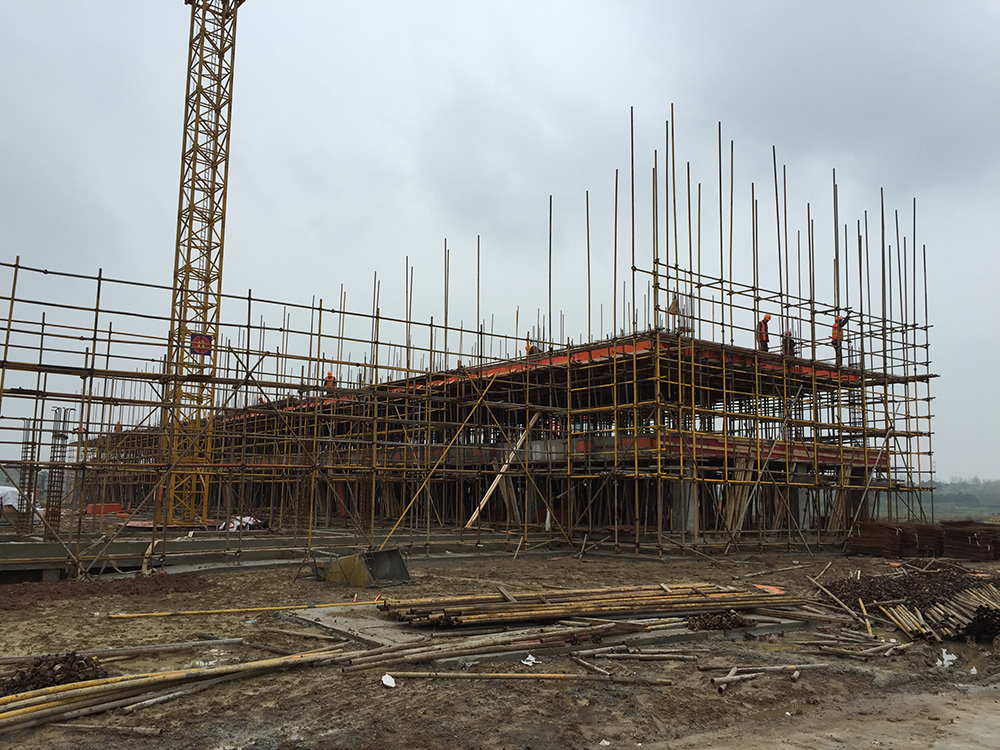

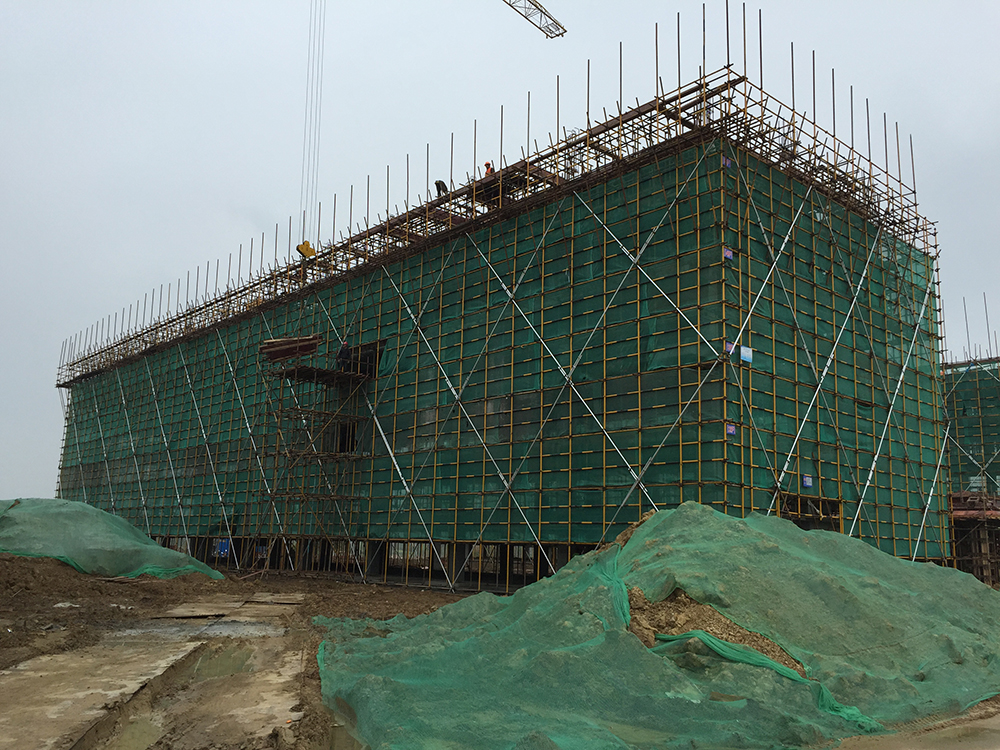

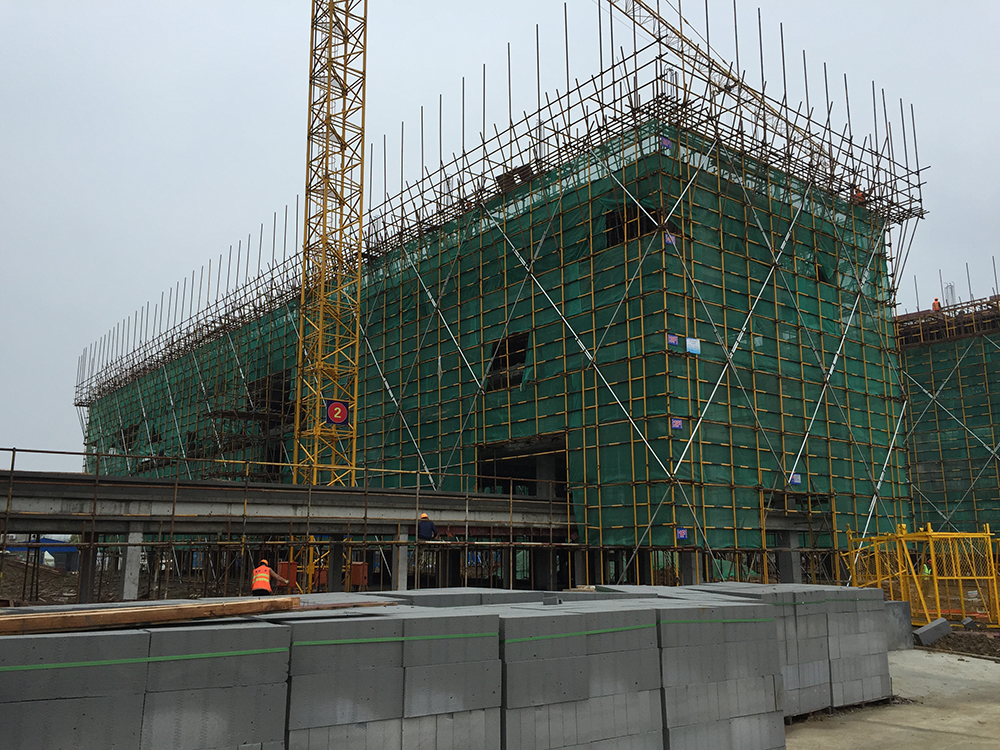

6. 2组团2-1三层排架、柱、梁平台模板完成50%。

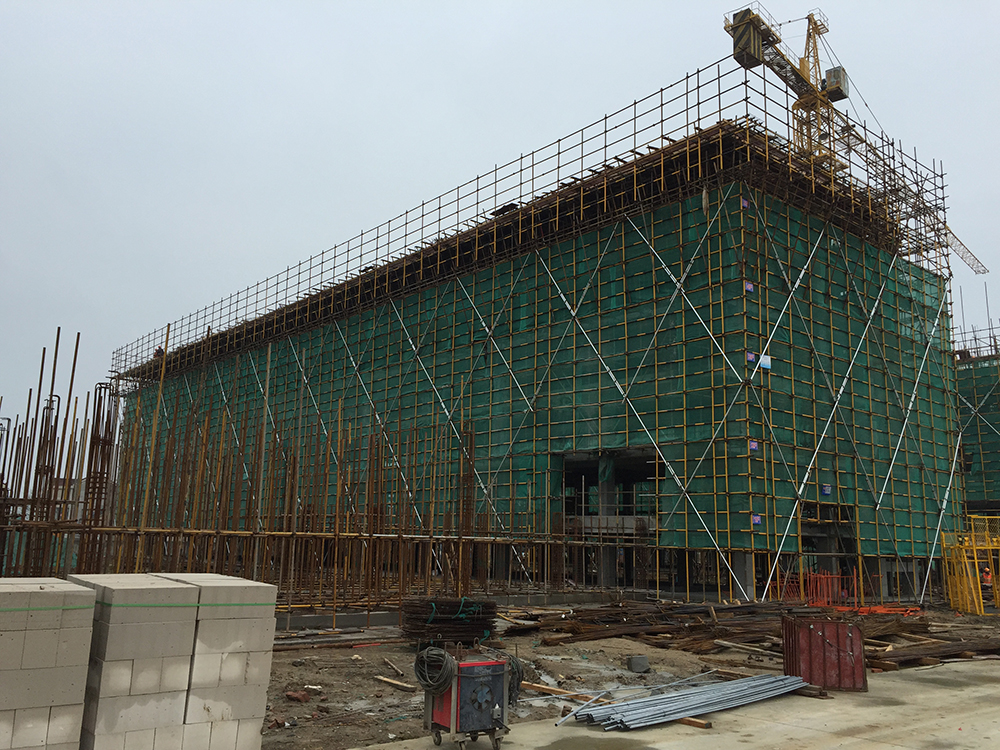

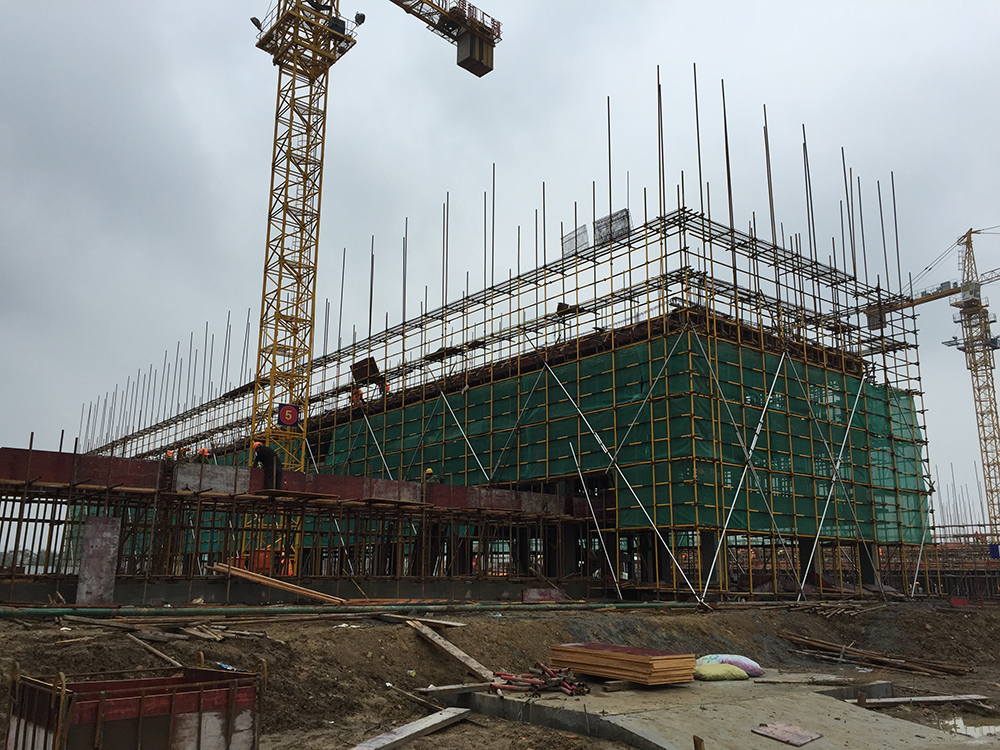

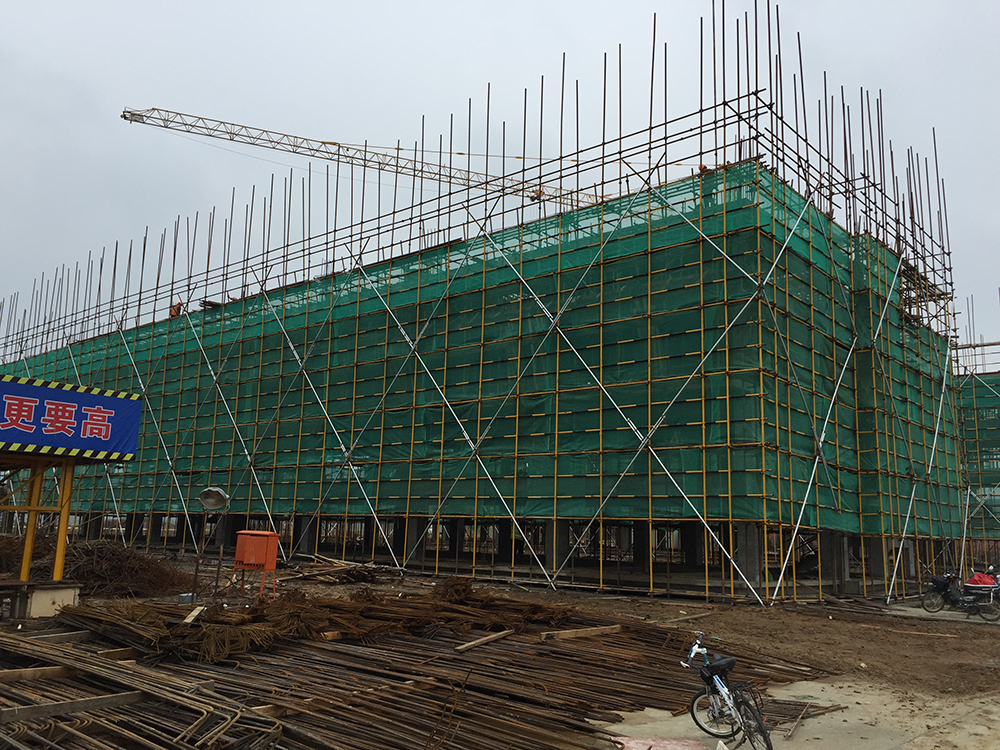

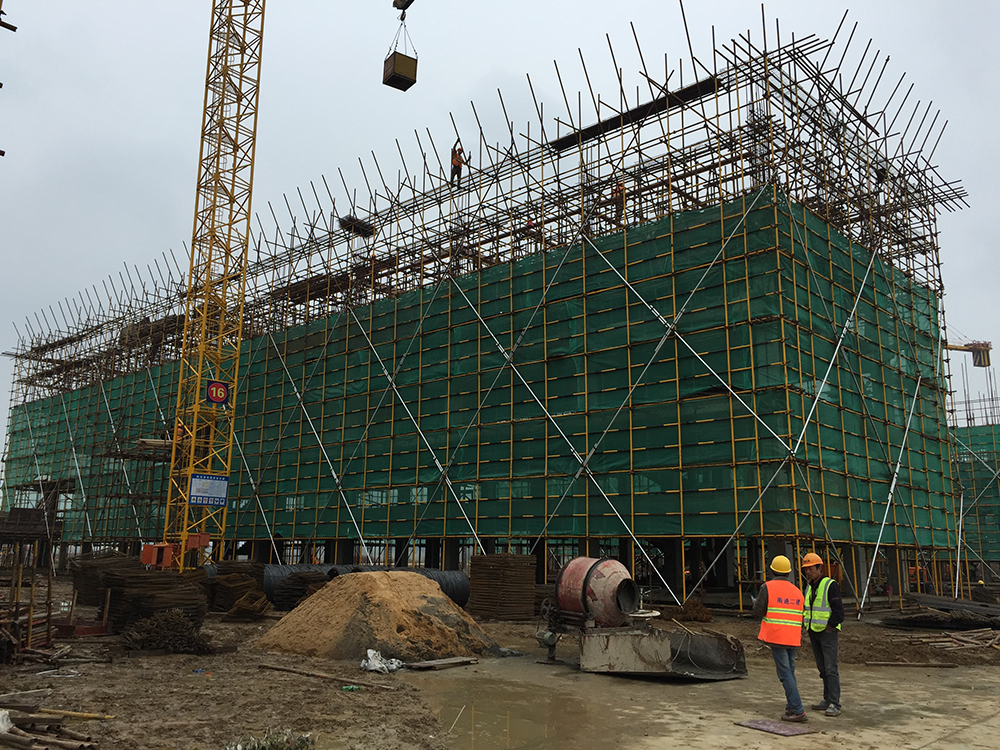

7. 1组团1-1五层排架、柱、梁、平台模板搭设完成60%。

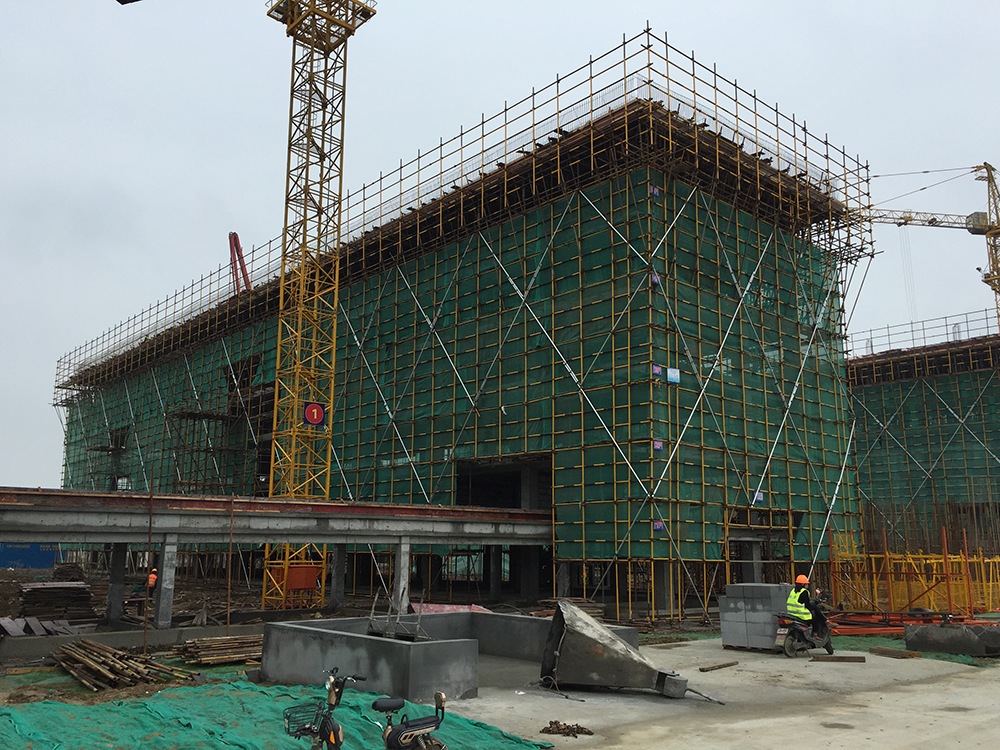

8. 1组团1-2四层砼浇捣结束,五层排架完成30%。

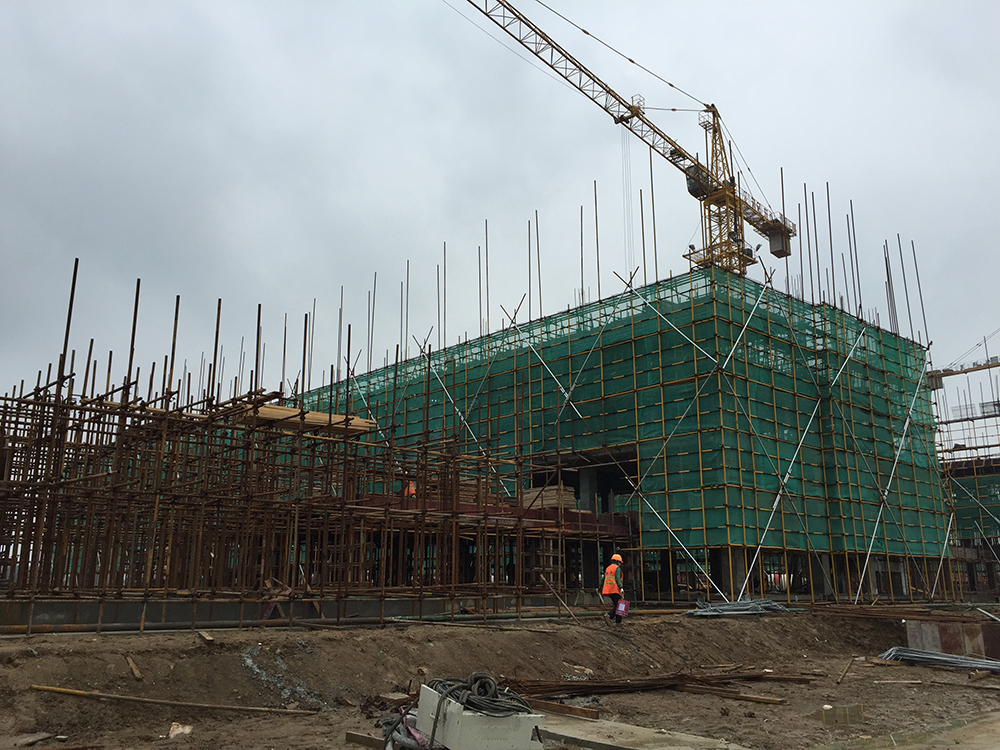

9. 1组团1-3、1-4四层排架搭设完成50%。

10. 二食堂一层排架搭设完成30%。

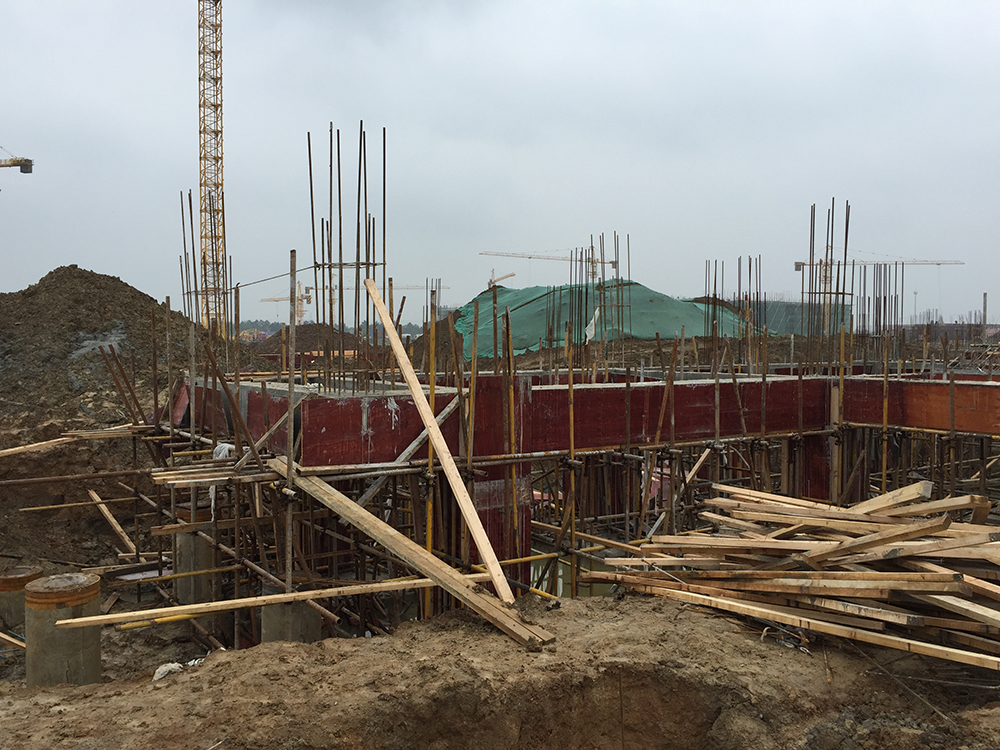

11. 公共教学楼三基础梁浇筑结束。
12. 消防水池墙板模板完成,水池顶梁、平台钢筋绑扎至50%。
13. 公共教学楼一承台钢筋绑扎至40%。
14. 公共教学楼二承台钢筋绑扎至30%。
15. 报告厅基础梁排架搭设结束。

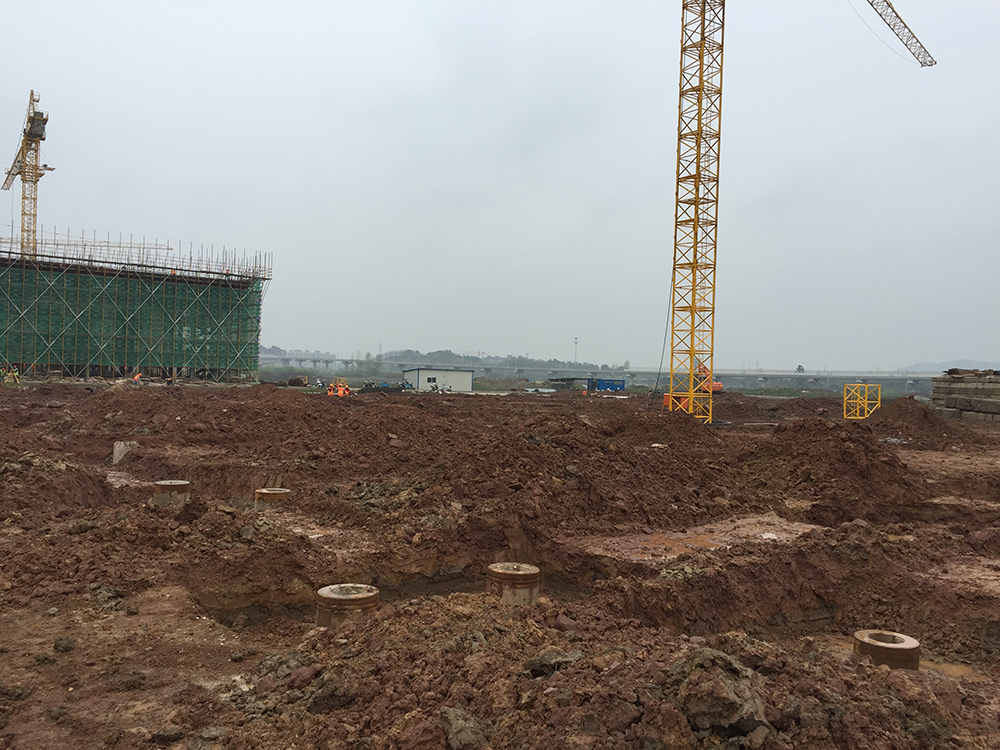

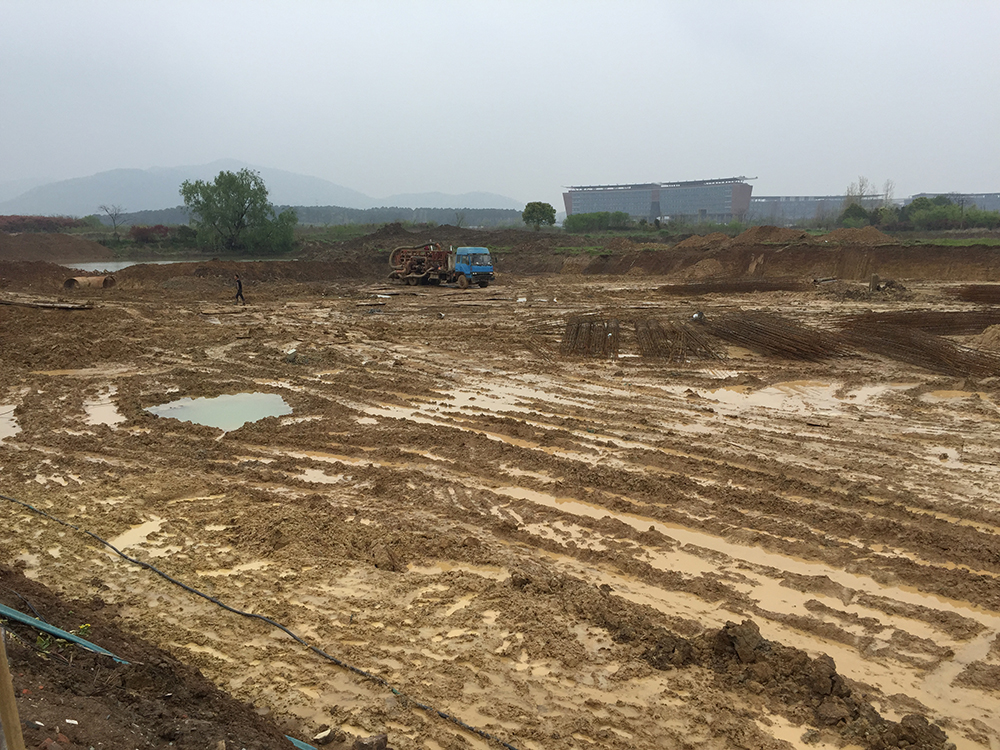

16. 行政楼地下室土方开挖结束,垫层完成60%,砖胎膜完成30%,护坡喷浆完成75%。

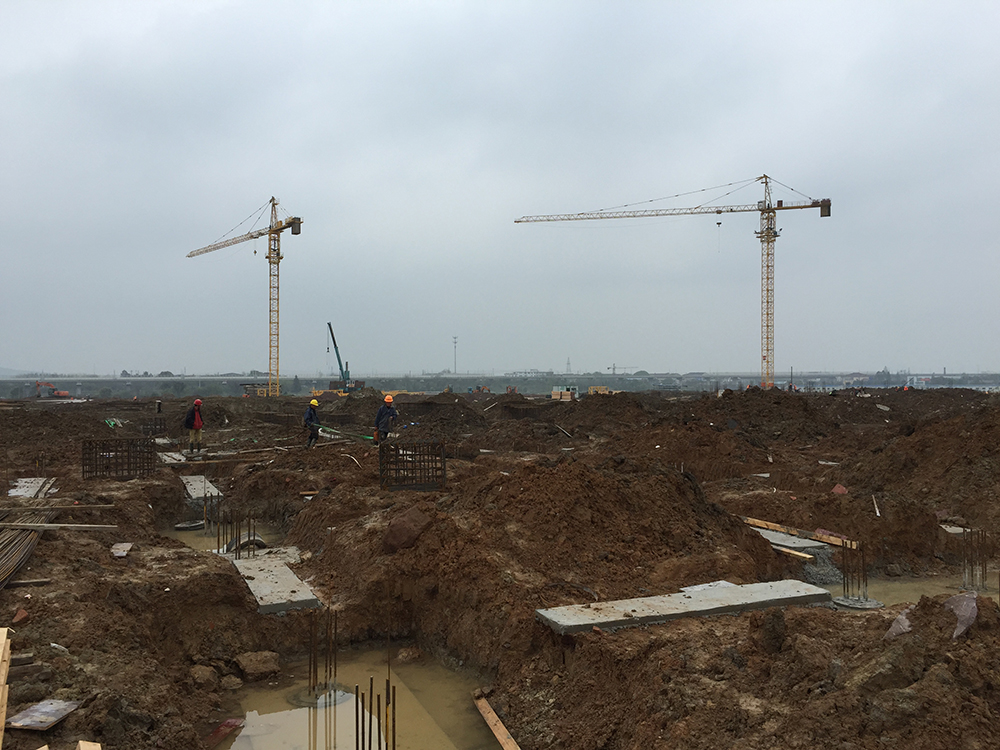

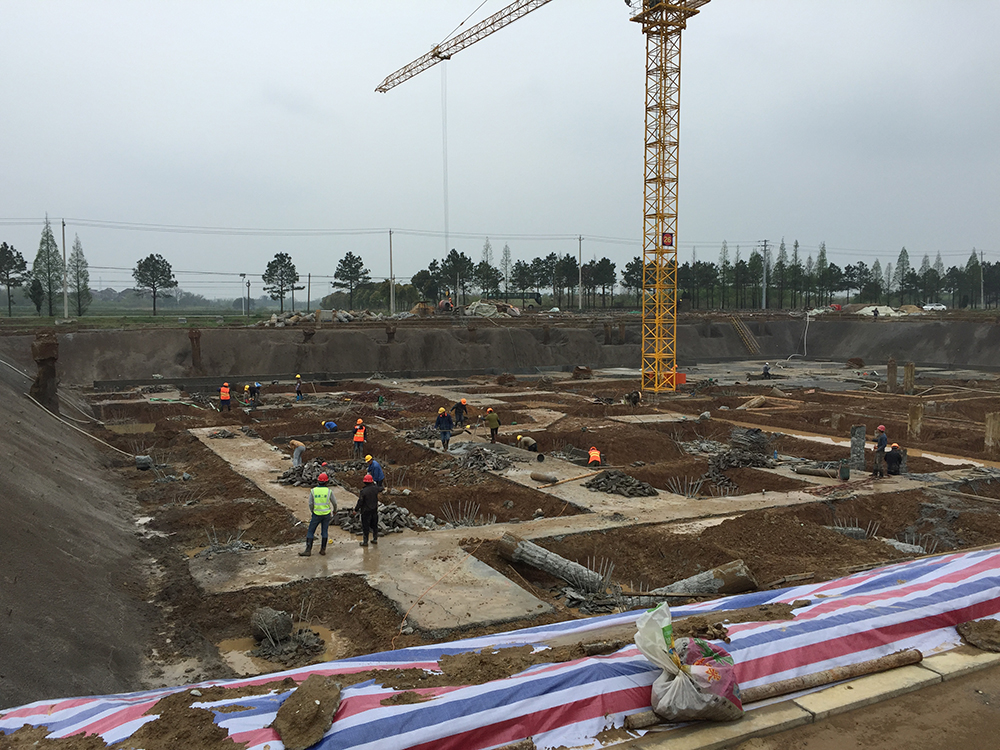

17. 3组团3-1、3-2土方开挖完成。垫层砼完成至30%。
18. 2组团2-1土方开挖结束,垫层砼完成至50%。
19. 文科楼二累计完成预应力管桩91根,剩余90根。
20. 理科楼桩基施工全部完成。

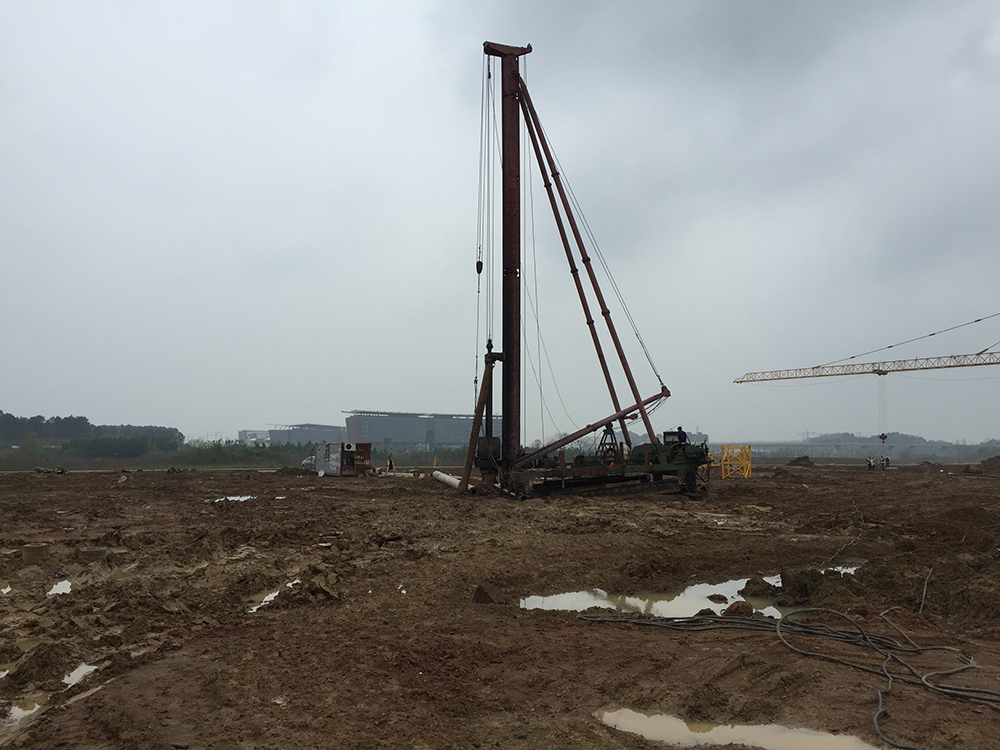

21. 一食堂计划进桩基设备2台,完成灌注桩18根,剩余177根。
22. 留学生公寓计划进桩基设备3台,完成灌注桩13根,剩余200根。
23. 3组团静载检测结束。
24. 4组团4-3、4-4完成管桩112根,剩余18根。

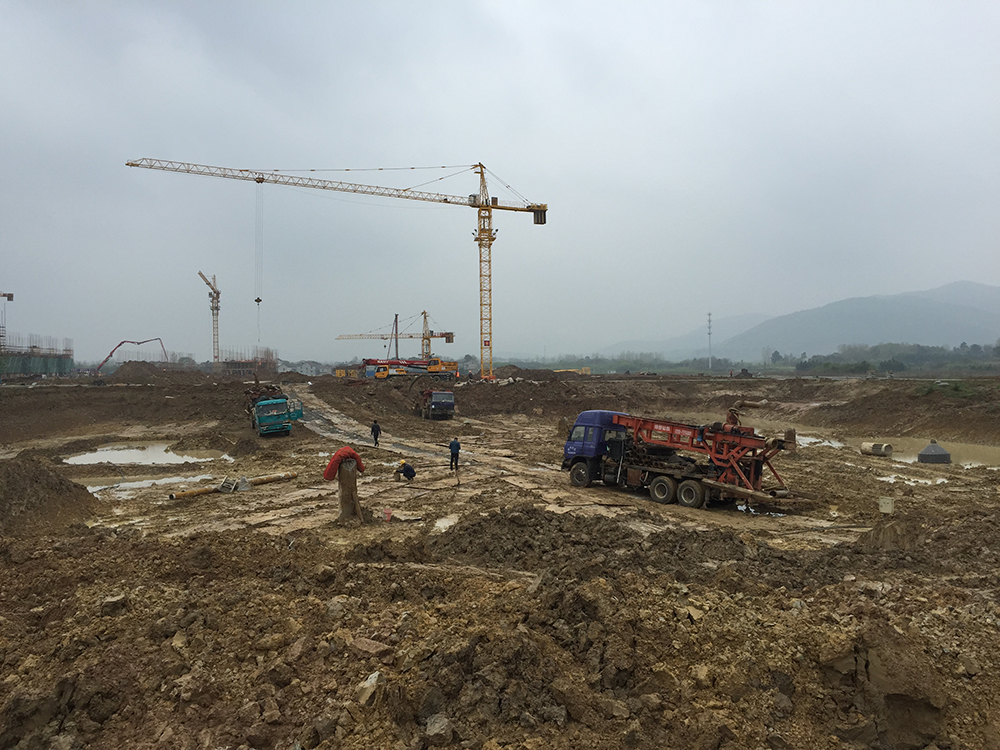

25. 外购土方1万方。
五、 本周工作计划
1. 7组团7-1、7-2、7-3屋面排架、模板安装结束,钢筋绑扎完成,混凝土浇筑结束。7-4完成六层面砼浇筑。
2. 6组团屋面排架、模板完成,屋面钢筋绑扎完成50%。
3. 5组团5-1,5-3四层砼浇捣结束。
4. 5组团5-2,5-4三层砼浇筑结束。
5. 4组团4-1一层柱、梁、平台模板、钢筋完成,砼浇捣结束。4-2二层柱、梁、平台模板结束,钢筋完成,砼浇捣结束。
6. 2组团2-1三层排架、柱、梁平台模板完成,砼浇捣结束。
7. 1组团1-1五层排架、柱、梁、平台模板搭设完成,砼浇捣结束。
8. 1组团1-2五层排架,柱、梁模板结束,砼浇捣结束。
9. 1组团1-3,1-4四层砼浇筑完成。
10. 二食堂一层排架搭设完成80%。
11. 消防水池、墙板、顶板模板结束,钢筋绑扎完成,砼浇筑完成。
12. 公共教学楼一承台钢筋绑扎至70%。
13. 公共教学楼二承台钢筋绑扎至60%。
14. 报告厅基础梁,排架搭设完成,钢筋绑扎结束,砼浇筑结束。
15. 行政楼垫层完成,砖胎膜完成80%,护坡喷浆结束。
16. 3组团3-1、3-2垫层砼完成,承台钢筋绑扎完成30%。
17. 2组团2-2垫层砼完成。
18. 文科楼二计划完成管桩70根。
19. 4组团4-3、4-4管桩施工结束。
20. 留学生公寓计划进完成灌注桩50根。
21.一食堂计划完成灌注桩30根。
22. 公共教学楼与文科楼之间架空连廊排架搭设完成至50%。
23. 文科教学楼一完成土方开挖。
24. 计划外购土方1万方。
25. 安装塔吊1台,物料提升机4台。
26. 7组团7-1二层墙体完成80%,7-2二层墙体完成50%。
