溧水校区建设简报(2017年第14期)
发布时间: 2017-04-19 浏览次数: 694

一、 现场人员

管理人员75人 、桩基班组30人、瓦工班组205

木工班组265人 、水电班组70人、土方班组 18

钢筋班组170人、架子工80

临时设施5人 、直属队63

合计:981

二、 大型机械设备在场情况

塔吊已进场25台(其中23台已安装完成),现场有挖掘机7台、土方运输车8台、静压桩机1台、移动式高速钻孔钻机6台、锤击桩1台。

三、 主要材料进场情况

钢筋计划进场1800t。累计进场11800吨。预应力管桩计划进场6000米。累计进场41400米。

四、 上周完成情况

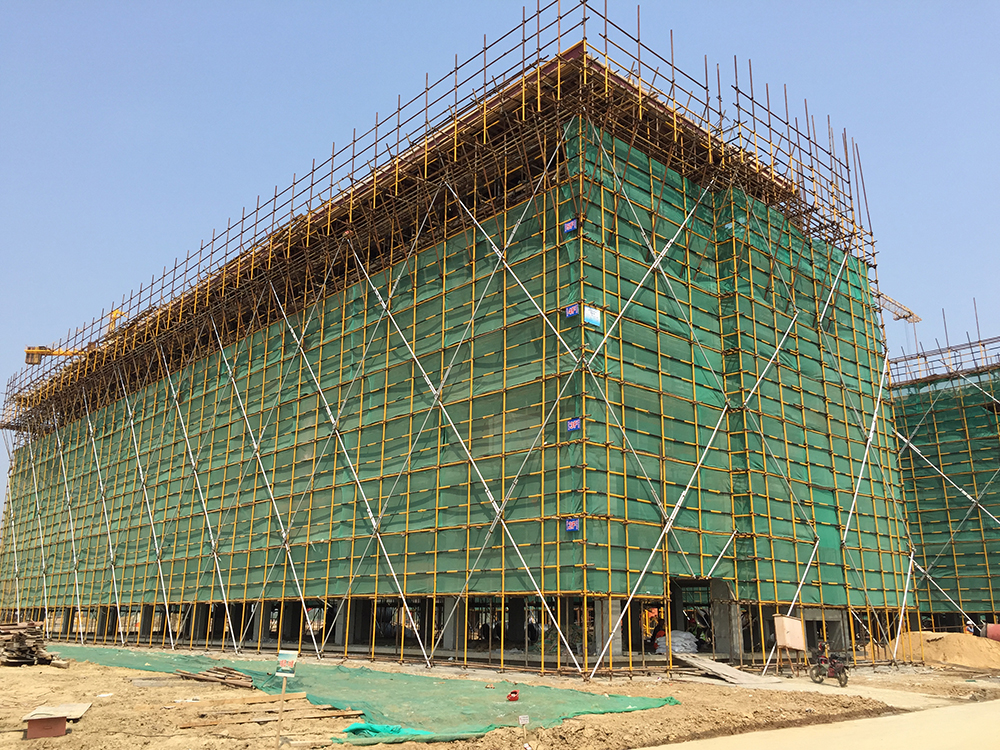

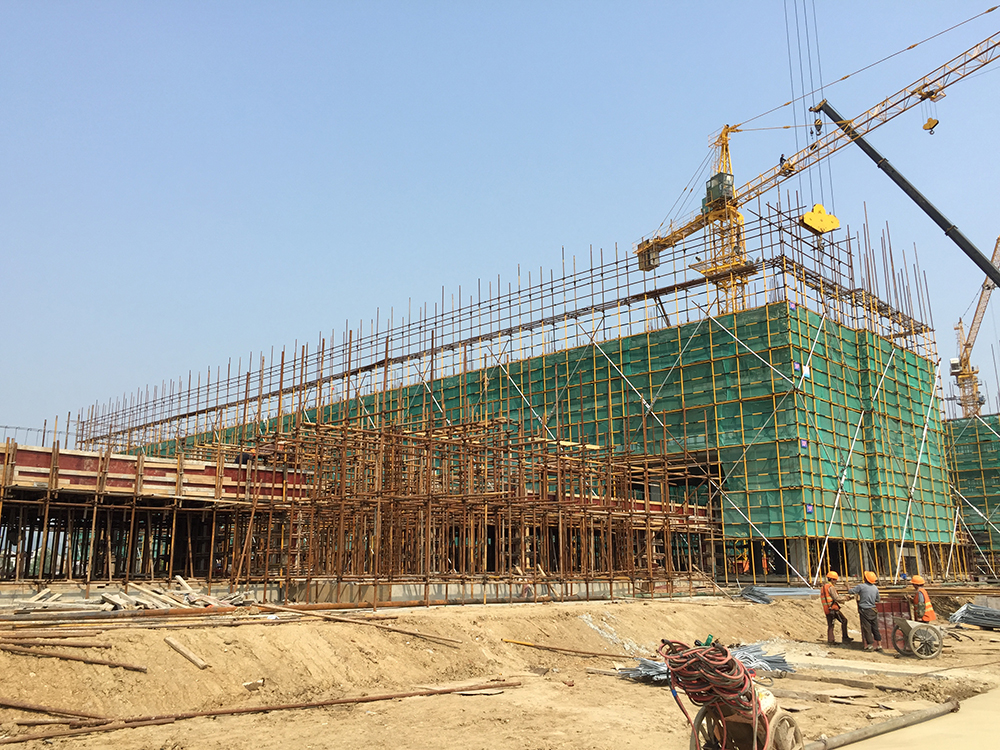

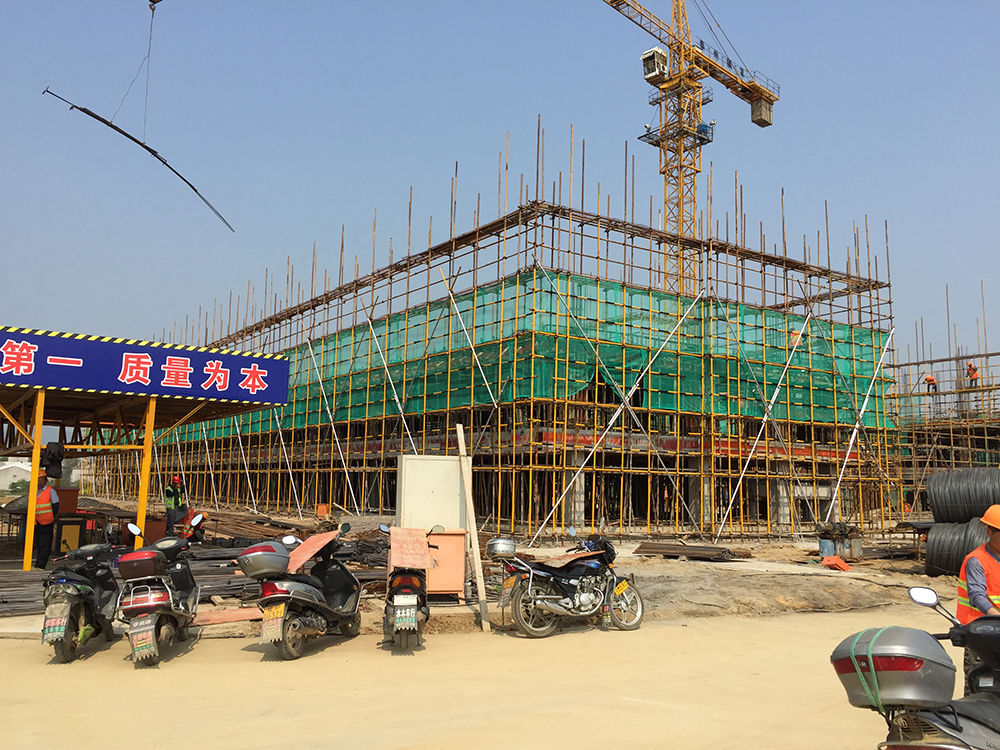

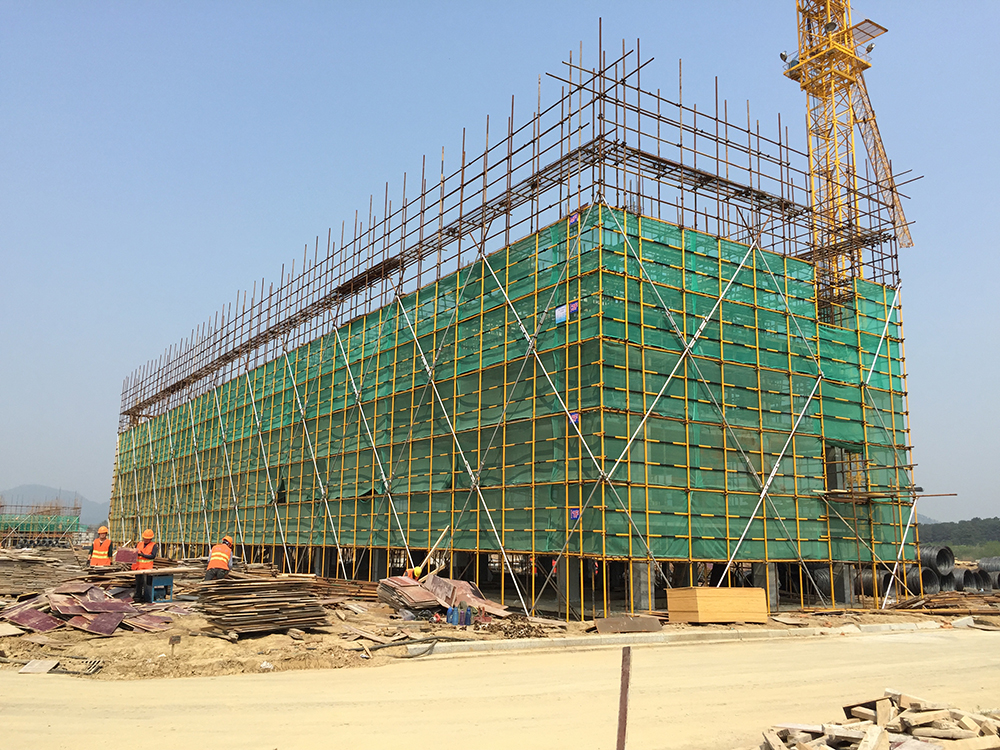

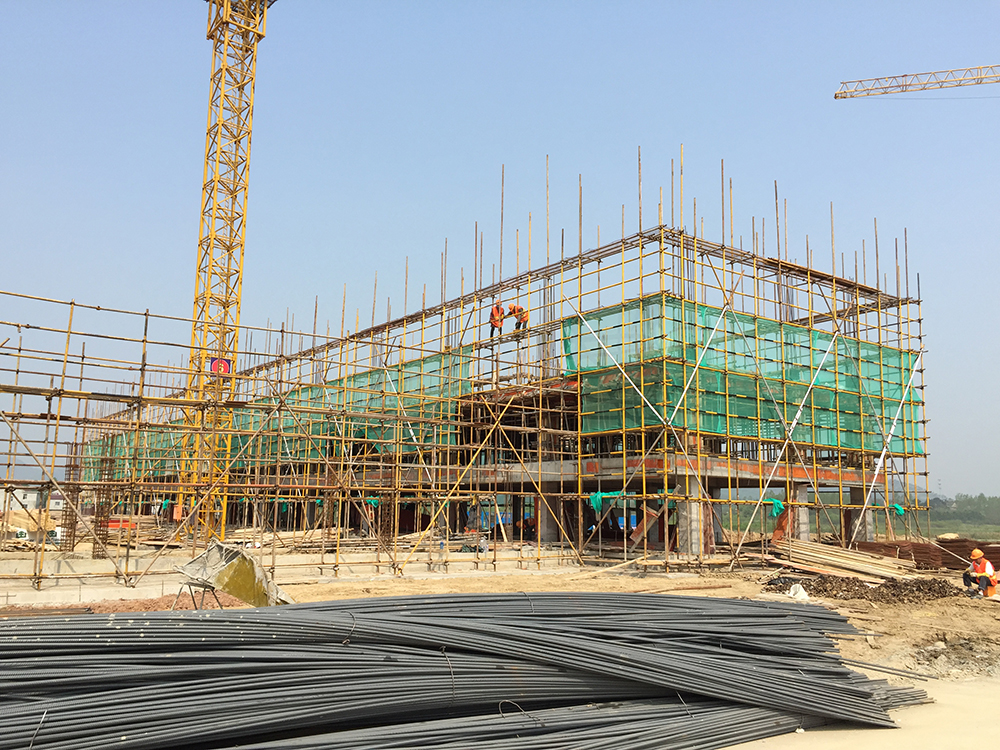

1. 7组团7-1,7-2,7-3屋面排架、模板安装结束,钢筋绑扎完成,混凝土浇筑完成,7-4完成六层面砼浇筑。

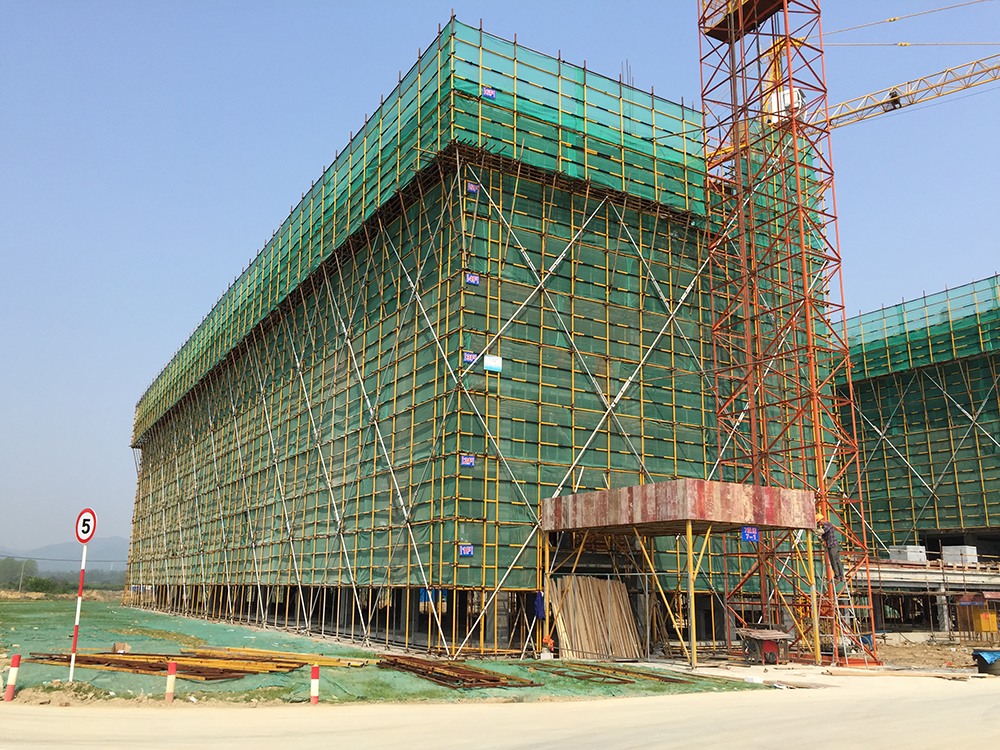

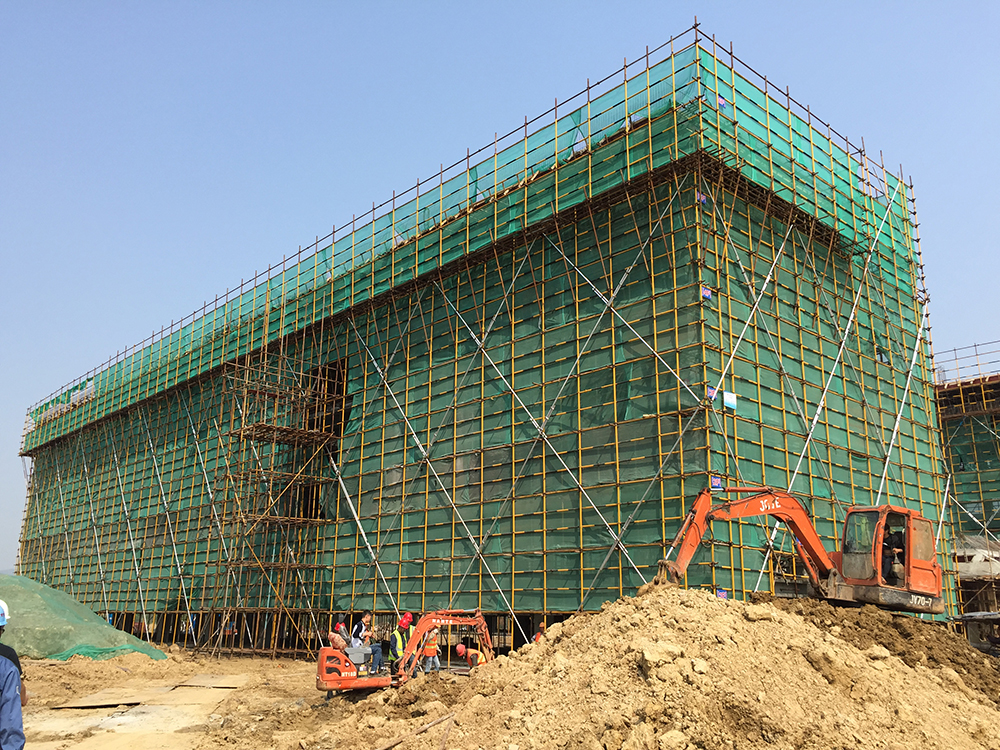

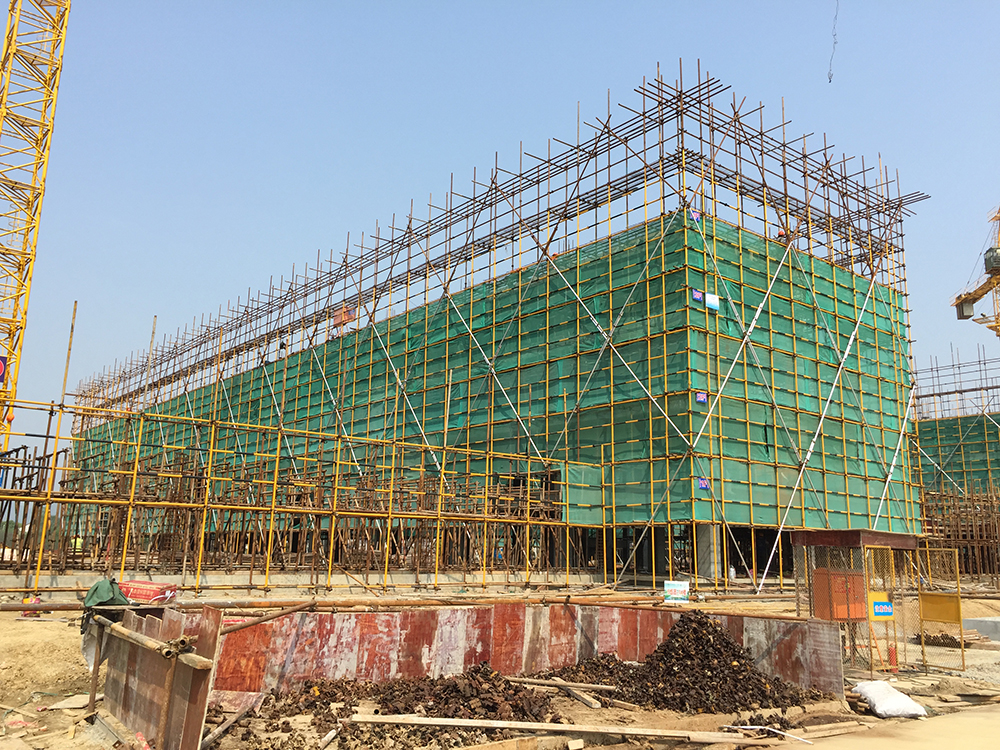

2. 6组团屋面排架、模板完成,屋面钢筋绑扎完成50%,其中6-1屋面砼浇筑完成。

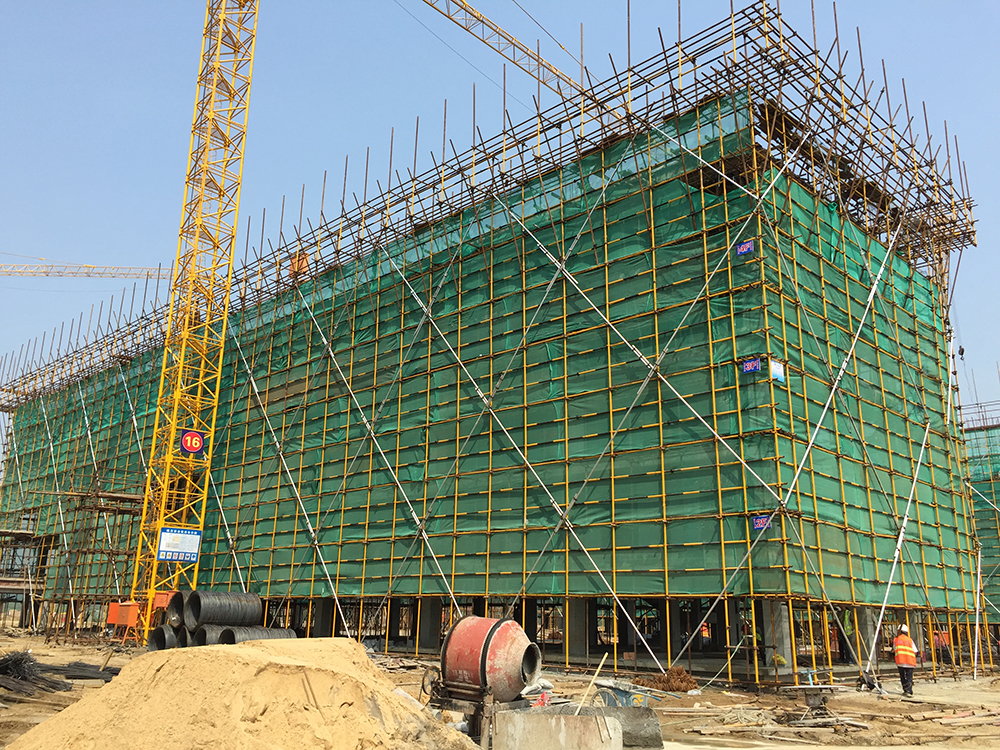

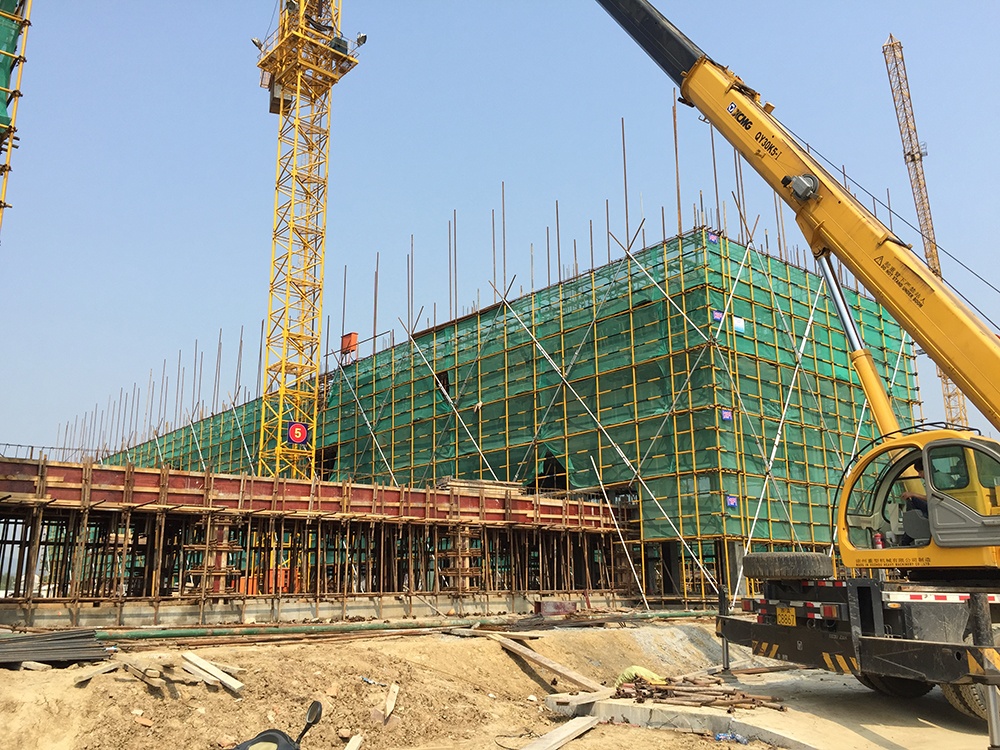

3. 5组团5-1,5-3四层砼浇筑完成。





4. 5组团5-2,5-4三层砼浇筑完成。





5. 4组团4-1一层柱、梁、平台模板、钢筋完成,砼浇筑完成,4-2二层柱、梁、平台模板完成,钢筋绑扎完成,砼浇筑完成。

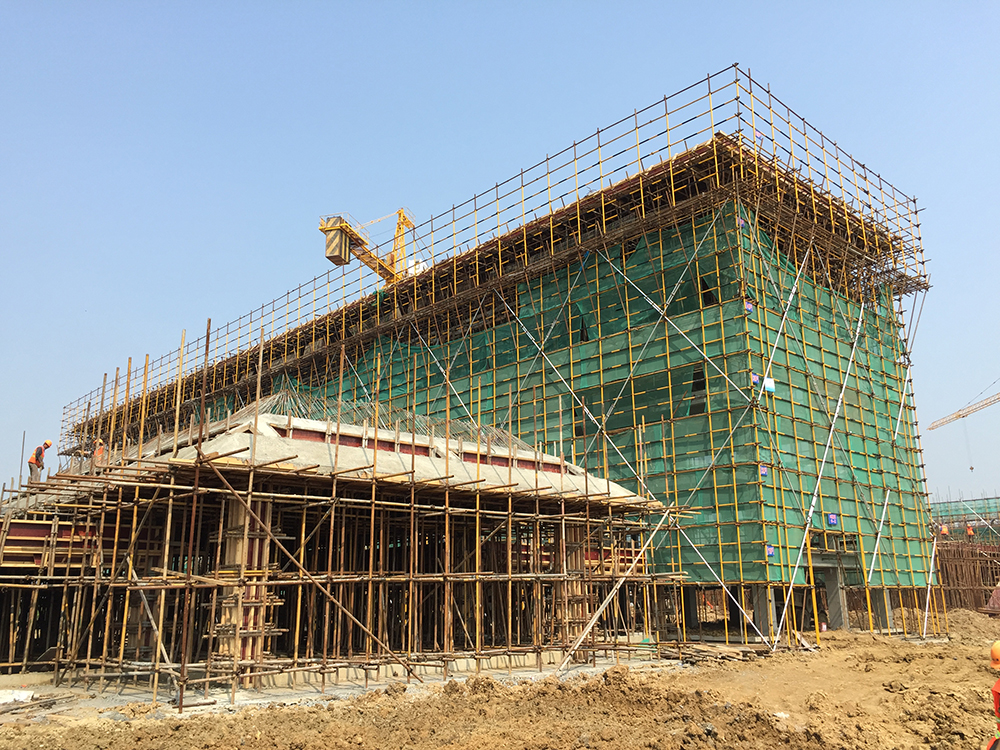

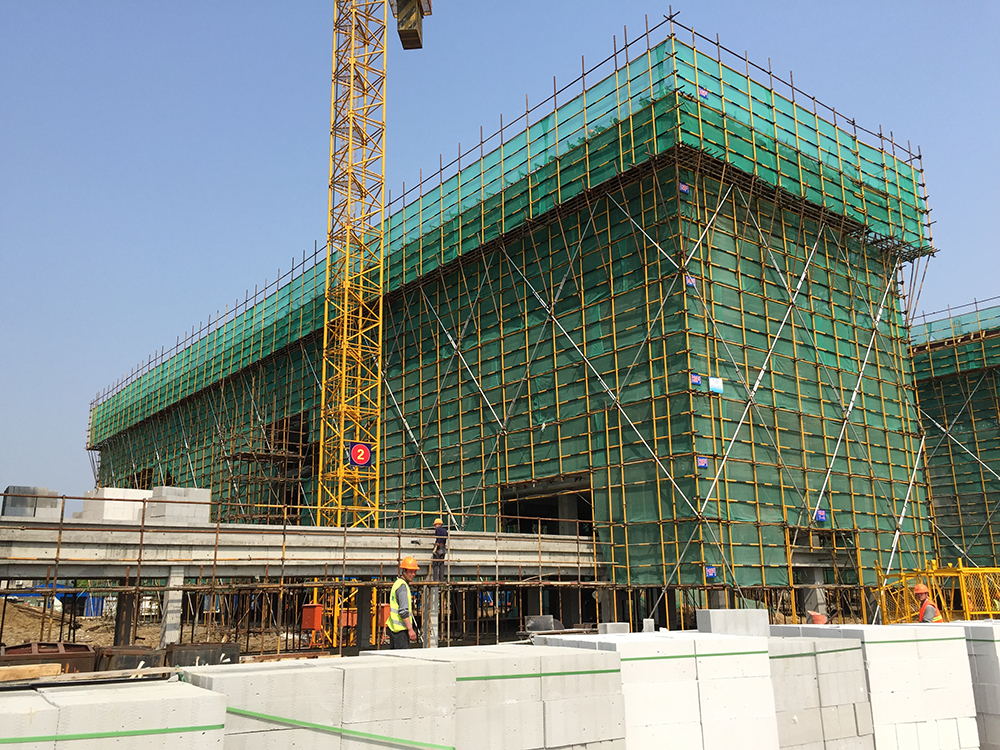

6. 2组团2-1三层排架、柱、梁平台模板完成。

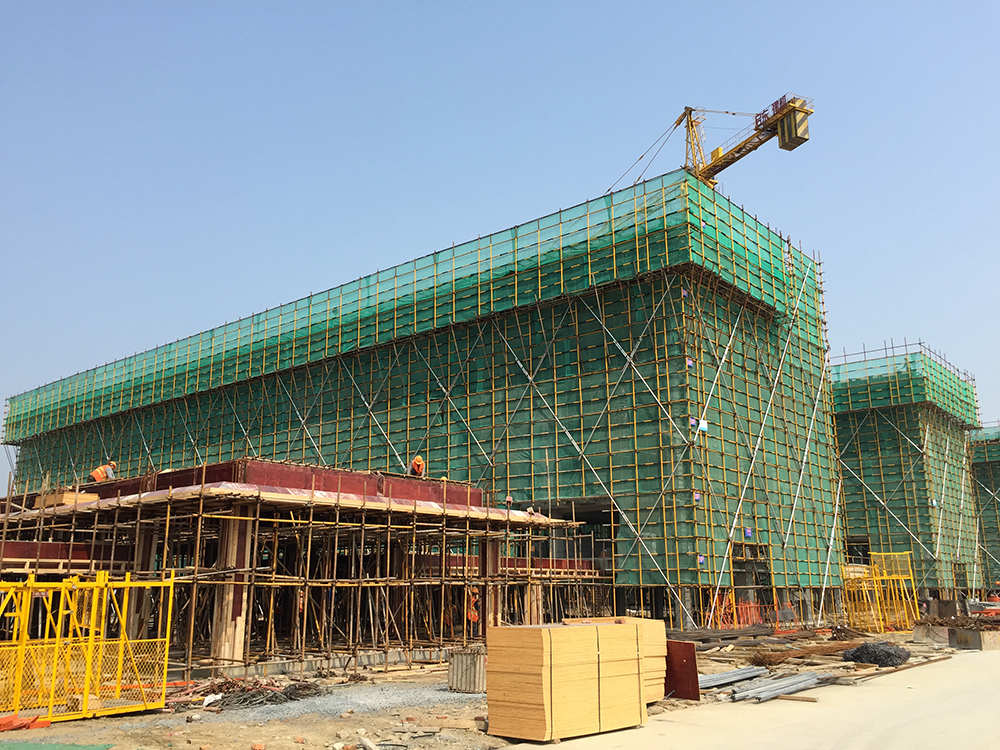

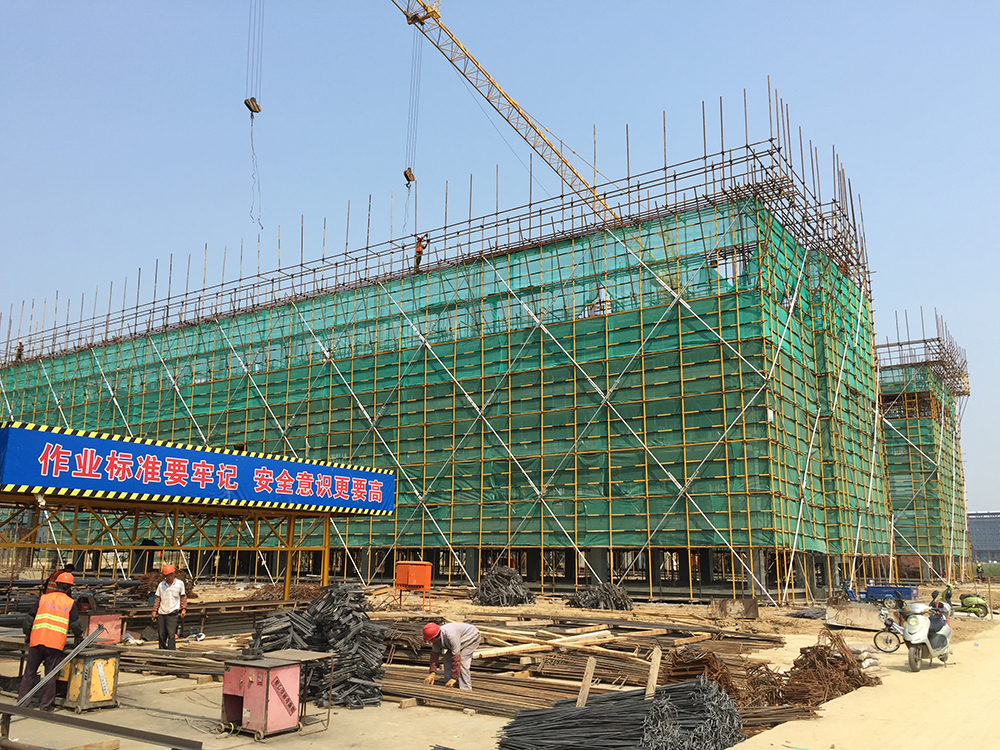

7. 1组团1-1五层排架、柱、梁、平台模板搭设完成,砼浇筑完成。



8. 1组团1-2五层排架、柱、梁模板完成,砼浇筑完成。

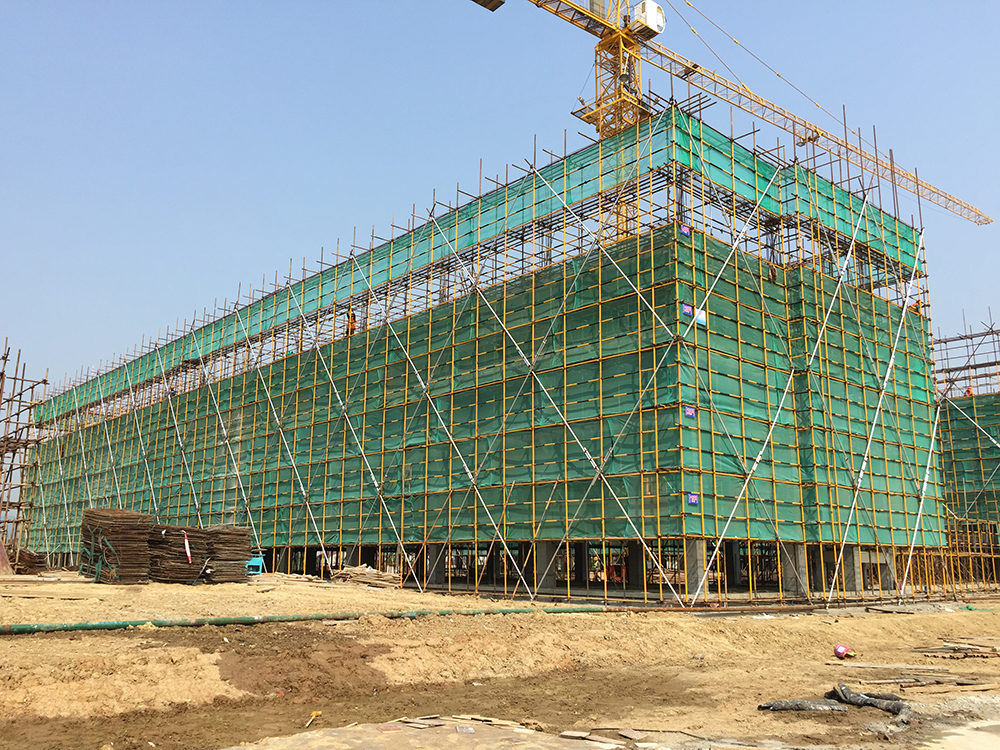

9. 1组团1-3,1-4四层砼浇筑完成。

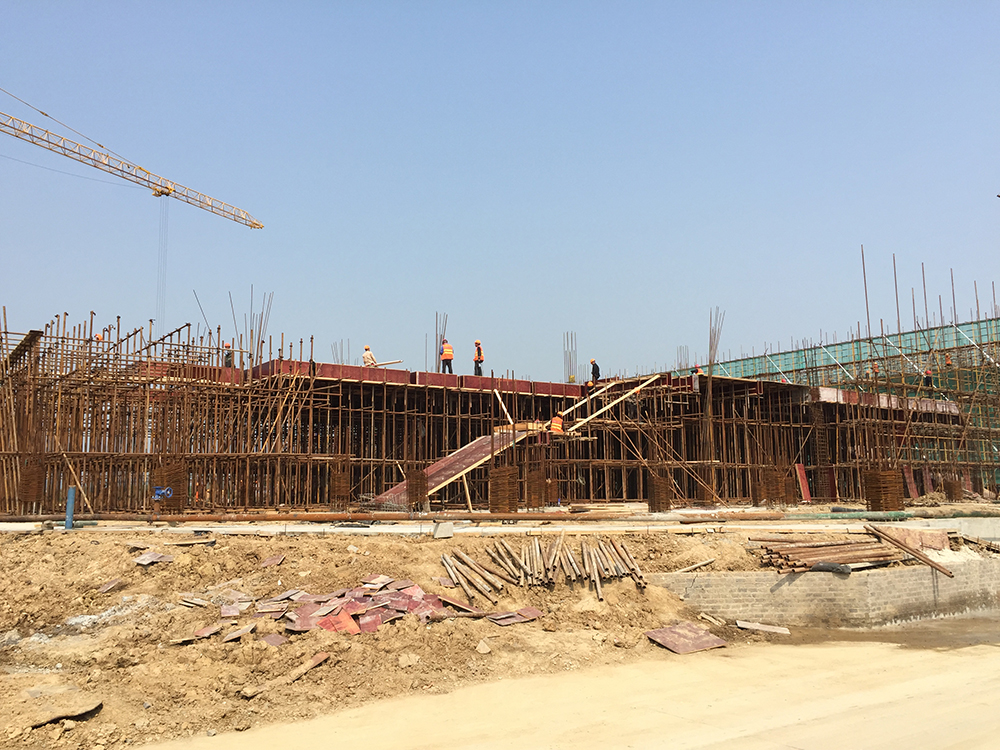

10. 二食堂一层排架搭设完成80%

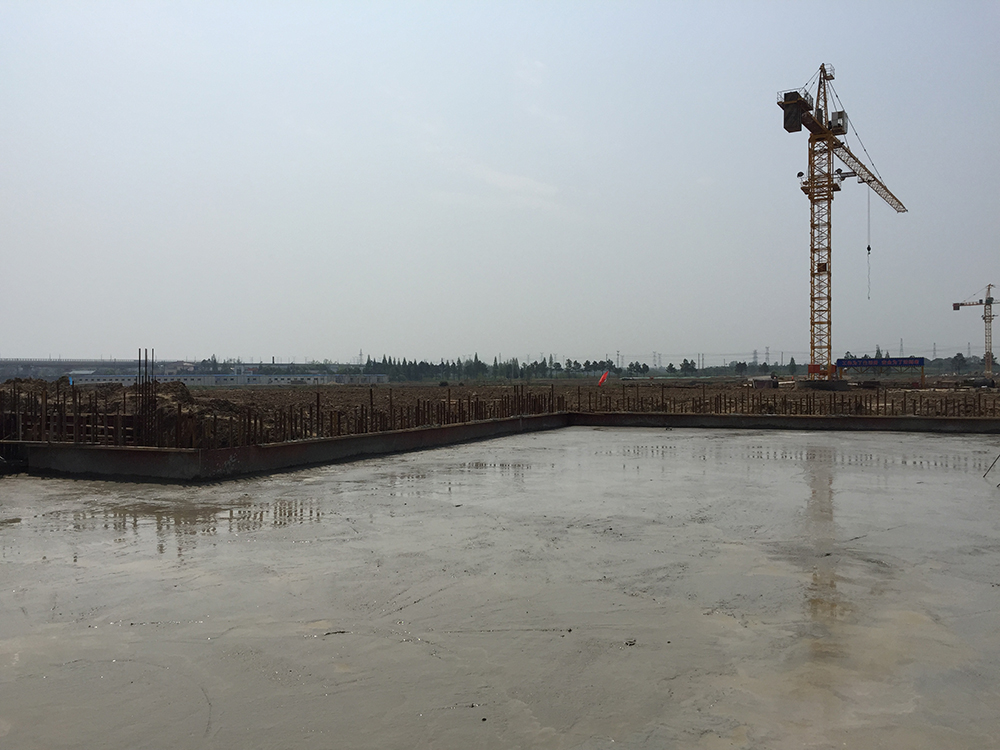

11. 消防水池墙板、顶板模板结束,钢筋绑扎完成,砼浇筑完成。

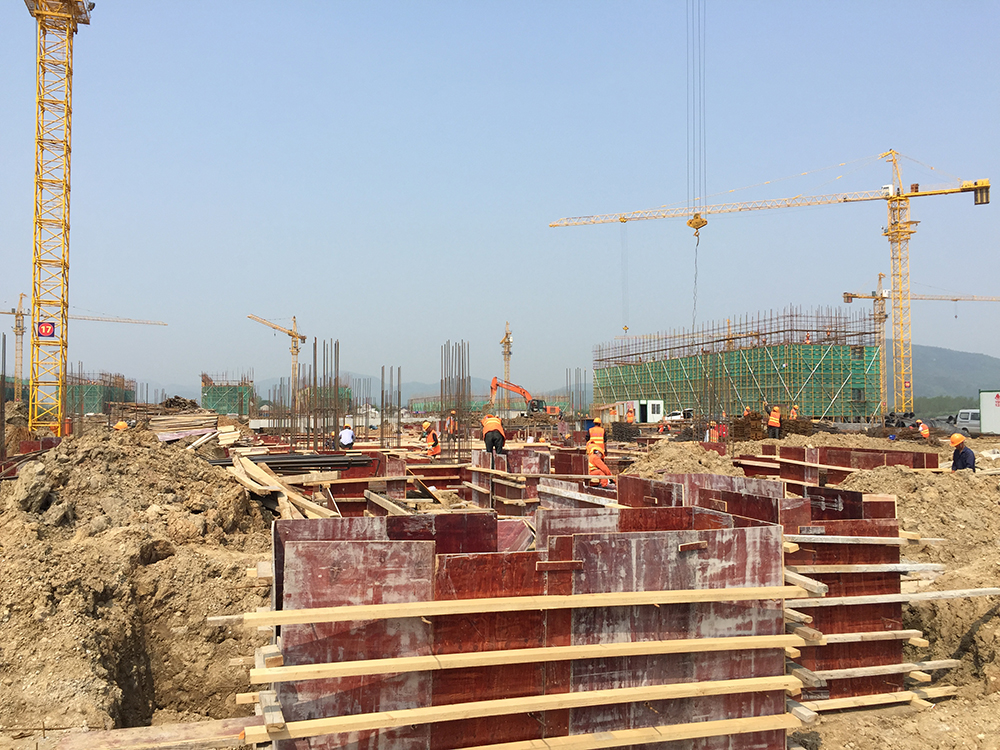

12. 公共教学楼一承台钢筋绑扎至70%

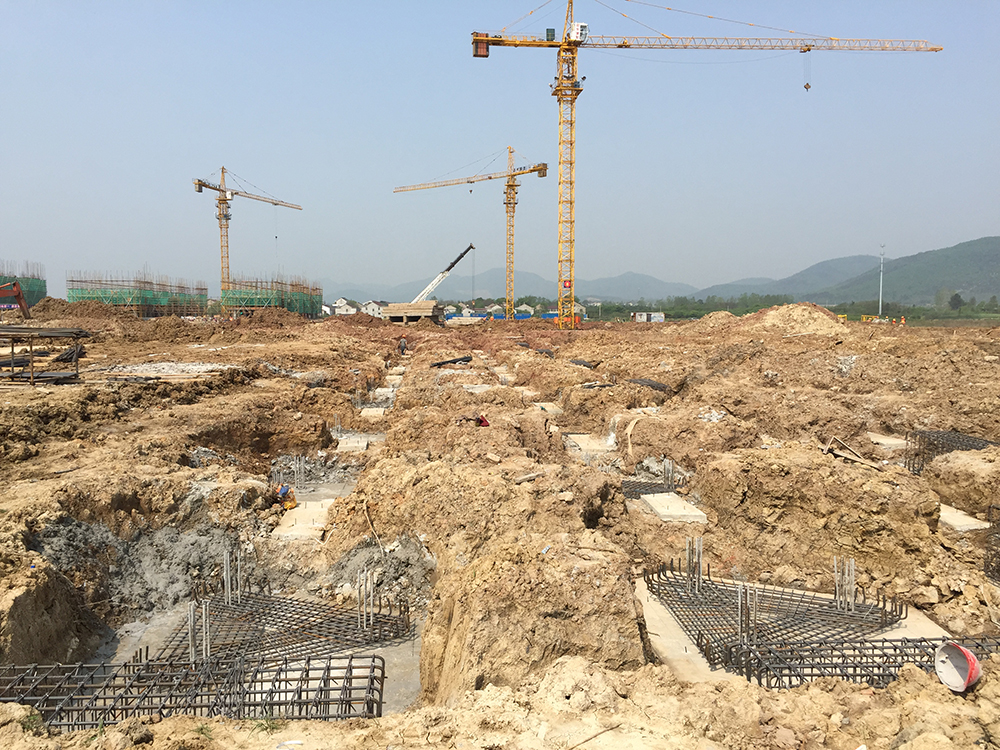

13. 公共教学楼二承台钢筋绑扎至60%

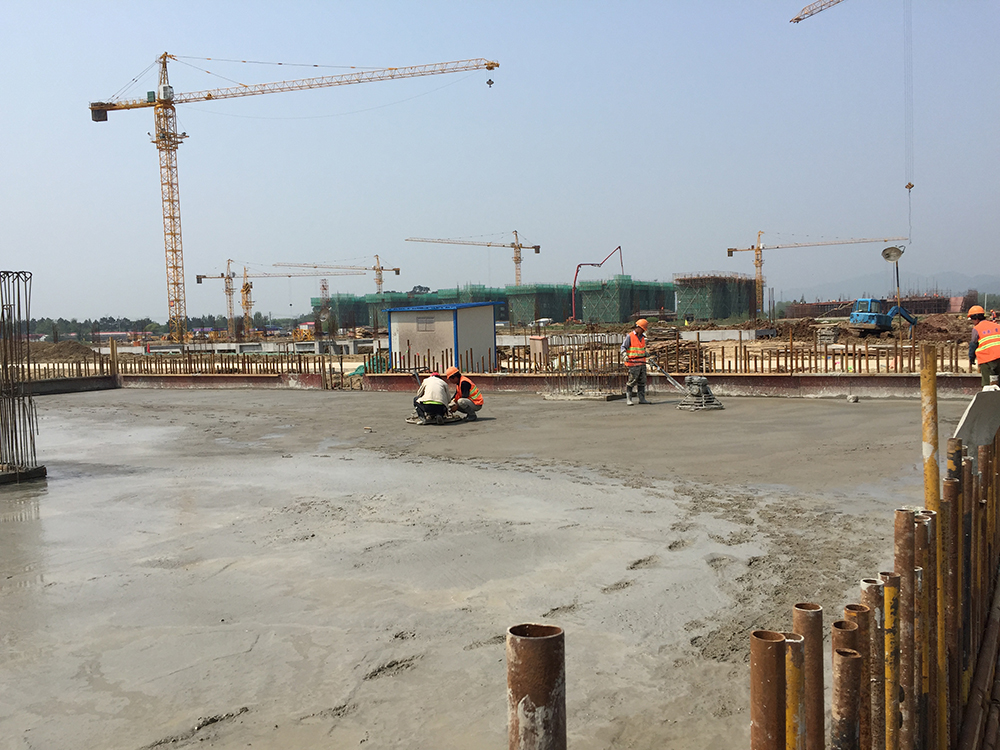

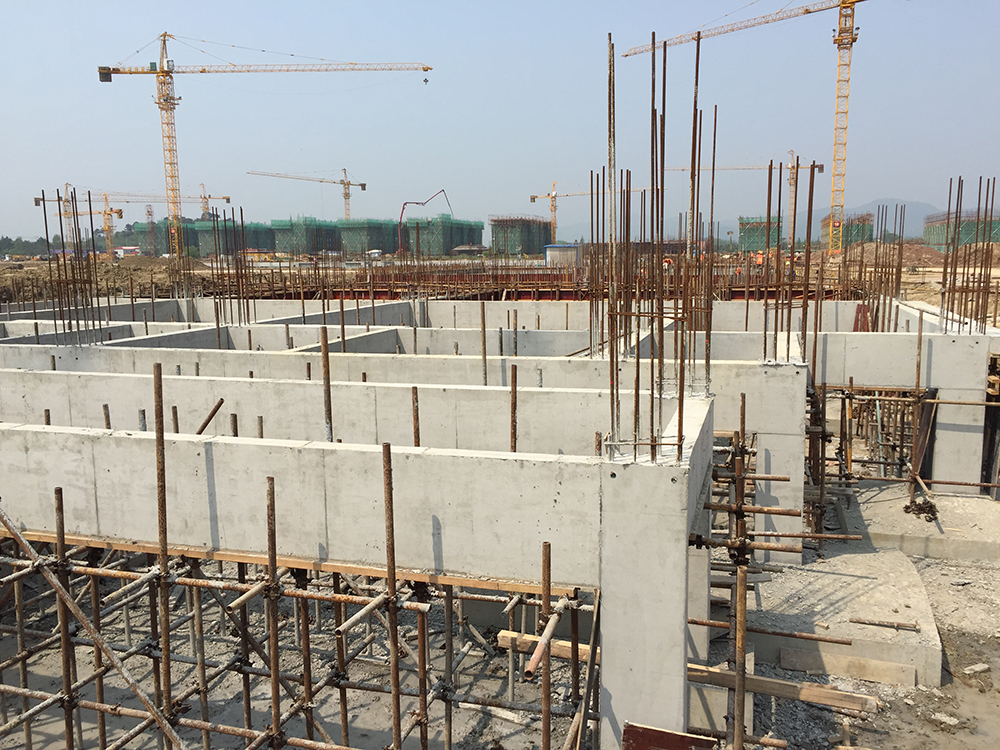

14. 报告厅基础梁,排架搭设完成,钢筋绑扎完成,砼浇筑完成。

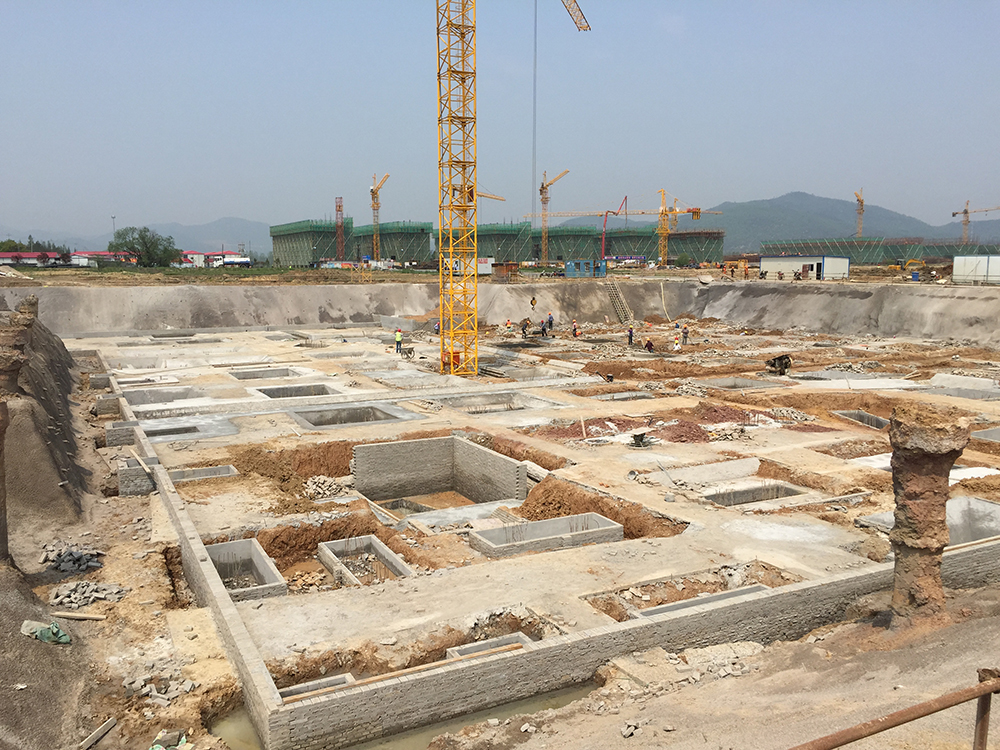

15. 行政楼垫层完成,砖胎膜完成80%,挂网喷浆完成。

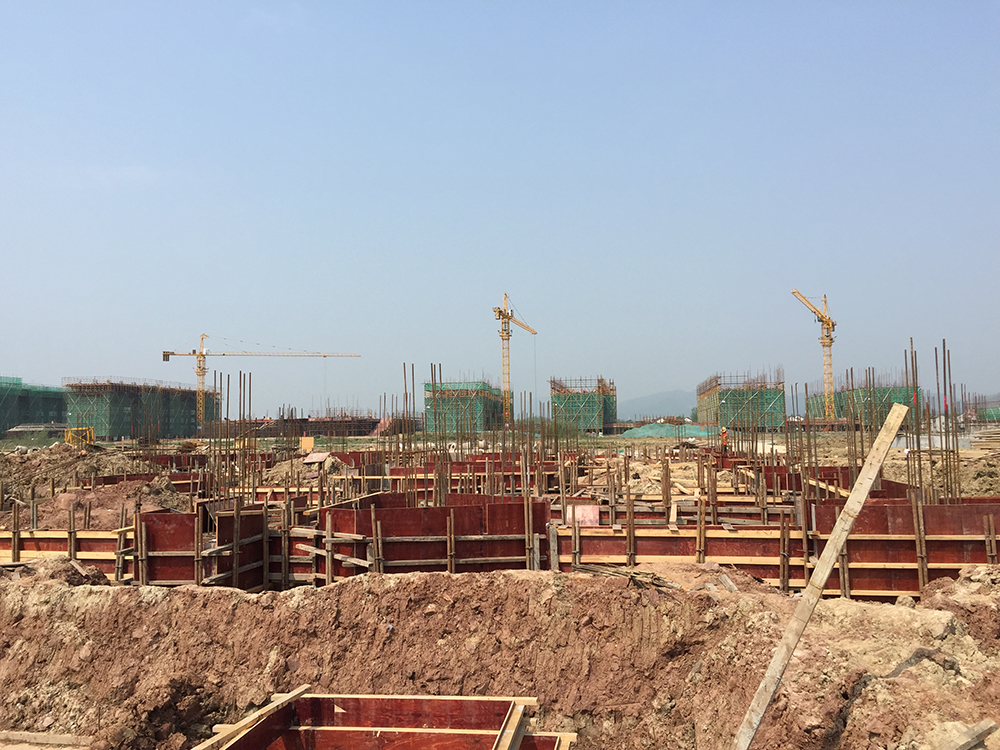

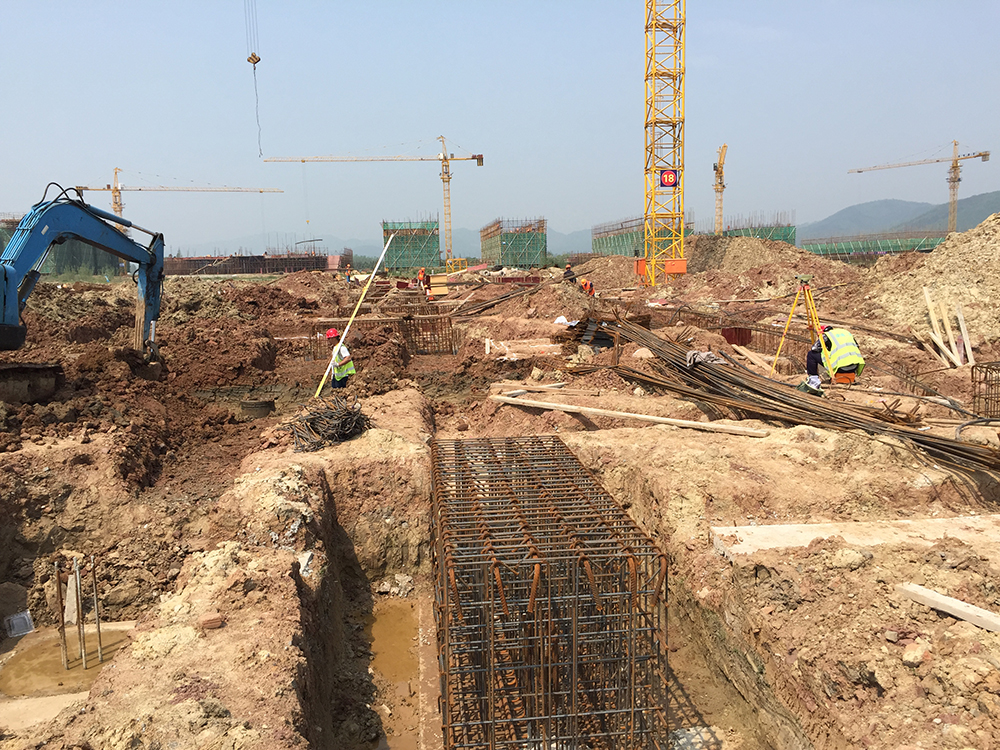

16. 3组团3-1,3-2垫层完成,承台钢筋绑扎完成30%



17. 2组团2-2垫层砼浇筑完成。

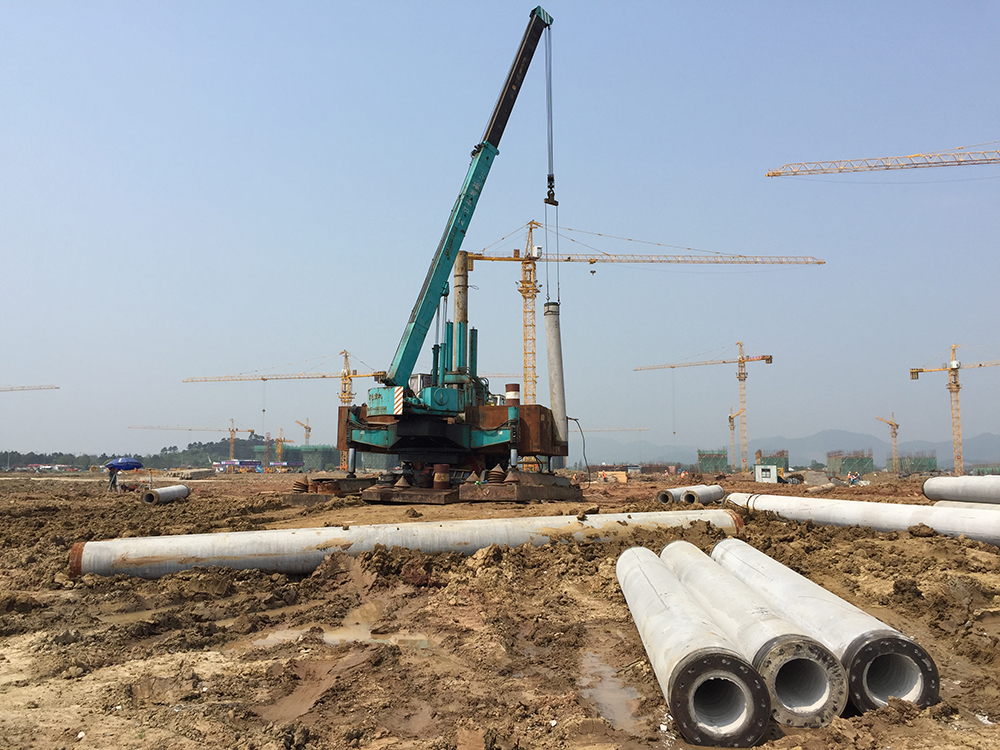

18. 文科楼二完成管桩70根,累计完成170根,剩余11根未完成。



19. 4组团4-3,4-4管桩施工结束。

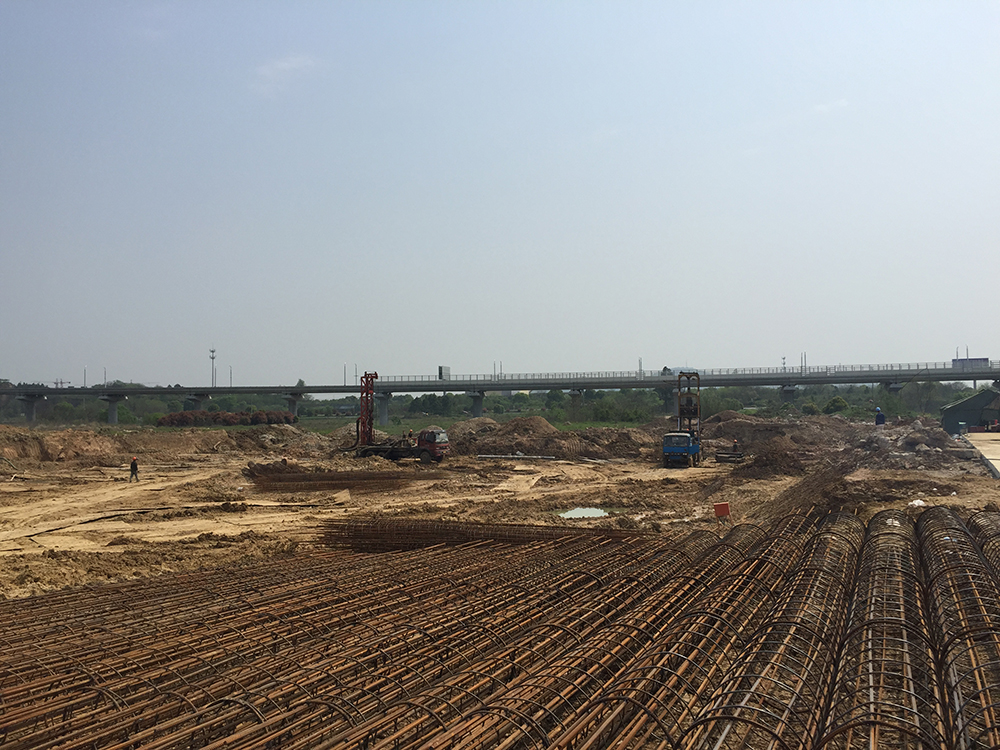

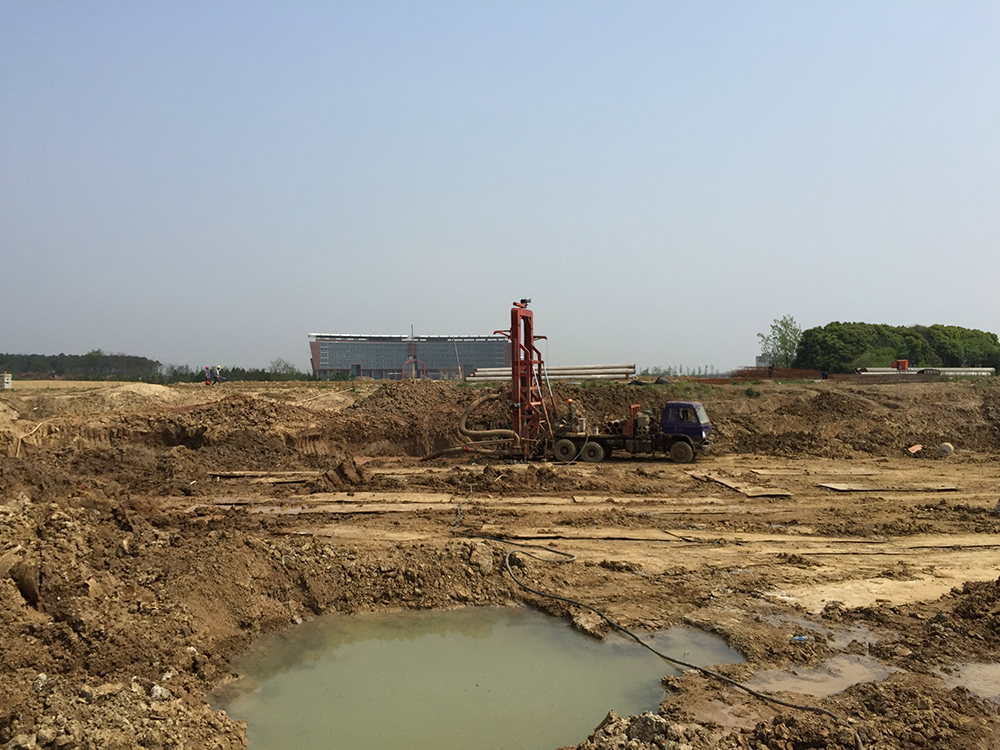

20. 留学生公寓灌注桩累计完成80根,剩余133根。



21. 一食堂完成灌注桩累计完成86根,剩余109根。



22. 公共教学楼与文科楼之间架空连廊排架搭设完成至50%

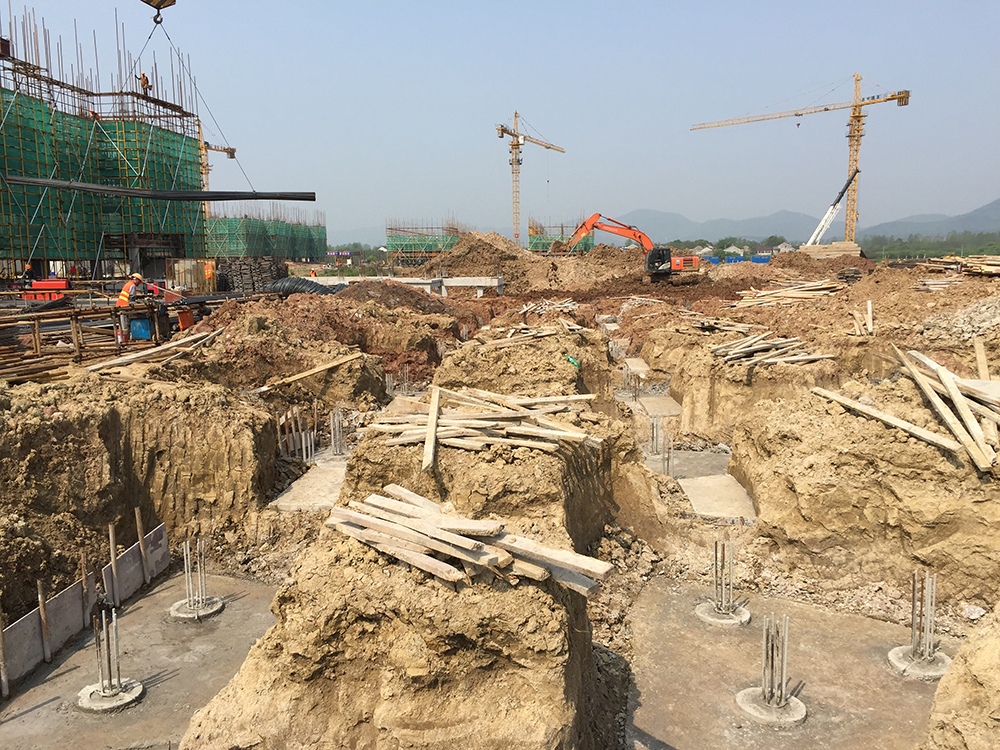

23. 文科教学楼一完成土方开挖。

24. 计划外购土方七千立方。

25. 安装塔吊1台,物料提升机1台。

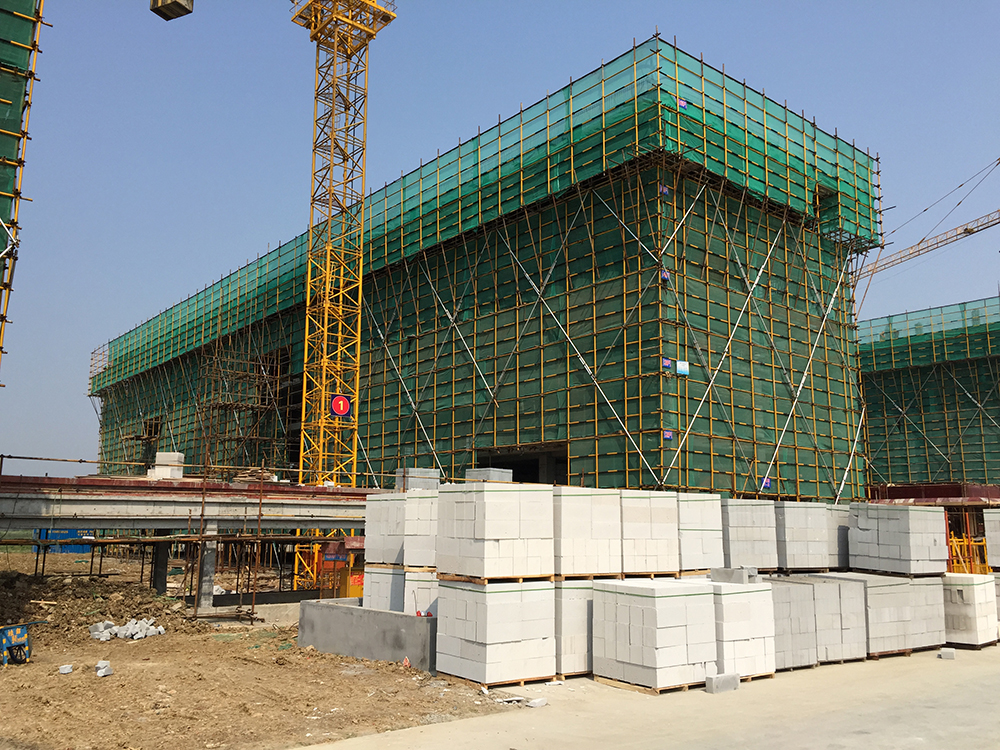

26. 7组团7-1二层墙体完成80%7-2二层墙体完成50%

五、 本周工作计划

1. 7-4屋面排架、模板安装完成,钢筋绑扎完成,混凝土浇筑完成。

2. 6组团屋面排架、模板完成,屋面钢筋绑扎完成,混凝土浇筑完成。

3. 5-1,5-3五层砼浇筑完成。

4. 5-2,5-4四层砼浇筑完成。

5. 4-1二层砼浇筑完成(三层排架搭设50%),4-2三层砼浇筑完成,4-3,4-4静载完成。

6. 2-1四层排架完成70%2-2土方结束,垫层完成,桩基验收结束。

7. 3组团土方结束,垫层完成,桩基分部验收结束。

8. 1-1屋面排架完成,梁板钢筋完成,混凝土浇筑完成。1-2六层排架搭设完成70%1-3,1-4五层砼浇筑完成。

9. 二食堂一层排架搭设完成,二层楼面梁板模板完成,钢筋绑扎完成50%

10. 公共教学楼一、二承台钢筋、模板结束,桩基分部验收完成,基础承台、梁砼浇筑完成。

11. 行政楼砖胎膜结束,底板防水完成30%

12. 文科楼一完成桩芯浇筑,垫层结束,承台钢筋绑扎50%,文科楼二土方开挖完成。

13. 公共教学楼与文科楼之间连廊排架搭设结束。

14. 文科楼二管桩完成,并移机至艺术中心。

15. 一食堂计划完成灌注桩35根。

16. 大学生活动中心管桩结束,并移机至后勤附属一。

17. 留学生公寓计划完成灌注桩35根。

18. 外购土方0.8-1万立方,用于回填青年教师公寓东立面大坑。

19. 安装塔吊1台,物料提升机4台。

20. 7-1二层墙体完成80%7-2二层墙体完成70%

21. 1-1二层墙体完成30%

22. 理科楼、图文信息中心开始挖土施工。
