溧水校区建设简报(2017年第15期)
发布时间: 2017-04-26 浏览次数: 727

一、 现场人员

管理人员75人 、桩基班组33人、瓦工班组208

木工班组274人 、水电班组80人、土方班组 18

钢筋班组177人、架子工80

临时设施5人 、直属队71

合计:1021

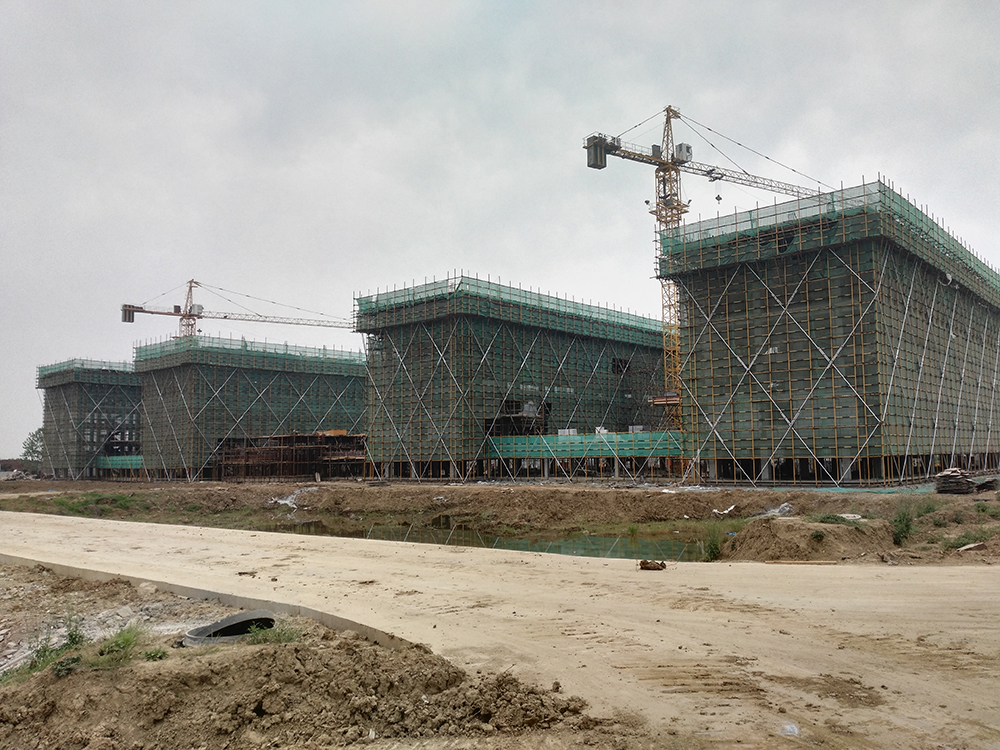

二、 大型机械设备在场情况

塔吊已进场25台(其中24台已安装完成),现场有挖掘机11台、土方运输车8台、静压桩机1台、移动式高速钻孔钻机6台、锤击桩1台。

三、 主要材料进场情况

钢筋计划进场1700t。累计进场13500吨。预应力管桩计划进场6000米。累计进场41400米。

四、 上周完成情况

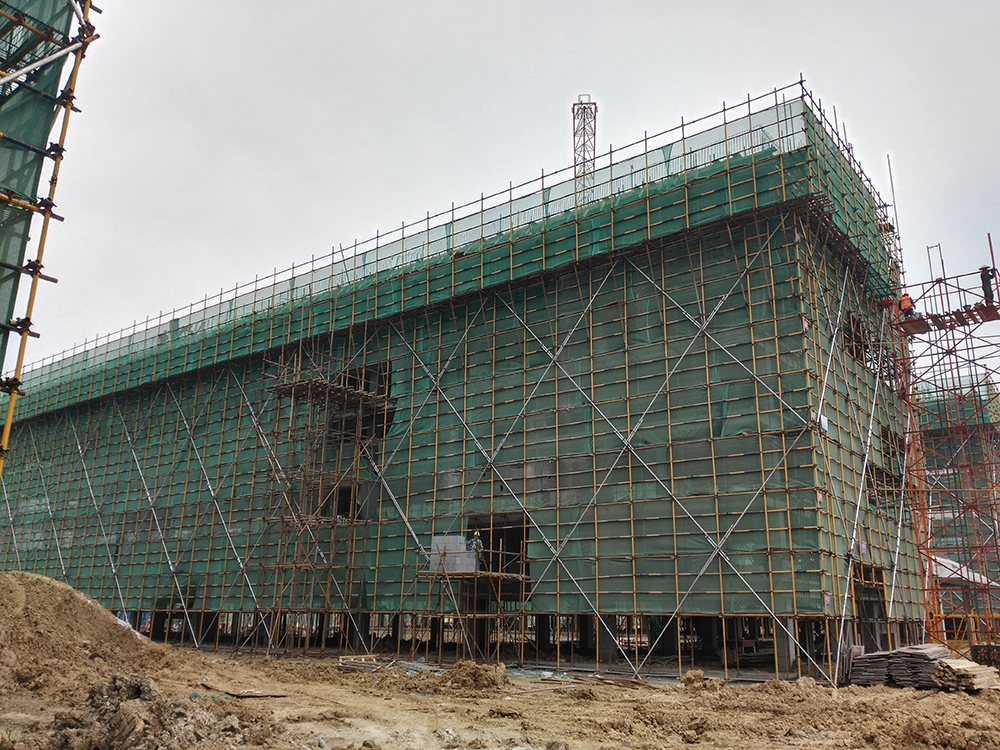

1. 7-4屋面排架、模板安装完成,钢筋绑扎完成,混凝土浇筑完成。

2. 6组团屋面排架、模板完成,屋面钢筋绑扎完成,混凝土浇筑完成。

3. 5-1,5-3五层砼浇筑完成。

4. 5-2,5-4四层砼浇筑完成。

5. 4-1二层砼浇筑完成(三层排架搭设50%),4-2三层砼浇筑完成,4-3,4-4静载完成。

6. 2-1四层排架完成70%2-2土方结束,垫层完成,桩基验收结束。

7. 3组团土方结束,垫层完成,桩基分部验收结束。

8. 1-1屋面排架完成,梁板钢筋完成,混凝土浇筑完成。1-2六层排架搭设完成70%1-3,1-4五层砼浇筑完成。

9. 二食堂一层排架搭设完成,二层楼面梁板模板完成,钢筋绑扎完成50%

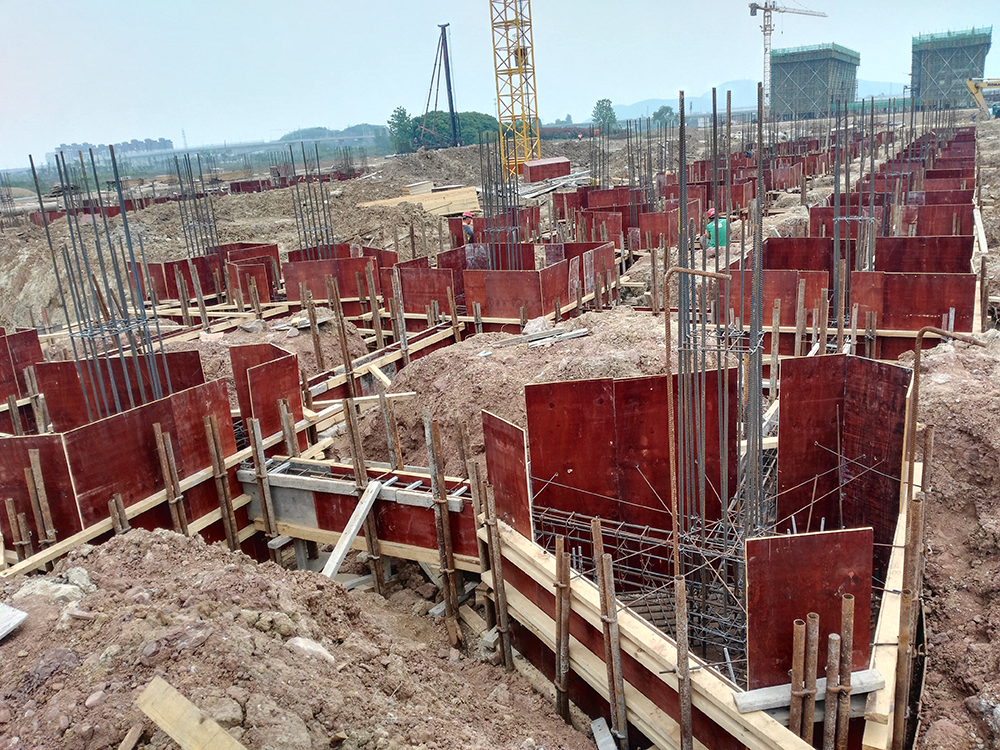

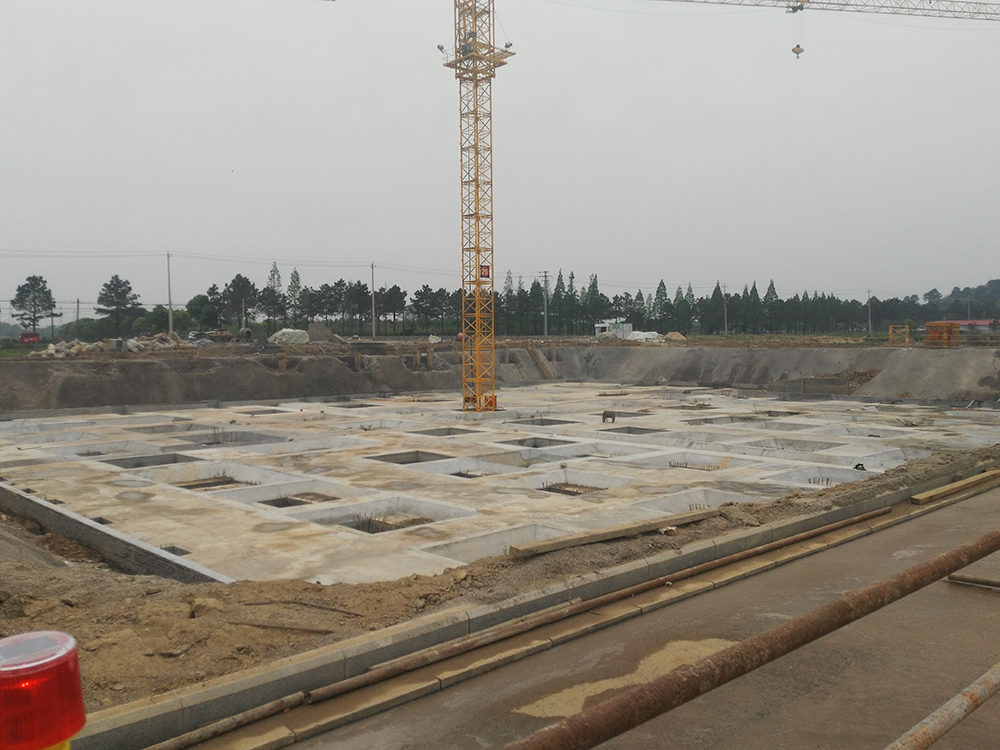

10. 公共教学楼一、二承台钢筋、模板结束,桩基分部验收完成,基础承台、梁砼浇筑完成。

11. 行政楼砖胎膜完成80%

12. 文科楼一完成桩芯浇筑,垫层结束,承台钢筋绑扎50%,文科楼二土方开挖完成。

13. 公共教学楼与文科楼之间连廊排架搭设完成70%

14. 文科楼二管桩完成,并移机至艺术中心。

15. 一食堂计划完成灌注桩35根,累计完成171根,剩余24根。

16. 大学生活动中心管桩结束,并移机至后勤附属一。

17. 留学生公寓计划完成灌注桩35根,累计完成167根,剩余46根。

18. 外购土方0.8-1万立方,用于回填青年教师公寓东立面大坑。

19. 安装塔吊1台,物料提升机4台。

20. 7-1二层墙体完成80%7-2二层墙体完成70%

21. 1-1二层墙体完成30%

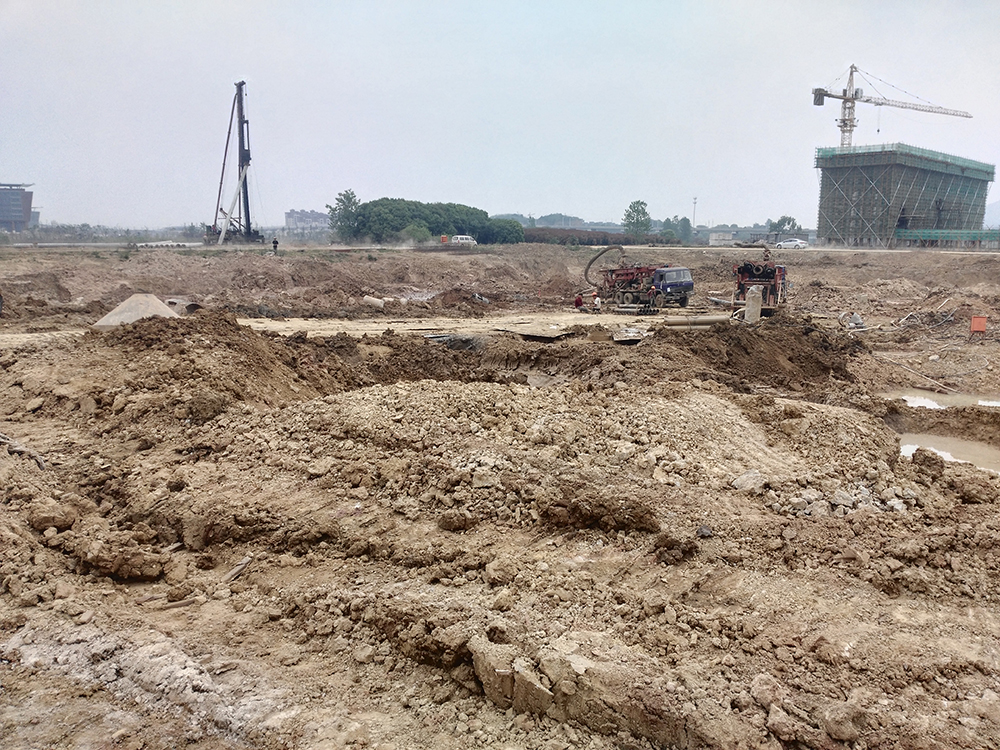

22. 理科楼、图文信息中心开始挖土施工。

五、 本周工作计划

1. 理科楼挖土结束,垫层完成70%,截桩完成40%,静载完成4根。

2. 图文信息中心挖土结束,垫层完成70%,截桩完成50%,静载完成。

3. 文科楼一垫层完成,承台钢筋50%,承台模板20%文科楼二土方开始结束,垫层完成,截桩完成50%

4. 公共教学楼一、二基础承台、基础梁砼结束,基础土方回填完成50%,一层排架搭设至10%

5. 行政楼垫层结束,防水完成60%~80%,桩头清洗完成,低应变检测结束。

6. 消防水池外墙防水卷材完成,保护层铺贴50%

7. 大学生活动中心静载结束,基础土方完成50,承台垫层完成50%

8. 艺术中心计划完成管桩70根。

9. 后勤附房计划完成管桩50根。

10. 一食堂灌注桩结束。

11. 留学生公寓灌注桩结束。

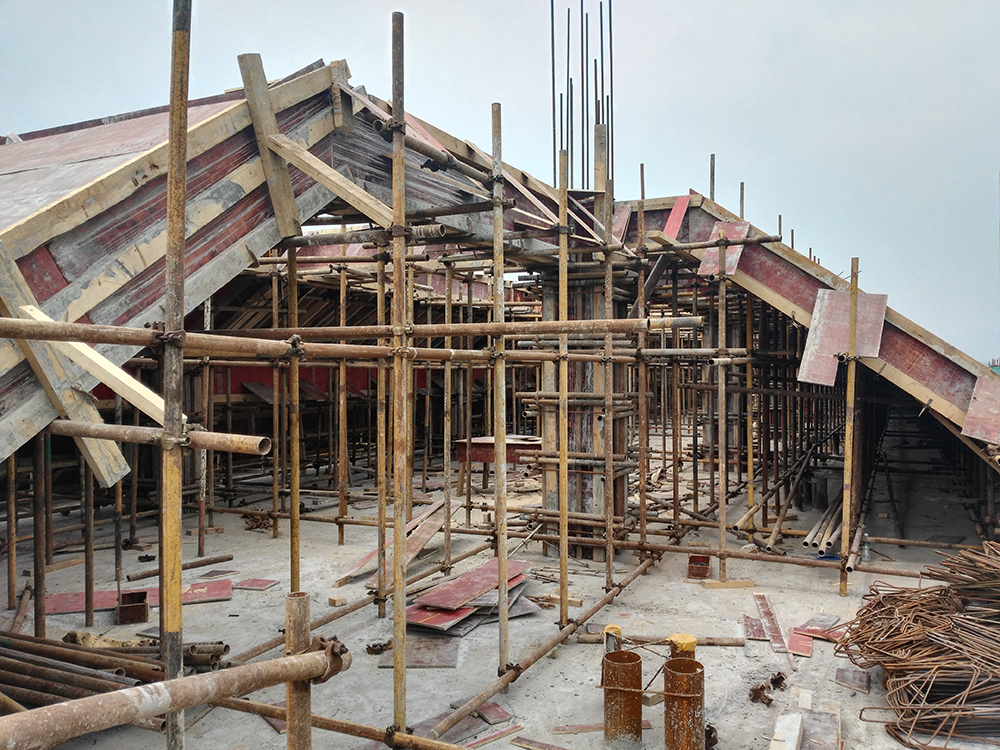

12. 7组团7-17-2屋脊模板完成,钢筋绑扎完成50%7-37-4屋脊模板完成50%

13. 6组团屋脊模板完成。

14. 5组团5-15-3六层砼浇筑完成,5-25-4五层砼浇筑完成。

15. 4组团4-1三层砼结束,四层排架搭设50%4-2四层砼浇筑完成。

16. 3组团3-13-2承台钢筋绑扎完成,承台模板完成,砼浇筑完成。3-33-4承台钢筋绑扎完成50%,桩基分部验收完成。

17. 2组团2-1四层砼结束,五层排架搭设50%2-2基础承台、梁钢筋完成,模板完成,桩基分部验收完成。

18. 1组团1-1屋脊模板完成70%1-2六层砼浇筑完成,1-3屋面排架模板完成,1-4六层屋面砼结束。

19. 二食堂二层面平台模板完成,钢筋绑扎完成,砼浇筑完成。

20. 7组团7-17-2内墙砌筑结束,外墙完成50%

21. 1组团1-1内墙砌筑完成80%,外墙完成30%

22. 外购土方1.2万方,用于回填公共教学楼一、公共教学楼与理科楼之间架空连廊部位,以及青年教师公寓东立面大坑。

23. 计划安装塔吊1台,物料提升机2台。
