溧水校区建设简报(2017年第16期)
发布时间: 2017-05-05 浏览次数: 683

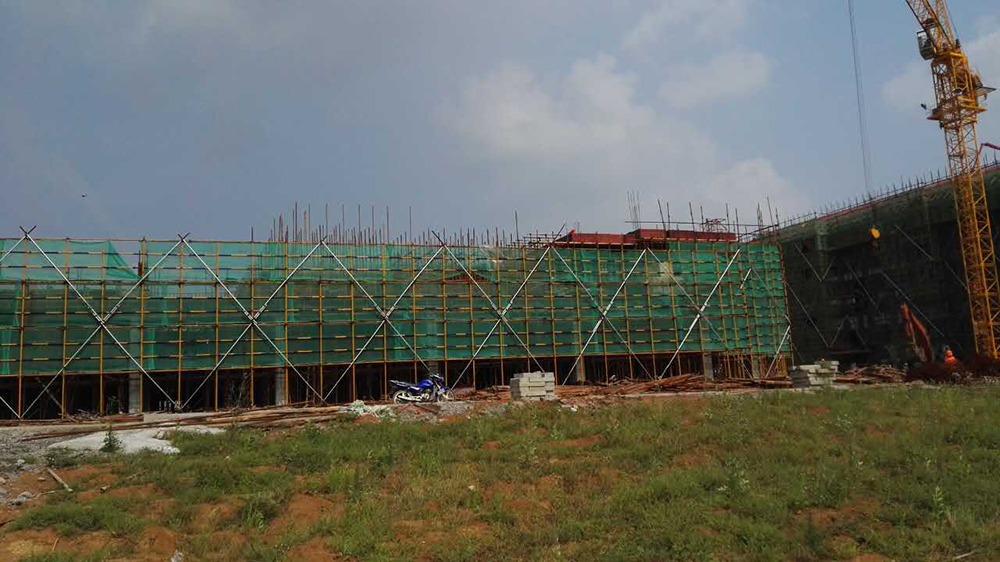

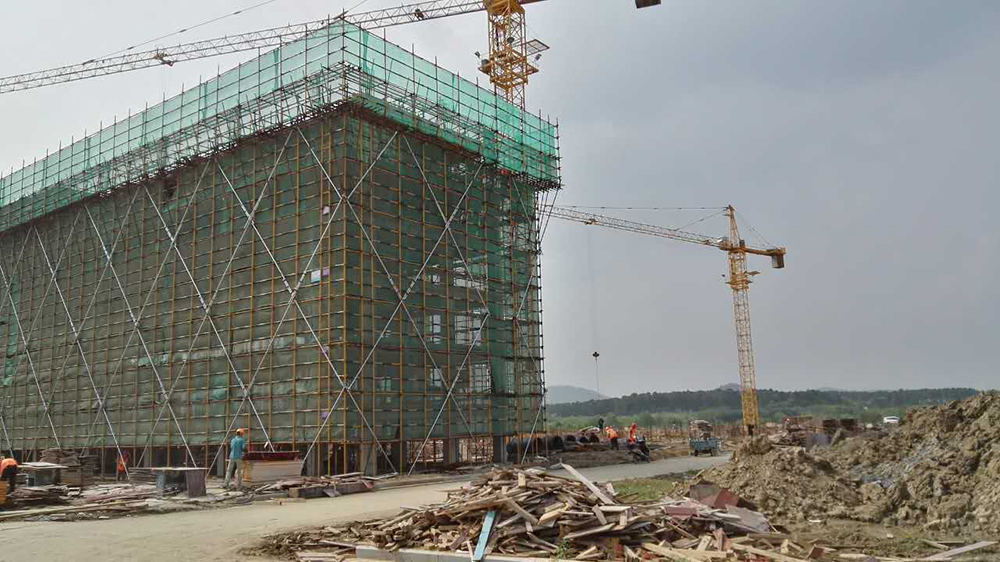

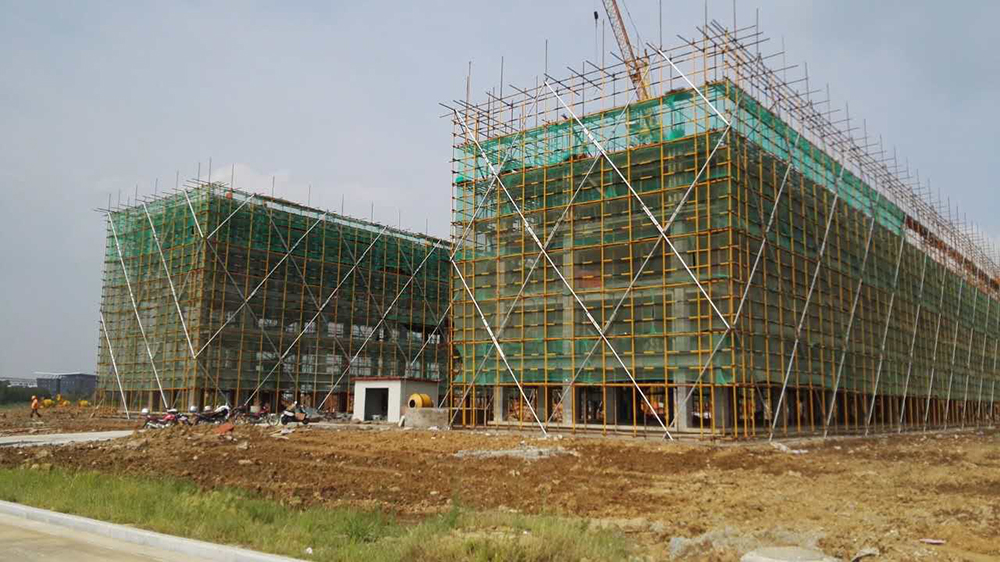

一、 现场人员

管理人员78人 、桩基班组15人、瓦工班组218

木工班组355人 、水电班组97人、土方班组 22

钢筋班组223人、架子工80人、防水班组15

临时设施3人 、直属队71人、砼工30

合计:1207

二、 大型机械设备在场情况

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中6台已安装完成),现场有挖掘机12台、土方运输车8台、锤击桩机1台。

三、 上周完成情况

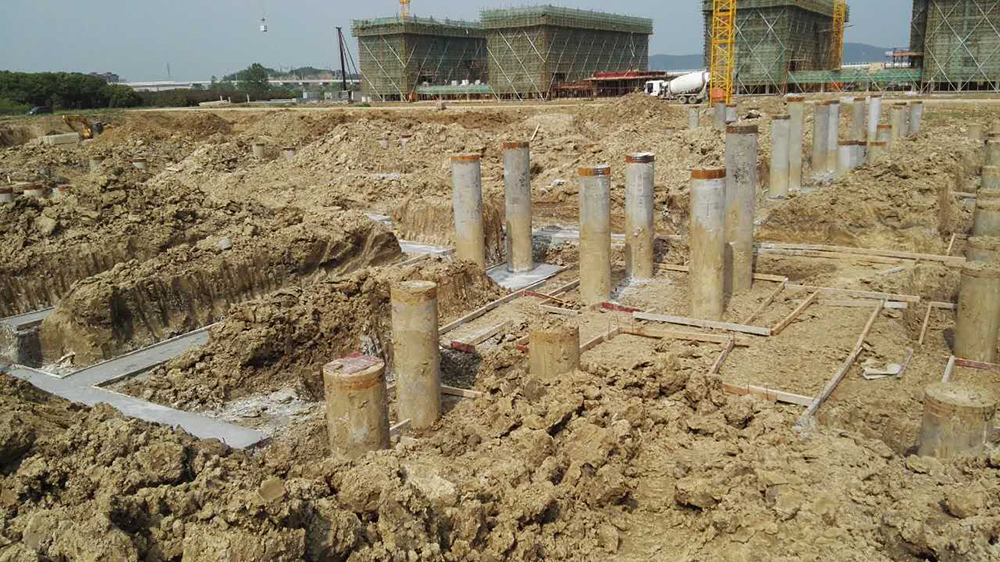

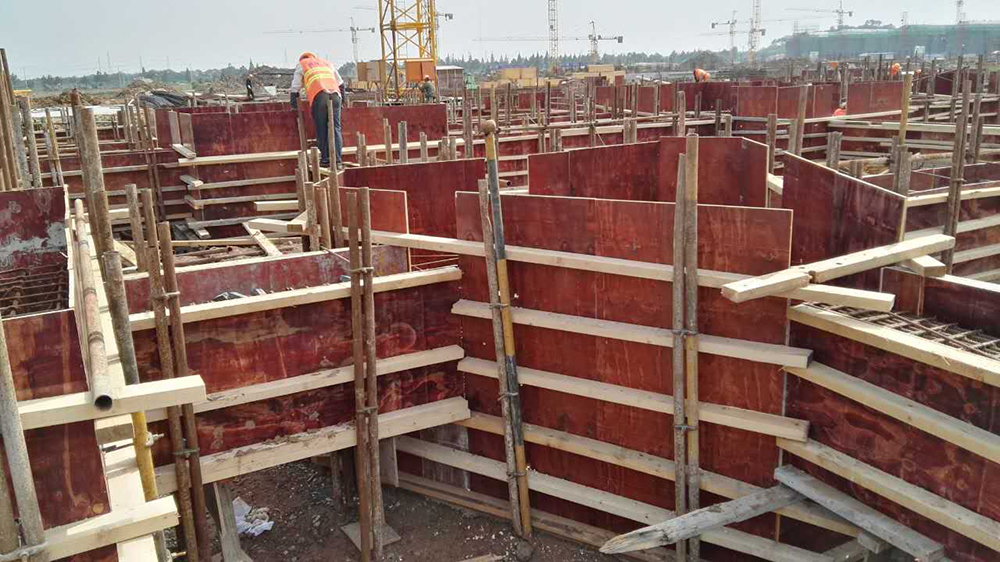

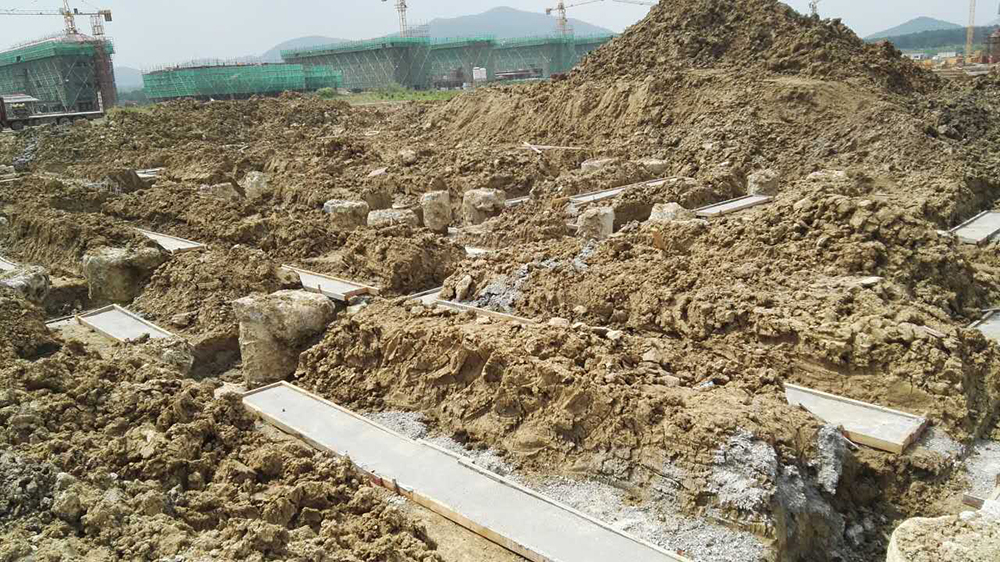

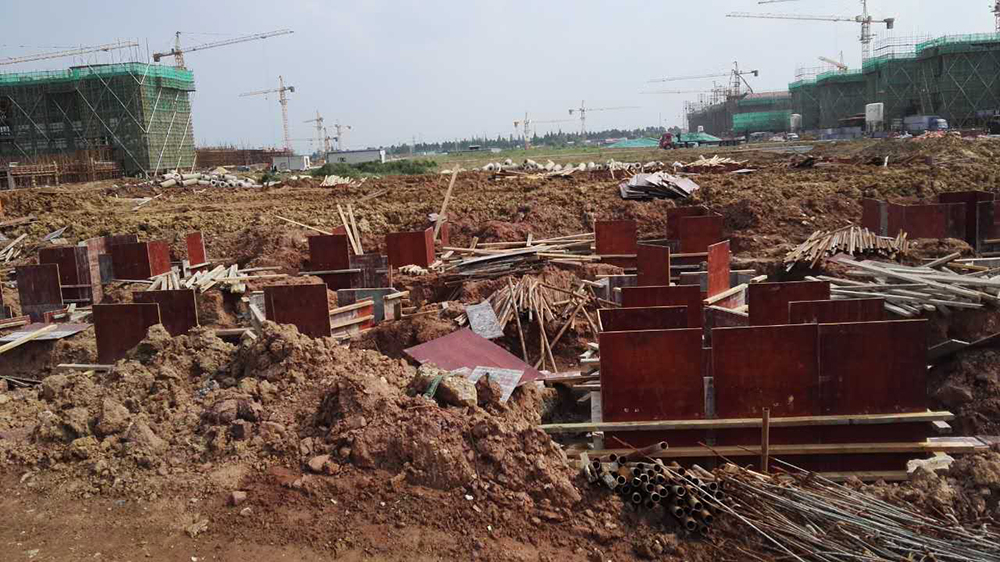

1. 理科楼挖土结束,垫层完成70%,截桩完成40%,静载完成4根。

2. 图文信息中心挖土结束,垫层完成70%,截桩完成50%,静载完成。

3. 文科楼一垫层完成,承台钢筋50%,承台模板20%文科楼二土方开始结束,垫层完成,截桩完成50%

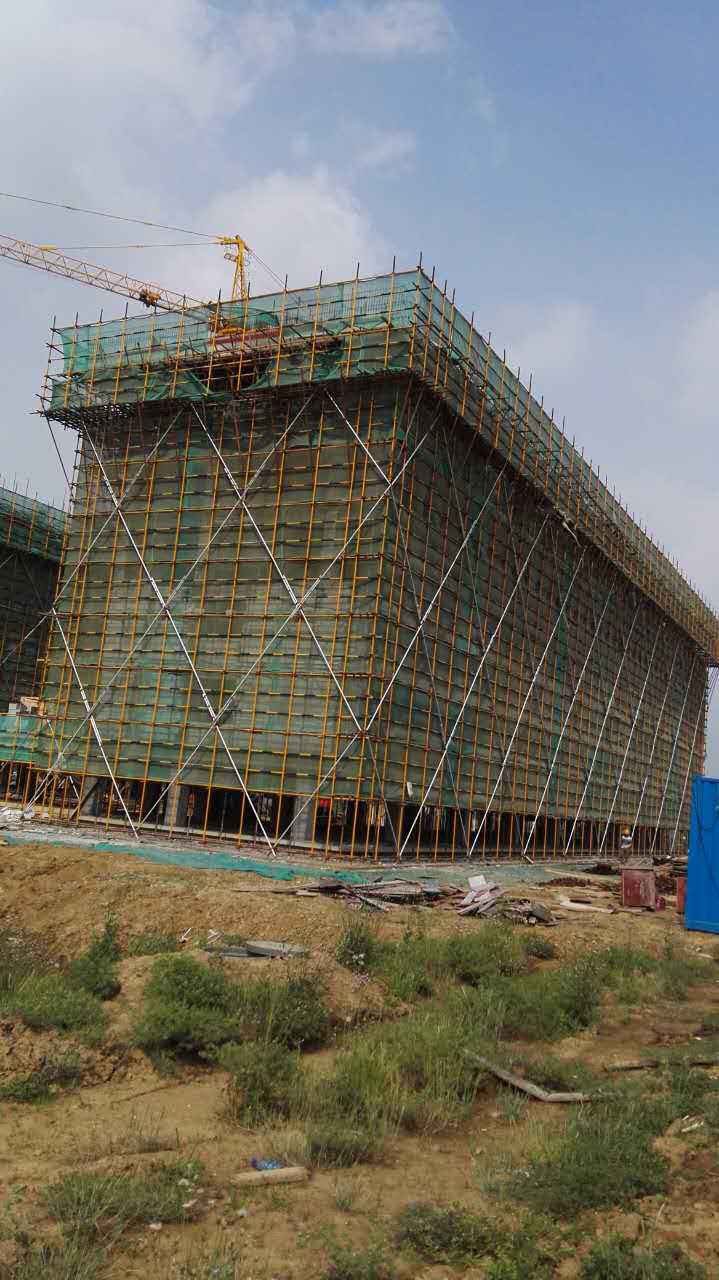

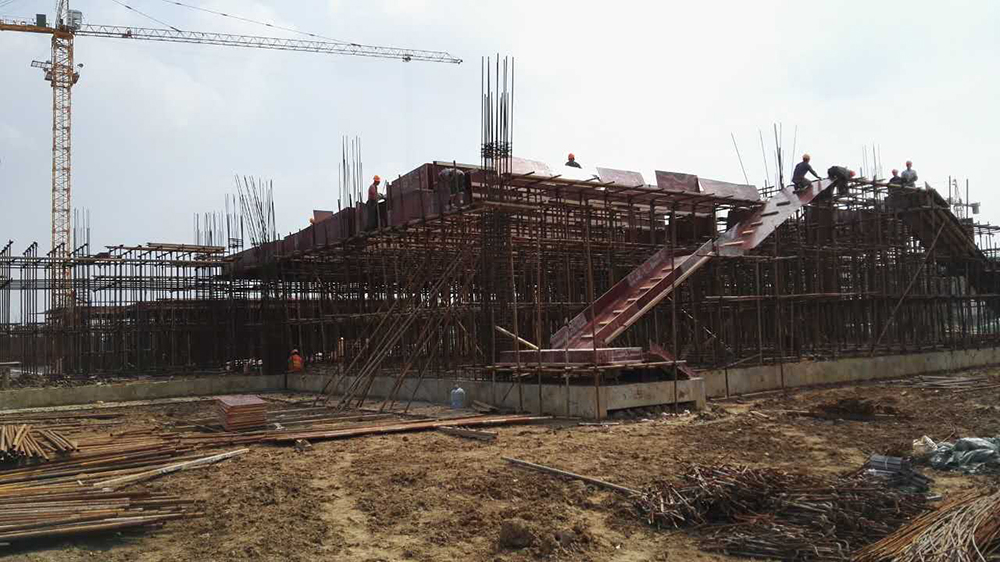

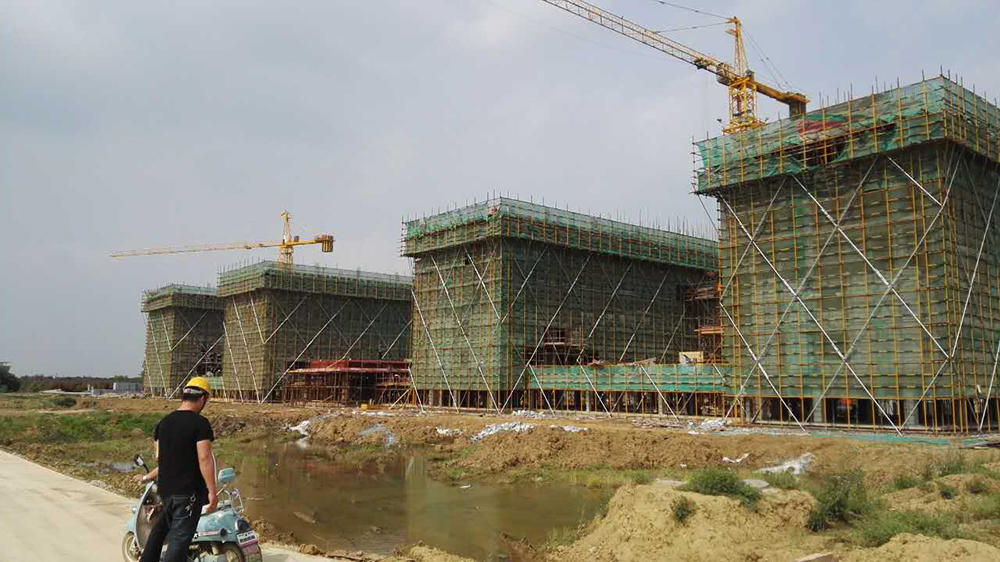

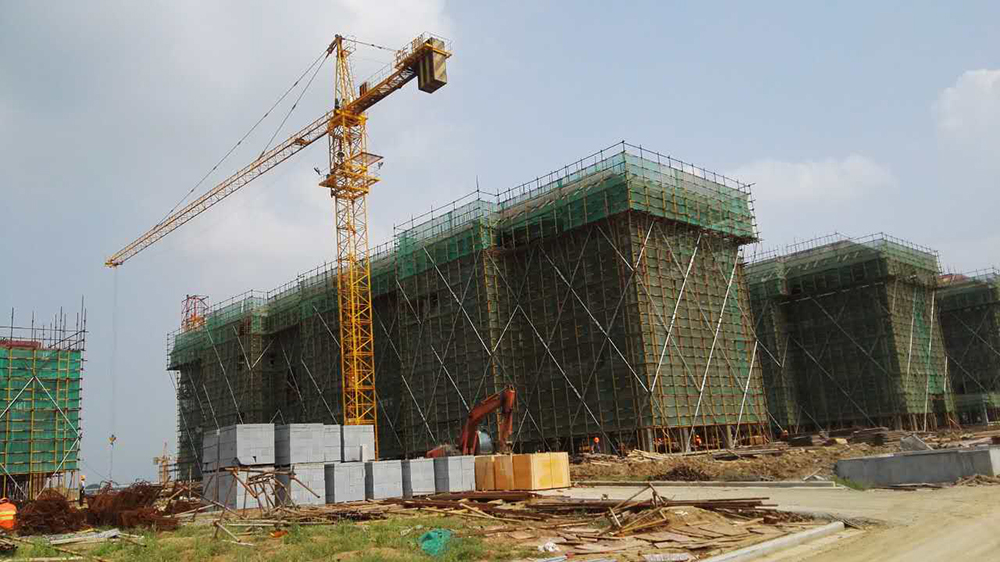

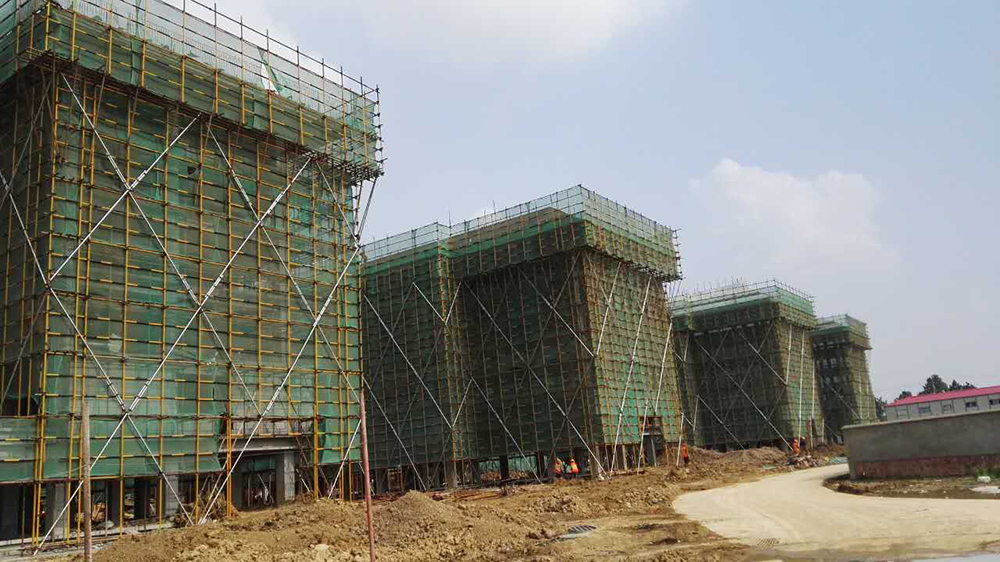

4. 公共教学楼一、二基础承台、基础梁砼结束,基础土方回填完成50%,一层排架搭设至10%

5. 行政楼垫层结束,防水完成60%~80%,桩头清洗完成,低应变检测结束。

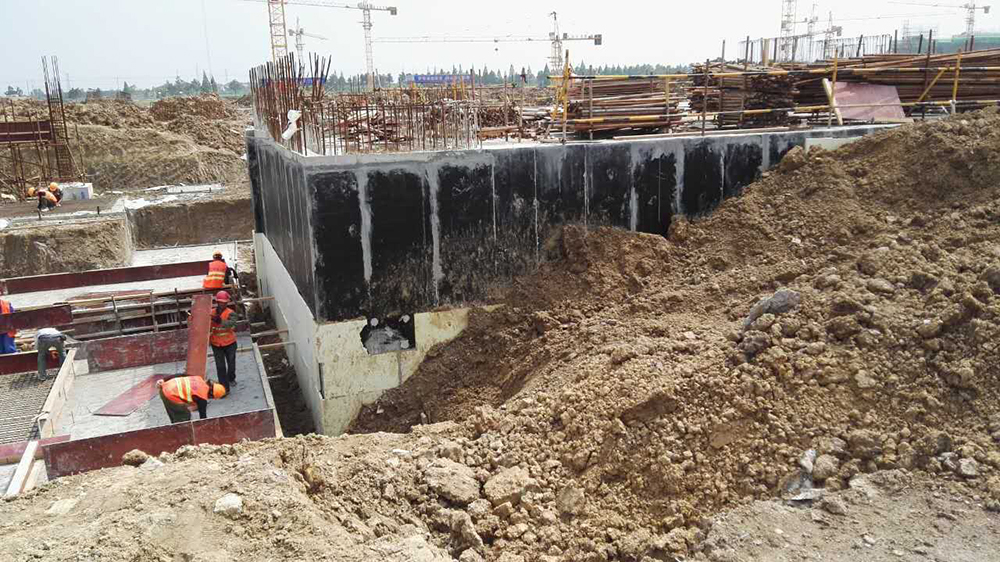

6. 消防水池外墙防水卷材完成,保护层铺贴50%

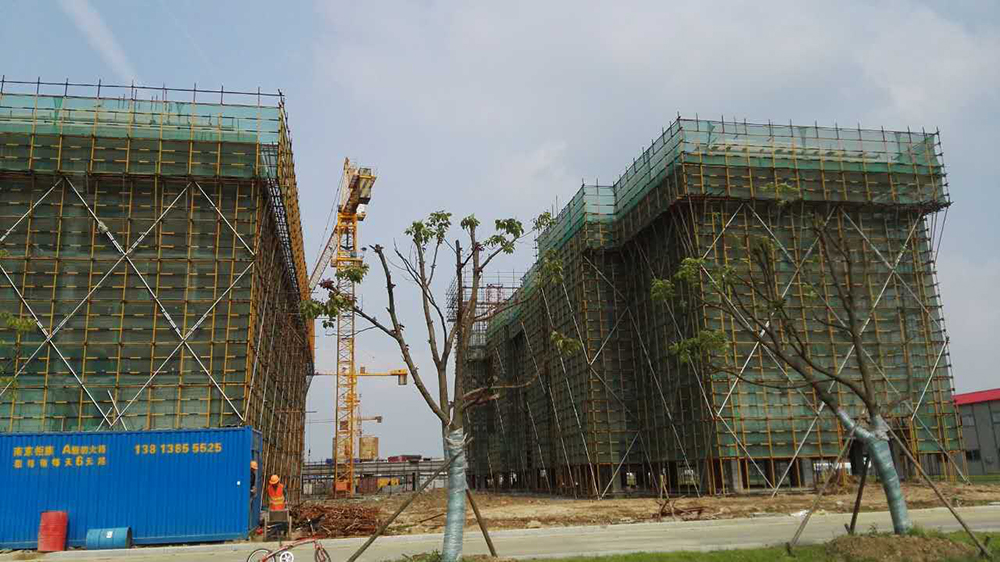

7. 大学生活动中心静载结束,承台垫层未完成。

8. 艺术中心完成管桩70根,累计全部完成160根管桩。

9. 后勤附房完成管桩50根,累计全部完成97根管桩。

10. 一食堂197根灌注桩结束。

11. 留学生公寓213根灌注桩结束。

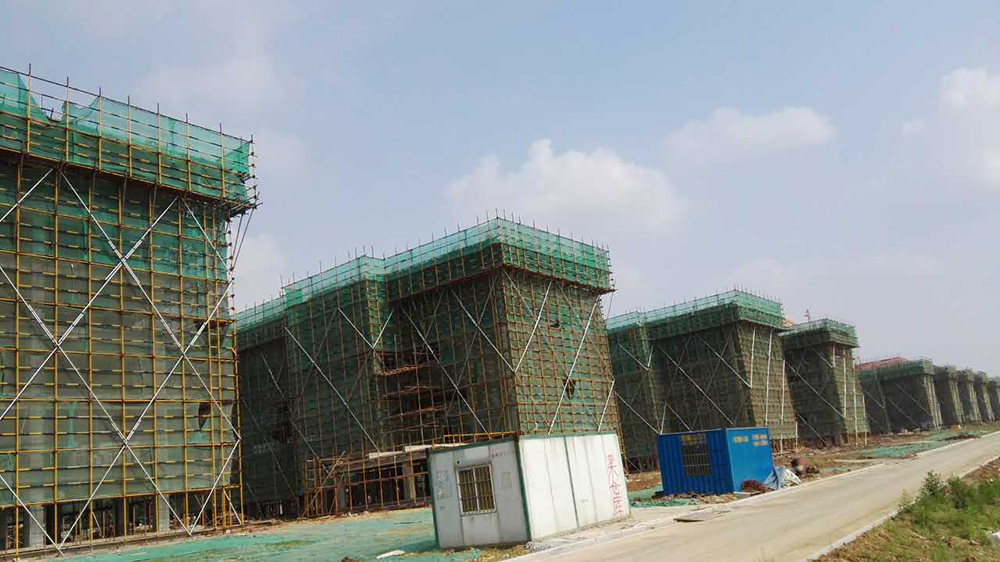

12. 7组团7-17-2屋脊混凝土浇灌完成,钢筋绑扎完成50%7-37-4屋脊模板完成50%

13. 6组团屋脊模板完成。

14. 5组团5-15-3六层砼浇筑完成,5-25-4五层砼浇筑完成。

15. 4组团4-1三层砼结束,四层排架搭设50%4-2四层砼浇筑完成。

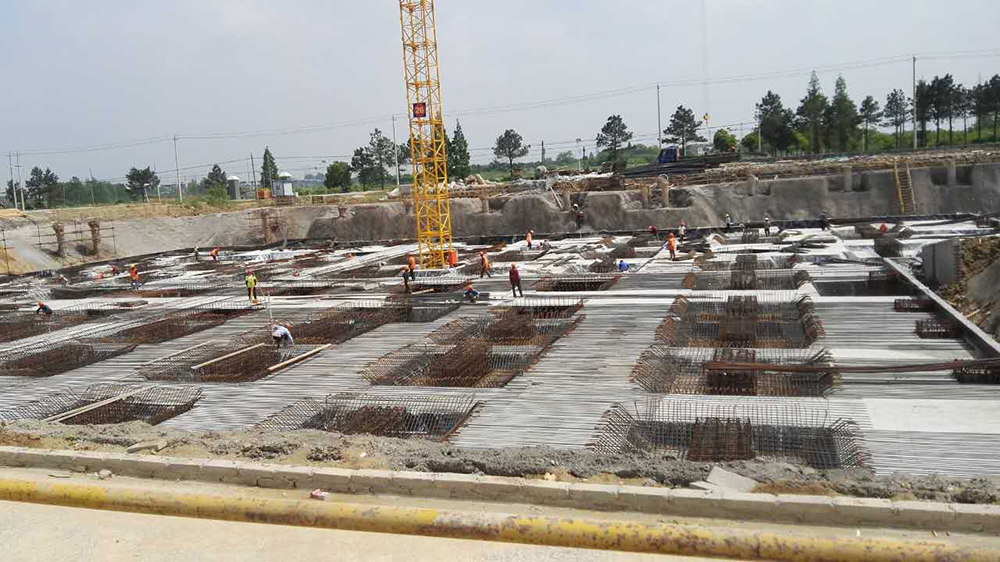

16. 3组团3-13-2承台钢筋绑扎完成,承台模板完成,砼浇筑完成。 3-33-4承台钢筋绑扎完成50%,桩基分部验收完成。

17. 2组团2-1四层砼结束,五层排架搭设50%2-2基础承台、梁钢筋完成,模板完成,桩基分部验收完成。

18. 1组团1-1屋脊模板完成70%1-2六层砼浇筑完成,1-3屋面排架模板完成,1-4六层屋面砼结束。

19. 二食堂二层面平台模板完成,钢筋绑扎完成,砼浇筑完成。

20. 7组团7-17-2内墙砌筑结束,外墙完成50%

21. 1组团1-1内墙砌筑完成80%,外墙完成30%

22. 外购土方1.2万方,用于回填公共教学楼一、公共教学楼与理科楼之间架空连廊部位,以及青年教师公寓东立面大坑。

23. 安装塔吊1台,物料提升机2台。

四、 本周工作计划

1. 理科楼挖土结束,垫层结束,截桩完成,承台钢筋绑扎至70%,模板完成30%

2. 图文信息中心垫层完成,截桩完成,承台钢筋绑扎至30%

3. 文科楼一承台钢筋结束,承台模板完成,混凝土承台完成50%,文科楼垫层完成,截桩完成,桩芯砼完成。

4. 公共教学楼一、二一层排架结束,二层梁板模板完成80%

5. 行政楼底板防水结束,底板钢筋完成。

6. 大学生活动中心土方结束,垫层结束,截桩完成。

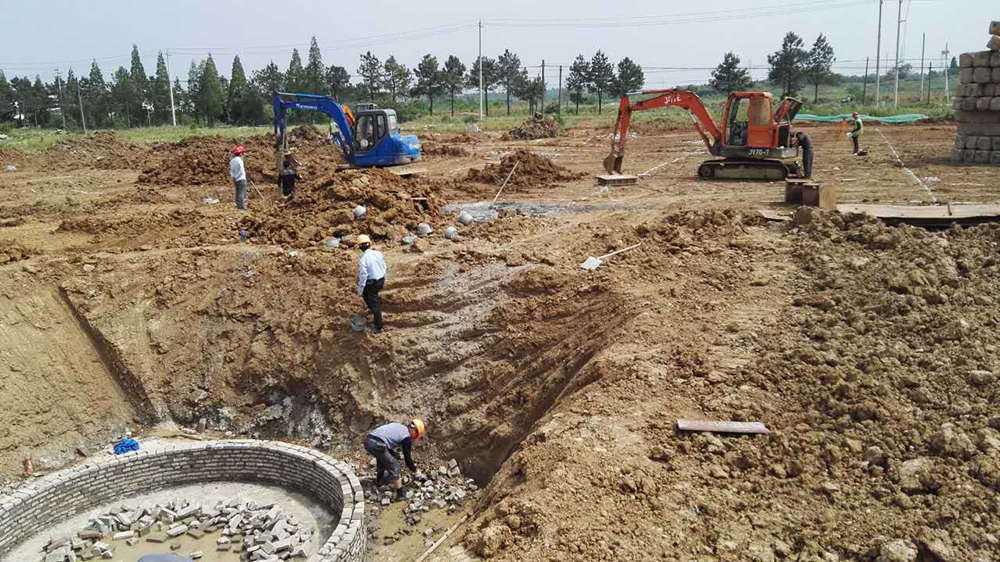

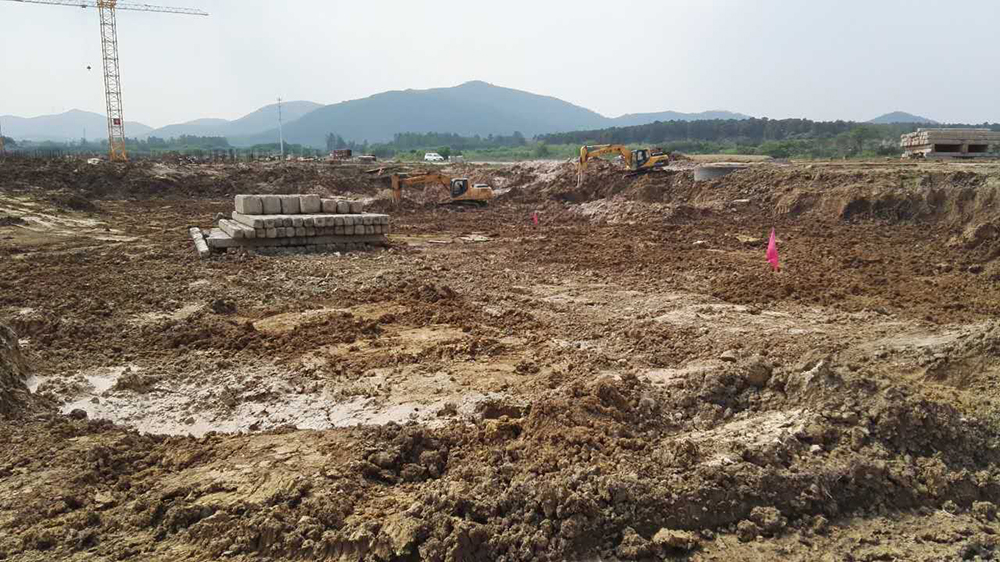

7. 艺术中心土方开挖。

8. 后勤附房一完成静载,土方开挖50%,垫层30%

9. 一食堂、留学生公寓完成现场平整,清楚淤泥等工作。

10. 二食堂二层排架结束、三层梁板模板完成70%

11. 7组团7-17-37-4屋脊模板完成,钢筋绑扎完成,7-1屋脊砼浇筑完成。

12. 6组团屋脊模板完成,钢筋绑扎完成(其中6-2屋脊砼浇筑完成)。

13. 5组团5-15-25-35-4屋面砼浇筑结束(其中5-15-2屋脊模板完成50%)。

14. 组团4-1四层砼结束,五层排架搭设70%4-2五层浇筑完成,4-3挖土结束,截桩完成。

15. 3组团3-13-2基础梁模板、基础梁钢筋绑扎完成,3-33-4承台钢筋绑扎完成,模板完成基础承台砼结束。

16. 2组团2-1五层砼浇筑完成,六层排架完成80%2-2基础梁模板完成,钢筋绑扎结束,砼浇筑完成。

17. 1组团1-1屋脊模板完成,钢筋绑扎完成,砼浇筑完成,1-21-31-4完成屋面砼浇筑(其中1-4屋脊模板完成50%)。

18. 后勤附房二管桩计划全部完成。

19. 7组团二层内墙砌筑完成,外墙完成70%

20. 1组团1-11-2二层、三层内墙砌筑完成90%,外墙完成40%

21. 外购土方0.8~1.0万方,用于回填公共教学楼至理科学院楼架空连廊及学术组团房心土缺土部分。

22. 计划安装物料提升机4台。

Copyright 2011-2015; 江苏第二师范学院 基建处 版权所有 | 网站后台
地址:南京市北京西路77号树人斋一层 210013 苏ICP备05071373号
