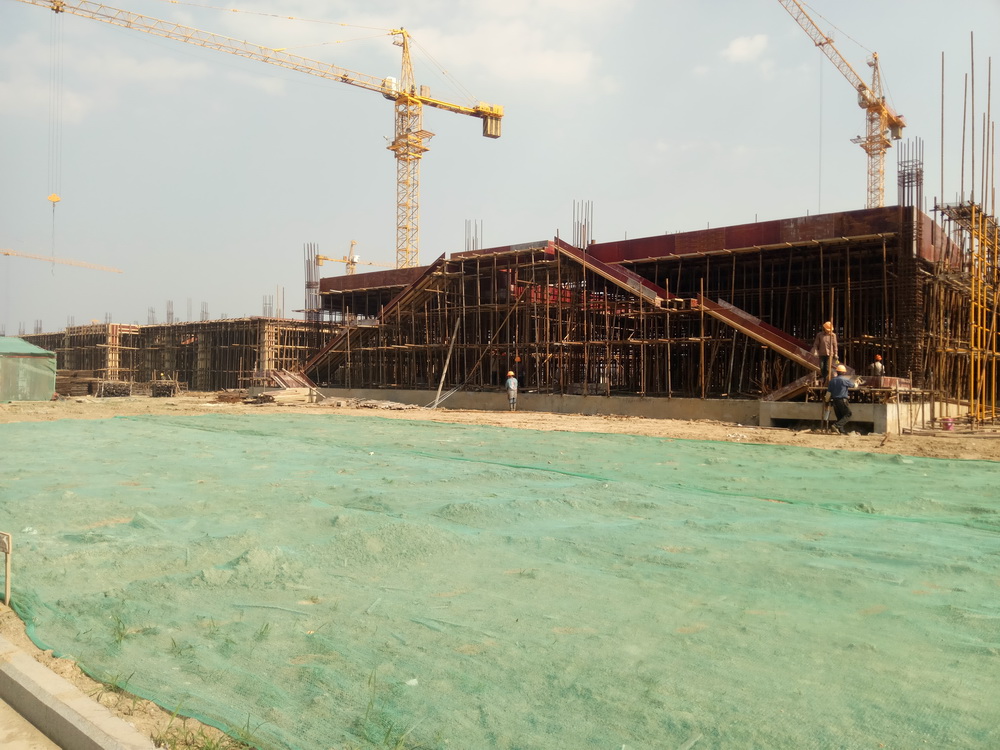

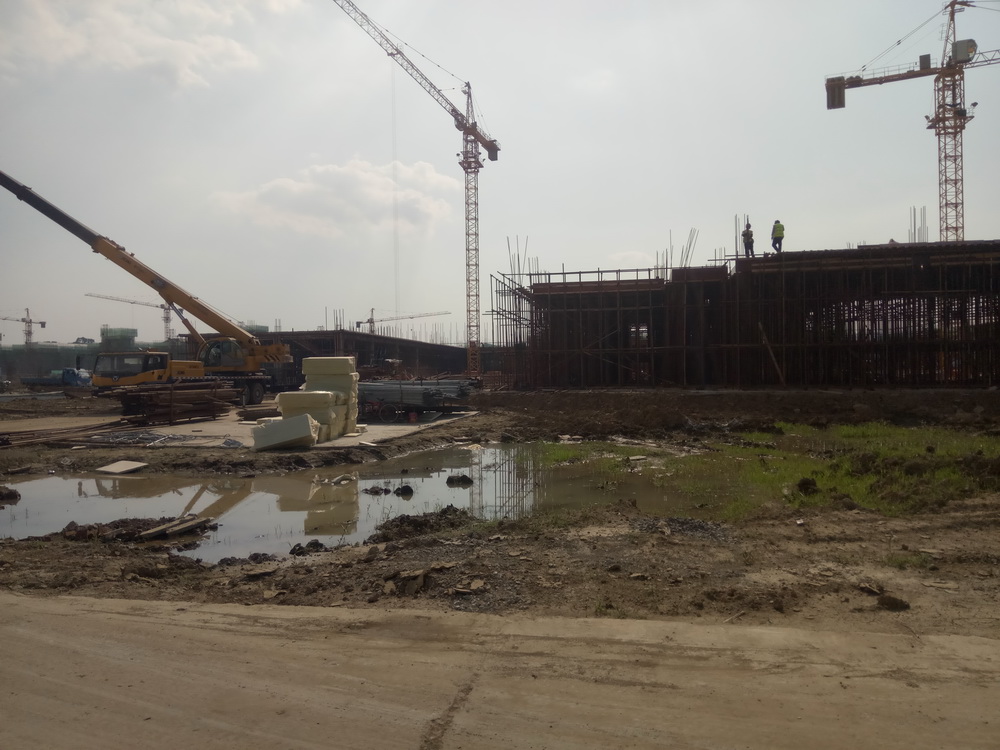

一、 现场人员
管理人员78人 、桩基班组7人、瓦工班组222人
木工班组395人 、水电班组99人、土方班组 28人
钢筋班组223人、架子工80人、防水班组15人
凿桩人员10人 、直属队71人、砼工45人
合计:1294人

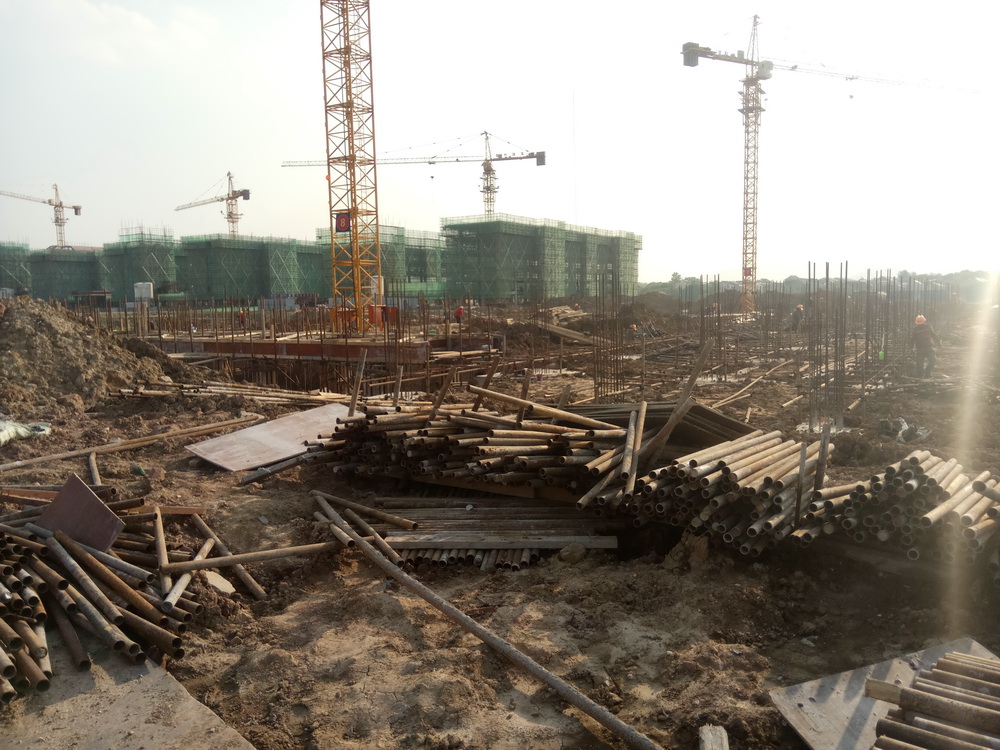

二、 大型机械设备在场情况
塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中6台已安装完成),现场有挖掘机12台、土方运输车8台、锤击桩机1台。
三、 上周完成情况

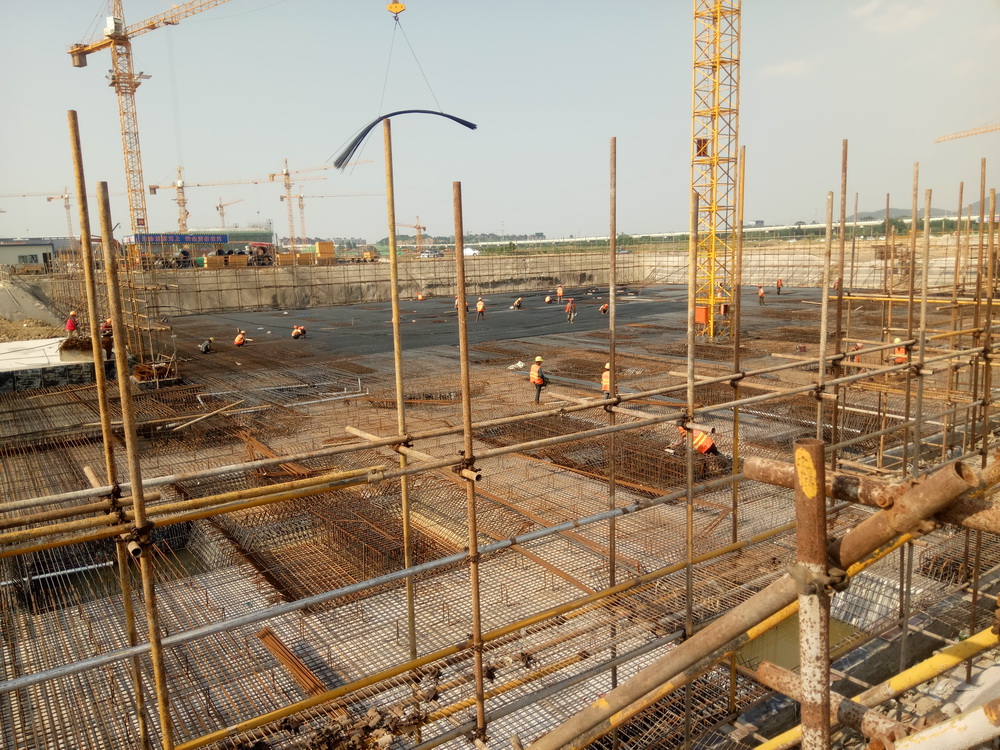

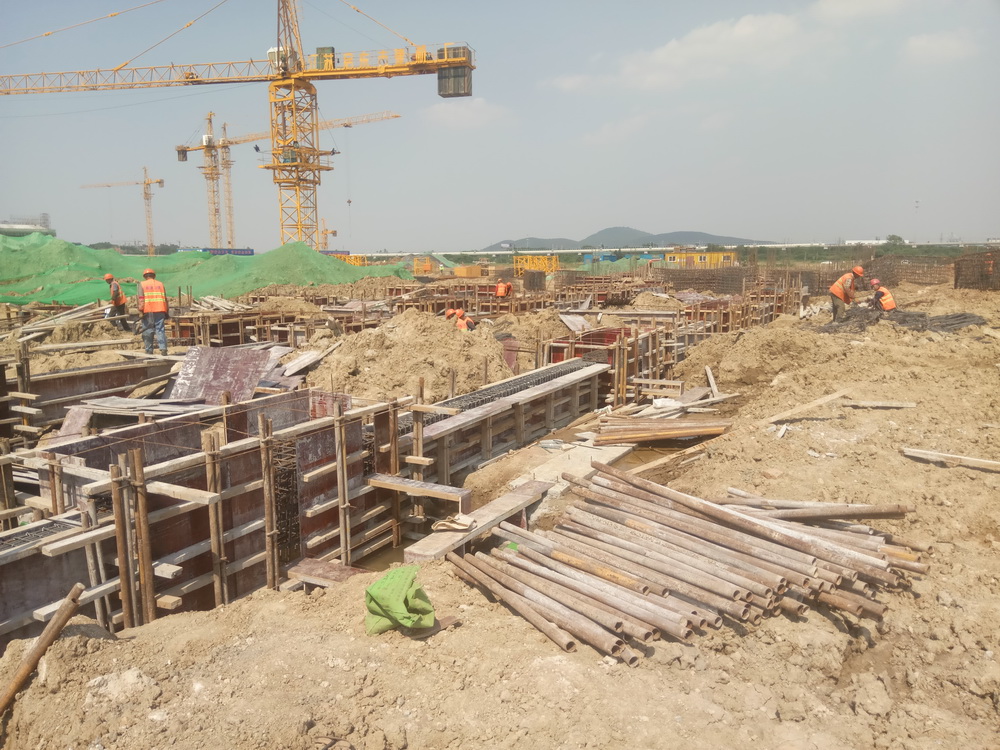

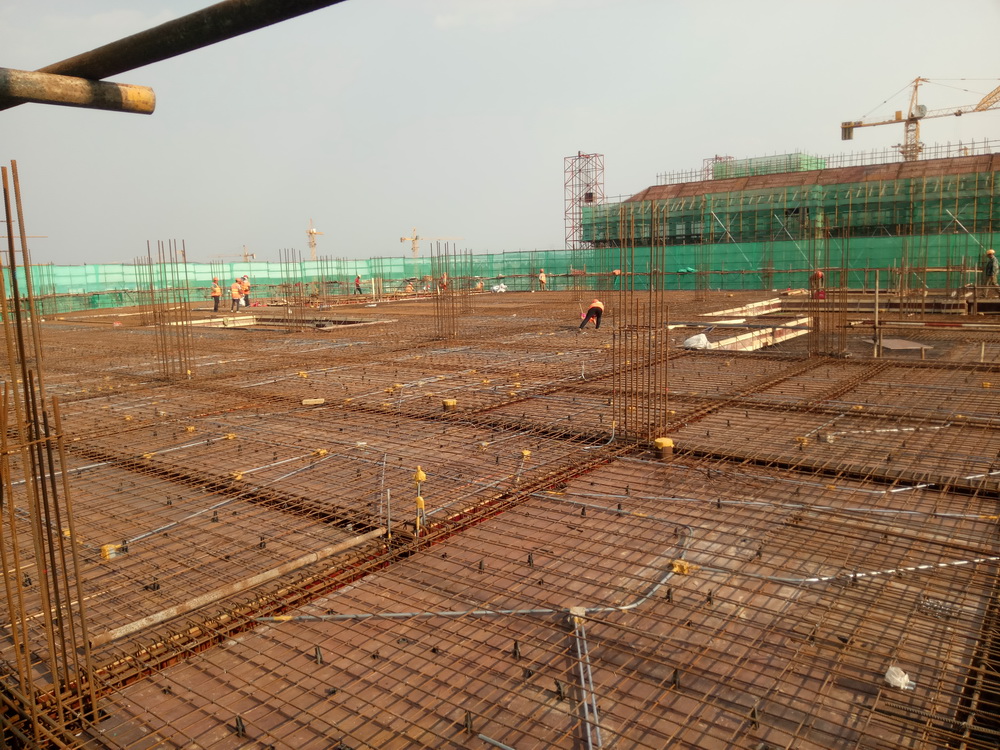

1. 理科楼一截桩完成,承台钢筋绑扎30%,模板完成15%。理科楼二基础承台绑扎完成,承台梁模板结束。


2. 图文信息中心承台钢筋绑扎完成55%,模板完成40%。

3. 文科楼一承台钢筋、承台模板完成,混凝土浇筑完成。文科楼二承台钢筋绑扎完成60%,承台模板完成50%。


4. 公共教学楼一、二二层平台模板完成55%,梁钢筋绑扎完成50%。

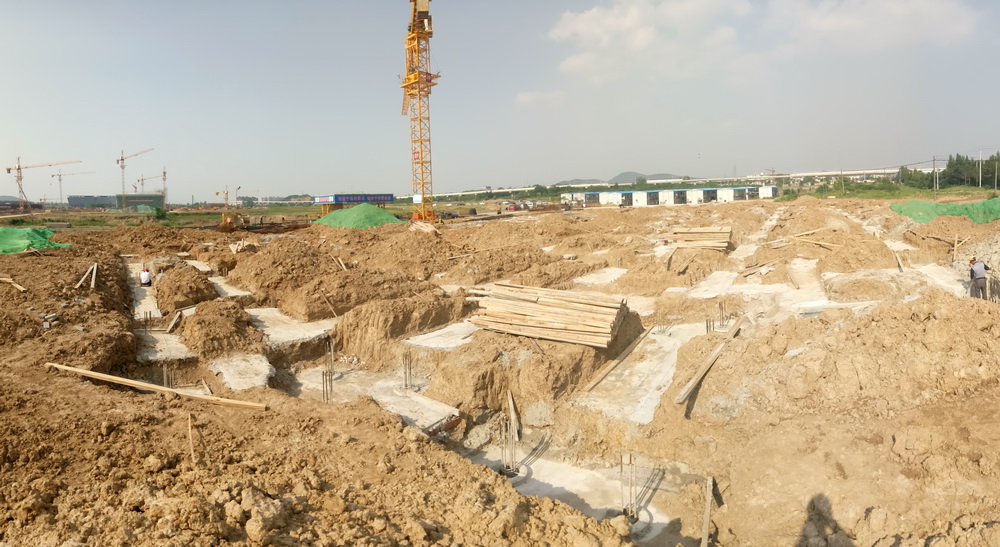

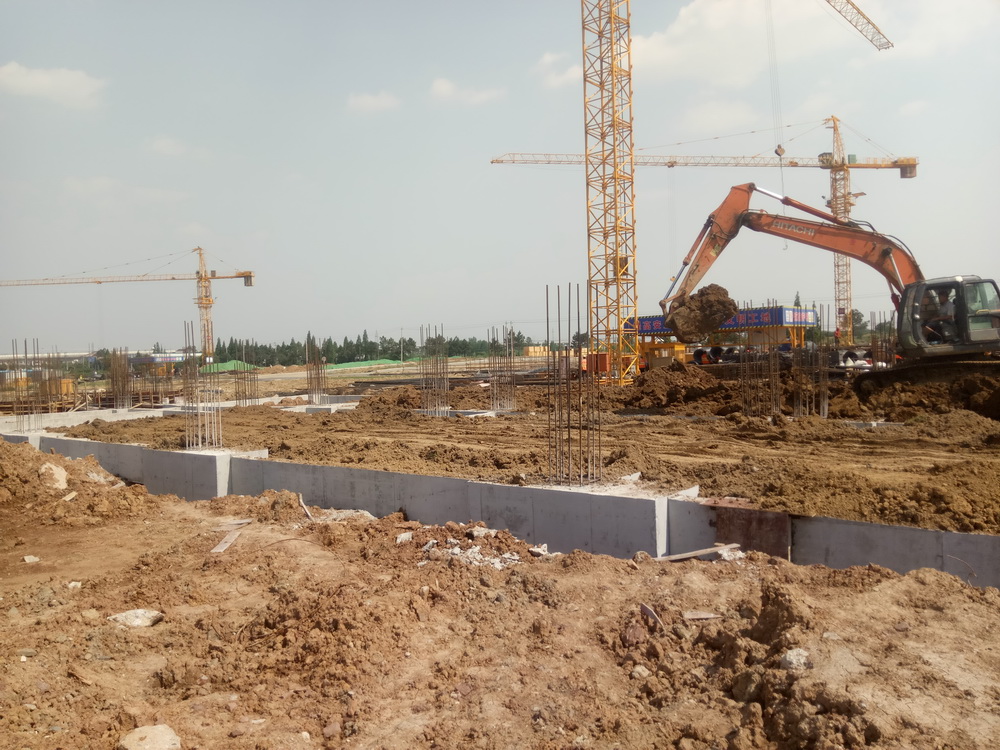

5. 行政楼底板钢筋结束,墙插筋完成70%,止水钢板焊接完成至50%。

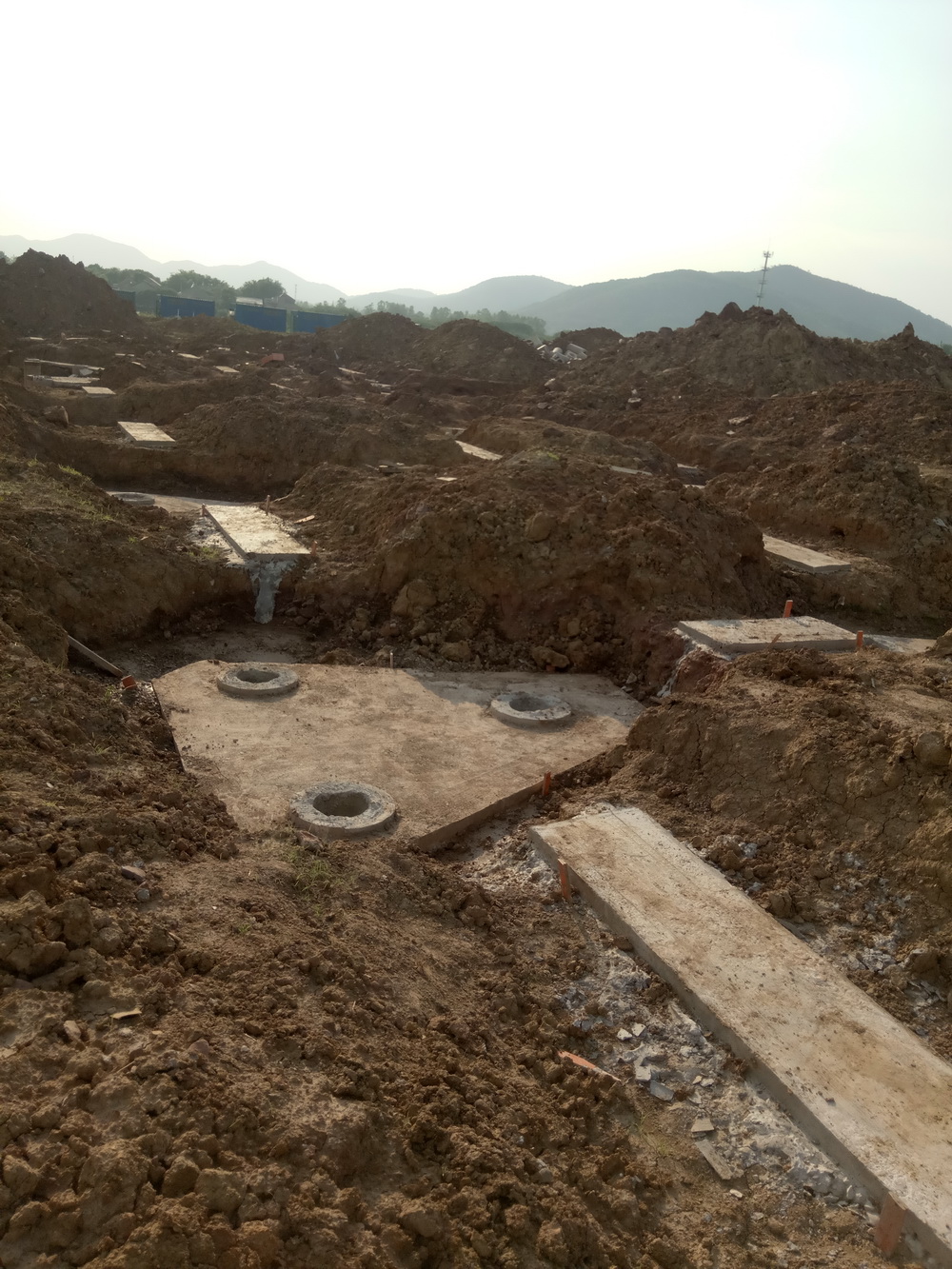

6. 大学生活动中心桩芯制作安装完成,承台钢筋完成20%。

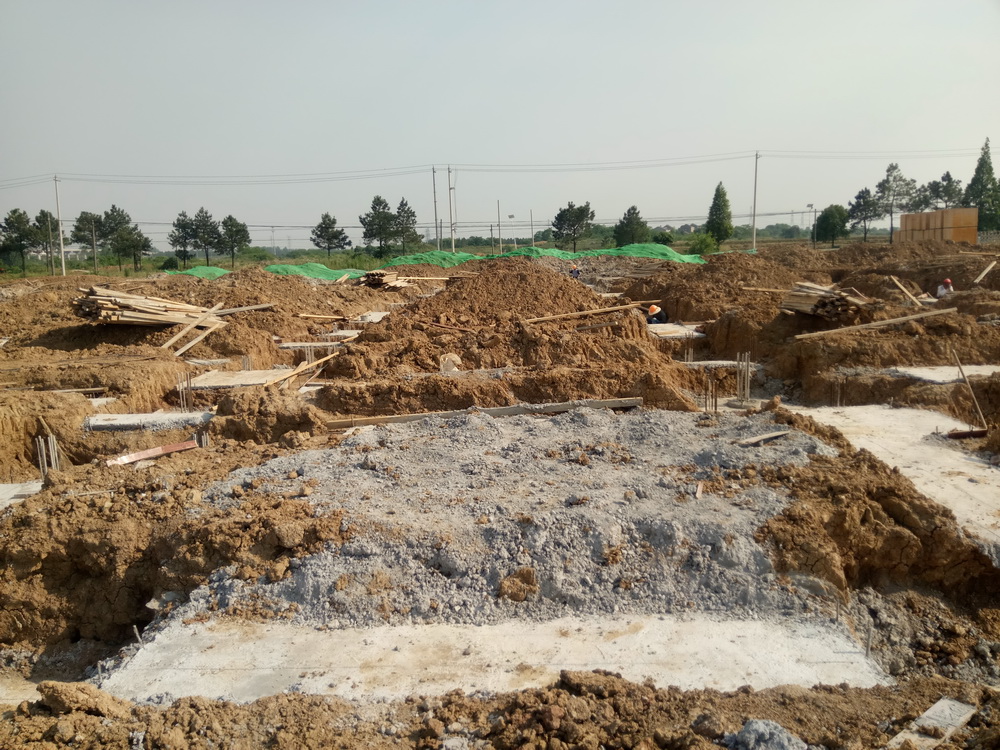

7. 艺术中心土方开挖结束,截桩完成,桩芯钢筋安装完成。

8. 后勤附房一基础土方结束,截桩完成50%,桩芯钢筋完成制作。
9. 一食堂地下室土方开挖、留学生公寓已准备就绪。

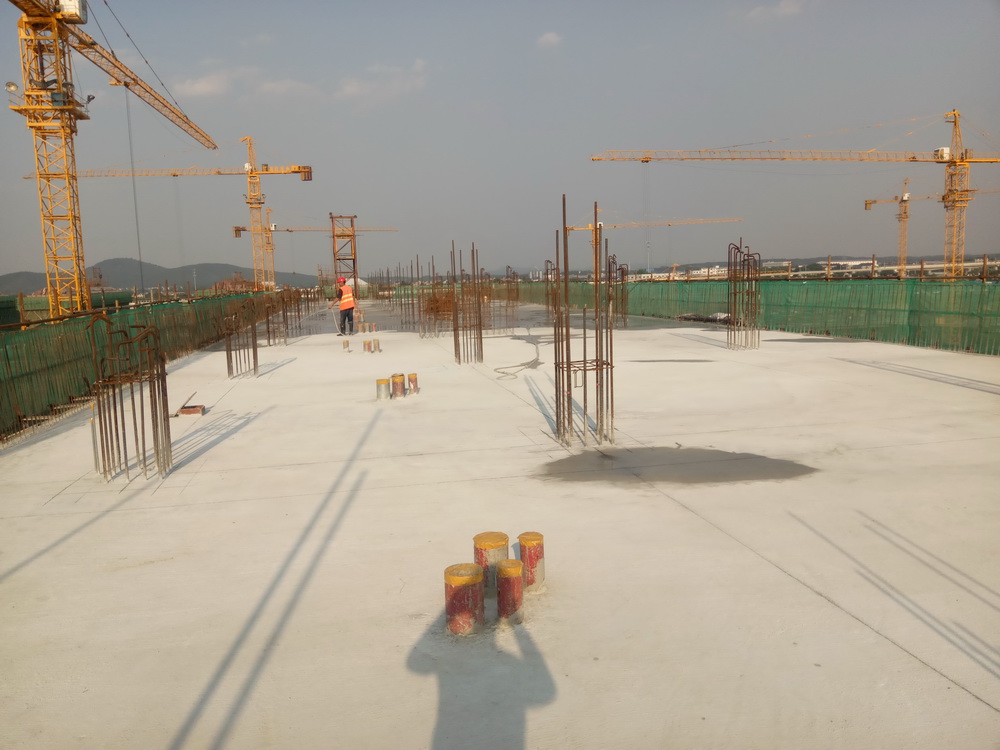

10. 二食堂三层板模板完成,梁钢筋绑扎完成,平台钢筋完成至80%。

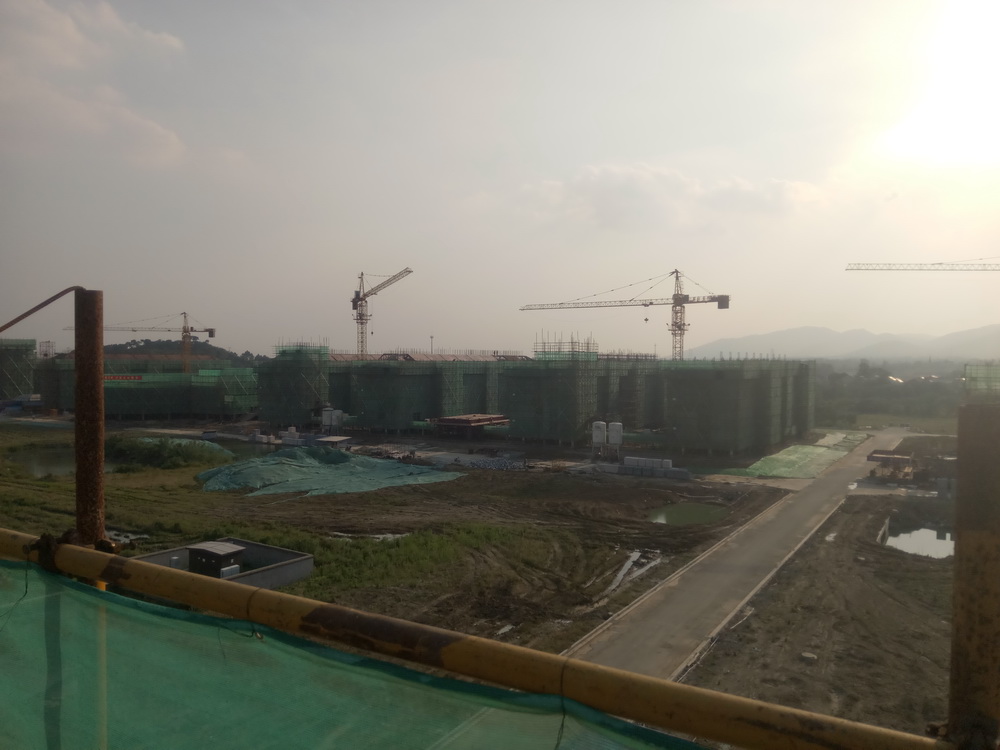

11. 7组团7-3、7-4屋脊砼结束。
12. 6组团6-2屋脊砼浇捣准备。

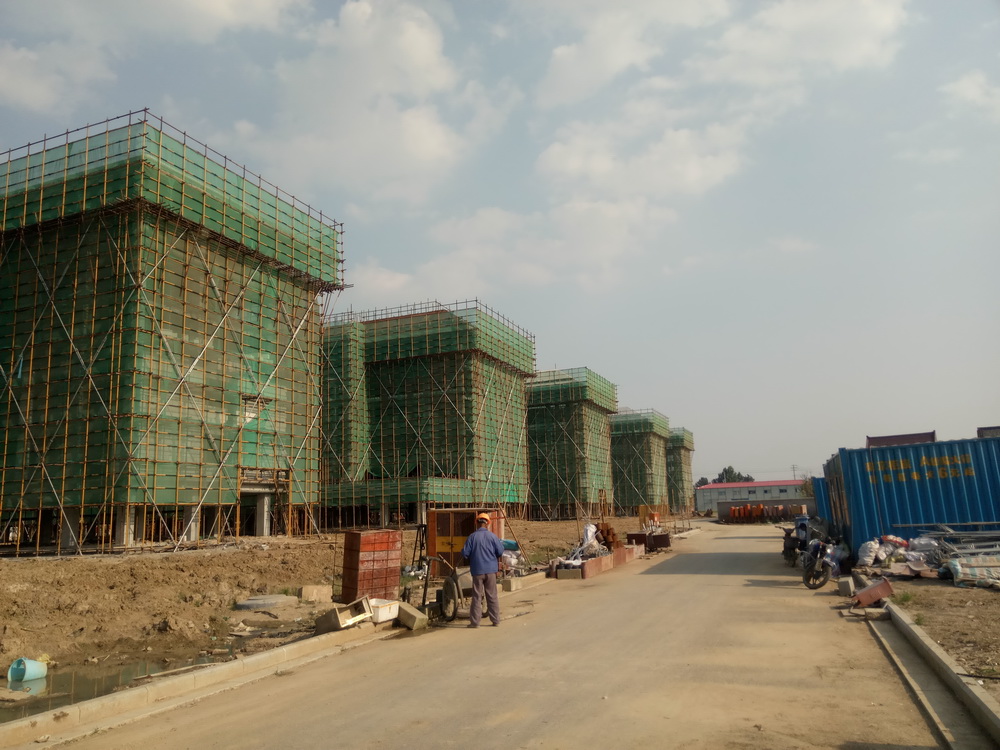

13. 5组团屋脊模板完成50%。

14. 4组团4-1五层砼浇筑,六层排架搭设50%,4-2六层浇筑完成。4-3、4-4截桩技术,垫层完成。


15. 3组团3-1、3-2基础梁砼浇筑完成,3-3、3-4承台基础砼浇捣结束。


16. 2组团2-1六层砼浇筑结束,2-2基础梁砼浇捣结束,房心土回填完成50%。

17. 1组团1-1屋脊模板结束,钢筋绑扎结束。1-2、1-3、1-4屋脊模板完成20%。
18. 青年教师周转公寓完成管桩44根,剩余76根。
19. 7组团三层内墙砌体完成30%。
20. 5组团二层内墙砌体完成60%。
21. 1组团二层、三层内墙砌体完成70%。

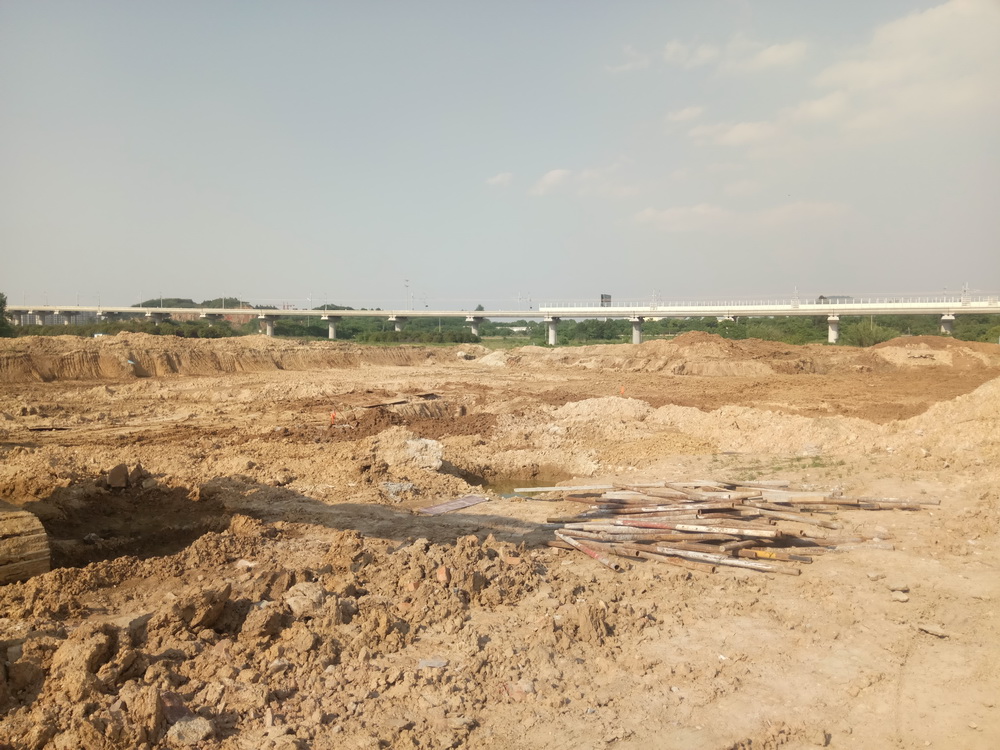

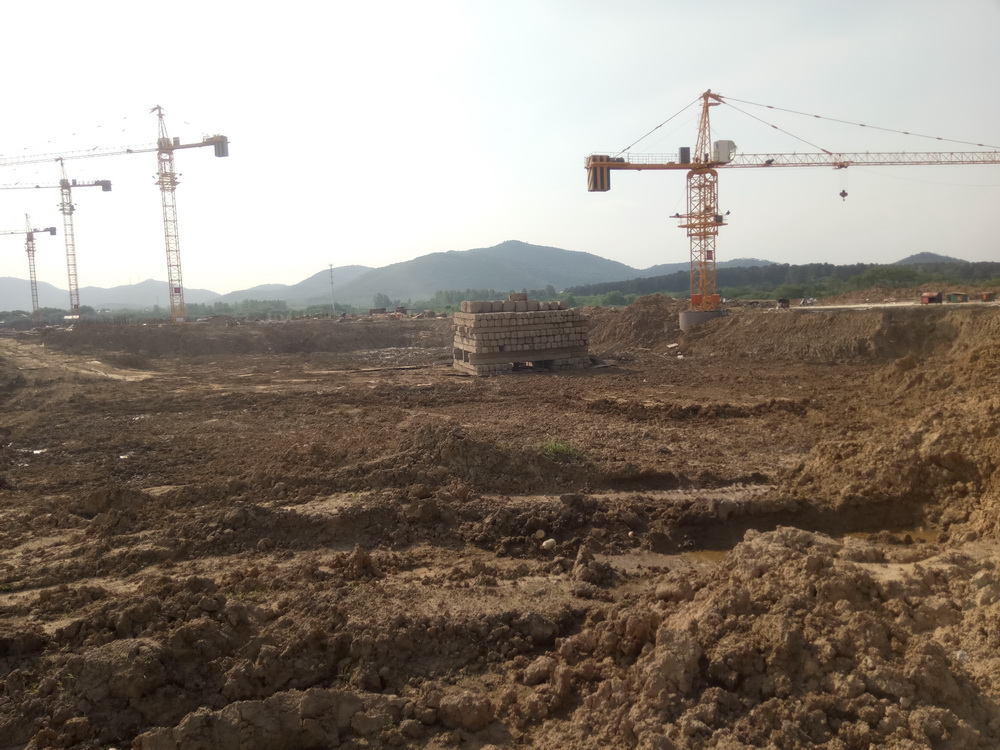

22. 外购土方0.8~1.2万方,用于回填公共教学楼至理科学院楼架空连廊及学术组团房心土缺土部分。
四、本周工作计划
1. 理科楼一承台钢筋绑扎60%,模板完成50%。
2. 理科楼二房心土回填完成50%。
3. 图文信息中心承台钢筋绑扎完成至80%,模板完成60%。
4. 文科楼一房心土回填80%,一层排架搭设30%。
5. 文科楼二承台钢筋绑扎完成60%,承台模板完成40%。
6. 公共教学楼一、二二层平台模板完成90%,梁钢筋绑扎完成80%。
7. 行政楼底板钢筋完成,插筋完成60%。
8. 大学生活动中心承台钢筋完成60%,承台模板完成50%。
9. 艺术中心承台钢筋制作完成40%,承台模板30%。
10. 后勤附房一截桩完成,桩芯钢筋制作完成。
11. 后勤附房二土方开挖完成至70%,桩芯钢筋制作50%。
12. 一食堂地下室土方开挖完成30%。
13. 留学生公寓场地整平,土方开挖完成10%。
14. 二食堂三层梁板、平台钢筋绑扎完成,砼浇捣结束。
15. 7组团7-4屋脊砼浇捣完成。
16. 5组团屋脊模板完成70%。
17. 4组团4-1六层砼浇捣完成,4-2屋脊模板搭设30%,4-3、4-4承台钢筋绑扎模板各完成40%。
18. 3组团3-1、3-2房心土回填70%。3-3、3-4基础梁绑扎、基础梁模板完成50%。
19. 2组团2-1屋脊模板完成30%,2-2房心土回填70%。
20. 1组团1-2、1-3、1-4屋脊模板完成50%。
21. 青年教师周转公寓完成管桩。
22. 7组团三层内墙砌体完成60%。
23. 5组团三层内墙砌体完成50%。
24. 1组团二、三层内墙砌体完成90%。
25. 外购土方1.2万方,用于文科楼、2组团、3组团房心土回填。
