一、 施工总包标段
(一)现场人员
管理人员78人 、桩基班组7人、瓦工班组222人
木工班组395人 、水电班组99人、土方班组 28人
钢筋班组223人、架子工80人、防水班组15人
凿桩人员10人 、直属队71人、砼工45人、幕墙10人
合计:1304人
(二)大型机械设备在场情况

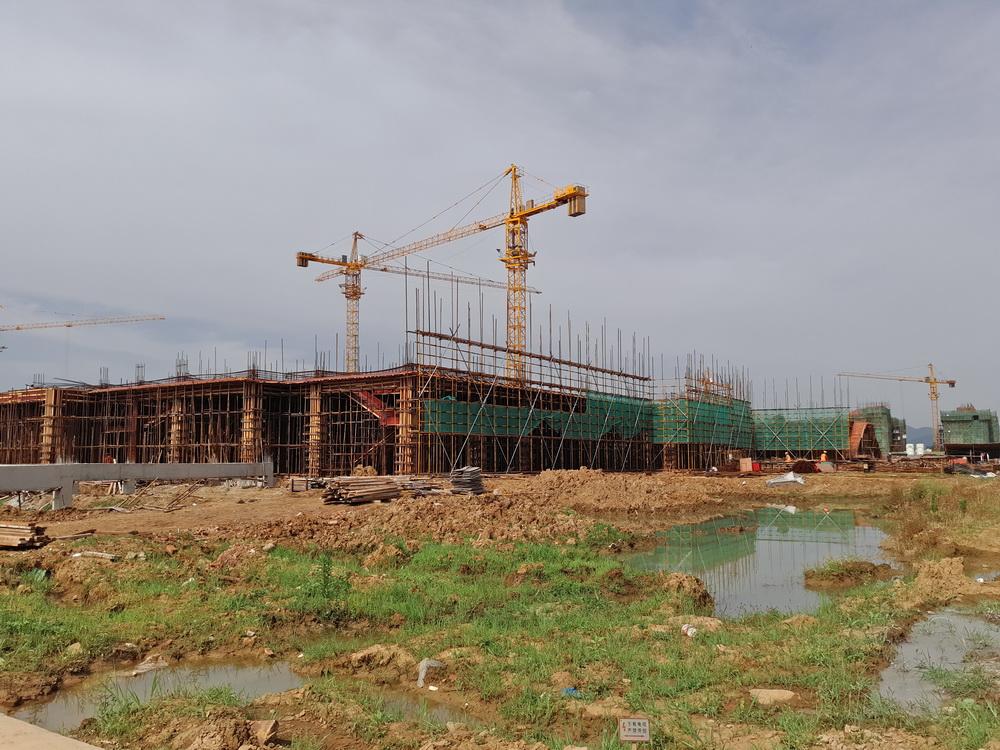

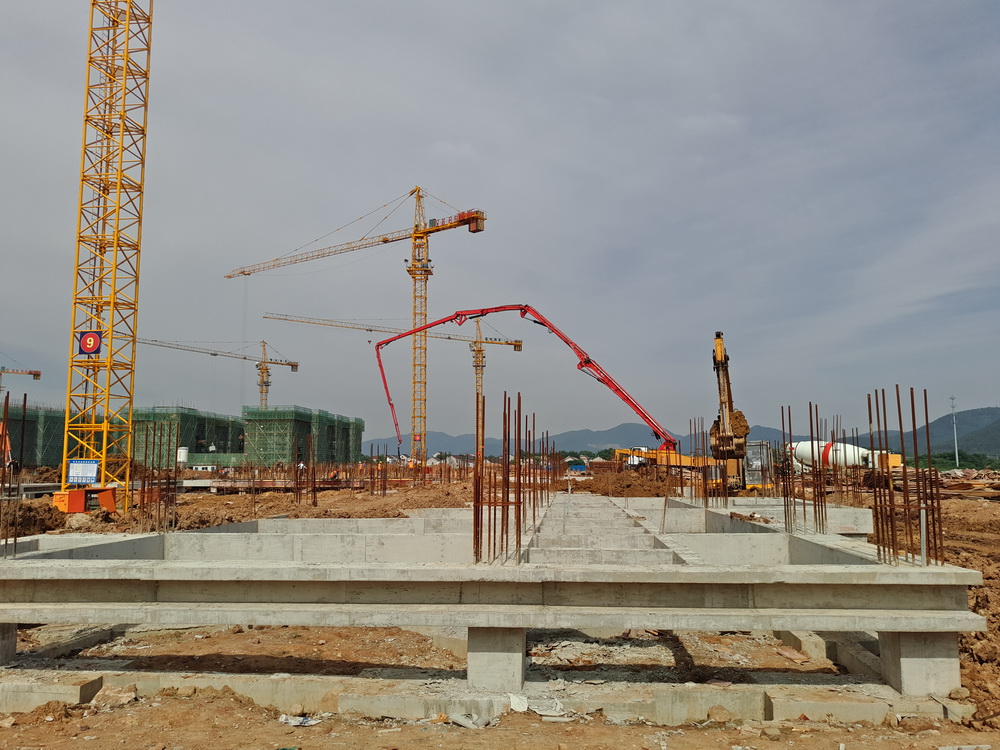

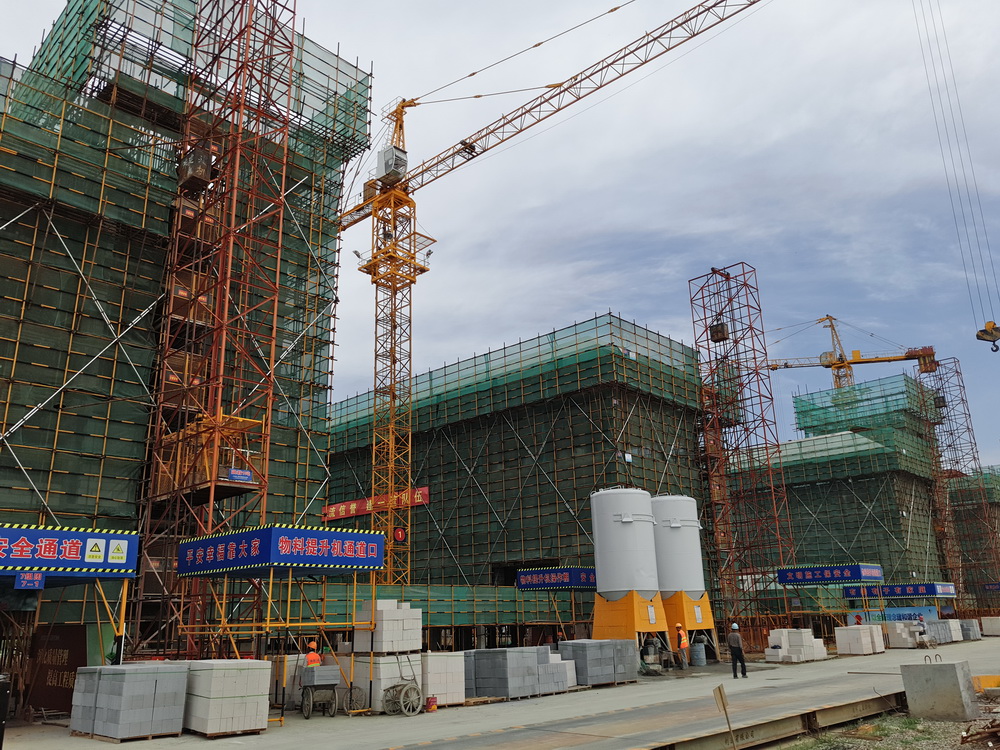

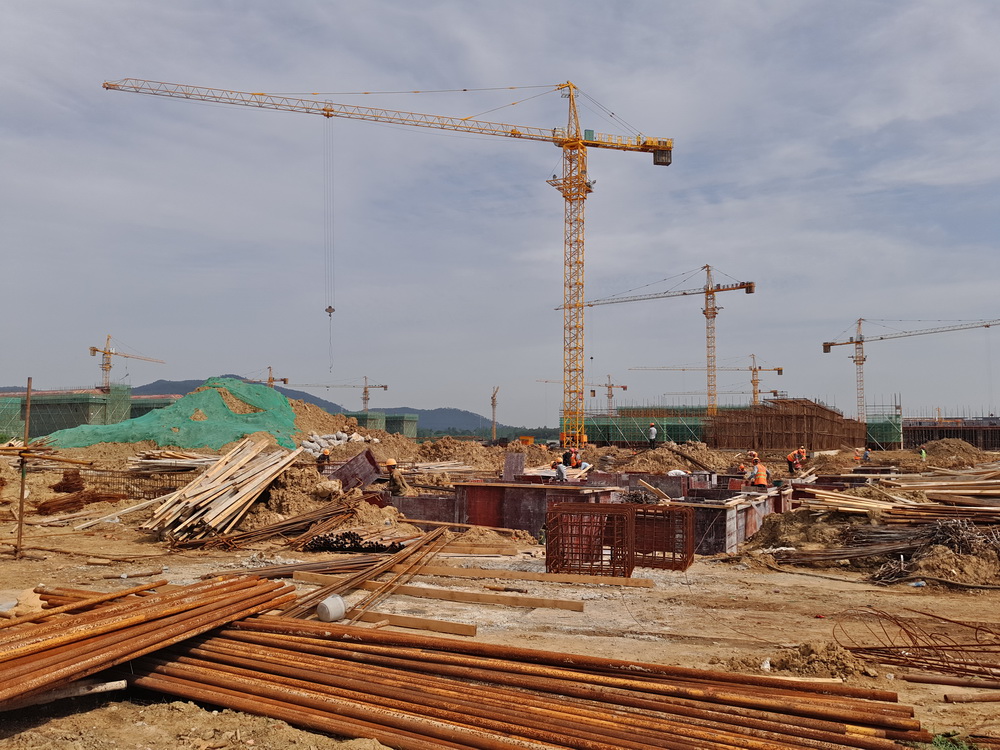

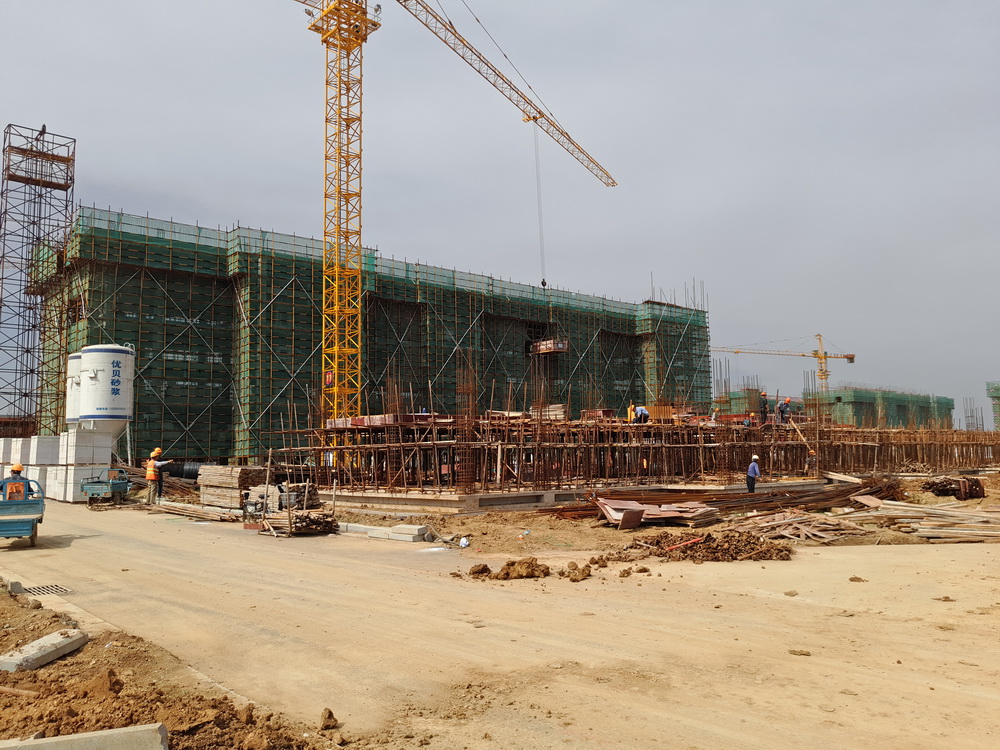

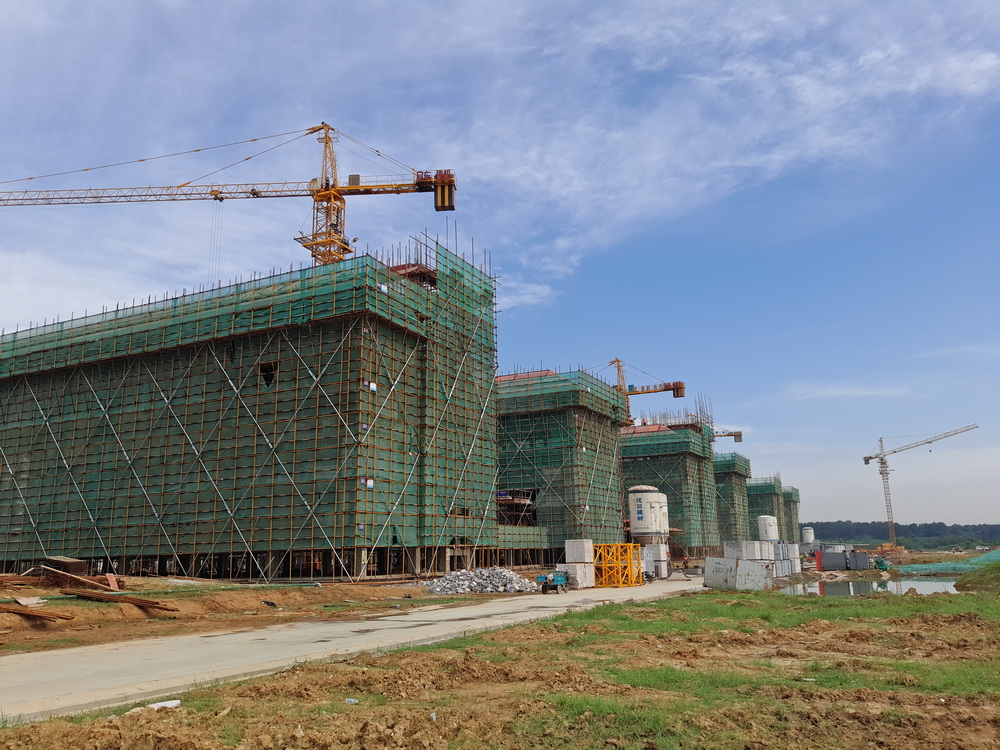

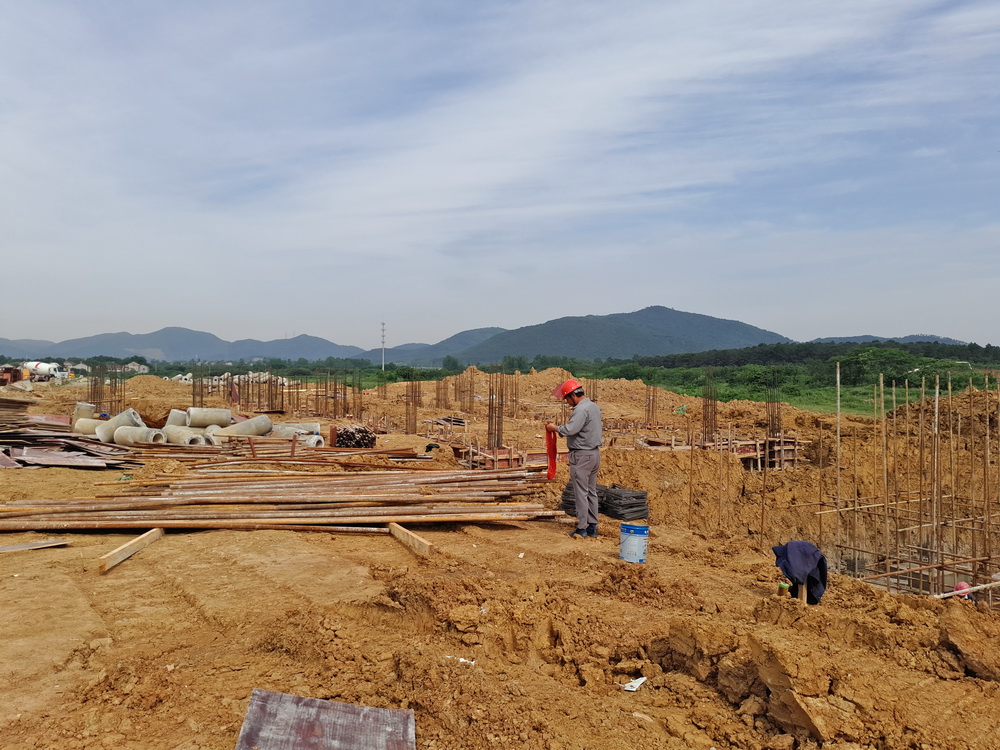

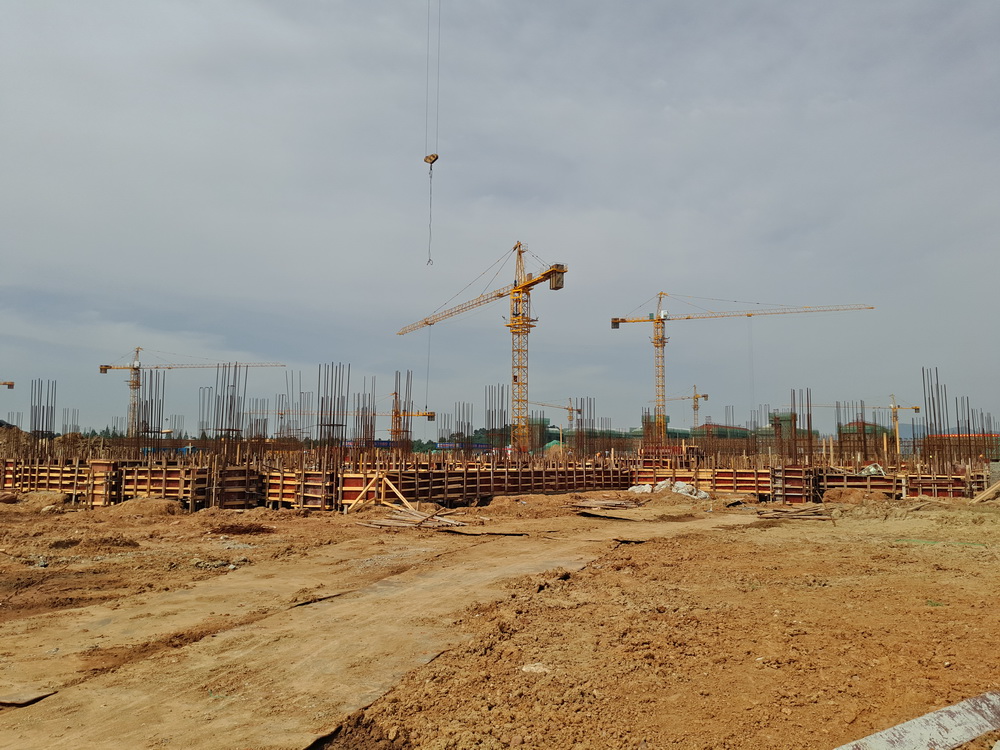

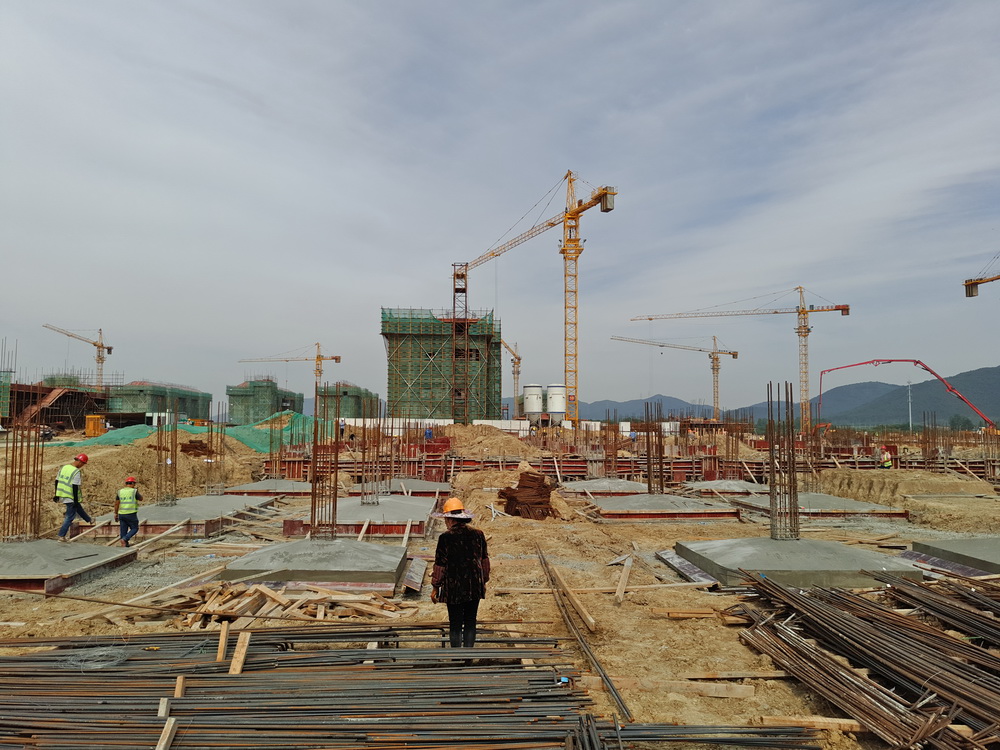

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机12台、土方运输车8台、锤击桩机1台,冲击桩机1台(用于桥梁桩施工)。
(三)上周完成情况

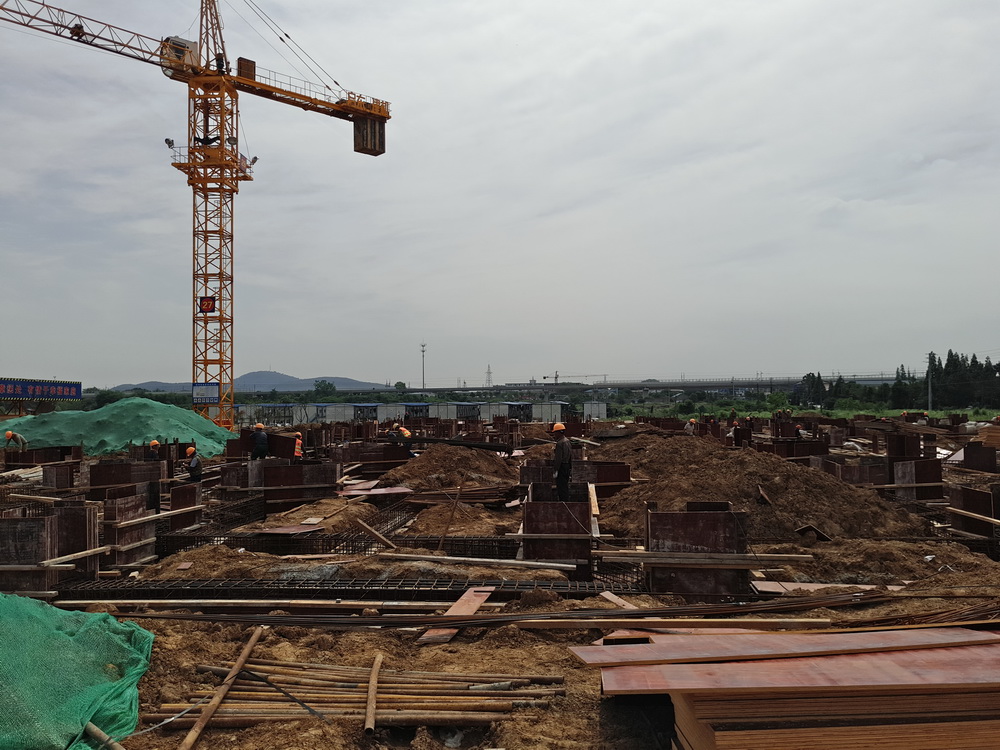

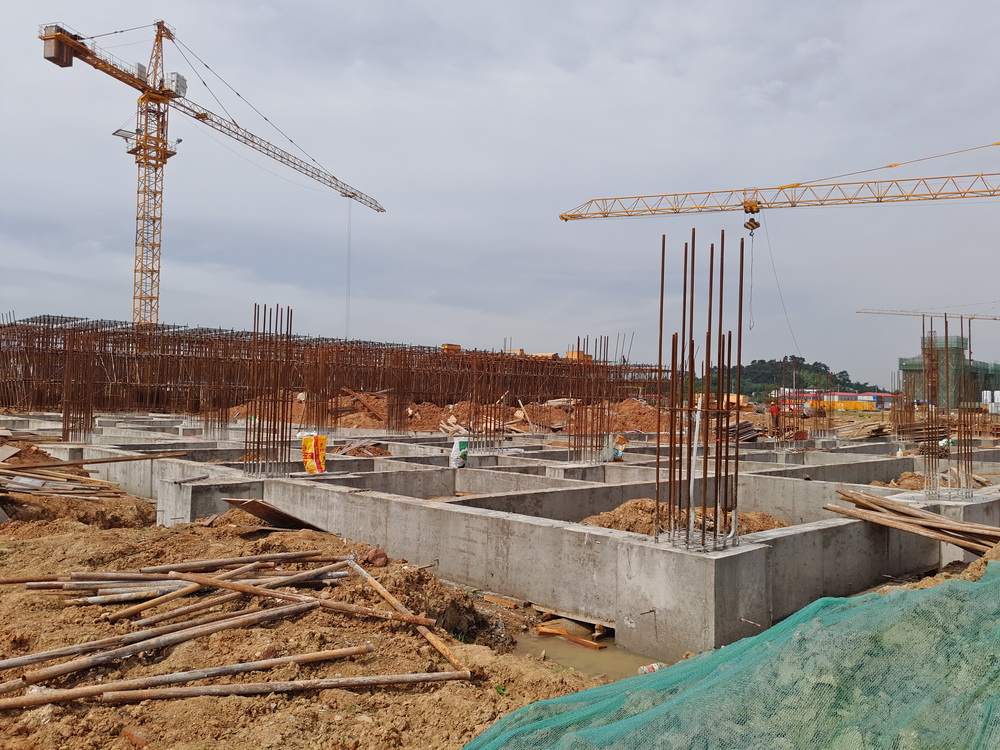

1. 理科楼一承台钢筋绑扎完成60%,模板完成50%,理科楼二房心土回填完成50%。

2. 图文信息中心承台钢筋绑扎完成80%,模板完成60%。
3. 文科楼一房心土回填完成80%,一层排架搭设完成30%。
4. 文科楼二承台钢筋绑扎完成60%,承台模板完成40%。

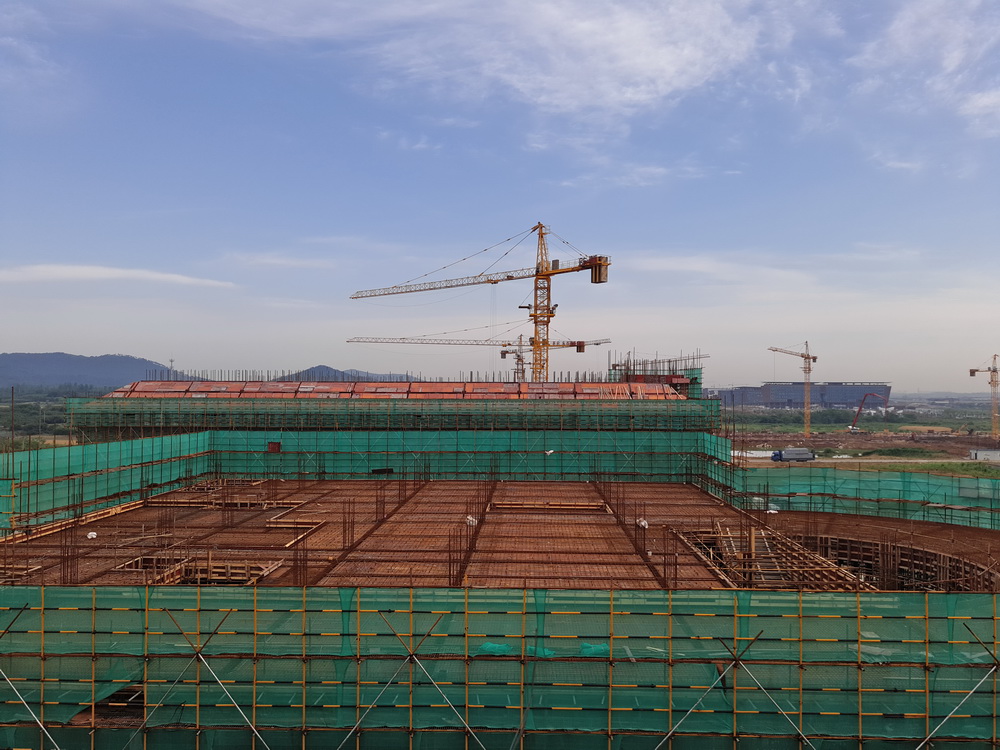

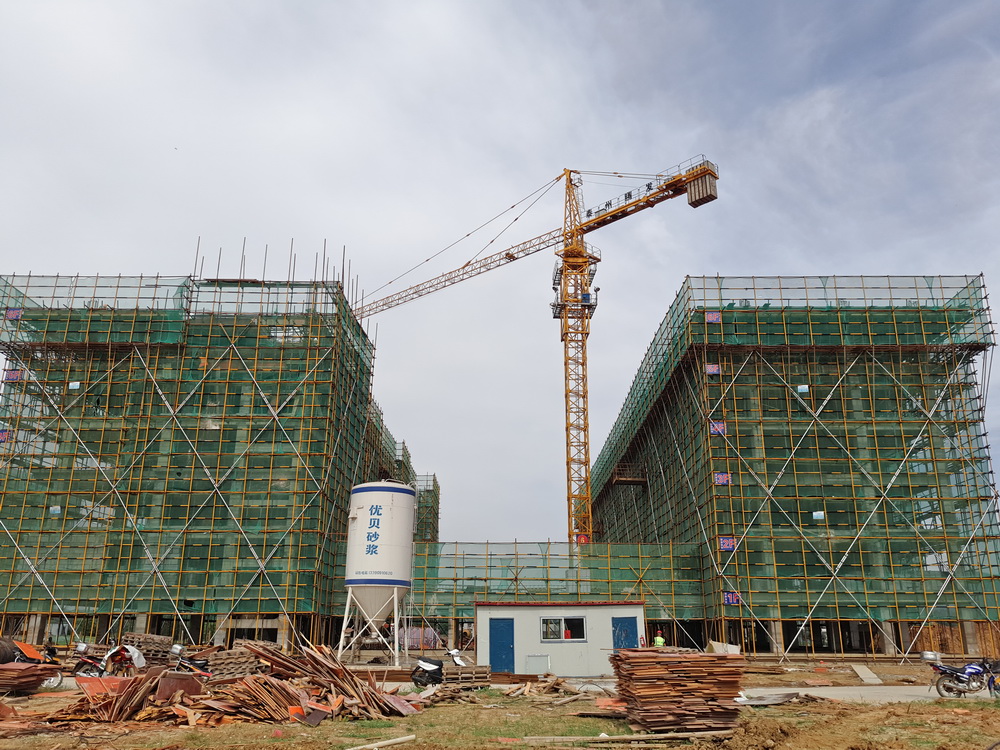

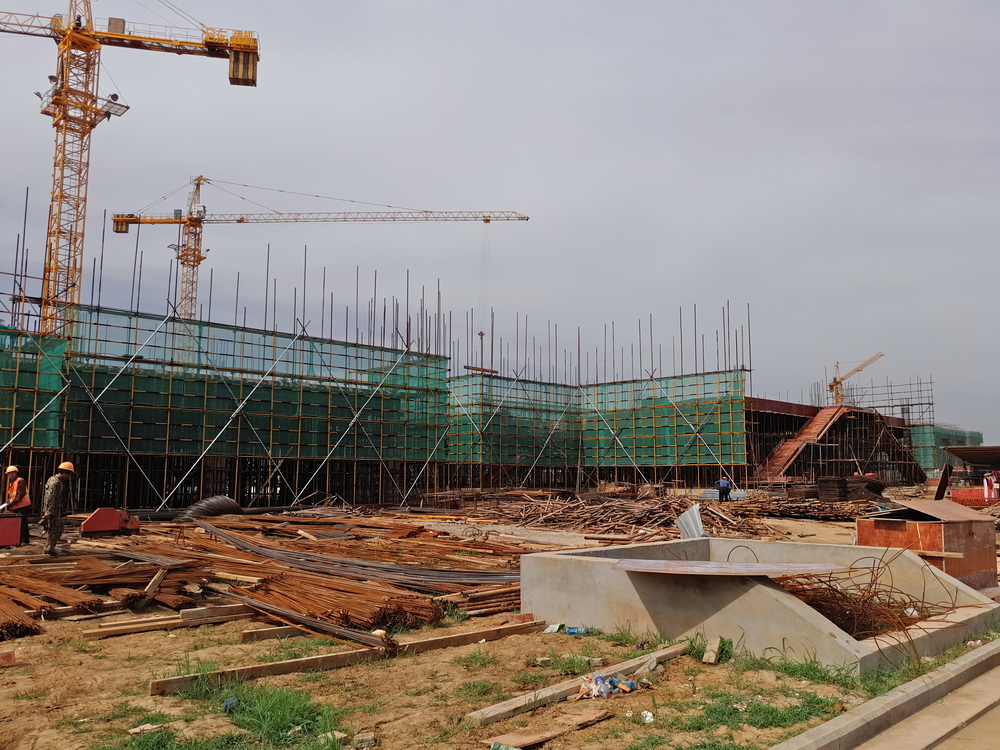

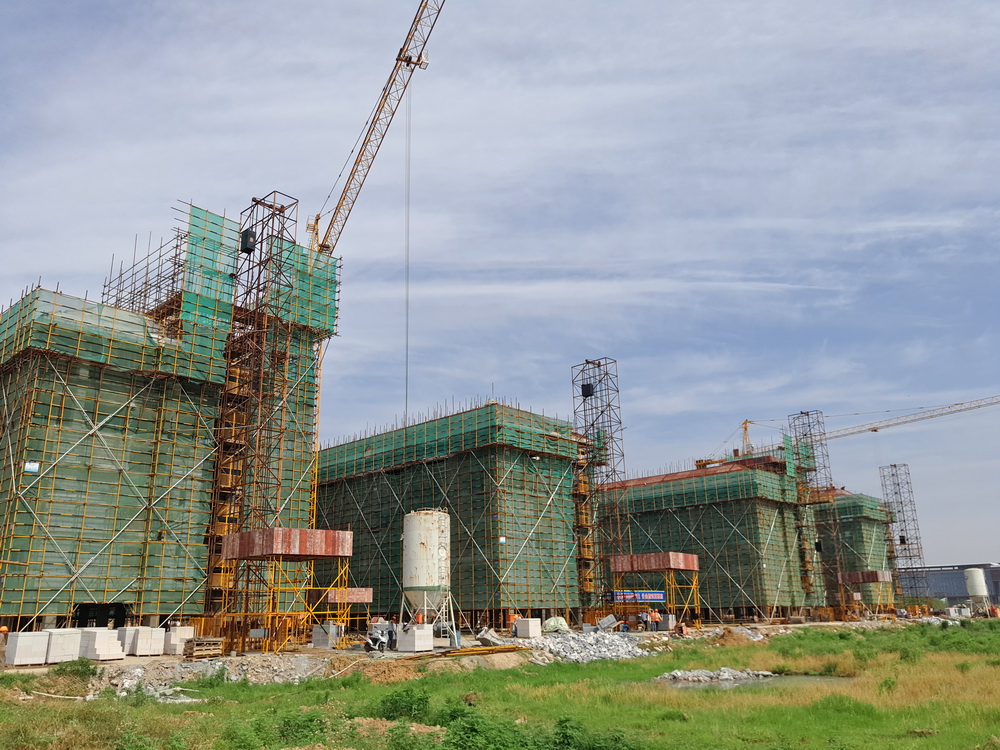

5. 公共教学楼一、二:二层平台模板完成90%,钢筋绑扎80%。
6. 二食堂桩基础验收,底板钢筋完成70%。

7. 大学生活动中心承台钢筋绑扎完成60%,模板完成50%。
8. 艺术中心承台模板完成30%,钢筋完成40%。

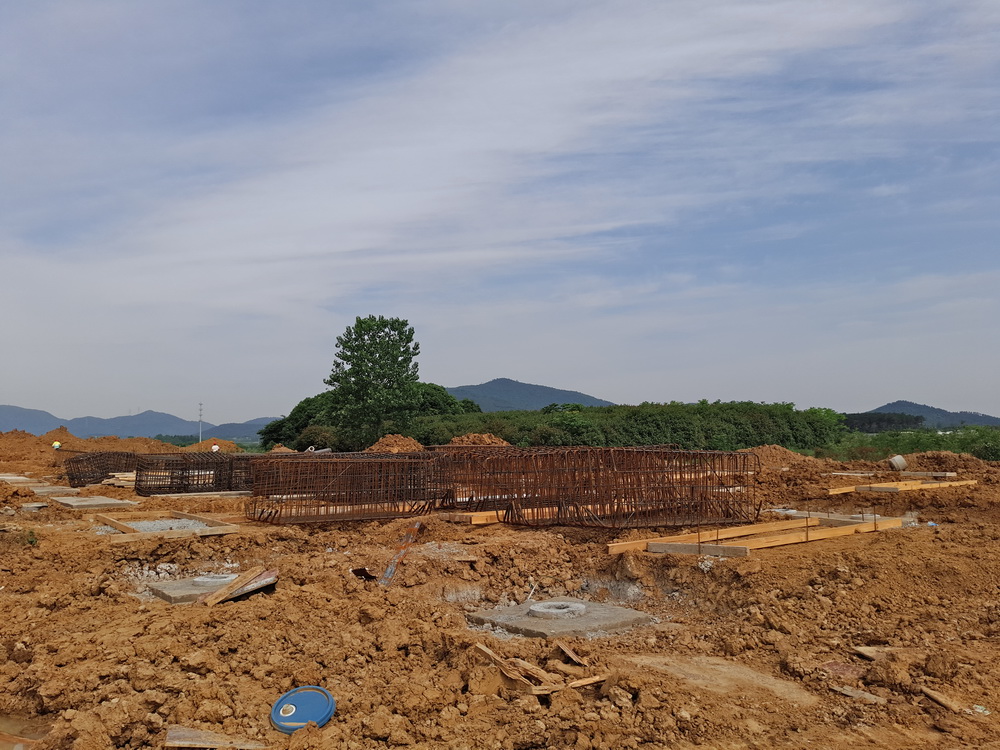

9. 后勤附属用房一截桩完成,桩芯钢筋安装完成。
10. 后勤附属用房二土方开挖完成60%,桩芯钢筋制作完成50%。
11. 5组团屋脊模板完成70%。
12. 4组团4-1六层砼浇筑完成。

13. 3组团3-1、3-2房心土回填完成70%,3-3、3-4基础基础梁钢筋、模板完成50%。
14. 2组团2-1屋脊模板完成30%,2-2房心土回填60%。
15. 1组团1-2、1-3、1-4屋脊模板完成50%,二、三层内墙砌体完成90%。
16. 7组团三层内墙砌体完成60%。
17. 5组团三层内墙砌体完成50%。
18. 外购土方1.2万方,用于文科楼、2组团、3组团房心土回填。
19. 其他部位土方回填、砼浇筑计划,受江苏发展大会影响,未能组织施工,进度较上周基本持平。
(四)本周工作计划
1. 理科楼一:承台梁钢筋绑扎完成,模板完成80%,理科楼二:房心土回填完成,一层排架搭设完成70%。
2. 图文信息中心:承台钢筋绑扎完成、模板完成。
3. 文科楼一:房心土回填结束,一层排架搭设完成80%,文科楼二:承台钢筋绑扎完成,承台模板完成80%。
4. 公共教学楼一、二:二层平台模板完成,梁钢筋、平台钢筋绑扎完成,砼浇筑结束。
5. 行政楼:2~12轴/H~R轴地板钢筋绑扎结束,插筋完成,并完成砼浇筑。
6. 大学生活动中心:完成基础承台、梁砼浇筑。
7. 艺术中心:承台钢筋完成,承台模板完成。
8. 后勤附属用房一:承台钢筋绑扎完成,模板完成70%。
9. 后勤附属用房二:承台钢筋绑扎完成30%。
10. 一食堂:地下室土方开挖完成50%。
11. 留学生公寓:静载检测结束,土方开挖完成30%。
12. 二食堂:二层砼浇筑,三层排架搭设完成30%。
13. 7组团:7-4屋脊砼浇筑。
14. 6组团:6-1、6-2屋脊砼浇筑。
15. 1组团:二、三、四层内墙砌筑完成80%。
16. 外购土方1万方,用于各楼房心土回填。
17. 拆除1#塔吊,用于一食堂安装。
二、 体育馆标段
(一)上周完成情况
1. 完成定位放线;
2. 完成集装箱进场;
(二)本周工作计划
1. 完成前期行为资料申报,完成临设及总平图申报;
2. 完成场地百格网抄测;
3. 完成树木移植,准备实施树木移植砍伐;
4. 完成现场临时水敷设,做好临时电敷设准备工作;
5. 完成临时设施场地平整,准备进行地坪浇筑工作;
6. 组织编写施工组织设计及总进度计划;
7. 完成看台、体育馆处原拆迁遗留基础清点工作。
三、 室外景观绿化工程
(一)上周完成情况
1. 项目部已与雨发协调,拥有原雨发项目部使用权。
2. 移苗方案已上报有关部门。
3.与南通二建的水电对接已落实。
4.向两个老校区政府及南京市园林局上报移植资料已落实。
(二)本周工作计划
1.落实项目部布置(大门口出新,人员到位)。
2.准备进行老校区苗木和移植的树木修剪。
3.进行现场河道清理。
