溧水校区建设简报(2017年第22期)
发布时间: 2017-06-14 浏览次数: 734

一、 施工总包标段

(一)现场人员

管理人员78人 、桩基班组7人、瓦工班组222

木工班组405人 、水电班组99人、土方班组 28

钢筋班组229人、架子工90人、 凿桩人员10

直属队71人、砼工45人、幕墙10

合计:1315

(二)大型机械设备在场情况

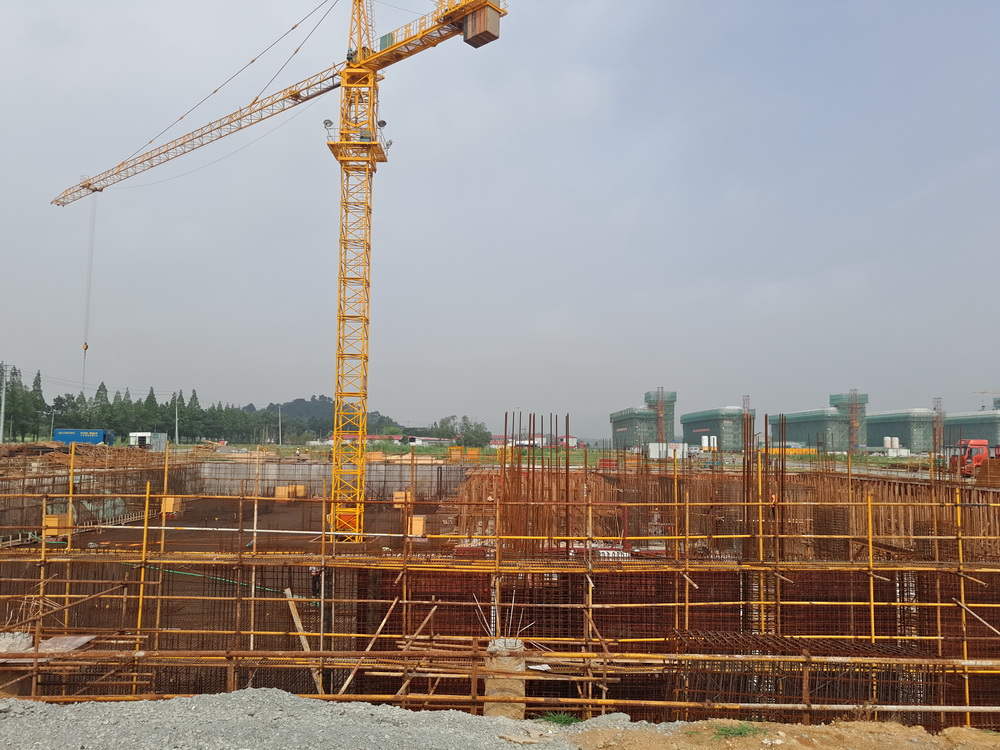

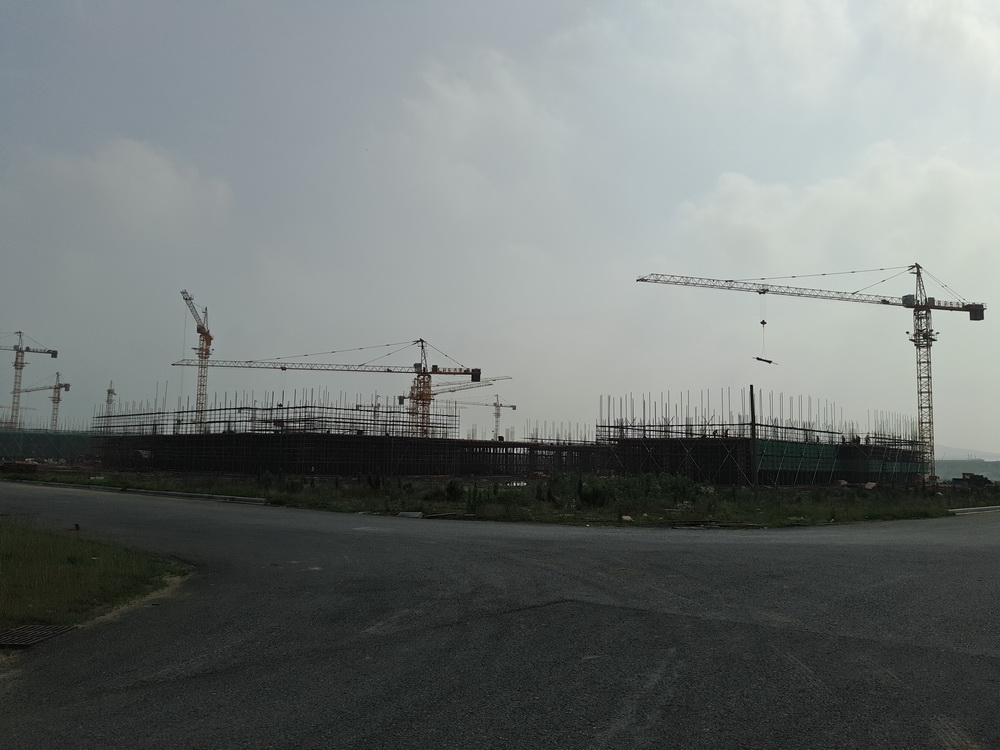

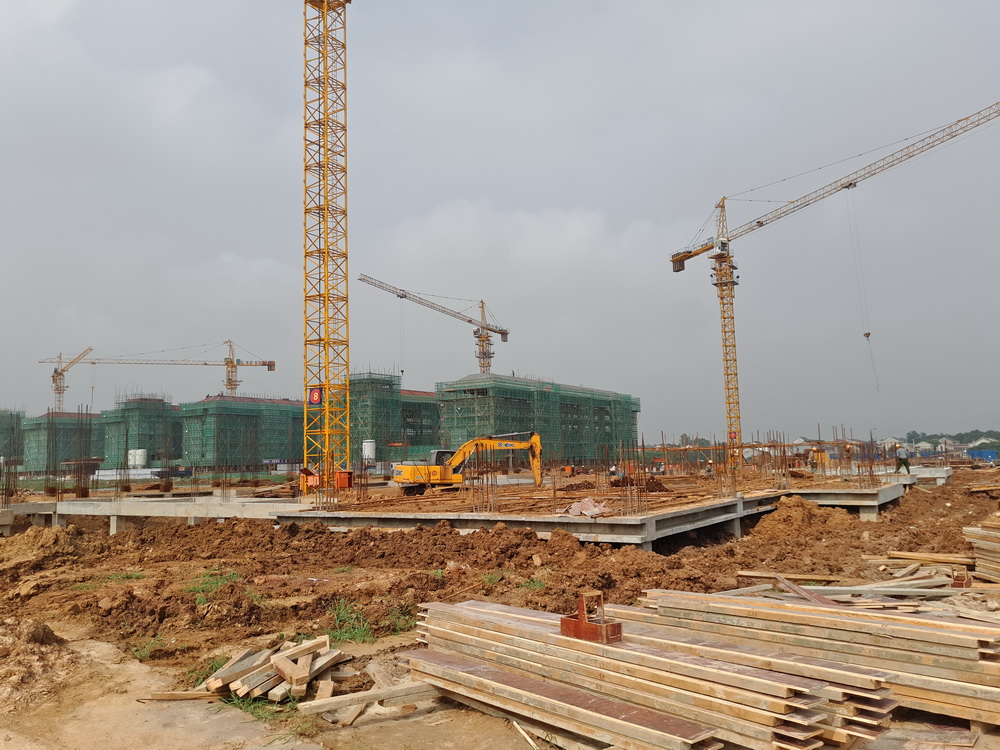

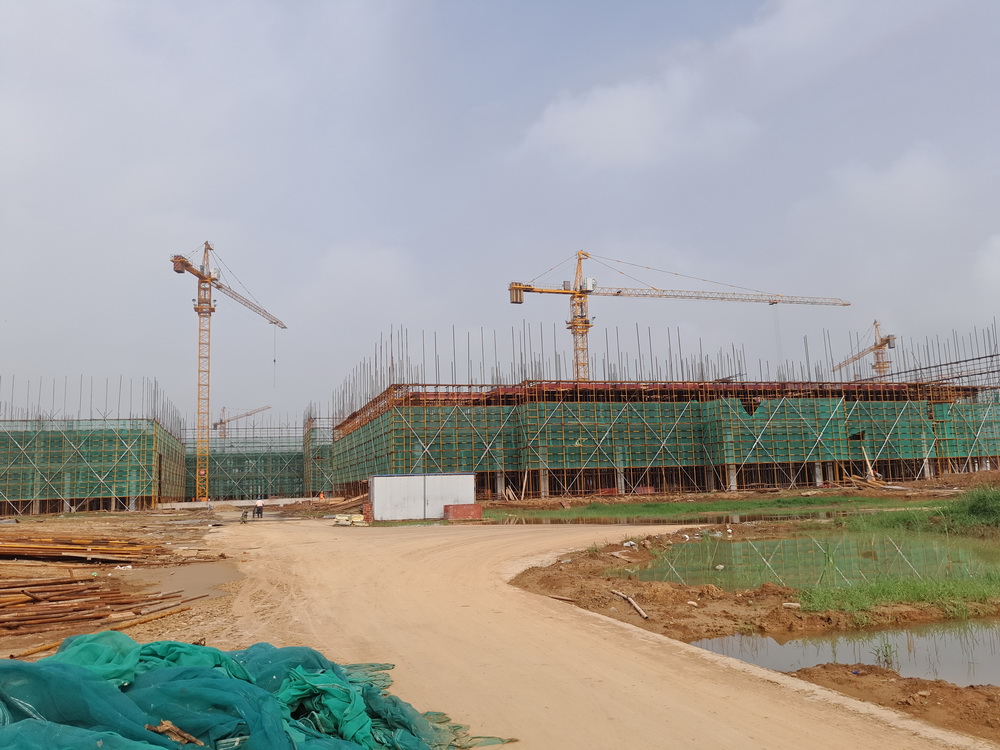

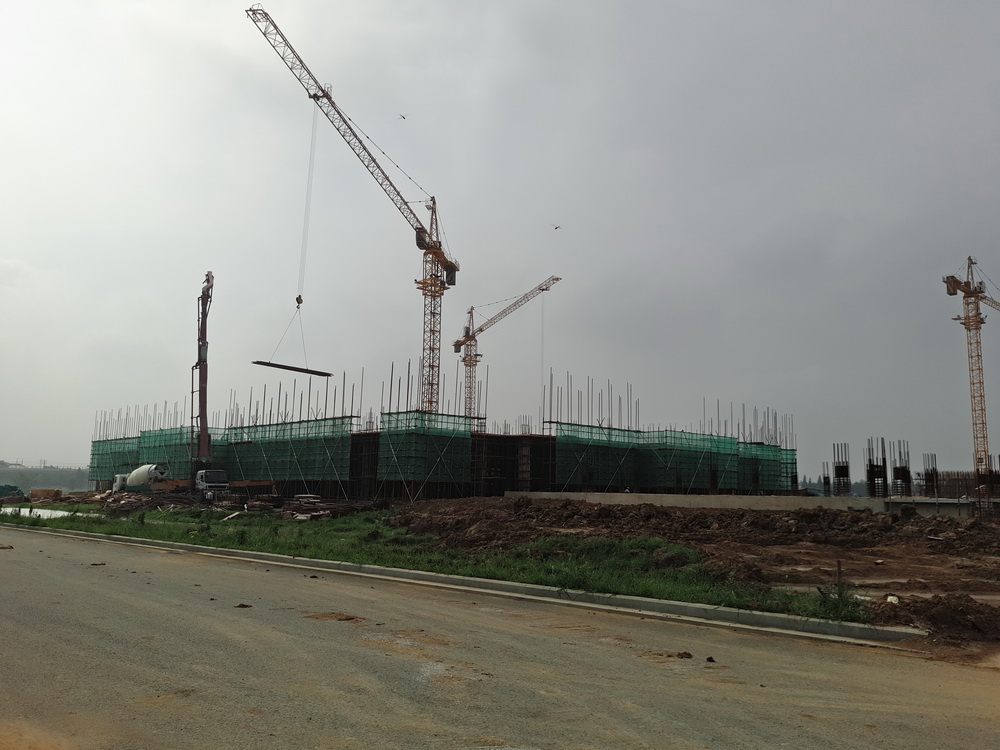

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机12台、土方运输车10台、冲击桩机1台(用于桥梁桩施工)。

(三)上周完成情况

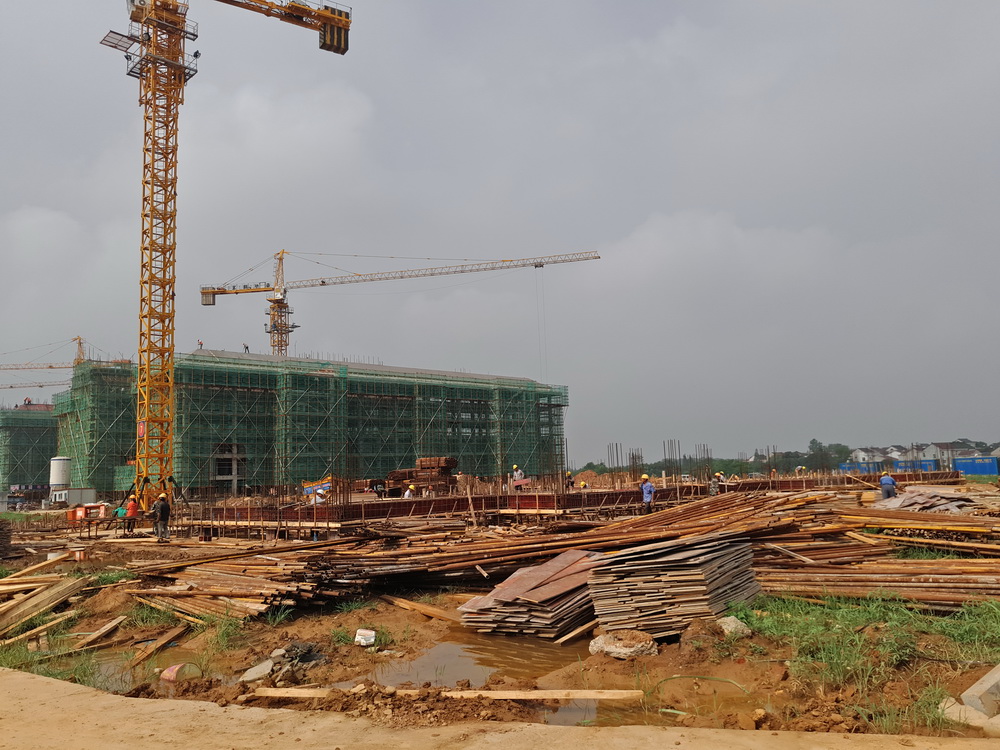

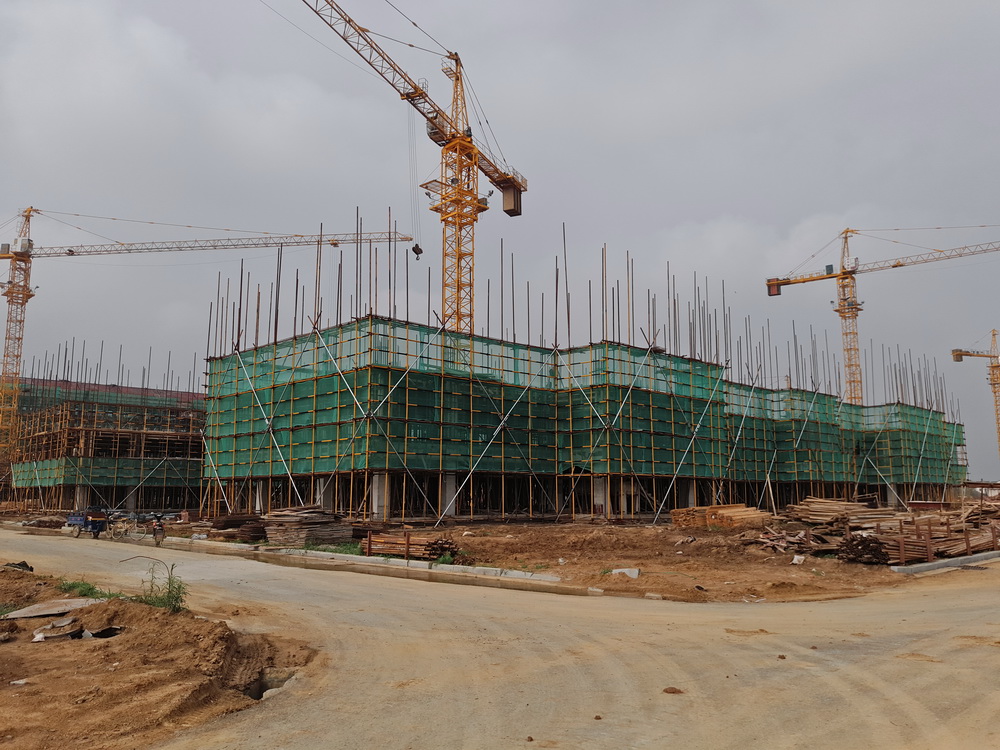

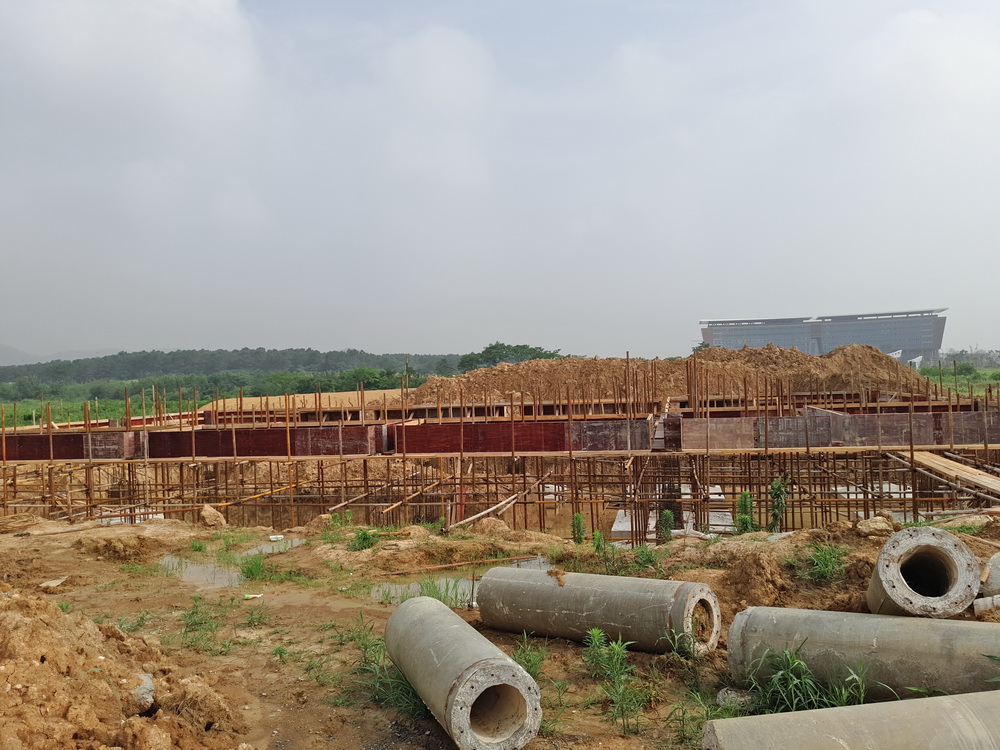

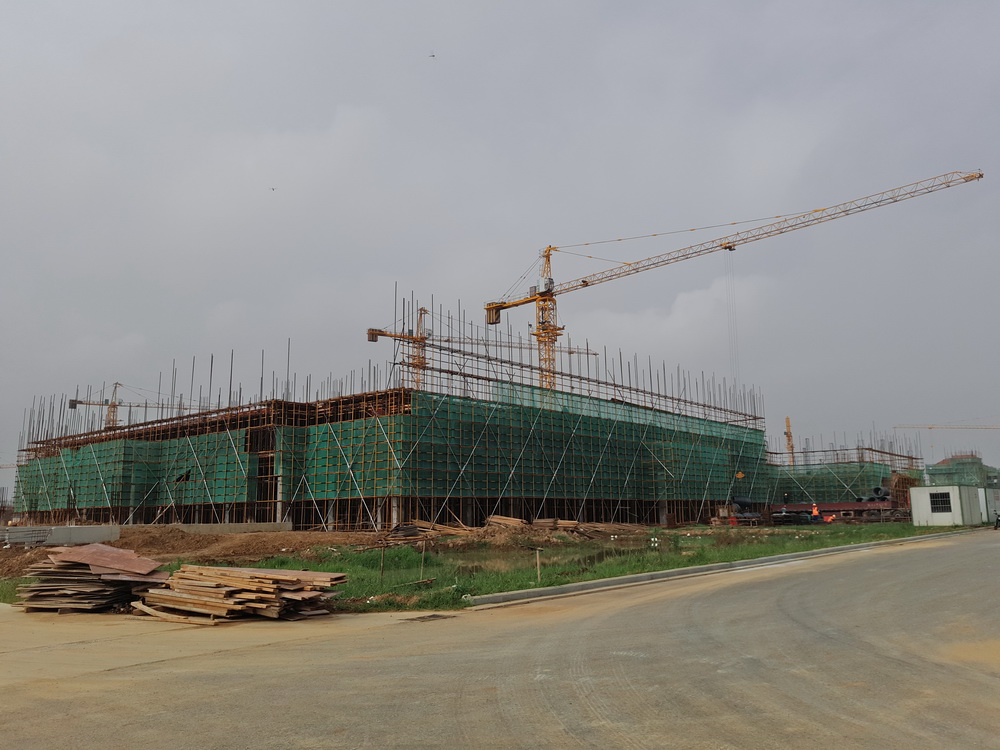

1. 理科楼一房心土回填完成,一层排架搭设完成50%;理科楼二层平台模板完成,梁钢筋绑扎完成80%

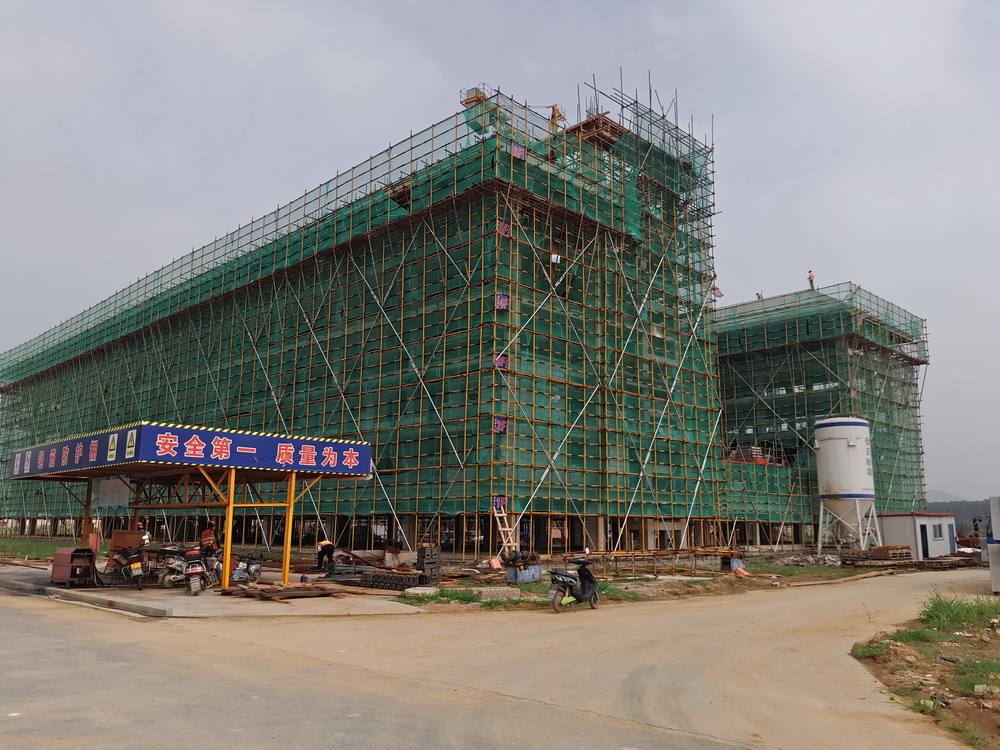

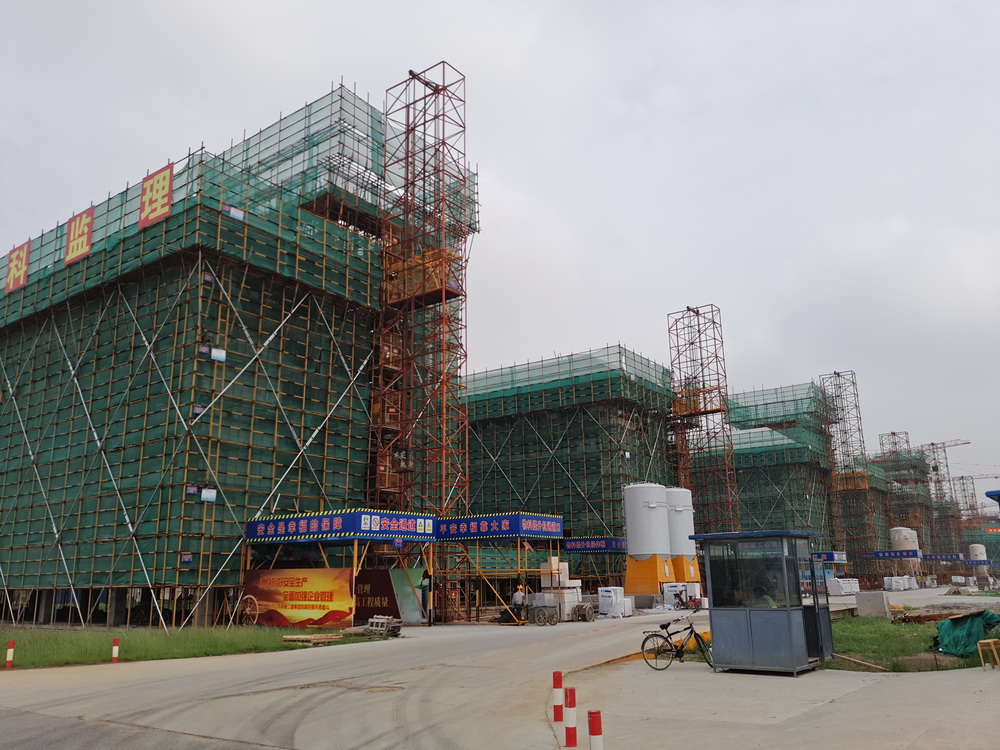

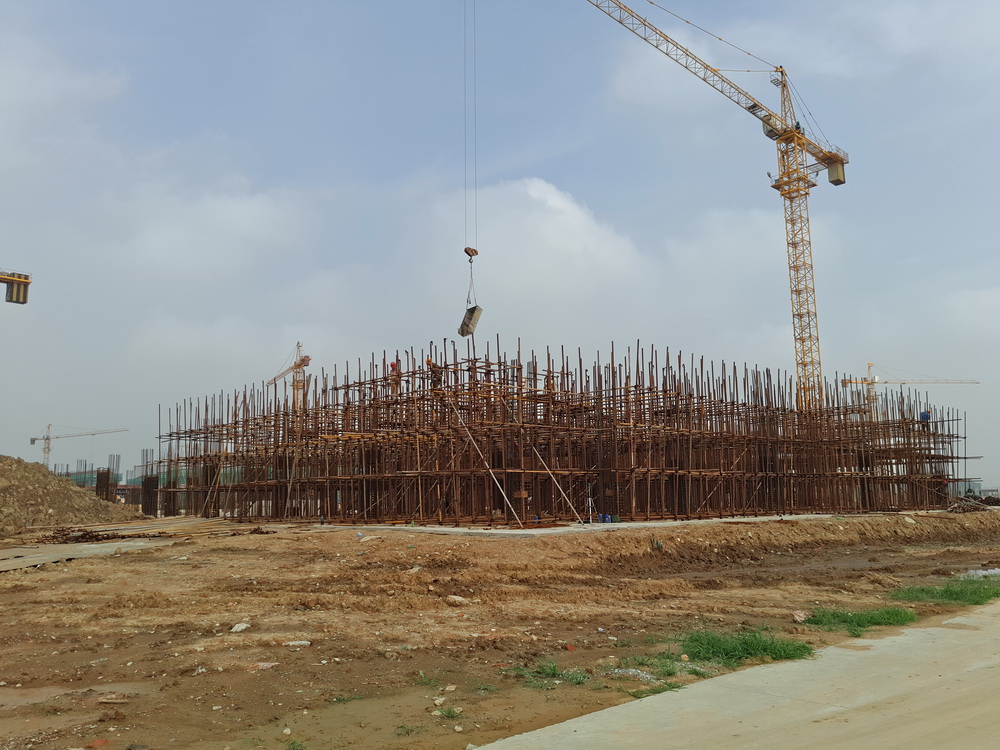

2. 图文信息中心一层排架搭设完成80%,柱钢筋绑扎完成80%

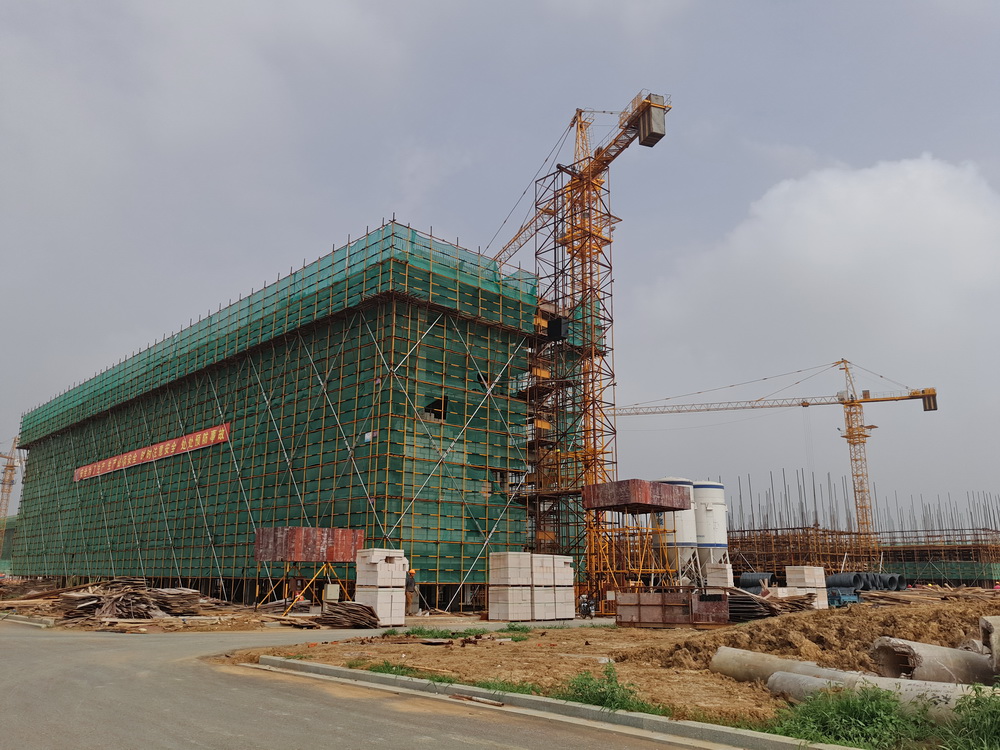

3. 文科楼一二层模板结束,梁钢筋、平台钢筋绑扎完成80%



4. 文科楼二一层排架搭设完成,柱钢筋绑扎完成。

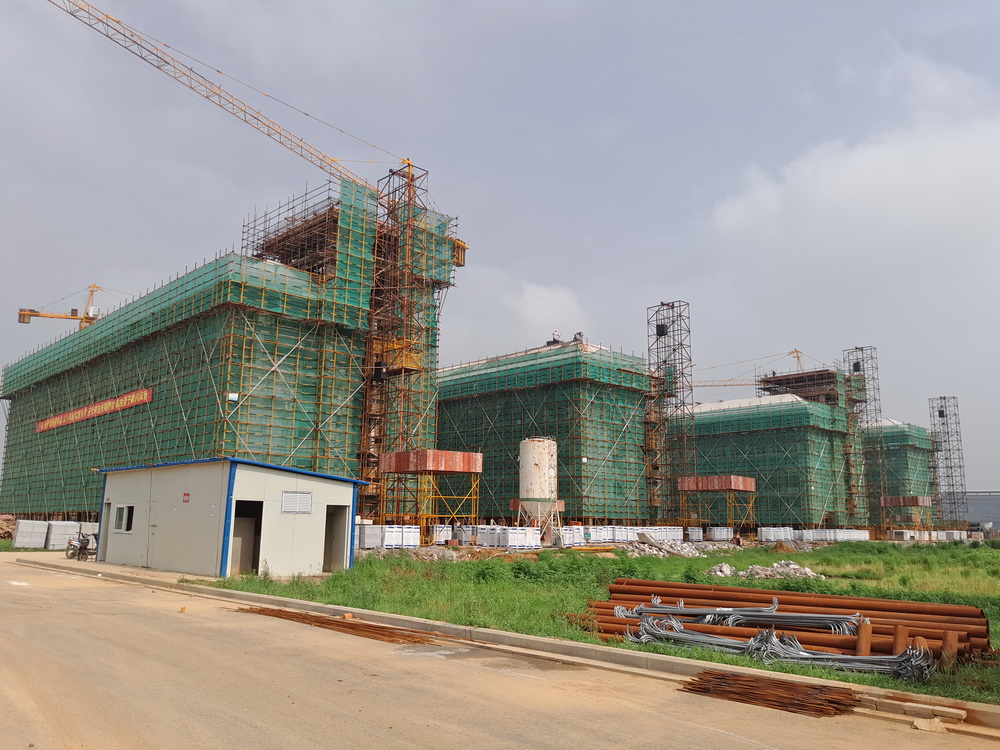

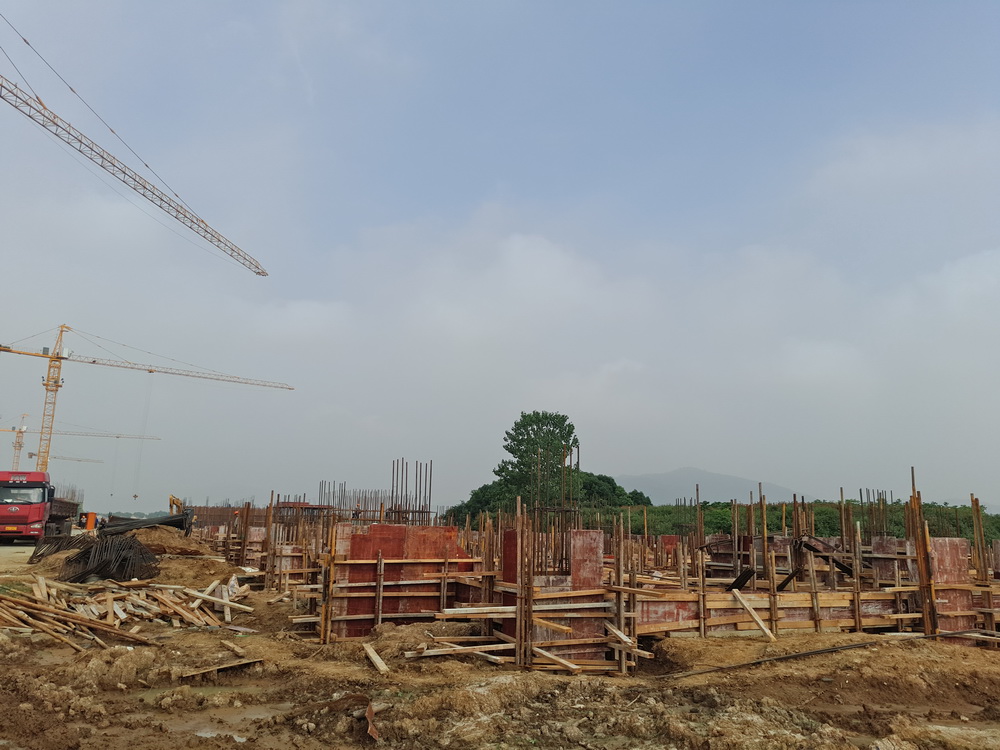

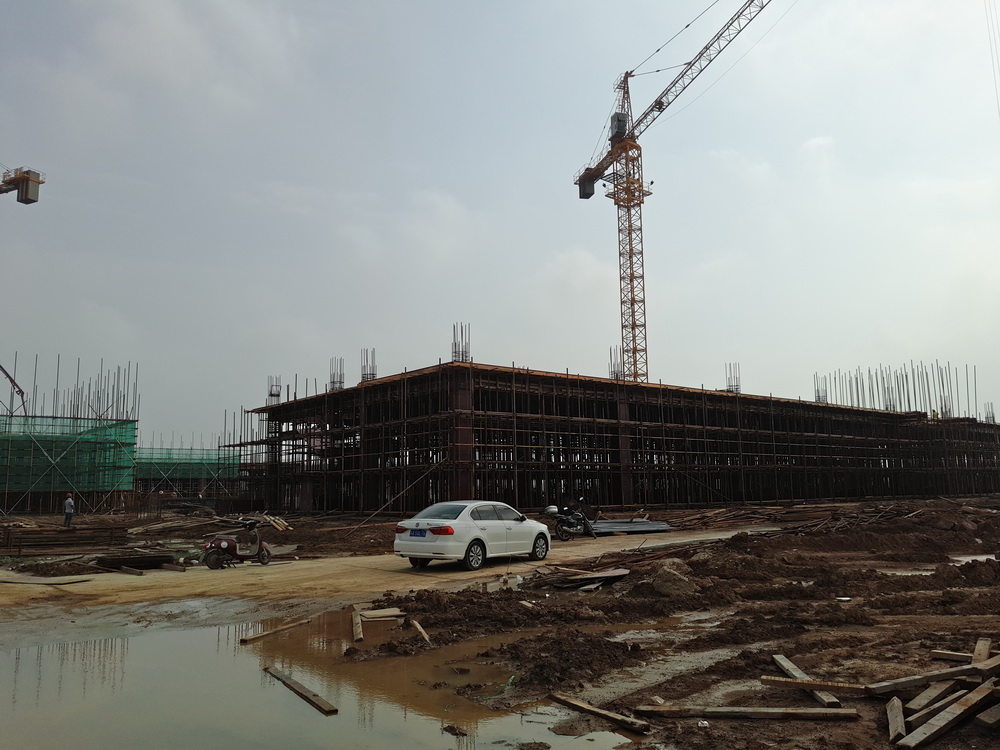

5. 公共教学楼一、二:二层排架搭设完成,二层模板完成50%;公共教学楼三:二层砼浇筑结束。





6. 行政楼人防门安装70%

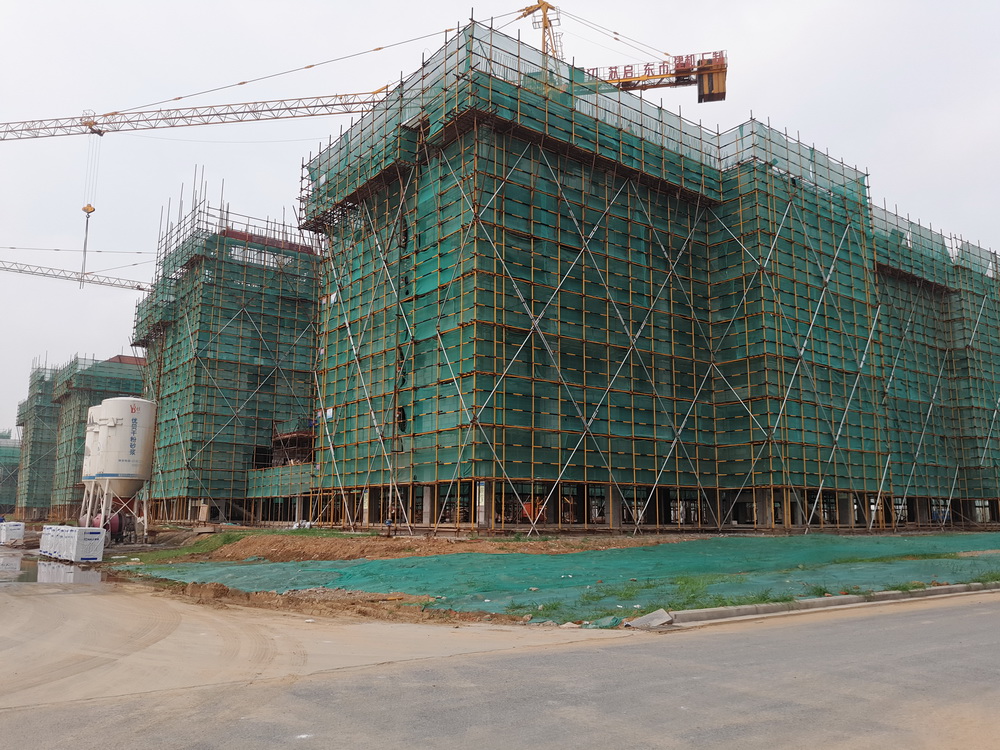

7. 大学生活动中心,一层排架搭设完成60%,柱子钢筋绑扎完成60%

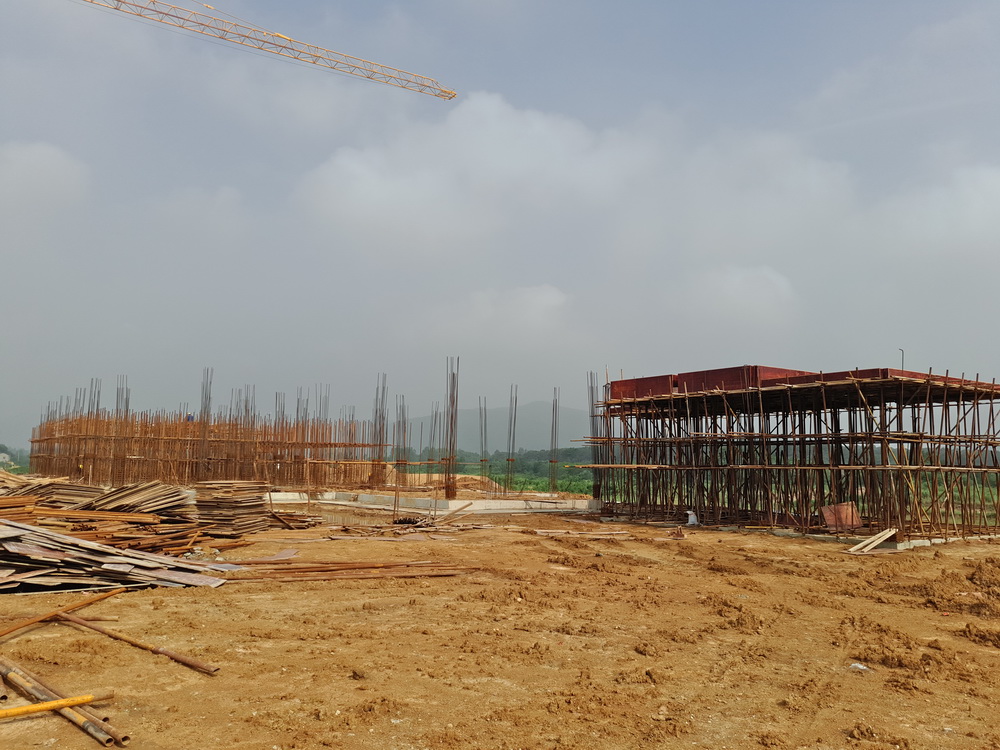

8. 艺术中心房心土回填完成,排架开始搭设,柱钢筋开始绑扎。



9. 后勤附属用房一一层排架搭设完成50%,柱钢筋绑扎完成50%

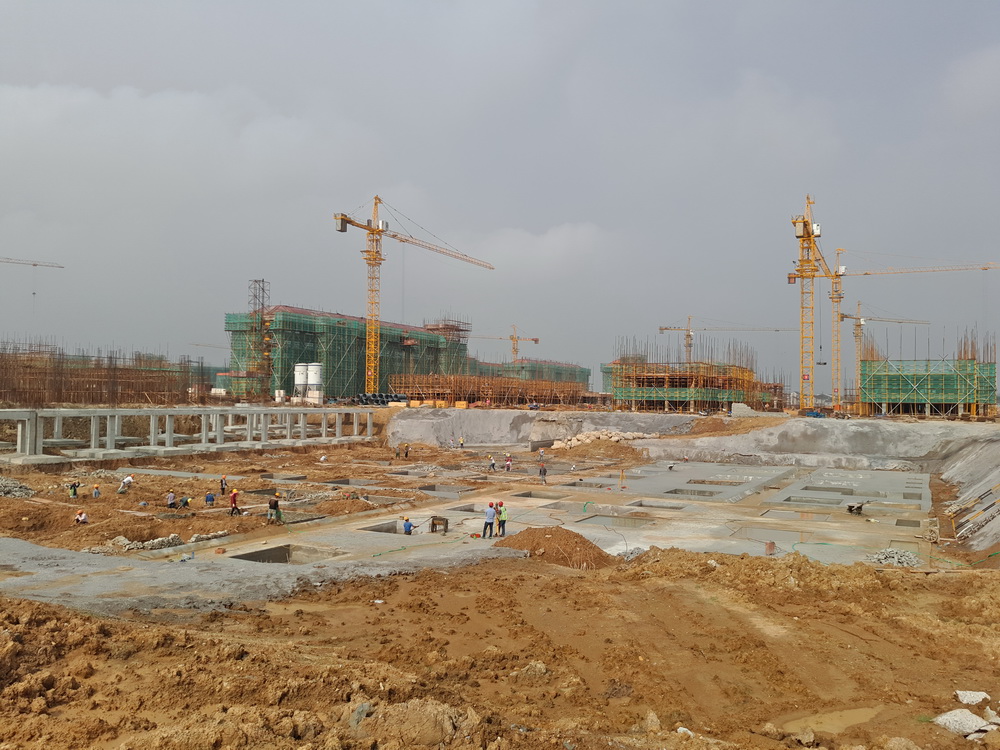

10. 后勤附属用房二基础承台、基础梁砼浇筑完成。



11. 一食堂地下室土方开挖基本完成,承台土方开挖基本完成,垫层浇筑完成80%,边坡挂网喷浆完成90%,凿桩头完成70%

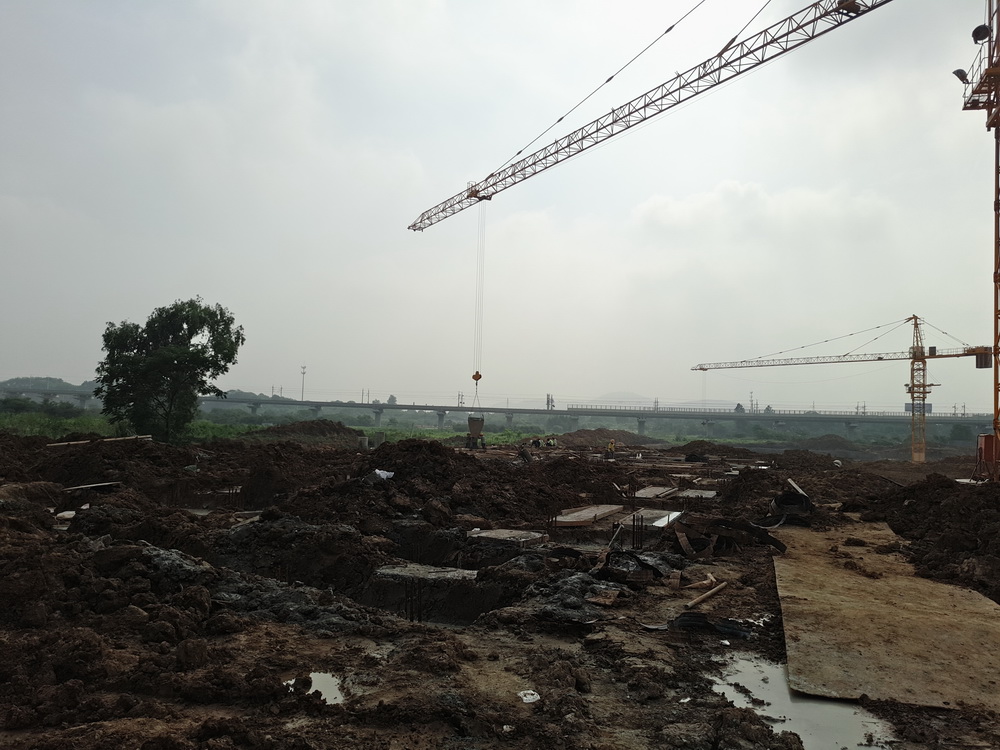

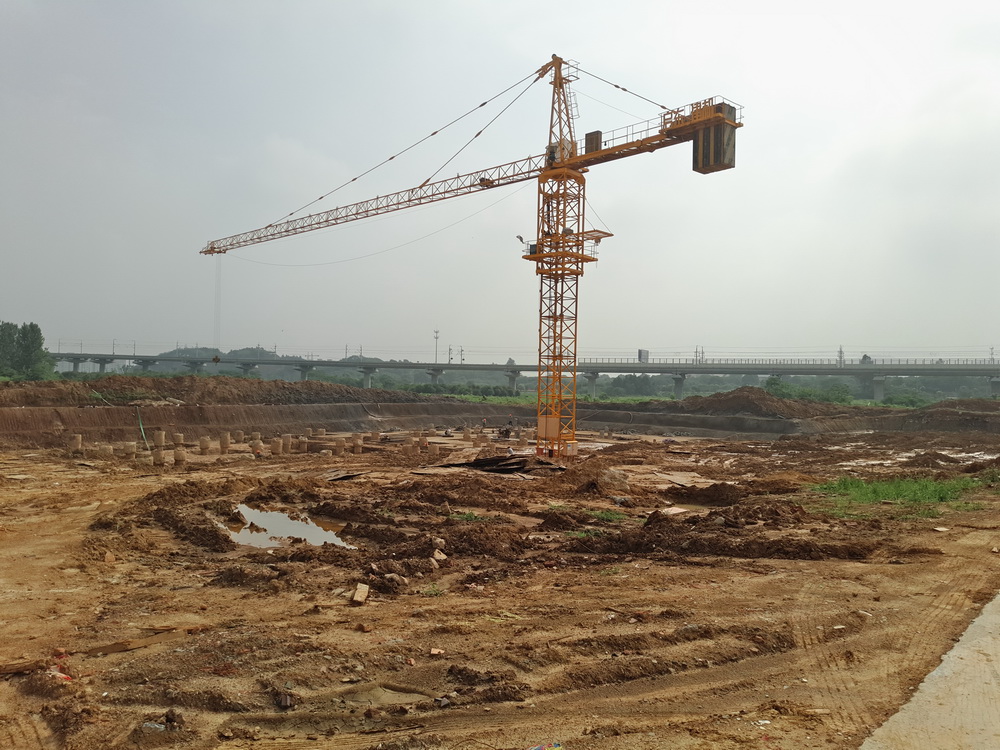

12. 留学生公寓塔吊安装完成,边坡完成,土方开挖30%



13. 青年教师周转公寓土方开挖完成80%,静载、低应变结束。



14. 7组团、6组团内外墙完成60%,地坪土方平整完成50%



15. 5组团内外墙完成60%,屋脊钢筋绑扎完成50%

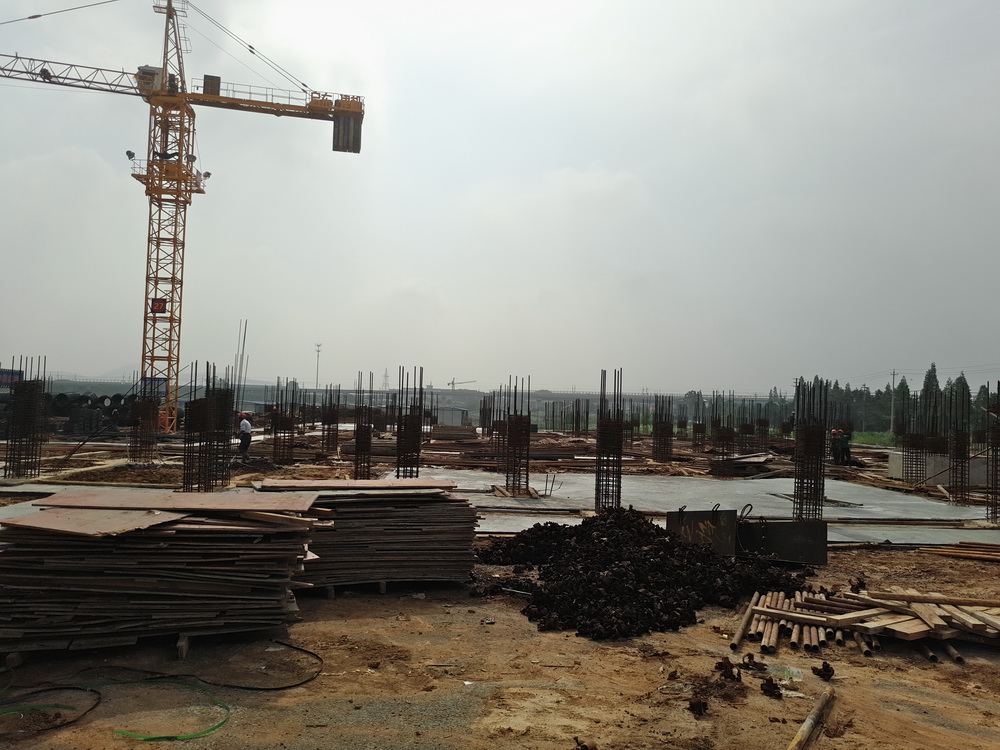

16. 4组团4-14-2屋脊模板完成, 4-4承台、基础梁砼浇筑完成。





17. 3组团3-13-2,二层梁板砼浇筑完成,三层排架搭设完成;3-33-4房心土回填完成。





18. 2组团2-1屋脊模板完成50%2-2二层梁板砼浇筑完成,二层排架搭设完成。



19. 1组团屋脊模找平完成60%,内外墙砌体完成50%



20. 配电房承台浇筑完成。



21. 外购土方0.91万方,用于各栋房心土回填。

(四)本周工作计划

1. 理科楼一:一层排架搭设完成,柱钢筋绑扎完成,平台模板完成50%;理科楼二:二层梁板砼浇筑完成。

2. 图文信息中心:高支模架底硬化完成,柱钢筋绑扎完成50%,一层排架完成50%

3. 文科楼一:二层模板完成,二层梁板钢筋绑扎完成,砼浇筑50%

4. 文科楼二:一层排架搭设完成,柱钢筋绑扎完成,平台模板完成70%

5. 公共教学楼一、:二层梁板砼浇筑完成,三层排架搭设完成;公共教学楼二:二层平台模板铺设70%,柱钢筋绑扎完成。

6. 公共教学楼三:二层排架搭设完成50%

7. 行政楼:1~13/H~J轴底板砼浇筑,墙板钢筋绑扎完成,地下室排架搭设完成,人防门安装完成70%

8. 大学生活动中心:一层排架搭设完成,柱子钢筋绑扎完成50%,东段土方回填结束。

9. 艺术中心:一层排架搭设结束,柱钢筋绑扎完成。

10. 后勤附属用房一:一层排架搭设完成,二层模板完成70%,柱钢筋绑扎结束。

11. 后勤附属用房二:桩基子分部验收完成,砼浇筑完成。

12. 一食堂:地下室土方开挖完成,垫层浇筑50%,砖胎膜砌筑完成80%,防水完成30%

13. 二食堂:屋面模板完成,钢筋绑扎完成。

14. 留学生公寓:承台土方开挖完成80%,凿桩头完成50%,砖胎膜及垫层完成40%

15. 青年教师周转公寓:土方开挖完成,低应变、强检结束。

16. 7组团、6组团:室内墙体完成70%,地坪土方平整完成80%

17. 5组团:室内外墙体完成70%,屋脊钢筋绑扎完成80%,砼浇筑完成50%

18. 4组团:4-14-2屋脊模板完成,4-34-4承台砼浇筑结束,土方回填完成。

19. 3组团3-13-2二层梁板砼浇筑完成,排架搭设完成;3-33-4房心土回填完成。

20. 2组团2-1屋脊模板完成,2-2二层梁板浇筑结束,三层排架搭设完成。

21. 1组团内外墙砌体完成70%,屋脊找平完成80%

22. 配电房:基础梁排架搭设完成,梁钢筋绑扎结束。

23. 外购土方0.8万方,用于房内回填。

二、 体育馆标段

(一)上周完成情况

1. 完成板房安装工作,水电安装基本完成。

2. 因合同未签订,安检站未到现场进行塔吊基础验槽。

3. 施工区围挡开始砌筑,开始体育馆回填工作。

4. 完成南大门路面浇筑,准备进行门框安装。

(二)本周工作计划

1. 完成临时设施的简单装修工作。

2. 开始体育馆回填工作,预计回填周期20-30天。

3. 完成南大门门楼安装。

4. 完成施工区临时围挡。

三、 室外景观绿化工程

(一)上周完成情况

1. 西北角河道清表定位已完成;

2. 完成浦口校区修剪202颗,断根138颗。树木移植前其他准备工作,累计投入人工232人次,投入一台高空作业车、小卡车两辆、五台油锯;

3. 校园水系河道定位、放样工作已完成。

(二)本周工作计划

1. 完成校园水系原地面测量,对疏通水系进行开挖。

2. 本周完成图纸会审工作。

3. 继续开展对浦口校区苗木移植的准备工作,跟进小行校区树木移植的审批工作。
