一、 施工总包标段
(一)现场人员
管理人员78人 、桩基班组7人、瓦工班组222人
木工班组415人 、水电班组97人、土方班组 28人
钢筋班组240人、架子工90人、 凿桩人员15人
直属队71人、砼工45人、幕墙10人
合计:1318人
(二)大型机械设备在场情况

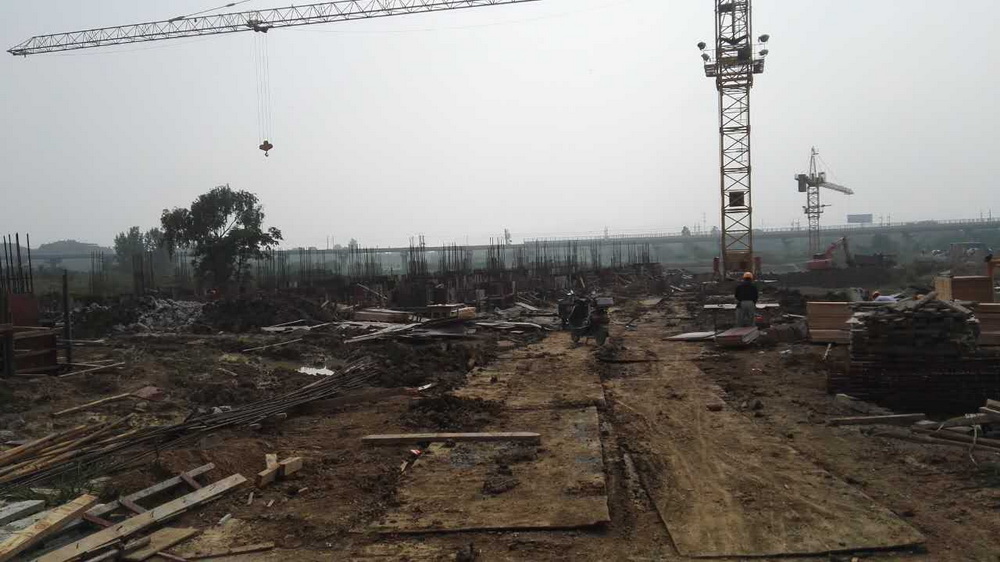

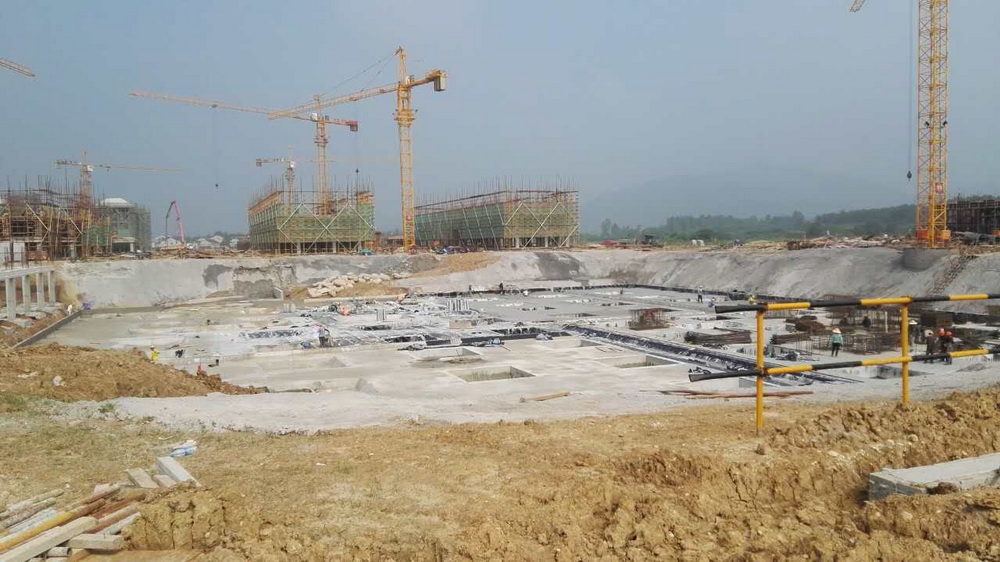

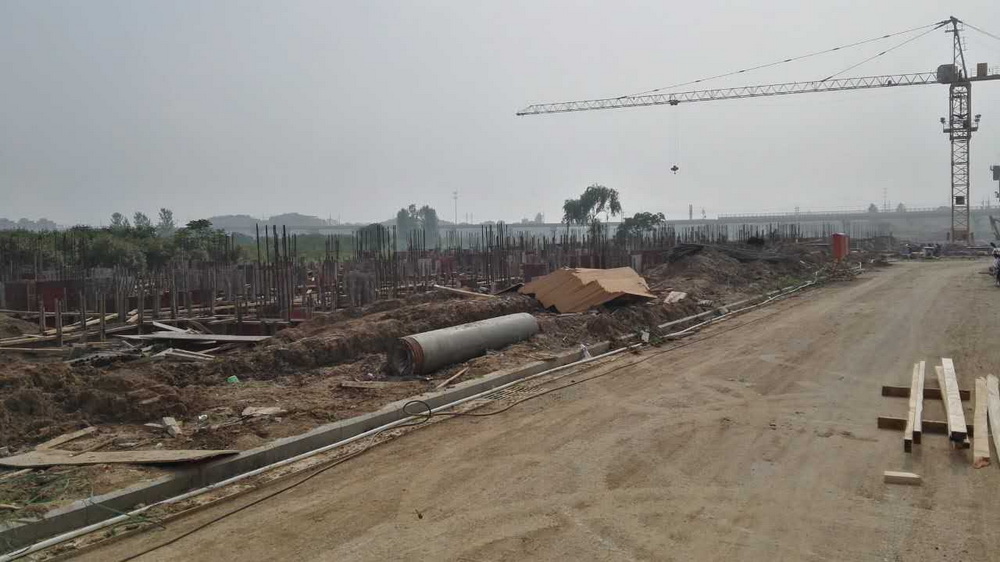

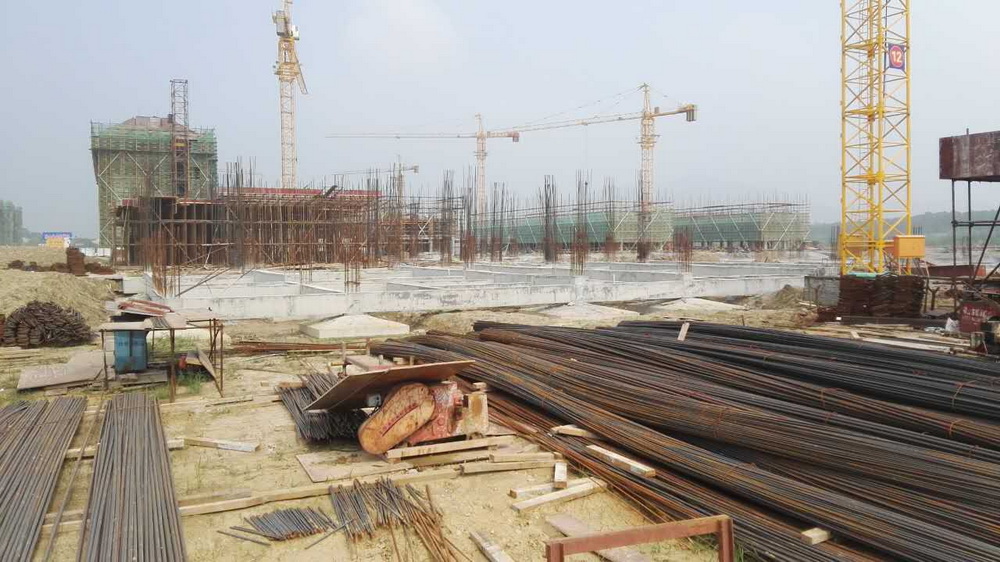

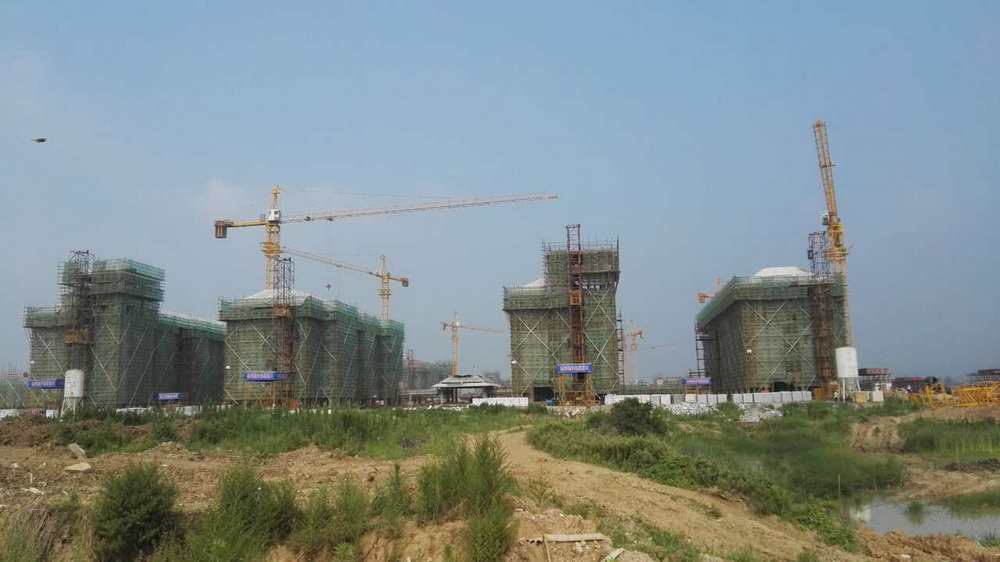

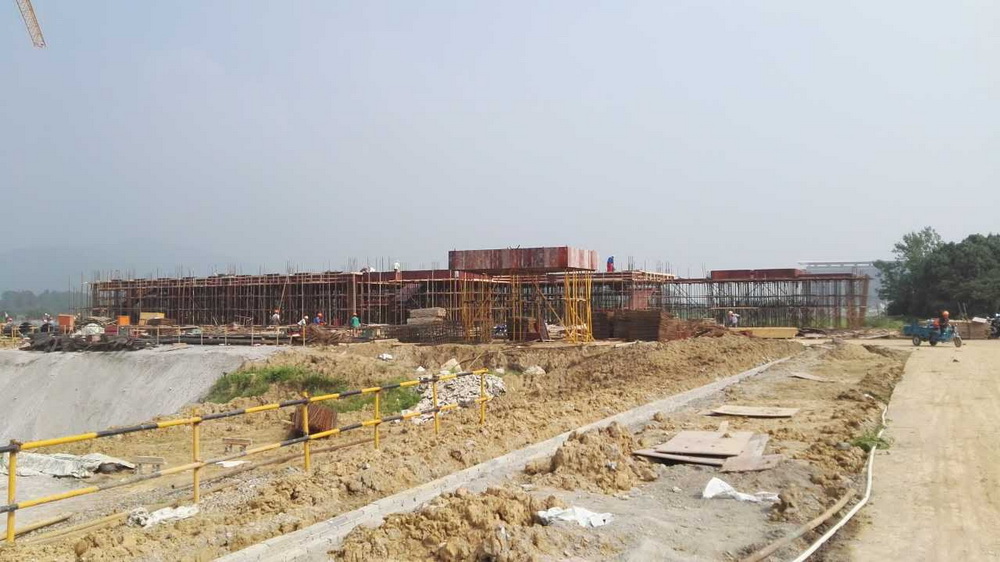

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机12台、土方运输车10台、冲击桩机1台(用于桥梁桩施工)。
(三)上周完成情况

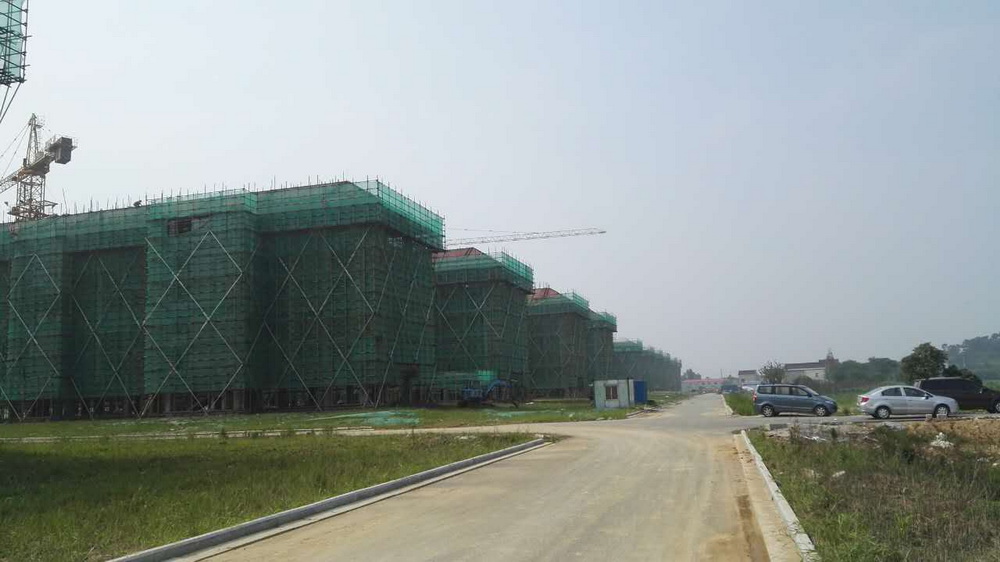

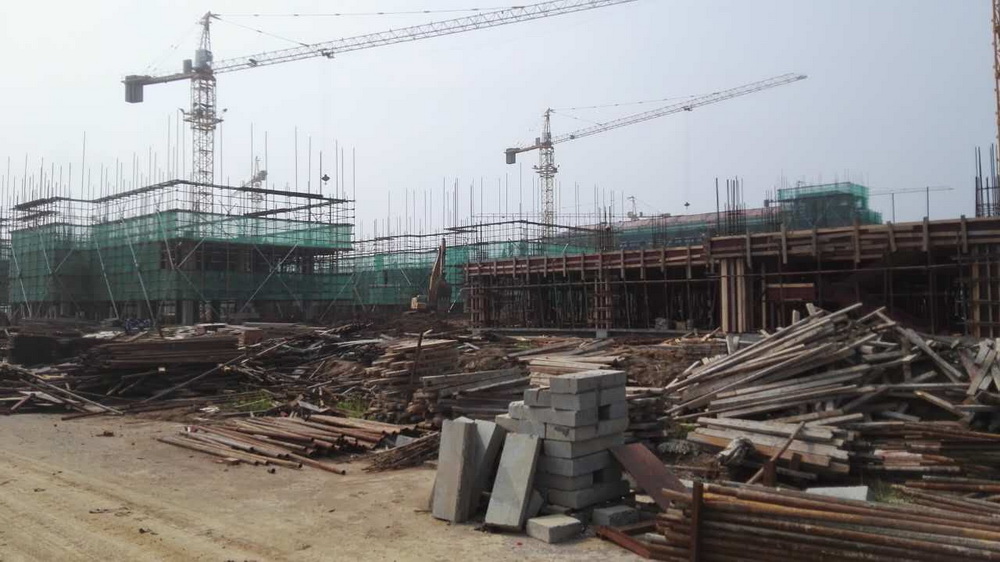

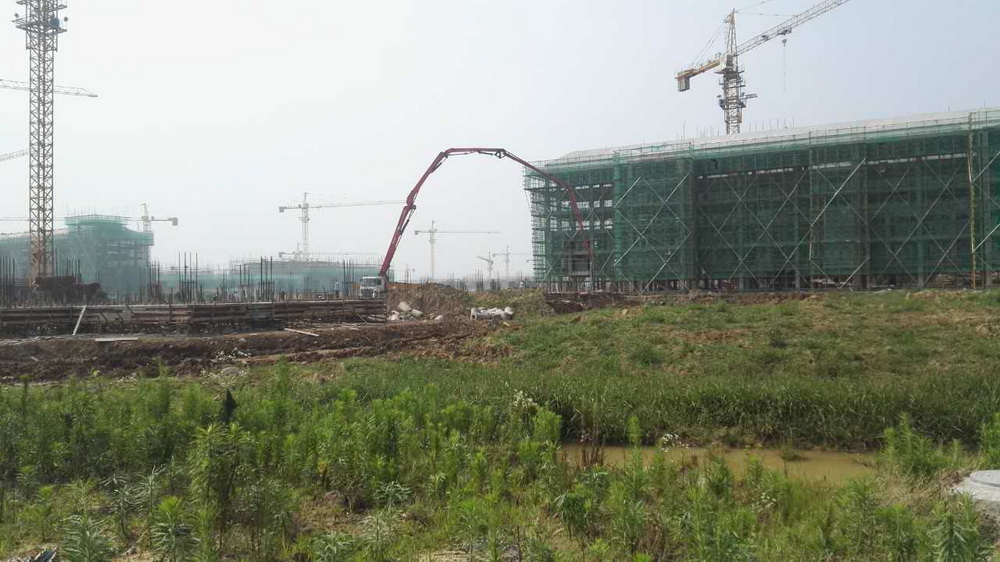

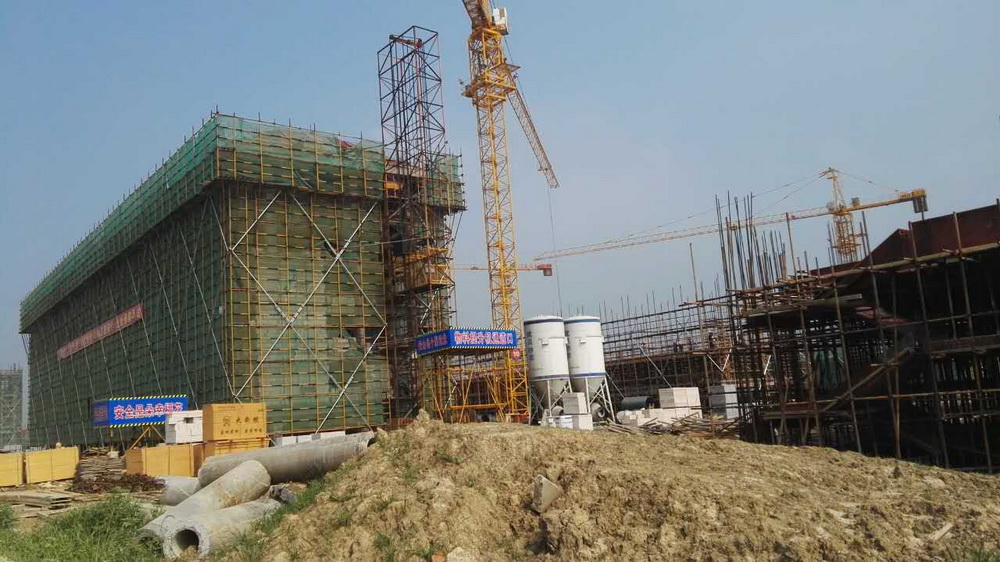

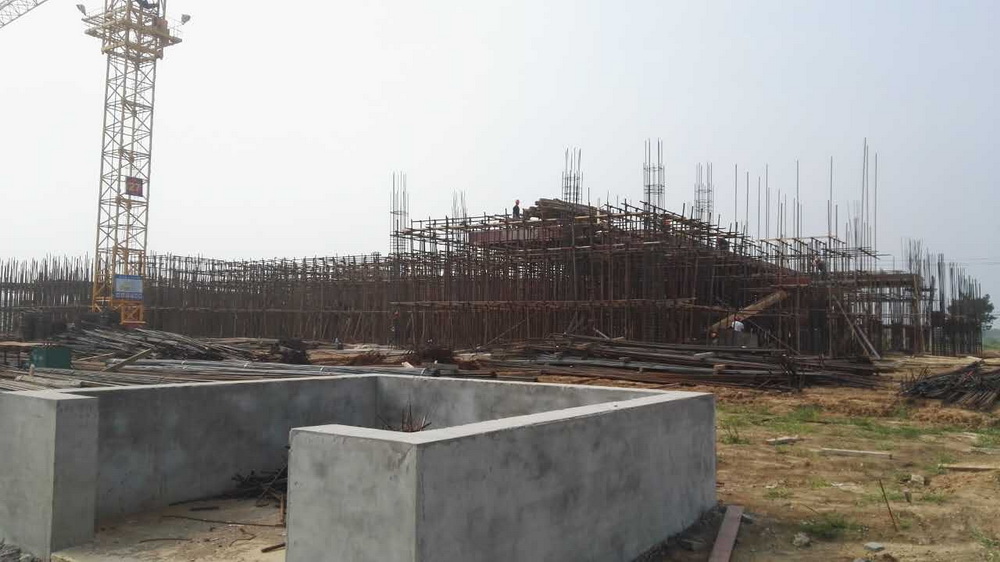

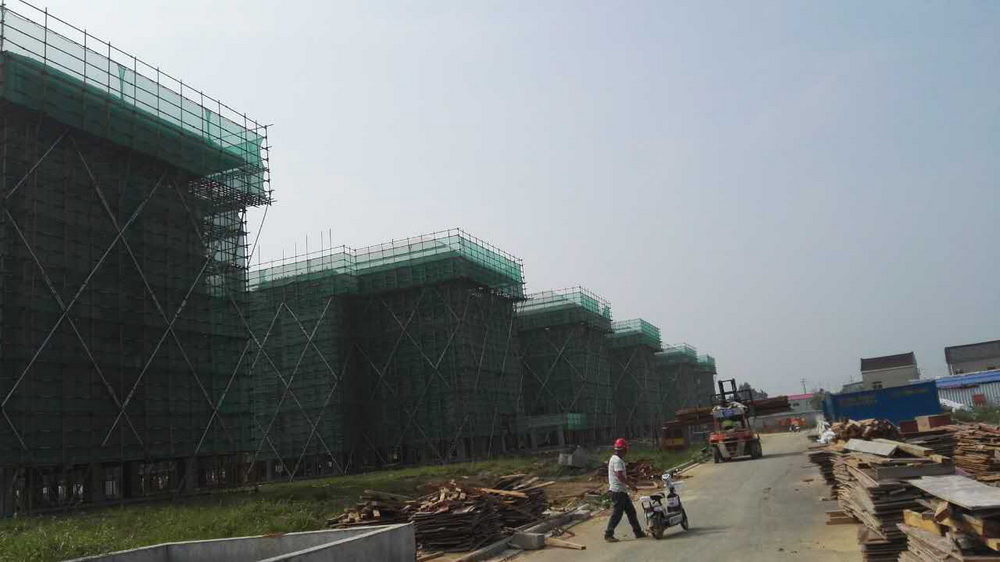

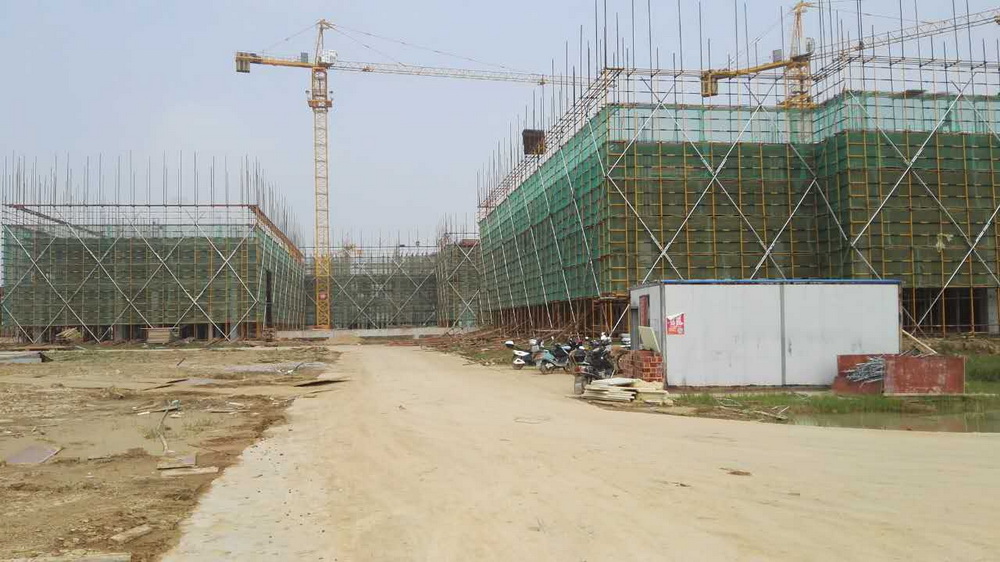

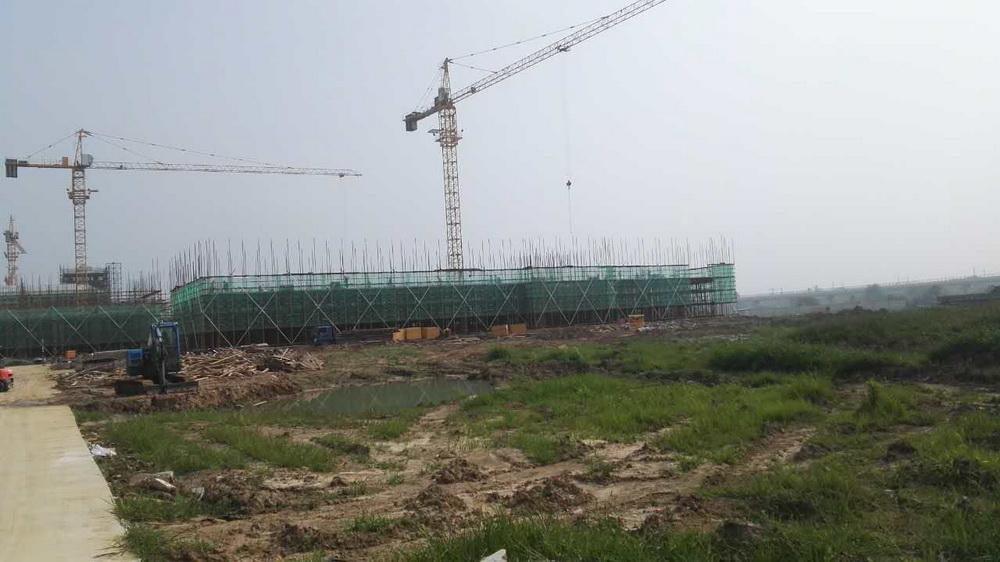

1. 理科楼一一层排架搭设完成,柱钢筋绑扎结束,平台模板完成50%;理科楼二二层平台模板完成,梁平台钢筋绑扎完成,砼浇筑结束。
2. 图文信息中心高支模架地坪硬化结束,一层排架完成50%,柱钢筋完成50%。
3. 文科楼一二层模板结束,梁钢筋绑扎结束、平台钢筋绑扎完成70%,砼完成50%。
4. 文科楼二一层排架搭设完成,柱钢筋绑扎完成,平台模板完成70%。
5. 公共教学楼一二层砼浇筑结束,三层排架搭设50%;公共教学楼二二层平台模板完成70%,柱钢筋绑扎完成;公共教学楼三 排架搭设50%。

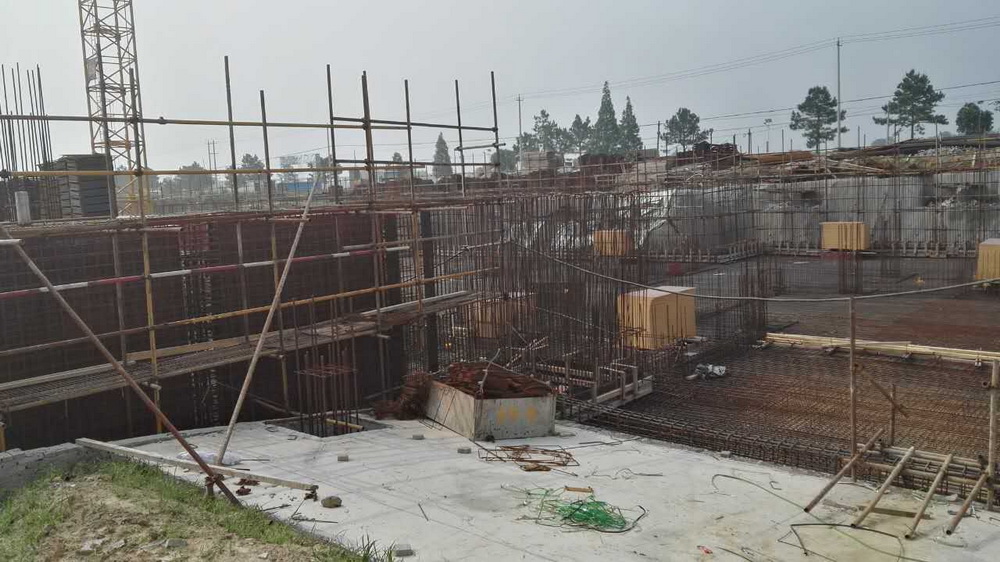

6. 行政楼1-12/A-(H`J轴间. 底板砼浇筑完成,墙板钢筋绑扎完成,人防门安装结束,排架完成70%。
7. 大学生活动中心一层排架搭设完成,东段土方回填结束,柱子钢筋绑扎完成50%。

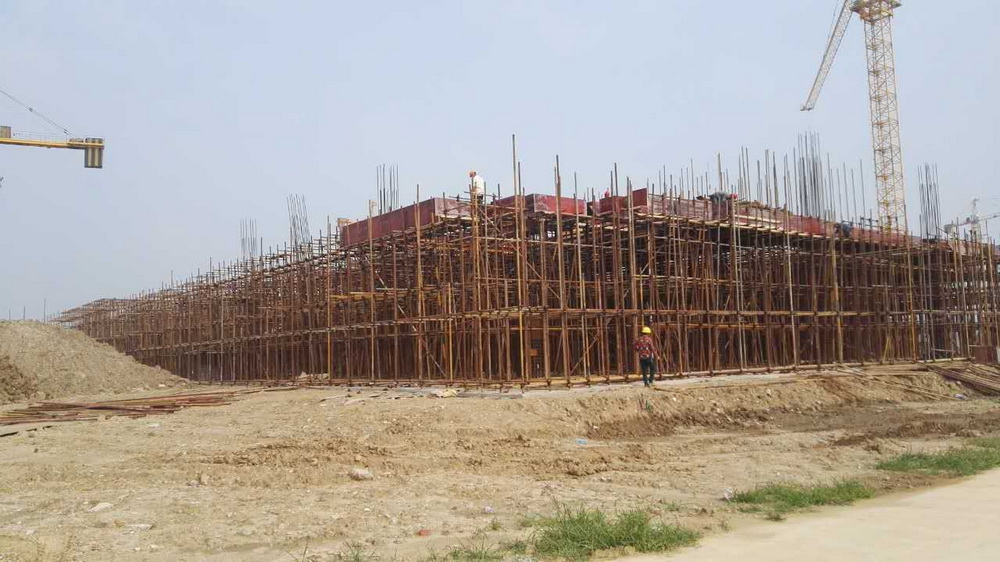

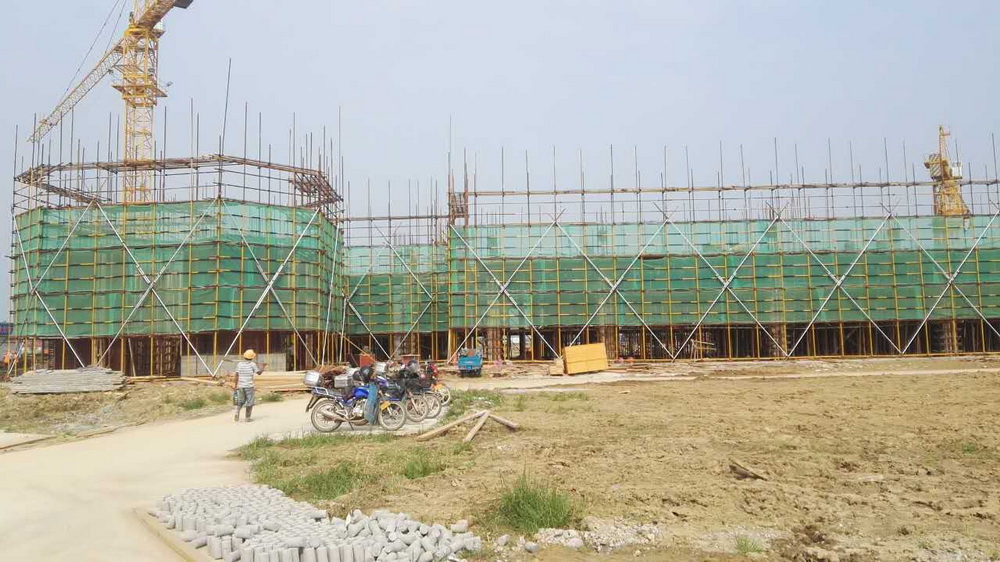

8. 艺术中心一层排架搭设结束,柱钢筋绑扎结束。
9. 后勤附属用房一一层排架搭设完成,柱钢筋绑扎完成,二层模板完成70%。

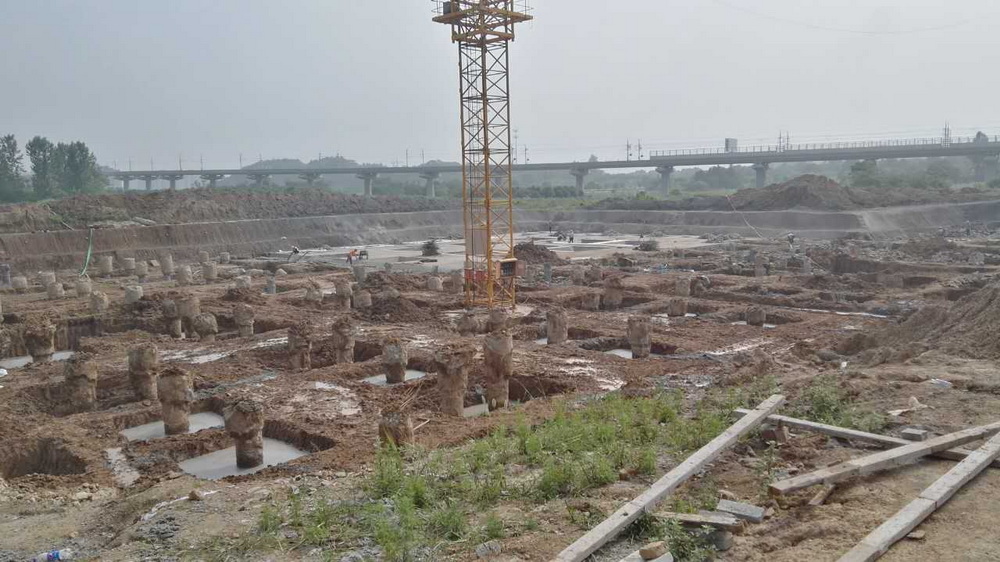

10. 后勤附属用房二桩基子分部验收结束,砼浇筑完成。
11. 一食堂地下室土方完成,凿桩头结束,砖胎膜完成80%,垫层浇筑完成50%,防水完成30%。
12. 留学生公寓土方开挖80%,凿桩头预计完成50%,砖胎膜完成40%,垫层完成40%。
13. 青年教师周转公寓土方开挖完成,低应变检测、强检检测结束。
14. 7组团、6组团室内外墙完成70%,地坪土方平整完成80%。
15. 5组团内外墙完成70%,屋脊钢筋绑扎完成80%,屋脊浇筑完成50%。
16. 4组团4-1屋脊模板完成,4-2屋脊浇筑完成, 4-3、4-4承台钢筋绑扎结束,承台模板结束,砼浇筑结束,土方回填完成。
17. 3组团3-1、3-2,二层梁板砼浇筑完成,三层排架搭设完成;3-3、3-4室内土方回填完成。
18. 2组团2-1屋脊模板完成,2-2二层梁板砼浇筑完成,三层排架搭设完成。
19. 1组团屋脊找平完成80%,内外墙砌体完成70%。
20. 配电房基础排架搭设完成,梁钢筋绑扎结束。
21. 外购土方0.8万方,用于各栋室内土方回填。
(四)本周工作计划
1. 理科楼一:一层柱钢筋绑扎完成,平台模板完成70%。
2. 理科楼二:二层排架搭设结束,平台模板完成50%,柱钢筋绑扎结束。
3. 图文信息中心:一层排架完成,柱钢筋绑扎完成,平台梁、板模板完成50%。
4. 文科楼一:二层排架搭设完成70%,二层梁模板完成50%,柱钢筋完成50%。
5. 文科楼二:一层排架搭设完成,柱钢筋绑扎完成,平台模板完成,梁板钢筋完成50%。
6. 公共教学楼一、:三层排架搭设完成50%,平台模板完成20%。
7. 公共教学楼二:三层排架搭设完成60%,平台模板完成40%。
8. 公共教学楼三:二层排架搭设完成30%。
9. 行政楼:1~13轴/A-H~J轴底板砼浇筑完成,墙板钢筋绑扎完成;1~13轴/R-H~J轴地下室排架搭设完成,梁钢筋绑扎结束,墙板模板完成。
10. 大学生活动中心:部分土方回填结束,一层排架搭设完成,柱钢筋绑扎结束,平台模板完成50%。
11. 艺术中心:一层平台模板完成80%,一层梁钢筋绑扎完成50%。
12. 后勤附属用房一:二层砼浇筑完成,三层排架搭设50%。
13. 后勤附属用房二:桩基验收完成,基础承台砼浇筑完成,土方回填完成。
14. 一食堂:垫层浇筑完成,砖胎膜砌筑完成,防水完成,承台钢筋绑扎完成30%。
15. 二食堂:拆除二层模板,屋面钢筋完成80%。
16. 留学生公寓:土方开挖完成,静载完成,砖胎膜完成70%,防水完成30%。
17. 青年教师周转公寓:桩基验收结束,基础承台砼浇筑完成,土方回填结束。
18. 7组团、6组团:室内墙体完成80%,二次结构砼完成40%。
19. 5组团:室内外墙体完成80%,二次结构砼浇筑完成30%,屋脊砼完成50%。
20. 4组团:4-1、4-2内外墙砌体完成50%,4-3、4-4承台砼浇筑结束,土方回填完成。
21. 3组团3-1、3-2三层梁板砼浇筑完成;3-3、3-4一层排架搭设完成,平台模板完成,平台钢筋绑扎完成。
22. 2组团2-1屋脊砼浇筑完成,2-2三层梁板浇筑结束。
23. 1组团内外墙砌体完成80%,二次结构砼完成30%。
24. 配电房:基础砼浇筑完成。
25. 外购土方0.8万方,用于室内土方回填。
二、 体育馆标段
(一)上周完成情况
1. 完成临时设施简单装修工作;
2. 开始体育场回填土工作,预计需20-30天,下雨顺延;
3. 完成南大门门楼安装工作;
4. 完成施工区临时围挡工作;
5. 完成图纸会审工作。
(二)本周工作计划
1. 开始看台基础施工放线,准备挖土;
2. 施工临时道路及现场临时仓库;
3. 桩基进场准备工作;
4. 场地回填土。
三、 室外景观绿化工程
(一)上周完成情况
1. 完成西北角河道及校园内水系定位及原地貌网格测量工作;
2. 浦口校区完成移植树木白蚁防治、修剪、断根等工作,投入人工204人次。投入设备:油锯5台、高空作业车一台,小卡车两辆;
3. 小行小区6.15日进场进行修剪,断根等工作,共投入人工103人次;
4. 6.16日完成图纸会审交底工作;
5. 三建水系与2#滚水坝现场勘查无冲突;
6. 东北角河道放大图纸已粘贴上墙;
7. 东北角河道定位工作已完成;
8. 滚水坝与业主监理沟通,汛期过后施工。
(二)本周工作计划
1. 小行小区修剪、断根等工作继续进行;
2. 组织各专业技术人员参与交底工作,继续熟悉图纸;
3. 材料员了解市场行情,及特殊材料的摸底。
