一、施工总包标段
(一)现场人员
管理人员78人 、瓦工班组222人
木工班组415人 、水电班组97人、土方班组28人
钢筋班组240人、架子工90人、凿桩人员15人
直属队71人、砼工45人、幕墙10人

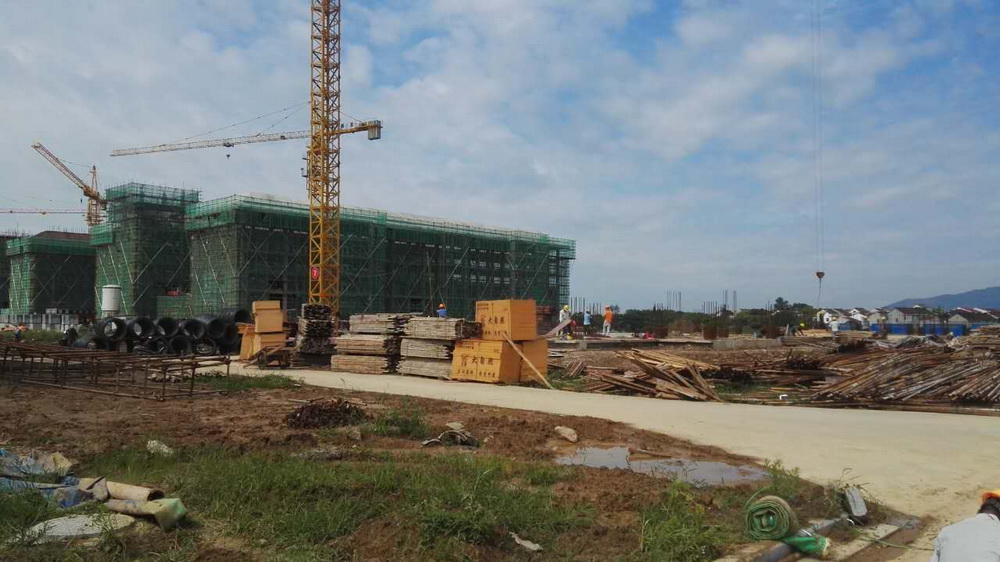

合计:1311人
(二)大型机械设备在场情况
塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机12台、土方运输车10台。
(三)上周完成情况

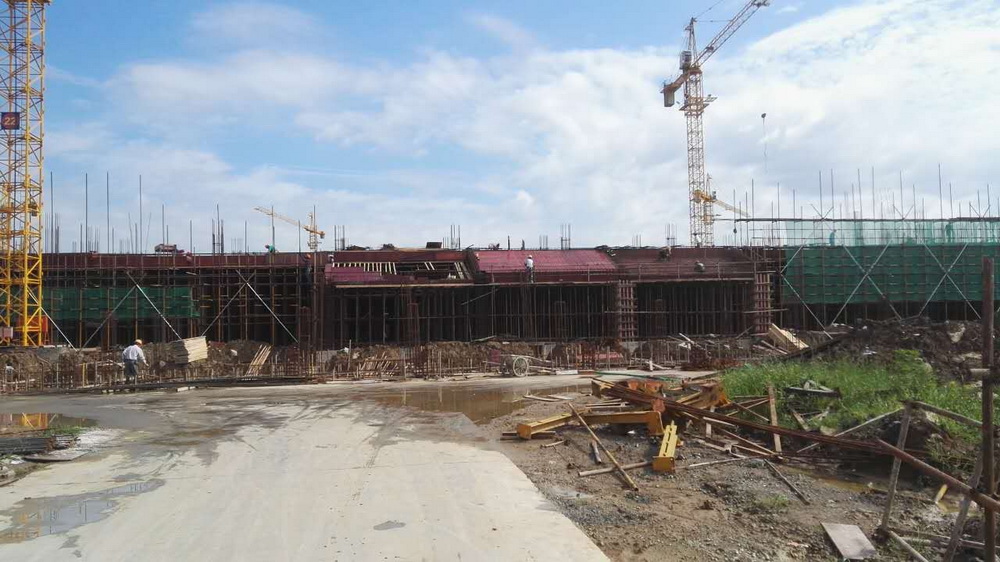

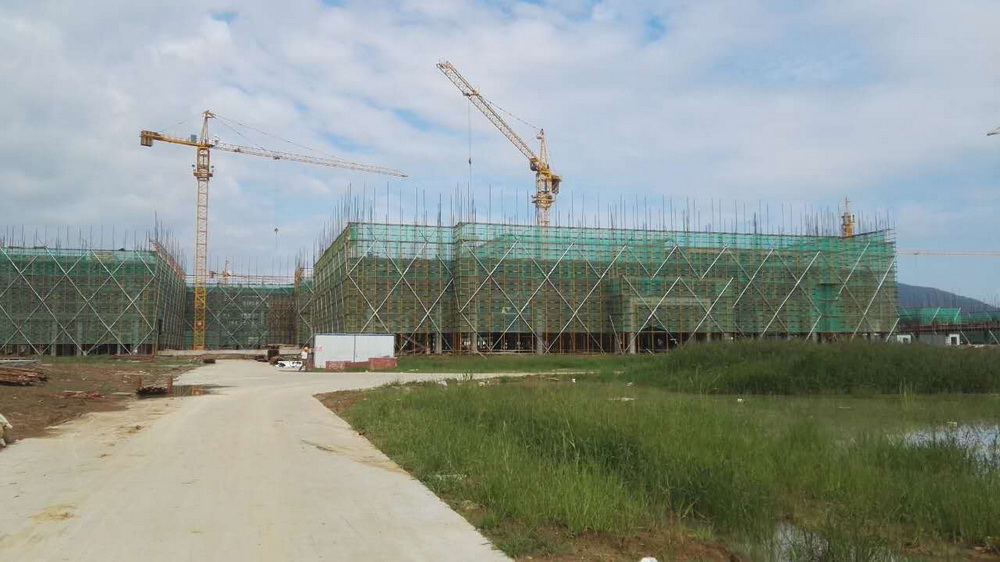

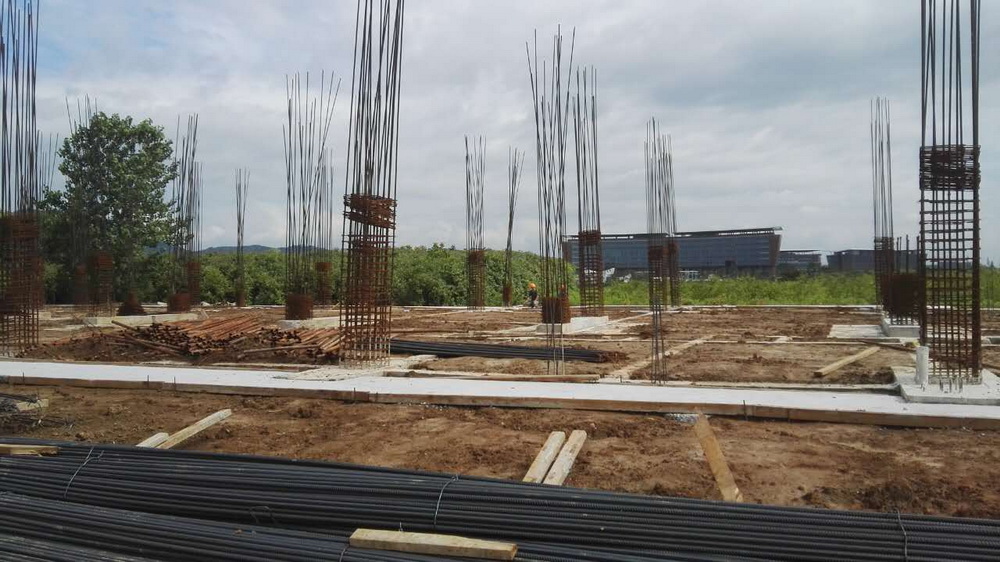

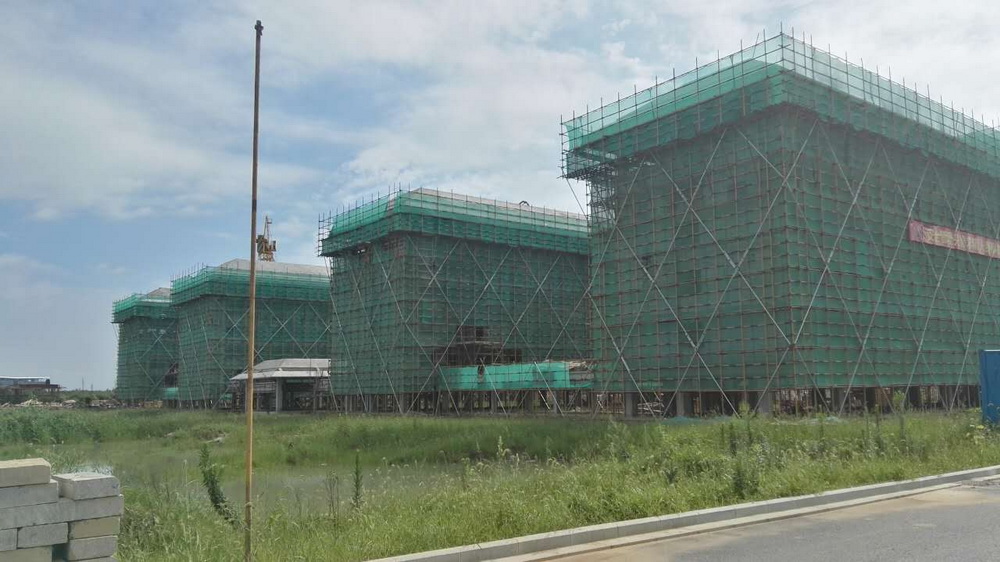

1. 理科楼一:一层平台模板、平台钢筋绑扎完成、砼浇筑完成,二层排架搭设30%。理科楼二:二层平台钢筋绑扎结束,砼浇筑完成,三层排架搭设完成30%。

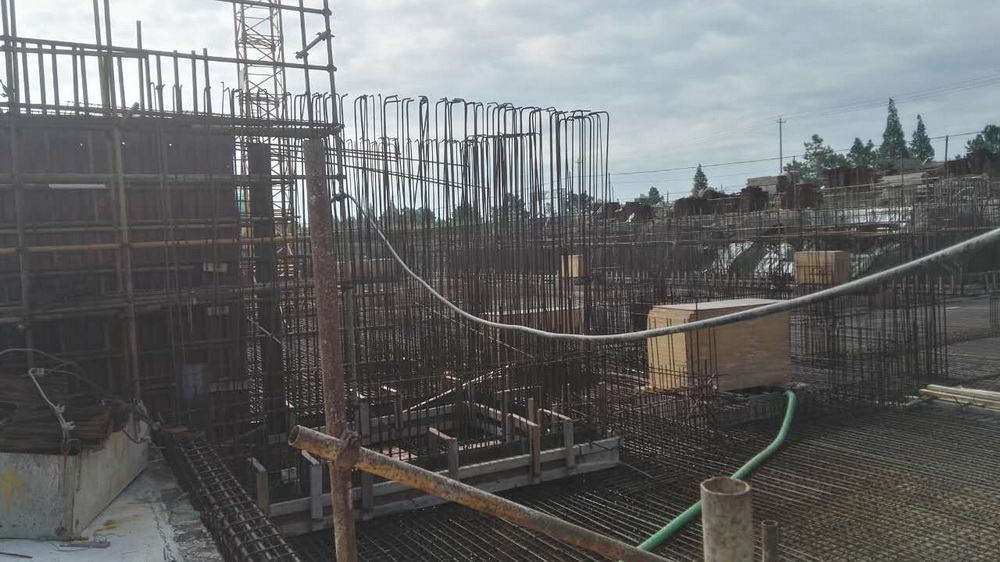

2. 图文信息中心:一层平台模板完成、梁钢筋、平台钢筋绑扎至70%,砼浇筑完成50%。
3. 文科楼一:二层平台钢筋结构,砼浇筑完成,三层梁模板完成50%。
4. 文科楼二:一层砼浇筑结束。

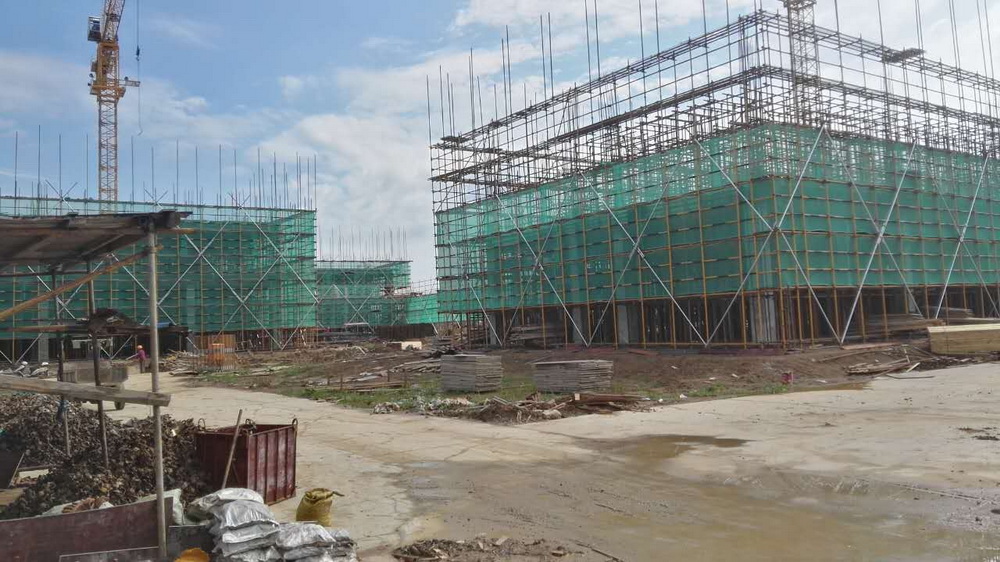

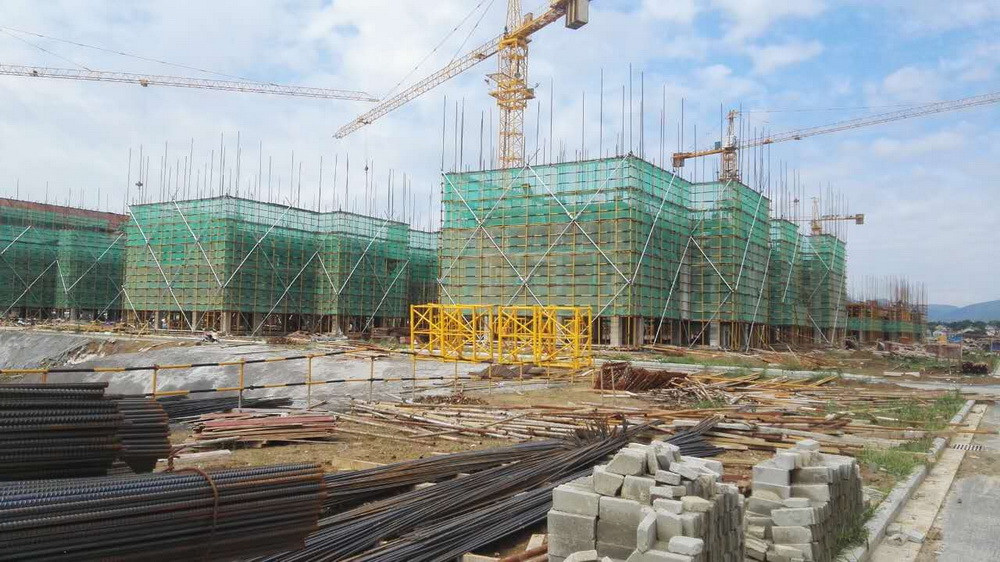

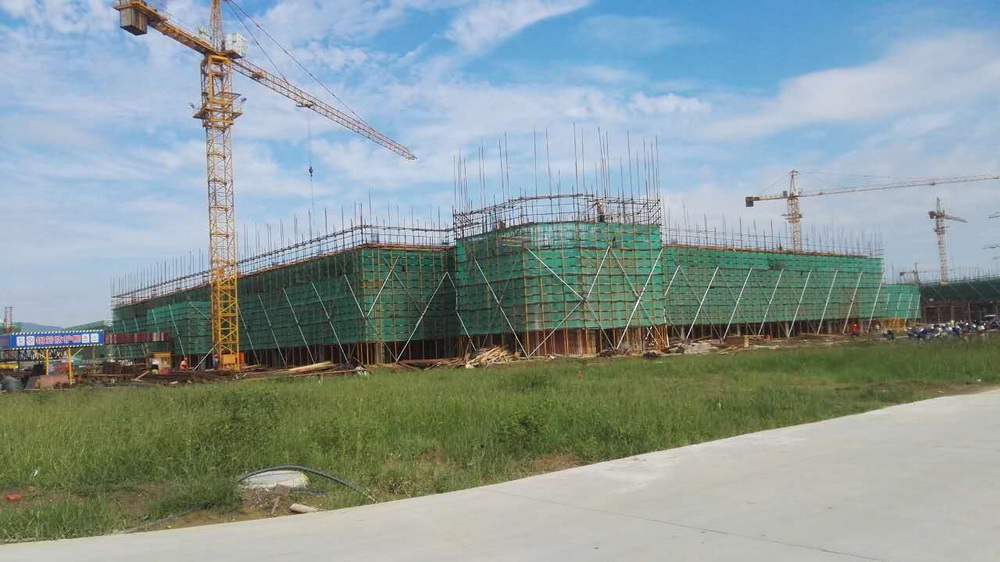

5. 公共教学楼一:三层排架搭设完成,平台模板完成80%,梁钢筋完成50%。公共教学楼二:三层排架搭设结束,平台模板完成,梁钢筋绑扎结束。公共教学楼三 排架搭设完成。

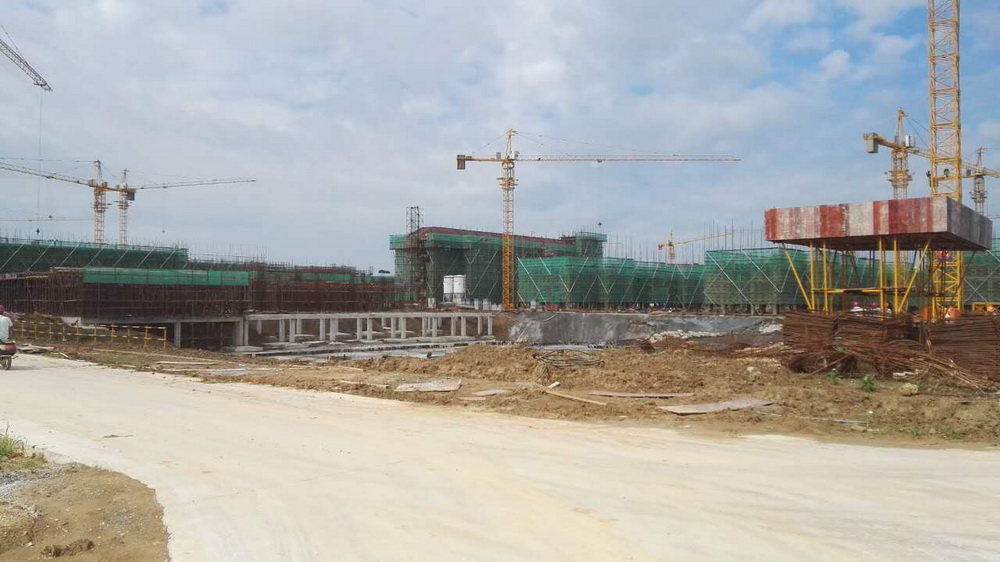

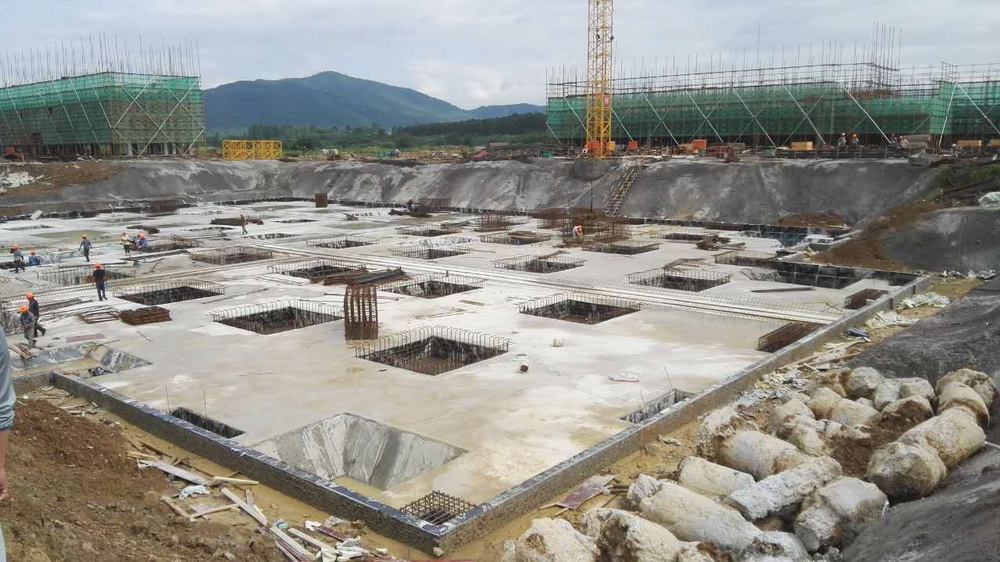

6. 行政楼:1-13/A-(H`J轴间)底板砼浇筑结束,1-13/A-(H`J轴间)-R轴地下室排架搭设完成,梁钢筋绑扎结束,墙板模板完成。

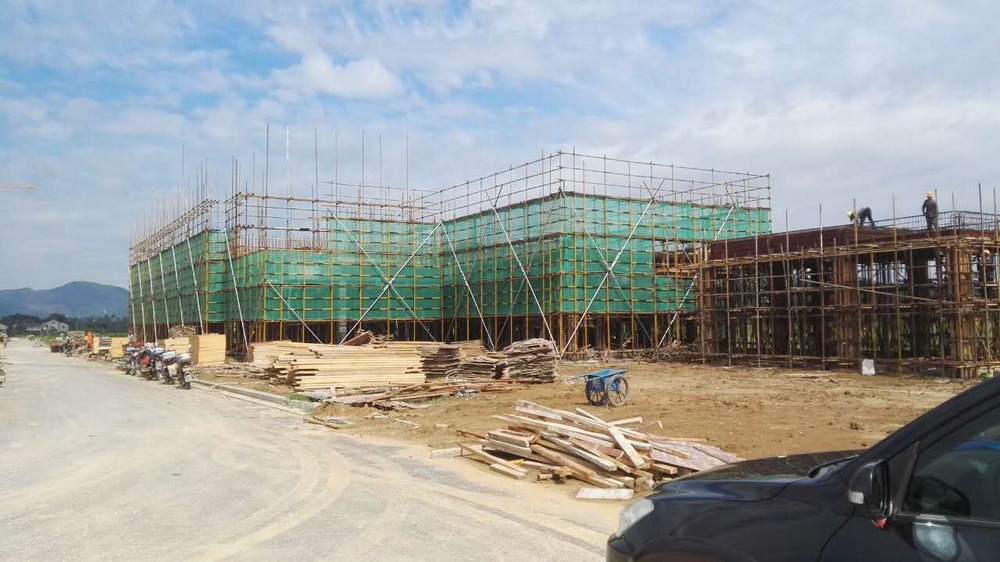

7. 大学生活动中心:一层平台模板结束,平台钢筋绑扎完成80%。

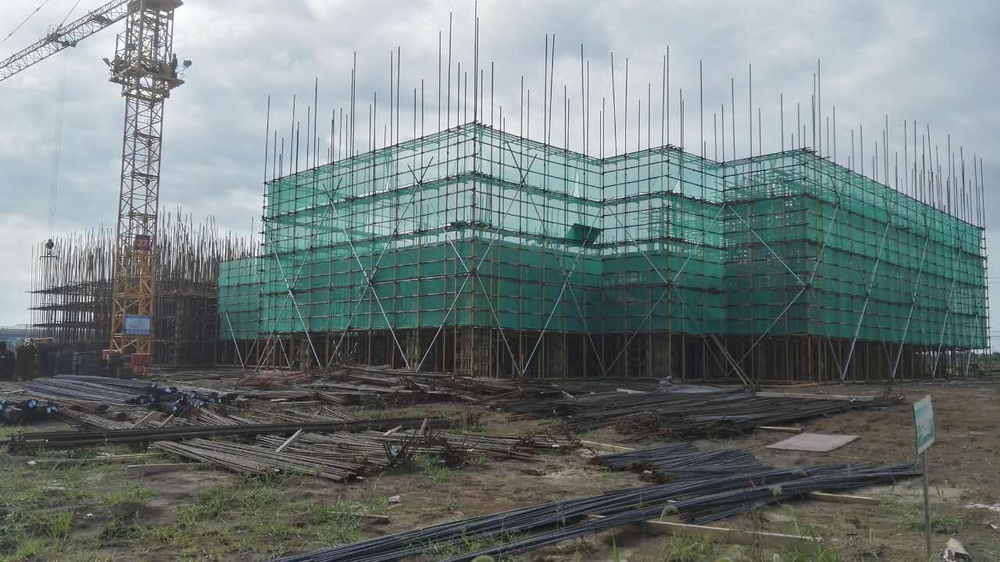

8. 艺术中心:一层砼浇筑完成,二层排架搭设30%。

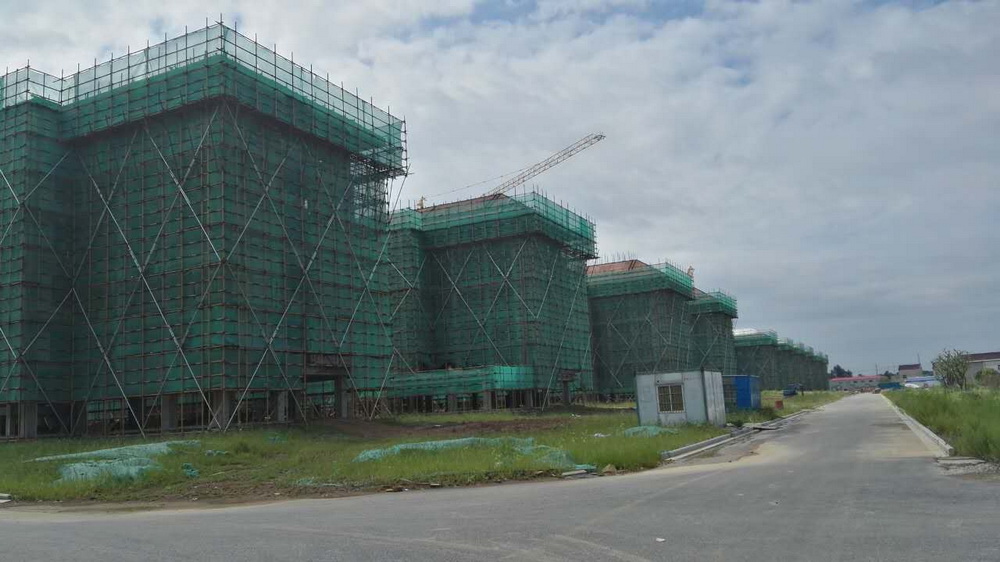

9. 后勤附属用房一:三层排架搭设完成,平台模板完成80%,梁钢筋绑扎70%。
10. 后勤附属用房二:土方回填结束,一层排架搭设60%,柱钢筋绑扎,平台模板完成40%。

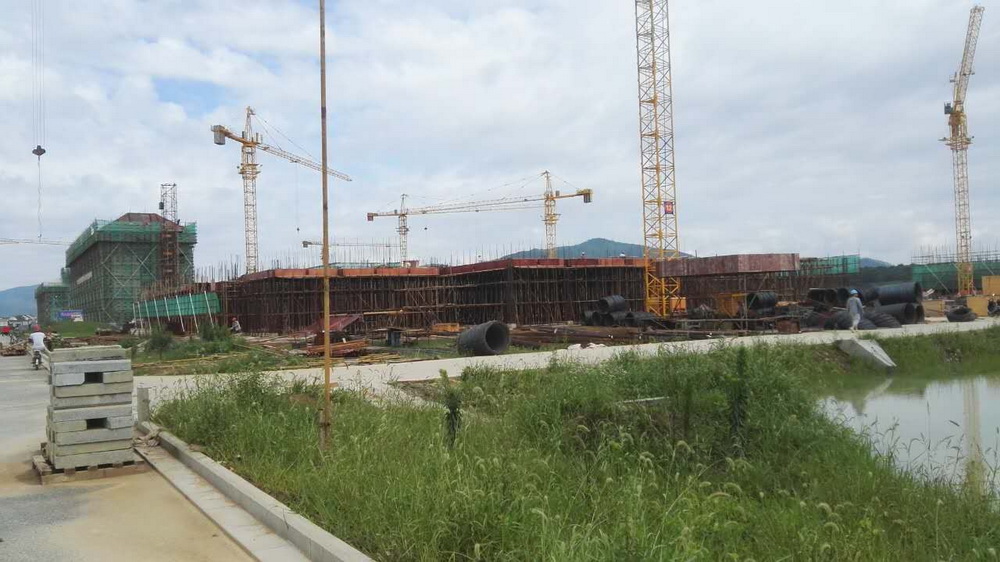

11. 一食堂:桩基检测结束,承台钢筋绑扎至30%,桩基验收计划完成。
12. 留学生公寓:砖胎膜完成,防水完成50%,桩基检测结束,平台钢筋成型完成至50%。
13. 青年教师周转公寓:土方回填结束,一层排架搭设80%,柱钢筋绑扎、平台模板完成60%。
14. 5-7组团:内外墙完成85%,二次结构完成45%。
15. 4组团:4-1、4-2内外墙砌体完成55%,4-3、4-4基础梁砼浇筑完成,土方回填完成。
16. 3组团:3-1、3-2四层排架搭设80%,柱钢筋绑扎完成,平台模板完成50%;3-3、3-4二层砼浇筑完成,三层排架搭设50%。
17. 2组团:2-1屋脊砼浇筑完成,2-2四层排架搭设30%。
18. 1组团:内外墙砌体完成85%,二次结构砼完成40%。
19. 配电房:回填土结束。
20. 外购土方0.8万方,用于各栋室内土方回填。
(四)本周工作计划
1. 理科楼一:一层平台钢筋绑扎完成,砼浇筑完成,二层排架搭设70%。
2. 理科楼二:二层砼浇筑完成,三层排架搭设完成80%,模板完成80%。
3. 图文信息中心:一层钢筋绑扎完成80%,砼浇筑完成50%,二层排架搭设40%。
4. 文科楼一:二层砼浇筑完成,三层排架搭设80%,模板完成80%。
5. 文科楼二:一层砼浇筑完成,二层排架搭设完成50%。
6. 公共教学楼一:三层砼浇筑完成,四层排架搭设30%。
7. 公共教学楼二:三层排架搭设完成,平台模板完成,梁钢筋绑扎完成。
8. 公共教学楼三:二层排架搭设完成,模板完成50%。
9. 行政楼:1~13轴/A-H~J轴底板砼浇筑完成,地下室排架搭设30%。
10. 大学生活动中心:一层平台模板结束,平台钢筋完成。
11. 艺术中心:一层砼浇筑完成,二层排架搭设70%。
12. 后勤附属用房一:三层砼浇筑完成。
13. 后勤附属用房二:一层排架搭设完成,平台模板完成50%,柱钢筋绑扎完成。
14. 一食堂:承台钢筋绑扎完成50%,桩基验收结束。
15. 二食堂:屋面砼浇筑完成。
16. 留学生公寓:砖胎膜、垫层完成,防水完成80%,保护层完成50%。
17. 青年教师周转公寓:一层排架搭设完成,平台模板完成80%,柱钢筋绑扎完成。
18. 5-7组团:内外墙体完成90%,二次结构砼完成50%。
19. 4组团:4-1、4-2内外墙砌体完成60%,4-3、4-4一层排架搭设50%。
20. 3组团:3-1、3-2四层砼浇筑完成;3-3、3-4三层排架搭设完成,柱钢筋、平台钢筋绑扎完成。
21. 2组团:2-1屋脊砼浇筑完成,2-2四层排架搭设完成。
22. 1组团:内外墙砌体完成80%,二次结构砼完成50%。
23. 配电房:一层排架搭设完成。
24. 外购土方0.8万方,用于室内土方回填。
二、体育馆标段
(一)现场人员
管理人员10人 、瓦工班组14人
木工0人 、板房安装0人、电焊工3人
水电工5人、挖机司机5人、推土机司机2人
压路机司机1人、农用车司机6人
合计:45人
(二)上周完成情况

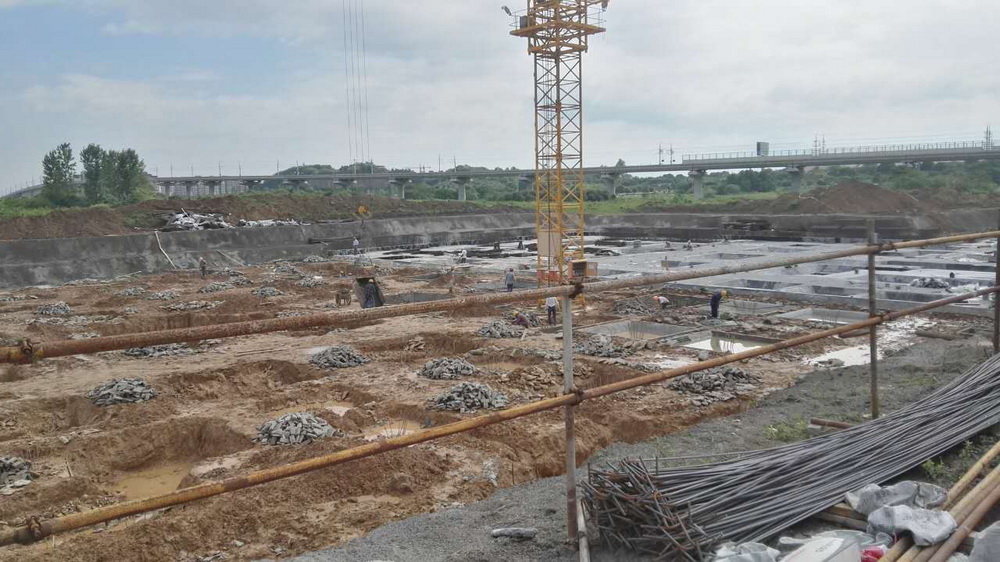

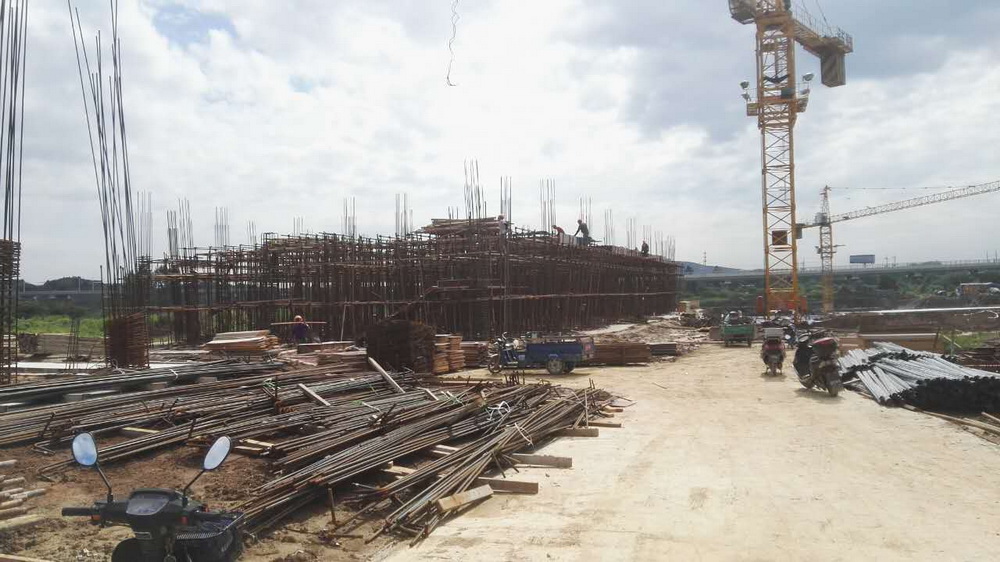

1. 开始看台承台土方开挖工作,已完成;
2. 桩基进场组装,桩基配重已进场;
3. 体育馆回填土工作,压路机周二进场,已完成;
4. 塔吊基础浇筑工作,已完成。
(三)本周工作计划
1. 完成看台土方开挖,完成垫层浇筑;
2. 钢筋进场检测,准备承台钢筋绑扎;
3. 体育馆东北侧剩余10米宽土方回填;
4. 准备河道改道,抽水清淤;
5. 本周二关于体育馆内篮球场基础专题会;
6. 桩基进场组装检测,准备打桩。
三、室外景观绿化工程
(一)现场人员
管理人员8人 、绿化专业4人
合计:12人
(二)上周完成情况
1. 图纸会审的相关手续完成;
2. 浦口、小行小区移植苗木统计工作结束;
3. 合同备案办理完成。
(三)本周工作计划
1. 对图纸与清单量进行复核,以及现场工作量进行确认;
2. 准备报100*100mm花岗岩小样,请业主、监理审定;
3. 继续对特殊材料市场行情进行摸底;
4. 上报施工组织设计的有关资料;
5. 浦口、小行小区移植苗木挂牌工作。
