溧水校区建设简报(2017年第26期)
发布时间: 2017-07-12 浏览次数: 602

一、施工总包标段

(一)现场人员

管理人员78人 、瓦工班组222

木工班组415人 、水电班组97人、土方班组28

钢筋班组240人、架子工90人、凿桩人员2

直属队71人、砼工45人、幕墙16

合计:1304

(二)大型机械设备在场情况

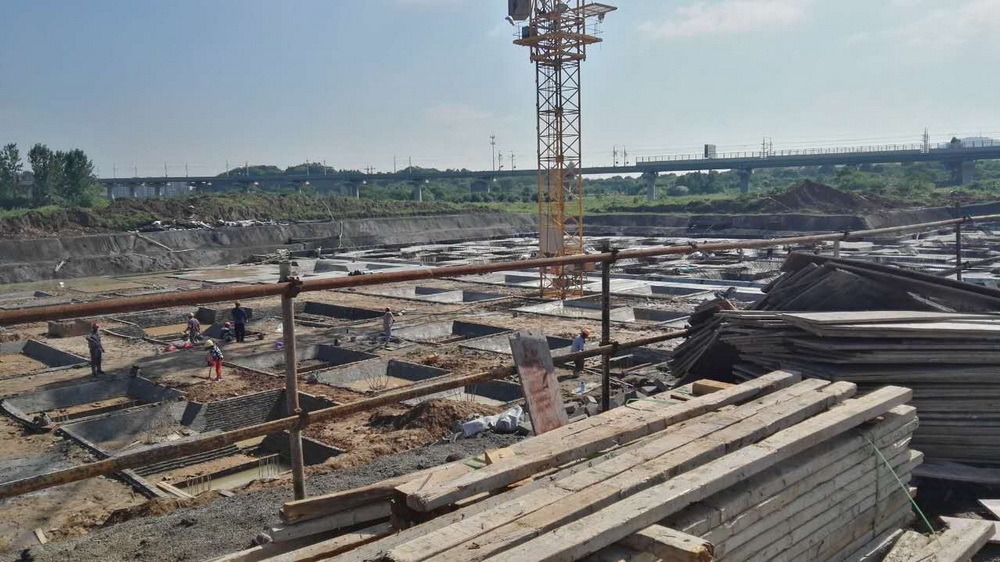

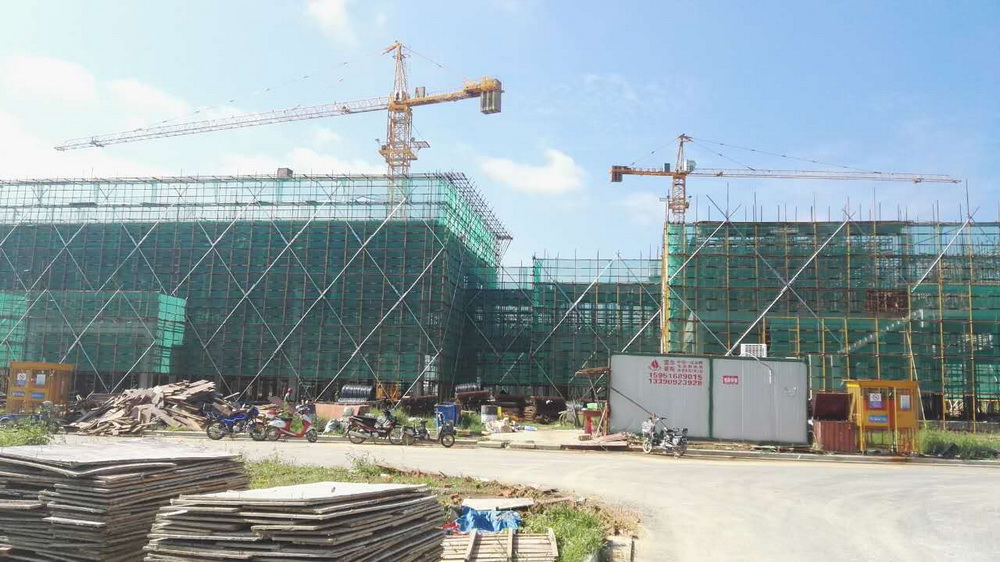

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车10台。

(三)上周完成情况

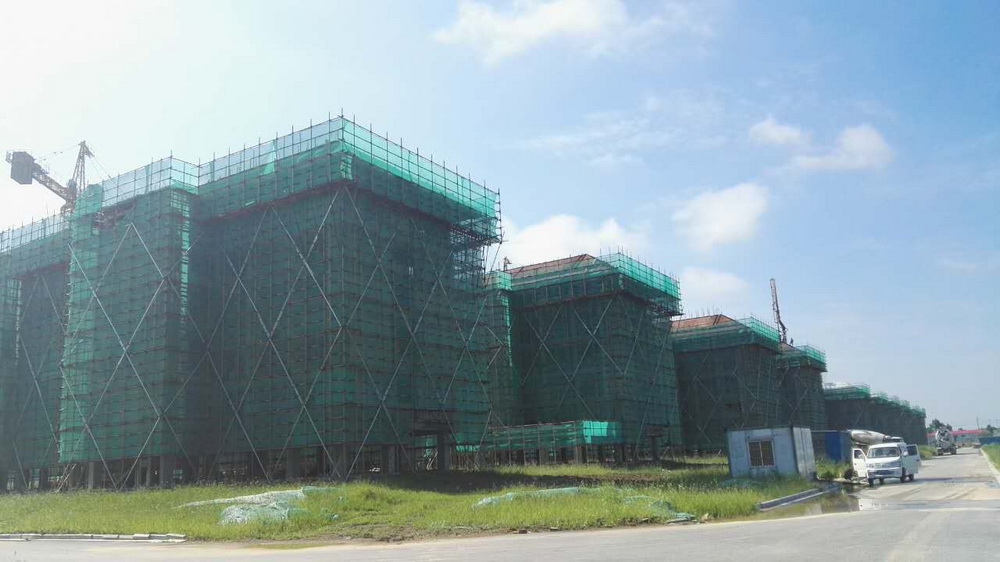

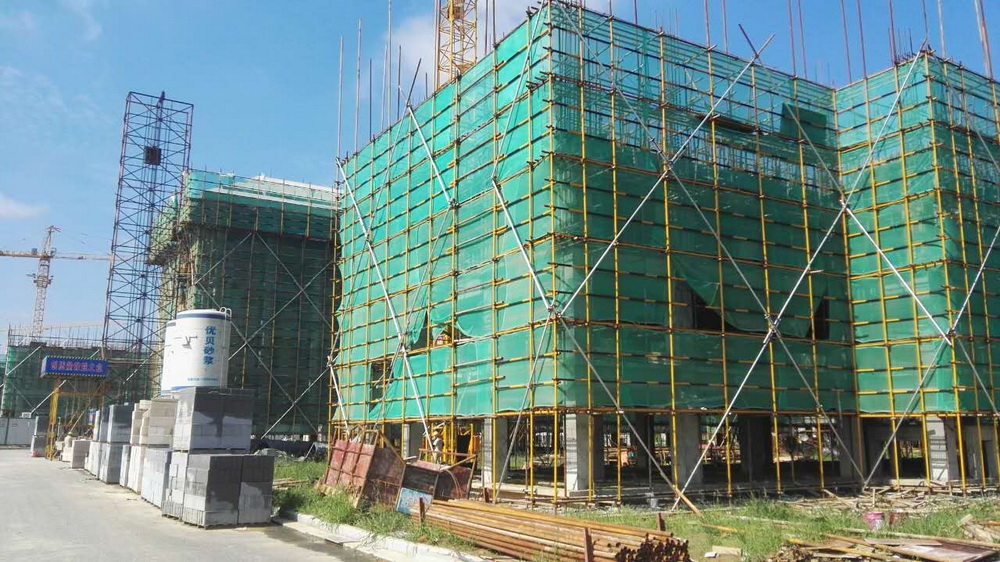

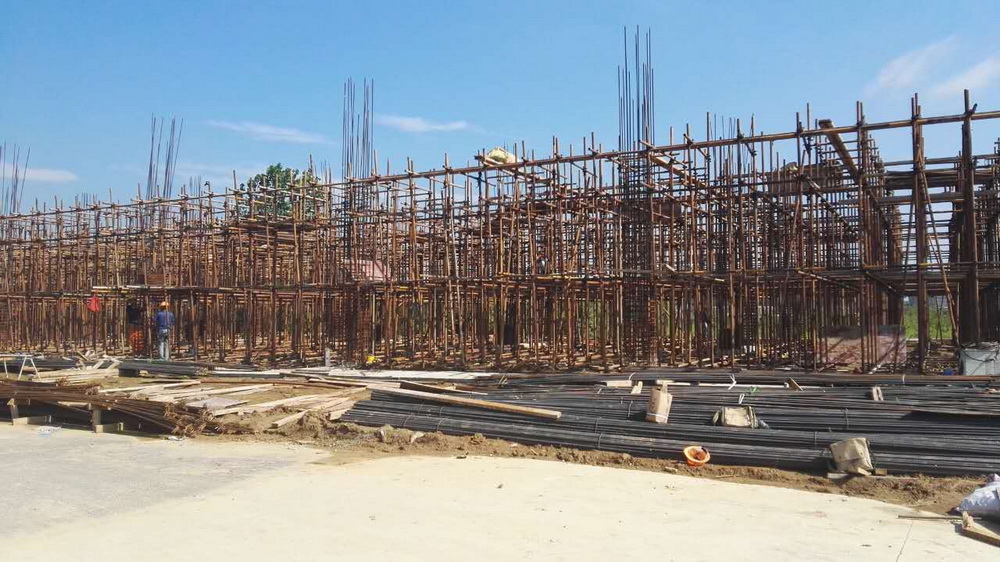

1. 理科楼一:一层砼浇筑完成,二层排架搭设70%。理科楼二:二层砼浇筑完成,三层排架搭设完成80%

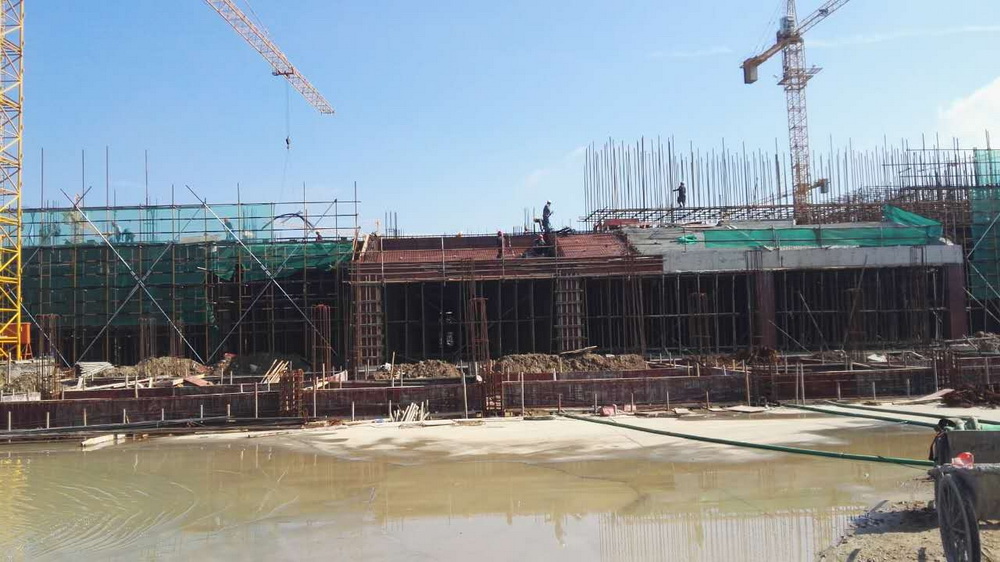

2. 图文信息中心:一层钢筋绑扎完成80%,砼浇筑完成50%



3. 文科楼一:二层砼浇筑完成,三层排架搭设80,模板完成80%

    4. 文科楼二:一层砼浇筑结束,二层排架搭设50%

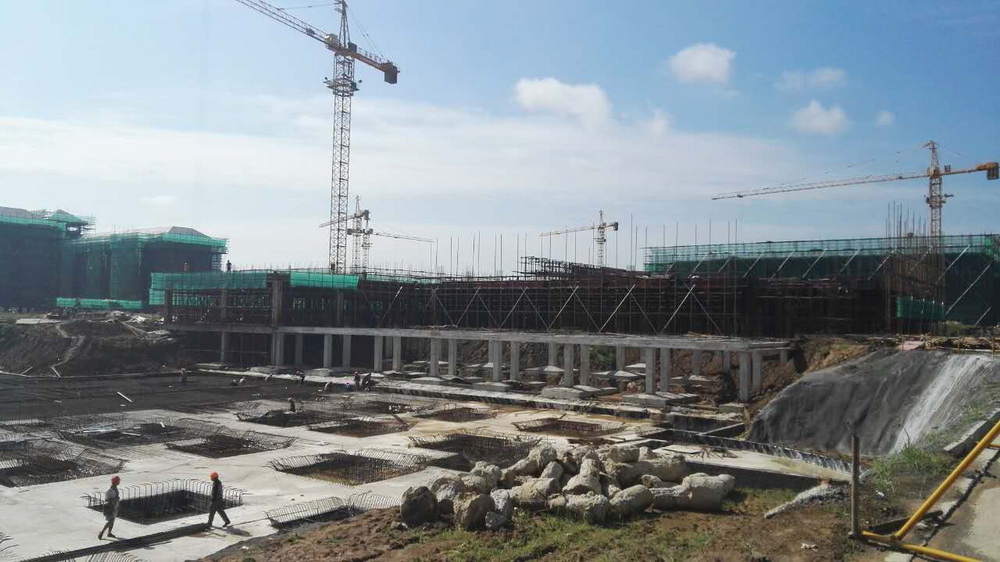

5. 公共教学楼一:三层砼浇筑完成,四层排架搭设30%。公共教学楼二:三层排架搭设结束,平台模板完成,梁钢筋绑扎结束。公共教学楼三:二层排架搭设完成,模板完成50%

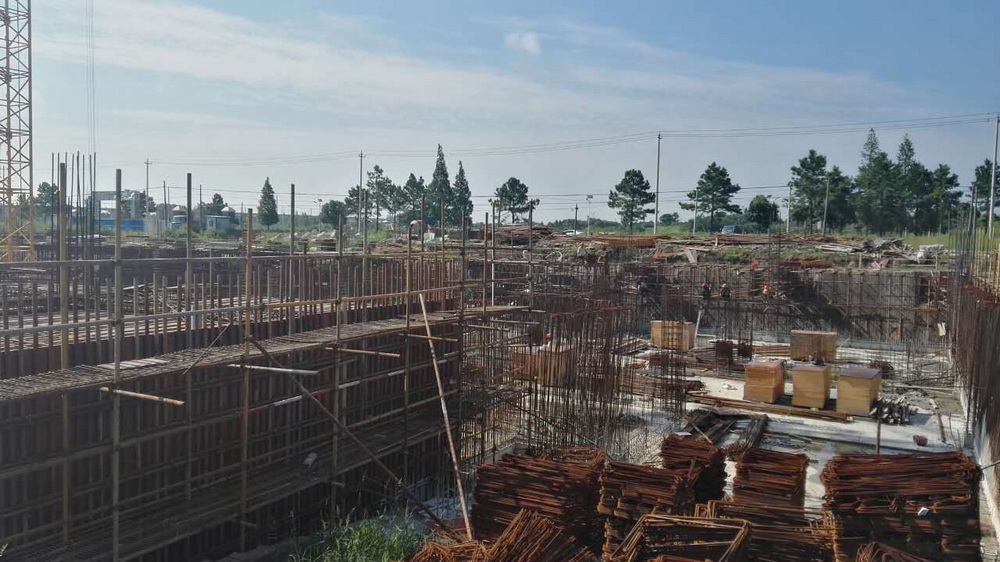

6. 行政楼:1-13/A-H`J轴间)底板砼浇筑结束,地下室排架完成30%



7. 大学生活动中心:一层平台模板结束,平台钢筋绑扎完成。

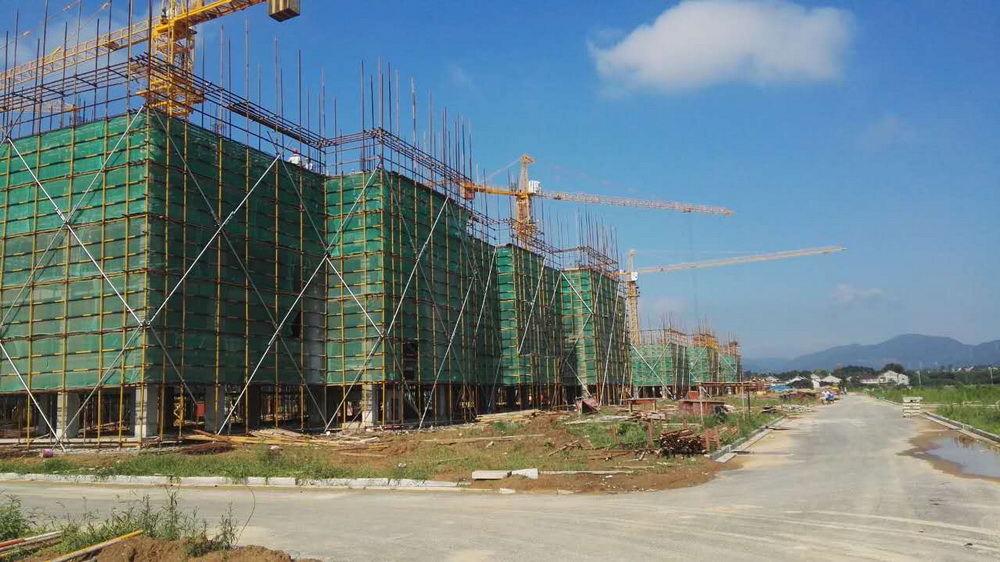

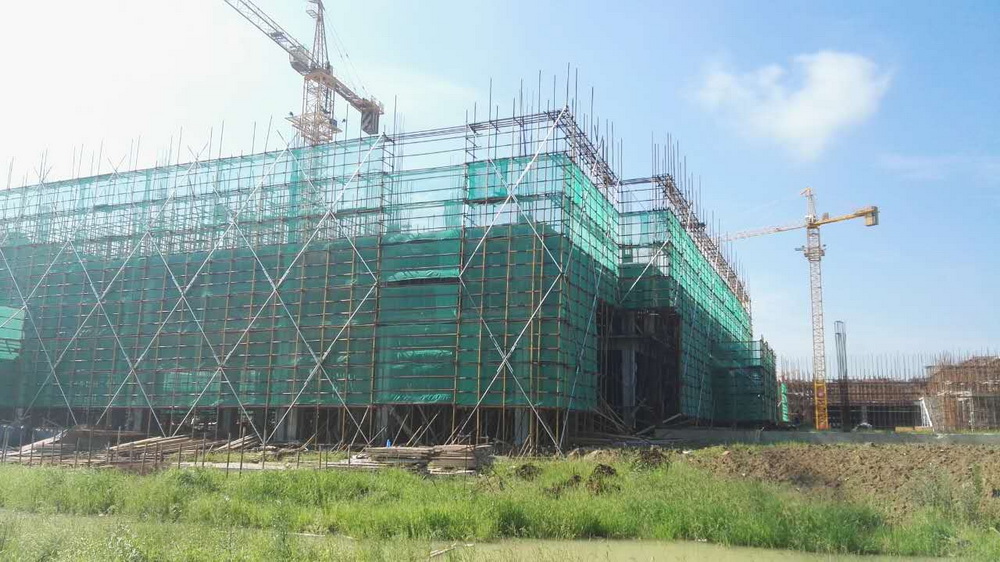

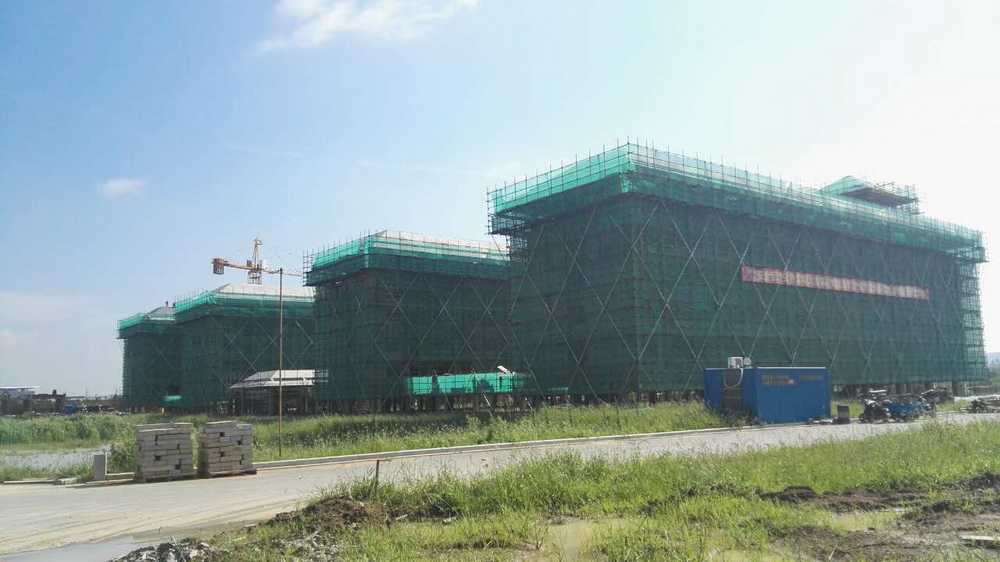

8. 艺术中心:一层砼浇筑完成,二层排架搭设70%

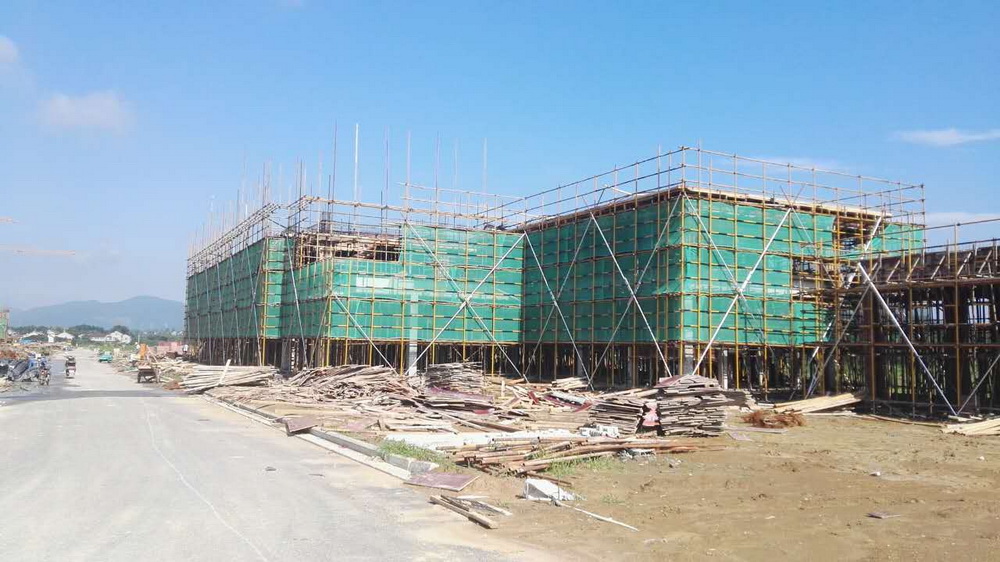

9. 后勤附属用房一:三层砼浇筑完成。



10. 后勤附属用房二:一层排架搭设完成,柱钢筋绑扎完成,平台模板完成80%

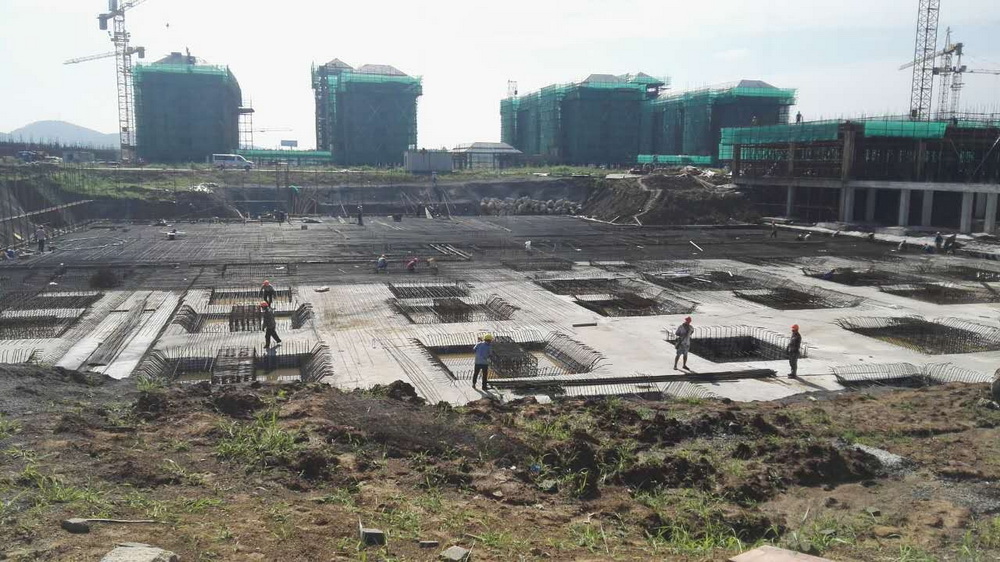

11. 一食堂:承台钢筋绑扎至50%,桩基验收完成。



12. 留学生公寓:砖胎膜完成,防水完成80%,保护层完成50%



13. 青年教师周转公寓:一层排架搭设,柱钢筋绑扎完成、平台模板完成50%

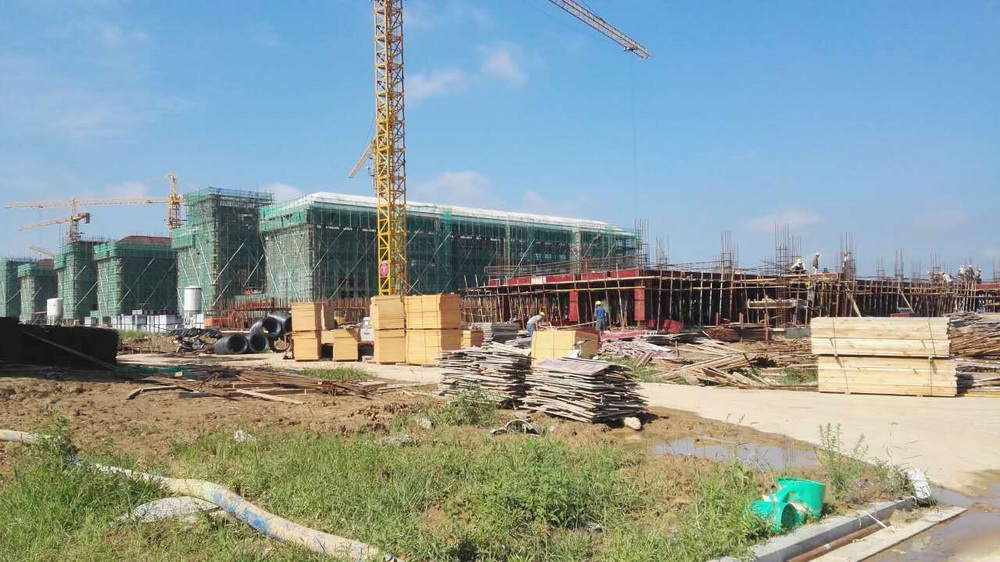

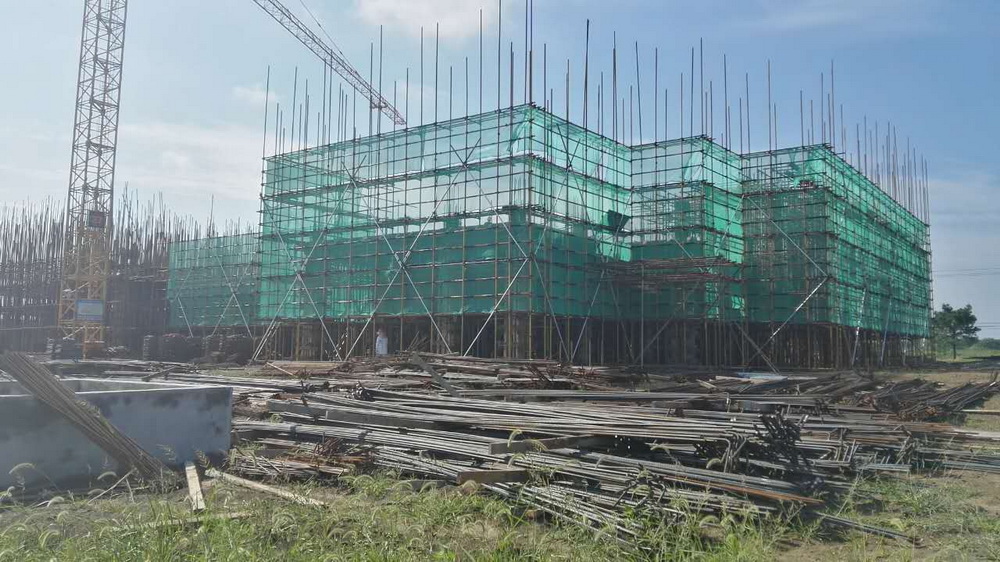

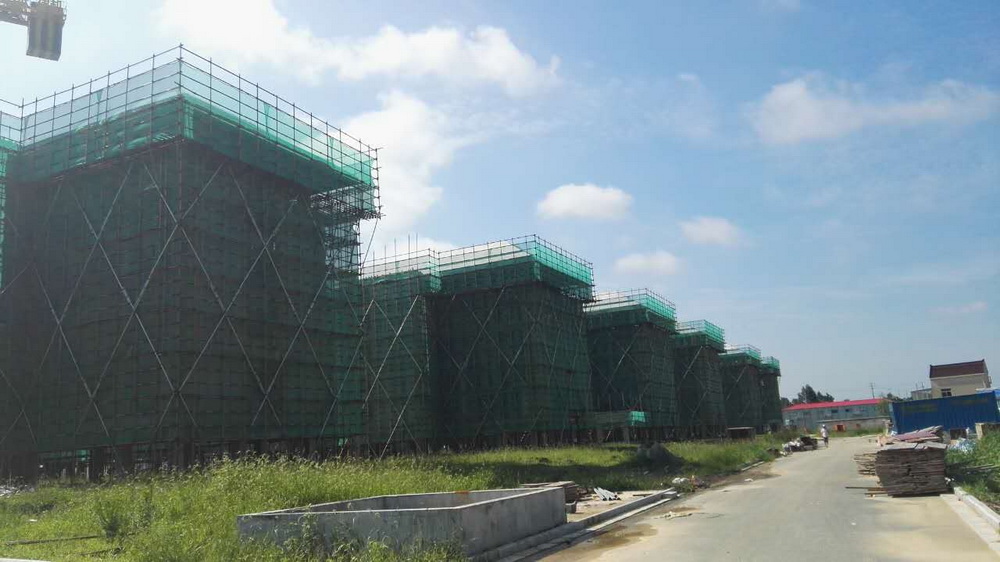

14. 1#学生宿舍内外墙砌体完成80%,二次结构完成50%2#宿舍组团2-1屋脊砼浇筑完成,2-2四层排架搭设完成,3#宿舍组团3-13-2四层砼浇筑完成,3-33-4三层排架搭设完成,柱钢筋绑扎完成,平台钢筋完成,4#宿舍组团4-14-2内外墙砌体完成60%4-34-4一层排架搭设50%5-7#组团内外墙砌体完成90%,二层结构完成50%













15. 外购土方0.8万方,用于各栋室内土方回填。

(四)本周工作计划

1. 理科楼一:二层排架搭设结束,柱钢筋绑扎结束,平台模板完成90%

2. 理科楼二:二层排架搭设完成,平台模板完成30%

3. 图文信息中心:一层砼浇筑完成,二层排架搭设70%,平台模板完成40%

4. 文科楼一:三层排架搭设完成,砼浇筑完成。

5. 文科楼二:二层排架搭设完成,模板完成,钢筋绑扎完成。

6. 公共教学楼一:四层排架搭设完成,模板完成50%,柱钢筋绑扎完成。

7. 公共教学楼二:三层排架搭设完成,平台模板完成。

8. 公共教学楼三:平台模板完成,柱钢筋绑扎结束。

9. 行政楼:地下室排架搭设80%,柱钢筋绑扎完成,人防门安装结束。

10. 大学生活动中心:平台钢筋完成。

11. 艺术中心:二层排架搭设完成,柱钢筋绑扎完成。

12. 后勤附属用房一:三层排架搭设完成。

13. 后勤附属用房二:一层平台模板完成80%,柱钢筋绑扎完成。

14. 一食堂:承台钢筋绑扎完成80%,桩基验收结束。

15. 二食堂:屋面砼浇筑完成。

16. 留学生公寓:垫层完成,防水完成,保护层完成,承台钢筋完成50%

17. 青年教师周转公寓:一层平台模板完成80%,柱钢筋绑扎完成。

18. 学生宿舍组团:1#学生宿舍组团内外墙砌体完成80%,二次结构完成55%2#学生宿舍组团2-2四层排架搭设完成,平台模板完成,钢筋绑扎完成50%3#学生宿舍组团3-13-2四层排架搭设结束,平台模板完成,平台钢筋完成70%3-3三层排架结束,模板结束,平台钢筋完成90%4#学生宿舍组团4-14-2内外墙砌体完成65%4-3一层排架搭设结束,4-4一层浇筑完成,5-7学生宿舍组团内外墙砌体完成95%,二次结构完成55%

19. 外购土方0.8万方,用于室内土方回填。

二、体育馆标段

(一)现场人员

管理人员10人 、瓦工班组14

木工15人 、钢筋工18人、板房安装0人、电焊工3

水电工5人、挖机司机5人、推土机司机2

压路机司机1人、农用车司机6

合计:78

(二)上周完成情况

1. 完成看台土方开挖工作,垫层浇筑完成;

2. 钢筋进场检测,完成承台钢筋绑扎;

3. 体育馆东北侧剩余10米宽土方回填,已完成;

4. 准备河道改道,因政府河道施工单位要求全部土方取出后才能排水,现河道挖通还有三天工作量;

5. 本周二关于体育馆内篮球场专题会已完成,各方正在签字;

6. 桩机进场组装检测,准备打桩,桩机检测已联系省检。

(三)本周工作计划

1. 完成看台承台浇筑,开始地梁模板支设,钢筋绑扎准备砼浇筑;

2. 政府河道挖通,开始修围堰,排水,清淤;

3. 体育馆河道内回填方案及报价;

4. 体育馆剩余5%土方回填(除河道内);

5. 开始小品定位放线,准备开挖;

6. 桩基检测,方案申报后开始试桩。

三、室外景观绿化工程

(一)现场人员

管理人员8人 、绿化专业8

合计:16

(二)上周完成情况

1. 图纸与清单量进行复核,现场进行勘察,发现的问题已申报;

2. 施工组织设计有关材料已申报;

3. 浦口,小行校区移植苗木现场工程量已进行确认,具体工程量已上报业主。

(三)本周工作计划

1. 对开工报告中所需有关资料继续进行申报;

2. 继续对特殊材料市场进行情况摸底;

3. 跟踪落实浦口,小行校区移植苗木挂牌工作。
