溧水校区建设简报(2017年第27期)
发布时间: 2017-07-20 浏览次数: 638

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组222

木工班组425人 、水电班组97人、土方班组28

钢筋班组260人、架子工90直属队77

砼工45人、幕墙16

合计:1335

(二)大型机械设备在场情况

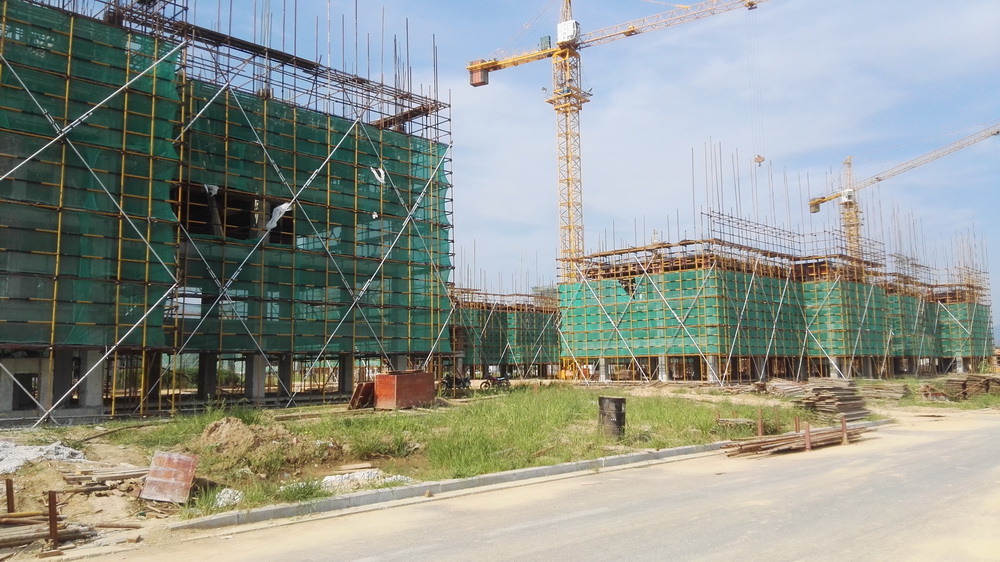

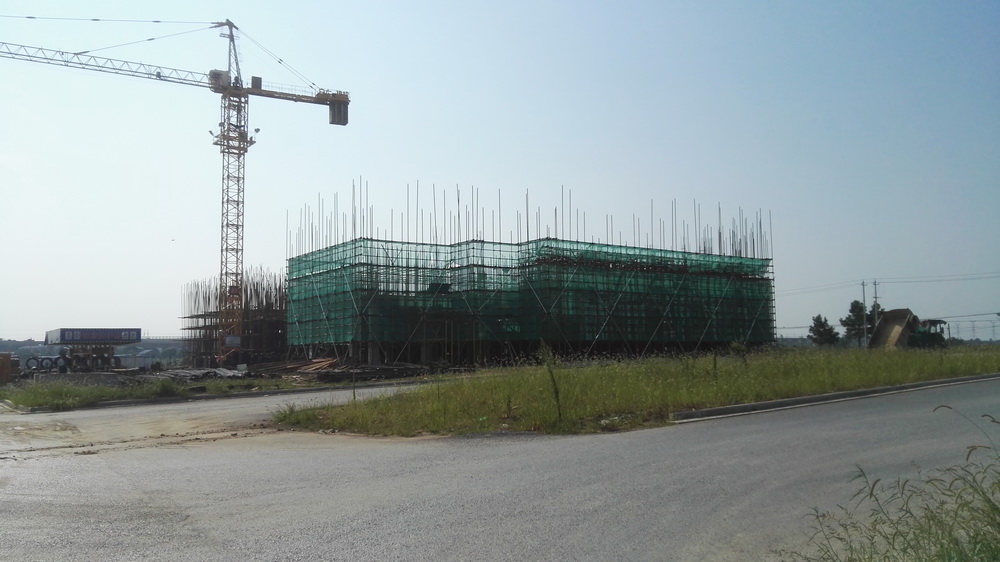

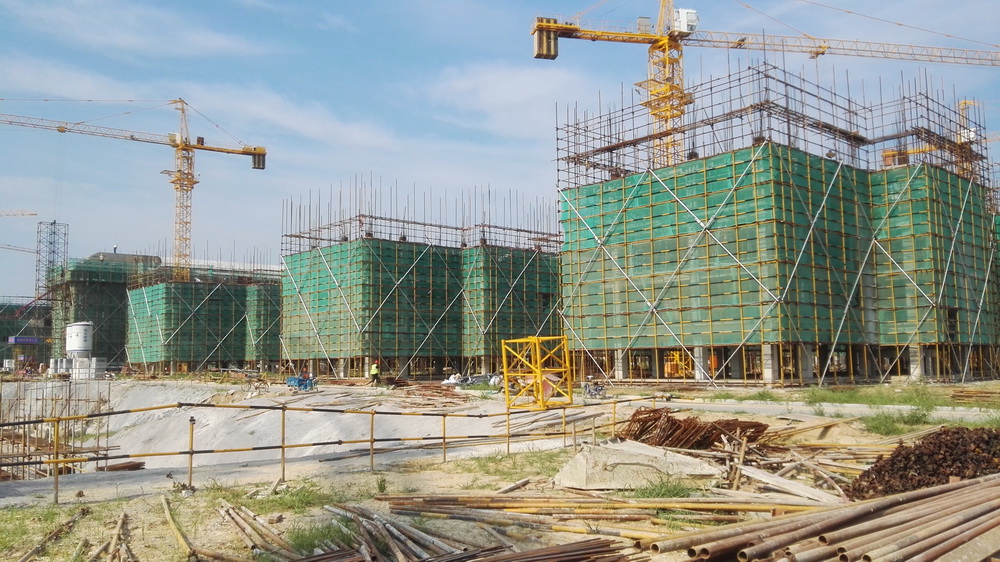

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机3台、土方运输车3台。

(三)上周完成情况

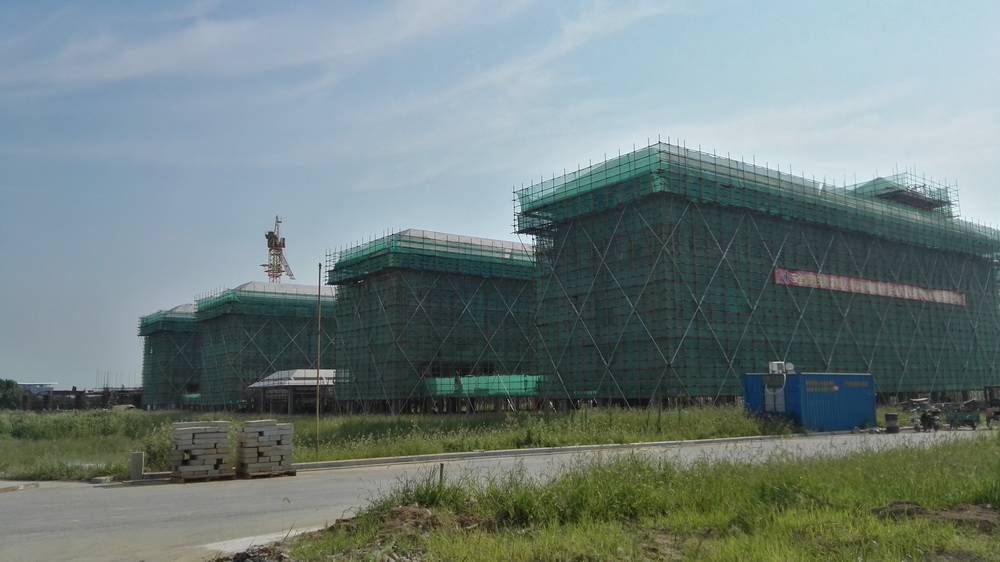

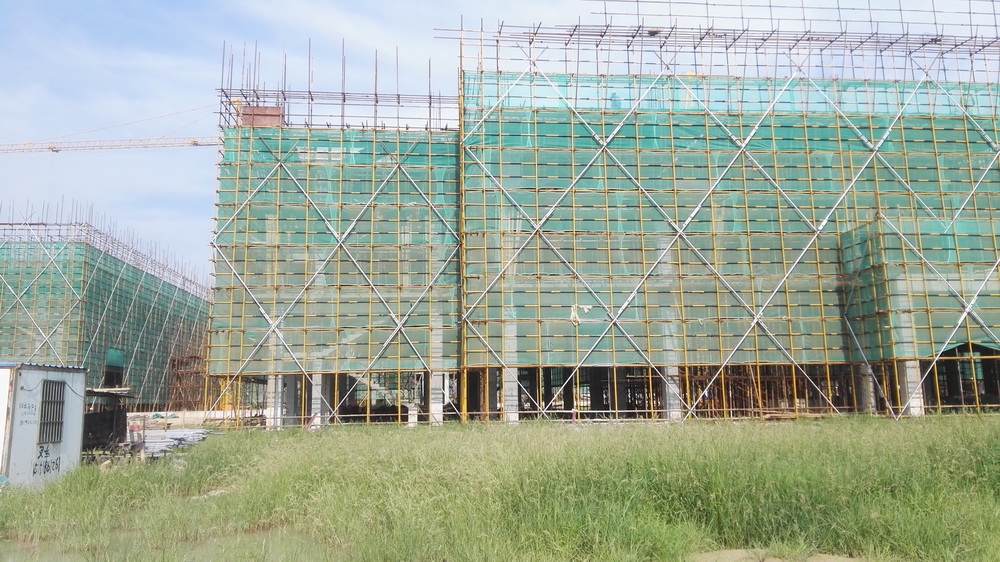

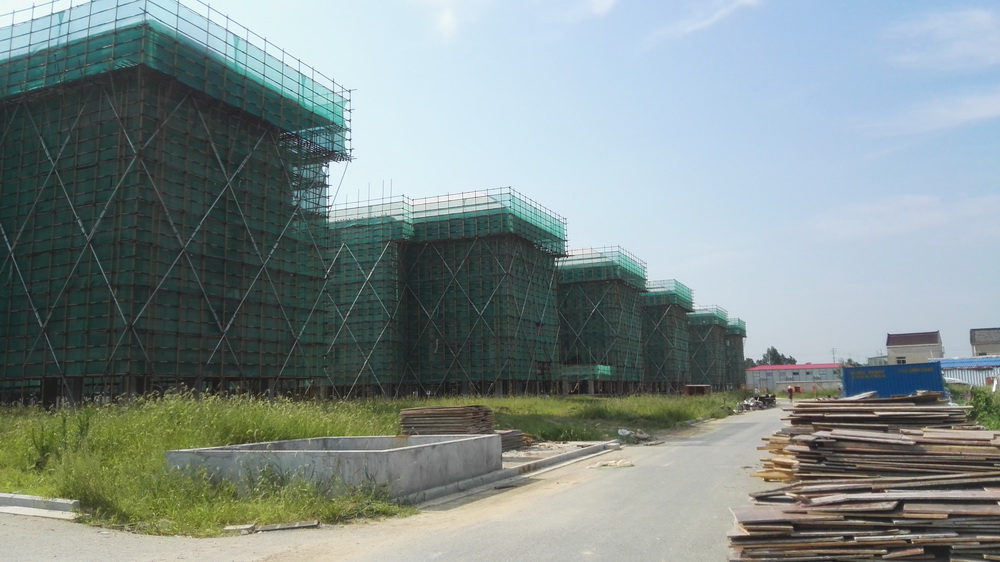

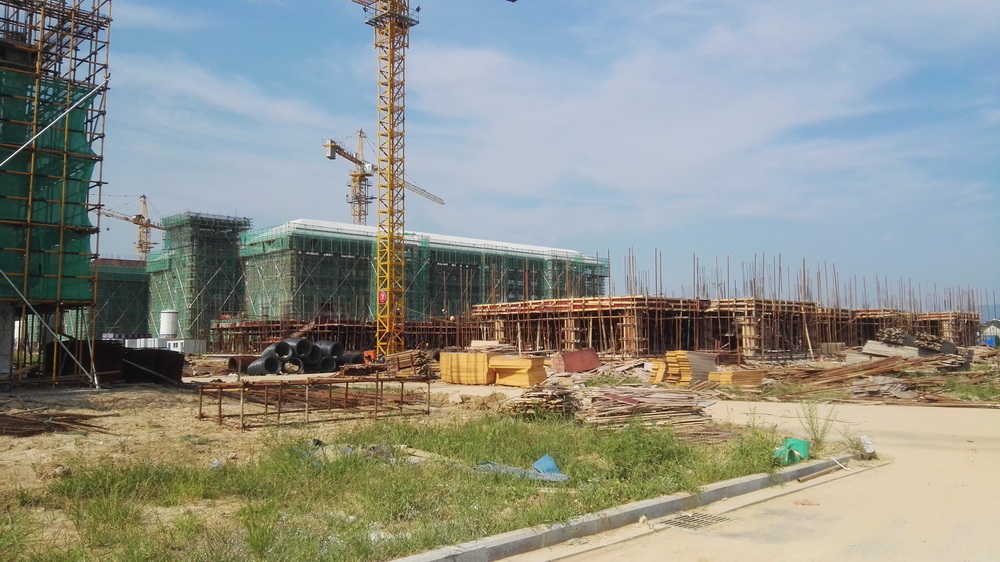

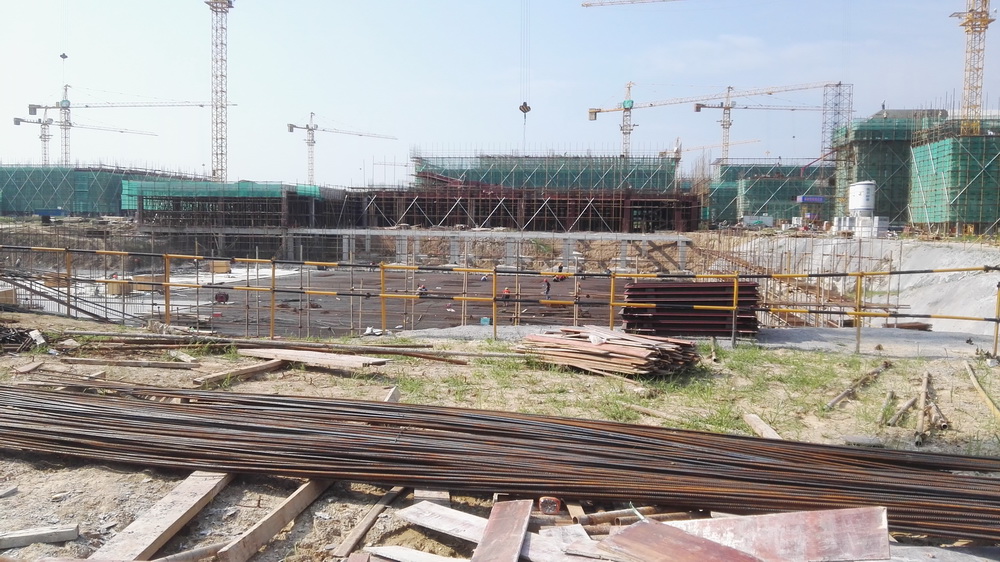

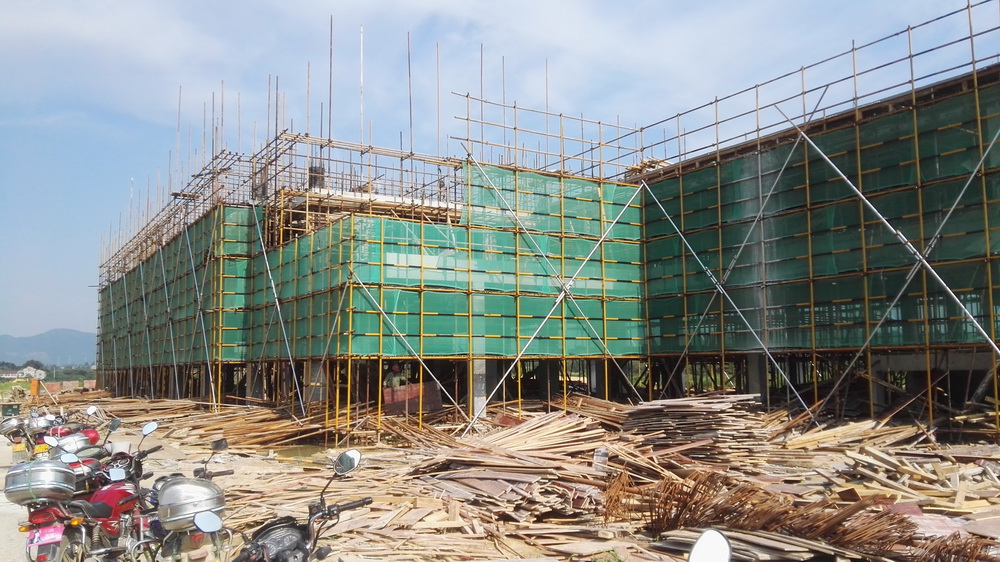

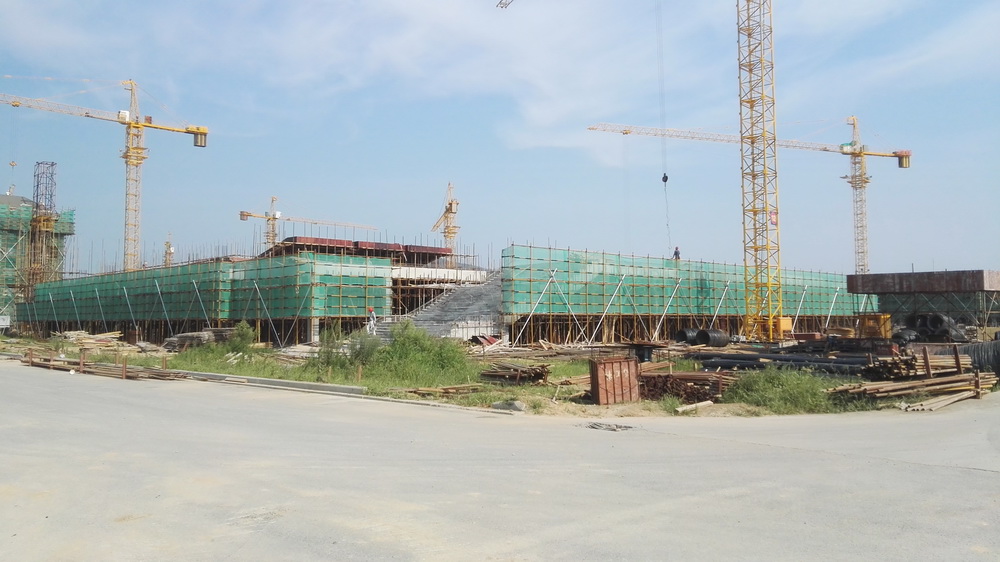

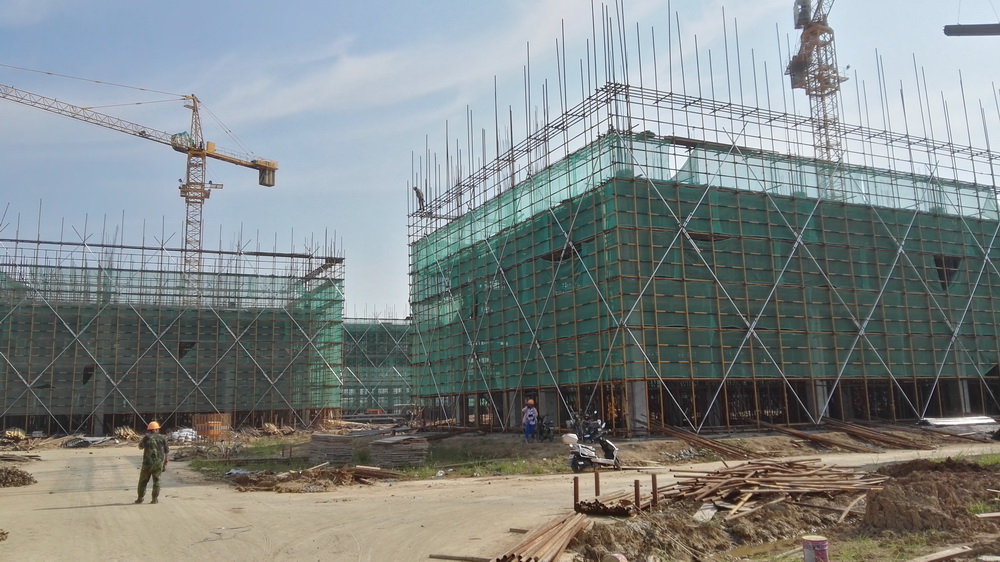

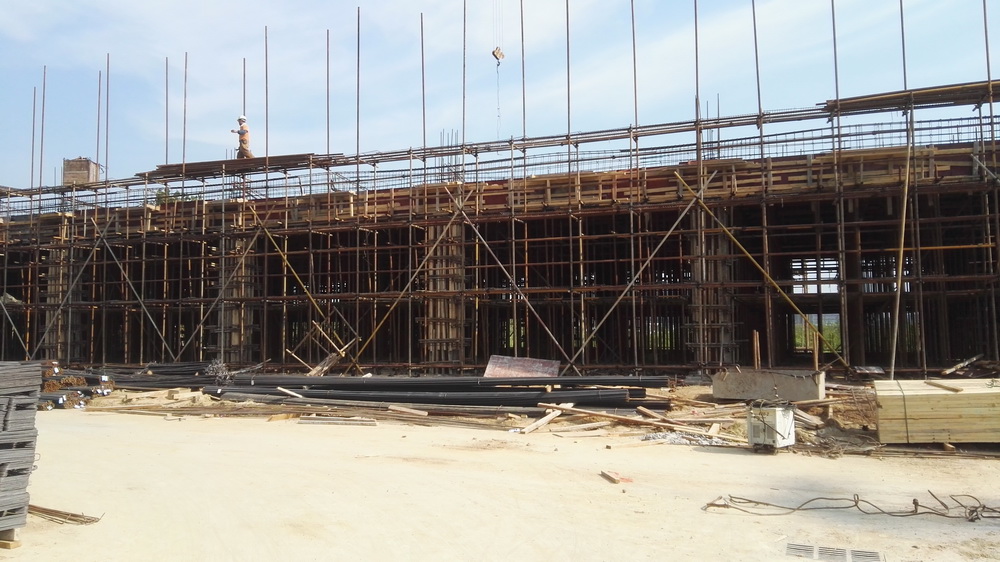

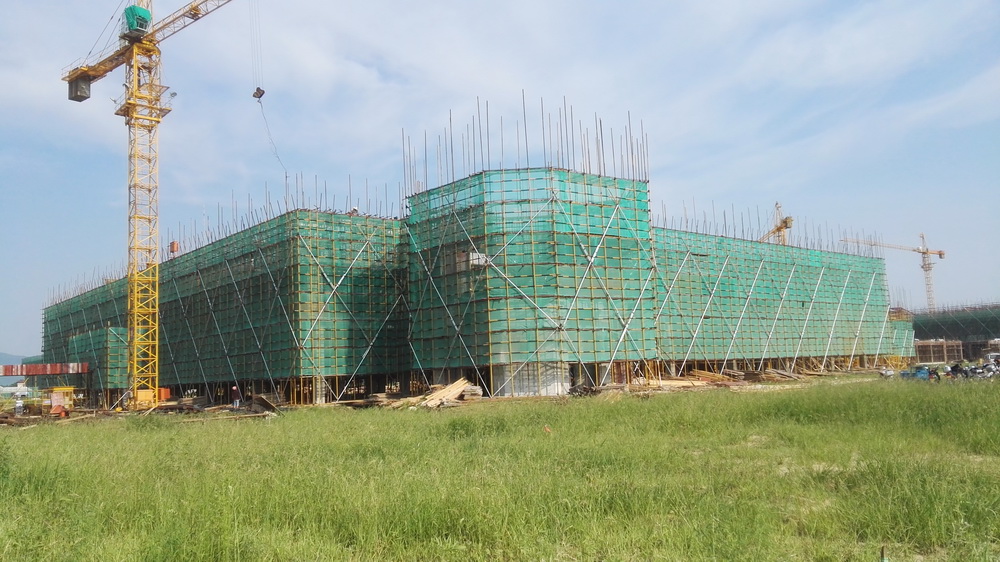

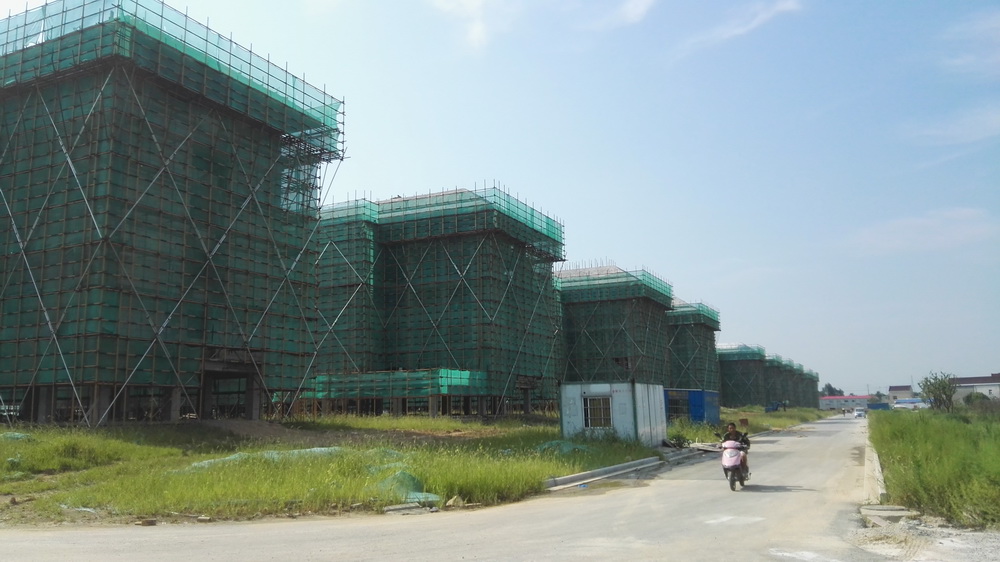

1. 理科楼一:二层排架搭设结束,柱钢筋绑扎结束,平台模板完成90%。理科楼二:二层排架搭设完成,平台模板完成30%



2. 图文信息中心:一层砼浇筑完成,二层排架搭设完成70%,平台模板完成40%



3. 文科楼一:三层排架搭设结束,砼浇筑完成。

4. 文科楼二:二层排架搭设完成,模板结束,平台钢筋绑扎完成。



5. 公共教学楼一:四层排架搭设结束,模板完成50%,柱钢筋绑扎完成。公共教学楼二:三层排架搭设结束,平台模板完成。公共教学楼三:平台模板完成,柱钢筋绑扎结束。

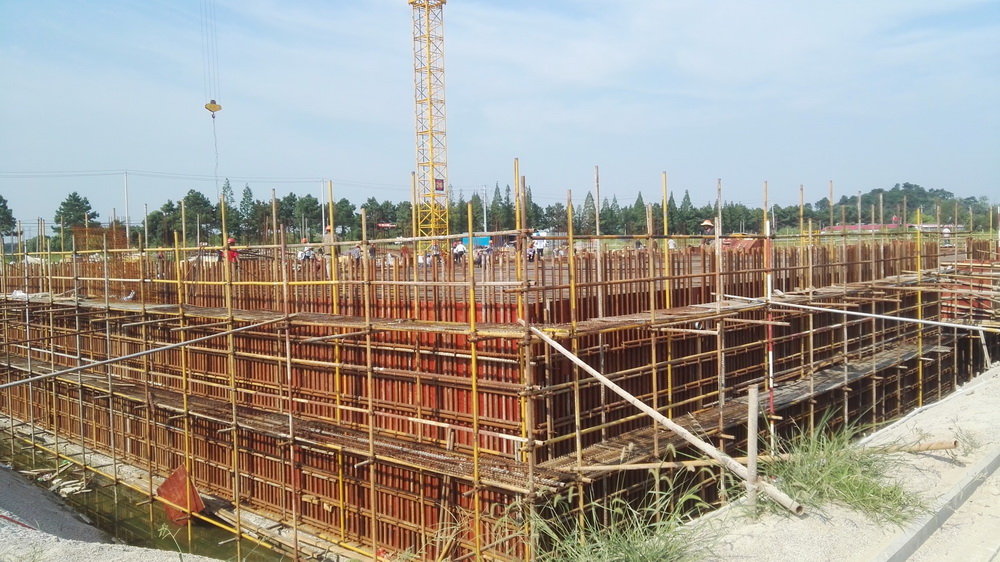

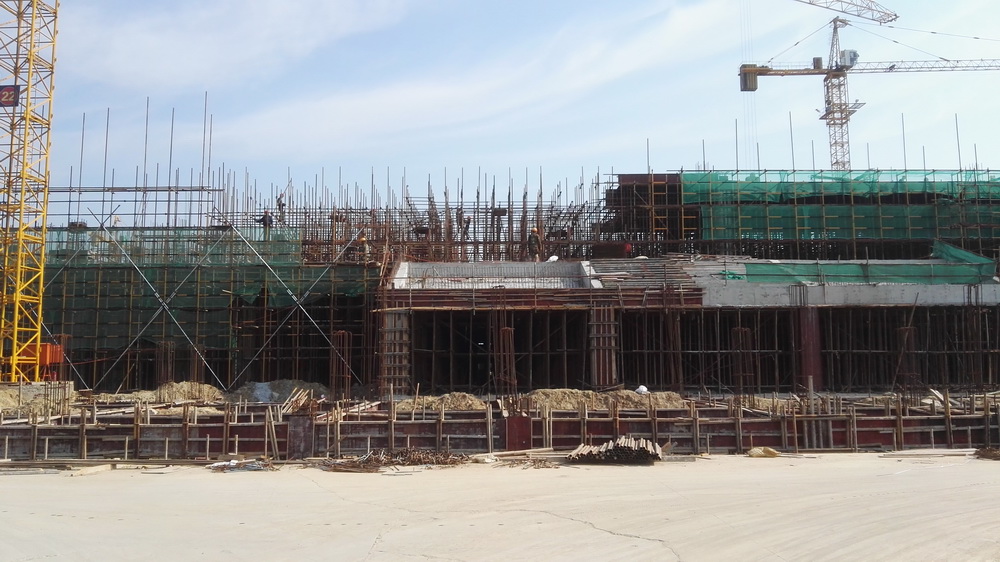

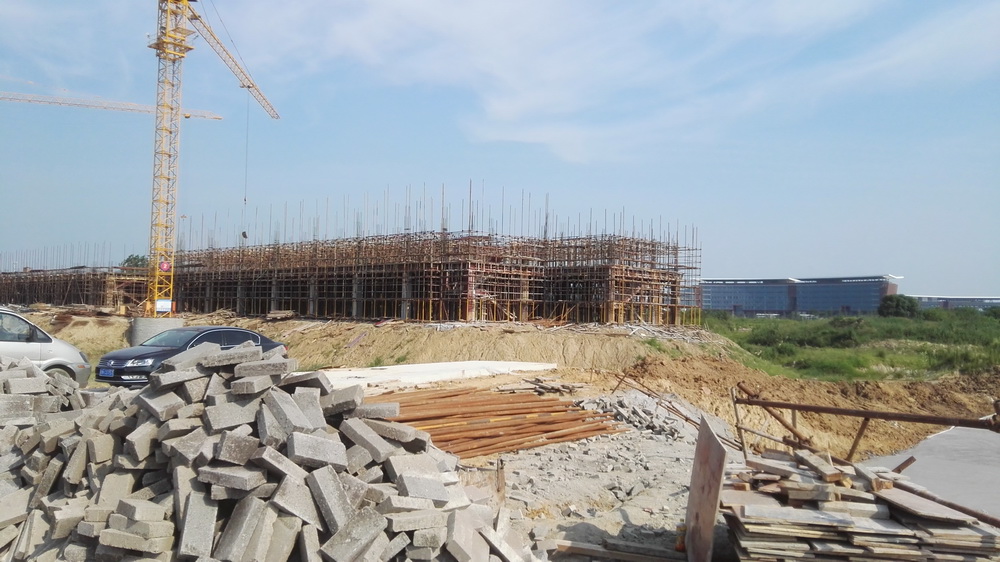

6. 行政楼:地下室排架完成80%,柱钢筋绑扎完成,人防门安装结束。



7. 大学生活动中心:平台钢筋绑扎完成。



8. 艺术中心:二层排架搭设完成,柱钢筋绑扎完成。



9. 后勤附属用房一:三层排架搭设完成。



10. 后勤附属用房二:一层平台模板完成80%,柱钢筋绑扎完成。



11. 一食堂:承台钢筋绑扎至80%,桩基验收完成。



12. 留学生公寓:垫层结束,防水完成,保护层完成,承台钢筋完成50%



13. 青年教师周转公寓:一层平台模板完成,平台钢筋绑扎完成,砼浇筑完成。

14. 1#学生宿舍内外墙砌体完成80%,二次结构完成55%2#宿舍组团2-2四层排架搭设完成,平台模板完成,平台钢筋完成70%3#宿舍组团3-3三层排架搭设完成,柱钢筋绑扎完成,平台钢筋完成90%4#宿舍组团4-14-2内外墙砌体完成65%4-3一层排架搭设结束,4-4一层砼浇筑完成,5-7#组团内外墙砌体完成95%,二层结构完成55%













15. 外购土方0.8万方,用于各栋室内土方回填。

(四)本周工作计划

1. 理科楼一:二层排架搭设结束,平台模板完成,平台钢筋绑扎结束,砼完成80%

2. 理科楼二:三层排架搭设完成,四层平台模板完成,平台钢筋完成70%

3. 图文信息中心:二层排架搭设完成,三层平台模板完成50%,柱钢筋绑扎完成。

4. 文科楼一:四层排架搭设完成,五层模板完成,平台钢筋完成50%

5. 文科楼二:二层砼浇筑完成,三层排架搭设完成80%,平台模板完成50%

6. 公共教学楼一:四层排架搭设完成,五层模板完成,平台钢筋绑扎完成70%,砼完成50%

7. 公共教学楼二:四层排架搭设完成,屋面模板完成30%

8. 公共教学楼三:二层排架搭设完成,屋面模板完成。

9. 行政楼:地下室排架搭设完成,平台模板,外墙模板完成70%,平台钢筋完成60%,顶板砼浇筑50%

10. 大学生活动中心:一层砼浇筑完成。

11. 艺术中心:二层平台模板完成70%

12. 后勤附属用房一:三层平台钢筋绑扎完成,砼浇筑完成。

13. 后勤附属用房二:一层浇筑完成,二层排架搭设70%

14. 一食堂:承台钢筋绑扎完成,底板砼完成70%

15. 二食堂:砌筑基础墙。

16. 留学生公寓:底板钢筋完成80%,底板砼浇筑完成50%

17. 青年教师周转公寓:二层排架搭设完成,三层平台模板完成,平台钢筋完成80%

18. 学生宿舍组团:1#学生宿舍组团内外墙砌体完成90%,二次结构完成60%2#学生宿舍组团2-2四层浇筑完成,3#学生宿舍组团3-13-2四层浇筑完成,3-3三层浇筑完成。4#学生宿舍组团4-3一层排架搭设结束,4-4二层排架搭设完成,平台模板完成,平台钢筋完成70%5-7学生宿舍组团内外墙砌体完成95%,二次结构完成60%

19. 外购土方0.8万方,用于室内土方回填。

二、体育馆标段

(一)现场人员

管理人员14人 、瓦工班组20

木工18人 、钢筋工25人、板房安装0人、电焊工3

水电工5人、挖机司机2人、推土机司机1

压路机司机1人、农用车司机6

合计:95

(二)上周完成情况

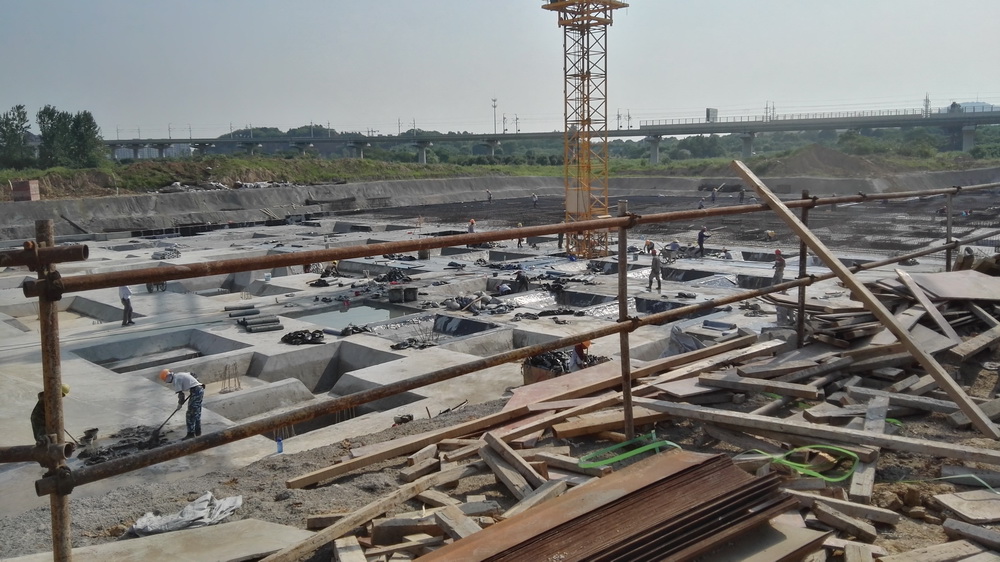

1. 完成看台承台浇筑,开始地梁模板安装,钢筋绑扎,准备砼浇筑。

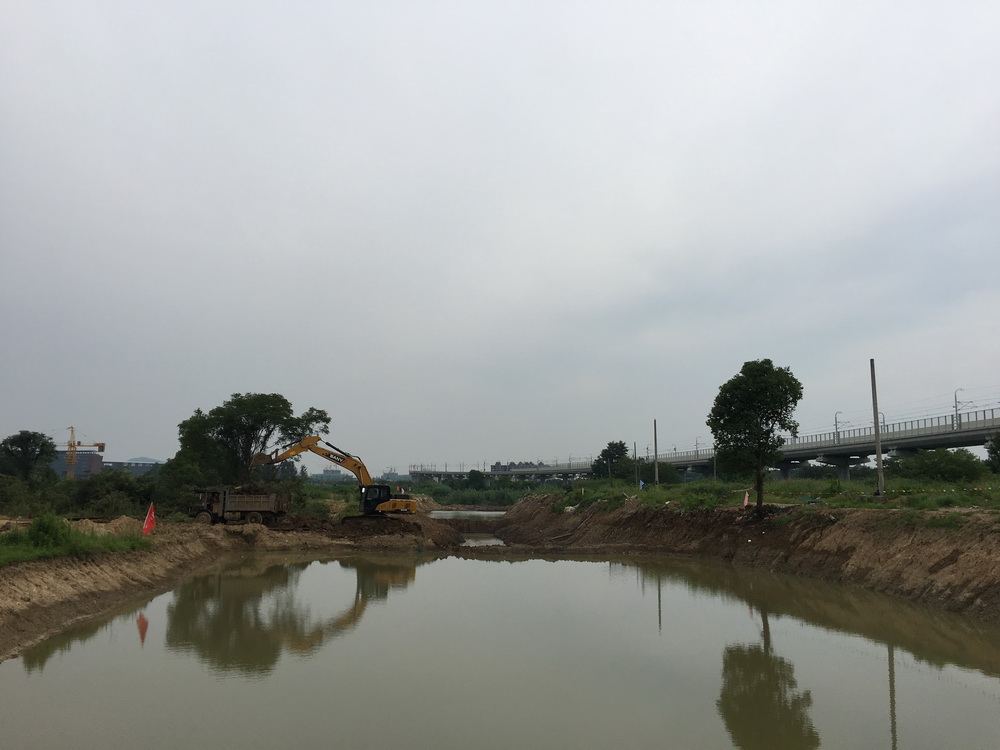

2. 政府河道挖通,开始修围堰,排水、清淤。

3. 完成体育馆回填方案上报。

4. 体育馆剩余5%土方回填(除河道内)。

5. 完成小品定位放线。

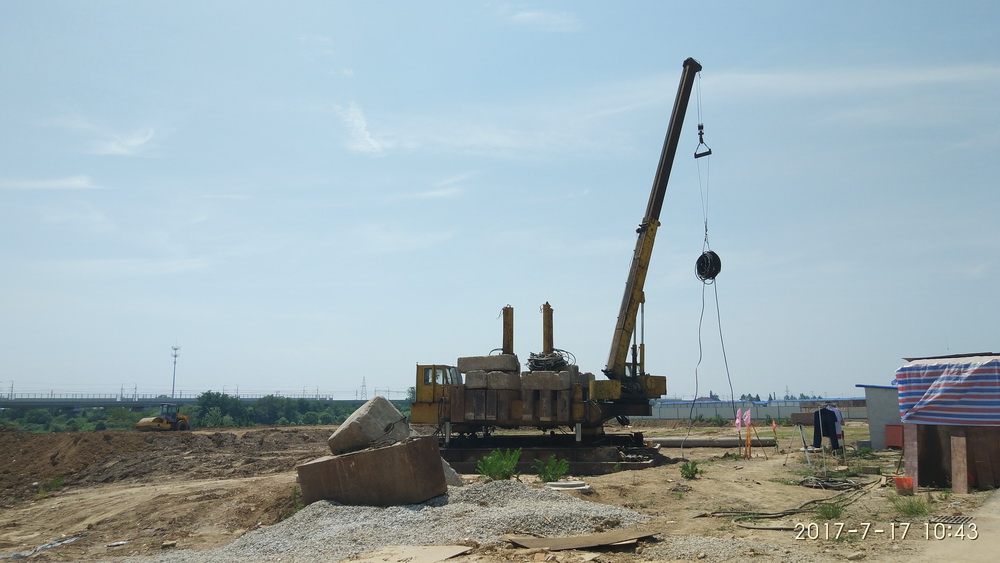

6. 桩机检测已完成。

(三)本周工作计划

1.河道清淤,方案确认后开始回填。

2.试桩位置确定后开始试桩与工程桩施工。

3.看台处地梁施工完成50%

4.准备小品基础开挖。

三、室外景观绿化工程

(一)现场人员

管理人员8人 、绿化专业0

合计:8

(二)上周完成情况

1. 完成质量、安全生产体系报审表的申报。

(三)本周工作计划

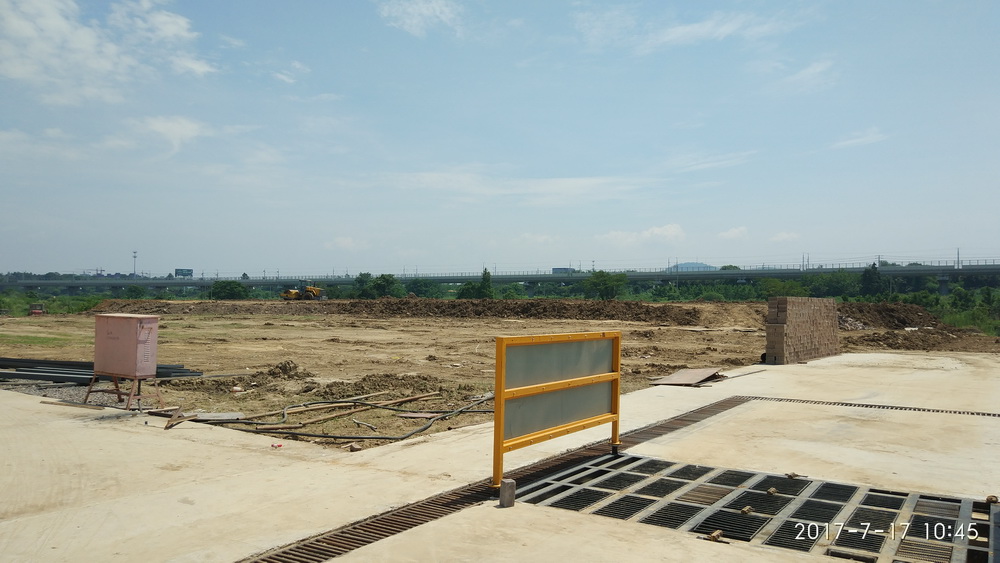

1. 1#2#滚水坝、溢流堰定位、测量原地面标高。

2. 西北角河道上口放样。

3. 西北角河道破土动工。

4. 确定砼材料供应商。

5. 钢筋、水泥产品采购。
