一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组222人
木工班组425人 、水电班组97人、土方班组28人
钢筋班组260人、架子工90人、直属队77人
砼工45人、幕墙16人
合计:1335人
(二)大型机械设备在场情况

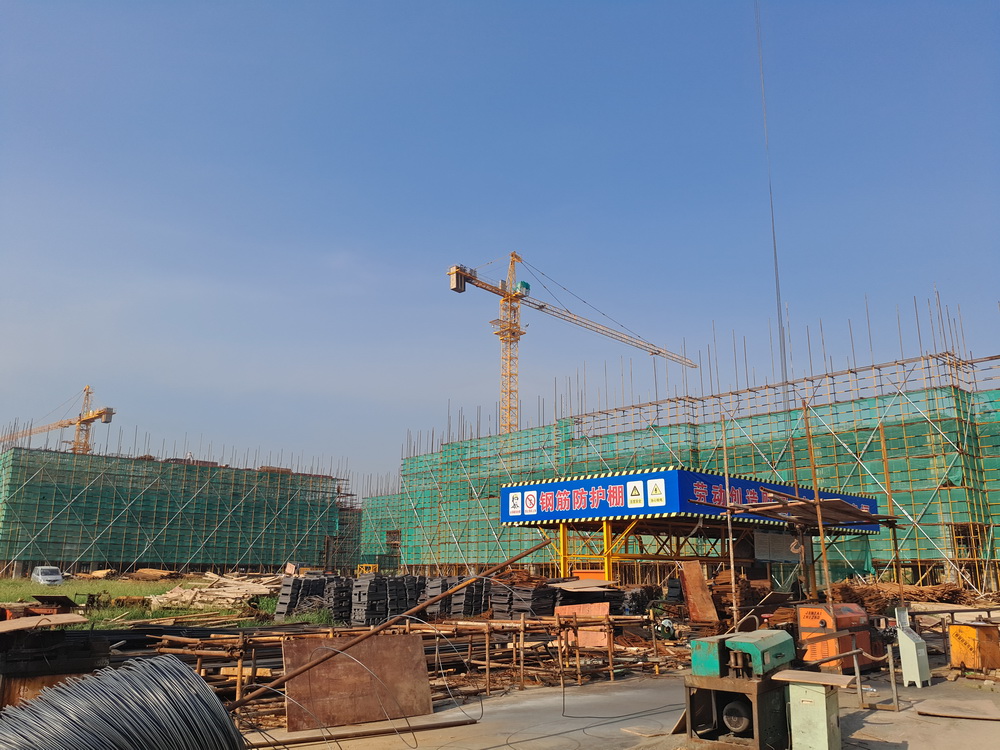

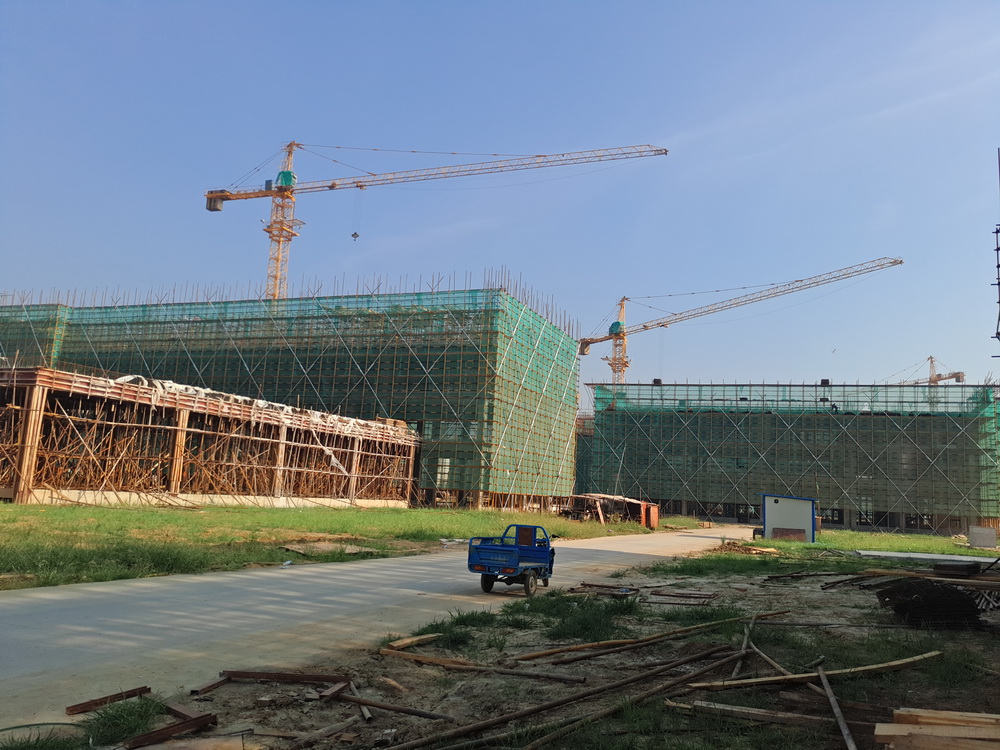

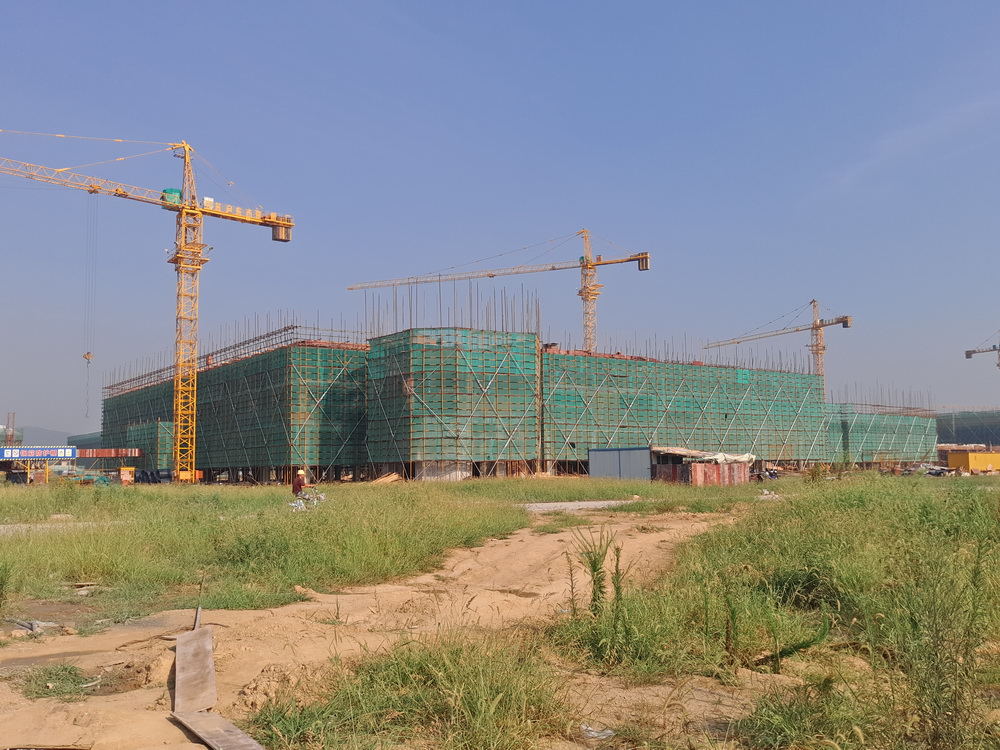

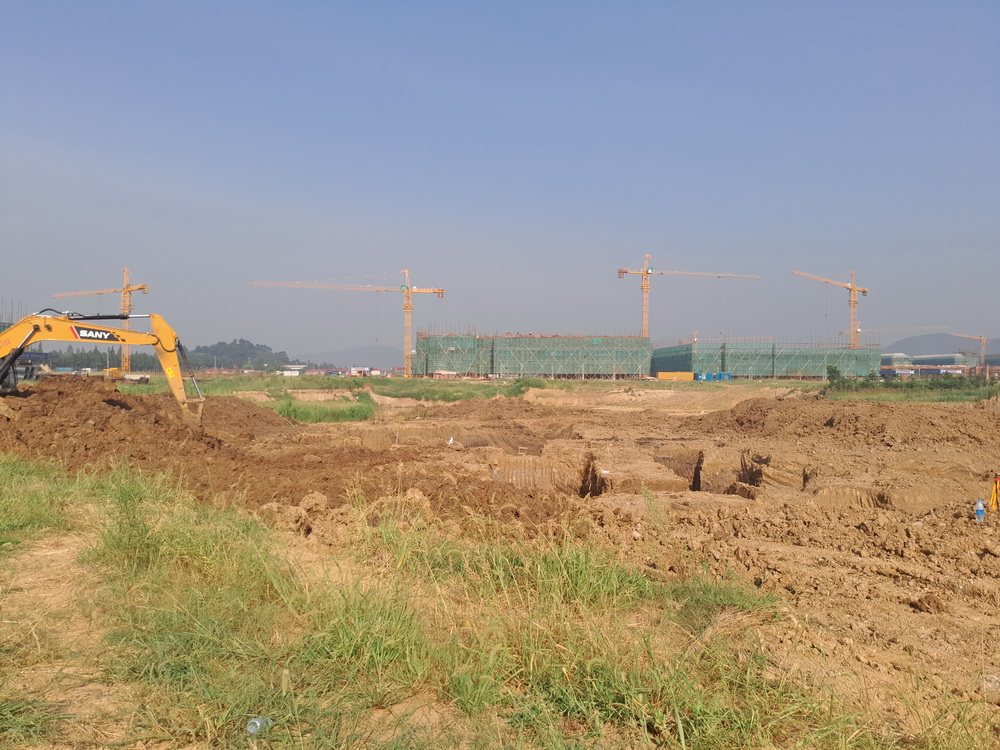

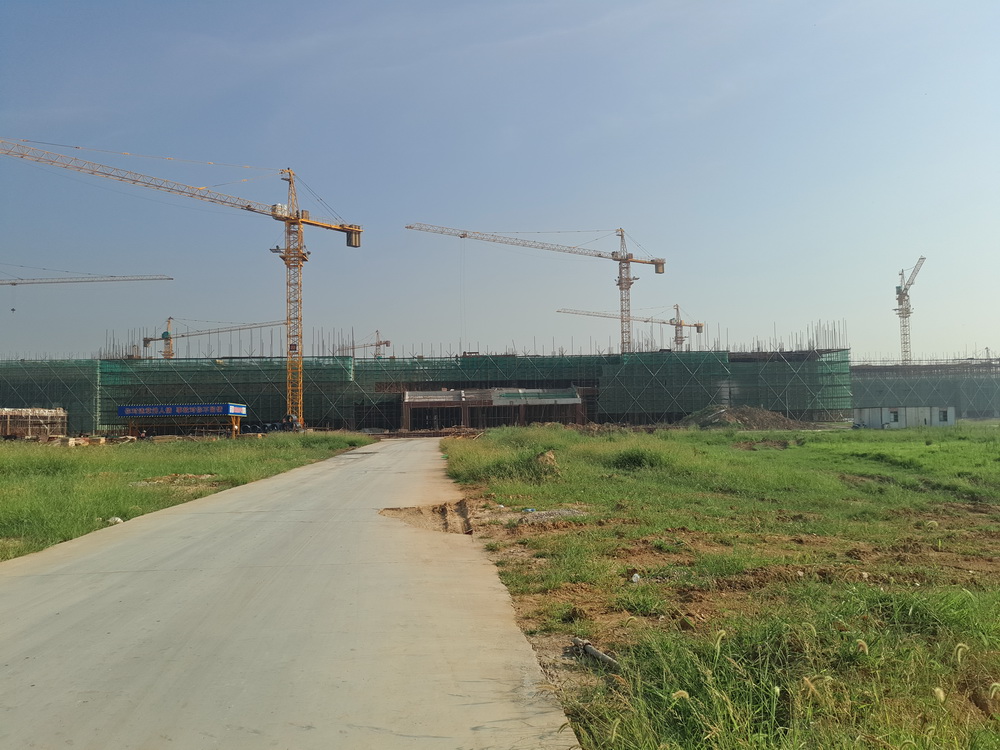

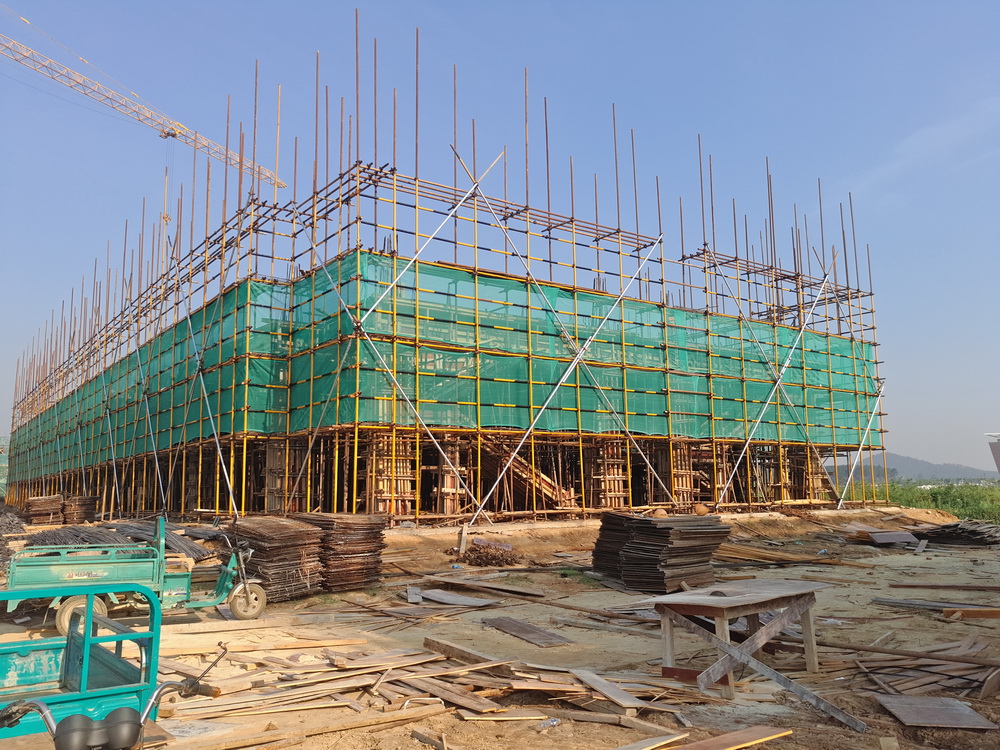

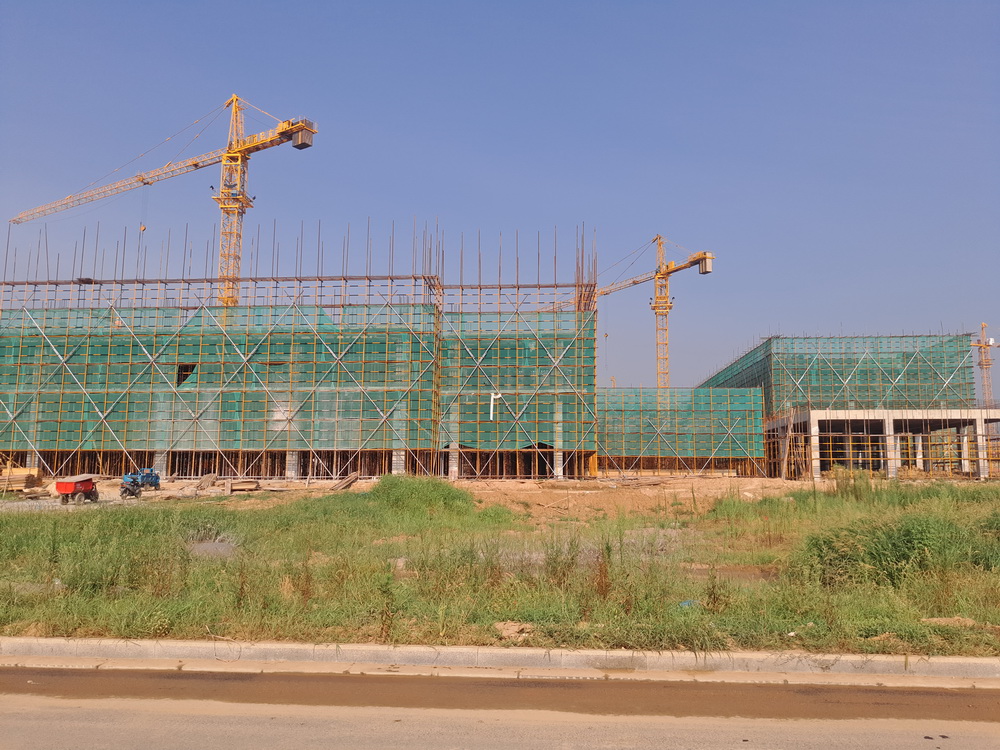

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机2台、土方运输车2台。
(三)上周完成情况

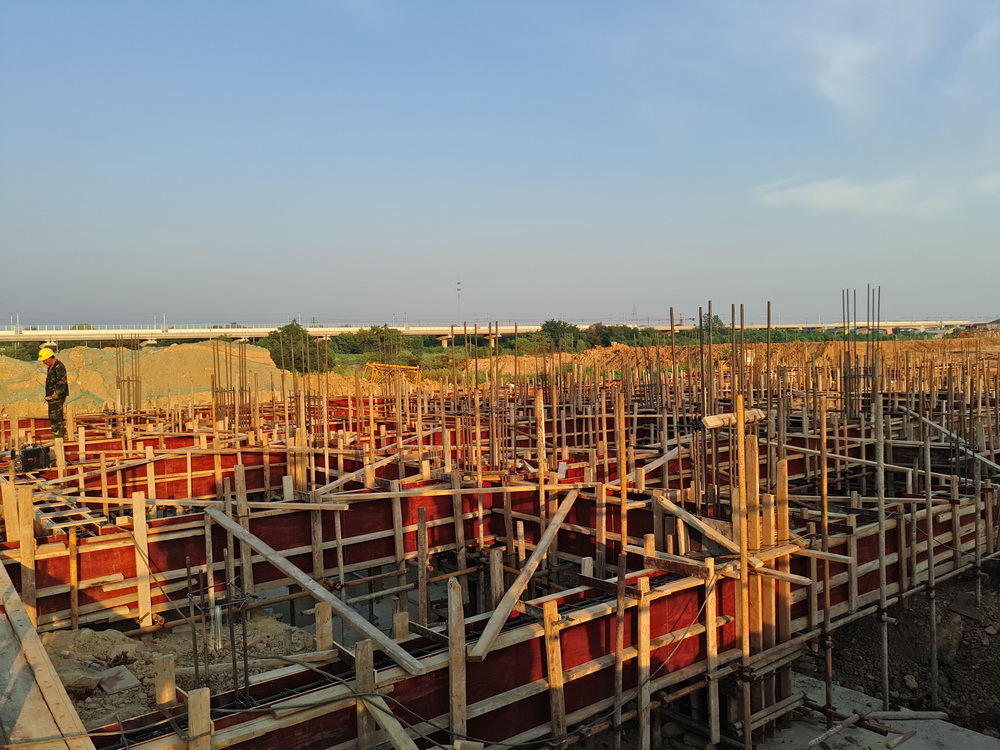

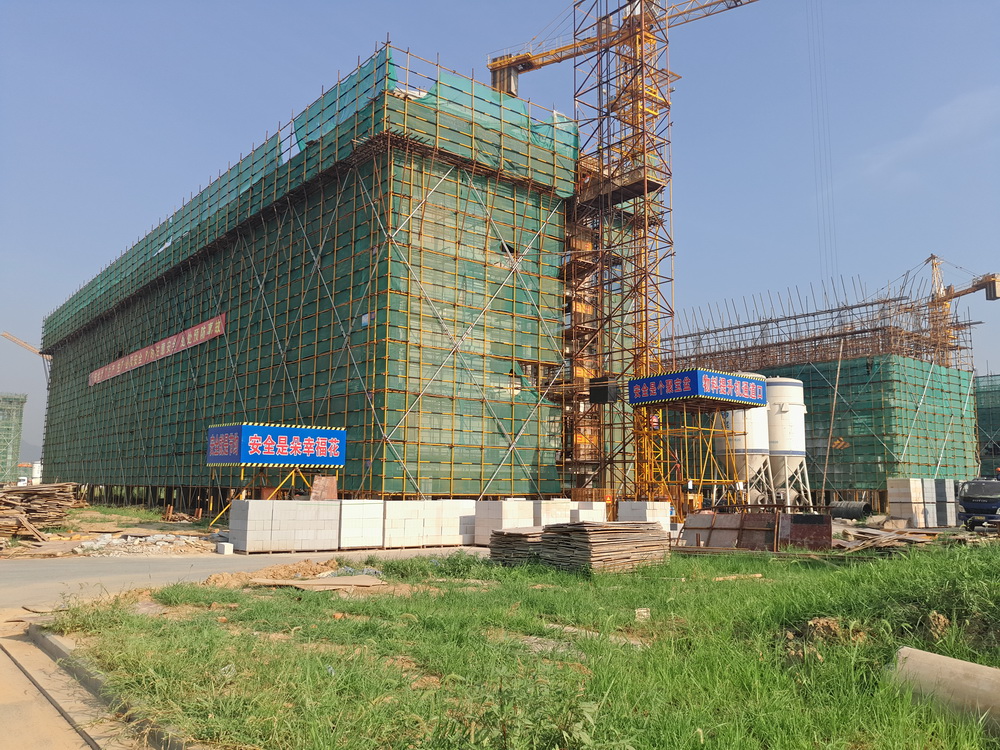

1. 理科楼一:二层排架搭设结束,三层模板完成,钢筋绑扎结束,砼浇筑完成80%。理科楼二:四层模板完成,钢筋绑扎完成70%。

2. 图文信息中心:二层排架搭设完成,三层平台排架搭设完成80%,平台模板完成50%。
3. 文科楼一:三层排架搭设结束,四层模板完成,平台钢筋绑扎70%。
4. 文科楼二:二层砼浇筑结束,三层排架搭设完成80%,模板完成50%。
5. 公共教学楼一:四层排架搭设结束,5层模板完成,平台钢筋绑扎完成70%,砼完成50%。公共教学楼二:四层排架搭设结束,平台模板完成30%。公共教学楼三:二层排架完成,屋面模板结束。

6. 行政楼:地下室排架结束,平台模板完成70%,平台钢筋绑扎60%,顶板砼浇筑完成50%。
7. 大学生活动中心:一层砼浇筑结束。
8. 艺术中心:二层平台模板完成70%。
9. 后勤附属用房一:三层平台钢筋绑扎结束、砼浇筑结束。
10. 后勤附属用房二:一层砼浇筑结束,二层排架搭设完成70%。

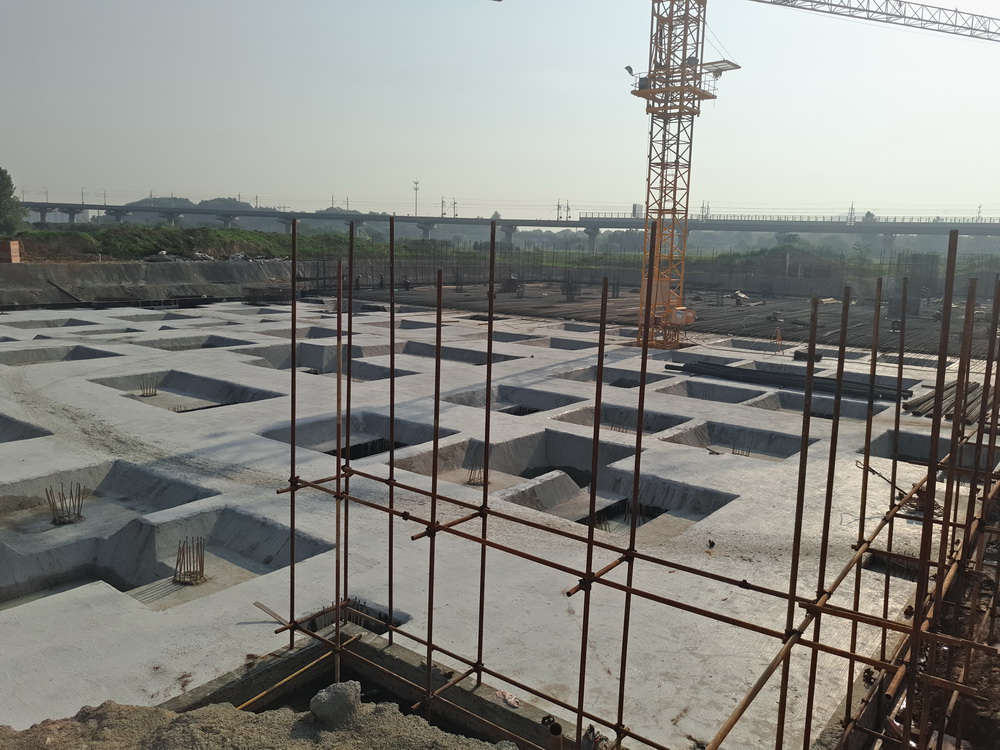

11. 一食堂:承台钢筋绑扎完成,底板砼浇筑完成70%。
12. 留学生公寓:承台钢筋底板钢筋完成80%,底板砼浇筑完成50%。
13. 青年教师周转公寓:二层排架搭设结束,三层平台模板完成,钢筋绑扎完成80%。
14. 二食堂:基础墙砌筑。

15. 2#宿舍组团:2-2四层砼浇筑结束。
16. 3#宿舍组团:3-1、3-2四层砼浇筑结束,3-3、3-4三层浇筑结束。

17. 5#、6#、7#组团:内墙砌筑完成95%,二次结构完成50%。
18. 1#宿舍组团:内墙砌筑完成90%,二次结构完成50%。
19. 外购土方0.8万方,用于各栋室内土方回填。
(四)本周工作计划
1. 理科楼一:三层露面砼浇筑完成,三层排架搭设完成65%,四层平台模板完成40%。
2. 理科楼二:四层平台模板完成,平台钢筋绑扎完成,砼浇筑完成50%。
3. 图文信息中心:二层排架搭设完成,三层平台模板完成,钢筋绑扎70%,砼浇筑完成50%。
4. 文科楼一:三层排架搭设结束,四层模板完成,钢筋绑扎完成50%,砼浇筑50%。
5. 文科楼二:三层砼浇筑结束,三层以上排架搭设50%,平台模板完成30%。
6. 公共教学楼一:五层平台模板完成,钢筋绑扎完成,砼浇筑50%。
7. 公共教学楼二:四层排架搭设完成,四层模板完成,钢筋绑扎完成70%,砼浇筑40%。
8. 公共教学楼三:三层平台模板完成,钢筋绑扎50%。
9. 行政楼:地下室南侧平台模板完成,外墙模板完成90%,平台钢筋完成60%。
10. 大学生活动中心:一层砼浇筑完成。
11. 艺术中心:二层排架搭设完成,三层平台模板完成,钢筋绑扎40%。
12. 后勤附属用房一:四层平台钢筋绑扎完成,砼浇筑完成。
13. 后勤附属用房二:二层排架搭设完成,模板完成30%。
14. 一食堂:承台钢筋绑扎完成,底板砼浇筑结束,内排架完成20%。
15. 留学生公寓:底板钢筋完成80%,底板砼浇筑完成50%。
16. 青年教师周转公寓:二层排架搭设结束,三层模板完成,钢筋绑扎80%。
17. 二食堂:砌筑基础墙。
18. 2#学生宿舍组团: 2-2五层排架搭设完成,模板完成,钢筋绑扎20%。
19. 3#学生宿舍组团:3-1、3-2六层排架、模板完成,钢筋完成20%;3-3四层砼浇筑完成,排架完成20%;3-4五层排架平台完成,钢筋完成50%。
20. 4#学生宿舍组团:4-3二层砼浇筑完成,4-4三层砼浇筑完成。
21. 1#、5#、7#宿舍组团:内外墙砌体完成95%,二次结构完成60%。
22. 外购土方0.8万方,用于室内土方回填。
二、体育馆标段
(一)现场人员
管理人员14人 、瓦工班组20人
木工18人 、钢筋工25人、板房安装0人、电焊工3人
水电工5人、挖机司机2人、推土机司机1人
压路机司机1人
合计:89人
(二)上周完成情况
1. 河道清淤已完成,回填方案与7月21日明确,将于25号进行回填工作。
2. 试桩位置已确定。
3. 看台部位地梁钢筋绑扎完成50%。
4. 看台小品基础开挖。
(三)本周工作计划
1. 看台地梁浇筑。
2. 小品垫层浇筑。
3. 回填河道内下层土。
4. 准备小品基础开挖。
三、室外景观绿化工程
(一)现场人员
管理人员8人 、绿化专业6人
合计:14人
(二)上周完成情况
1. 完成1#、2#滚水坝、溢流堰定位、原地面标高测量。
2. 西北角河道K0+060- K0+172桩号处(河底到水平面)刷坡完成。
3. 西北角溢流井、涵管C15垫层浇筑完成。

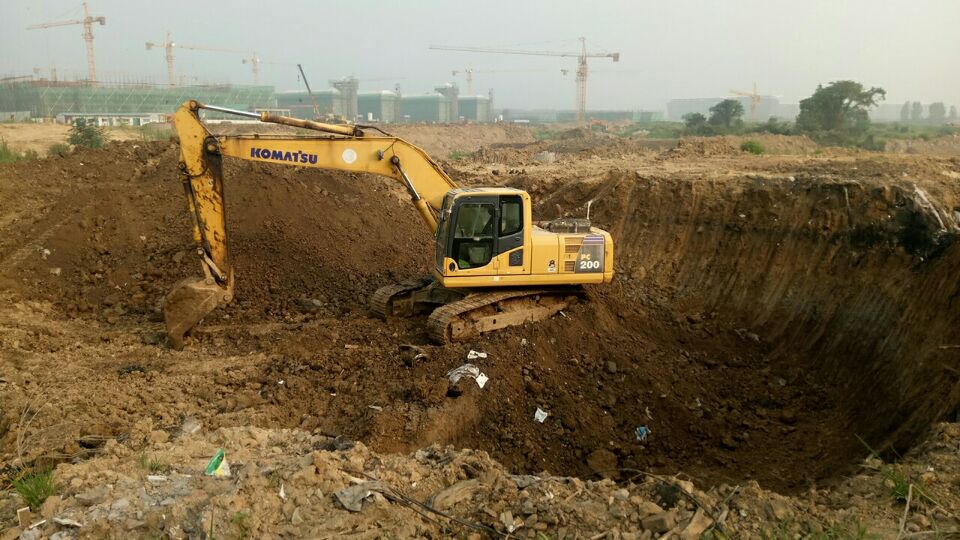

4. 河塘排水、清淤、土方回填计量完成。
5. 现场施工同步资料报审。
(三)本周工作计划
1.西北角溢流井处,雨发公司缺4M涵管(F1000mm)由我方施工。
2. 西北角河道西侧涵管,根据现场放样情况只能施工13m。
3. 1#、2#滚水坝开挖。
