一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组222人
木工班组425人 、水电班组107人、土方班组28人
钢筋班组260人、架子工90人、直属队77人
砼工45人、幕墙16人
合计:1345人
(二)大型机械设备在场情况

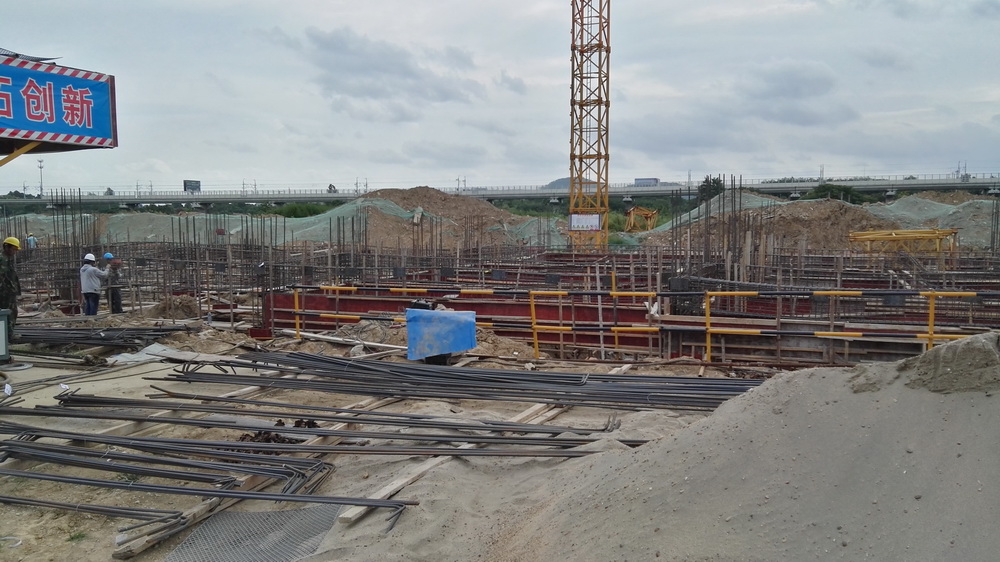

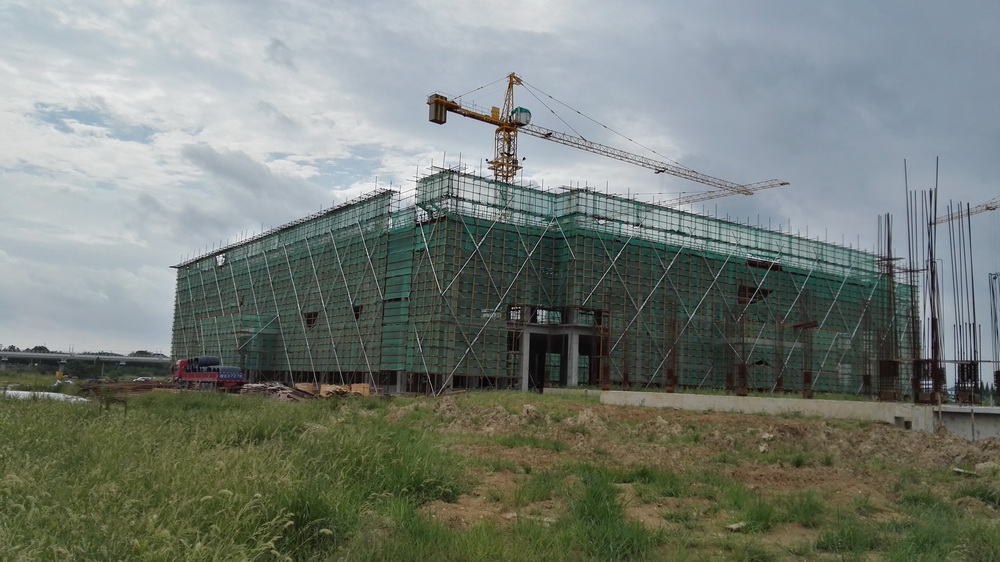

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机2台、土方运输车2台。
(三)上周完成情况

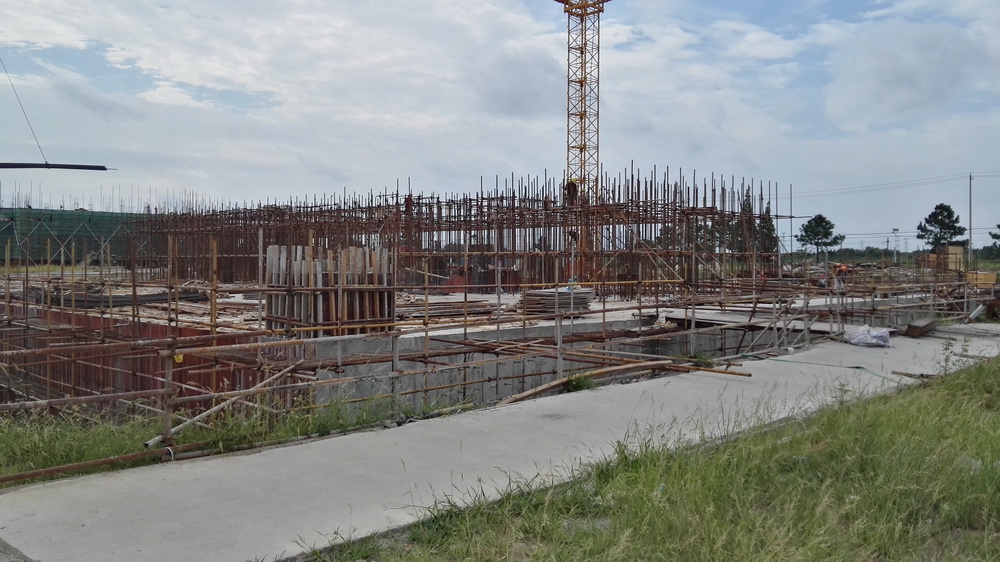

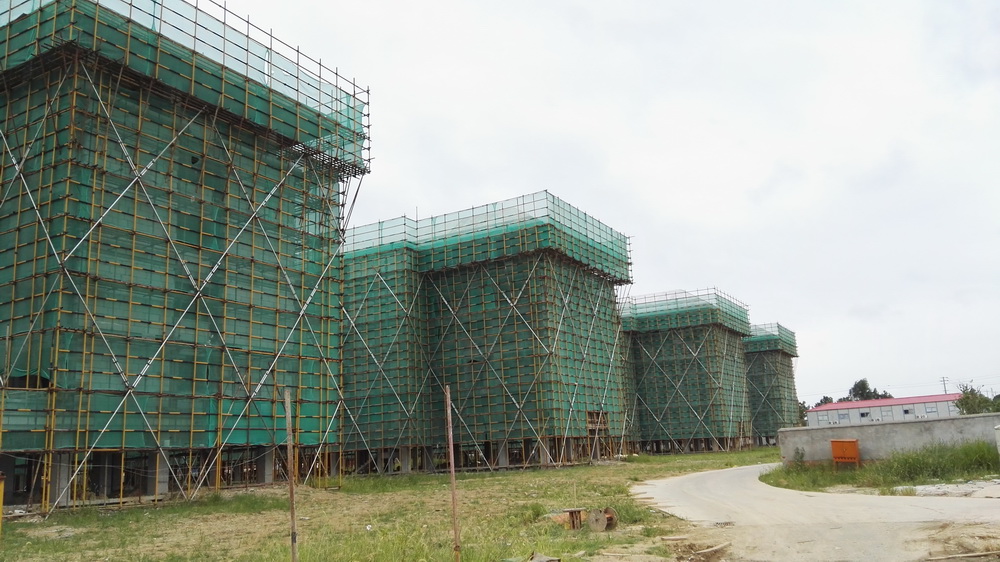

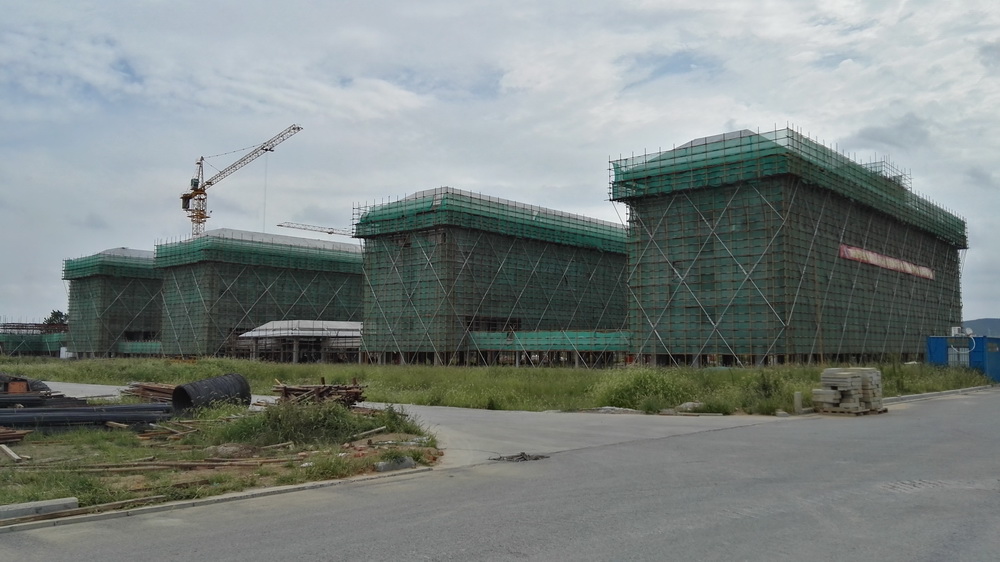

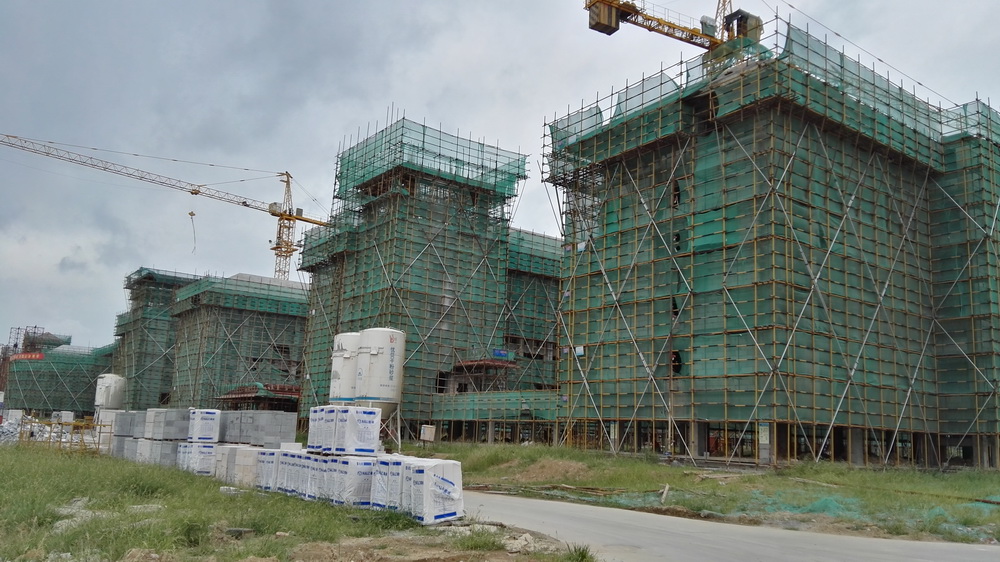

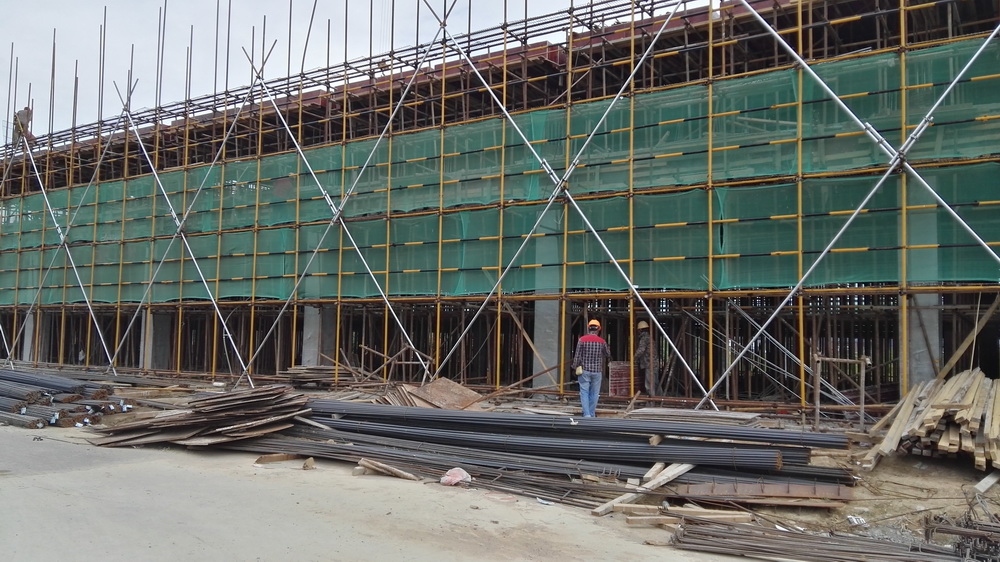

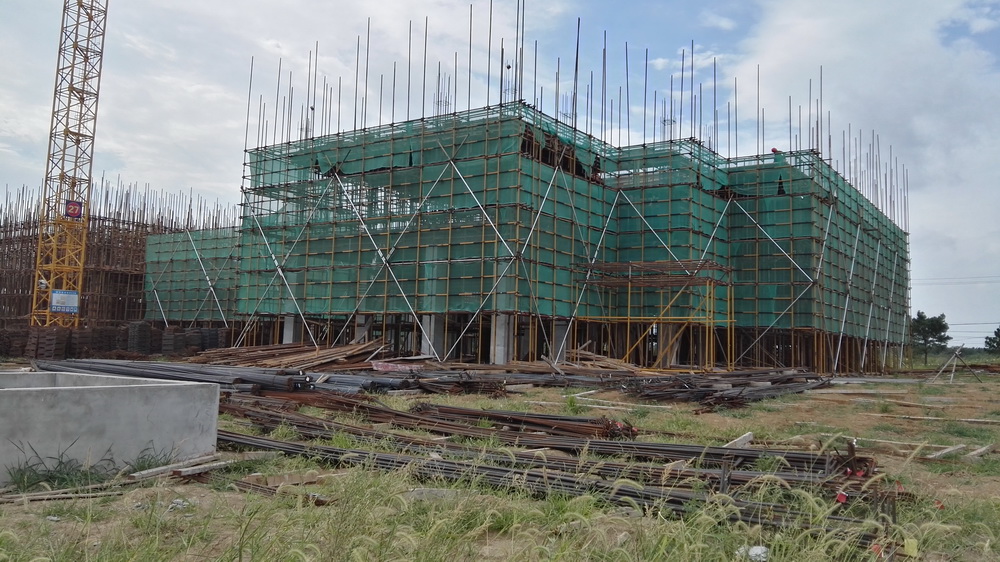

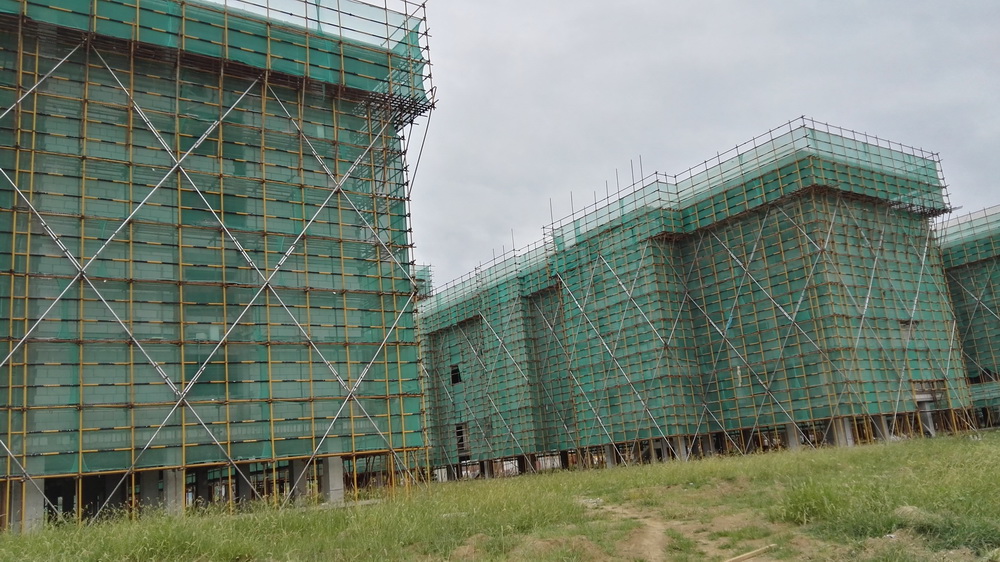

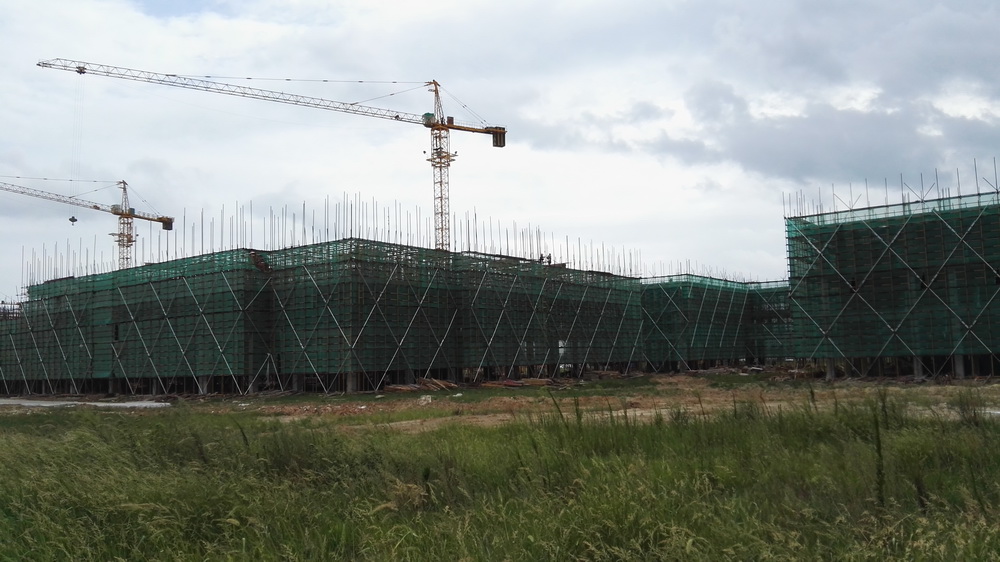

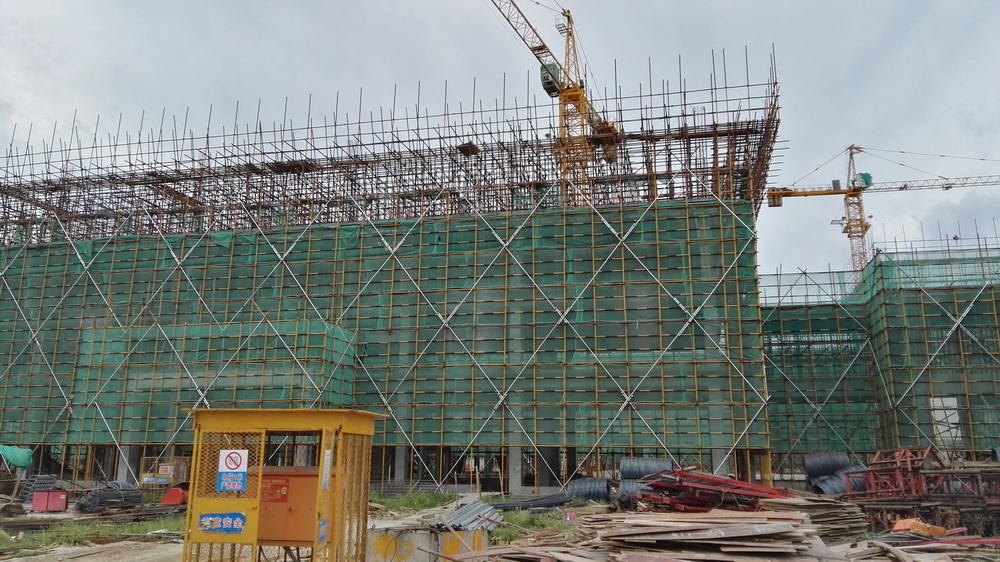

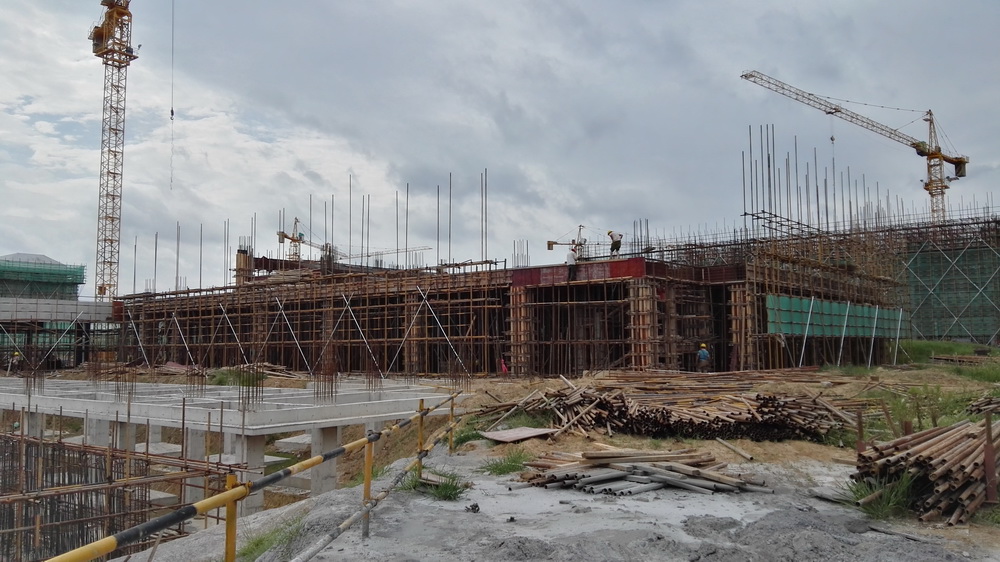

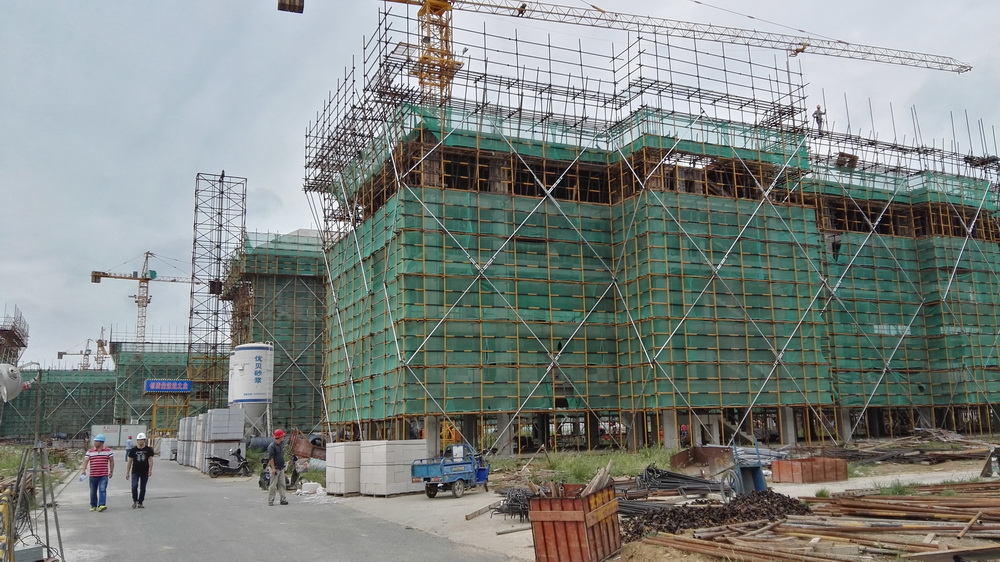

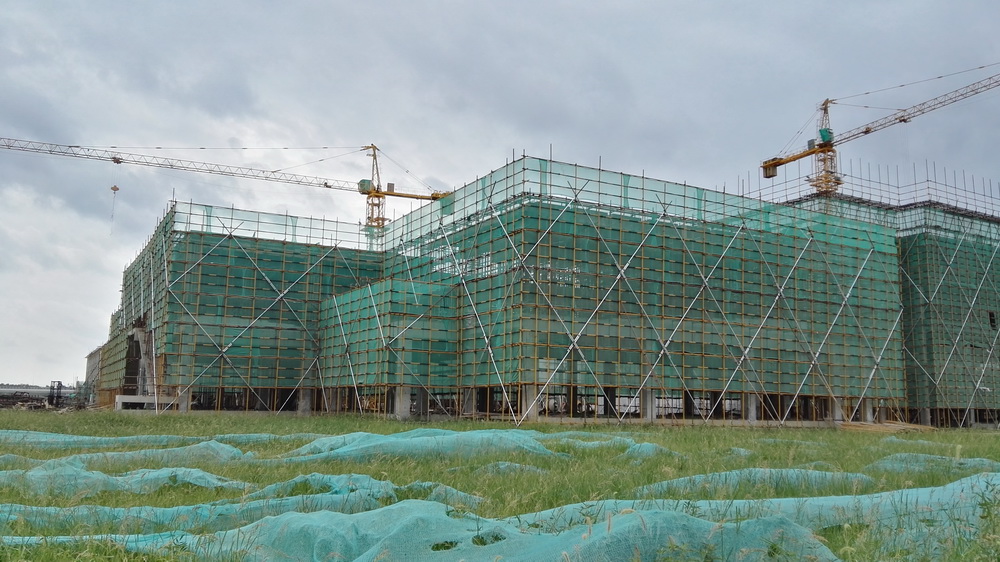

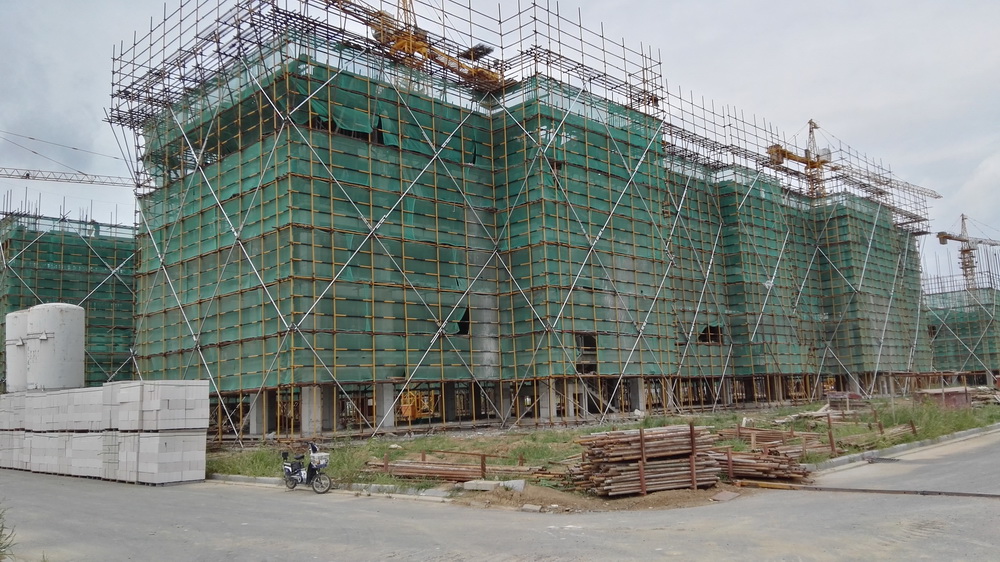

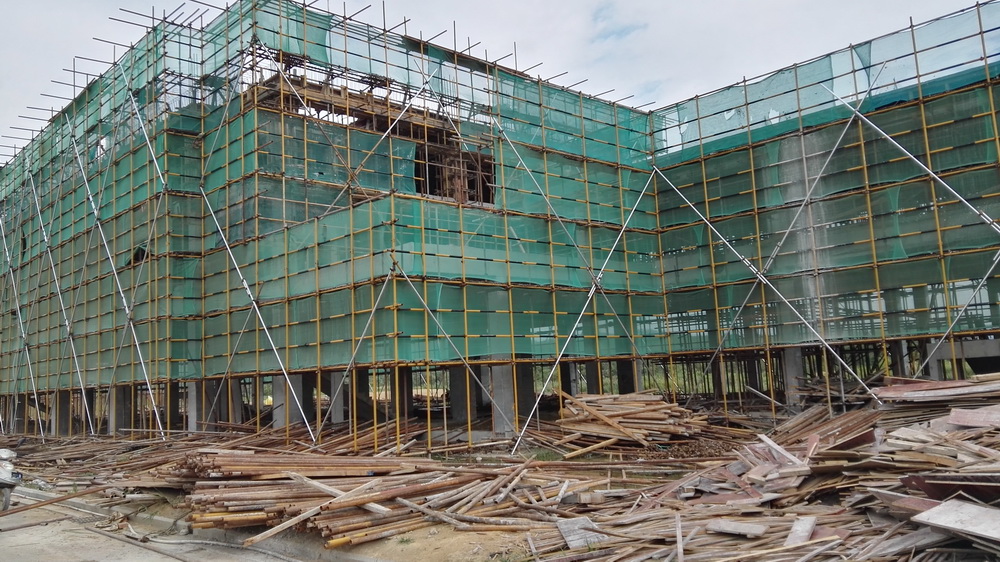

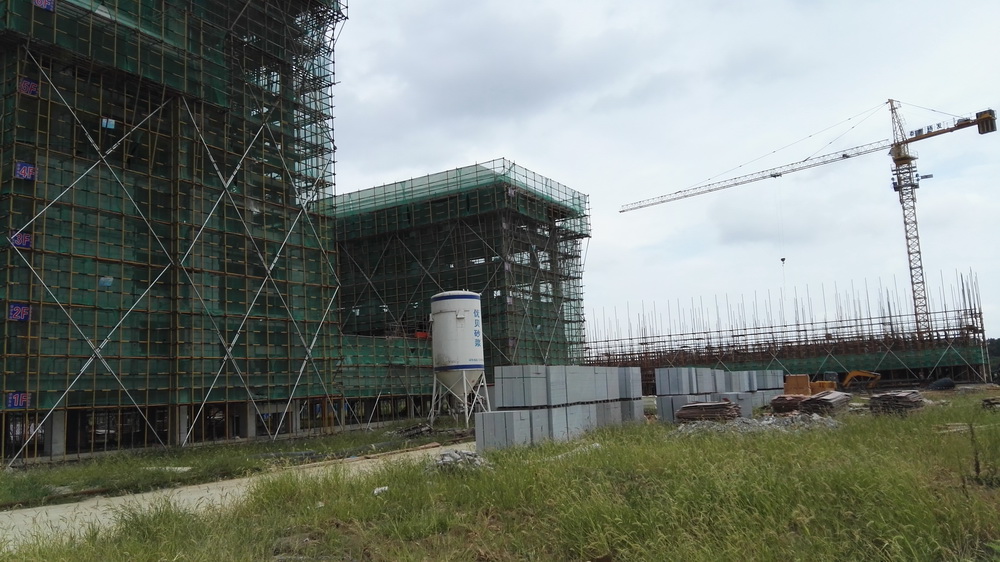

1. 理科楼一:三层面板砼浇筑完成,三层内排架搭设完成65%,四层平台模板完成40%。理科楼二:四层平台模板完成,梁板钢筋完成70%,混凝土浇筑完成50%。

2. 图文信息中心:二层排架搭设完成,三层平台模板完成,钢筋绑扎70%,混凝土浇筑完成50%。

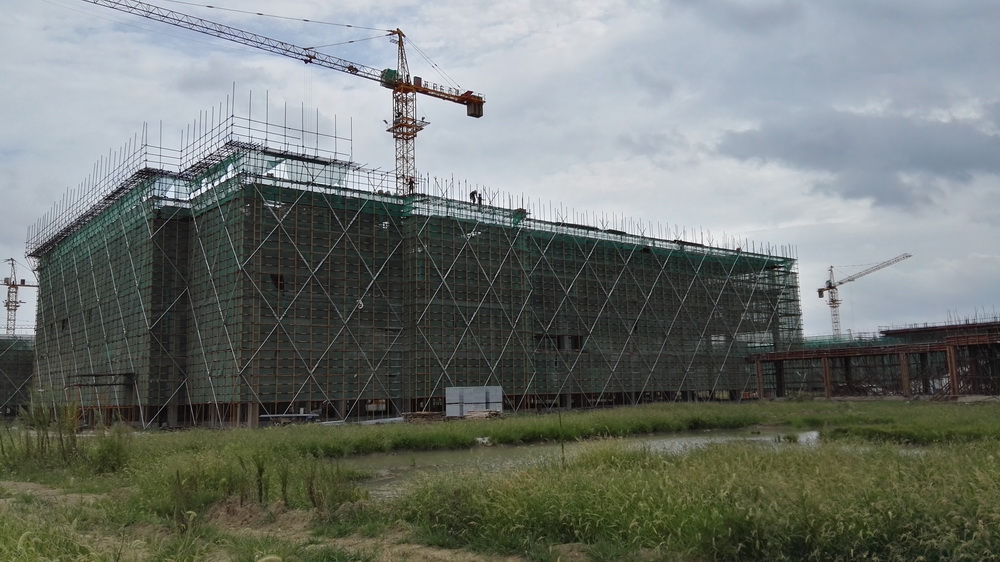

3. 文科楼一:三层排架搭设结束,砼浇筑完成50%。
4. 文科楼二:三层排架搭设50%,平台模板完成30%。
5. 公共教学楼一:五层平台模板完成,平台钢筋完成,砼完成50%。公共教学楼二:四层排架搭设结束,四层平台模板完成,钢筋绑扎70%,砼浇筑40%。公共教学楼三:三层平台模板完成,钢筋绑扎50%。

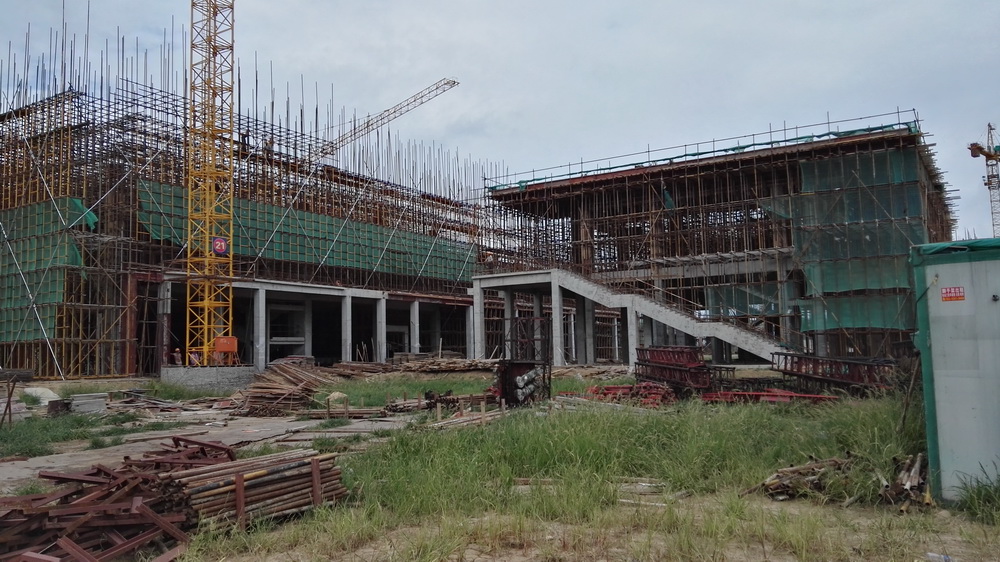

6. 行政楼:地下室南侧平台模板完成,外墙、柱模板完成90%,平台钢筋绑扎60%。
7. 大学生活动中心:一层砼浇筑完成,排架完成20%。
8. 艺术中心:二层排架搭设完成,三层平台模板完成,平台钢筋完成40%。
9. 后勤附属用房一:四层平台浇筑完成。
10. 后勤附属用房二:二层排架搭设完成,平台模板完成30%。

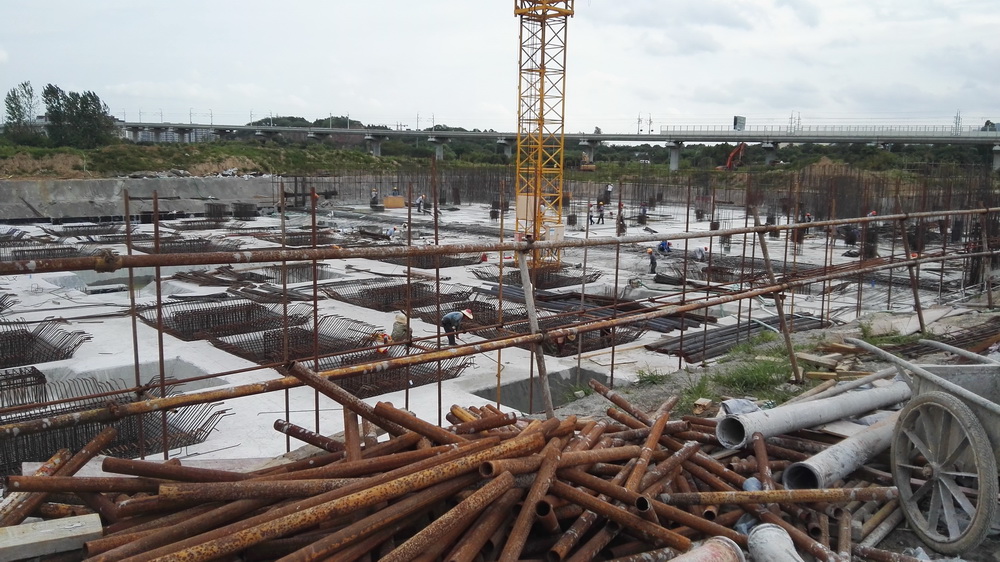

11. 一食堂:承台钢筋绑扎完成,底板浇筑完成,内排架完成20%。

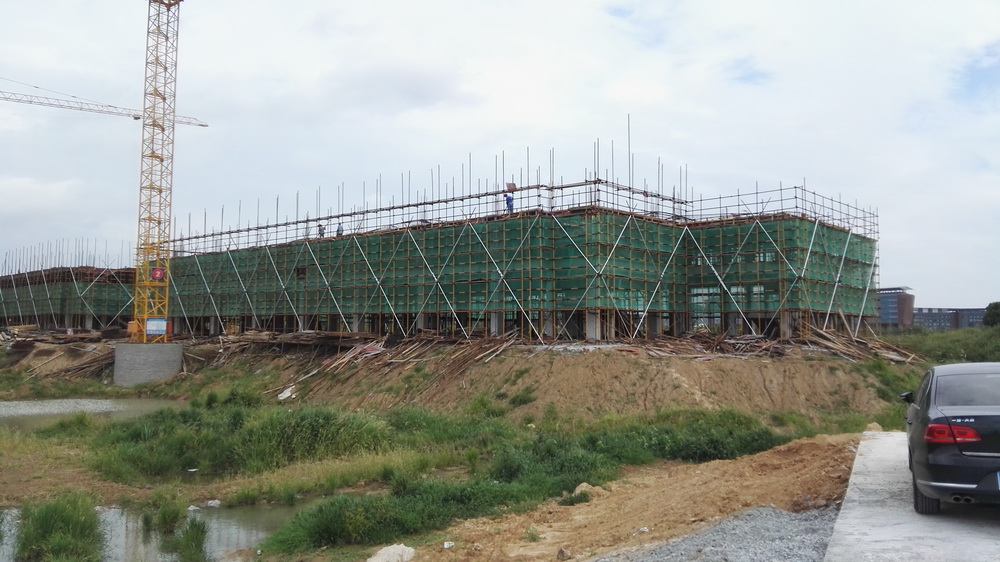

12. 留学生公寓:承台钢筋底板钢筋完成80%,底板砼浇筑完成50%。

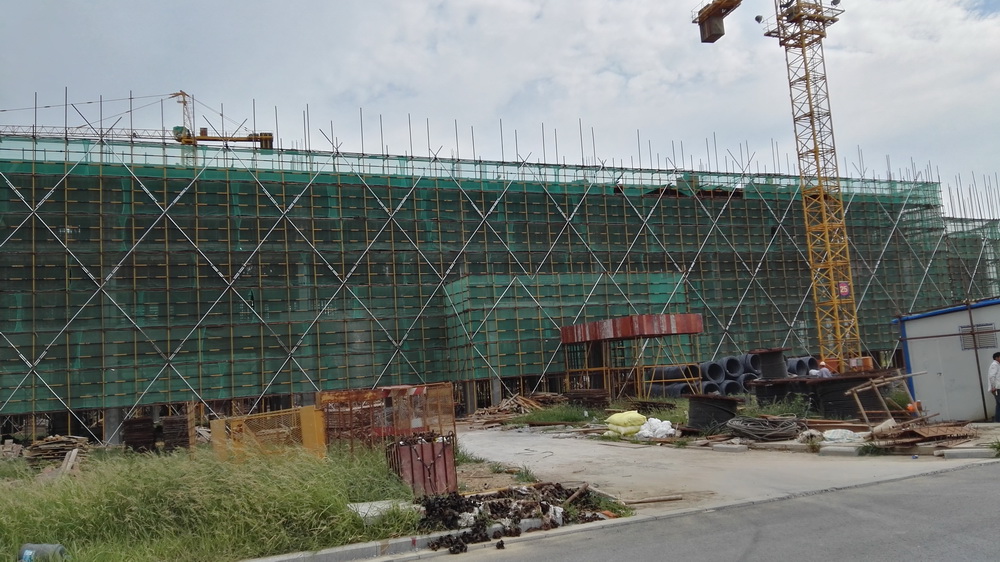

13. 青年教师周转公寓:二层排架搭设完成,三层平台模板完成,平台钢筋完成80%。

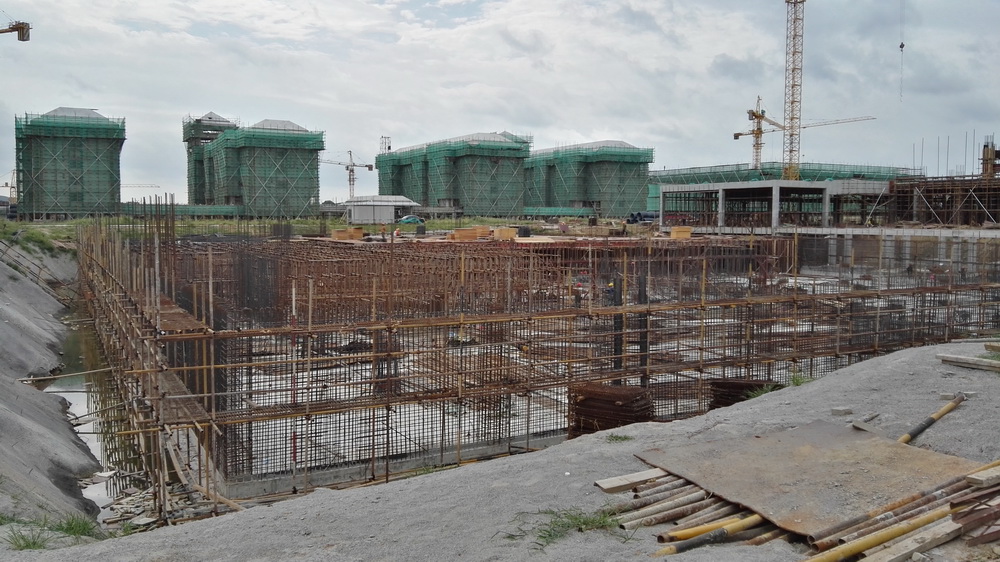

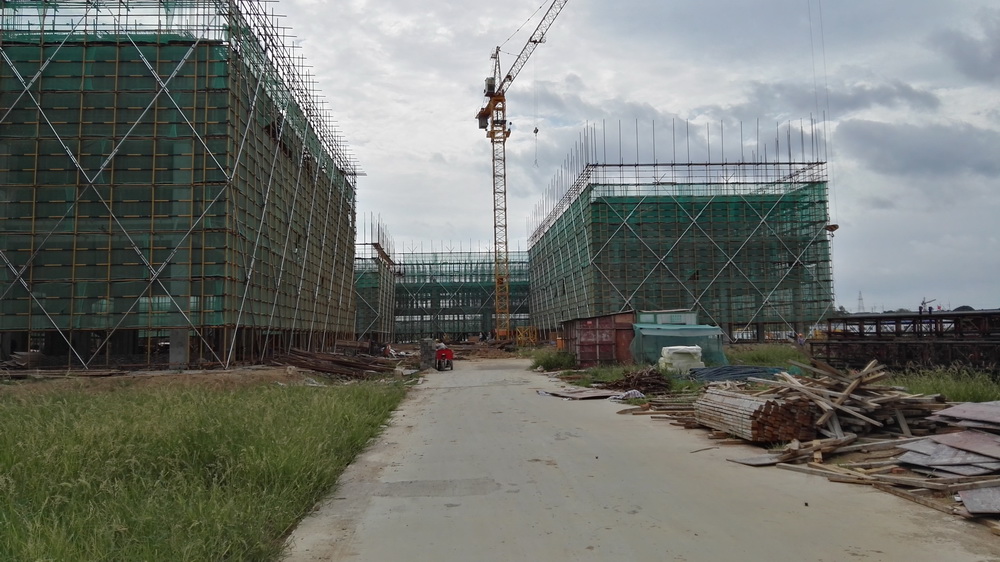

14. 2#学生宿舍组团:2-2五层排架完成,模板完成,钢筋完成20%。3#学生宿舍组团:3-1、3-2六层排架、模板完成,钢筋完成20%。3-3四层砼浇筑完成,排架完成20%。3-4五层排架平台完成,钢筋完成50%。4#学生宿舍组团:4-3二层砼浇筑完成。4-4三层砼浇筑完成。1#、5-7#学生宿舍组团:内外墙砌体完成95%,二次结构完成60%。






15. 外购土方0.8万方,用于各栋室内土方回填。
(四)本周工作计划
1. 理科楼一:三层排架搭设结束,平台模板完成70%,平台钢筋绑扎50%。
2. 理科楼二:四层平台模板完成,平台钢筋完成,砼浇筑完成。
3. 图文信息中心:三层平台模板、钢筋绑扎完成90%。
4. 文科楼一:四层模板完成,钢筋完成,砼浇筑完成。
5. 文科楼二:三层平台模板完成,钢筋完成,砼浇筑完成。
6. 公共教学楼一:五层模板完成,平台钢筋绑扎完成,砼完成。
7. 公共教学楼二:四层排架搭设完成,模板完成,钢筋完成70%。
8. 公共教学楼三:平台模板完成,钢筋完成80%,砼浇筑30%。
9. 行政楼:地下室南侧平台钢筋完成50%,外墙模板完成,一层北侧排架搭设结束,模板完成30%。
10. 大学生活动中心:砼浇筑完成。
11. 艺术中心:三层砼浇筑完成。
12. 后勤附属用房一:四层砼浇筑完成,五层排架搭设至80%,模板完成50%。
13. 后勤附属用房二:三层面砼浇筑完成,四层排架搭设70%。
14. 一食堂:地下室排架搭设80%,模板完成30%。
15. 二食堂:楼层排架拆除50%。
16. 留学生公寓:地下室西侧承台底板钢筋完成70%,东侧一层排架搭设30%。
17. 青年教师周转公寓:三层面砼浇筑完成,四层排架搭设70%。
18. 学生宿舍组团:2#学生宿舍组团:2-2五层模板完成,平台钢筋完成,砼浇筑完成。3#学生宿舍组团:3-1、3-2六层面模板完成,钢筋完成70%,3-3四层排架完成,模板完成,钢筋完成30%,3-4四层模板完成,平台钢筋完成。4#学生宿舍组团:4-3二层排架搭设结束,平台模板完成50%,4-4二层平台模板完成,钢筋完成,砼浇筑完成,三层排架搭设完成。1#、5-7#学生宿舍组团:二次结构完成65%,其中5-4屋脊浇筑完成,各组团底层排污立管开始安装。
19. 外购土方0.8万方,用于室内土方回填。
二、体育馆标段
(一)现场人员
管理人员14人 、瓦工班组20人 、木工10人
钢筋工25人、电焊工3人 、水电工5人
打桩工5人、挖机司机2人、推土机司机1人
压路机司机1人、渣土车司机3人
合计:89人
(二)上周完成情况
1. 回填方案确定;

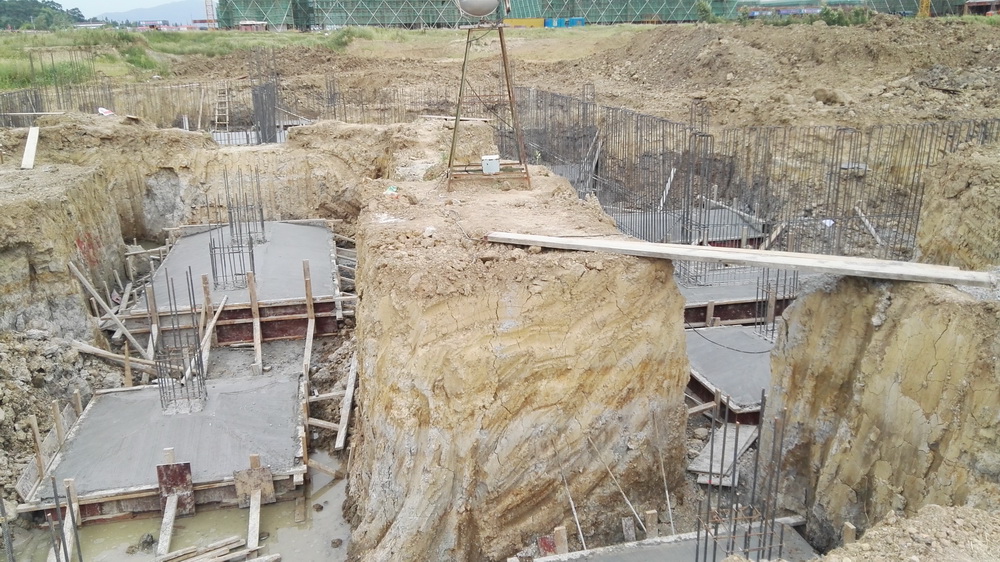

2. 完成看台地梁浇筑;
3. 完成小品垫层浇筑;
4. 完成河道内下层土回填。
(三)本周工作计划
1. 完成看台所有地梁浇筑;
2. 体育馆上层3m范围内回填土方案确定后回填;
3. 小品地梁支设;
4. 东门卫定位放线,准备东门卫基础施工;
5. 桩基施工。
三、室外景观绿化工程
(一)现场人员
管理人员8人 、绿化专业6人
合计:14人
(二)上周完成情况
1. 1#滚水坝开挖;
2. 校园西北角溢流井垫层浇筑完成;
3. 校园西北角涵管垫层浇筑完成。
(三)本周工作计划
1. 校园西北角溢流井钢筋制作,模板配置;
2. 1#滚水坝C15垫层浇筑,2#滚水坝与石湫水务站河道同步施工;
3. 中心湖木栈道挡墙定位、开挖。
