一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组222人
木工班组425人 、水电班组107人、土方班组28人
钢筋班组260人、架子工90人、直属队77人
砼工45人、幕墙16人
合计:1345人
(二)大型机械设备在场情况
塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机2台、土方运输车2台。

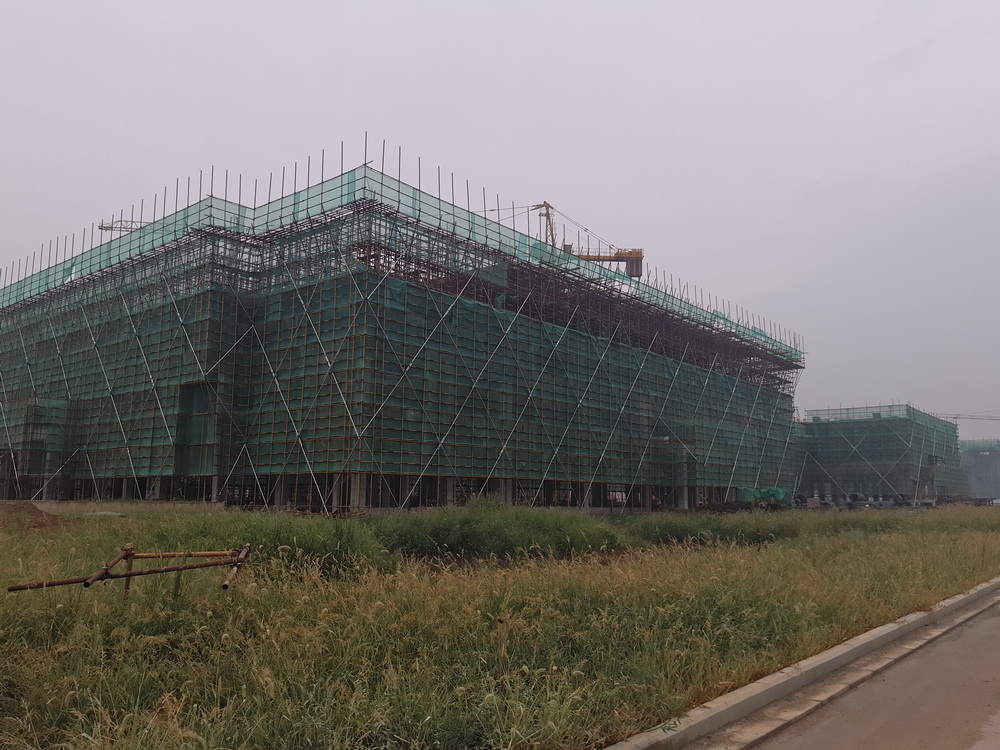

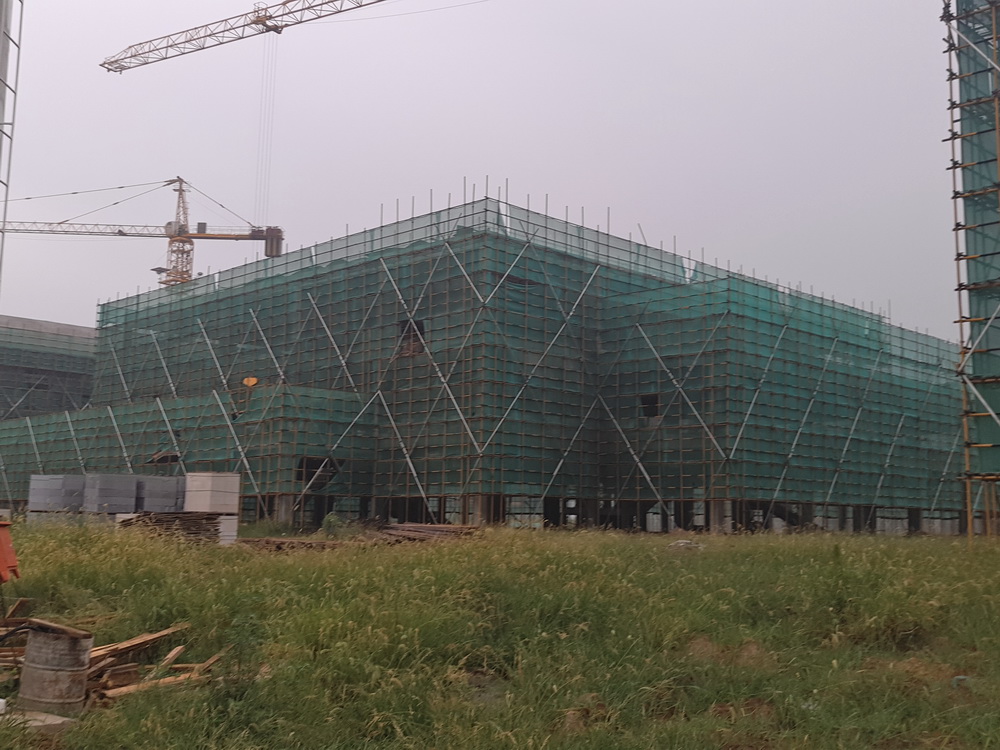

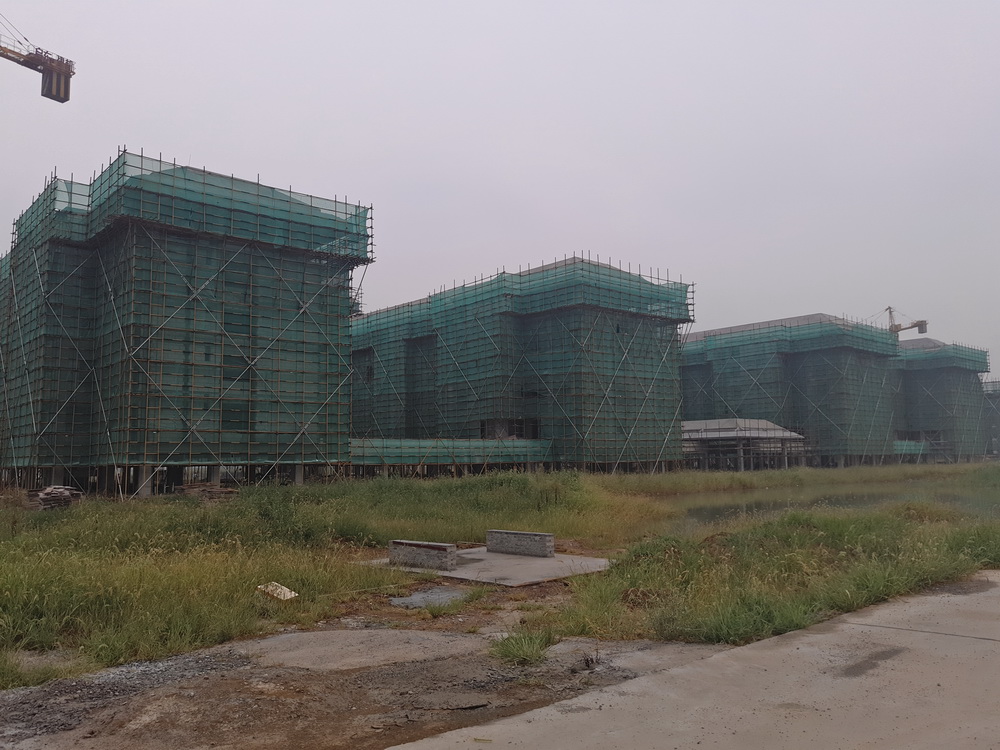

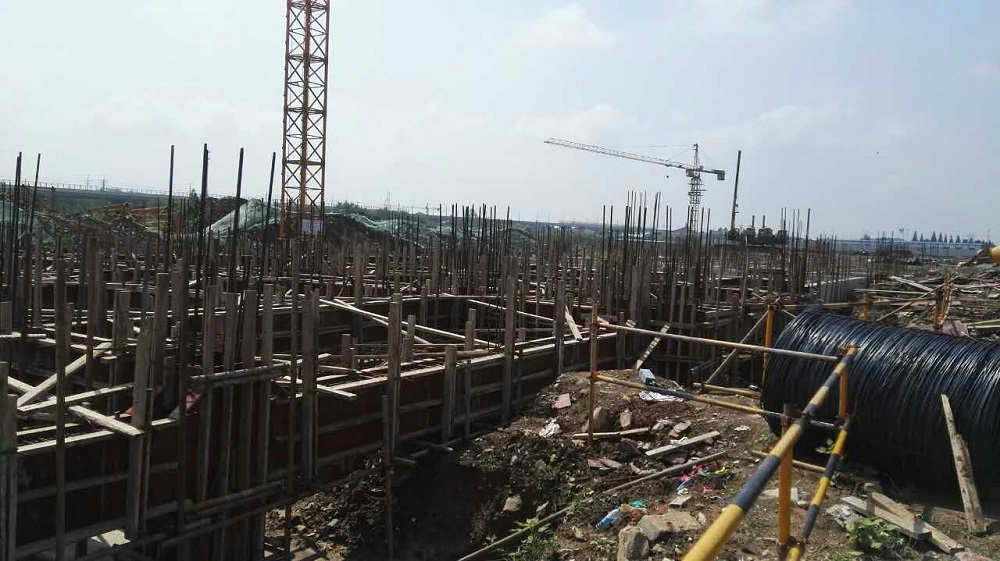

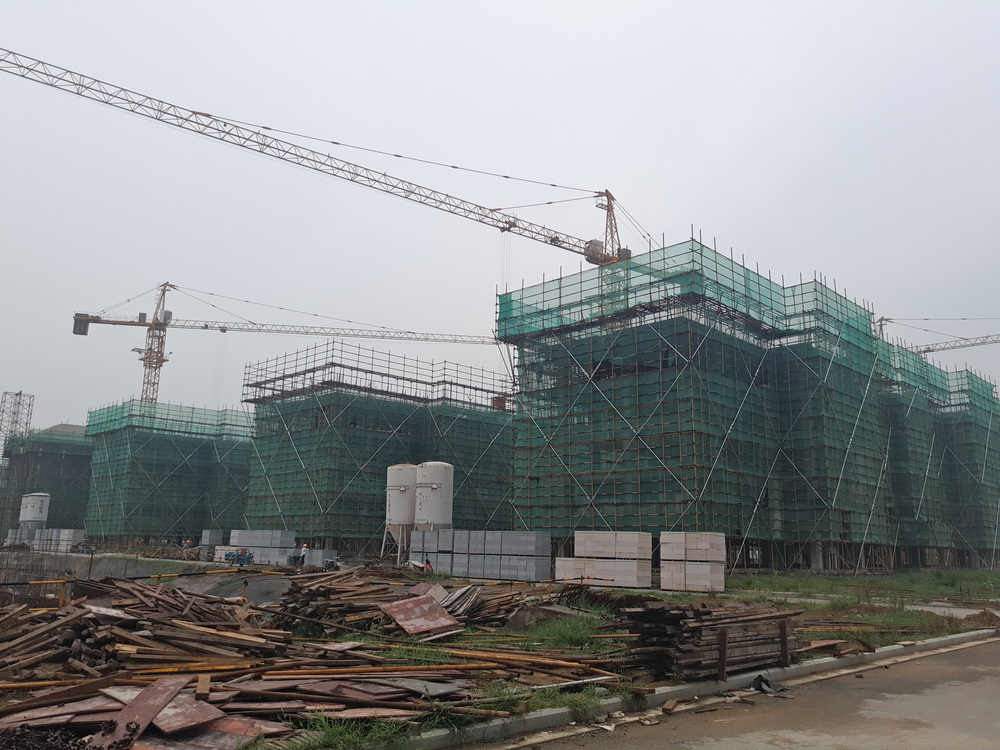

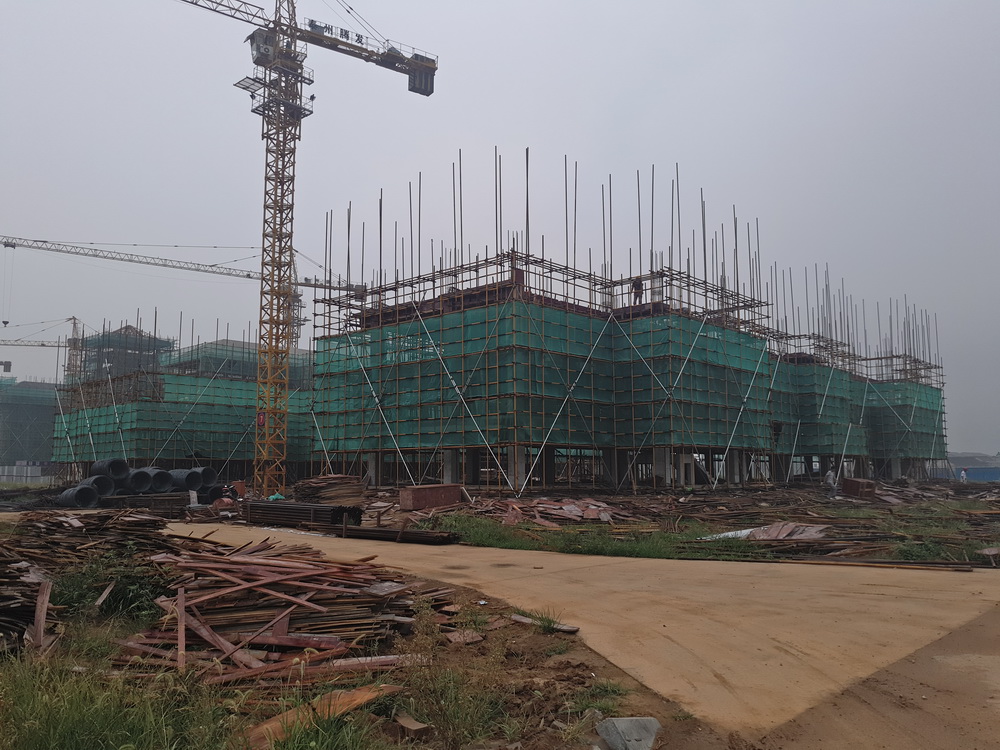

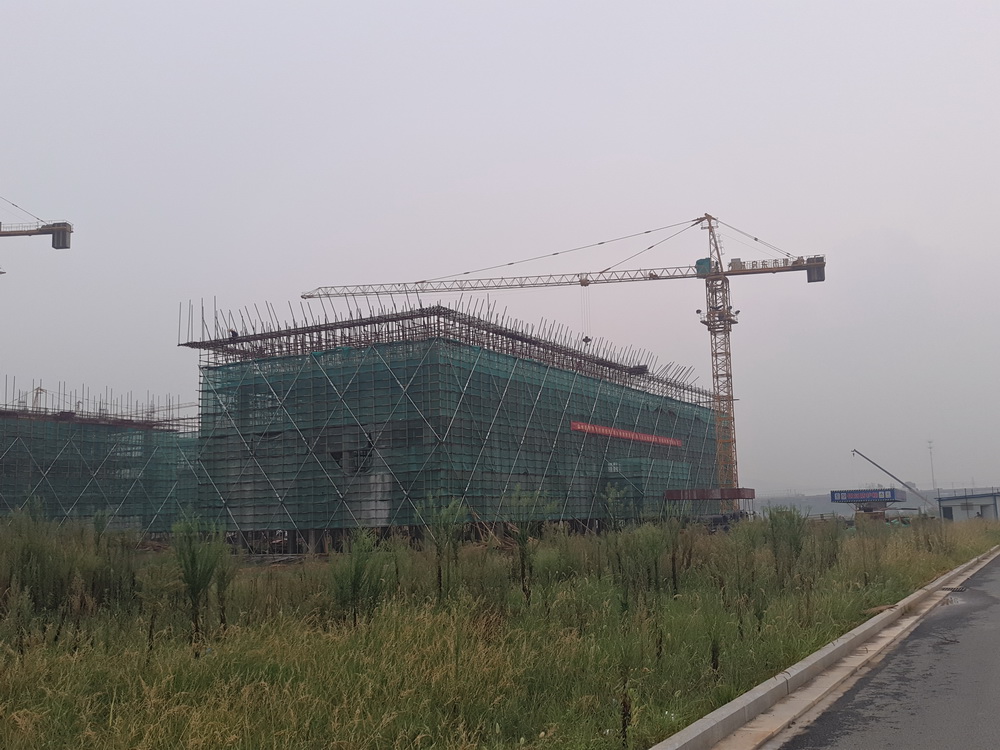

(三)上周完成情况
1. 理科楼一:三层内排架搭设完成,平台模板完成70%,平台钢筋绑扎完成50%。理科楼二:四层楼面浇筑完成。

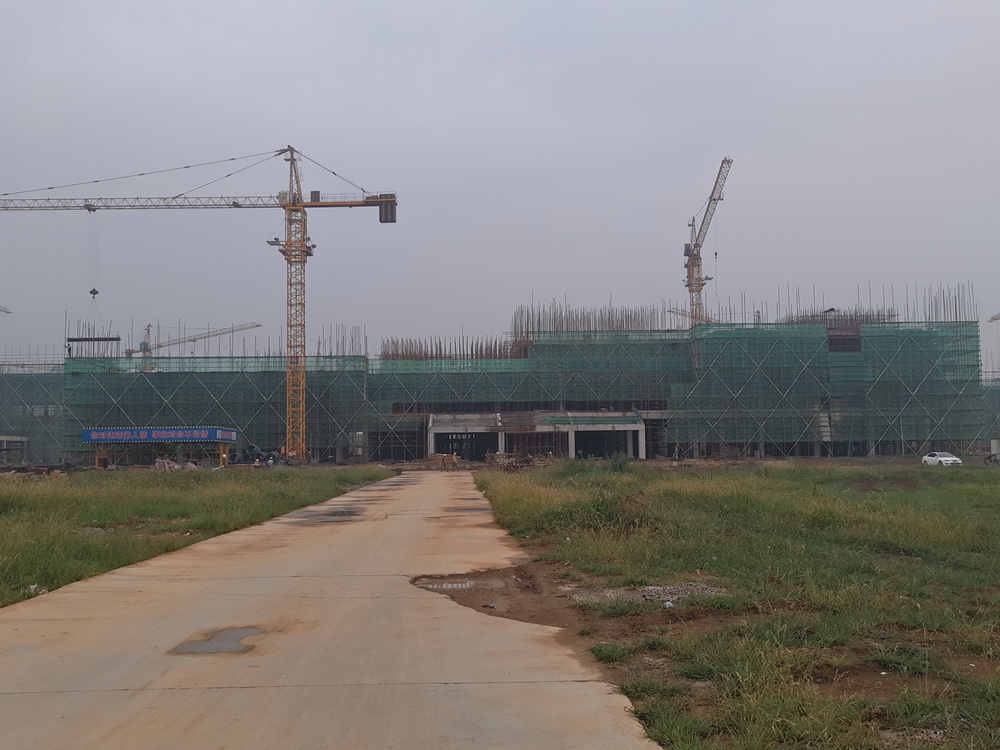

2. 图文信息中心:三层平台模板、钢筋完成90%。
3. 文科楼一:四层楼面浇筑完成。
4. 文科楼二:三层楼面浇筑完成。
5. 公共教学楼一:五层楼面浇筑完成。公共教学楼二:四层排架、模板完成,钢筋绑扎完成70%。公共教学楼三:平台模板完成,钢筋绑扎完成80%。
6. 行政楼:地下室南侧平台钢筋绑扎50%,外墙板模板完成,北侧一层排架搭设结束,模板完成30%。

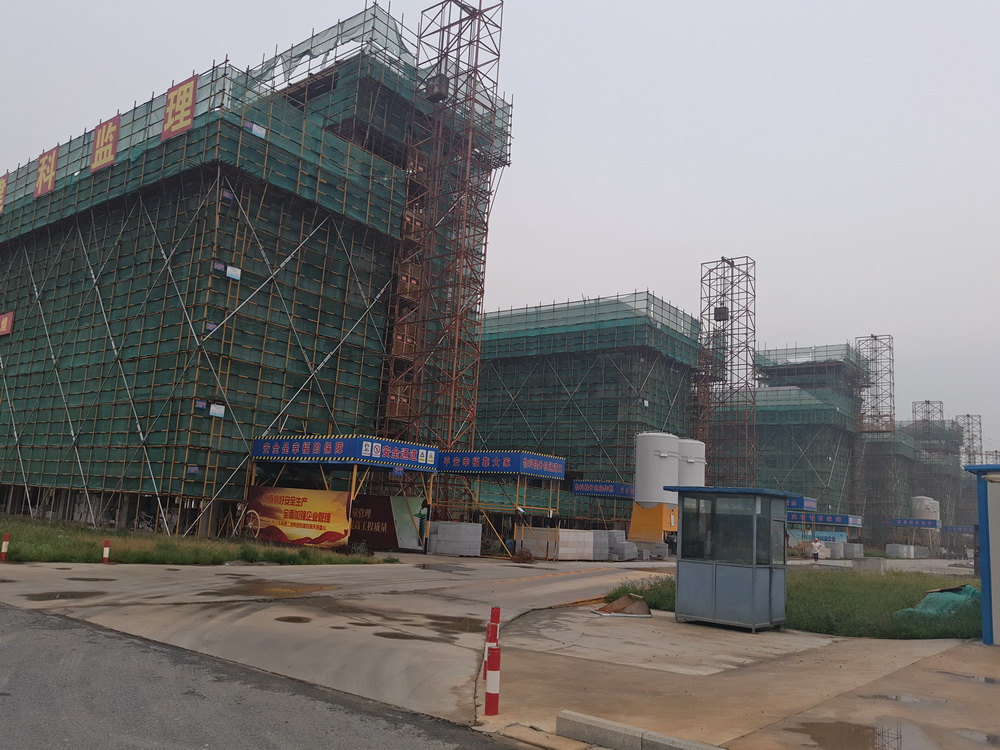

7. 艺术中心:三层楼面浇筑完成。

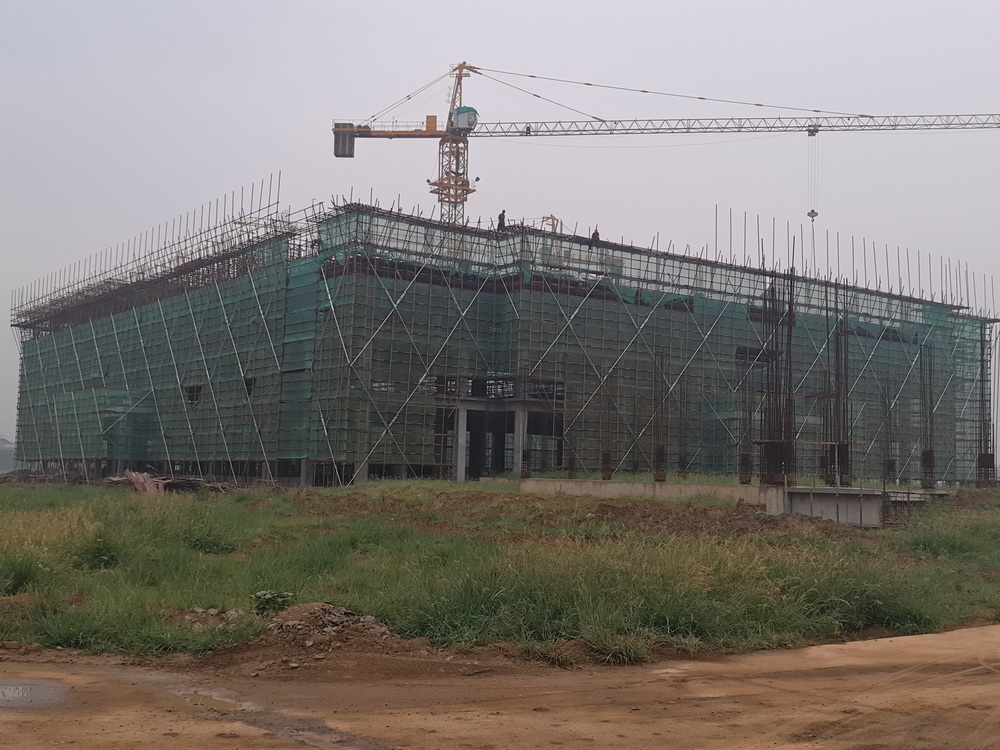

8. 后勤附属用房一:四层砼浇筑完成,五层排架搭设至80%,模板完成50%。
9. 后勤附属用房二:三层楼面砼浇筑结束,四层排架搭设至70%。
10. 一食堂:一层排架搭设完成80%,模板完成30%。
11. 留学生公寓:地下室西侧承台钢筋绑扎完成70%,东侧一层排架搭设完成30%。
12. 青年教师周转公寓:三层楼面浇筑完成,四层排架搭设完成50%。
13. 二食堂:楼层排架拆除至50%。

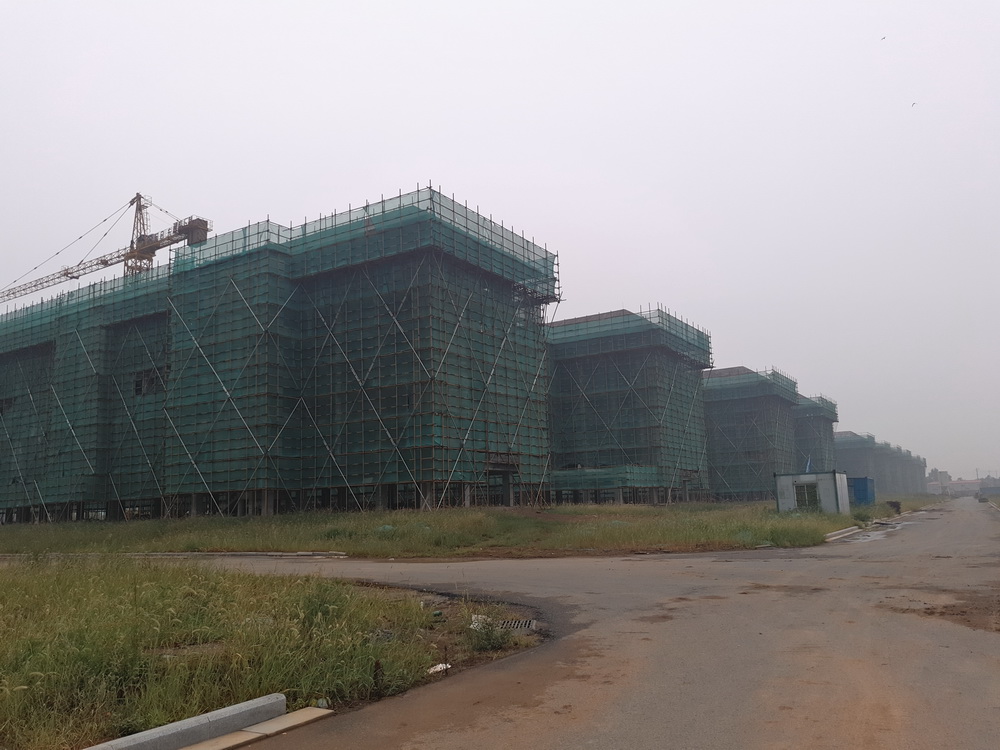

14. 1#、5#、6#、7#组团:二次结构完成65%,底层排污立管开始安装。


15. 2#宿舍组团:2-2五层楼面浇筑完成。
16. 3#宿舍组团:3-1、3-2六层模板完成,钢筋绑扎完成70%,3-3四层排架结束,模板完成,钢筋绑扎30%,3-4四层模板结束,模板完成。
17. 4#宿舍组团:4-3二层排架结束,平台模板完成50%;4-4二层楼面浇筑完成,三层排架搭设完成。
(四)本周工作计划
1. 理科楼一:三层露面砼浇筑完成,三层排架搭设完成65%,四层平台模板完成40%。
2. 理科楼二:四层平台模板完成,平台钢筋绑扎完成,砼浇筑完成50%。
3. 图文信息中心:三层排架搭设完成70%,模板完成50%。
4. 文科楼一:四层平台砼浇筑完成,屋面排架搭设50%,模板完成30%。
5. 文科楼二:四层排架结束,平台模板完成80%,钢筋绑扎50%,砼浇筑50%。
6. 公共教学楼一:屋顶排架搭设完成50%,模板完成20%。
7. 公共教学楼二:四层排架搭设完成,模板完成,钢筋绑扎完成80%。
8. 公共教学楼三:屋顶平台模板结束,钢筋绑扎完成70%,砼浇筑50%。
9. 行政楼:地下室南侧平台砼浇筑结束,北侧一层模板完成70%。
10. 大学生活动中心:二层排架搭设完成60%,模板完成20%。
11. 艺术中心:三层排架完成70%,平台模板完成40%。
12. 后勤附属用房一:屋面排架及模板结束,钢筋绑扎50%。
13. 后勤附属用房二:四层排架搭设完成,平台模板完成50%。
14. 一食堂:地下室排架搭设结束,模板完成50%,钢筋绑扎50%。

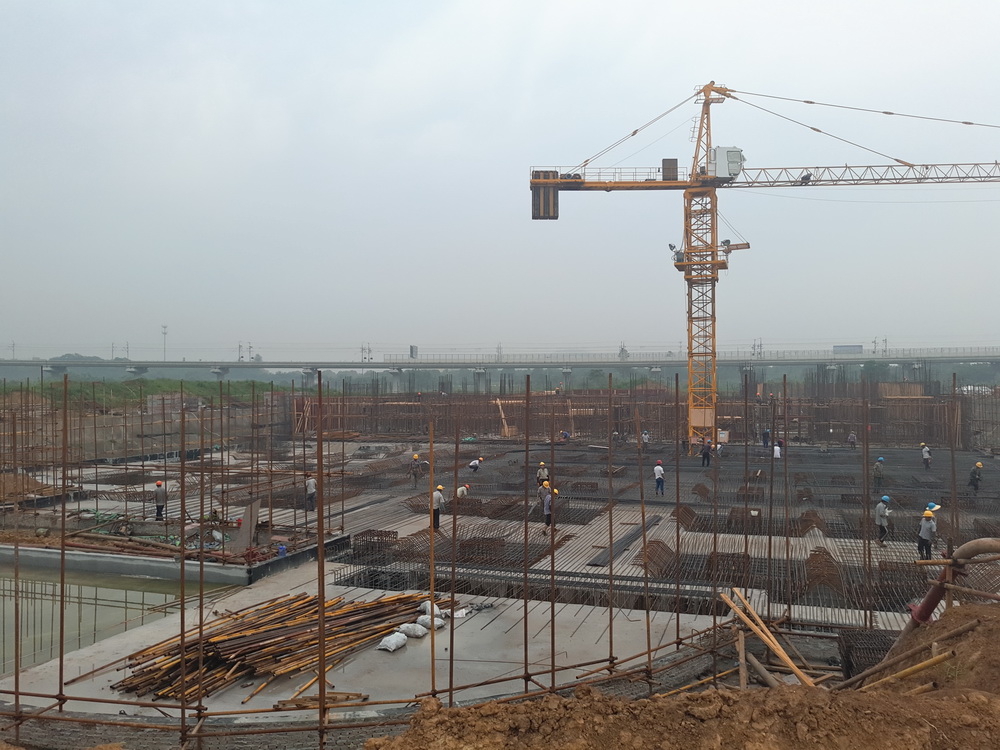

15. 留学生公寓:底板钢筋完成80%,底板砼浇筑完成50%。
16. 青年教师周转公寓:地下室西侧承台底板钢筋完成80%,东段一层排架及墙板钢筋结束。
17. 二食堂:室内排架拆除完成,二层墙体完成50%。
18. 2#学生宿舍组团: 2-2六层平台砼浇筑结束。
19. 3#学生宿舍组团:3-1、3-2六层平台砼浇筑完成;3-3、 3-4五层模板完成,钢筋绑扎完成70%。
20. 4#学生宿舍组团:4-3三层模板完成,钢筋绑扎50%,4-4四层砼浇筑完成。
21. 1#、5#、6#、7#宿舍组团:二次结构完成70%,各组团排污管完成30%。
二、体育馆标段
(一)现场人员
管理人员14人 、瓦工10人 、木工25人
钢筋工20人、电焊工3人 、水电工5人
打桩工5人、挖机司机2人、四不像司机5人
推土机司机1人、压路机司机1人、渣土车司机3人
合计:94人
(二)上周完成情况

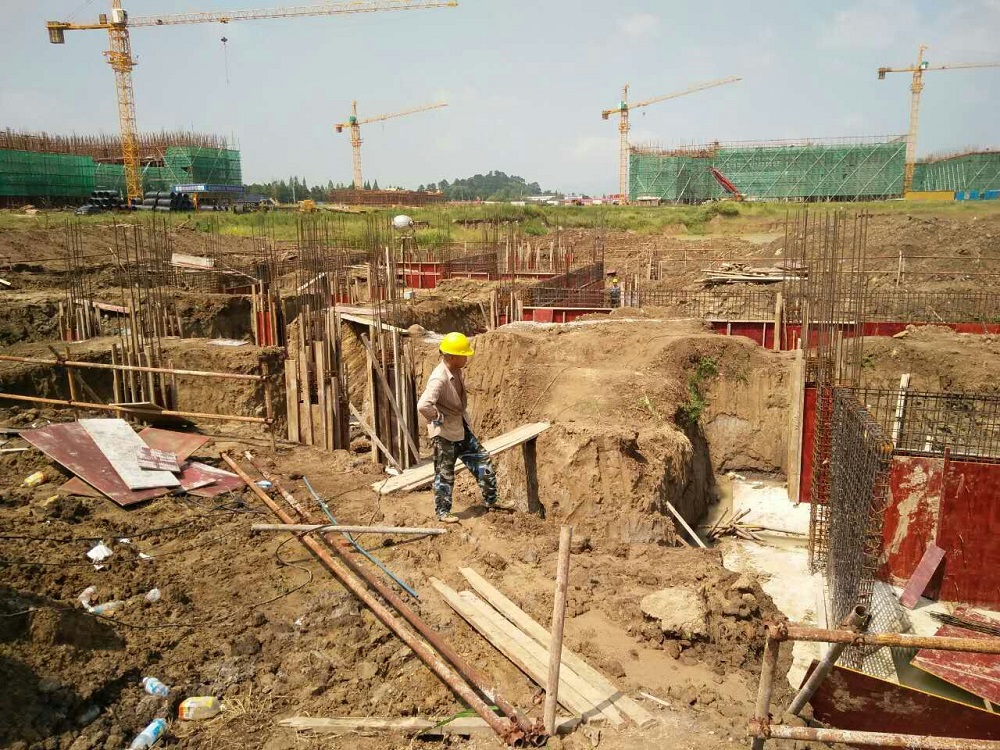

1. 受高温影响,地梁浇筑完成50%。

2. 体育馆上层3m范围内回填土方案未确定,待确定后采取加班措施回填。
3. 小品地梁施工。
4. 东门卫定位放线。
5. 桩基受现场条件约束,未能施工。
(三)本周工作计划
1. 看台13-27轴回填土结束,人工夯实,浇筑垫层,准备一层架子搭设。
2. 体育馆河道内上层土回填(需方案确定后)。
3. 桩基施工(需河道内回填方案确定,打桩要连续)。
4. 小品柱及板墙砼浇筑,浇筑后与城建园林共同将外围土方挖除后进行梁板支设。
5. 危险品库及西门定位放线。
三、室外景观绿化工程
(一)现场人员
管理人员8人 、绿化专业7人
合计:15人
(二)上周完成情况

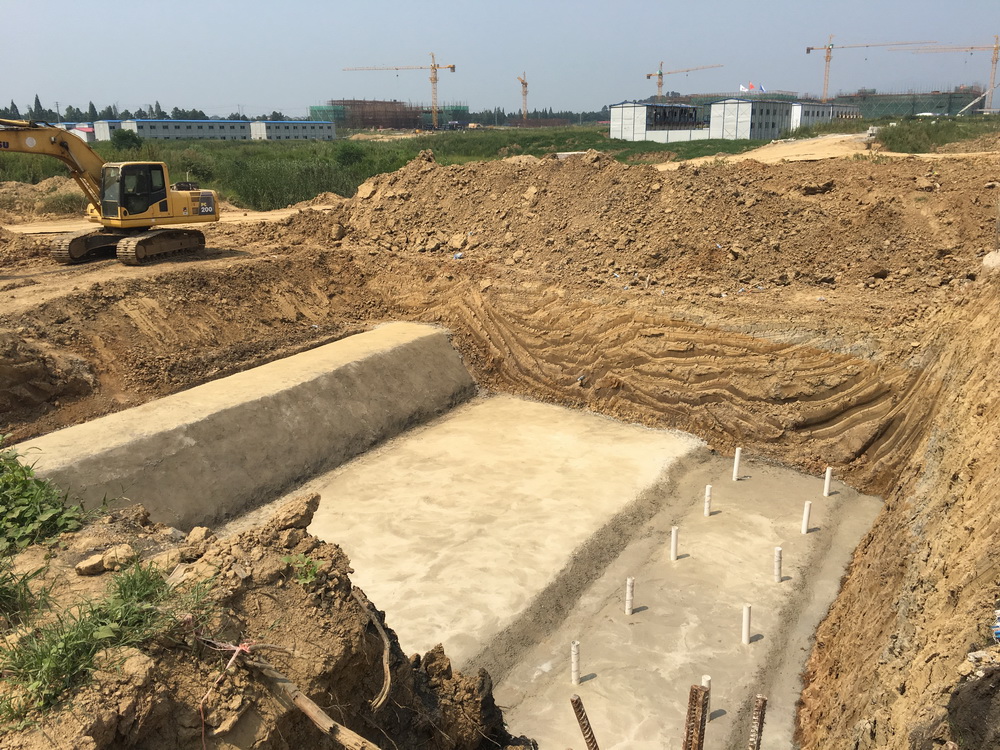

1. 1#滚水坝垫层浇筑完成。
2. 中心湖木栈道挡墙定位完成。
3. 相关资料上报。
(三)本周工作计划
1. 西北角溢流井处,钢筋、模板配置。
2. 西北角溢流井底板钢筋绑扎。
3. 1#滚水坝与石湫水务站河道施工同步进行。
