一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组222人
木工班组435人 、水电班组107人、土方班组28人
钢筋班组260人、架子工90人、直属队77人
砼工45人、幕墙16人
合计:1355人
(二)大型机械设备在场情况

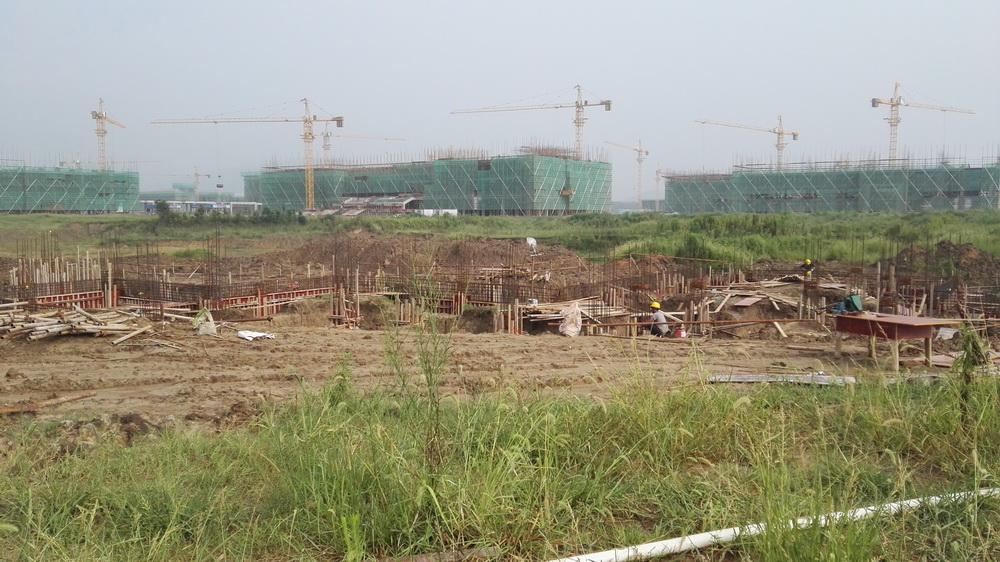

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机2台、土方运输车2台。
(三)上周完成情况

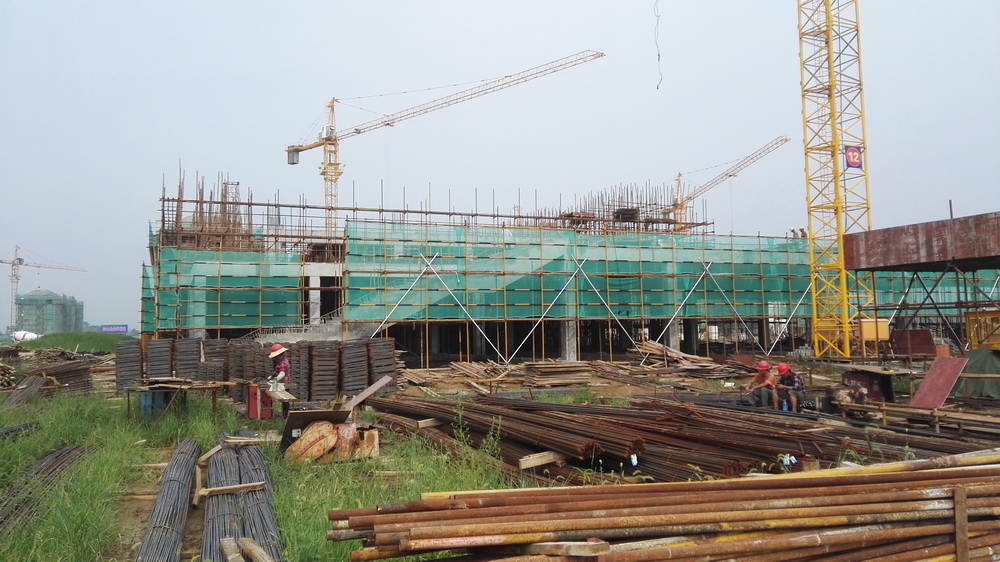

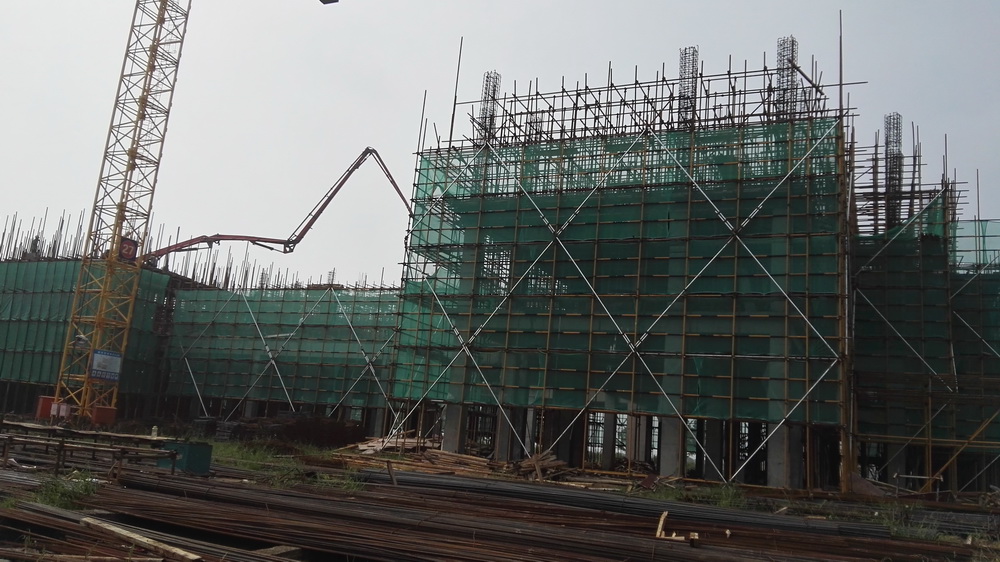

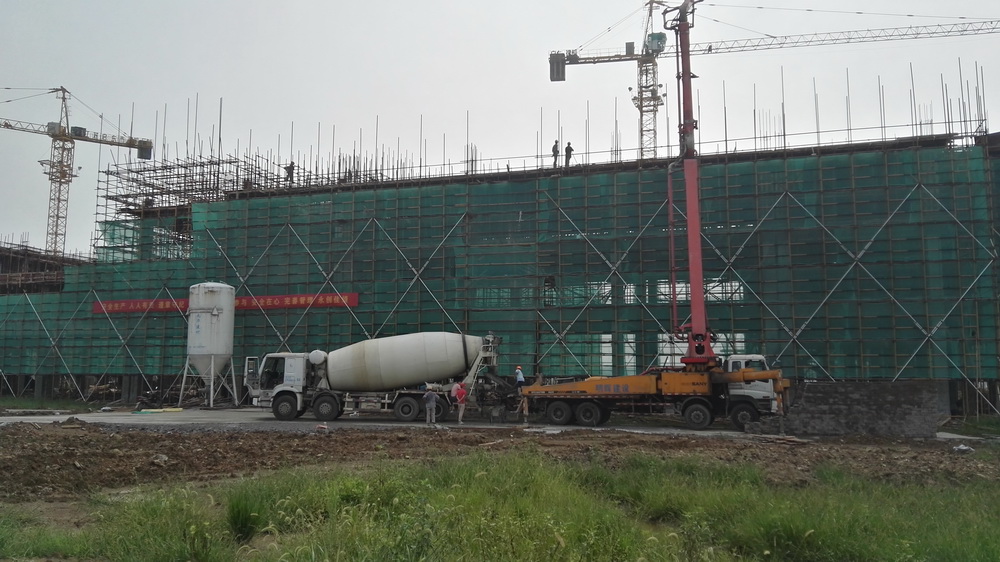

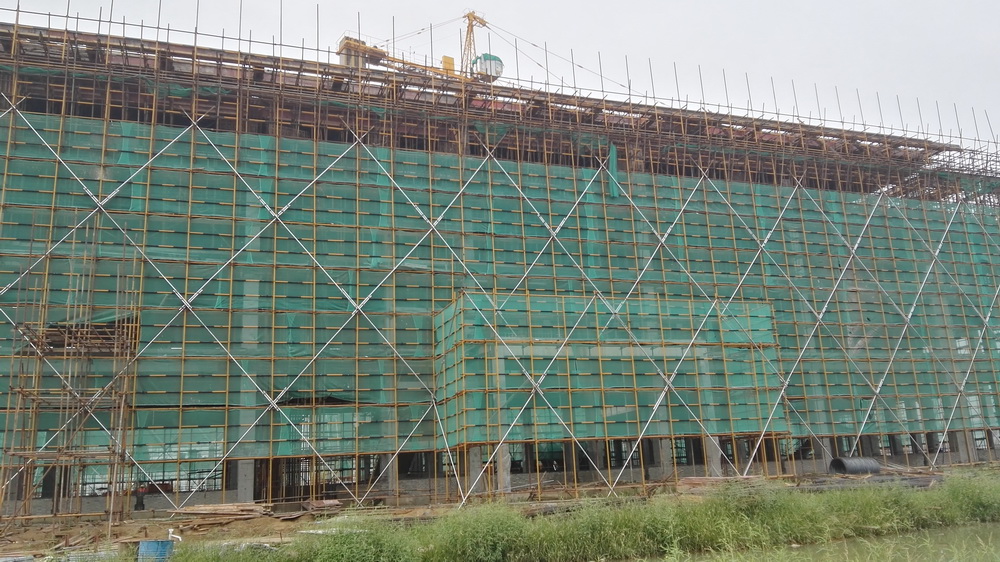

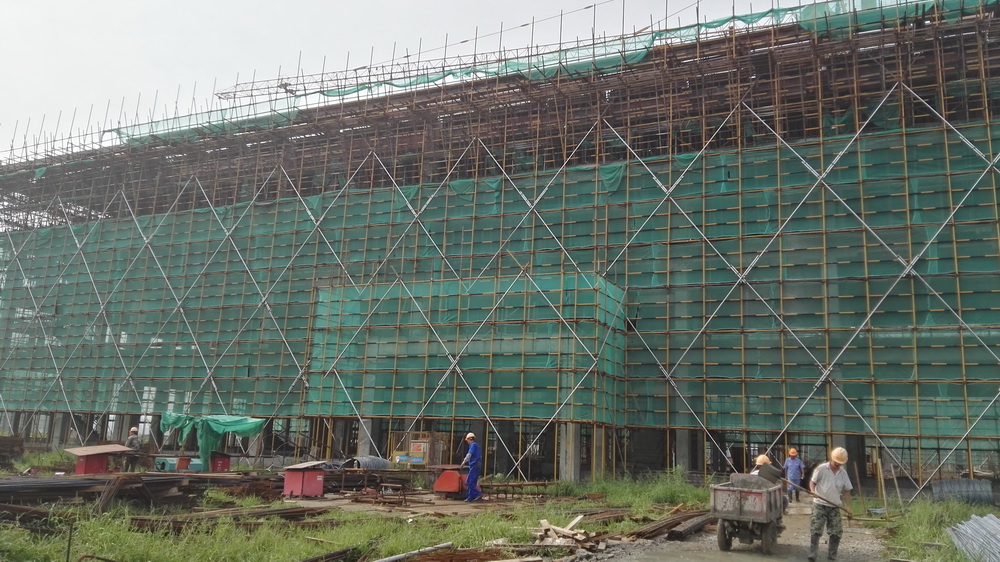

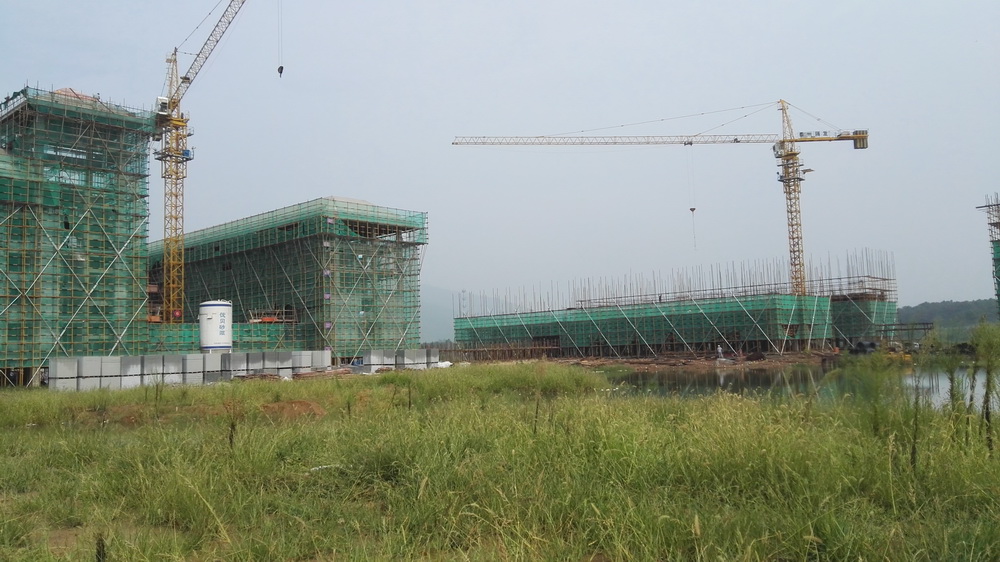

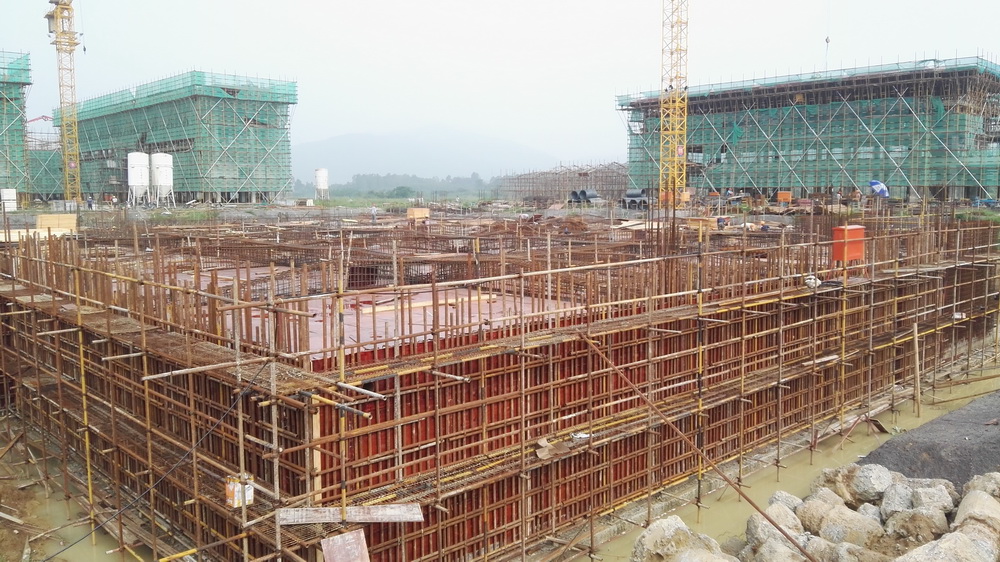

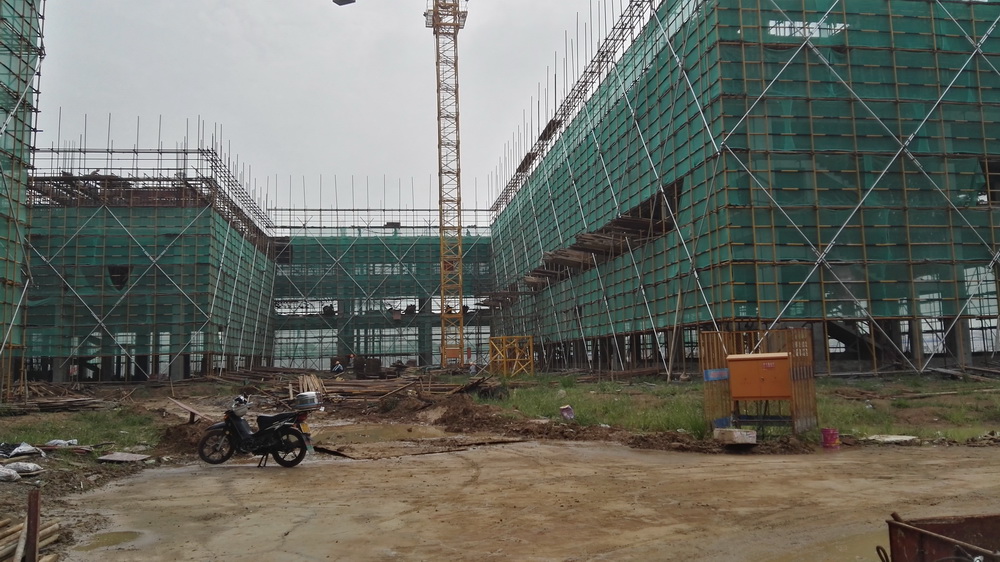

1. 理科楼一:四层排架搭设结束,平台模板完成,钢筋绑扎完成70%,砼浇筑完成50%。理科楼二:五层排架搭设70%,平台模板完成50%。

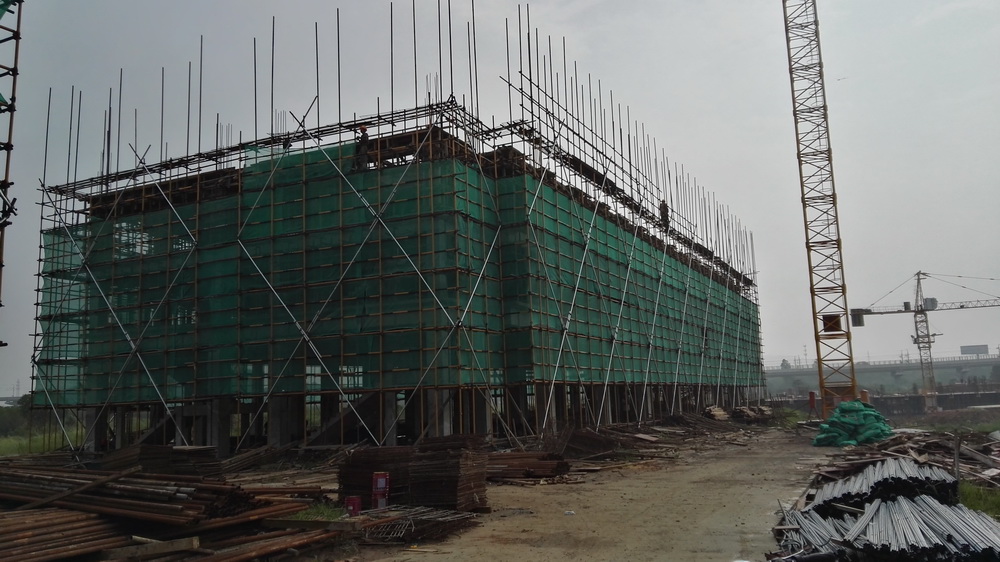

2. 图文信息中心:三层排架搭设完成70%,模板完成50%。

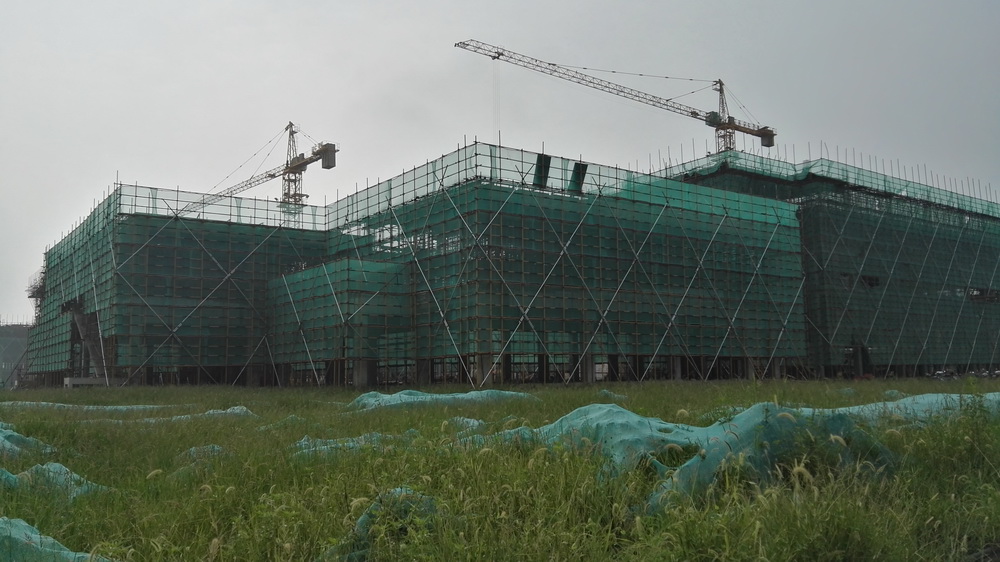

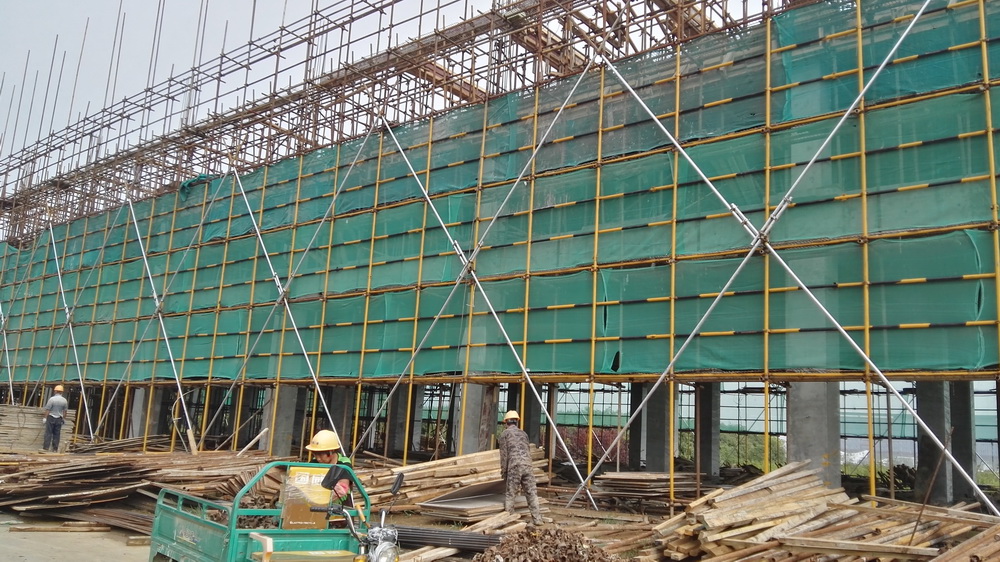

3. 文科楼一:四层平台模板完成,砼浇筑完成,屋面排架完成50%,模板完成30%。

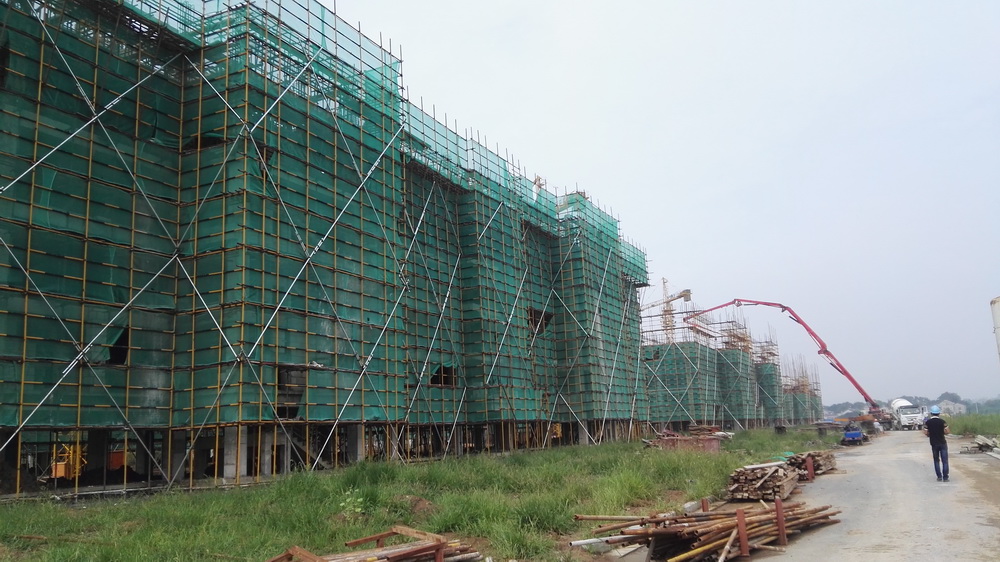

4. 文科楼二:四层排架搭设完成,平台模板完成80%,钢筋绑扎50%,砼浇筑50%。

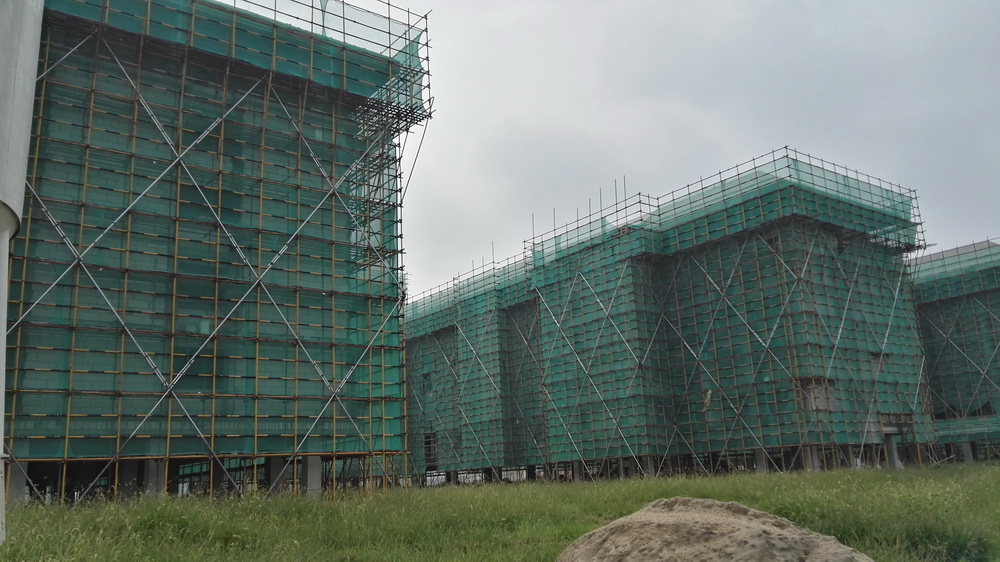

5. 公共教学楼一:屋面排架完成50%,模板完成20%。公共教学楼二:四层排架搭设完成,模板完成,钢筋绑扎80%。公共教学楼三:屋面平台模板完成,钢筋绑扎80%,砼浇筑80%。

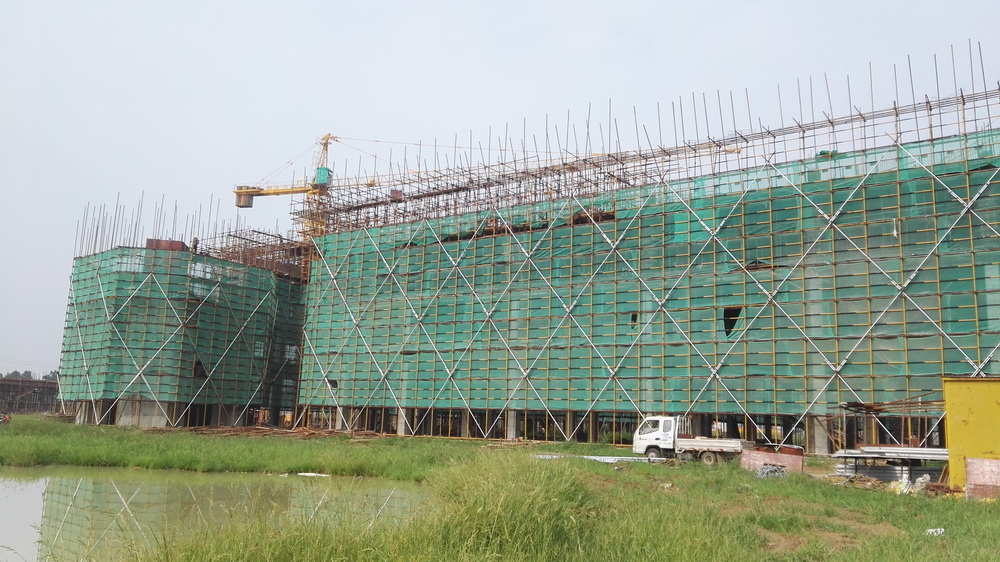

6. 行政楼:地下室南侧顶板平台钢筋绑扎完成,砼浇筑完成,北侧一层模板完成70%。
7. 大学生活动中心:二层排架完成60%,模板完成20%。

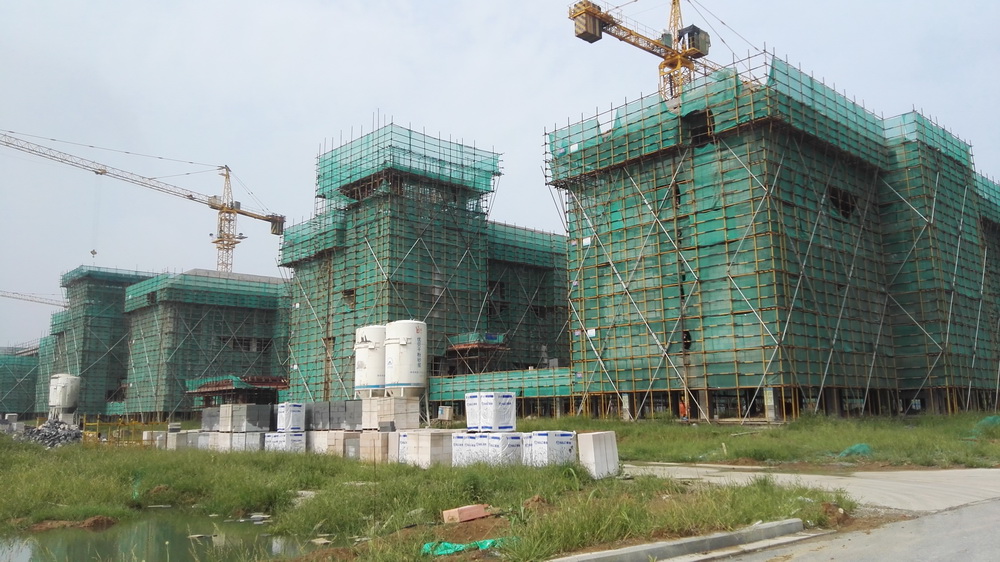

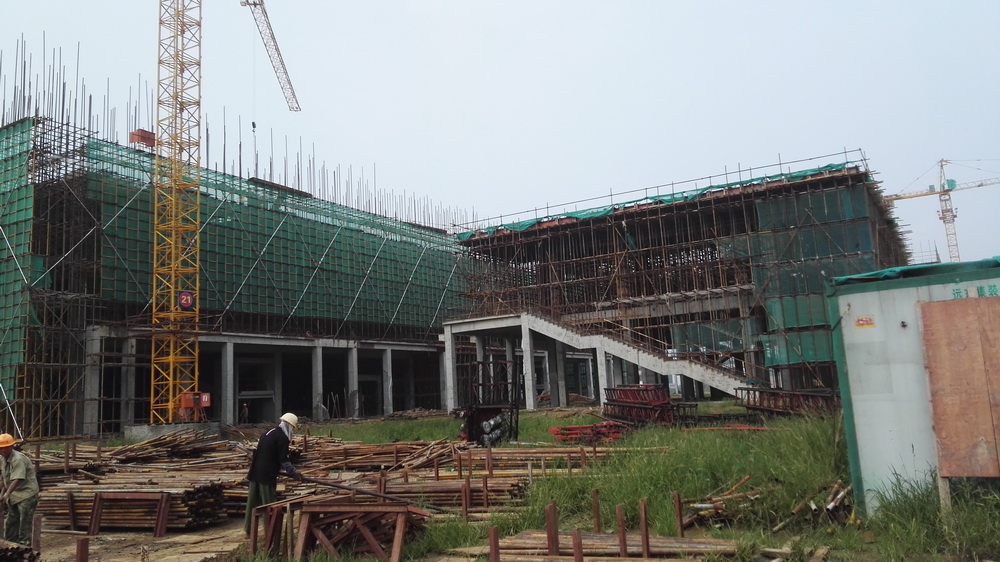

8. 艺术中心:三层排架完成70%,平台模板完成40%。

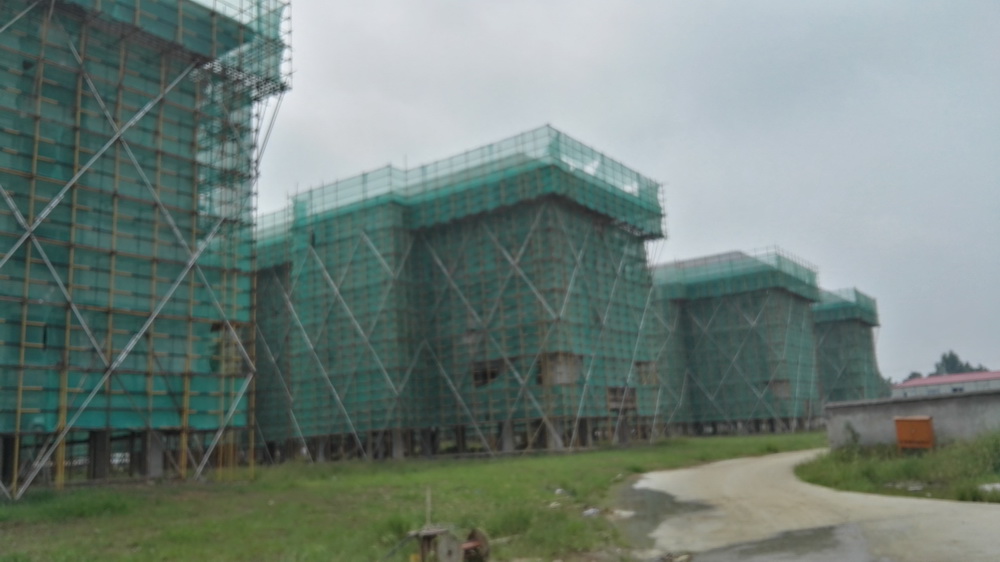

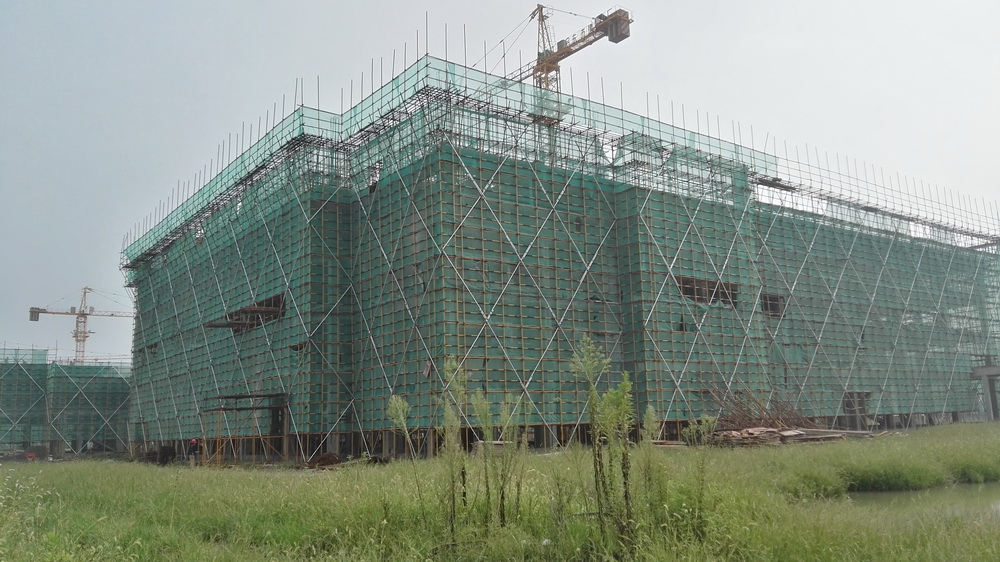

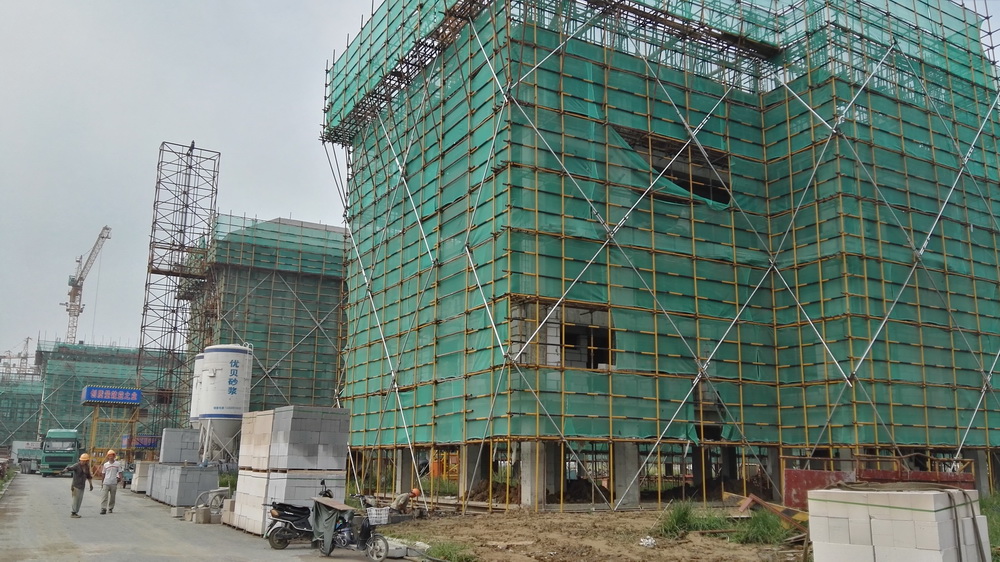

9. 后勤附属用房一:屋面排架完成,平台模板完成,钢筋绑扎完成30%。

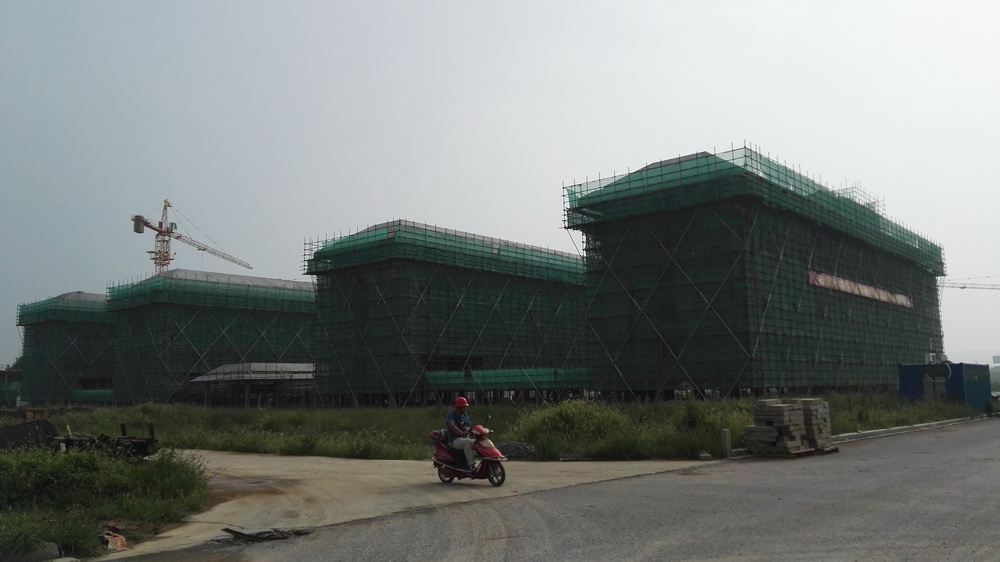

10. 后勤附属用房二:四层排架完成,平台模板完成50%。

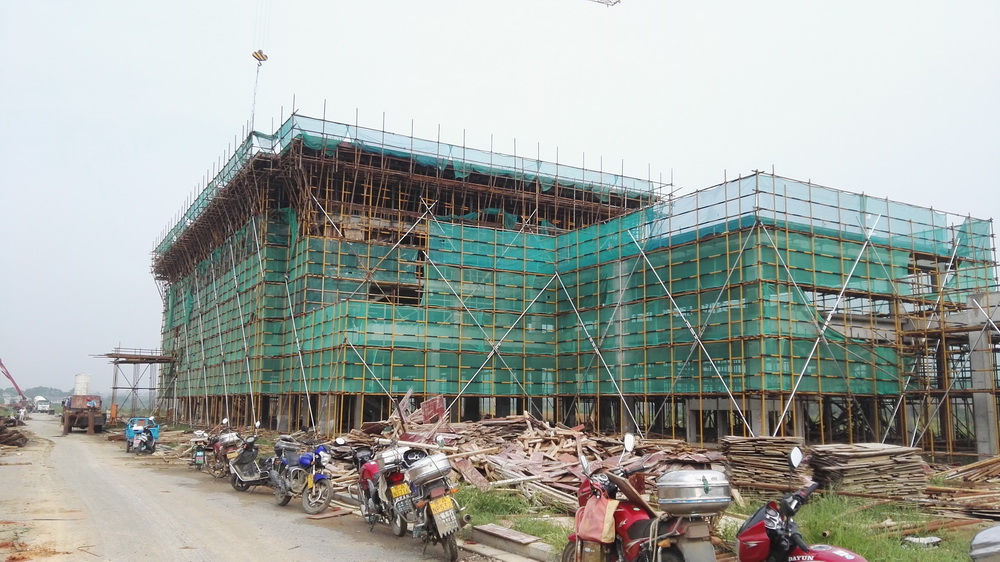

11. 一食堂:地下室排架完成,模板完成50%,钢筋绑扎50%。

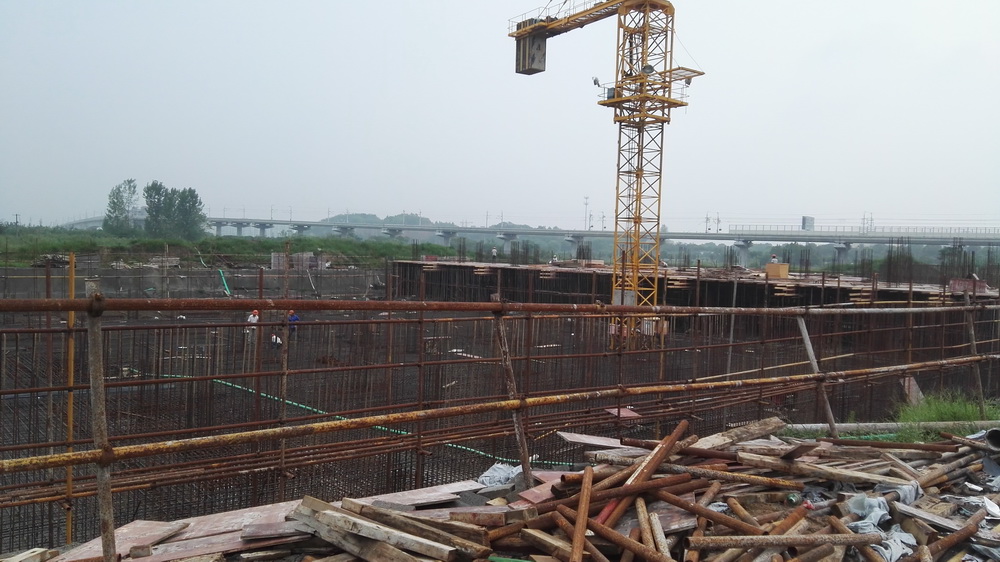

12. 留学生公寓:地下室西侧承台钢筋完成80%,东侧一层排架搭设完成,东侧墙板钢筋绑扎完成。
13. 青年教师周转公寓:四层排架搭设完成,平台模板完成30%。

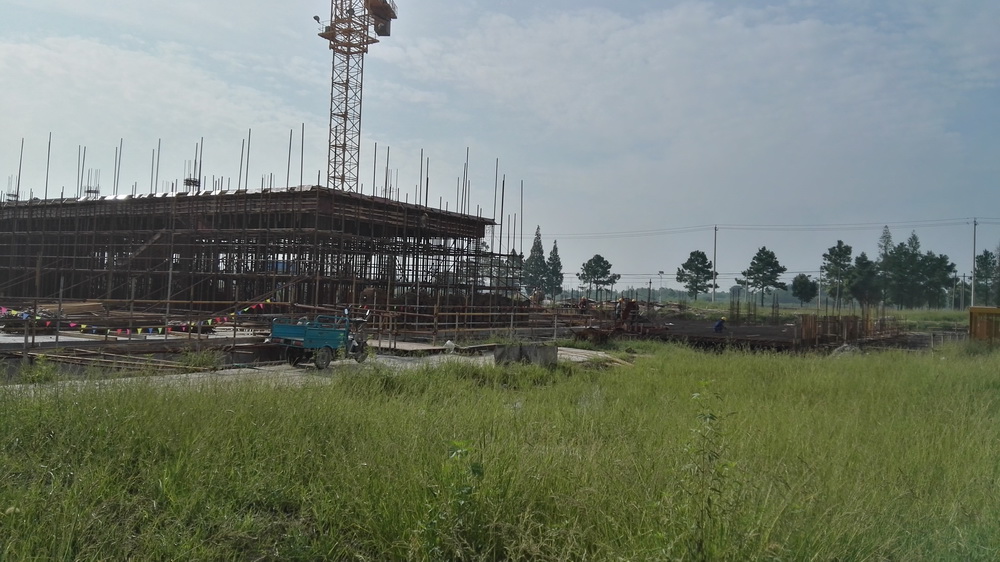

14. 1#、5-7#学生宿舍组团:二次结构完成70%,各组团排污立管完成30%。2#学生宿舍组团:2-2六层平台模板完成,钢筋绑扎完成,砼浇筑完成。3#学生宿舍组团:3-1、3-2六层平台模板完成,钢筋绑扎完成,砼浇筑完成。3-3、3-4五层平台模板完成,钢筋绑扎完成70%。4#学生宿舍组团:4-3三层模板完成,钢筋绑扎完成,砼浇筑完成。4-4四层砼浇筑完成。






(四)本周工作计划
1. 理科楼一:四层砼浇筑完成。
2. 理科楼二:屋面层排架搭设完成,中间梁及柱绑扎完成。
3. 图文信息中心:三层排架搭设完成,模板完成70%,砼浇筑50%。
4. 文科楼一:屋面排架搭设完成70%,模板完成50%。
5. 文科楼二:五层平台模板完成,钢筋完成,砼浇筑完成50%。
6. 公共教学楼一:屋面排架完成80%,模板完成60%。
7. 公共教学楼二:屋面排架搭设70%,模板完成30%。
8. 公共教学楼三:屋面层钢筋绑扎80%,砼浇筑80%。
9. 大学生活动中心:二层排架搭设完成80%,模板完成50%。
10. 艺术中心:三层排架完成,平台模板完成70%。
11. 后勤附属用房一:屋面平台模板完成,钢筋绑扎完成。
12. 后勤附属用房二:四层砼浇筑完成。
13. 二食堂:二层墙体砌筑。
14. 留学生公寓:地下室西侧承台底板钢筋完成,东侧墙板钢筋绑扎完成,东侧地下室排架完成,平台模板完成70%,平台钢筋完成50%。
15. 青年教师周转公寓:四层平台钢筋绑扎完成,砼浇筑完成。
16. 学生宿舍组团:2#学生宿舍组团:屋面平台模板完成30%。3#学生宿舍组团:3-1、3-2屋面排架完成,模板完成50%,3-3、3-4五层排架完成,六层模板完成50%。4#学生宿舍组团:4-3三层钢筋绑扎完成,砼浇筑完成,4-4四层排架完成,模板完成50%。1#、5-7#学生宿舍组团:二次结构完成75%,各组团底层排污立管完成40%。
二、体育馆标段
(一)现场人员
管理人员14人 、瓦工10人 、木工15人
钢筋工10人、电焊工2人 、水电工5人
打桩工5人、挖机司机2人、四不像司机5人
压路机司机1人
合计:69人
(二)上周完成情况

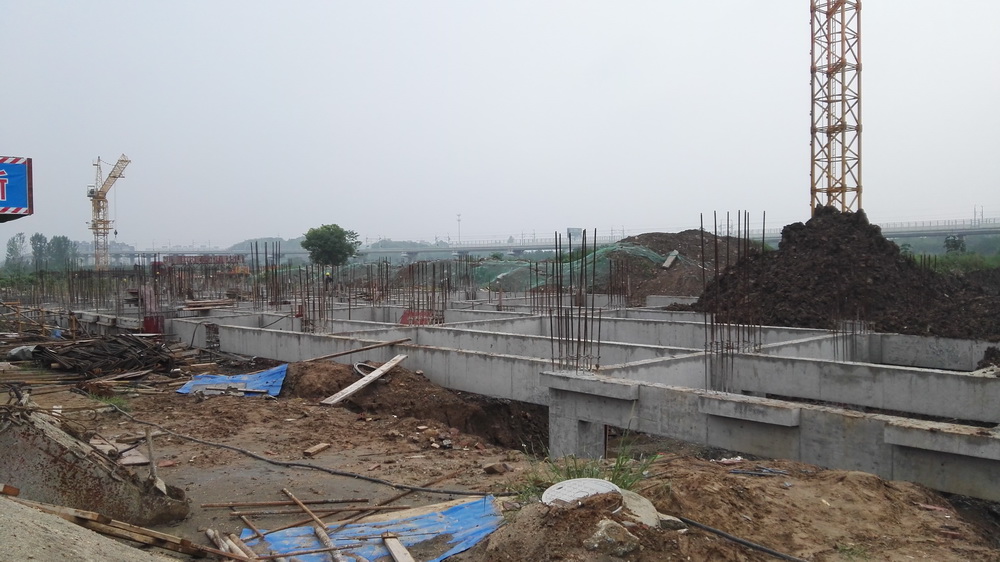

1. 看台13-27轴回填土完成,人工夯实,浇筑垫层,准备一层排架搭设;
2. 体育馆河道内上层土回填;

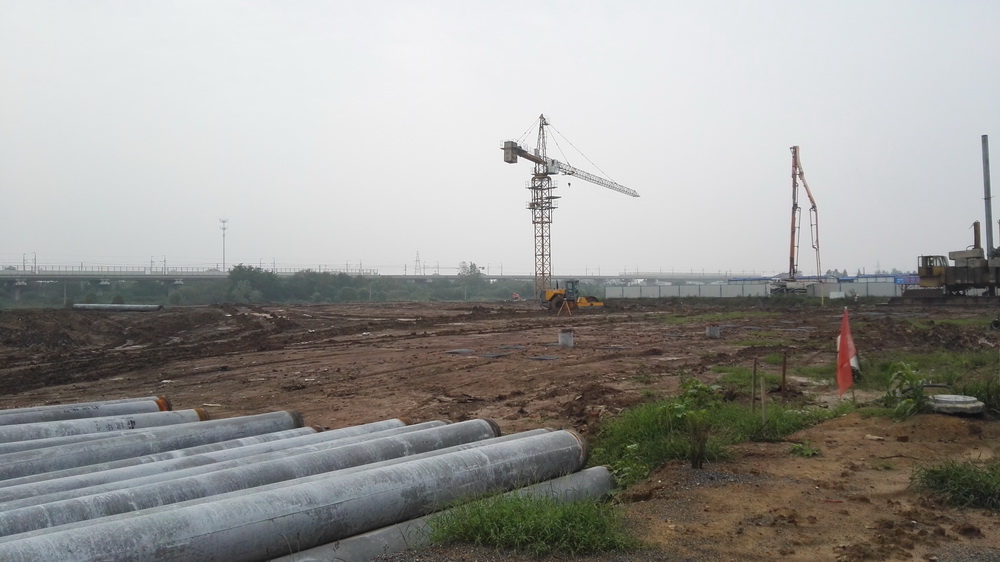

3. 桩基施工;
4. 小品柱级墙板砼浇筑,浇筑后与城建园林共同将外围土方挖除后进行梁板支设。
5. 危险品仓库及西门定位放线。
(三)本周工作计划
1. 危险品库周围下水道,危险品库基坑开挖,垫层浇筑;
2. 小品砼浇筑,土方回填;
3. 看台房心土及四周土方回填;
4. 13-27轴回填土夯实,垫层浇筑。
三、室外景观绿化工程
(一)现场人员
管理人员8人 、绿化专业7人
合计:15人
(二)上周完成情况
1. 西北角溢流井、1#滚水坝抽水清淤;
2. 浦口、小行小区树木养护工作;
3. 1#滚水坝围挡防护完成。
(三)本周工作计划
1.溢流井钢筋绑扎,底板砼浇筑,涵管就位,井壁钢筋绑扎,模板支撑;
2.1#滚水坝抽水清淤。
