溧水校区建设简报(2017年第32期)
发布时间: 2017-08-24 浏览次数: 605

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组222

木工班组455人 、水电班组107人、土方班组28

钢筋班组270人、架子工90直属队77

砼工55人、幕墙16

合计:1395

(二)大型机械设备在场情况

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机2台、土方运输车2台。

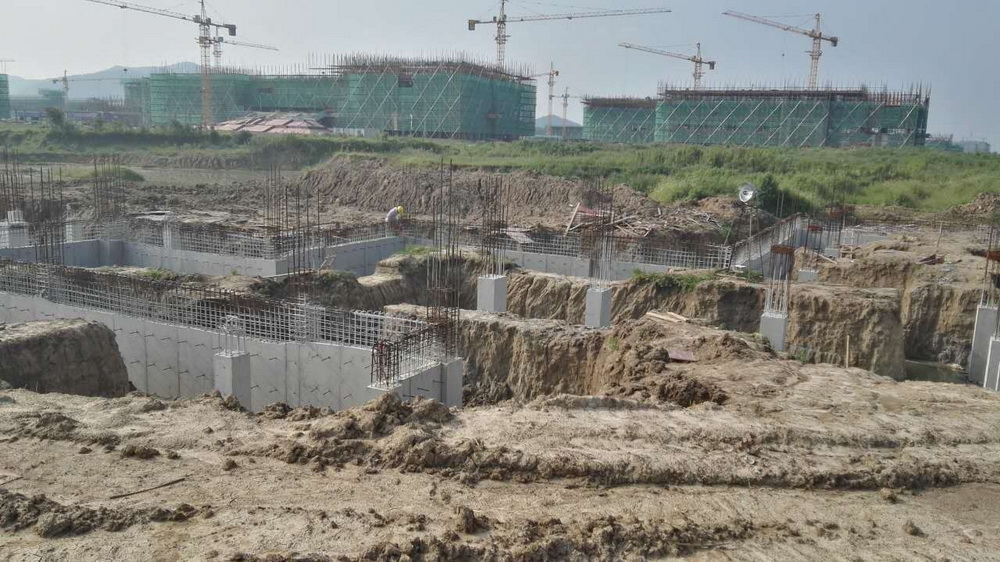

(三)上周完成情况

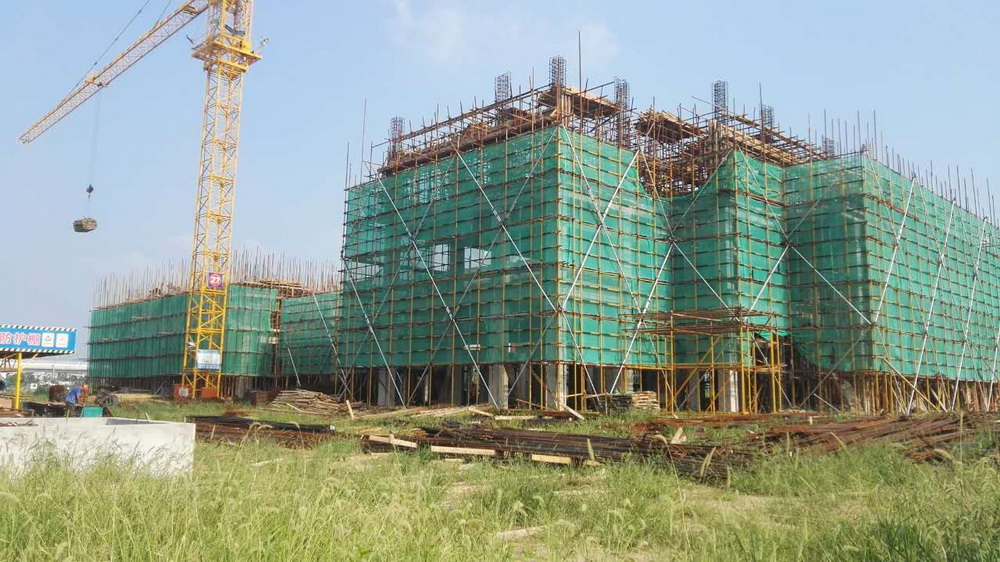

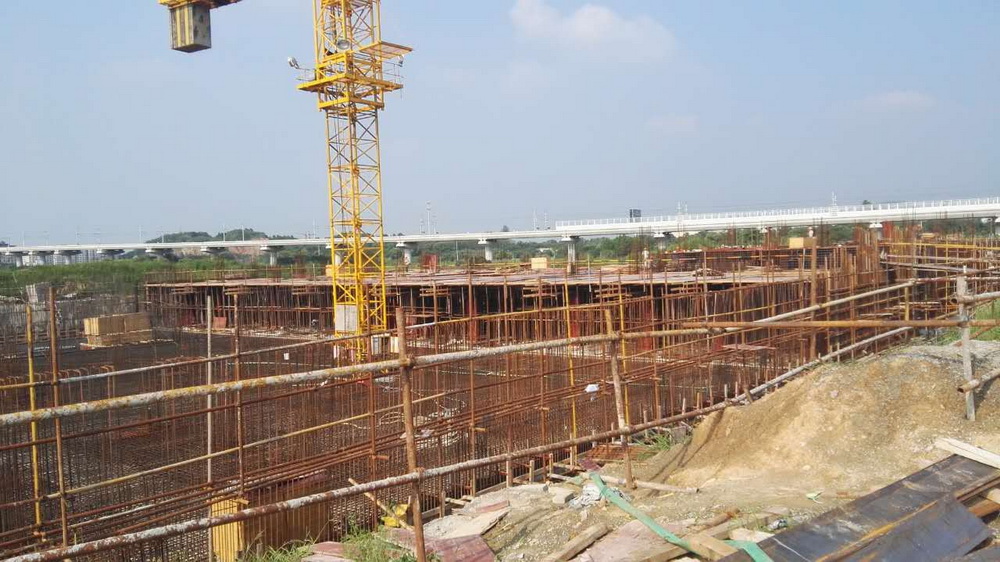

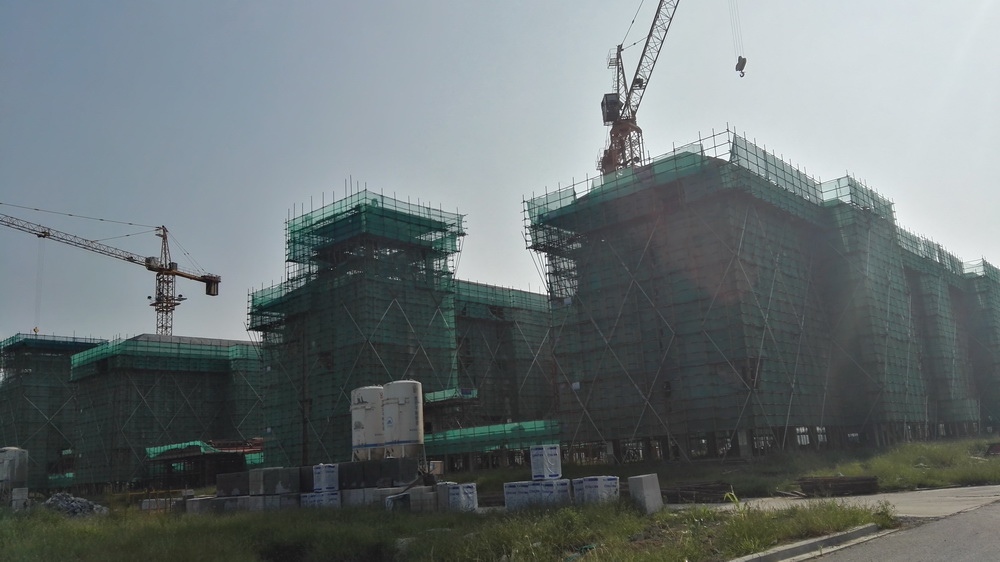

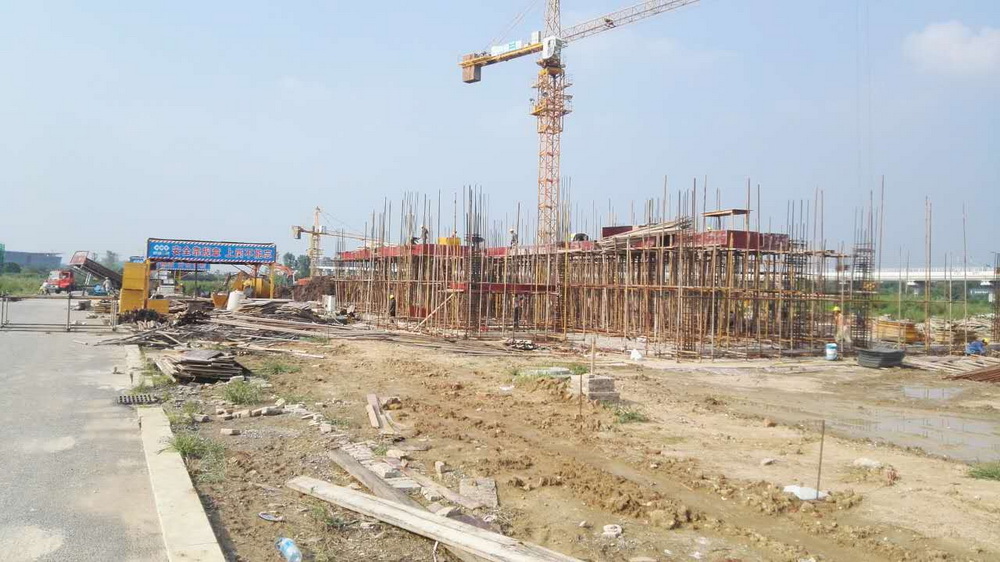

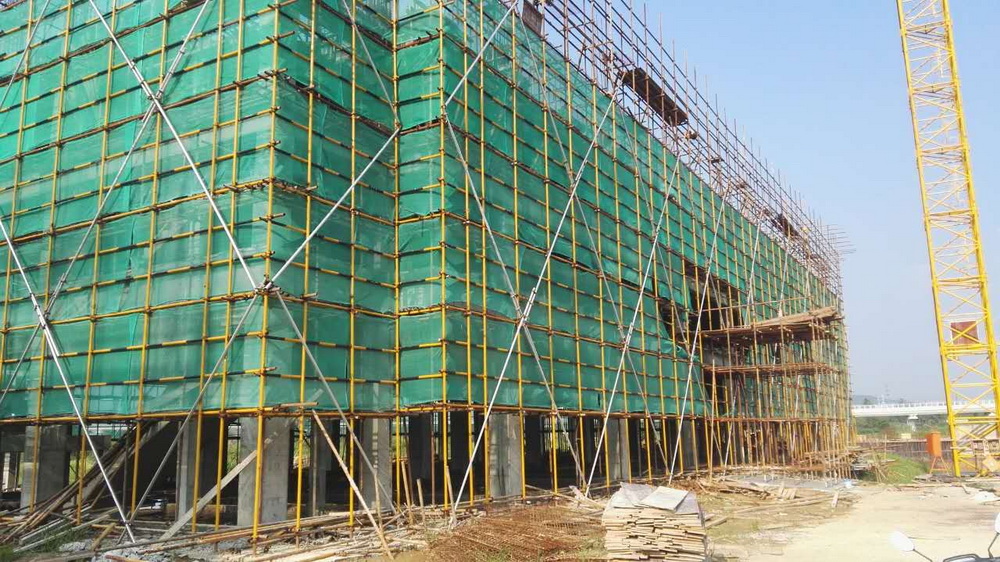

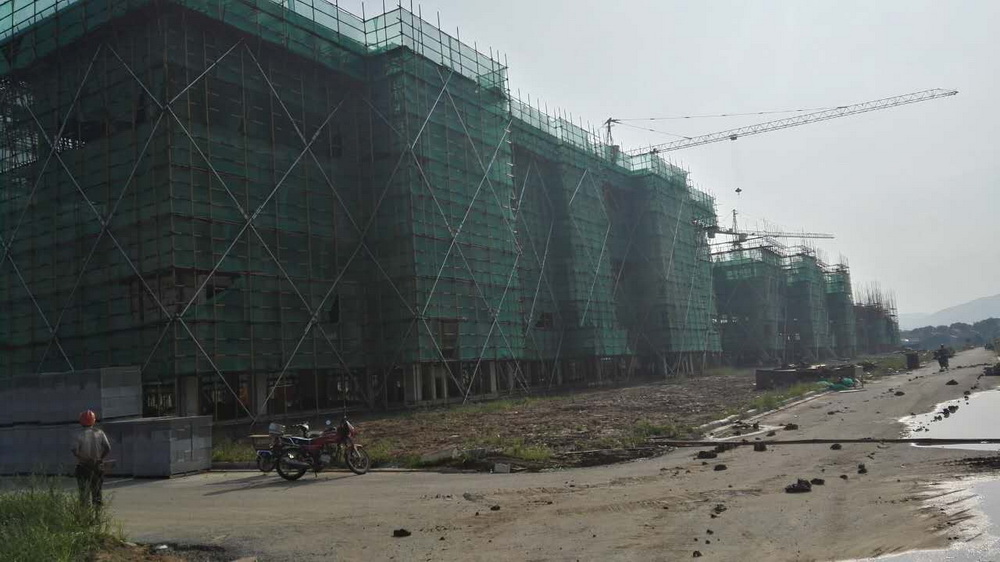

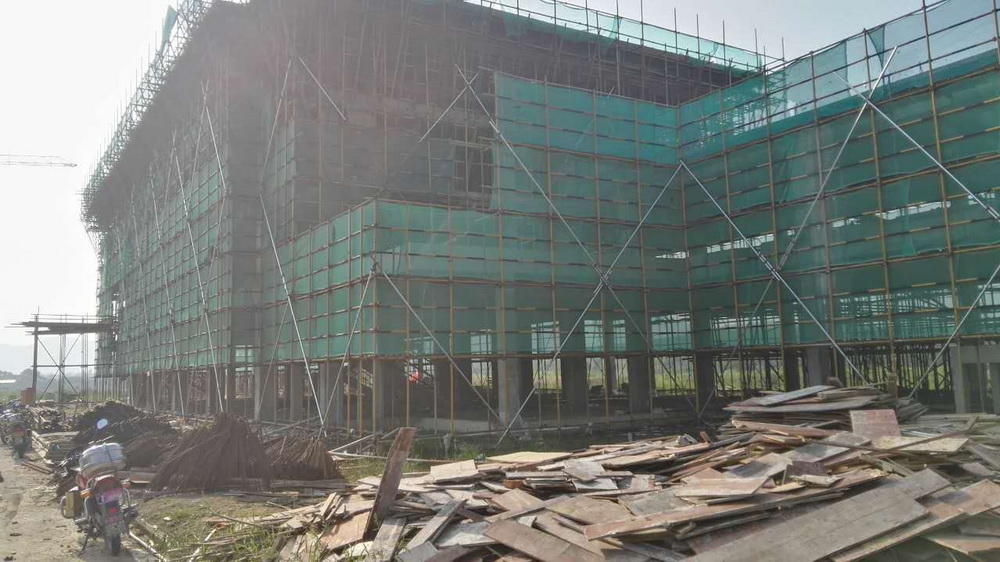

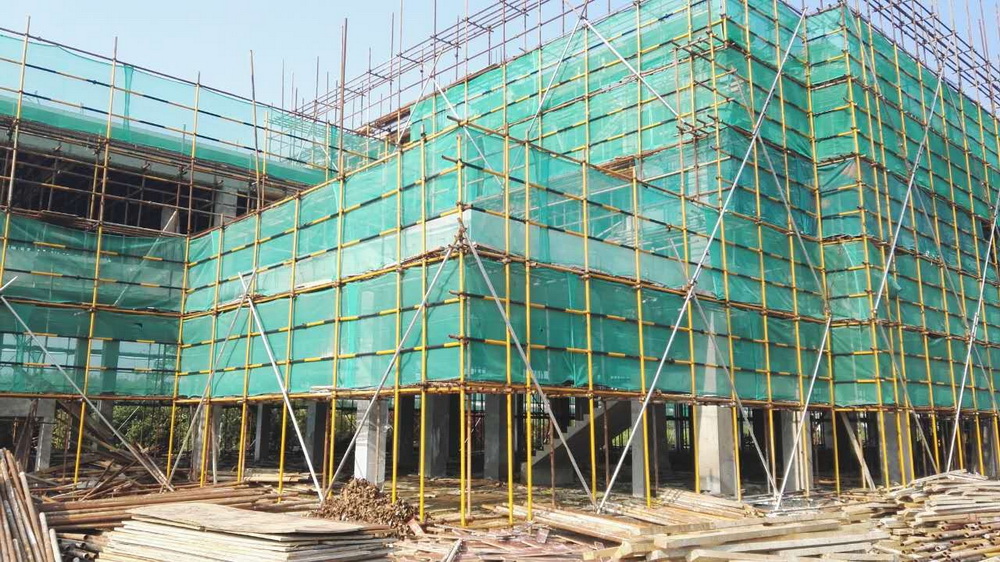

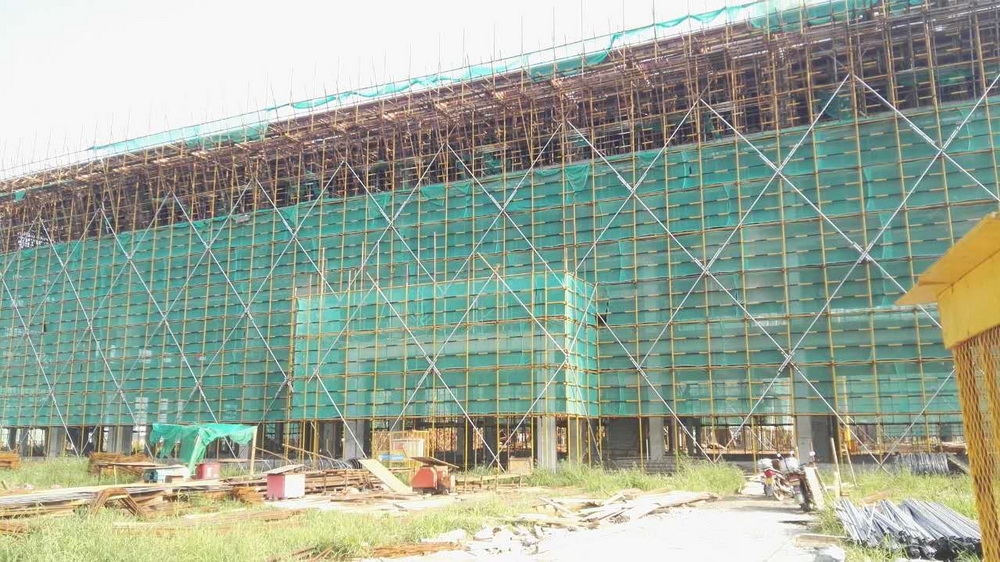

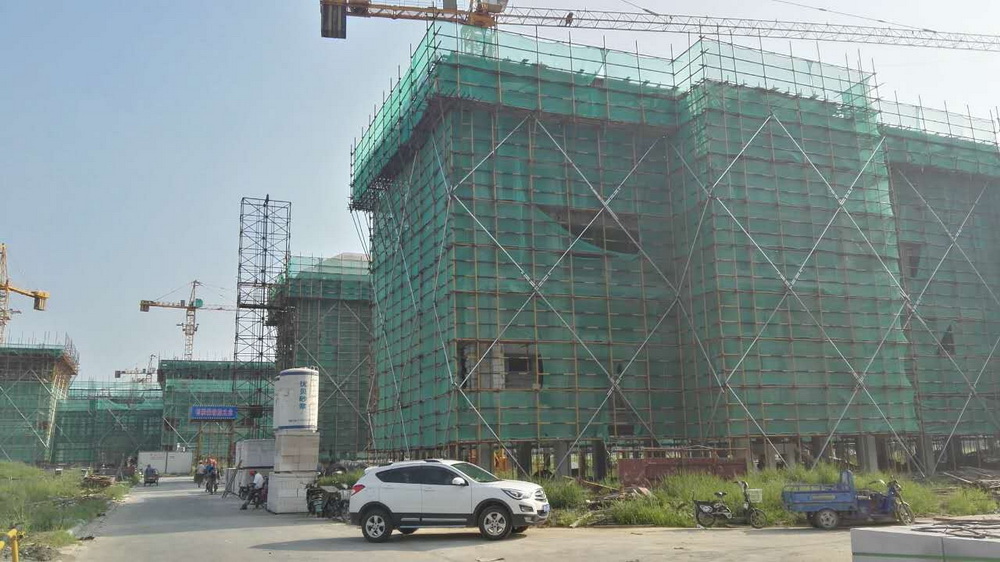

1. 理科楼一:四层平台模板完成,钢筋绑扎完成,砼浇筑完成。理科楼二:屋面排架搭设完成,中间梁及柱钢筋绑扎完成。

2. 图文信息中心:三层排架搭设完成,模板完成70%,砼浇筑50%

3. 文科楼一:屋面排架完成70%,模板完成50%

4. 文科楼二:五层平台模板完成,钢筋绑扎完成,砼浇筑50%

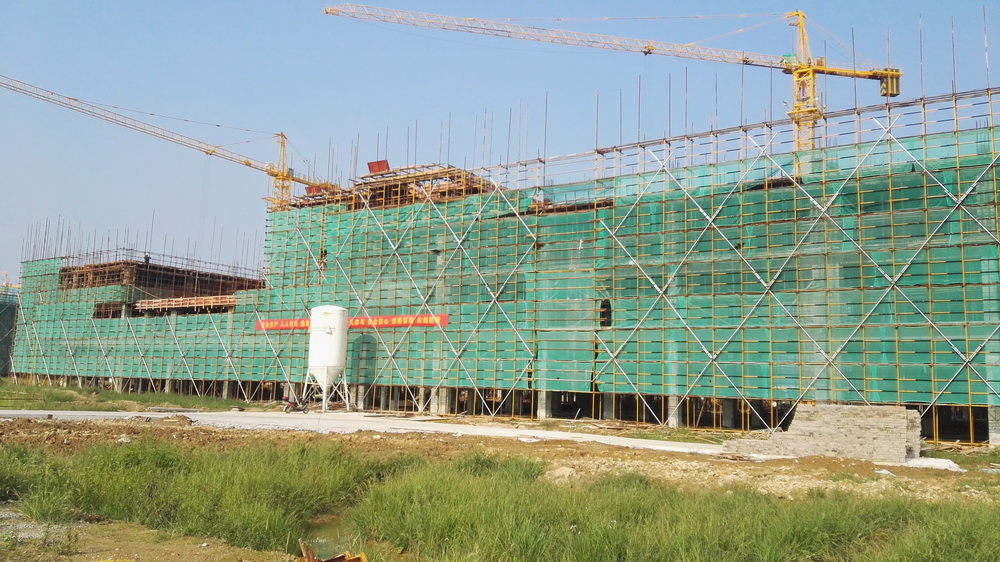

5. 公共教学楼一:屋面排架完成80%,模板完成60%。公共教学楼二:屋面排架完成70%,模板完成30%。公共教学楼三:屋面钢筋绑扎80%,砼浇筑80%

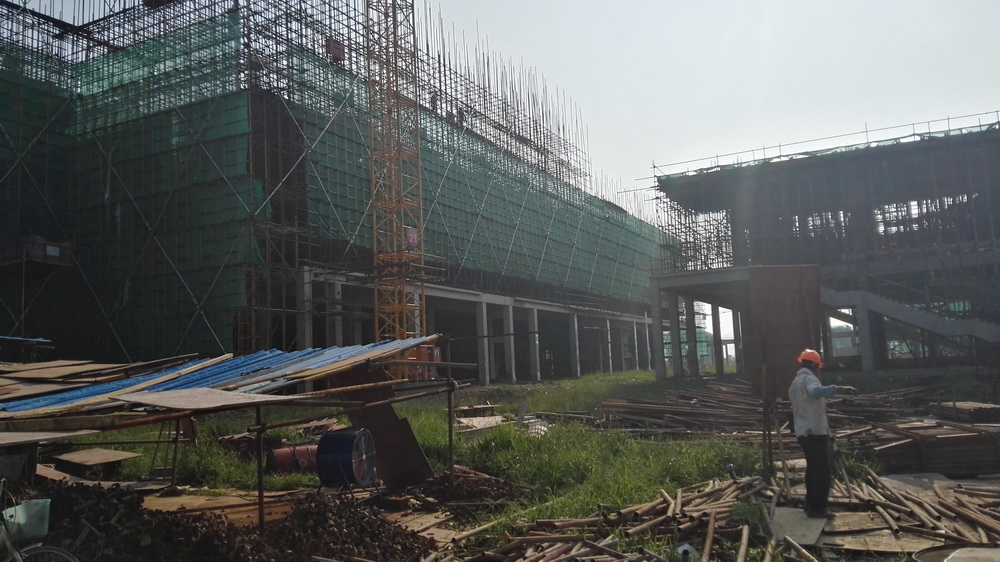

6. 行政楼:地下室南侧顶板平台钢筋绑扎完成,砼浇筑完成,北侧一层模板完成,钢筋完成50%

7. 大学生活动中心:二层排架完成80%,模板完成50%

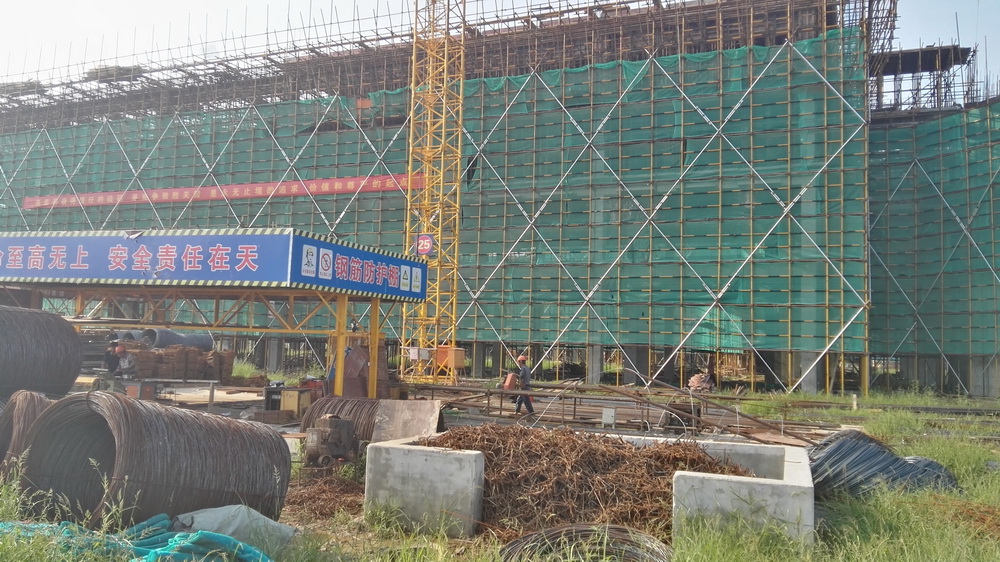

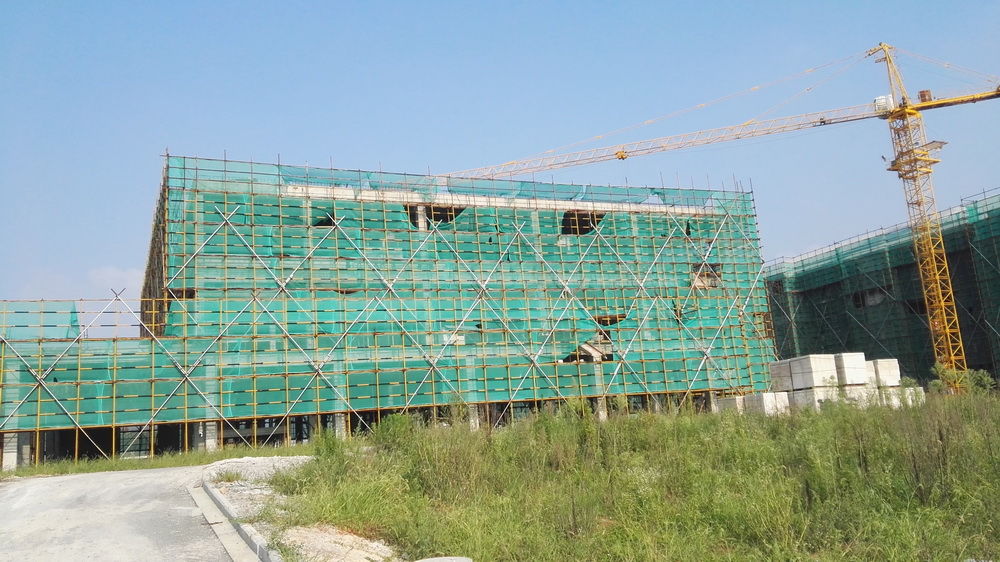

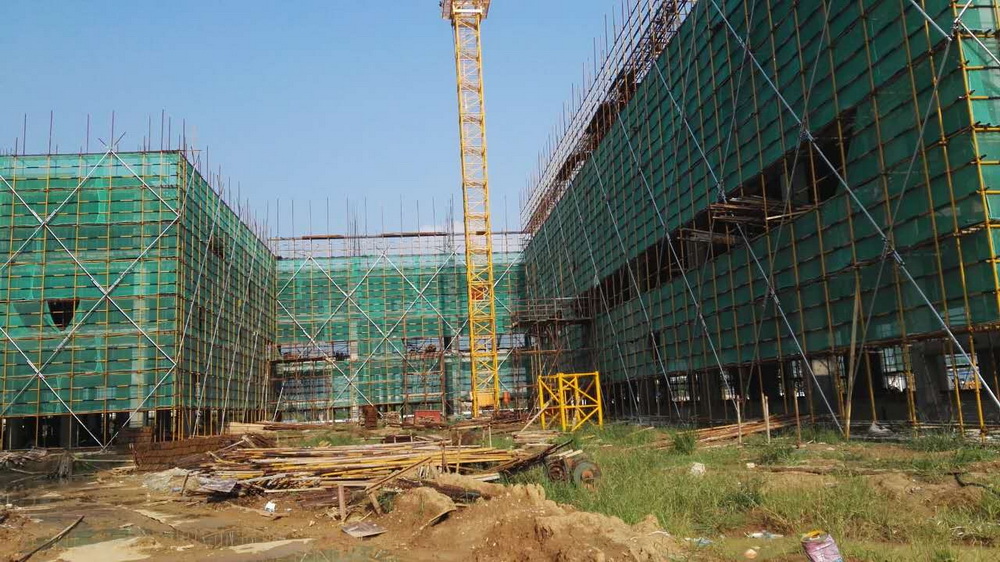

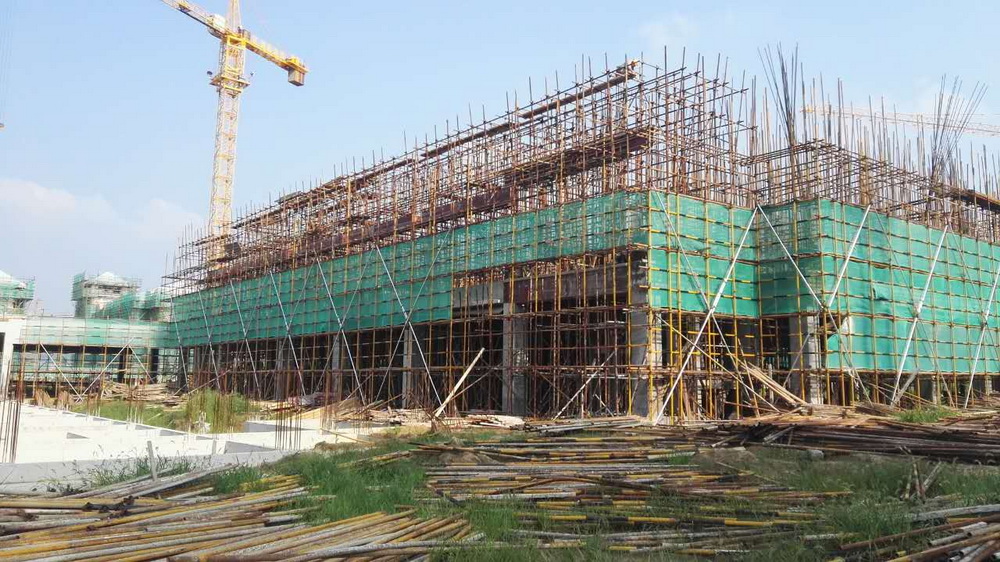

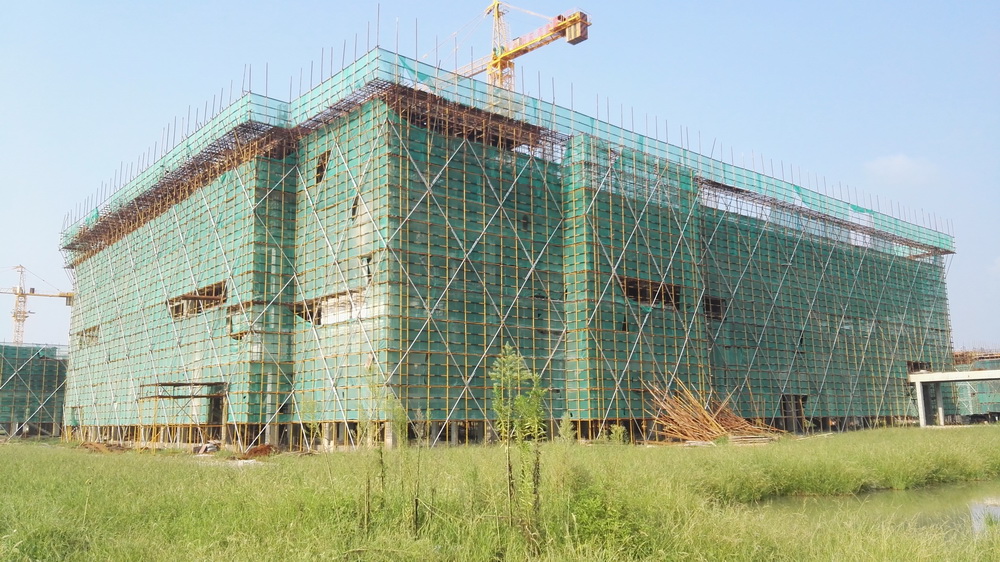

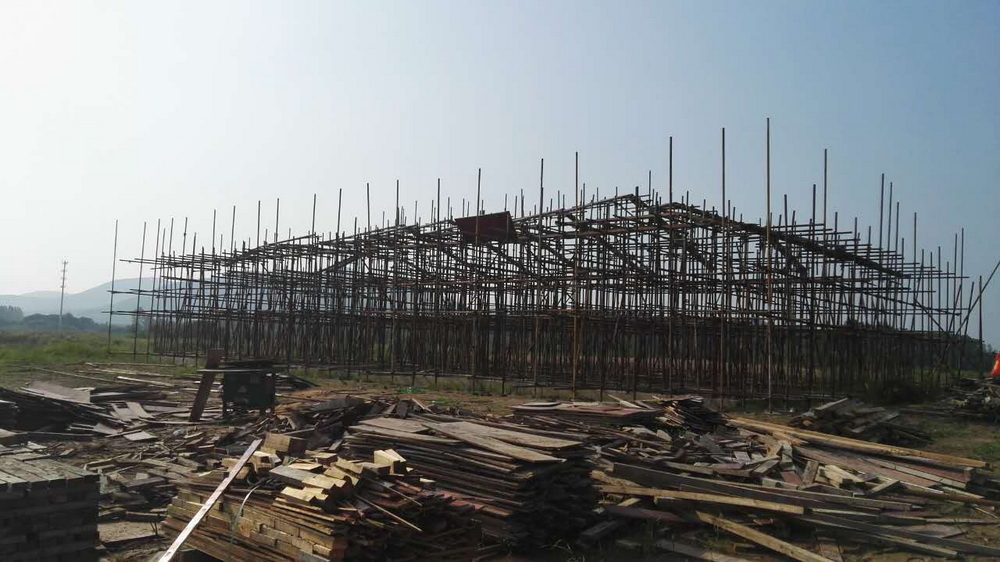

8. 艺术中心:三层排架完成,平台模板完成70%

9. 后勤附属用房一:屋面平台模板完成,钢筋绑扎完成。

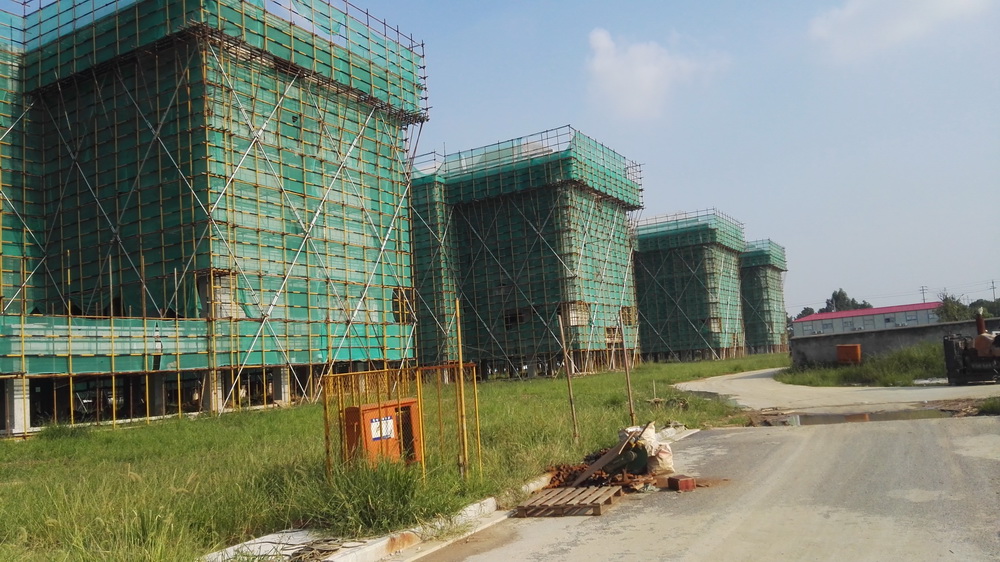

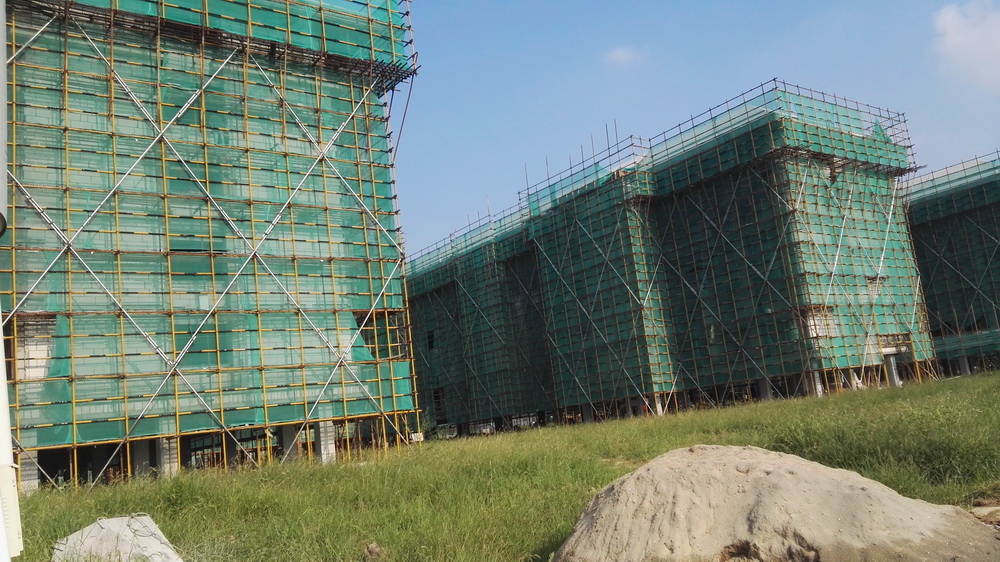

10. 后勤附属用房二:四层平台浇筑完成。

11. 一食堂:地下室排架完成,模板完成70%,钢筋绑扎60%

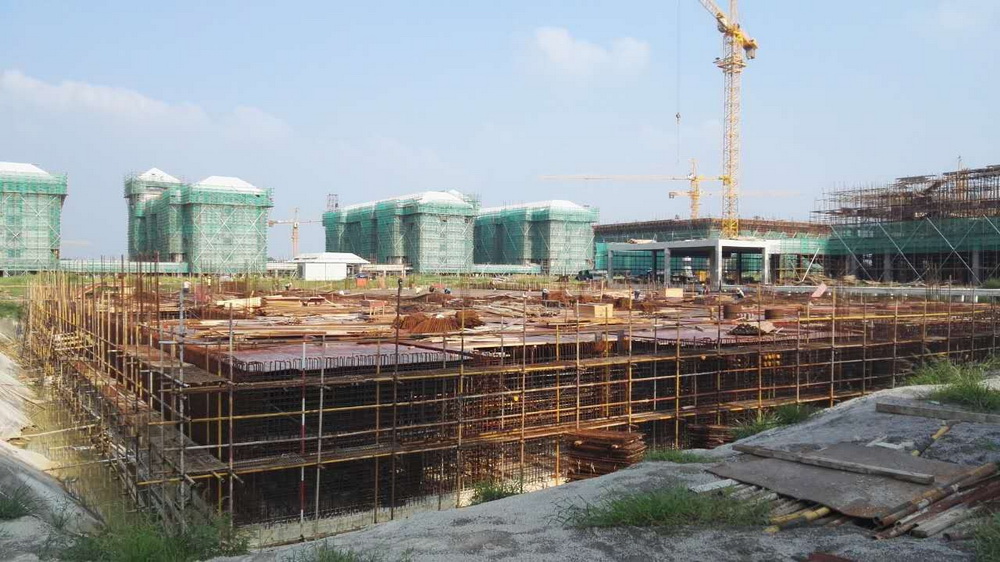

12. 留学生公寓:地下室西侧承台钢筋完成,墙板钢筋完成,东侧地下室排架搭设完成,平台模板完成70%,钢筋完成50%

13. 青年教师周转公寓:四层平台浇筑完成。

14. 二食堂:二层墙体砌筑。

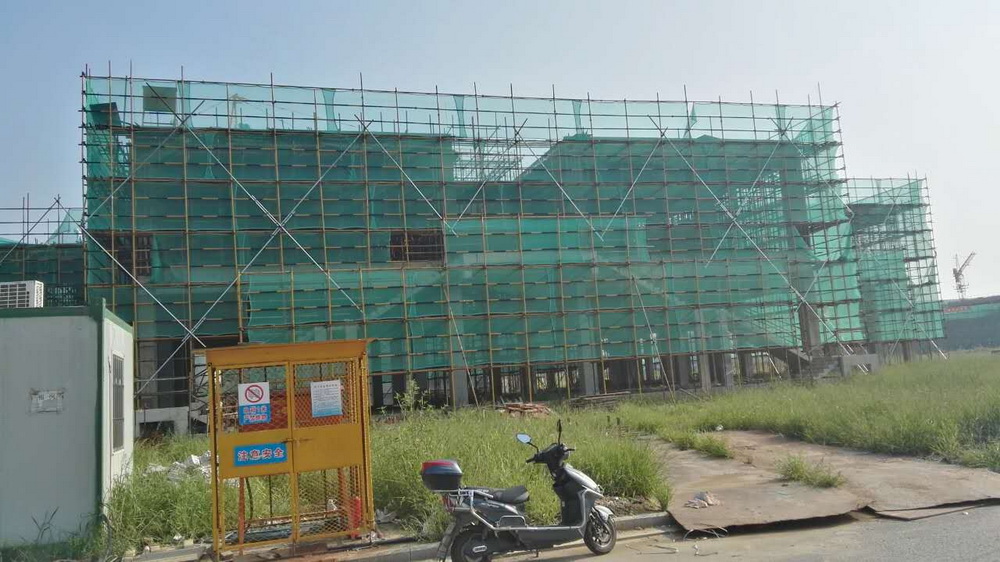

15. 配电房:一层排架完成,一层模板完成50%

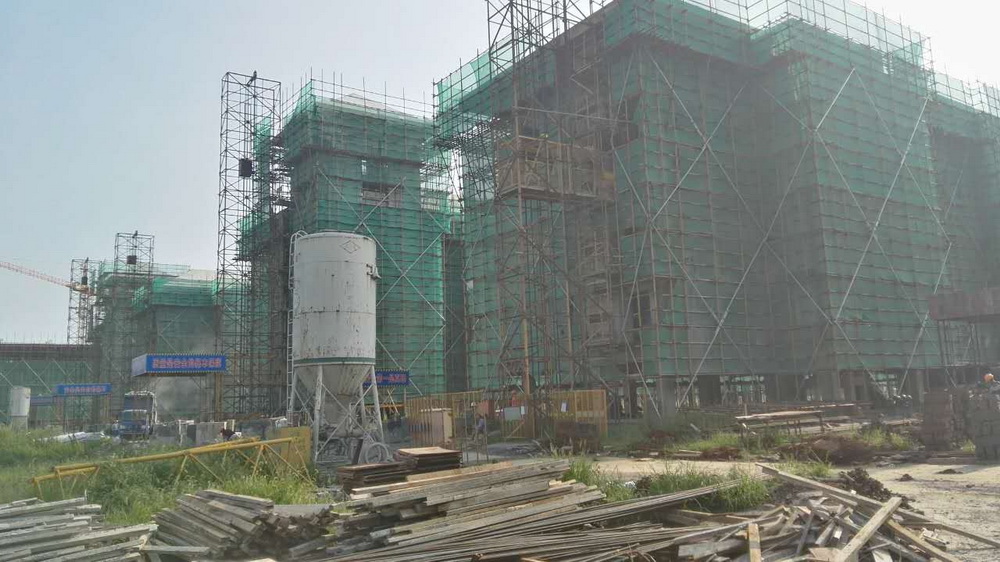

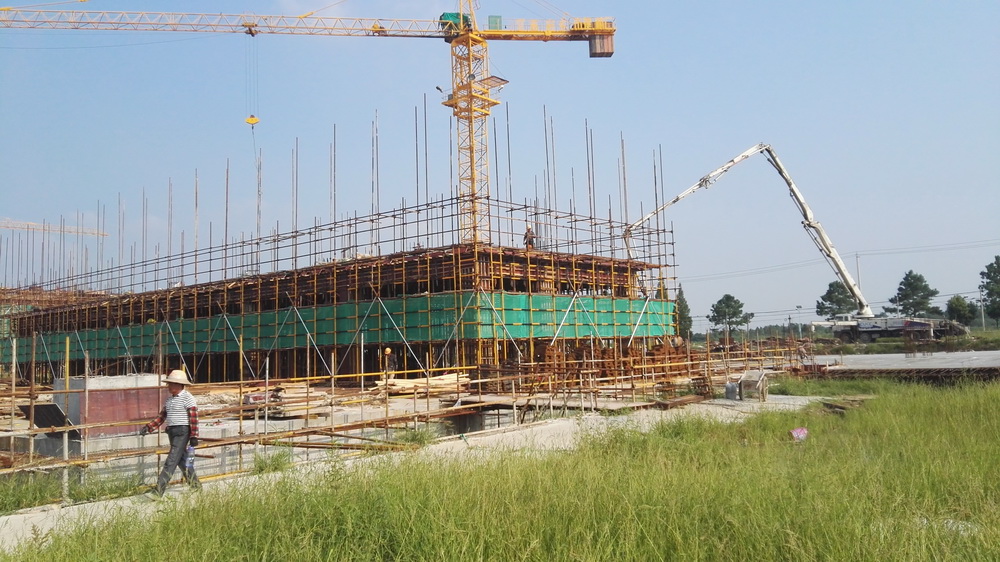

16. 1#5-7#学生宿舍组团:二次结构完成75%,各组团排污立管完成40%2#学生宿舍组团:2-2屋面平台模板完成30%3#学生宿舍组团:3-13-2屋面层排架完成,模板完成50%3-33-4五层排架完成,六层面模板完成50%4#学生宿舍组团:4-3三层钢筋绑扎完成,砼浇筑完成。4-4四层排架完成,模板完成50%

(四)本周工作计划

1. 理科楼一:屋面层排架搭设70%,模板完成30%

2. 理科楼二:屋面层模板完成,钢筋完成50%

3. 图文信息中心:三层模板完成,钢筋绑扎80%

4. 文科楼一:屋面排架搭设完成,模板完成70%

5. 文科楼二:五层平台模板完成,钢筋完成,砼浇筑完成。

6. 公共教学楼一:屋面排架完成,模板完成,钢筋完成50%

7. 公共教学楼二:屋面排架搭设完成,模板完成70%,钢筋完成50%

8. 公共教学楼三:屋面层钢筋绑扎完成,砼浇筑完成。

9. 大学生活动中心:二层排架搭设完成,模板完成70%

10. 艺术中心:三层平台模板铺设。

11. 后勤附属用房一:屋面砼浇筑完成。

12. 后勤附属用房二:五层排架完成50%,模板完成30%

13. 二食堂:二层墙体砌筑。

14. 留学生公寓:地下室西侧底板砼浇筑完成,东侧地下室排架完成,平台模板完成,平台钢筋完成70%,外墙板模板完成50%

15. 青年教师周转公寓:五层排架搭设完成,模板完成50%

16. 行政楼:北侧一层钢筋绑扎完成,砼浇筑完成,南侧一层排架搭设完成50%,模板完成20%

17. 学生宿舍组团:2#学生宿舍组团:屋面平台模板完成。3#学生宿舍组团:3-13-2屋面砼浇筑完成,3-33-4六层模板完成,柱钢筋绑扎完成。4#学生宿舍组团:4-34-4四层模板完成,柱钢筋绑扎完成。1#5-7#学生宿舍组团:二次结构完成80%,各组团底层排污立管完成60%

18. 学校西侧围墙已开始施工,已完成19个基础砼。

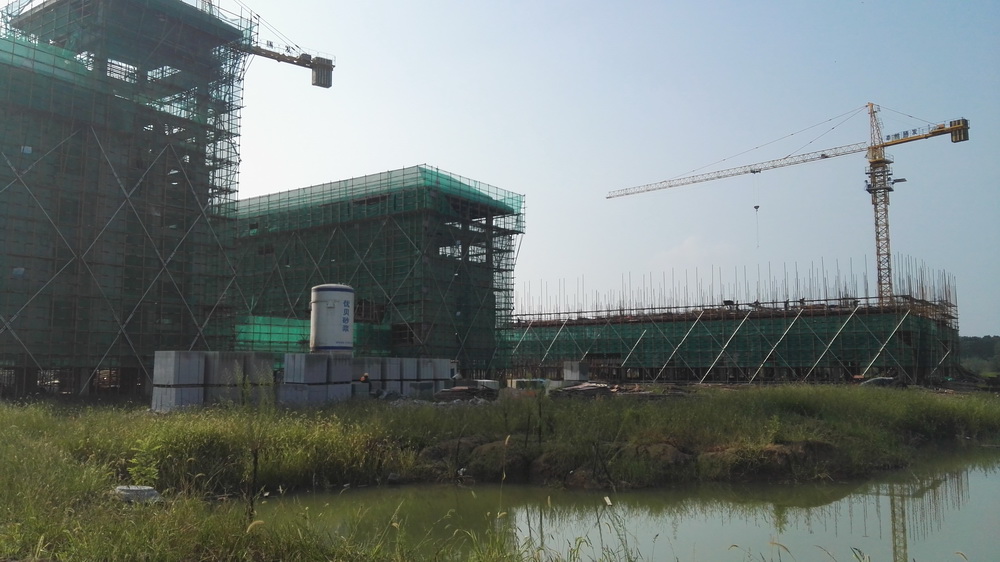

二、体育馆标段

(一)现场人员

管理人员14人 、瓦工10 、木工20

钢筋工15人、电焊工2 、水电工5

打桩工5人、挖机司机4人、四不像司机5

压路机司机1

合计:81

(二)上周完成情况

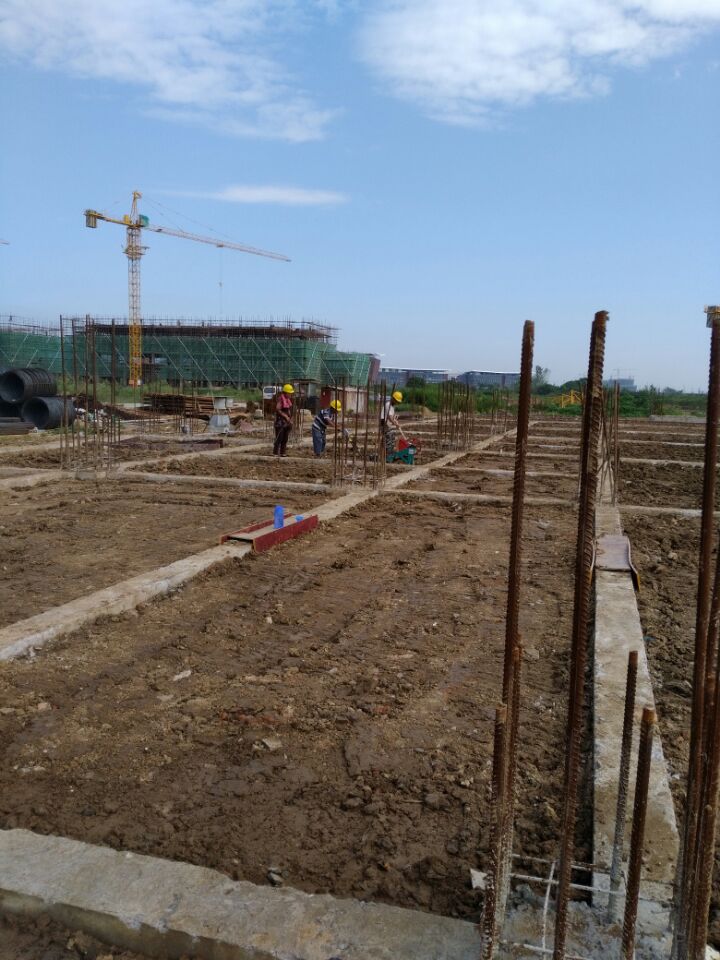

1. 看台13-27轴回填土完成,人工夯实,浇筑垫层,准备一层排架搭设;

2. 体育馆河道内上层土回填;

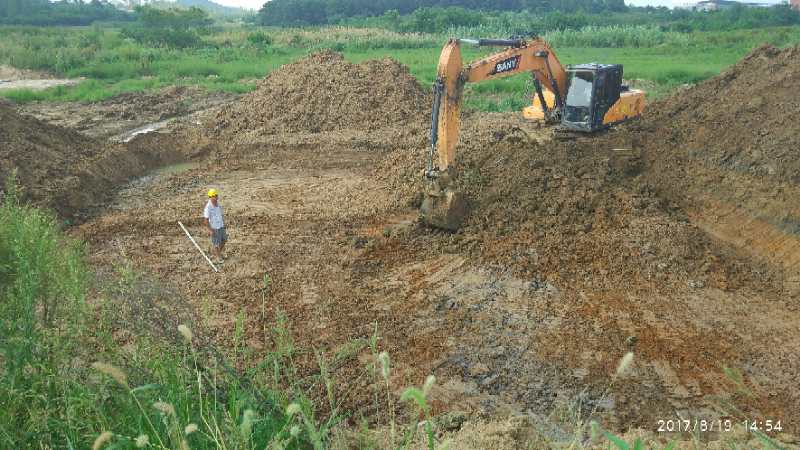

3. 危险品库周围下水改道,危险品基坑开挖,垫层浇筑;

4. 小品浇筑,土方回填;

5. 看台房心土及四周土方回填;

6. 质监站8.16进行了桩基施工交底,8.18安监站例行安全检查。

(三)本周工作计划

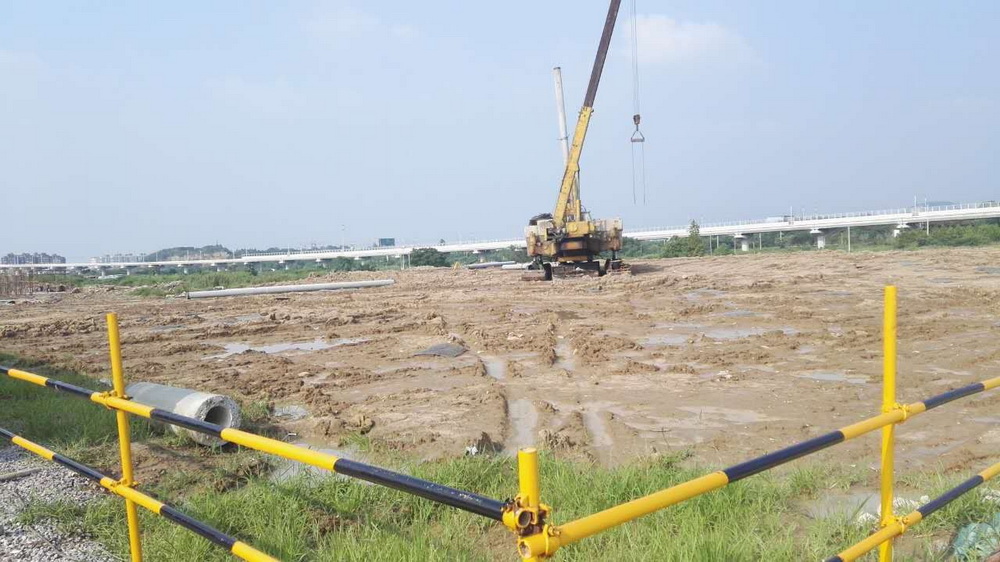

1. 完成14轴以西管桩施工;

2. 体育馆回填土完成90%

3. 看台位置回填土完成,垫层浇筑结束,完成17-27轴一层柱二层梁板,开始1-17轴一层柱二层梁板施工;

4. 完成小品回填土工作,配合城建园林完成周围水景开挖;

5. 完成危险品库底板砼浇筑;

6. 完成南门卫的定位放线工作,准备南门卫施工。

三、室外景观绿化工程

(一)现场人员

管理人员8人 、绿化专业5

合计:13

(二)上周完成情况

1. 溢流井底板钢筋绑扎;

2. 1#滚水坝抽水清淤;

3. 西北角停车处原地面测量。

(三)本周工作计划

1. 溢流井底板砼浇筑,涵管就位,井壁钢筋绑扎,模板支撑;

2. 落实施工队伍,落实毛石、杉木桩等材料进场。
