一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组232人
木工班组455人 、水电班组107人、土方班组28人
钢筋班组270人、架子工90人、直属队77人
砼工55人、幕墙16人
合计:1405人
(二)大型机械设备在场情况
塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机2台、土方运输车2台。
(三)上周完成情况

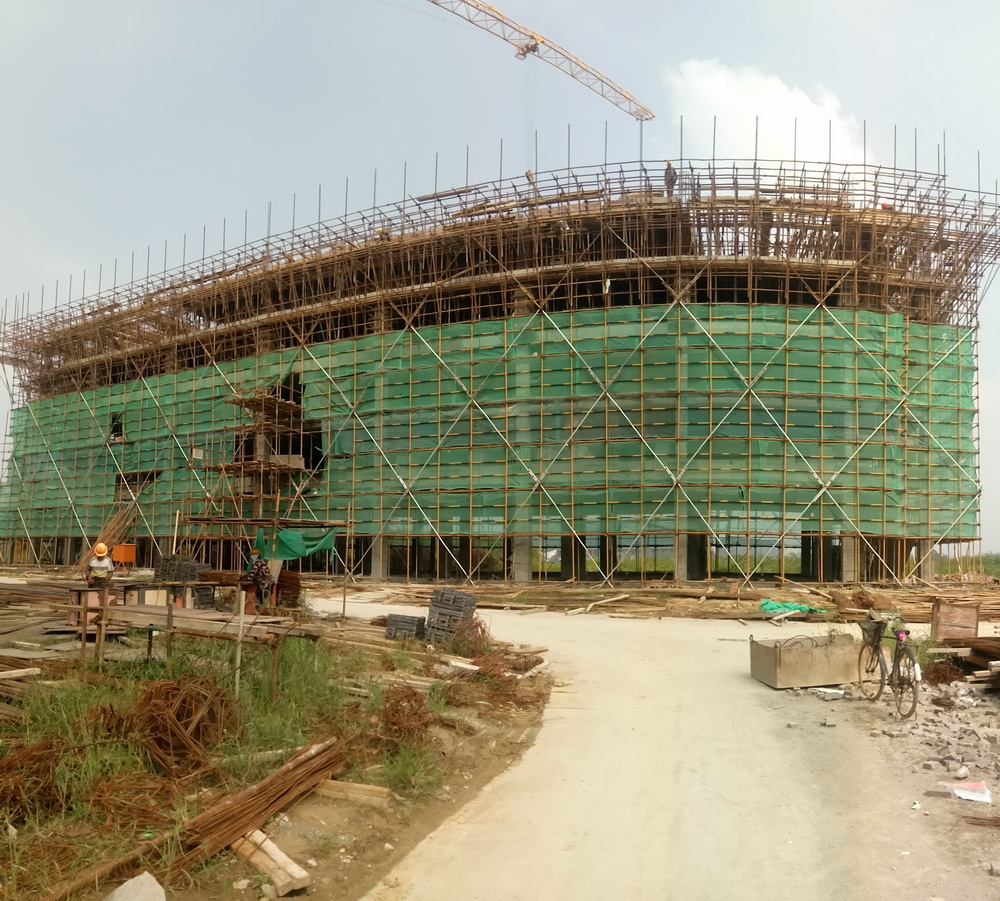

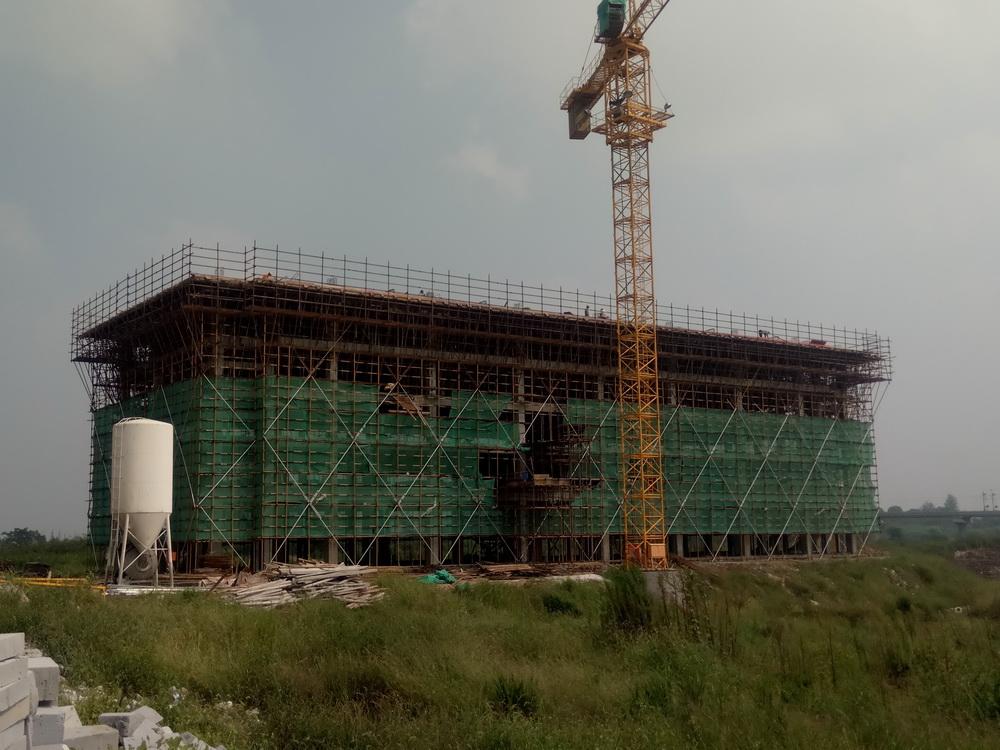

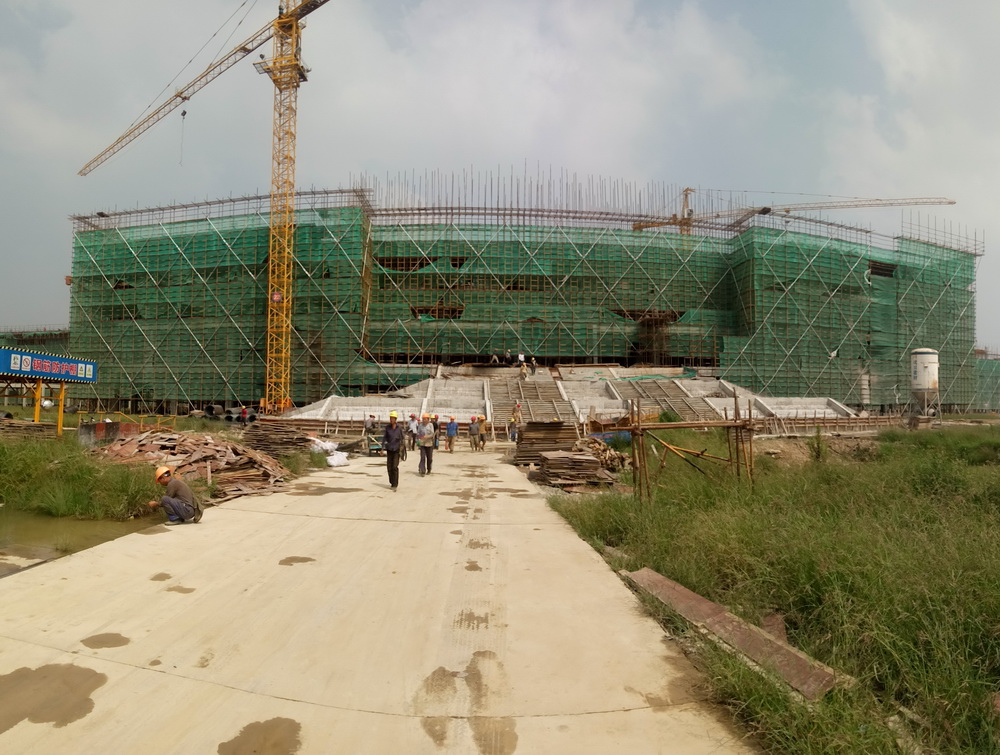

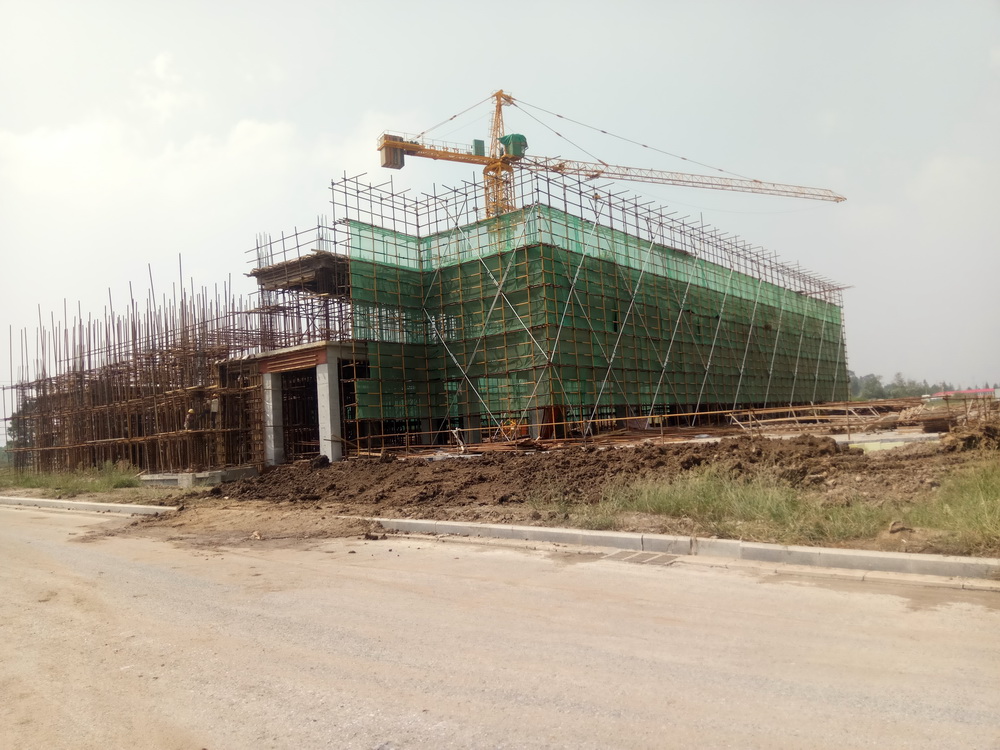

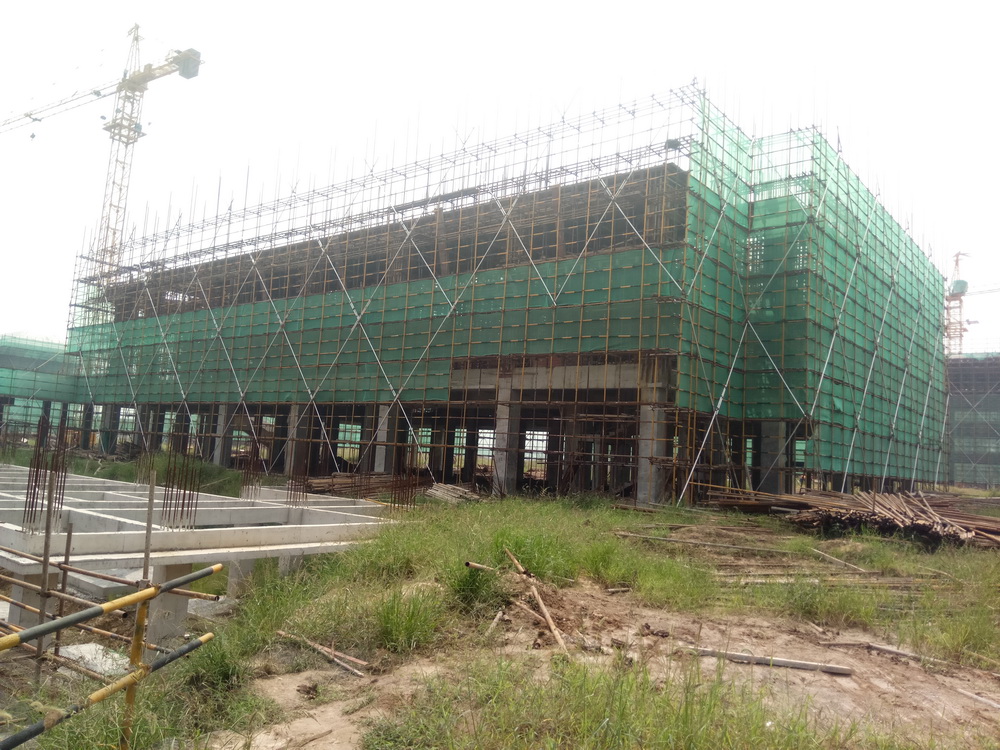

1. 图文信息中心:四层排架搭设完成,模板完成80%,柱子钢筋绑扎完成80%,砼浇筑完成50%。
2. 公共教学楼一:屋面模板安装完成,钢筋绑扎完成,屋面砼浇筑完成80%;公共教学楼二:屋面模板完成安装,钢筋绑扎完成,砼浇筑80%。

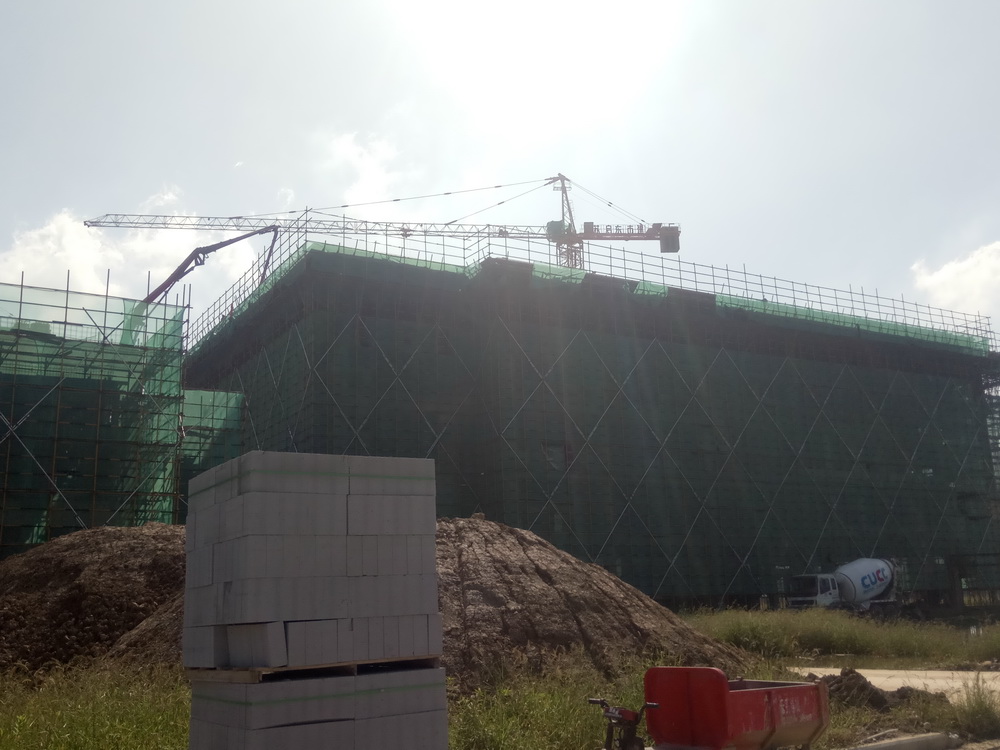

3. 理科楼一:屋面排架搭设完成,模板完成,屋面钢筋完成绑扎,砼浇筑完成80%;理科楼二:斜屋面排架搭设完成50,模板开始制作。


4. 文科楼一:屋面钢筋绑扎完成,砼浇筑完成;文科楼二:五层平面钢筋绑扎完成,砼浇筑完成,屋面排架搭设完成50%。

5. 大学生活动中心:二层排架搭设完成,二层模板完成安装,钢筋绑扎完成50%。

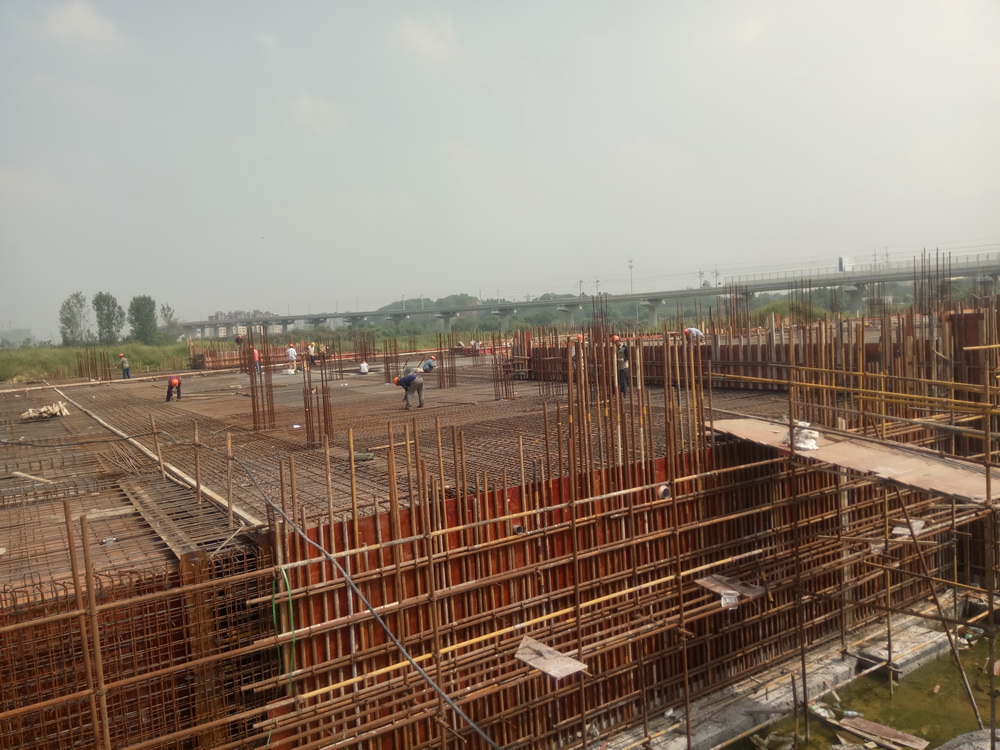

6. 一食堂:地下室顶板钢筋绑扎完成80%,外墙模板完成,口部模板完成70%,砼浇筑完成60%。
7. 后勤附属用房一:斜屋面排架搭设,模板安装完成,钢筋完成绑扎50%。
8. 后勤附属用房二:屋面排架搭设完成,模板完成50%。

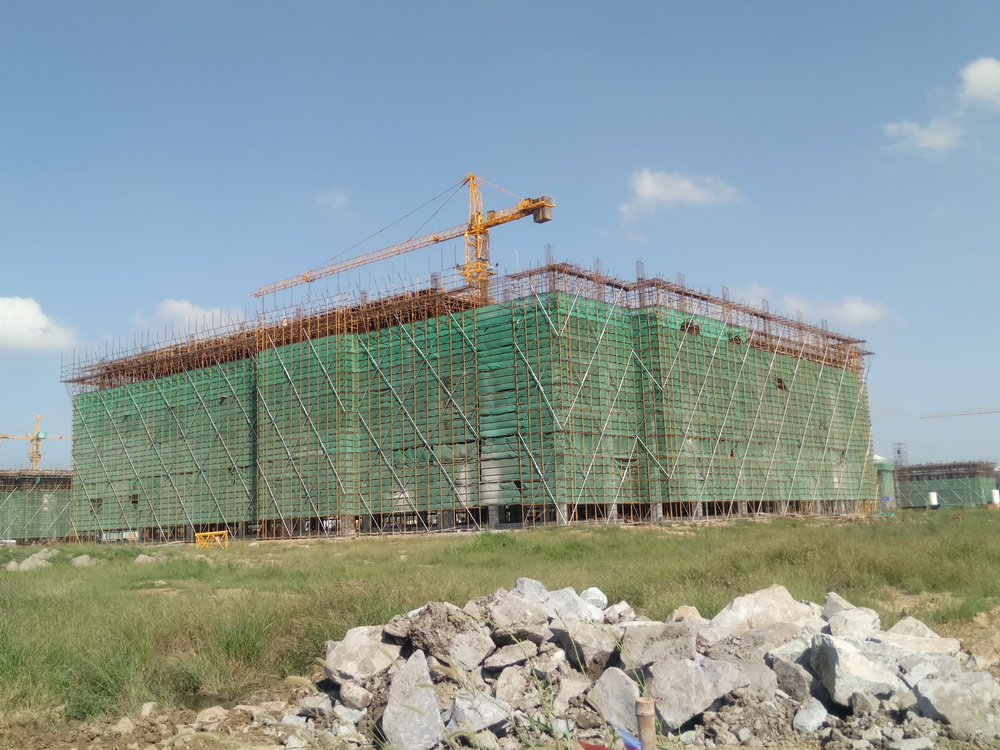

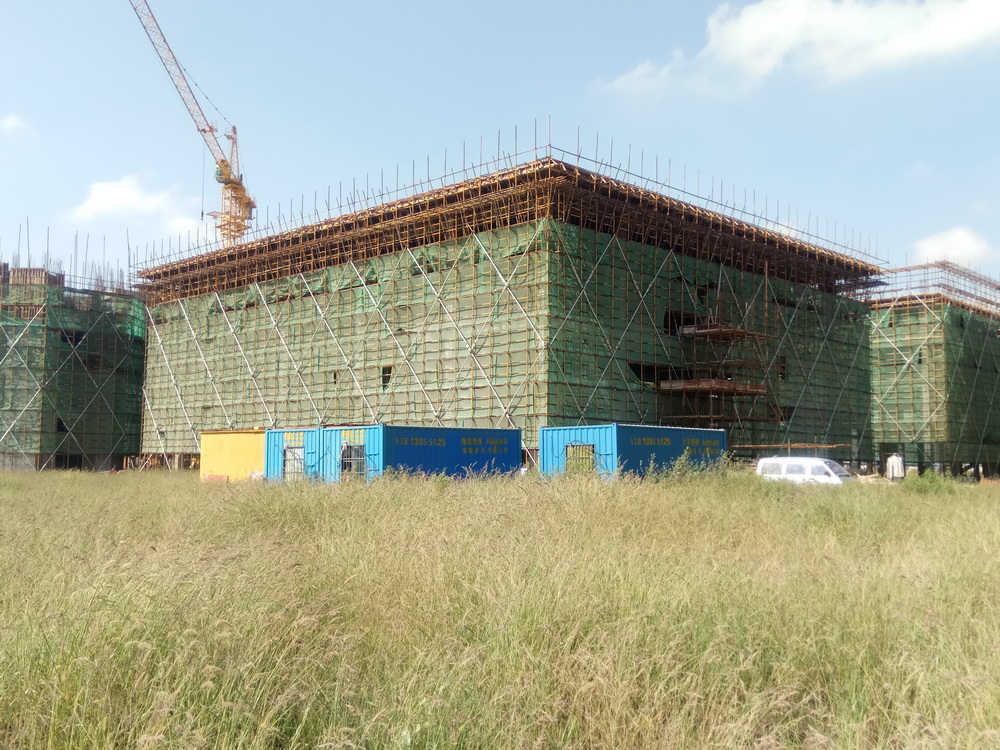

9. 青年教师周转公寓:屋面层排架搭设完成,模板完成80%,柱子钢筋绑扎结束。
10. 留学生公寓:西段地下室排架搭设结束,模板完成50%。东段地下室顶板模板完成。外墙模板、口部模板结束,平台钢筋绑扎完成,砼浇筑完成。
11. 行政楼:一层平面模板完成,钢筋绑扎完成,砼浇筑结束。二层排架搭设完成50%,二层模板完成50%。
12. 艺术中心:三层平台模板安装完成,砼浇筑完成。
13. 二食堂:二层、三层墙体砌筑,二次结构制模,屋面塔楼模板安装。

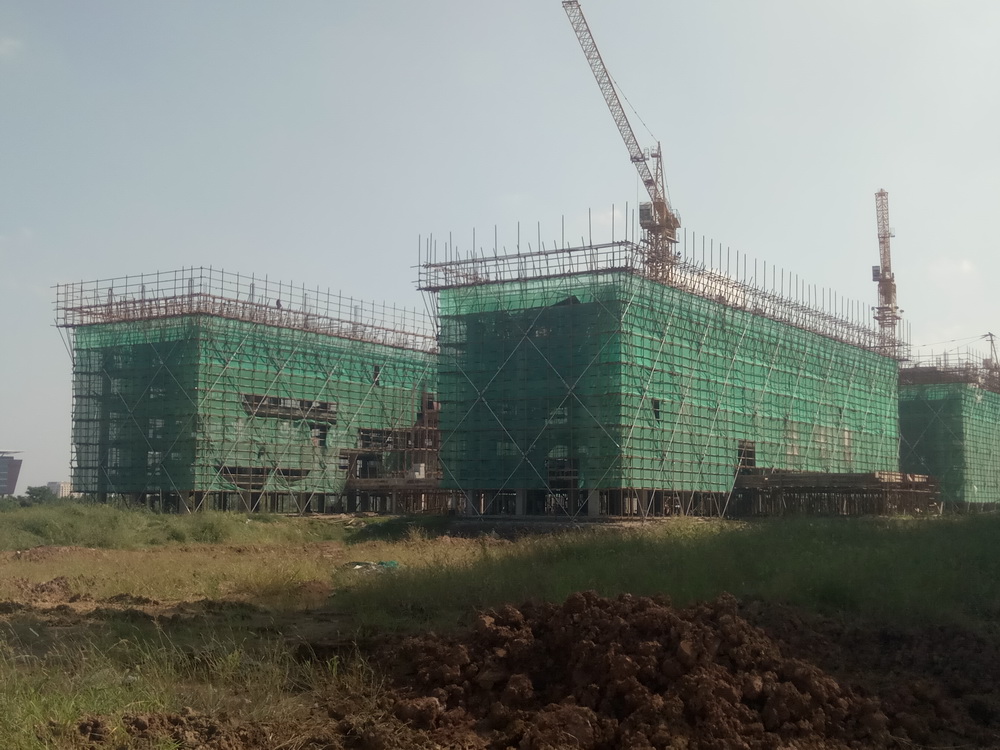

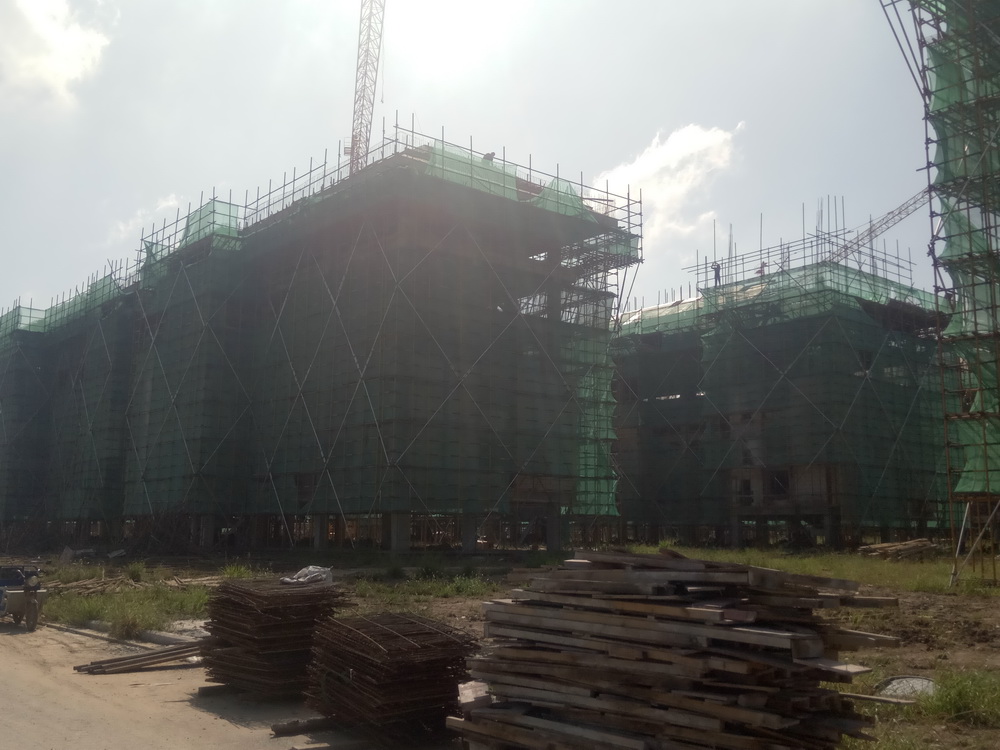

14. 学生宿舍组团:1#、5#、6#、7#学生宿舍组团二次结构完成90%,各组团排污立管完成80%。2#-2屋面砼浇筑完成,斜屋面排架搭设完成50%。3#-1、3#-2屋面排架搭设完成70%。3#-3、3#-4六层面砼浇筑完成。4#-3、4#-4四层平面砼浇筑完成,五层排架搭设。



15. 围墙基础已完成104个独立基础,本周计划再完成30个独立基础,计划围墙基础长度由上周的600米增加至本周的800米。
(四)本周工作计划
1. 理科楼一:屋面层模板完成,屋面钢筋绑扎完成,砼浇筑80%。
2. 理科楼二:屋面层排架搭设完成,模板完成50%。
3. 图文信息中心:四层平面砼浇筑结束,五层排架搭设完成50%。
4. 文科楼二:屋面排架搭设完成,模板安装完成50%。
5. 文科楼一:屋面层钢筋绑扎完成,砼浇筑完成
6. 公共教学楼一:屋面钢筋绑扎完成,模板安装完成,砼浇筑完成80%。
7. 公共教学楼二:屋面模板完成,钢筋绑扎完成,屋面砼浇筑完成50%。
8. 大学生活动中心:二层模板安装完成,钢筋完成绑扎,砼浇筑完成80%。
9. 艺术中心:屋面砼浇筑完成,斜屋面排架搭设完成50%。
10. 后勤附属用房一:斜屋面钢筋绑扎完成。
11. 后勤附属用房二:屋面模板完成,柱子钢筋绑扎完成。
12. 一食堂:地下室顶板钢筋完成绑扎,口部模板完成,顶板砼浇筑完成。
13. 二食堂:二层、三层墙体砌筑,斜屋面安装结束。
14. 留学生公寓:地下室西侧模板安装完成,钢筋绑扎完成50%。东侧地下室顶板模板完成,东平台钢筋完成,砼浇筑完成。
15. 青年教师周转公寓:屋面模板完成,屋面钢筋绑扎完成80%。
16. 行政楼:一层砼浇筑完成,二层排架搭设结束,二层平台钢筋绑扎完成,地下室完成回填土70%。

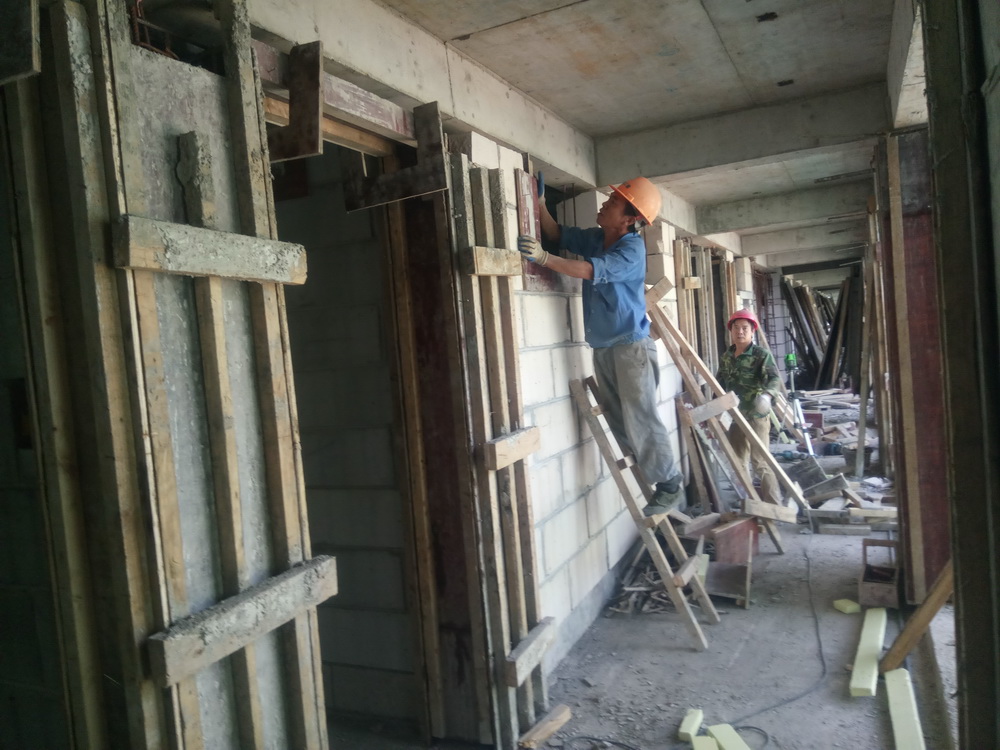

17. 学生宿舍组团:2#学生宿舍组团:2#-2斜屋面排架搭设完成,模板完成80%,钢筋绑扎完成50%。3#学生宿舍组团:3#-1、3#-2斜屋面排架搭设完成,模板完成50%。3#-3、3#-4屋面排挤搭设完成80%,模板安装完成50%。4#学生宿舍组团:4#-3、4#-4五层平面模板安装结束,钢筋绑扎结束,砼浇筑完成。1#、5#、6#、7#学生宿舍组团:二次结构完成95%,室内灰饼、护角、不同墙体交接处接触面网片铺贴。
18. 围墙搭设排架,绑扎柱子钢筋。

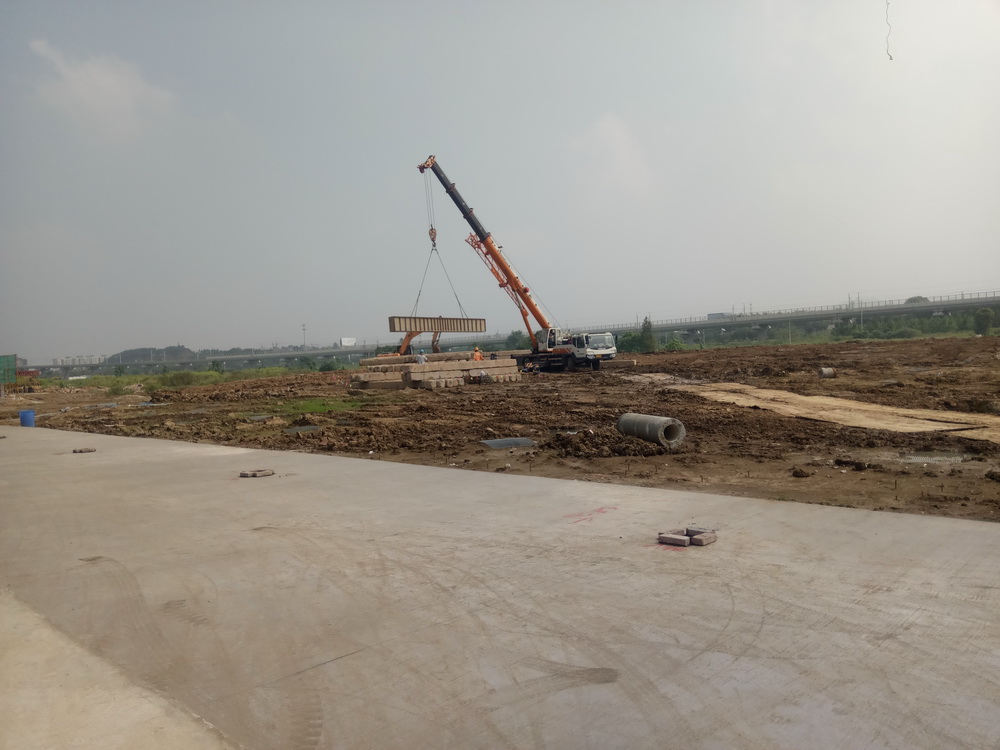

19. 外购土方0.8~1.0万立方米,用于教学楼组团房心土回填。
二、体育馆标段
(一)现场人员
管理人员14人 、瓦工14人 、木工35人
钢筋工18人、电焊工2人 、水电工5人
挖机司机2人、四不像司机5人、压路机司机1人
合计:96人
(二)上周完成情况

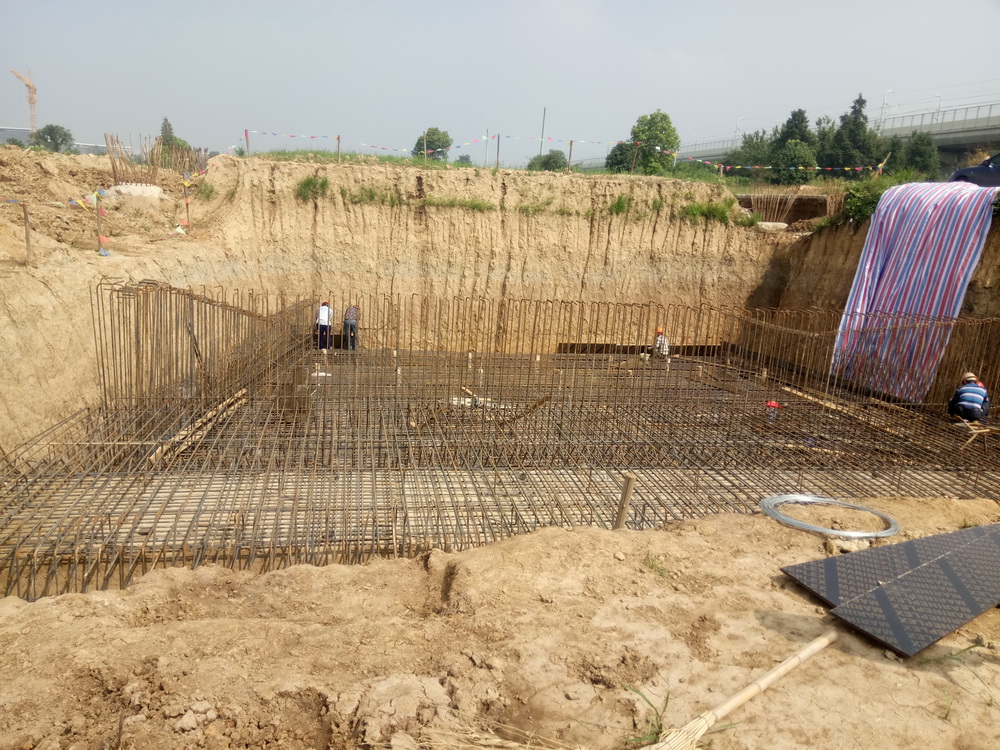

1. 体育馆桩基施工完成;
2. 桩基静载实验开始;
3. 体育馆施工放线、排水沟砌筑。为开挖做准备工作;
4. 体育馆2#塔吊基础施工;

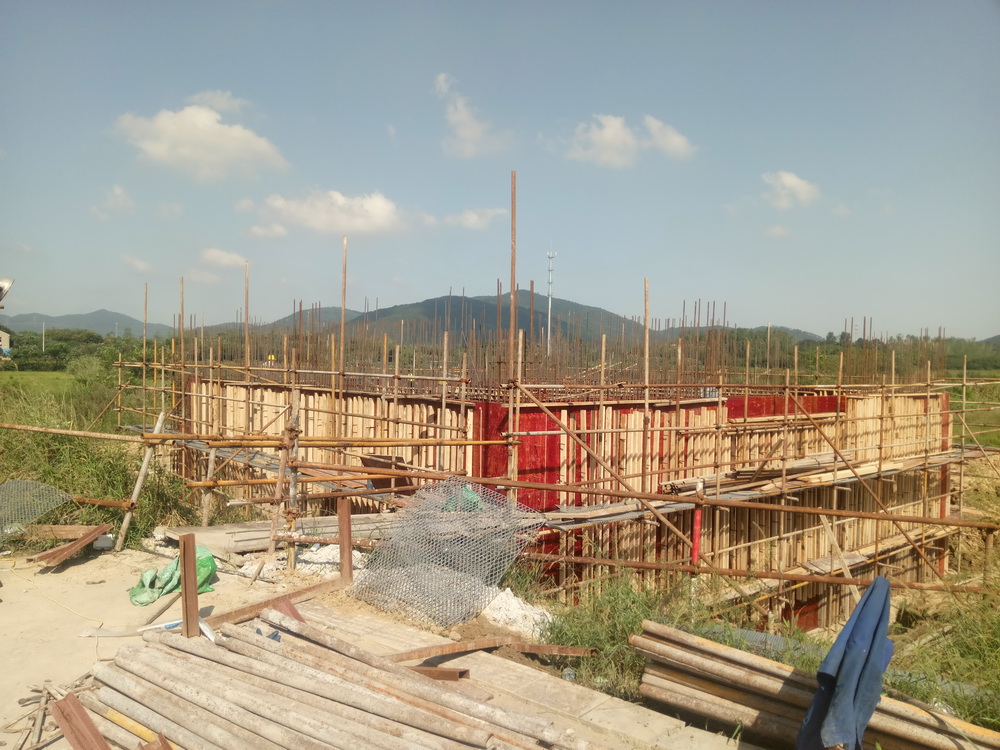

5. 危险品库地下部分完成80%;
6. 水边小品一层结构施工;
7. 东门卫南侧清淤,准备基础施工。
(三)本周工作计划
1. 体育馆1-7轴挖土,垫层浇筑,准备小应变实验;
2. 危险品库地下部分完成;
3. 水边小品一层结构施工;
4. 看台二层结构施工。
三、室外景观绿化工程
(一)现场人员
管理人员9人 、绿化专业18人
合计:27人
(二)上周完成情况

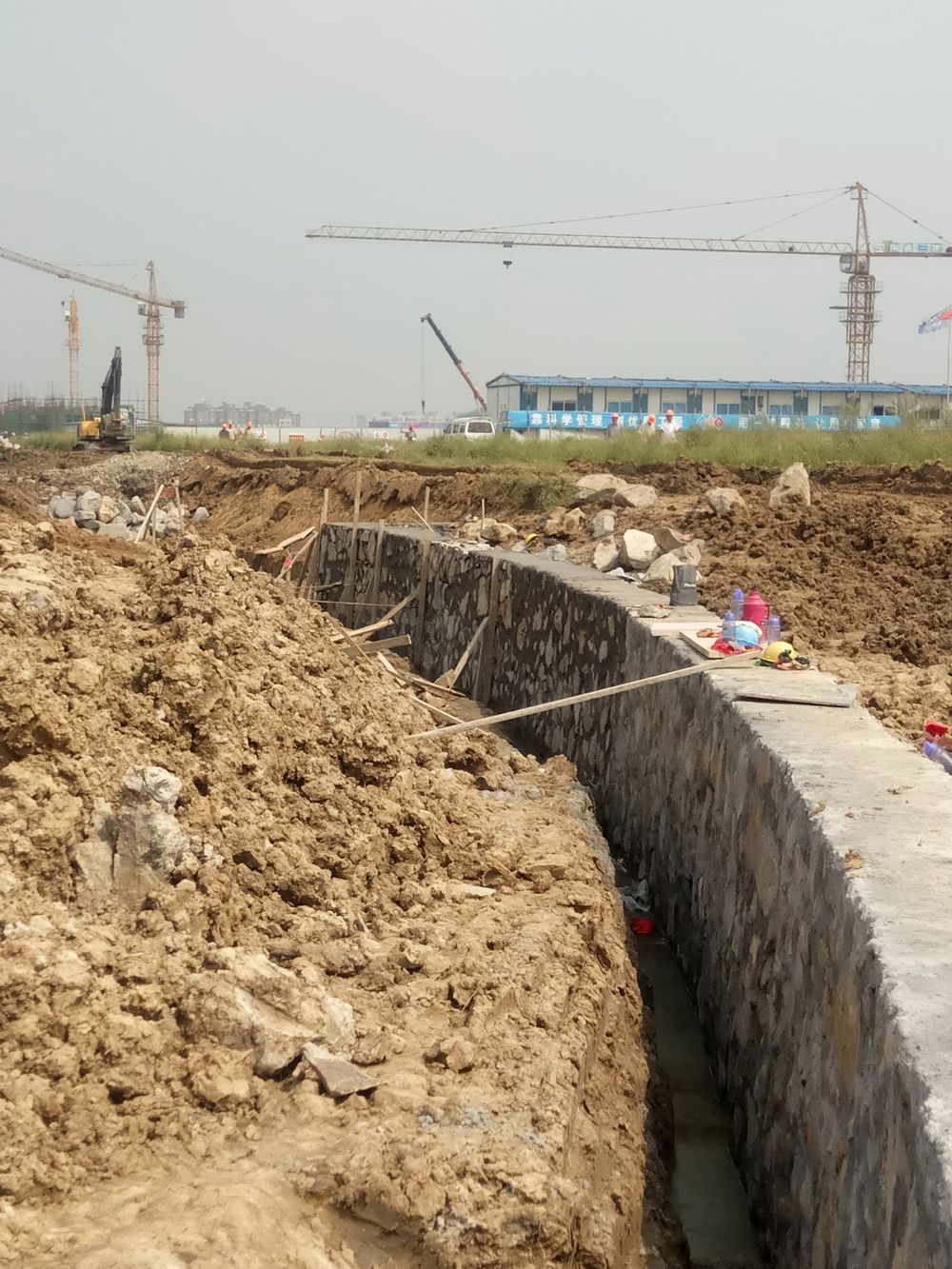

1. 溢流井板墙、模板、钢筋施工;
2. 1#滚水坝抽水清淤、钢筋制作;
3. 校园西侧围墙原地面测量完成;
4. 中心湖处毛石挡墙砌筑中。
(三)本周工作计划
1. 溢流井钢筋绑扎、验收、砼浇筑;
2. 1#滚水坝钢筋绑扎、验收、砼浇筑;
3. 中心湖处毛石挡墙砌筑;
4. 中心湖北侧淤泥开挖;
5. 1#滚水坝浇筑完成后开挖2#滚水坝或溢流堰。
