一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组232人
木工班组455人 、水电班组107人、土方班组28人
钢筋班组270人、架子工90人、直属队77人
砼工55人、幕墙16人、粉刷班组45人
合计:1450人
(二)大型机械设备在场情况

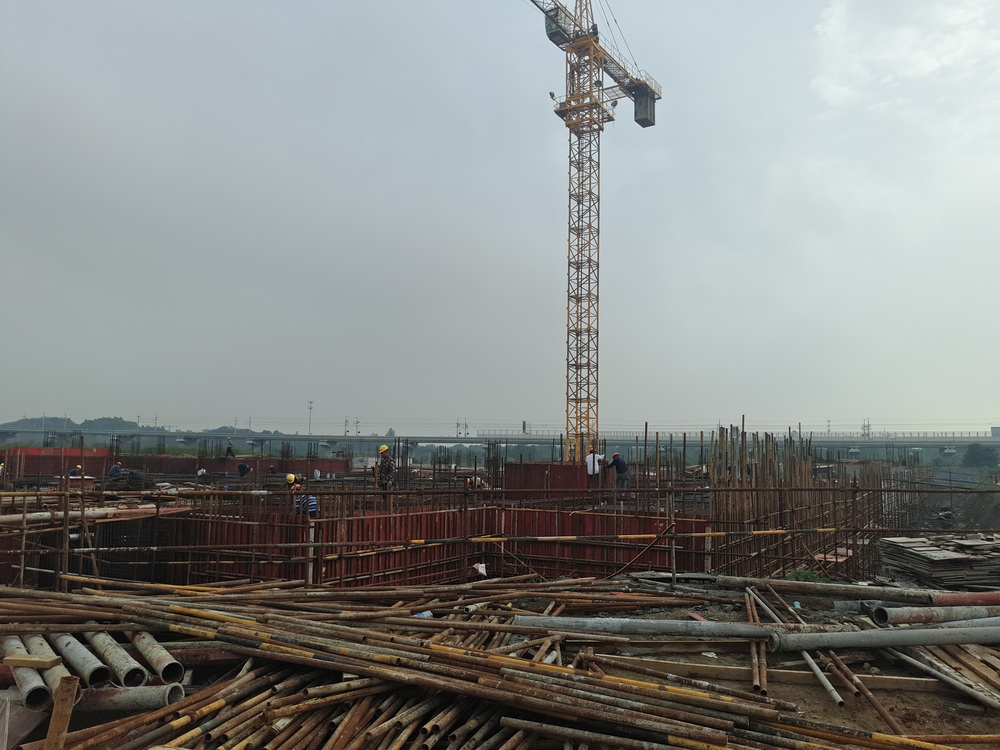

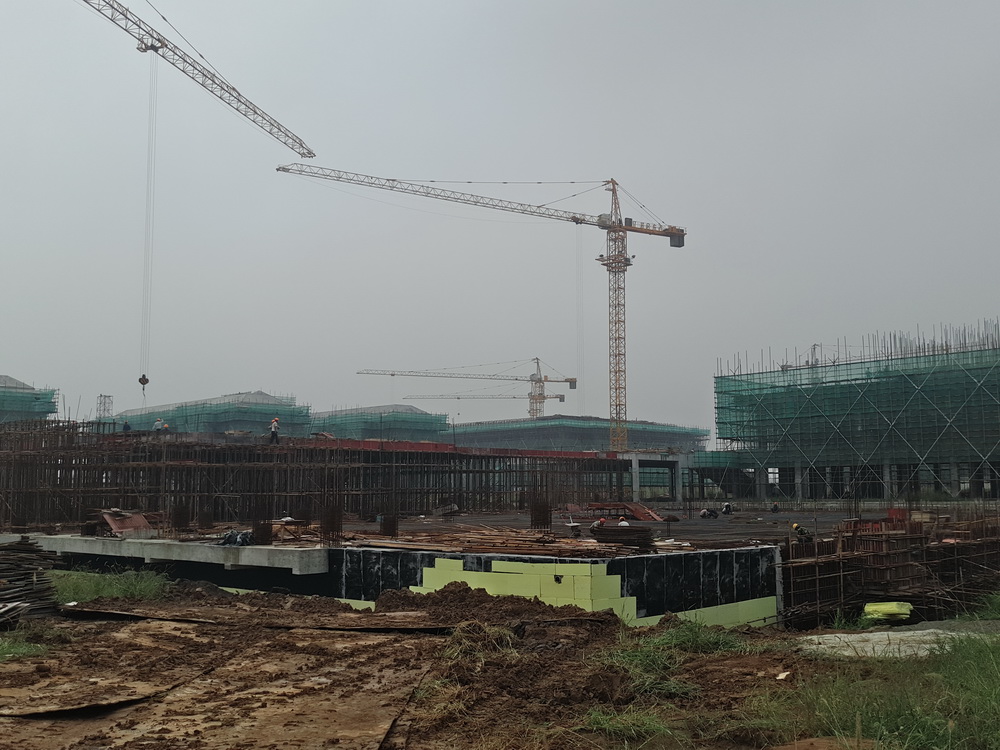

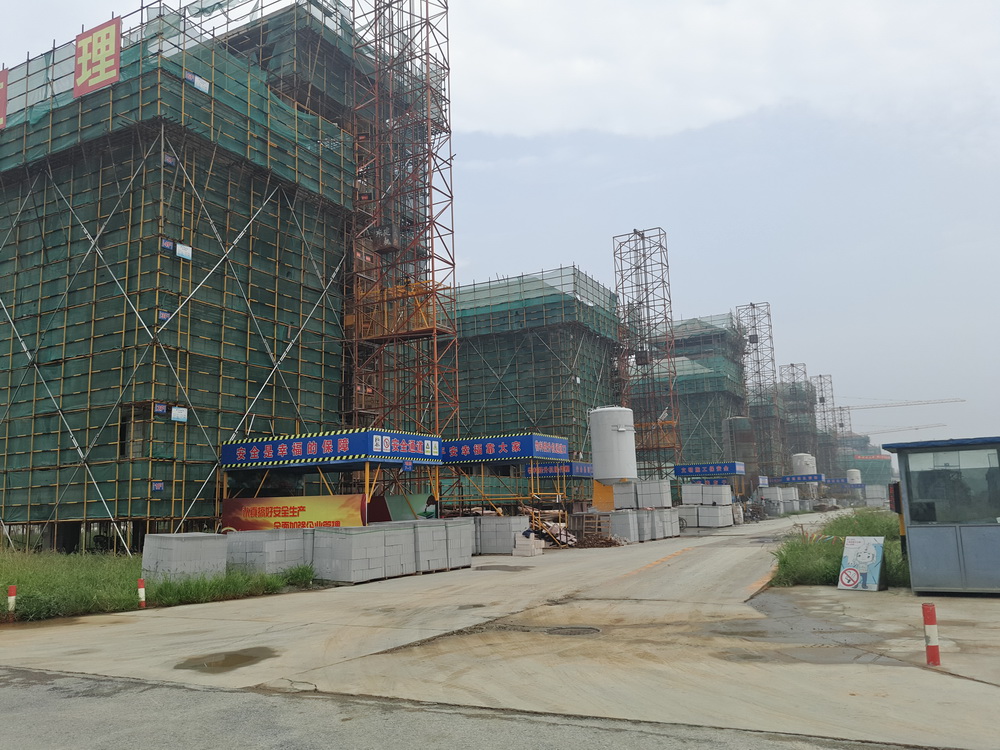

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。
(三)上周完成情况

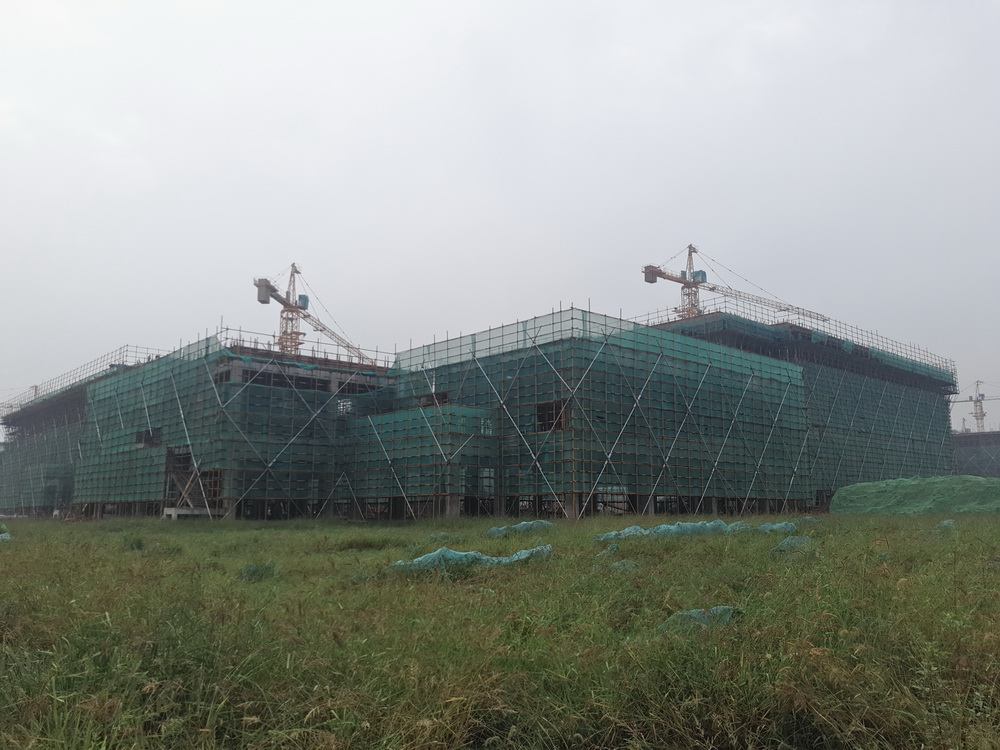

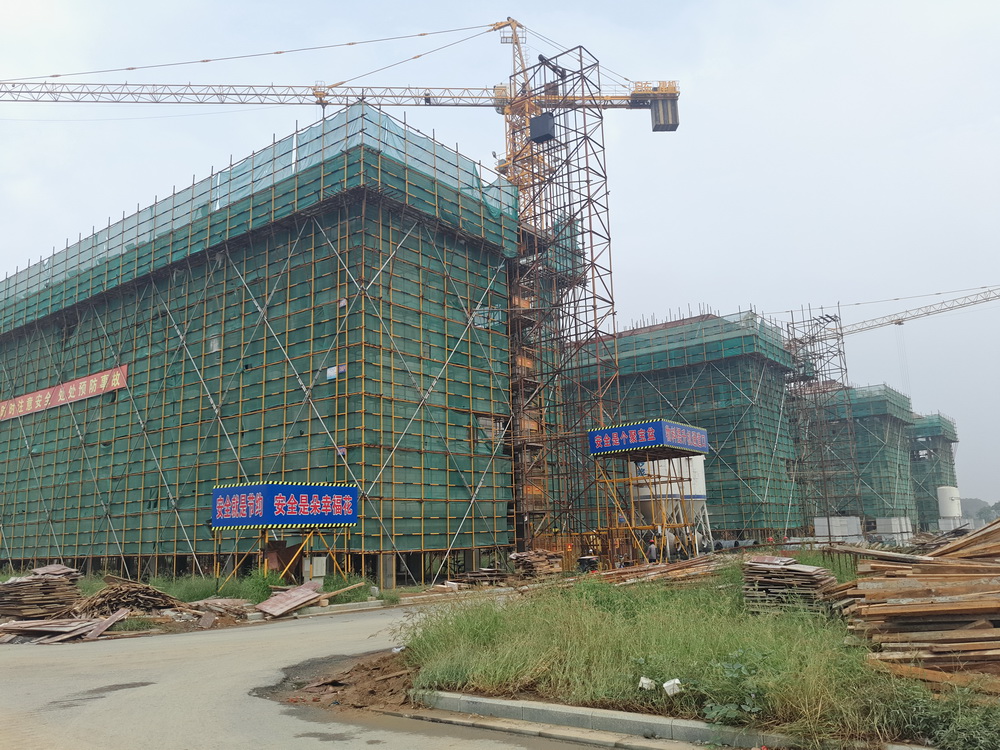

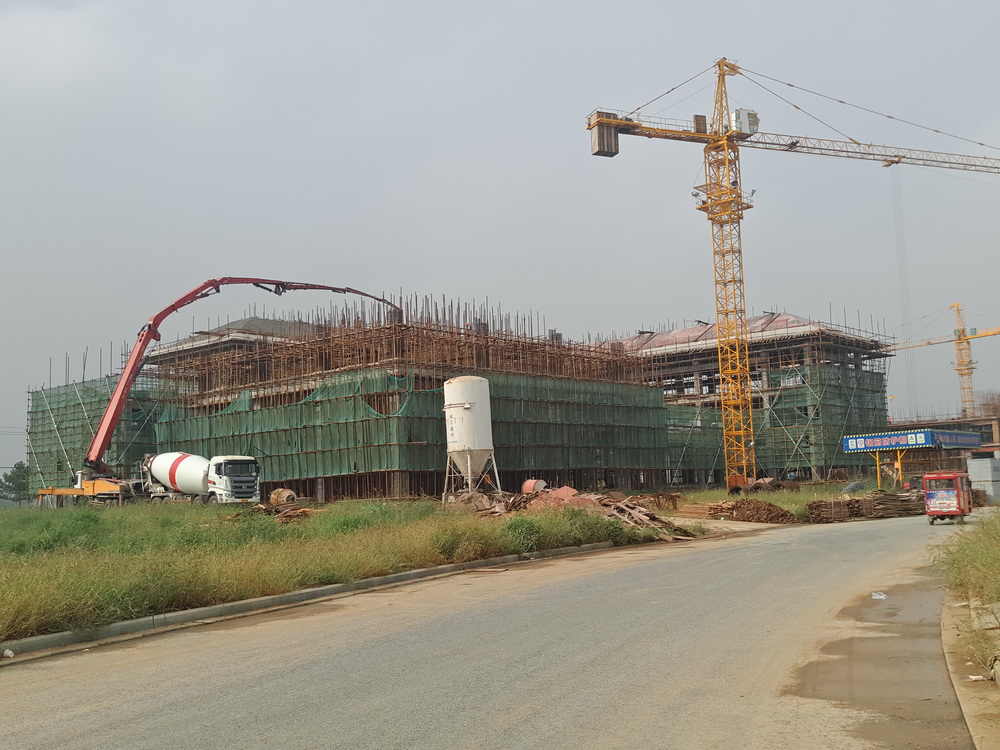

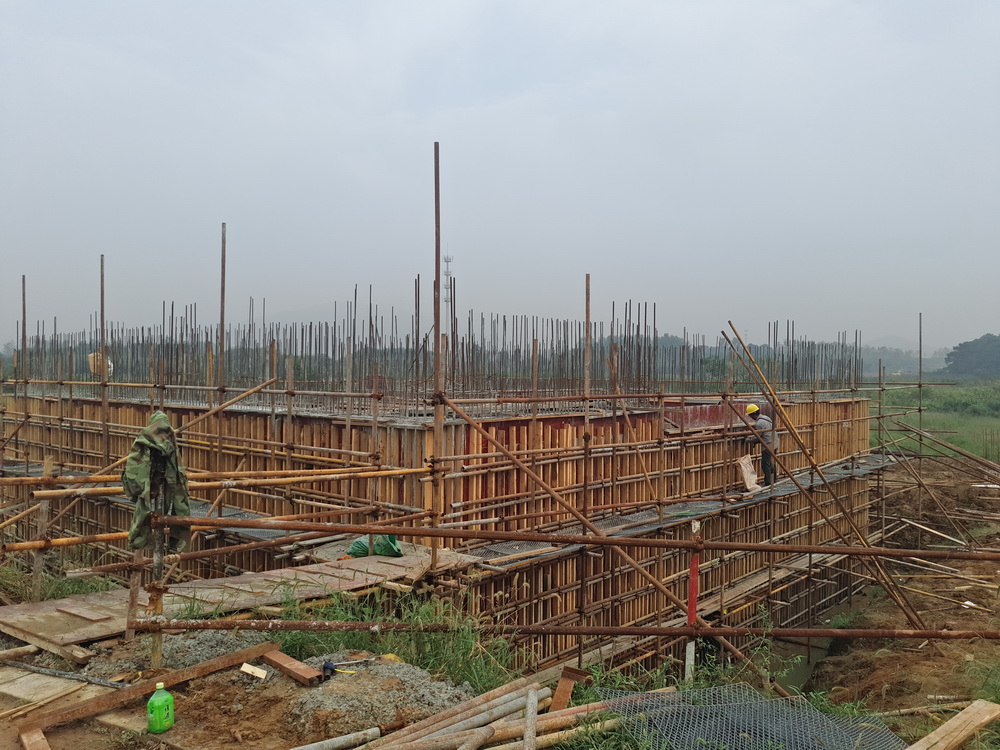

1. 理科楼一:屋面层模板完成,屋面钢筋绑扎完成,砼浇筑80%。
2. 理科楼二:斜屋面层排架搭设完成,模板完成50%。

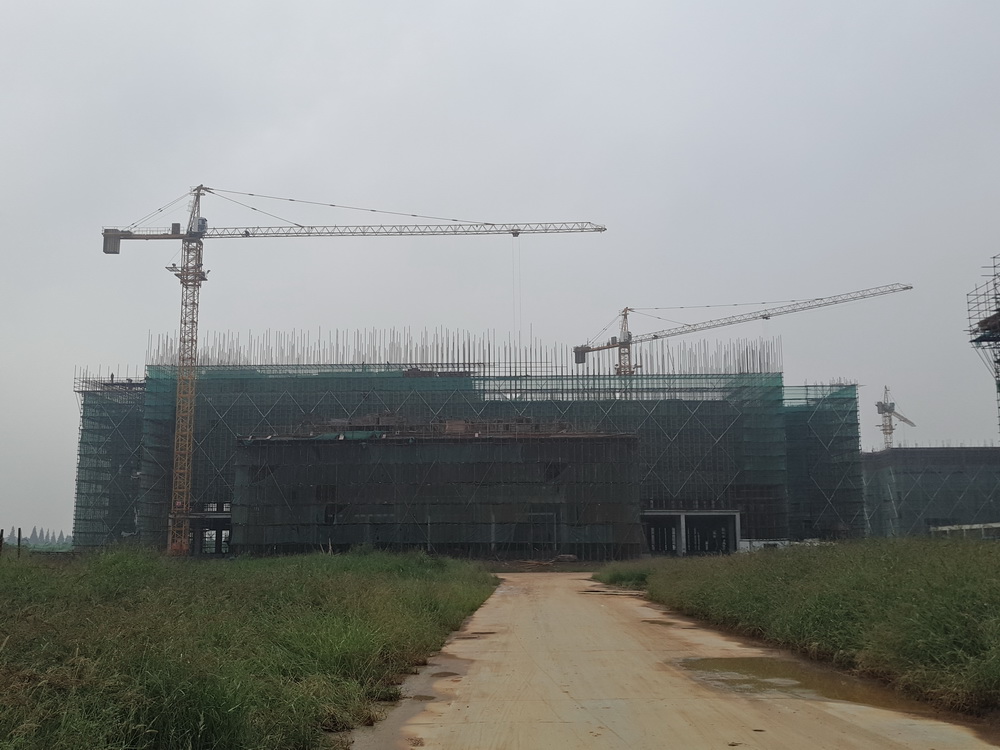

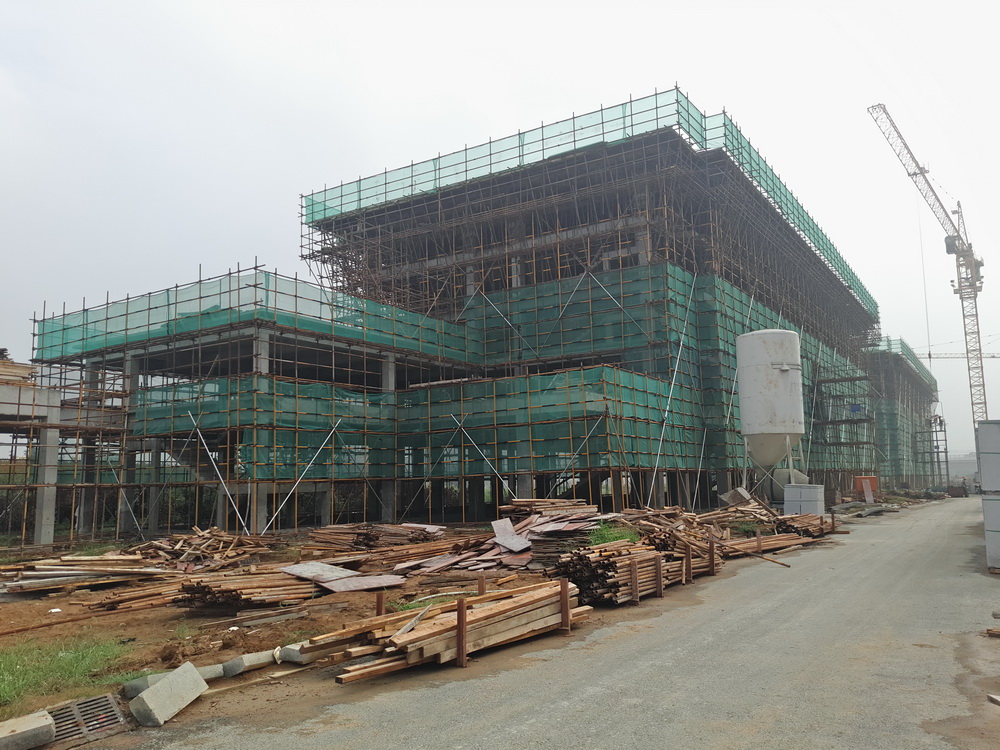

3. 图文信息中心:四层平面砼浇筑结束,五层排架搭设完成50%。
4. 文科楼二:屋面排架搭设完成,模板安装完成50%。
5. 文科楼一:屋面层钢筋绑扎完成,砼浇筑完成。
6. 公共教学楼一:屋面钢筋绑扎完成,模板安装完成,砼浇筑完成80%。
7. 公共教学楼二:屋面模板完成,钢筋绑扎完成,屋面砼浇筑完成50%。
8. 大学生活动中心:二层模板安装完成,钢筋完成绑扎,砼浇筑完成80%。

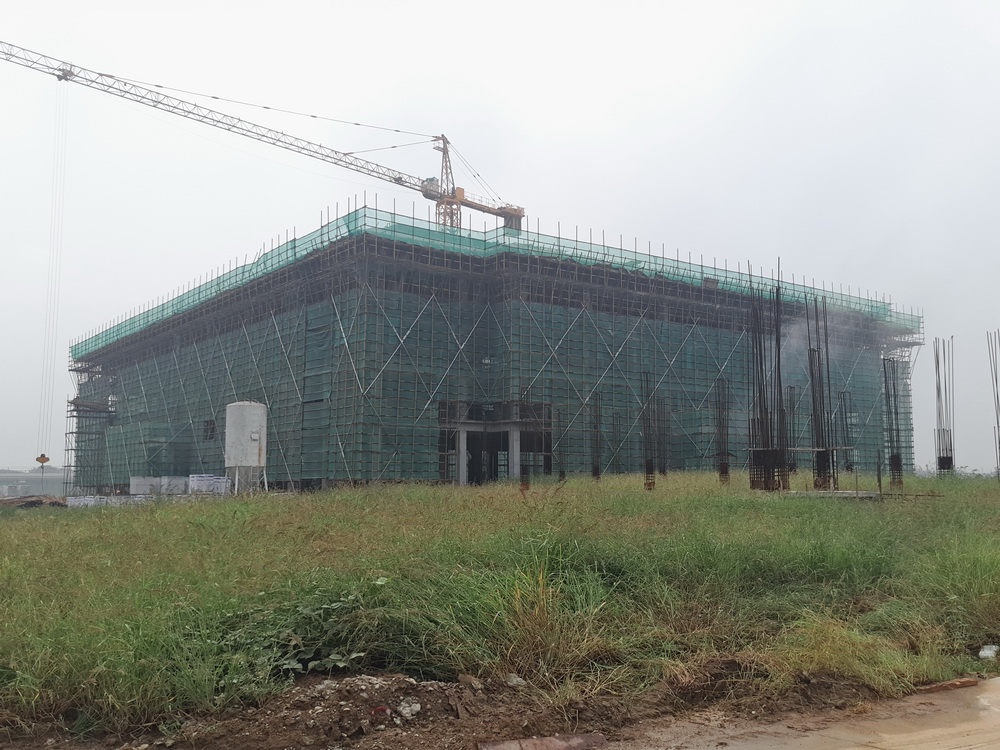

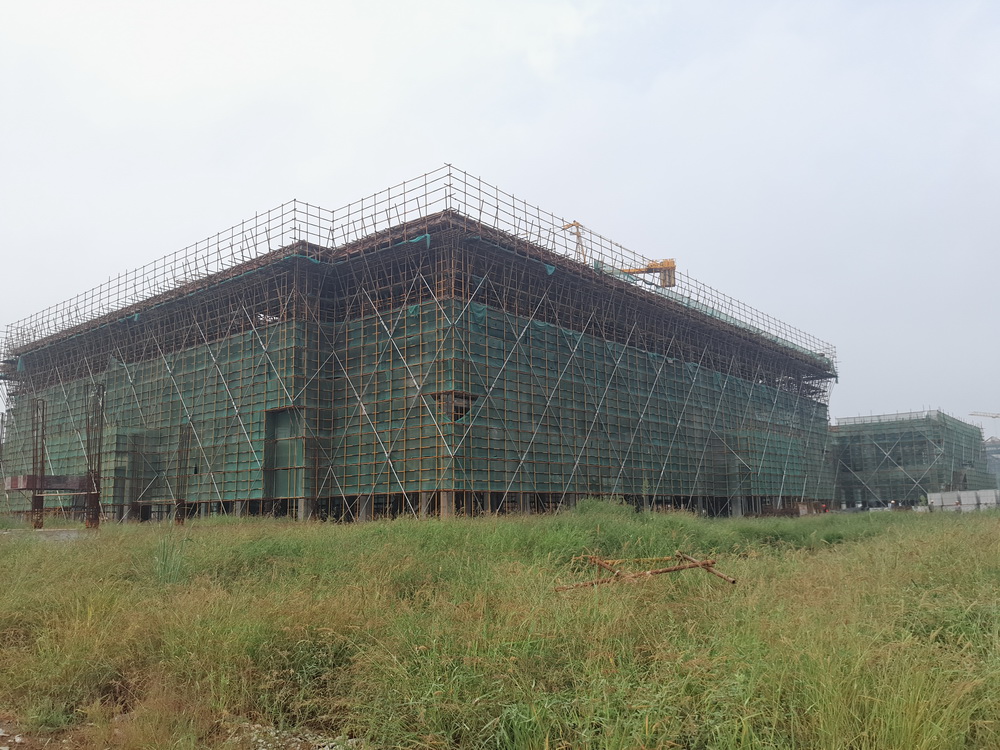

9. 艺术中心:屋面砼浇筑完成,斜屋面排架搭设完成50%。
10. 后勤附属用房一:斜屋面钢筋绑扎完成。
11. 后勤附属用房二:屋面模板完成,柱子钢筋绑扎完成。
12. 一食堂:地下室顶板钢筋完成绑扎,口部模板完成,顶板砼浇筑完成。
13. 二食堂:二层、三层墙体砌筑,斜屋面安装结束。
14. 留学生公寓:地下室西侧模板安装完成,钢筋绑扎完成50%。东侧地下室顶板模板完成,东平台钢筋完成,砼浇筑完成。

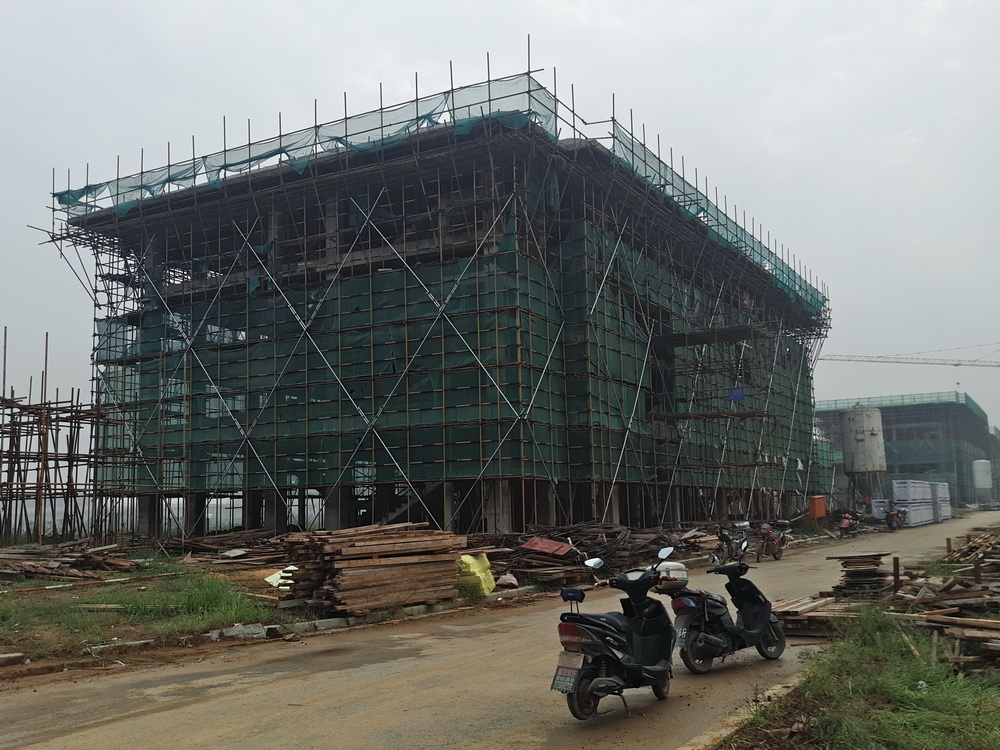

15. 青年教师周转公寓:屋面模板完成,屋面钢筋绑扎完成80%。
16. 行政楼:一层砼浇筑完成,二层排架搭设结束,二层平台钢筋绑扎完成,地下室完成回填土70%。

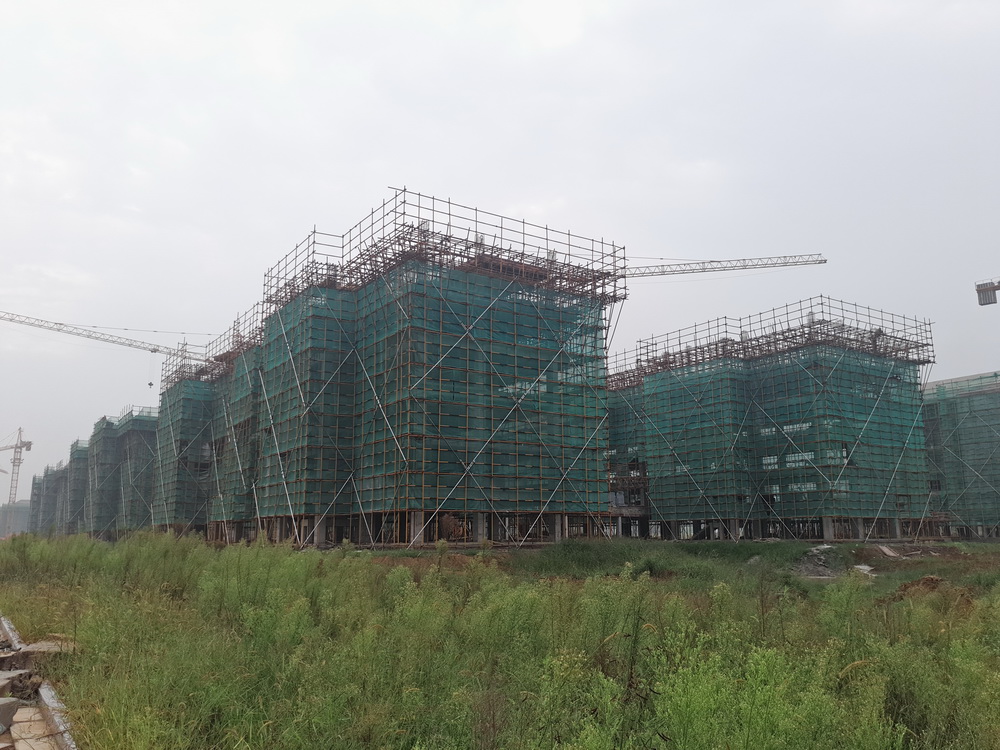

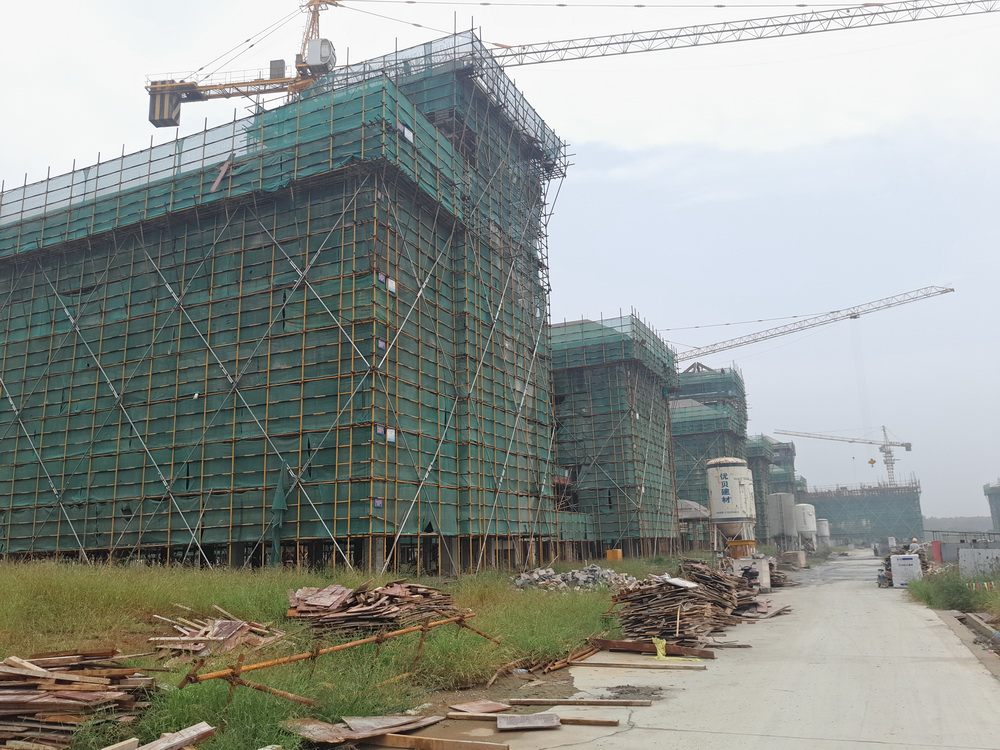

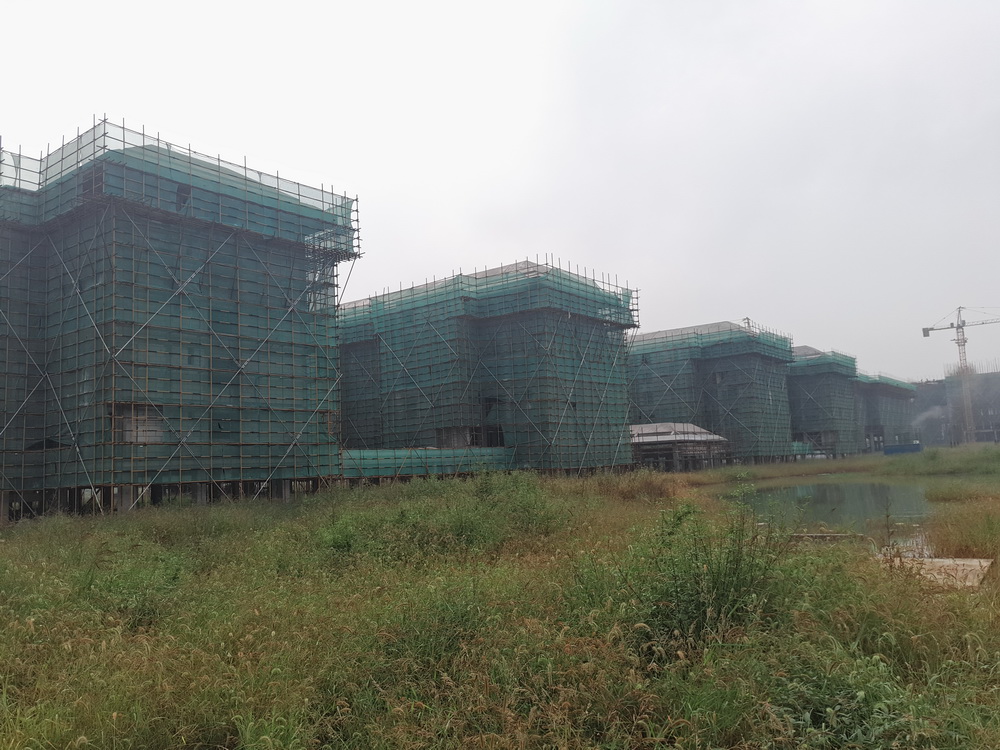

17. 学生宿舍组团:1#、5#、6#、7#学生宿舍组团:二次结构完成95%,室内灰饼、护角、不同墙体交接处接触面网片铺贴。2#学生宿舍组团:2#-2斜屋面排架搭设完成,模板完成80%,钢筋绑扎完成50%。3#学生宿舍组团:3#-1、3#-2斜屋面排架搭设完成,模板完成50%。3#-3、3#-4屋面排挤搭设完成80%,模板安装完成50%。4#学生宿舍组团:4#-3、4#-4五层平面模板安装结束,钢筋绑扎结束,砼浇筑完成。





18. 围墙搭设排架,绑扎柱子钢筋。
19. 外购土方0.8~1.0万立方米,用于教学楼组团房心土回填。
(四)本周工作计划
1. 理科楼一:屋面层模板完成70%,屋面钢筋绑扎完成50%。。
2. 理科楼二:斜屋面层排架搭设完成80%,钢筋绑扎完成50%。
3. 图文信息中心:五层排架搭设完成80%,钢筋绑扎30%。
4. 文科楼二:屋面模板安装完成80%,钢筋绑扎完成50%。
5. 文科楼一:斜屋面排架搭设完成70%,模板完成30%。
6. 公共教学楼一:斜屋面排架搭设30%。
7. 公共教学楼二:屋面砼浇筑完成,斜屋面排架搭设完成70%,模板完成40%。
8. 大学生活动中心:二层模板安装完成,钢筋完成绑扎,砼浇筑完成。
9. 艺术中心:斜屋面排架搭设完成,钢筋绑扎完成50%。
10. 后勤附属用房一:二层墙体砌筑。
11. 后勤附属用房二:屋面模板完成,钢筋绑扎完成,砼浇筑结束。
12. 一食堂:顶板砼建筑完成,一层排架搭设50%,模板完成30%。
13. 二食堂:二层、三层墙体砌筑,二次结构砼施工。
14. 留学生公寓:地下室西侧模板安装完成,钢筋绑扎完成80%。东侧一层排架搭设至70%,模板完成30%。
15. 青年教师周转公寓:屋面砼浇筑完成,斜屋面排架搭设结束,模板安装结束。
16. 行政楼:北楼三层排架完成,模板完成50%,南楼排架搭设完成,模板安装完成,钢筋绑扎完成50%。
17. 学生宿舍组团:2#学生宿舍组团:2#-2斜屋面模板安装完成,钢筋绑扎完成,砼浇筑完成。3#学生宿舍组团:3#-1、3#-2斜屋面模板完成80%。3#-3、3#-4斜屋面模板安装完成30%。4#学生宿舍组团:4#-3、4#-4屋面排架搭设完成80%,模板完成50%。1#、5#、6#、7#学生宿舍组团:砌体和二次结构本周内完成,室内灰饼、护角开始施工,粉刷班组进场。
18. 围墙结构施工,完成250米,本周计划再完成150米。
19. 外购土方1.5万立方米,用于教学楼组团房心土回填。
二、体育馆标段
(一)现场人员
管理人员14人 、瓦工15人 、木工35人
钢筋工35人、电焊工2人 、水电工5人
挖机司机2人、四不像司机5人、压路机司机1人
合计:124人
(二)上周完成情况
1. 体育馆1-7轴挖土,垫层浇筑,准备小应变实验;

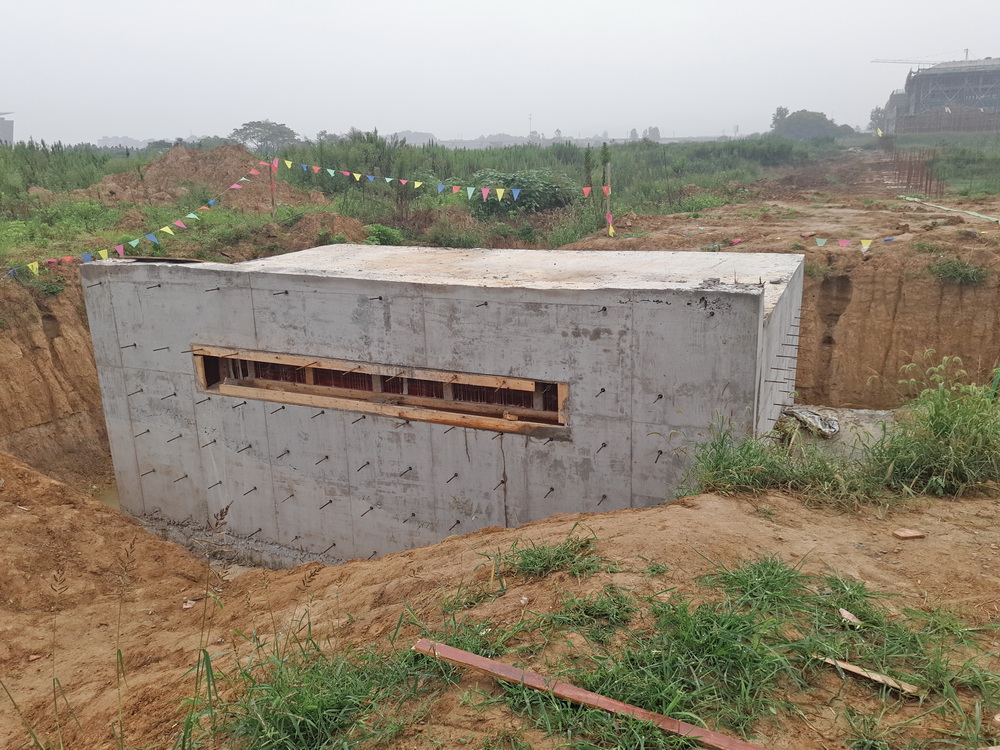

2. 危险品库地下部分完成;

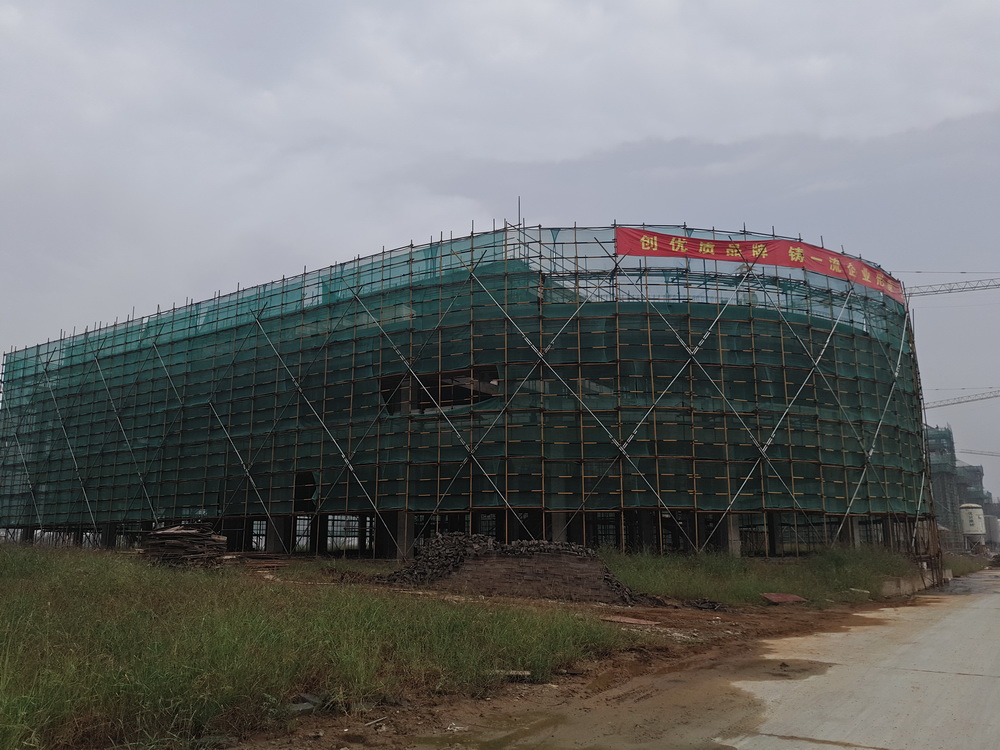

3. 水边小品一层结构施工开始;
4. 看台二层结构施工义完成90%。
(三)本周工作计划
1. 体育馆1-7轴砖胎模施工,底板垫层浇筑,准备防水施工;
2. 体育馆8-23轴承台及地梁挖土完成50%;
3. 看台二层柱三层梁板施工;
4. 附属设施小品及危险品库穿插进行施工。
三、室外景观绿化工程
(一)现场人员
管理人员9人 、绿化专业22人
合计:31人
(二)上周完成情况
1. 溢流井钢筋绑扎、验收、砼浇筑;
2. 1#滚水坝钢筋绑扎、验收、砼浇筑;

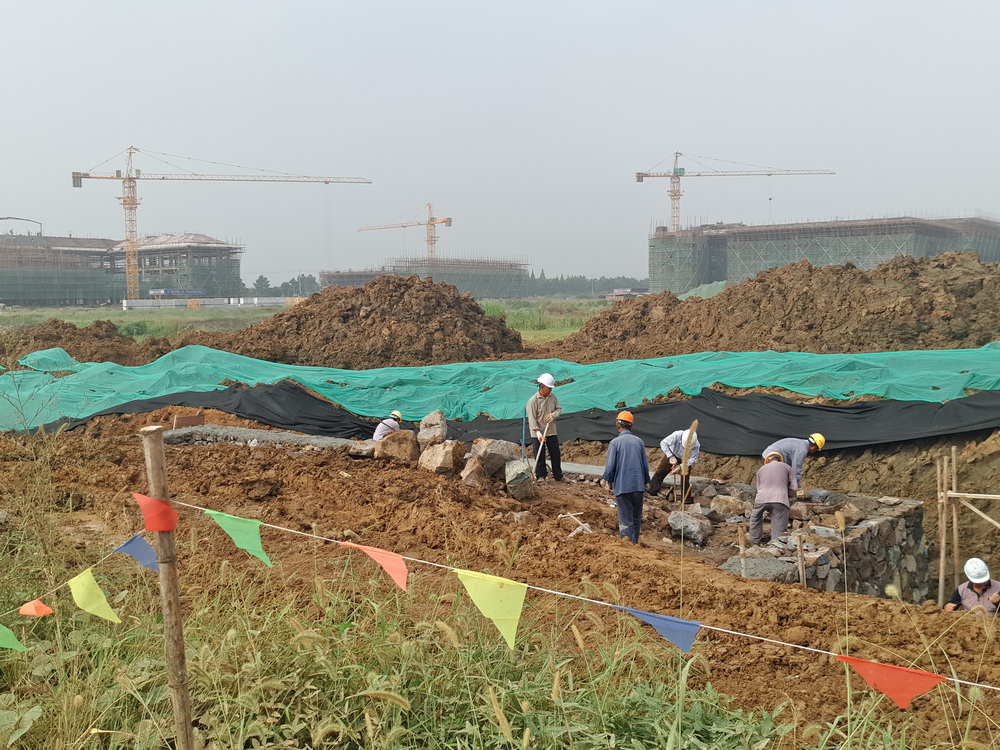

3. 中心湖处毛石挡墙砌筑;
4. 中心湖北侧淤泥开挖。
(三)本周工作计划
1. 1#滚水坝立模、砼浇筑;
2. 中心湖处毛石挡墙砌筑;

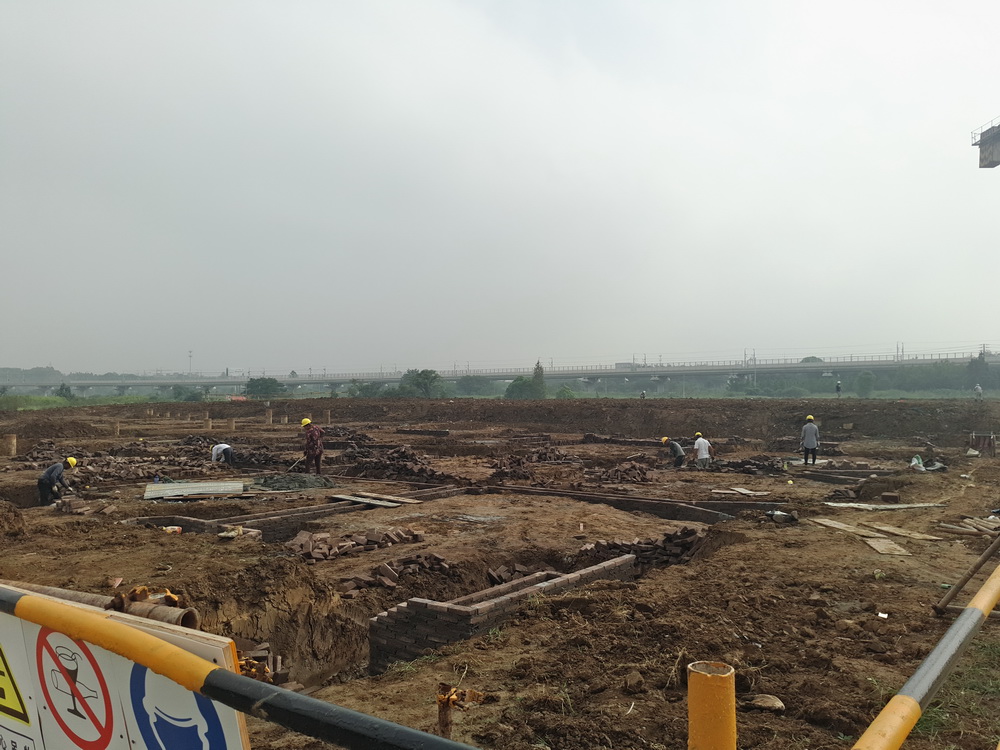

3. 杏坛讲学场处基坑开挖、放线;
4. 2#滚水坝做围堰、凭证场地、排水。待南通二建留学生公寓处基础回填土、厕所移除后,开挖2#滚水坝。
