溧水校区建设简报(2017年第37期)
发布时间: 2017-09-27 浏览次数: 594

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组232

木工班组455人 、水电班组107人、土方班组28

钢筋班组270人、架子工90直属队77

砼工55人、幕墙16人、粉刷班组45

合计:1450

(二)大型机械设备在场情况

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

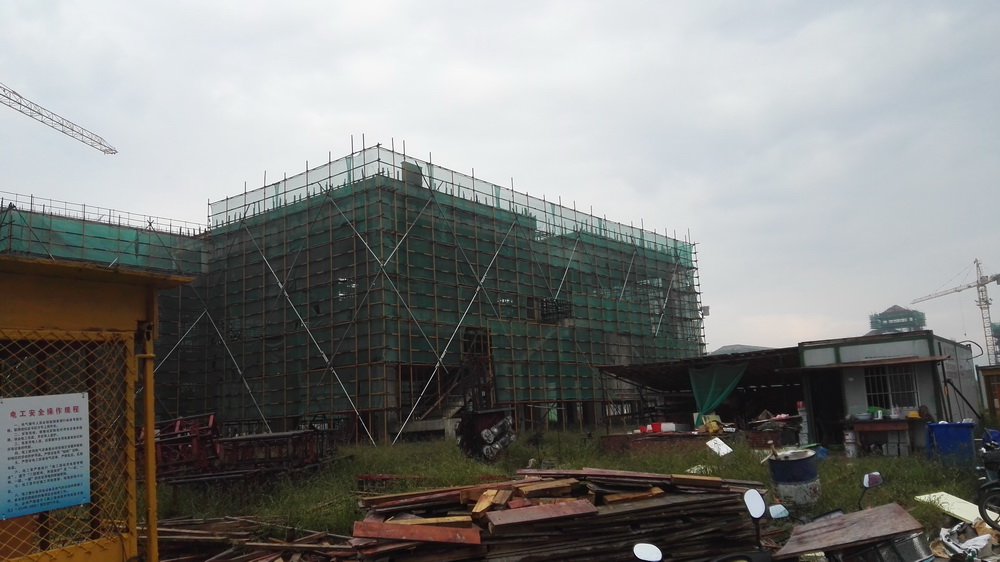

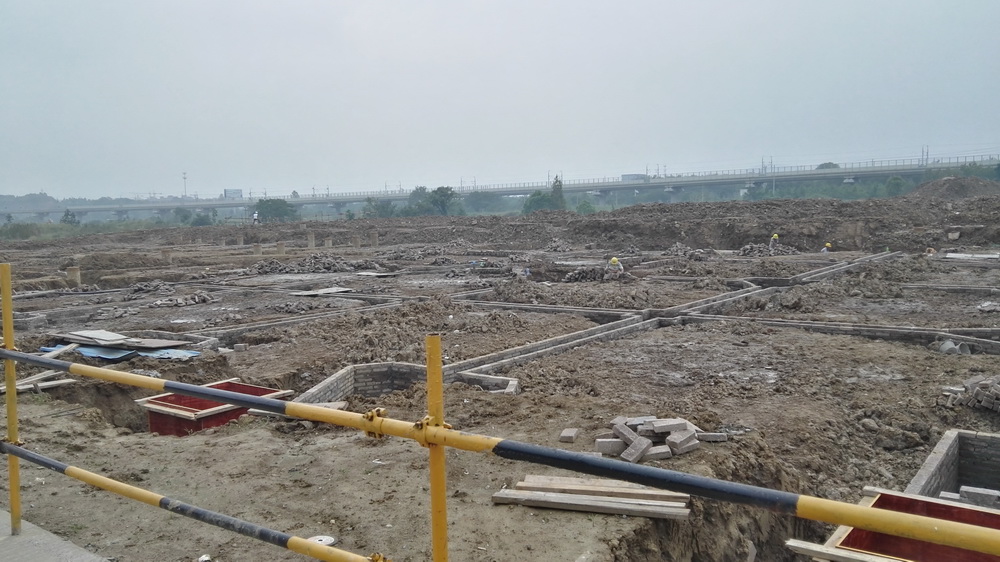

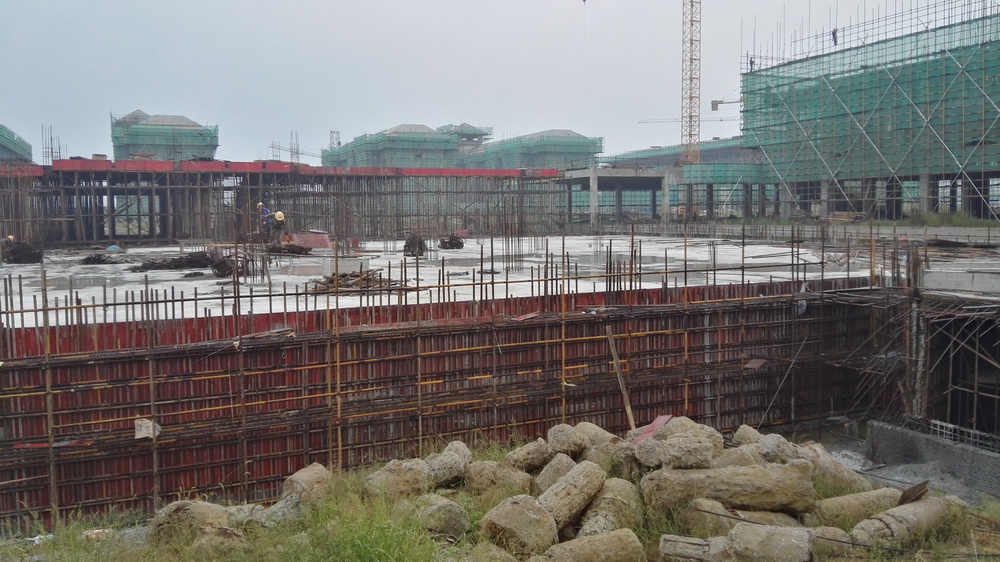

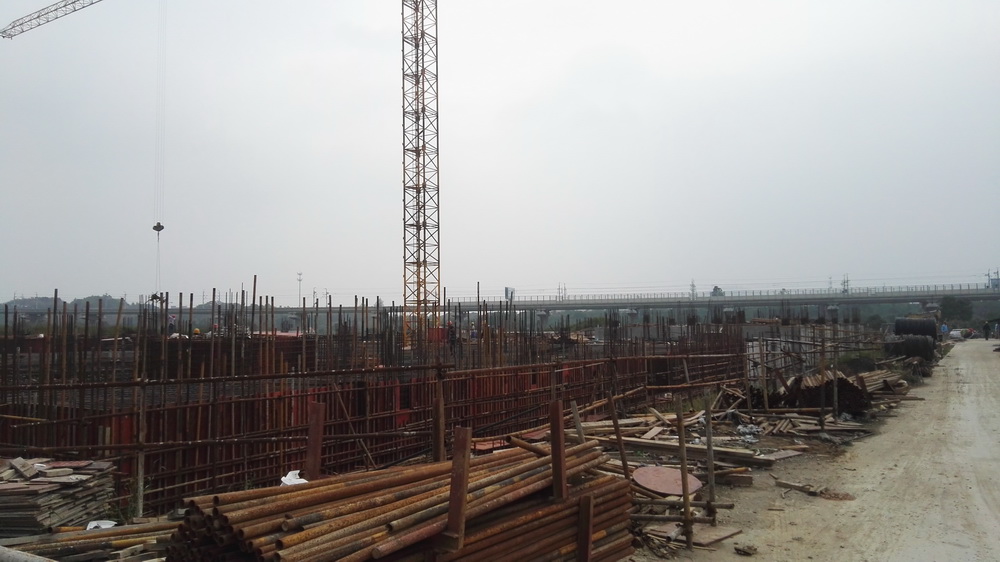

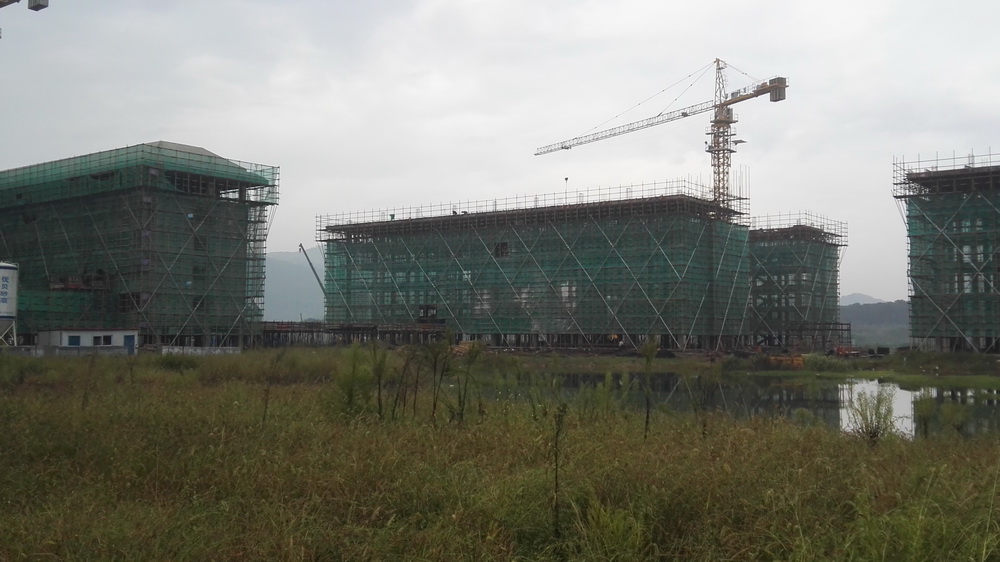

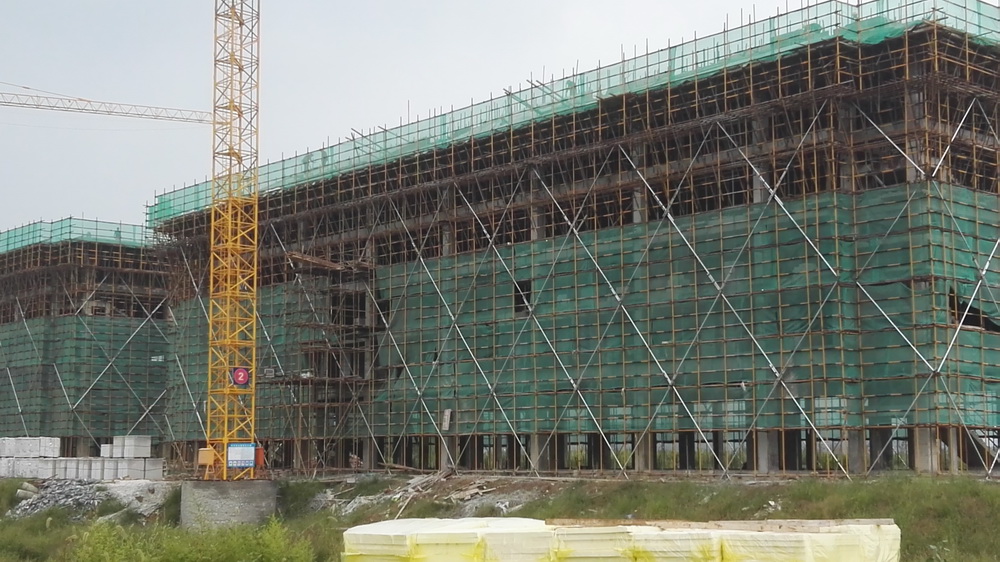

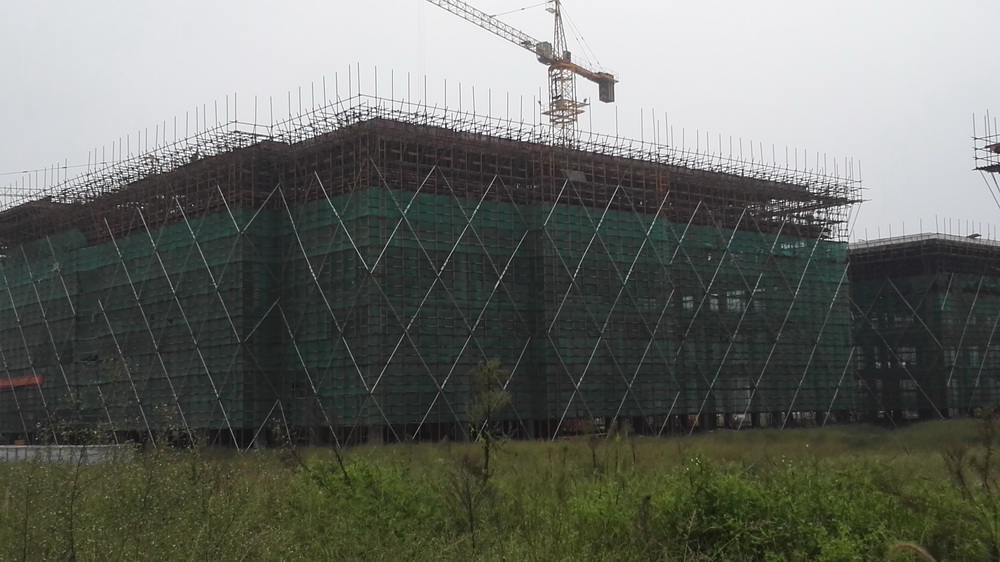

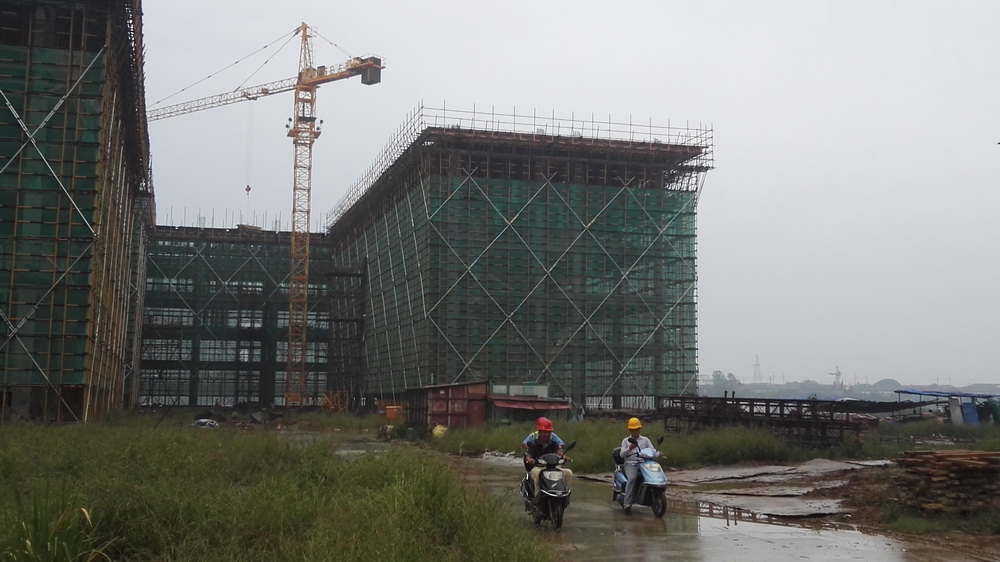

(三)上周完成情况

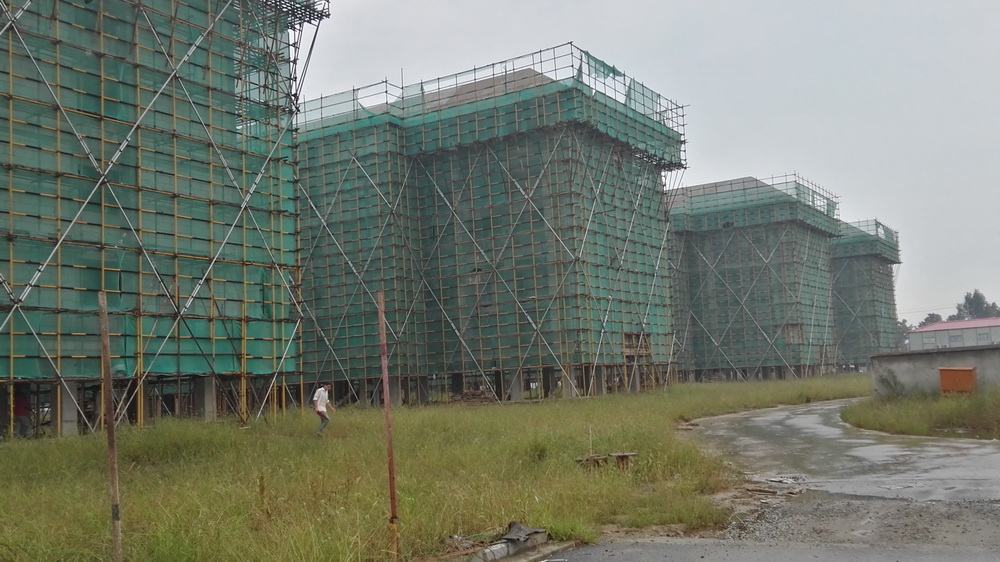

1. 理科楼一:屋面模板完成70%,钢筋绑扎完成50%。理科楼二:斜屋面模板完成80%,钢筋完成50%

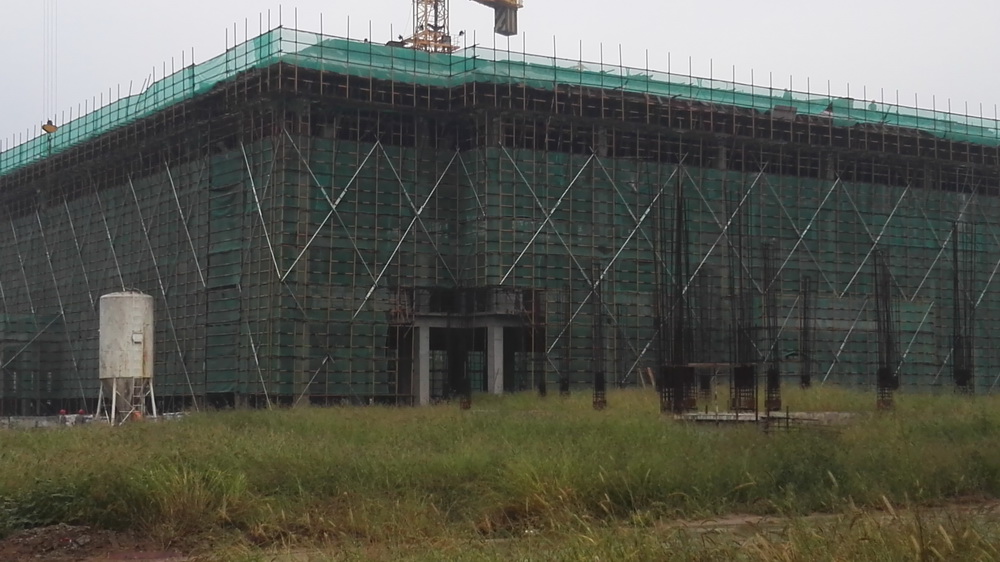

2. 图文信息中心:五层排架完成80%,钢筋完成30%



3. 文科楼一:斜屋面排架完成70%,模板完成30%



4. 文科楼二:屋面模板完成80%,钢筋完成50%

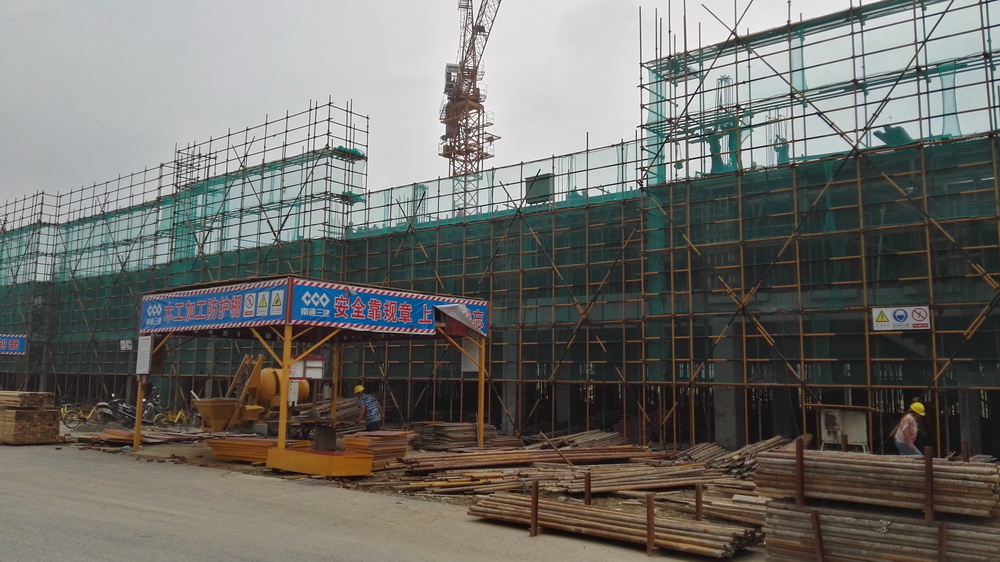

5. 公共教学楼一:斜屋面排架完成30%。公共教学楼二:屋面砼浇筑完成,斜屋面排架完成70%,模板完成40%

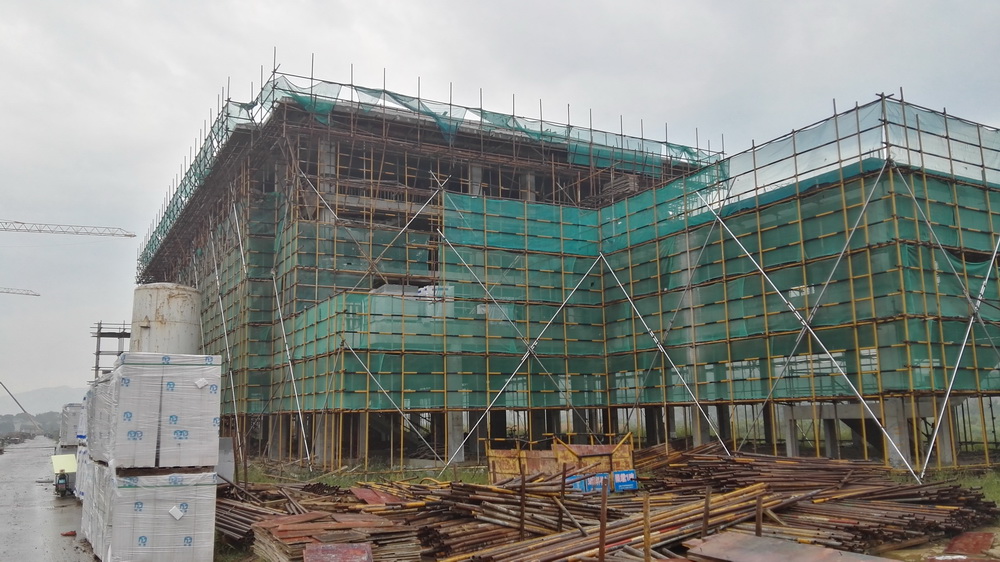

6. 行政楼:北楼三层排架完成,模板完成50%,南楼二层排架完成,模板完成,钢筋完成50%

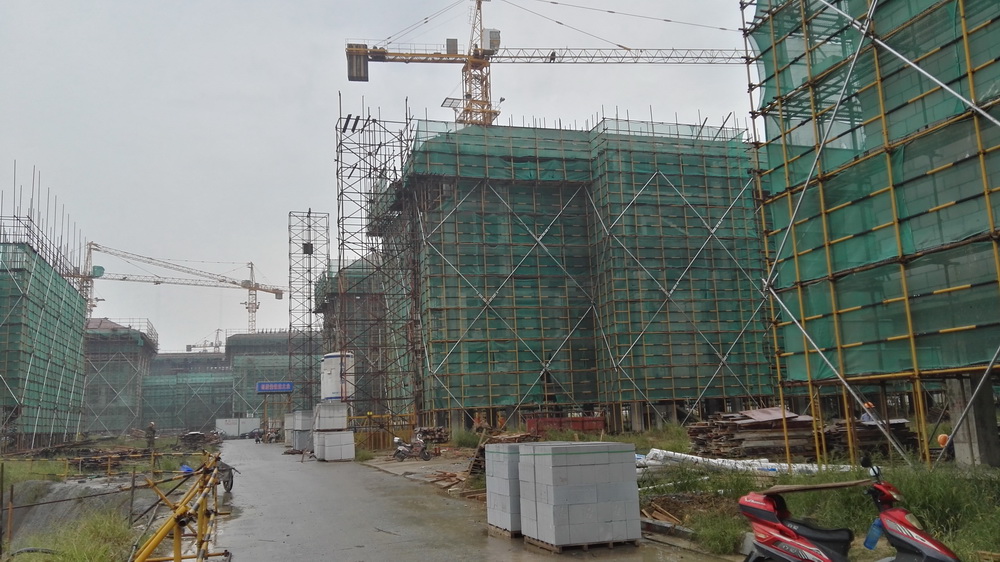

7. 大学生活动中心:二层模板完成,钢筋完成,砼浇筑完成。

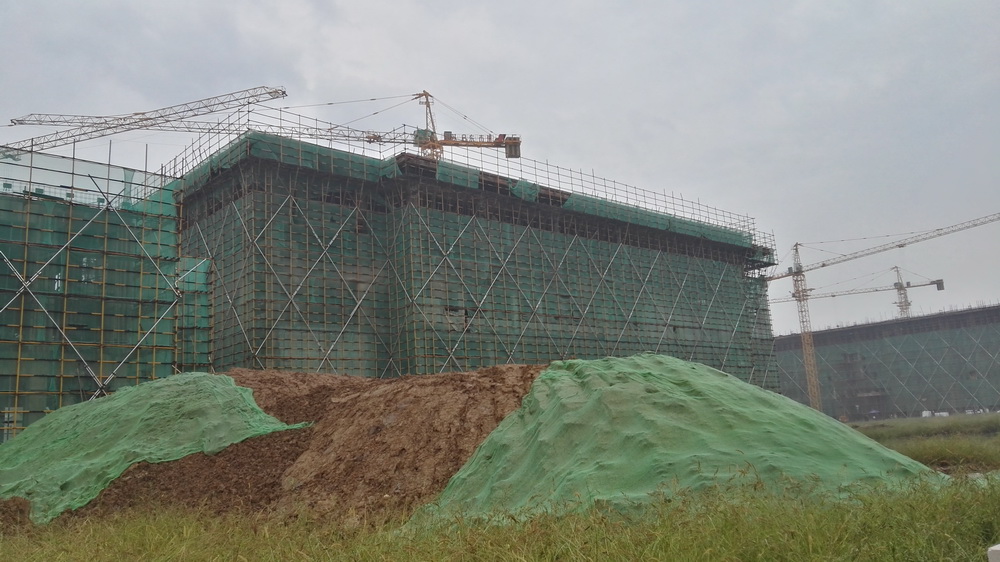

8. 艺术中心:斜屋面模板完成,钢筋完成50%



9. 后勤附属用房一:二层砌体。



10. 后勤附属用房二:屋面模板完成,钢筋完成,砼浇筑完成。



11. 一食堂:顶板砼浇筑完成,一层排架完成50%,模板完成30%



12. 留学生公寓:地下室西段模板完成,钢筋完成80%,东段一层排架完成70%,模板完成30%



13. 青年教师周转公寓:屋面砼浇筑完成,斜屋面排架完成,模板完成。



14. 15-7#学生组团二次结构完成95%,室内灰饼、护角、不同墙体交接处面网片铺贴。2-2斜屋面排架完成,模板完成80%,钢筋完成50%3-13-2斜屋面排架完成,模板完成50%3-33-4屋面排架完成80%,模板完成50%4-34-4五层模板完成,钢筋完成,砼浇筑完成。















15. 外购土方0.8-1万方,用于教学组团房心回填。

(四)本周工作计划

1. 理科楼一:屋面模板完成,屋面钢筋完成80%,砼浇筑50%

2. 理科楼二:斜屋面模板完成,钢筋完成70%

3. 图文信息中心:五层排架搭设完成,钢筋完成70%,砼(东段)浇筑完成。

4. 文科楼一:斜屋面模板完成80%

5. 文科楼二:屋面模板完成,钢筋完成80%,砼浇筑完成50%

6. 公共教学楼一:斜屋面排架完成,模板完成50%,钢筋完成30%

7. 公共教学楼二:斜屋面排架完成,模板完成,钢筋完成50%

8. 行政楼:北楼屋面排架完成,模板完成80%,南楼二层钢筋完成,砼浇筑完成。

9. 大学生活动中心:屋面排架完成70%,模板完成50%

10. 艺术中心:斜屋面钢筋完成,砼浇筑完成。

11. 后勤附属用房一:屋面钢筋完成,砼浇筑完成,斜屋面排架开始搭设。

12. 后勤附属用房二:2-3层墙体砌筑。

13. 一食堂:一层排架完成70%,模板完成60%

14. 二食堂:2-3层墙体砌筑及二次结构完成。

15. 留学生公寓:地下室西侧顶板钢筋完成,砼浇筑完成,东侧一层排架完成,模板完成50%

16. 青年教师周转公寓:斜屋面模板完成,钢筋完成50%

17. 学生宿舍组团:2-2斜屋面模板完成,砼浇筑完成。3-13-2斜屋面模板完成。3-33-4斜屋面模板完成50%4-34-4屋面模板完成,砼浇筑完成。15-7#进入结构验收阶段。

18. 外购土方1.8万方,用于教学组团房心土方回填。

二、体育馆标段

(一)现场人员

管理人员14人 、瓦工15 、木工35

钢筋工35人、电焊工2 、水电工5

挖机司机3人、压路机司机1

合计:110

(二)上周完成情况

1. 完成1-7轴砖胎膜施工,垫层浇筑,准备防水施工;

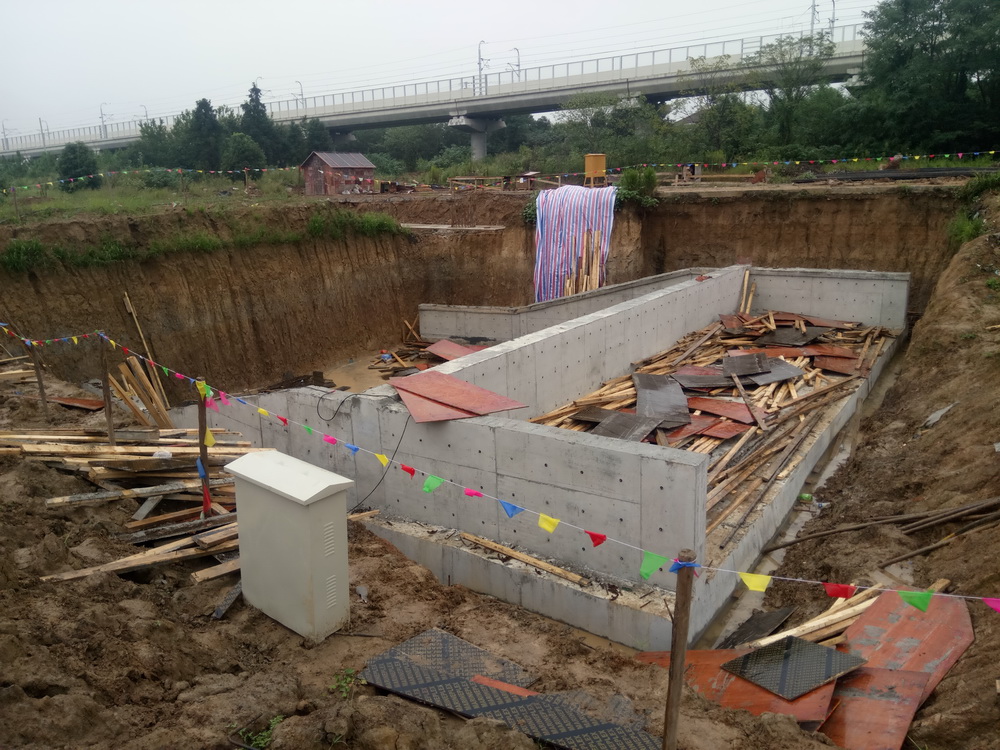

2. 8-23轴承台及地梁挖土完成50%



3. 看台二层柱三层梁板完成;



4. 附属设施小品及危险品库穿插施工。



(三)本周工作计划

1. 完成1-7轴砖胎膜施工,准备防水施工;

2. 8-23轴承台及地梁挖土完成80%

3. 看台三层柱屋面梁板模板完成;

4. 附属设施小品及危险品库穿插施工。

三、室外景观绿化工程

(一)现场人员

管理人员9人 、绿化专业22

合计:31

(二)上周完成情况

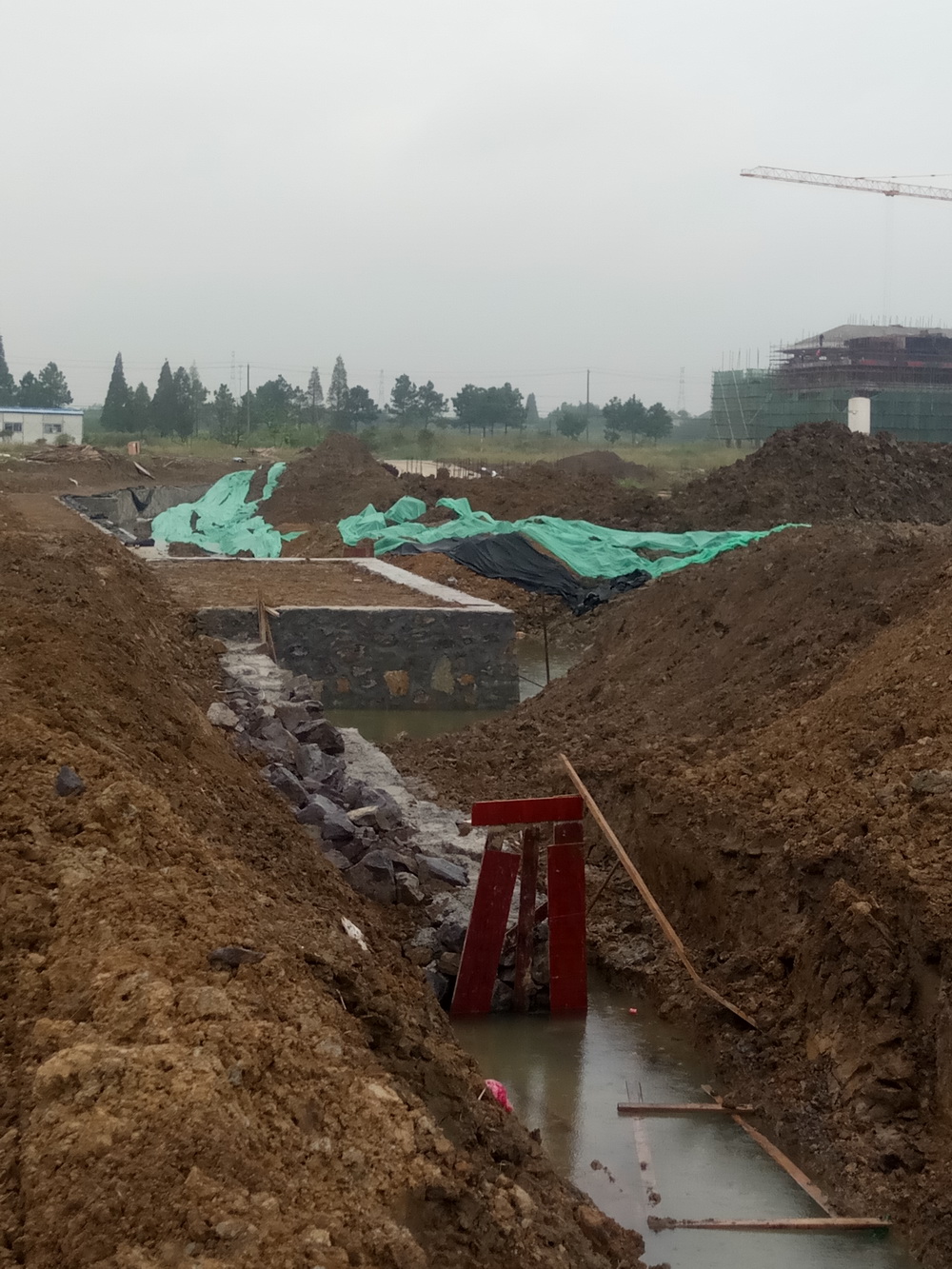

1. 1#滚水坝立模,砼浇筑完成;



2. 中心湖处毛石挡墙砌筑;


3. 杏坛讲学场处基础开挖施工;

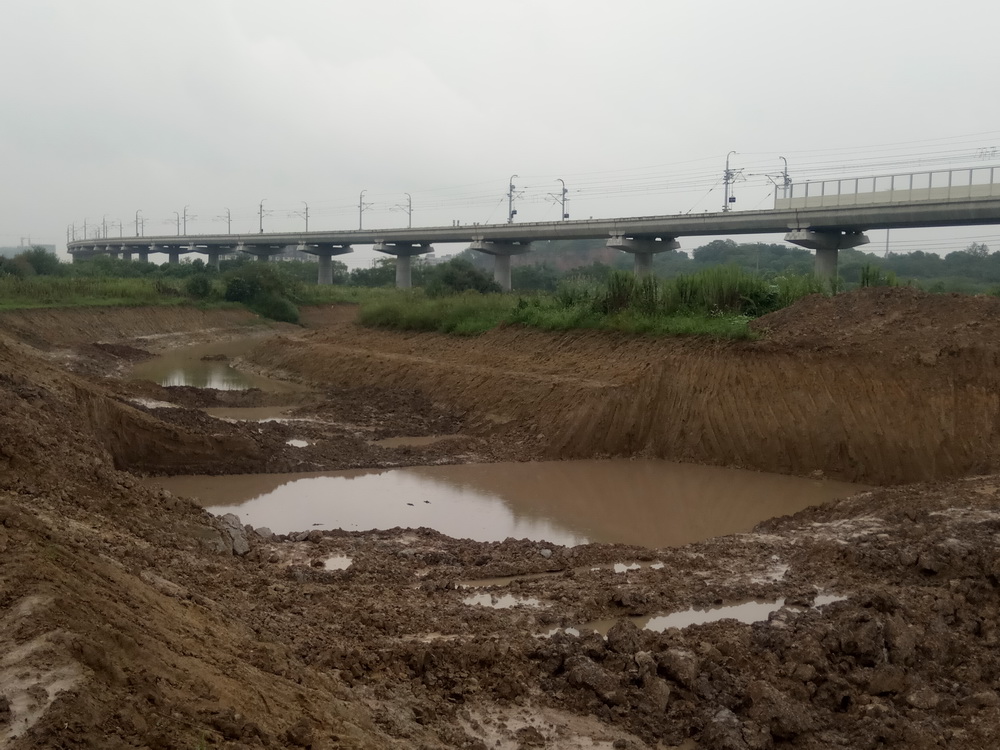

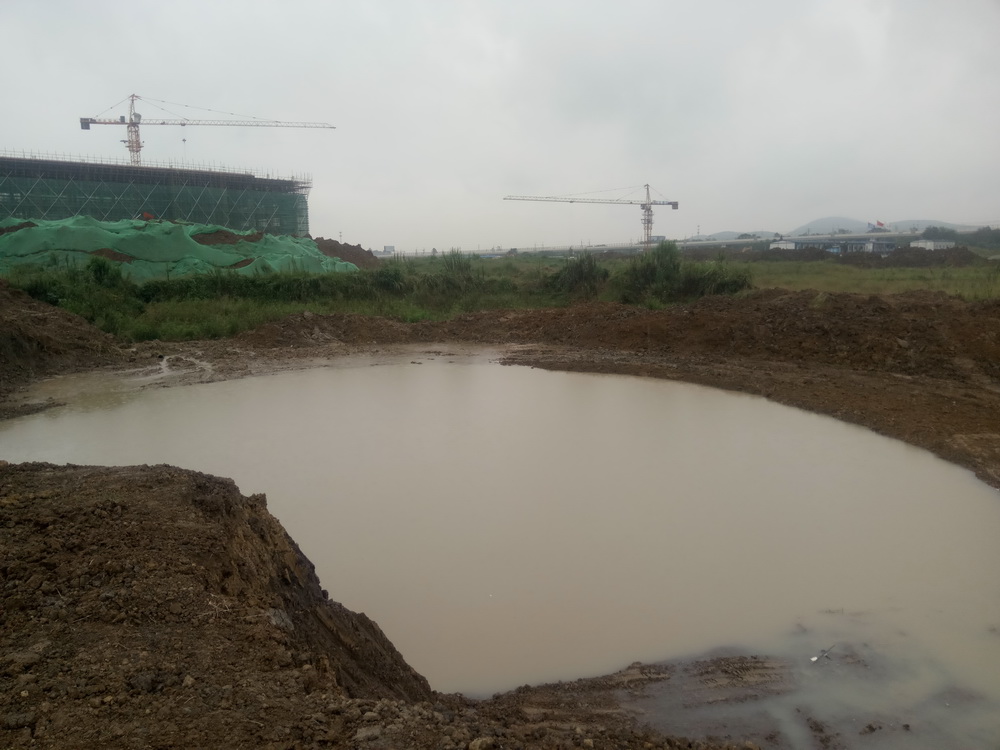

4. 中心湖北侧淤泥开挖完成;



5. 2#滚水坝基础开挖;



6. 对施工作业大面积黄土裸露处进行遮阳网铺设。

(三)本周工作计划

1. 1#滚水坝拆模;

2. 2#滚水坝排水、垫层浇筑、钢筋、模板制作;

3. 木栈道基础开挖,铺石子、垫层浇筑;

4. 杏坛讲学场排水,基础开挖;

5. 中心湖处排水,毛石挡墙砌筑。
