溧水校区建设简报(2017年第38期)
发布时间: 2017-10-12 浏览次数: 284

一、施工总包标段

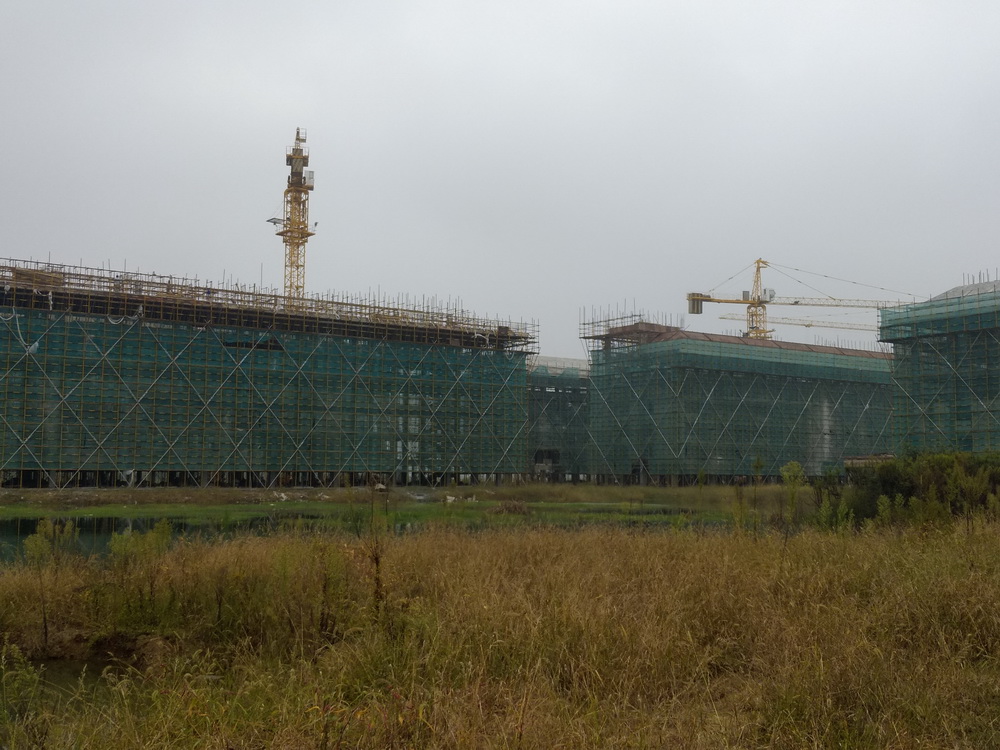

(一)现场人员

管理人员75人 、瓦工班组232

木工班组455人 、水电班组107人、土方班组28

钢筋班组270人、架子工90直属队77

砼工55人、幕墙16人、粉刷班组55

合计:1460

(二)大型机械设备在场情况

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

(三)上周完成情况

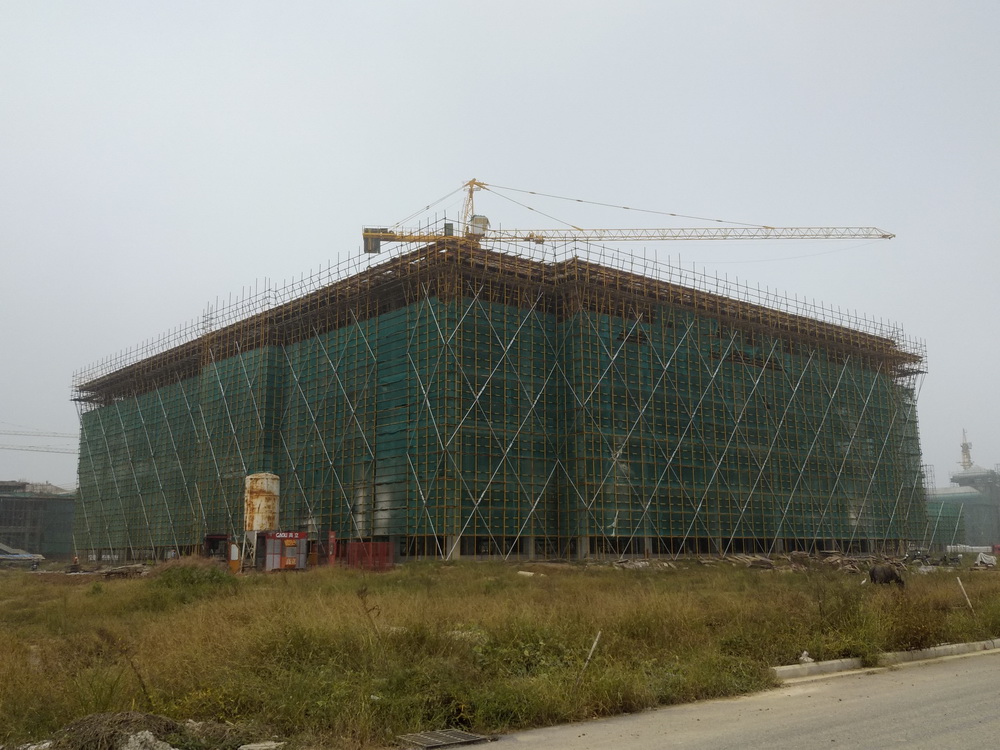

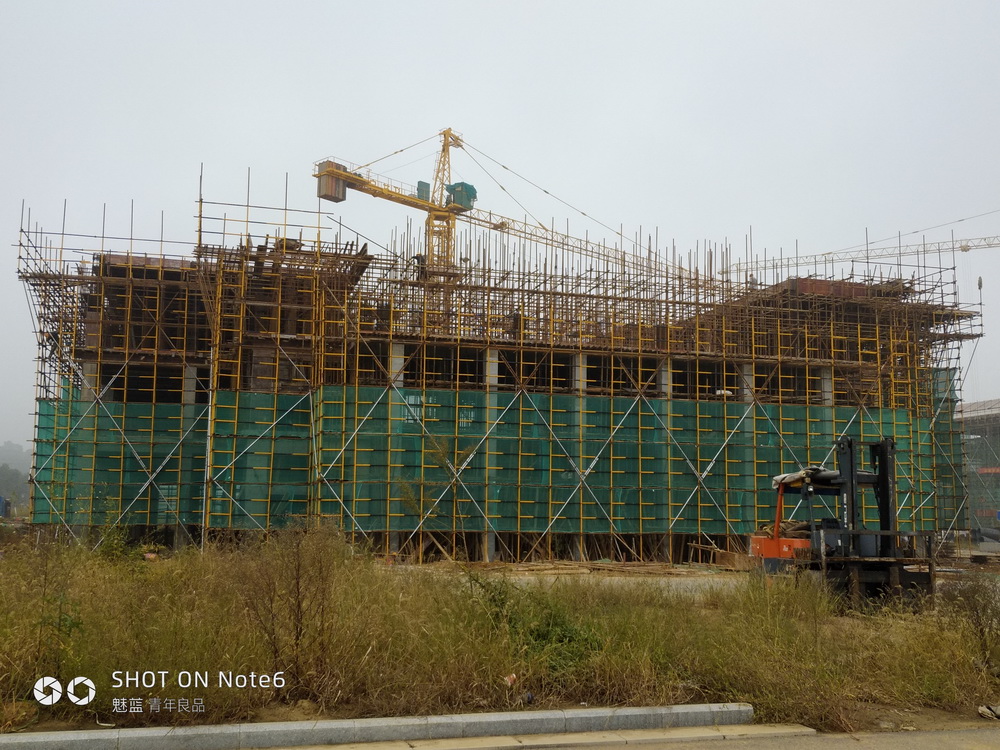

1. 理科楼一:斜屋面模板完成,钢筋绑扎完成80%,砼浇筑50%

2. 理科楼二:斜屋面模板完成,钢筋绑扎至70%

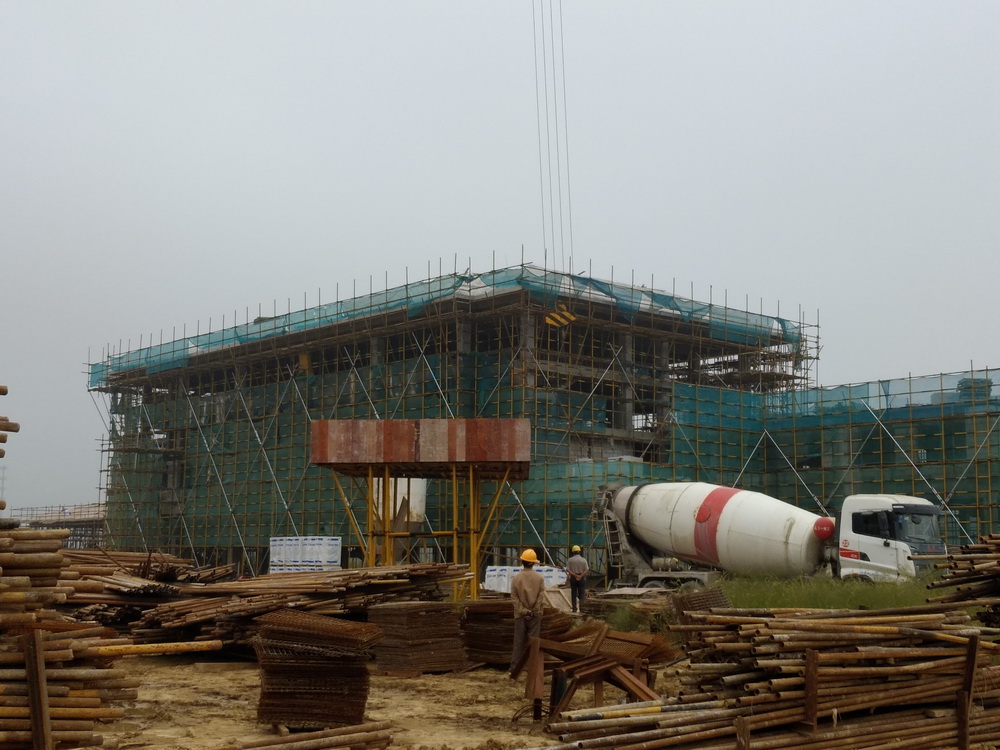

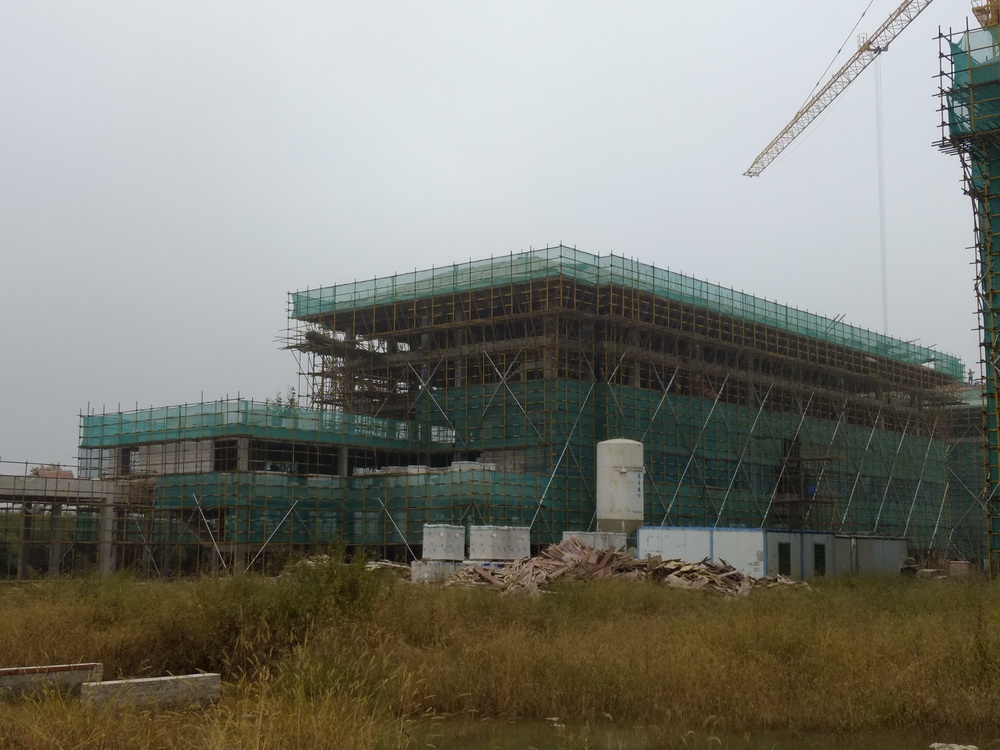

3. 图文信息中心:五层排架搭设完成,钢筋绑扎完成70%,东段砼浇筑完成;

4. 文科楼一:屋面模板安装完成80%

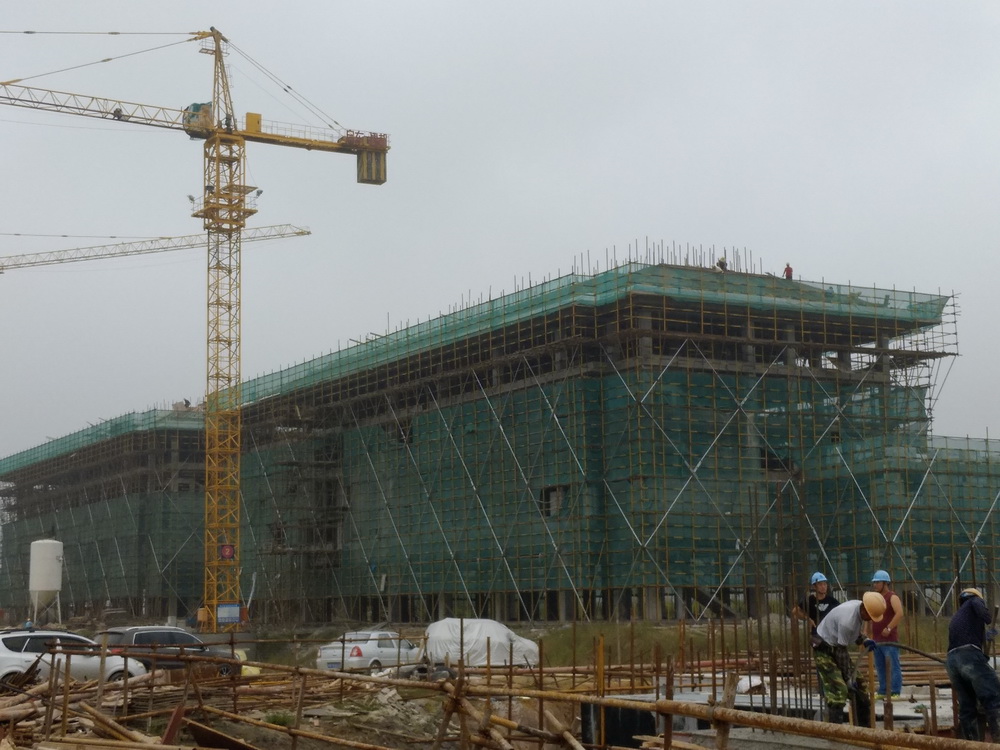

5. 文科楼二:屋面模板安装完成,屋面钢筋绑扎80%,砼完成50%

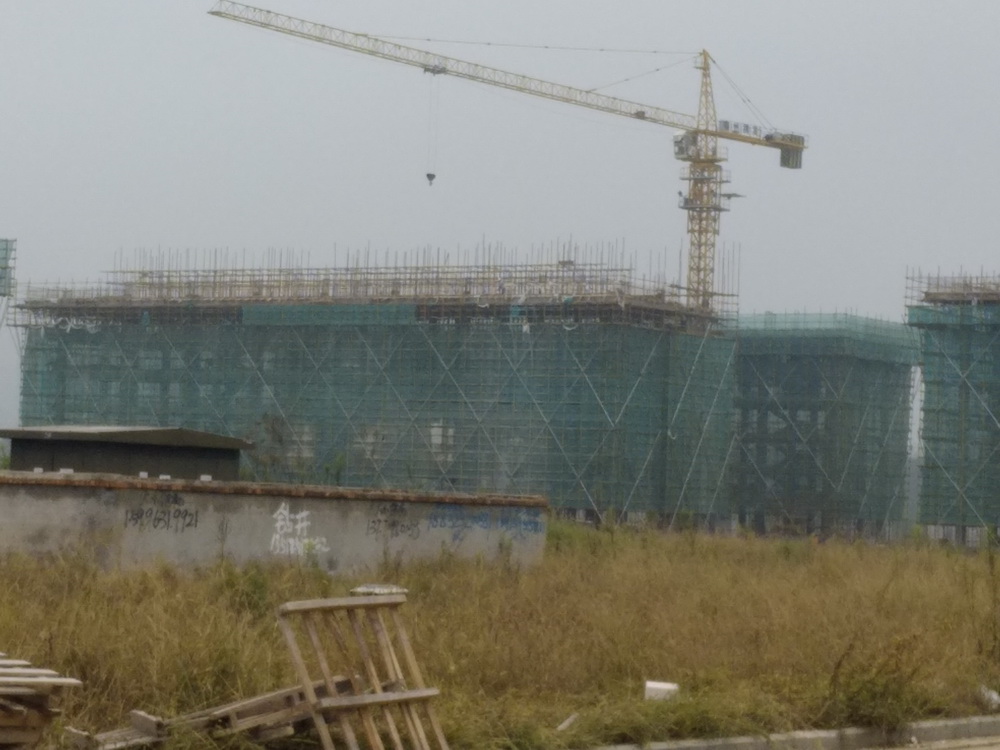

6. 公共教学楼一:斜屋面排架搭设完成,模板安装50%,钢筋绑扎30%

7. 公共教学楼二:斜屋面排架搭设完成,模板完成安装,钢筋绑扎完成50%

8. 大学生活动中心:屋面排架搭设完成70%,模板安装至50%

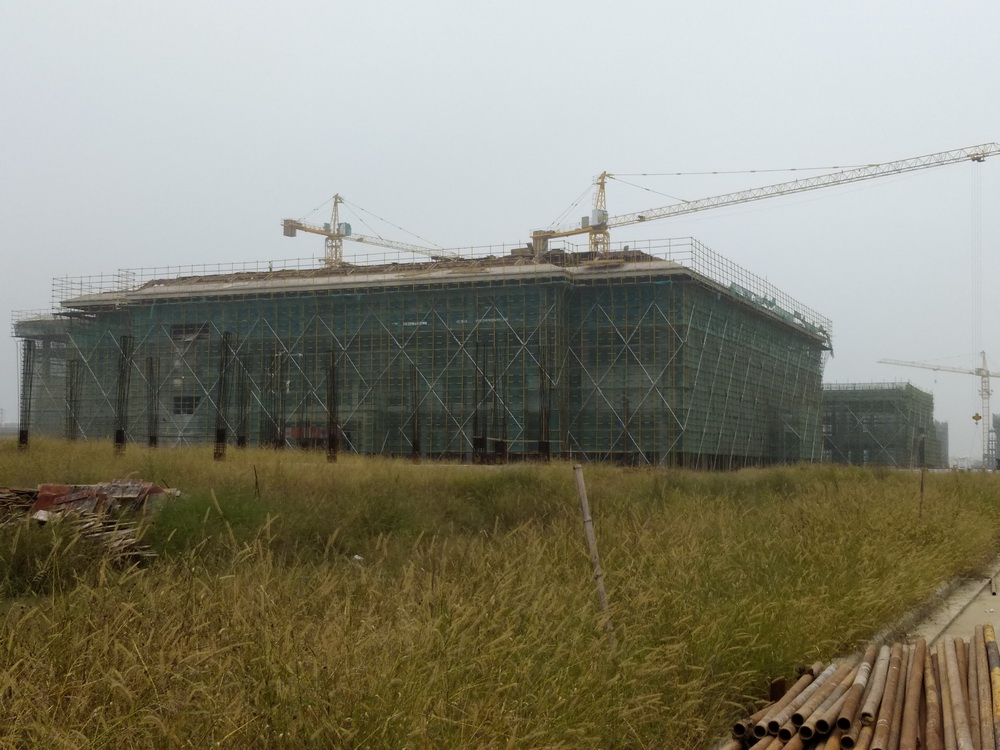

9. 艺术中心:斜屋面钢筋绑扎完成,砼浇筑完成;

10. 后勤附属用房一:屋面钢筋绑扎完成,砼浇筑完成,斜屋面排架开始搭设;

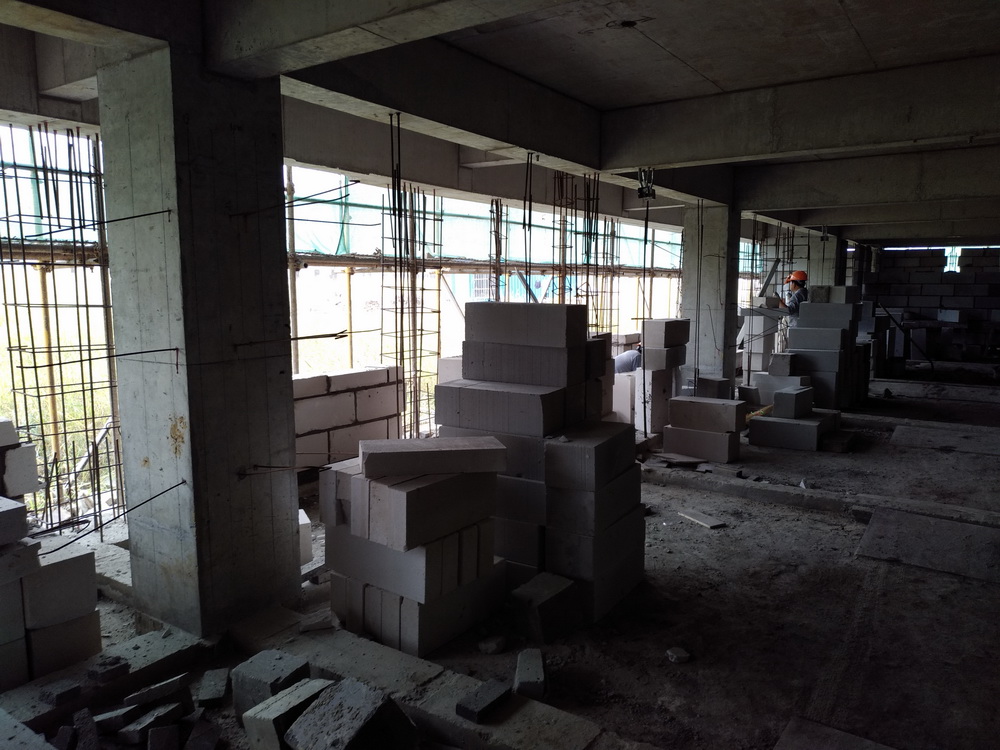

11. 后勤附属用房二:二三层墙体砌筑及二次结构完成;

12. 一食堂:一层排架搭设完成70%,模板完成60%

13. 二食堂:二层、三层墙体砌筑,斜屋面安装结束。

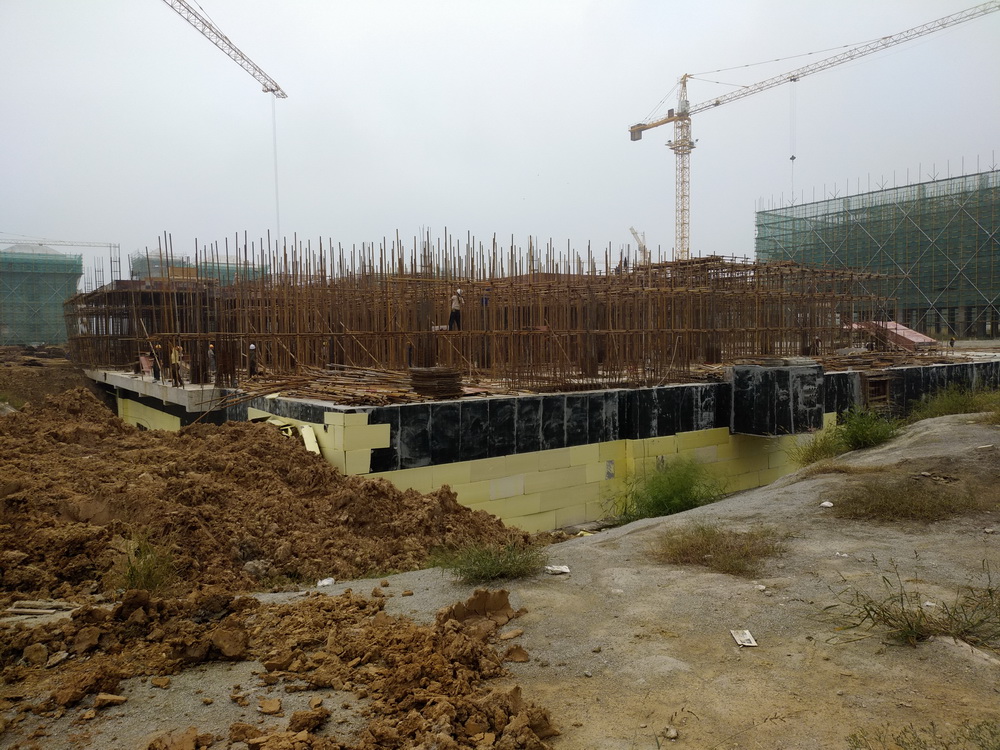

14. 留学生公寓:地下室西段顶板钢筋绑扎完成,砼浇筑完成,东段一层排架搭设完成,模板完成70%

15. 青年教师周转公寓:斜屋面模板结束,钢筋绑扎50%

16. 行政楼:北楼屋面层排架完成,模板完成80%,南楼二层钢筋绑扎结束,砼浇筑结束;

17. 学生宿舍组团:1#5#6#7#学生宿舍组团进入结构验收阶段。2#学生宿舍组团:2#-2斜屋面模板完成,砼浇筑结束。3#学生宿舍组团:3#-13#-2斜屋面模板完成。3#-33#-4斜屋面模板安装完成50%4#学生宿舍组团:4#-34#-4屋面层模板安装结束,砼浇筑完成。

18. 桥梁施工,人员已进场;

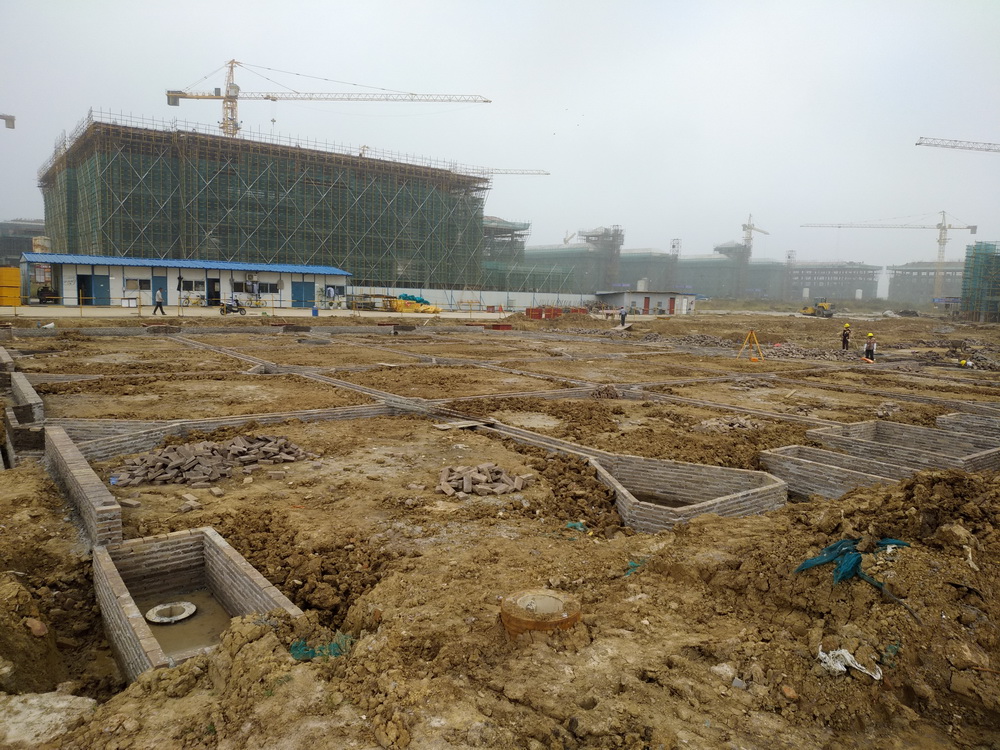

19. 外购土方1.8万立方米,用于教学楼组团房心土回填。

(四)本周工作计划

1. 理科楼一:屋面钢筋绑扎完成,砼浇筑80%

2. 理科楼二:斜屋面模板完成,钢筋绑扎完成90%

3. 图文信息中心:五层模板完成90%,钢筋绑扎70%,东段砼浇筑完成;

4. 文科楼二:屋面模板安装完成,钢筋绑扎完成,砼完成80%

5. 文科楼一:斜屋面模板完成,钢筋绑扎完成50%

6. 公共教学楼一:斜屋面模板安装80%,钢筋绑扎50%

7. 公共教学楼二:斜屋面模板完成,钢筋绑扎完成80%

8. 大学生活动中心:屋面排架搭设完成,模板安装完成80%,钢筋绑扎完成50%

9. 艺术中心:高支模部位钟楼模板安装结束,钢筋绑扎完成,二三层砌体完成50%

10. 后勤附属用房一:斜屋面排架搭设结束,钢筋绑扎完成50%

11. 后勤附属用房二:二三层墙体砌筑及二次结构施工;

12. 一食堂:一层排架搭设,模板完成80%,钢筋绑扎完成50%

13. 二食堂:二层、三层墙体砌筑完成,二次结构砼施工80%

14. 留学生公寓:地下室西侧一层排架搭设结束,模板安装完成50%,东侧一层排架搭设结束,模板完成,钢筋绑扎完成50%

15. 青年教师周转公寓:斜屋面钢筋绑扎结束,砼浇筑结束;

16. 行政楼:屋面钢筋绑扎结束,砼浇筑完成;

17. 学生宿舍组团:2#学生宿舍组团:2#-2二三四楼层墙体砌筑。3#学生宿舍组团:3#-13#-2斜屋面模板完成,砼浇筑完成,二三层墙体砌筑。3#-33#-4斜屋面模板安装完成,钢筋绑扎80%,二层墙体砌筑。4#学生宿舍组团:4#-34#-4斜屋面排架搭设完成,模板完成50%,二三层墙体砌筑。1#5#6#7#底层墙体砌筑,地面平整;

18. 桥梁:桥梁以至加工厂进行预制;

19. 外购土方2万立方米,用于教学楼组团房心土回填。

二、体育馆标段

(一)现场人员

管理人员14人 、瓦工15 、木工25

钢筋工25人、电焊工2 、水电工5

挖机司机3人、压路机司机1

合计:90

(二)上周完成情况

1. 完成体育馆1-7轴砖胎模施工,准备防水施工;

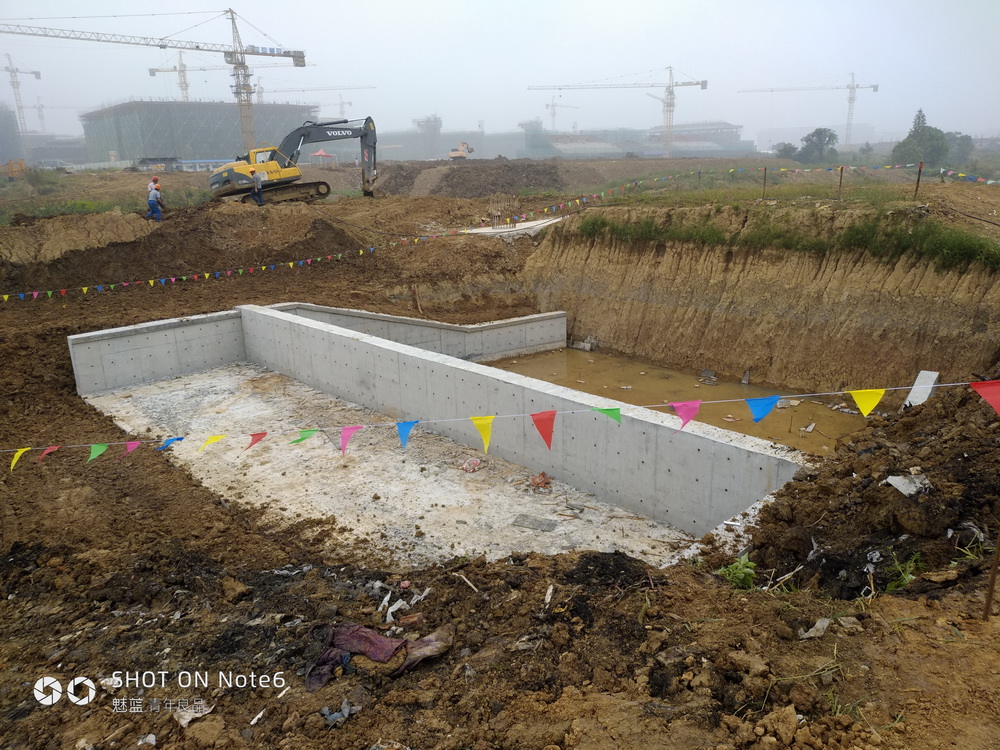

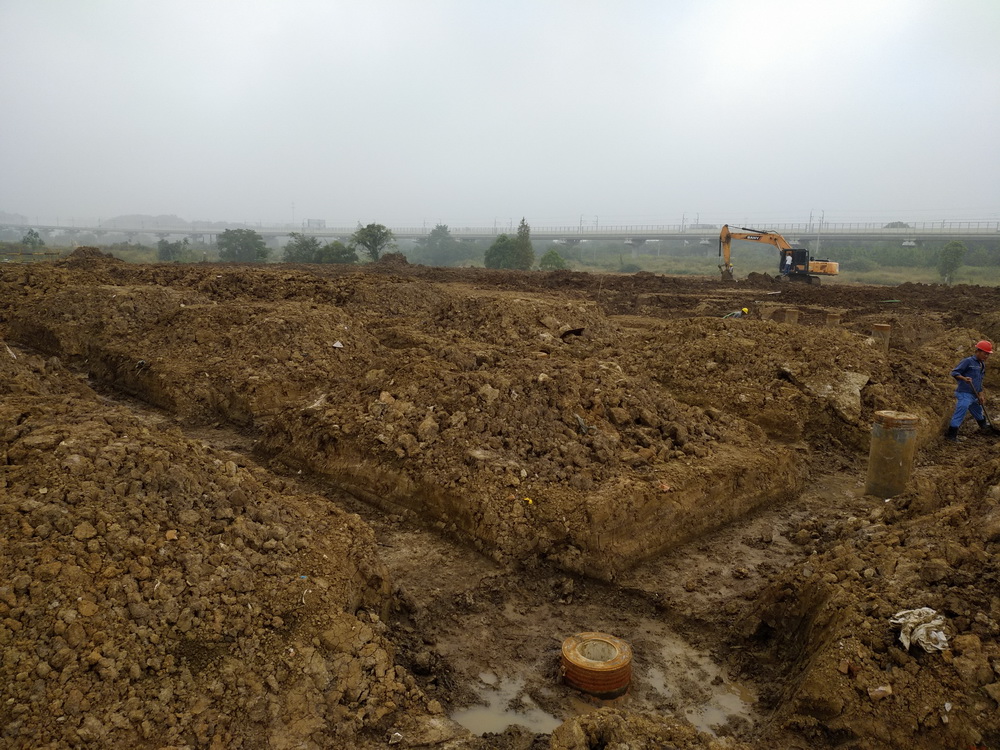

2. 体育馆8-23轴承台及地梁挖土完成80%

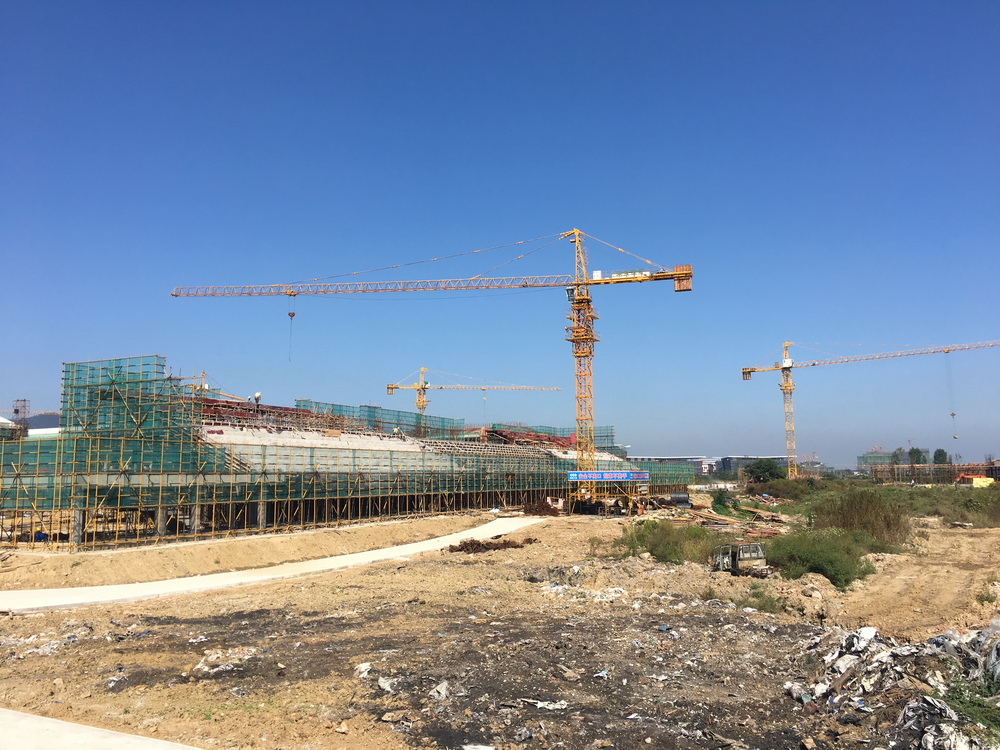

3. 看台三层柱屋面梁板完成模板搭设;

4. 水边小品及危险品库穿插进行施工。

(三)本周工作计划

1. 小品一层房心土回填,准备二层结构施工;

2. 危险品库房心土回填,开始二层结构施工;

3. 看台屋面钢筋绑扎完成;

4. 体育馆土方开挖完成,垫层浇筑完成80%

5. 小应变检测完成。

三、室外景观绿化工程

(一)现场人员

管理人员9人 、绿化专业22

合计:31

(二)上周完成情况

1. 1#滚水坝板墙拆模完成;

2. 2#滚水坝排水;

3. 中心湖处排水,毛石挡墙砌筑。

(三)本周工作计划

1. 2#滚水坝基槽超挖部分进行砌块毛石回填,C15垫层浇筑;

2. 杏坛讲学场开挖砖挡墙,砼挡墙等基础;

3. 木栈道上半部分土方平整,铺垫碎石。
