一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组232人
木工班组455人 、水电班组107人、土方班组28人
钢筋班组270人、架子工90人、直属队77人

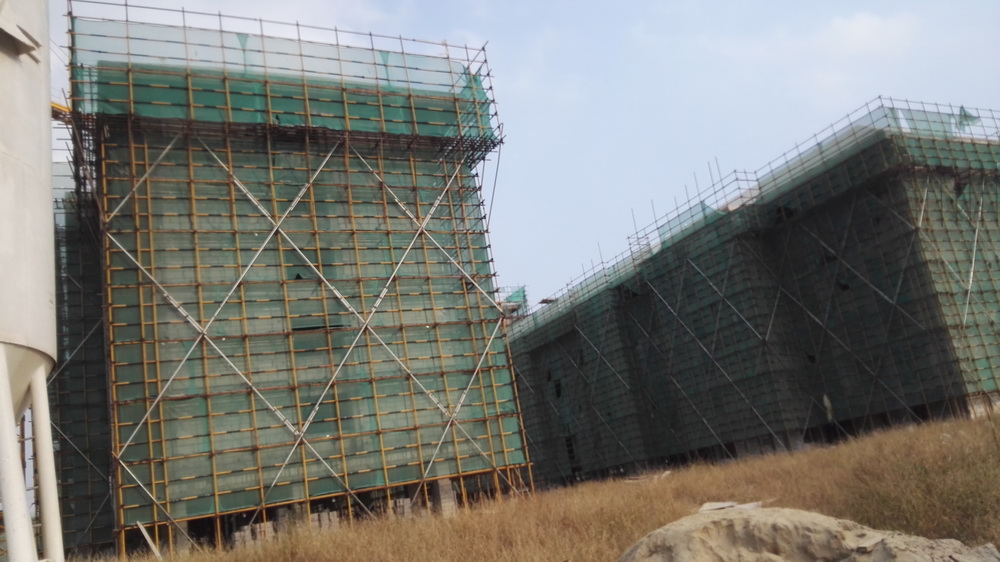

砼工55人、幕墙16人、粉刷班组65人
合计:1470人
(二)大型机械设备在场情况

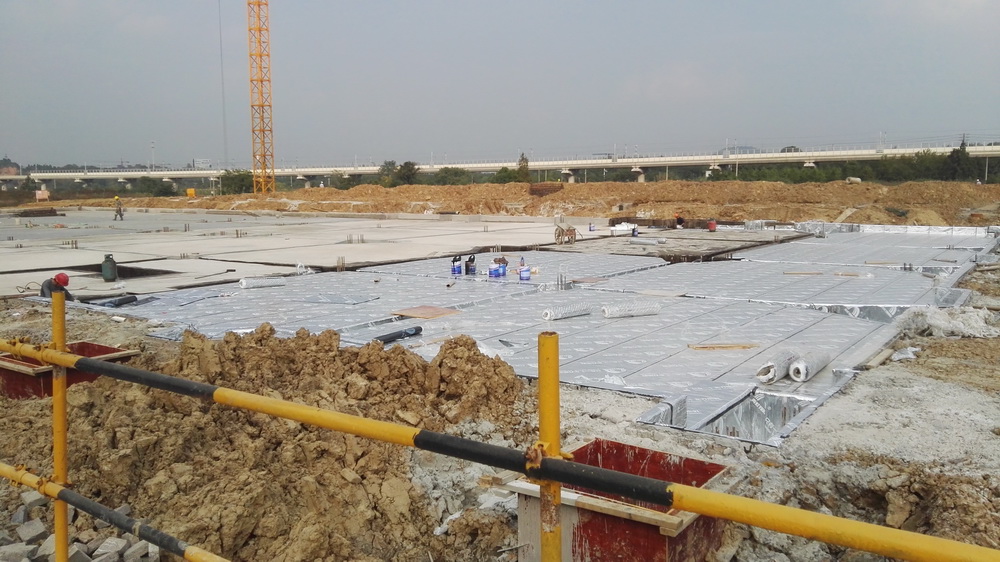

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。
(三)上周完成情况
1. 理科楼一:屋面钢筋绑扎完成,砼浇筑结束,斜屋面排架模板完成50%;
2. 理科楼二:斜屋面钢筋绑扎完成80%;

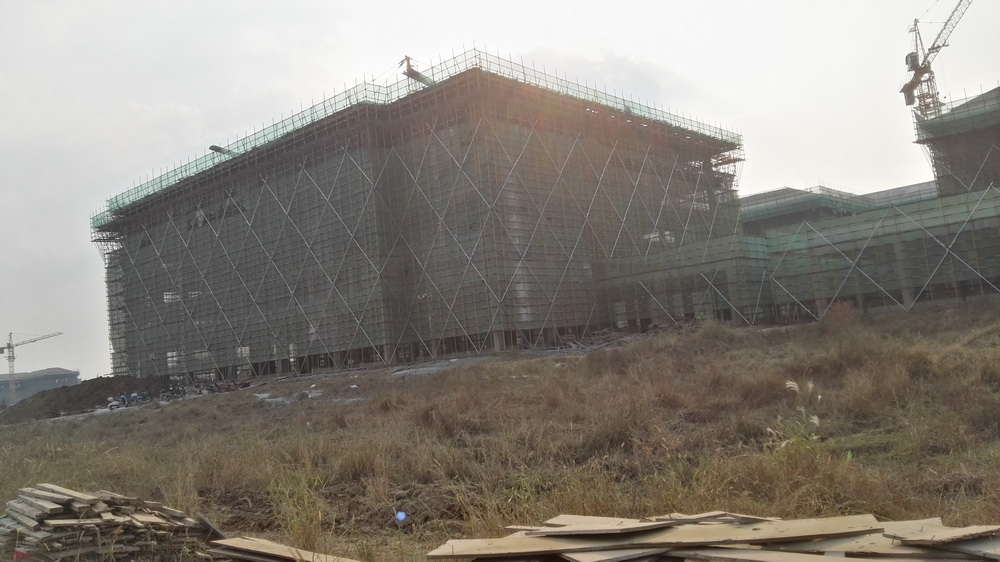

3. 图文信息中心:五层模板完成,钢筋绑扎完成80%;
4. 文科楼二:斜屋面模板安装完成50%,排架搭设完成50%;
5. 文科楼一:斜屋面模板完成,钢筋绑扎完成,砼浇筑完成;
6. 公共教学楼一:斜屋面模板安装80%,钢筋绑扎50%;
7. 公共教学楼二:斜屋面模板完成,钢筋绑扎完成80%;
8. 大学生活动中心:屋面模板安装完成80%,钢筋绑扎完成70%,北段土方回填;

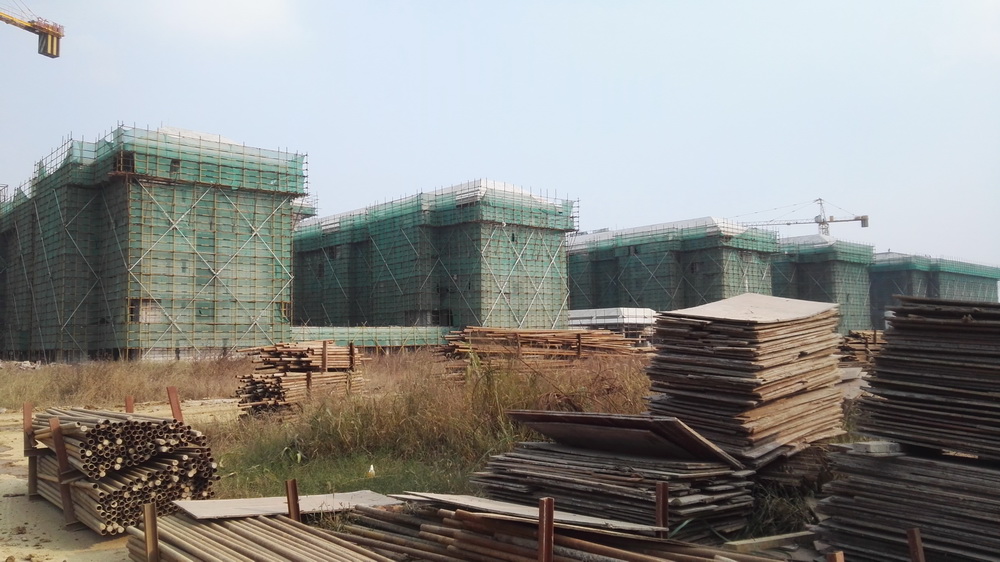

9. 艺术中心:二三层砌体;
10. 后勤附属用房一:三层墙体砌筑;
11. 后勤附属用房二:斜屋面模板结束,钢筋绑扎结束;
12. 一食堂:一层模板完成,钢筋绑扎完成80%,砼浇筑完成50%,回填土完成;
13. 二食堂:一层土方回填,二层、三层墙体砌筑完成,二次结构完成;
14. 留学生公寓:东段模板完成,钢筋绑扎完成,砼浇筑完成,西段排架结束,模板完成80%,钢筋绑扎完成50%;
15. 青年教师周转公寓:二三层墙体砌筑;
16. 行政楼:屋面钢筋绑扎结束,砼浇筑完成;

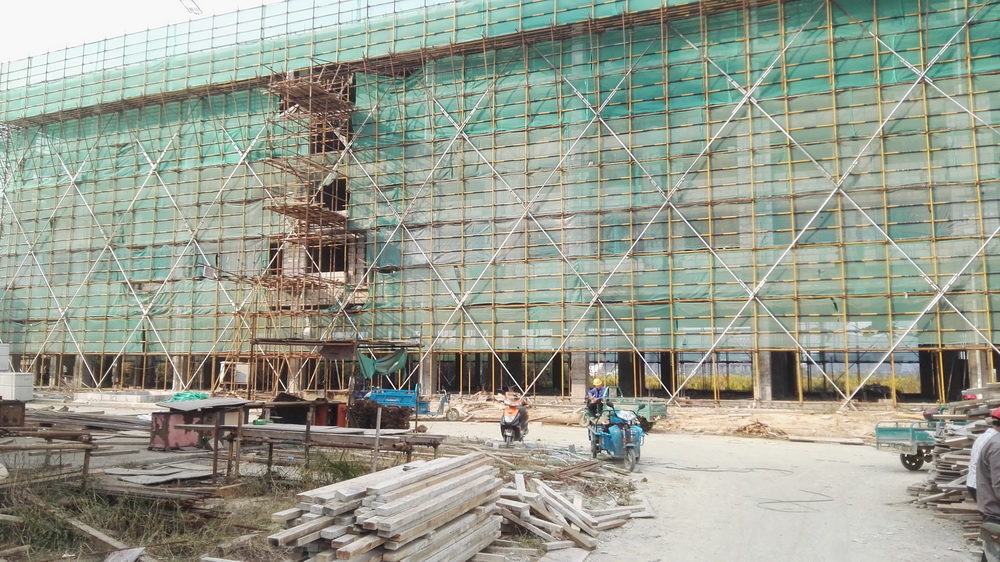

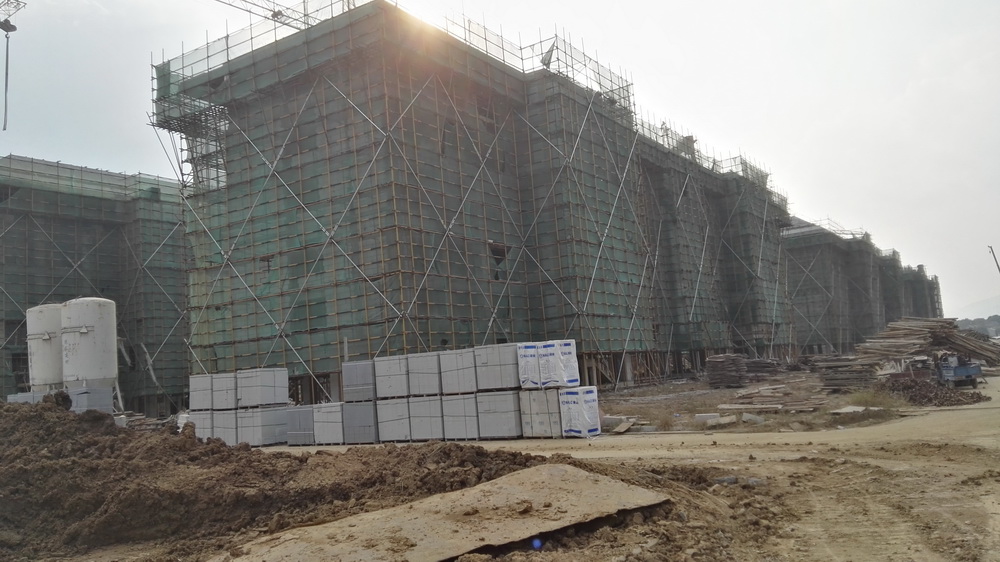

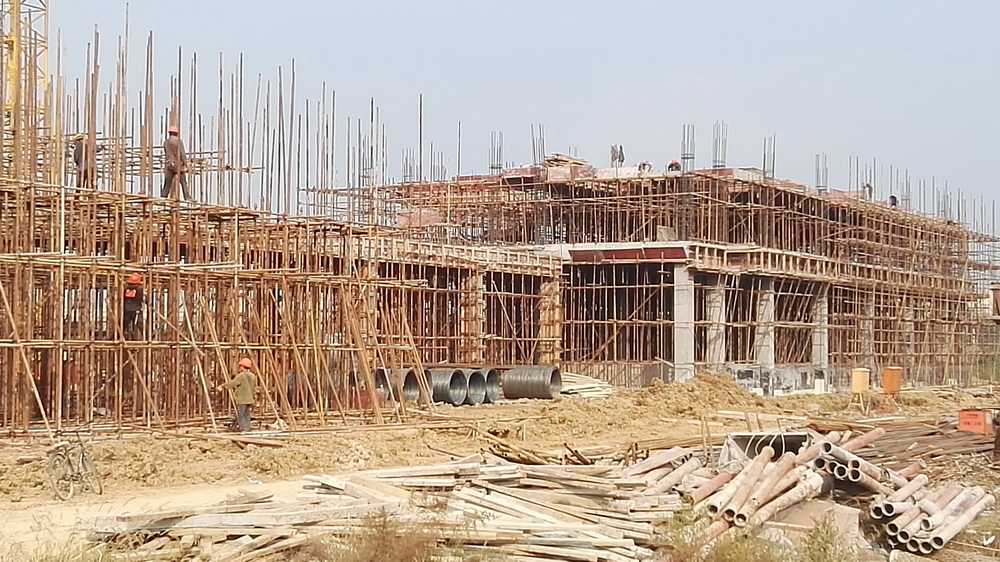

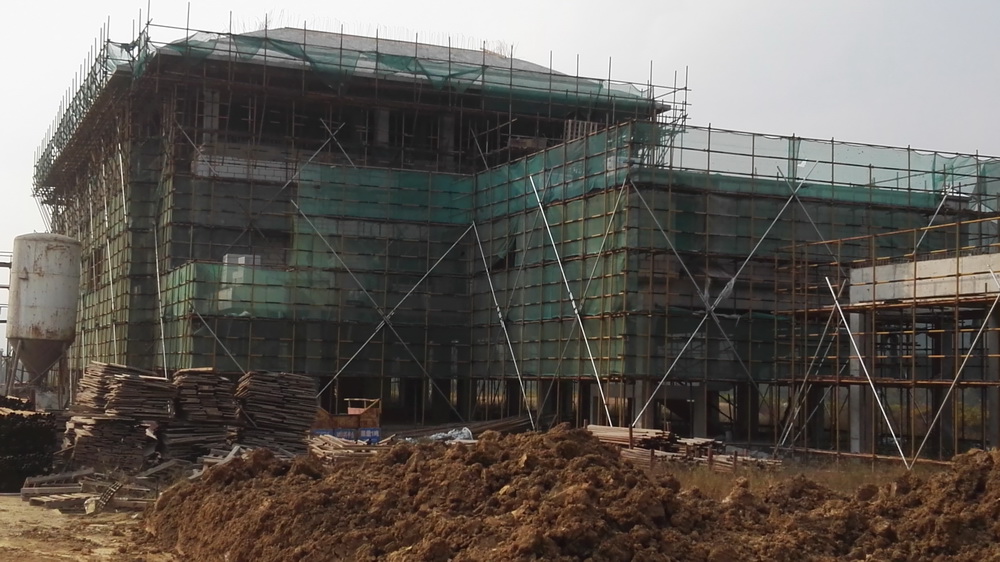

17. 学生宿舍组团:1#、5#、6#、7#、2#-1墙体砌筑及二次结构已完成,地面平整及垫层已结束,室内外灰饼、门窗洞口水泥护角结束,铝合金窗合同签署完成,样品窗已在加工厂中;3#-1、3#-2二三层墙体砌筑。3#-3、3#-4斜屋面砼浇筑完成,墙体砌筑至三层。4#学生宿舍组团:4#-3、4#-4斜屋面模板完成,墙体砌筑到四层。

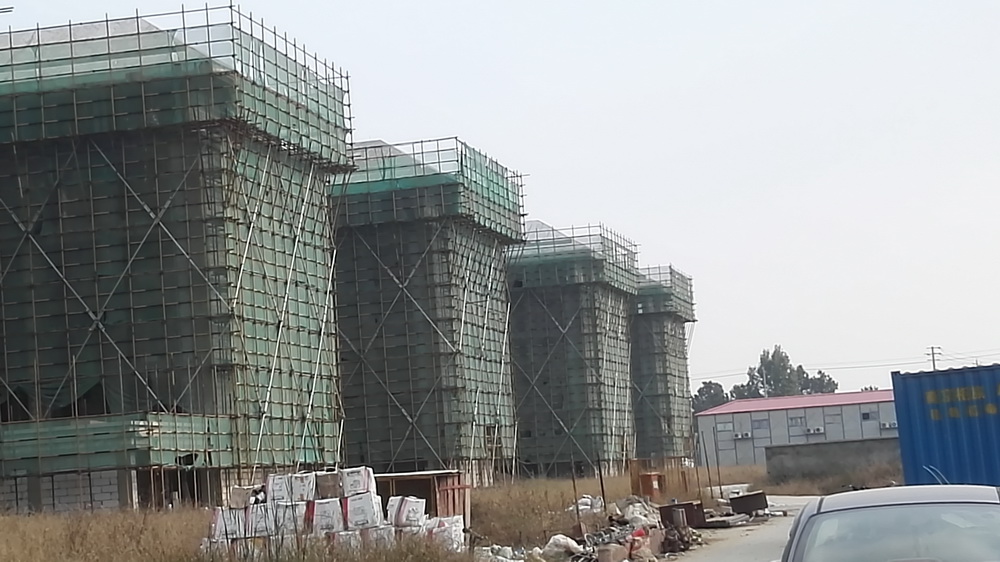

18. 桥梁:桥梁台帽、台背成型钢筋;

19. 外购土方2万立方米,用于大学生活动中心、一食堂及留学生公寓回填。
(四)本周工作计划
1. 理科楼一:斜屋面模板完成80%,钢筋绑扎完成50%;
2. 理科楼二:斜屋面钢筋绑扎完成,砼浇筑完成,二层墙体砌筑;
3. 图文信息中心:五层模板完成,钢筋绑扎完成,四层预应力张拉、注浆完成;
4. 文科楼二:斜屋面模板安装完成50%,二层墙体砌筑;
5. 文科楼一:斜屋面砼浇筑完成,二层墙体砌筑;
6. 公共教学楼一:斜屋面模板安装80%,排架搭设结束。二、三层墙体砌筑,一层土方开始回填;
7. 公共教学楼二:斜屋面模板完成,钢筋绑扎完成80%,砼浇筑完成60%,二层墙体砌筑;
8. 大学生活动中心:屋面模板安装完成90%,钢筋绑扎完成70%,北段土方回填完成;
艺术中心:二三层墙体砌筑,造型屋顶砼浇筑完成;
10. 后勤附属用房一:三四层墙体砌筑,底层地坪开始施工;
11. 后勤附属用房二:斜屋面砼结束,二三层墙体砌筑,地面土方平整;
12. 一食堂:一层钢筋绑扎完成,砼浇筑完成50%;
13. 二食堂:一层土方回填,二层、三层墙体砌筑完成,二次结构完成;
14. 留学生公寓:东段二层排架搭设完成,模板完成50%,西段一层模板完成50%;
15. 青年教师周转公寓:二三层墙体砌筑,二次结构砼浇筑完成;
16. 行政楼:屋面钢筋绑扎结束,砼浇筑完成;
17. 学生宿舍组团:3#-1、3#-2二三四层墙体砌筑。3#-3、3#-4二三层墙体砌筑。4#学生宿舍组团:4#-3、4#-4斜屋面钢筋绑扎完成,二三四层墙体砌筑;
18. 桥梁:桥梁台帽、桥耳钢筋绑扎结束;
19. 外购土方1.5-1.8万立方米,用于室内回填。
二、体育馆标段
(一)现场人员
管理人员16人 、瓦工20人 、木工40人
钢筋工35人、电焊工2人 、水电工5人
挖机司机1人、压路机司机1人
合计:120人
(二)上周完成情况
1. 水边小品二层结构完成;
2. 危险品库二层结构完成80%;

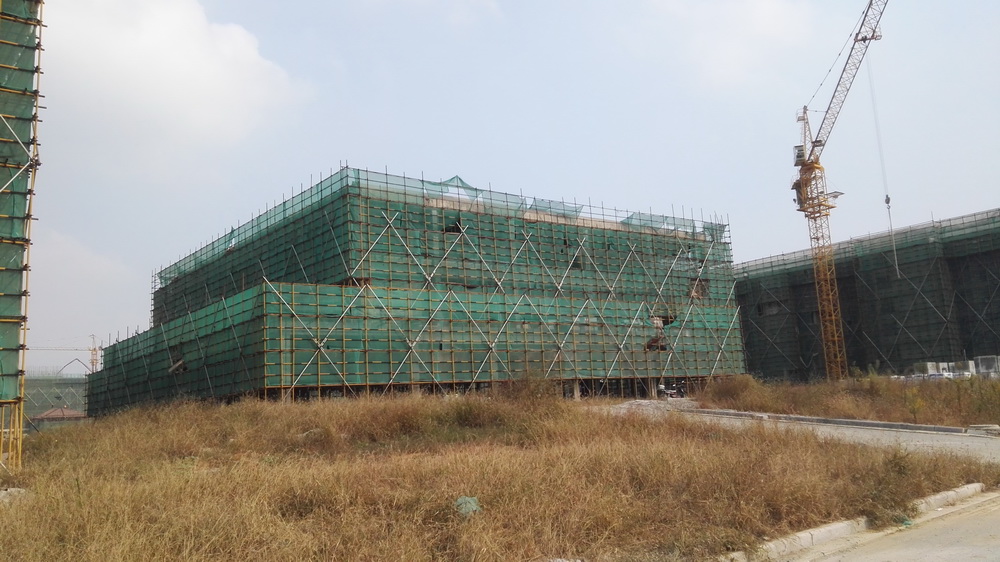

3. 看台主体结构结束;
4. 体育馆1-7轴防水完成50%,准备桩基验收工作。
(三)本周工作计划
1. 体育馆1-7轴防水施工及钢筋绑扎,准备下周底板砼浇筑;
2. 危险品库二层砼浇筑完成;
3. 水边小品二层砼浇筑完成;
4. 西门卫基础完成;
5. 南门卫开始找排水线路准备基坑内排水。
三、室外景观绿化工程
(一)现场人员
管理人员9人 、绿化专业15人
合计:24人
(二)上周完成情况

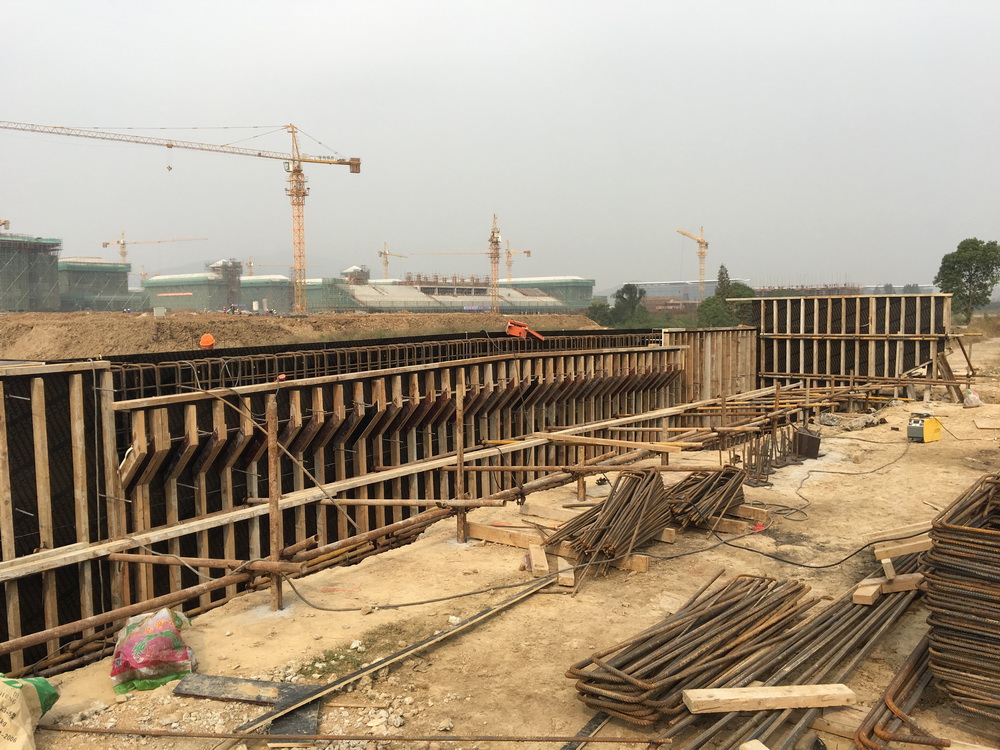

1. 2#滚水坝底板、墙板钢筋绑扎完成;

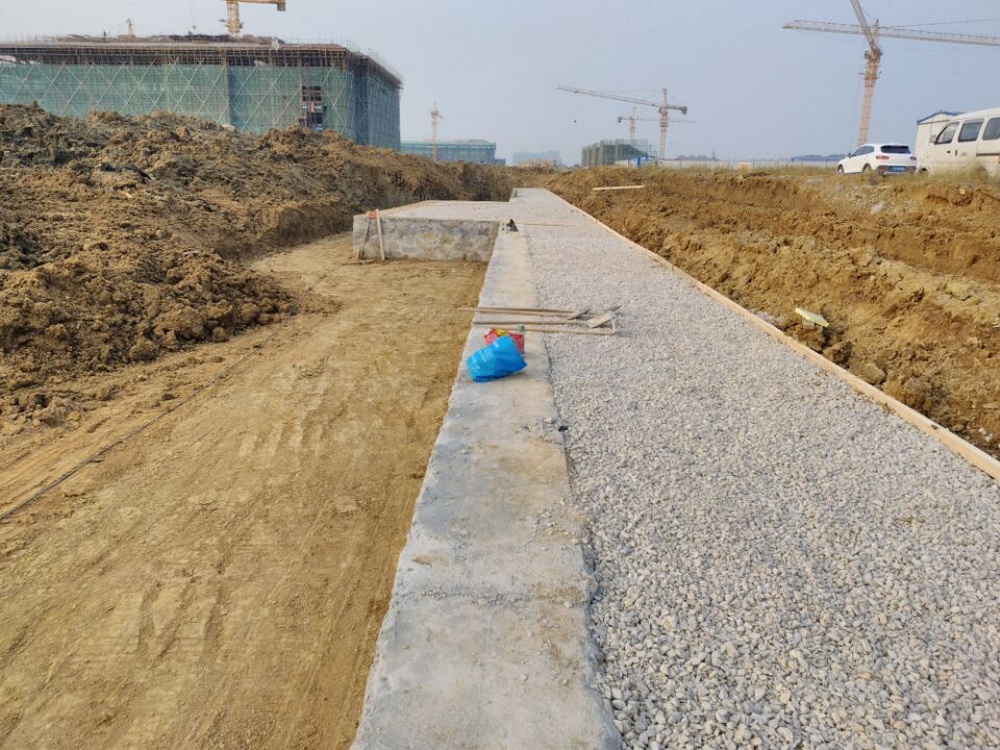

2. 木栈道处铺石子,垫层浇筑;
3. 文科楼东侧内部水系水岸线开挖;

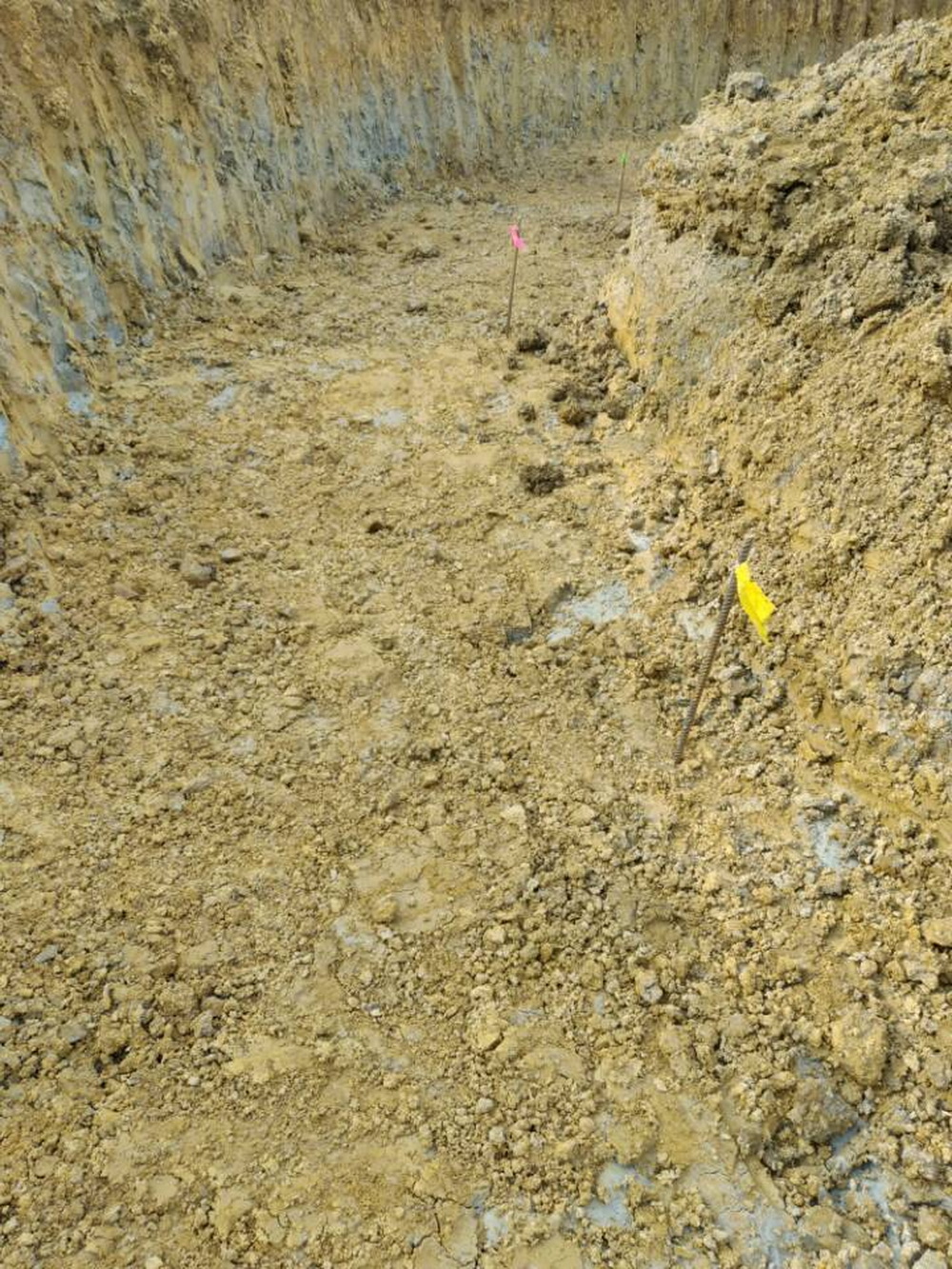

4. 杏坛讲学场基础开挖完成;
5. 中心湖西侧、北侧原地面测量;
6. 南中轴大道清表。
(三)本周工作计划
1. 2#滚水坝模板安装、砼浇筑;
2. 文科楼东侧内部水系水岸线继续开挖;
3. 木栈道构架基础放线、开挖;
4. 杏坛讲学场垫层浇筑,独立基础放线;
5. 中心湖水岸线变现开挖;
6. 南中轴大道标高测量;
7. 全场原地面标高测量;
8. 滨河景观测量放线,结构基础开挖。
