溧水校区建设简报(2017年第42期)
发布时间: 2017-11-12 浏览次数: 322

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组257

木工班组455人 、水电班组107人、土方班组28

钢筋班组270人、架子工90直属队77

砼工55人、幕墙16人、粉刷班组65

合计:1495

(二)大型机械设备在场情况

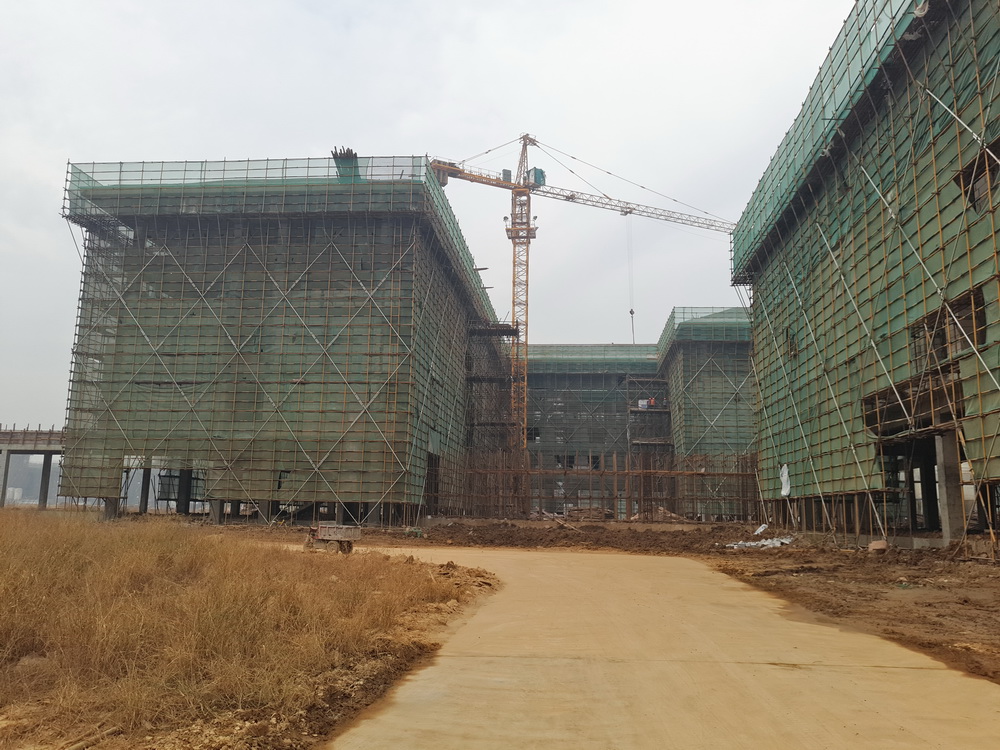

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

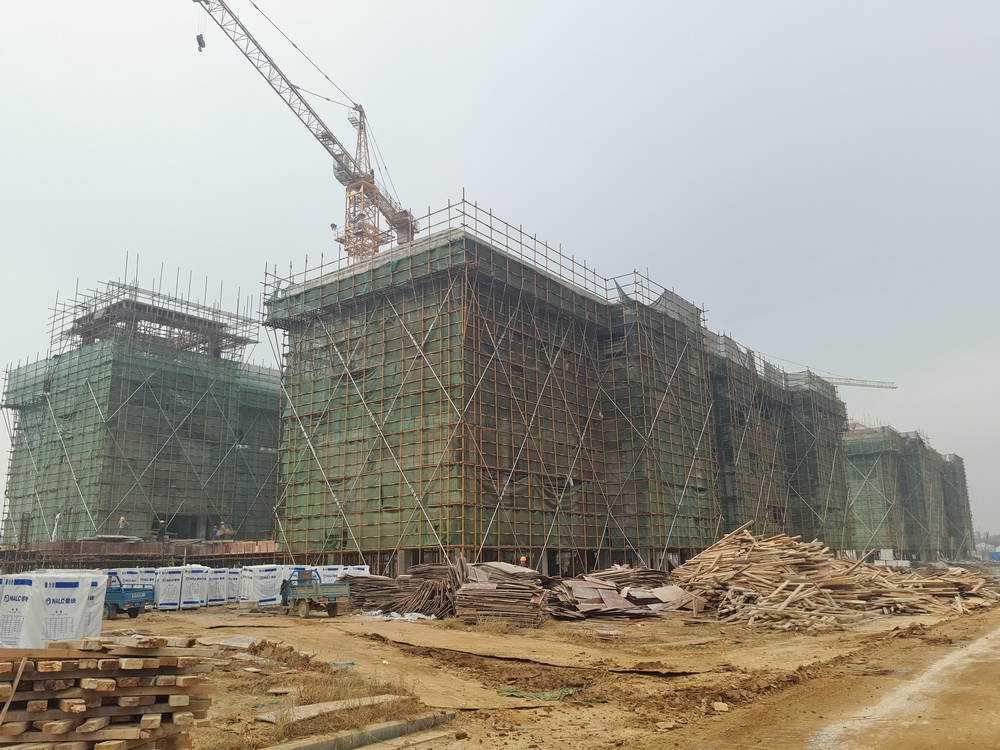

(三)上周完成情况

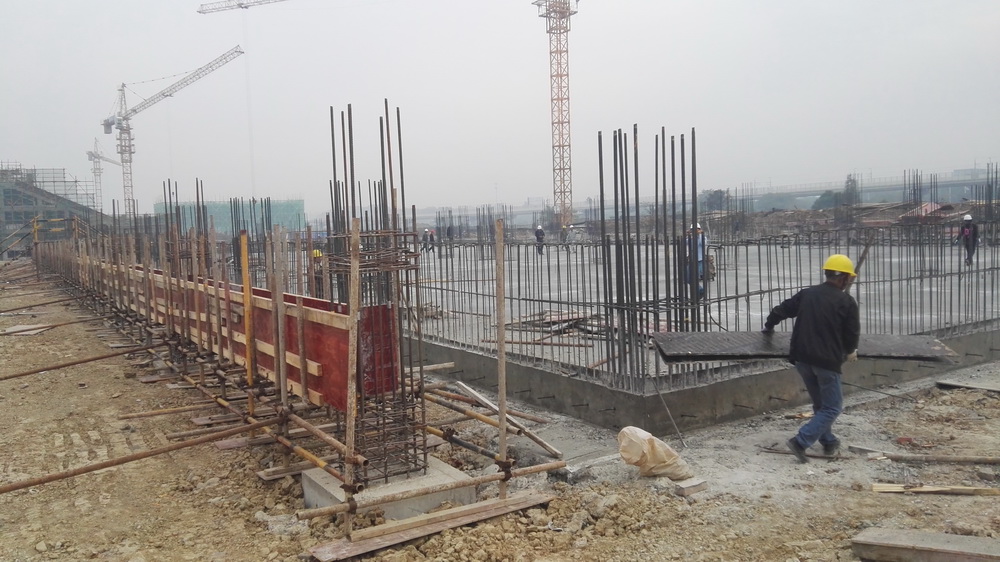

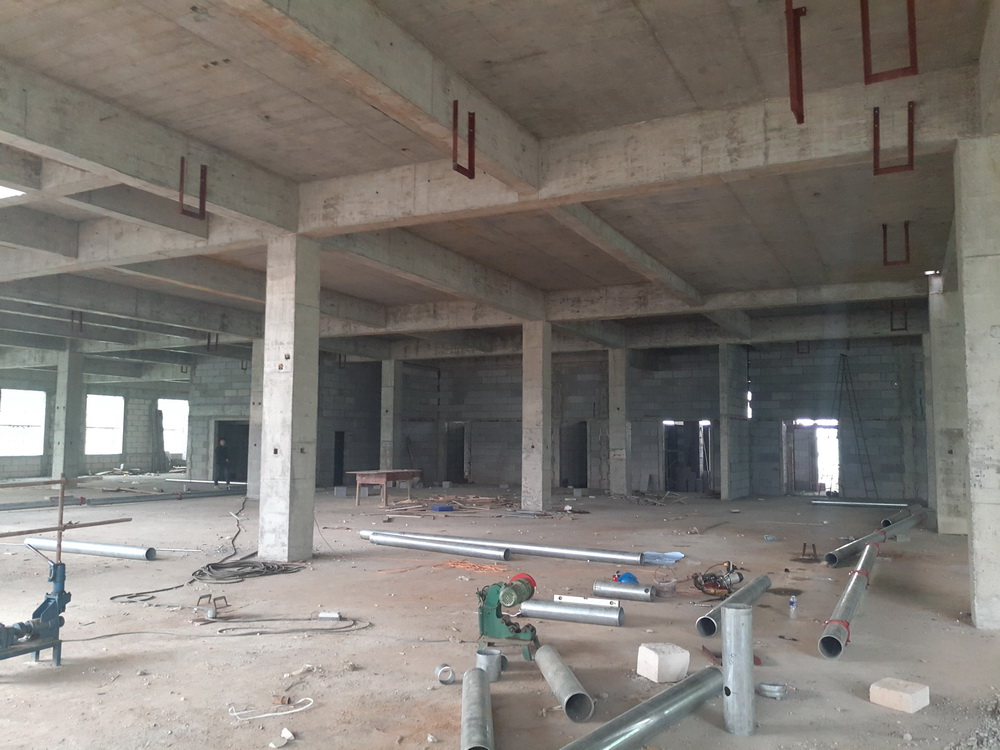

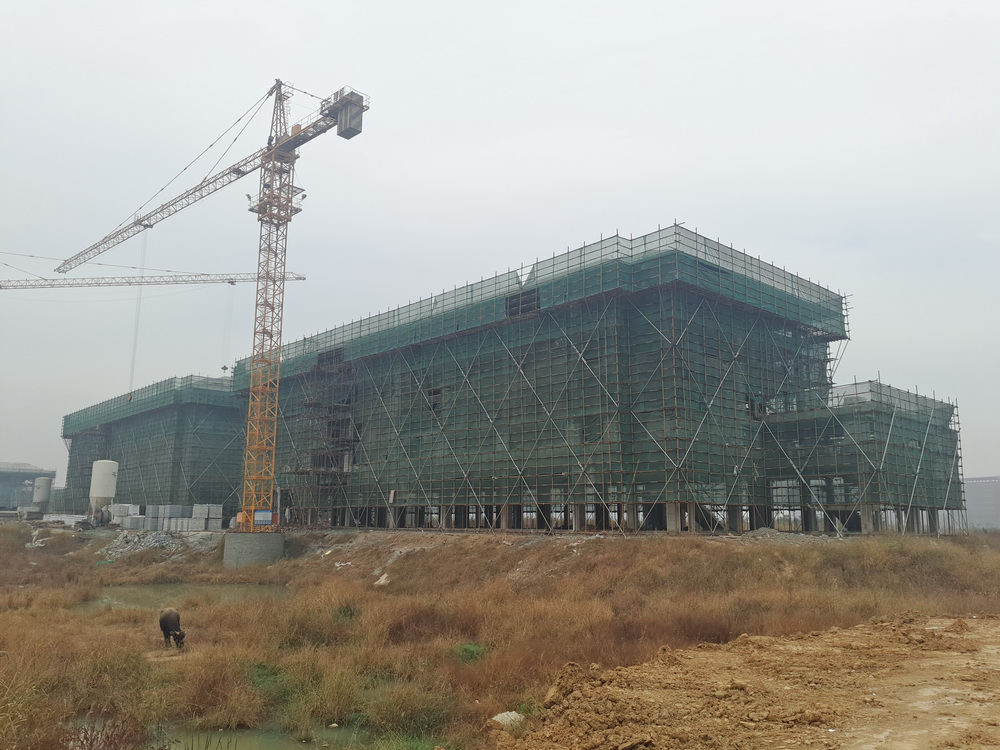

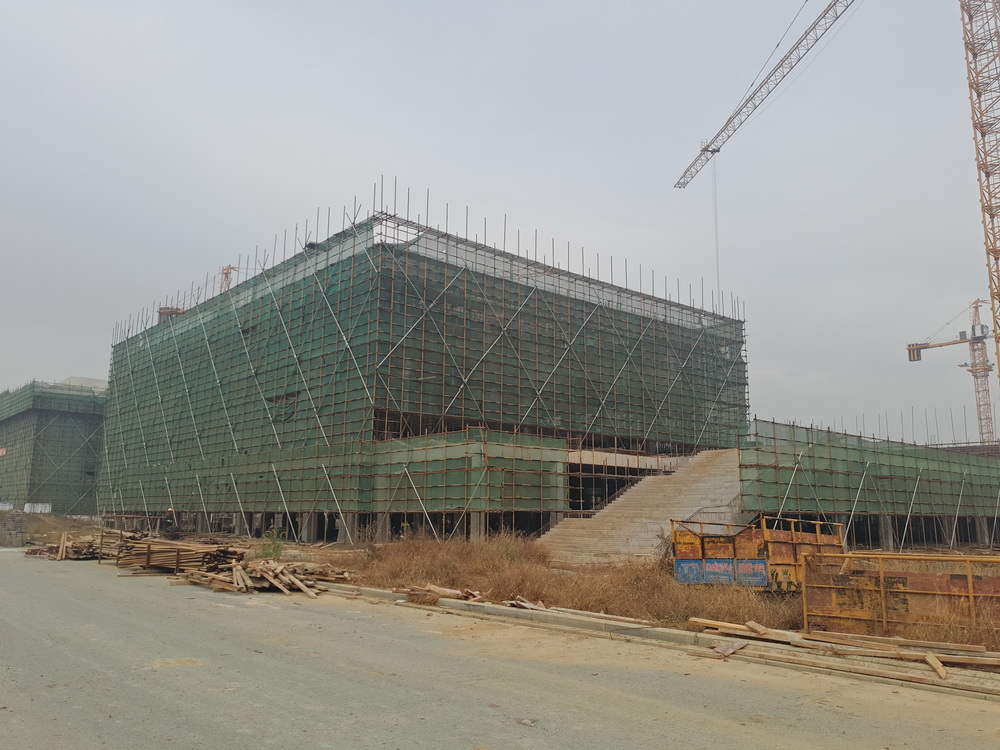

1. 理科楼一:斜屋面模板完成,钢筋绑扎80%,砼浇筑完成50%

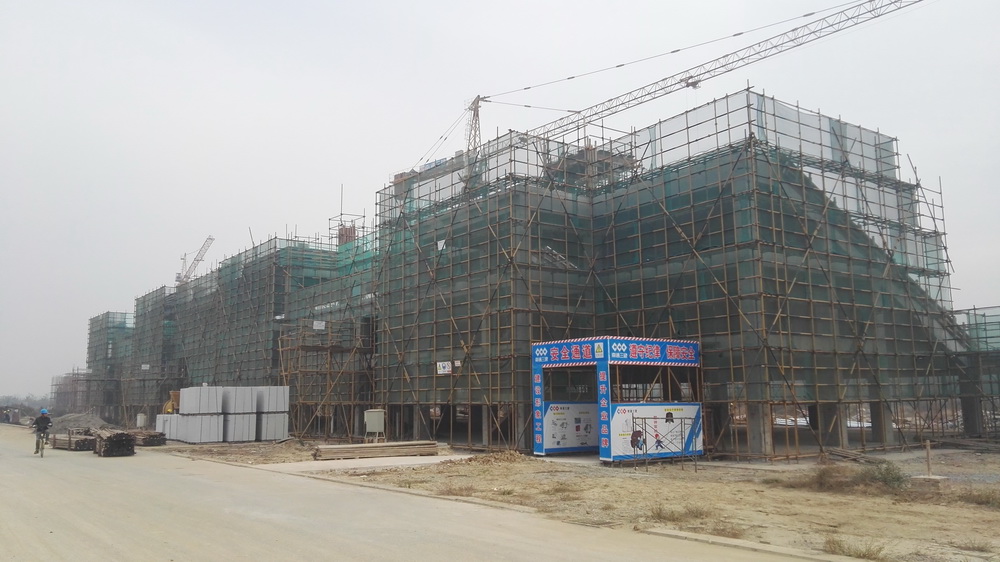

2. 理科楼二:二三层墙体砌筑;

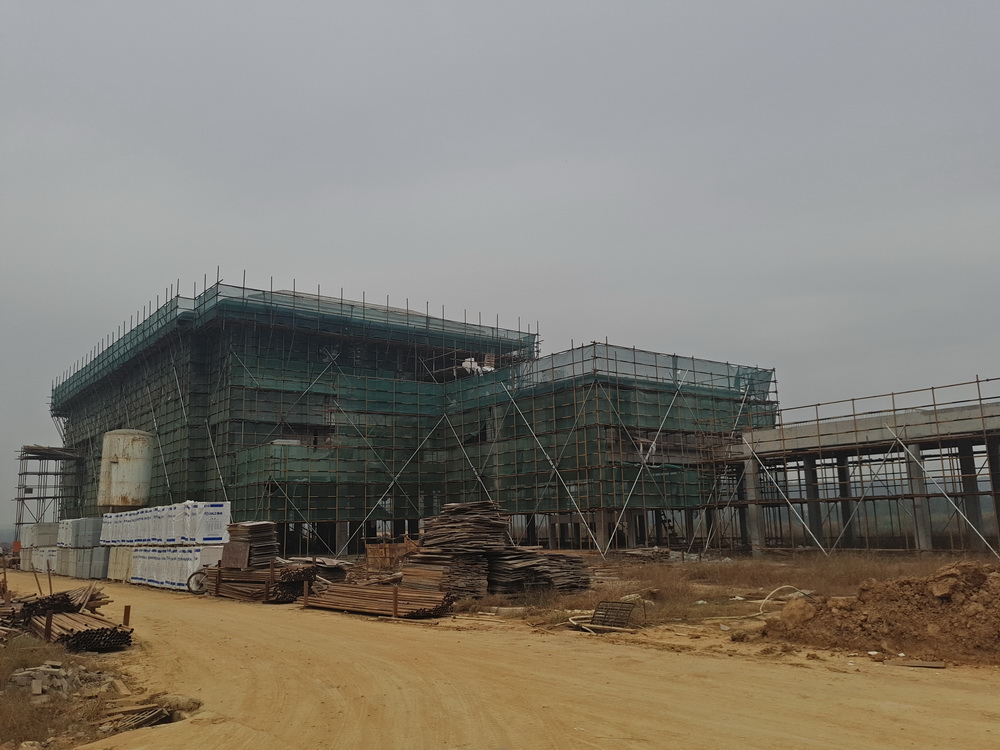

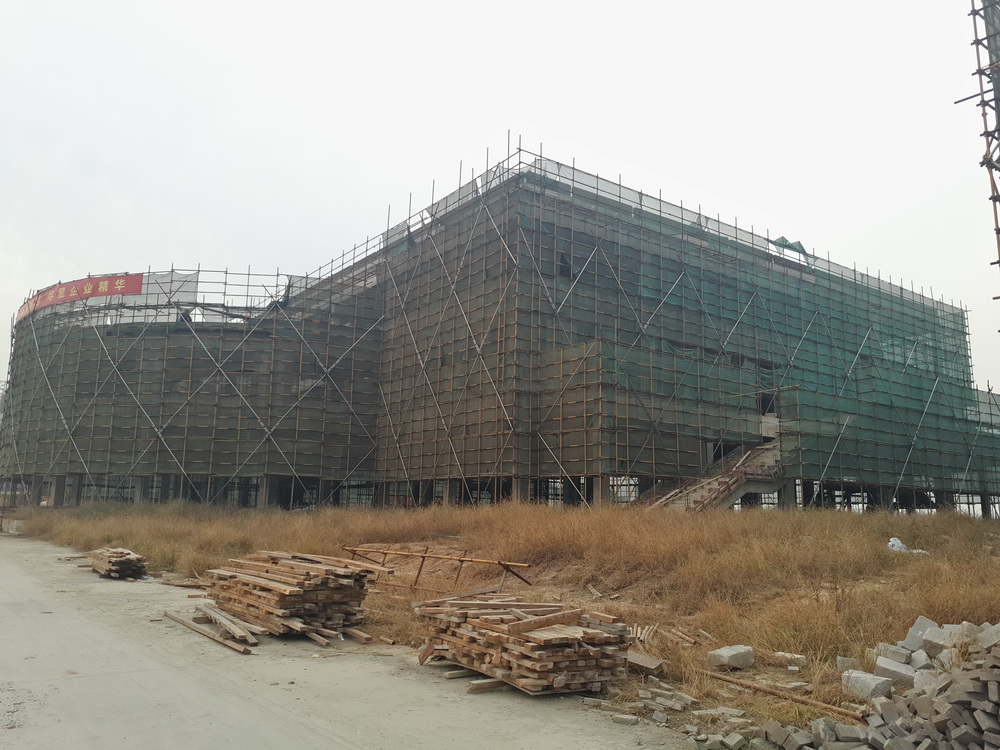

3. 图文信息中心:六层排架搭设完成70%,钢筋完成50%,二三层墙体砌筑;

4. 文科楼二:斜屋面模板安装完成70%,钢筋绑扎50%

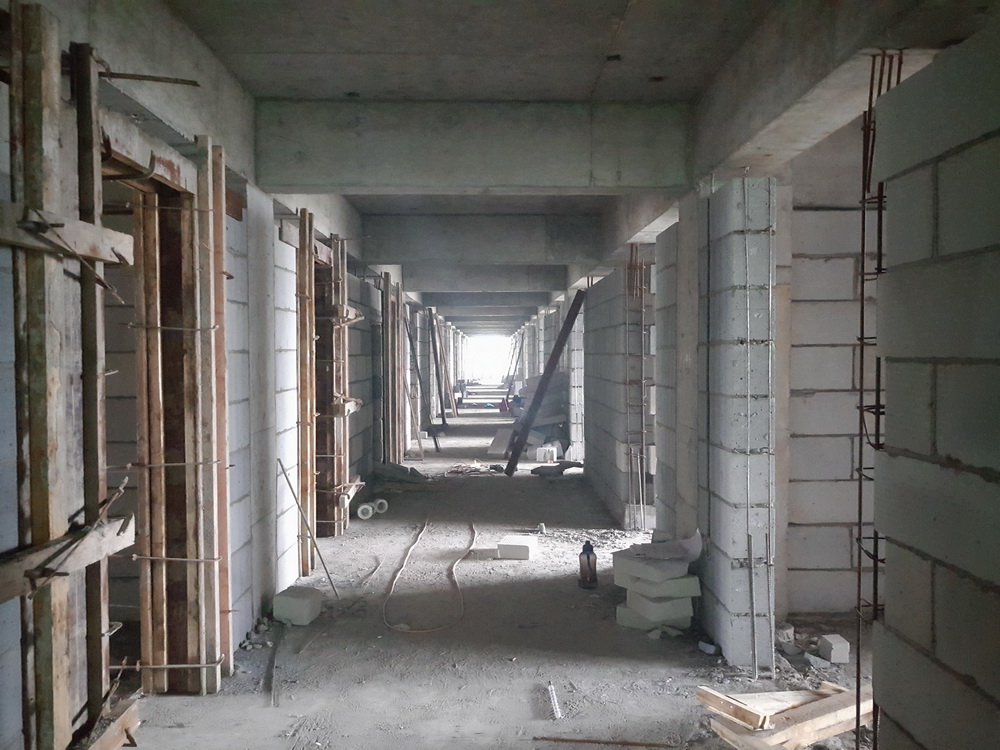

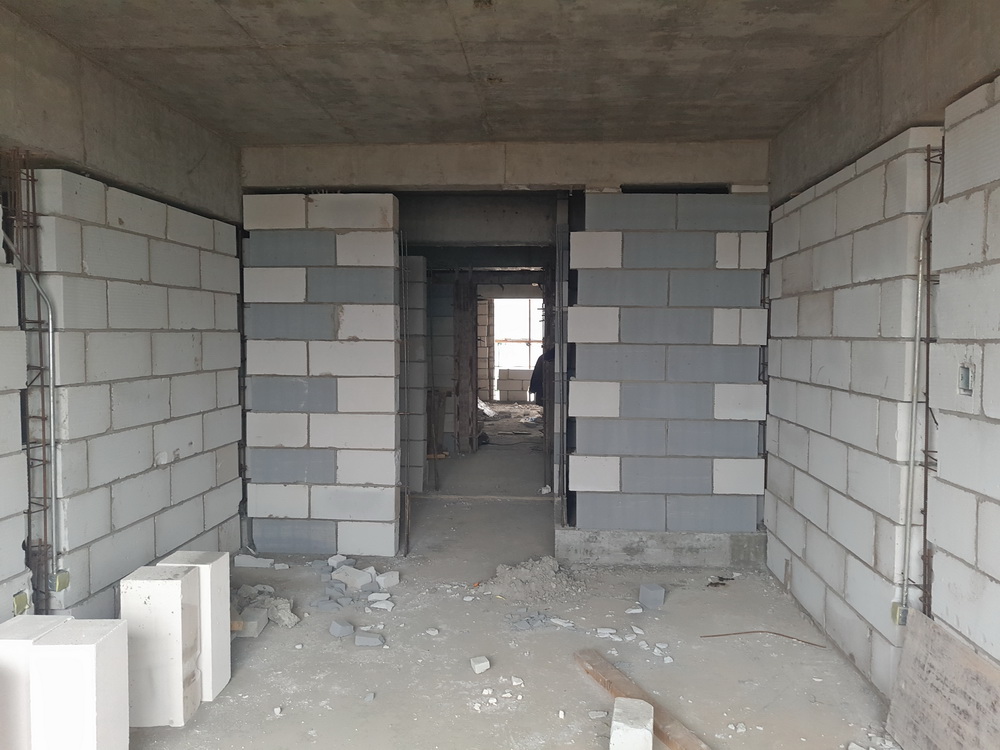

5. 文科楼一:二三层墙体砌筑,一层土方回填;

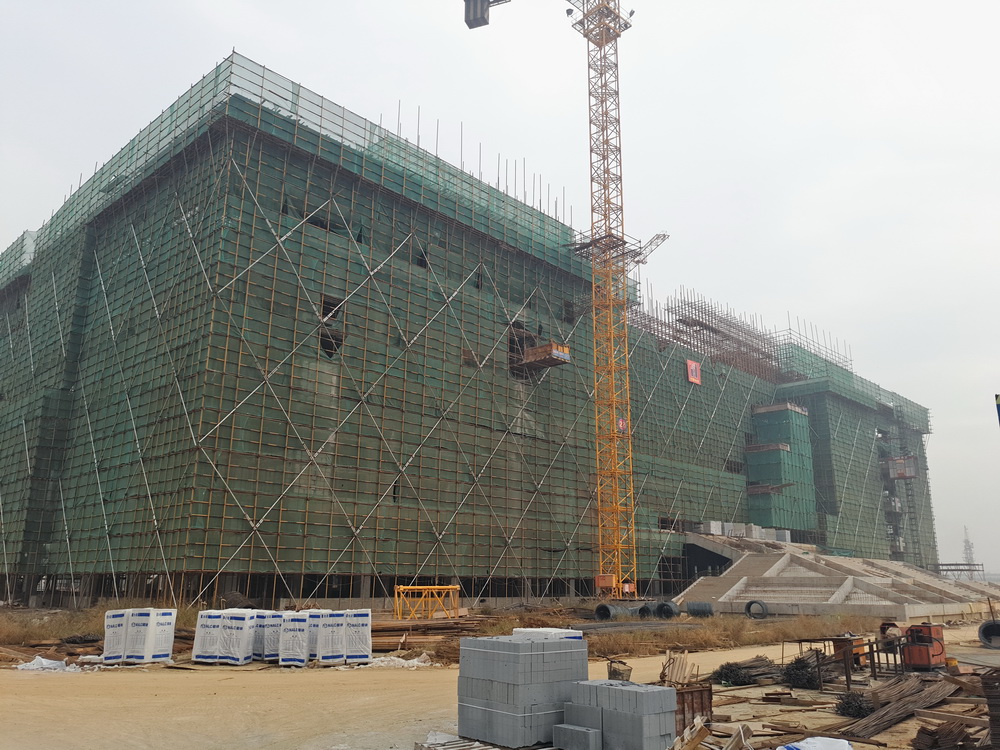

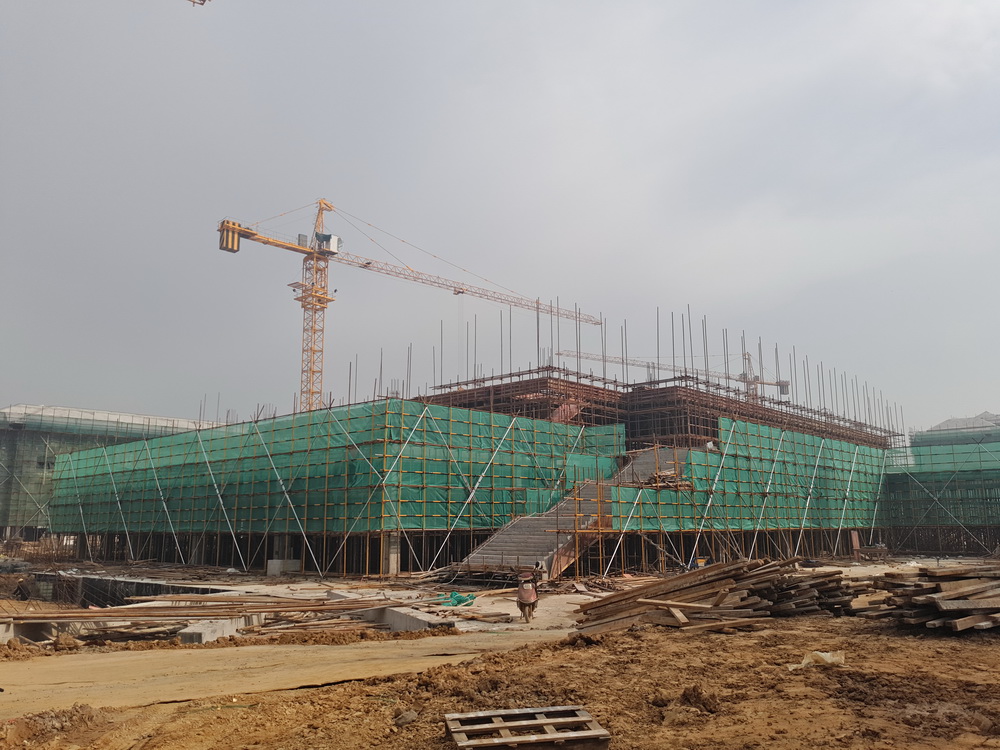

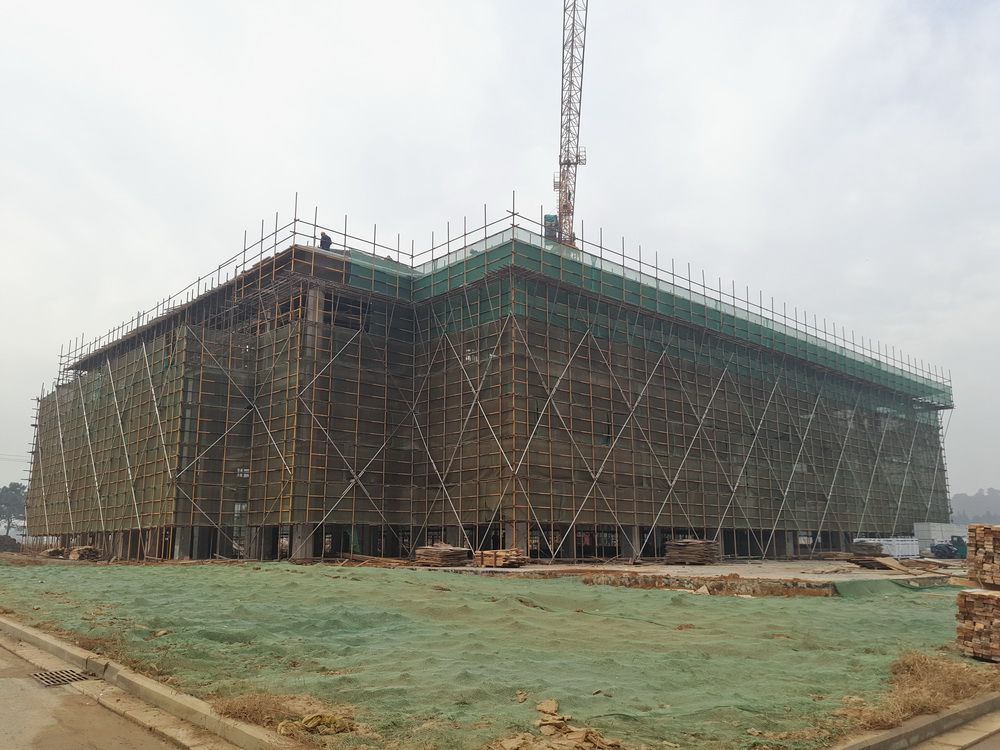

6. 公共教学楼一:斜屋面模板安装完成,钢筋绑扎50%。二、三层墙体砌筑完成80%,一层土方开始回填结束;

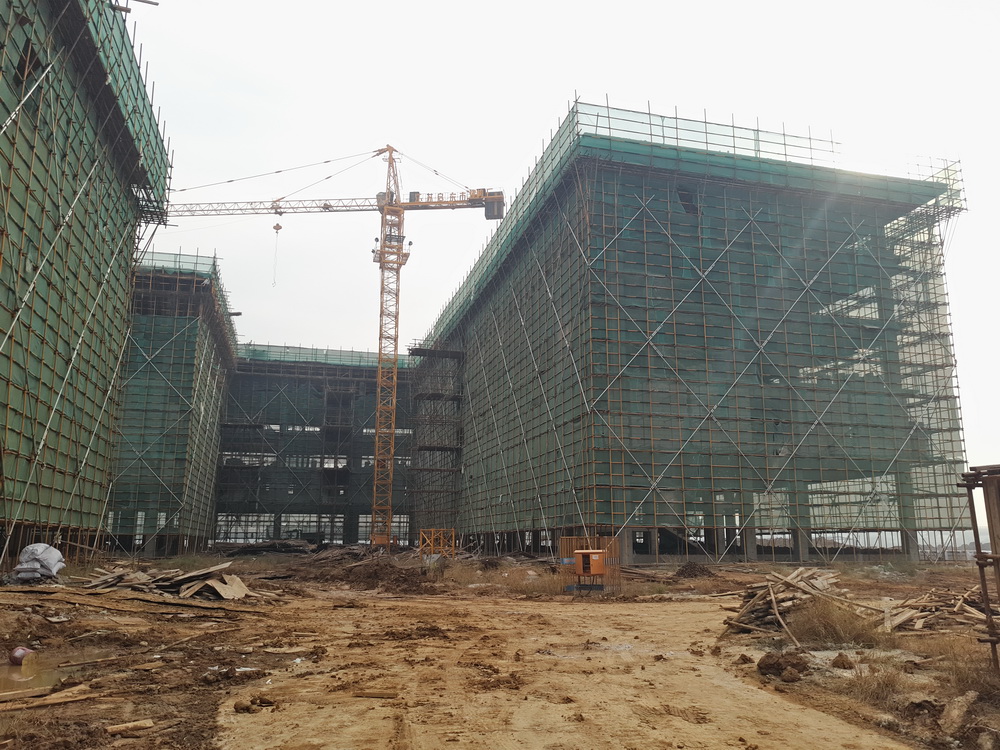

7. 公共教学楼二:斜屋面砼浇筑完成,二三层墙体砌筑,一层土方回填;

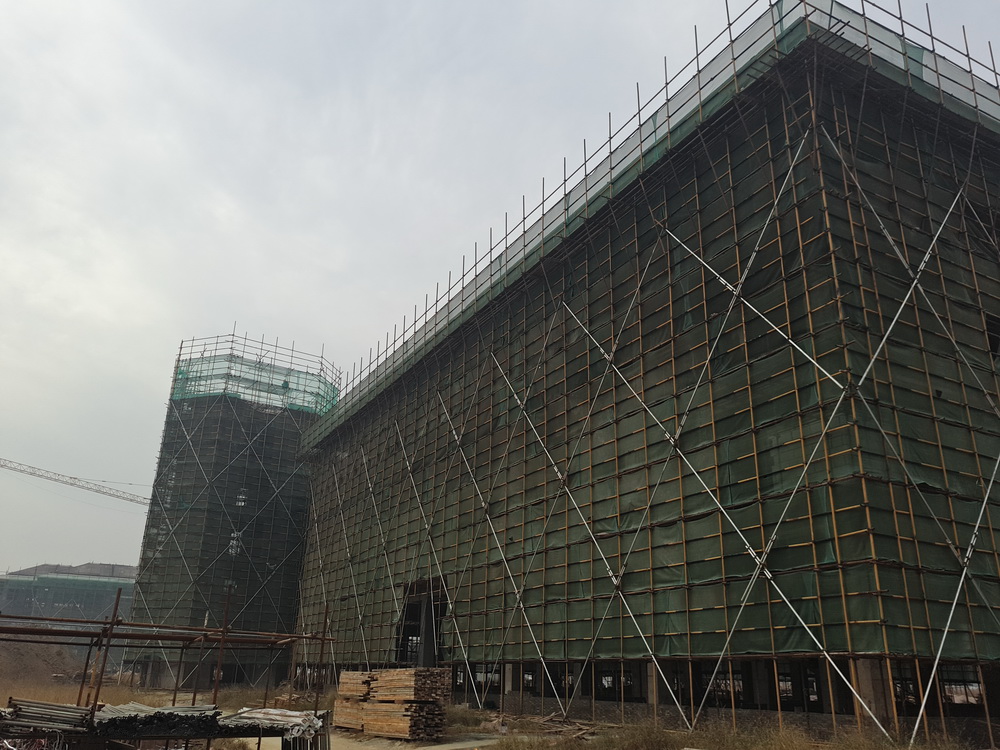

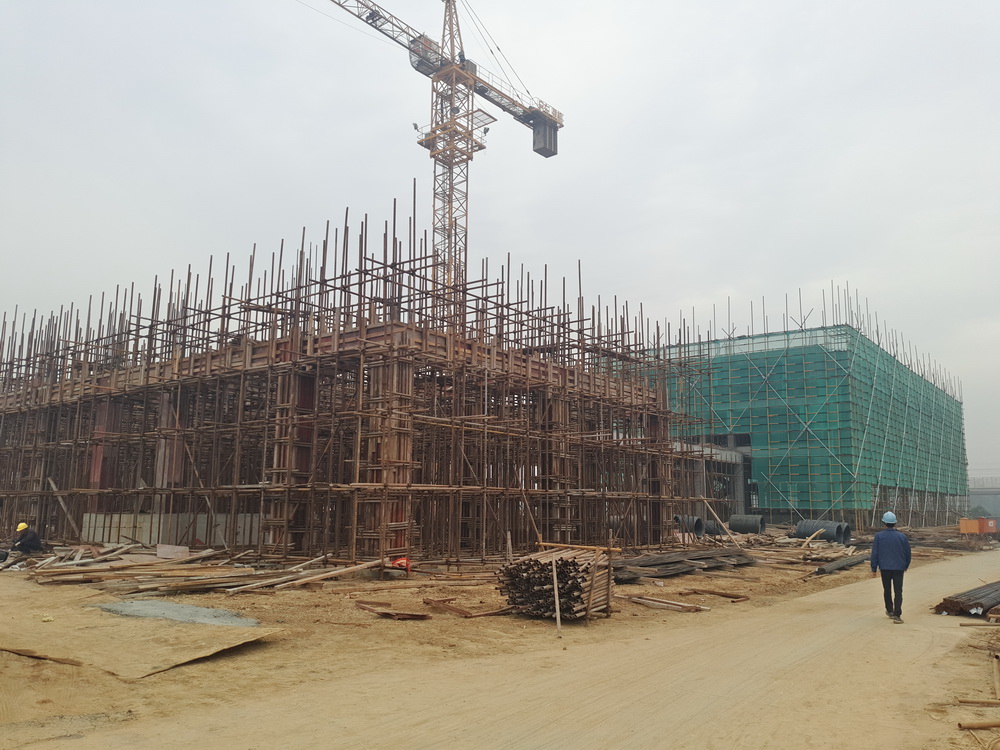

8. 大学生活动中心:屋面模板安装完成,钢筋绑扎完成80%,北段排架搭设50%

9. 艺术中心:二三层墙体砌筑;

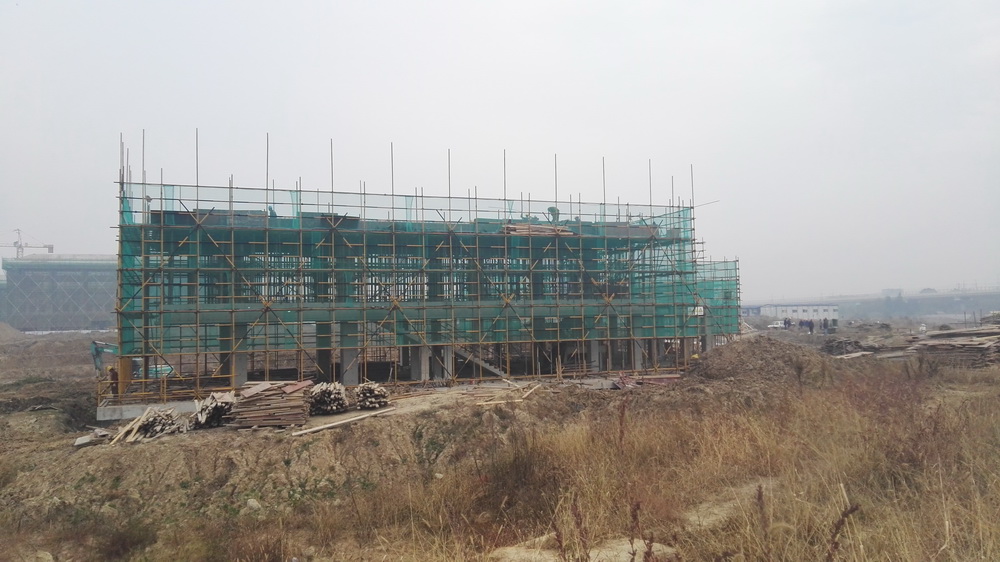

10. 后勤附属用房一:三四层墙体砌筑,二次结构砼完成50%

11. 后勤附属用房二:二三层墙体砌筑,地面土方平整;

12. 一食堂:一层砼浇筑完成,二层排架搭设80%,钢筋绑扎30%

13. 二食堂:地面土方回填、平整结束;

14. 留学生公寓:东段二层柱、三层梁板砼浇筑完成,三层排架搭设完成,西段附房一层模板完成,钢筋绑扎完成;

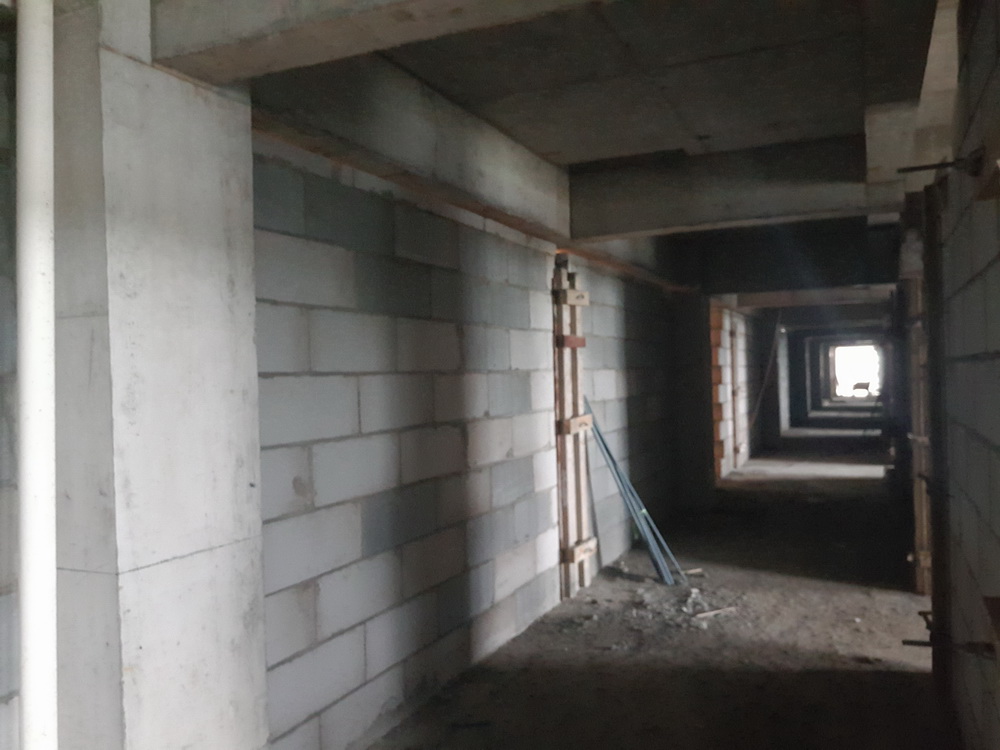

15. 青年教师周转公寓:二三四层墙体砌筑完成,二层、三层二次结构砼浇筑完成;

16. 行政楼:斜屋面模板完成50%,一层基础墙开始砌筑;

17. 学生宿舍组团:3#-13#-2二三四五层墙体砌筑完成,二次结构完成50%3#-33#-4二三层墙体砌筑完成,其中3#-3斜屋面浇筑结束。4#学生宿舍组团:4#-34#-4二三四层墙体砌筑,其中4#-3斜屋面砼浇筑结束;

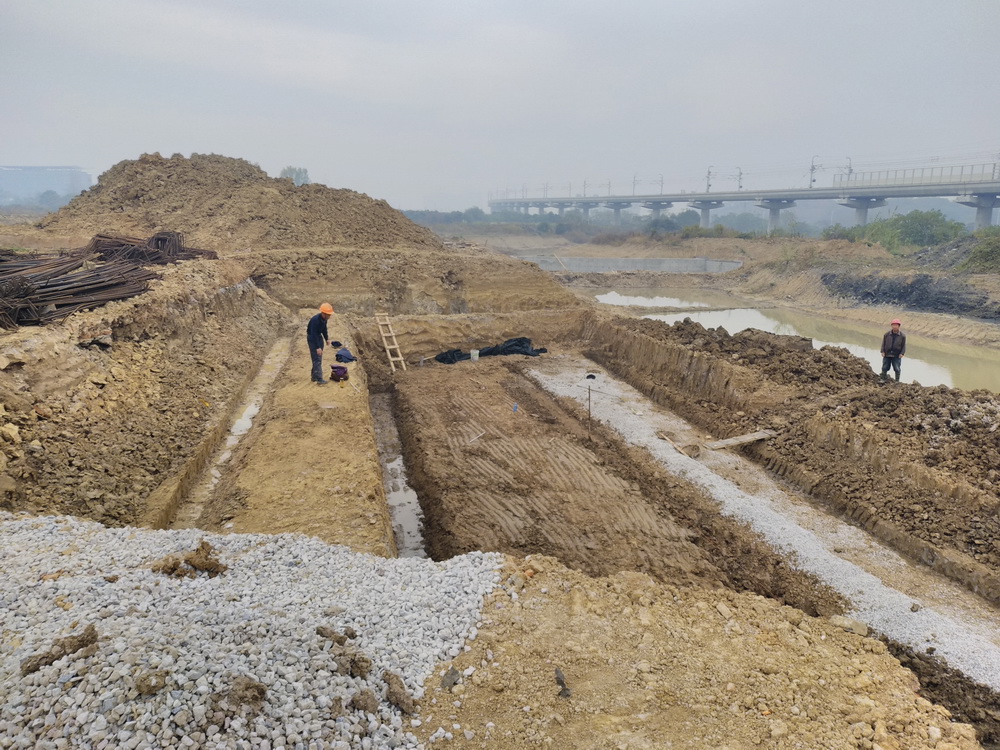

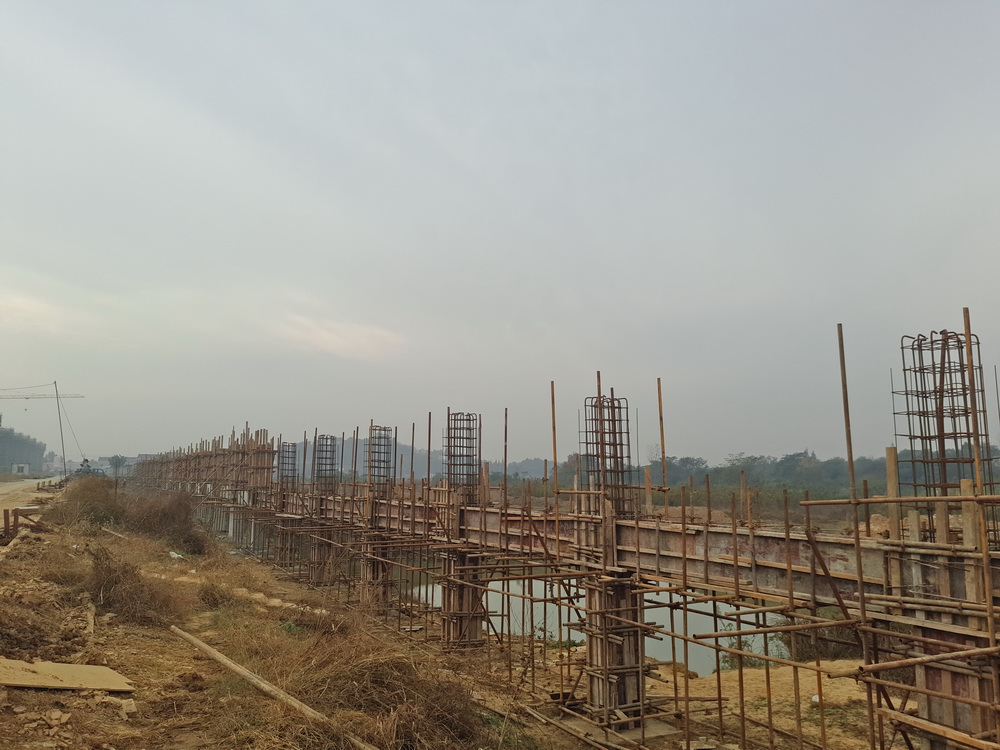

18. 桥梁:东桥梁台帽、台背钢筋绑扎结束,砼浇筑完成。西桥梁台帽、台背、桥耳钢筋绑扎;

19. 围墙本周推进80100米,一完成近400米砼浇筑。

(四)本周工作计划

1. 图文信息中心:六层排架搭设完成,钢筋完成80%,二三

层墙体砌筑,土方回填50%

2. 理科楼一:斜屋面钢筋绑扎结束,砼浇筑完成80%

3. 理科楼二:二三四层墙体砌筑;

4. 公共教学楼一:二三四层墙体砌筑完成90%,二次结构模板、钢筋、砼完成50%

5. 公共教学楼二:二三层墙体砌筑,土方回填完成,二次结构模板、钢筋完成40%

6. 文科楼一:二三层墙体砌筑,一层土方回填完成30%

7. 文科楼二:斜屋面模板安装完成,钢筋绑扎完成;

8. 留学生公寓:东段主楼四层模板完成,钢筋绑扎结束,砼浇筑结束;

9. 一食堂:三层模板结束,钢筋绑扎完成,砼浇筑完成;

10. 大学生活动中心:屋面砼浇筑完成,北段二层排架搭设结束,三层面板完成,钢筋绑扎结束,砼浇筑完成;

11. 青年教师周转公寓:二三四层墙体砌筑完成,构造柱砼浇筑完成80%

12. 行政楼:斜屋面模板完成安装,钢筋绑扎70%,斜屋面砼浇筑完成50%,基础墙砌筑80%

13. 艺术中心:二三层墙体砌筑60%

14. 后勤附属用房一:二三四层墙体砌筑,二次结构砼完成70%

15. 后勤附属用房二:二三层墙体砌筑,地面土方平整完成;

16. 配电房:屋面钢筋绑扎结束,砼浇筑完成;

17. 学生宿舍组团:3#-13#-2二三四五层墙体砌筑完成,二次结构完成70%3#-33#-4三四层墙体砌筑完成,二次结构完成20%4#学生宿舍组团:4#-34#-4二三四层墙体砌筑70%,其中4#-4斜屋面砼浇筑结束;

18. 桥梁:西桥梁台帽、台背、桥耳钢筋绑扎;

19. 围墙本周推进50米,已完成近470米砼浇筑。

二、体育馆标段

(一)现场人员

管理人员16人 、瓦工25 、木工40

钢筋工60人、电焊工3 、水电工5

挖机司机2人、塔吊司机4人、塔吊指挥2

合计:157

(二)上周完成情况

1. 体育馆1-7轴钢筋绑扎完成,准备底板砼浇筑;

2. 8-23轴桩芯封顶完成,砖胎膜完成,开始绑扎地梁钢筋;

3. 水边小品三层砼完成80%

4. 看台二层开始植筋砌筑;

5. 南门卫清淤开挖完成。

(三)本周工作计划

1. 体育馆1-7轴二层模板完成50%

2. 8-23承台地梁钢筋绑扎完成;

3. 看台二层开始墙体砌筑;

4. 小品三层完成砼浇筑工作;

5. 南门卫基础完成。

三、室外景观绿化工程

(一)现场人员

管理人员10人 、绿化专业57

合计:67

(二)上周完成情况

1. 溢流井土方开挖完成;

2. 校园C区东侧水系清表排水完成;

3. 校园西北角土方回填20000m³

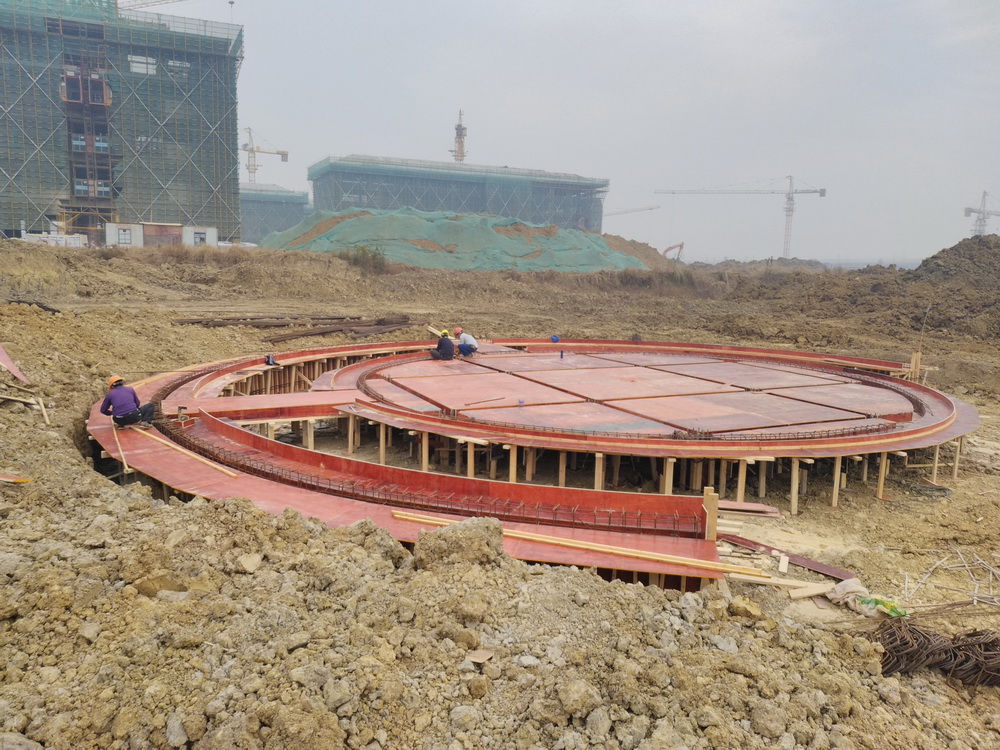

4. 杏坛讲学场基础砼浇筑,土方回填。柱梁板模板安装完成;

5. 中心湖水岸线边线开挖完成;

6. 北中轴大道排水;

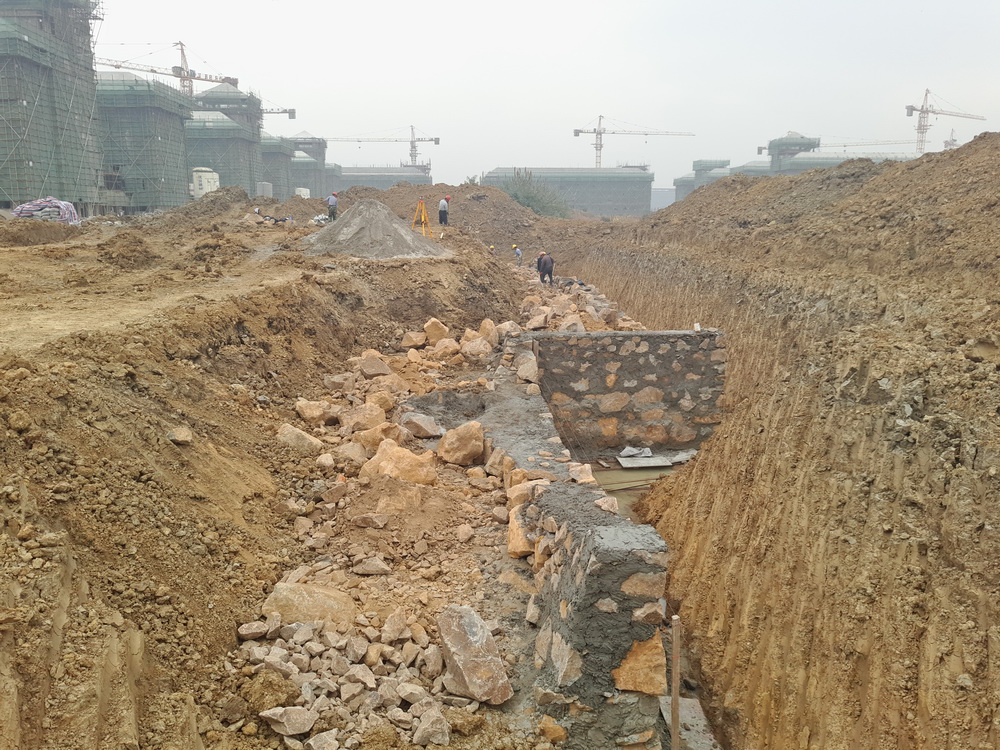

7. D区滨河景观毛石挡墙砌筑;

8. 滨河景观测量放线,结构基础开挖完成;

9. A区中轴大道挡墙定位放线。

(三)本周工作计划

1. 溢流堰垫层浇筑;

2. 水系继续开挖;

3. 杏坛讲学场钢筋绑扎、砼浇筑;

4. 中心湖底开挖,土方转运;

5. 木栈道垫层砼浇筑;

6. 北中轴大道抽水、清淤;

7. 校园西侧围墙土方回填;

8. A区西侧原地面标高测量;

9. A区拱桥基础砼浇筑;

10. D区滨河景观毛石挡墙砌筑;

11. A区中轴大道挡墙土方开挖。

Copyright 2011-2015; 江苏第二师范学院 基建处 版权所有 | 网站后台
地址:南京市北京西路77号树人斋一层 210013 苏ICP备05071373号
