一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组257人
木工班组455人 、水电班组107人、土方班组28人
钢筋班组270人、架子工90人、直属队77人
砼工55人、幕墙16人、粉刷班组65人
合计:1495人
(二)大型机械设备在场情况

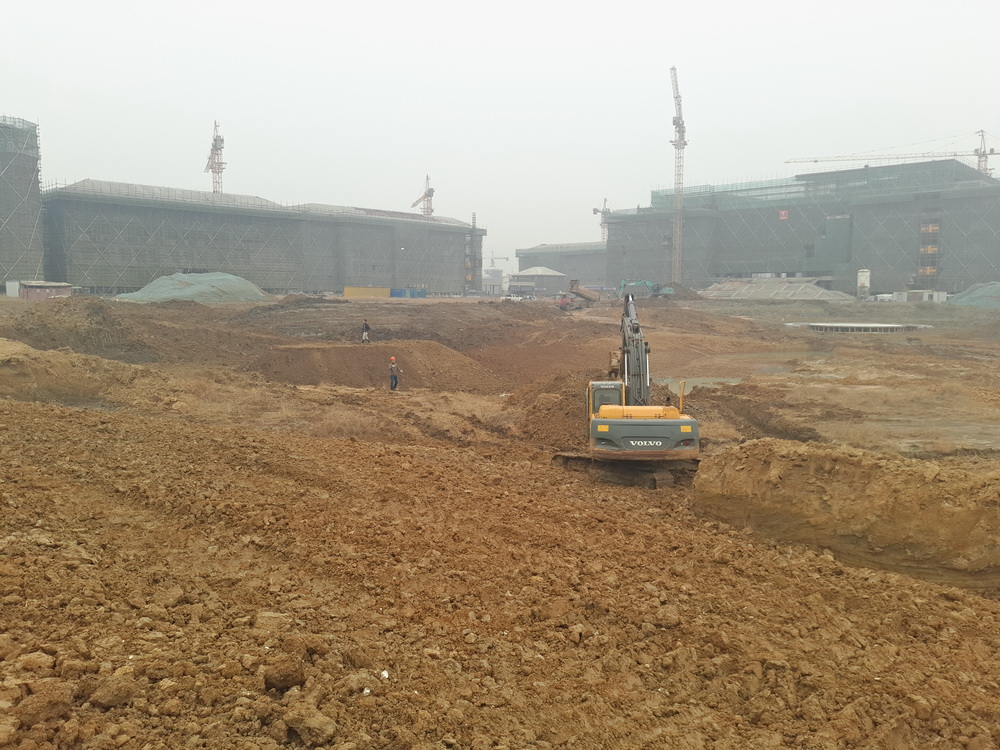

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。
(三)上周完成情况

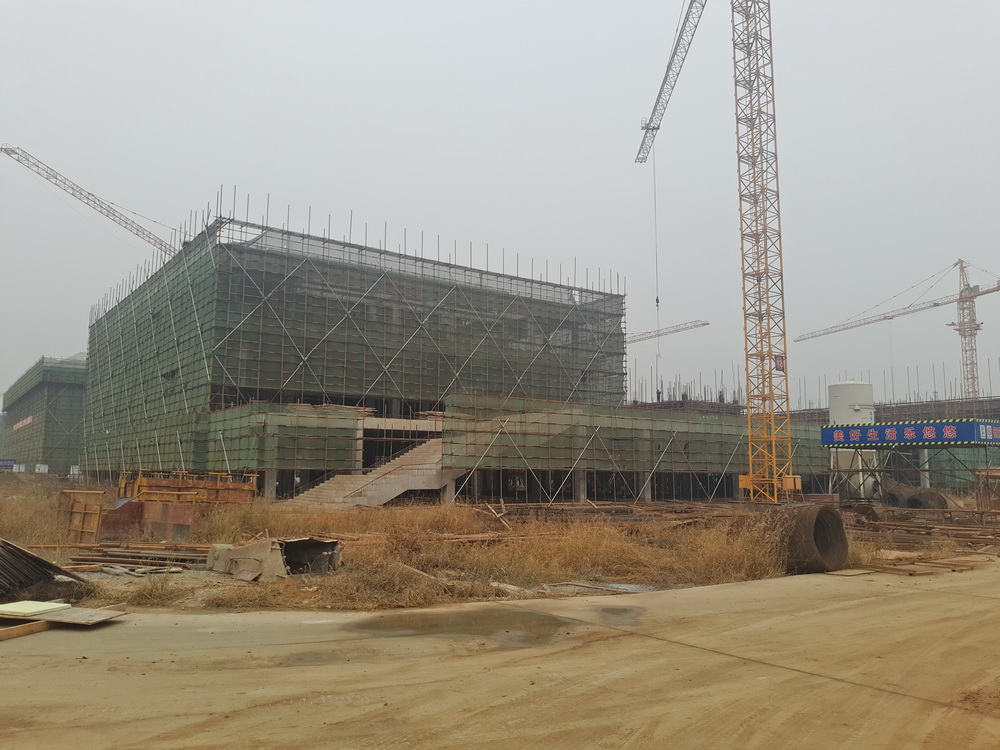

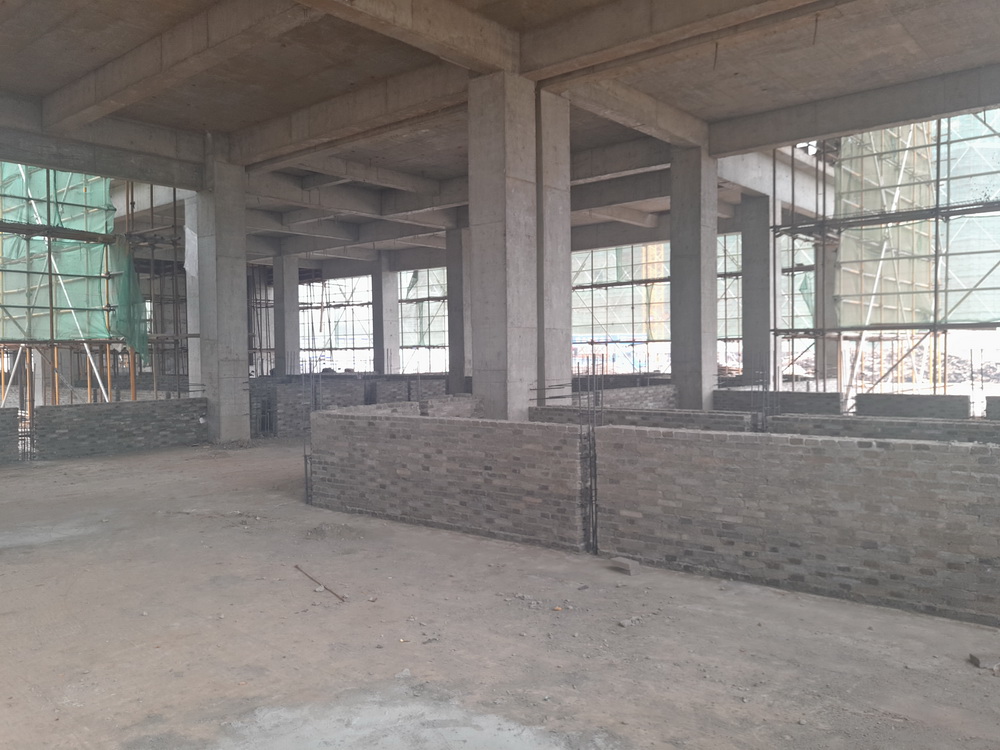

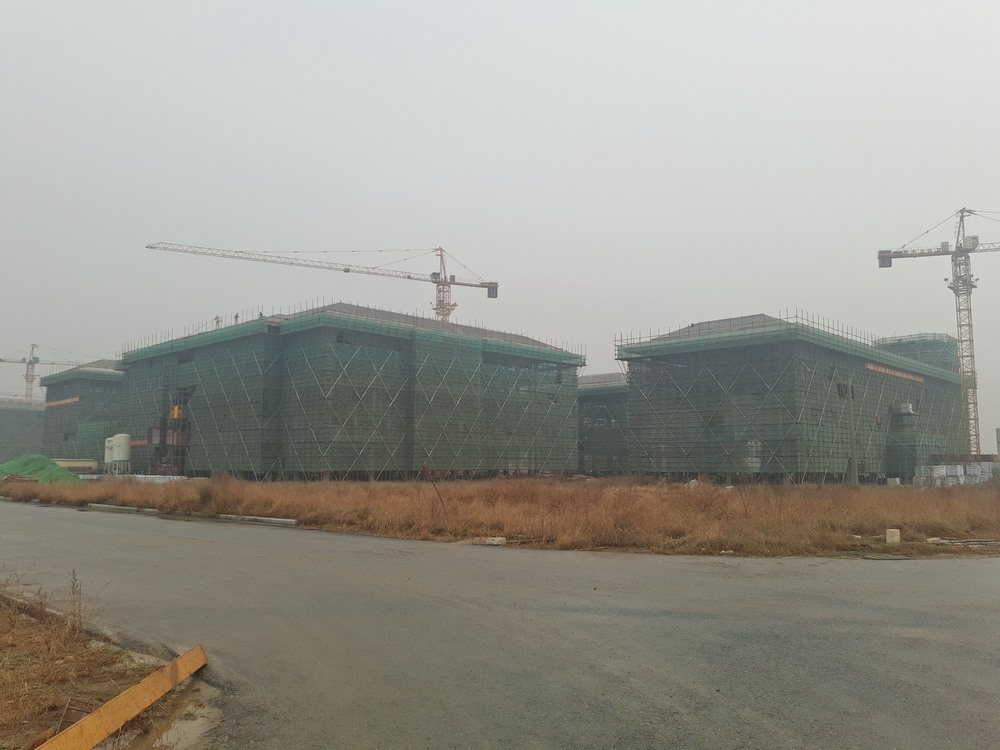

1. 理科楼一:斜屋面模板完成砼浇筑完成80%;

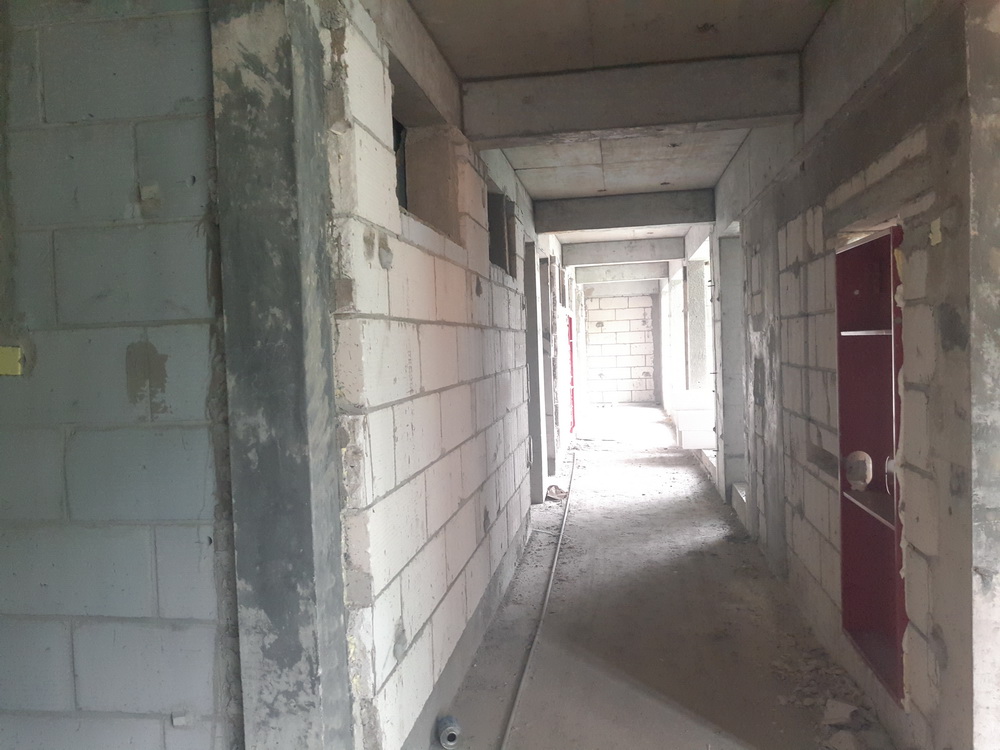

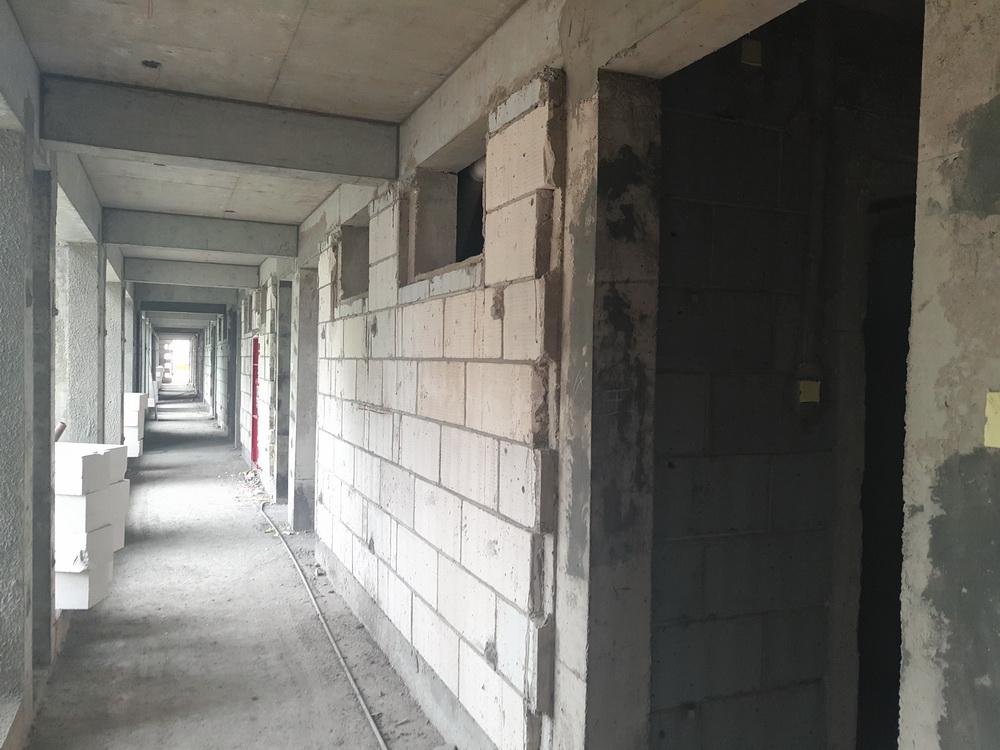

2. 理科楼二:二、三、四层墙体砌筑;

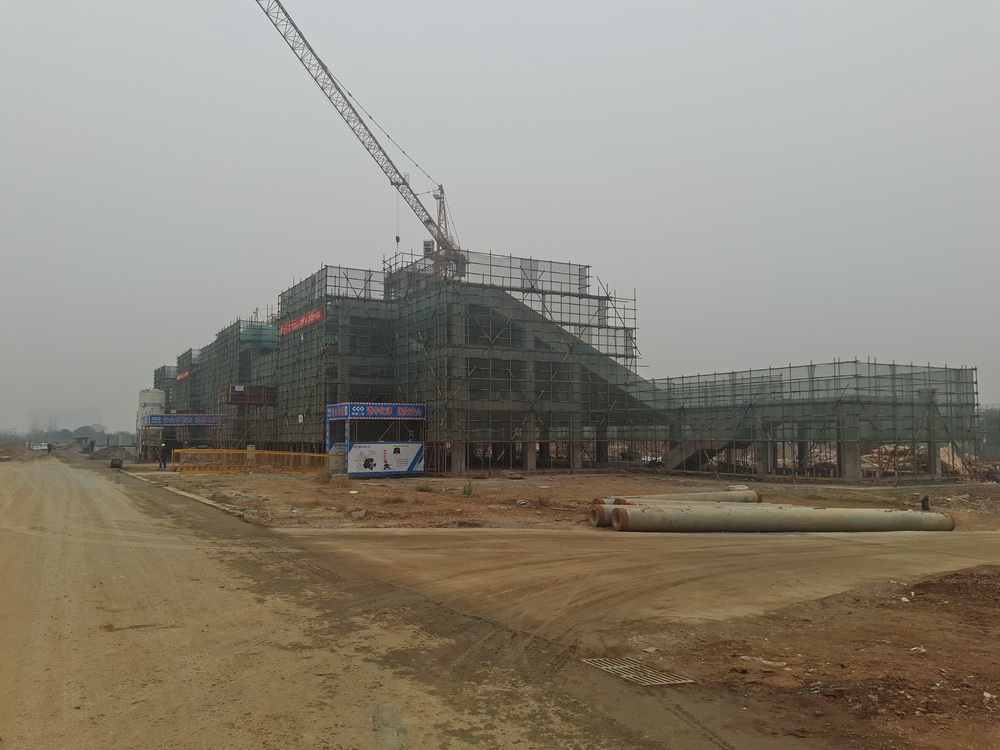

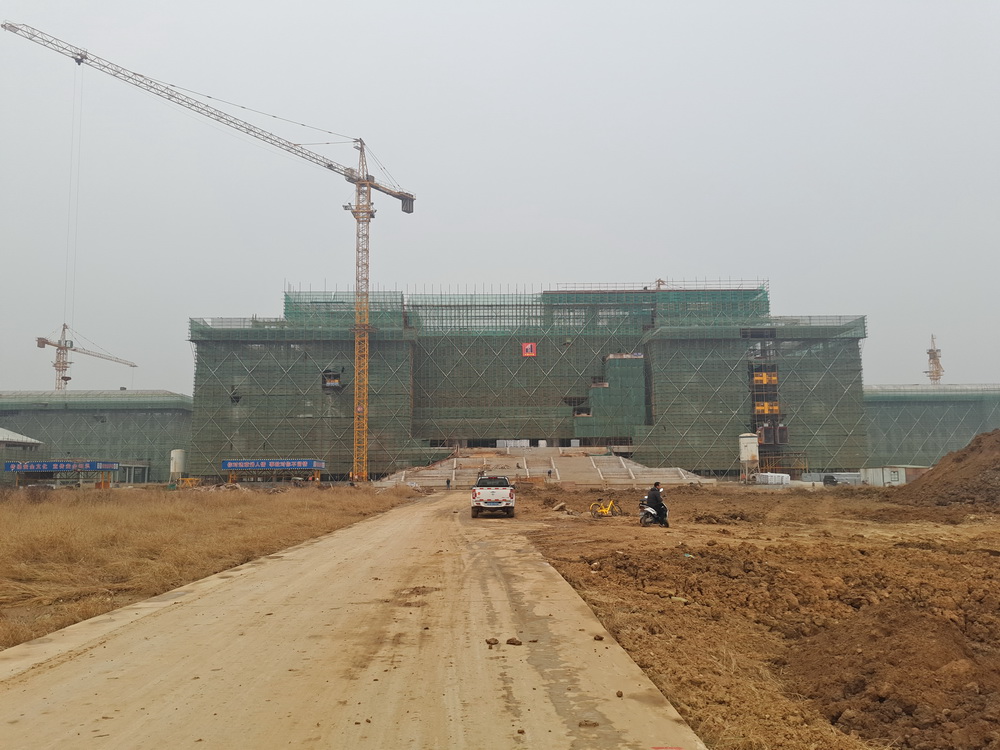

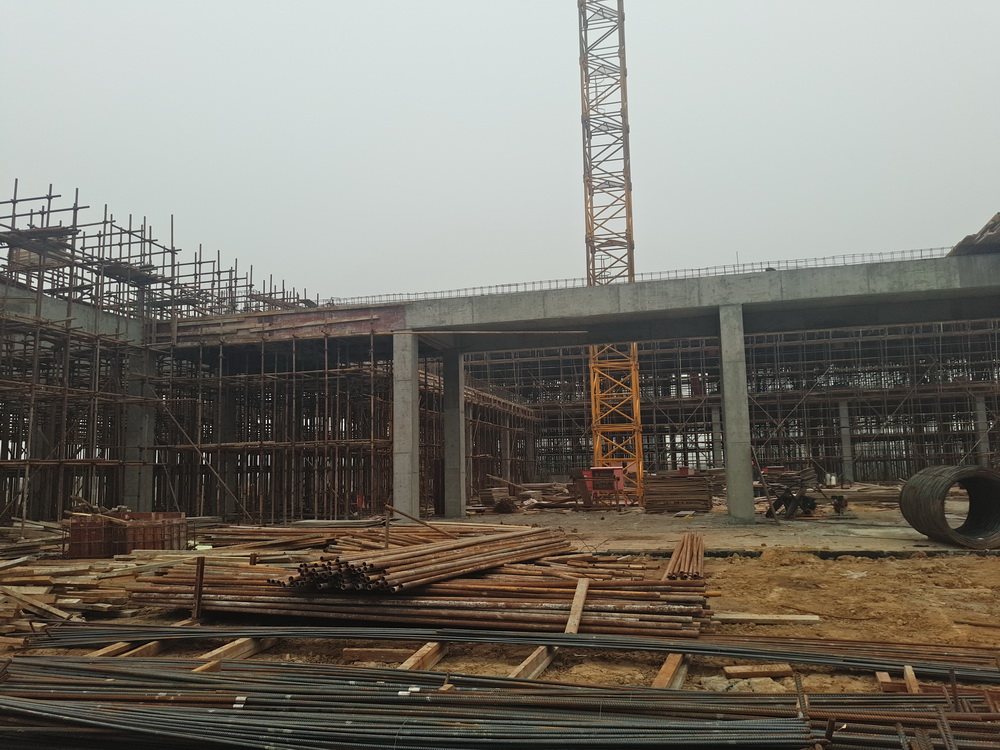

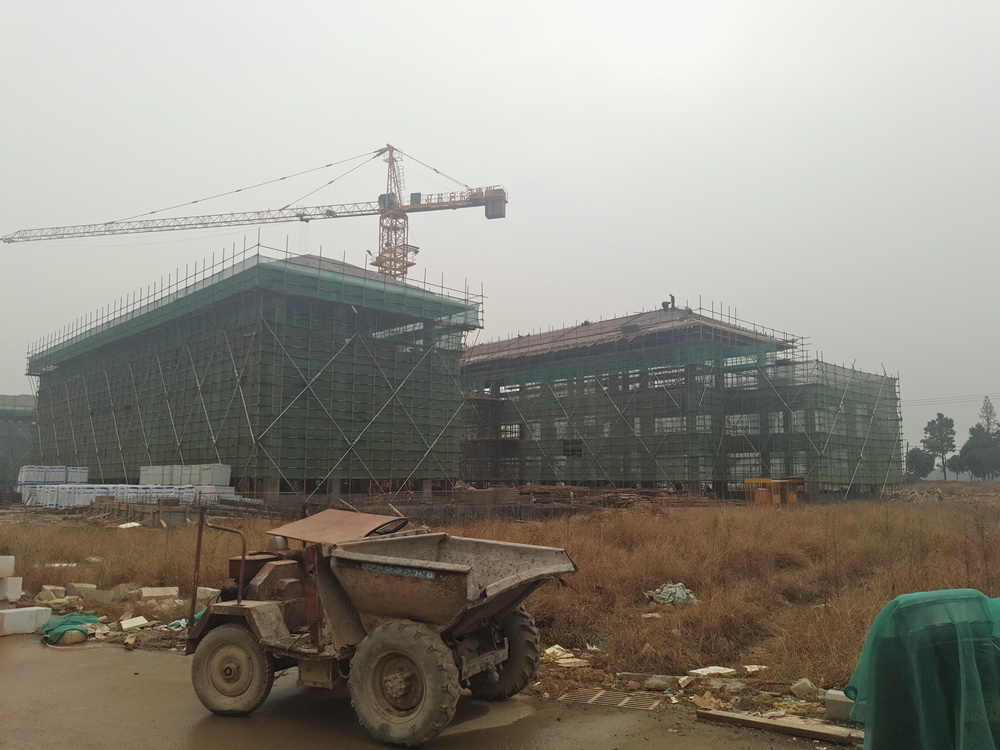

3. 图文信息中心:六层排架搭设完成,钢筋完成80%,二、三层墙体砌筑、土方回填50%;

4. 文科楼二:斜屋面模板安装完成,钢筋绑扎完成;
5. 文科楼一:二三层墙体砌筑,一层土方回填完成;

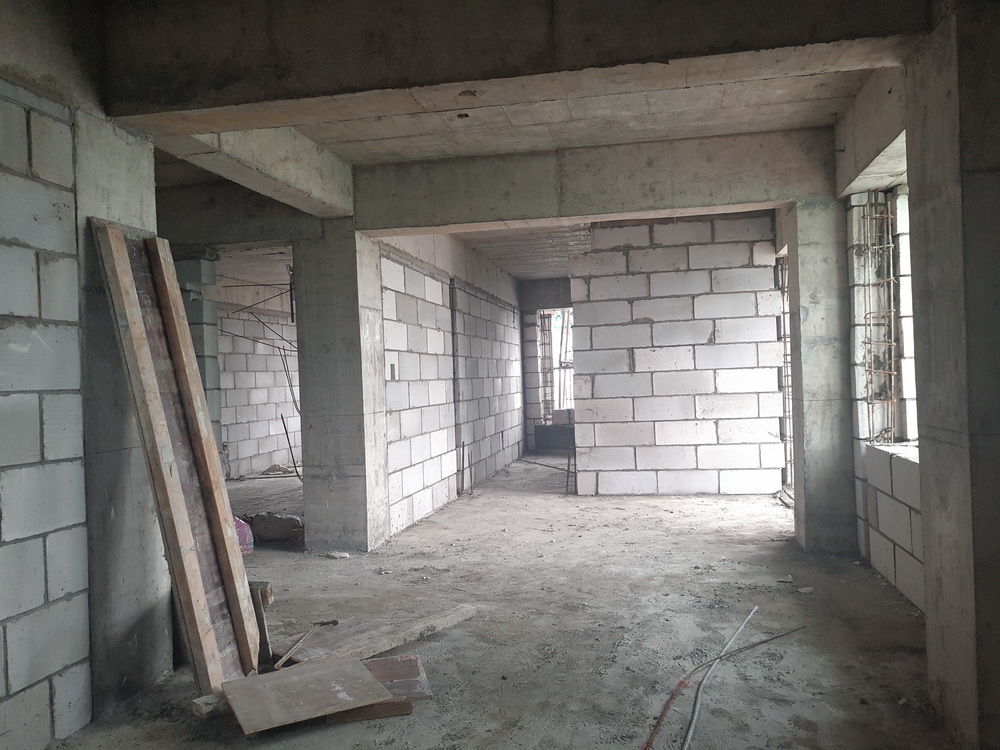

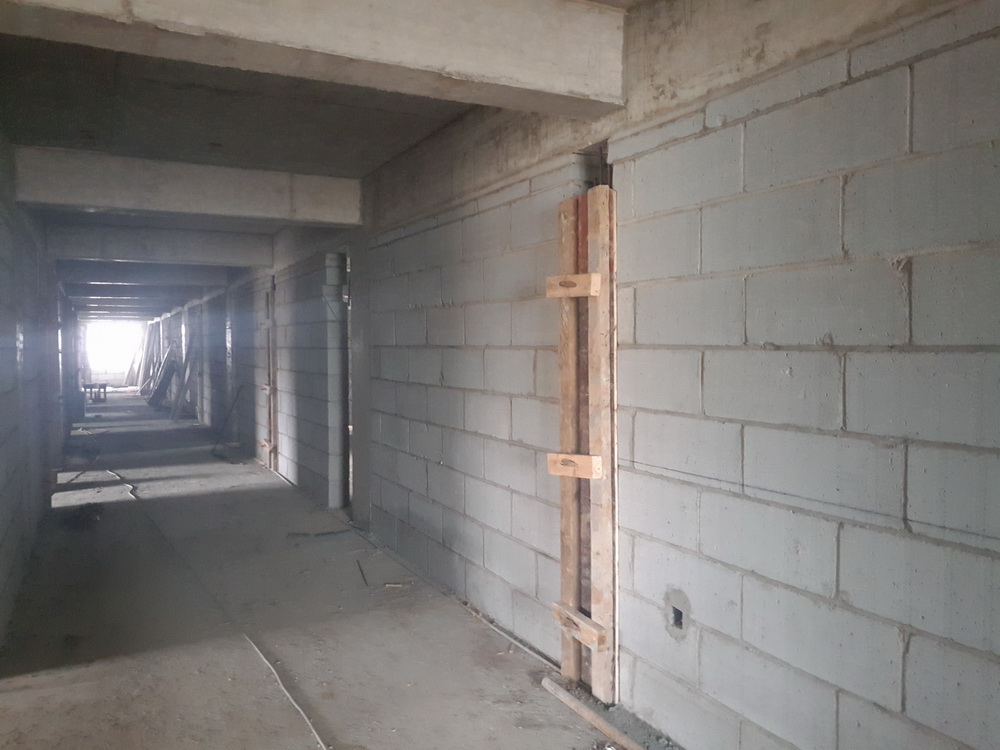

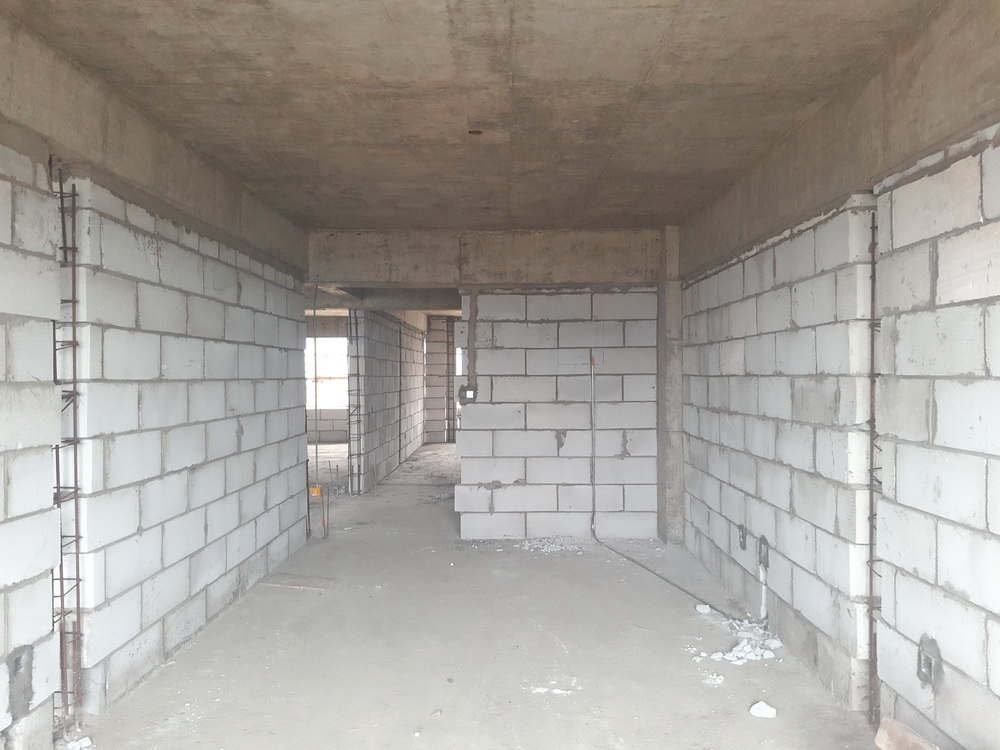

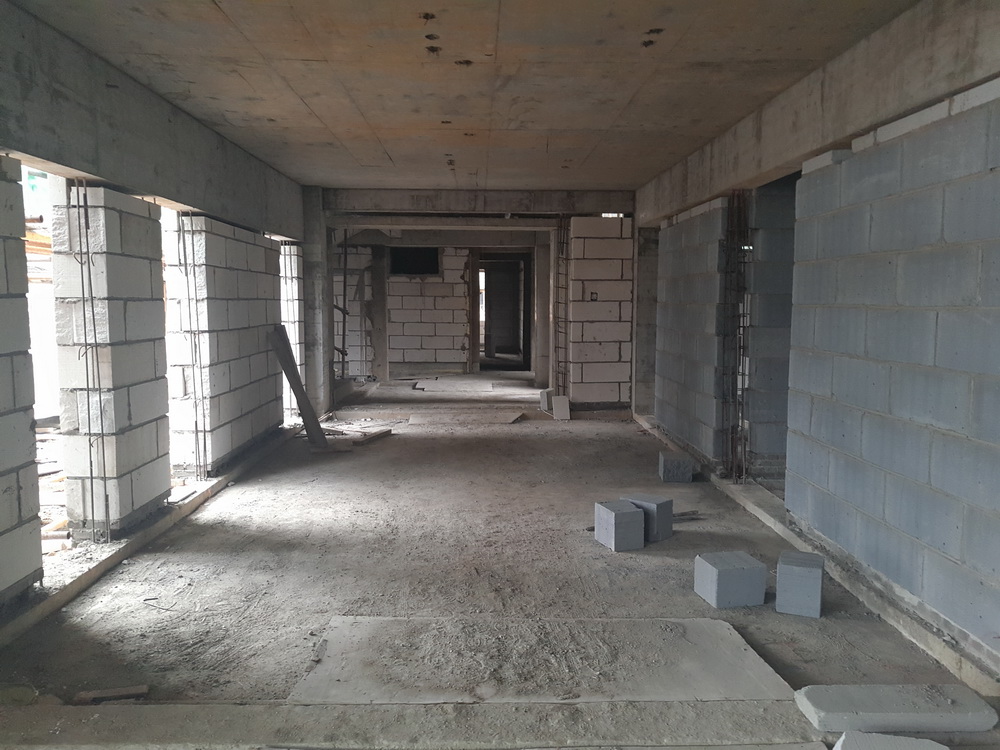

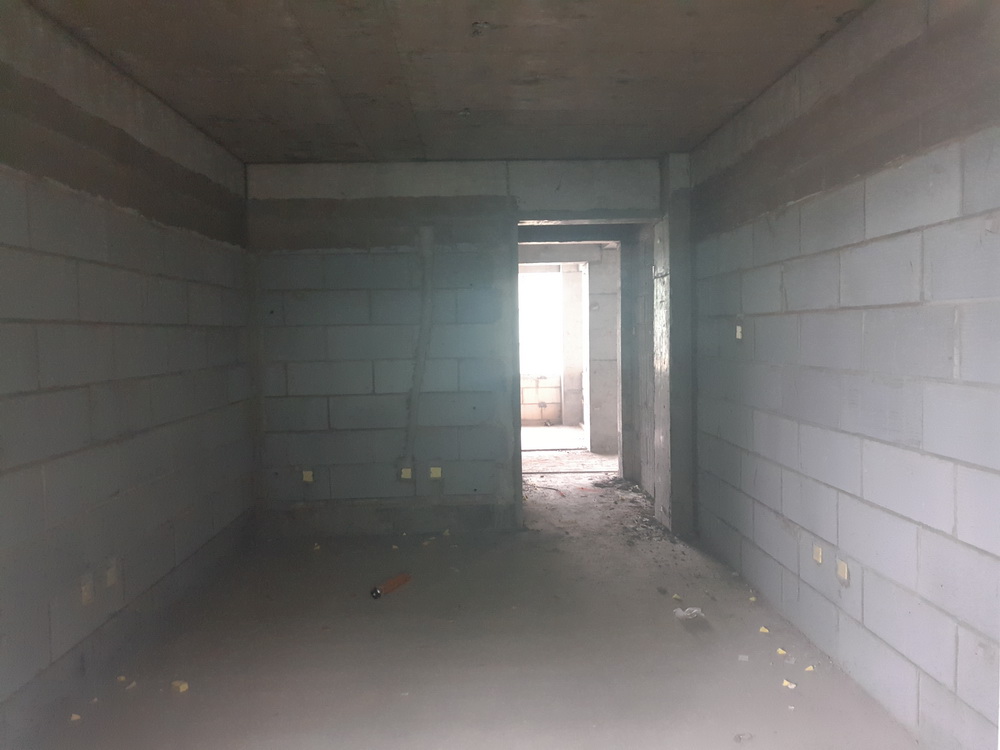

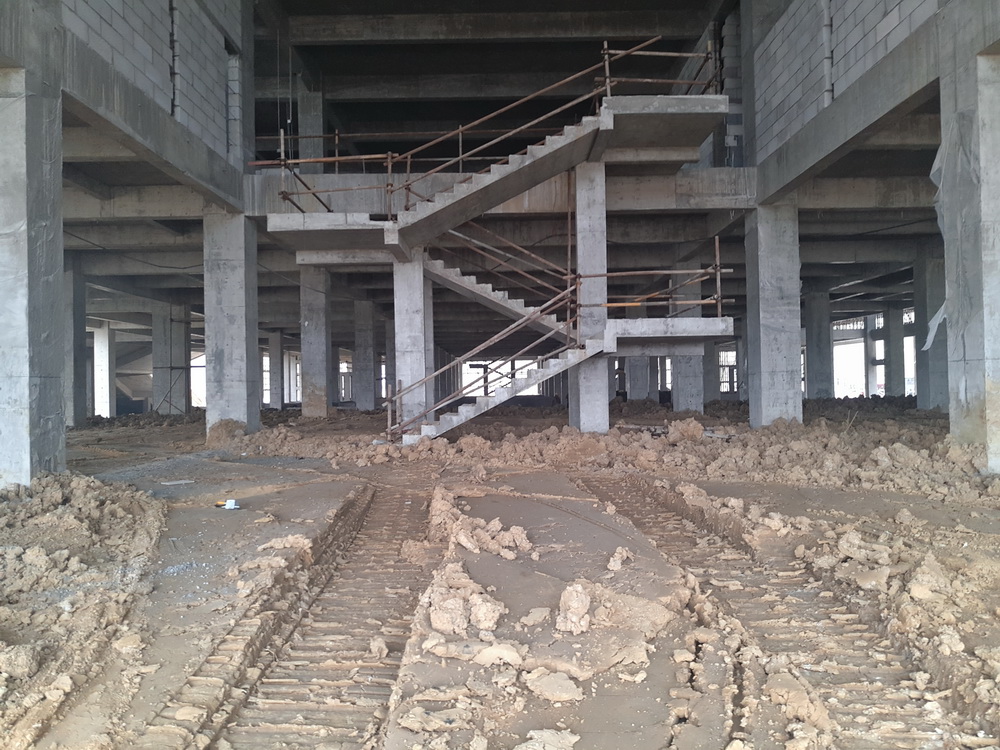

6. 公共教学楼一:二、三、四层墙体砌筑完成90%,二次结构砼完成30%;

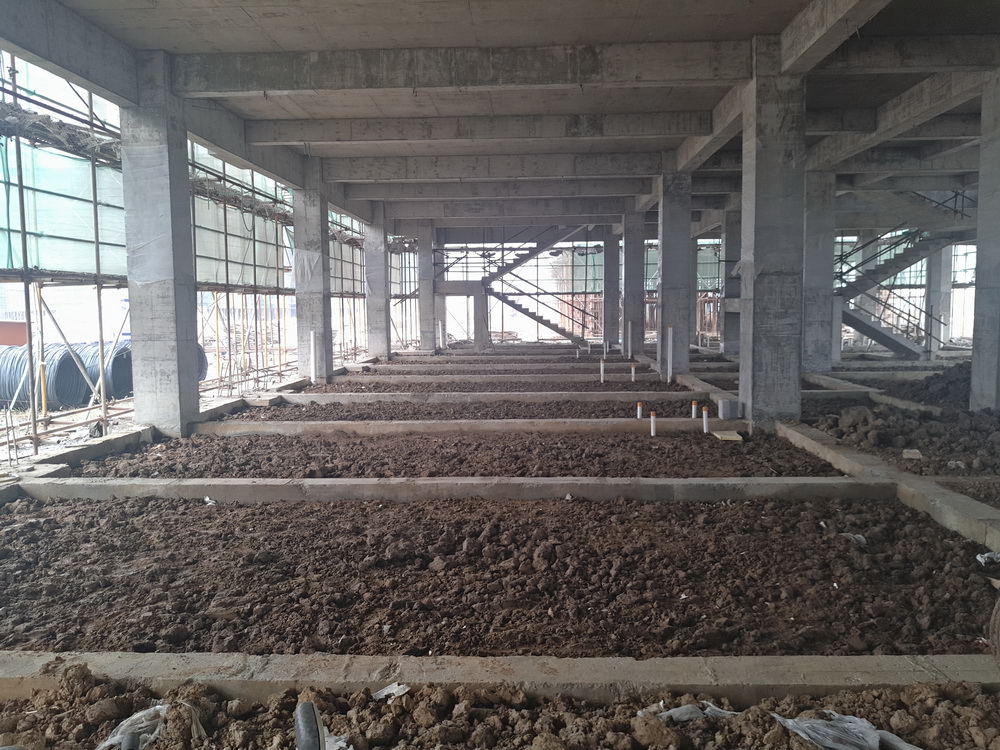

7. 公共教学楼二:二三层墙体砌筑,二次结构模板、钢筋完成40%,一层土方回填完成;
8. 大学生活动中心:屋面砼浇筑完成,北段三层砼浇筑完成;

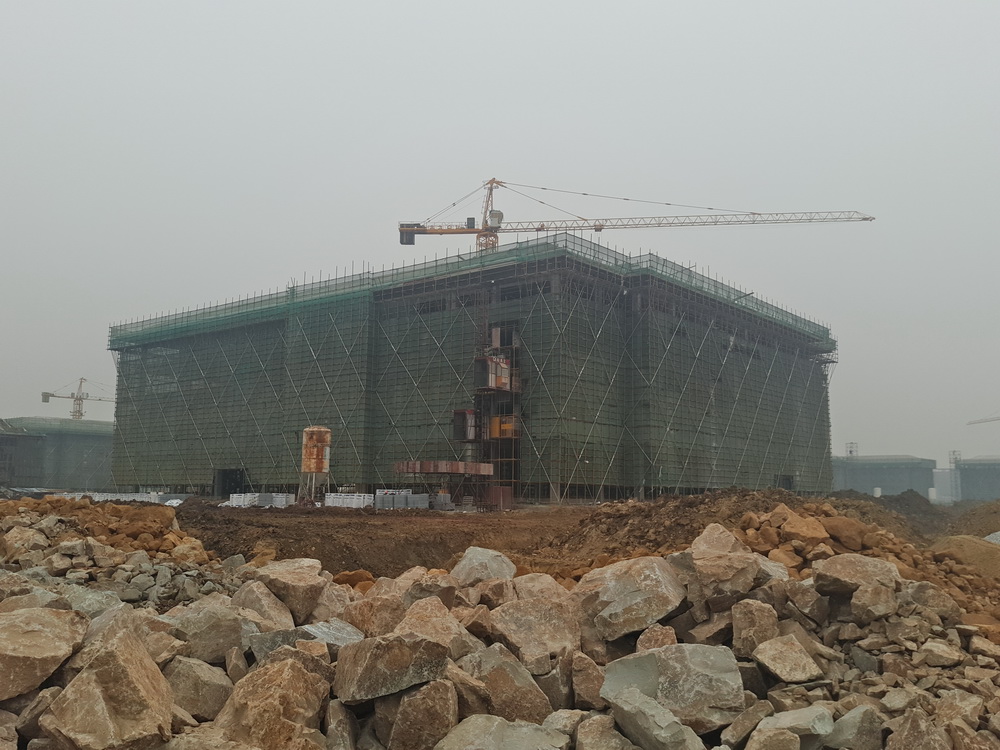

9. 艺术中心:二、三层墙体砌筑完成60%;

10. 后勤附属用房一:三、四层墙体砌筑,二次结构砼完成70%;

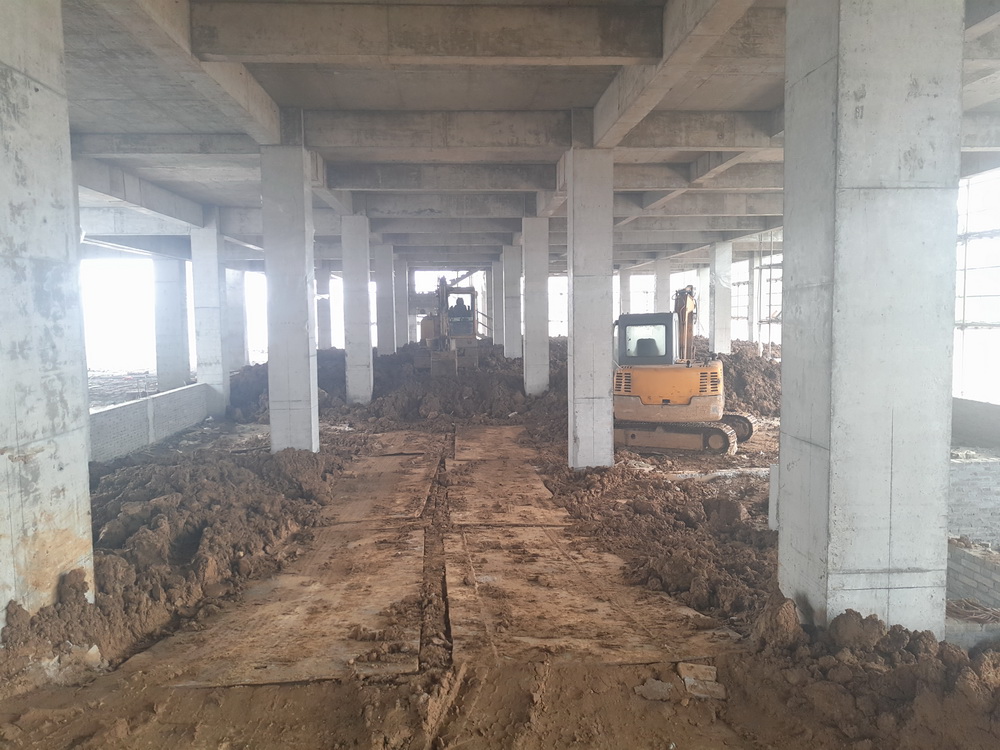

11. 后勤附属用房二:二三层墙体砌筑,地面土方平整完成;

12. 一食堂:三层面砼浇筑完成;
13. 留学生公寓:东段主楼四层面浇筑完成;

14. 青年教师周转公寓:二三四层墙体砌筑完成,二次结构砼浇筑完成70%;

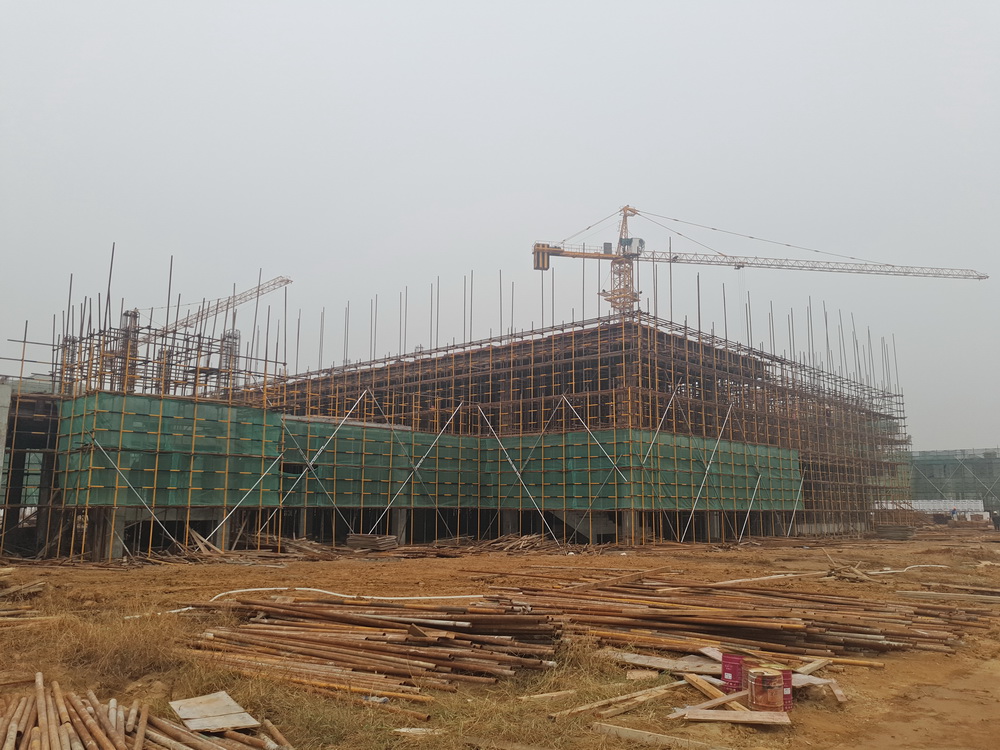

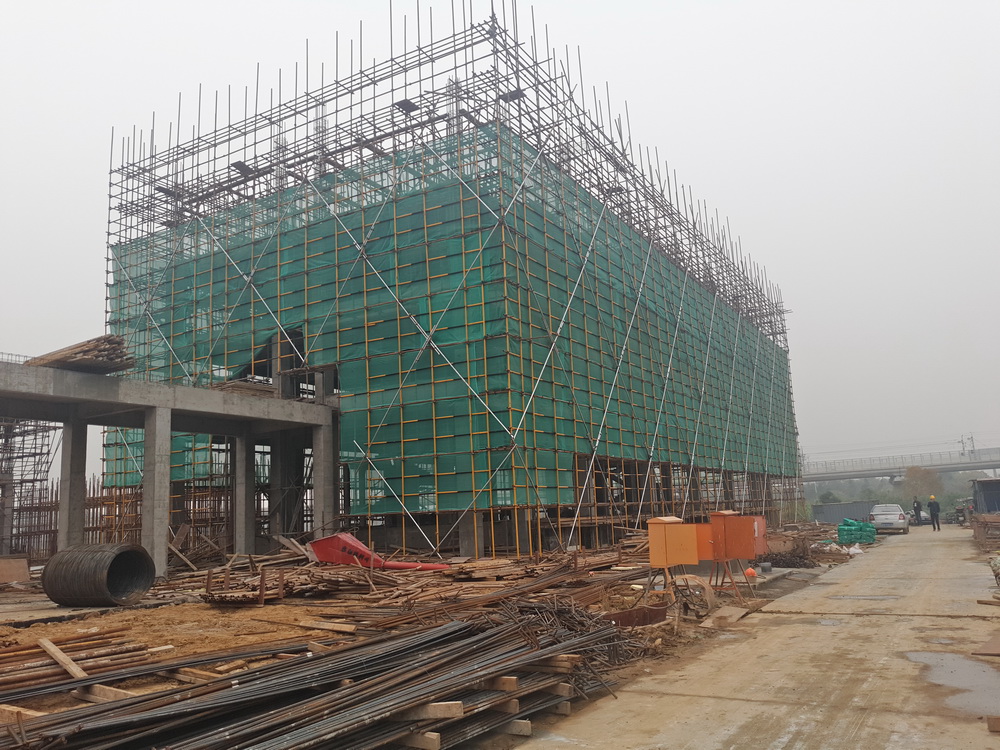

15. 行政楼:斜屋面模板完成,钢筋完成70%,斜屋面砼浇筑50%,一层基础墙完成80%;

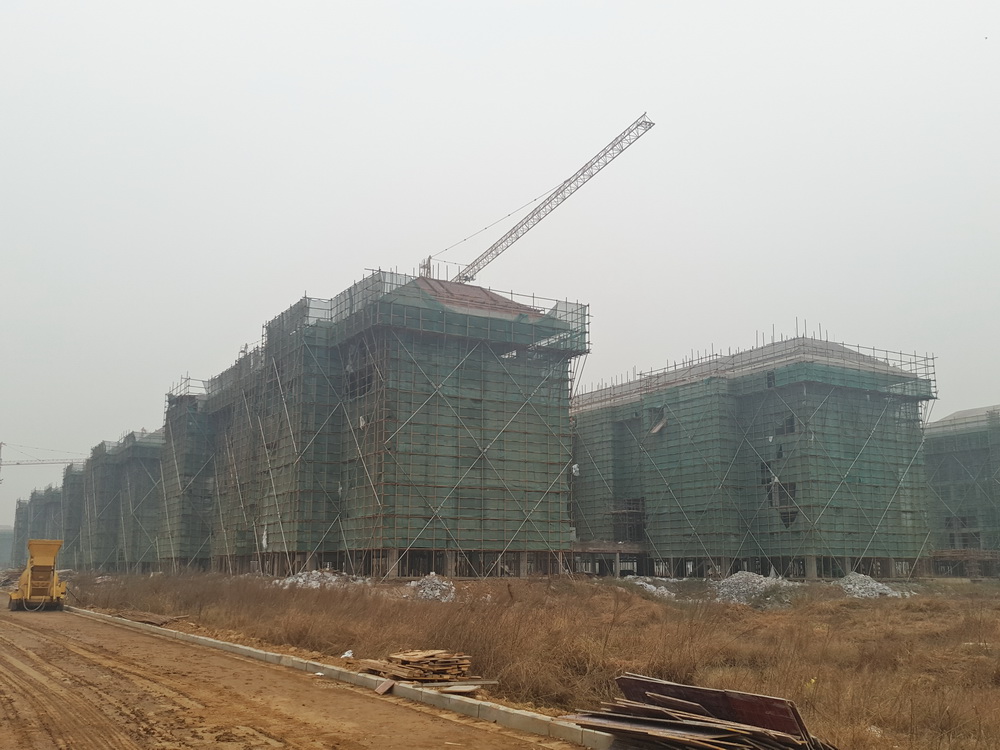

16. 学生宿舍组团:3#-1、3#-2二三四五层墙体砌筑完成,二次结构完成70%。3#-3、3#-4二三层墙体砌筑完成,二次结构完成20%。4#学生宿舍组团:4#-3、4#-4二三四层墙体砌筑70%;

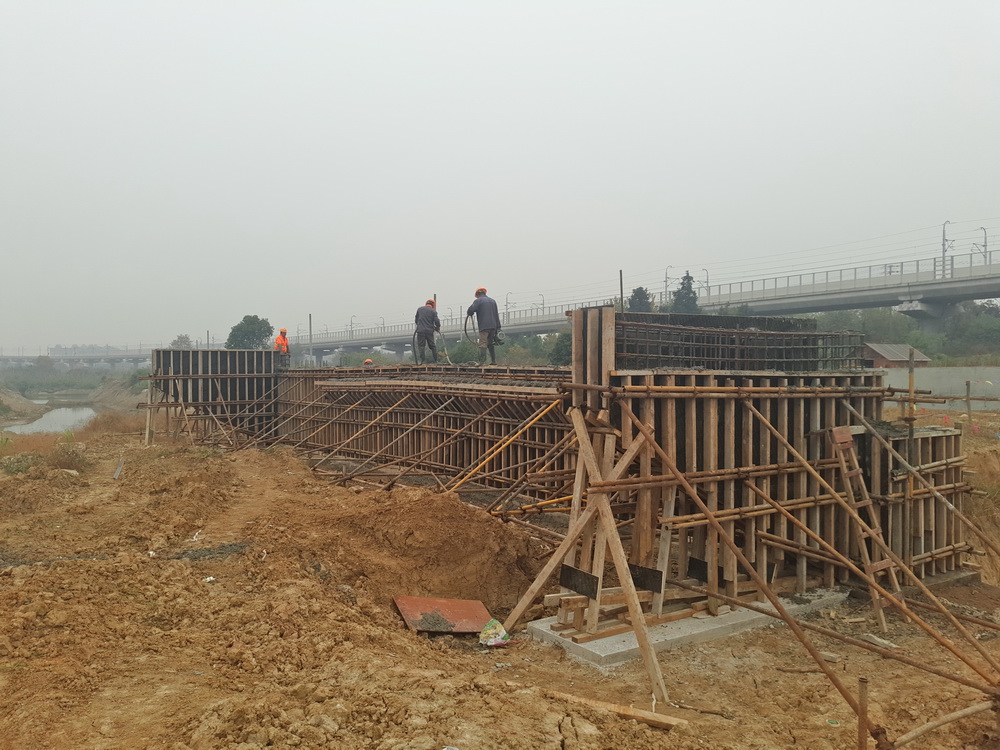

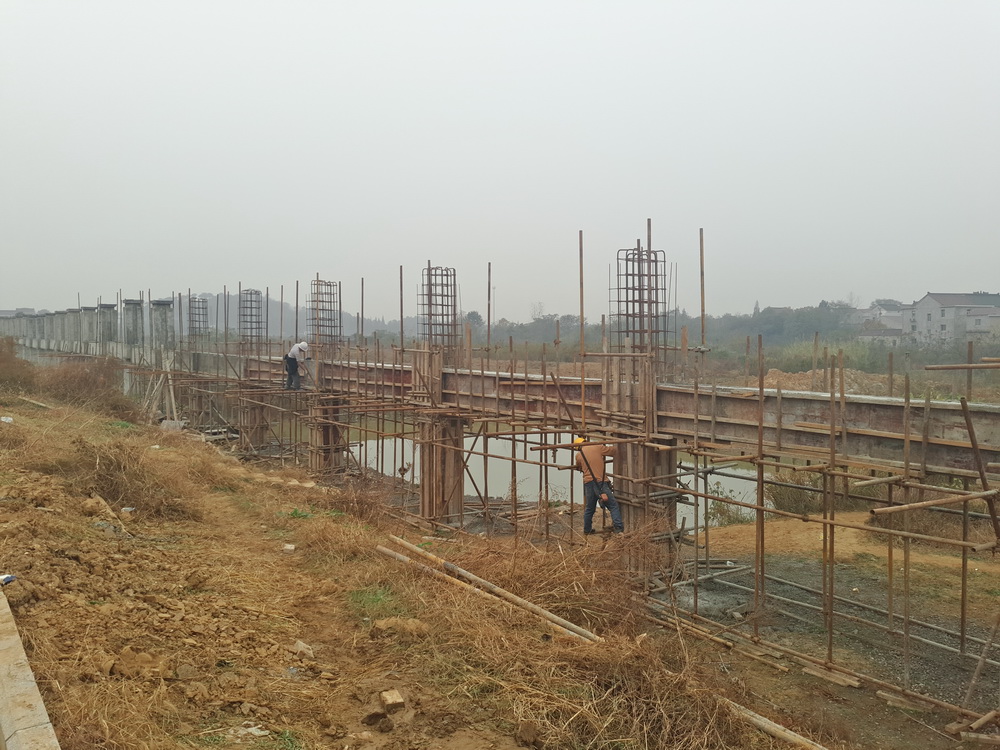

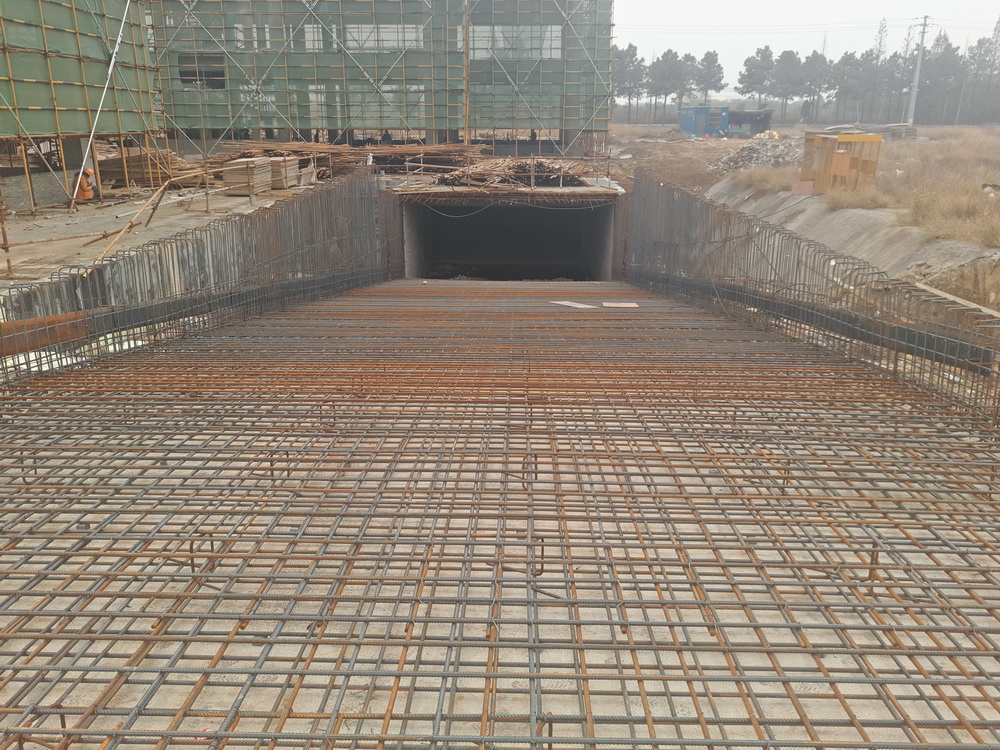

17. 桥梁:西桥梁台帽、台背、桥耳钢筋绑扎;

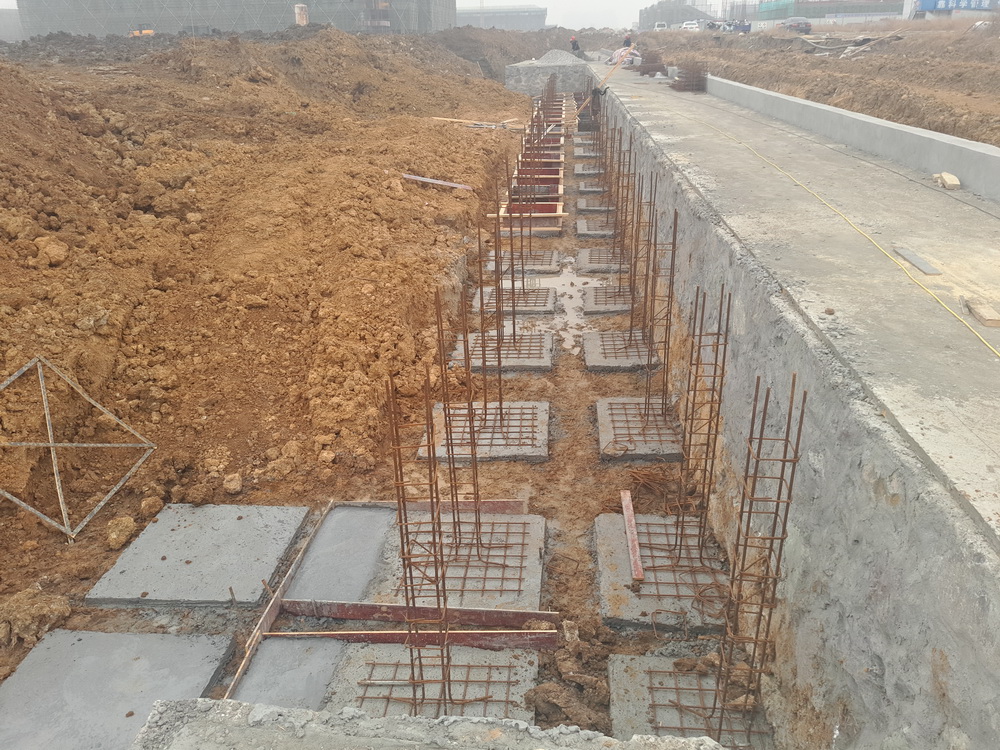

18. 围墙本周推进50米,已完成近470米砼浇筑。
(四)本周工作计划
1. 图文信息中心:构架层排架搭设完成,二三层墙体砌筑,一层土方回填;
2. 理科楼一:斜屋面砼浇筑完成,一层土方回填,二、三层墙体砌筑;
3. 理科楼二:二三四层墙体砌筑;
4. 公共教学楼一:二三四层墙体砌筑完成90%,二次结构模板、钢筋、砼完成50%;
5. 公共教学楼二:二三层墙体砌筑,一层土方回填,斜屋面浇筑完成;
6. 文科楼一:二三层墙体砌筑50%,一层土方回填,二、三层墙体砌筑;
7. 文科楼二:斜屋面模板浇筑完成,一层土方回填,二层墙体砌筑;
8. 留学生公寓:五层面浇筑结束,地下室墙体砌筑;
9. 一食堂:三层面浇筑结束,地下室清理;
10. 大学生活动中心:一层土方回填,北段三层排架搭设、模板完成50%;
11. 青年教师周转公寓:二三四层墙体砌筑完成,构造柱砼浇筑完成90%;
12. 行政楼:南段斜屋面钢筋绑扎完成,汽车坡道钢筋绑扎完成,基础墙完成90%;
13. 艺术中心:二三层墙体砌筑80%,一层土方回填;
14. 后勤附属用房一:二三四层墙体砌筑完成90%,二次结构砼完成80%;
15. 后勤附属用房二:二、三、四层墙体砌筑;
16. 配电房:土方回填;
17. 学生宿舍组团:3#组团整体墙体完成60%。4#学生宿舍组团:4#-3、4#-4二三四层墙体砌筑80%,二次结构砼完成50%,其中4#-4斜屋面砼浇筑结束;
18. 桥梁:西桥梁台帽、台背、桥耳钢筋绑扎完成,砼浇筑完成;
19. 围墙本周推进70米。
二、体育馆标段
(一)现场人员
管理人员16人 、瓦工30人 、木工50人
钢筋工60人、电焊工3人 、水电工10人
挖机司机1人、塔吊司机4人、塔吊指挥2人
合计:176人
(二)上周完成情况

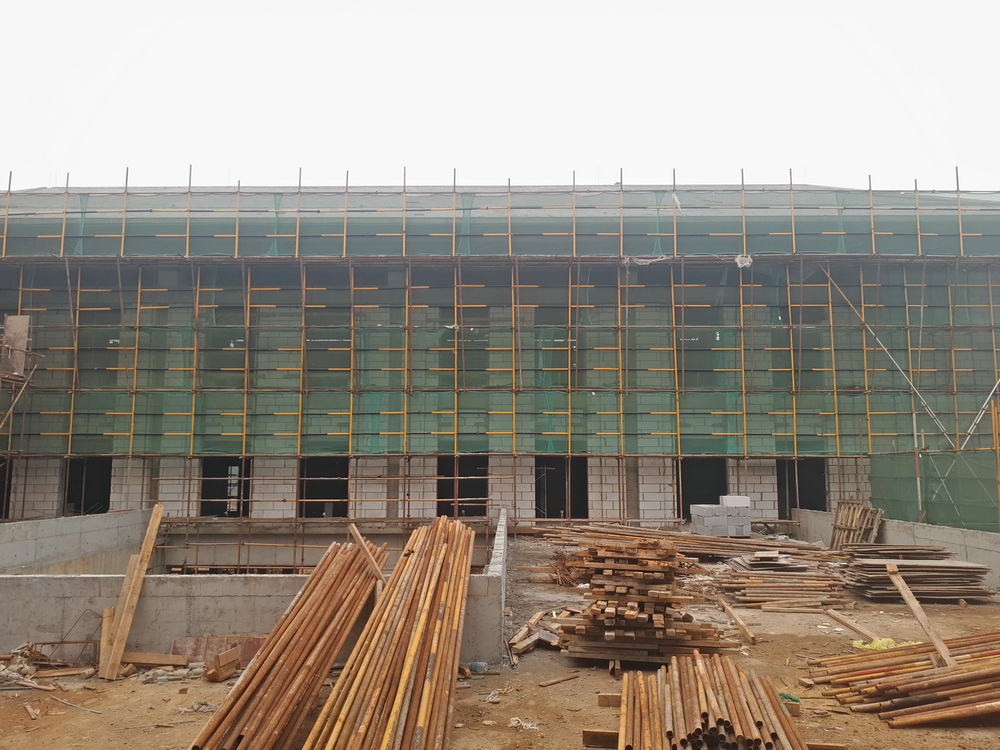

1. 体育馆1-7轴二层模板完成50%;

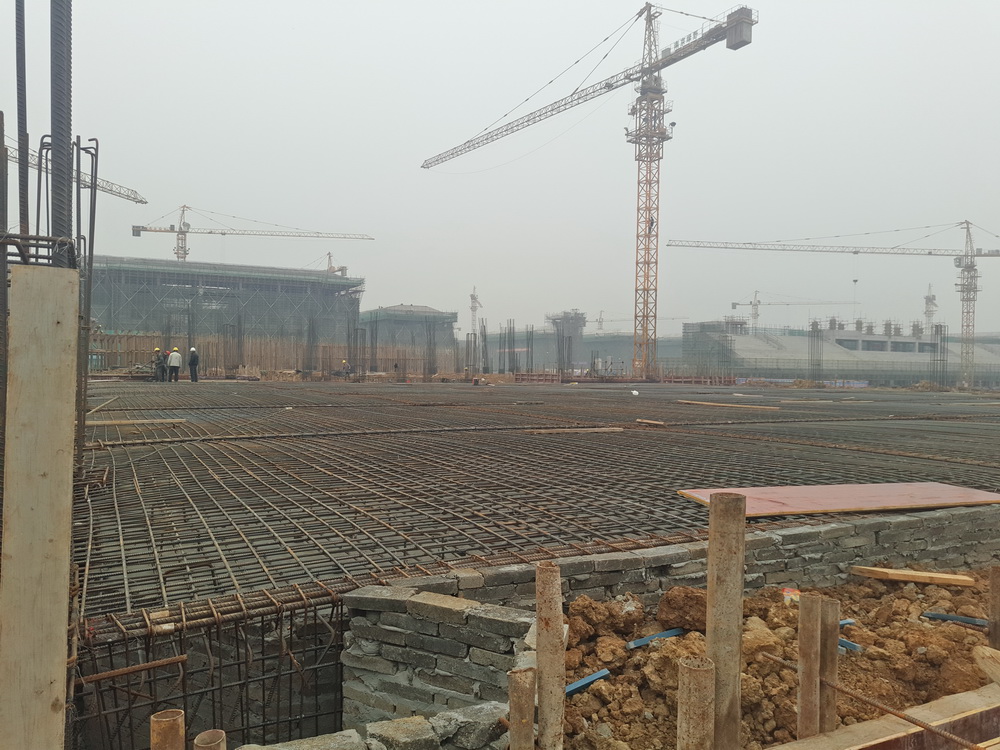

2. 8-23承台地梁钢筋绑扎完成;
3. 看台二层开始墙体材料已就位;
4. 小品三层完成砼浇筑工作;
5. 南门卫基础垫层完成。
(三)本周工作计划
1. 体育馆1-7轴二层模板完成90%,钢筋绑扎80%,准备开始预应力穿管;
2. 8-23承台地梁砼浇筑完成;
3. 看台二层墙体砌筑40%;
4. 南门卫承台完成,地梁完成70%。
5. 钢结构图纸问题与设计沟通进行深化;
6. 完成质监备案。
三、室外景观绿化工程
(一)现场人员
管理人员10人 、绿化专业57人
合计:67人
(二)上周完成情况
1. 溢流堰垫层浇筑完成,钢筋绑扎50%;
2. 杏坛讲学场砼浇筑完成;
3. 中心湖底开挖,土方转运完成30%;
4. 木栈道垫层砼浇筑90%;
5. 北中轴大道抽水、清淤完成;

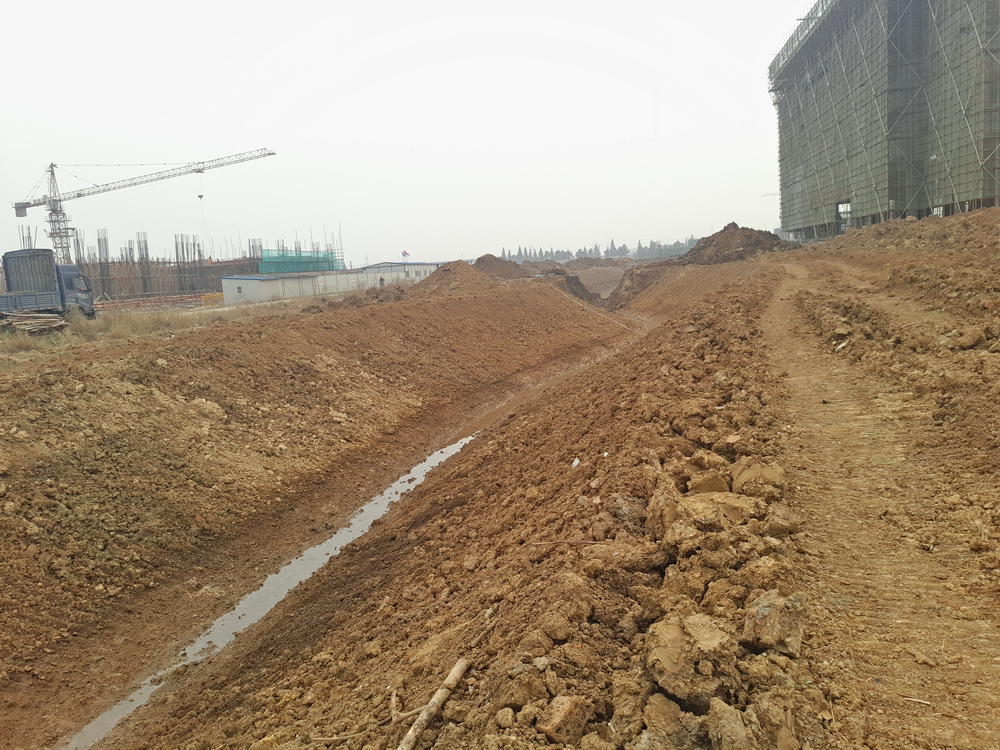

6. 文科楼东侧河道基坑开挖完成50%;

7. 校园C区内部水系处原地面测量;
8. 南中轴大道路基土方回填。
(三)本周工作计划
1. 溢流堰钢筋绑扎、模板安装;
2. 中心湖开挖,土方转运、刷坡;
3. 木栈道钢筋绑扎、模板安装及砼浇筑;
4. 文科楼东侧过河通道挡墙砌筑;
5. 校园C区北中轴大道原地面测量;
6. 南中轴大道路基土方回填;
7. 拱桥桥墩模板安装;
8. 南中轴大道水系驳岸基础土方开挖;
9. 滨湖挡墙砌筑完成。
