一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组257人
木工班组455人 、水电班组107人、土方班组28人
钢筋班组270人、架子工90人、直属队77人

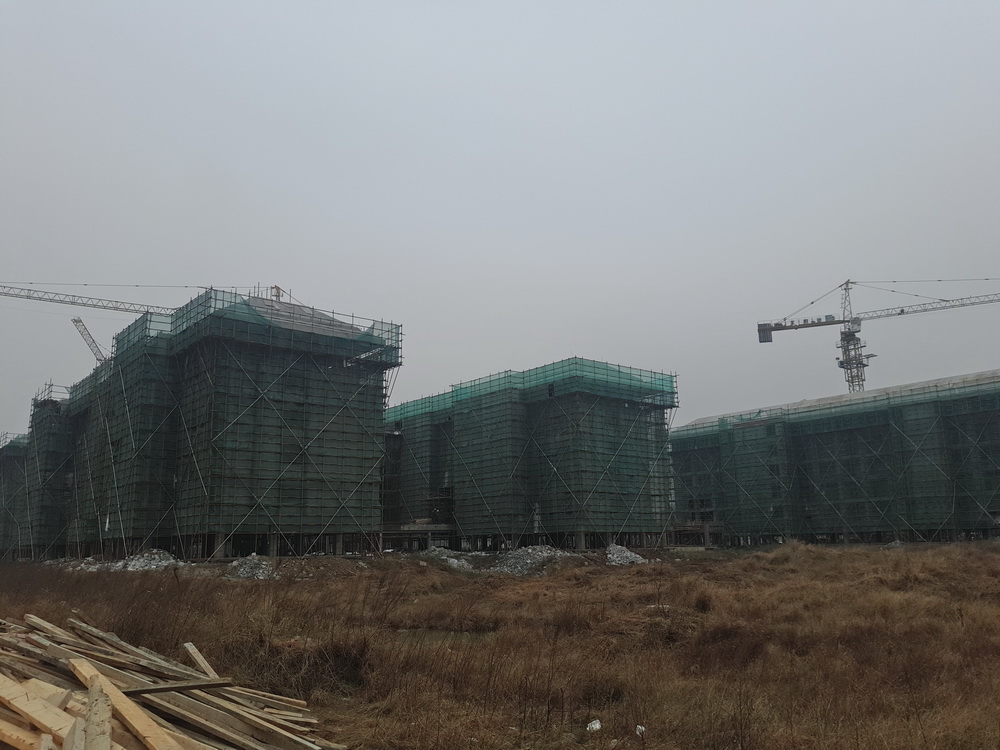

砼工55人、幕墙16人、粉刷班组65人
合计:1495人
(二)大型机械设备在场情况

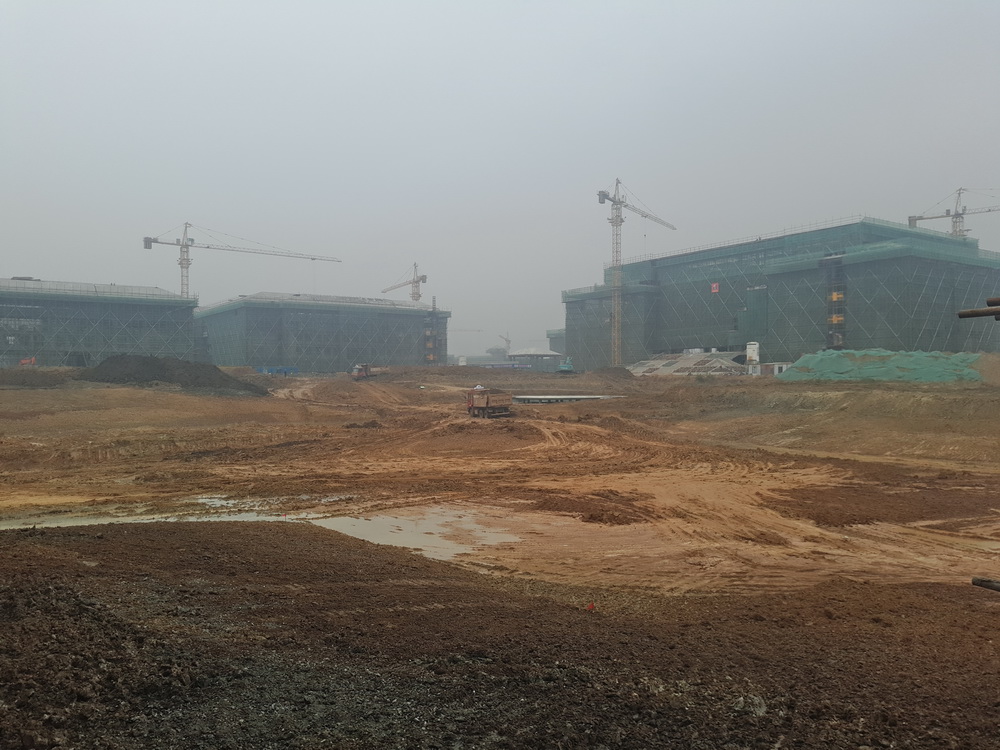

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。
(三)上周完成情况

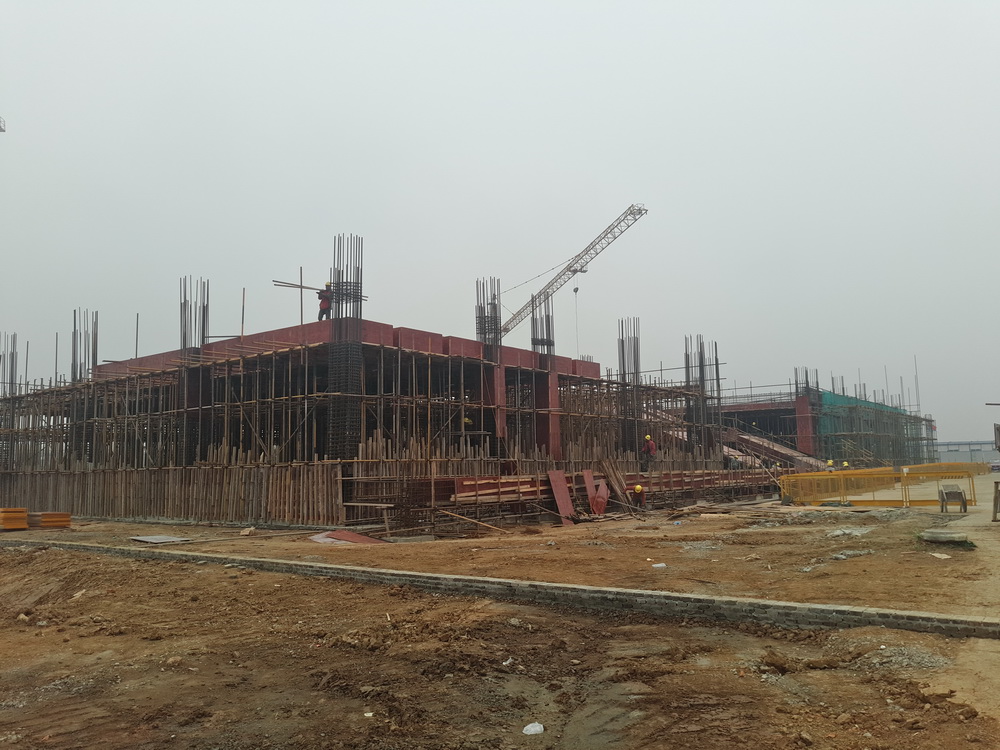

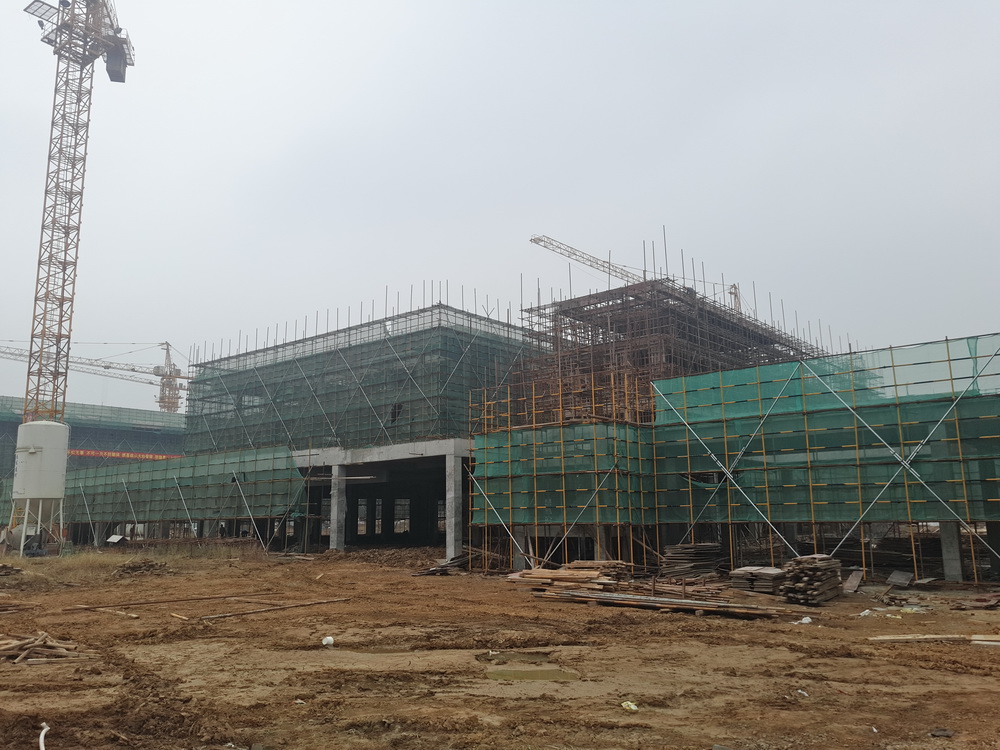

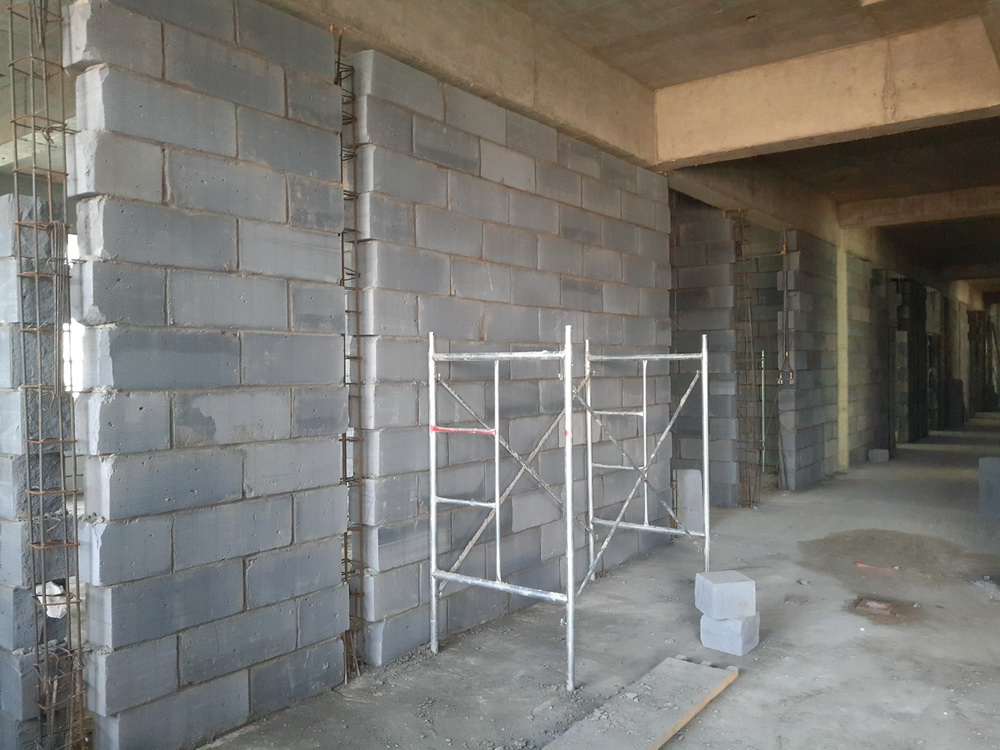

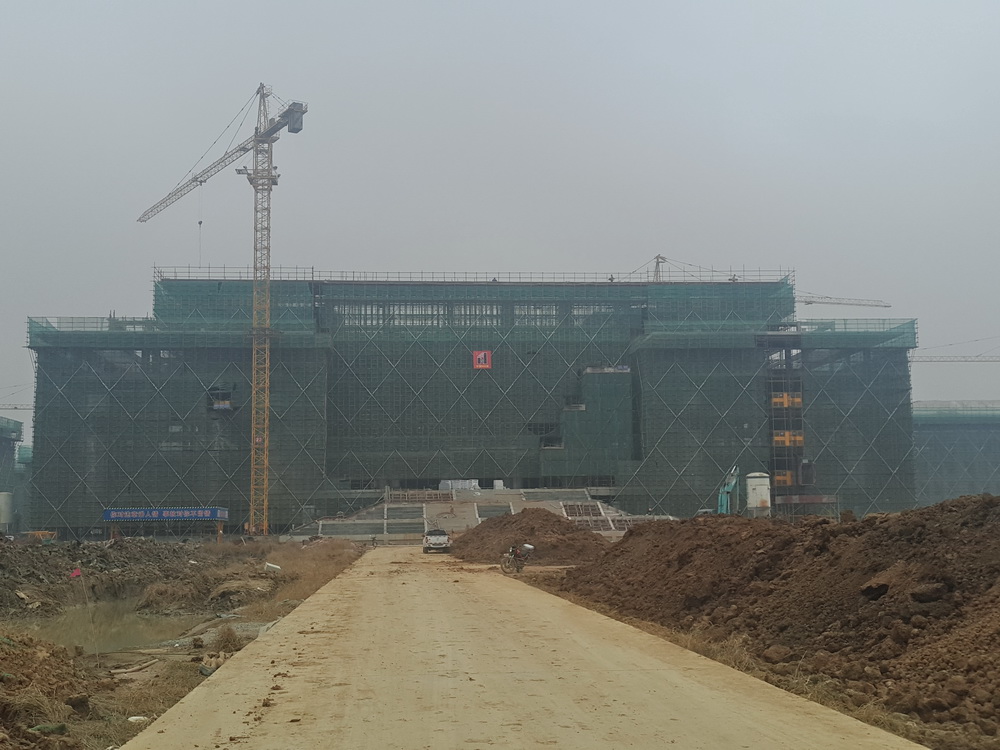

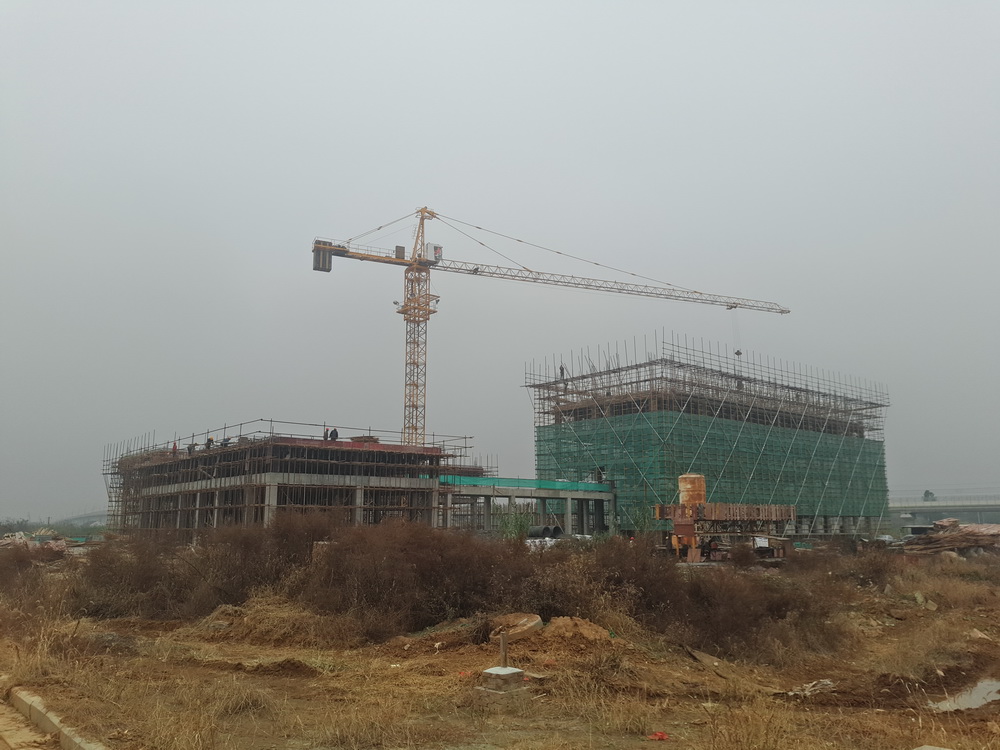

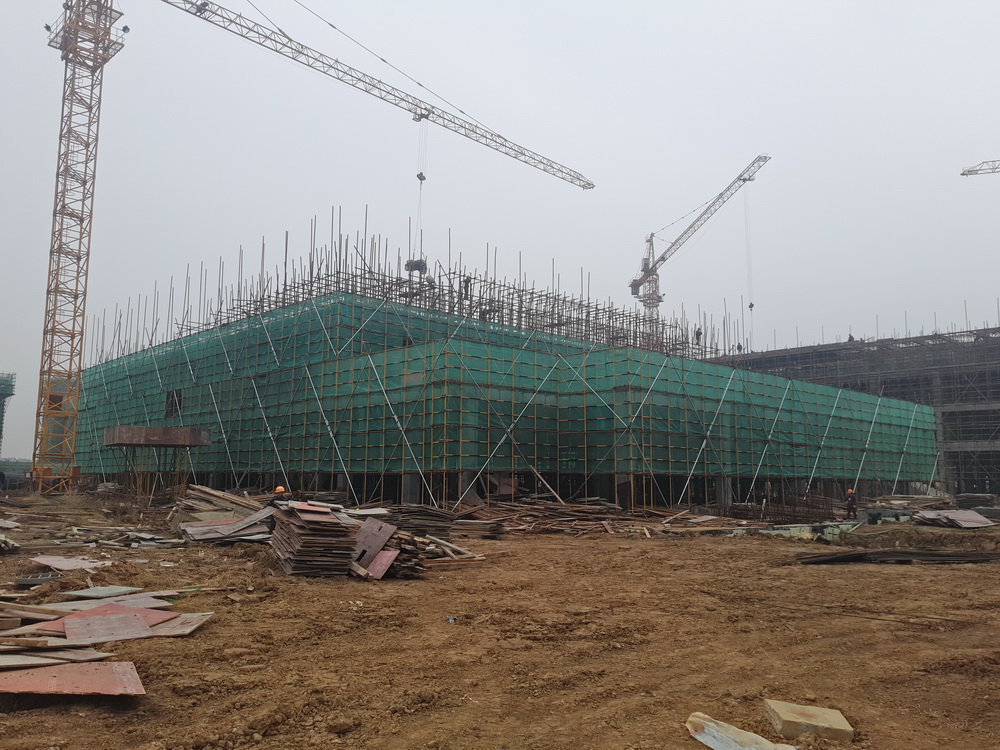

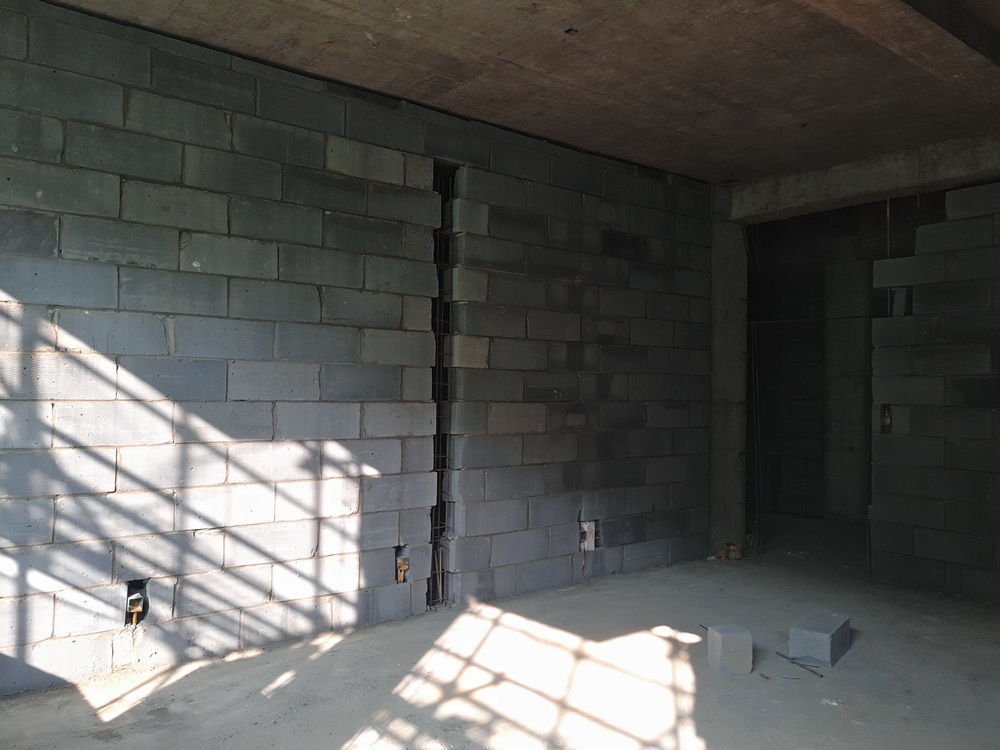

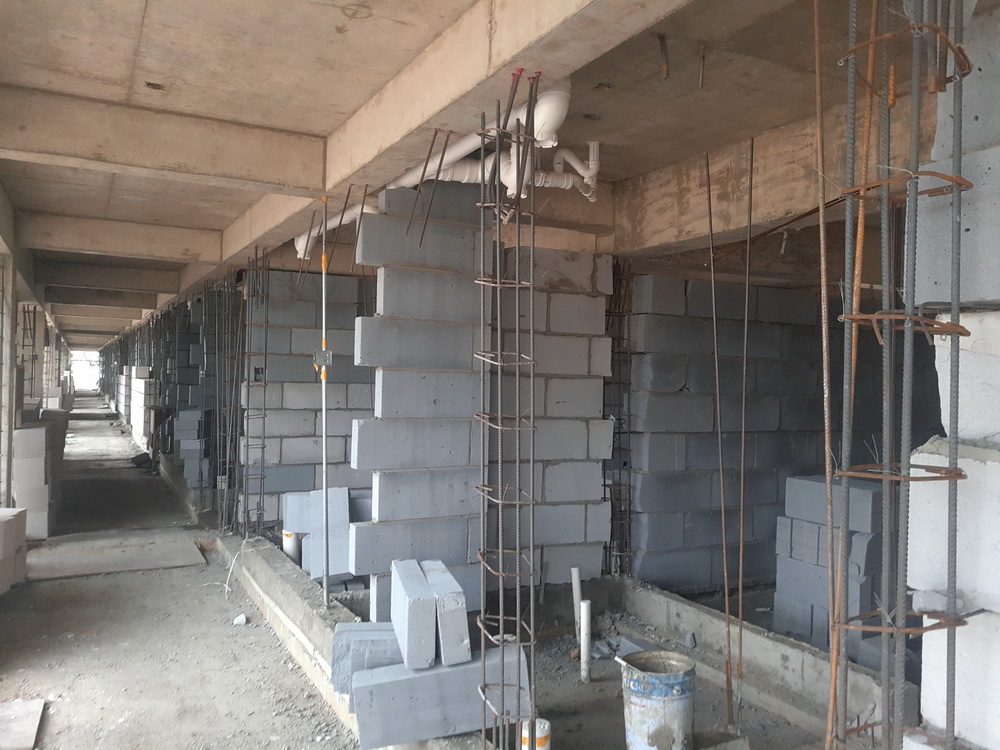

1. 理科楼一:斜屋面模板完成砼浇筑完成,一层土方回填,二、三层墙体砌筑;

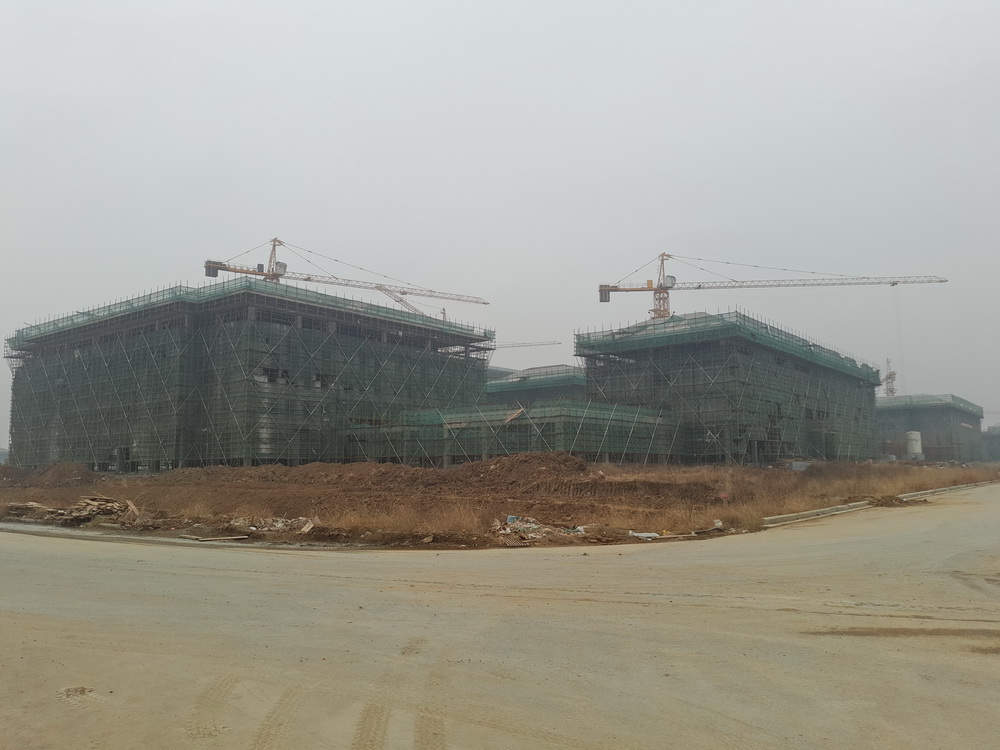

2. 理科楼二:二、三、四层墙体砌筑;
3. 图文信息中心:构架层排架搭设,二、三层墙体砌筑、土方回填5;
4. 文科楼二:斜屋面砼浇筑完成,二层砌墙、一层土方回填;

5. 文科楼一:二三层墙体砌筑,一层土方回填完成50%,一层土方回填完成;

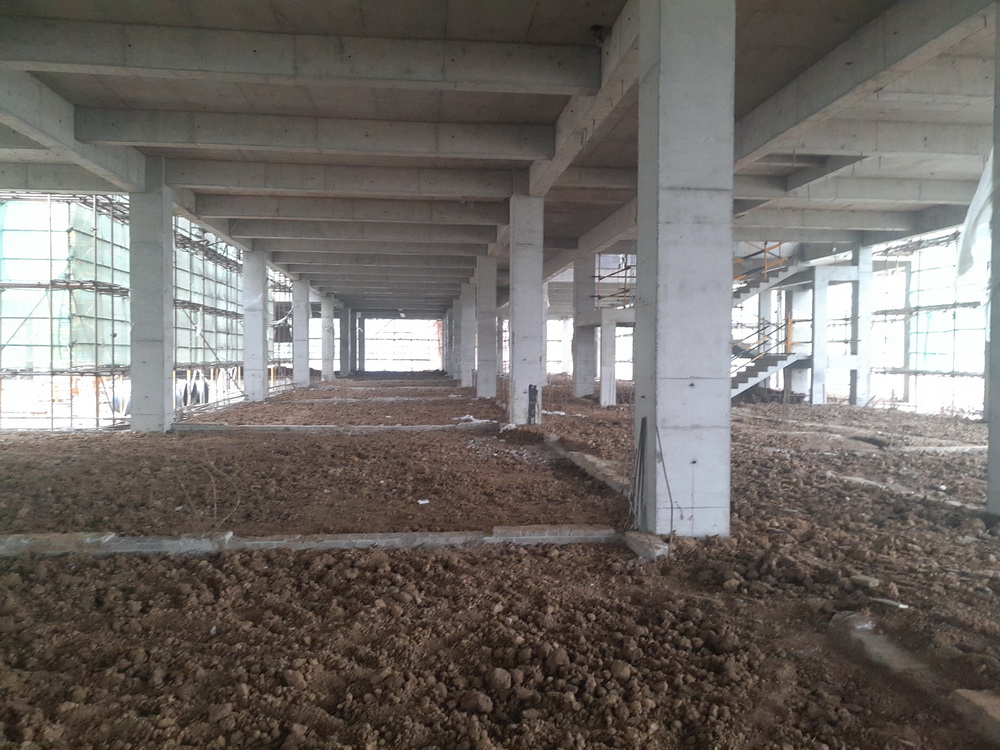

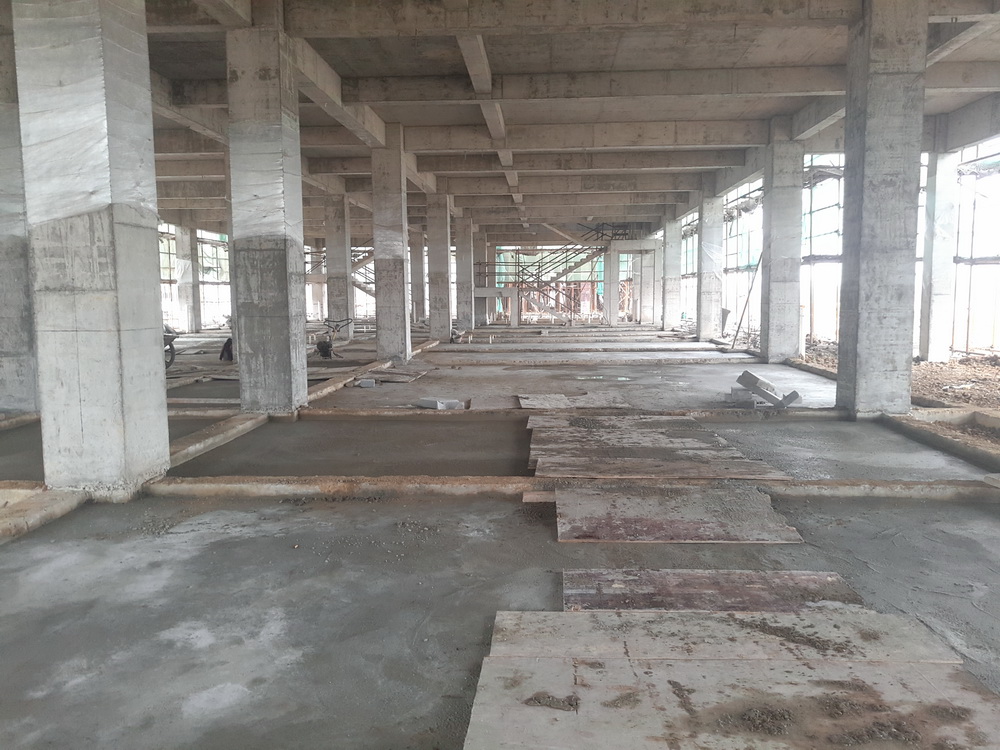

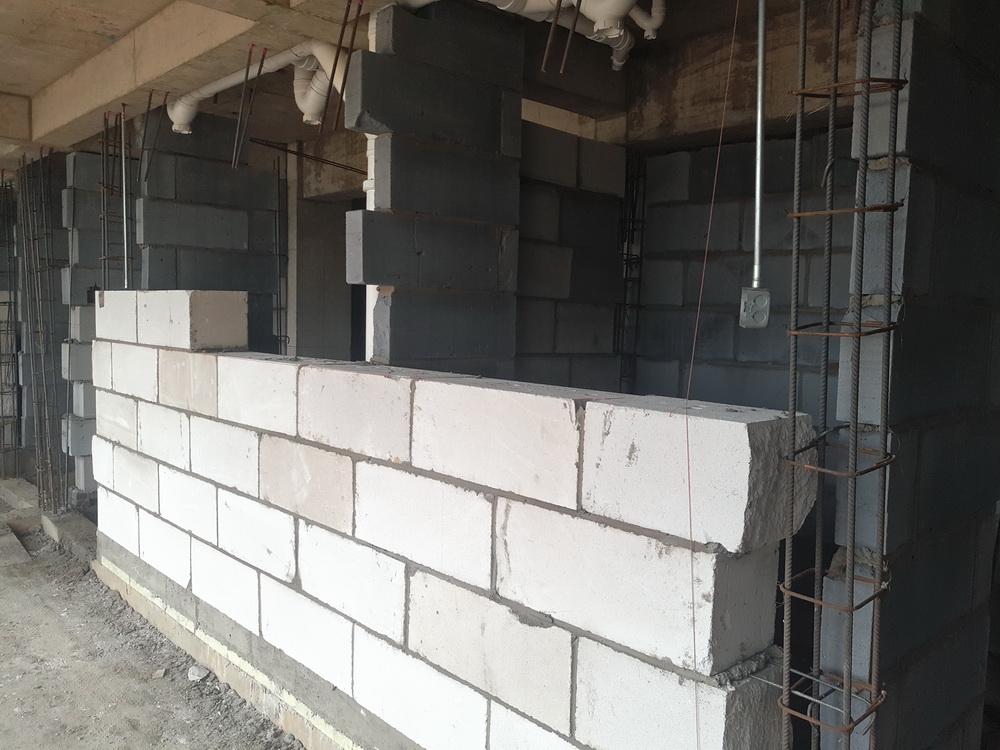

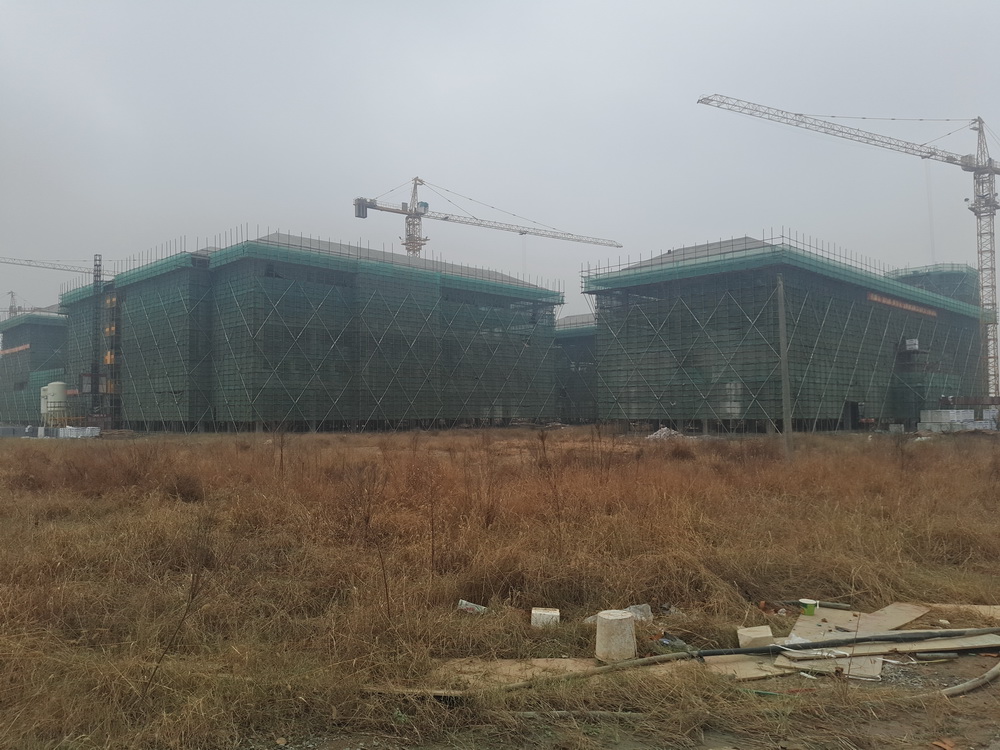

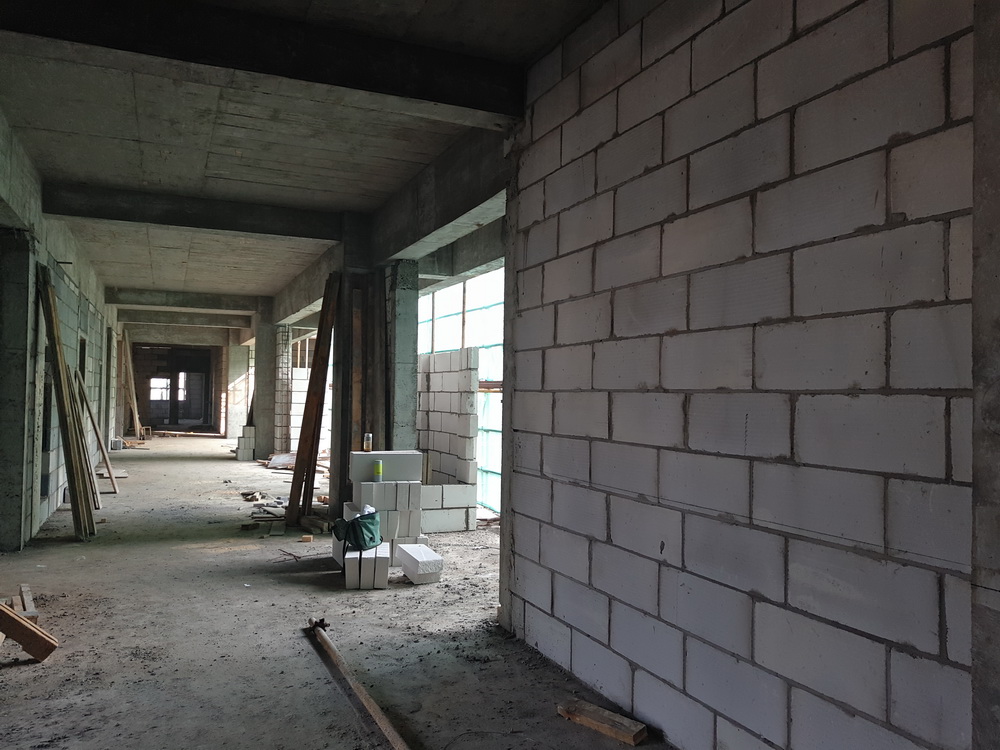

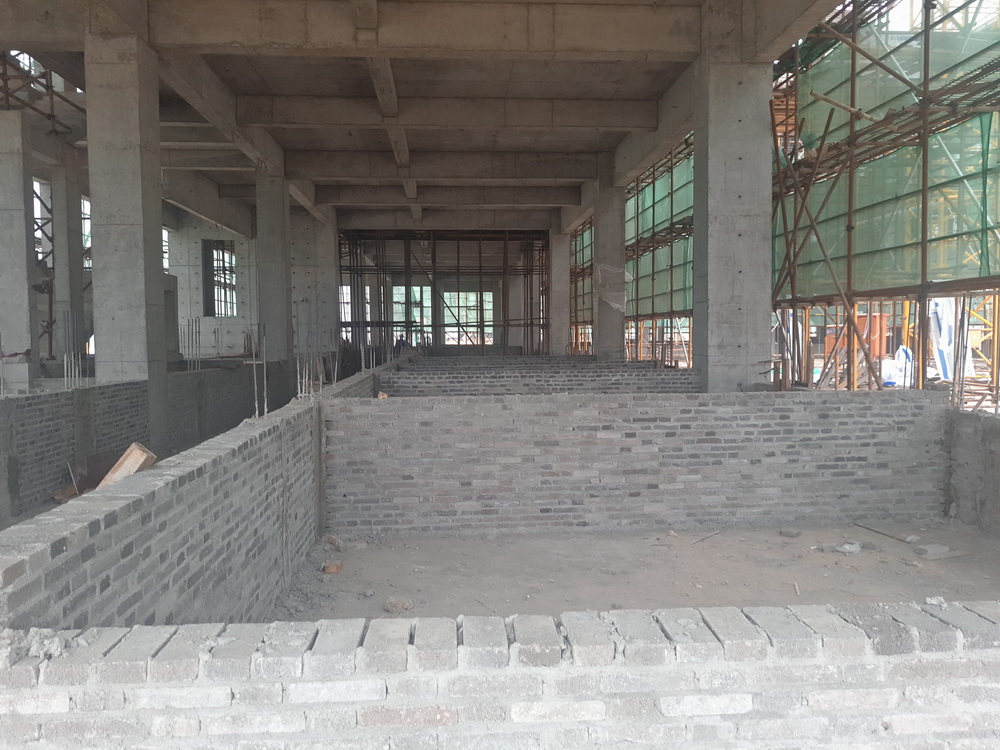

6. 公共教学楼一:二、三、四层墙体砌筑完成90%,二次结构砼完成50%;
7. 公共教学楼二:斜屋面浇筑完成,二三层墙体砌筑,一层土方回填;
8. 大学生活动中心:一层土方回填,北侧三层排架搭设,模板完成50%;
9. 艺术中心:一层土方回填,二、三层墙体砌筑完成80%,二次结构完成30%;

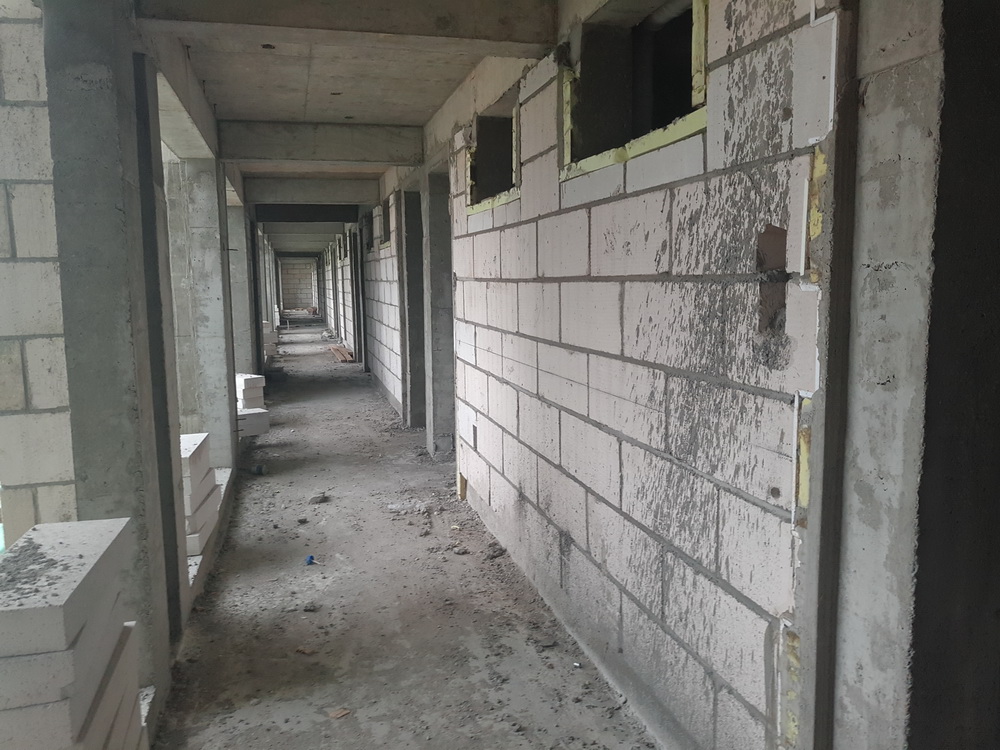

10. 后勤附属用房一:三、四层墙体砌筑90%,二次结构砼完成80%;
11. 后勤附属用房二:二、三、四层墙体砌筑;

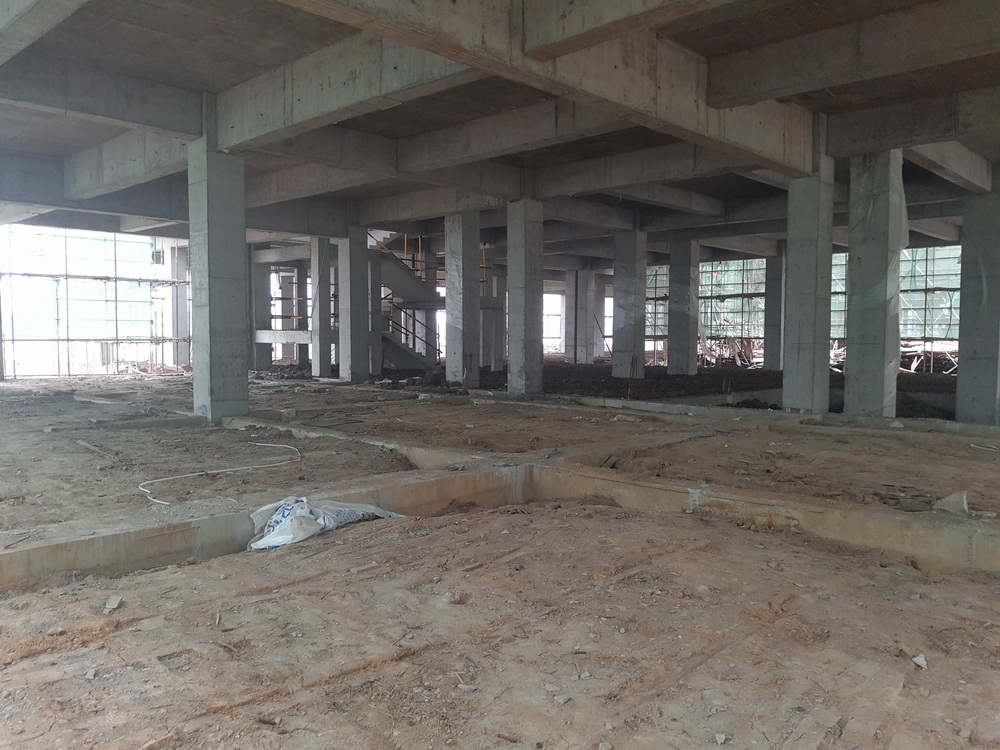

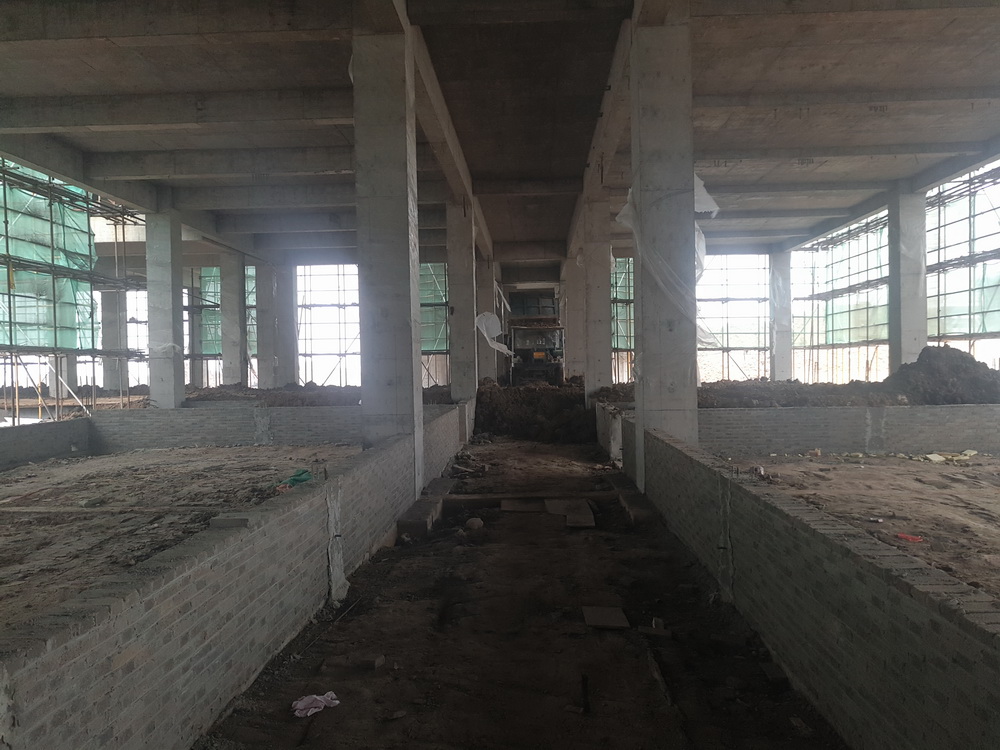

12. 一食堂:三层面砼浇筑完成,地下室清理;

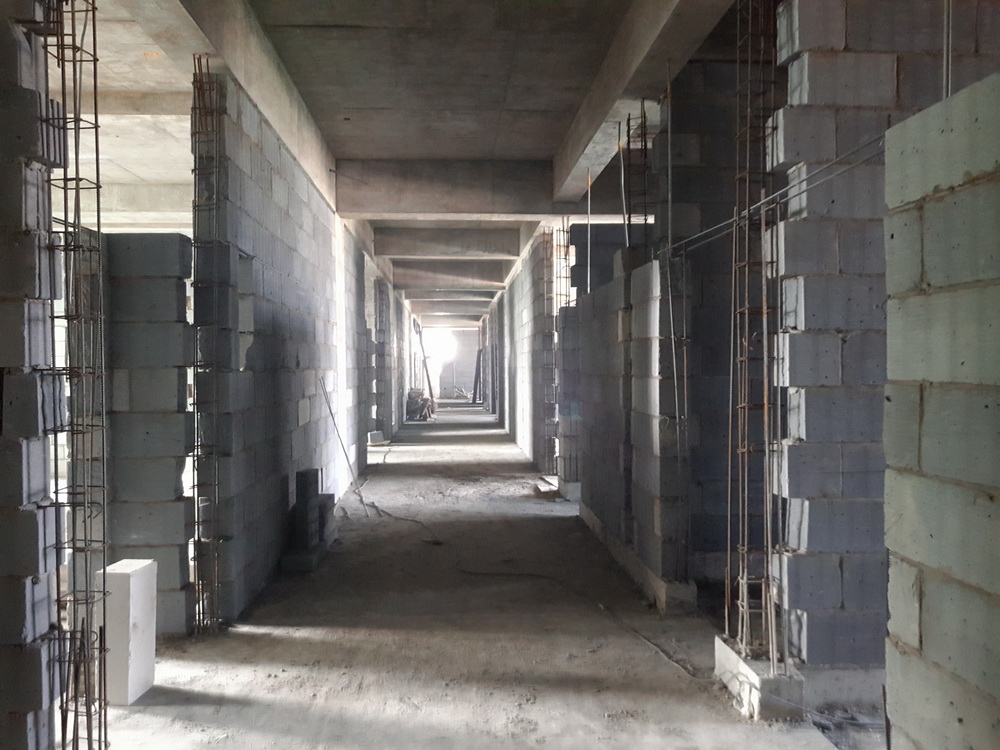

13. 留学生公寓:五层面砼浇筑完成,地下室砌墙;
14. 青年教师周转公寓:二三四层墙体砌筑完成,二次结构砼浇筑完成70%;
15. 行政楼:斜屋面浇筑完成,汽车坡道钢筋绑扎完成,一层基础墙完成90%;

16. 学生宿舍组团:3#组团墙体完成60%。4#学生宿舍组团:4#-3、4#-4二三四层墙体砌筑80%二次结构完成50%,4-4斜屋面浇筑完成;

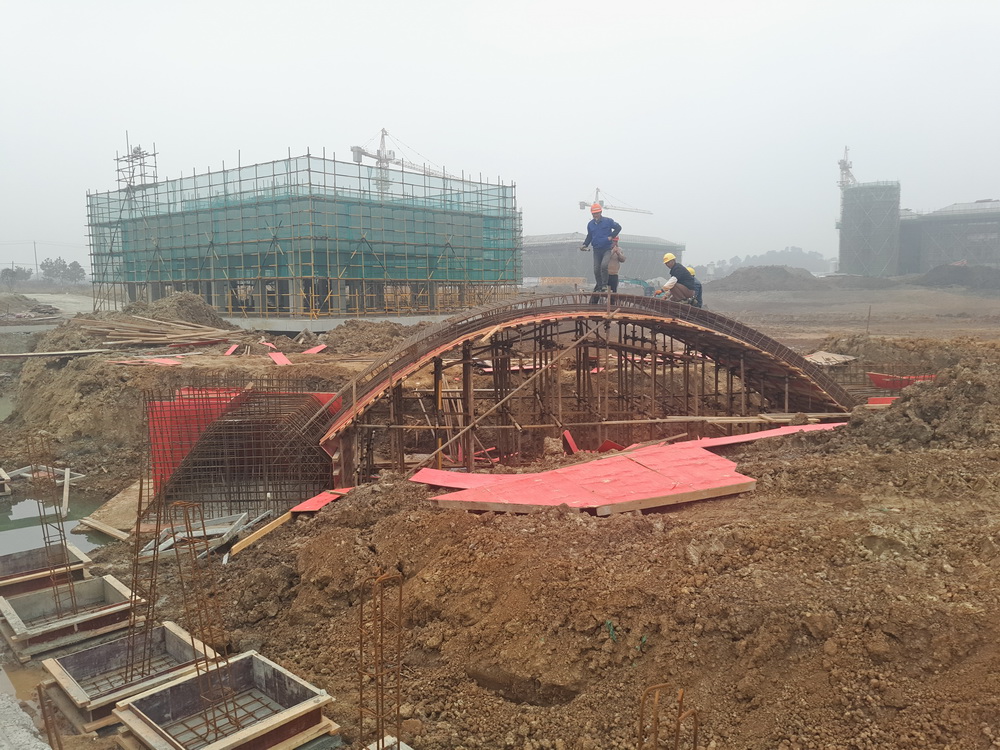

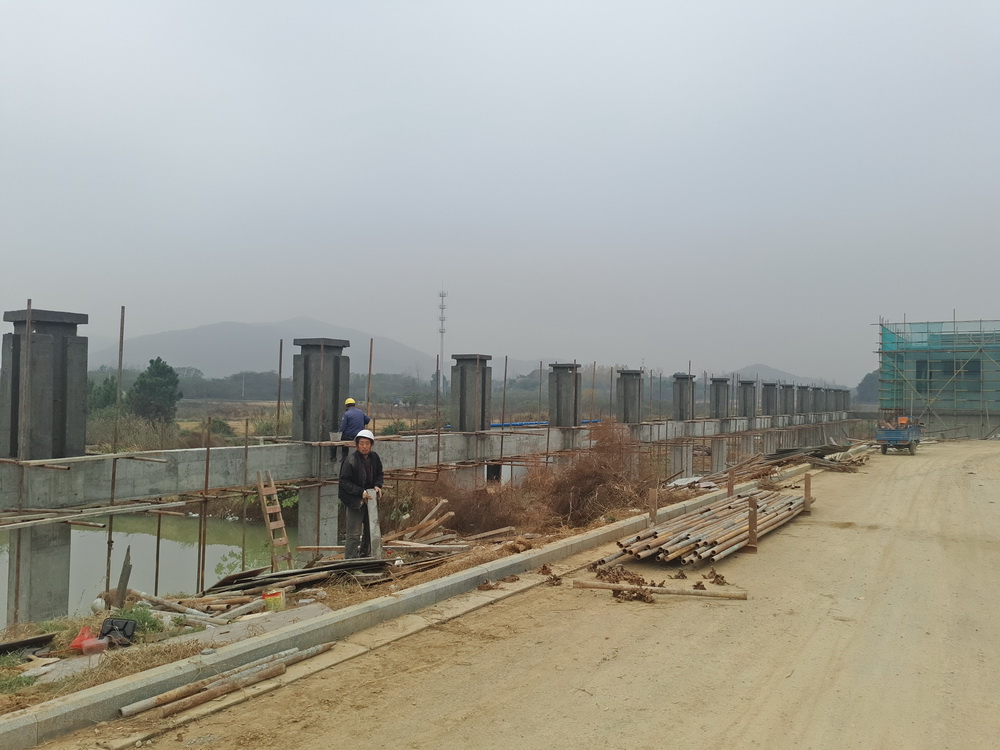

17. 桥梁:西桥梁台帽、台背、桥耳砼浇筑结束;
18. 围墙本周推进70米。
(四)本周工作计划
1. 图文信息中心:构架层排架搭设完成,模板完成70%,砼浇筑50%,二三层墙体砌筑,一层土方回填;
2. 理科楼:一层土方回填,二、三层墙体砌筑;
3. 公共教学楼:二、三、四层墙体砌筑,一层土方回填、平整;
4. 文科楼:二、三层墙体砌筑,一层土方回填、平整
5. 留学生公寓:六层浇筑结束,地下室墙体砌筑;
6. 一食堂:屋面浇筑结束;
7. 大学生活动中心:一层土方回填,屋面排架砼浇筑完成;
8. 青年教师周转公寓:二三四层墙体砌筑完成,四层构造柱砼浇筑完成30%;
9. 行政楼:基础墙体砌筑完成,汽车坡道完成;
10. 艺术中心:二三层墙体砌筑完成,二次结构完成70%;

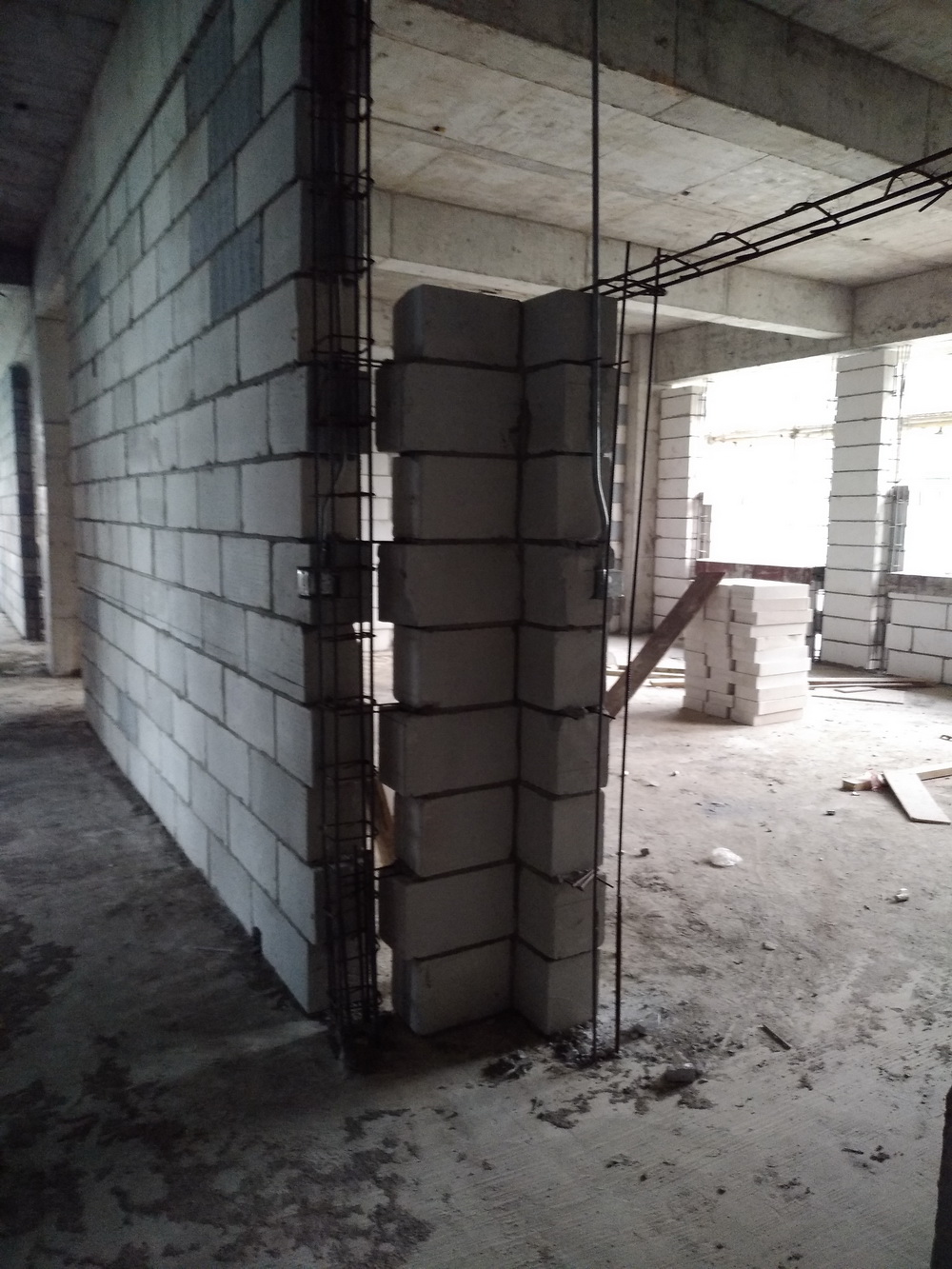

11. 后勤附属用房一:二三四层墙体砌筑完成,二次结构砼完成
90%;
12. 后勤附属用房二:二、三、四层墙体砌筑70%,一层土方平整结束;
13. 学生宿舍组团:3#组团整体墙体完成80%,二次结构完成30%。4#学生宿舍组团:4#组团墙体砌筑70%,二次结构砼完成50%。
14. 桥梁:桥墩质检土方挖土、整理路基;
15. 围墙本周推进50米。
二、体育馆标段
(一)现场人员
管理人员16人 、瓦工30人 、木工65人
钢筋工40人、电焊工3人 、水电工15人
挖机司机2人、塔吊司机4人、塔吊指挥2人
合计:177人
(二)上周完成情况

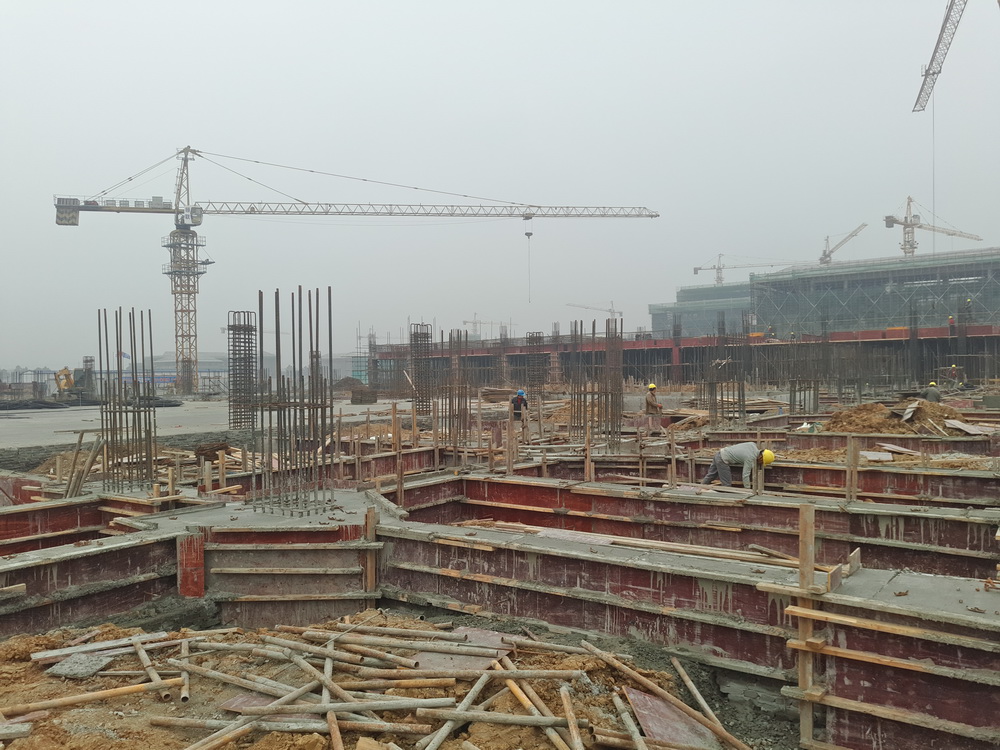

1. 体育馆1-7轴二层模板完成70%,钢筋绑扎50%;

2. 8-23承台地梁浇筑完成;

3. 南门卫地梁浇筑完成70%;
4. 完成质监备案。
(三)本周工作计划
1. 体育馆1-7轴二层后浇带以南具备浇筑条件;
2. 8-23轴垫层浇筑完成,开始排架搭设;
3. 看台二层墙体砌筑50%;

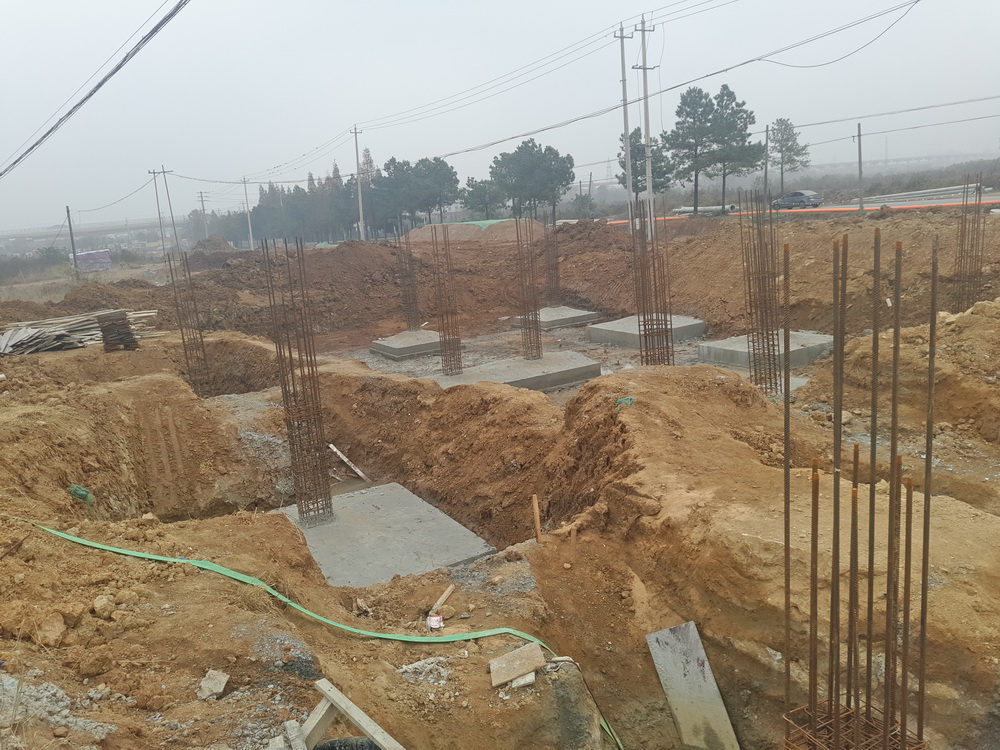

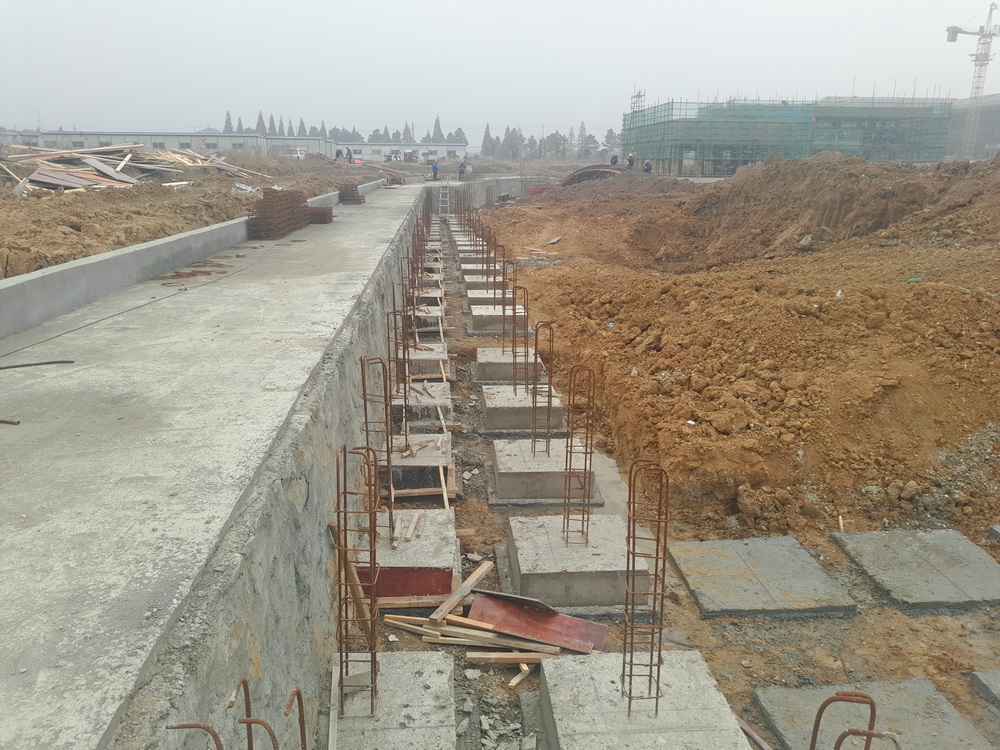

4. 南门卫承台完成,地梁完成。
5. 钢结构图纸问题与设计沟通进行深化;
6. 跟踪施工许可证的办理。。
三、室外景观绿化工程
(一)现场人员
管理人员10人 、绿化专业57人
合计:67人
(二)上周完成情况
1. 溢流堰钢筋绑扎完成,模板完成50%;

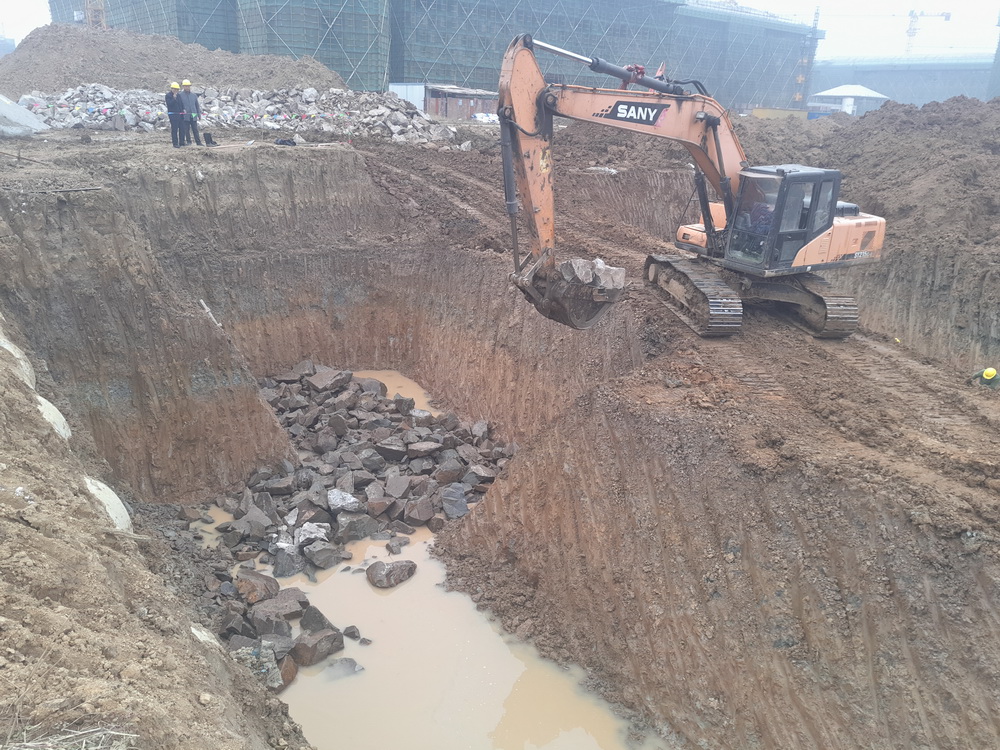

2. 中心湖底开挖,土方转运完成70%;
3. 木栈道基础砼浇筑25%;
4. 文科楼东侧过河通道挡墙砌筑15%;

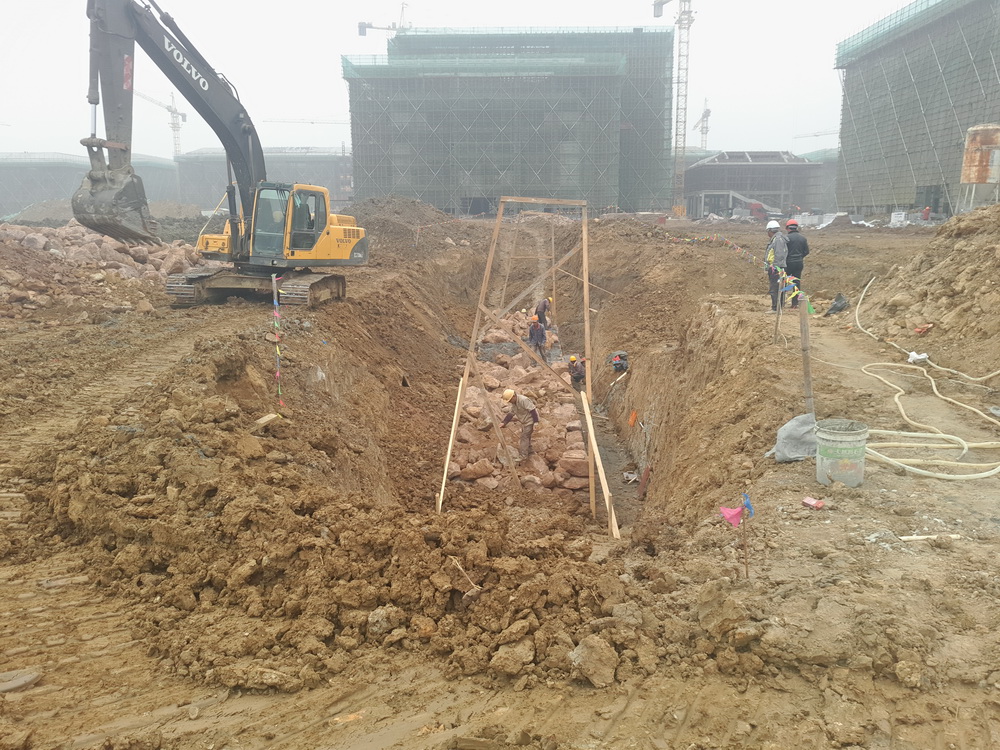

5. 中轴两侧挡墙土方开挖完成;
6. 校园C区北中轴大道原地面测量完成;
7. 南中轴大道路基土方回填完成;

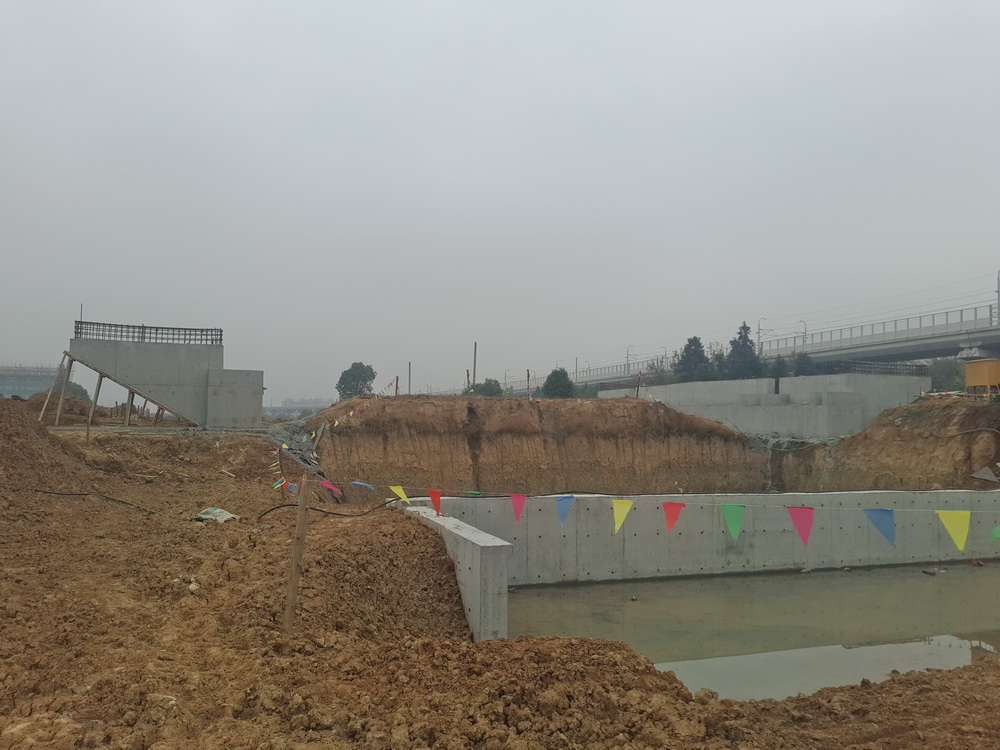

8. 人行拱桥基础浇筑完成,拱桥钢筋绑扎完成70%。
(三)本周工作计划
1. 溢流堰砼浇筑完成;
2. 中心湖开挖,土方转运、刷坡完成95%;
3. 木栈道基础浇筑完成;
4. 文科楼东侧过河通道挡墙砌筑50%;
5. 杏坛讲学场铺装垫层、基础平整完成50%;

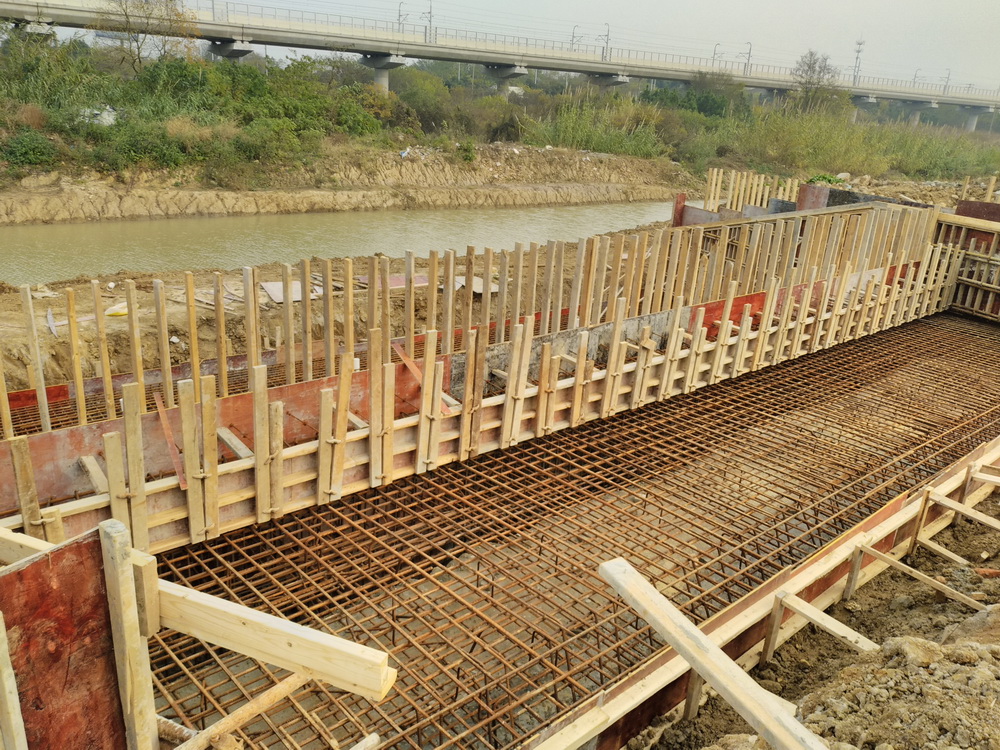

6. 人行拱桥钢筋绑扎,混凝土浇筑;
7. 中轴桥梁侧毛石挡墙砌筑。
