一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组257人

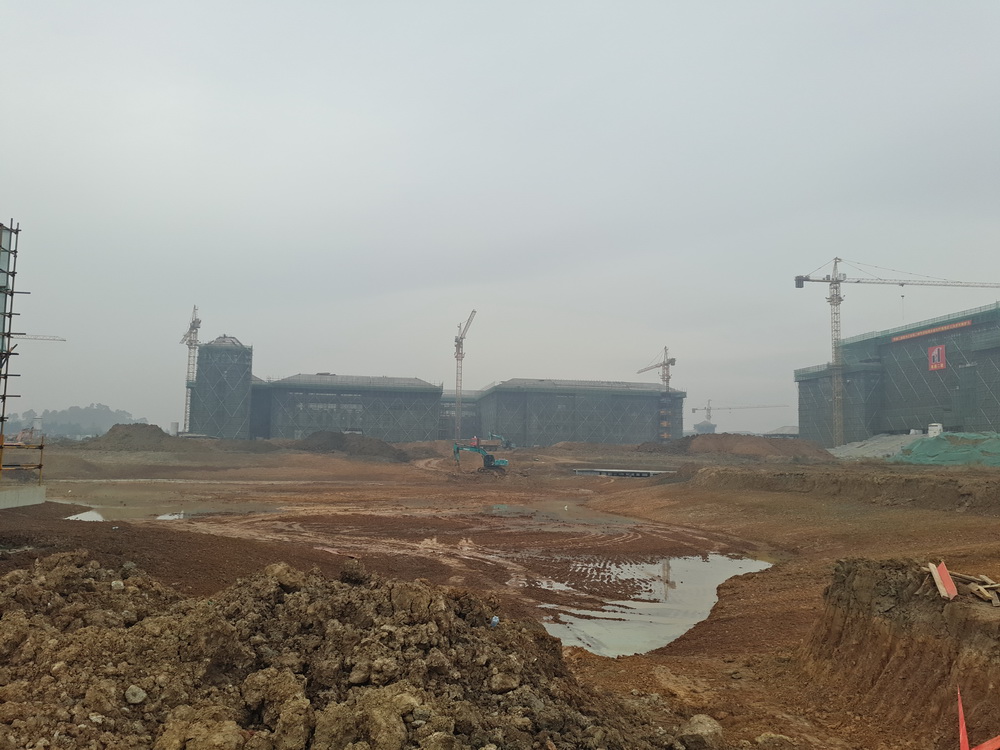

木工班组455人 、水电班组107人、土方班组28人
钢筋班组170人、架子工90人、直属队77人
砼工55人、幕墙26人、粉刷班组175人、保温工45人
合计:1560人
(二)大型机械设备在场情况

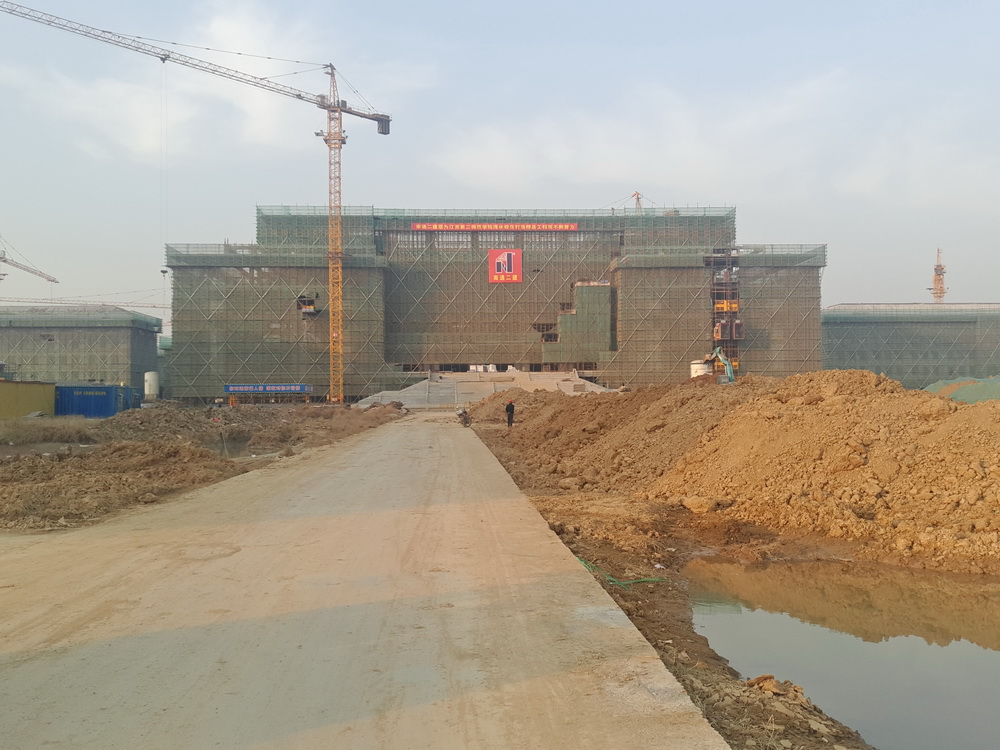

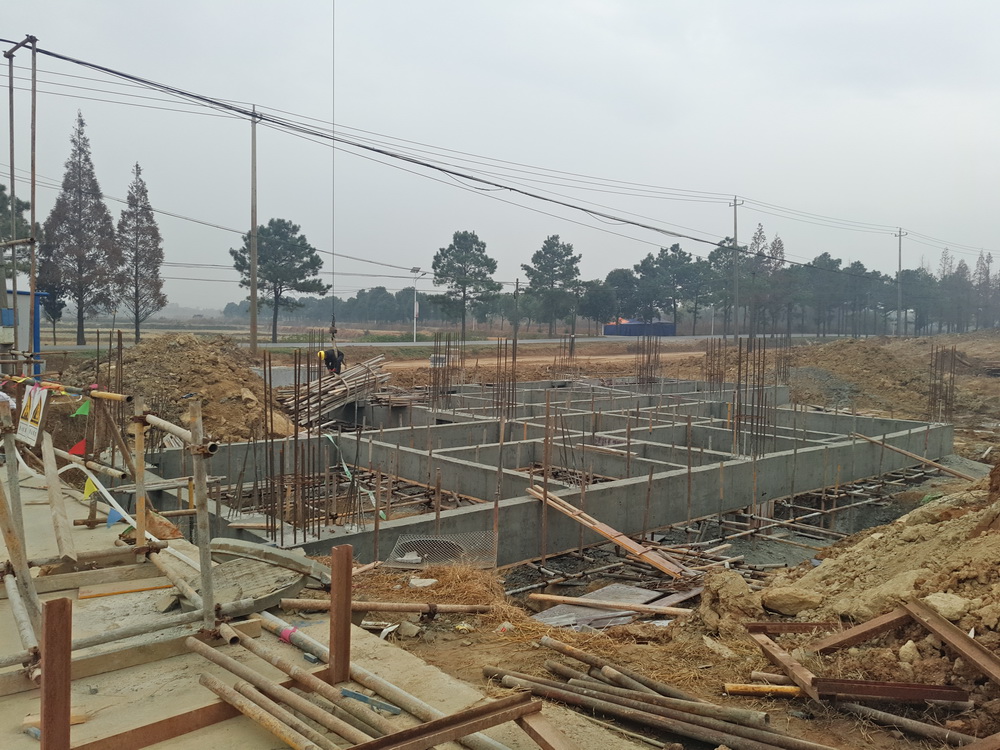

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。
(三)上周完成情况

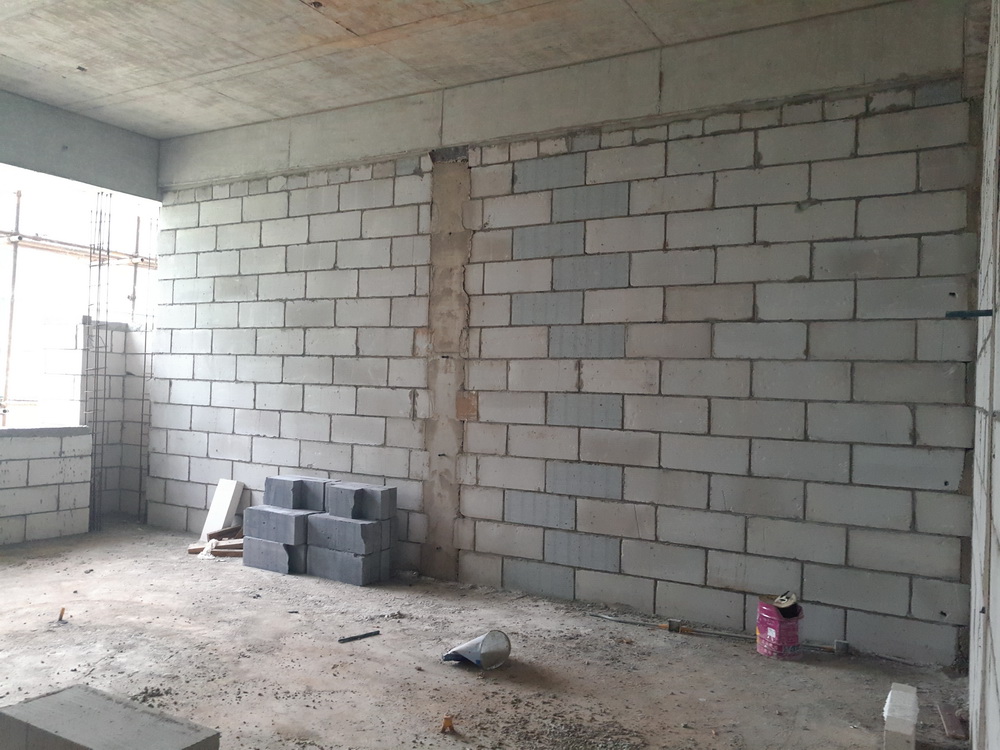

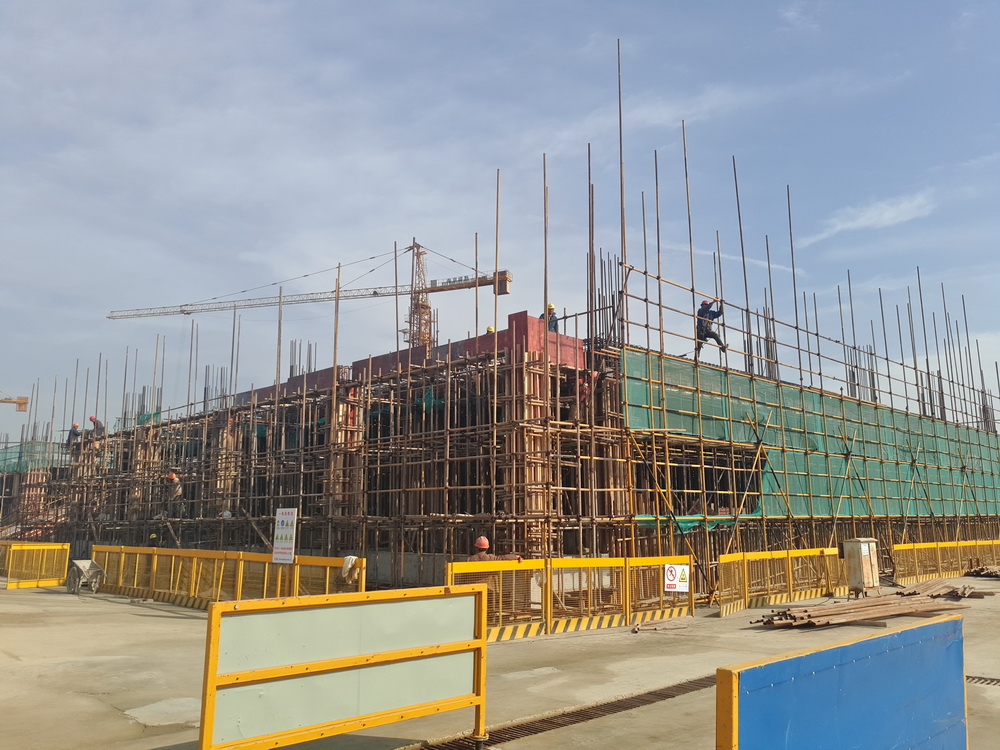

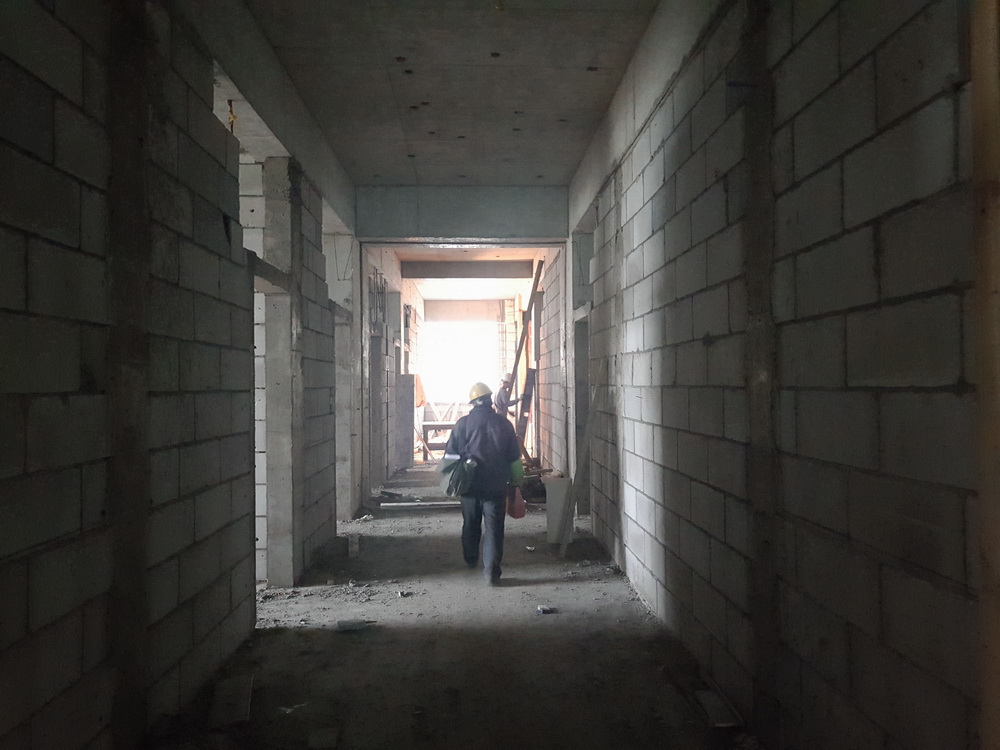

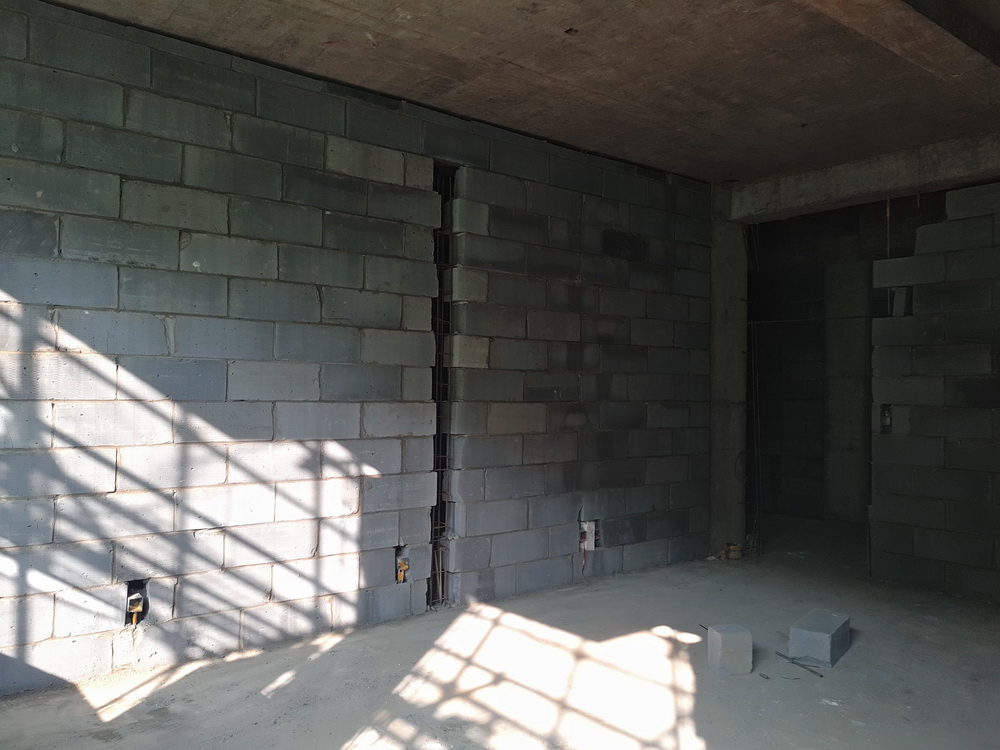

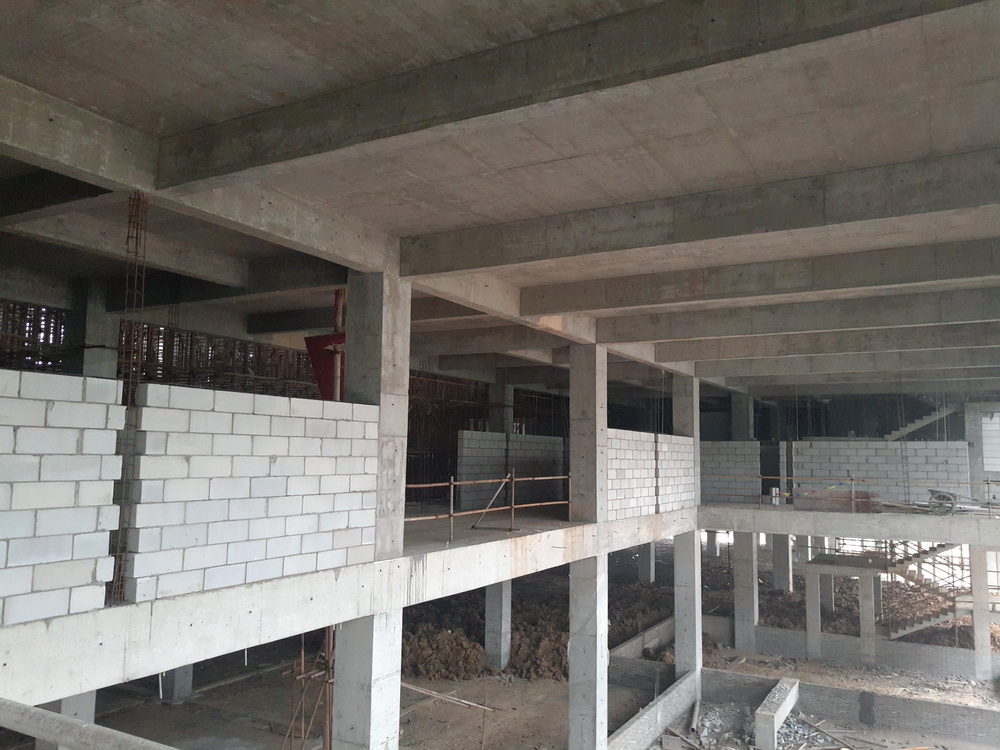

1. 理科楼:一层土方回填,二、 墙体砌筑;

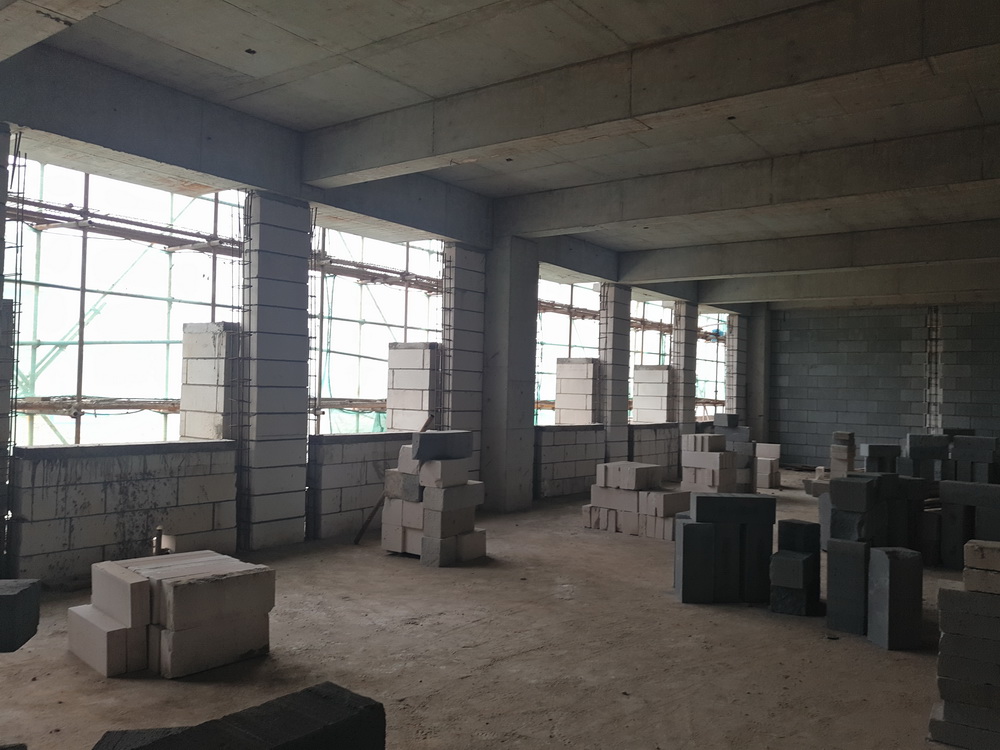

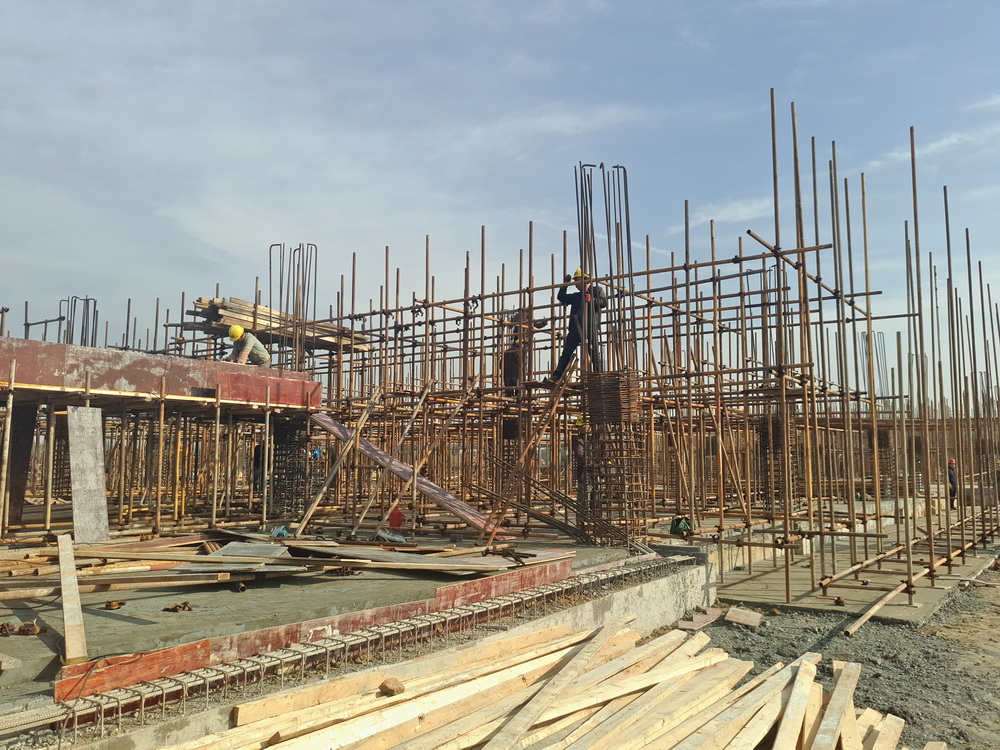

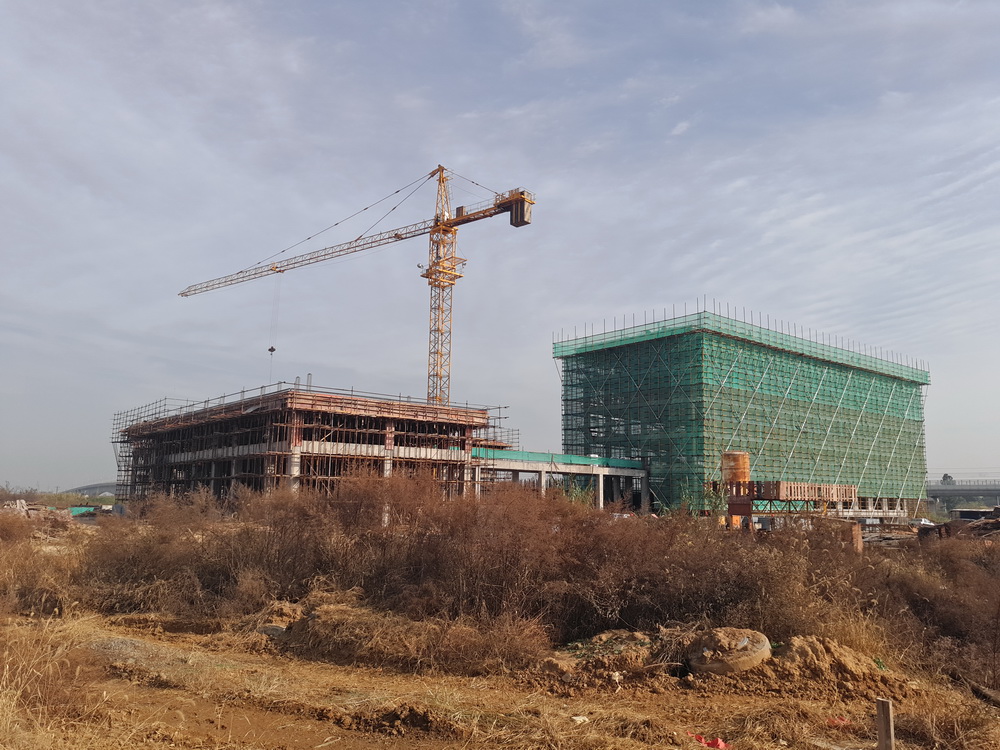

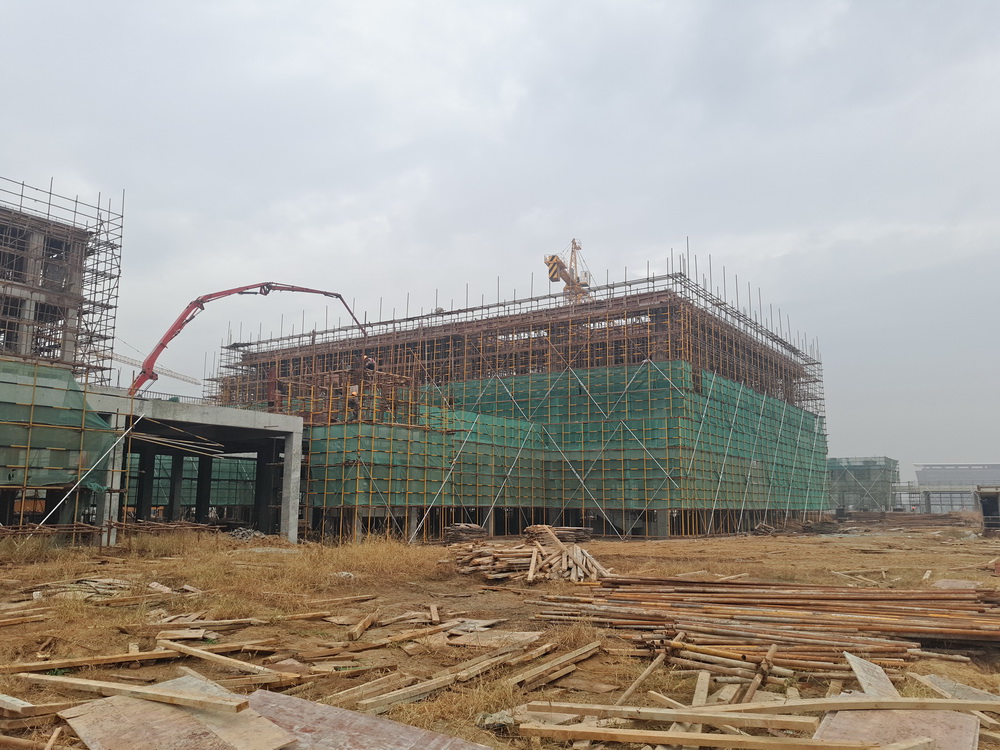

2. 图文信息中心:构架排架搭设完成,模板完成70%,钢筋绑扎50%,二、三层墙体砌筑,一层土方回填;

3. 文科楼:二、三层墙体砌筑,一层土方回填、平整;

4. 公共教学楼:二、三、四层墙体砌筑,一层土方回填、平整;

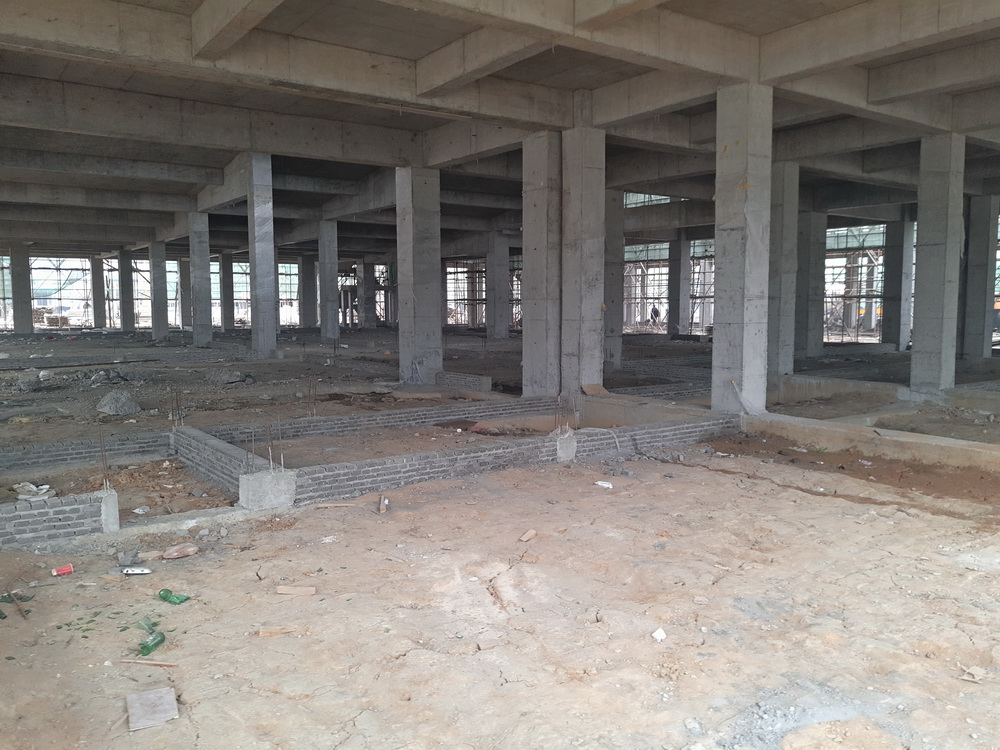

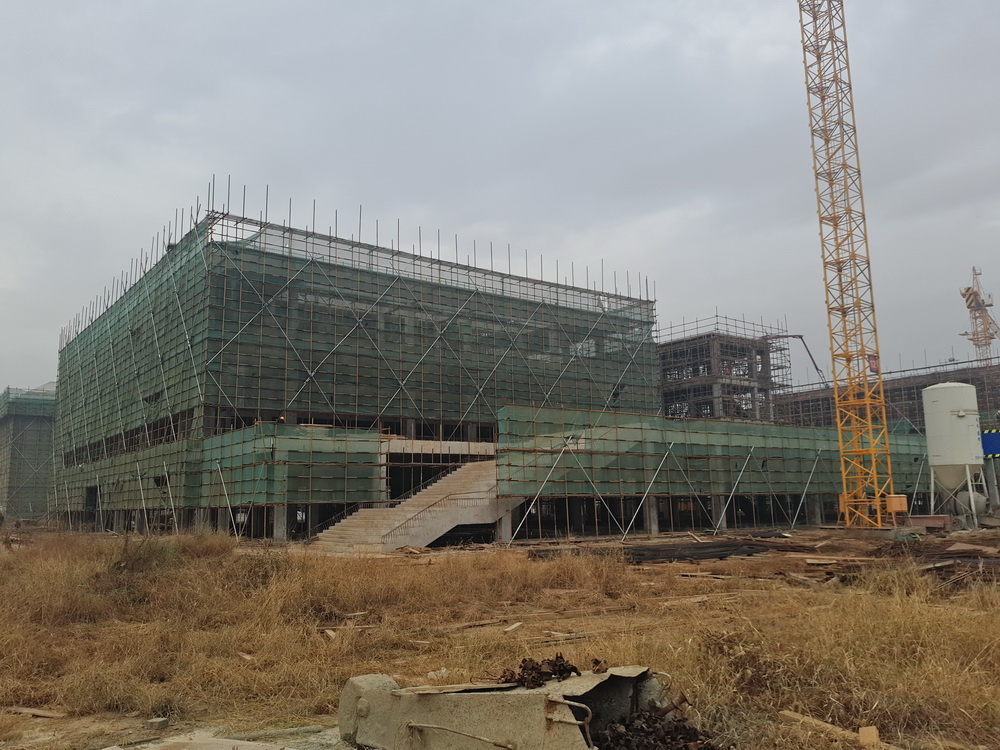

5. 留学生公寓:六层排架搭设完成,模板钢筋绑扎完成,砼浇筑完成,地下室墙体砌筑;

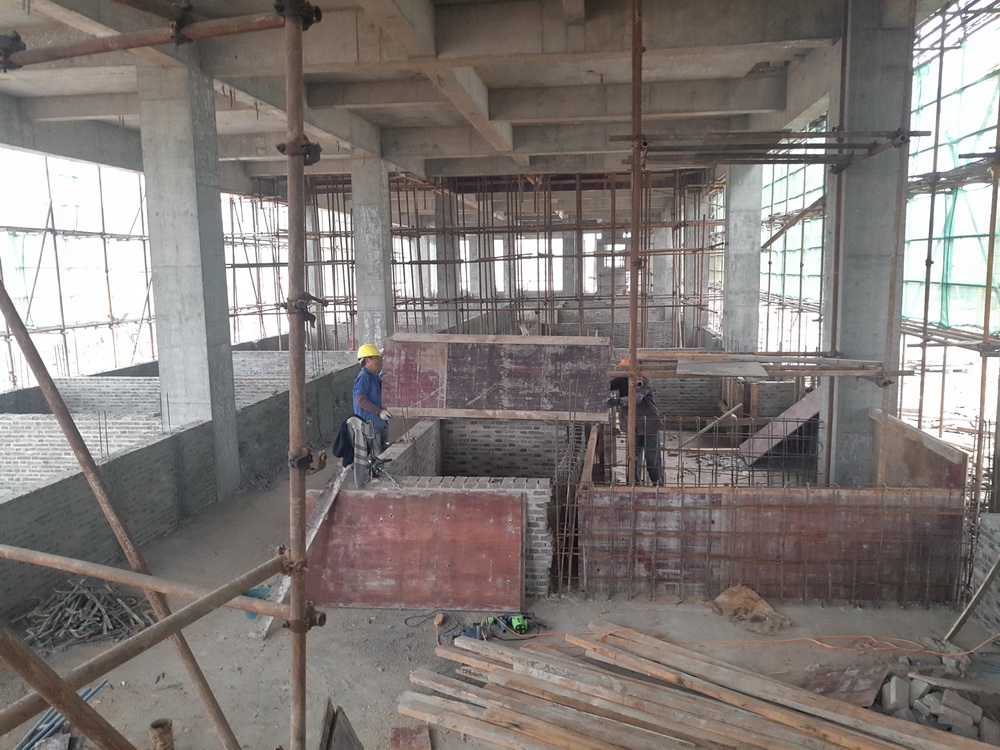

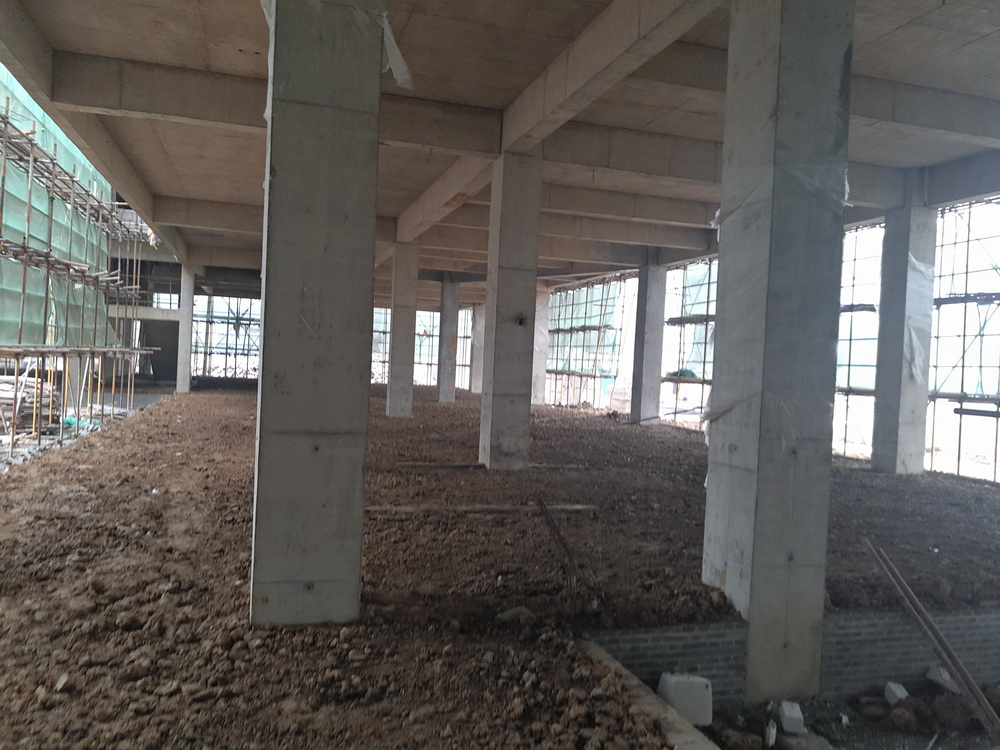

6. 艺术中心:二、三层墙体砌筑完成,二次结构模板、钢筋、砼完成70%;

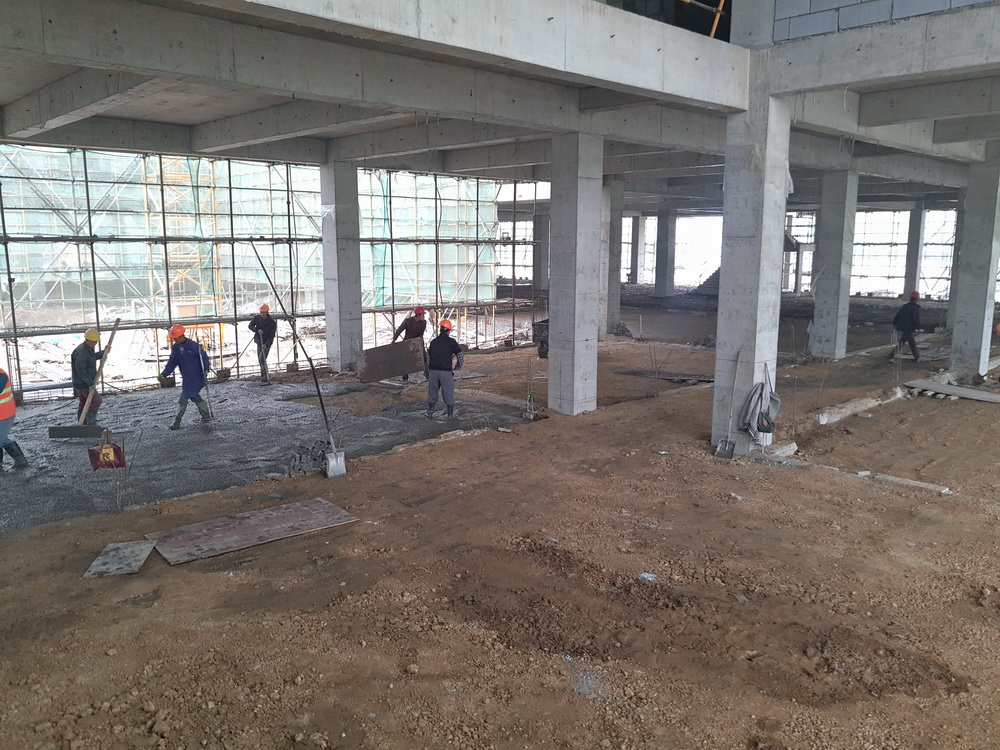

7. 一食堂:屋面砼浇筑完成;
8. 大学生活动中心:屋面砼浇筑结束,一层土方平整;

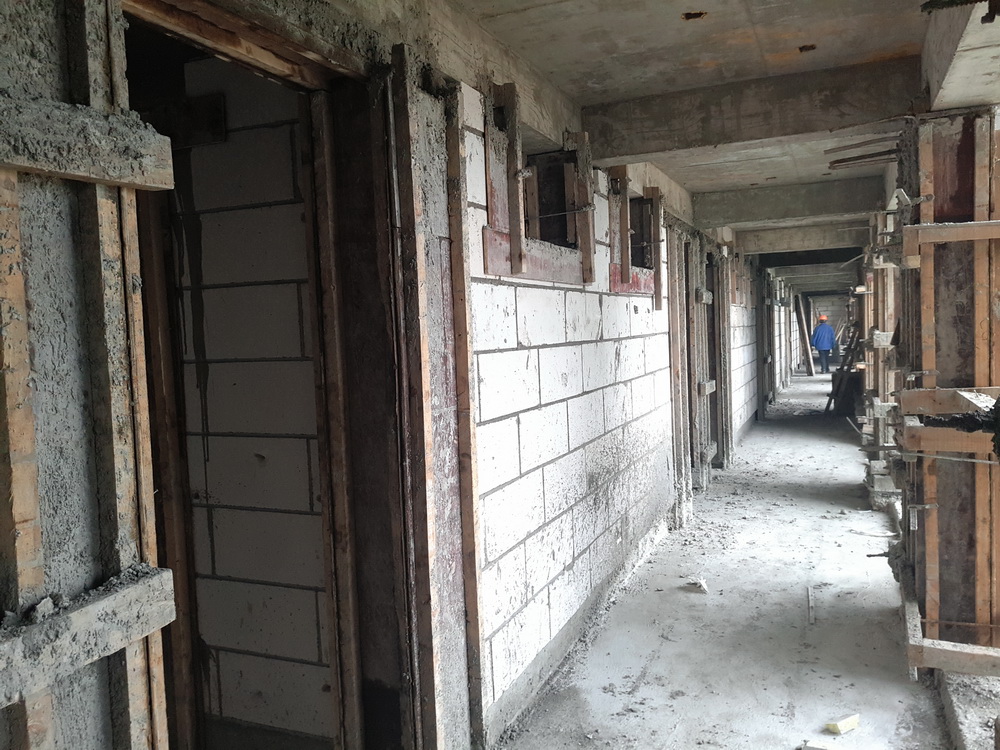

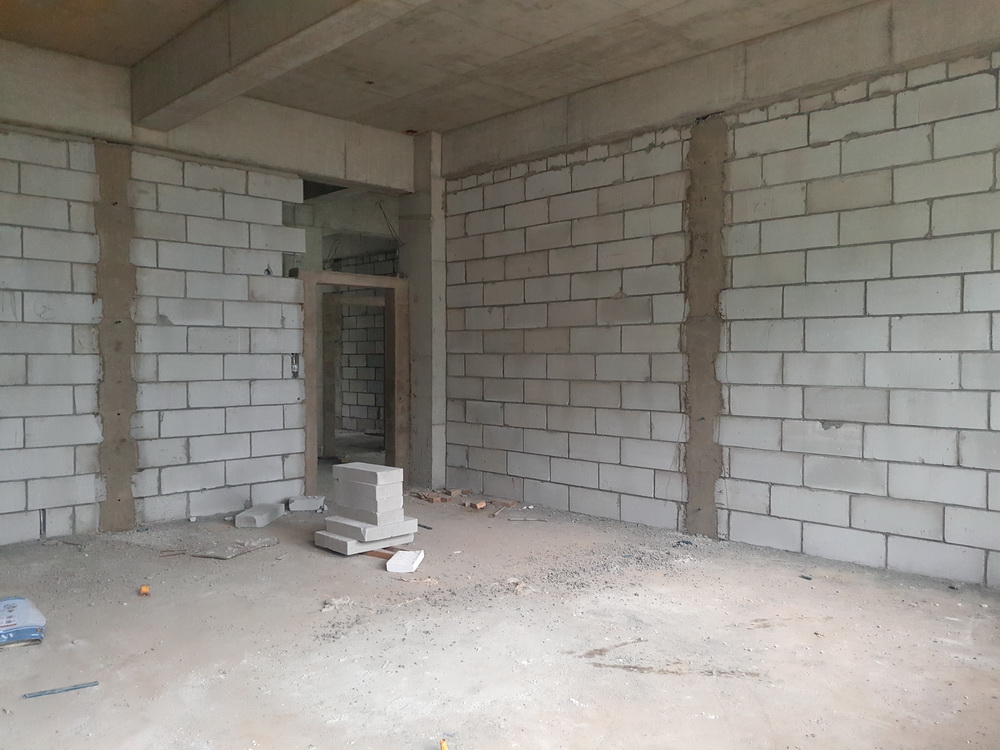

9. 青年教师周转公寓:二、三、四层墙体砌筑,二次结构四层完成30%;
10. 行政楼:基础墙体完成,二层墙体砌筑,汽车坡道完成;

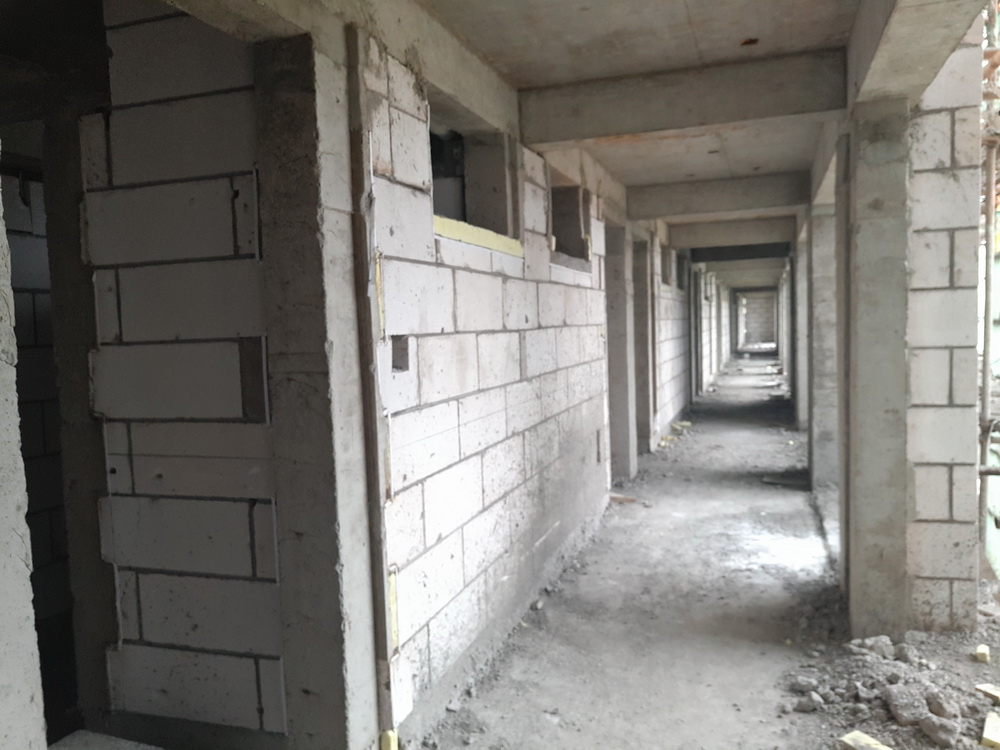

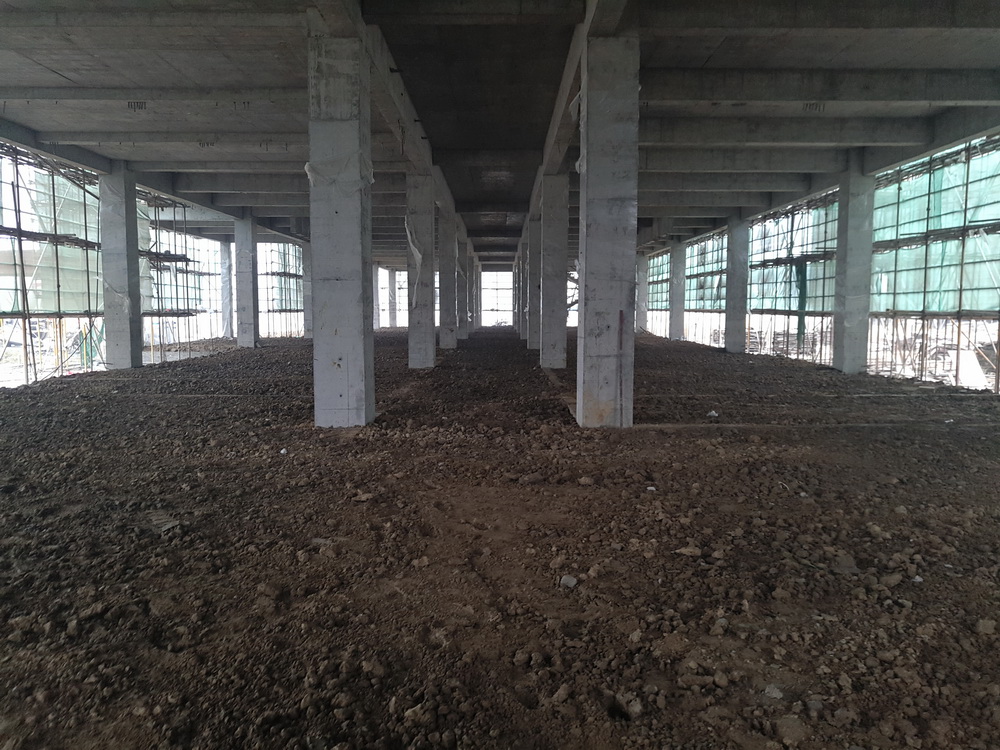

11. 后勤附属用房一:二、三、四层墙体砌筑完成,二次结构砼完成70%;
12. 后勤附属用房二:二、三、四层墙体砌筑完成70%,一层土方平整完成;
13. 学生宿舍组团:3#组团整体墙体完成80%,二次结构完成30%;4#组团墙体砌筑完成70%,而此次结果完成50%;

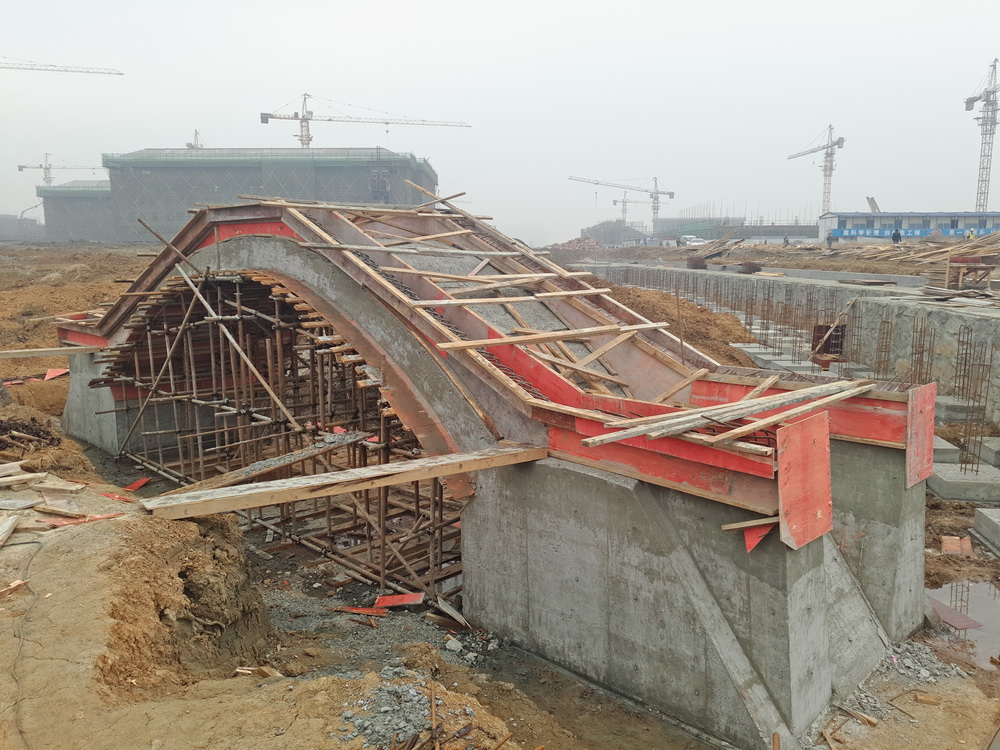

14. 桥梁:桥墩之间土方挖土、整理路基,为吊装梁做准备;
15. 围墙本周推进50米。
(四)本周工作计划
1. 图文信息中心:构架层排架搭设完成,钢筋绑扎80%,二三层墙体砌筑,一层土方回填、平整完成;

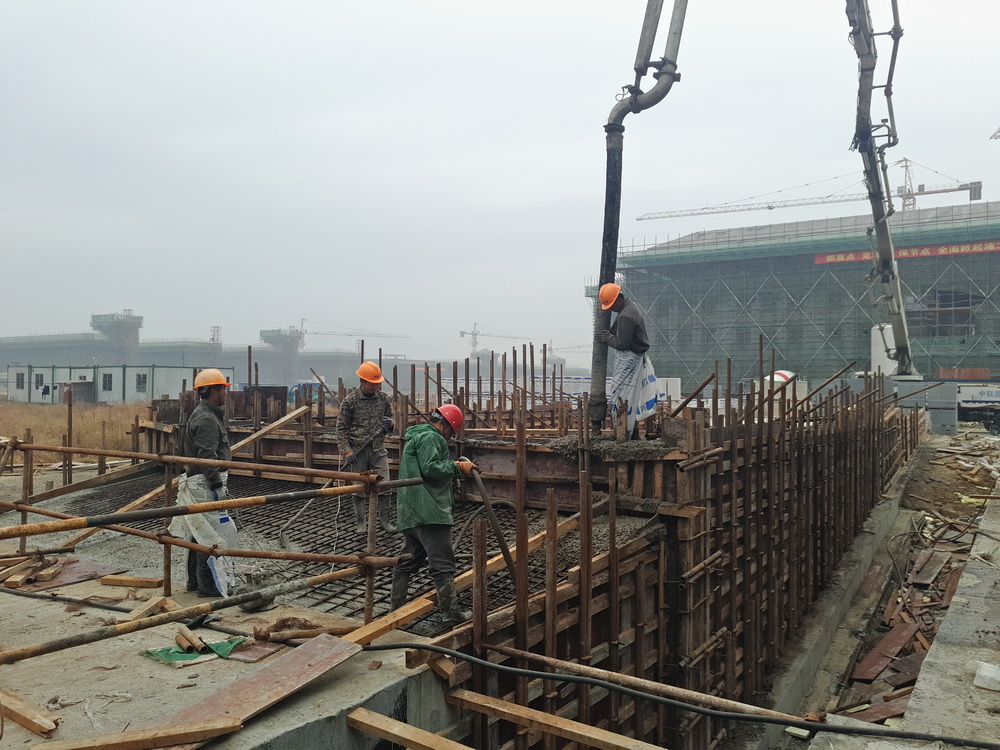

2. 理科楼:一层土方回填、平整完成,二、三层墙体砌筑,构造柱砼浇筑完成50%;
3. 公共教学楼:二、三、四层墙体砌筑70%,一层土方回填、平整完成50%;
4. 文科楼:二、三、四层墙体砌筑40%,一层土方回填、平整完成;
5. 留学生公寓:六层浇筑结束,地下室墙体砌筑;
6. 一食堂:屋面浇筑结束,地下室清理;
7. 大学生活动中心:一层土方回填,楼层清理;
8. 青年教师周转公寓:二三四层墙体砌筑完成,二次结构完成50%,一层土方回填、平整;
9. 行政楼:二层墙体砌筑,一层及后浇带清理;
10. 艺术中心:二三层墙体砌筑完成,二次结构完成,一层土方回填完成;
11. 后勤附属用房一:二三四层墙体砌筑完成,二次结构砼完成,一层地坪垫层砼浇筑完成;
12. 后勤附属用房二:二、三、四层墙体砌筑,一层地坪垫层砼浇筑完成;
13. 学生宿舍组团:3#组团整体墙体完成,二次结构完成60%。4#学生宿舍组团:4#组团墙体砌筑完成,二次结构砼完成70%,一层地面垫层浇筑完成。
14. 桥梁:桥墩之间土方挖土结束、临时路基整理完成;
15. 围墙本周推进150米。
二、体育馆标段
(一)现场人员
管理人员16人 、瓦工35人 、木工70人
钢筋工40人、电焊工3人 、水电工15人、预应力7人
杂工5人、挖机司机2人、塔吊司机4人、塔吊指挥2人
合计:199人
(二)上周完成情况
1. 体育馆1-7轴二层后浇带以南具备浇筑条件;

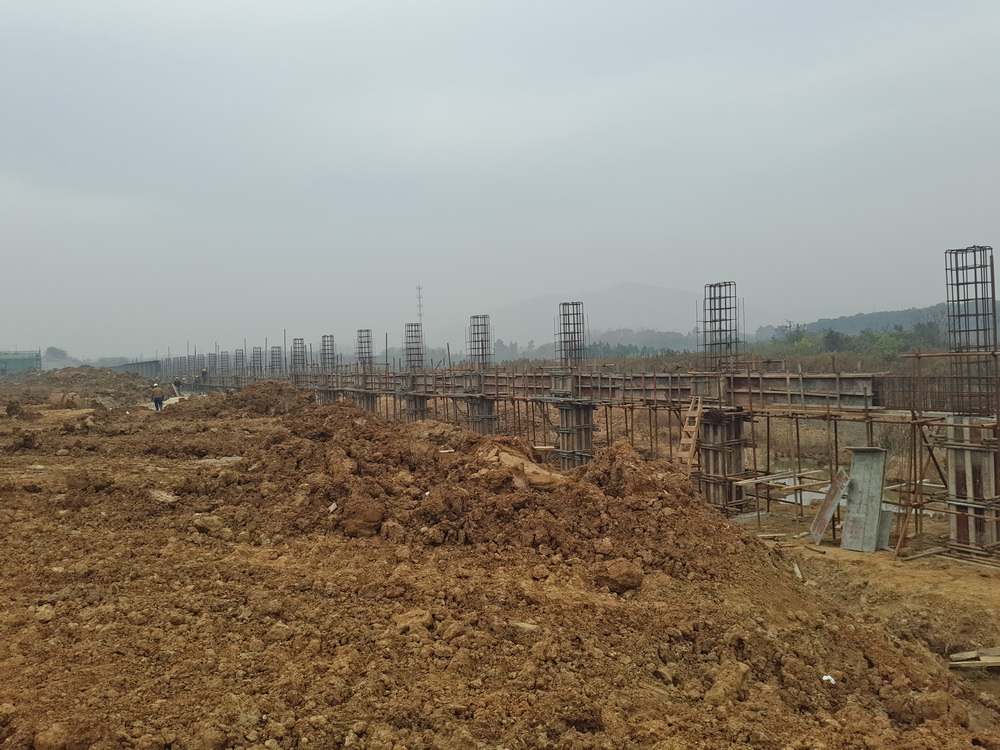

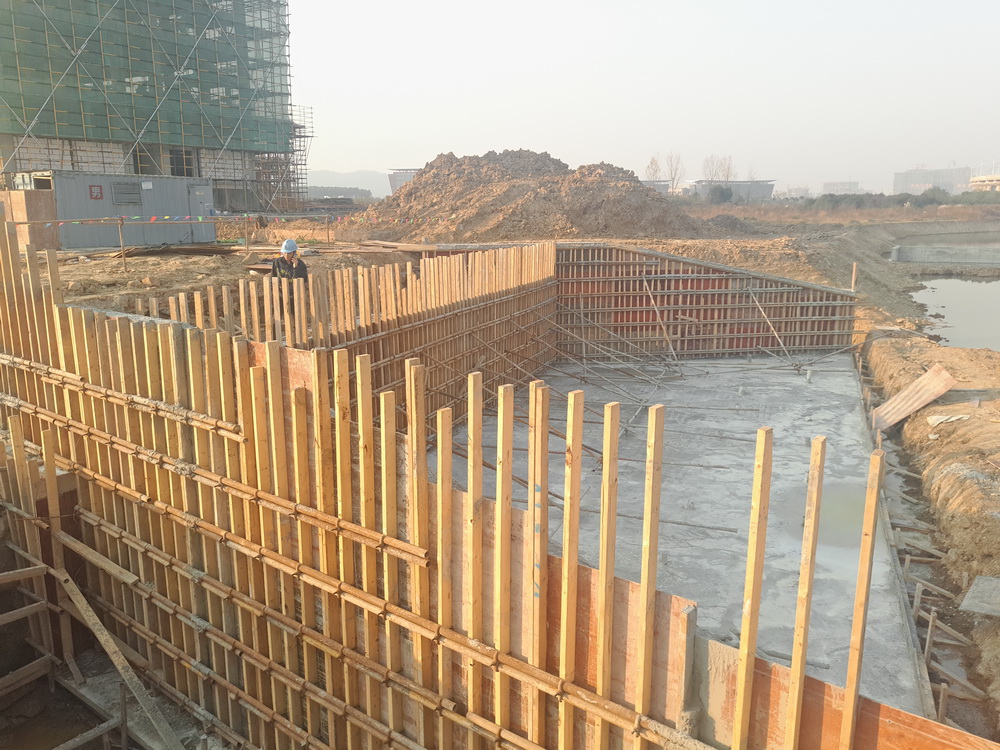

2. 8-23承台地梁浇筑完成,开始排架搭设;

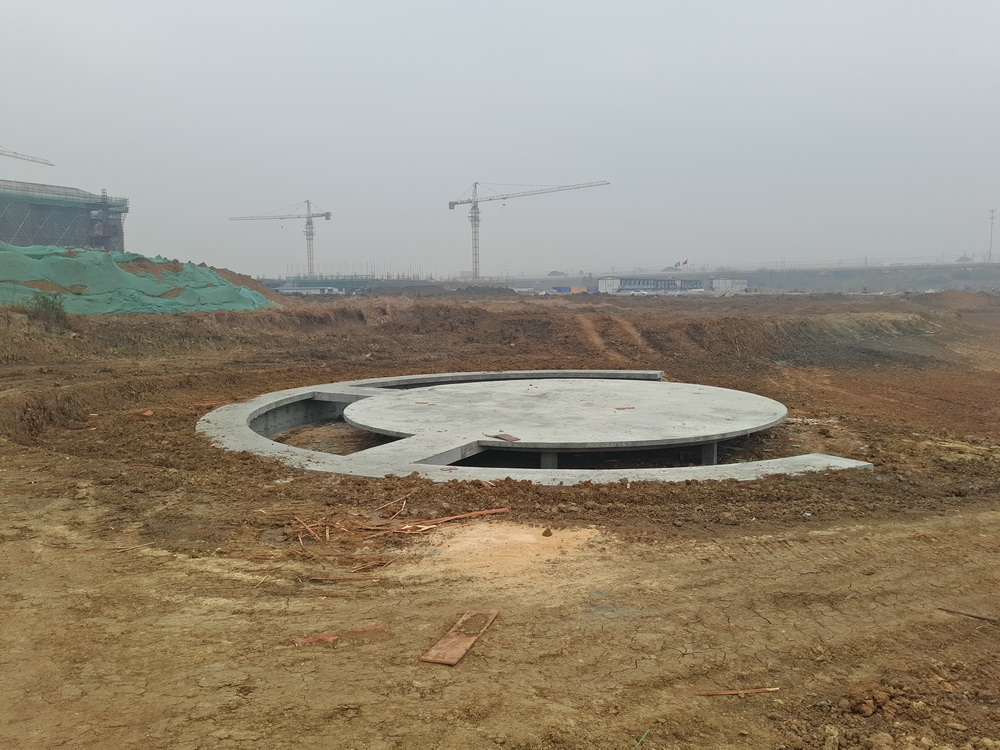

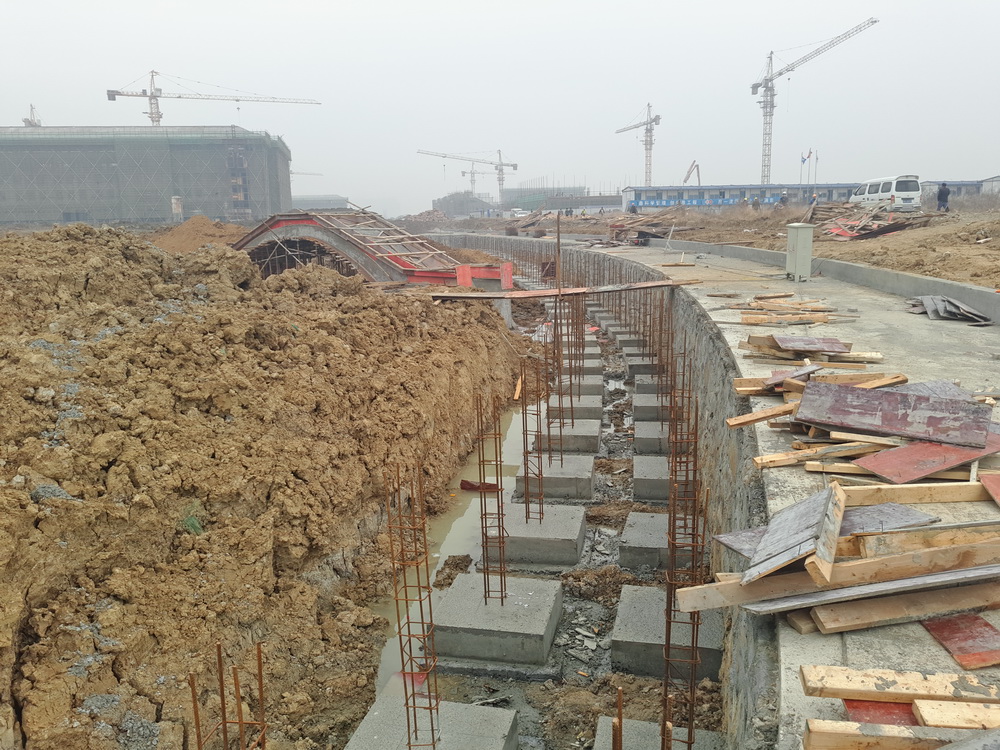

3. 南门卫承台完成,地梁完成;
4. 钢结构图纸与设计沟通进行深化;
5. 跟踪施工许可证办理。
(三)本周工作计划
1. 体育馆1-7轴二层后浇带以南砼浇筑,后浇带以北钢筋绑扎完成,预应力穿管完成,具备浇筑条件;
2. 8-23轴二层排架搭设结束,模板支设完成,钢筋绑扎完成80%;
3. 看台二层墙体砌筑80%,三层完成30%;
4. 南门卫回填结束;
5. 钢结构图纸问题与设计沟通进行深化;
6. 跟踪施工许可证的办理。
三、室外景观绿化工程
(一)现场人员
管理人员10人 、绿化专业57人
合计:67人
(二)上周完成情况
1. 溢流堰浇筑完成;

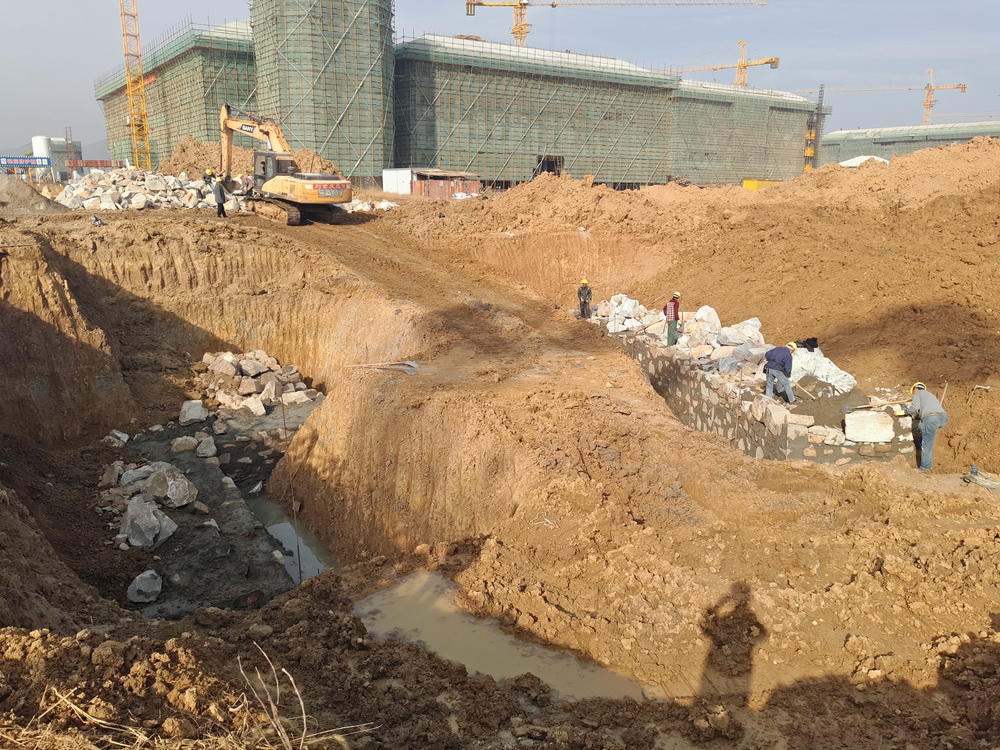

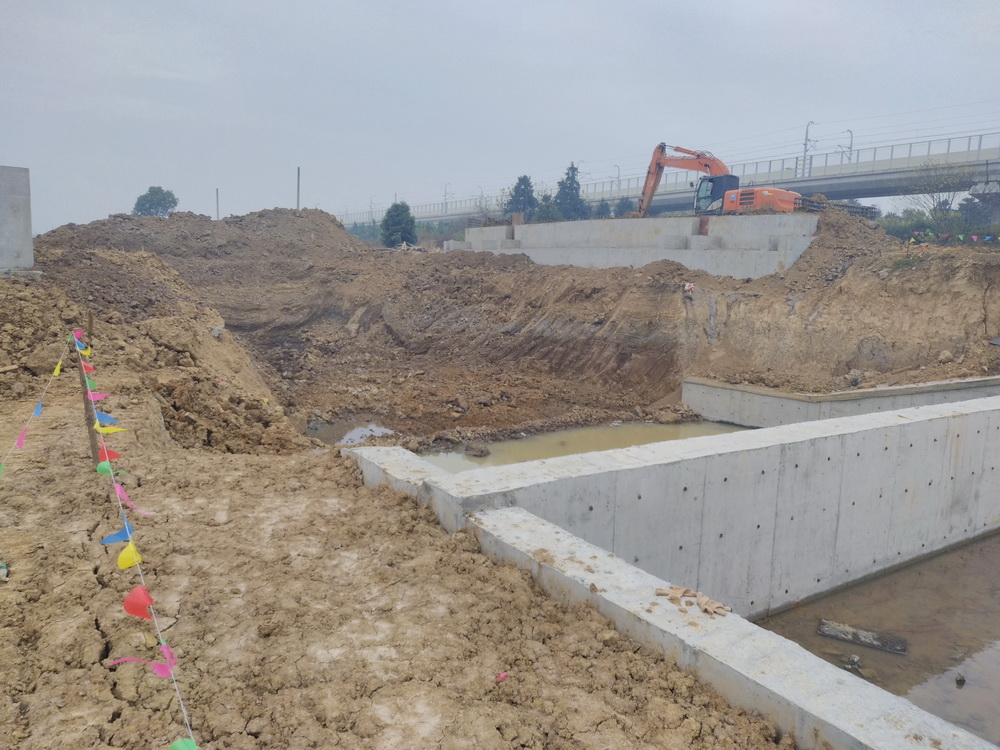

2. 中心湖底开挖,土方转运完成95%;
3. 木栈道基础浇筑完成;
4. 文科楼东侧过河通道挡墙砌筑50%;
5. 中轴东侧挡墙砌筑70%;
6. 人行拱桥砼浇筑90%;
7. 杏坛讲学场铺装基础平整完成20%。
(三)本周工作计划
1. 木栈道构架模板安装,钢筋绑扎30%;
2. A区过河通道基础开挖100%,挡墙砌筑70%;
3. 杏坛讲学场铺装基础平整完成50%;
4. C区北中轴大道土方回填50%;
5. D区过河通道基础开挖50%;
6. 中轴桥挡墙砌筑100%;
7. 人行拱桥浇筑完成100%;
8. D区、E区原地面测量;
9. 冬季移植苗木定位。
