溧水校区建设简报(2017年第46期)
发布时间: 2017-12-08 浏览次数: 352

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组257

木工班组455人 、水电班组107人、土方班组28

钢筋班组170人、架子工90直属队77

砼工55人、幕墙26人、粉刷班组175人、保温工45

合计:1560

(二)大型机械设备在场情况

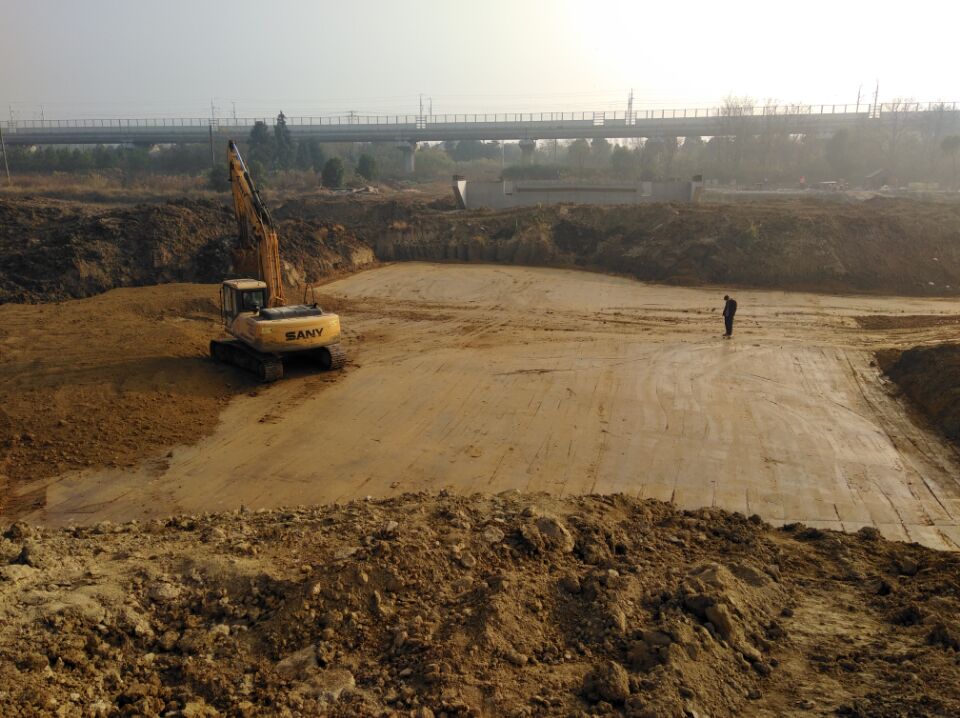

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

(三)上周完成情况

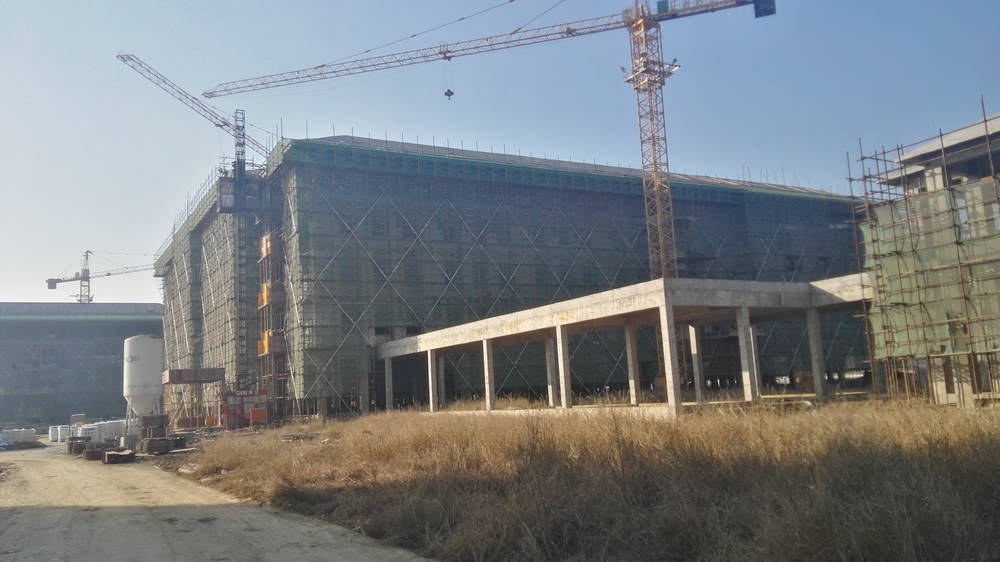

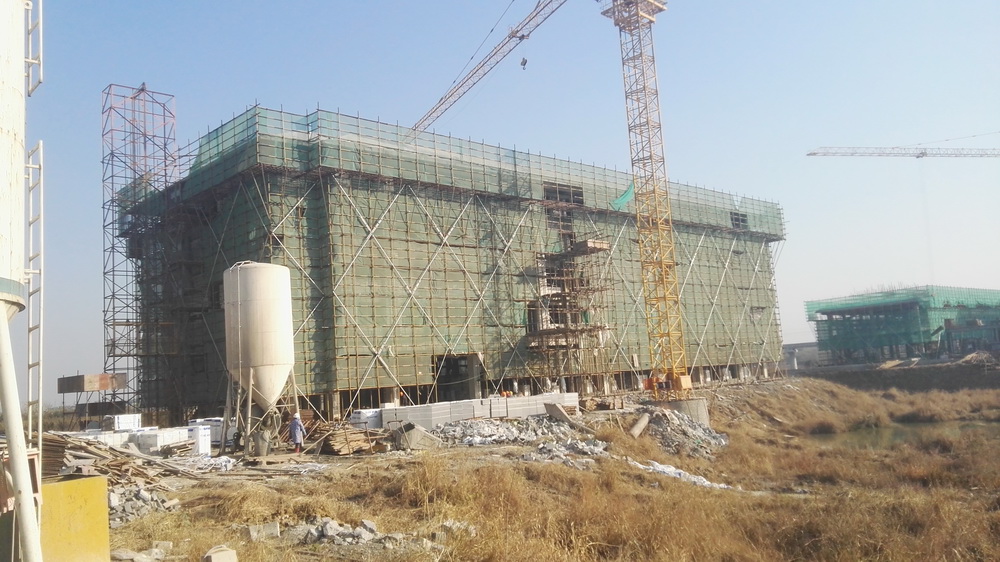

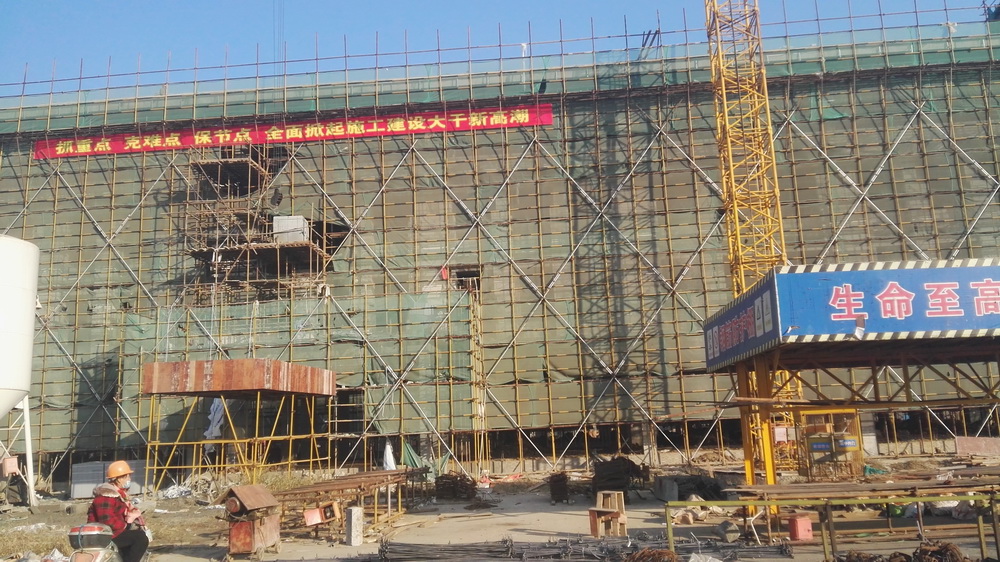

1. 理科楼:一层土方回填、平整完成,二、三层墙体砌筑,构造柱浇筑完成50%

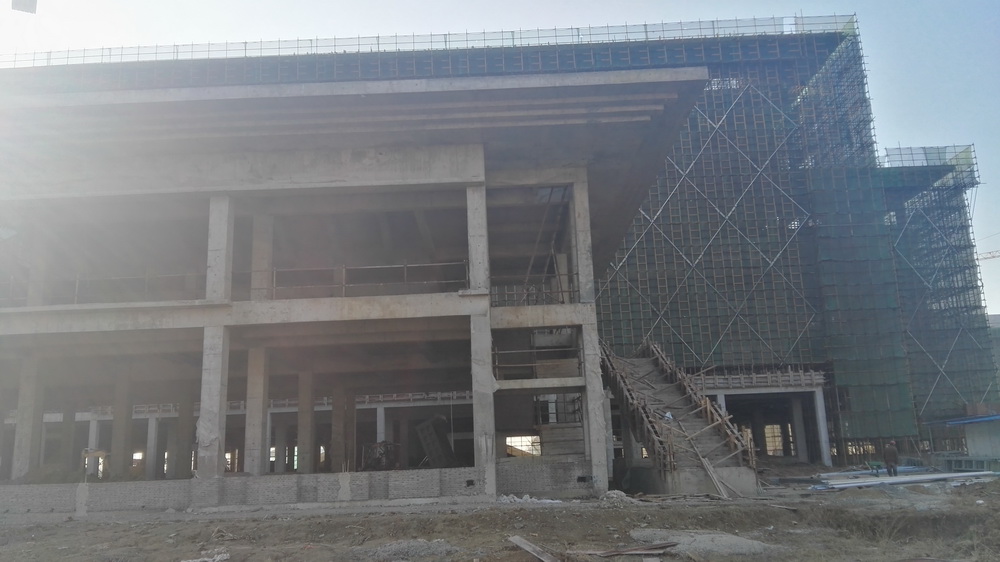

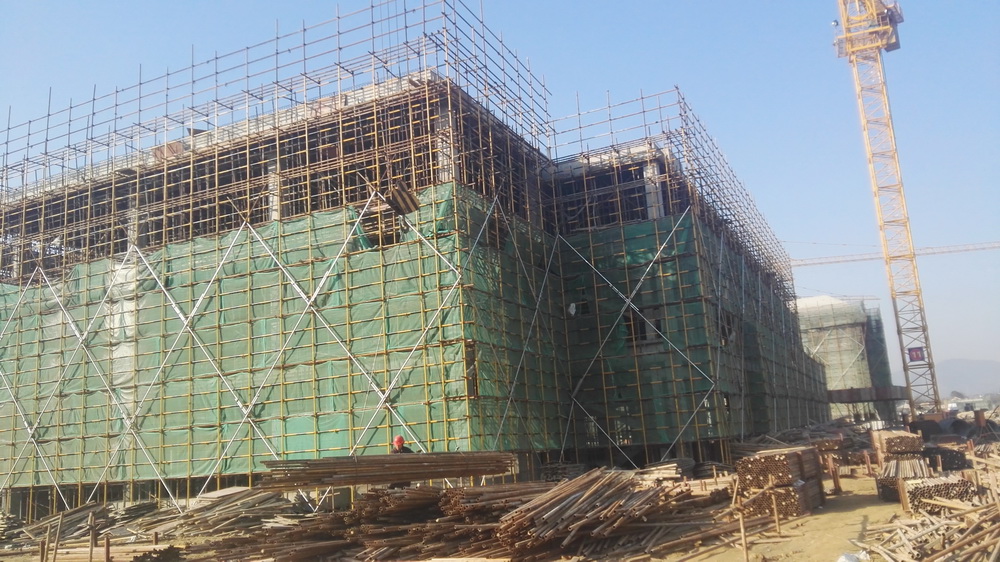

2. 图文信息中心:构架排架完成,钢筋绑扎完成80%,二、三层墙体砌筑,一层土方回填,平整完成。

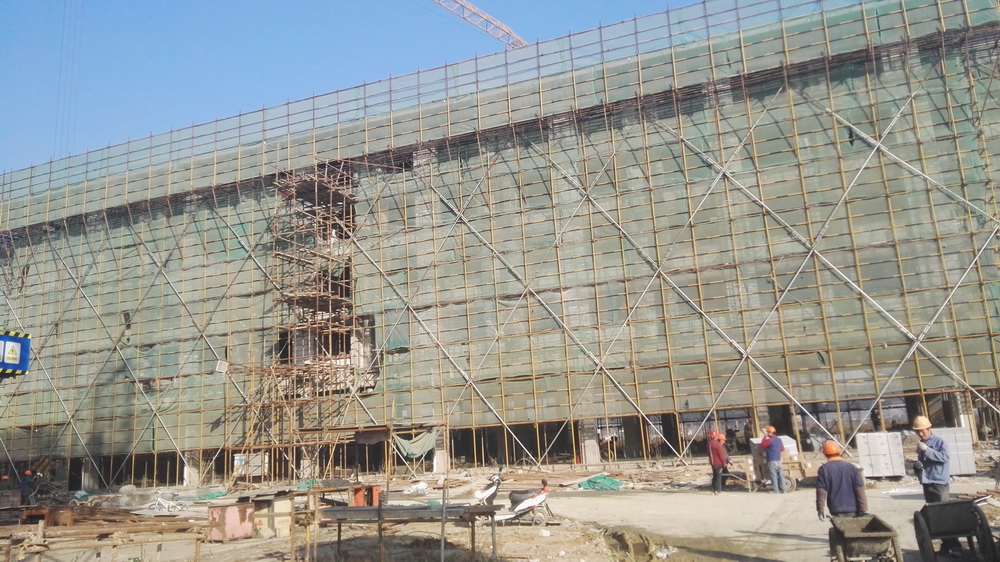

3. 文科楼:二、三层墙体砌筑,二次结构完成70%,一层土方回填,平整完成。





4. 学生宿舍组团:3组团墙体完成,二次结构完成60%4组团墙体完成,二次结构完成70%,一层地坪垫层完成50%

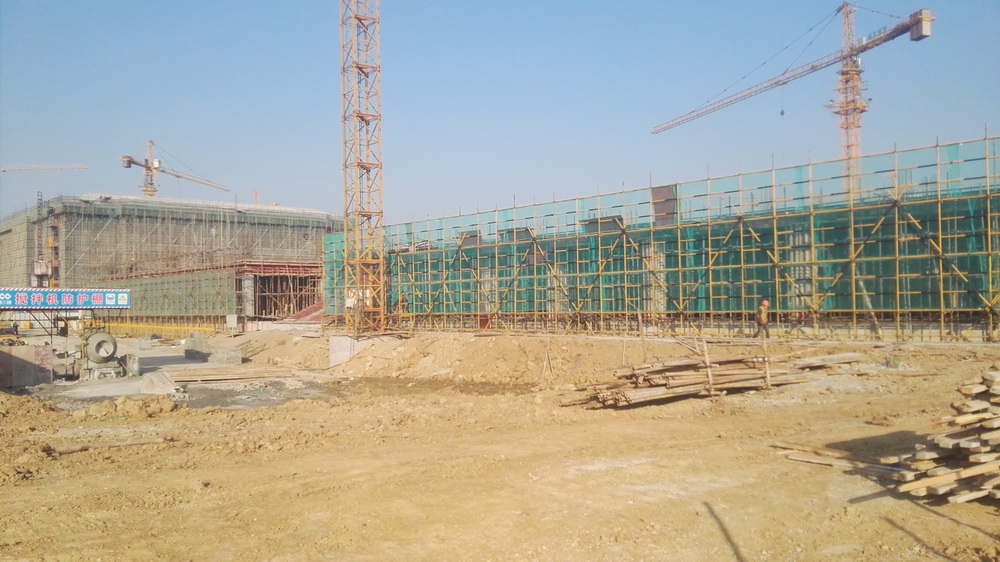

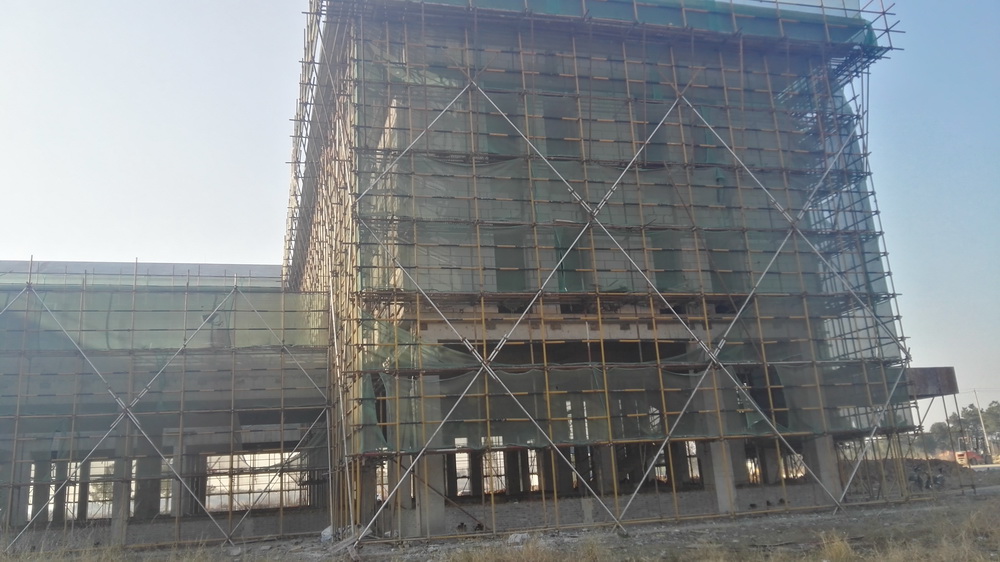

5. 公共教学楼:二、三、四层墙体砌筑70%,二次结构完成30%,一层土方回填,平整完成50%





6. 行政楼:二层墙体砌筑,一层及后浇带清理。



7. 大学生活动中心:一层土方回填,楼层清理。

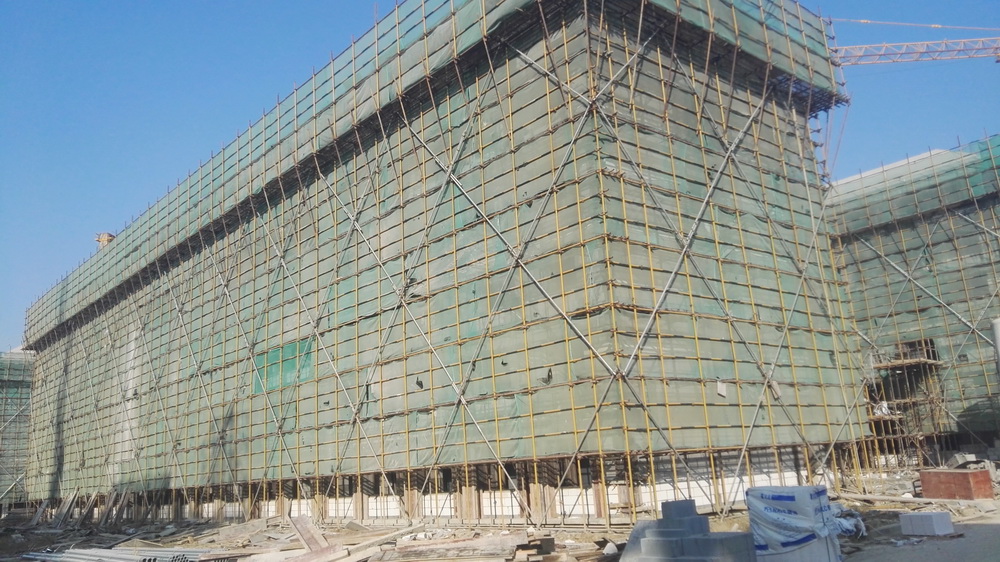

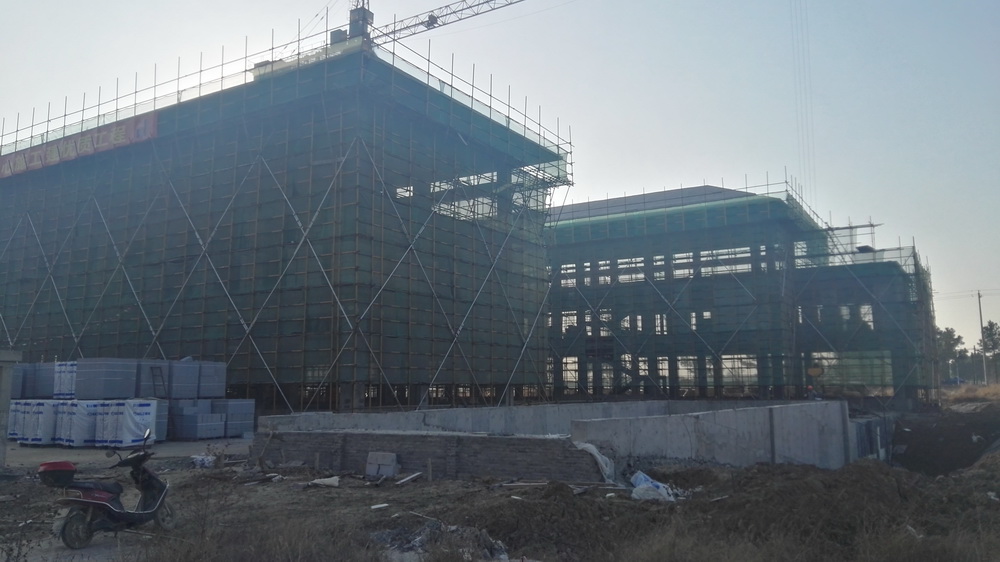

8. 艺术中心:二、三层墙体完成,二次结构砼完成,一层土方回填完成。

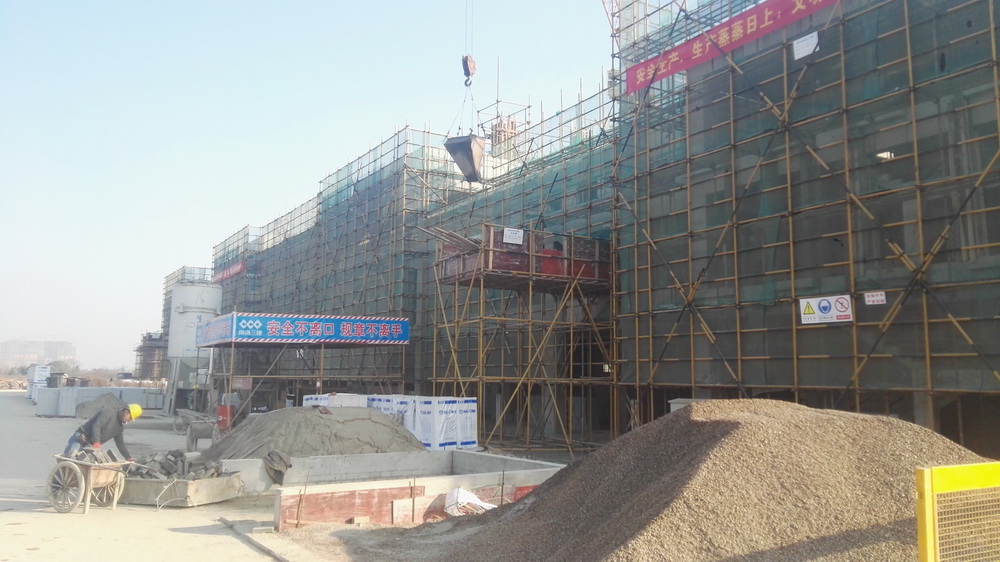

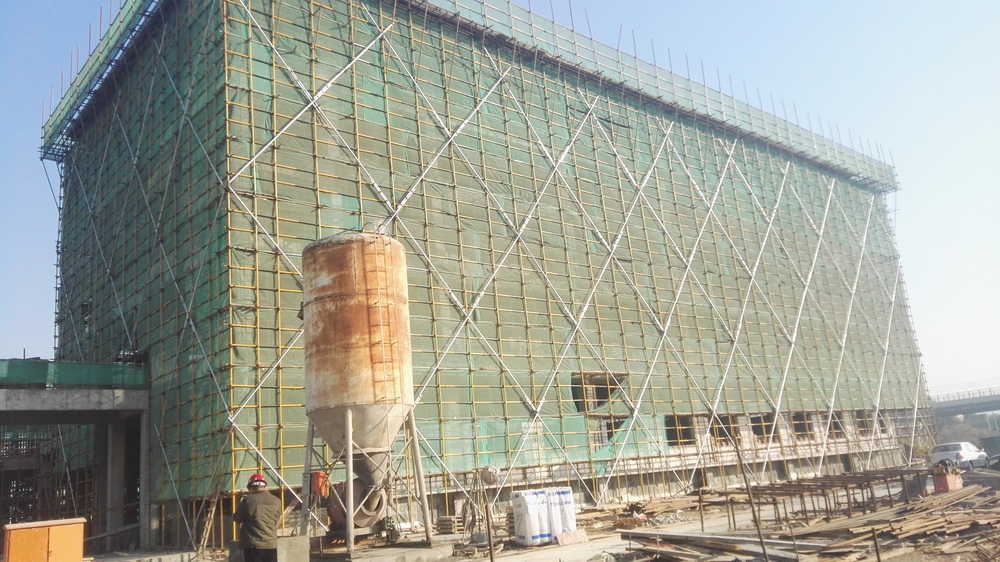

9. 后勤附属用房一:二、三、四层墙体砌筑完成,二次结构完成,一层地坪垫层砼浇筑完成。



10. 后勤附属用房二:二、三、四层墙体砌筑完成,二次结构完成70%,一层地坪垫层砼浇筑完成。



11. 一食堂:屋面砼浇筑完成,地下室清理。

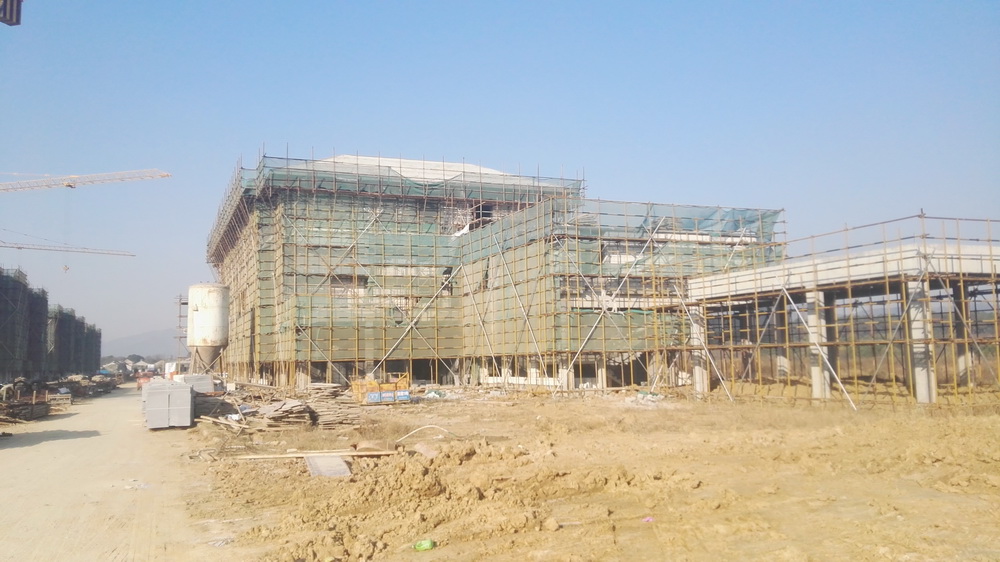

12. 留学生公寓:地下室墙体砌筑,一层墙体砌筑。



13. 青年教师周转公寓:二、三、四层墙体砌筑,二次结构完成50%,一层土方回填、平整。

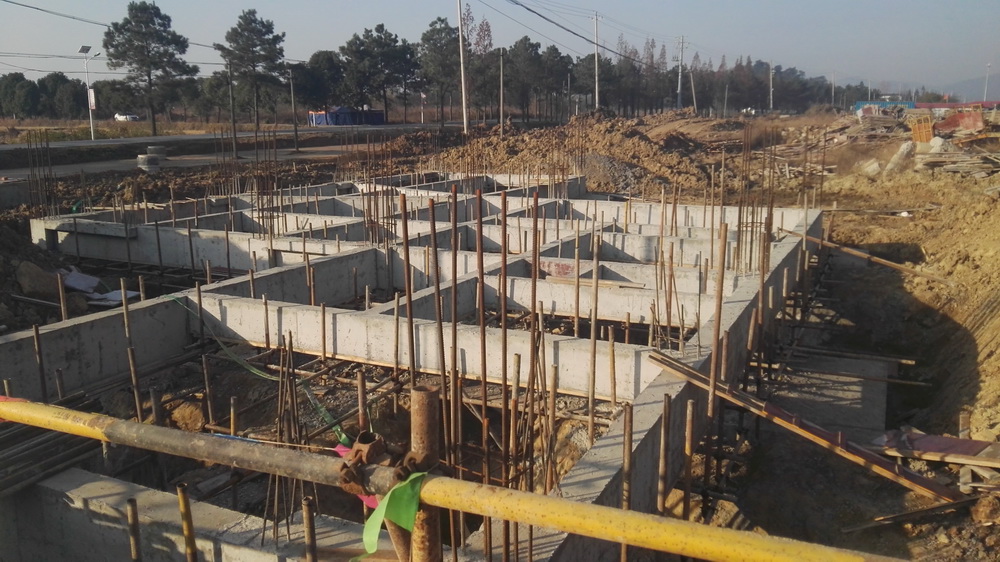

14. 桥梁施工:桥墩之间土方挖土结束,临时路基整理完成。

15. 围墙:围墙基础梁推进150米。



(四)本周工作计划

1. 理科楼:一层土方回填、平整完成,二、三、四层墙体砌筑,构造柱砼浇筑完成60%

2. 图文信息中心:二、三层墙体砌筑,一层土方回填、平整完成,预应力灌浆完成,高支模拆除。

3. 公共教学楼:二、三、四层墙体完成80%,二次结构完成40%,一层土方回填结束,底层土方平整完成。

4. 文科楼:二、三、四层墙体砌筑,二次结构完成50%,一层土方回填、平整完成,砼垫层浇筑完成。

5. 大学生活动中心:预应力张拉,一层土方回填,楼层清理。

6. 艺术中心:一层地坪垫层浇筑。

7. 后勤附属用房一:一层地坪垫层砼浇筑完成,一层墙体砌筑。

8. 后勤附属用房二:一层地坪垫层砼浇筑完成,一层墙体开始砌筑。

9. 一食堂:地下室墙体砌筑,一层清理。

10. 留学生公寓:地下室墙体砌筑,一层墙体砌筑,二次结构完成30%

11. 青年教师周转公寓:二、三、四层墙体砌筑,二次结构完成70%,一层地坪垫层浇筑完成。

12. 行政楼:二、三层墙体砌筑,后浇带清理。

13. 学生宿舍组团:34组团墙体基本结束,二次结构完成80%,一层地坪浇筑完成。

二、体育馆标段

(一)现场人员

管理人员16人 、瓦工35 、木工70

钢筋工40人、电焊工3 、水电工15人、预应力7

杂工5人、挖机司机2人、塔吊司机4人、塔吊指挥2

合计:199

(二)上周完成情况

1. 体育馆1-7轴二层后浇带以南砼浇筑,以北钢筋绑扎完成,预应力穿管完成,具备砼浇筑条件;


2. 8-23轴二层排架搭设完成,模板支设完成,钢筋绑扎完成80%


3. 看台二层墙体砌筑完成80%,三层完成30%



4. 南门卫基础完成;



5. 钢结构图纸问题与设计沟通,进行图纸深化;

6. 跟踪施工许可证的办理。

(三)本周工作计划

1. 体育馆1-7轴二层后浇带北侧砼浇筑(有砼情况下);

2. 8-23轴二层钢筋绑扎完成;

3. 看台二层墙体结束,三层完成90%,一层完成70%。二层二次结构完成70%

4. 小品植筋,准备墙体砌筑。

三、室外景观绿化工程

(一)现场人员

管理人员10人 、绿化专业1

水电专业2人、景观专业35

合计:48

(二)上周完成情况

1. 木栈道构架模板安装,钢筋绑扎30%



2. A区东侧过河通道基础开挖100%



3. A区东侧过河通道挡墙砌筑70%



4. 杏坛讲学场铺装基础平整完成50%



5. C区中轴大道土方回填50%



6. D区过河通道基础开挖50%



7. 中轴桥东侧毛石挡墙砌筑100%



8. 人行拱桥砼浇筑完成;



9. D区、E区原地面测量;



10. 冬季移植苗木定位。

(三)本周工作计划

1. 木栈道构架砼浇筑30%

2. 木栈道构架模板安装,钢筋绑扎50%

3. A区过河通道挡墙砌筑完成;

4. 杏坛讲学场砖砌挡墙砌筑完成;

5. 杏坛讲学场台阶胎膜砌筑完成;

6. C区东侧内部水系开挖完成;

7. 围墙边土方回填;

8. 1#过水坝砌筑完成;

9. D区过河通道砌筑完成50%

10. E区过河通道开挖完成。

四、市政道路管网工程

(一)上周完成情况

1. EL路段河塘清表、清淤60%

2. EL路段河塘碎石土回填60%

3. EL路段河塘6%灰土回填30%



(二)本周工作计划

1. EL路段清表、清淤完成;

2. EL路段河塘碎石土回填完成;

3. EL路段河塘6%灰土回填完成。
