溧水校区建设简报(2017年第47期)
发布时间: 2017-12-17 浏览次数: 328

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组257

木工班组455人 、水电班组107人、土方班组28

钢筋班组170人、架子工90直属队77

砼工55人、幕墙26人、粉刷班组175人、保温工45

合计:1560

(二)大型机械设备在场情况

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

(三)上周完成情况

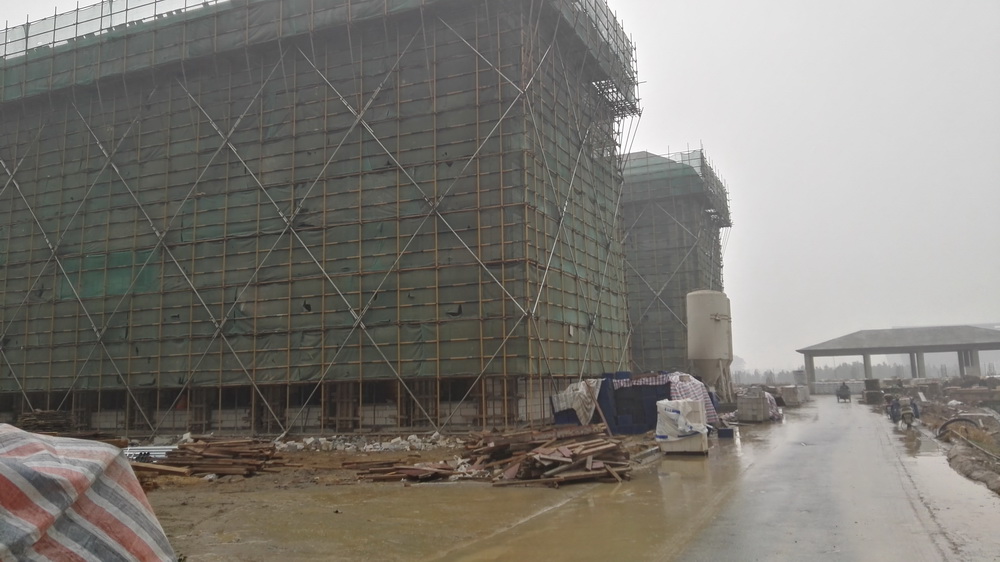

1. 图文信息中心:二、三层墙体砌筑,一层土方回填、平整完成,预应力灌浆完成,高支模拆除等完成80%

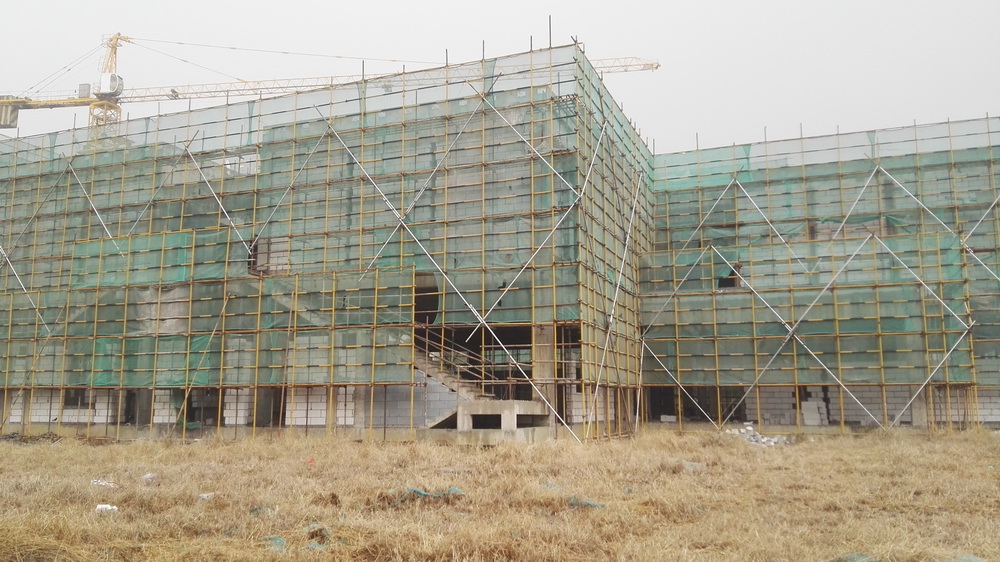

2. 理科楼:一层土方回填、平整完成,二、三、四层墙体砌筑,构造柱浇筑完成50%

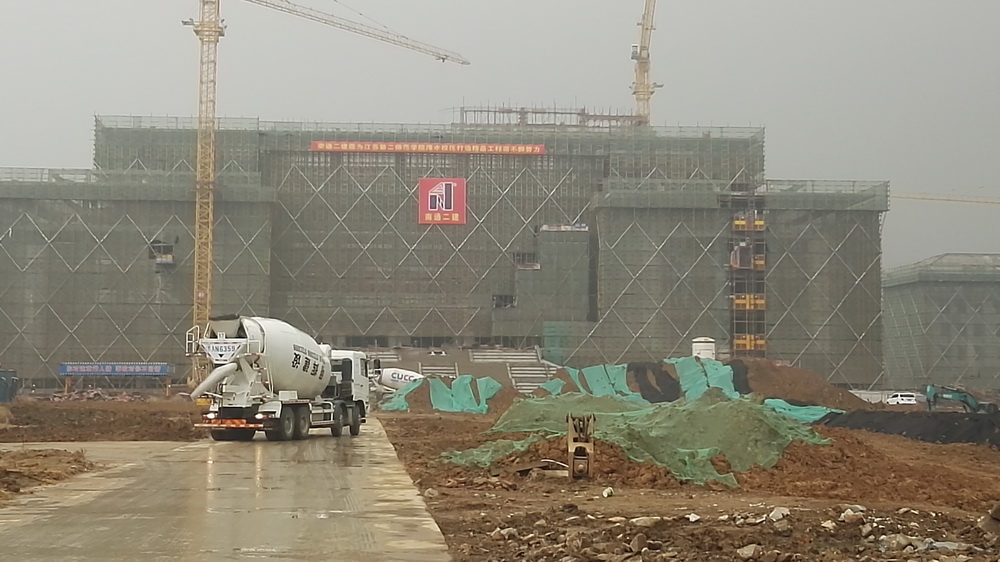

3. 公共教学楼:二、三、四层墙体砌筑完成50%,二次结构完成30%,一层土方回填结束,地层土方平整完成;

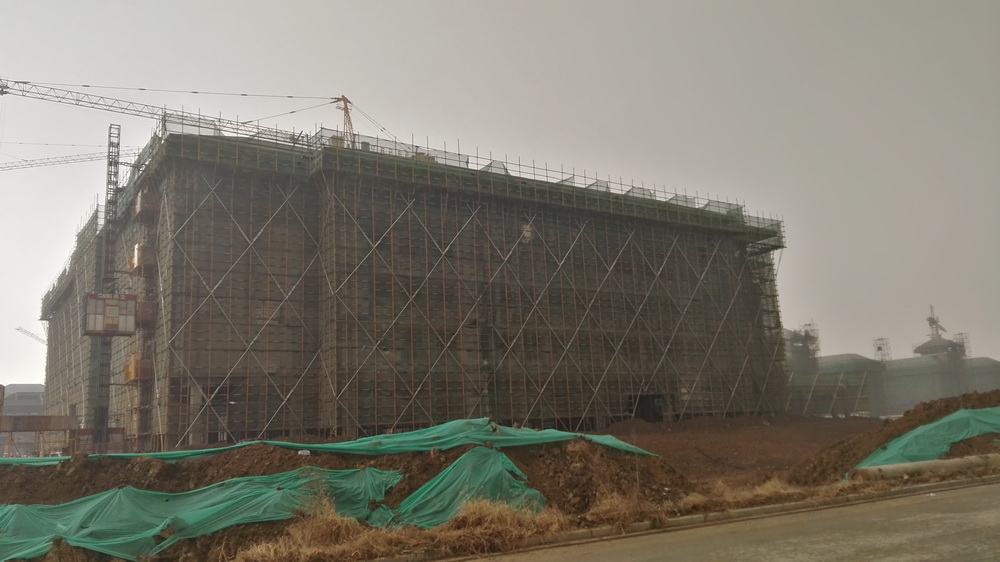

4. 文科楼:二、三、四层墙体砌筑,二次结构完成40%,一层土方回填、平整完成,砼垫层浇筑完成;

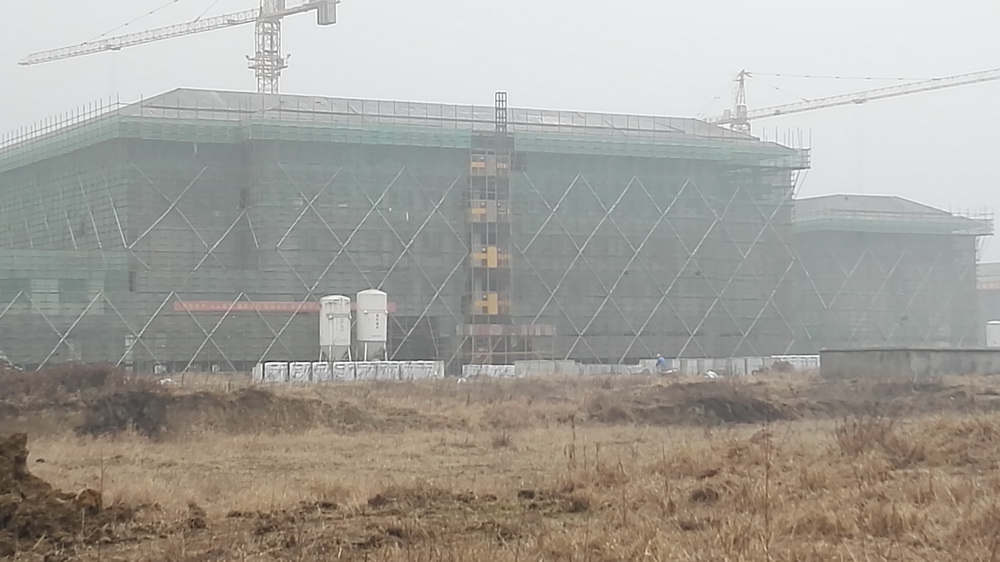

5. 留学生公寓:地下室墙体砌筑,一层墙体砌筑,二次结构完成20%



6. 一食堂:地下室墙体砌筑,一层清理;



7. 大学生活动中心:预应力筋张拉,一层土方回填,楼层清理;

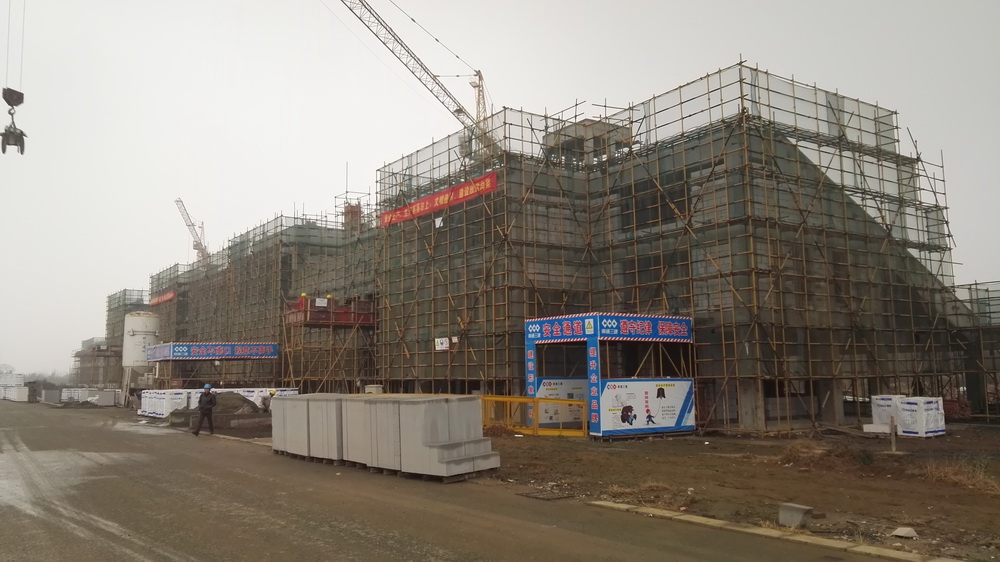

8. 青年教师周转公寓:二、三、四层墙体砌筑,二次结构完成50%

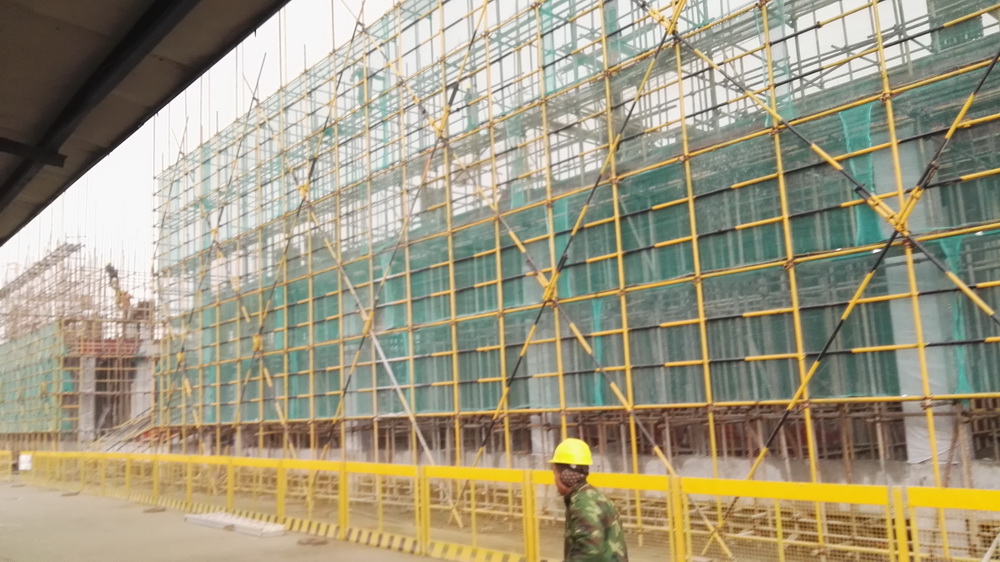

9. 行政楼:二、三层墙体砌筑,后浇带清理完成50%



10. 学生宿舍组团:3#4#组团墙体基本结束,二次结构完成65%





(四)本周工作计划

1. 图文信息中心:二、三层墙体砌筑,一层土方回填、平整完成,预应力灌浆完成,高支模拆除;

2. 理科楼:一层土方回填、平整完成,二、三、四层墙体砌筑,构造柱砼浇筑完成60%

3. 公共教学楼:二、三、四层墙体砌筑完成80%,二次结构完成40%,一层土方回填结束,底层土方平整完成;

4. 文科楼:二、三、四层墙体砌筑,二次结构完成50%,一层土方回填、平整完成,砼垫层浇筑完成;

5. 留学生公寓:地下室墙体砌筑,一层墙体砌筑,二次结构完成30%

6. 一食堂:地下室墙体砌筑20%,二层墙体开始砌筑;

7. 大学生活动中心:预应力灌浆完成,一层土方平整结束,二层墙体砌筑;

8. 青年教师周转公寓:二、三、四层墙体砌筑,二次结构完成70%,一层地坪垫层浇筑完成;

9. 行政楼:二、三层墙体砌筑,后浇带清理;

10. 艺术中心:一层地坪垫层浇筑;

11. 后勤一:一层地坪垫层砼浇筑完成,一层墙体砌筑;

12. 后勤二:一层地坪垫层砼浇筑完成,一层墙体开始砌筑;

13. 学生宿舍组团:3#4#组团墙体基本结束,二次结构完成80%,一层地坪浇筑完成。

二、体育馆标段

(一)现场人员

管理人员16人 、瓦工35 、木工70

钢筋工40人、电焊工3 、水电工15人、预应力7

杂工5人、挖机司机2人、塔吊司机4人、塔吊指挥2

合计:199

(二)上周完成情况

1. 体育馆1-7周二层后浇带南侧砼浇筑;



2. 8-23周二层排架搭设结束,模板支设完成,钢筋绑扎完成;



3. 看台二层墙体结束,三层完成90%,一层完成70%。二层二次结构完成70%



4. 小品植筋,准备墙体砌筑。



(三)本周工作计划

1. 施工许可证办理;

2. 零星工作;

3. 本周末浇筑8-23轴南侧砼。
