溧水校区建设简报(2017年第48期)
发布时间: 2017-12-25 浏览次数: 340

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组257

木工班组200人 、水电班组107人、土方班组28

钢筋班组70人、架子工50直属队77

砼工55人、幕墙50人、粉刷班组300人、保温工40

合计:1309

(二)大型机械设备在场情况

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

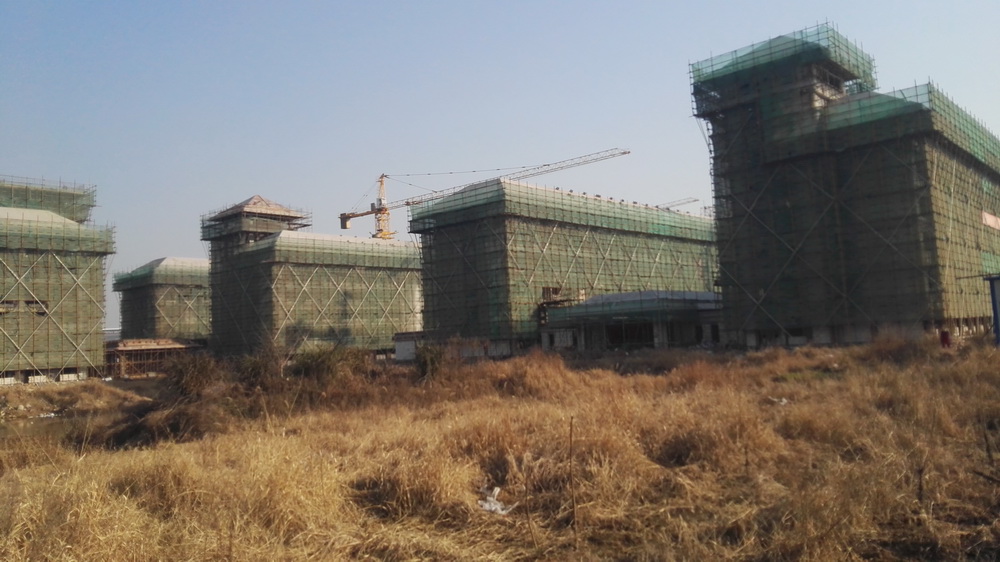

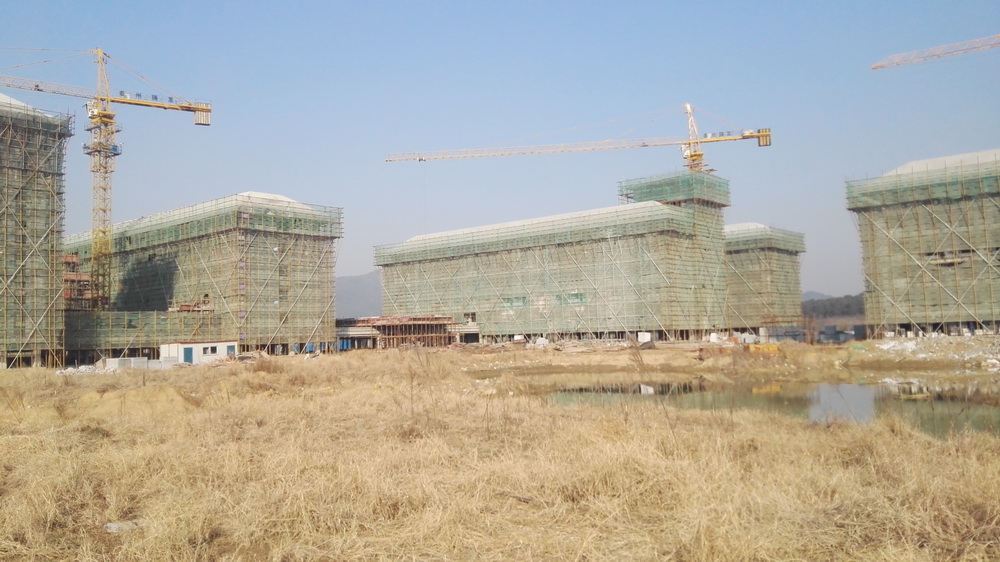

(三)上周完成情况

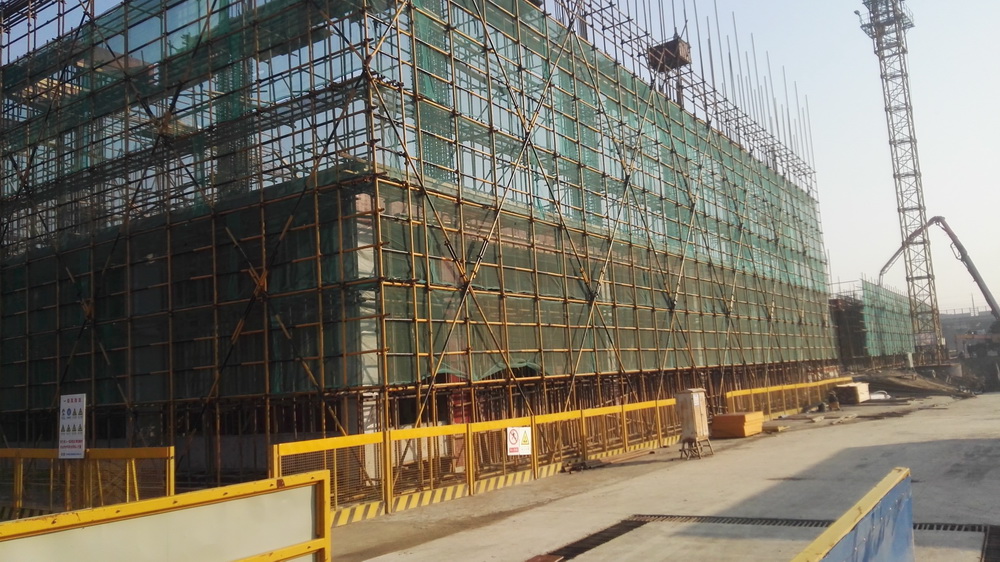

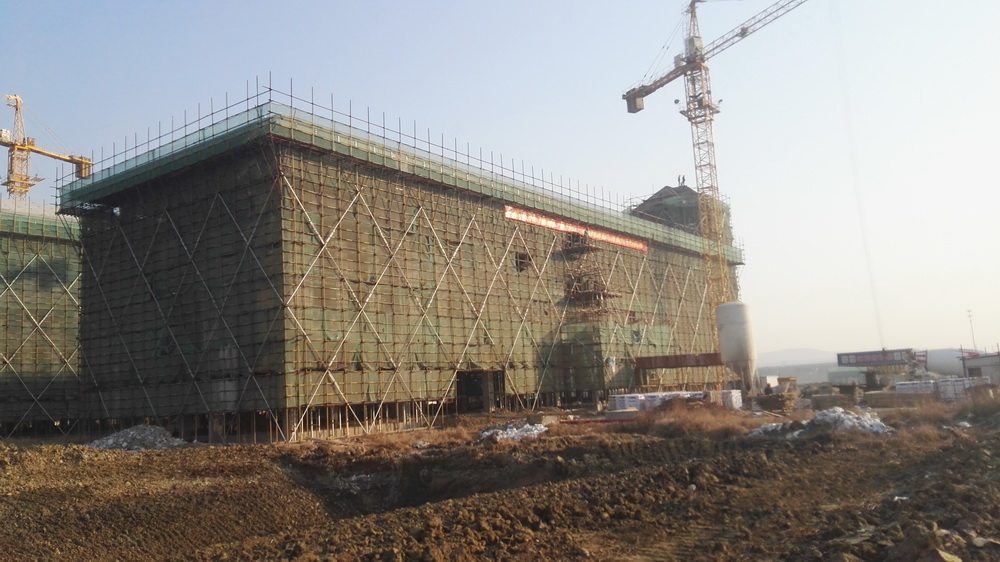

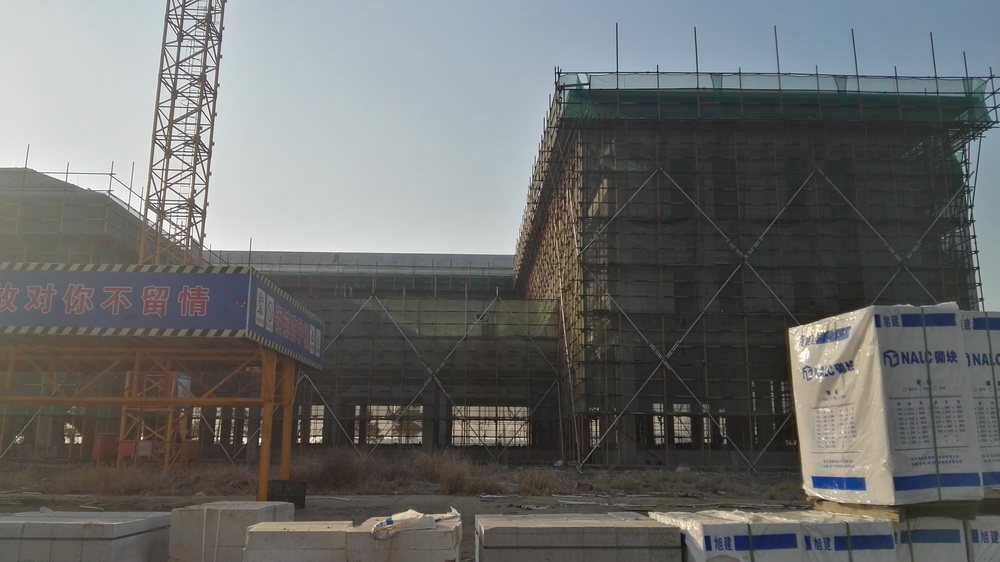

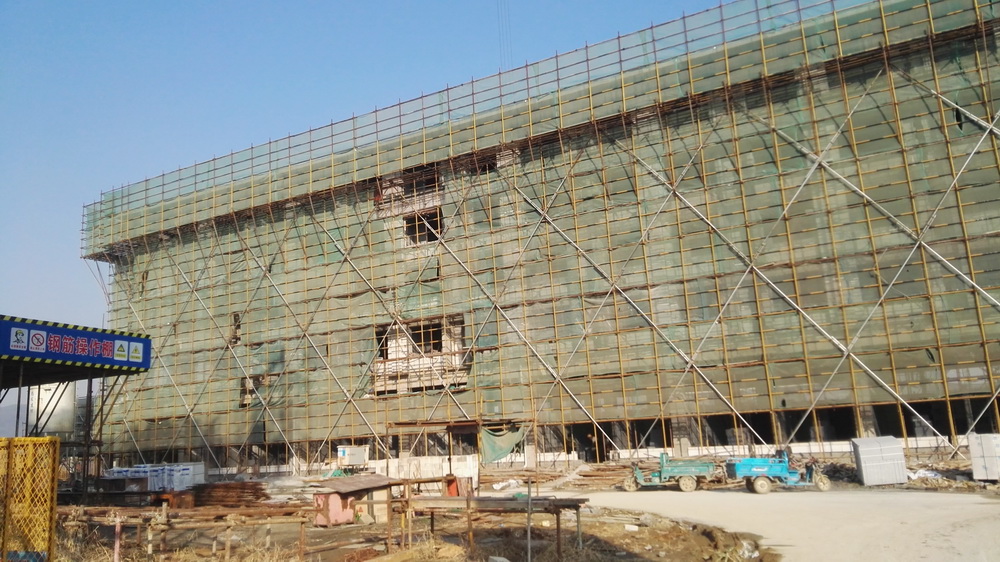

1. 理科楼:一层土方回填、平整完成,二、三、四层墙体砌筑,构造柱浇筑完成60%

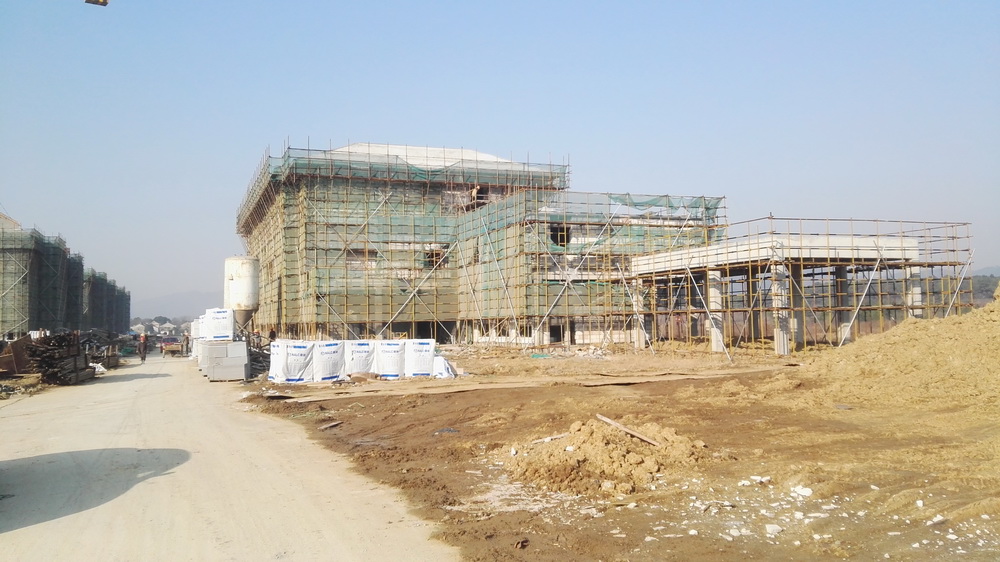

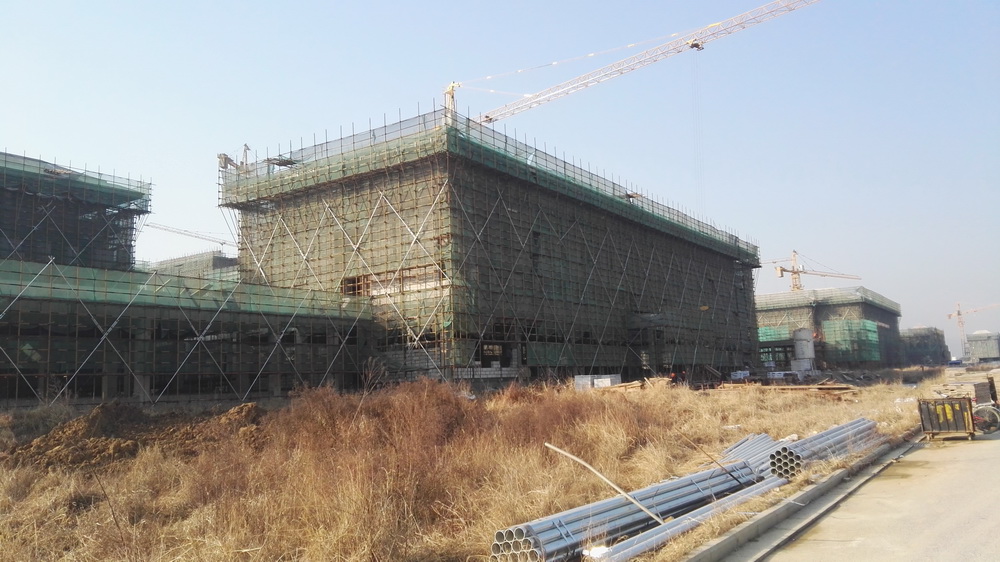

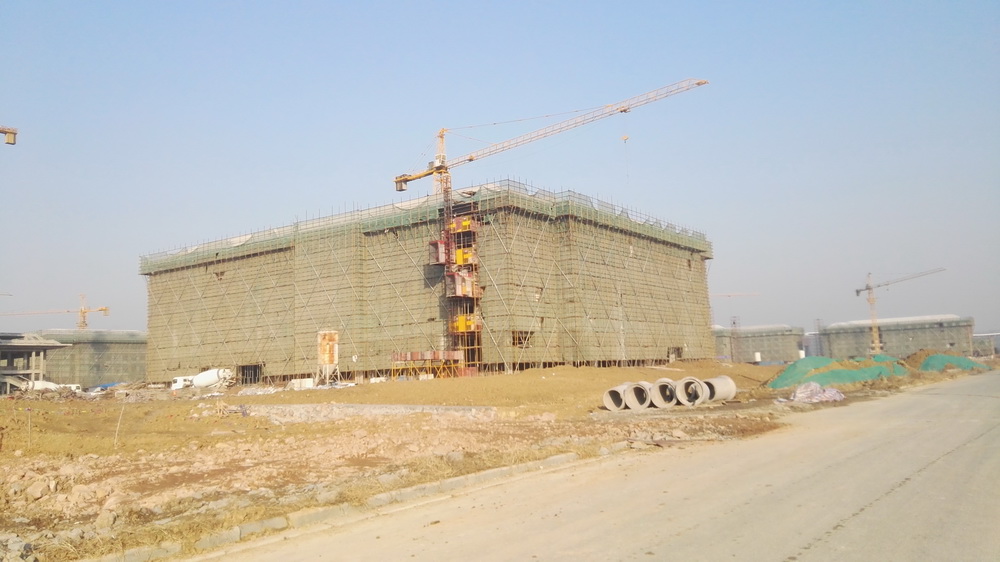

2. 图文信息中心:二、三层墙体砌筑,一层土方回填,平整完成,预应力灌浆完成,高支模拆除。

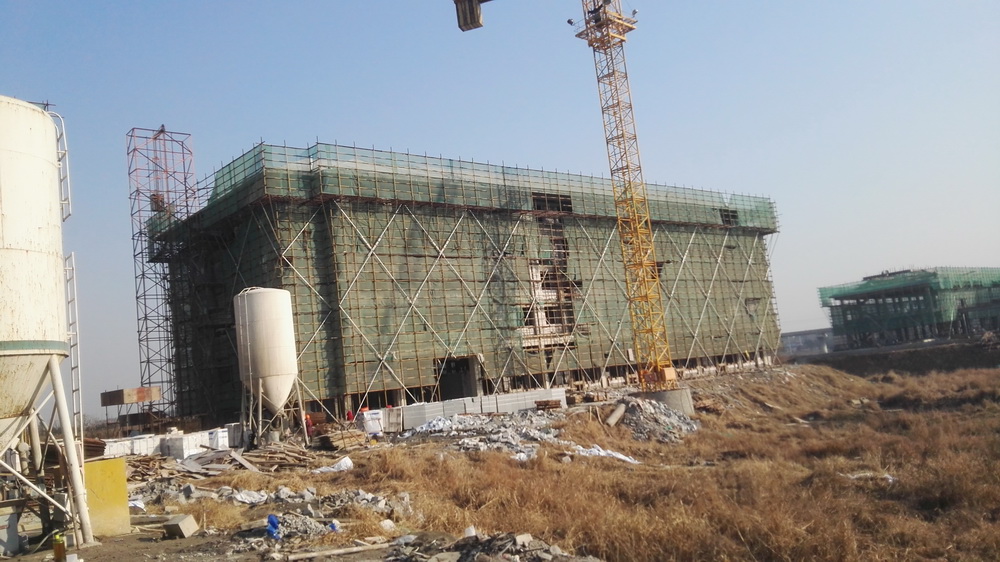

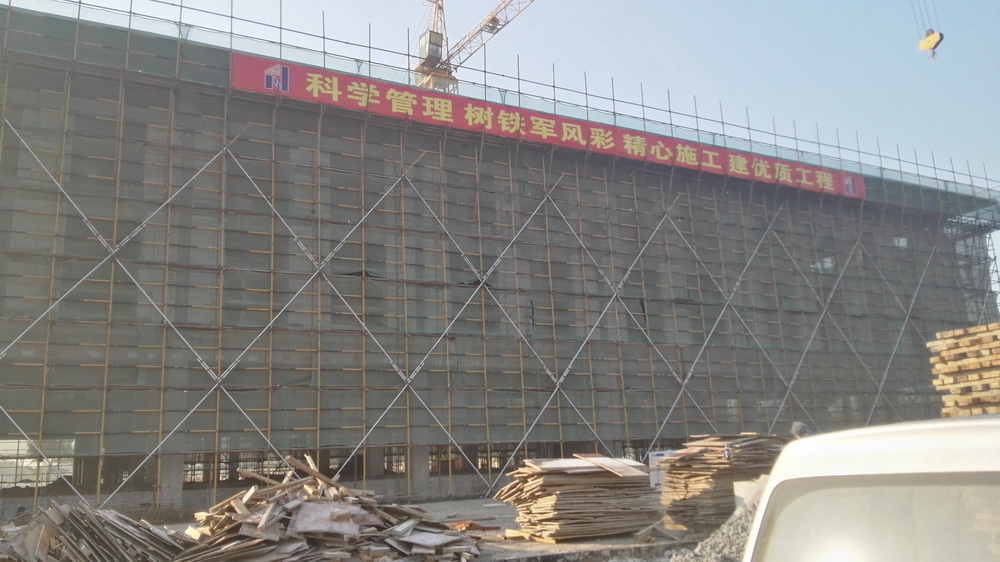

3. 文科楼:二、三、四层墙体砌筑,二次结构完成50%,一层土方回填,平整完成,砼垫层浇筑完成。

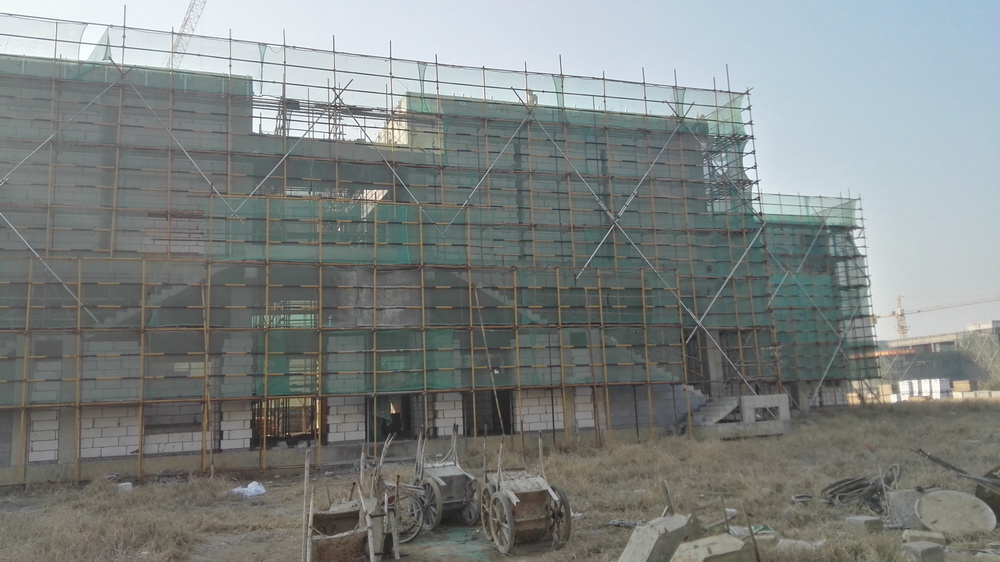

4. 学生宿舍组团:34组团墙体基本结束,二次结构完成80%,一层地坪垫层完成%

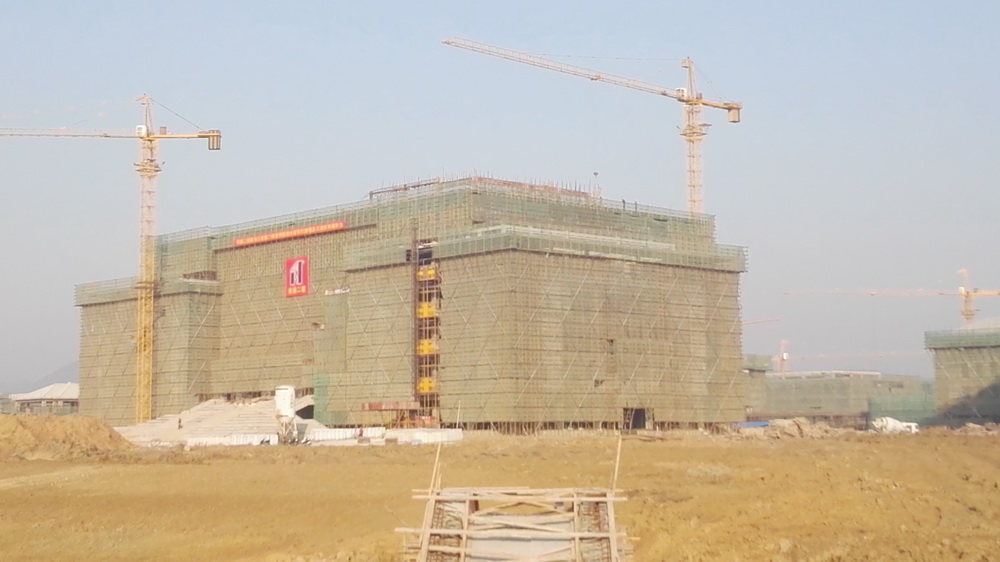

5. 公共教学楼:二、三、四层墙体砌筑80%,二次结构完成40%,一层土方回填,平整完成。







6. 行政楼:二、三层墙体砌筑,后浇带清理。

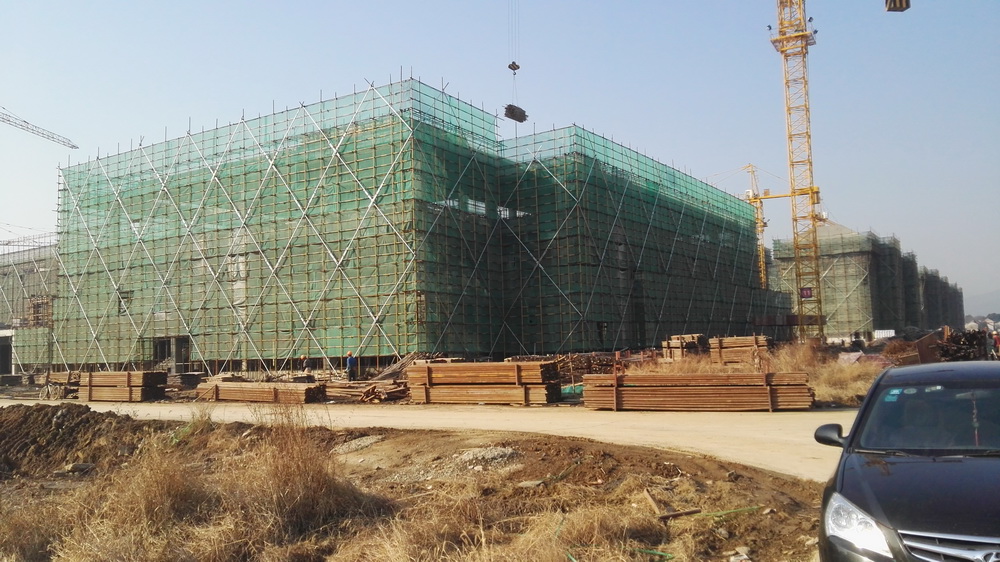

7. 大学生活动中心:预应力灌浆完成,一层土方平整结束,二层墙体砌筑。



8. 艺术中心:一层地坪垫层浇筑。



9. 后勤附属用房一:一层墙体开始砌筑,一层地坪垫层砼浇筑完成。



10. 后勤附属用房二:一层墙体开始砌筑,一层地坪垫层砼浇筑完成。



11. 一食堂:地下室墙体砌筑20%,二层墙体开始砌筑。

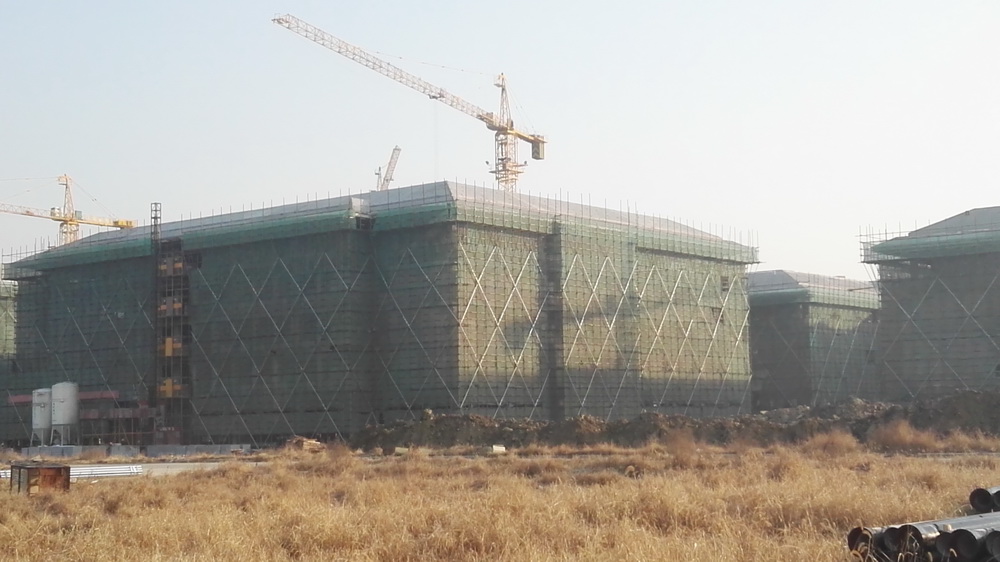

12. 留学生公寓:地下室墙体砌筑,一层墙体砌筑,二次结构完成30%

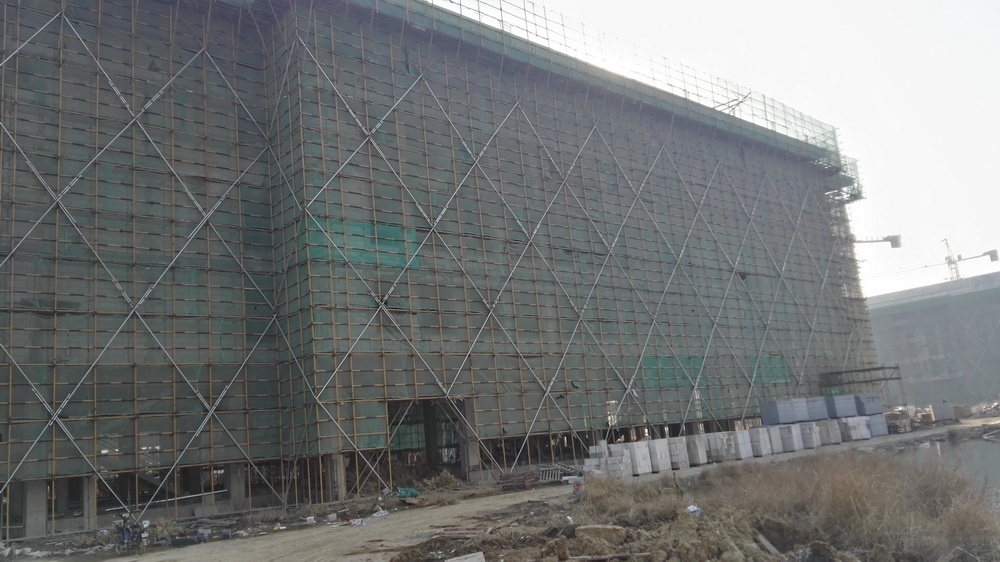

13. 青年教师周转公寓:二、三、四层墙体砌筑,二次结构完成70%,一层地坪垫层浇筑完成。



(四)本周工作计划

1. 理科楼:一层垫层砼完成30%,二、三、四层墙体砌筑,构造柱砼浇筑完成80%

2. 图文信息中心:二、三层墙体砌筑,一层垫层完成50%,屋面构架砼浇筑完成。

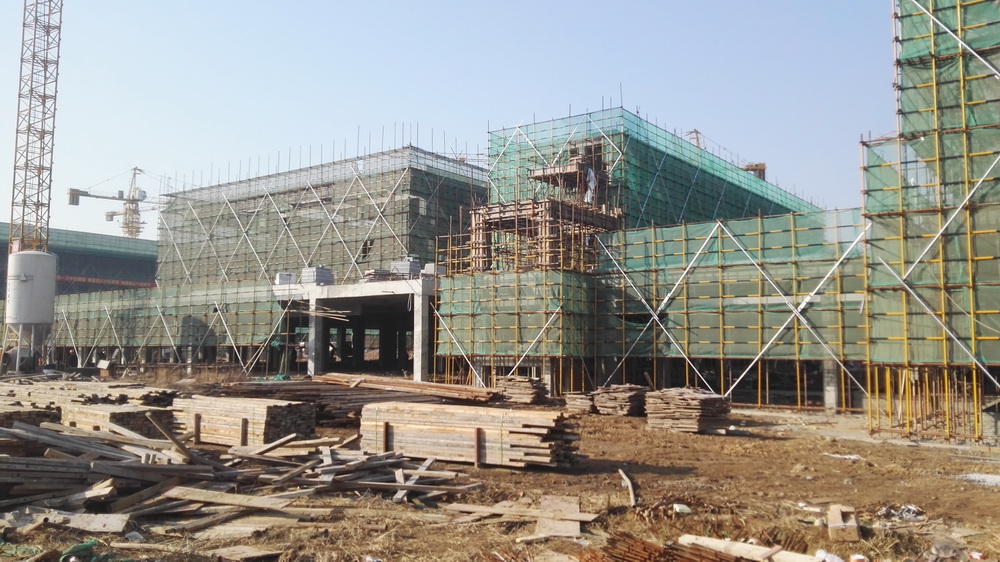

3. 公共教学楼:一、二、三、四层墙体完成90%,二次结构完成60%

4. 文科楼:一、二、三、四层墙体砌筑70%,二次结构完成50%,一层地坪垫层浇筑完成。

5. 大学生活动中心:高支模脚手架拆除,一、二层墙体砌筑。

6. 艺术中心:一层墙体砌筑30%

7. 后勤附属用房一:一、二、三、四层墙体砌筑80%,二次结构完成70%

8. 后勤附属用房二:一、二、三、四层墙体砌筑70%,二次结构完成50%

9. 一食堂:地下室墙体砌筑50%,一、二层墙体砌筑。

10. 留学生公寓:地下室墙体砌筑50%,一、二、三层墙体砌筑,二次结构完成40%

11. 青年教师周转公寓:一、二、三、四层墙体砌筑80%,二次结构完成70%

12. 行政楼:二、三层墙体砌筑,地下室顶板土方回填。

13. 学生宿舍组团:34组团墙体完成,二次结构完成90%

14. 配电房:一层墙体砌筑。

二、体育馆标段

(一)现场人员

管理人员16人 、瓦工25 、木工45

钢筋工40人、电焊工3 、水电工10人、架子工10

预应力0人、杂工5人、挖机司机0人、塔吊司机4

塔吊指挥2

合计:160

(二)上周完成情况

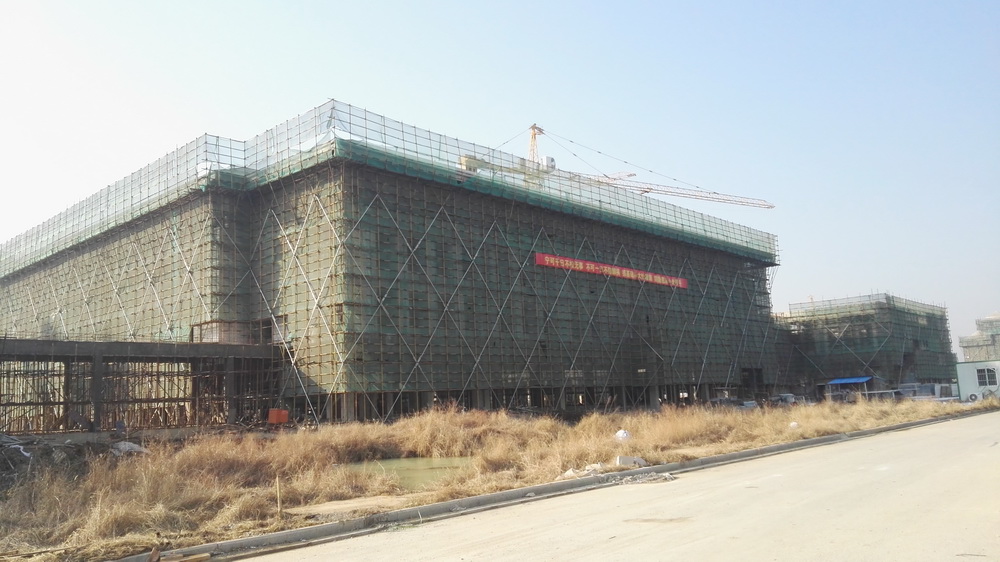

1. 施工许可证办理;

2. 8-23轴砼浇筑;



3. 零星工作。

(三)本周工作计划

1.完成看台二次结构,墙体砌筑;

2.完成危险品库墙体砌筑;

3.完成小品墙体砌筑;

4.完成体育馆二层砼浇筑,1-7轴三层模板及钢筋绑扎;

5.跟踪施工许可证办理。

三、室外景观绿化工程

(一)现场人员

管理人员10人 、绿化专业1

水电专业0人、景观专业5

合计:16

(二)上周完成情况

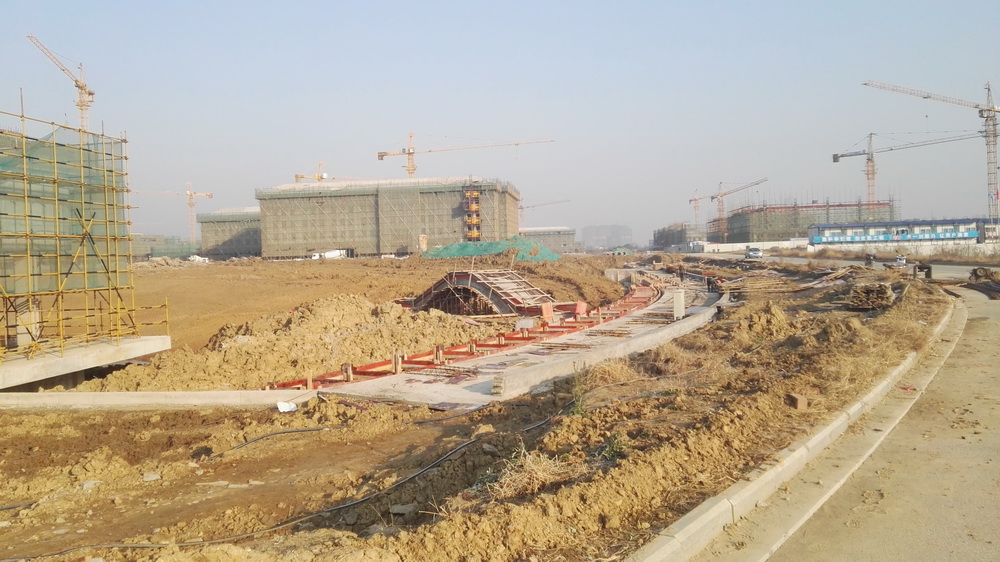

1.木栈道构架模板安装,钢筋绑扎50%



(三)本周工作计划

1. 木栈道构架砼浇筑50%

2. A区西侧河道土方开挖100%

3. A区过河通道挡墙砌筑100%

4. A区土方回填;

5. D区过河通道砌筑完成100%

6. E区过河通道开挖100%

7. E区过河通道砌筑50%
