一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组257人、木工班组200人
水电班组107人、土方班组 28人、钢筋班组70人
架子工50人、 直属队77人、砼工55人、幕墙50人
粉刷班组300人、保温工40人
合计:1309人
(二)大型机械设备在场情况
塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

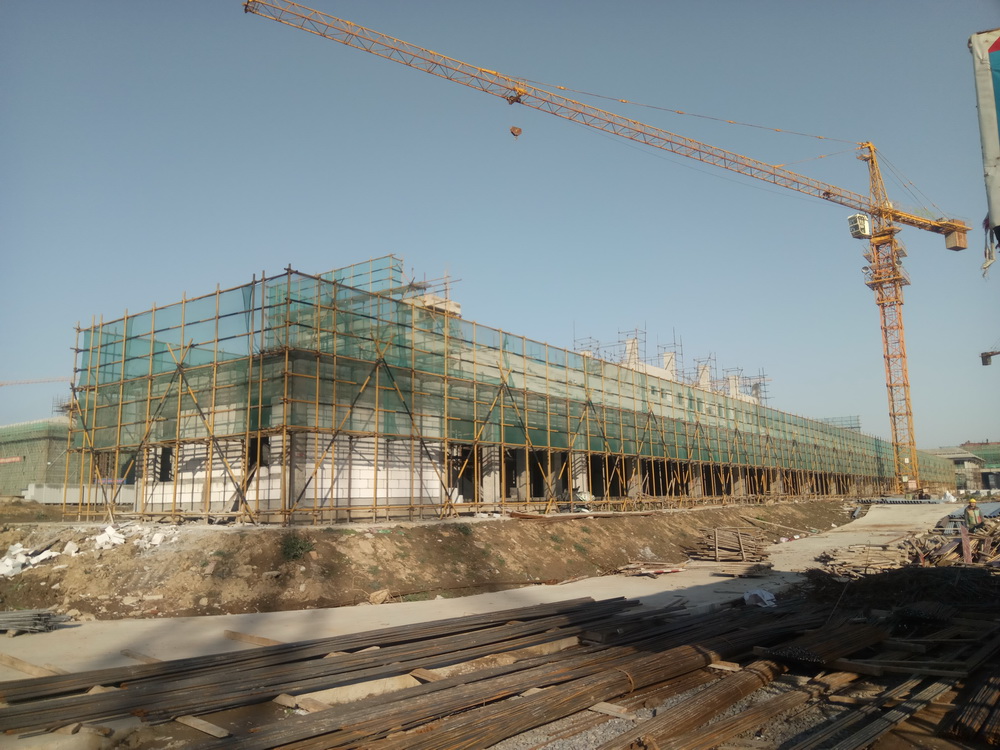

(三)上周完成情况

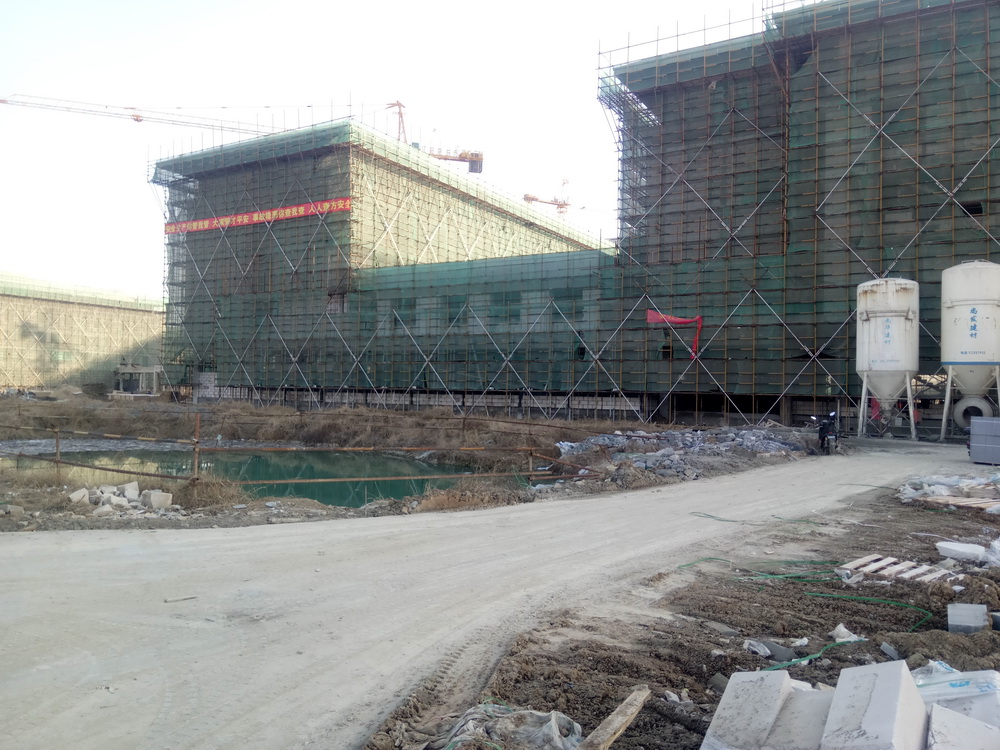

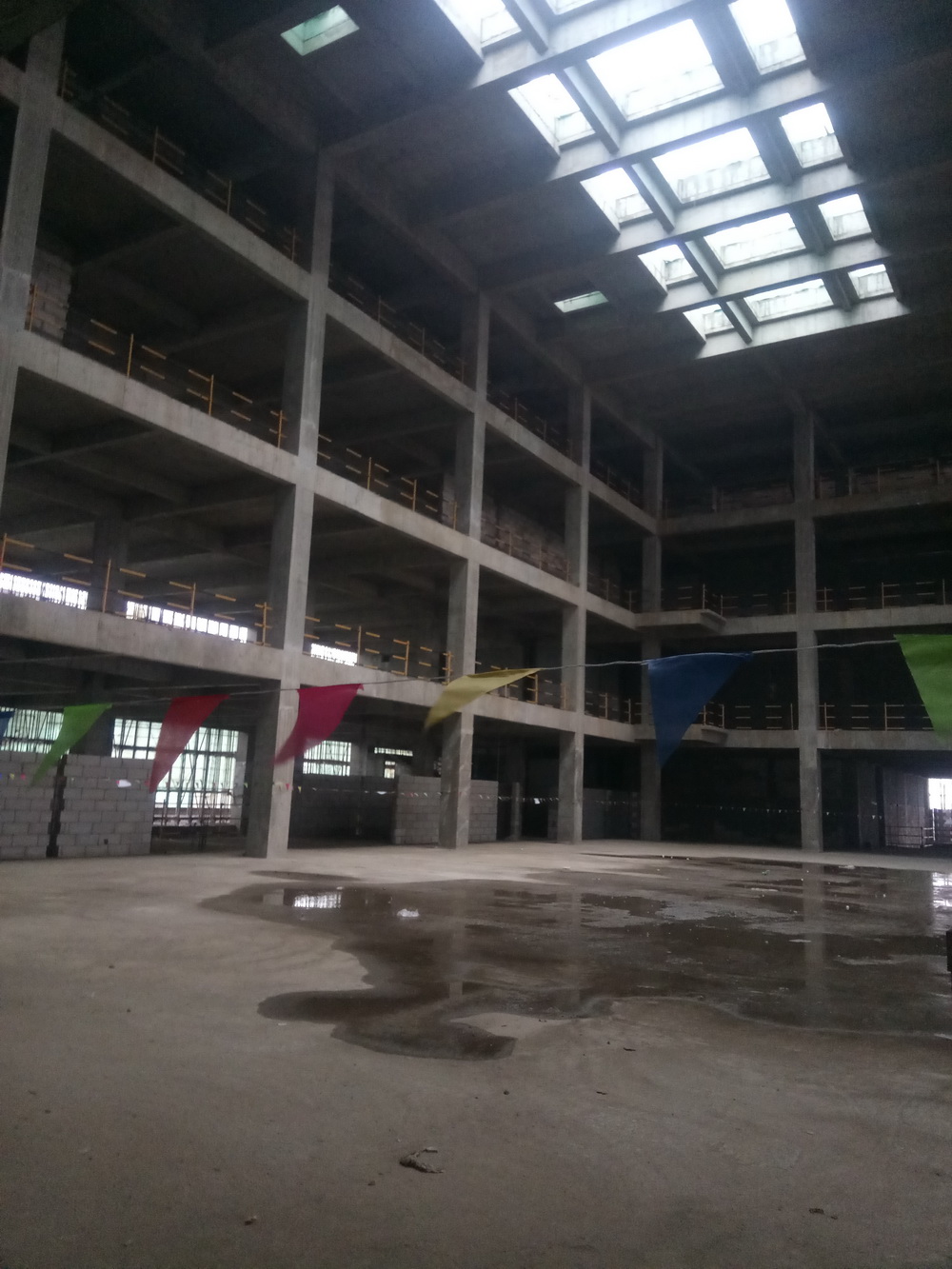

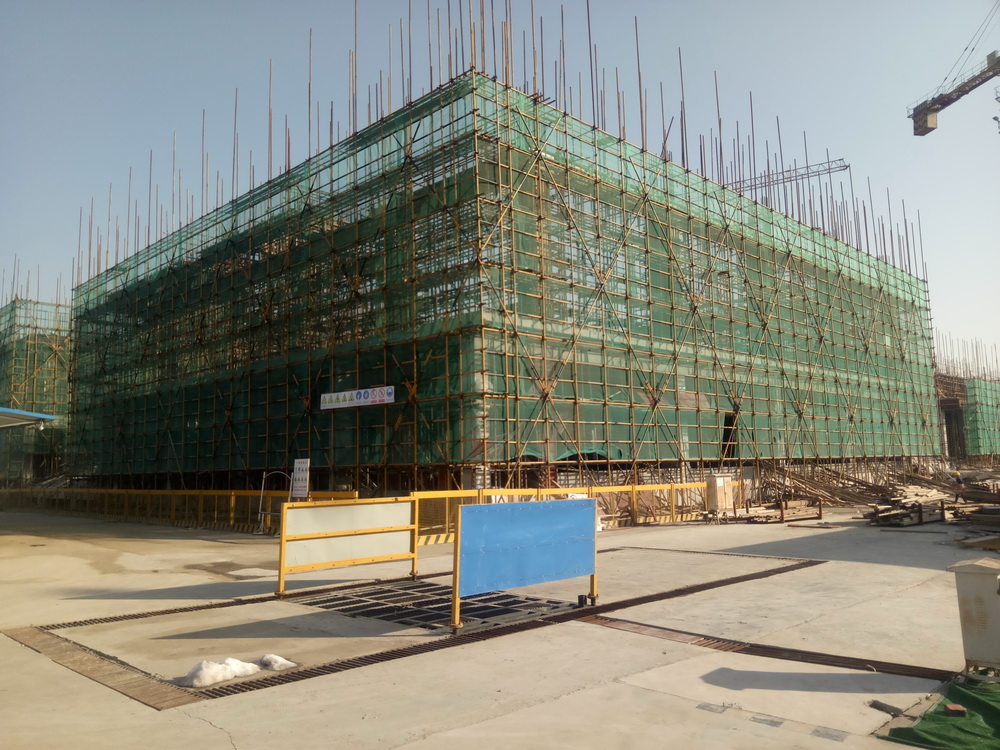

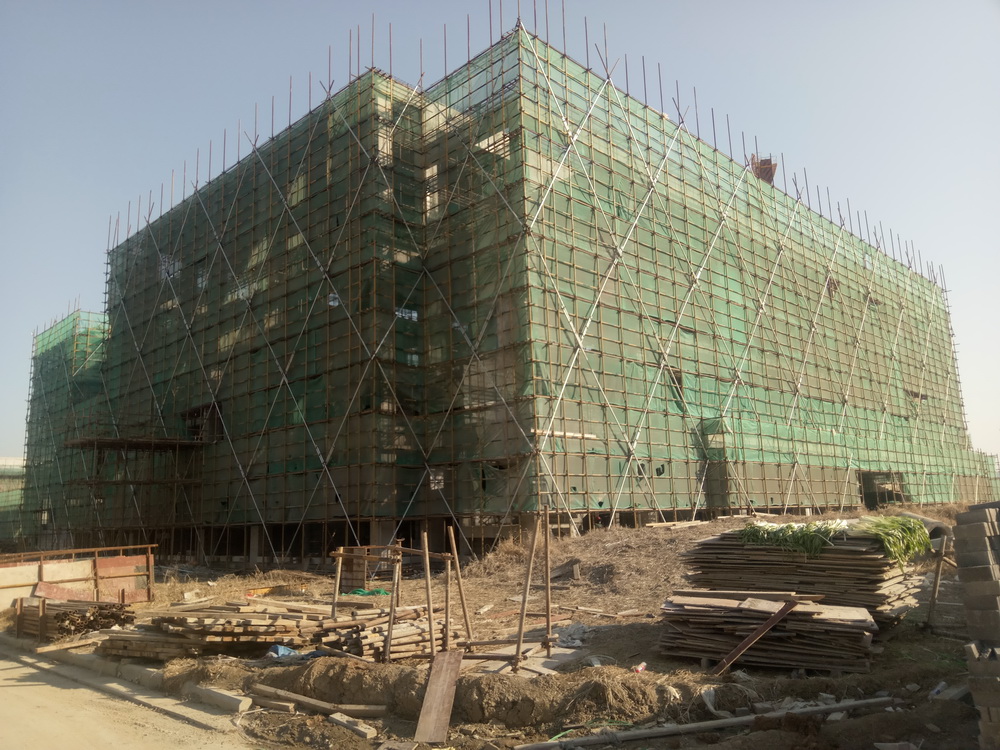

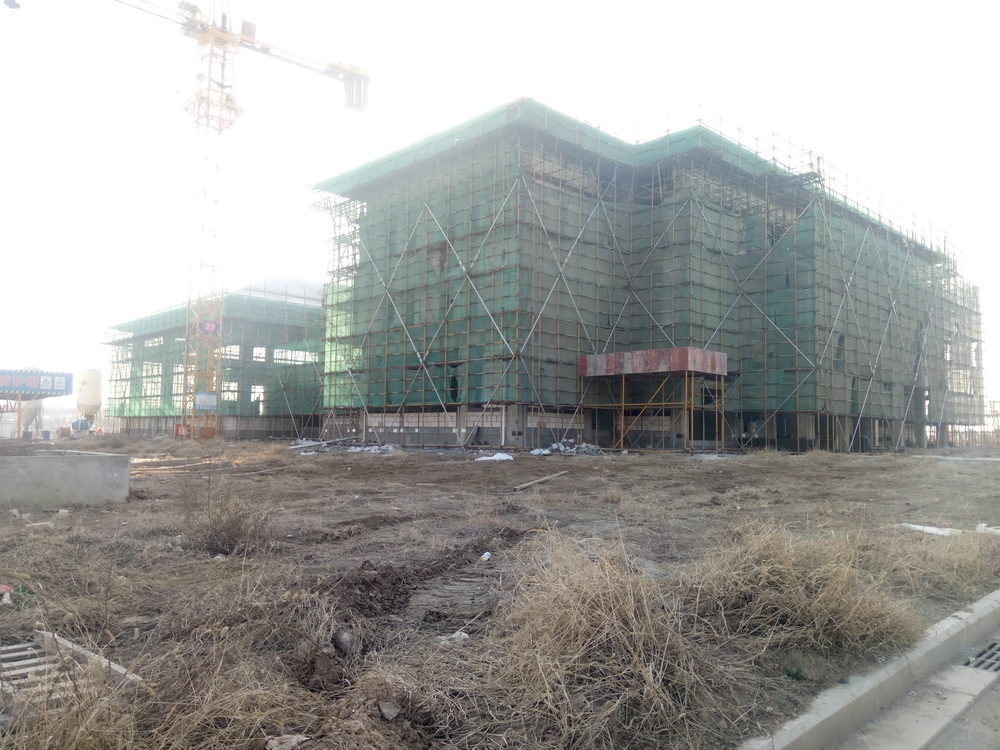

1. 理科楼:一层墙体砌筑10%,二、三、四、五层墙体砌筑60%;

2. 图文信息中心:一层墙体砌筑70%,二层墙体以上砌筑完成70%。

3. 公共教学楼:一层墙体完成50%,二层墙体以上完成70%。

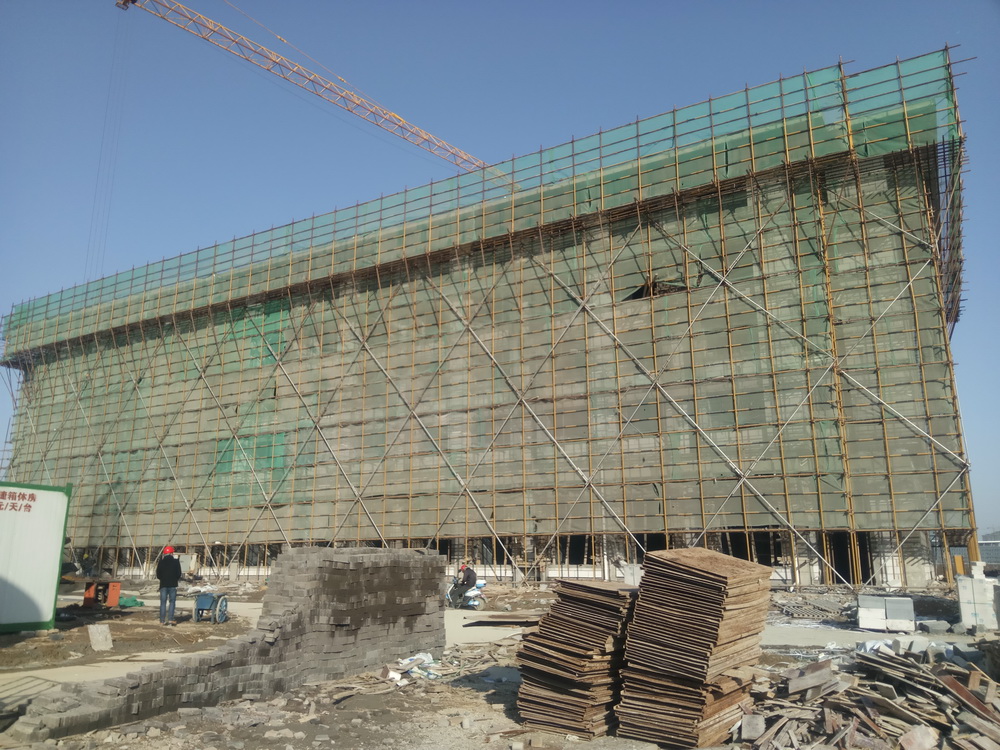

4. 文科楼:二、三、四、五层墙体砌筑80%,一层墙体完成50%。
5. 大学生活动中心:一层墙体砌筑70%,二次结构模板、钢筋、砼完成50%,二层以上墙体完成50%;
6. 艺术中心:一层墙体砌体完成50%,二次结构砼完成20%,二层以上灰饼、护角完成。
7. 后勤附属用房一:墙体砌筑结束,二次结构钢筋、模板、砼完成80%;

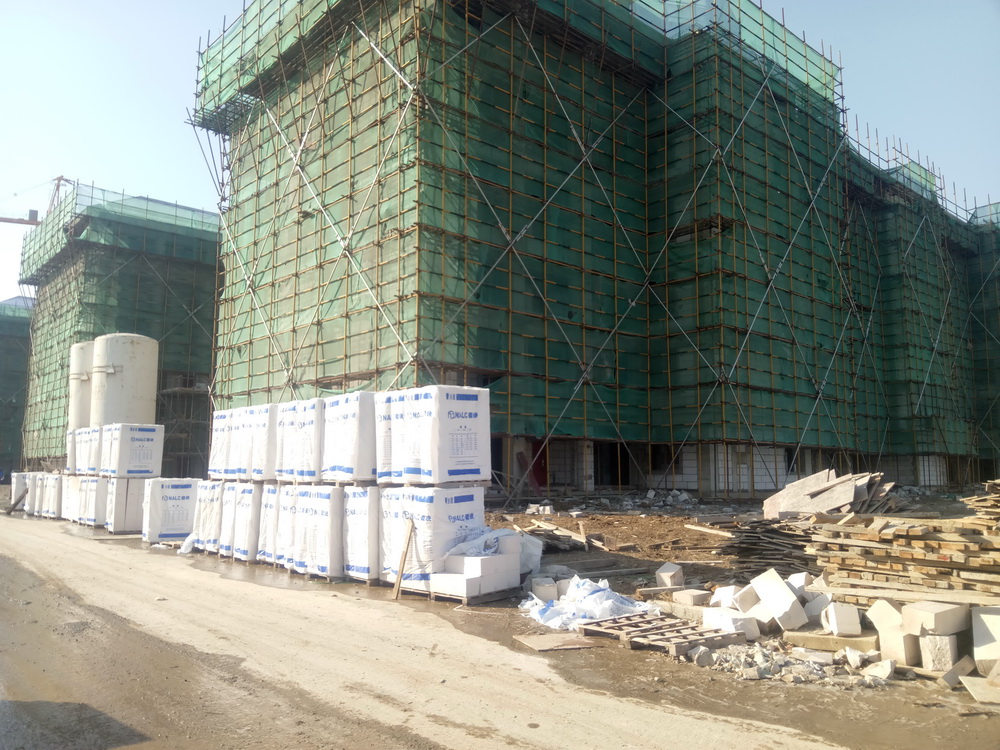

8. 后勤附属用房二:墙体砌筑结束,二次结构完成90%;

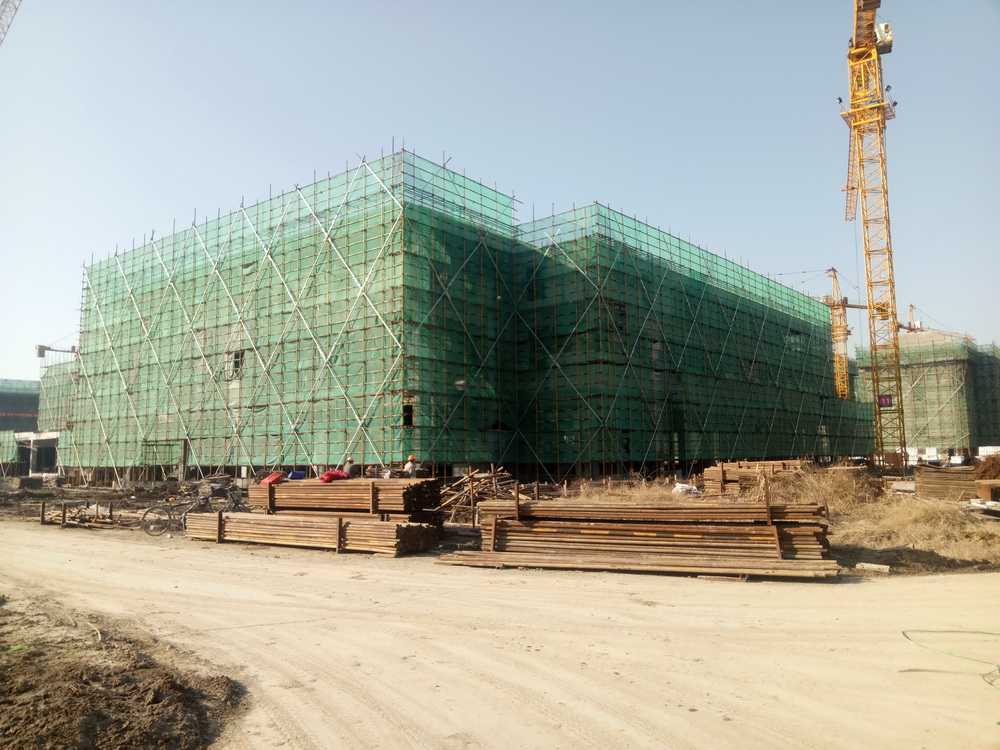

9. 一食堂:地下室墙体砌筑80%,二次结构模板、钢筋、砼完成50%,二层以上墙体完成50%,地下室顶板土方回填结束,平整结束;

10. 留学生公寓:地下室墙体砌筑80%,一层以上墙体砌筑60%,二次结构完成30%;
11. 青年教师周转公寓:墙体砌筑完成,二次结构完成90%。

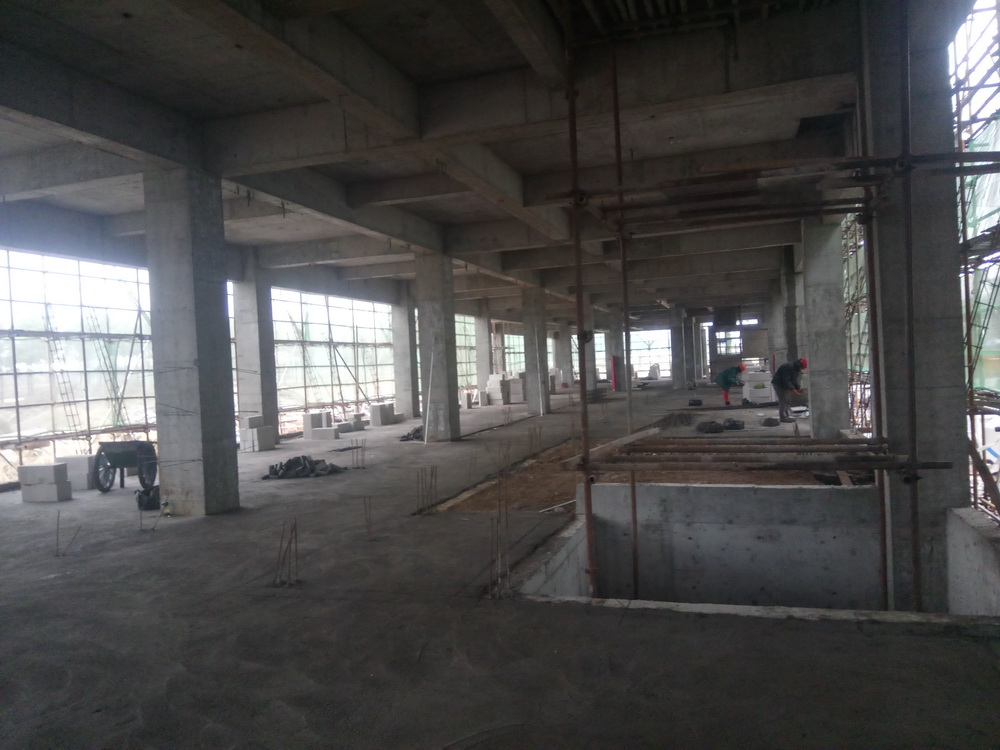

12. 行政楼:一层墙体砌筑50%,地下室顶板砼垫层及外墙地圈梁浇筑完成,二层以上墙体砌筑完成70%,二次结构完成30%;
13. 学生宿舍组团:3-3、3-4一层砌体结束,二次结构完成80%,4-3、4-4一层砌体完成,二次结构完成,灰饼、护角、交接处网片完成50%;
14. 配电房:外墙墙体砌筑完成80%;
15. 二食堂:墙体砌体完成,二次结构完成。
(四)本周工作计划
1. 理科楼:一层墙体砌筑10%,二、三、四、五层墙体砌筑60%;
2. 图文信息中心:一层墙体砌筑80%,二层墙体以上砌筑完成90%,二次结构完成50%。
3. 公共教学楼:一层墙体完成70%,二层墙体以上完成90%,二次结构钢筋、模板完成60%。
4. 二、三、四、五层墙体砌筑完成90%,一层墙体砌筑完成70%。
5. 文科楼:二、三、四、五层墙体砌筑80%,一层墙体完成50%。
6. 大学生活动中心:一层墙体砌筑70%,二次结构模板、钢筋、砼完成50%,二层以上墙体完成50%;
7. 艺术中心:二次结构砼完成60%,二层以上墙体完成80%,二层以上灰饼、护角完成;
8. 后勤附属用房一:墙体及二次结构完成;
9. 后勤附属用房二:墙体砌筑结束;
10. 一食堂:地下室顶板土方回填结束,平整结束,二次结构模板、钢筋、砼完成50%,二层以上墙体完成70%,后浇带清理,期初坡道板墙钢筋绑扎;
11. 留学生公寓:地下室墙体砌筑90%,一层以上墙体砌筑70%,二次结构完成50%;
12. 青年教师周转公寓:墙体砌筑完成,二次结构完成;
13. 行政楼:一层墙体砌筑60%,二层以上墙体砌筑完成80%,二次结构完成50%;
14. 学生宿舍组团:3-3、3-4砌体结束,二次结构完成90%,4-3、4-4砌体完成;
15. 配电房:外墙墙体砌筑完成80%;
16. 二食堂:墙体砌体完成。

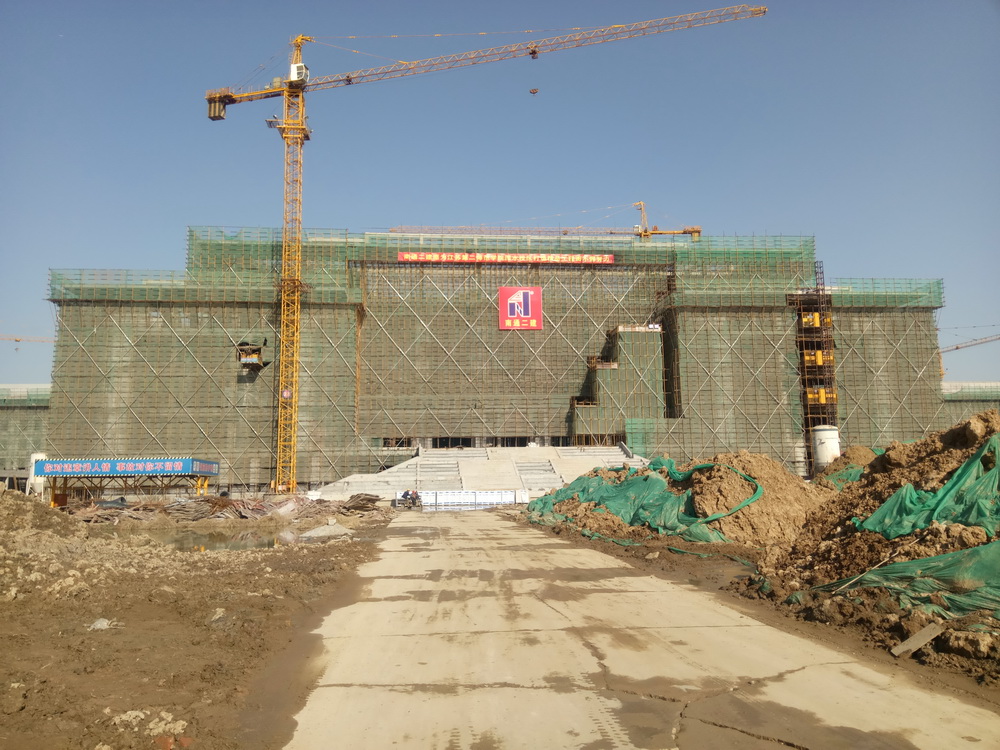

二、体育馆标段
(一)现场人员
管理人员16人 、瓦工25人、木工60人、钢筋40人
电焊工3人、水电工10人、架子工10人、预应力0人
杂工5人、 挖机司机1人、塔吊司机4人、塔吊指挥2人
合计:176人
(二)上周完成情况
1. 完成8-23轴体育馆三层看台砼浇筑工作,一层模板完成80%;
2. 完成看台三层二次结构,一层完成70%;
(三)本周工作计划
1. 完成8-23轴体育馆三层看台砼浇筑工作,8-23轴南侧四层模板支撑完成;
2. 看台二次结构完成90%;
3. 完成南门卫东侧模板及钢筋绑扎工作。
三、室外景观绿化工程
(一) 现场人员
管理人员10人、绿化专业1人
水电专业0人、景观专业32人
合计:43人
(二)上周完成情况
1. 木栈道构架模板安装100%,钢筋绑扎50%;

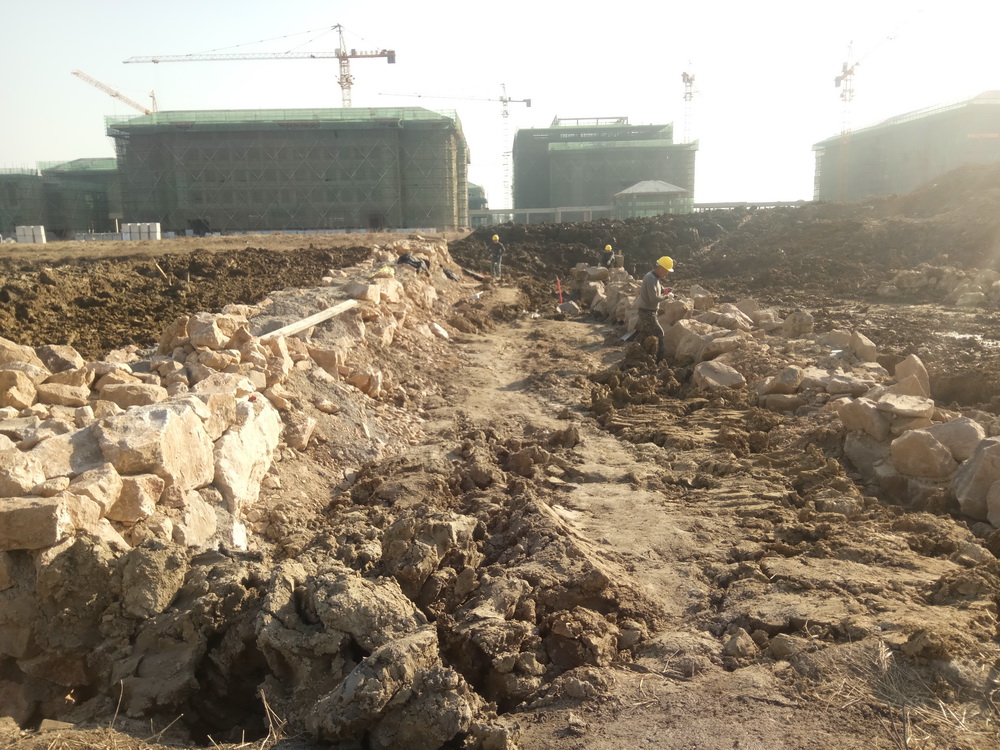

2. E区2#过河通道开挖;
(三)本周工作计划
1. 木栈道构架模板安装100%,钢筋绑扎100%;
2. A区西侧过河通道挡墙砌筑50%;
3. A区土方回填;
4. 琴湖水位边线开挖;
5. E区2#过河通道开挖100%;
6. 2#、3#、4#过水坝开挖完成,砌筑80%;

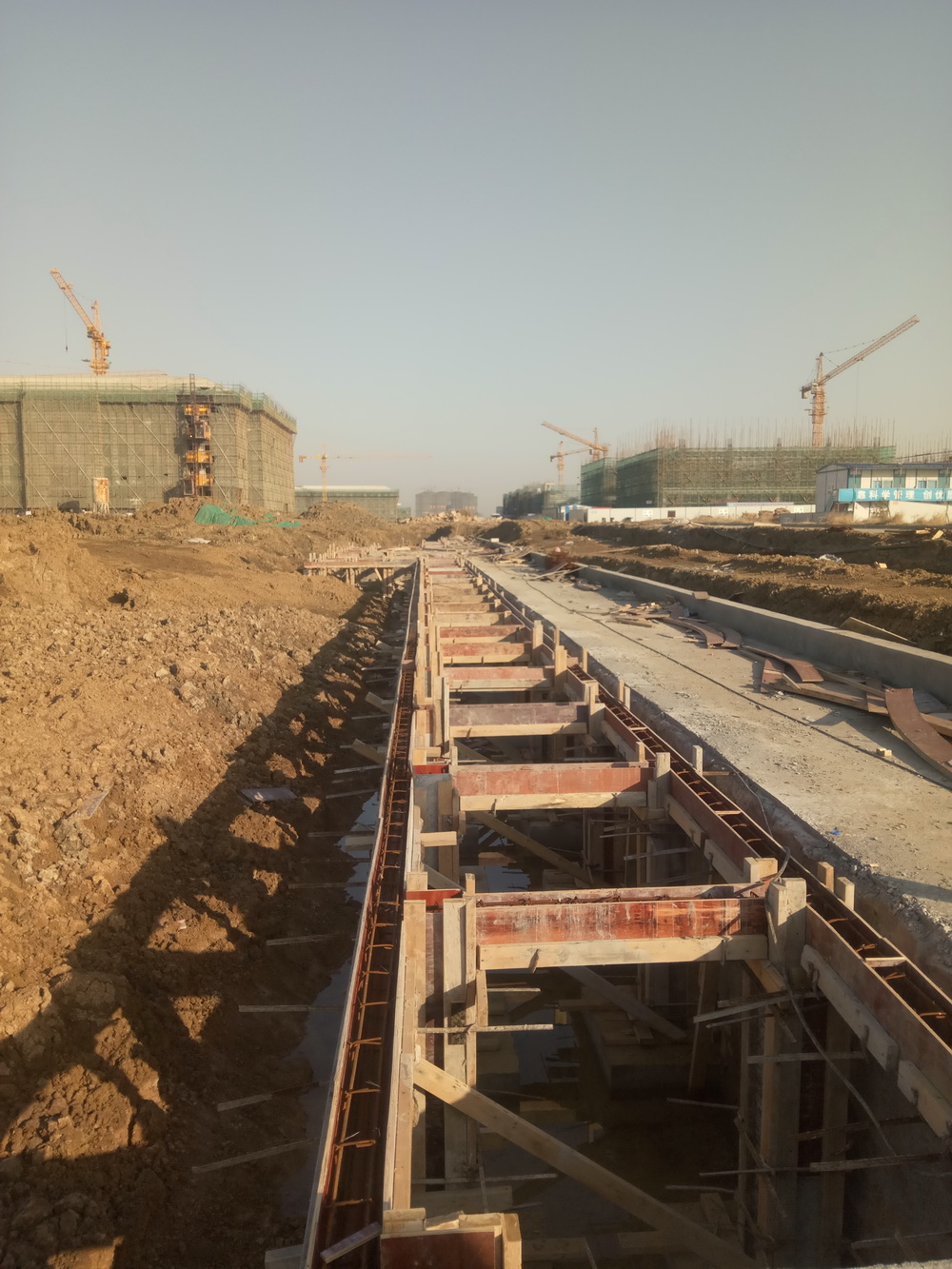

7. 北中轴大道路基开挖100%;
8. 小品周边中心湖土方开挖100%。
