一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组357人、木工班组100人
水电班组107人、土方班组 28人、钢筋班组70人
架子工50人、 直属队77人、砼工55人、幕墙50人
粉刷班组250人、保温工40人
合计:1259人

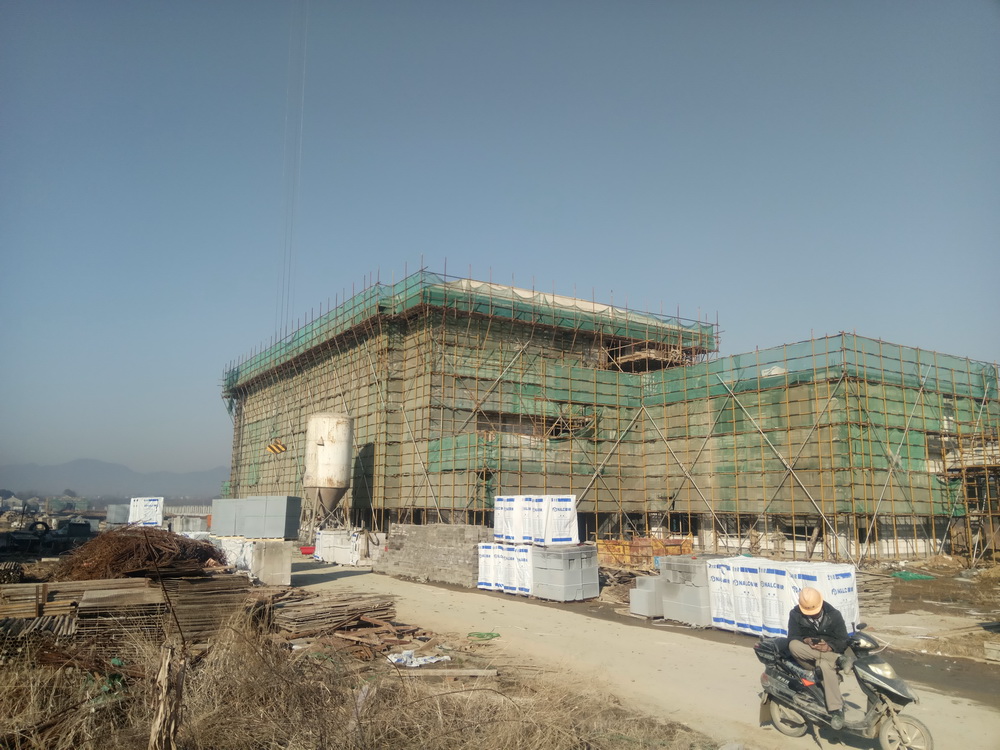

(二)大型机械设备在场情况
塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。
(三)上周完成情况

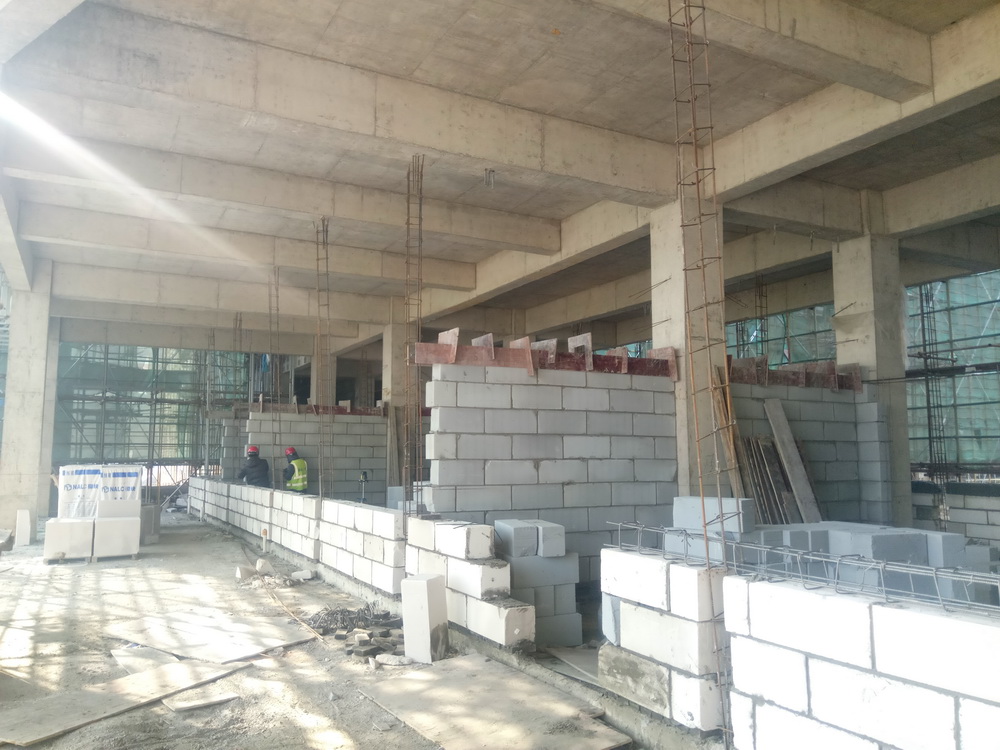

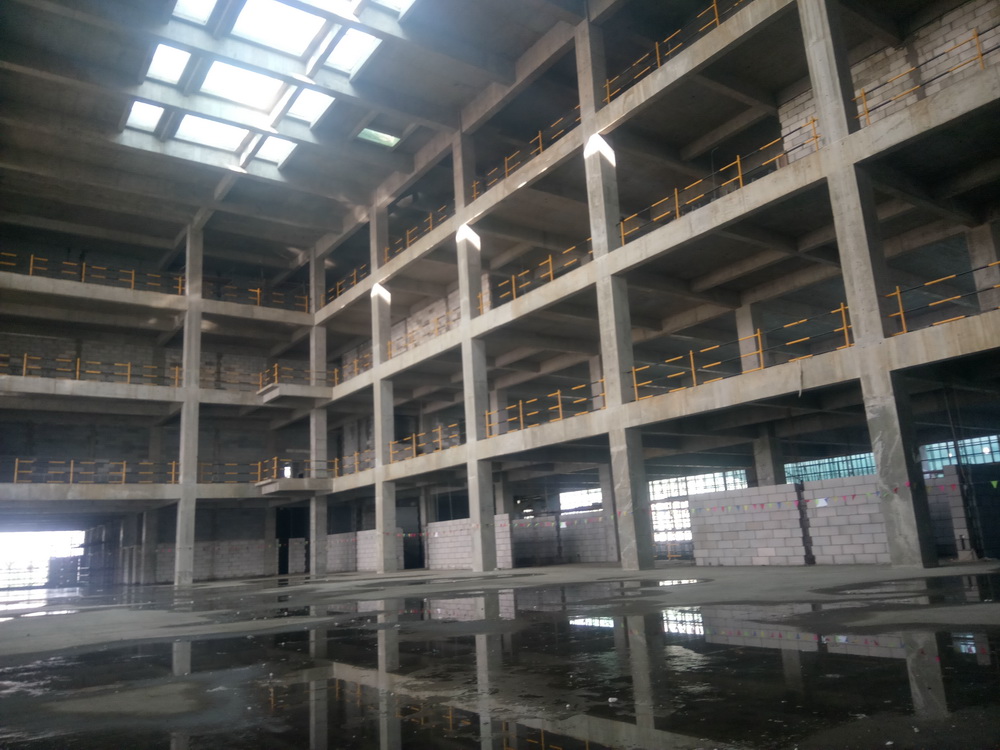

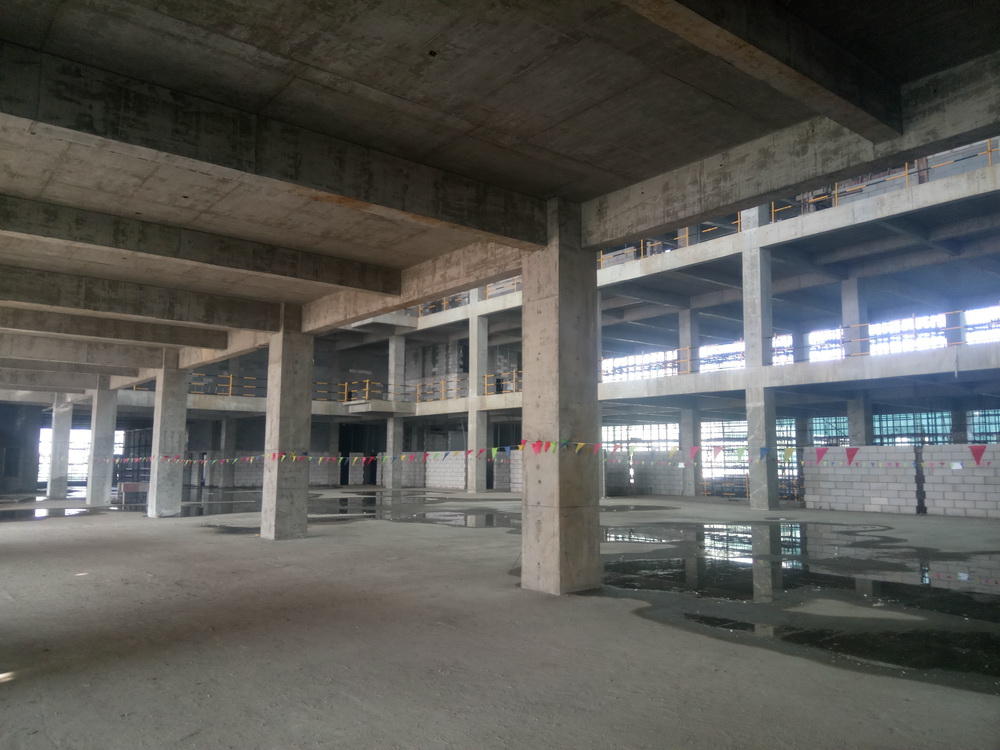

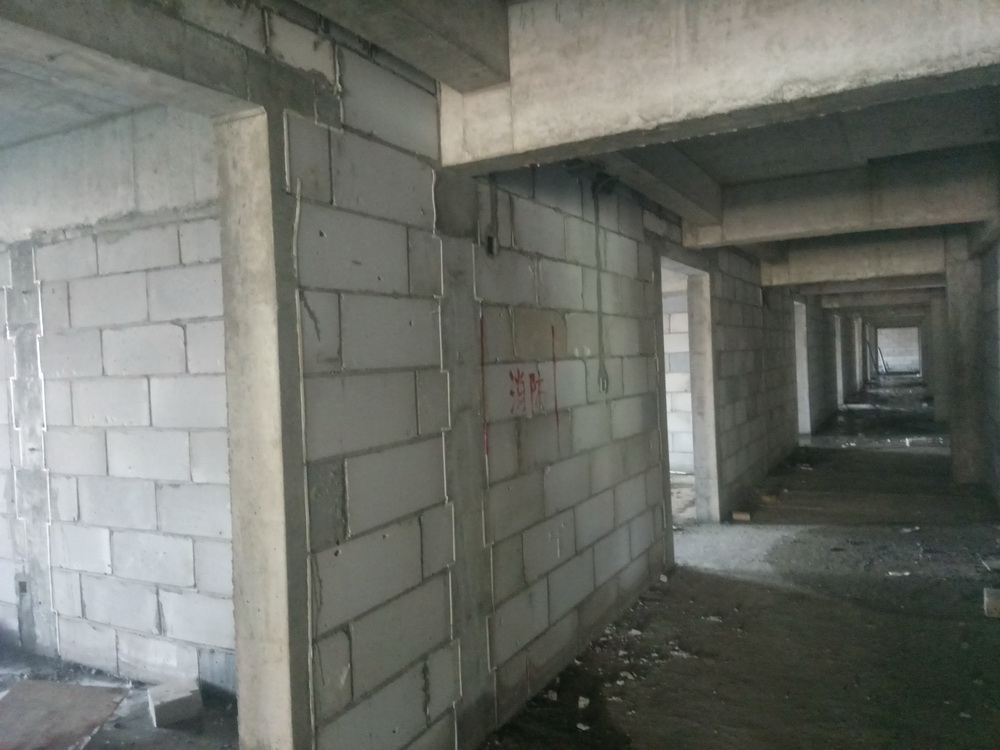

1. 理科楼:一层墙体砌筑10%,二、三、四、五层墙体砌筑60%;

2. 图文信息中心:一层墙体砌筑80%,二层墙体以上砌筑完成90%,二次结构完成50%;


3. 公共教学楼:一层墙体完成70%,二层墙体以上完成90%,二次结构钢筋、模板完成60%。二、三、四、五层墙体砌筑完成90%,一层墙体砌筑完成70%;

4. 文科楼:二、三、四、五层墙体砌筑80%,一层墙体完成50%。

5. 大学生活动中心:一层墙体砌筑70%,二次结构模板、钢筋、砼完成50%,二层以上墙体完成50%;

6. 艺术中心:二次结构砼完成60%,二层以上墙体完成80%,二层以上灰饼、护角完成;

7. 后勤附属用房一:墙体及二次结构完成;

8. 后勤附属用房二:墙体砌筑结束;

9. 一食堂:地下室顶板土方回填结束,平整结束,二次结构模板、钢筋、砼完成50%,二层以上墙体完成70%,后浇带清理,期初坡道板墙钢筋绑扎;

10. 留学生公寓:地下室墙体砌筑90%,一层以上墙体砌筑70%,二次结构完成50%;


11. 青年教师周转公寓:墙体砌筑完成,二次结构完成;
12. 行政楼:一层墙体砌筑60%,二层以上墙体砌筑完成80%,二次结构完成50%;

13. 学生宿舍组团:3-3、3-4砌体结束,二次结构完成90%,4-3、4-4砌体完成;


14. 配电房:外墙墙体砌筑完成80%;

15. 二食堂:墙体砌体完成。
(四)本周工作计划
1. 理科楼:一层墙体砌筑80%,二、三、四、五层墙体砌筑完成,二次结构砼完成70%;
2. 图文信息中心:一层墙体砌筑90%,二层墙体以上砌筑完成,二次结构完成70%;
3. 公共教学楼:一层墙体完成90%,二层墙体以上完成;
4. 文科楼:墙体砌筑完成,二次结构砼完成90%;
5. 大学生活动中心:一层墙体砌筑90%,二次结构完成80%,二层以上墙体完成;
6. 艺术中心:二次结构砼完成80%,墙体砌筑完成;

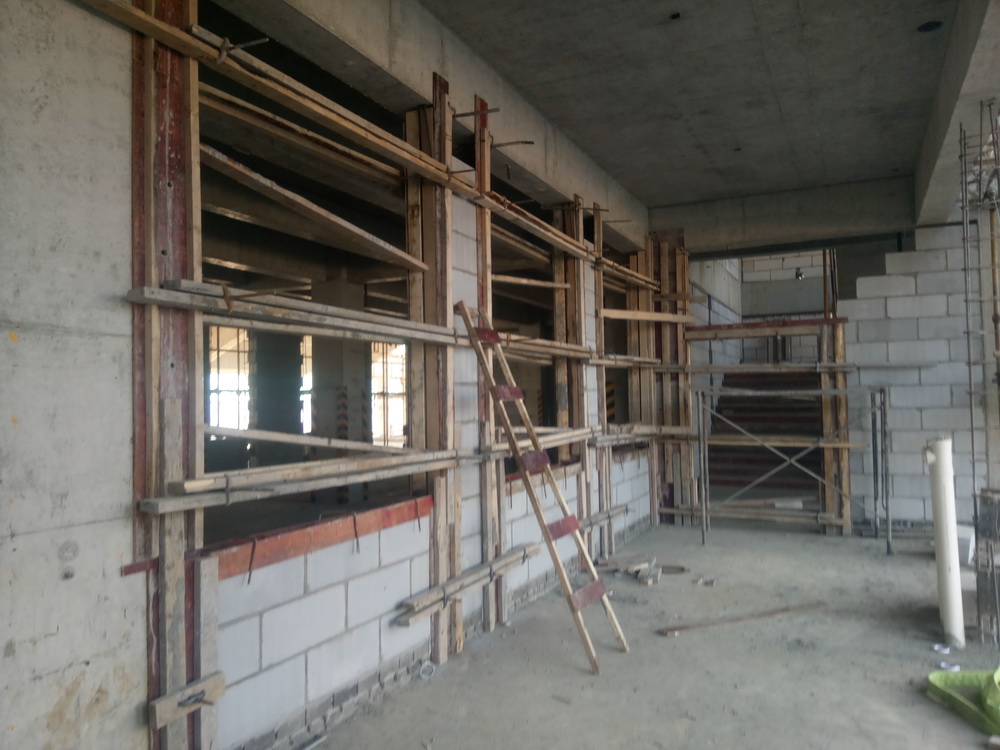

7. 后勤附属用房一:灰饼、护角、不同墙体交界处钢丝网片铺贴完成70%;
8. 后勤附属用房二:灰饼、护角、不同墙体交界处钢丝网片铺贴完成80%;
9. 一食堂:地下室顶板垫层结束一层以上墙体完成50%,二次结构模板、钢筋、砼完成90%;
10. 留学生公寓:地下室墙体砌筑完成,后浇带浇筑和清理完成。一层以上墙体完成80%,二次结砼完成70%;
11. 青年教师周转公寓:楼层清理,护角、灰饼完成80%;
12. 行政楼:一层墙体砌筑80%,二次结构完成70%。二层以上墙体砌筑完成,二次结构完成;
13. 学生宿舍组团:3-3、3-4墙体完成,护角、灰饼完成60%。4-3、4-4砌体完成,二次结构完成90%;
14. 配电房:外墙墙体砌筑完成;
15. 二食堂:灰饼、护角、不同墙体交界处钢丝网片铺贴完成70%。

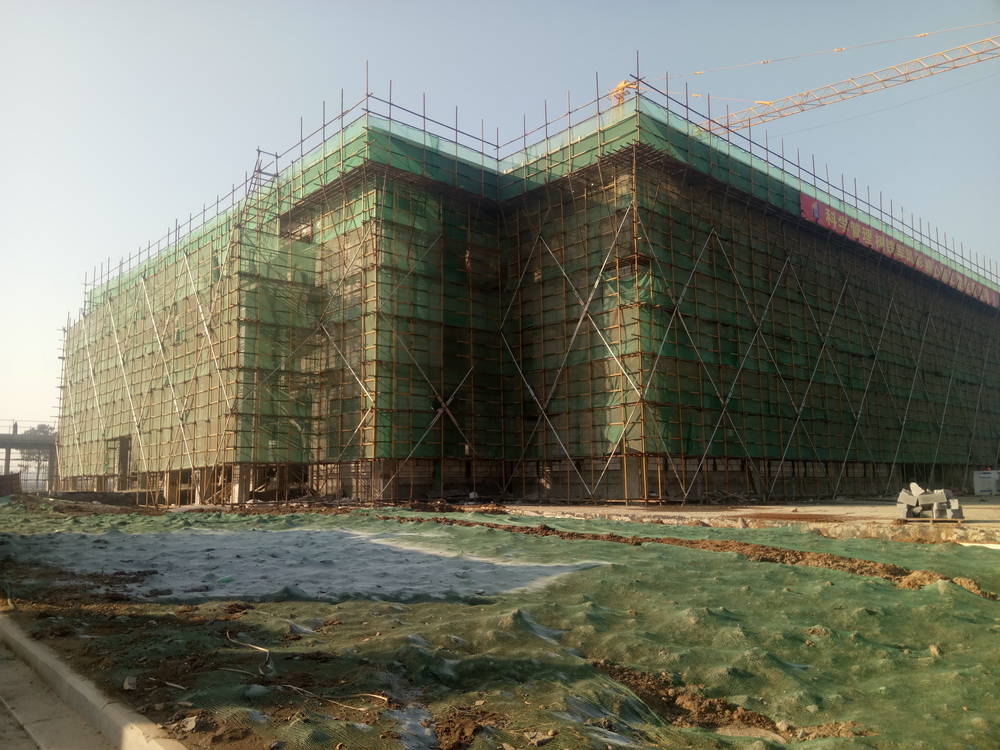

二、体育馆标段
(一)现场人员
管理人员16人 、瓦工25人、木工60人、钢筋40人
电焊工3人、水电工10人、架子工10人、预应力0人
杂工5人、 挖机司机1人、塔吊司机4人、塔吊指挥2人
合计:176人
(二)上周完成情况

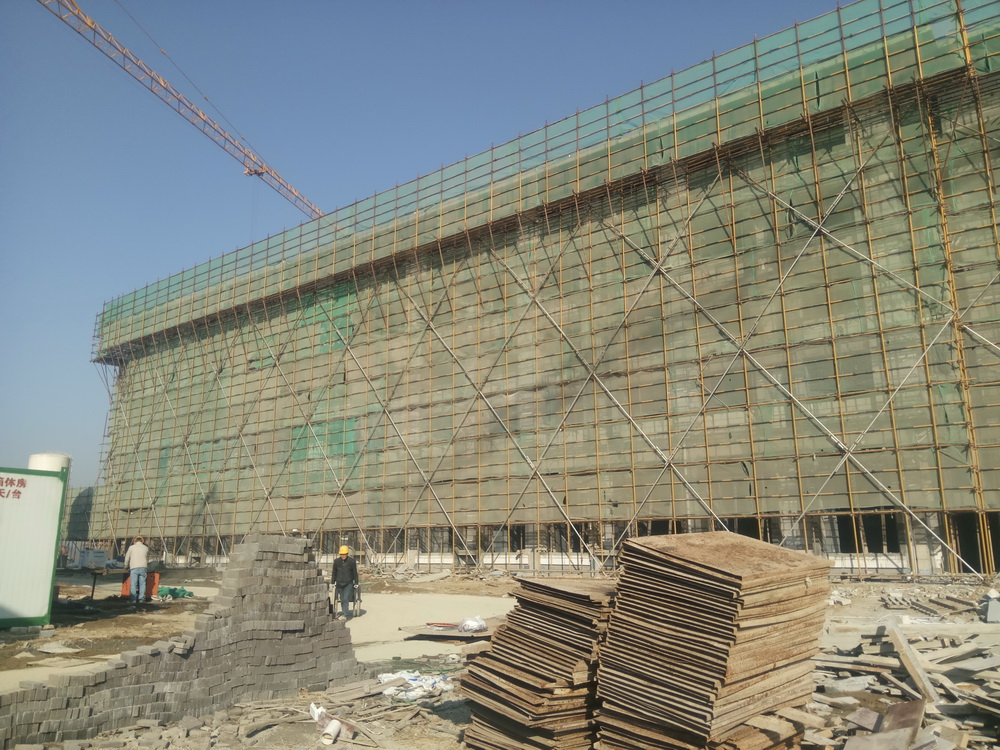

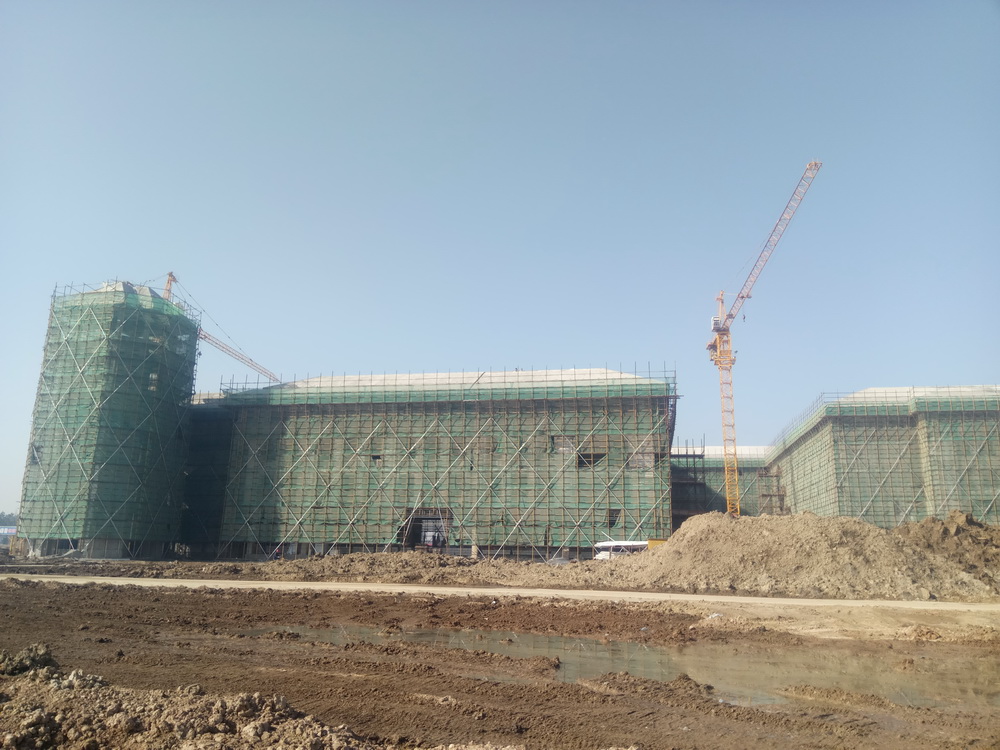

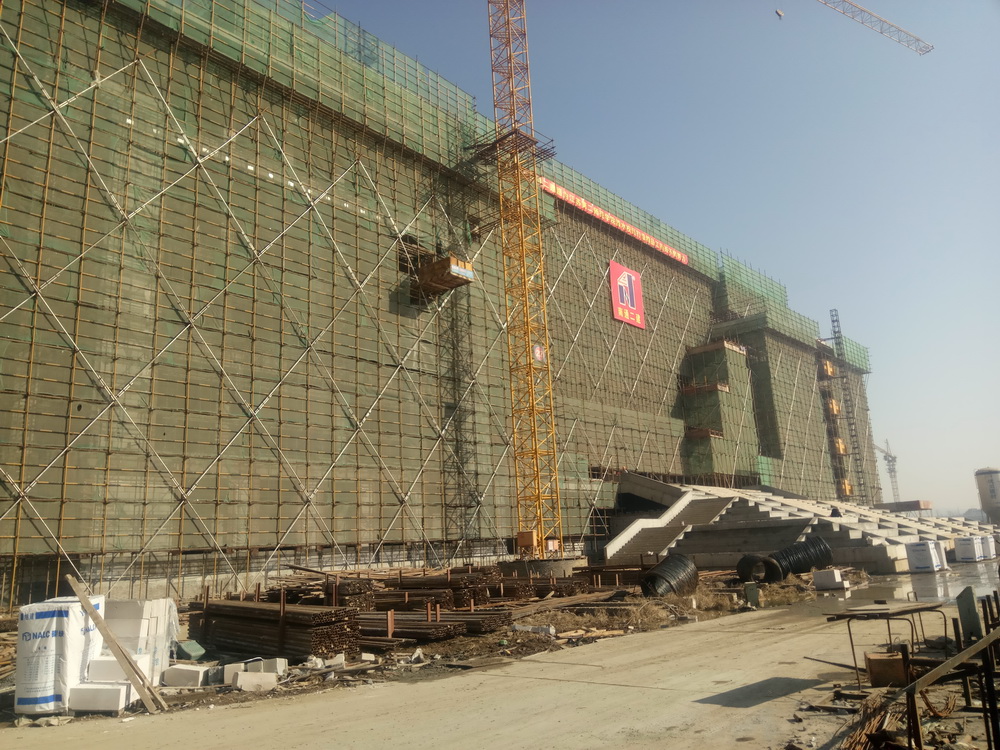

1.完成8-23轴体育馆三层看台砼浇筑工作,8-23轴南侧四层模板支撑完成;

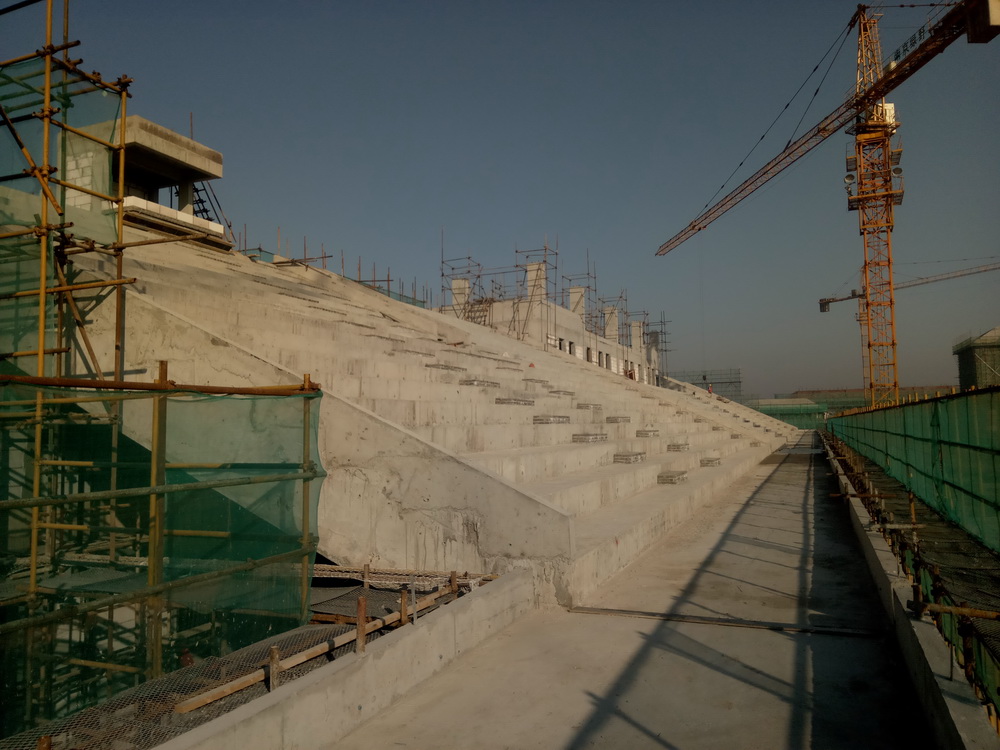

2.看台二次结构完成90%;

3.完成南门卫东侧模板及钢筋绑扎工作。

(三)本周工作计划
1.完成体育馆8-23轴四层结构;
2.完成看台二次结构;
3.小品二次结构完成50%。
三、室外景观绿化工程
(一) 现场人员
管理人员10人、绿化专业1人
水电专业0人、景观专业32人
合计:43人
(二)上周完成情况

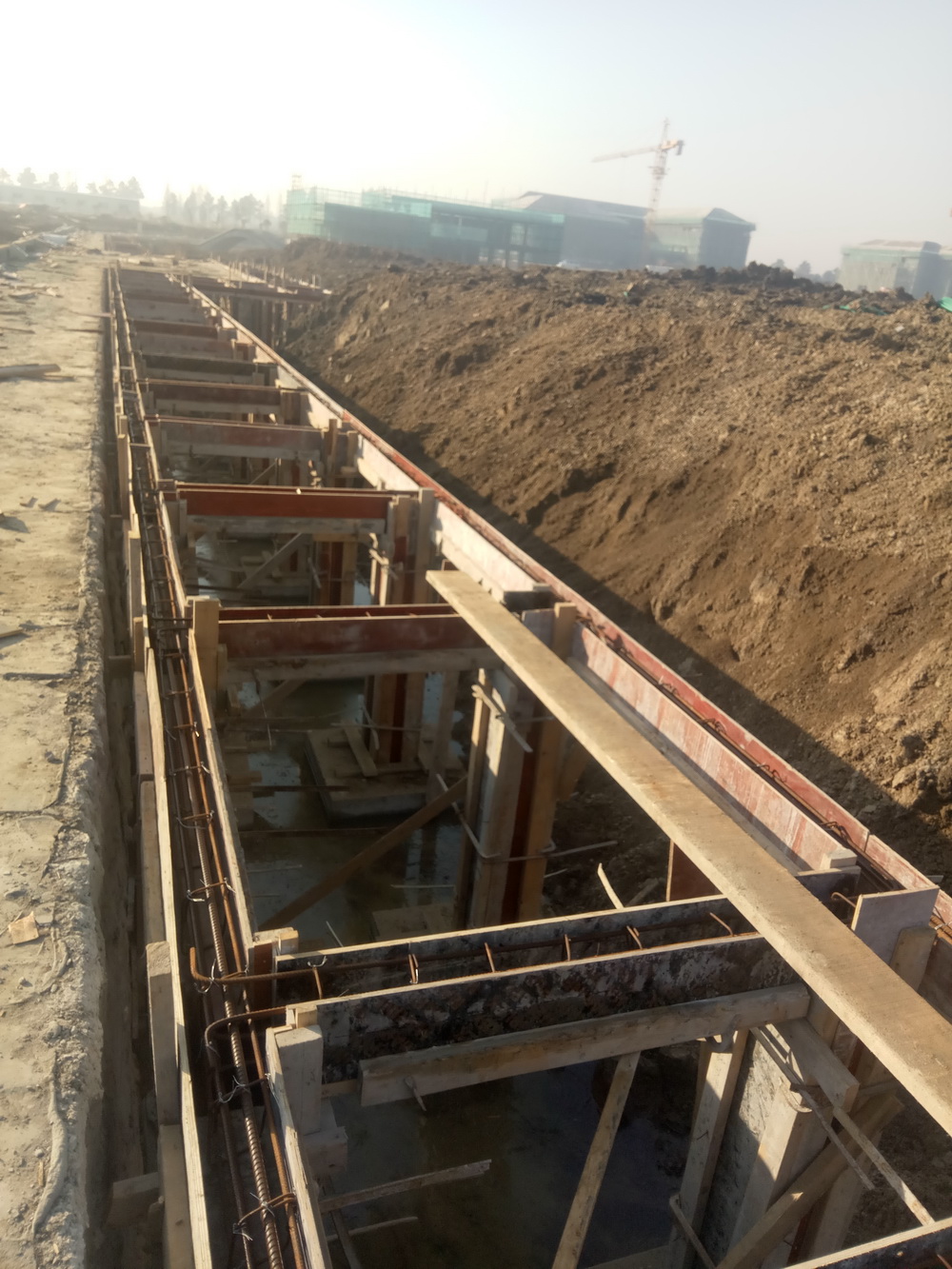

1. 木栈道构架模板安装完成,钢筋绑扎完成;
2. A区西侧过河通道挡墙砌筑50%;
3. A区土方回填;
4. E区2#过河通道开挖100%;
5. 2#、3#、4#过水坝开挖完成,砌筑80%;
6. 北中轴大道路基开挖100%;
7. 小品周边中心湖土方开挖100%。
(三)本周工作计划
1. A区西侧过河通道挡墙砌筑100%;
2. 木栈道构架砼浇筑完成;
3. 理科楼和公共教学楼之间外购土方回填,地形整理;
4. 北中轴大道基坑抽水;
5. 2#、3#、4#过水坝砌筑完成;
6. 南中轴大道东侧驳岸挡墙开挖完成,砌筑50%。
三、市政道路管网工程
(一)上周完成情况
1. E路和L路河塘6%灰土回填完成100%。
(二)本周工作计划
1. E路和L路河塘6%灰土回填30%。
