溧水校区建设简报(2018年第3期)
发布时间: 2018-01-25 浏览次数: 360

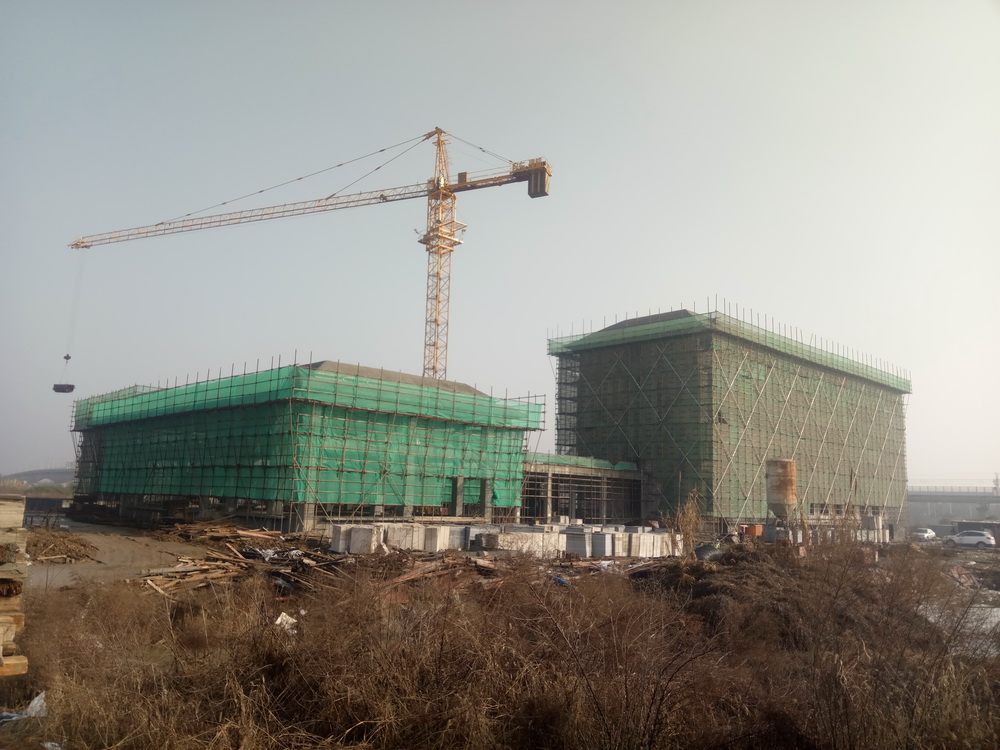

一、施工总包标段

(一)现场人员

管理人员75人 、瓦工班组357木工班组100

水电班组107人、土方班组 28人、钢筋班组70

架子工50人、 直属队77人、砼工55人、幕墙50

粉刷班组250人、保温工40

合计:1259

(二)大型机械设备在场情况

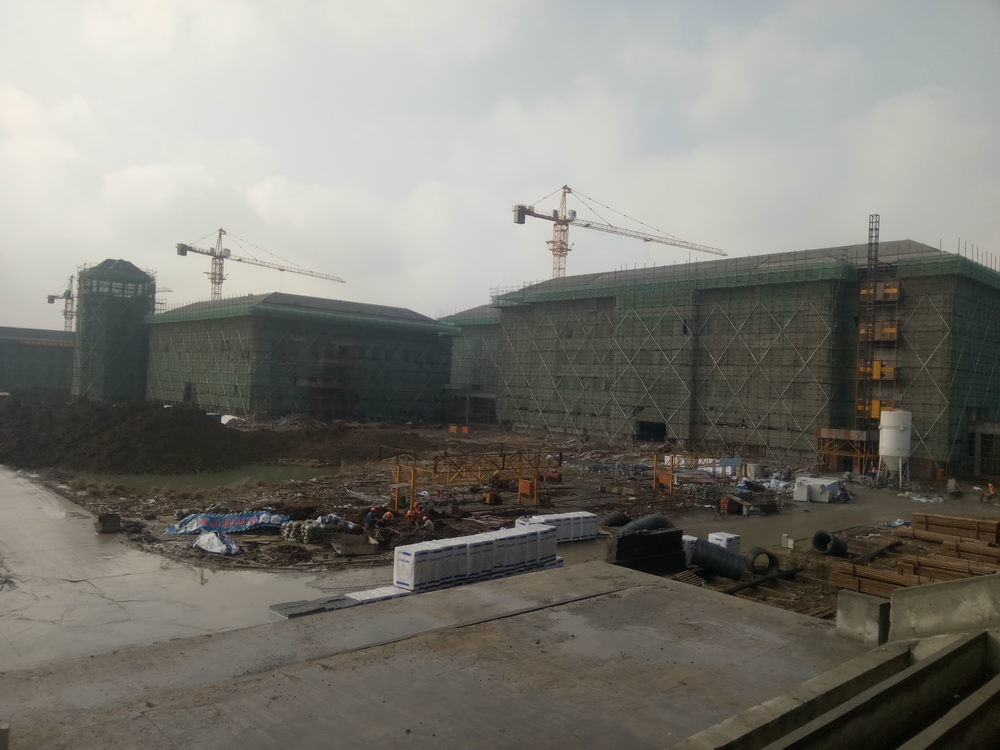

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机4台、土方运输车18台。

(三)上周完成情况

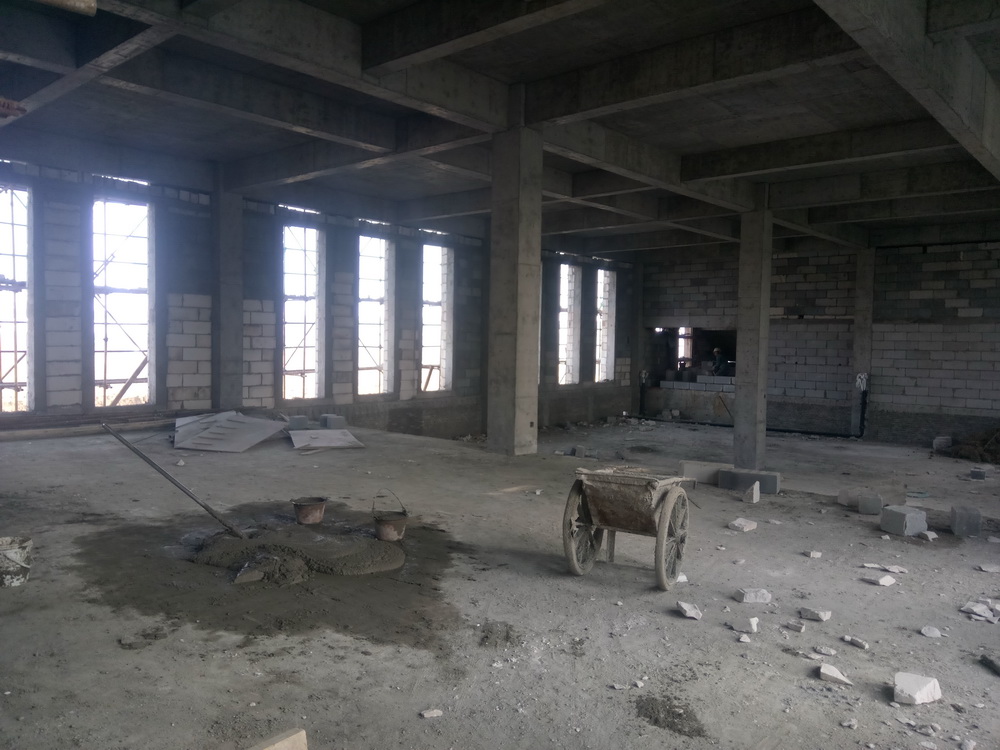

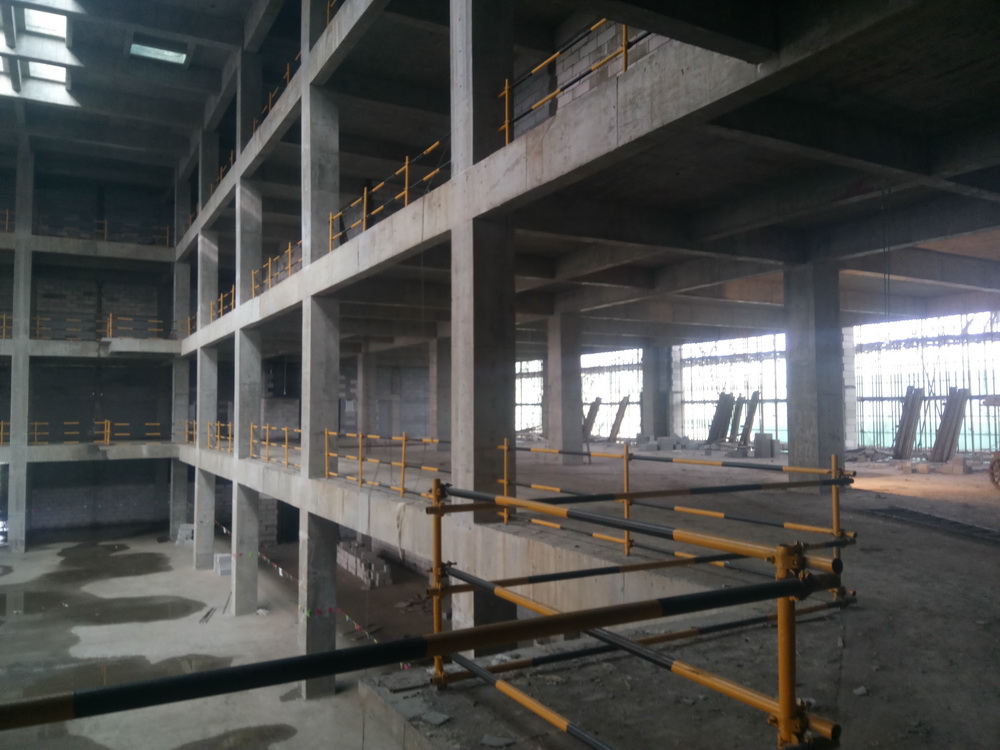

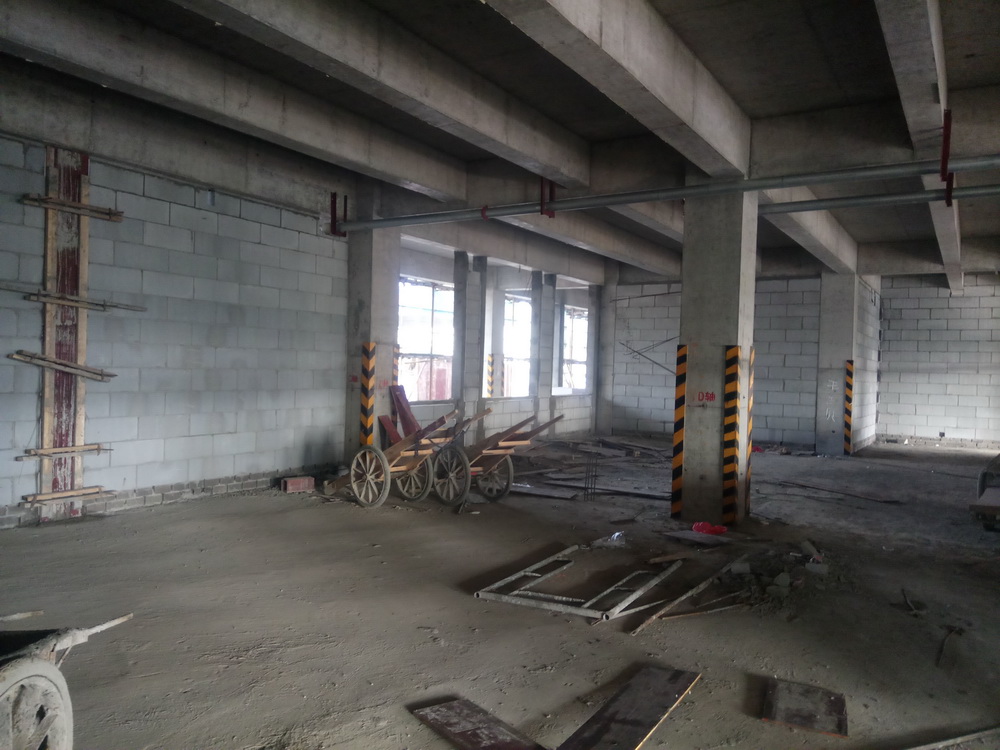

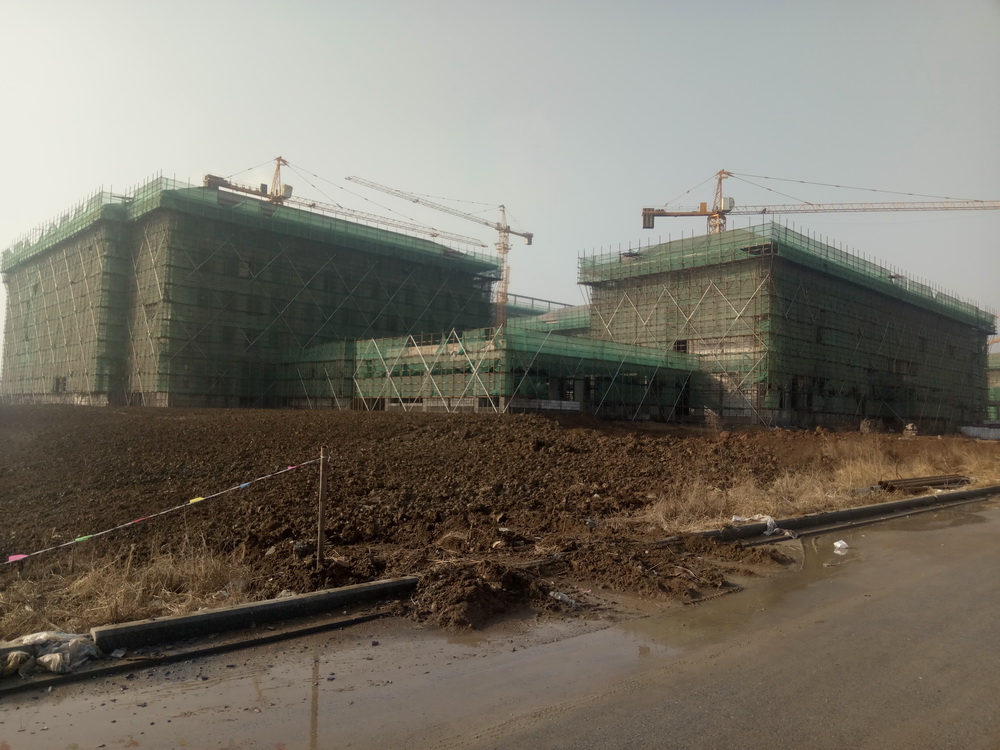

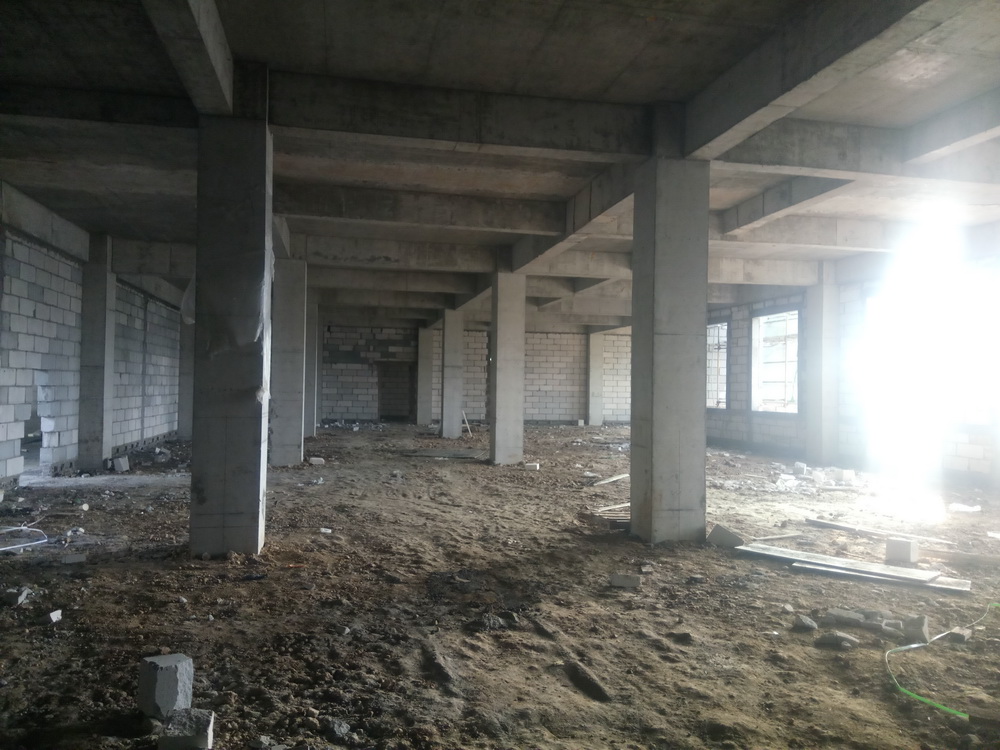

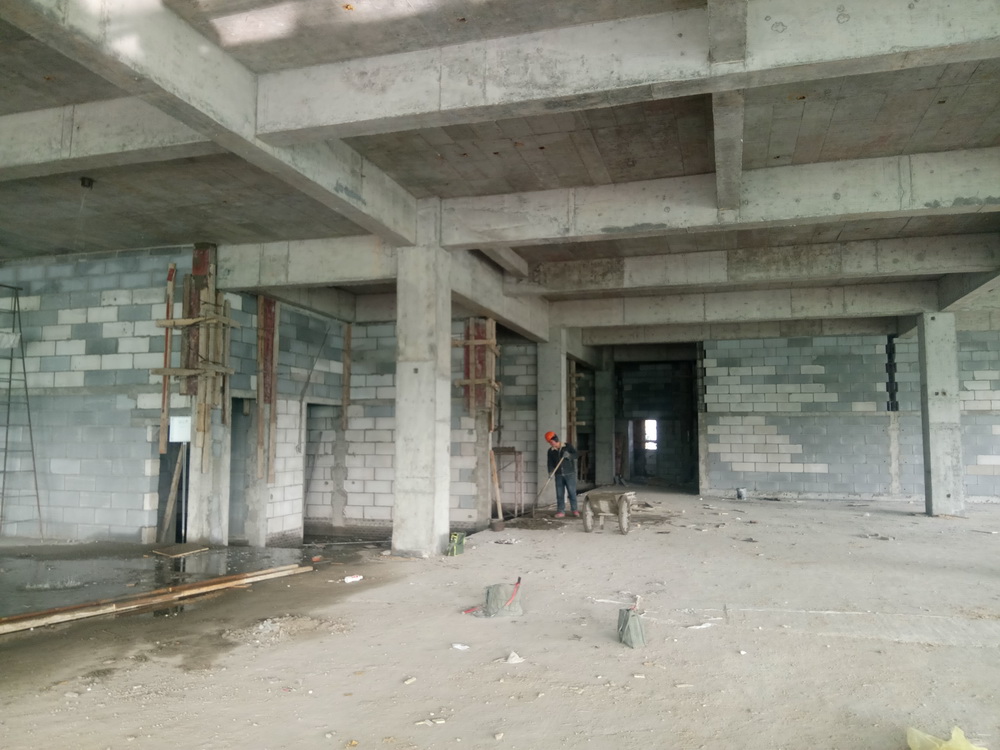

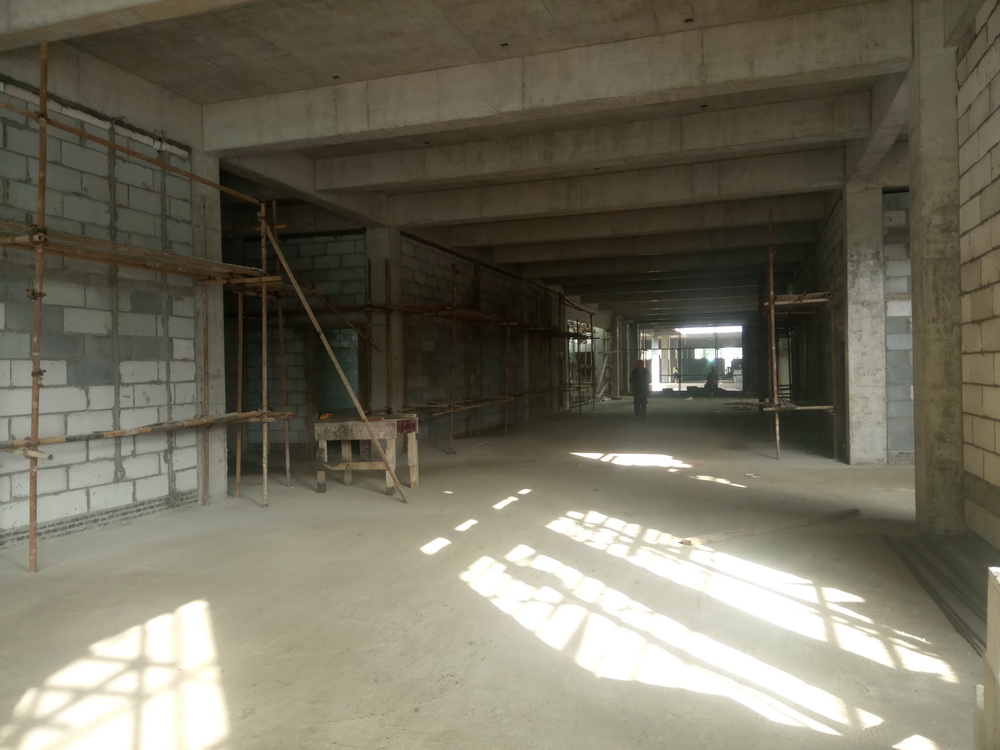

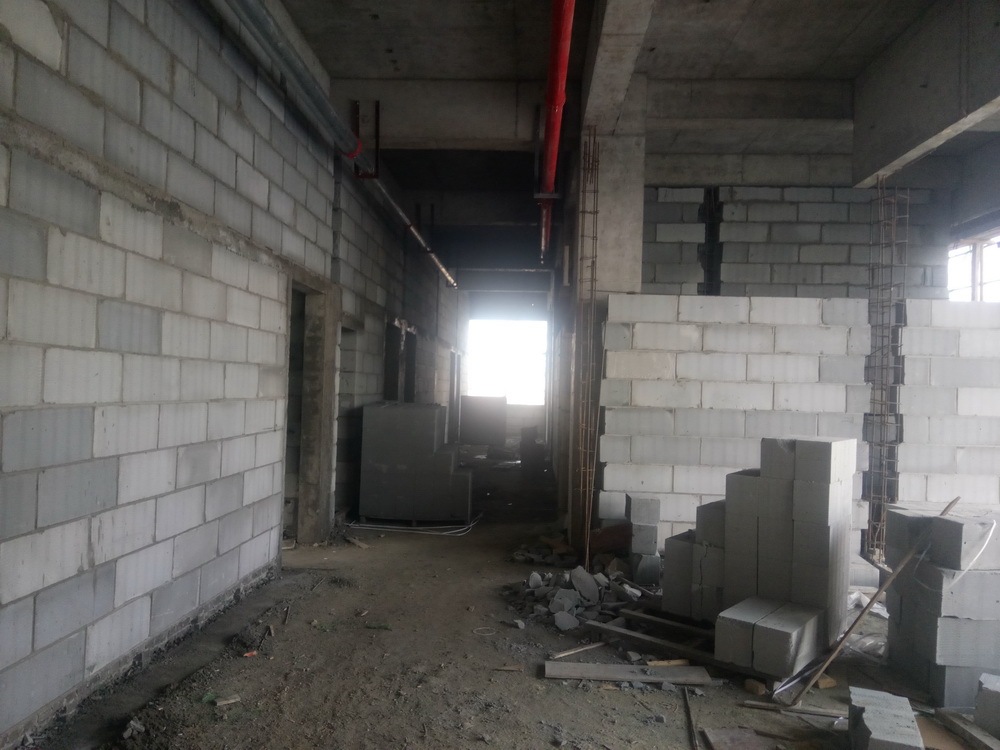

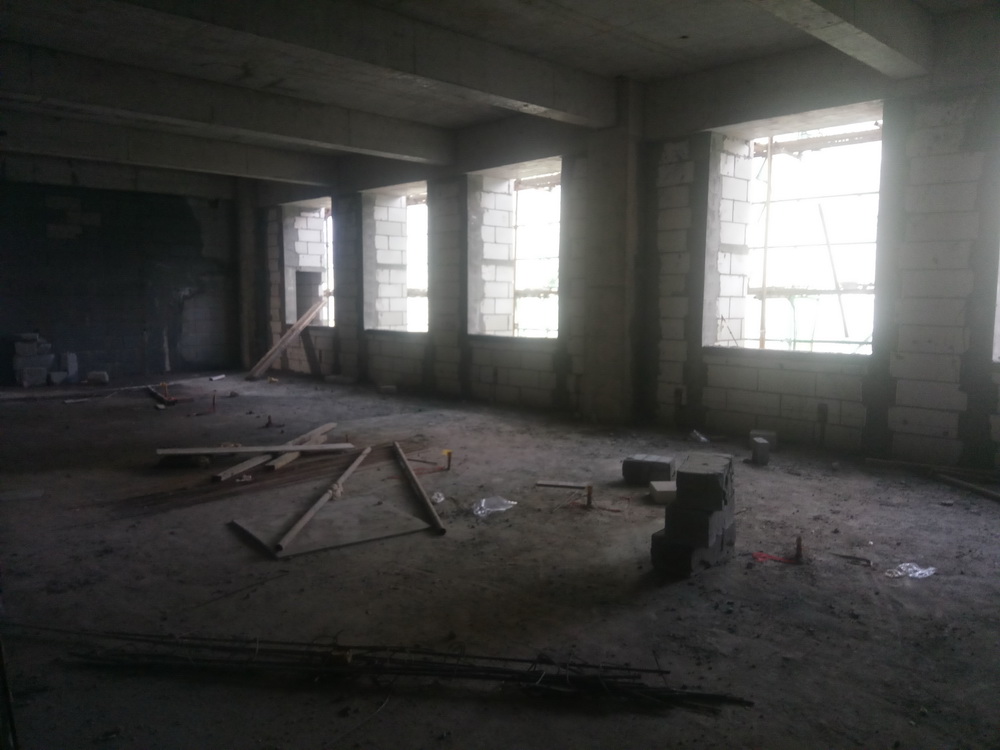

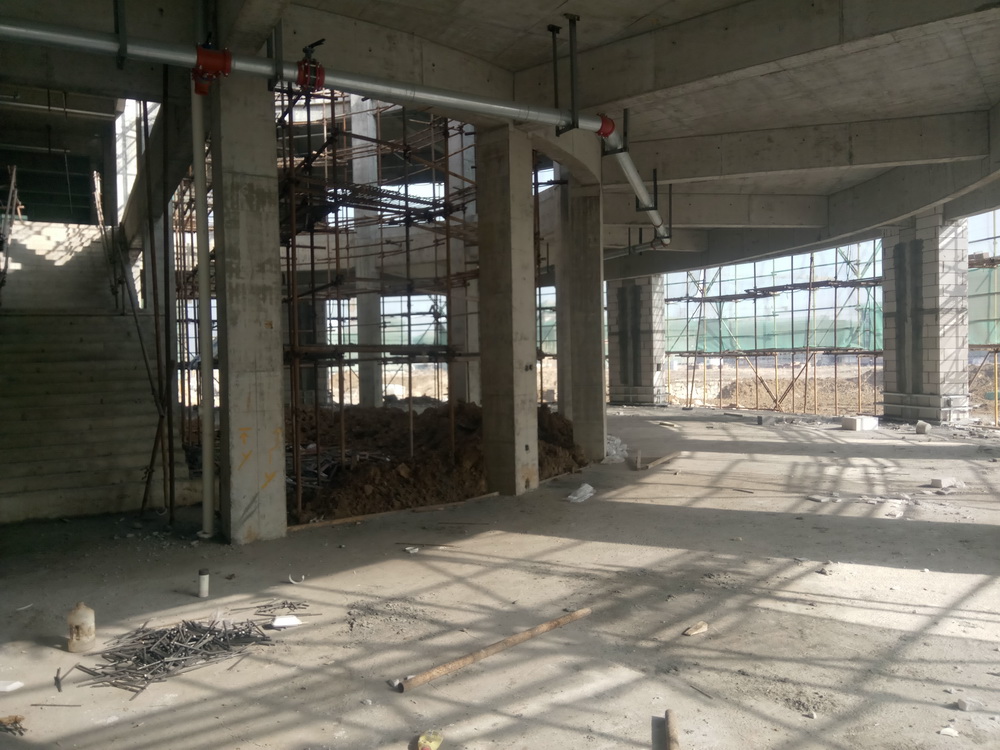

1. 理科楼:一层墙体砌筑80%,二、三、四、五层墙体砌筑完成,二次结构砼完成70%



2. 图文信息中心:一层墙体砌筑90%,二层墙体以上砌筑完成,二次结构完成70%





3. 公共教学楼:一层墙体完成90%,二层墙体以上完成;





4. 文科楼:墙体砌筑完成,二次结构砼完成90%




5. 大学生活动中心:一层墙体砌筑90%,二次结构完成80%,二层以上墙体完成;





6. 艺术中心:二次结构砼完成80%,墙体砌筑完成;

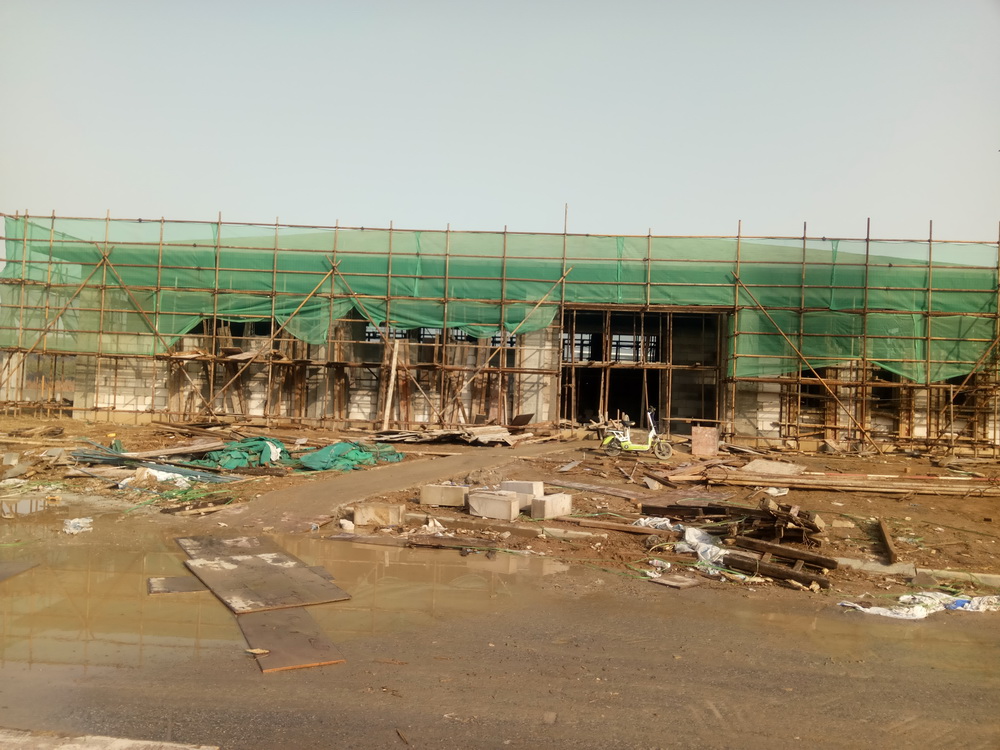

7. 后勤附属用房一:灰饼、护角、不同墙体交界处钢丝网片铺贴完成70%

8. 后勤附属用房二:灰饼、护角、不同墙体交界处钢丝网片铺贴完成80%

9. 一食堂:地下室顶板垫层结束一层以上墙体完成50%,二次结构模板、钢筋、砼完成90%





10. 留学生公寓:地下室墙体砌筑完成,后浇带浇筑和清理完成。一层以上墙体完成80%,二次结砼完成70%





11. 青年教师周转公寓:楼层清理,护角、灰饼完成80%

12. 行政楼:一层墙体砌筑80%,二次结构完成70%。二层以上墙体砌筑完成,二次结构完成;





13. 学生宿舍组团:1#5#6#7#学生宿舍组团粉刷。3-33-4墙体完成,护角、灰饼完成60%4-34-4砌体完成,二次结构完成90%



14. 配电房:外墙墙体砌筑完成;



15. 二食堂:灰饼、护角、不同墙体交界处钢丝网片铺贴完成70%





(四)本周工作计划

1. 理科楼:墙体砌筑结束,二次结构钢筋、模板、砼结束;

2. 图文信息中心:墙体砌筑完成,二次结构砼完成。钢筋网、灰饼、护角铺贴完成;

3. 公共教学楼:墙体砌筑完成,二次结构完成,钢筋网、灰饼等结束;

4. 文科楼:墙体砌筑结束,二次结构完成,钢筋网、灰饼、护角铺贴完成;

5. 大学生活动中心:一层墙体砌筑完成,二次结构完成;

6. 艺术中心:墙体砌筑结束,二次结构完成,钢筋网、灰饼、护角铺贴完成;

7. 后勤附属用房一:楼层清理结束,钢筋网、灰饼、护角完成,主体验收结束;

8. 后勤附属用房二:楼层清理结束,钢筋网、灰饼、护角完成,主体验收结束;

9. 一食堂:一层墙体基本结束,二次结构完成90%,二层以上墙体完成;

10. 留学生公寓:墙体基本结束,二次结构完成90%

11. 青年教师周转公寓:楼层清理结束,钢筋网、灰饼、护角完成,主体验收结束;

12. 行政楼:墙体砌筑完成,二次结构完成,钢筋网、灰饼、护角铺贴完成90%

13. 学生宿舍组团:2#3#4#学生组团,钢丝网、灰饼、护角结束,楼层清理结束,主体验收结束。

14. 二食堂:楼层清理结束,钢筋网、灰饼、护角完成,主体验收结束s

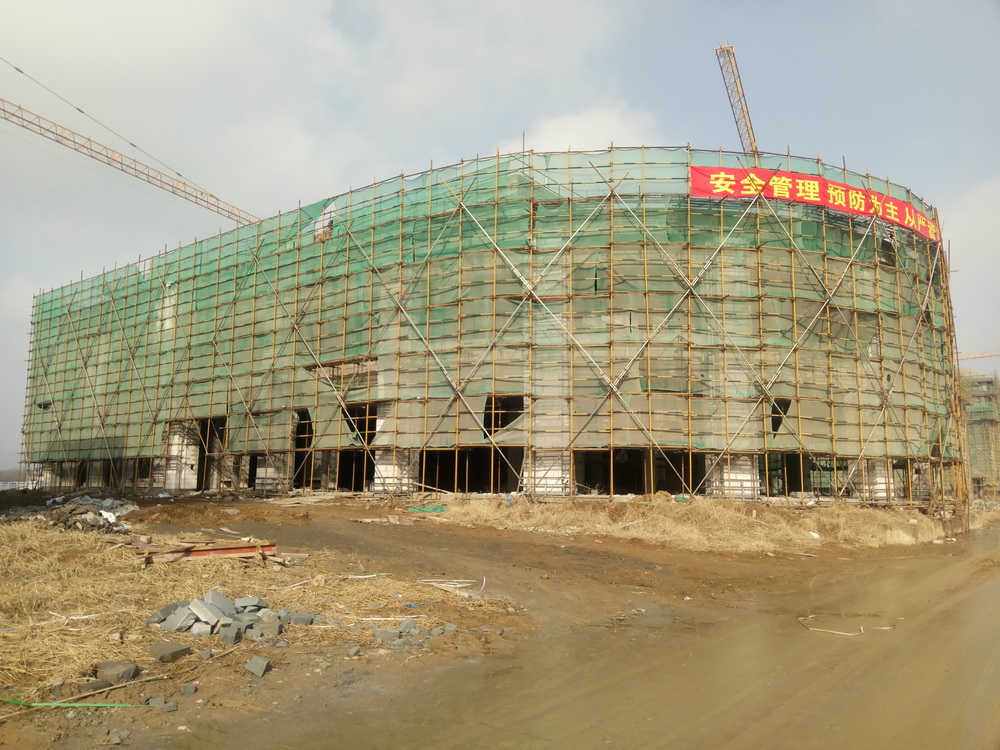

二、体育馆标段

(一)现场人员

管理人员16人 、瓦工25木工60人、钢筋40

电焊工3人、水电工10人、架子工10人、预应力0

杂工5人、 挖机司机1人、塔吊司机4人、塔吊指挥2

合计:176

(二)上周完成情况

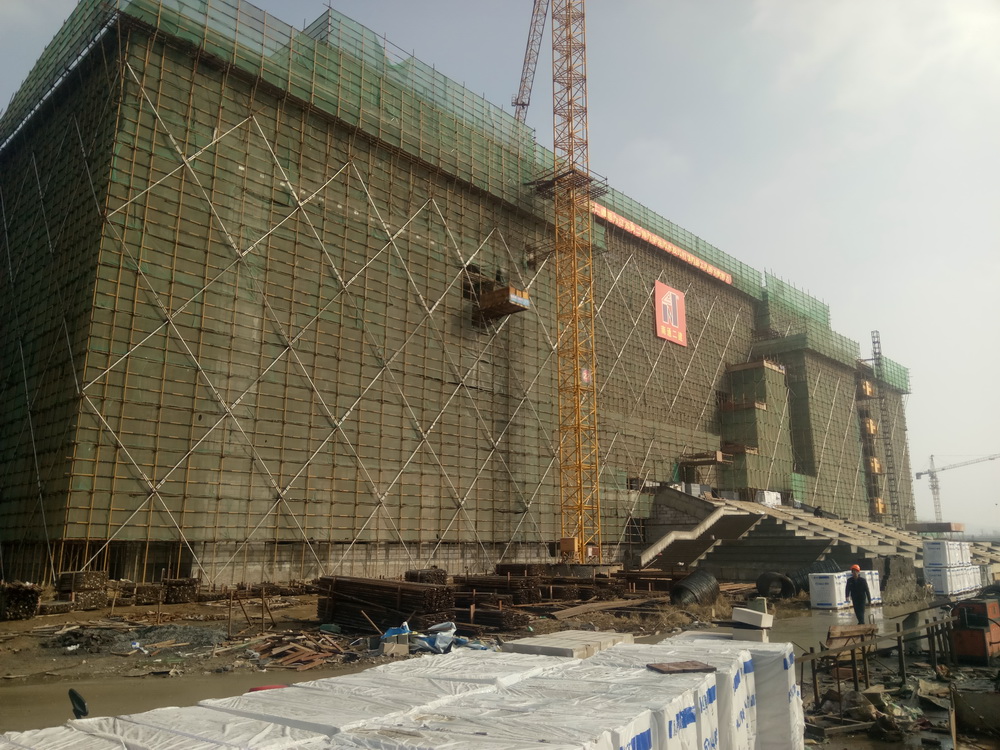

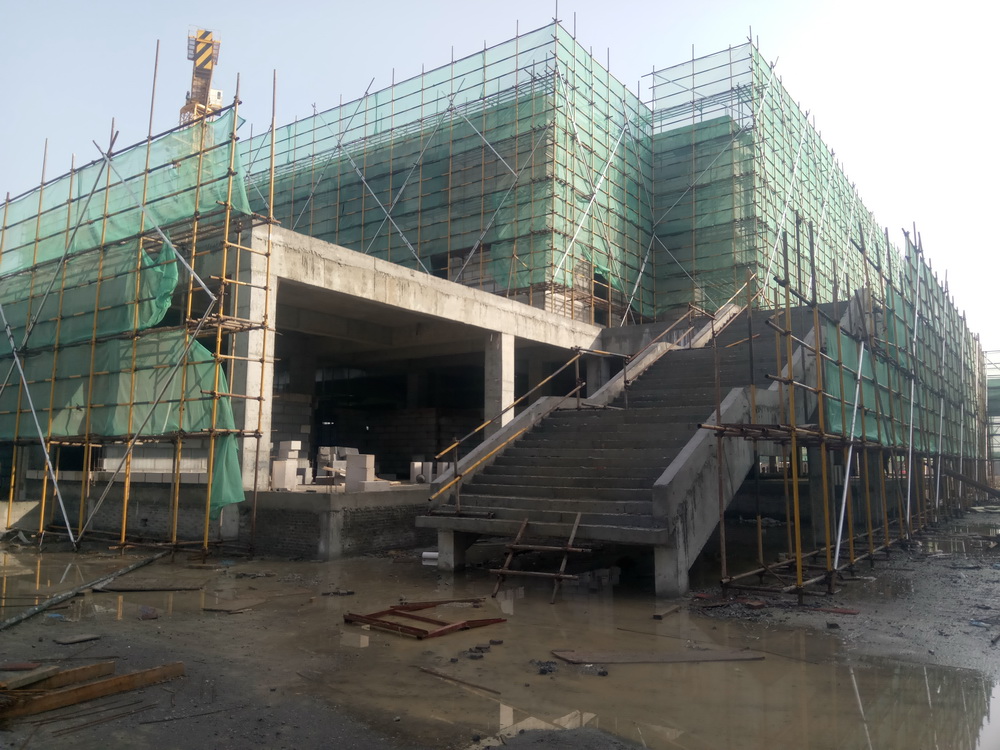

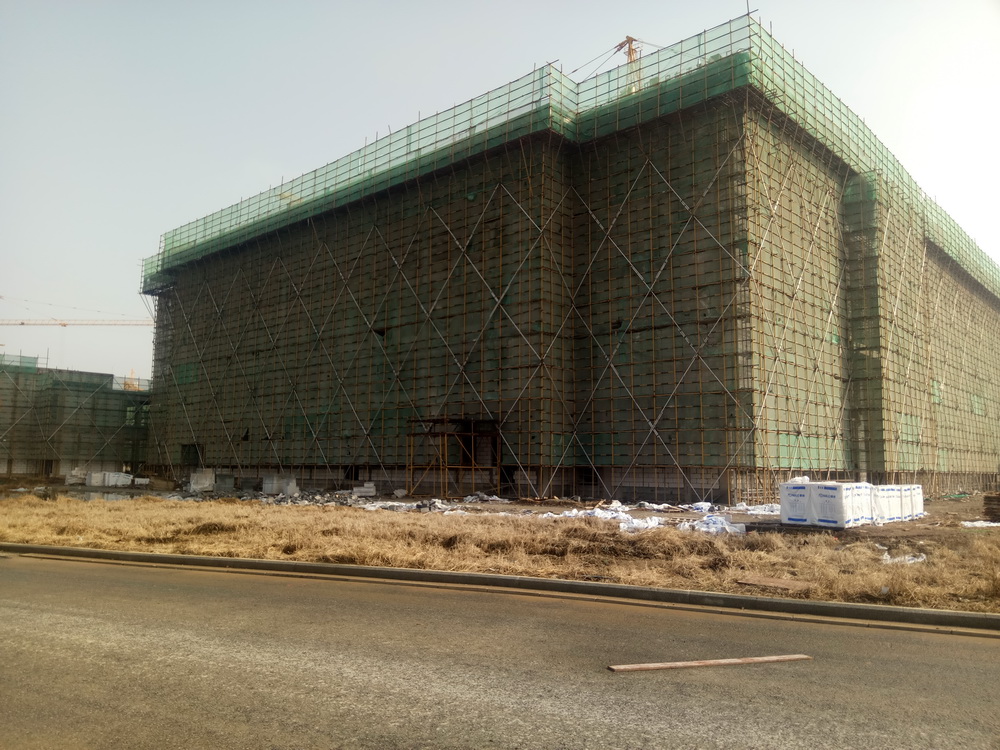

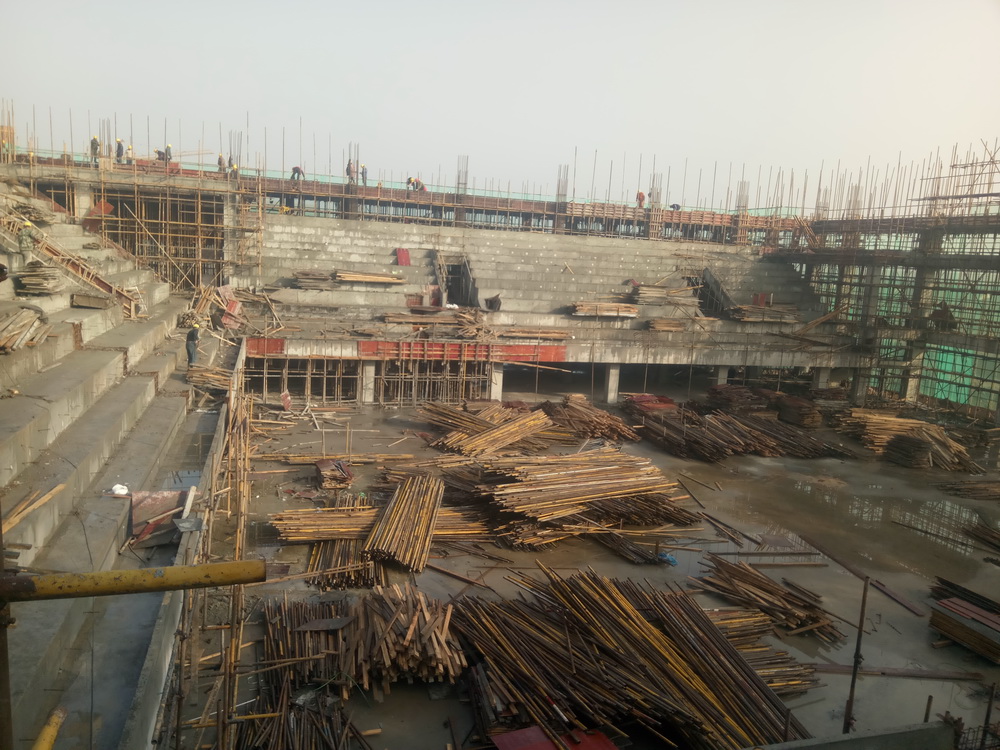

1. 完成体育馆8-23轴四层结构;

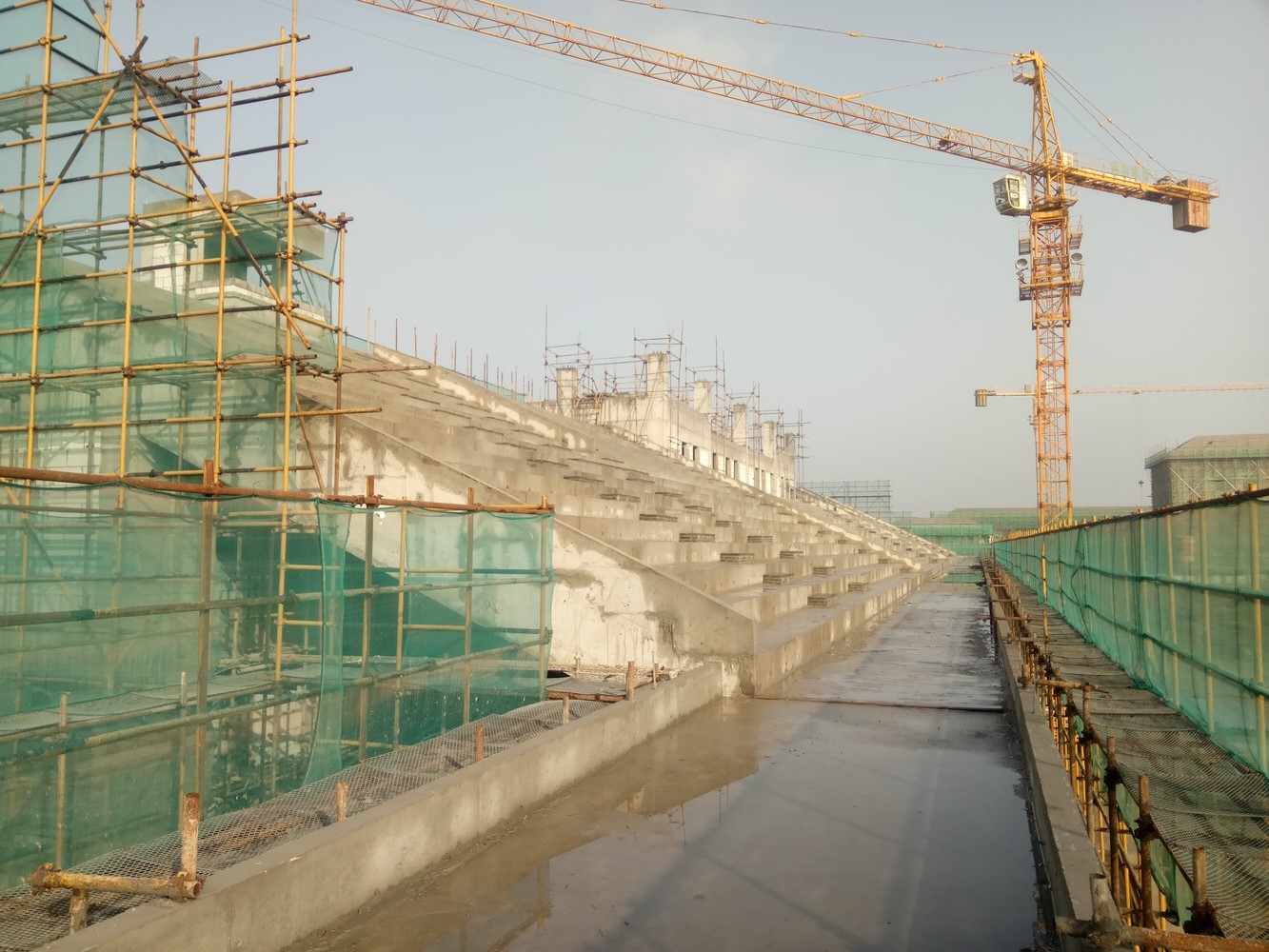

2. 完成看台二次结构;




3. 小品二次结构完成50%





(三)本周工作计划

1. 完成1-7轴体育馆四层结构,8-23轴南侧屋面环形梁;

2. 完成小品二次结构。

三、室外景观绿化工程

(一) 现场人员

管理人员10人、绿化专业1

水电专业0人、景观专业20

合计:31

(二)上周完成情况

1. 木栈道构架砼浇筑完成;



2. A区西侧过河通道挡墙砌筑100%



3. 理科楼和公共教学楼之间外购土方回填;



4. 2#3#4#过水坝砌筑完成;



5. 南中轴大道西侧驳岸挡墙开挖完成,并砌筑50%



(三)本周工作计划

1. 木栈道水洗开挖100%

2. A区西侧过河通道挡墙砌筑100%

3. 南中轴大道西侧驳岸挡墙砌筑50%
