一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组357人、木工班组90人
水电班组107人、土方班组 5人、钢筋班组20人
架子工30人、 直属队77人、砼工20人、幕墙50人
粉刷班组200人、保温工20人
合计:1051人
(二)大型机械设备在场情况
塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机1台、土方运输车2台。
(三)上周完成情况

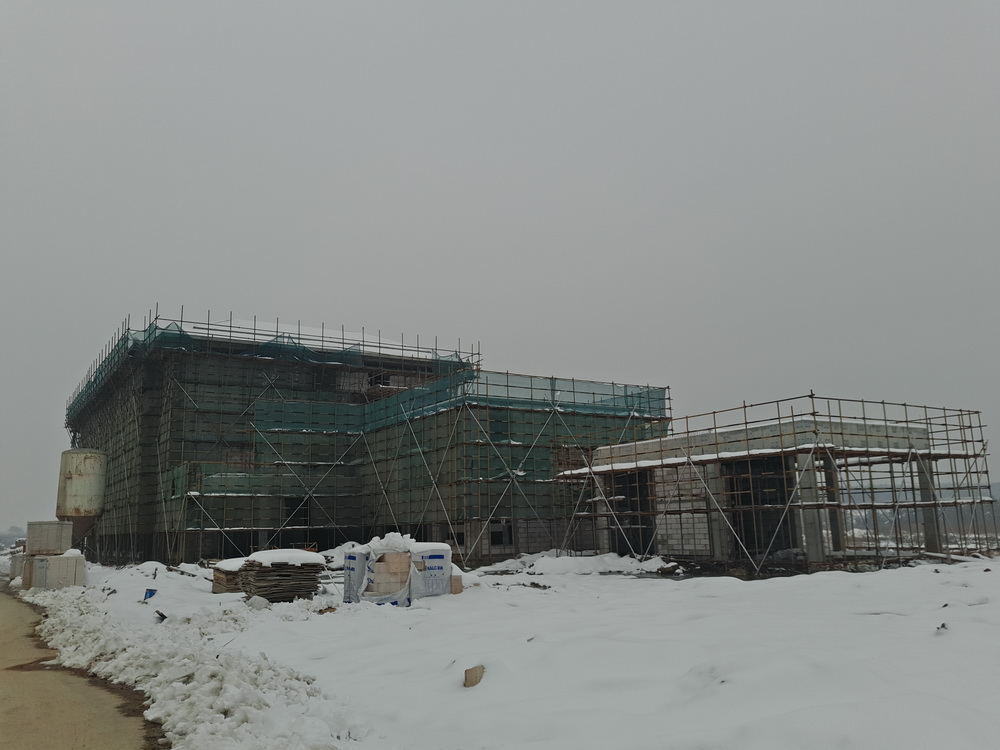

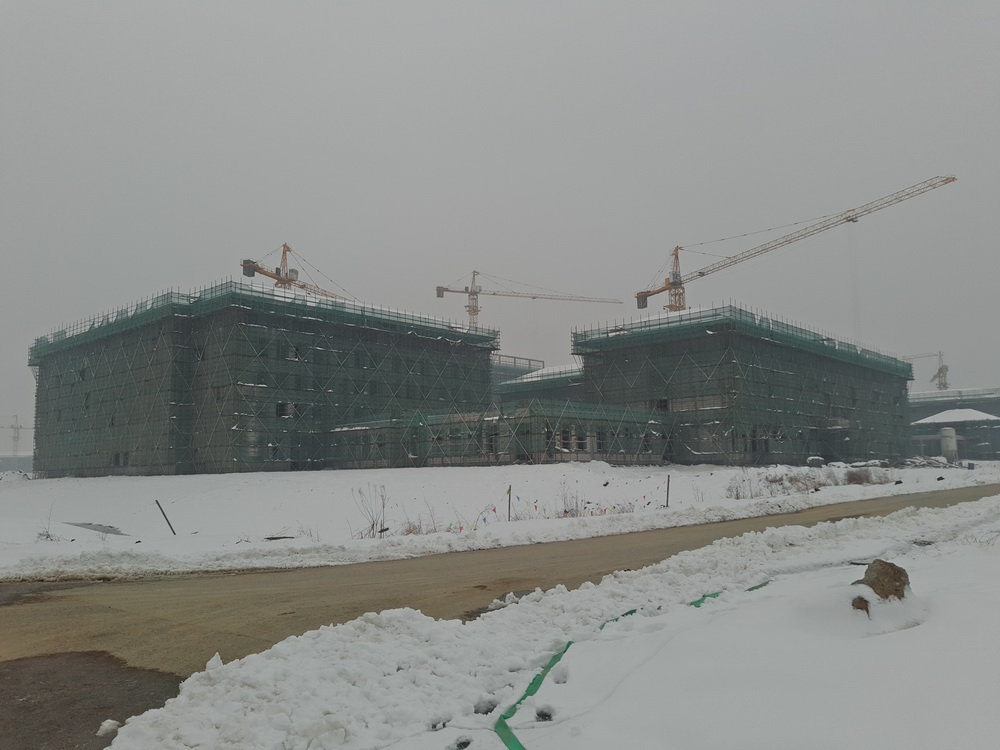

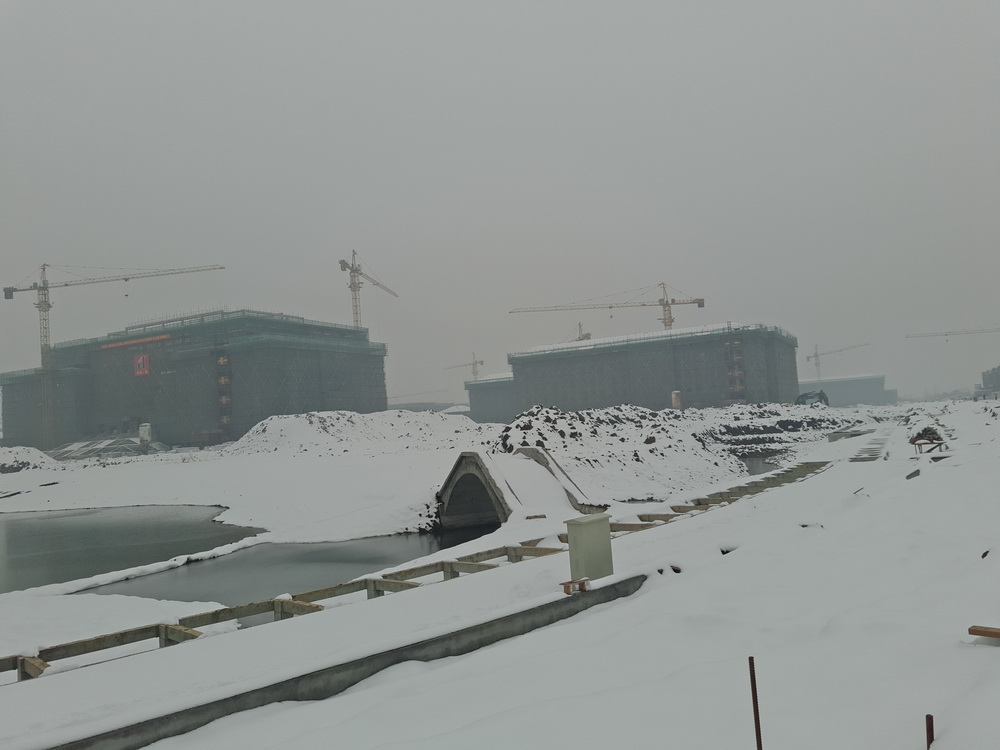

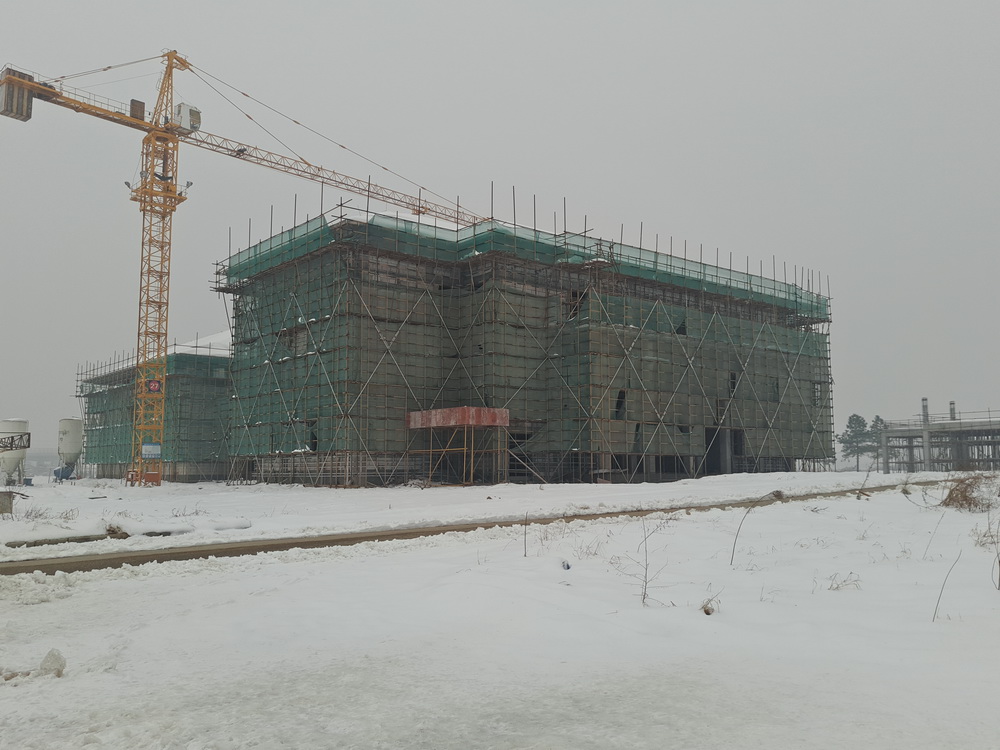

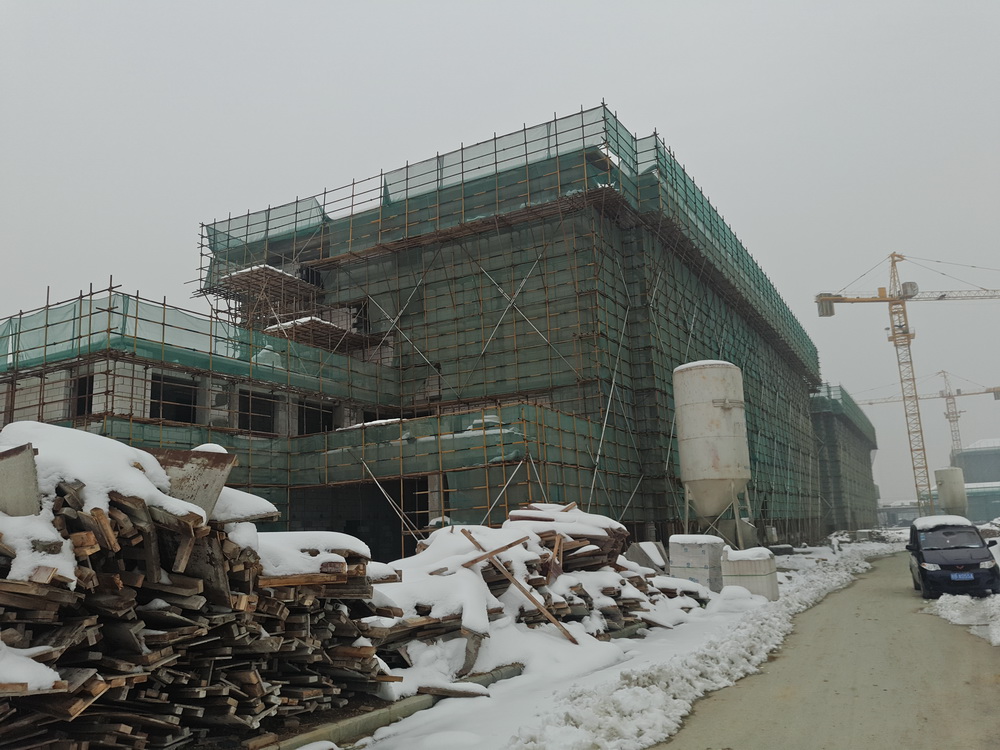

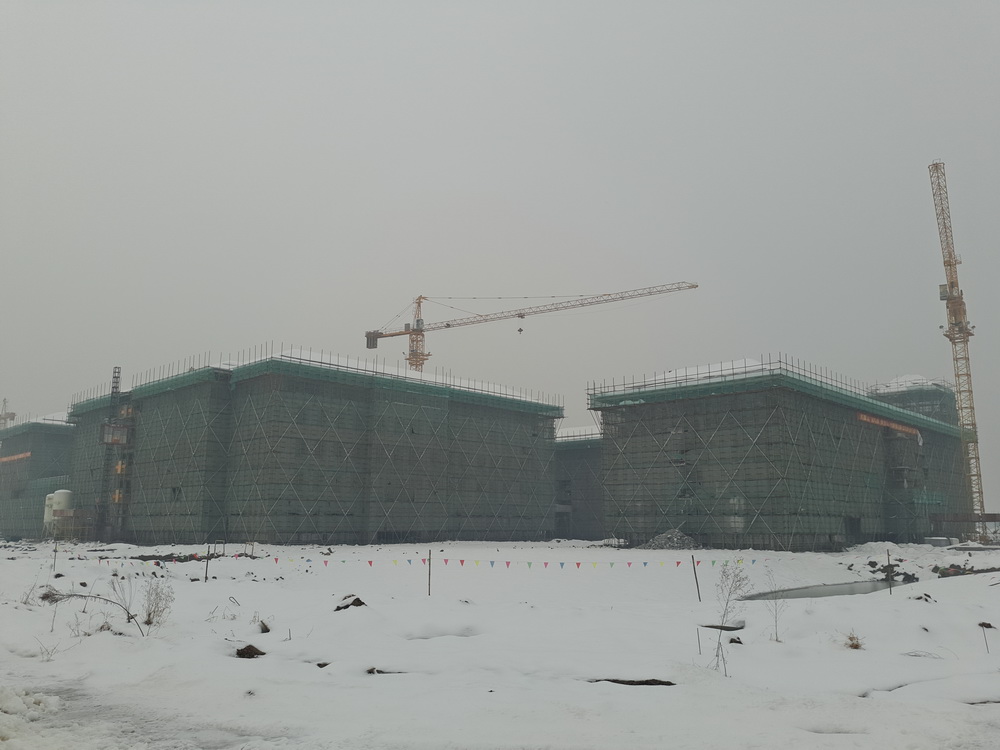

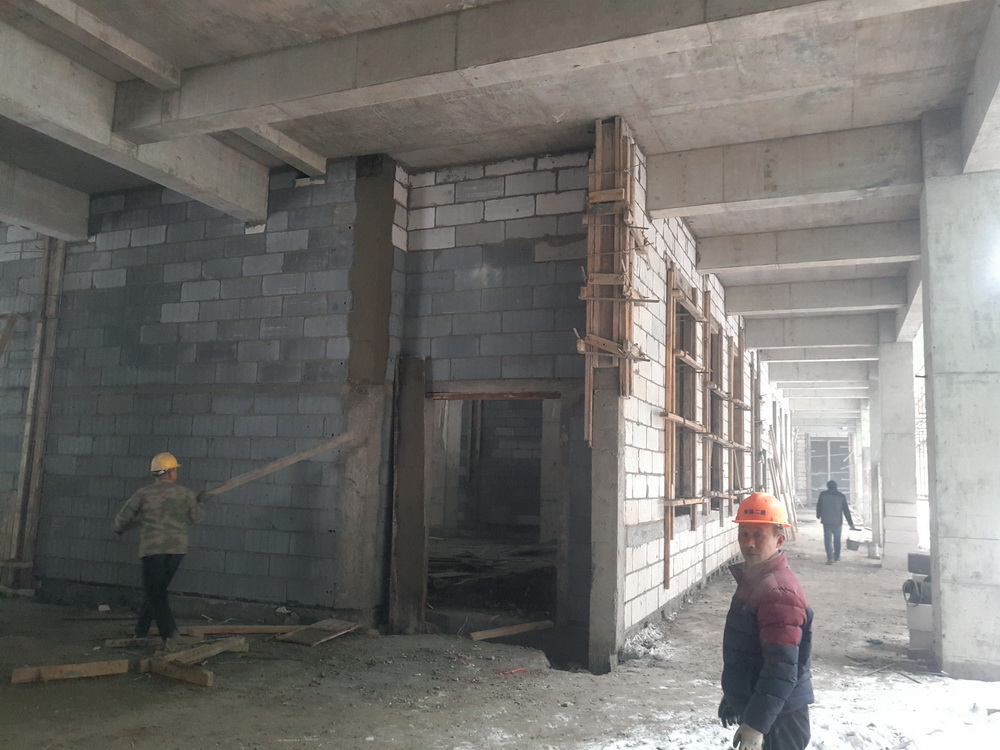

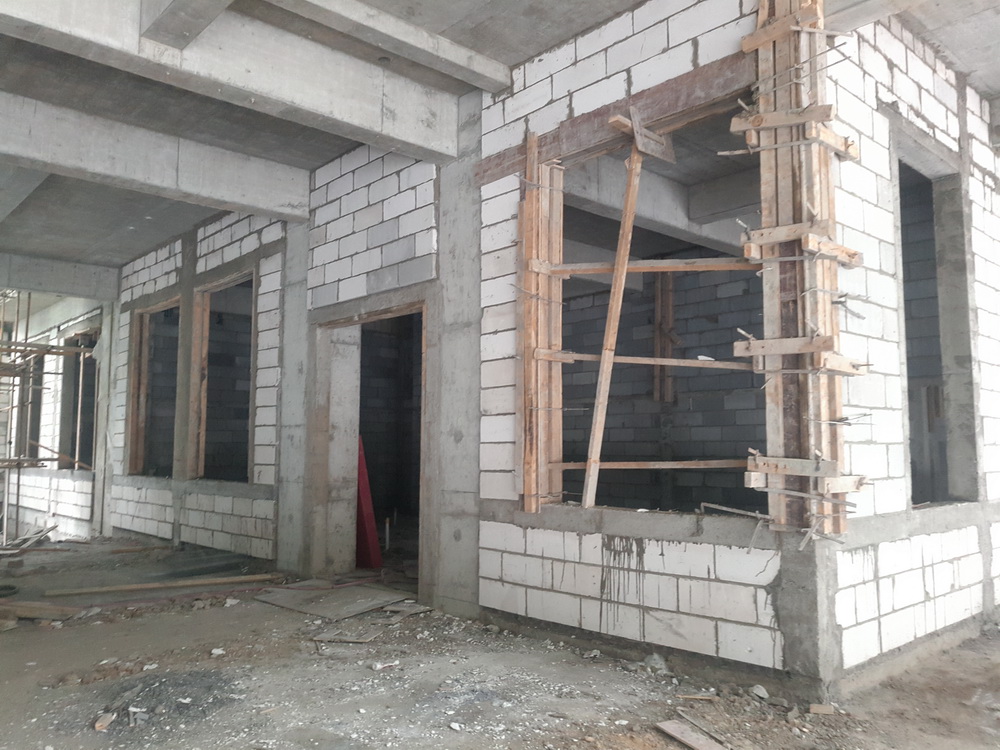

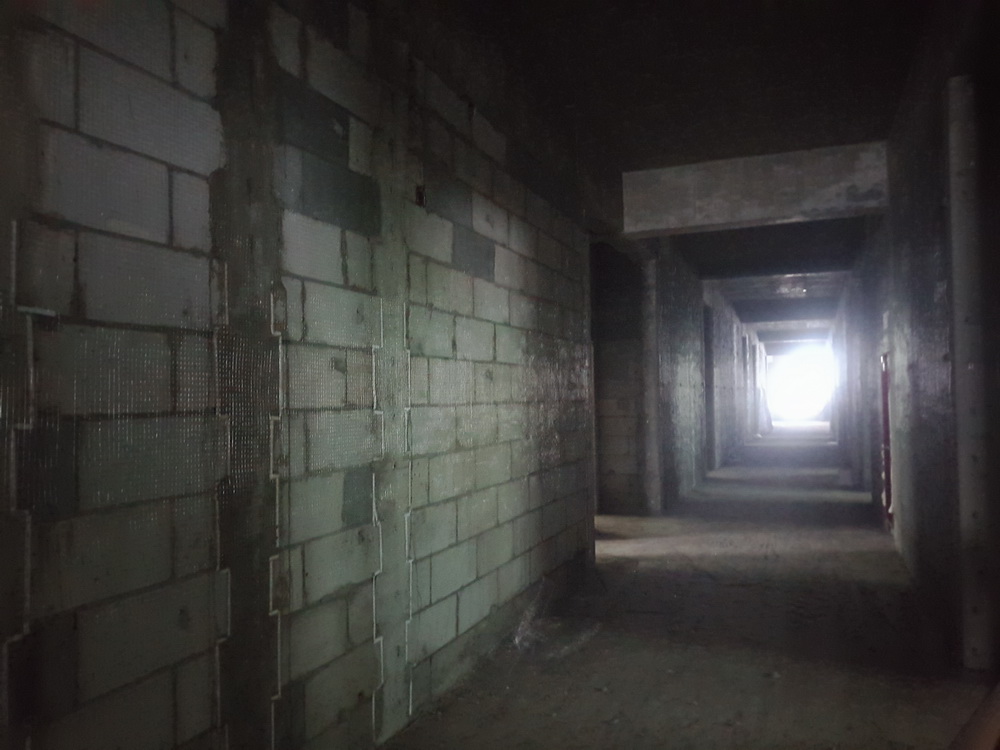

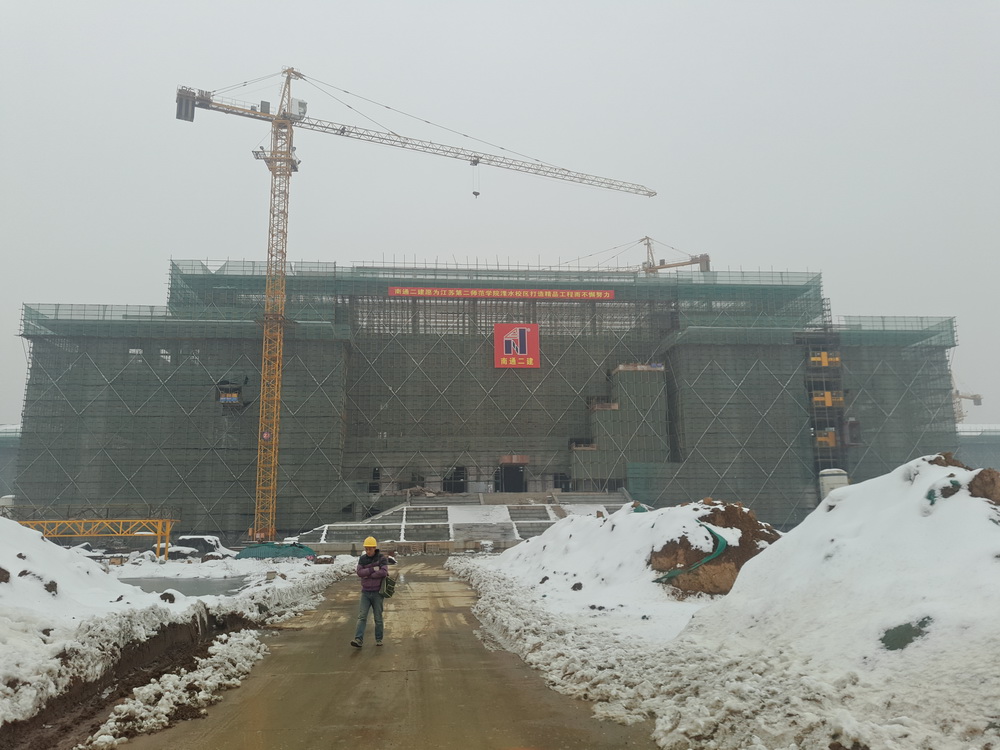

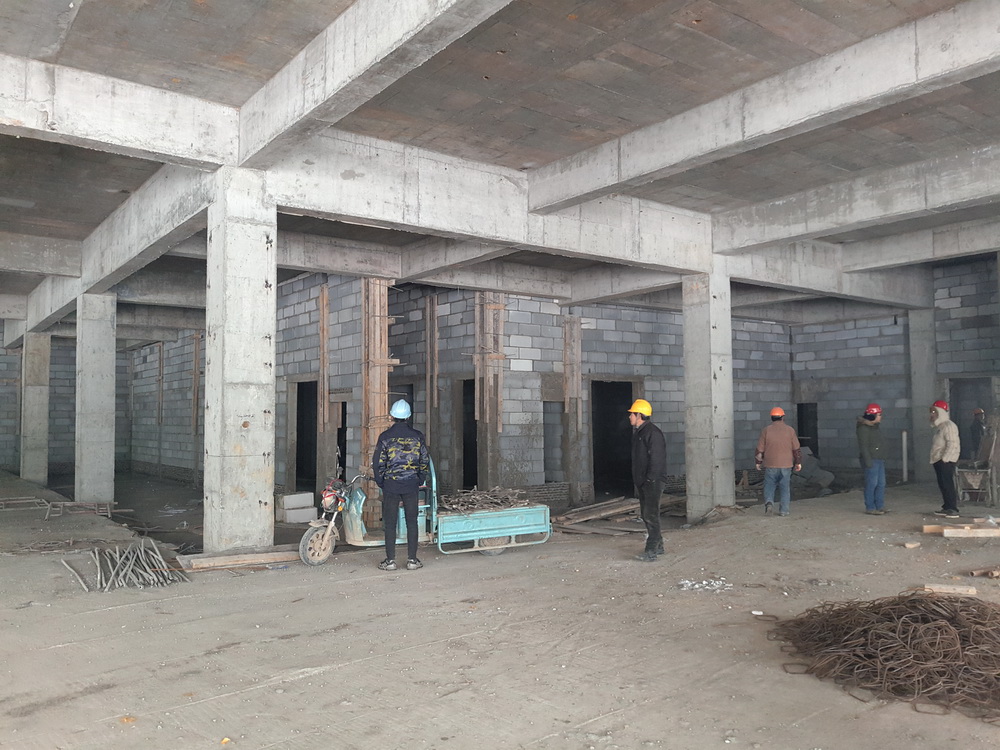

1. 理科楼:墙体砌筑、二次结构施工结束;

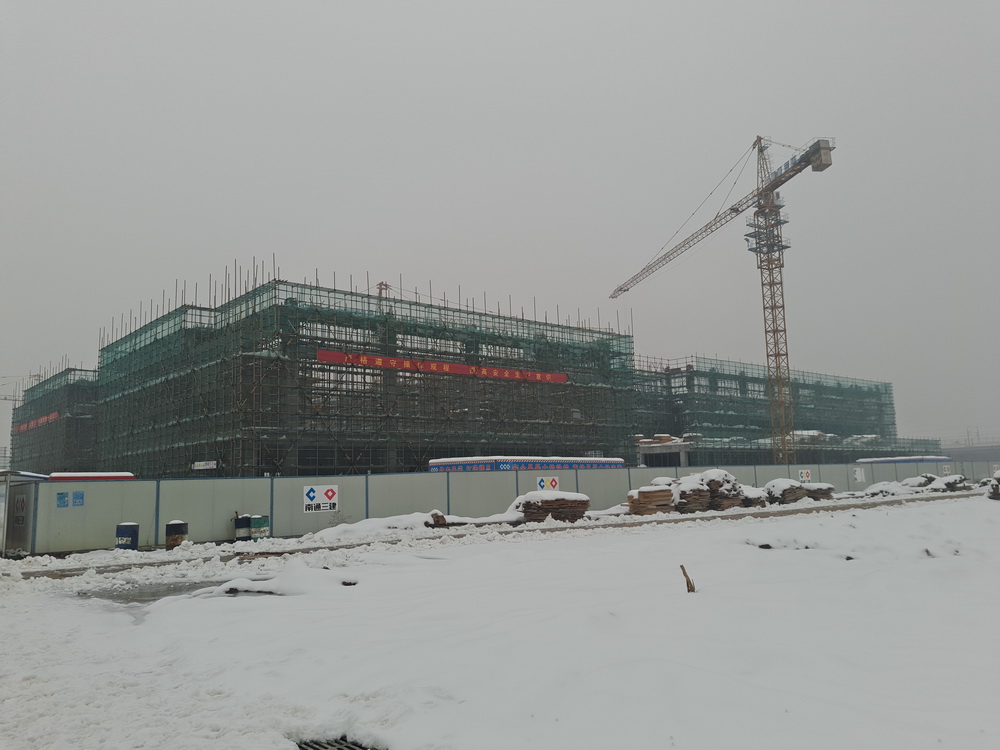

2. 图文信息中心:墙体砌筑、二次结构施工结束,钢丝网张挂、护角、灰饼制作完成;

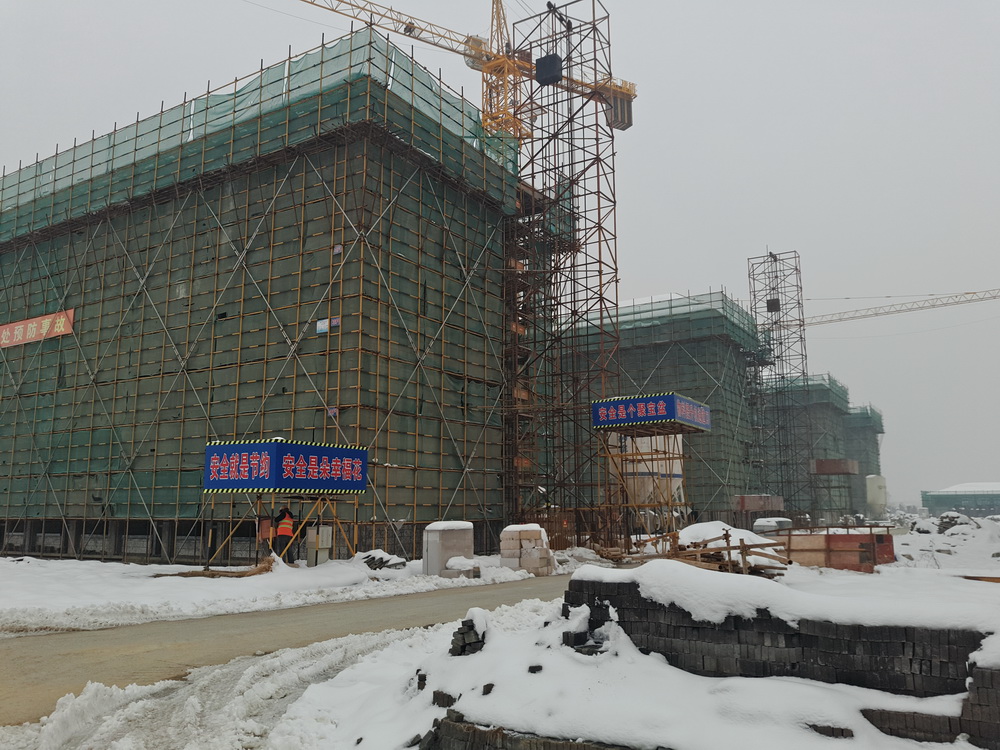

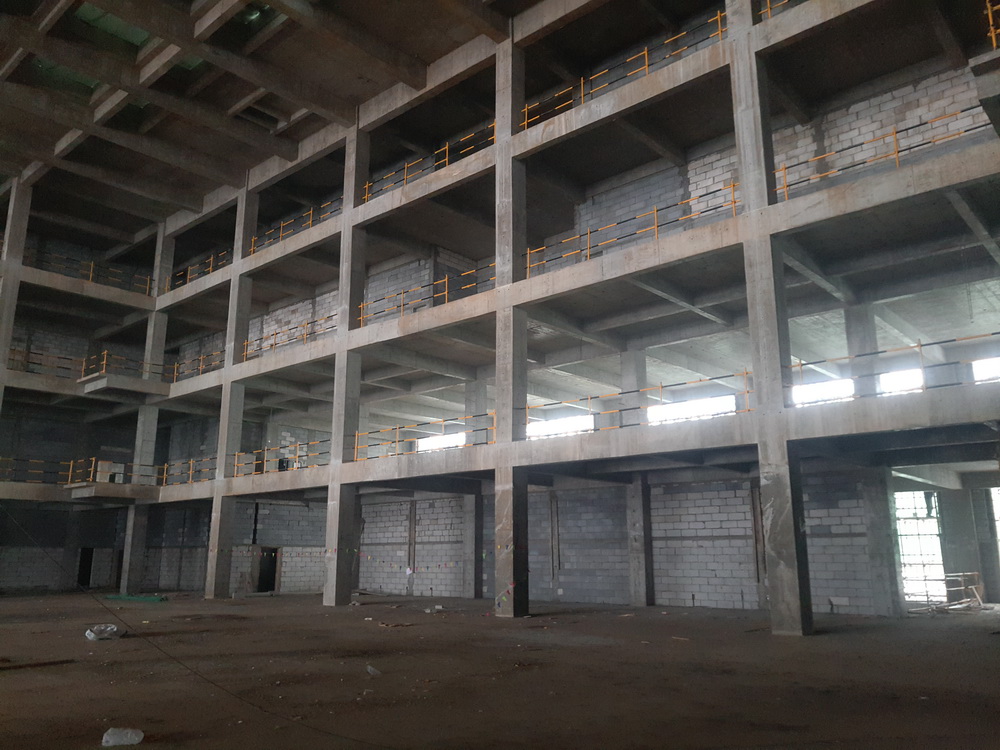

3. 公共教学楼:一层墙体完成90%,二层墙体以上完成;

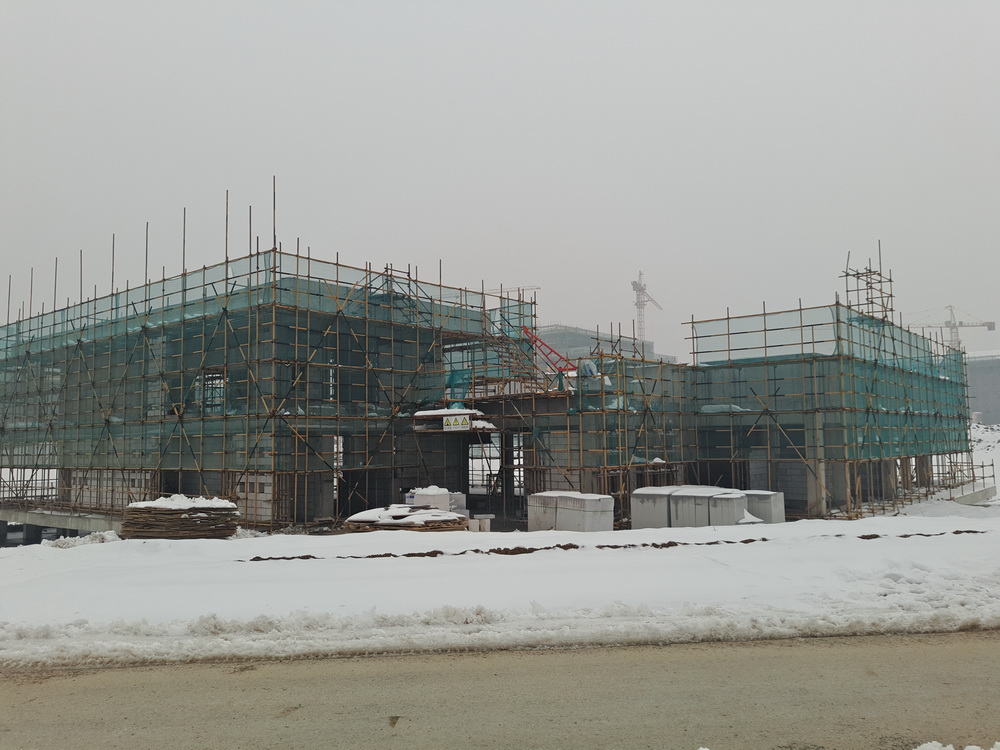

4. 文科楼:墙体砌筑、二次结构施工结束,钢丝网张挂、护角、灰饼制作完成;

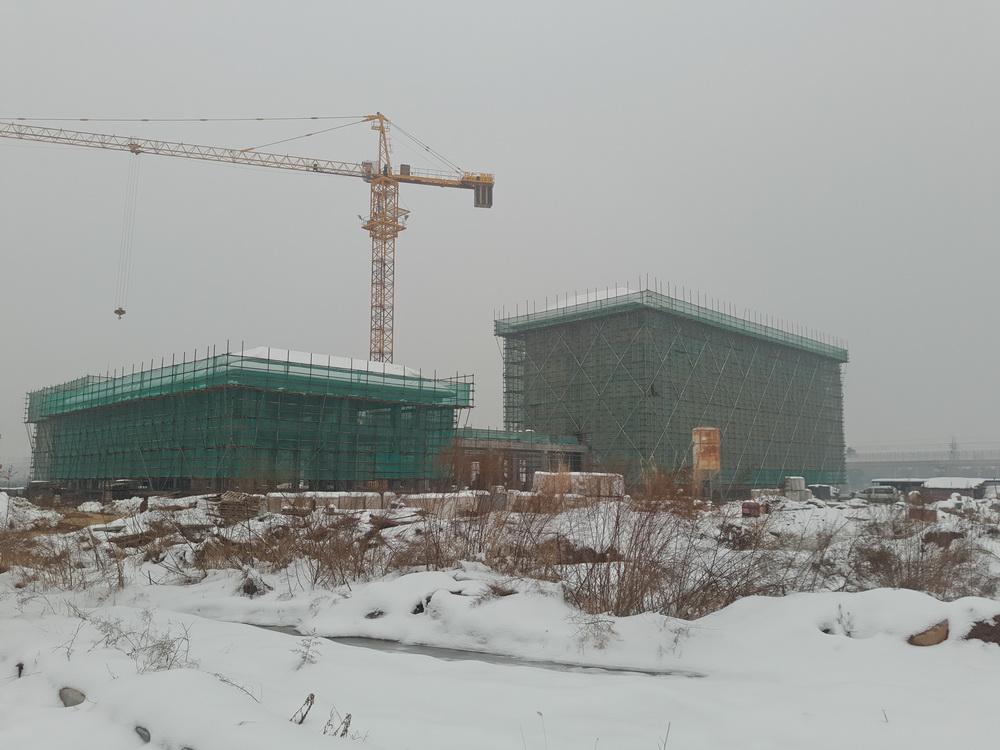

5. 大学生活动中心:一层墙体基本结束,二次结构完成;

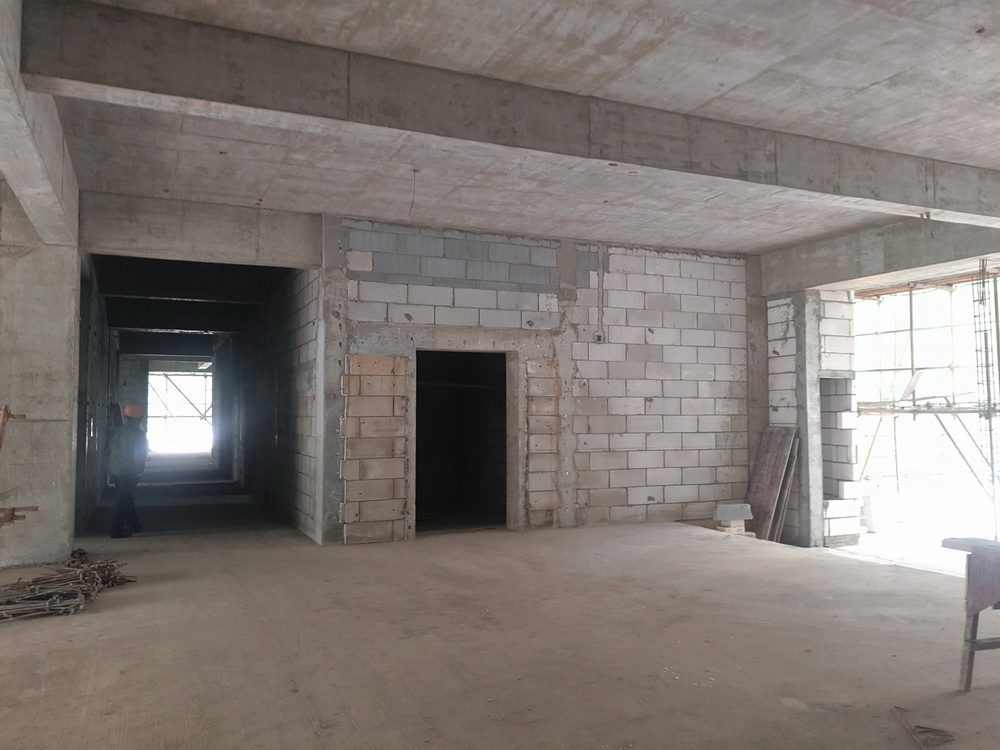

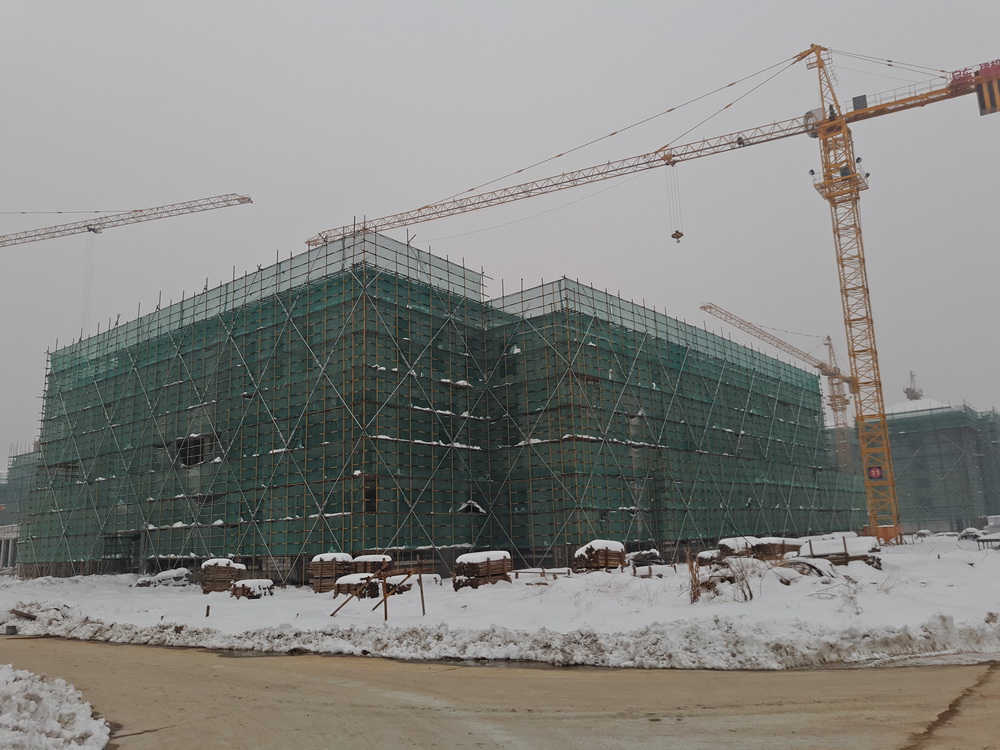

6. 艺术中心:墙体砌筑、二次结构施工结束,钢丝网张挂、护角、灰饼制作完成;

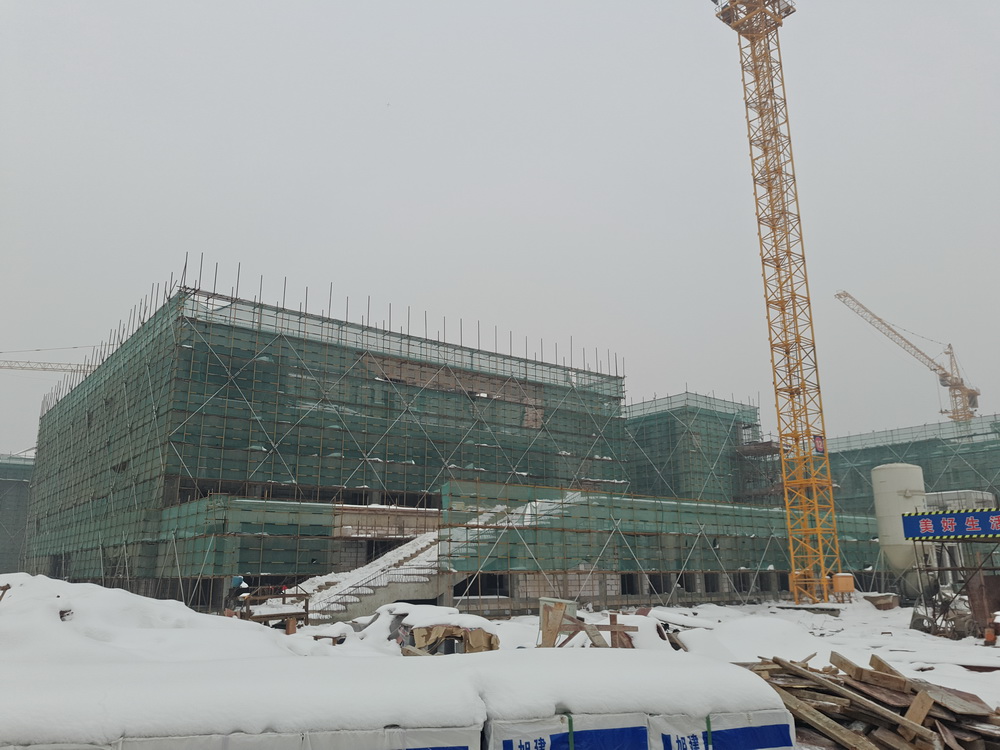

7. 后勤附属用房一:楼层清理完成,钢丝网张挂、护角、灰饼制作完成;
8. 后勤附属用房二:楼层清理完成,钢丝网张挂、护角、灰饼制作完成;

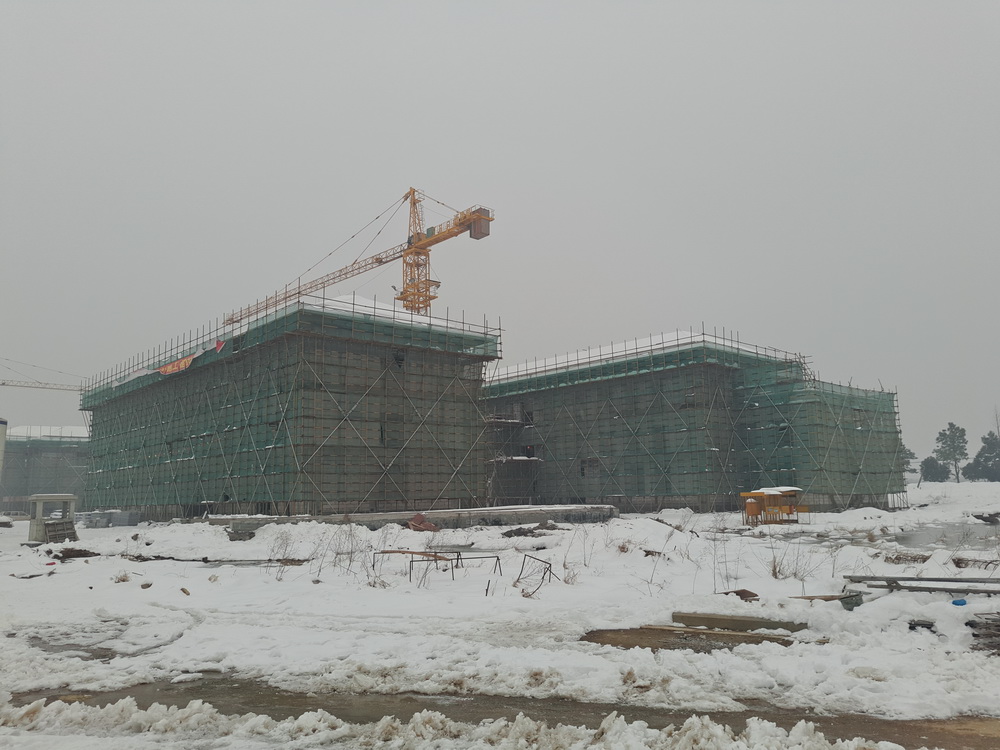

9. 一食堂:一层以上墙体基本完成,二次结构完成90%,二层以上二次结构完成;

10. 留学生公寓:墙体砌筑基本结束,二次结构完成90%;
11. 青年教师周转公寓:楼层清理完成,钢丝网张挂、护角、灰饼制作完成;

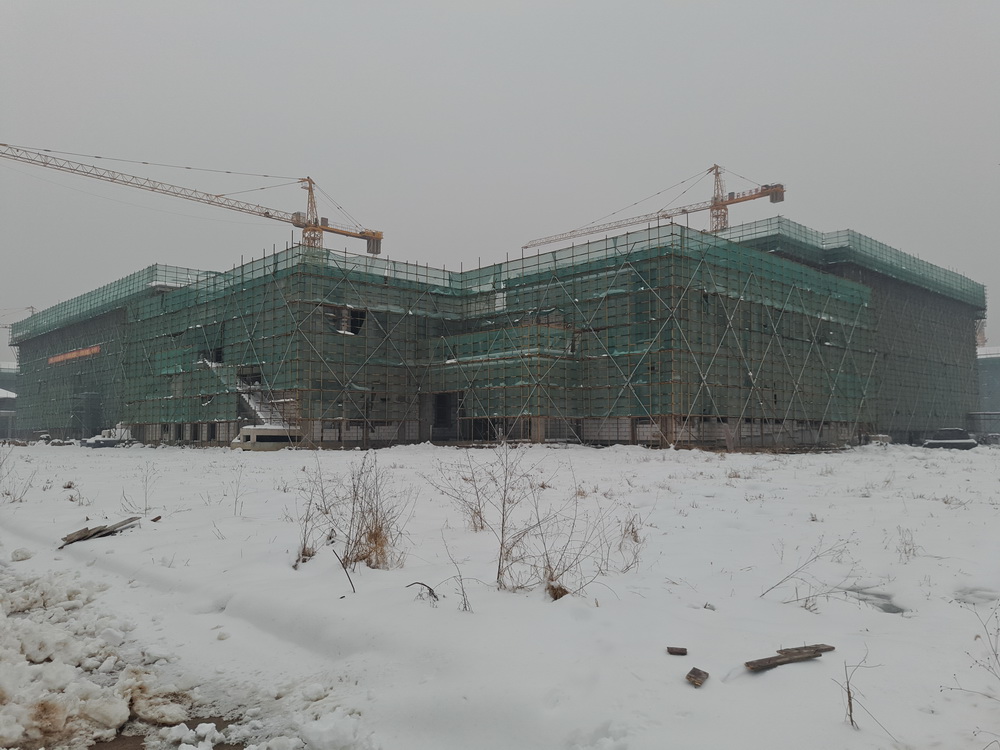

12. 行政楼:墙体砌砌筑完成,钢丝网张挂、护角、灰饼制作完成90%;
13. 学生宿舍组团:2#、3#、4#学生宿舍组团楼层清理完成,钢丝网张挂、护角、灰饼制作完成;

14. 二食堂:楼层清理完成,钢丝网张挂、护角、灰饼制作完成。
(四)本周工作计划

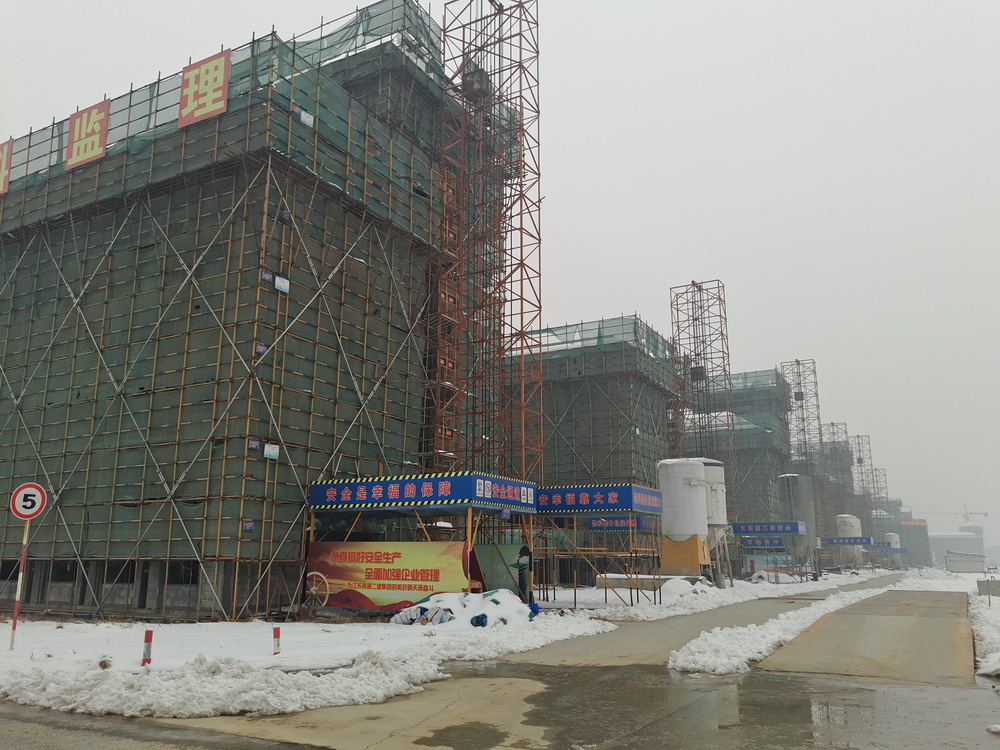

1. 理科楼、图文信息中心、公共教学楼、文科楼、艺术中心、行政楼、一食堂、大学生活动中心、留学生公寓均完成墙体砌筑、二次结构施工,并完成各项强检工作。
2. 后勤附属用房一、后勤附属用房二、二食堂、青年教师周转公寓、2#、3#、4#学生组团:完成主体结构验收工作。
二、体育馆标段
(一)现场人员
管理人员16人 、瓦工25人、木工30人、钢筋25人
电焊工3人、水电工10人、架子工10人、预应力0人
杂工5人、 挖机司机0人、塔吊司机4人、塔吊指挥2人
合计:130人
(二)上周完成情况
1. 体育馆1-7轴体育馆四层结构,8-23轴南侧屋面环形梁;

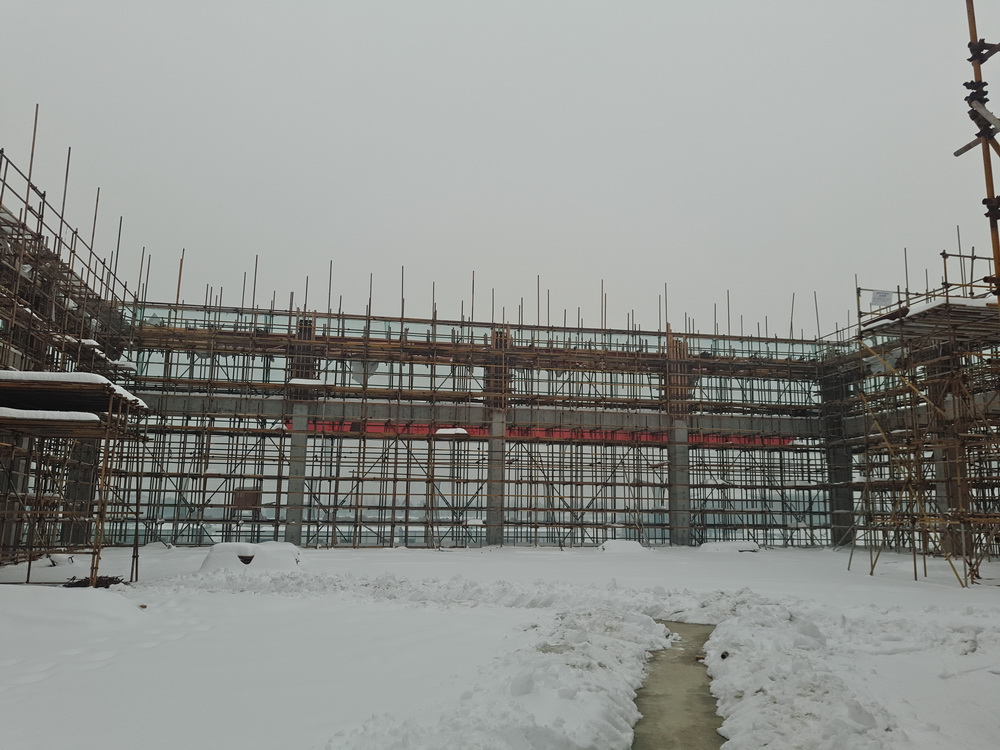

2. 完成看台二次结构,因下雪未完成;
3. 小品二次结构完成。
(三)本周工作计划
1. 完成体育馆最好一层环形梁;
2. 附属工程主体验收。
三、室外景观绿化工程
(一) 现场人员
管理人员10人、绿化专业1人
水电专业0人、景观专业15人
合计:26人
(二)上周完成情况
1. A区西侧过河通道挡墙砌筑60%;

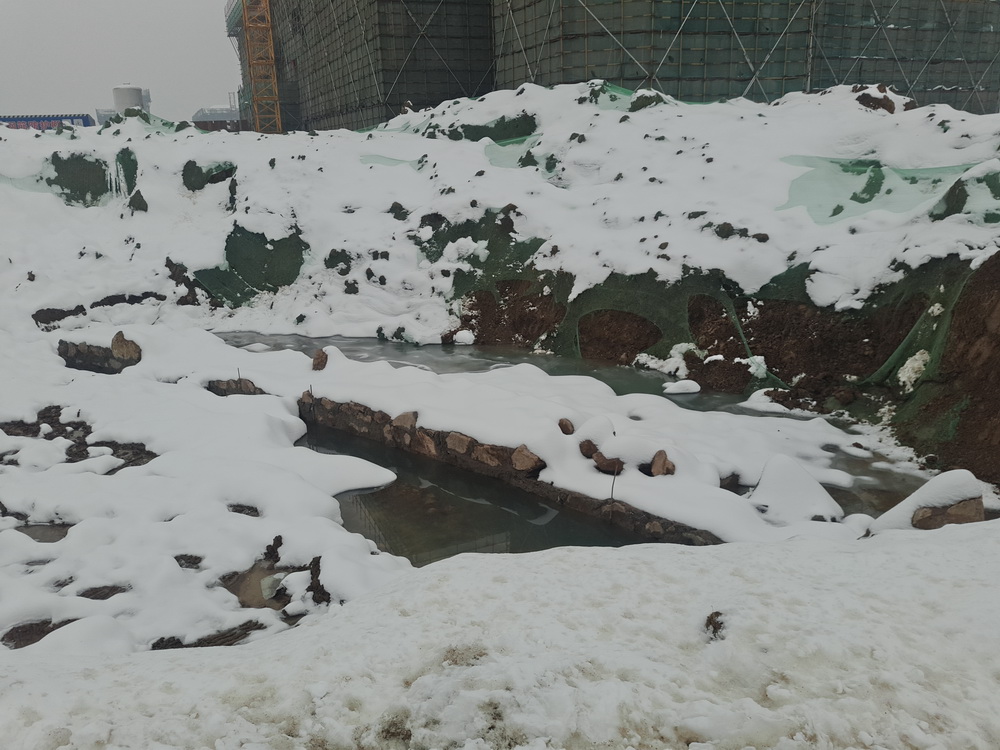

2. 木栈道水系开挖30%;
3. 南中轴大道西侧驳岸挡墙开挖完成,并砌筑60%。
(三)本周工作计划
1. 木栈道水洗开挖50%;
2. 外购土方回填。
