一、施工总包标段
(一)现场人员
管理人员75人 、瓦工班组357人、木工班组90人
水电班组107人、土方班组 5人、钢筋班组20人
架子工30人、 直属队77人、砼工20人、幕墙50人
粉刷班组200人、保温工20人
合计:1051人
(二)大型机械设备在场情况

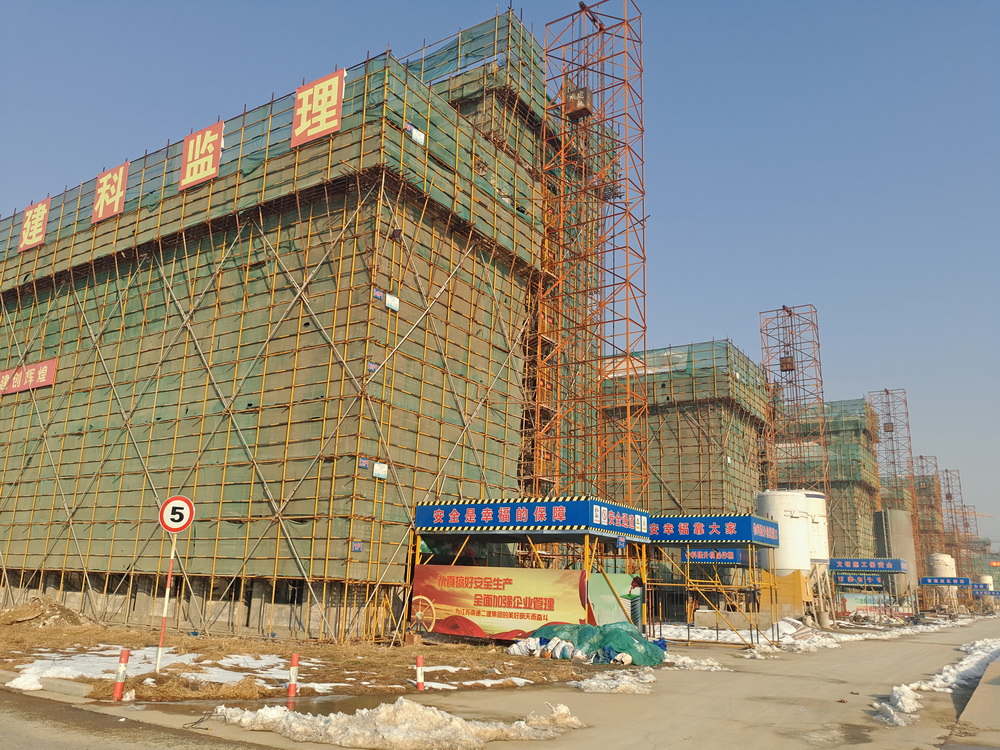

塔吊已进场25台(其中25台已安装完成),物料提升机进场12台(其中11台已安装完成),现场有挖掘机1台、土方运输车2台。
(三)上周完成情况

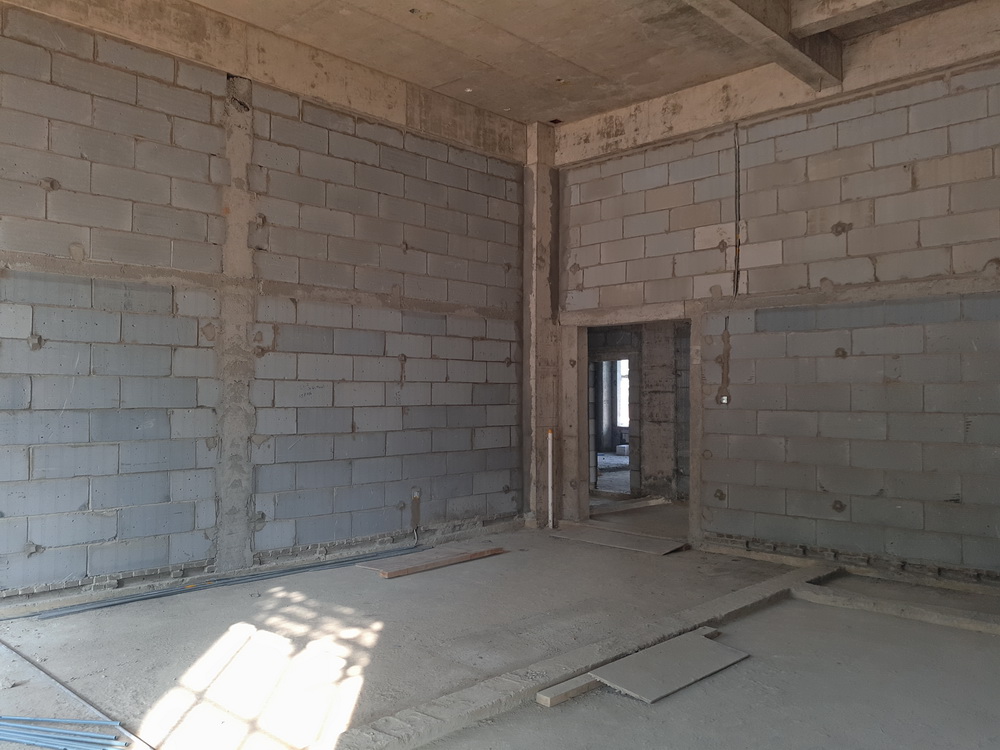

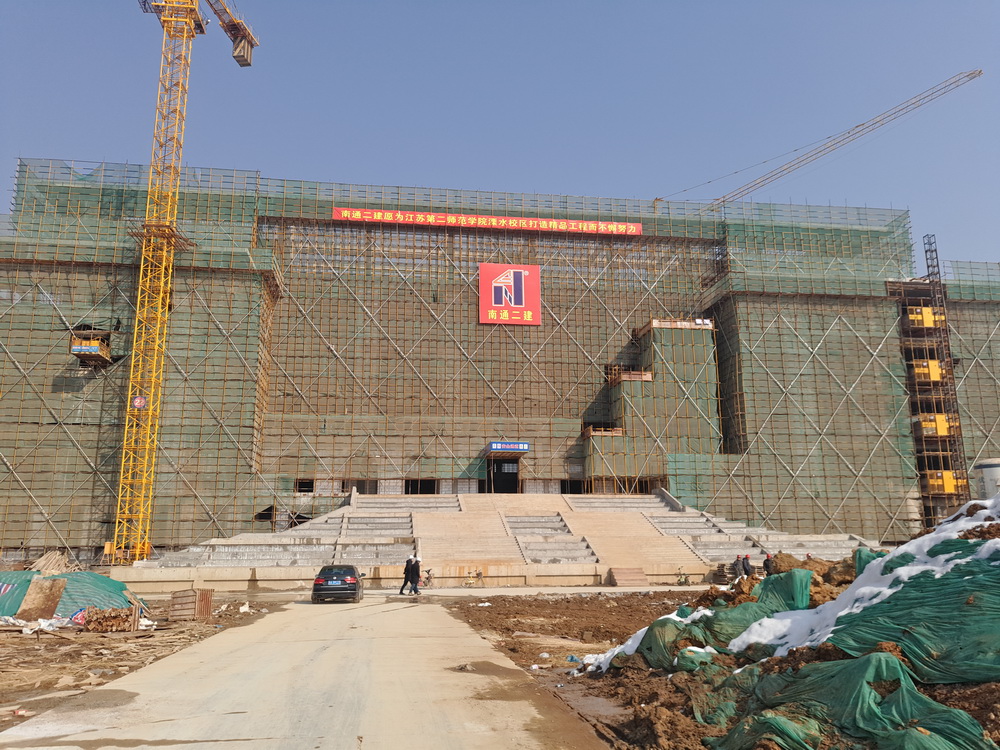

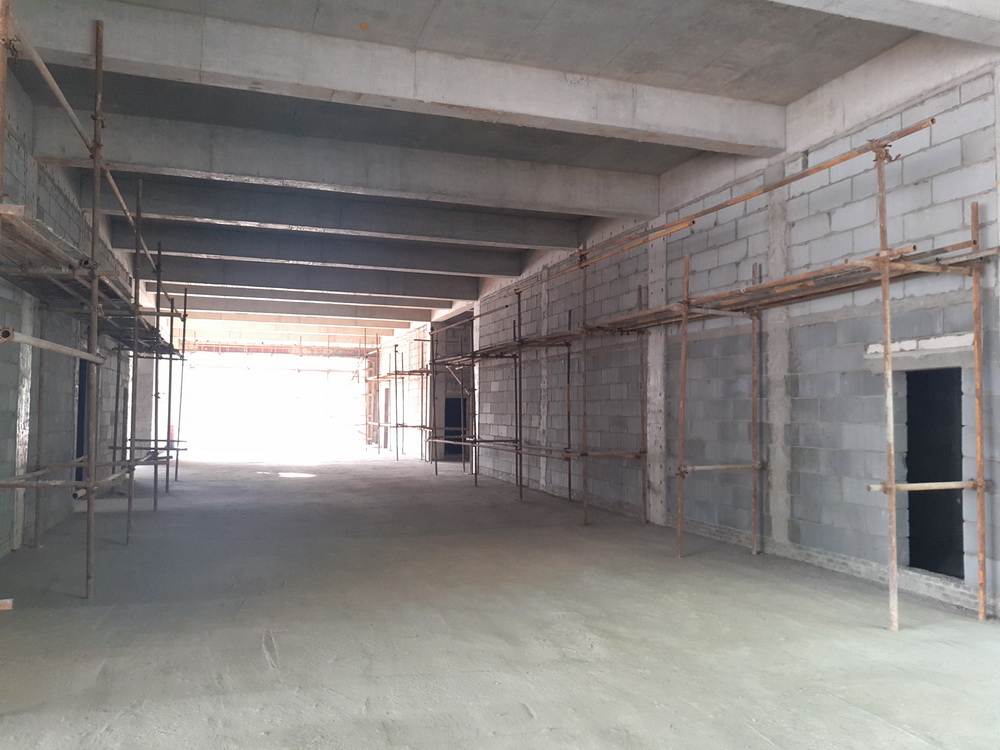

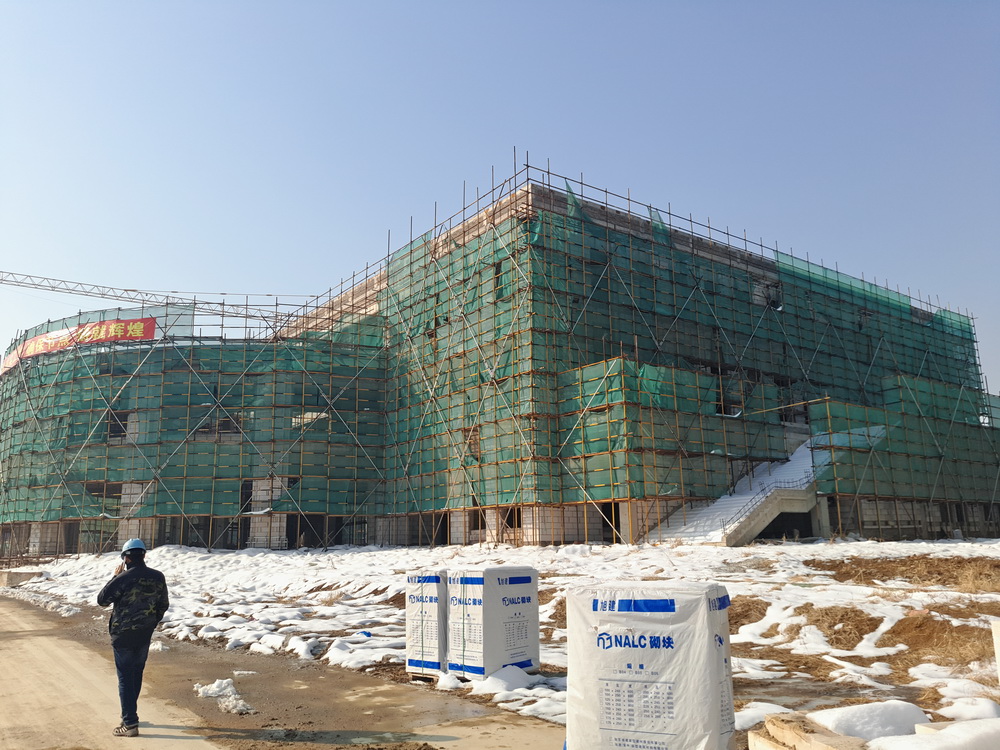

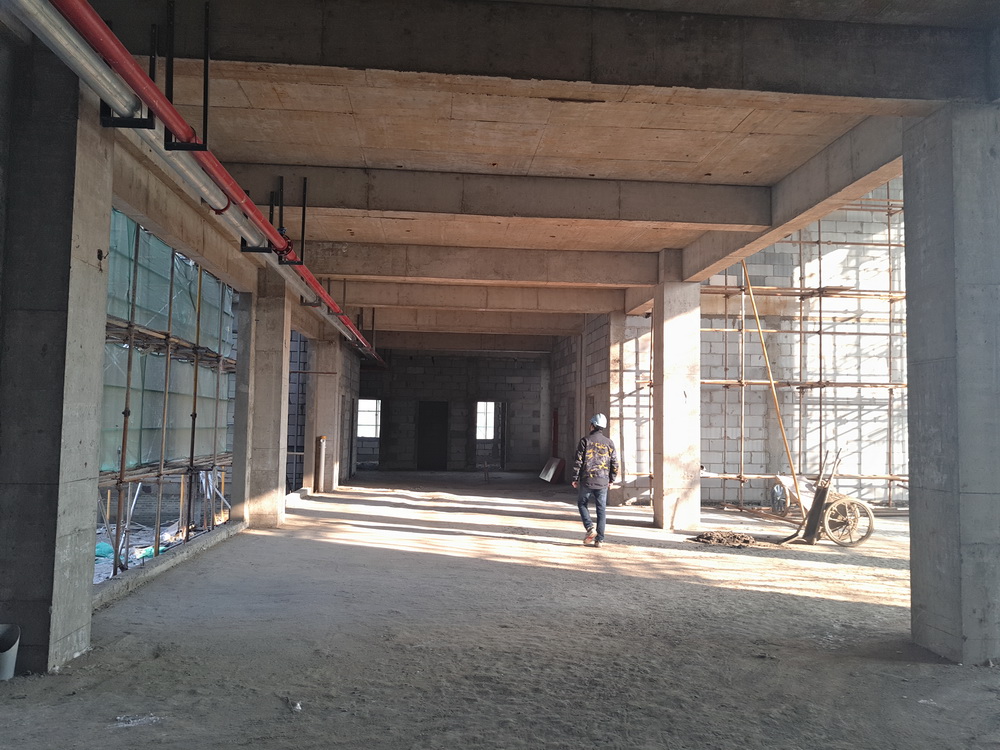

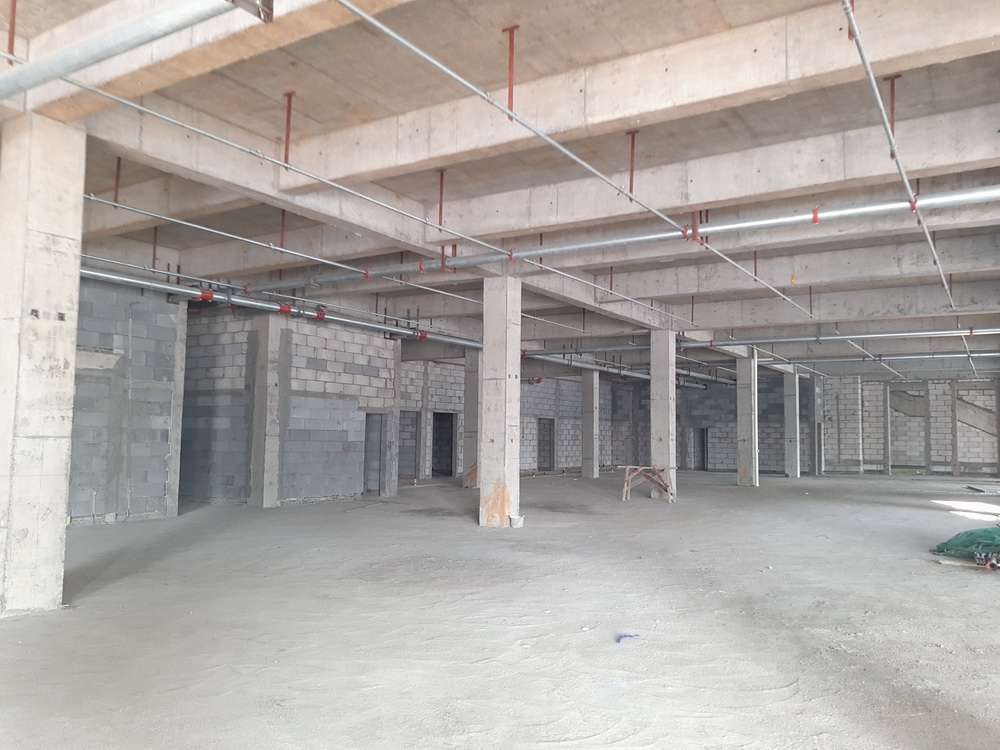

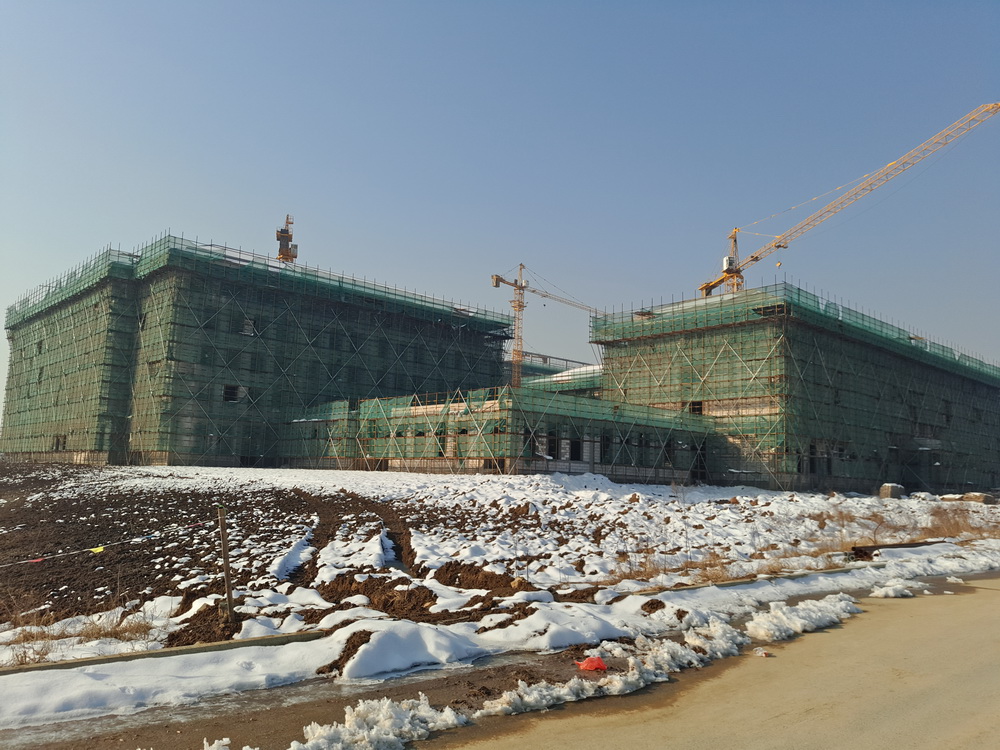

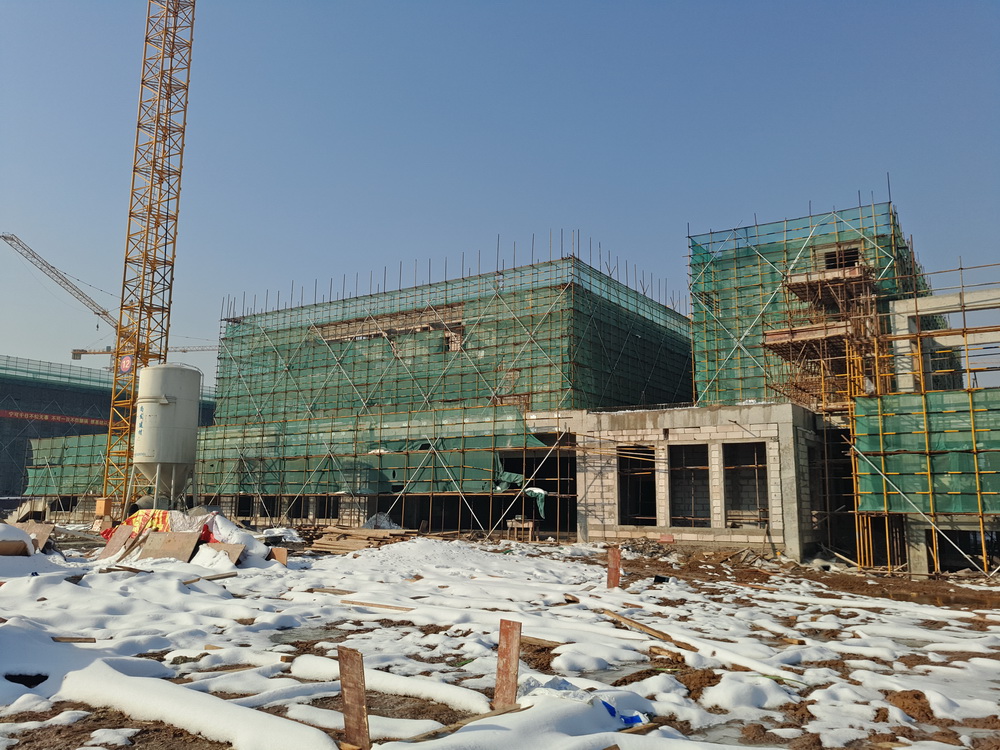

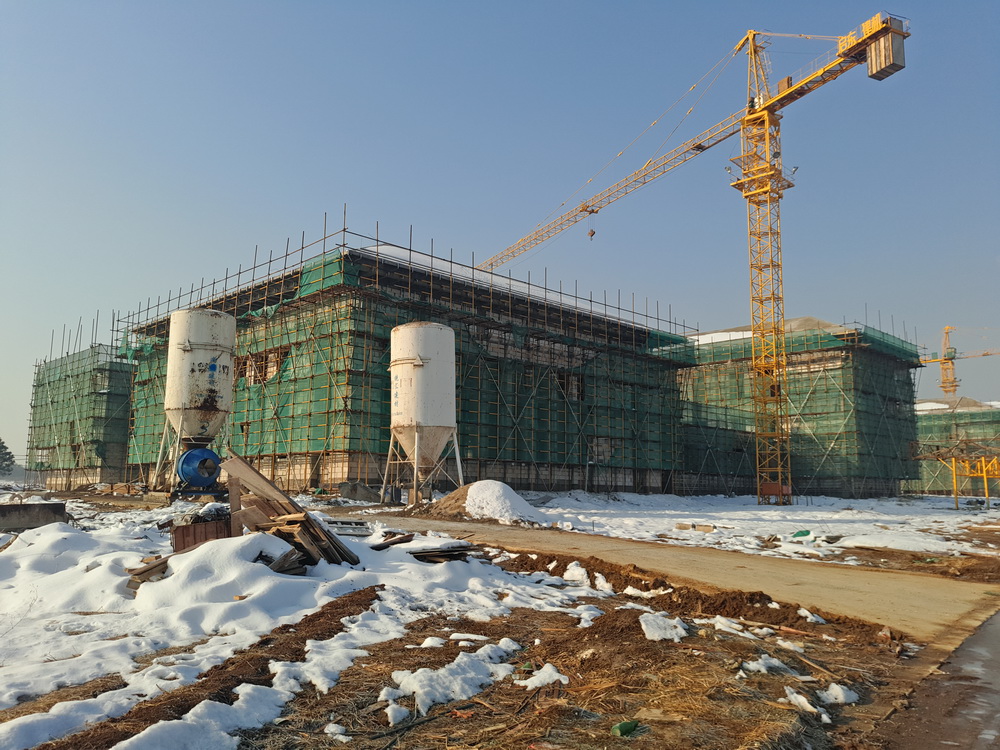

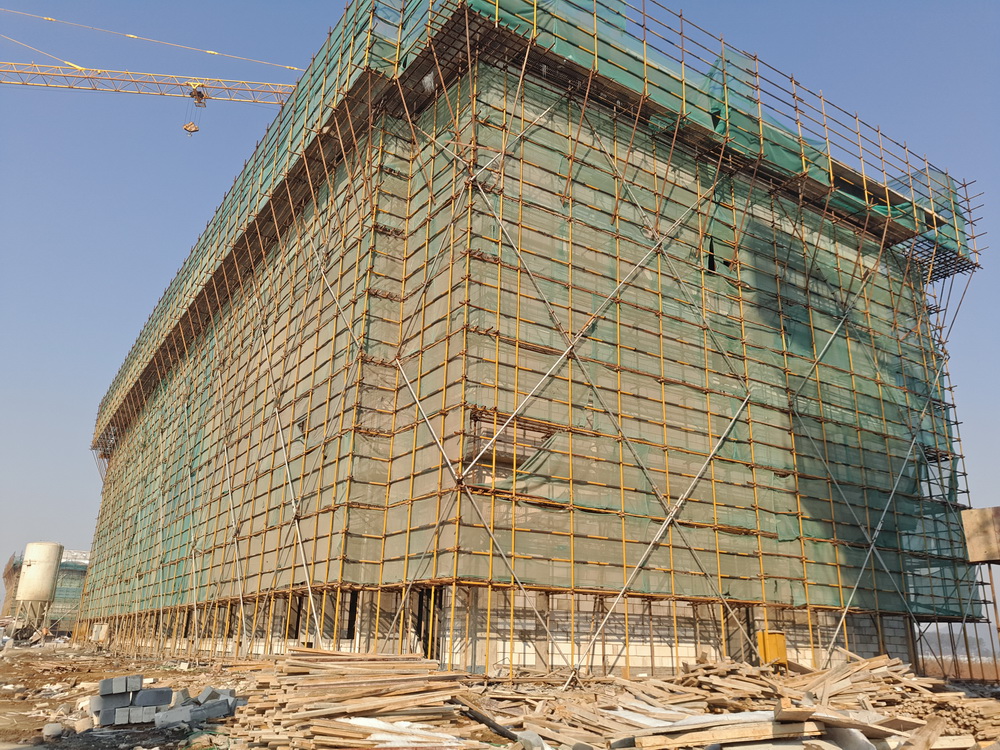

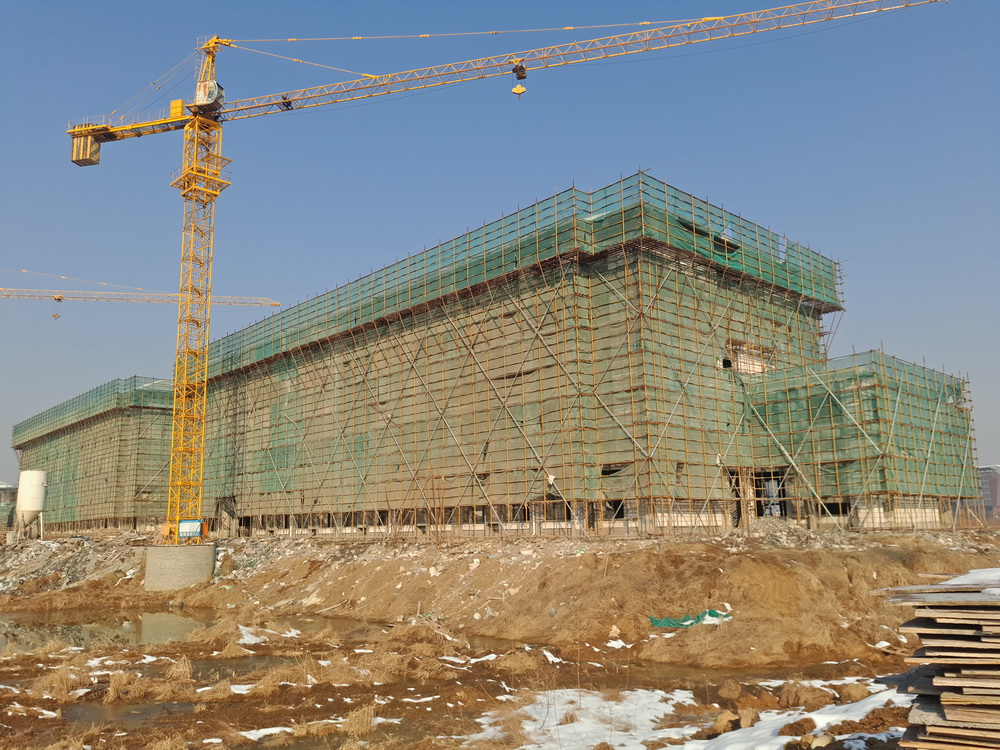

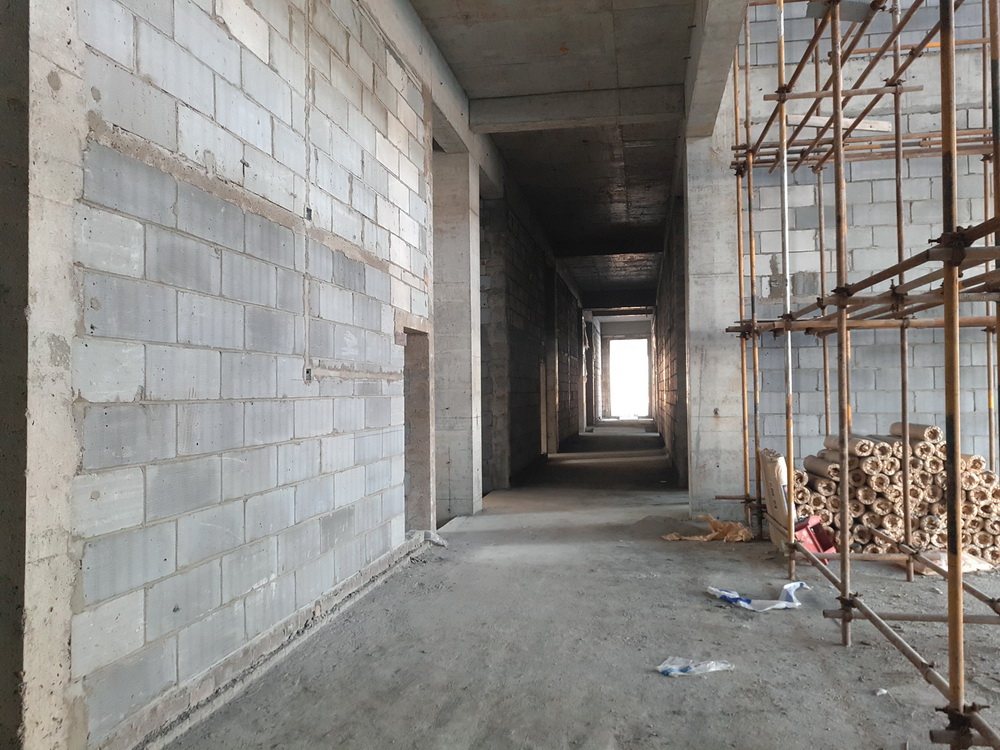

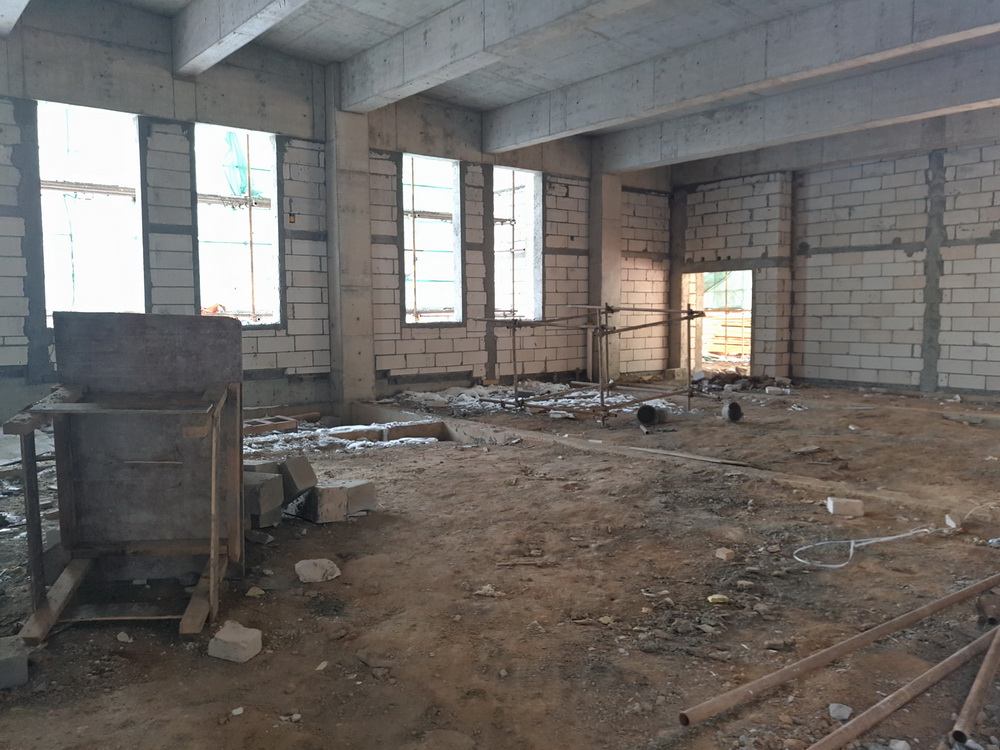

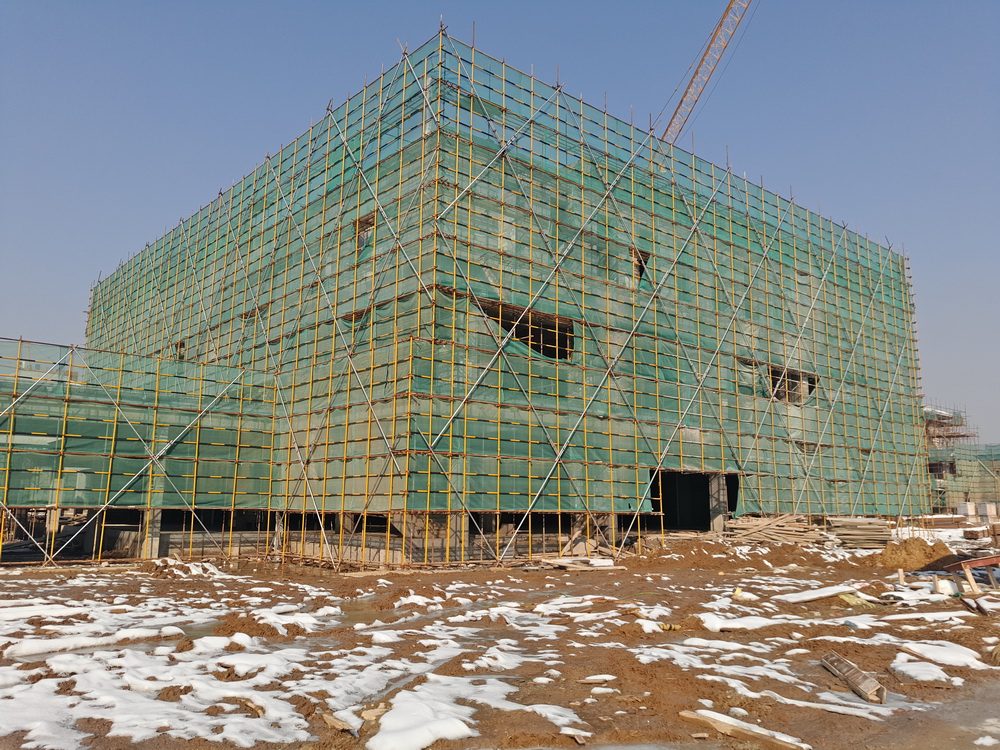

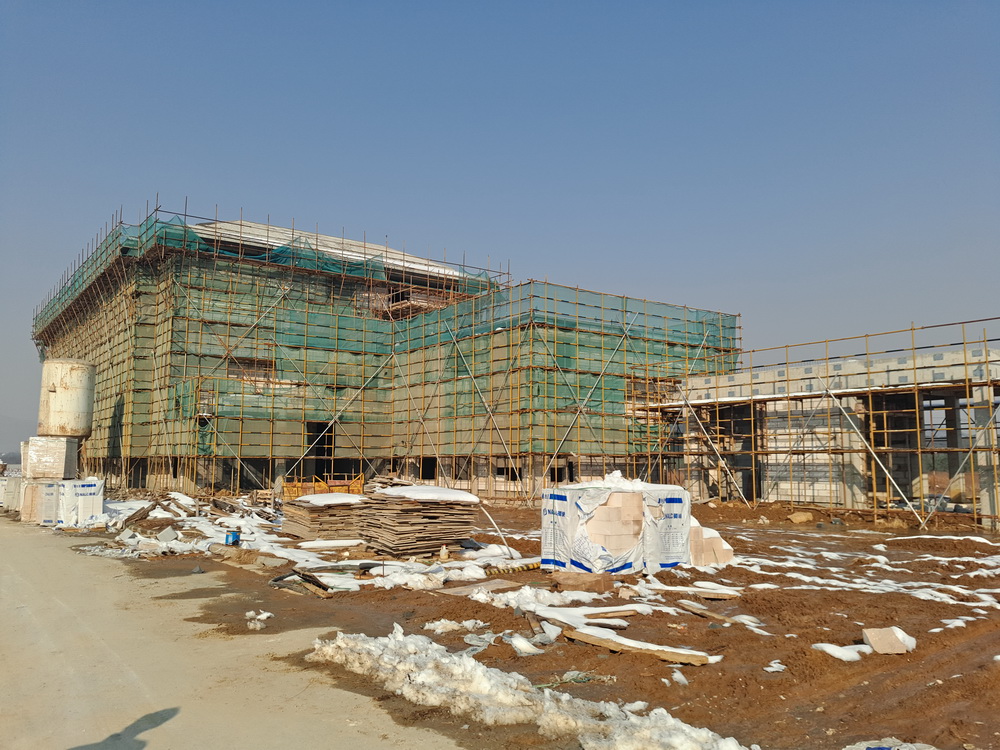

1. 理科楼、图文信息中心、公共教学楼、文科楼、大学生活动中心、艺术中心、一食堂、留学生公寓:主体结构完成,各项质量检测完成;

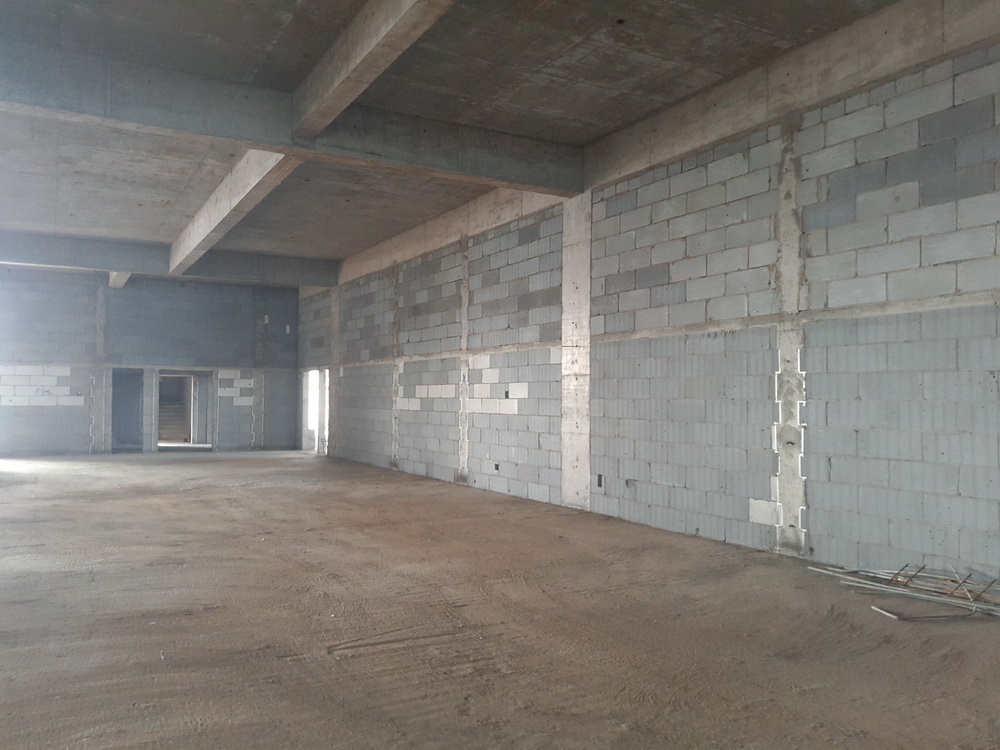

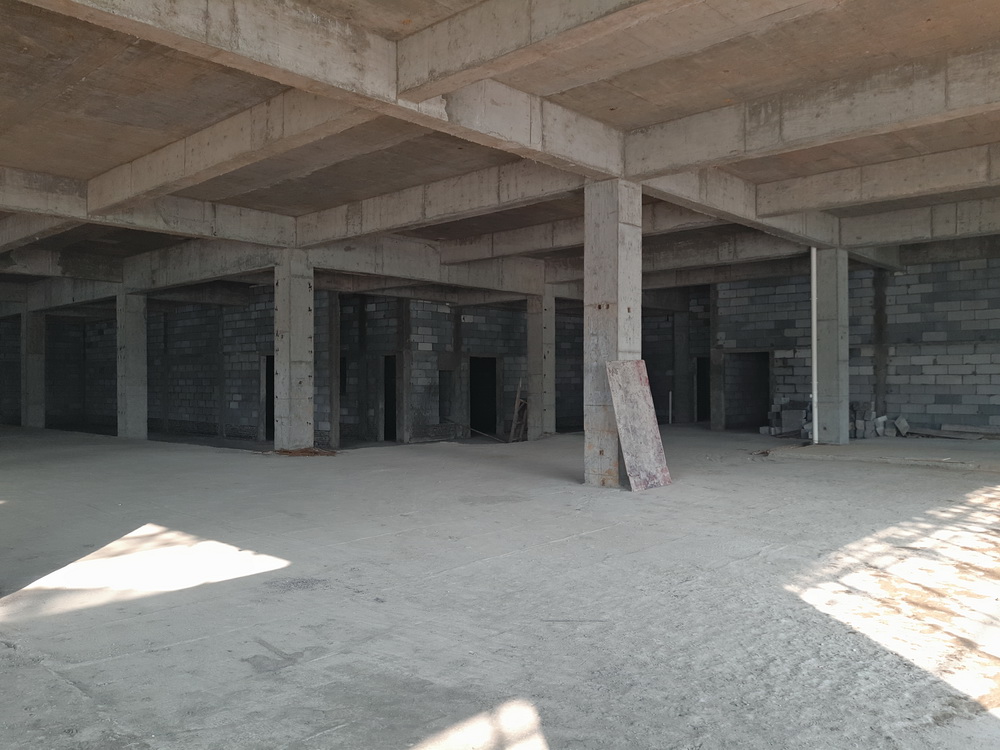

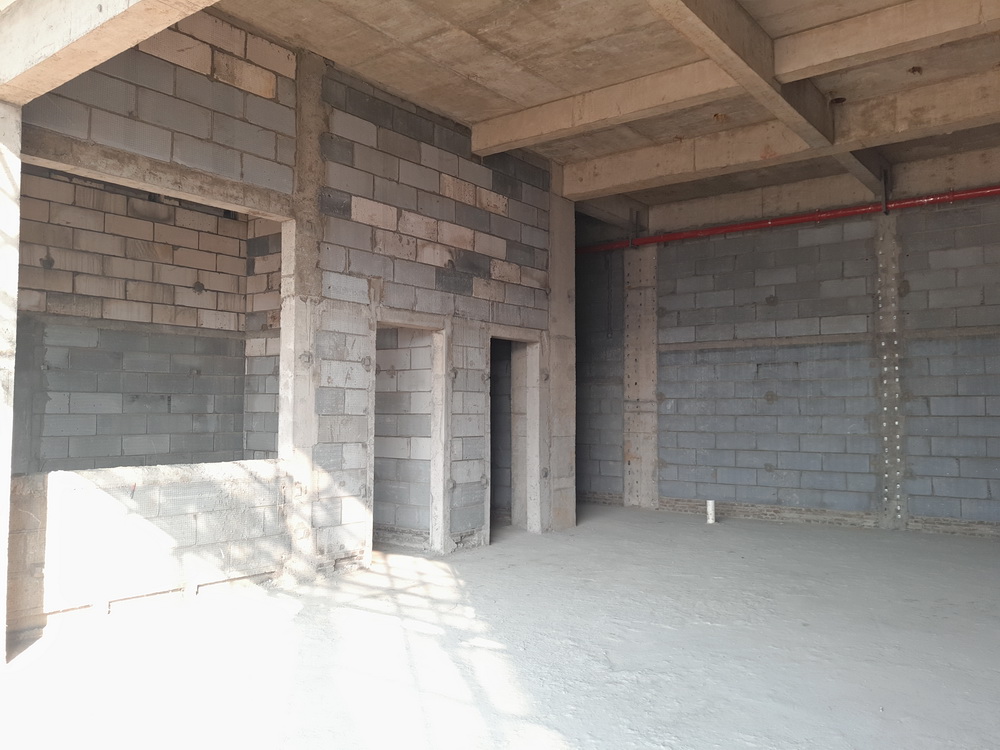

2. 后勤附属用房一、后勤附属用房二、二食堂、青年教师周转公寓、2#、3#、4#学生组团:完成主体结构验收工作。







(四)本周工作计划
1. 理科楼、图文信息中心、公共教学楼、文科楼、大学生活动中心、艺术中心、一食堂、留学生公寓:完成主体验收工作。
2. 后勤附属用房一、后勤附属用房二、二食堂、青年教师周转公寓、2#、3#、4#学生组团:完成主体结构验收工作。
3. 宿舍组团:1-1、1-2、6-2完成挂网、喷浆、护角施工。
二、体育馆标段
(一)现场人员
管理人员16人 、瓦工10人、木工30人、钢筋15人
电焊工3人、水电工5人、架子工5人、预应力0人
杂工5人、 挖机司机0人、塔吊司机2人、塔吊指挥1人
合计:92人
(二)上周完成情况

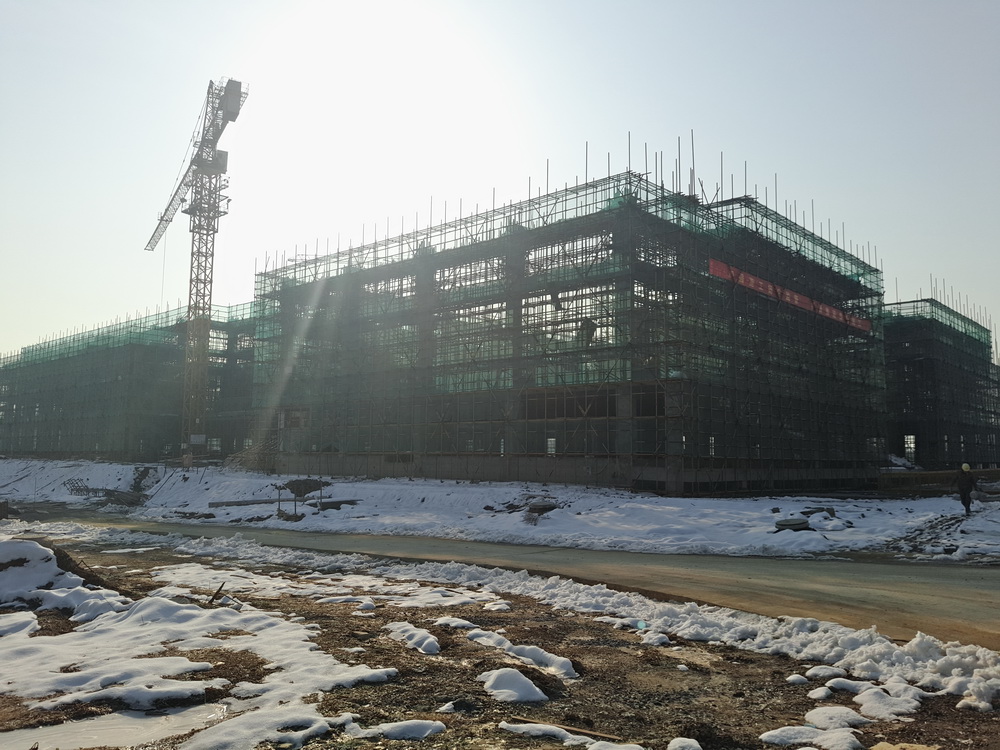

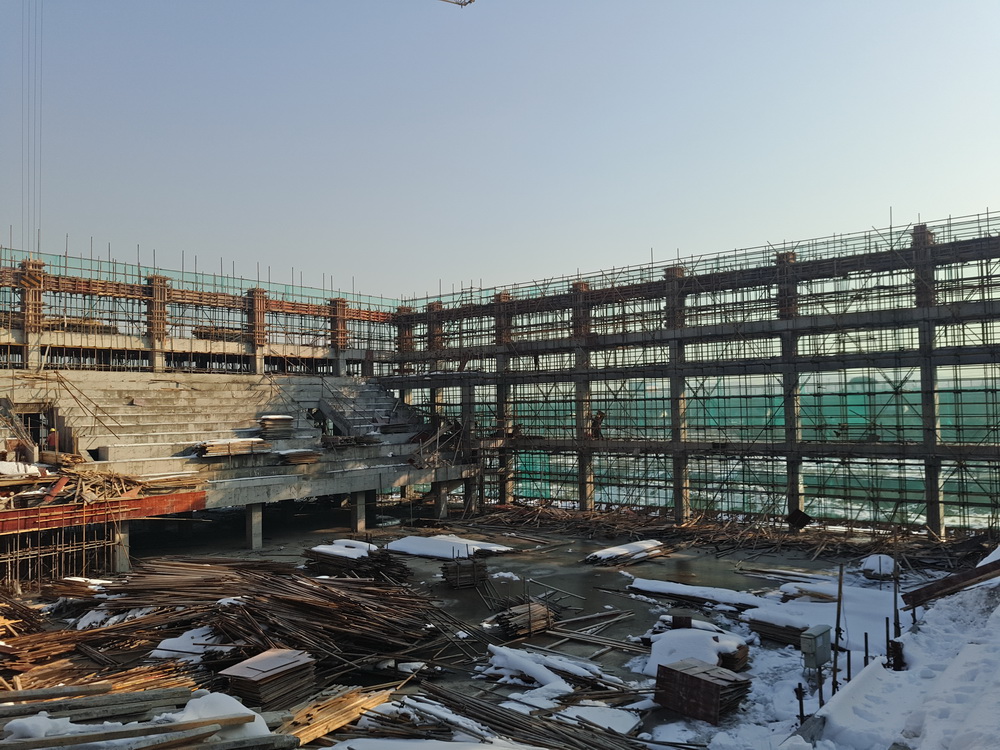

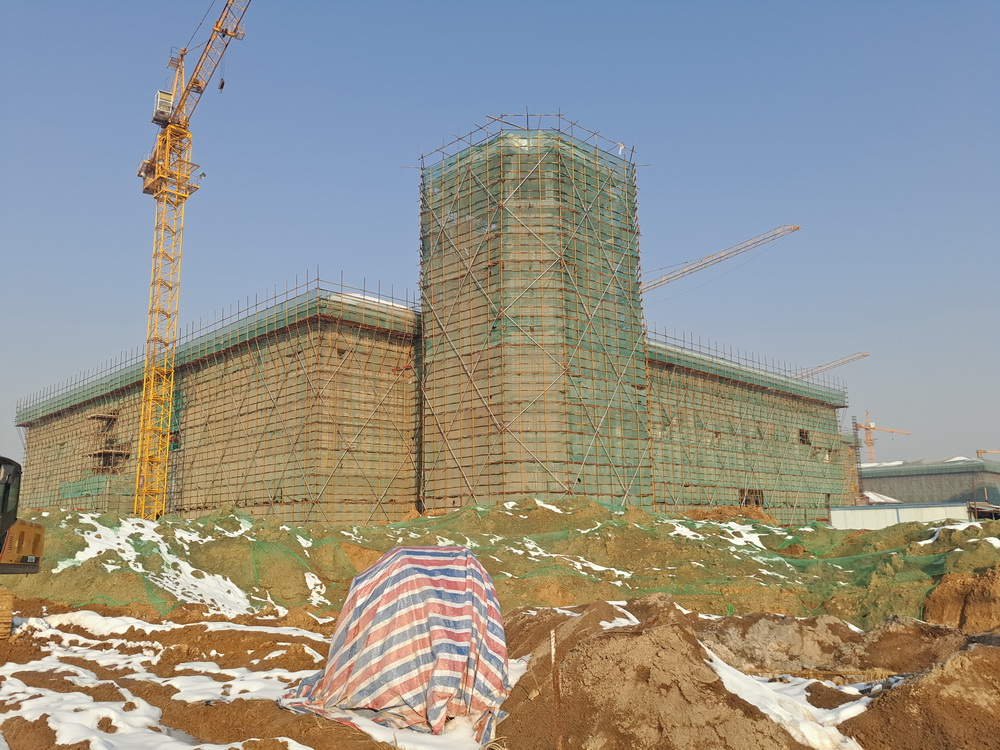

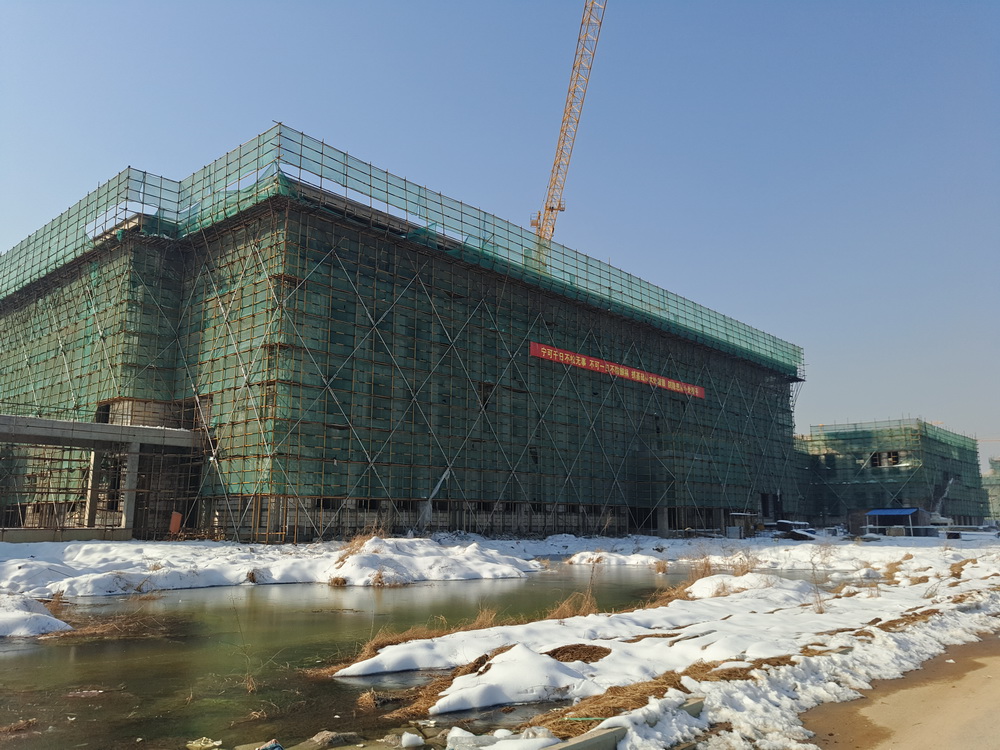

1. 完成体育馆最后一层环形梁。


(三)本周工作计划
1. 零星收尾;
2. 2月8日工人放假,3月3日进场;
3. 年后附属工程进行粉刷、保温施工;
4. 体育馆年后墙体砌筑。钢结构顶安装。
三、室外景观绿化工程
(一) 现场人员
管理人员10人、绿化专业1人
水电专业0人、景观专业15人
合计:26人
(二)上周完成情况
1. 因雪天影响,未施工。
(三)本周工作计划
1. 年前暂停施工。
