一、施工总包标段
(一)现场人员
一区232人、二区213人、安装人员101人、勤杂人员73人
管理人员59人 、幕墙85人
合计:763人
(二)上周完成情况

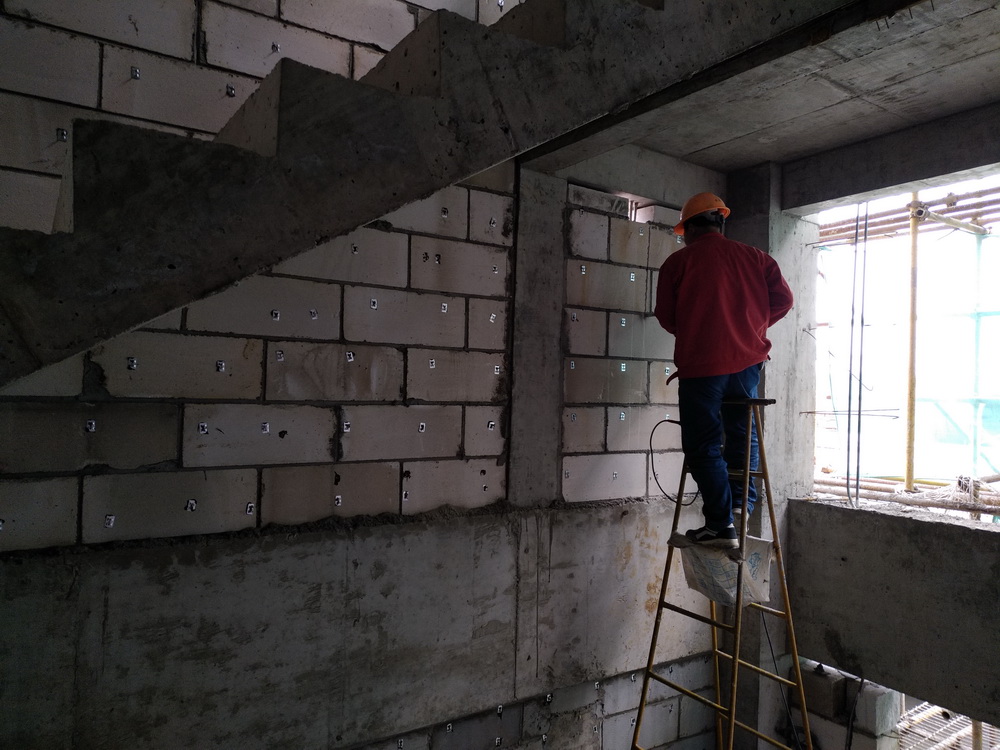

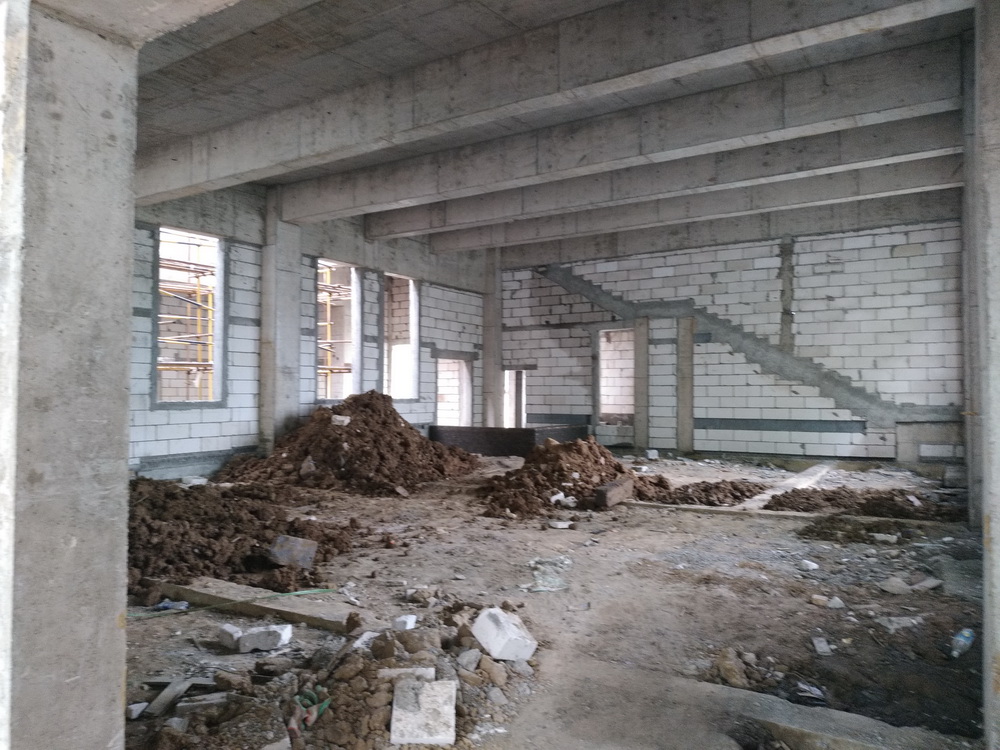

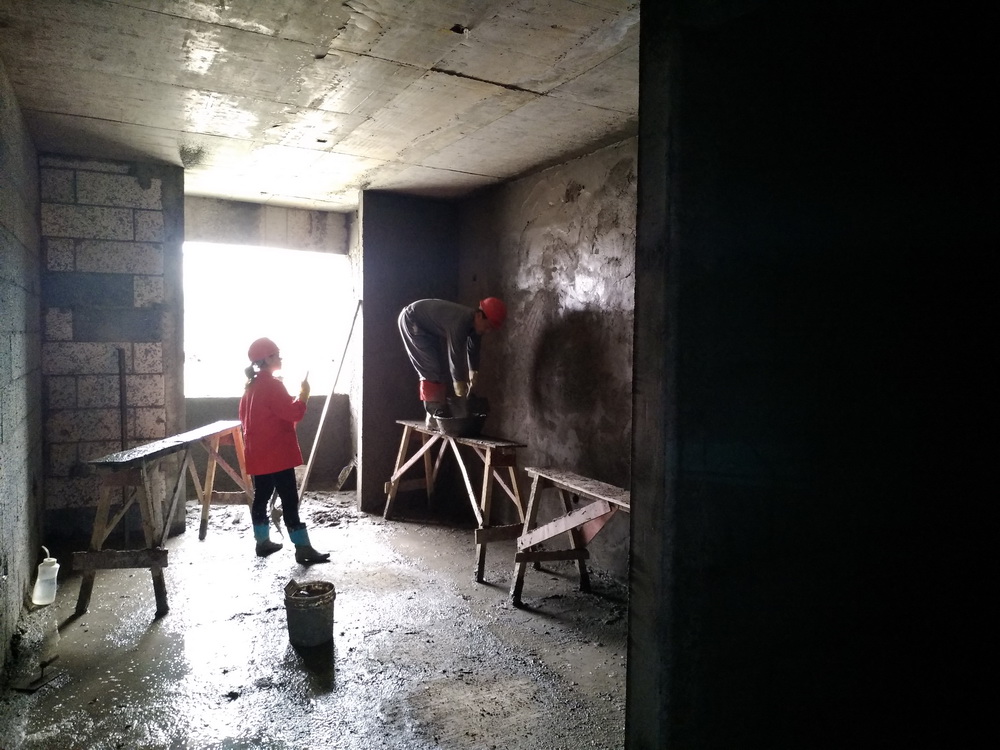

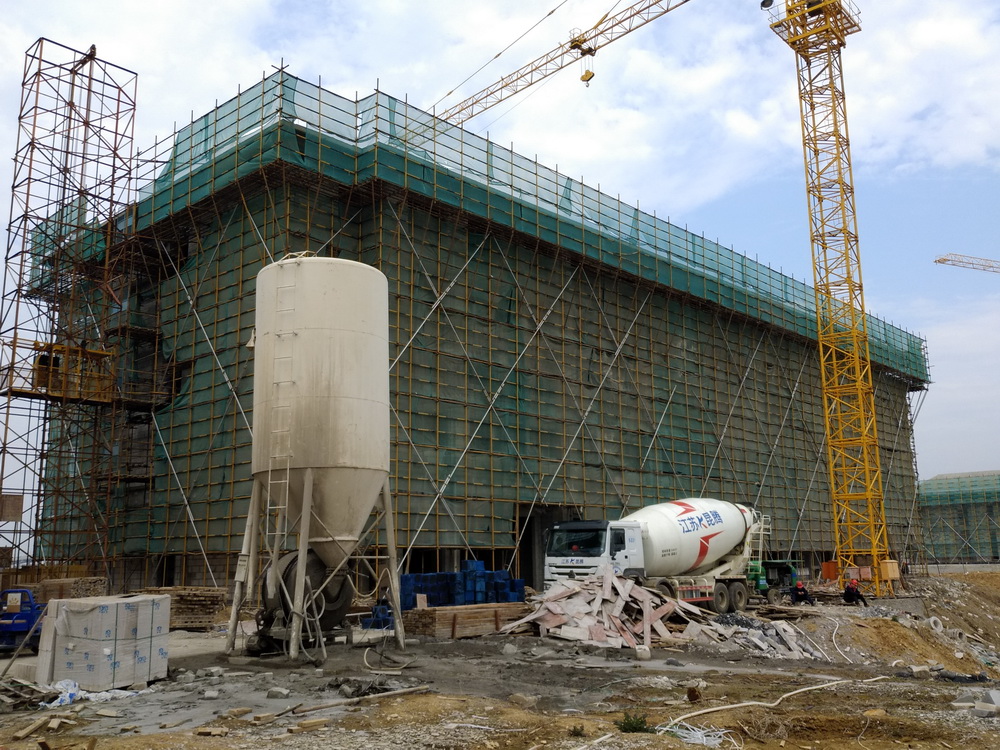

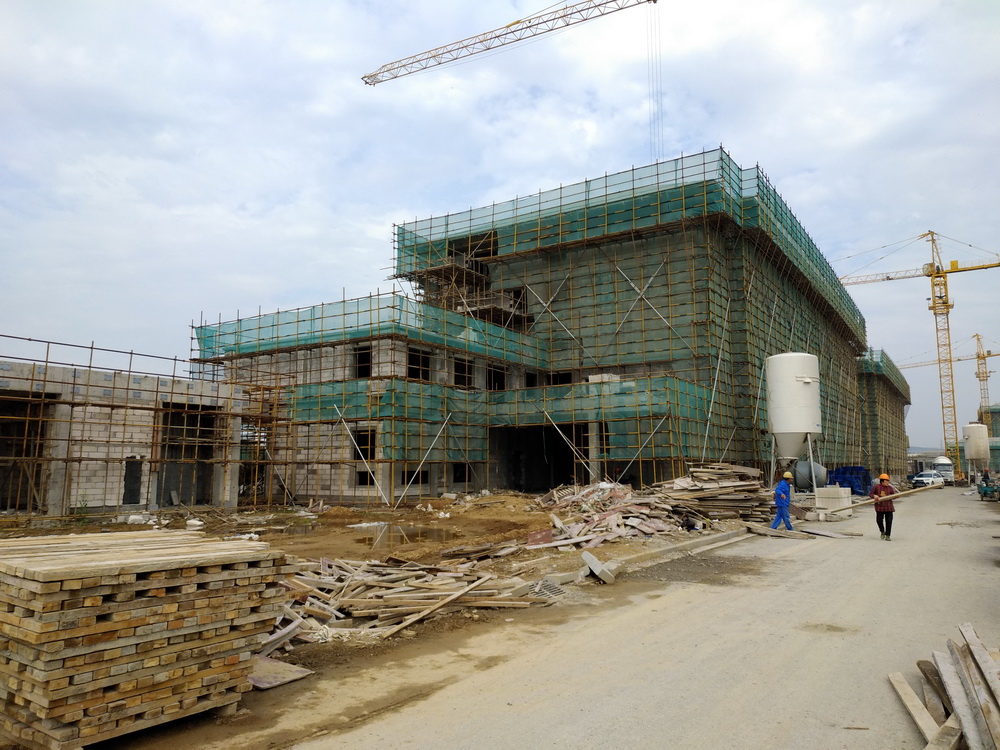

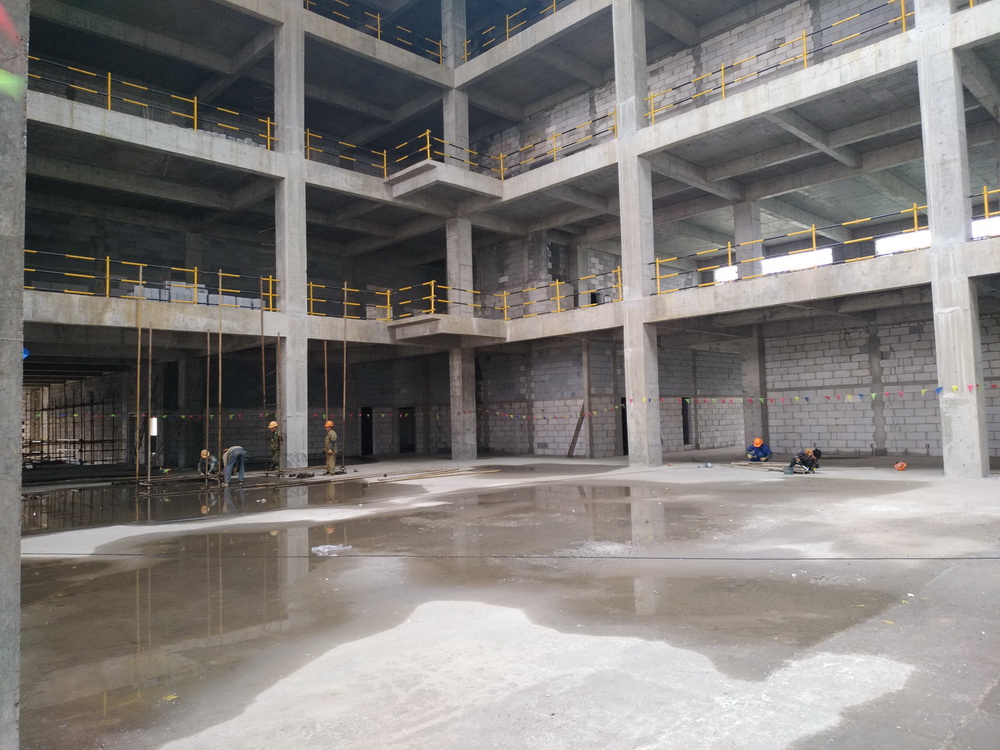

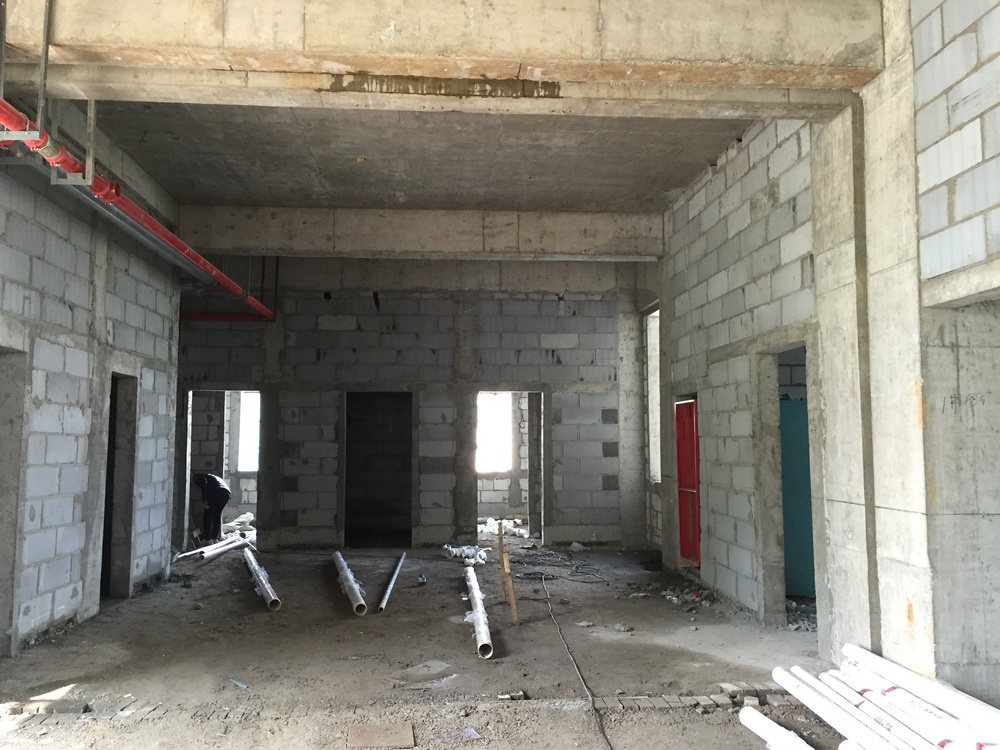

1. 学生组团1#-7#:内墙粉刷完成20%,外墙线条护角、钢丝网完成 10%;

2. 理科楼:内墙粉刷完成10%;

3. 公共教学楼:内墙粉刷完成10%,外墙线条护角、钢丝网完成20%;

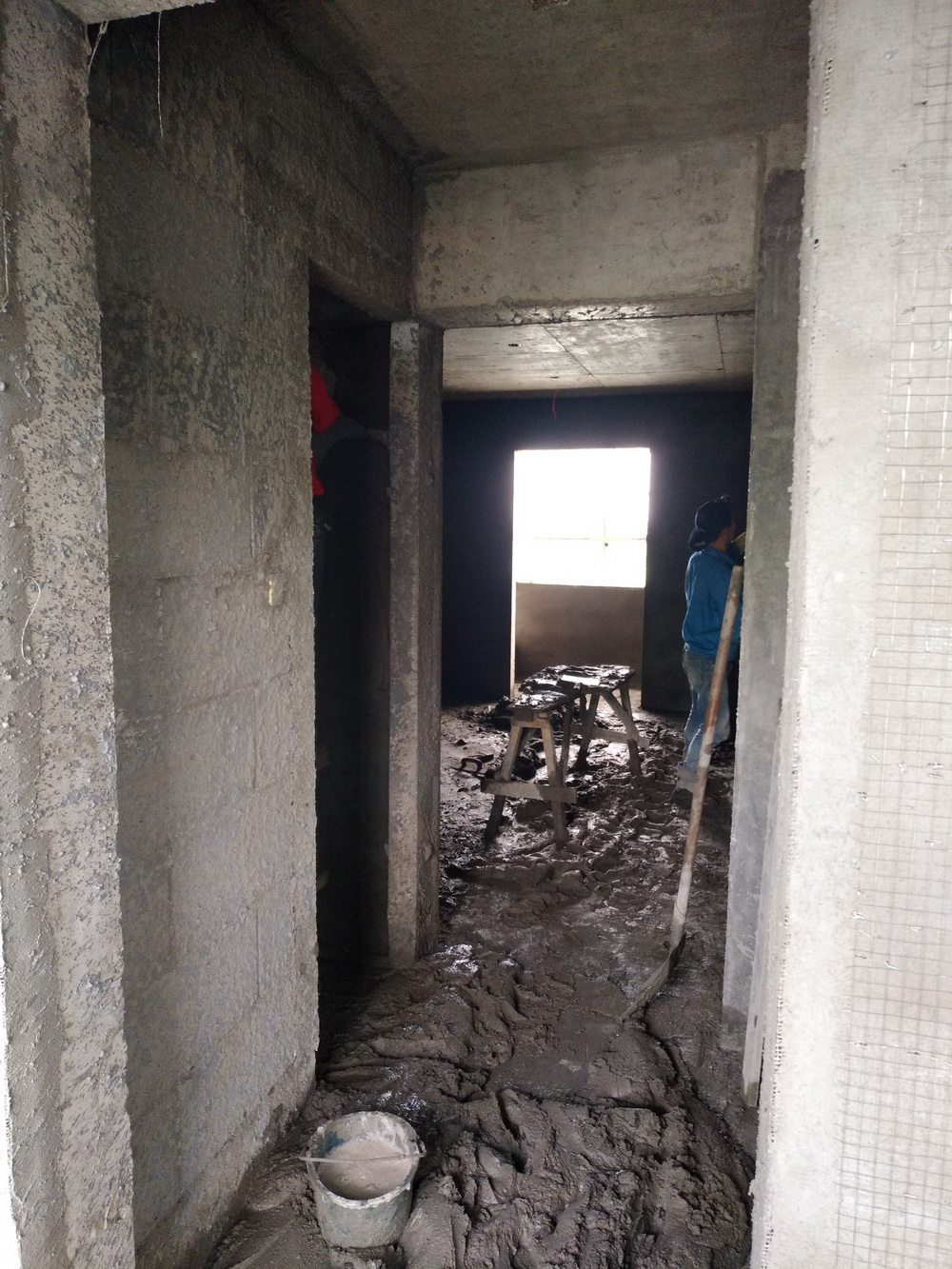

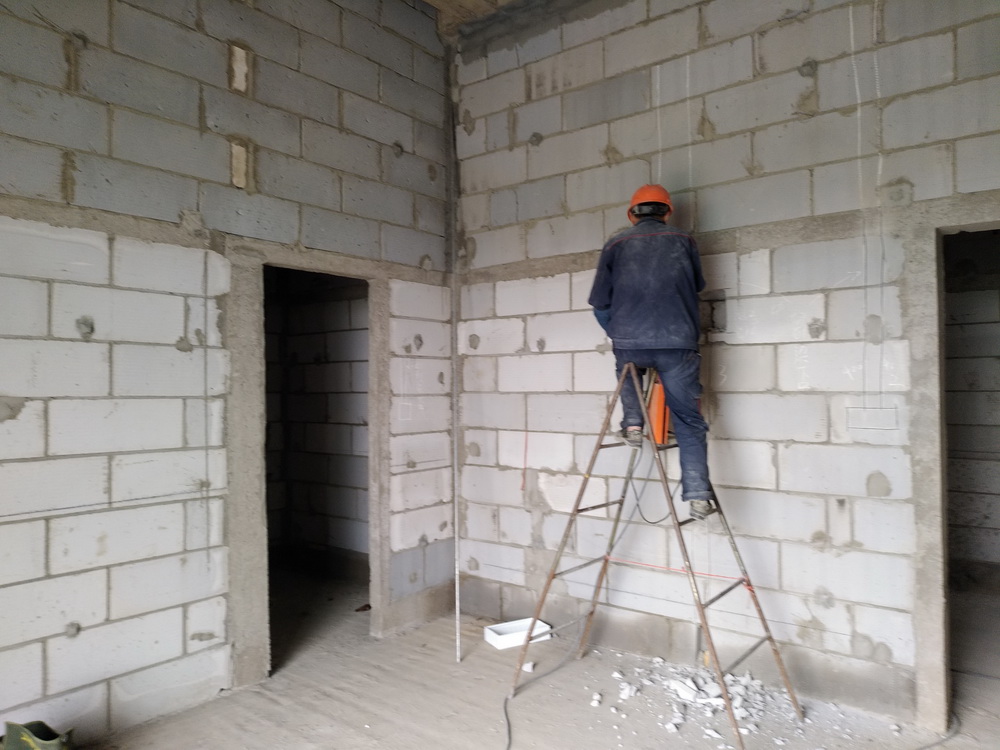

4. 文科楼:内墙完成粉刷20%,线条、护角、灰饼、钢丝网完成30%;

5. 一食堂:内墙灰饼、护角、钢丝网完成80%,内墙粉刷10%;
6. 二食堂:内墙粉刷完成20%;
7. 大学生活动中心:内墙粉刷完成10%;

8. 青年教师周转公寓:内墙粉刷完成20%,外墙线条护角,钢丝网完成30%;

9. 行政楼:内墙粉刷完成20%;

10. 后勤一和后勤二:内墙粉刷完成20%,外墙灰饼、线条护角、钢丝网完成50%;

11. 艺术中心:内墙粉刷完成10%,外墙线条护角,钢丝网完成10%;

12. 图文信息中心:内墙粉刷完成10%,外墙线条护角,钢丝网完成5%;

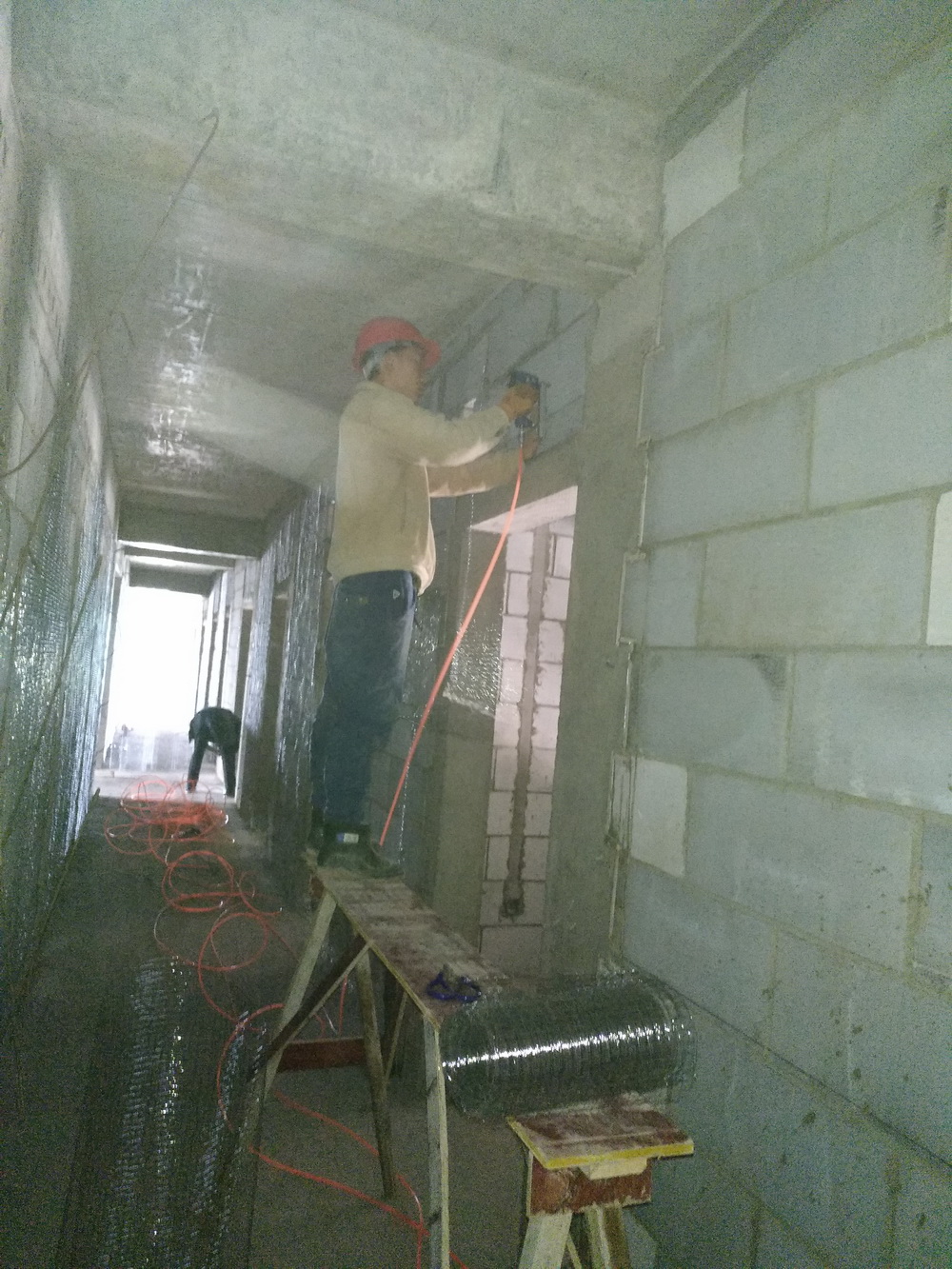

13. 水电安装与土建同步;

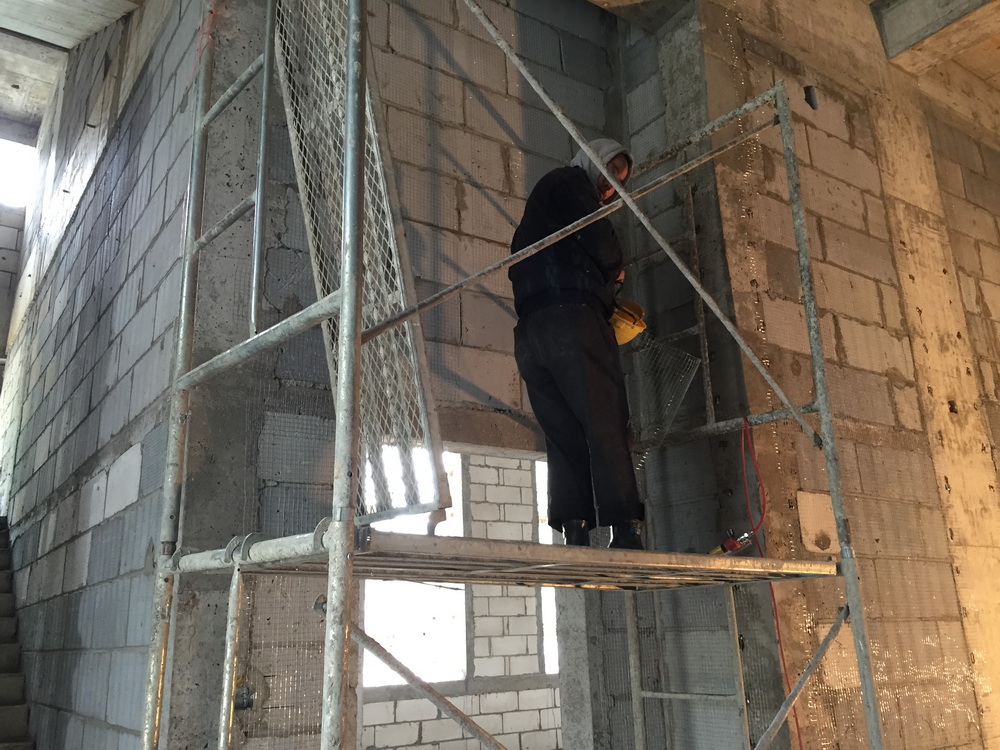

14. 幕墙已按计划要求施工。
(三)本周工作计划
1. 学生组团1#-7#:内墙粉刷完成30%,外墙线条护角、钢丝网完成 50%,(其中7#组团窗框安装完成50%,6#组团窗框安装完成50%);
2. 理科楼:内墙粉刷完成20%,外墙线条、护角完成10%;
3. 公共教学楼:内墙粉刷完成15%,外墙线条护角、钢丝网完成50%;
4. 文科楼:内墙完成粉刷30%,线条、护角、灰饼、钢丝网完成50%;
5. 一食堂:内墙灰饼、护角、钢丝网完成90%,内墙粉刷10%;
6. 二食堂:内墙粉刷完成30%,外墙粉刷完成10%;
7. 大学生活动中心:内墙粉刷完成20%;
8. 青年教师周转公寓:内墙粉刷完成25%,外墙线条护角,钢丝网完成50%;
9. 行政楼:内墙粉刷完成30%;
10. 后勤一和后勤二:内墙粉刷完成30%,外墙灰饼、线条护角、钢丝网完成;
11. 艺术中心:内墙粉刷完成20%,外墙线条护角,钢丝网完成;
12. 图文信息中心:内墙粉刷完成10%,外墙线条护角,钢丝网完成5%;
13. 水电安装与土建同步。

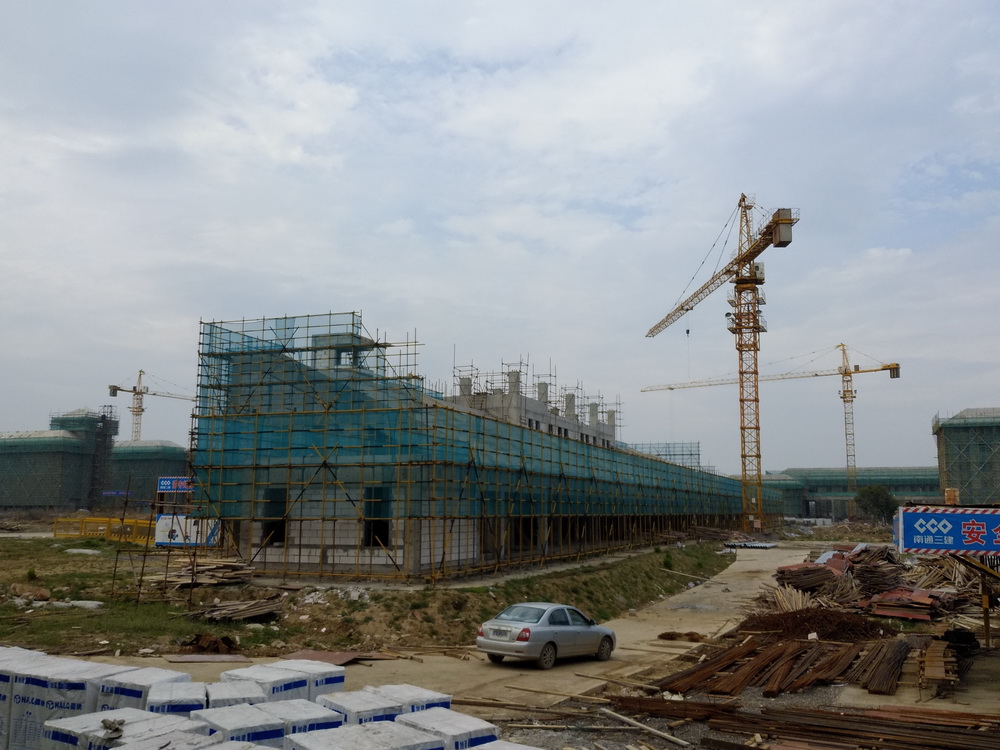

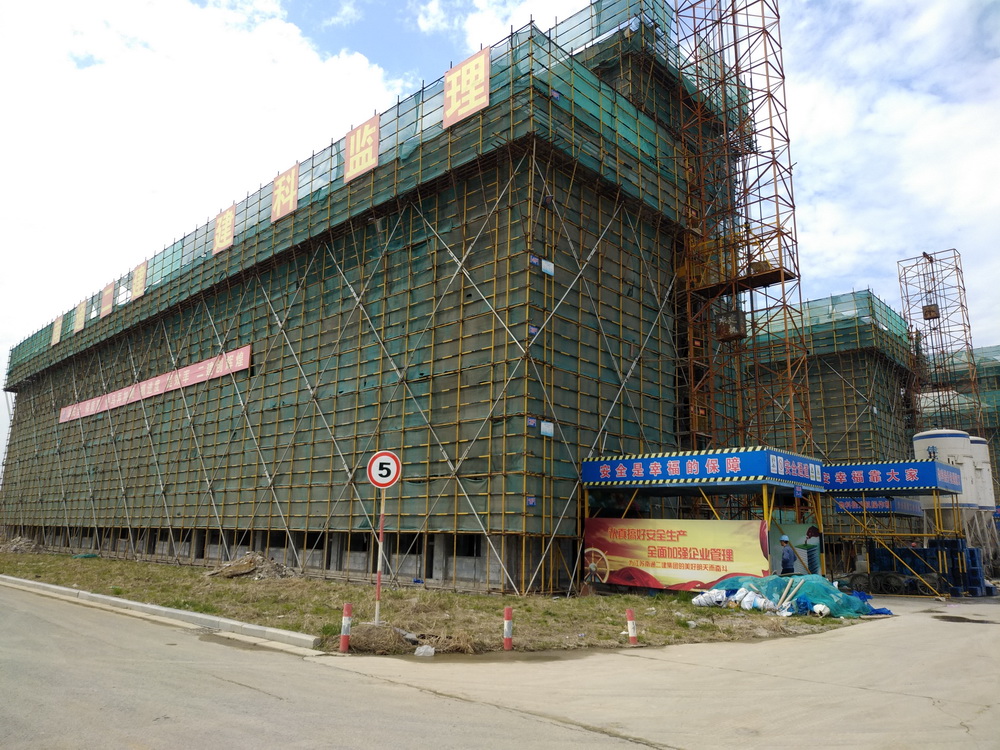

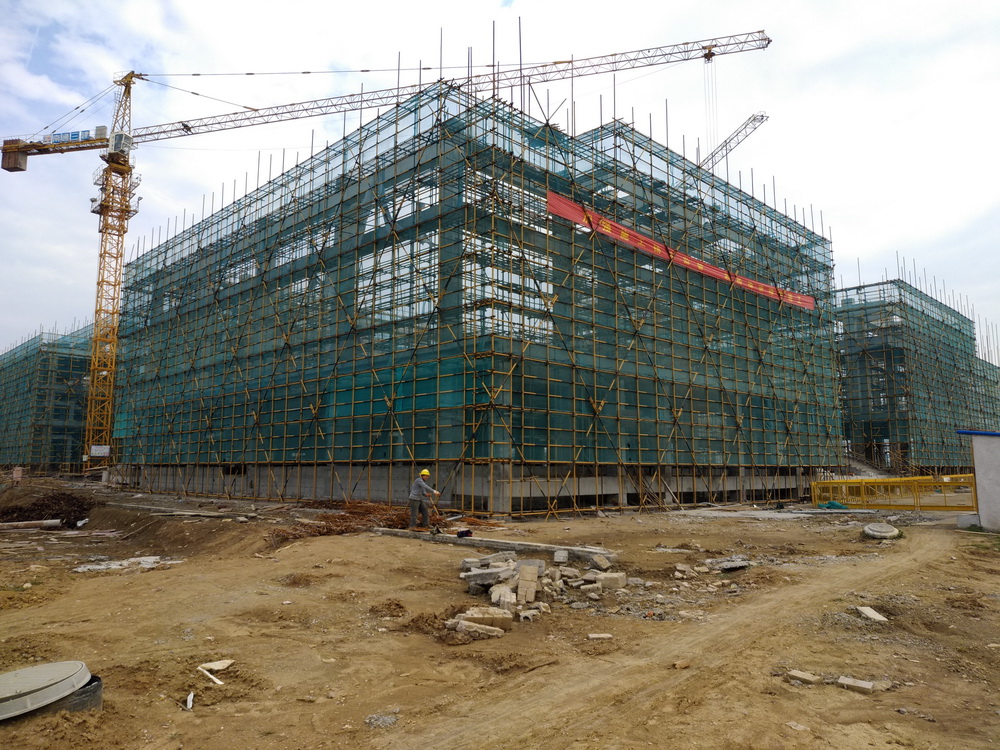

二、体育馆标段
(一)现场人员
管理人员13人 、瓦工40人、木工25人、钢筋10人
电焊工0人、水电工10人、架子工5人、钢结构3人
杂工8人、 挖机司机0人、塔吊司机3人、塔吊指挥3人
合计:120人
(二)上周完成情况
1.看台、危险品库做灰饼、贴钢丝网;

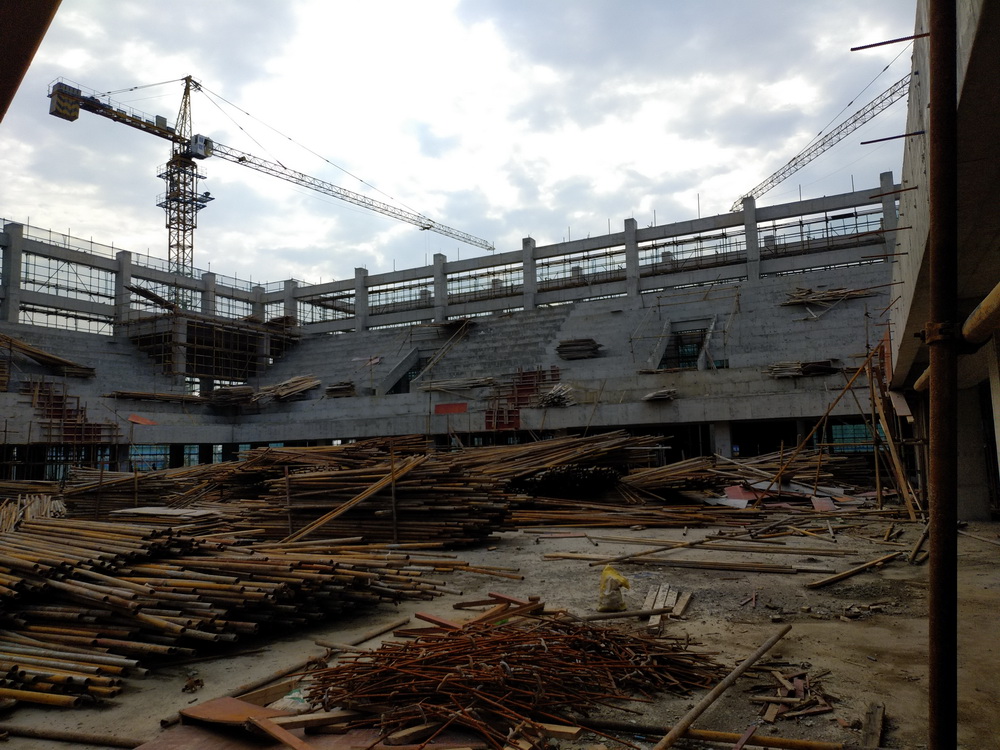

2.体育馆拆模清理、植筋准备砌筑;

3.钢结构预埋复尺。
(三)本周工作计划

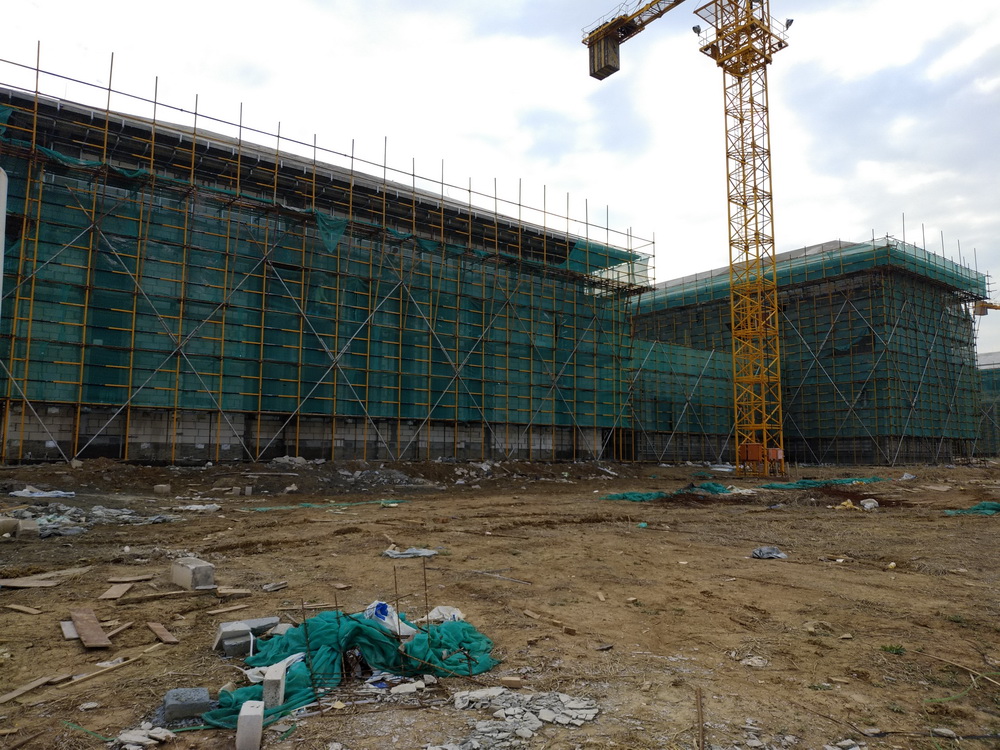

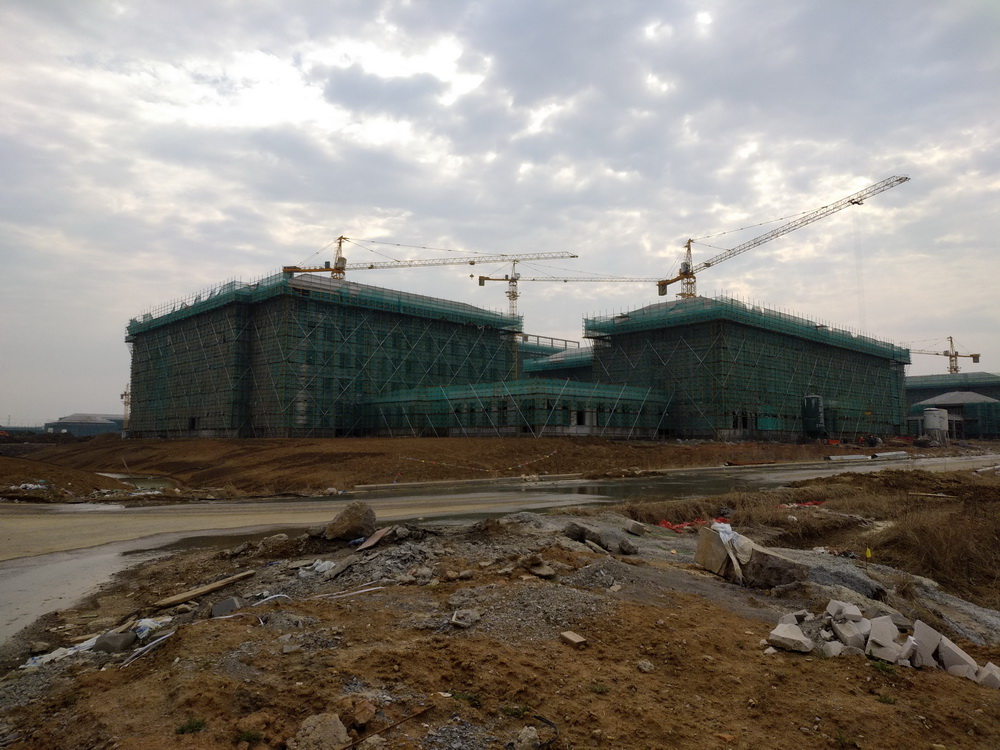

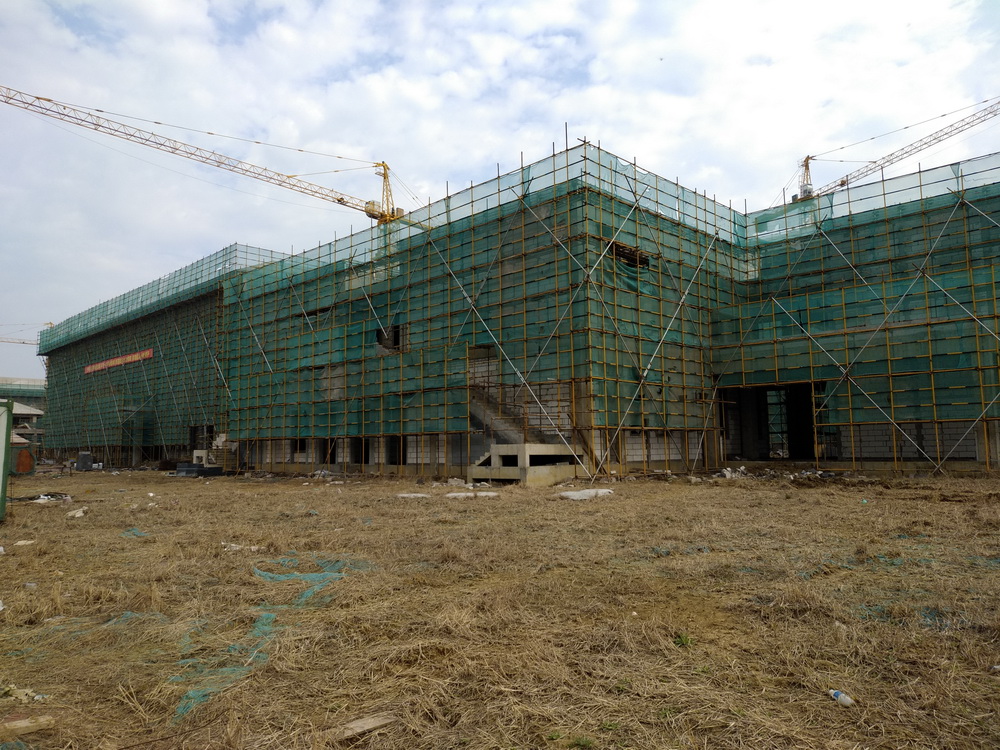

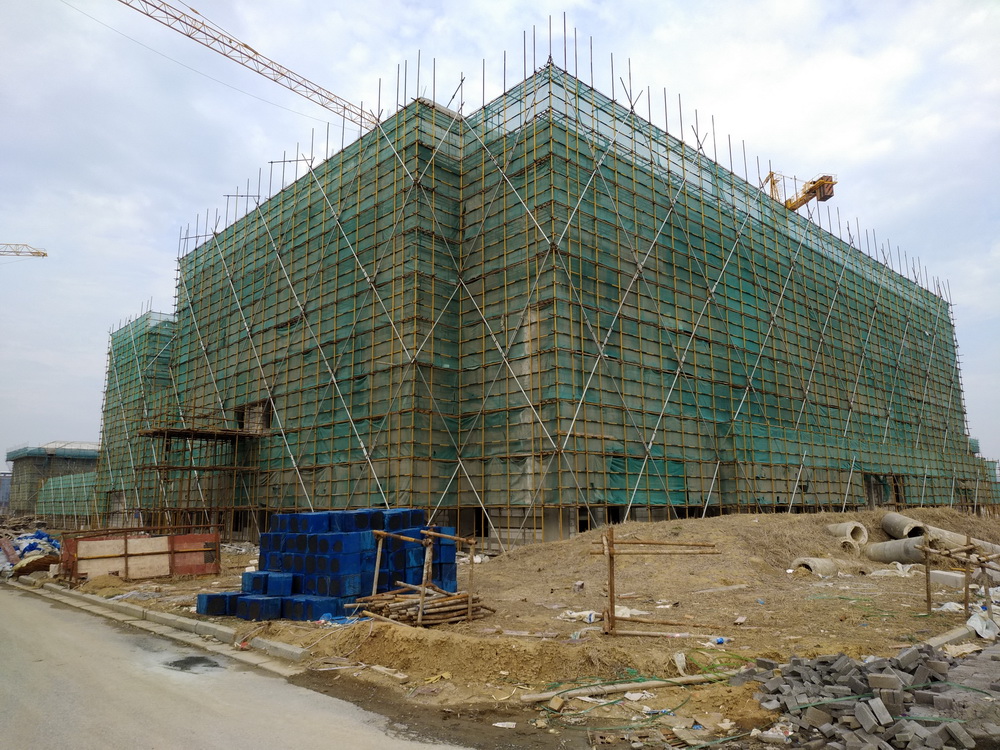

1.看台、危险品库做灰饼、贴挂钢丝网结束;
2.体育馆开始砌筑墙体;
3.钢结构材料周末或下周一二开始进场。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况

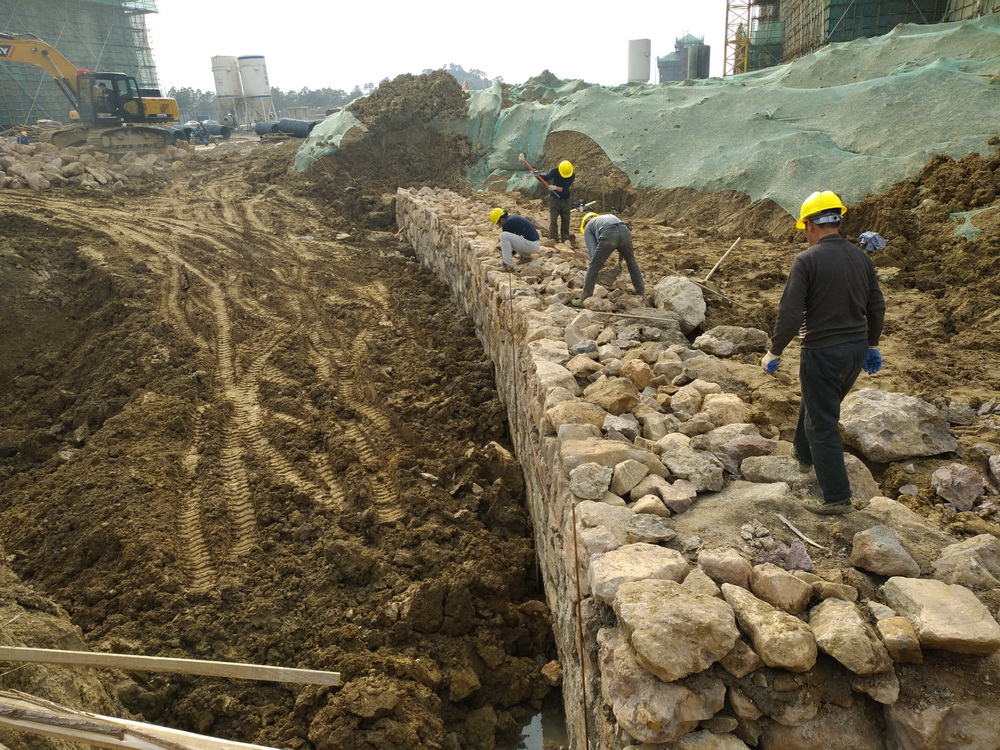

1.南中轴大道西侧驳岸毛石挡墙砌筑完成50%;
2.停车场定位放线全部完成;
3.五针松移植全部完成;
4.其他具备移植条件部位苗木统计;
5.土方回填;
6.现场排水。
(三)本周工作计划

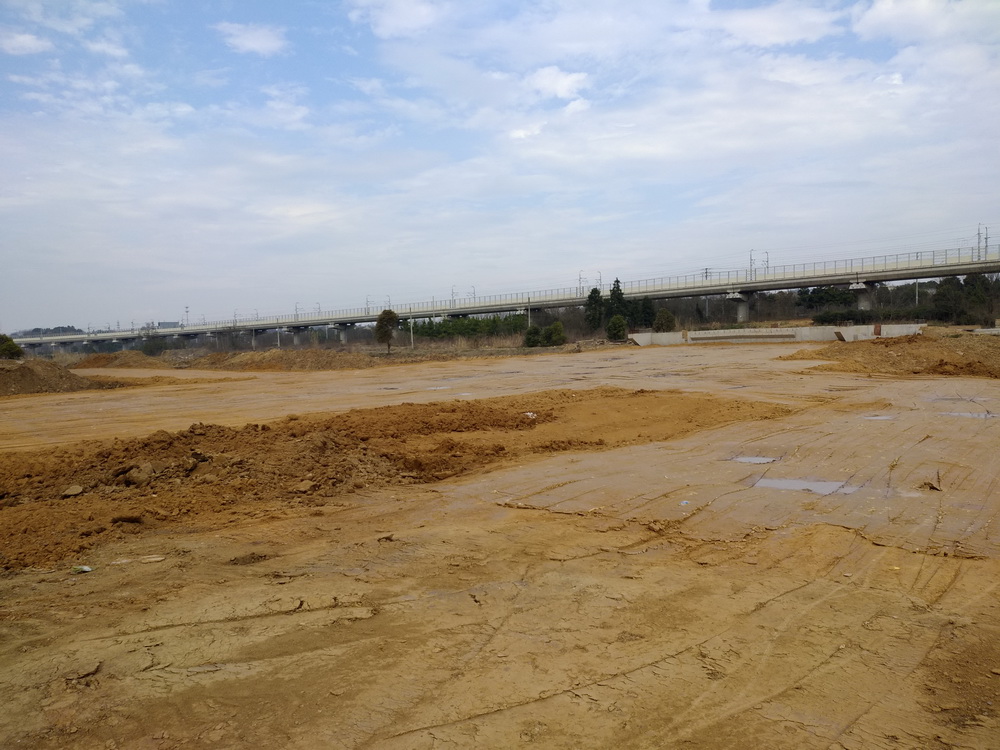

1.图书馆东侧路床开挖完成100%;
2.土方回填;
3.理科楼西侧毛石挡墙砌筑完成50%;
4.木栈道水洗开挖完成50%;
5.南中轴大道西侧驳岸毛石挡墙砌筑完成100%;
6.停车场基础施工50%;
7.D区道路基础施工50%。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人10人
合计:20人
(二)上周完成情况
1. E路、L路河塘6%灰土回填10%;
2. D1路、H路河塘淤顶测量及排水。
(三)本周工作计划
1. E路、L路河塘6%灰土回填30%;
2. D1路、H路河塘淤顶测量及排水。
五、装修装饰工程
(一)上周完成情况
1.组织施工班组人员配备;
2.勘察施工现场;
3.搭设现场施工用电。
(二)本周工作计划
1. 水边小品、艺术中心挖排水管管槽;艺术中心、行政楼安装排水管;艺术中心、行政楼墙体开槽布管。
2. 组织安排瓦工、木工、油漆班组进场施工。
六、运动场地工程
(一)本周工作计划
1.测量原地形地貌,计算出土工程量,经业主、跟踪审计、监理单位确认后进行出土方工作;
2.池塘抽水清淤。
