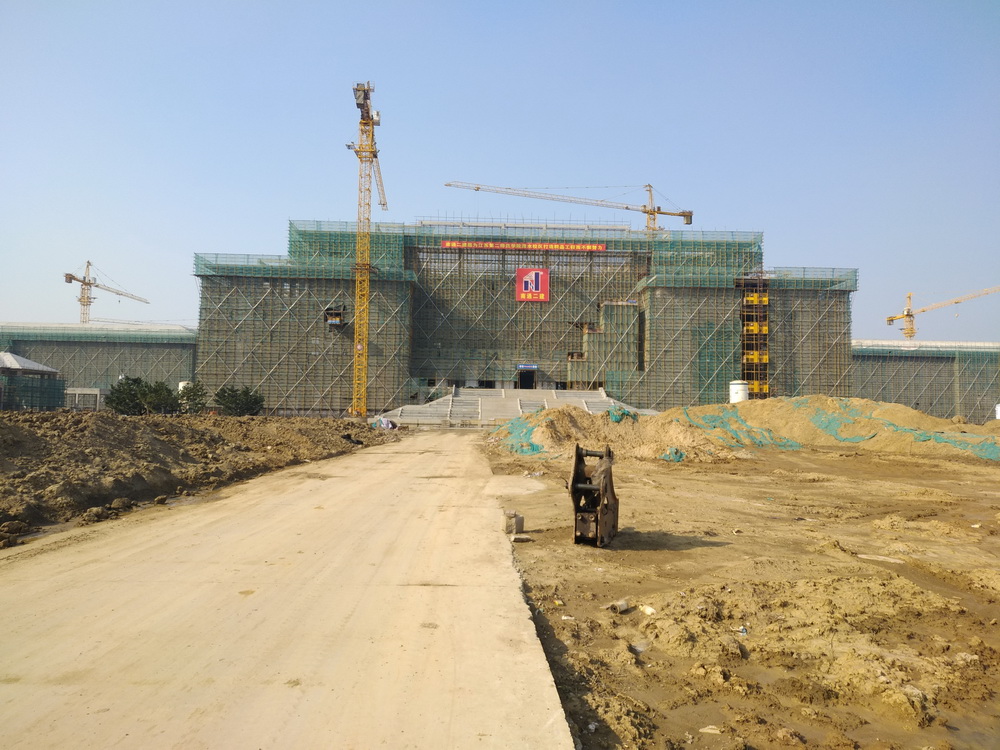

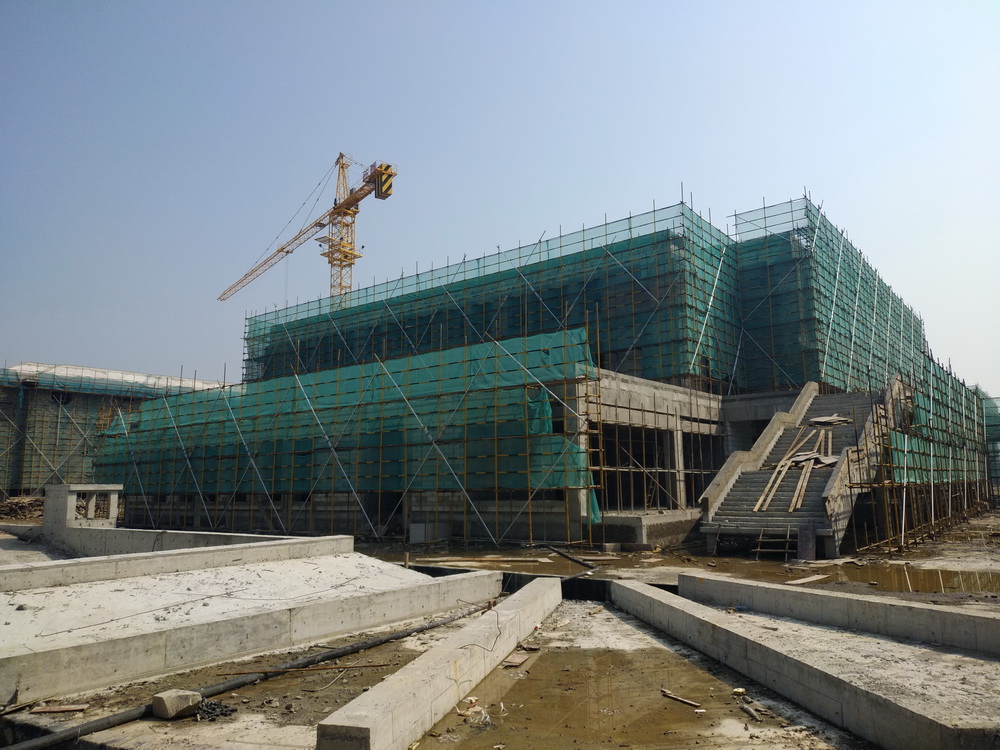

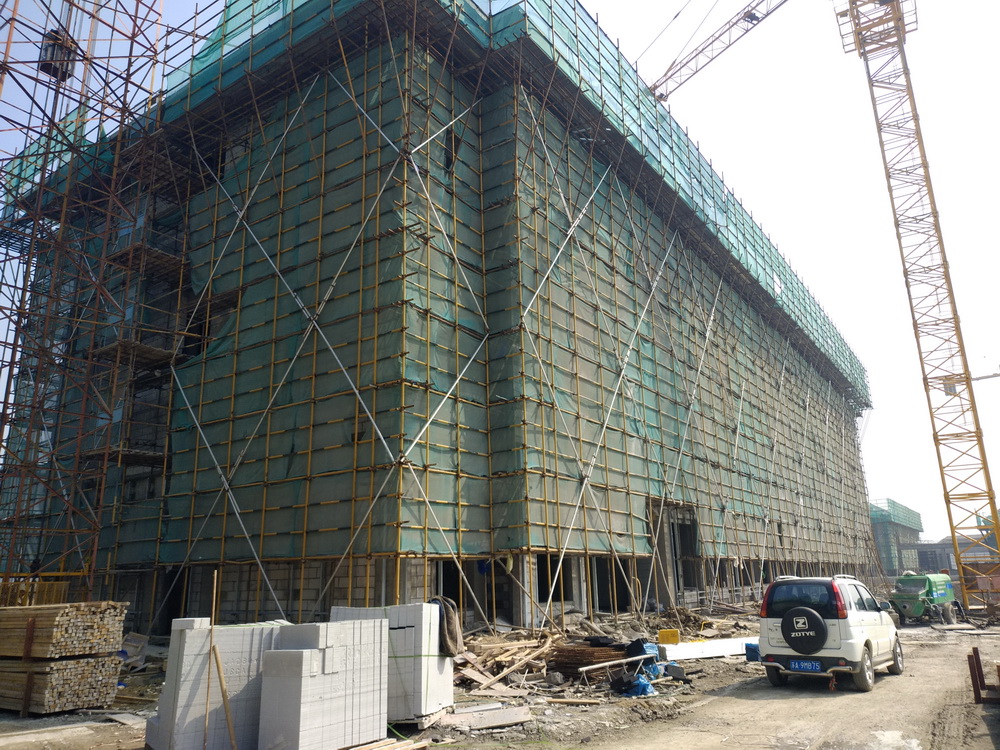

一、施工总包标段
(一)现场人员
一区243人、二区231人、安装人员101人、勤杂人员73人
管理人员59人 、幕墙85人、防水13人、窗框安装25人
泡沫砼10人、保温17人
合计:857人
(二)上周完成情况

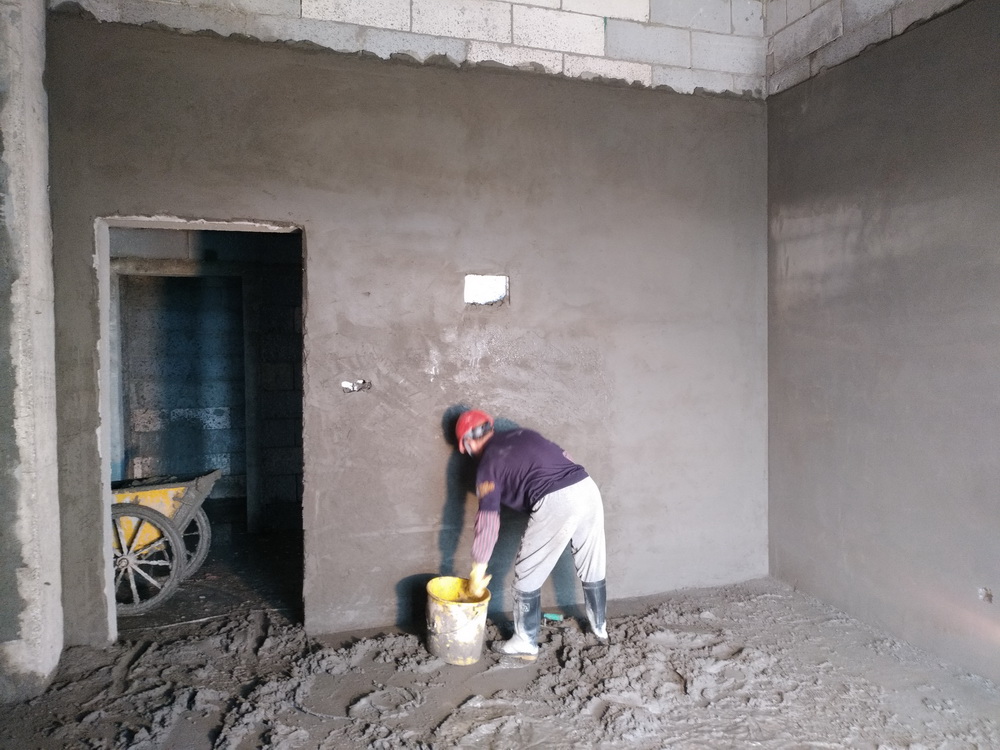

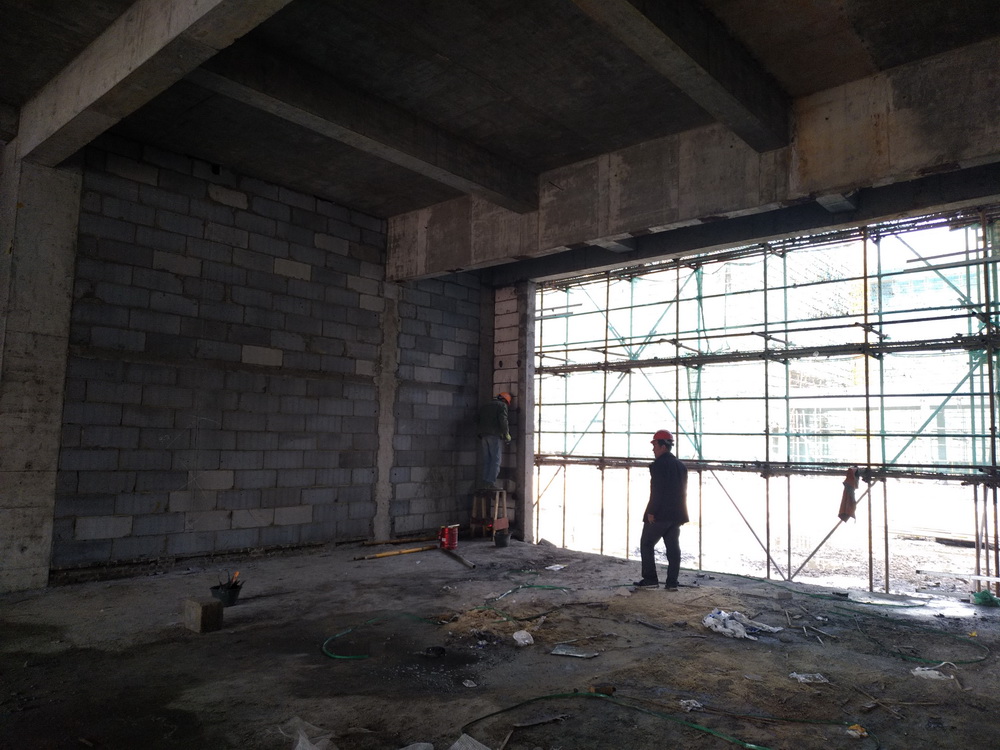

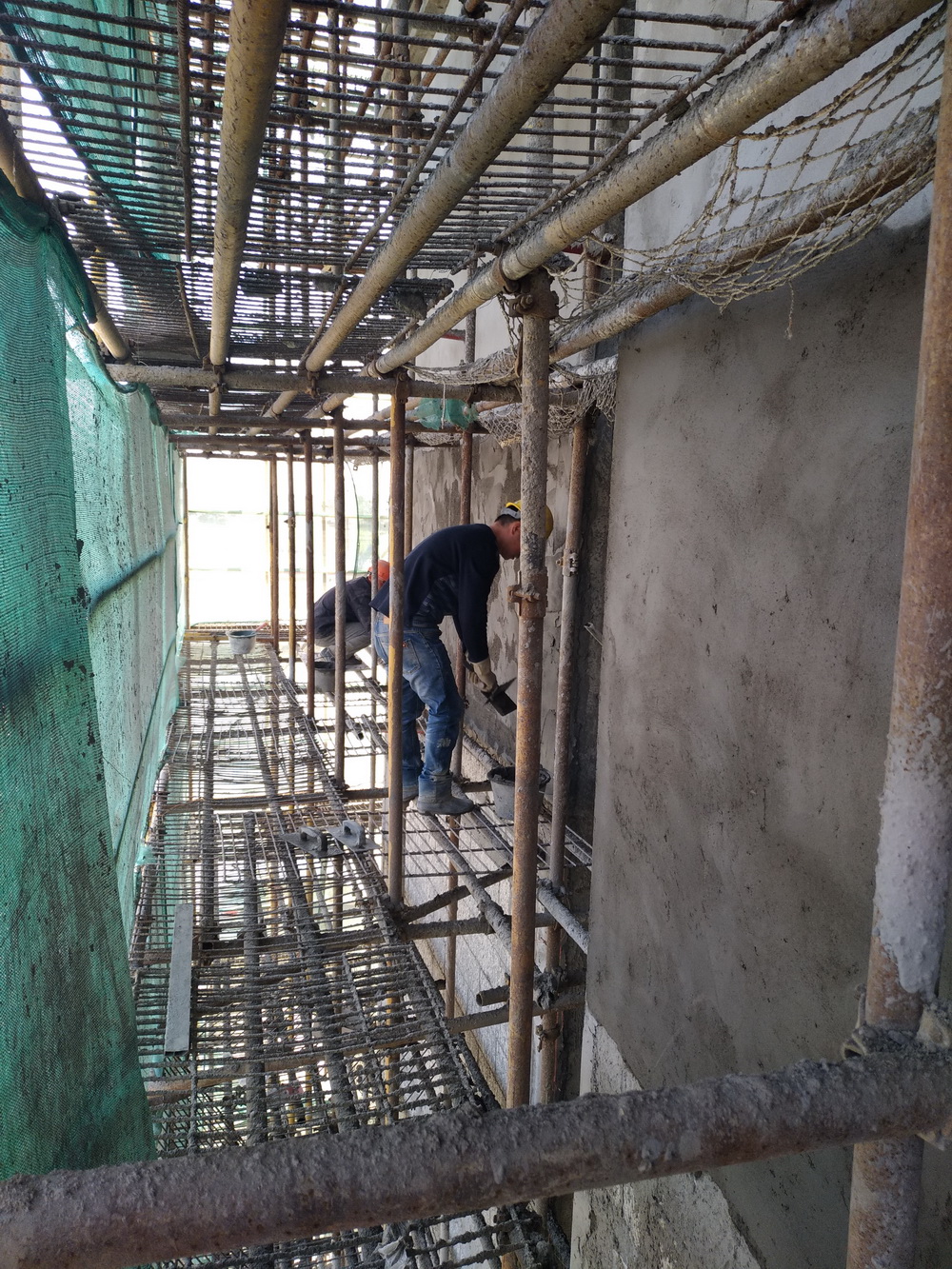

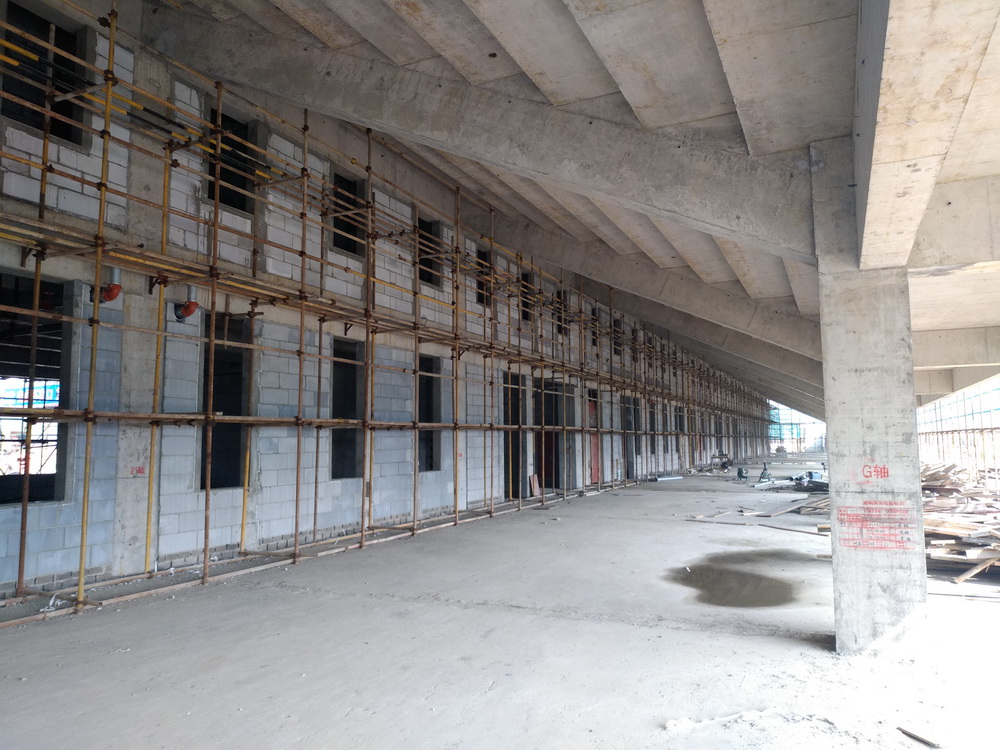

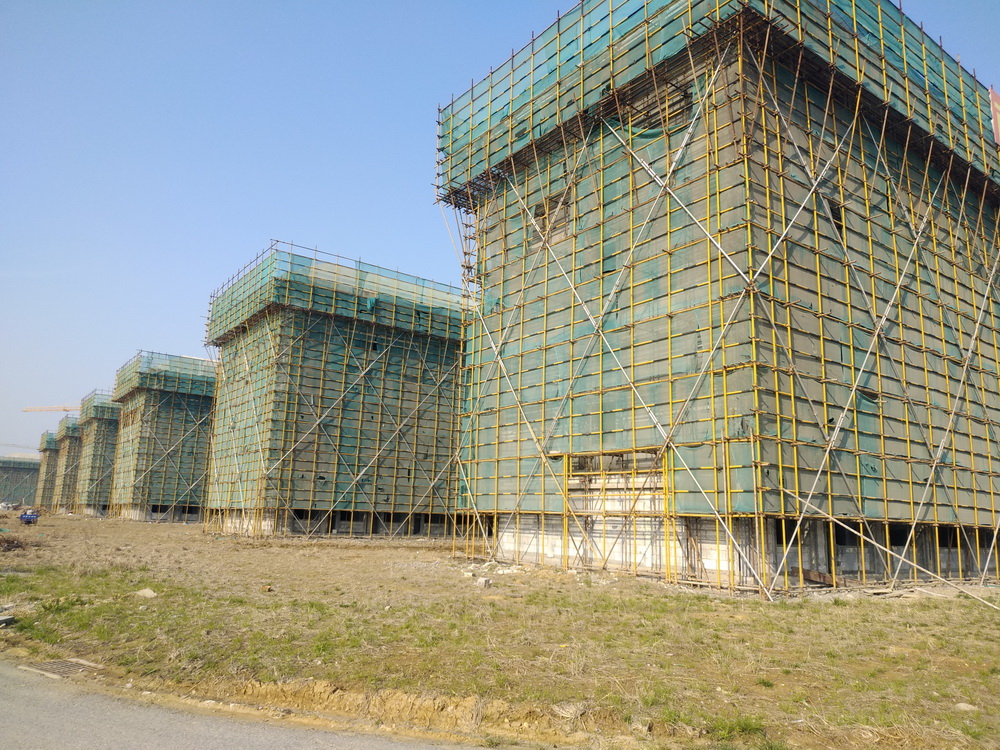

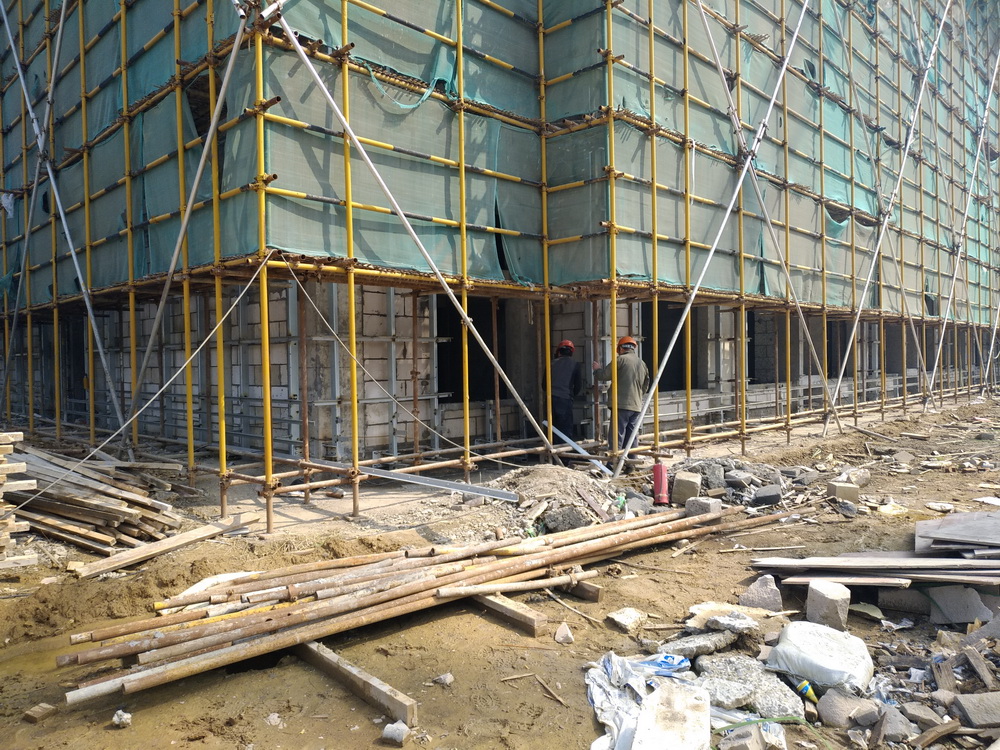

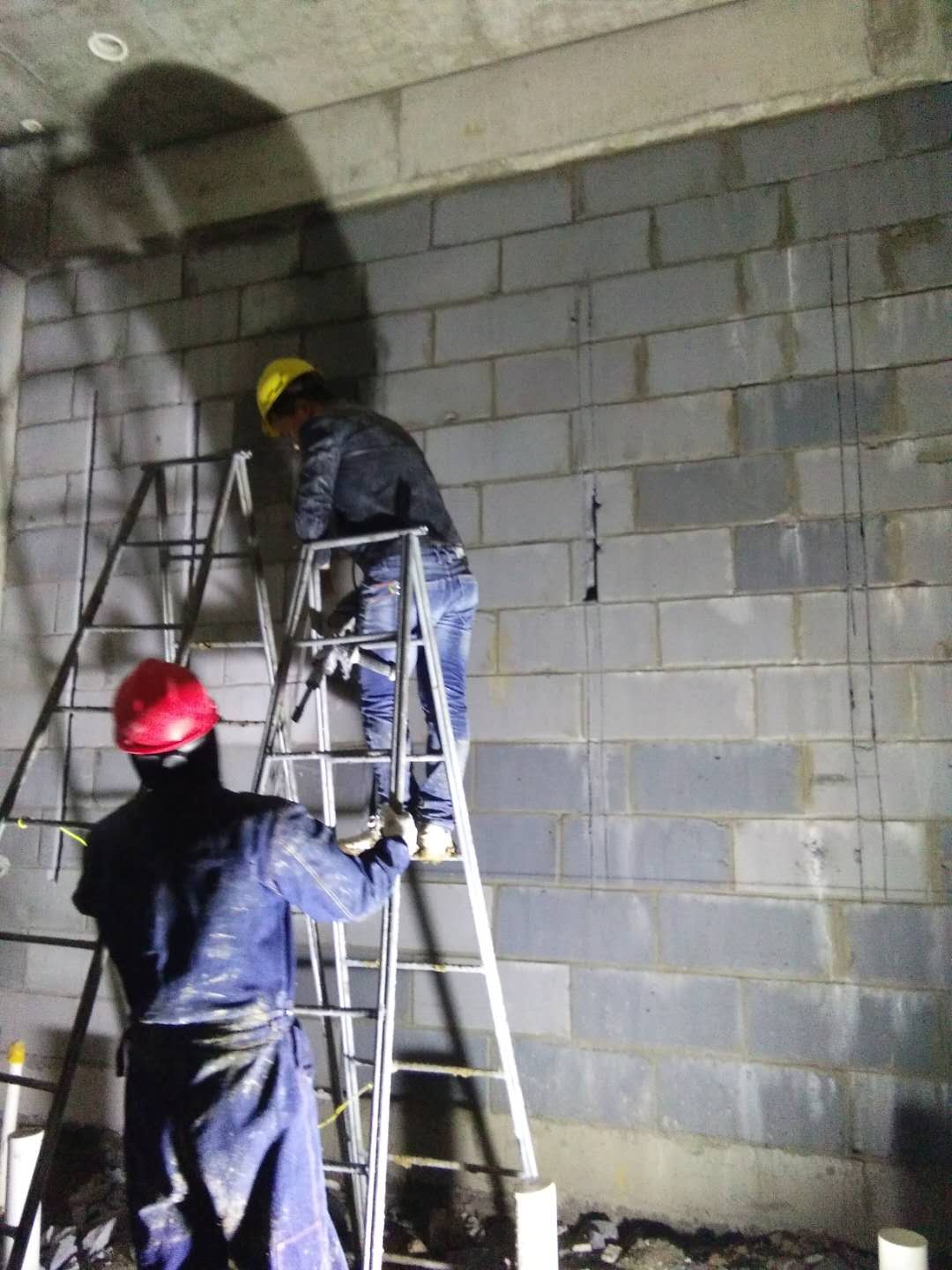

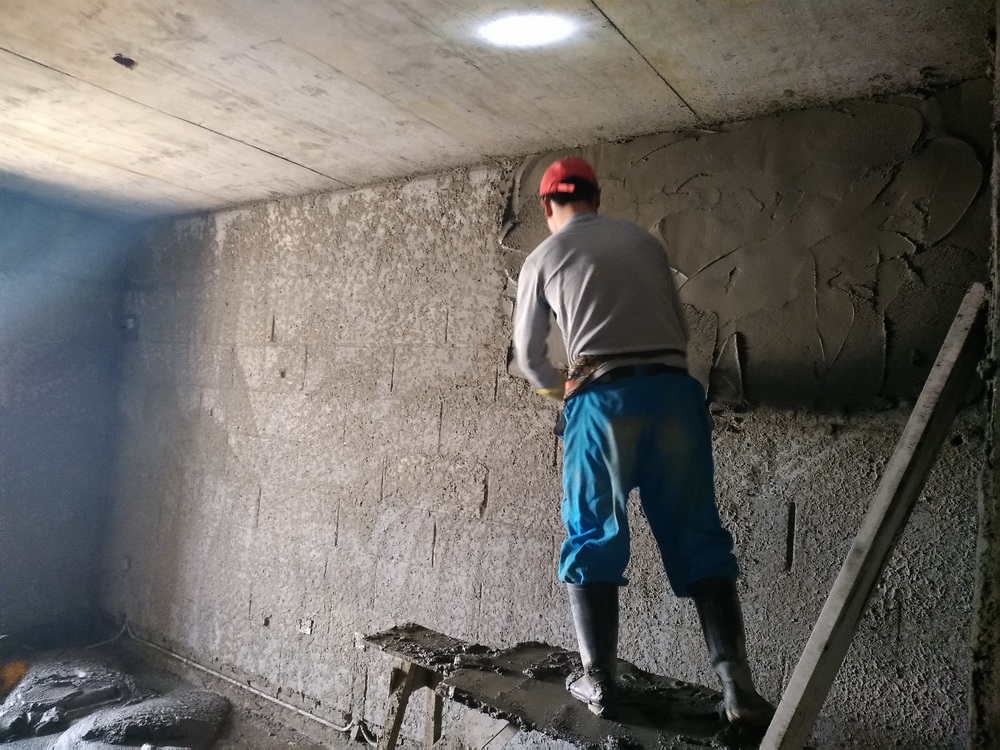

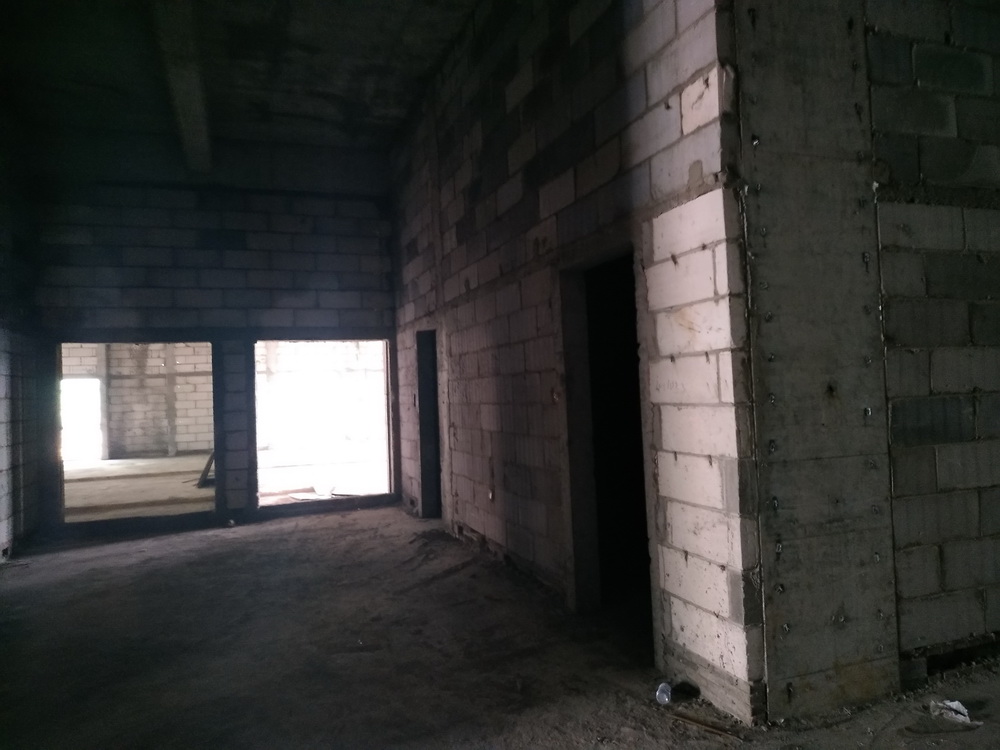

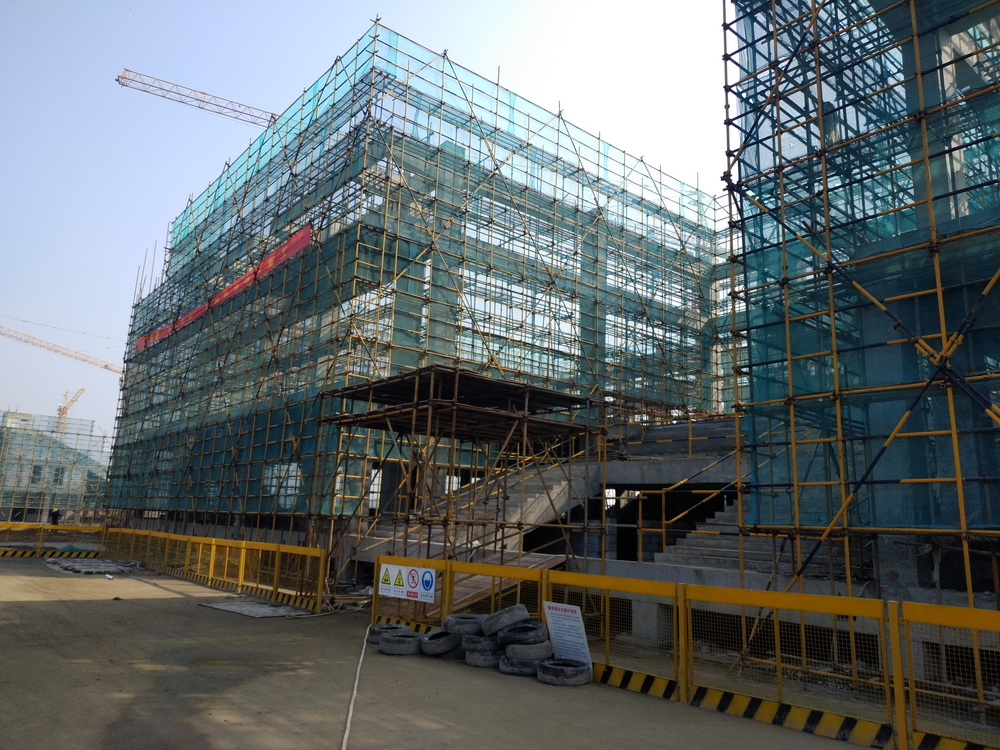

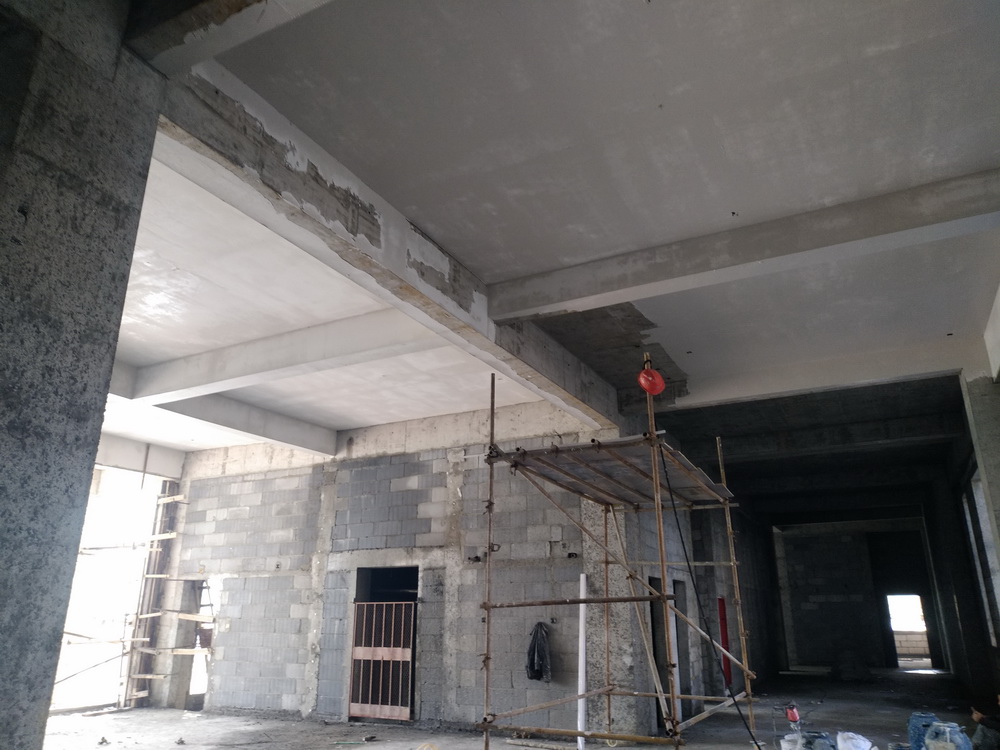

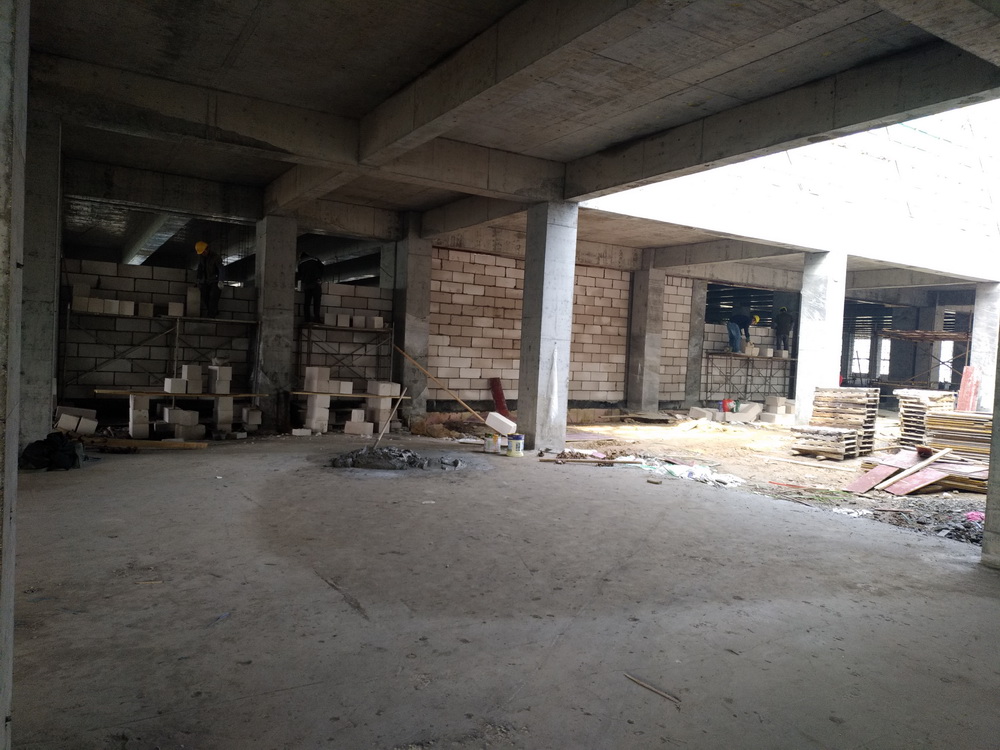

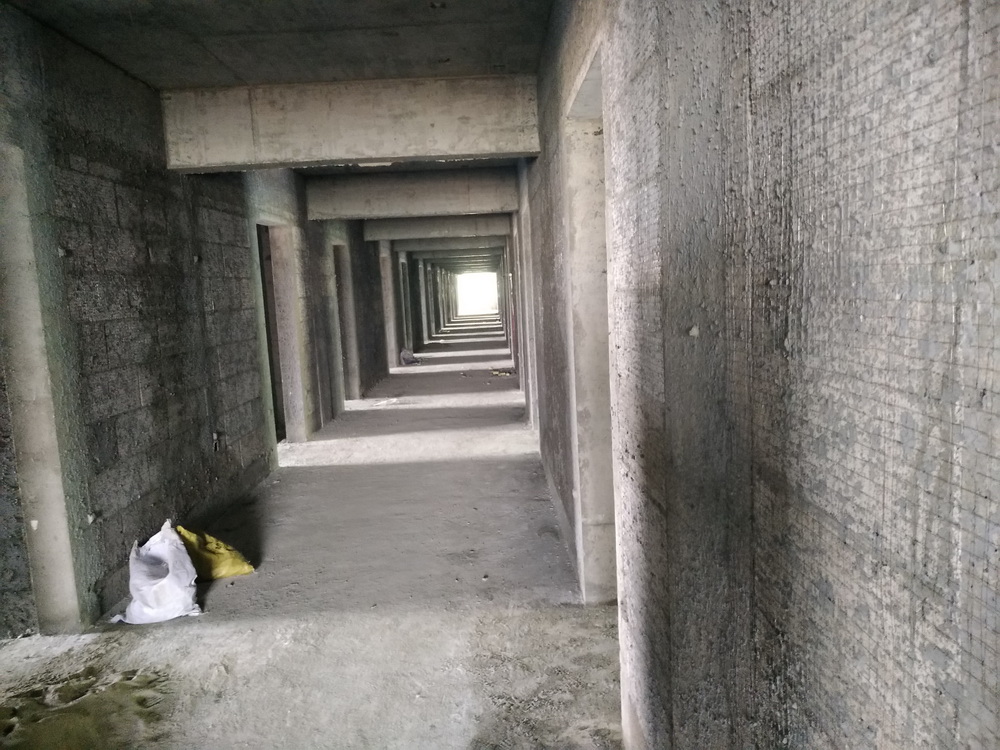

1. 学生组团1#-7#:内墙粉刷完成30%,外墙线条护角、钢丝网完成 50%,(其中7#组团窗框安装完成50%,6#组团窗框安装完成50%);


2. 理科楼:内墙粉刷完成20%,外墙线条、护角完成10%;

3. 公共教学楼:内墙粉刷完成15%,外墙线条护角、钢丝网完成50%;

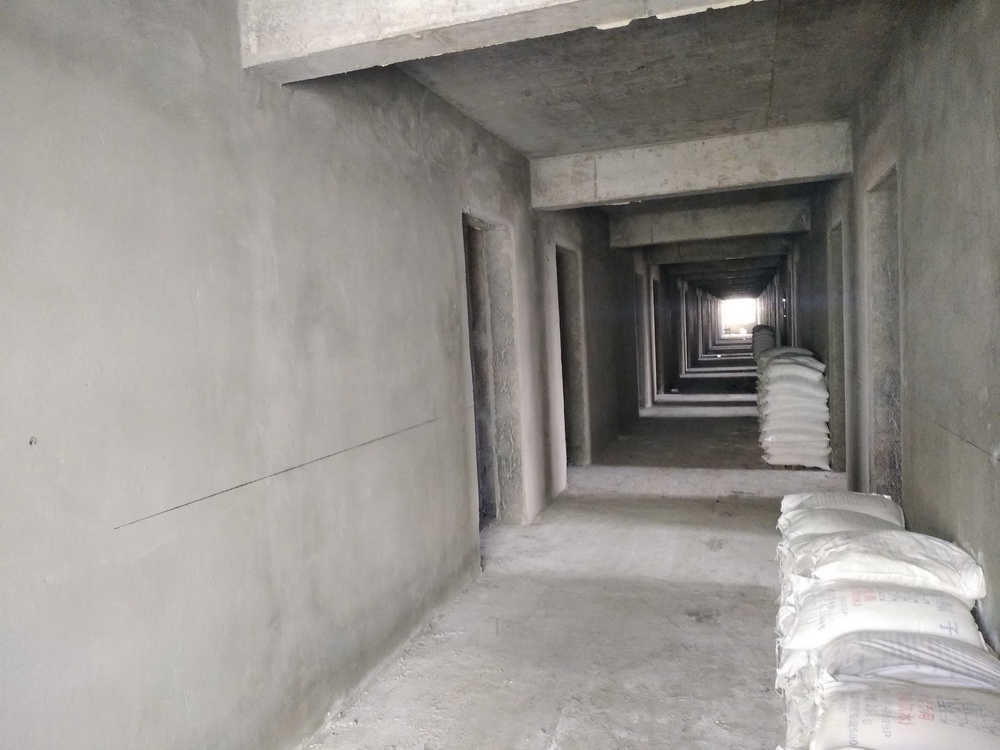

4. 文科楼:内墙完成粉刷30%,线条、护角、灰饼、钢丝网完成50%;


5. 一食堂:内墙灰饼、护角、钢丝网完成90%,内墙粉刷10%;

6. 二食堂:内墙粉刷完成30%,外墙粉刷完成10%;
7. 大学生活动中心:内墙粉刷完成20%;

8. 青年教师周转公寓:内墙粉刷完成25%,外墙线条护角,钢丝网完成50%;

9. 行政楼:内墙粉刷完成30%;

10. 后勤一和后勤二:内墙粉刷完成30%,外墙灰饼、线条护角、钢丝网完成;

11. 艺术中心:内墙粉刷完成20%,外墙线条护角,钢丝网完成;

12. 图文信息中心:内墙粉刷完成10%,外墙线条护角,钢丝网完成5%;

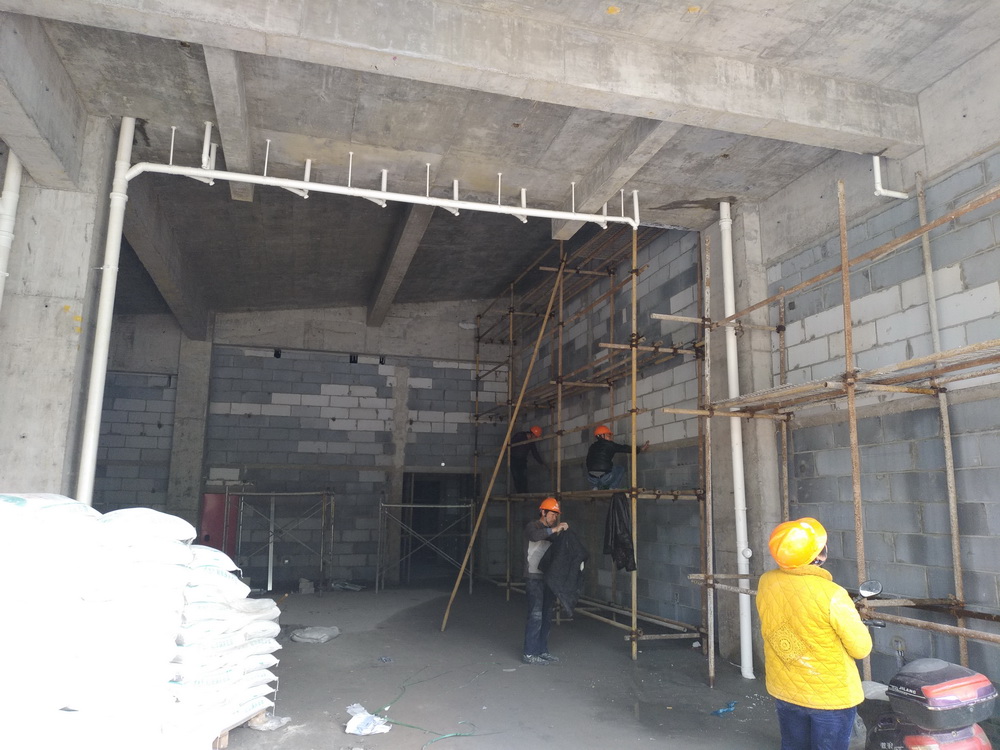

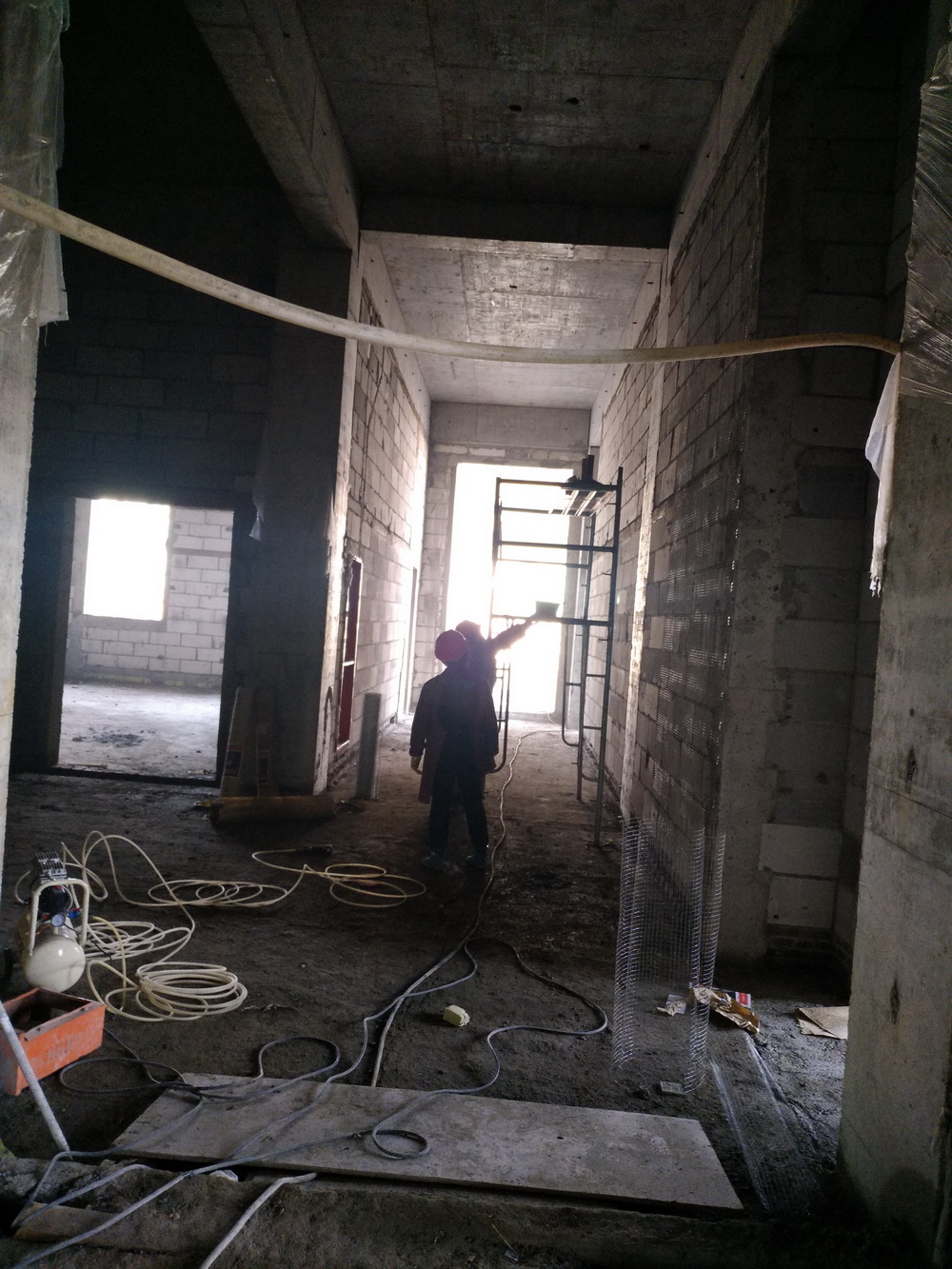

13. 水电安装与土建同步;

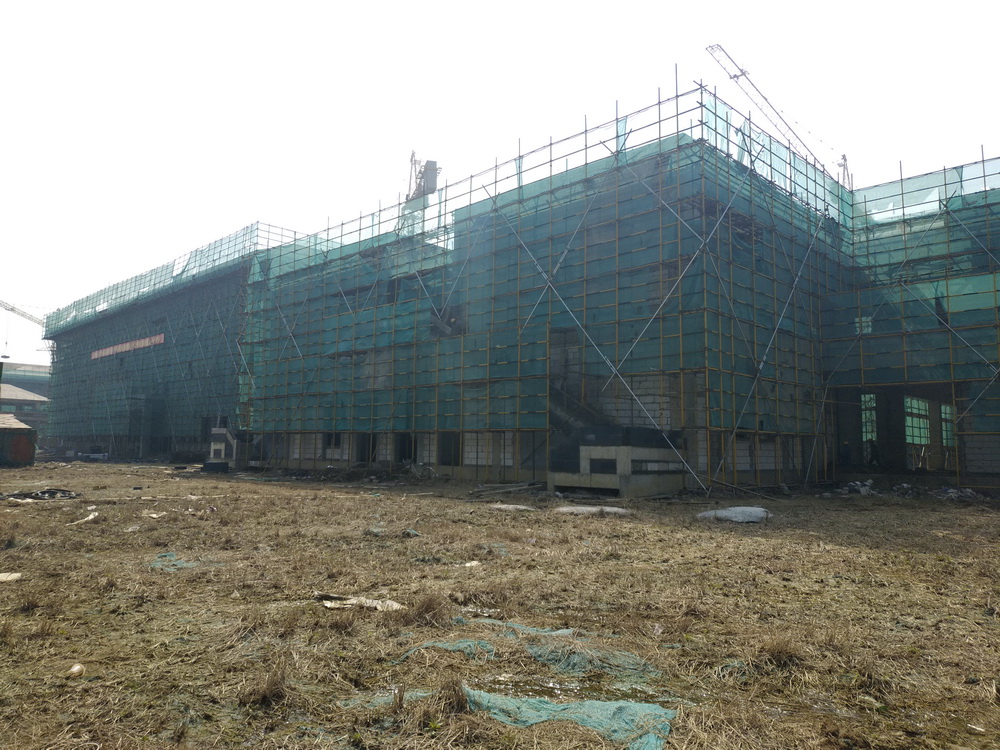

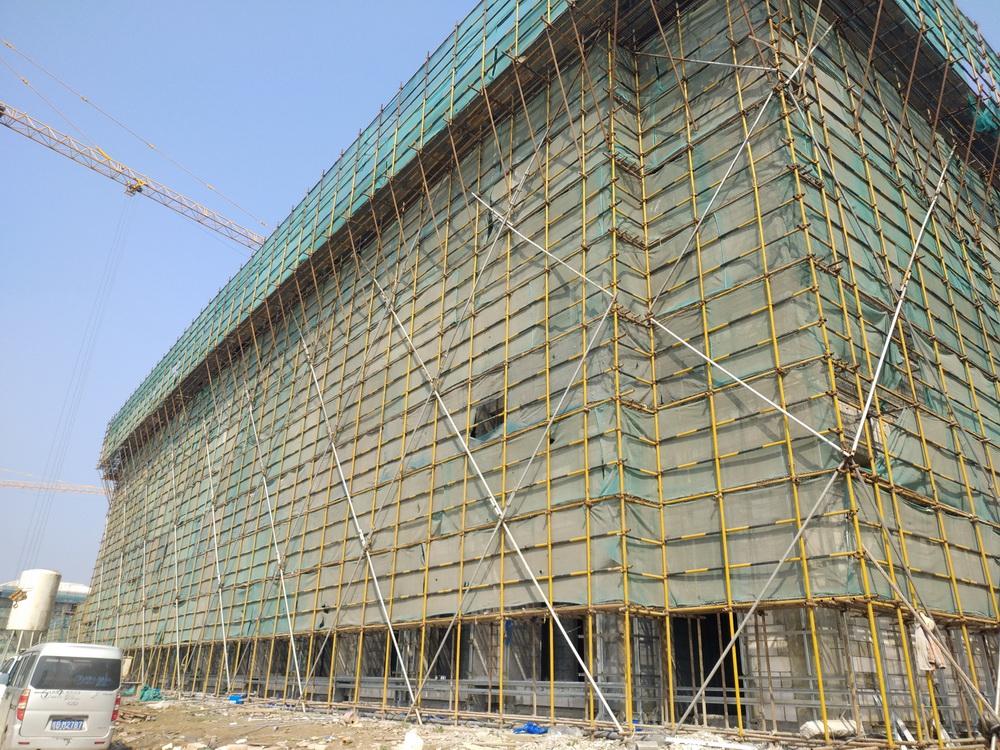

14. 幕墙已按计划要求施工。
(三)本周工作计划
1. 学生组团1#-7#:内墙粉刷完成50%,外墙粉刷完成20%,(其中7#组团窗框安装完成80%,6#组团窗框安装完成50%,5#组团窗框安装30%);
2. 理科楼:内墙粉刷完成30%,外墙线条、护角钢丝网完成50%;
3. 公共教学楼:内墙粉刷完成20%,外墙线条护角、钢丝网完成铺设
外墙保温进场施工;
4. 文科楼:内墙完成粉刷40%,外墙线条、灰饼、钢丝网完成80%;
5. 一食堂:内墙灰饼完成,粉刷20%;
6. 二食堂:内墙粉刷完成40%,外墙粉刷完成30%,外墙保温进场;
7. 大学生活动中心:内墙粉刷完成30%;
8. 青年教师周转公寓:内墙粉刷完成30%,外墙保温结束;
9. 行政楼:内墙粉刷完成50%;
10. 后勤一和后勤二:内墙粉刷完成40%,外墙保温完成;
11. 艺术中心:内墙粉刷完成30%,外墙保温材料进场施工;
12. 图文信息中心:内墙粉刷完成20%,外墙线条护角,钢丝网完成50%外墙保温进场。
二、体育馆标段
(一)现场人员
管理人员13人 、瓦工40人、木工25人、钢筋10人
电焊工0人、水电工10人、架子工8人、钢结构3人
杂工8人、 挖机司机0人、塔吊司机3人、塔吊指挥3人
合计:123人
(二)上周完成情况

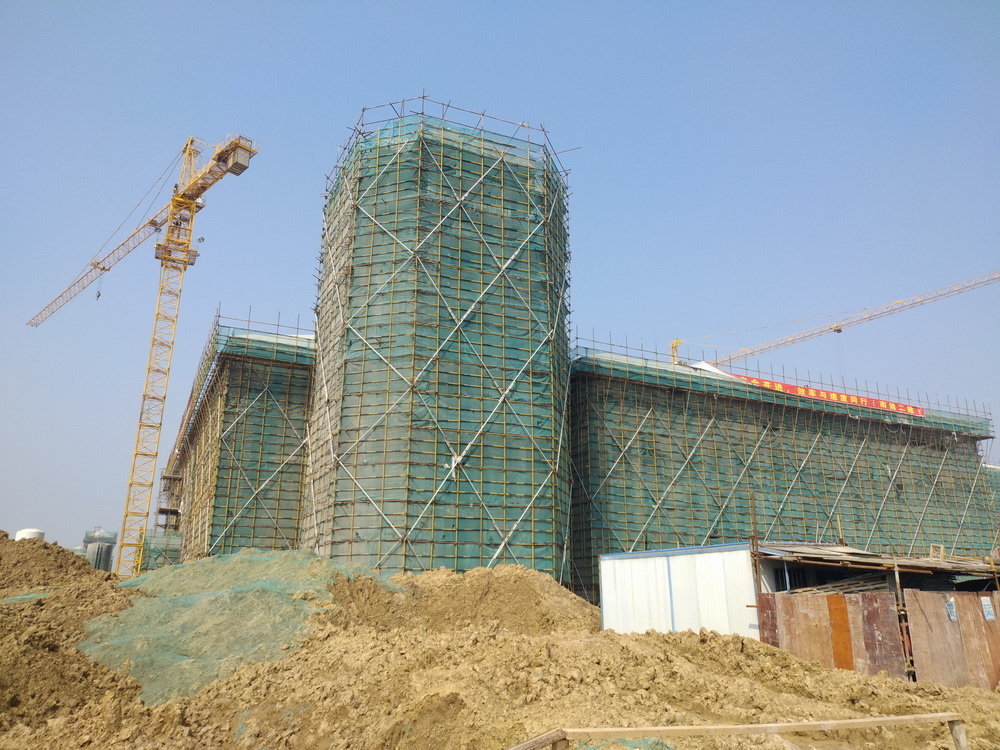

1. 看台、危险品库做灰饼、贴挂钢丝网结束;

2. 体育馆开始砌筑墙体;

3. 钢结构材料周末或下周一二开始进场。
(三)本周工作计划
1. 看台、危险品库粉刷完成20%;

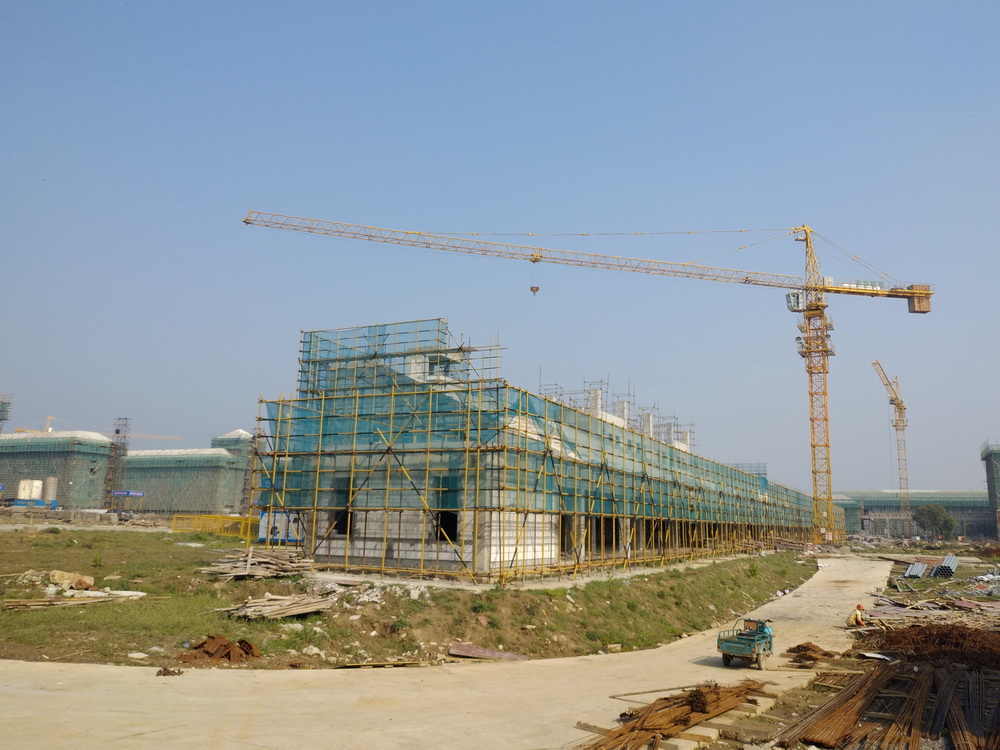

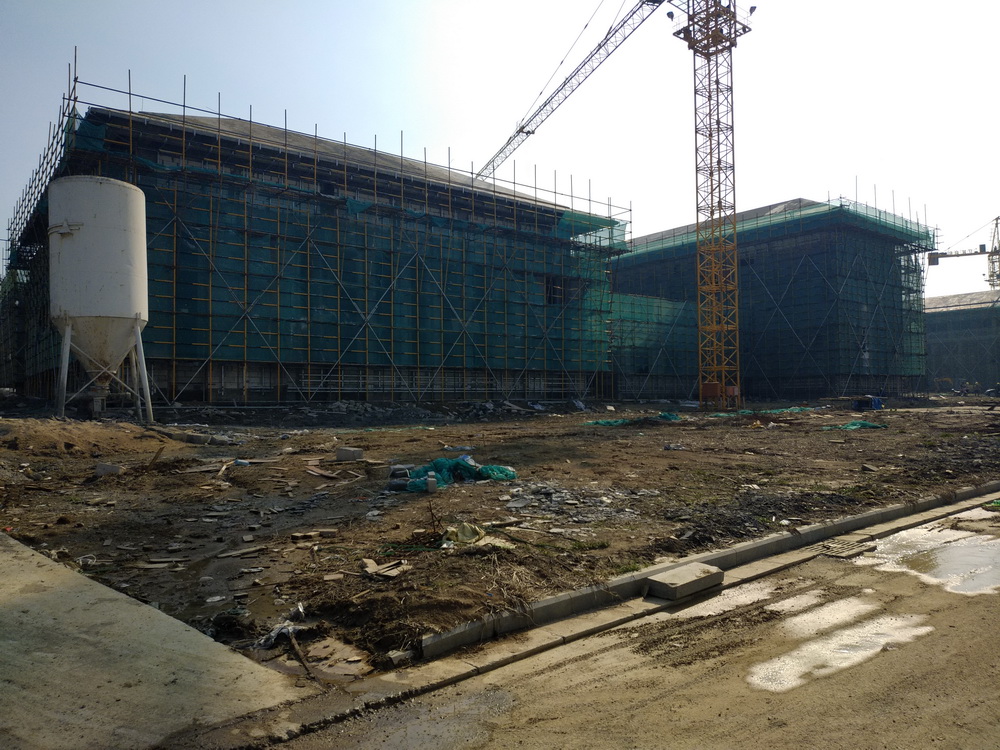

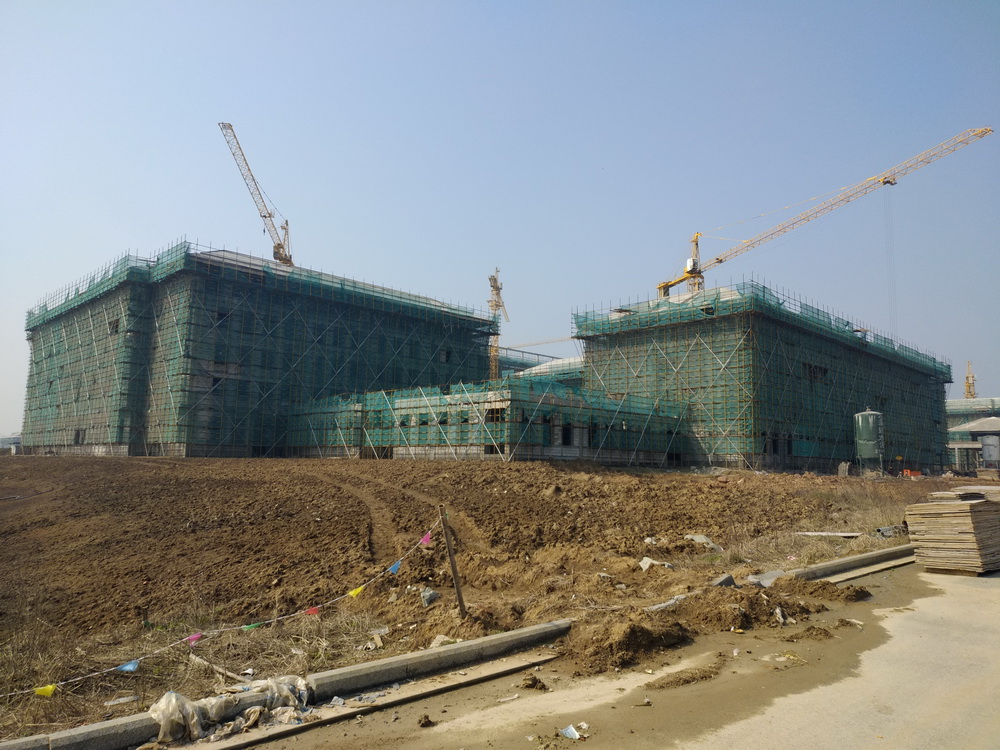

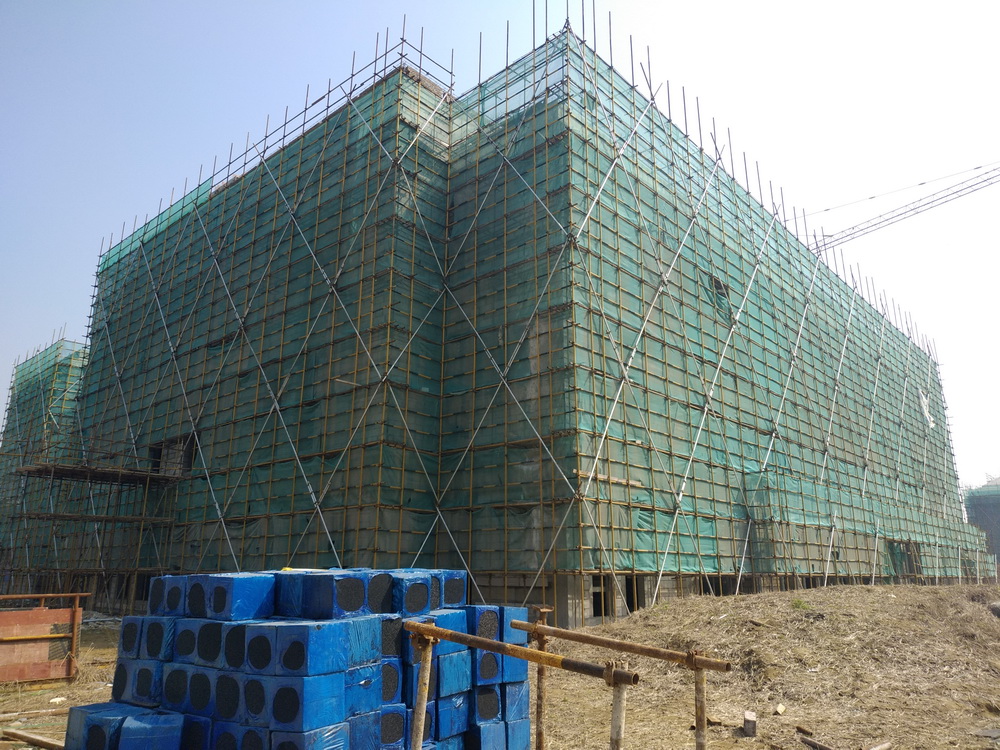

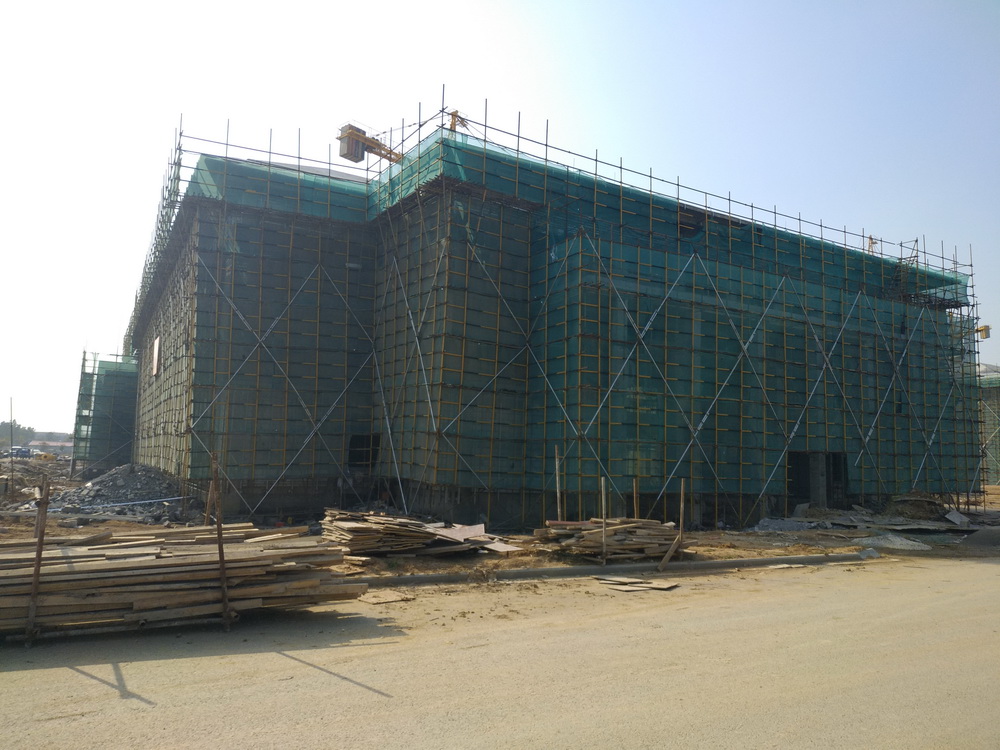

2. 体育馆一层完成50%,二层完成30%;
3. 体育馆钢结构材料进场、脚手架搭设。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况

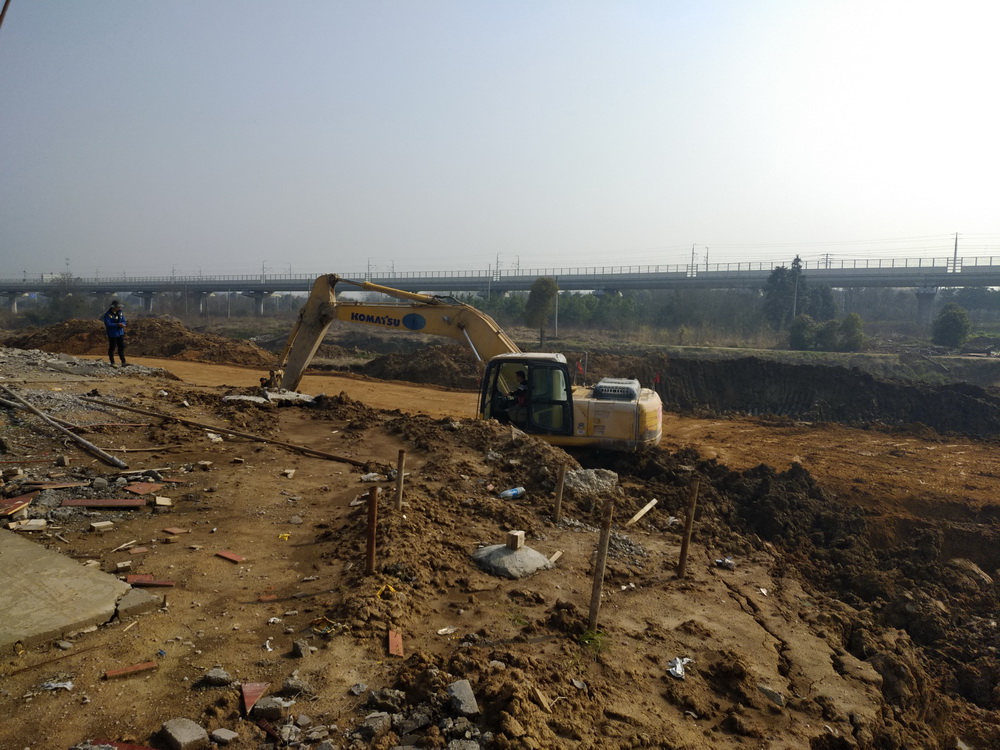

1. 图书馆东侧路床开挖完成50%;
2. 土方回填;

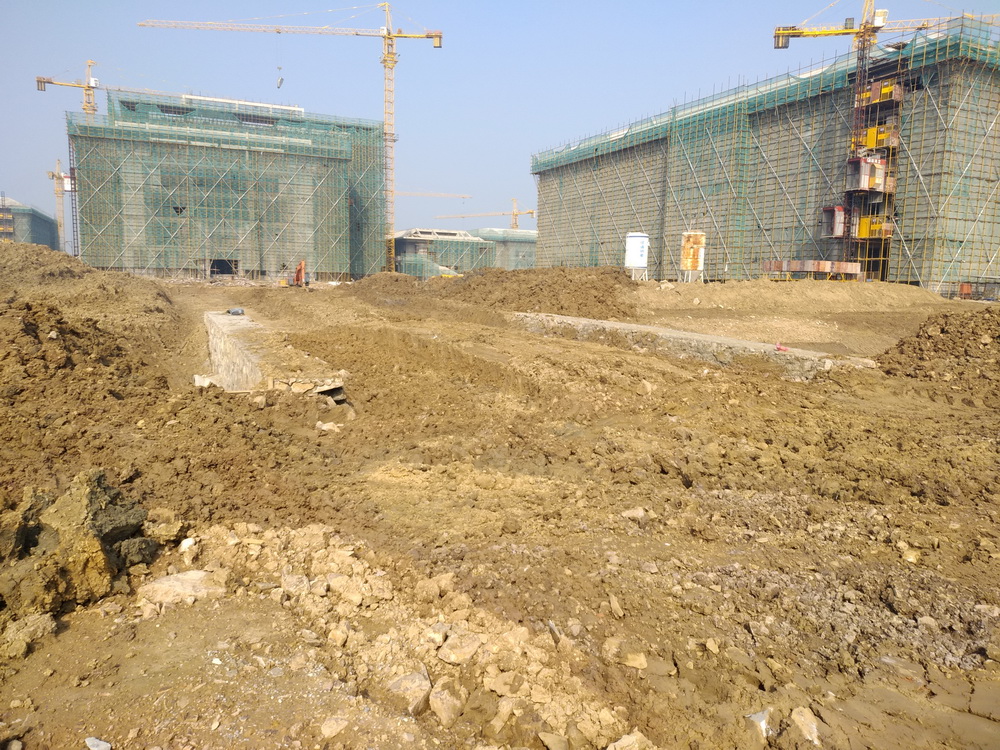

3. 理科楼西侧毛石挡墙砌筑完成25%;
4. 木栈道水洗开挖完成25%;
5. 南中轴大道西侧驳岸毛石挡墙砌筑完成50%;

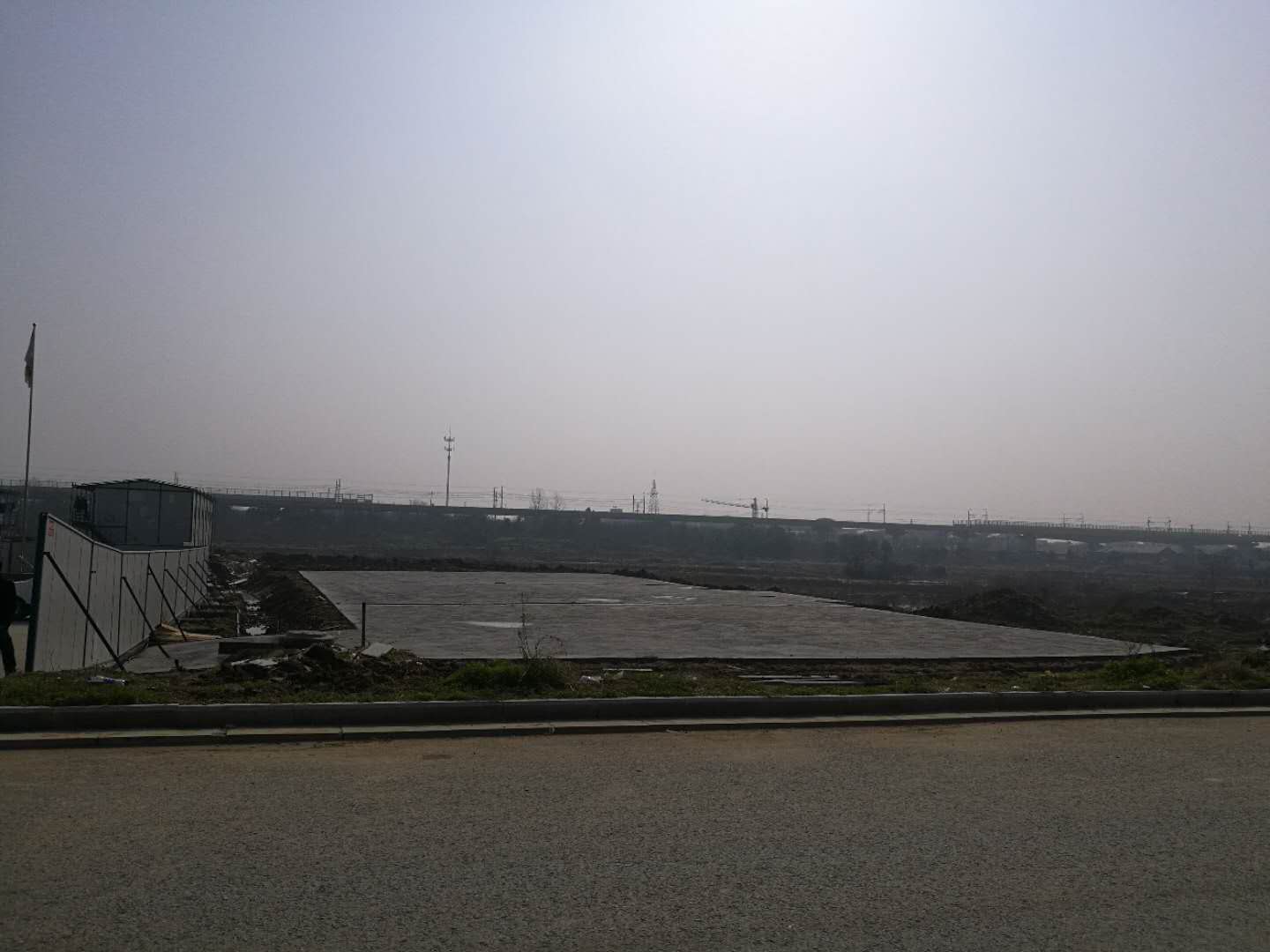

6. 停车场基础施工5%;
7. D区道路基础施工5%。
(三)本周工作计划
1. 图书馆东侧路床开挖完成100%;
2. 土方回填;
3. 理科楼西侧毛石挡墙砌筑完成50%;
4. 木栈道水洗开挖完成100%;
5. 南中轴大道西侧驳岸毛石挡墙砌筑完成100%;
6. 停车场基础施工50%;
7. D区道路基础施工50%。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人10人
合计:20人
(二)上周完成情况
1. E路、L路河塘6%灰土回填10%;
(三)本周工作计划
1. E路、L路河塘6%灰土回填10%;
2. D1路、H路河塘淤顶测量及排水;
3. 综合管线、挡土墙、人行道施工准备工作。
五、行政楼等装修装饰工程
(一)上周完成情况
1. 水边小品、艺术中心挖排水管管沟;
2. 艺术中心、行政楼安装排水管;
3. 艺术中心、行政楼墙体开槽布管。
(二)本周工作计划
1. 行政楼、艺术中心教学楼门厅墙体开槽布管;
2. 组织安排瓦工、木工、油漆班组进场施工。
六、图文信息中心装修装饰工程
(一)上周完成情况
1.完成本工程的图纸会审;
2.临时设施场地砼浇筑完毕。
(二)本周工作计划
1. 本周完成图纸会审资料手续事宜;
2. 本周下旬开始搭设临时设施;
3. 争取完成合同备案。
七、大学生活动中心等装修装饰工程
(一)上周完成情况
1.施工场地放线;
2.墙面粉刷;
3.材料报送。
(二)本周工作计划
1.施工放线;
2.场地清理;
3.墙面粉刷;
4.水电管线敷设。
八、运动场地工程
(一)上周完成情况
1. 测量原地形地貌,计算出土工程量,经业主、跟踪审计、监理单位确认后进行出土方工作;
2. 池塘抽水清淤。
