溧水校区建设简报(2018年第8期)
发布时间: 2018-03-30 浏览次数: 429

一、施工总包标段

(一)现场人员

一区251人、二区243人、安装人员101人、勤杂人员73

管理人员59人 、幕墙85人、防水18人、窗框安装29

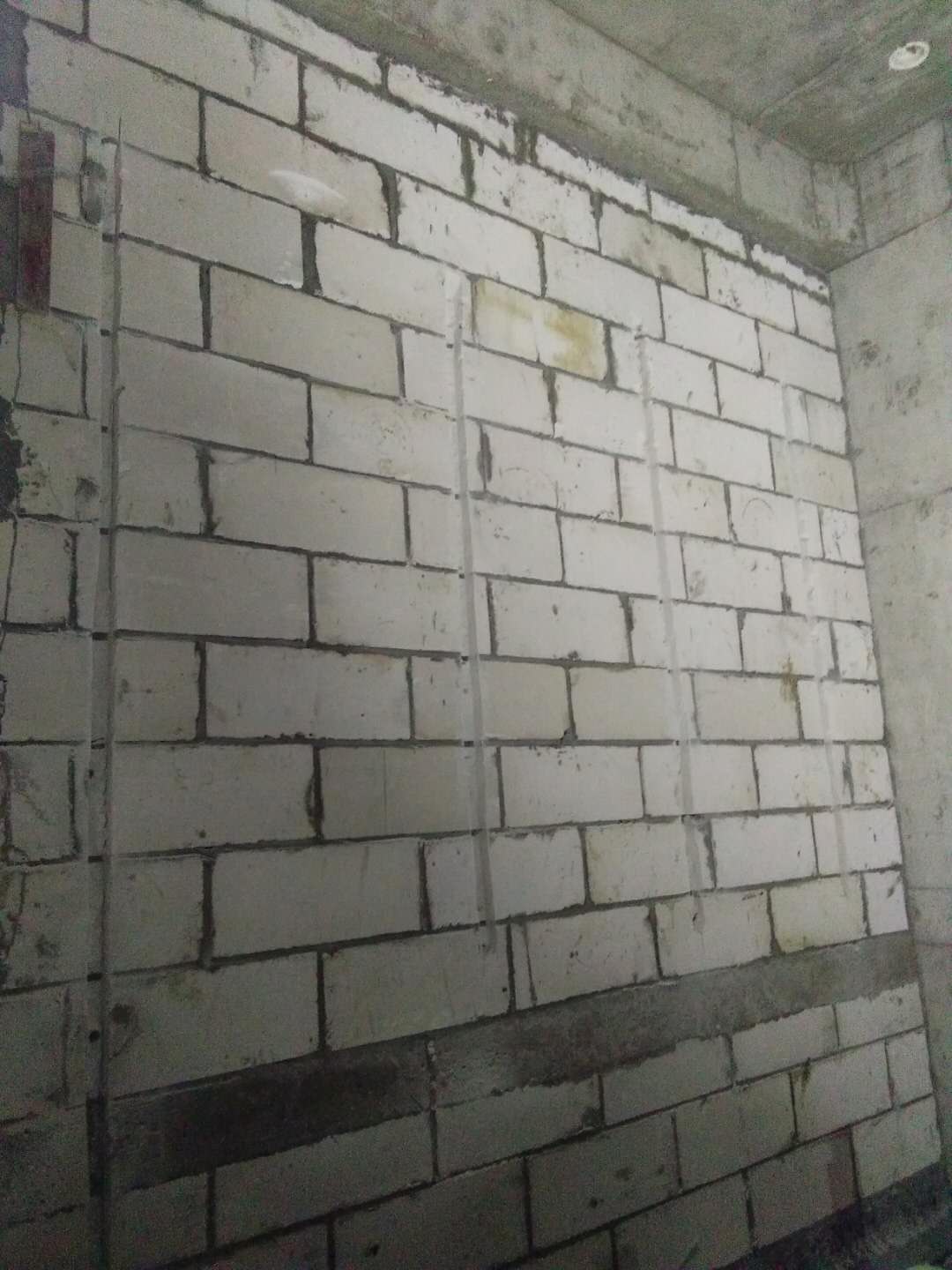

泡沫砼13人、保温19

合计:891

(二)上周完成情况

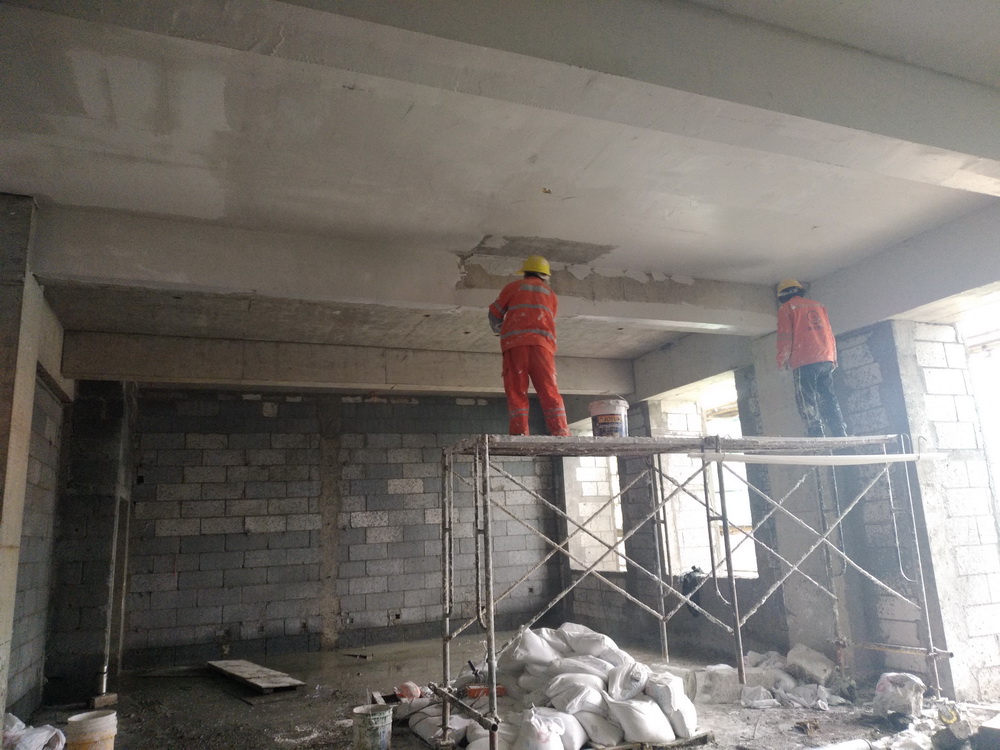

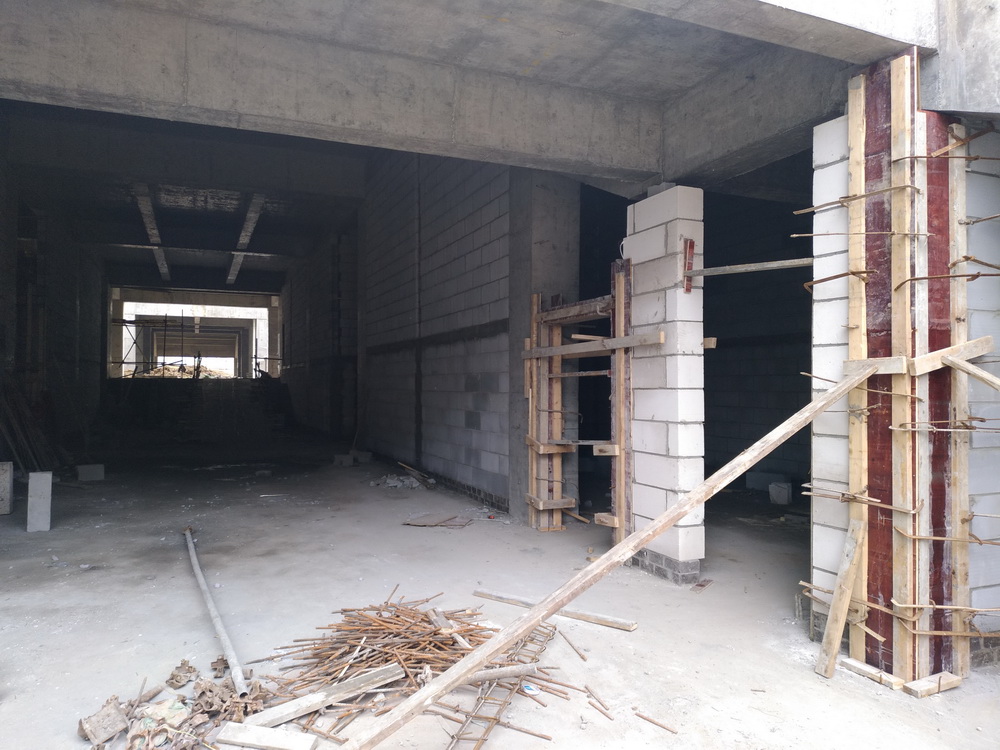

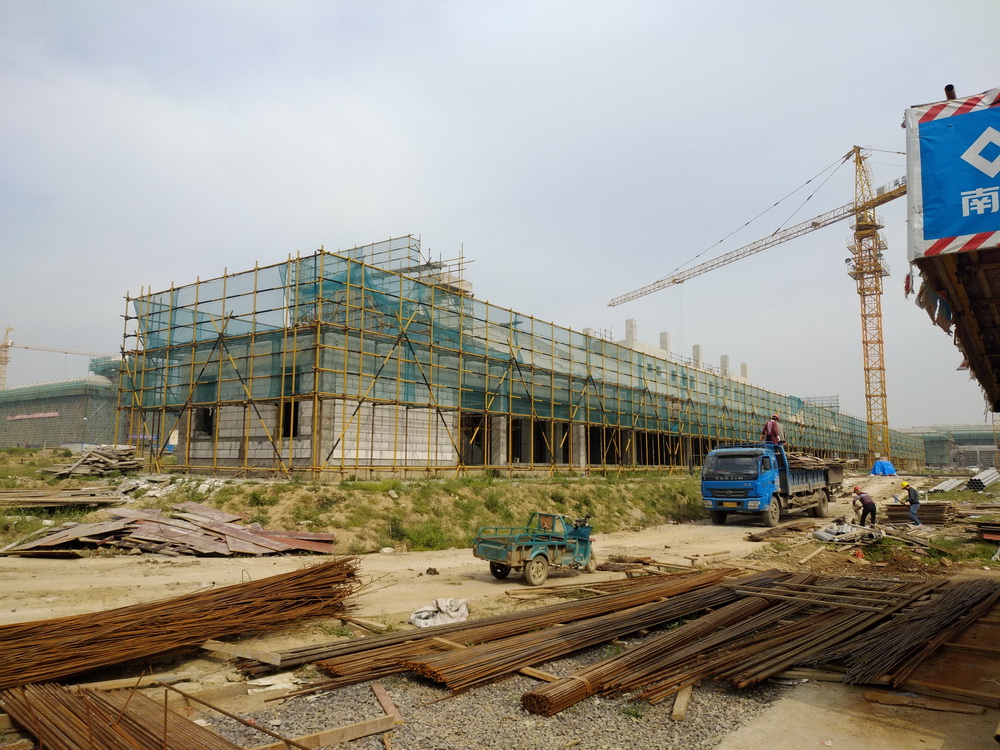

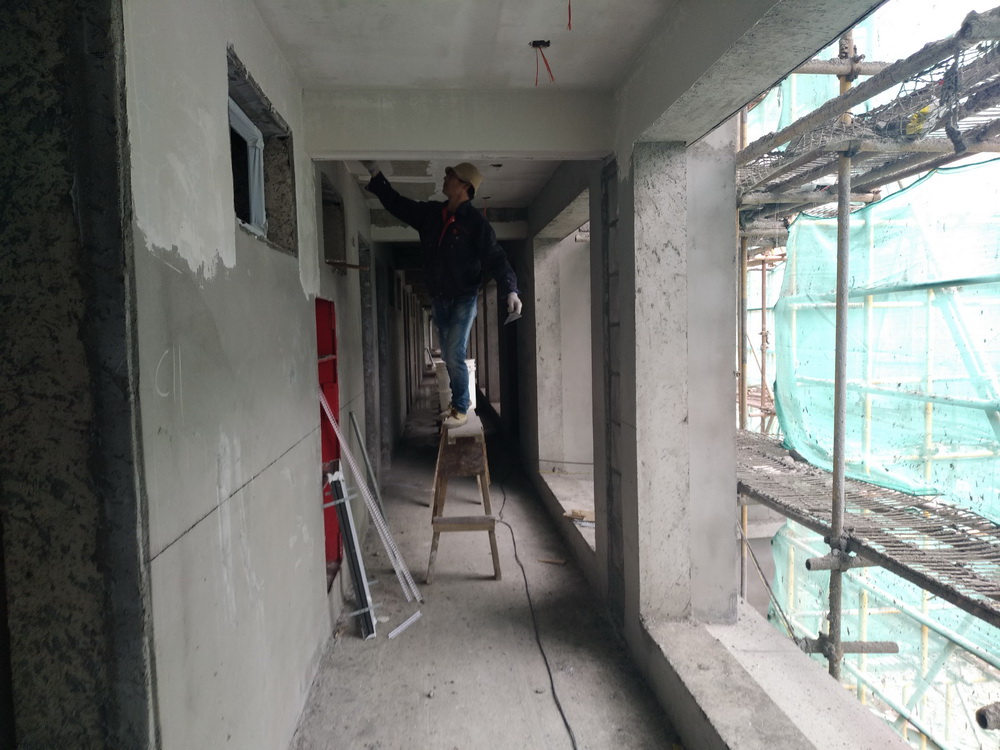

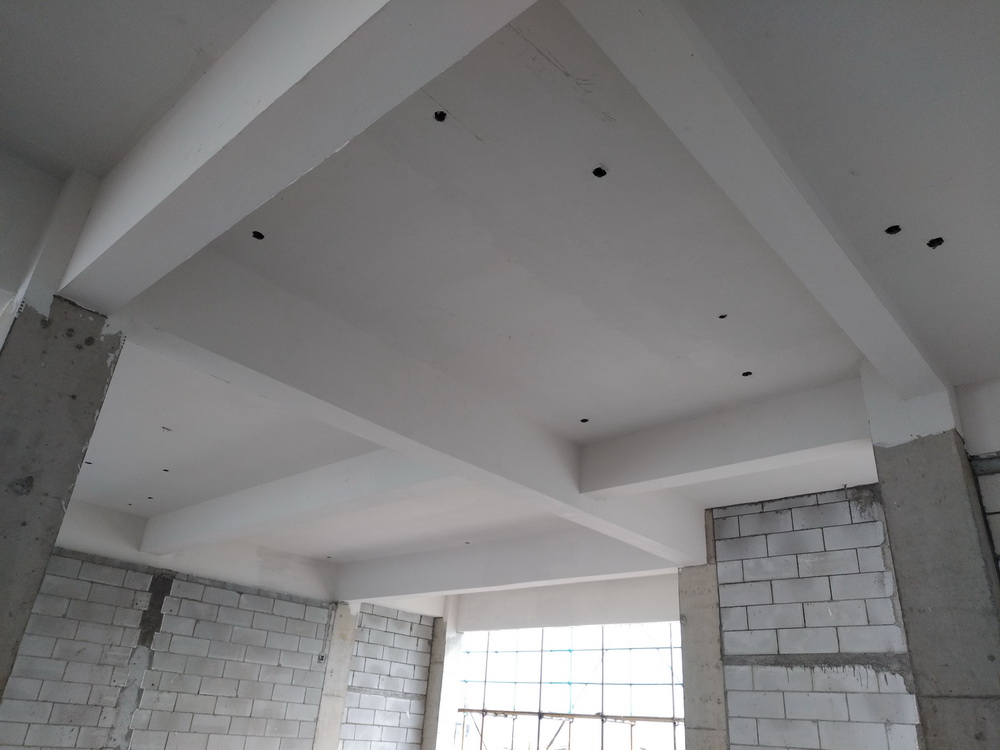

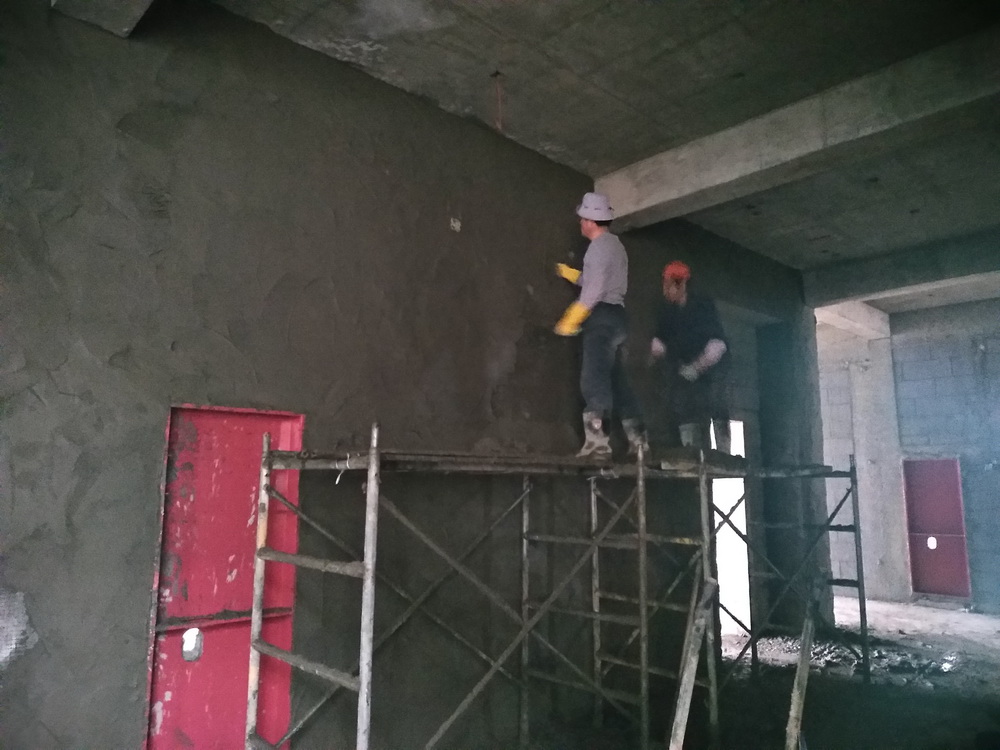

1. 学生组团1#-7#:内墙粉刷完成50%,外墙粉刷完成20%,(其中7#组团窗框安装完成80%6#组团窗框安装完成50%,5#组团窗框安装30%);

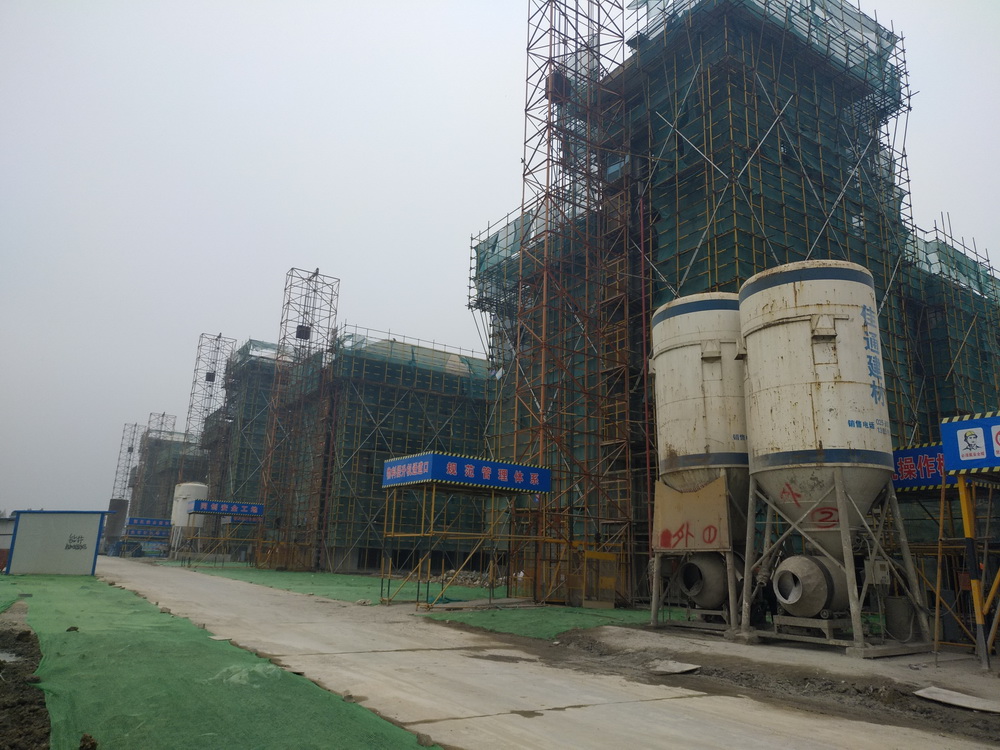

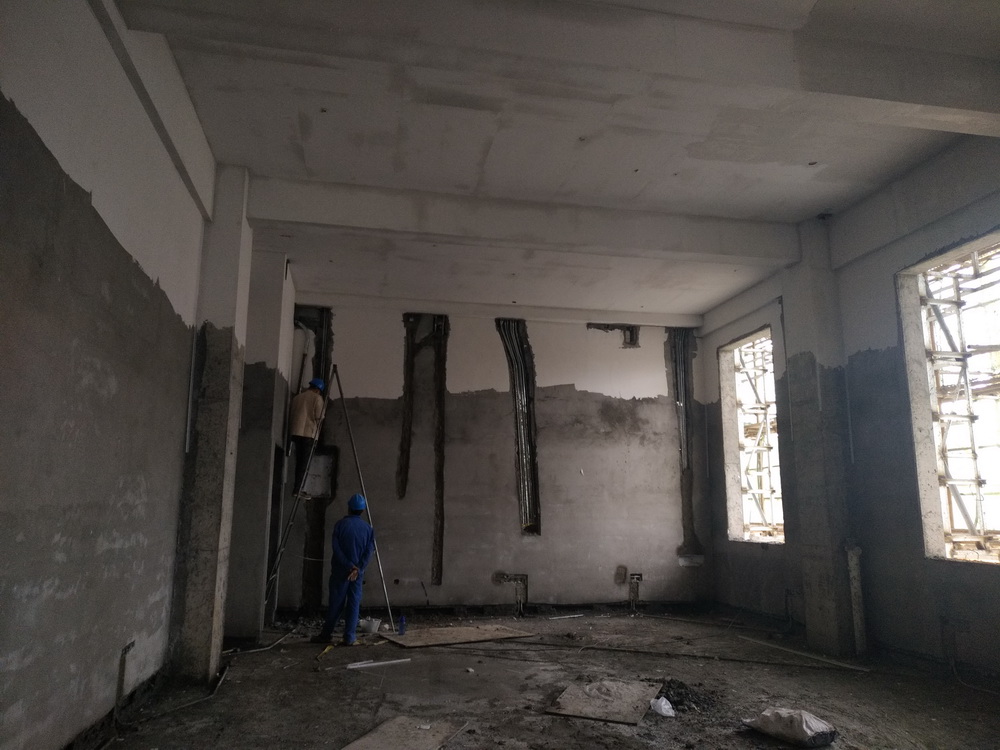

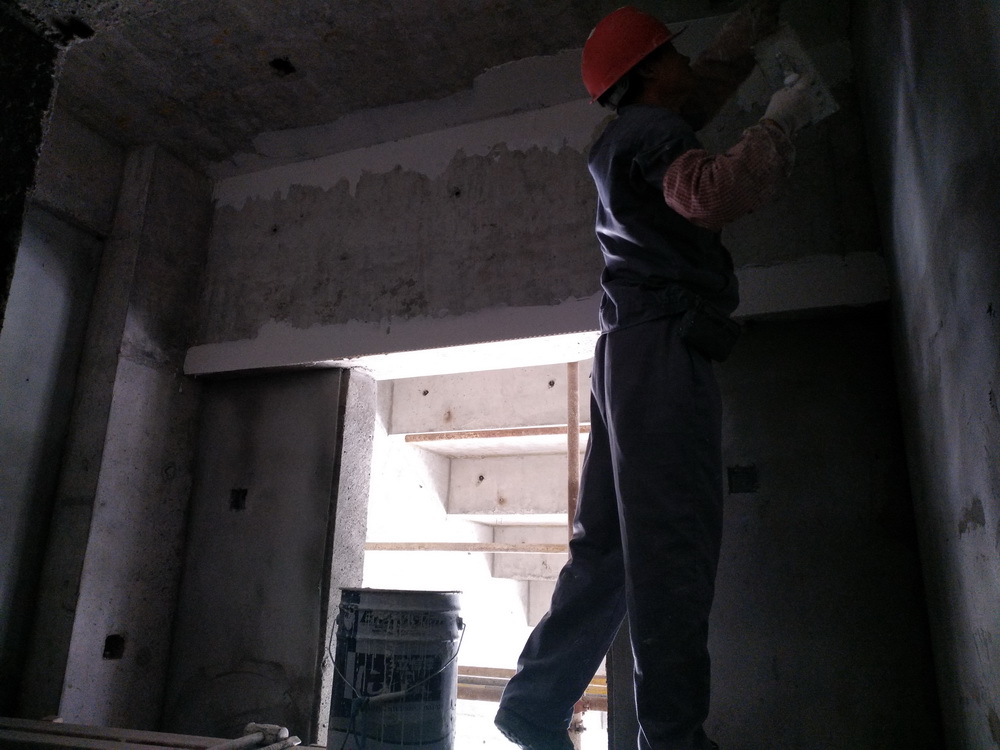

2. 理科楼:内墙粉刷完成30%,外墙线条、护角钢丝网完成50%

3. 公共教学楼:内墙粉刷完成20%,外墙线条护角、钢丝网完成铺设外墙保温进场施工;

4. 文科楼:内墙完成粉刷40%,外墙线条、灰饼、钢丝网完成80%

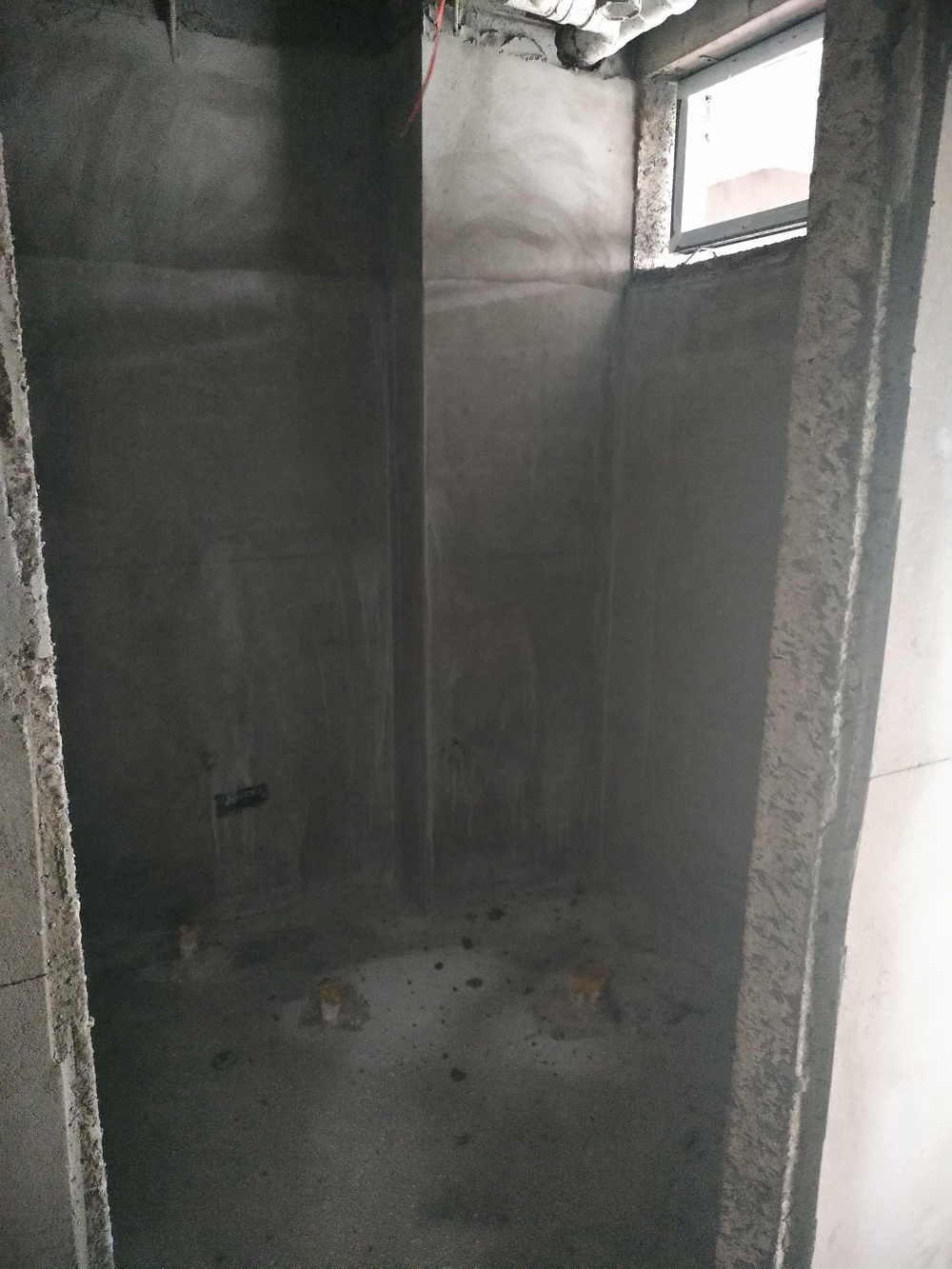

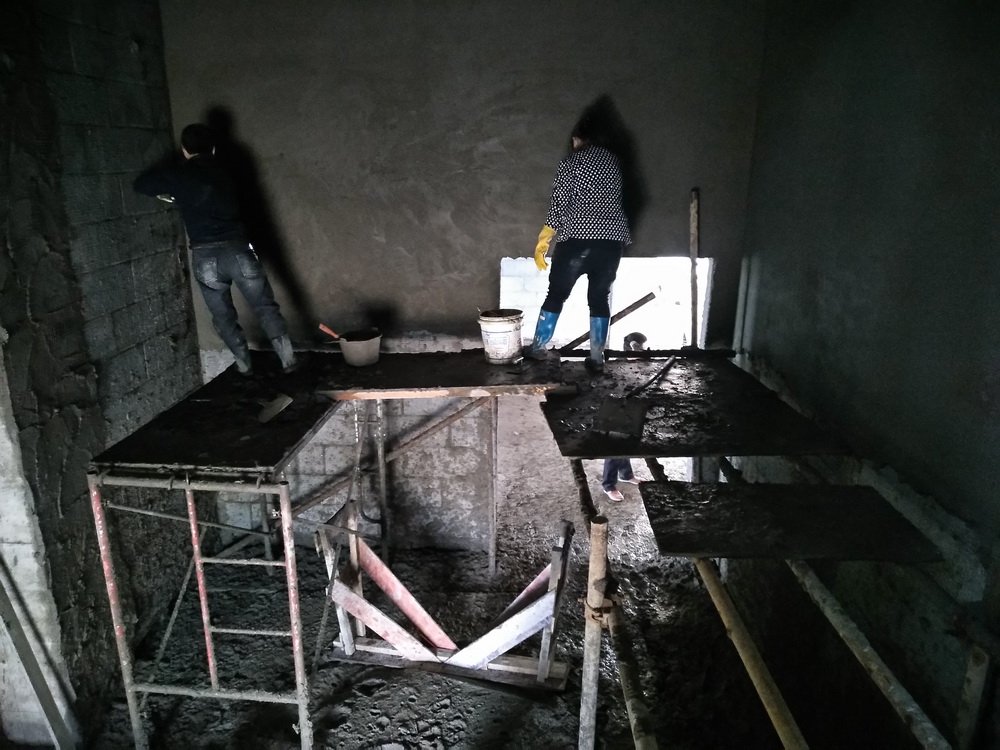

5. 一食堂:内墙灰饼完成,粉刷20%

6. 二食堂:内墙粉刷完成40%,外墙粉刷完成30%,外墙保温进场;

7. 大学生活动中心:内墙粉刷完成30%

8. 青年教师周转公寓:内墙粉刷完成30%,外墙保温结束;

9. 行政楼:内墙粉刷完成50%

10. 后勤一和后勤二:内墙粉刷完成40%,外墙保温完成;

11. 艺术中心:内墙粉刷完成30%,外墙保温材料进场施工;

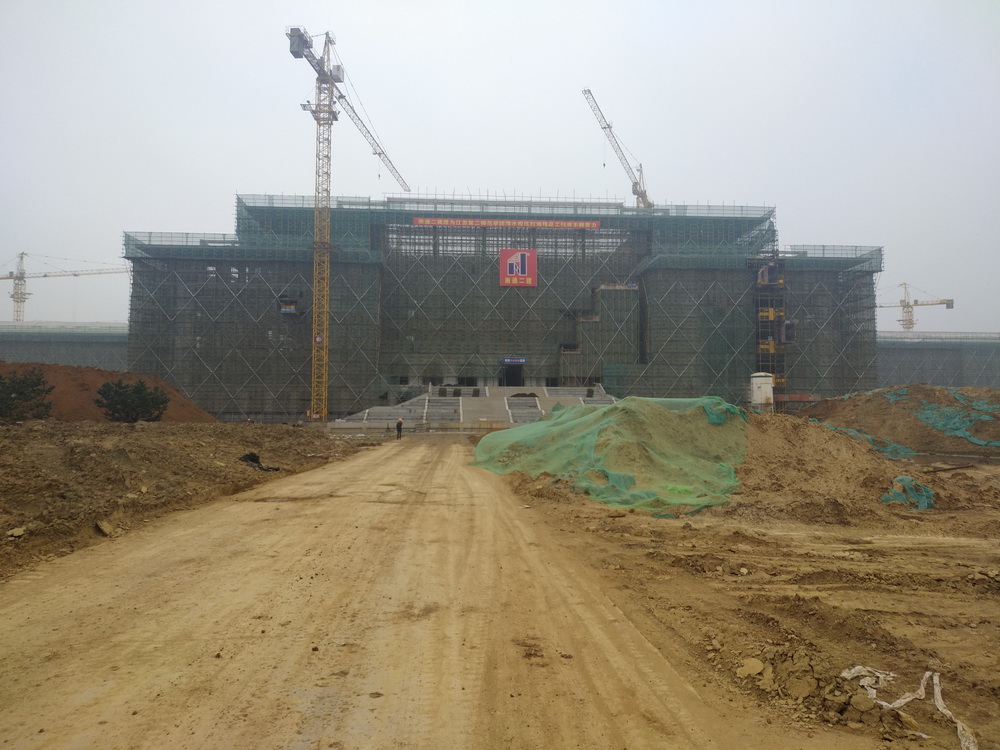

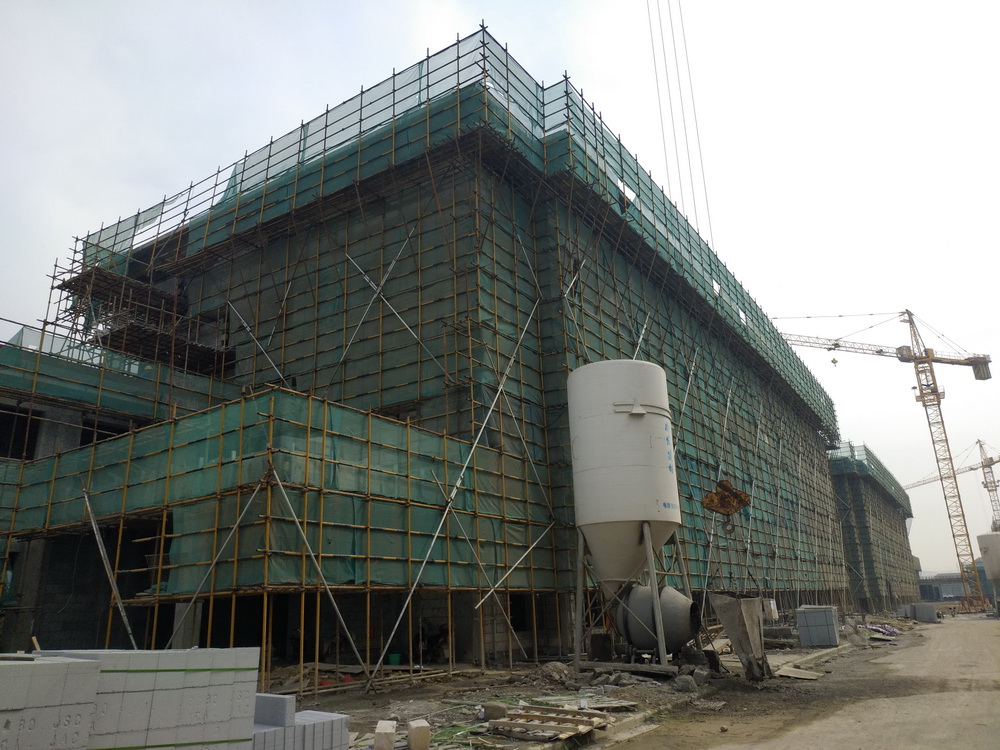

12. 图文信息中心:内墙粉刷完成20%,外墙线条护角,钢丝网完成50%外墙保温进场。

13. 水电安装与土建同步;

14. 幕墙已按计划要求施工。

(三)本周工作计划

1. 粉刷工程

1)学生组团1#-7#:内墙粉刷完成70%

2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、二、一食堂、二食堂)内外粉刷完成50%

2.屋面防水工程

1)学生宿舍组团1#-7#:水泥基涂膜完成50%,卷材防水完成30%

3.门窗工程

1)学生宿舍组团1#-7#:门窗框安装完成40%

4.幕墙工程

1)教学组团外墙(除一食堂、二食堂、大学生活动中心)龙骨安装完成80%

二、体育馆标段

(一)现场人员

管理人员13人 、瓦工50木工15人、钢筋13

电焊工0人、水电工15人、架子工20人、钢结构5

杂工8人、 挖机司机0人、塔吊司机3人、塔吊指挥3

合计:145

(二)上周完成情况

1. 看台、危险品库粉刷完成20%

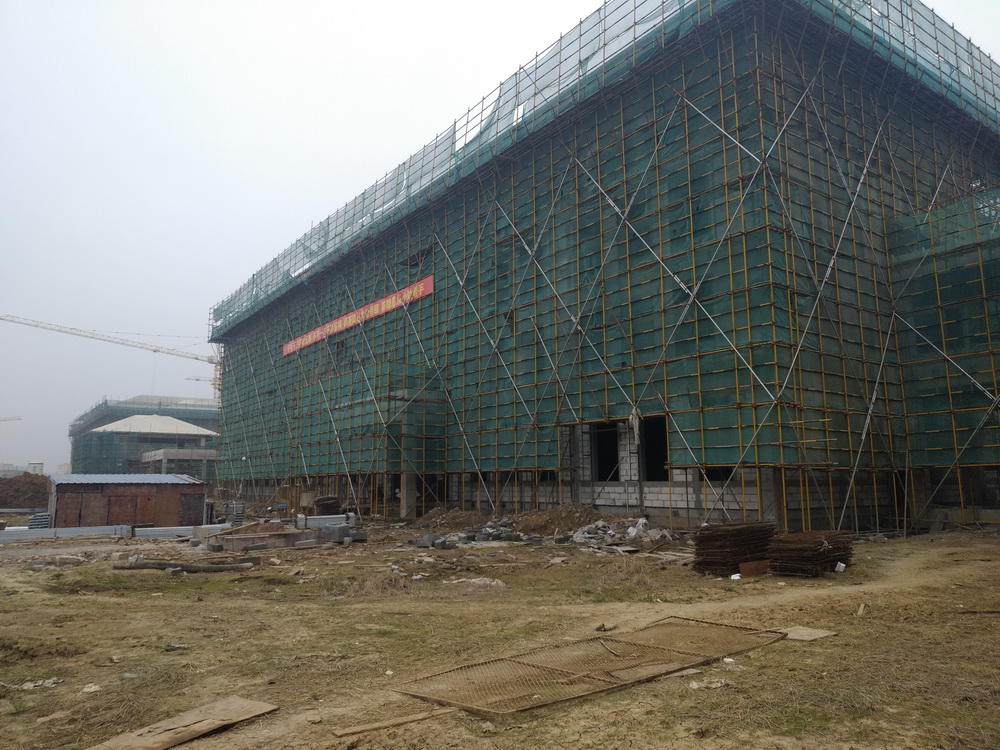

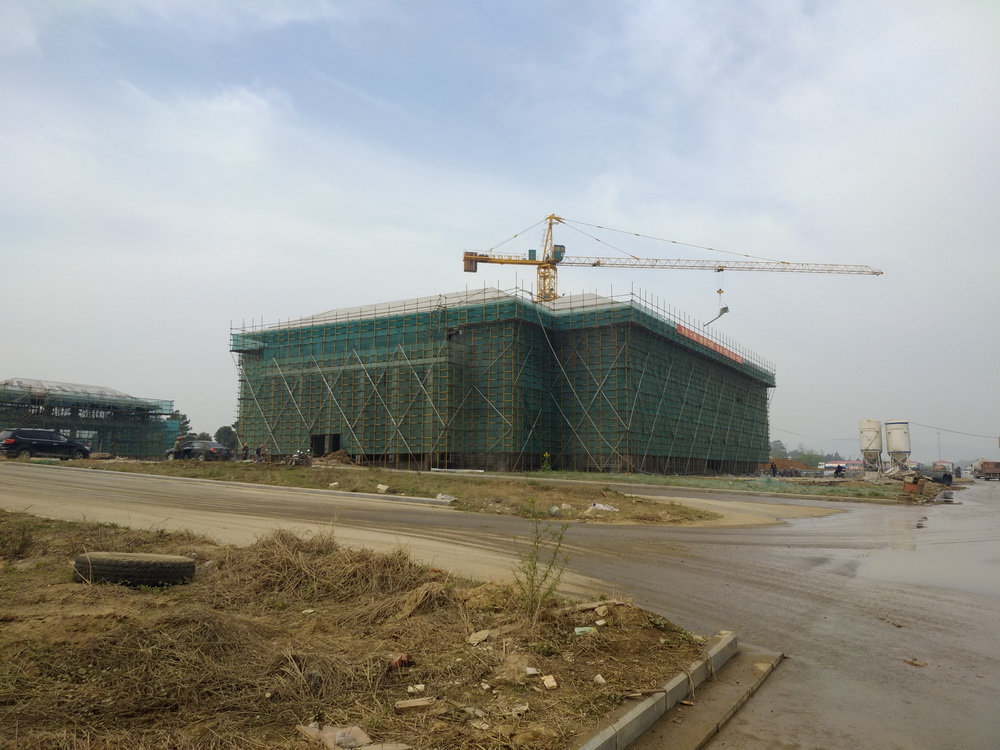

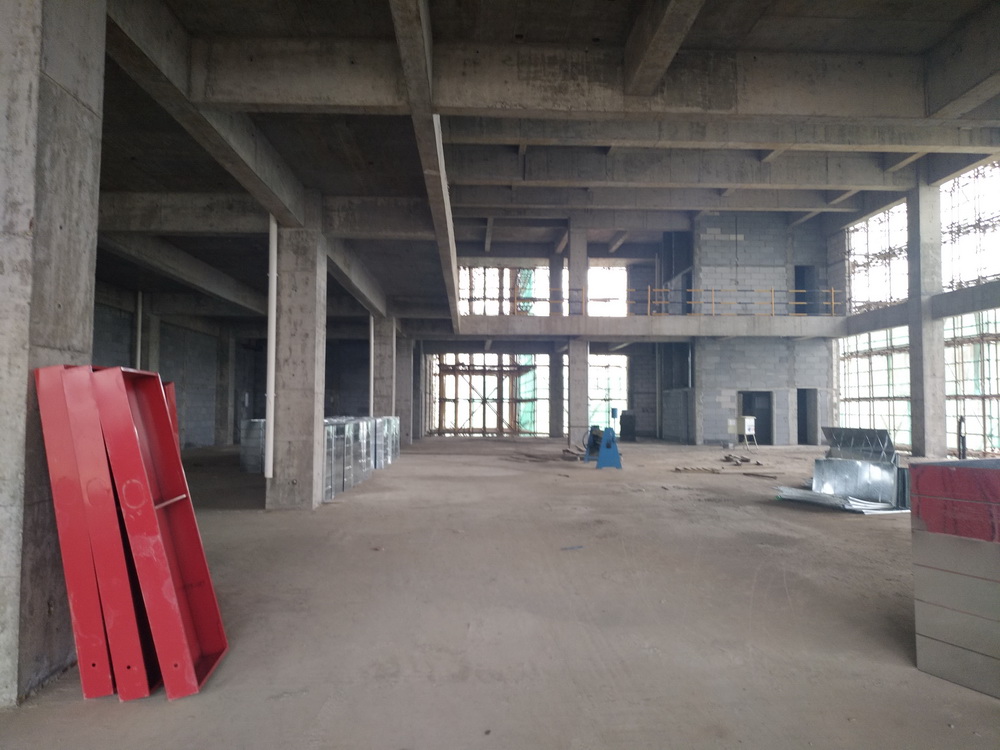

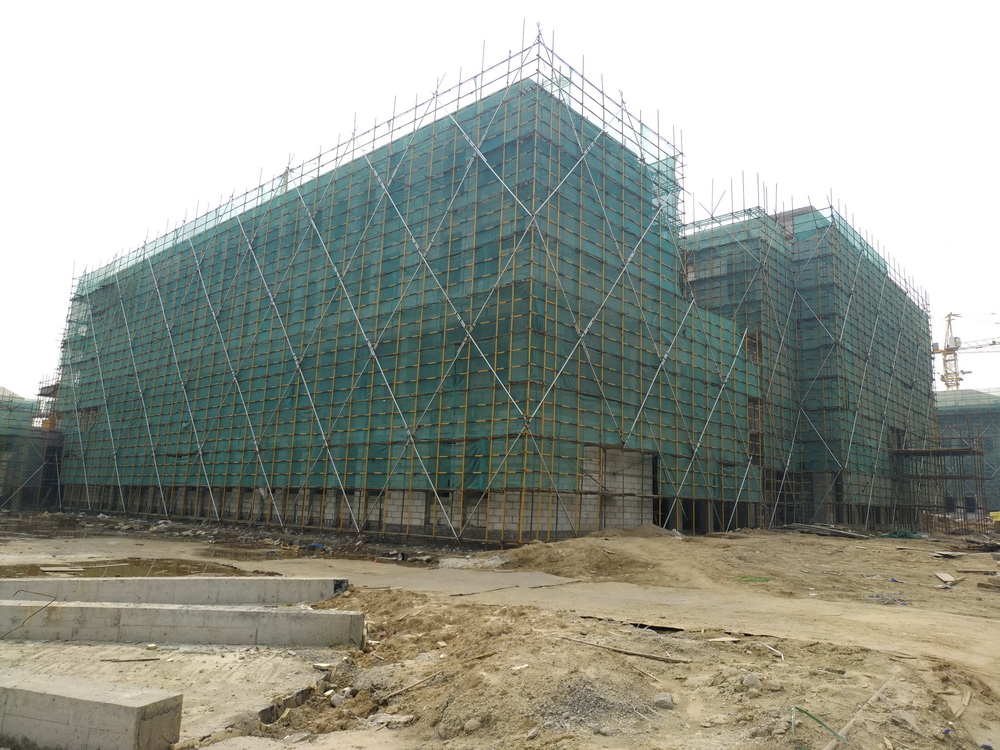

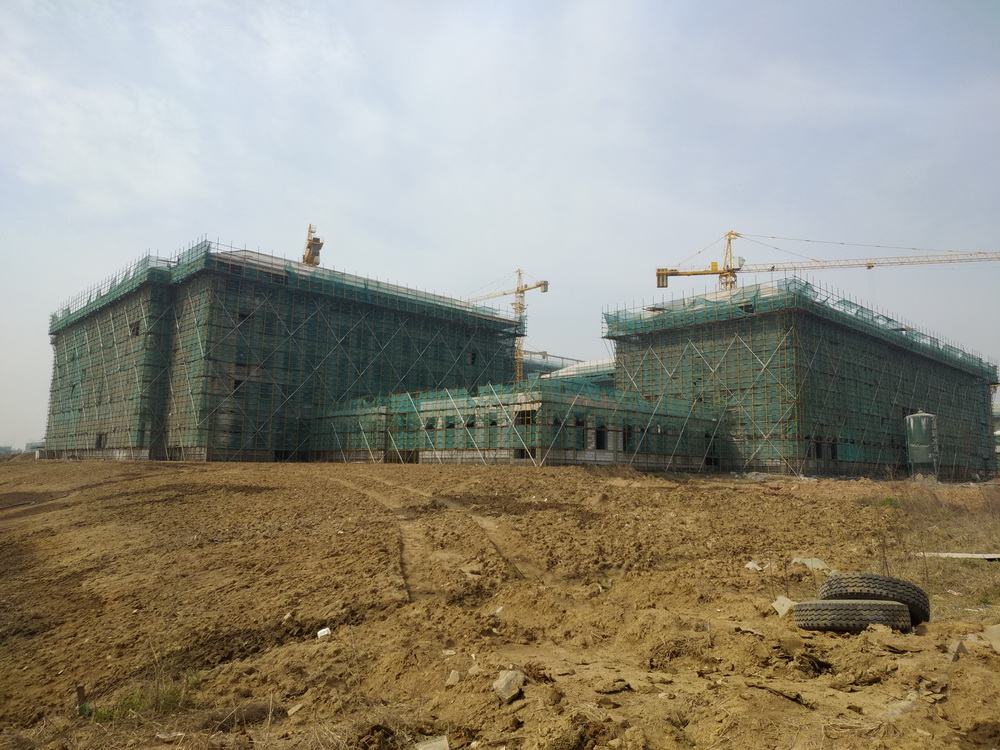

2. 体育馆一层完成50%,二层完成30%

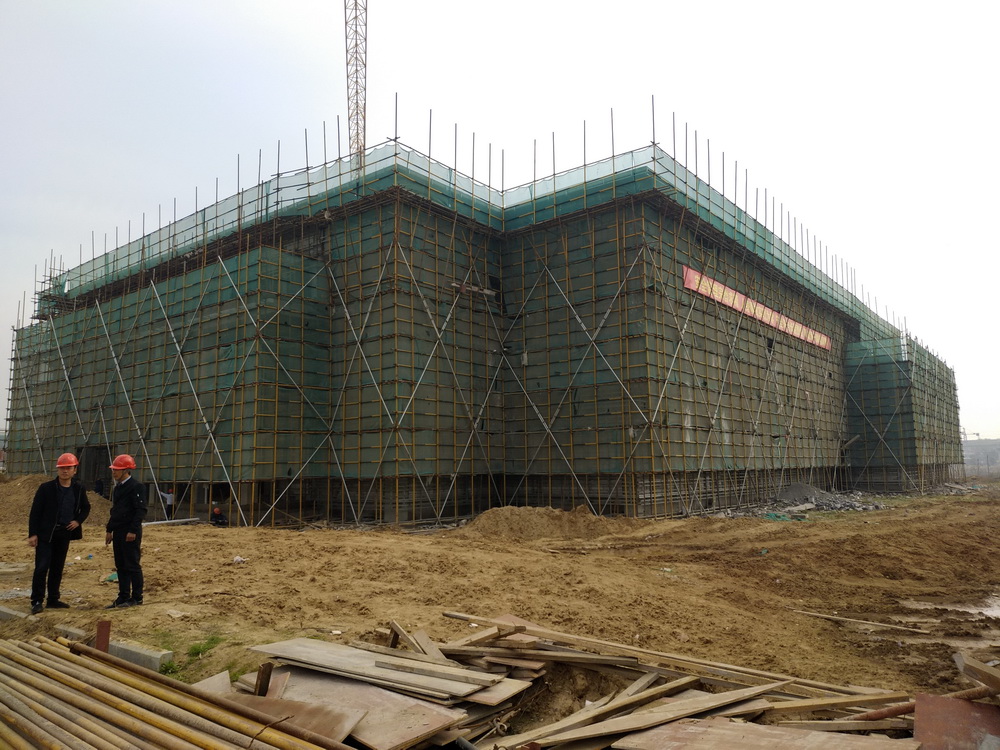

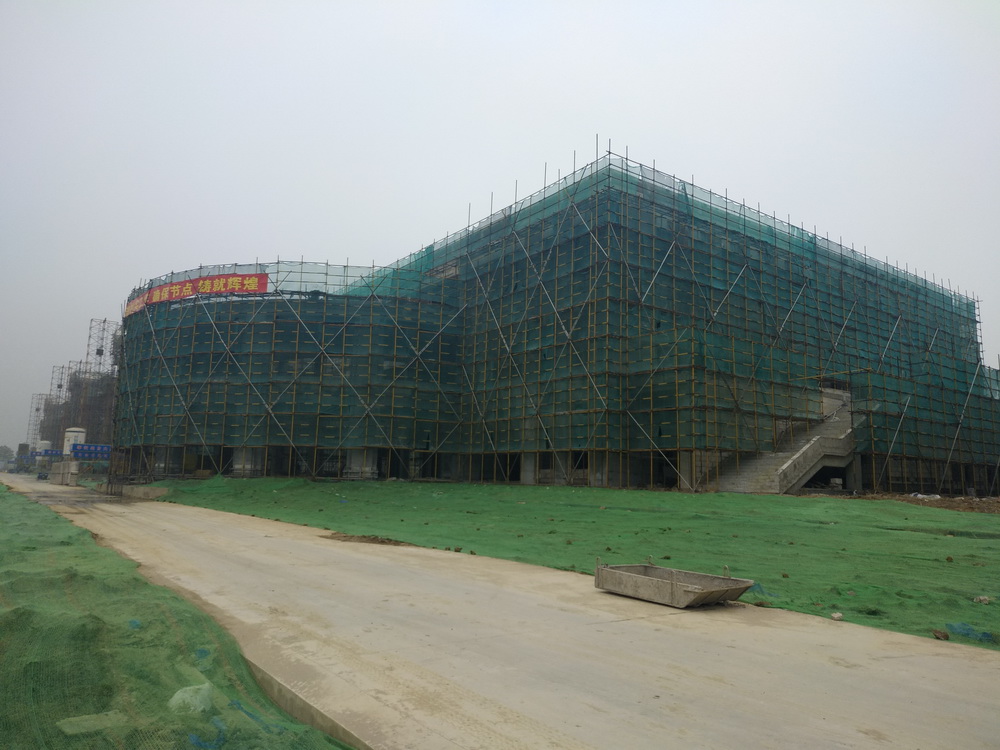

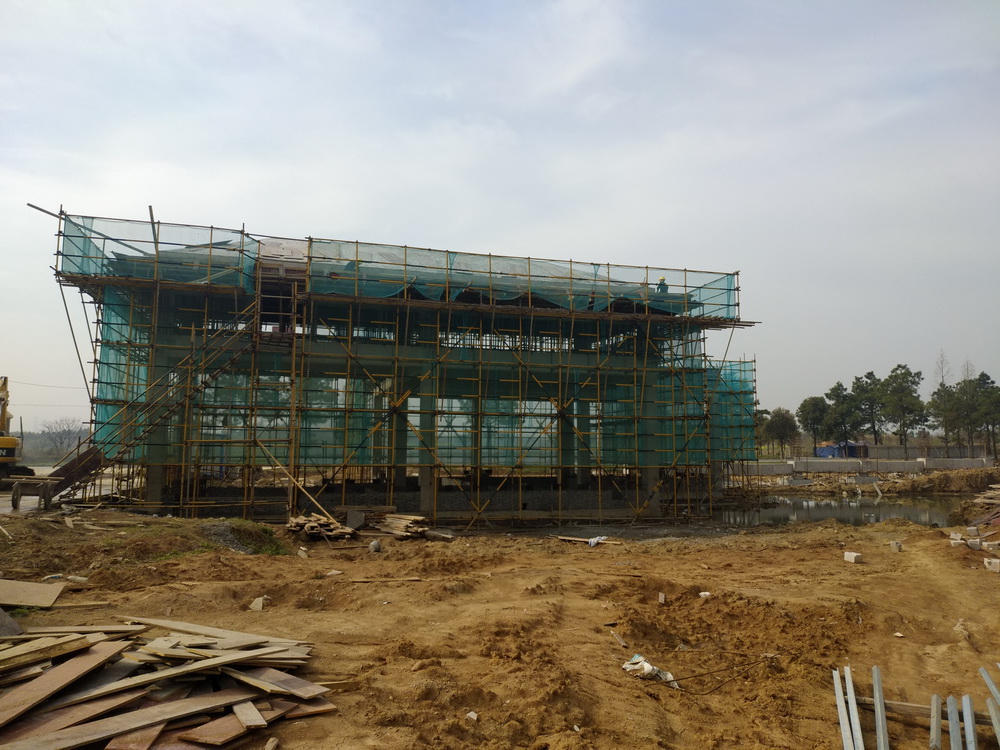

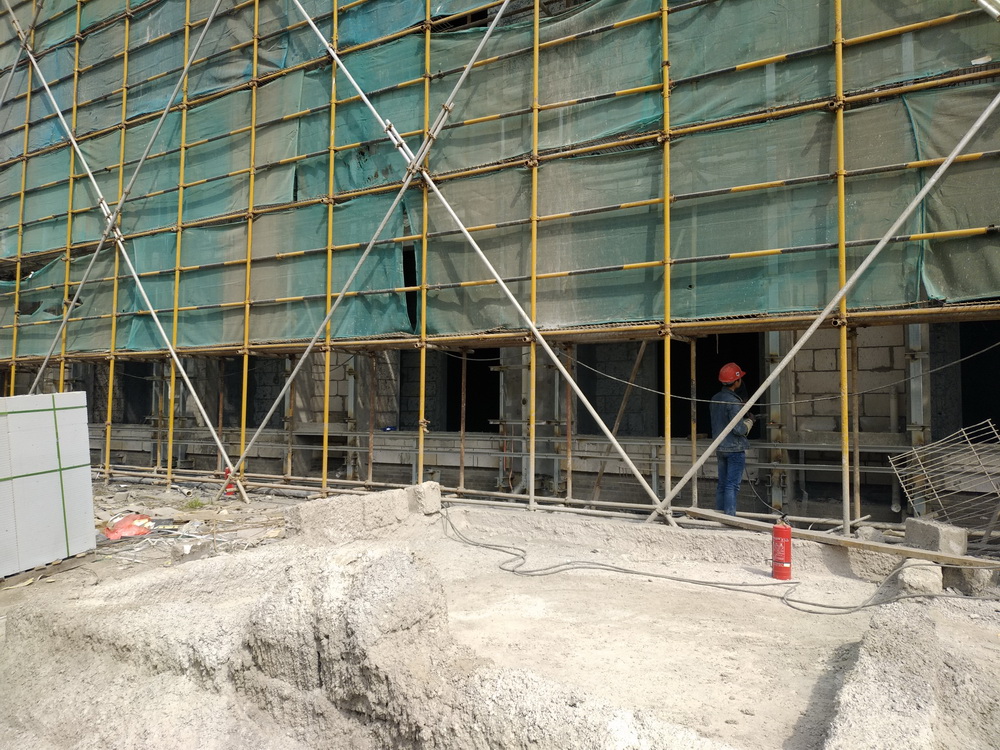

3. 体育馆钢结构材料进场、脚手架搭设;

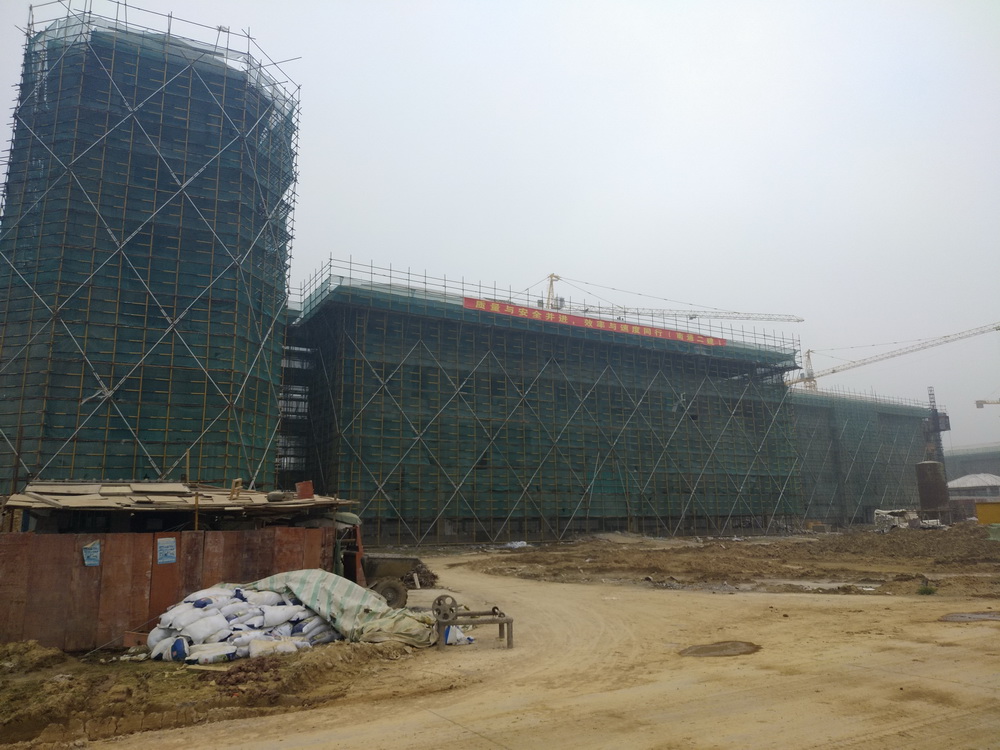

4. 完成南门卫及西门卫屋顶浇筑。

(三)本周工作计划

1. 看台、危险品库粉刷完成50%

2. 体育馆一层完成80%,二层完成50%

3. 体育馆满堂脚手架西侧搭设完成70%

4. 网架安装前准备工作,下周开始安装。

三、室外景观绿化工程

(一) 现场人员

管理人员11人、瓦工30人、绿化工3

合计:44

(二)上周完成情况

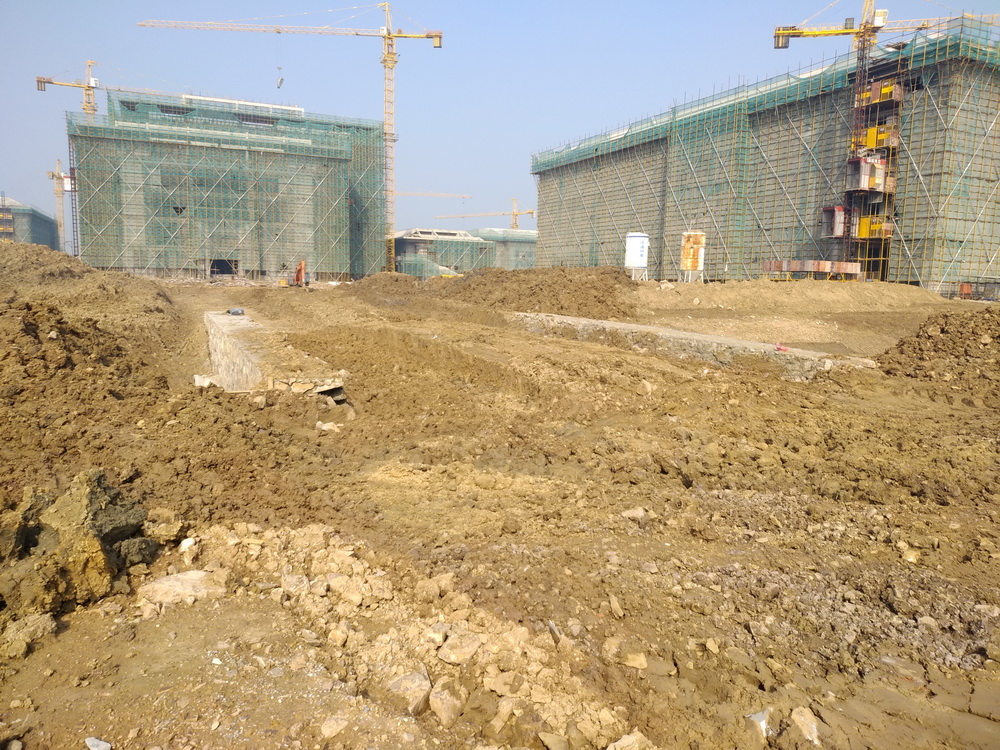

1. 图书馆东侧路床开挖完成100%

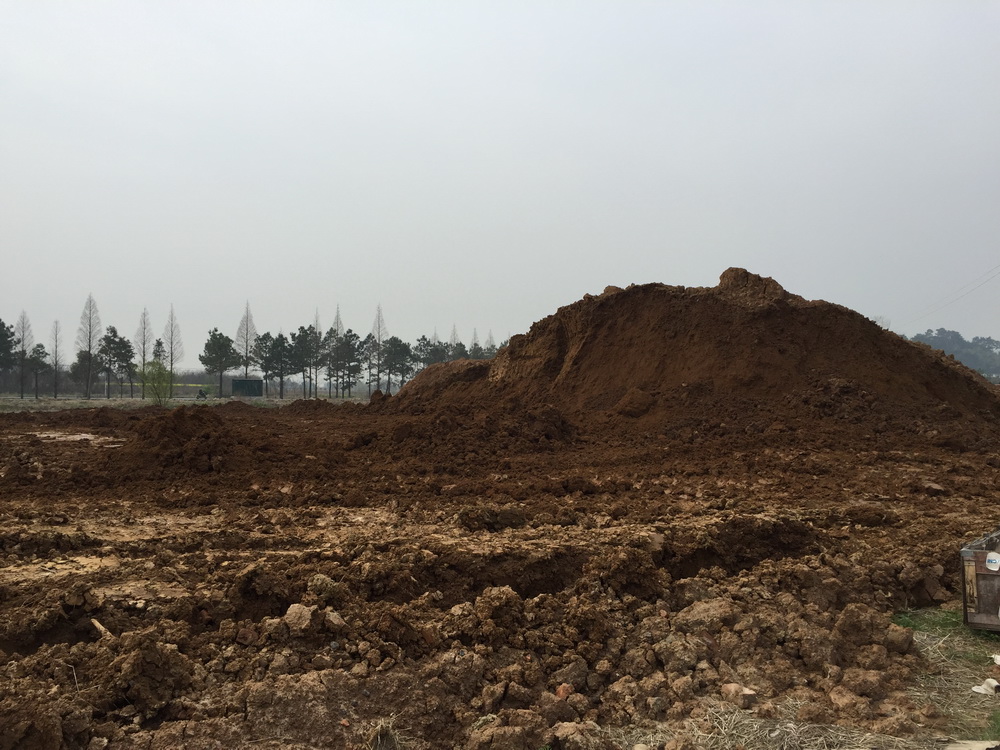

2. 土方回填约20000方;

3. 理科楼西侧毛石挡墙砌筑完成25%

4. 木栈道水系开挖完成50%

5. 南中轴大道西侧驳岸毛石挡墙砌筑完成80%

6. 停车场基础施工50%

(三)本周工作计划

1. 图书馆东侧路基回填100%

2. 土方回填;

3. 理科楼西侧毛石挡墙砌筑完成50%

4. 木栈道水系开挖完成100%

5. 南中轴大道西侧驳岸毛石挡墙砌筑完成100%

6. 停车场基础施工100%

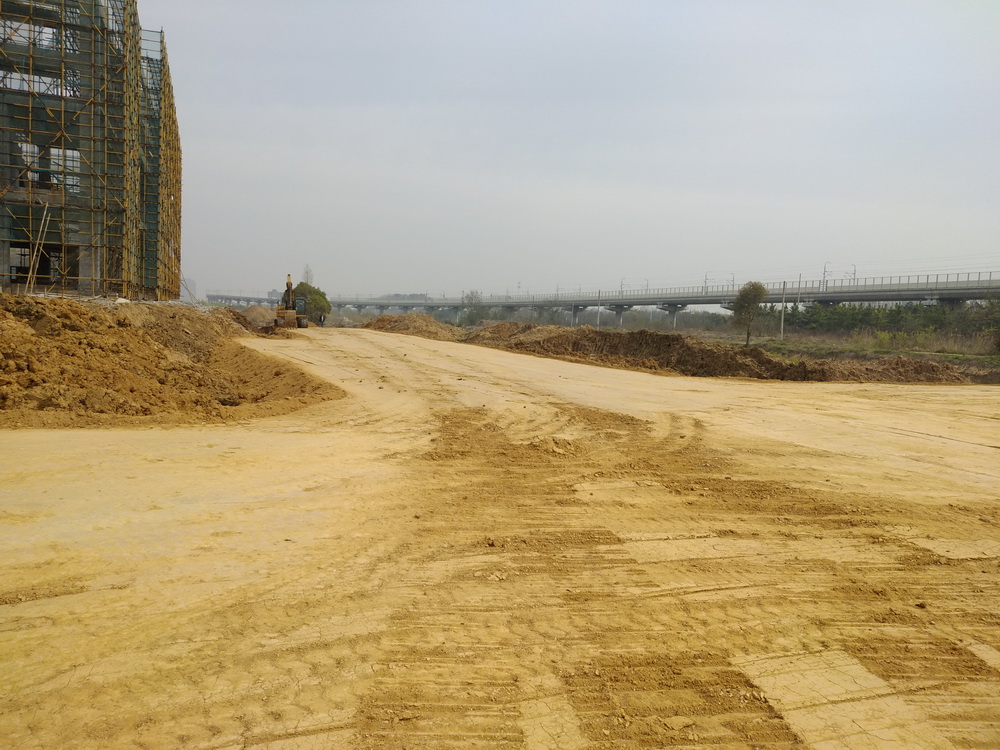

7. 北中轴大道路基施工50%

四、市政道路管网工程

(一) 现场人员

管理人员10人、工人10

合计:20

(二)上周完成情况

1. E路、L路河塘6%灰土回填5%

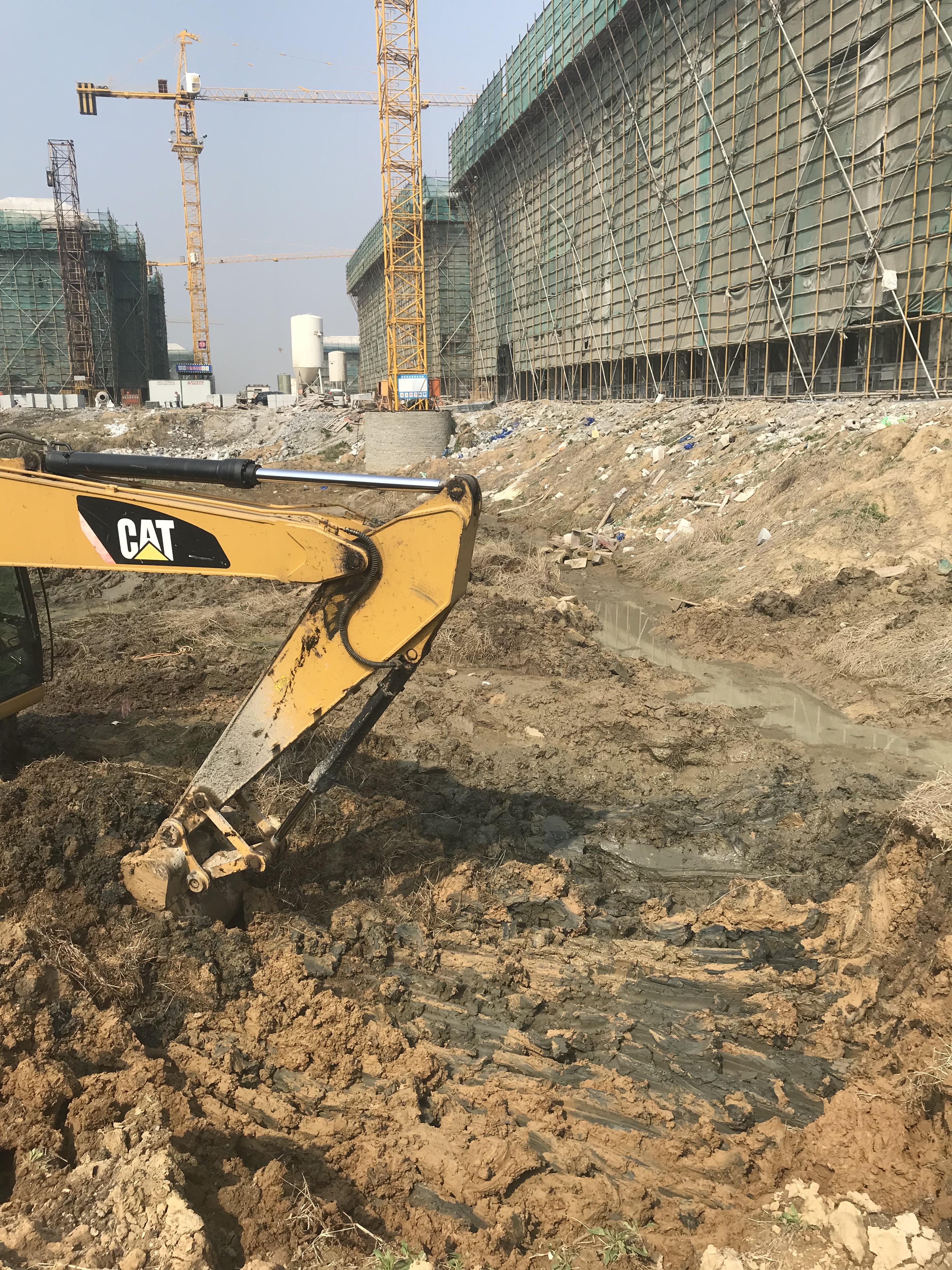

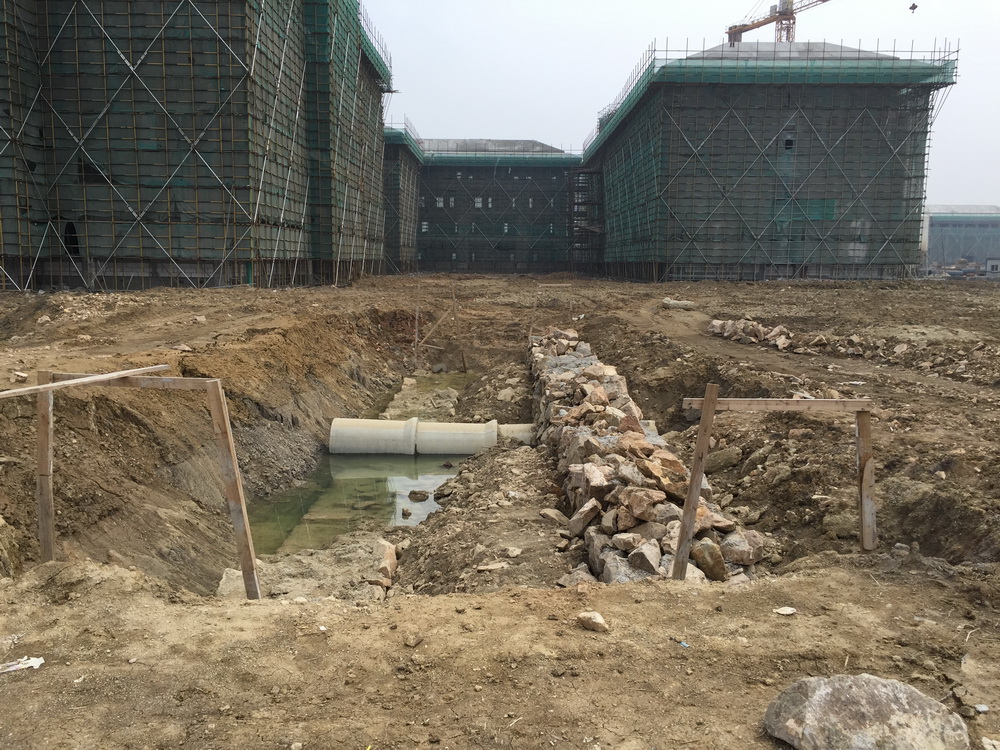

2. H路河塘淤顶测量及排水、清淤;

3. 电气、路灯、给水、消防、排水队伍已确定。

(三)本周工作计划

1. E路、L路河塘6%灰土回填10%

2. H6%灰土回填30%

3. 挡土墙、人行道、智能化队伍确定。

五、行政楼等装修装饰工程

(一)上周完成情况

1. 水边小品、艺术中心挖排水管管沟;

2. 艺术中心、行政楼安装排水管;

3. 艺术中心、行政楼墙体开槽布管;

4. 所有粉刷面喷浆完成80%

(二)本周工作计划

1. 行政楼、艺术中心、教学楼门厅墙体开槽布管;

2. 瓦工班组进场施工。

六、图文信息中心装修装饰工程

(一)上周完成情况

1. 临时设施场地砼浇筑、养护;

2. 临时设施开始搭设。

(二)本周工作计划

1. 临时设施争取搭设完毕;

2. 和甲方合同签署完毕;

3. 生活区争取接水、接电施工。

七、大学生活动中心等装修装饰工程

(一)上周完成情况

1.施工场地放线;

2.墙面粉刷;

3.材料报送。

(二)本周工作计划

1.施工放线;

2.场地清理;

3.墙面粉刷;

4.水电管线敷设。

八、运动场地工程

(一)上周完成情况

1.开始清淤工作;

(二)本周工作计划

1. 体育馆原地表开始清理。
