一、施工总包标段
(一)现场人员
一区251人、二区331人、安装人员101人、勤杂人员73人
管理人员59人 、幕墙85人、防水18人、窗框安装29人
泡沫砼13人、保温19人
合计:979人
(二)上周完成情况

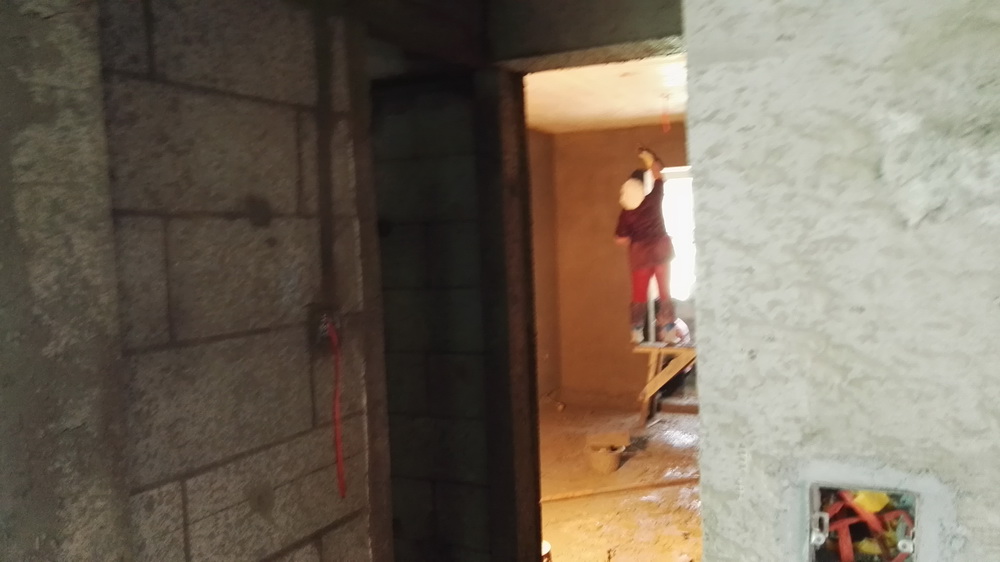

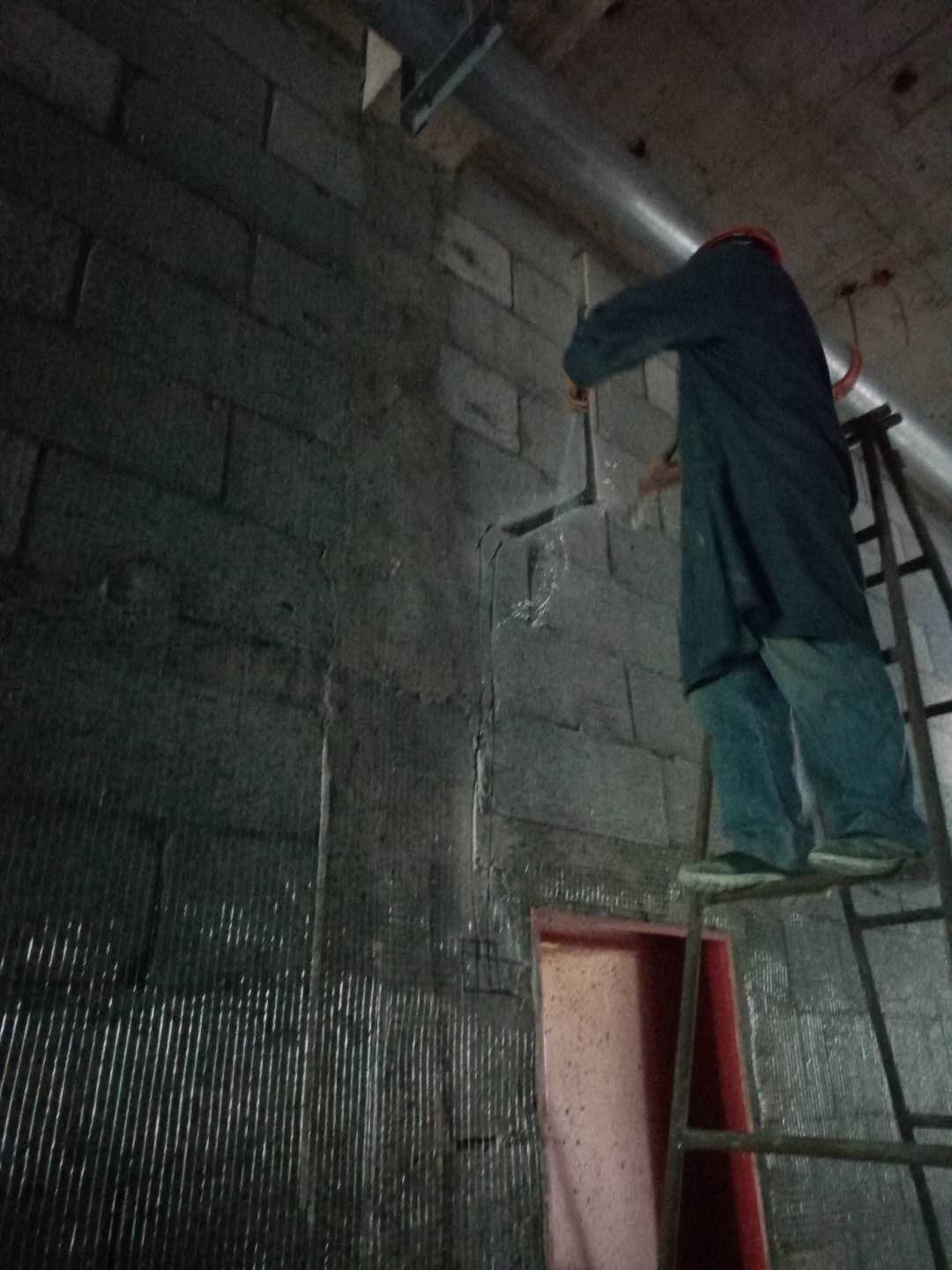

1. 粉刷工程
(1)学生组团1#-7#:内墙粉刷完成70%;

(2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、二、一食堂、二食堂)内外粉刷完成50%;

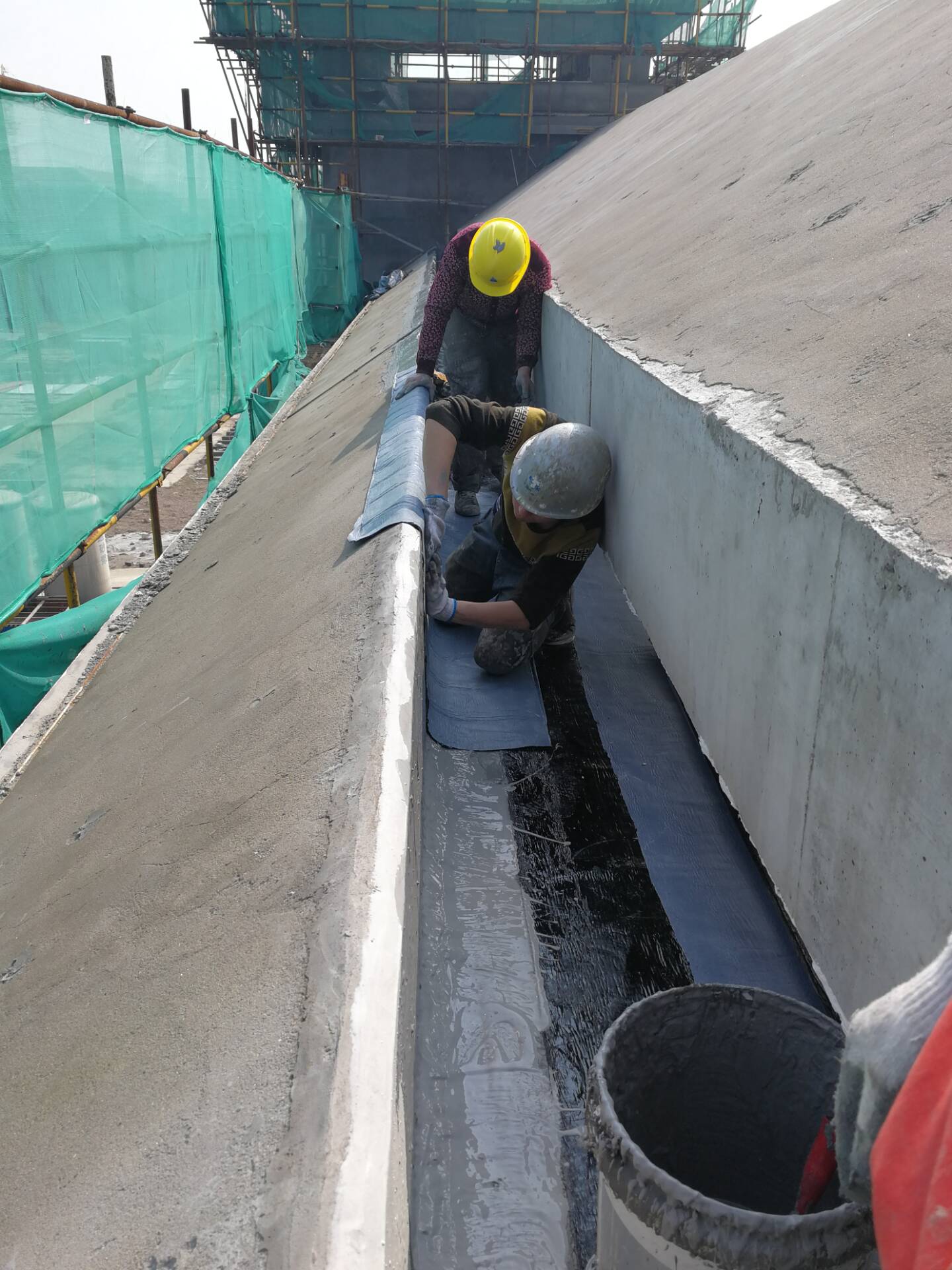

2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成50%,卷材防水完成30%。

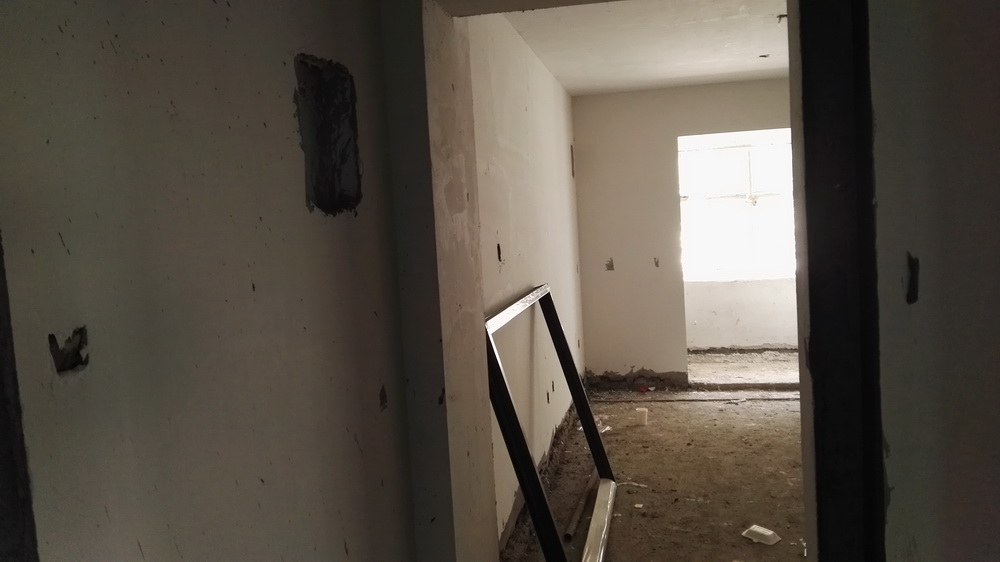

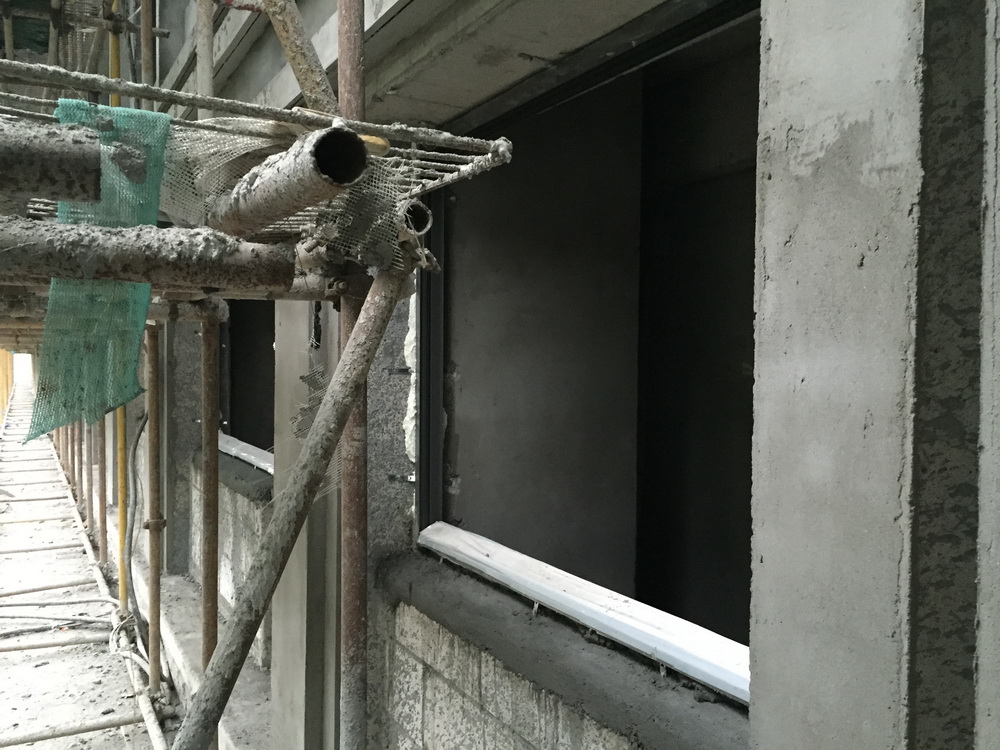

3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成40%。
4.幕墙工程
(1)教学组团外墙(除一食堂、二食堂、大学生活动中心)龙骨安装完成80%。

(三)本周工作计划
1. 粉刷工程
(1)学生组团1#-7#:内墙粉刷完成80%,室内腻子完成30%;
(2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、二、一食堂、二食堂)内外粉刷完成60%,室内腻子完成20%;
2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成60%,卷材防水完成40%。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成50%。
4.幕墙工程
(1)教学组团外墙(除一食堂、二食堂、大学生活动中心)龙骨安装完成90%。
5.桥梁工程
(1)桥梁板安装完成。

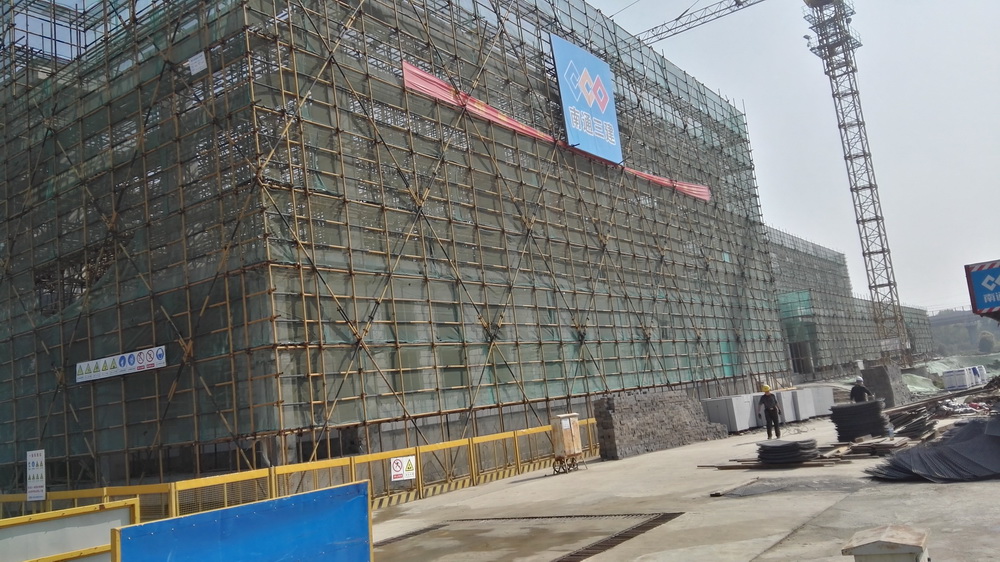

二、体育馆标段
(一)现场人员
管理人员13人 、瓦工50人、木工15人、钢筋10人
电焊工0人、水电工15人、架子工25人、钢结构15人
杂工8人、 挖机司机0人、塔吊司机3人、塔吊指挥3人
合计:157人
(二)上周完成情况

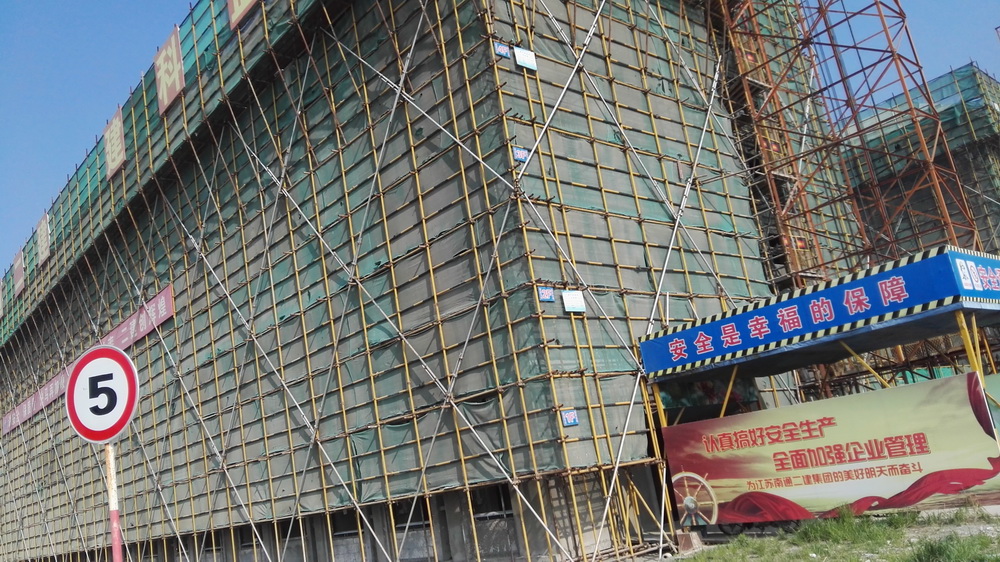

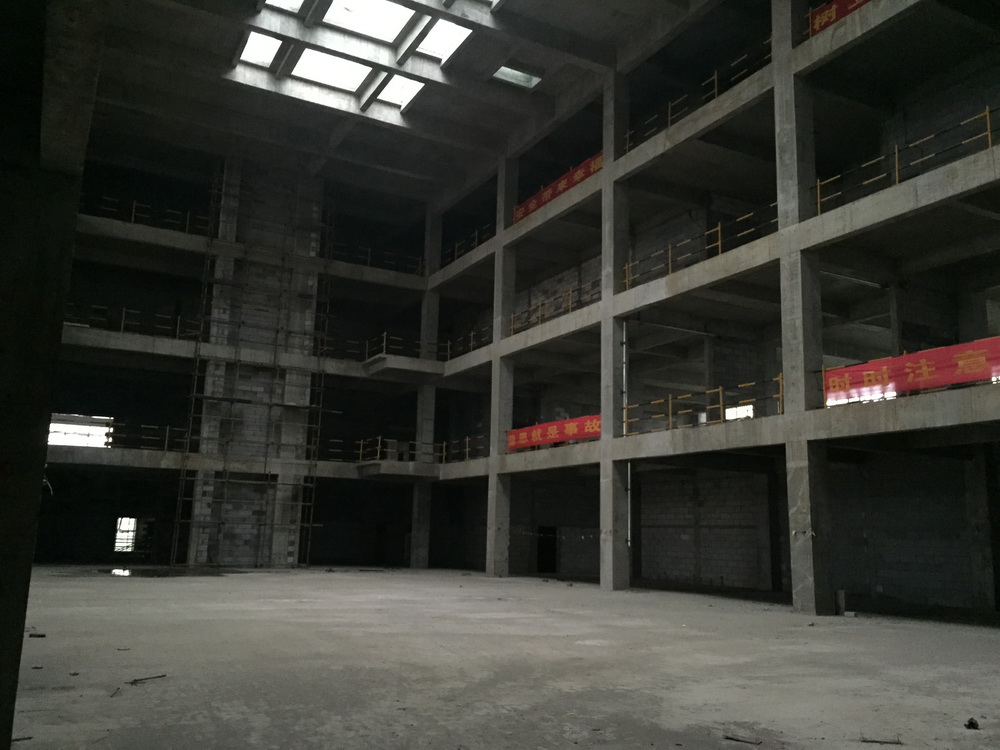

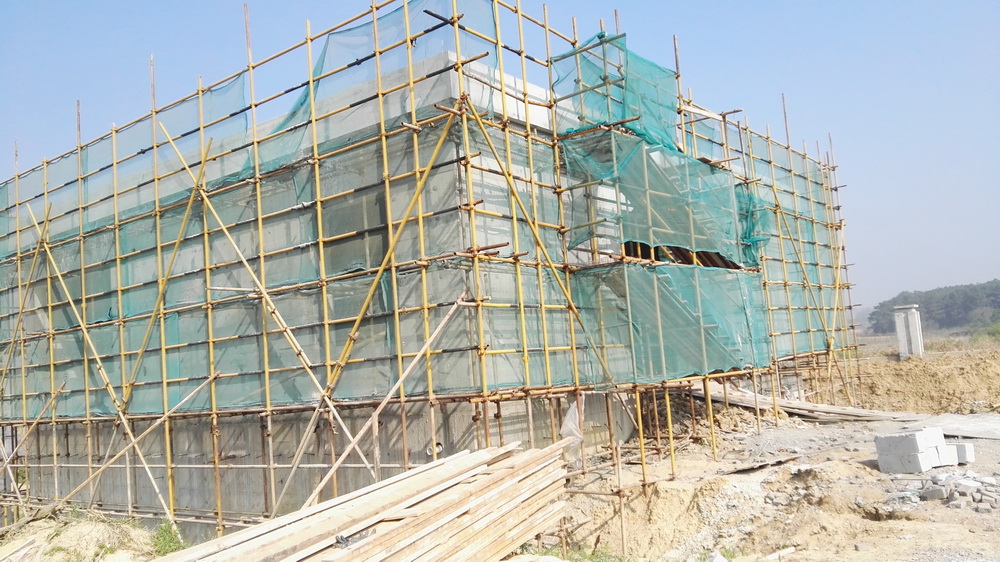

1. 看台、危险品库粉刷完成50%;

2. 体育馆一层完成80%,二层完成50%;

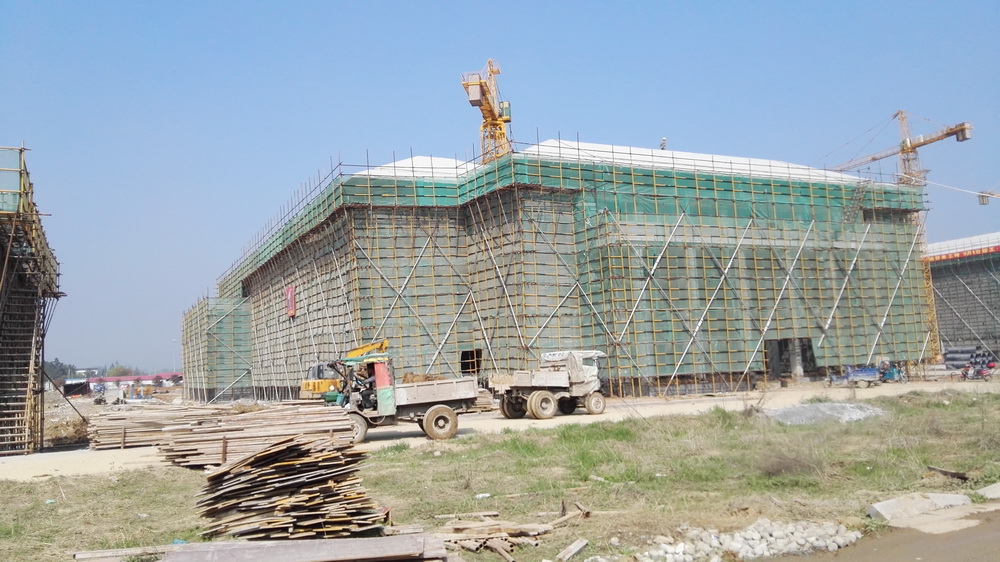

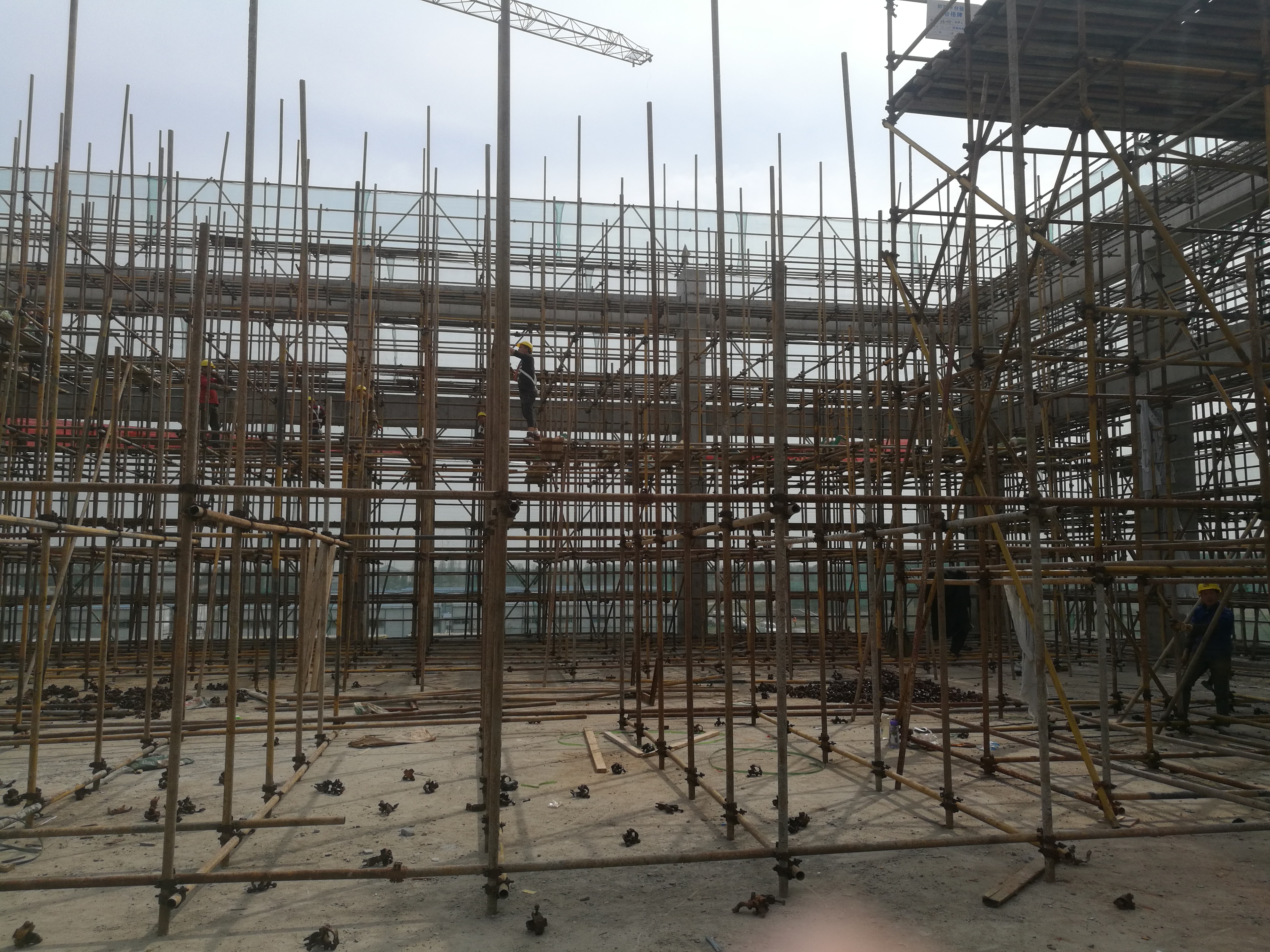

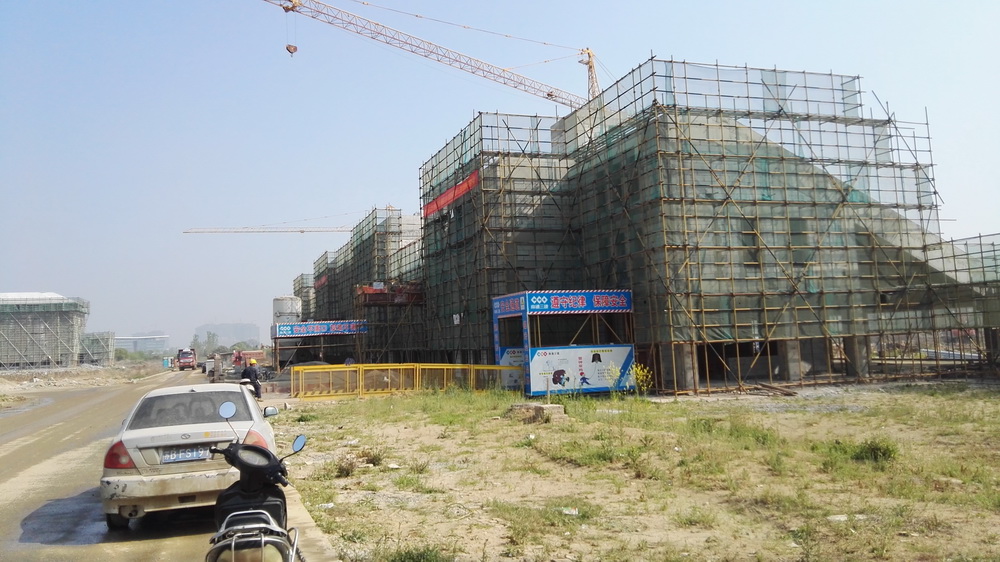

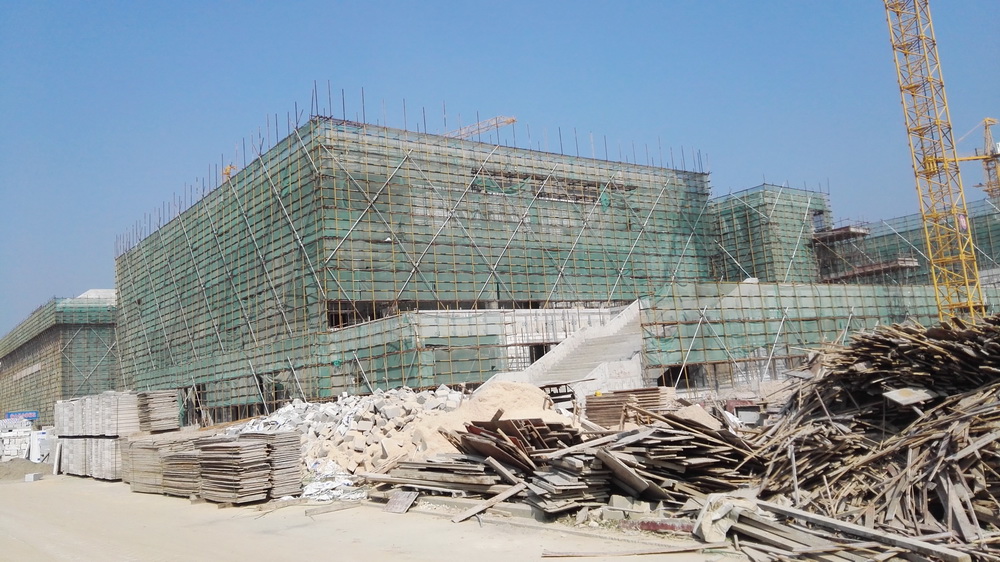

3. 体育馆满堂脚手架西侧搭设完成70%;
4. 网架安装前准备工作,下周开始安装。
(三)本周工作计划
1. 看台粉刷完成90%;

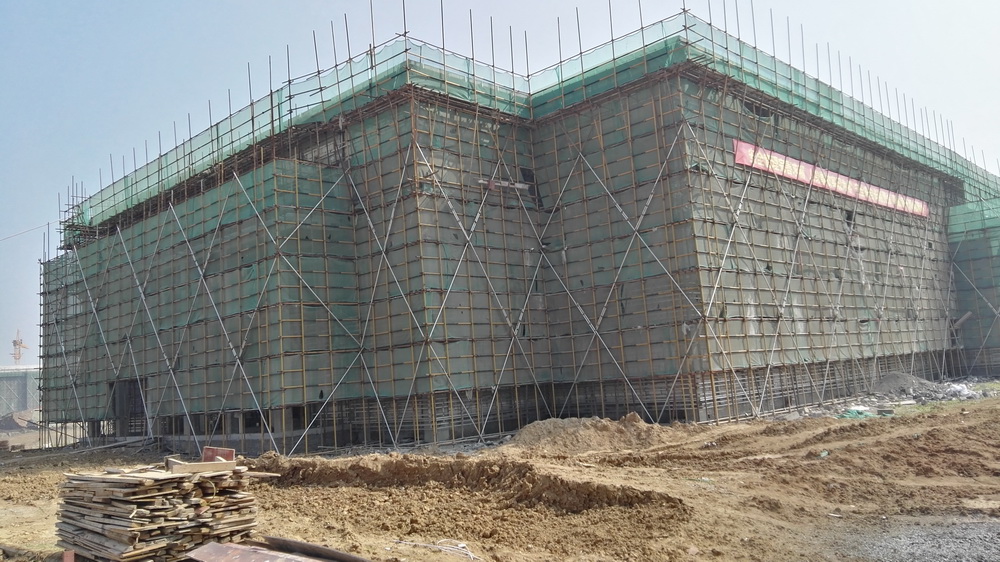

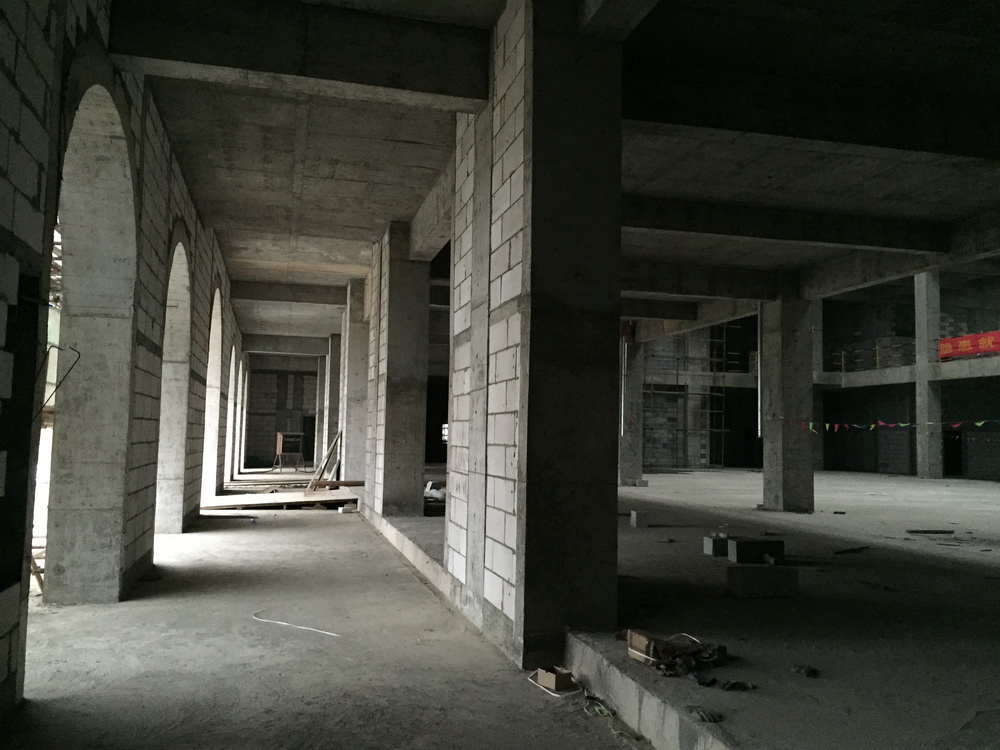

2. 体育馆一层墙体完成,二层完成90%,三层完成50%;
3. 体育馆满堂脚手架东侧搭设完成60%;
4. 体育馆西侧网架骨架安装50%。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况

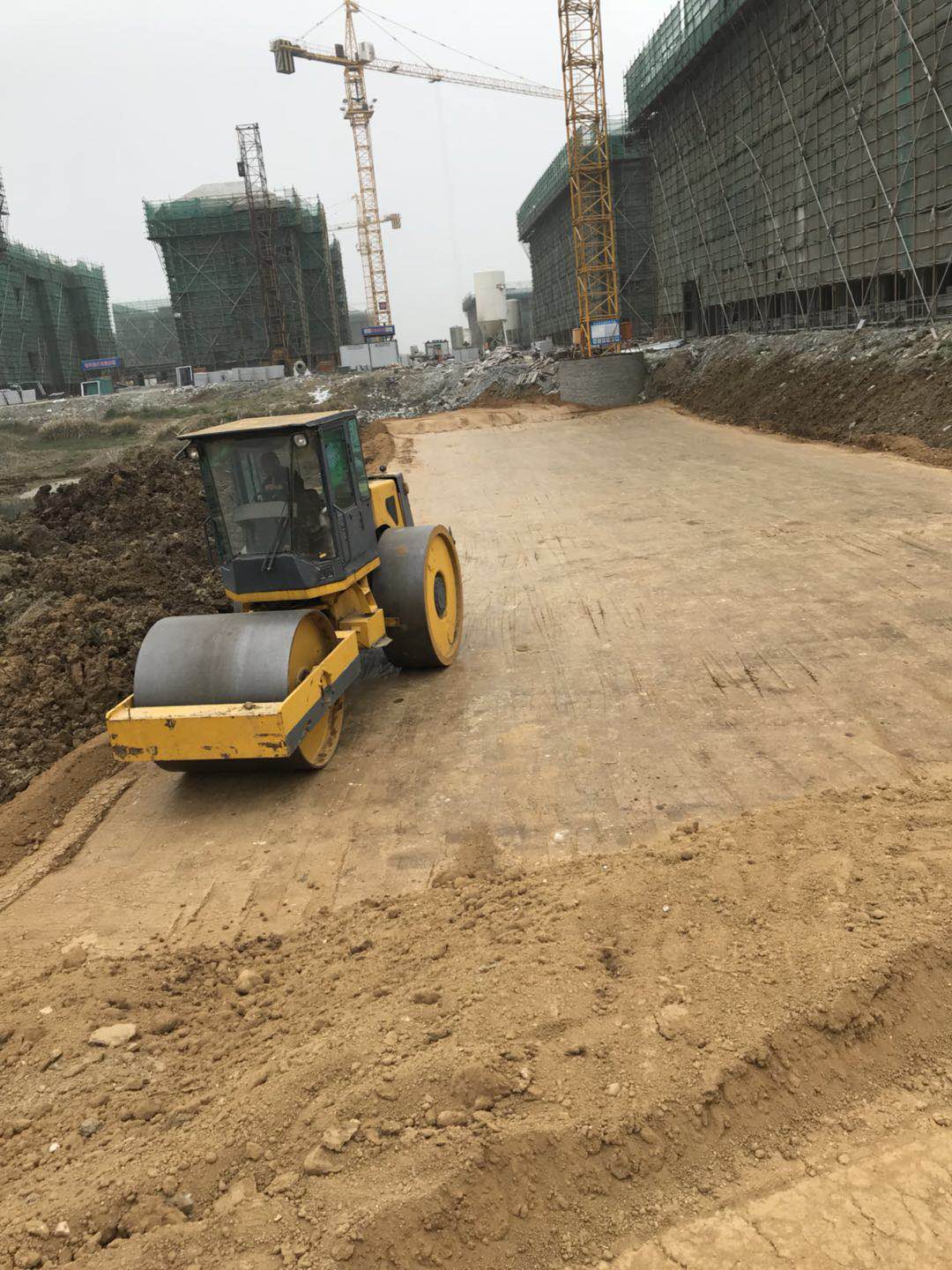

1. 图书馆东侧路基回填100%;

2. 土方回填约20000方;
3. 理科楼西侧毛石挡墙砌筑完成25%;
4. 木栈道水系开挖完成100%;
5. 南中轴大道西侧驳岸毛石挡墙砌筑完成100%;
6. 停车场基础施工50%;
7. 北中轴大道路基施工50%。
(三)本周工作计划
1. 西中轴大道路基施工50%;
2. 土方回填;
3. 理科楼西侧毛石挡墙砌筑完成50%;
4. 木栈道水洗开挖完成100%;
5. 南中轴大道西侧驳岸毛石挡墙砌筑完成100%;
6. 停车场基础施工100%;
7. 北中轴大道路基施工50%。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人20人
合计:30人
(二)上周完成情况
1. E路、L路河塘6%灰土回填5%;
2. H路6%灰土回填30%;

3. N路完成原地表测量、清表、挖方;

4. D1路完成原地表测量;
5. 挡土墙队伍确定。
(三)本周工作计划
1. D1路挖方;
2. H、N路灰土回填30%;
3. 挡土墙挖方及级配碎石换填;
4. 人行道、智能化队伍确定。

五、运动场地工程
(一)上周完成情况

1. 已经开始出土方工作;
2. 池塘清淤;
3. 碎石土回填。
(二)本周工作计划
1. 运动场地及篮排球场地同时出土;
2. 42#池塘回填完成80%;
3. 排球场池塘回填完成100%。
六、行政楼等装修装饰工程
(一)上周完成情况
1. 粉刷面喷浆;
2. 行政楼粉刷面钢丝网安装。
(二)本周工作计划
1. 行政楼、艺术中心墙体钢丝网安装;
2. 行政楼粉刷。
七、图文信息中心装修装饰工程
(一)上周完成情况
1. 生活区接电;
2. 临时设施搭设完成。
(二)本周工作计划
1. 部分班组人员进场;
2. 和甲方合同签署完毕;
3. 生活区水、电接通。
八、大学生活动中心等装修装饰工程
(一)上周完成情况
1.施工场地放线;
2. 二层卫生间、走道墙面粉刷;
3.材料报送;
4.窗帘盒制作。
(二)本周工作计划
1. 施工放线窗帘盒制作7人;
2.场地清理4人;
3.墙面粉刷13人;
4.水电管线敷设2人。
