溧水校区建设简报(2018年第10期)
发布时间: 2018-04-13 浏览次数: 411

一、施工总包标段

(一)现场人员

一区259人,二区331人,安装人员101人,勤杂人员73人,管理人员59人,幕墙85人,防水18人,窗框安装29人,泡沫砼13人,保温19人。

共计987人。

(二)上周完成情况

1. 粉刷工程

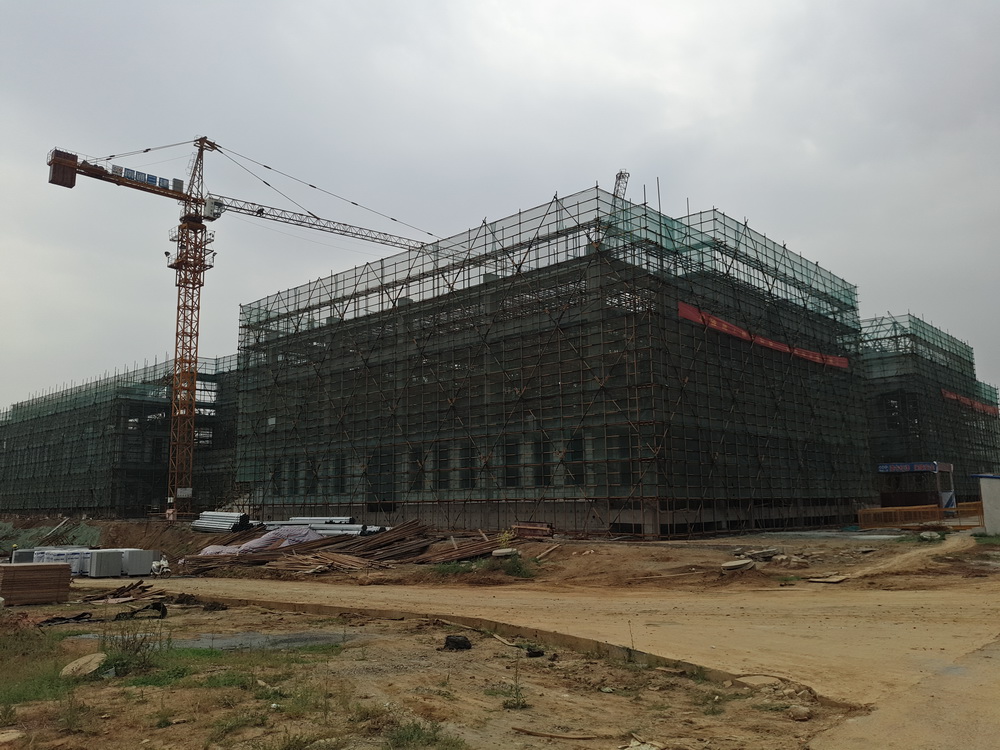

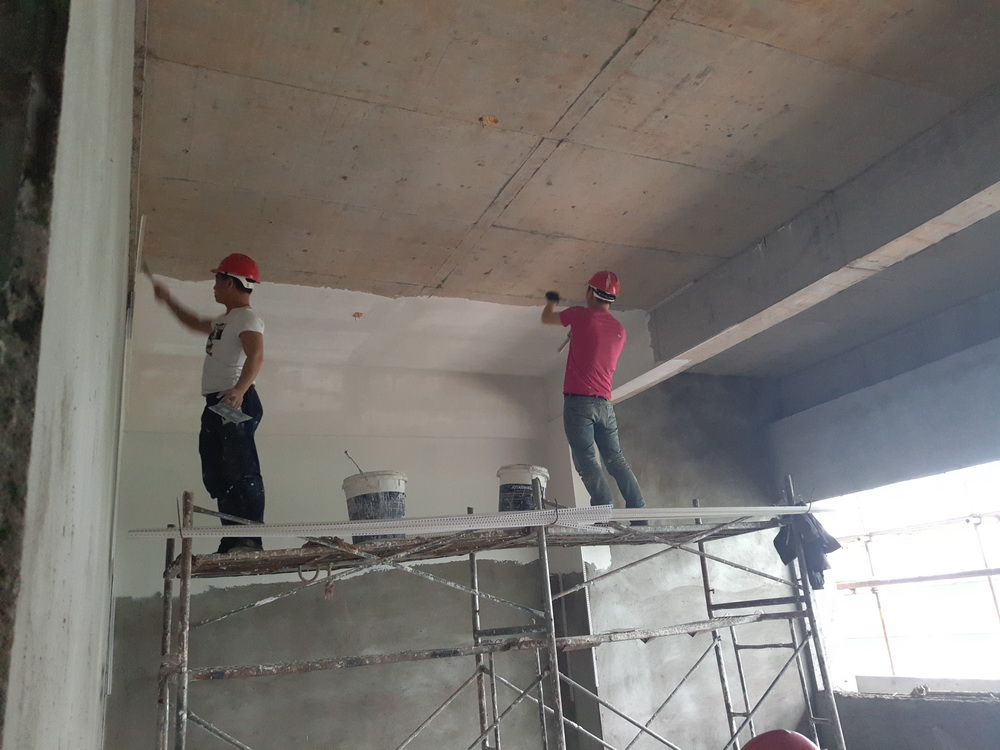

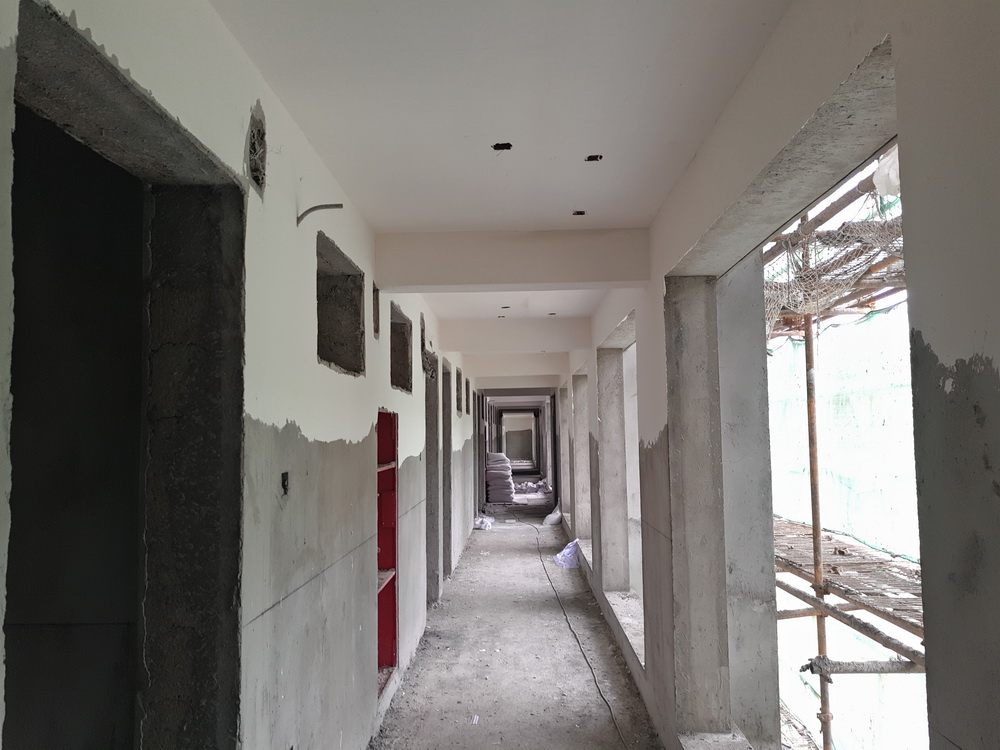

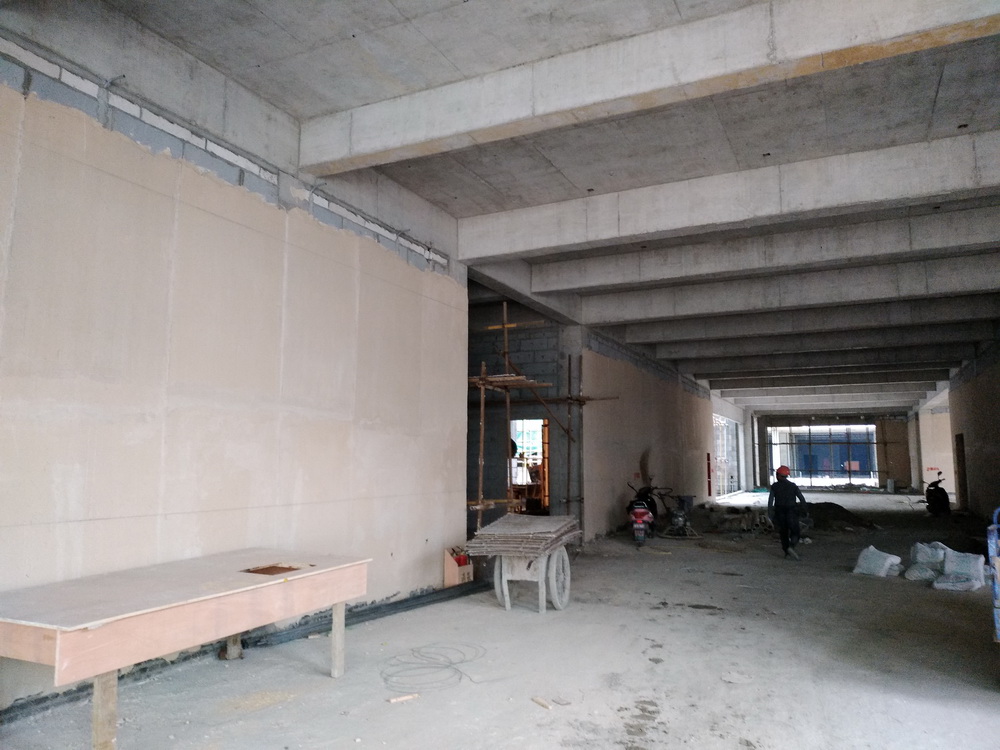

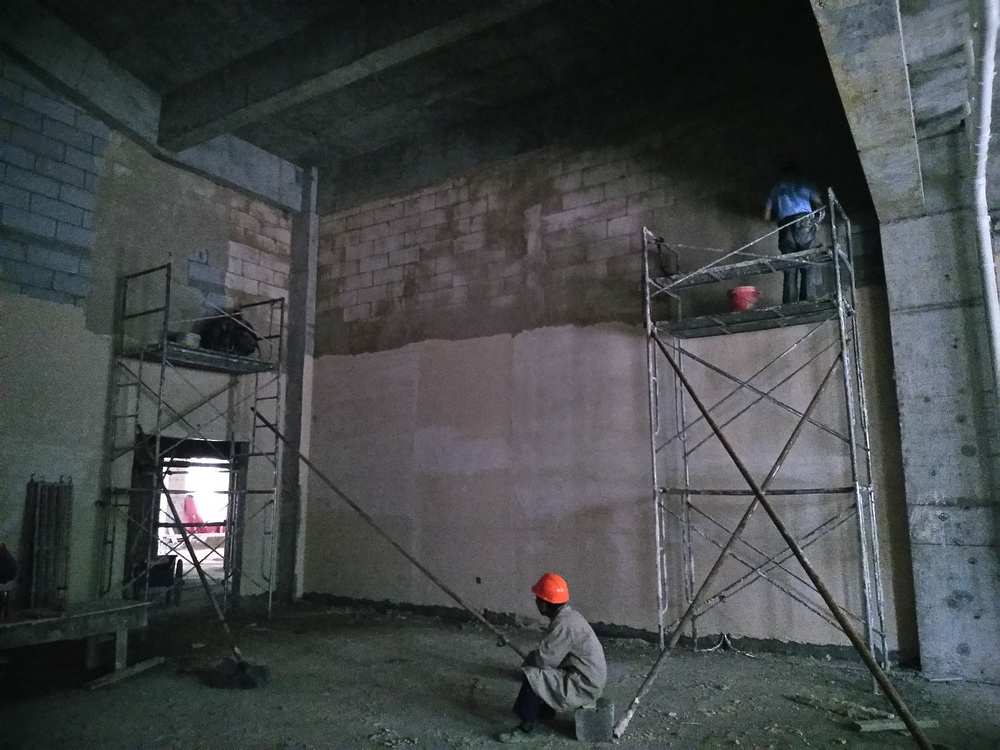

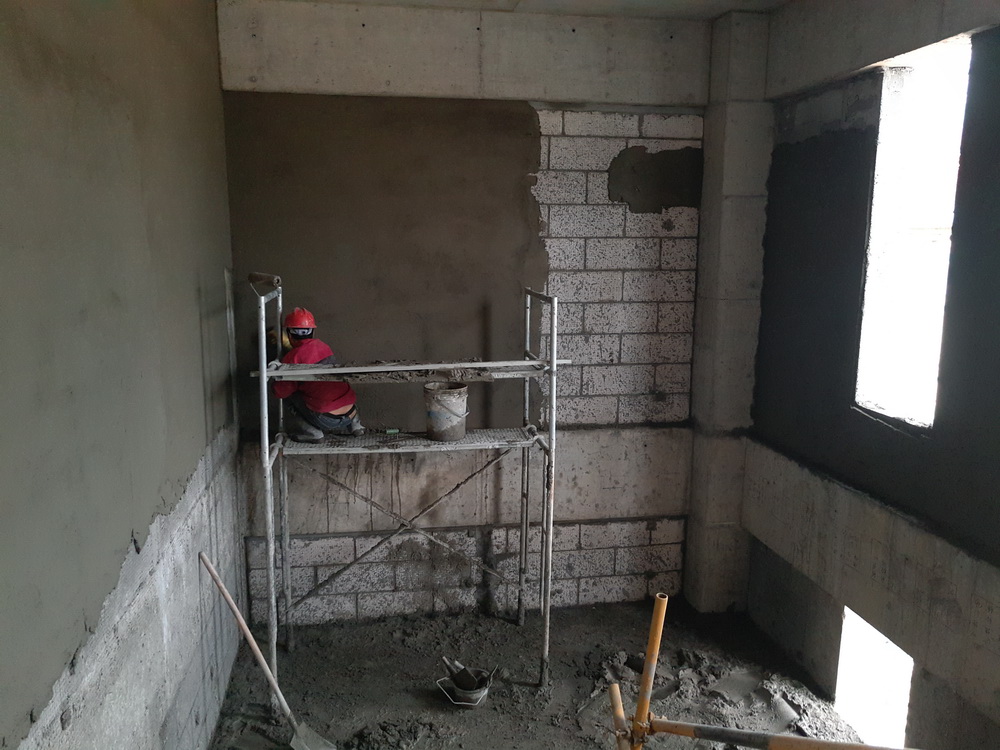

1)学生组团1#-7#:内墙粉刷完成80%

2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、二、一食堂、二食堂)内外粉刷完成30%

2.屋面防水工程

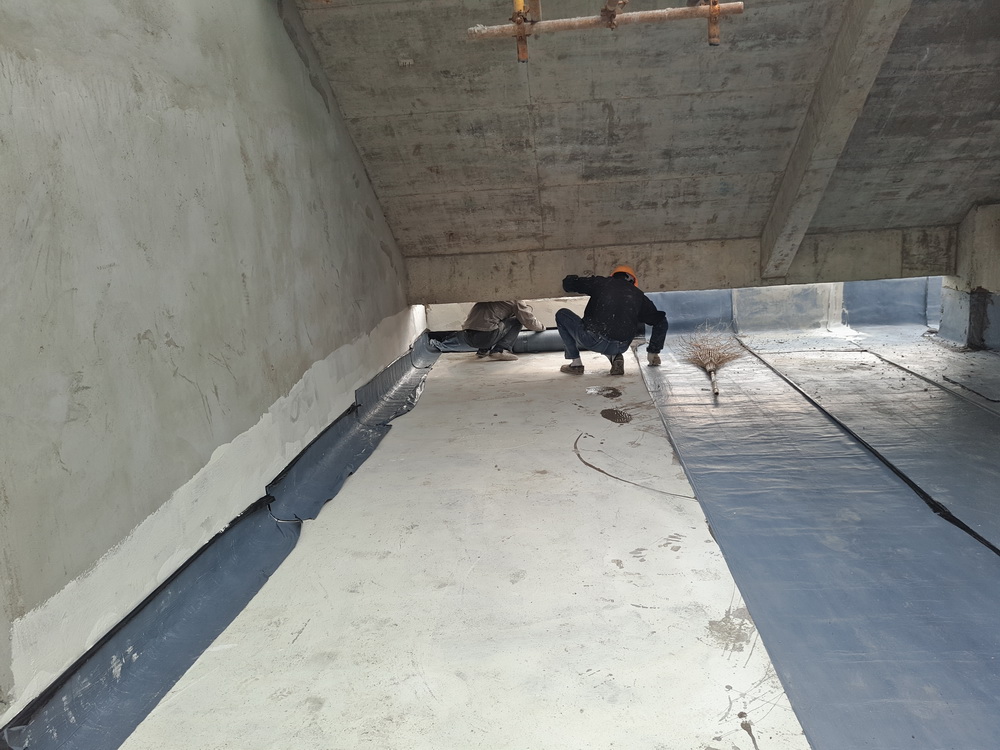

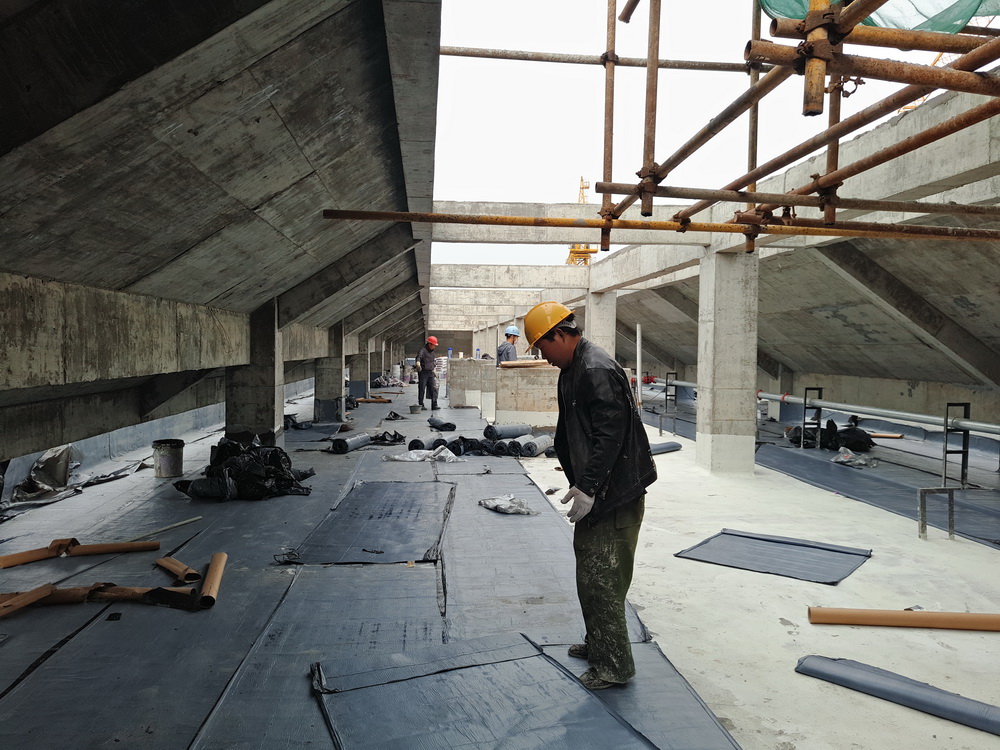

1)学生宿舍组团1#-7#:水泥基涂膜完成60%,卷材防水完成40%

3.门窗工程

1)学生宿舍组团1#-7#:门窗框安装完成50%

4.幕墙工程

1)教学组团外墙(除一食堂、二食堂、大学生活动中心)龙骨安装完成90%

5.水电安装施工

单体

专业

内容

一食堂

电气

暗敷配电箱安装及配管完成80%、厨房插座配管完成70%

消防

喷淋、消火栓完成70%,人防部分除外,二次配管完成70%

二食堂

电气

暗敷配电箱安装及配管完成、厨房插座配管完成

消防

消火栓安装完成

暖通

风管法兰及风管制作成50%

大活

电气

暗敷配电箱安装及配管完成90%

图文中心

电气

暗敷配电箱安装及配管完成60%6层二次配管完成70%、楼梯间二次配管完成

给排水

消火栓立管5层安装完成及5层消火栓管网支架制作安装完成40%

暖通

防排烟立管系统,风管制作完成;防排烟立管安装完成25%

后勤2

电气

二次配管已经完成

给排水

凝结水管完成50%

青年教师

电气

二次配管已经完成

给排水

凝结水管完成50%

留学生公寓

电气

二次配管完成

给排水

凝结水管完成50%

消防

二次配管完成

宿舍组团01#

给排水

管道井给水立管1-3/1-4楼完成,阳台管道井内雨水管、凝结水管完成50%

宿舍组团02#

给排水

2-1屋顶管网安装完成、2-2屋顶管网安装完成30%

宿舍组团03#

给排水

3-1给水井道内立管安装完成80%;给水井道内立管下料预制完成

宿舍组团04#

电气

一层疏通完成

宿舍组团05#

给排水

四幢开水间排水、楼梯口雨水管结束。

宿舍组团07#

给排水

7-3南立面雨水管及冷凝水管安装完成

行政楼

电气

一层开槽配墙管、安装配电箱、补槽

消防

二次配管完成

艺术中心

给排水

卫生间给、排水支管结束。

理科楼一

电气

三层开槽、配管、安装箱体;

消防

二次配管完成、消火栓立管完成

理科楼二

电气

二层开槽、配管、安装箱体,一层补槽。

公共楼一

给排水

外墙空调冷凝水管安装90%

电气

配电箱安装完成

公共楼二

给排水

外墙空调冷凝水管安装90%

电气

一层二次配管及配电箱安装完成

文科楼一

电气

配电箱安装完成

文科楼二

电气

二层、五层配电箱安装

(三)本周工作计划

1. 粉刷工程

1)学生组团1#-7#:内墙粉刷完成85%,室内腻子完成40%

2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、二、一食堂、二食堂)内外粉刷完成70%,室内腻子完成30%

2.屋面防水工程

1)学生宿舍组团1#-7#:水泥基涂膜完成70%,卷材防水完成50%

3.门窗工程

1)学生宿舍组团1#-7#:门窗框安装完成60%

4.幕墙工程

1)教学组团外墙(除一食堂、二食堂、大学生活动中心)龙骨安装完成90%

5.水电安装施工

单体

专业

内容

一食堂

电气

暗敷配电箱安装及配管完成、厨房插座配管完成90%

消防

二次配管完成

二食堂

暖通

风管法兰及风管制作成60%

消防

消火栓内配置安装完成30%

大活

电气

暗敷配电箱安装及配管完成

图文中心

电气

暗敷配电箱安装及配管完成70%6层二次配管完成80%

暖通

防排烟立管安装完成30%

后勤2

给排水

排水立管完成30%、凝结水管完成

青年教师

给排水

排水立管完成30%、凝结水管完成

留学生公寓

电气

二次配管完成

给排水

排水立管完成30%、凝结水管完成

暖通

地下一层防排烟、通风施工准备、材料进场。

宿舍组团01#

给排水

管道井给水立管1-1/1-2楼完成,阳台管道井内雨水管、凝结水管完成。

宿舍组团02#

给排水

2-12-2给水管保温完成;2-2屋顶管网安装完成;2-12-2给水管网及消防给水打压完成

宿舍组团03#

给排水

3-3屋顶管网安装完成50%3-1给水井道内立管安装完成;3-4给水井道内立管下料预制完成;3-2给水井道内立管下料预制完成50%

宿舍组团04#

消防

消火栓系统打压完成

宿舍组团05#

电气

开始安装桥架。

宿舍组团07#

给排水

7-1/7-2/7-4南立面雨水管及冷凝水管安装

电气

一层二次配管紧跟土建计划

行政楼

给排水

给排水支管结束。

消防

人防防排烟开始

艺术中心

给排水

给水管安装结束

理科楼一

电气

一层开槽、配管、安装箱体完成80%

消防

消火栓箱栓头安装(一层除外)

理科楼二

电气

一层补槽,二层补槽结束。

公共楼一

给排水

雨水管施工

公共楼二

电气

楼梯间线路保护管疏通完成

文科楼一

给排水

外墙空调冷凝水管安装

电气

一层二次配管安装完成

文科楼二

给排水

外墙空调冷凝水管安装

电气

一层二次配管及配电箱安装完成

二、体育馆标段

(一)现场人员

管理人员13人,瓦工50人,木工10人,钢筋工10人,电焊工2人,水电工15人,架子工25人,钢结构安装15人,杂工8人,保温8人,塔吊司机3人,塔吊指挥3人。

共计164人。

(二)上周完成情况

1. 看台、危险品库粉刷完成90%

2. 体育馆一层墙体完成90%,二层墙体完成50%

3. 体育馆满堂脚手架西侧搭设完成60%

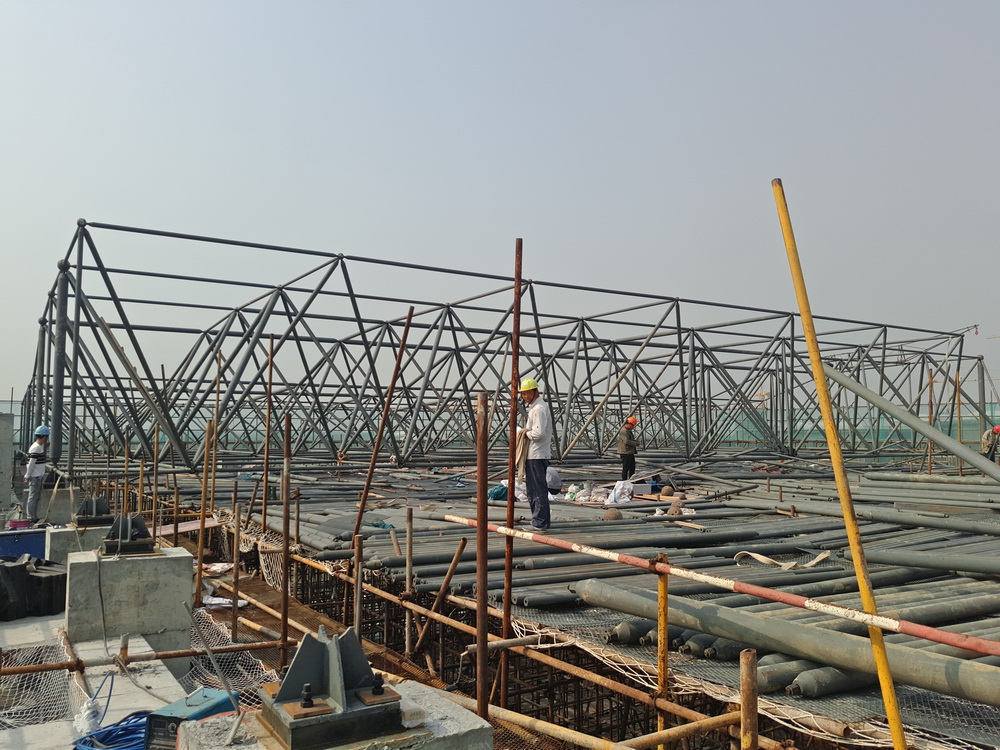

4. 体育馆西侧网架安装50%

(三)本周工作计划

1. 看台外墙粉刷开始,保温施工30%

2. 体育馆墙体二层完成,三层完成80%,准备强检;

3. 体育馆满堂脚手架东侧搭设完成80%

4. 体育馆西侧网架骨架安装70%

三、室外景观绿化工程

(一) 现场人员

管理人员11人、瓦工30人、绿化工3

合计:44

(二)上周完成情况

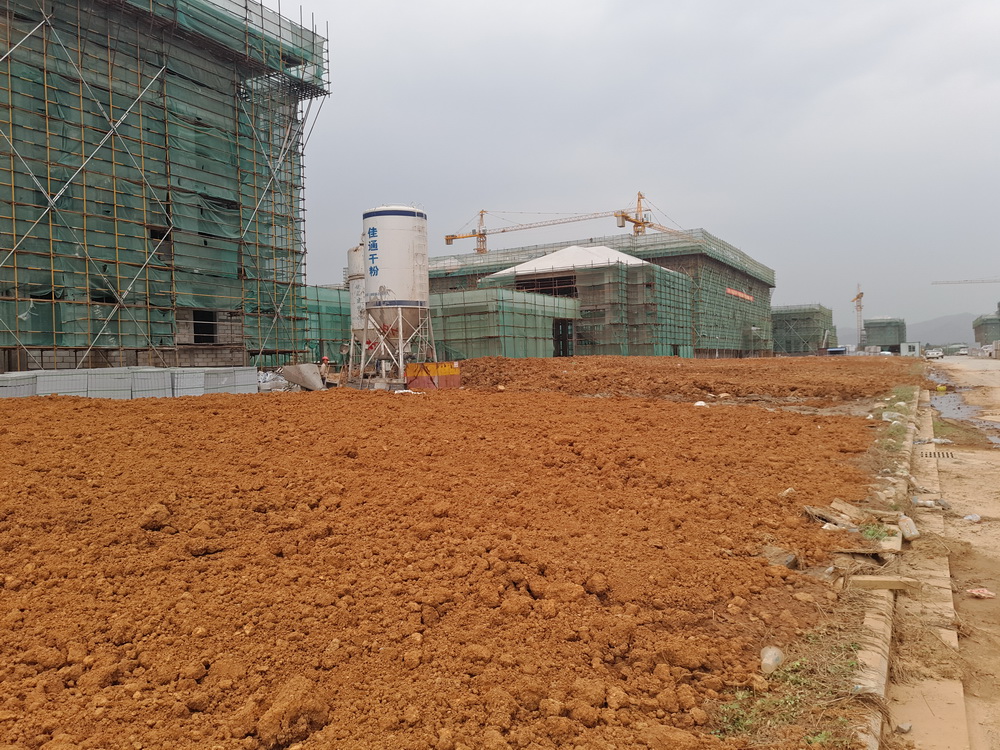

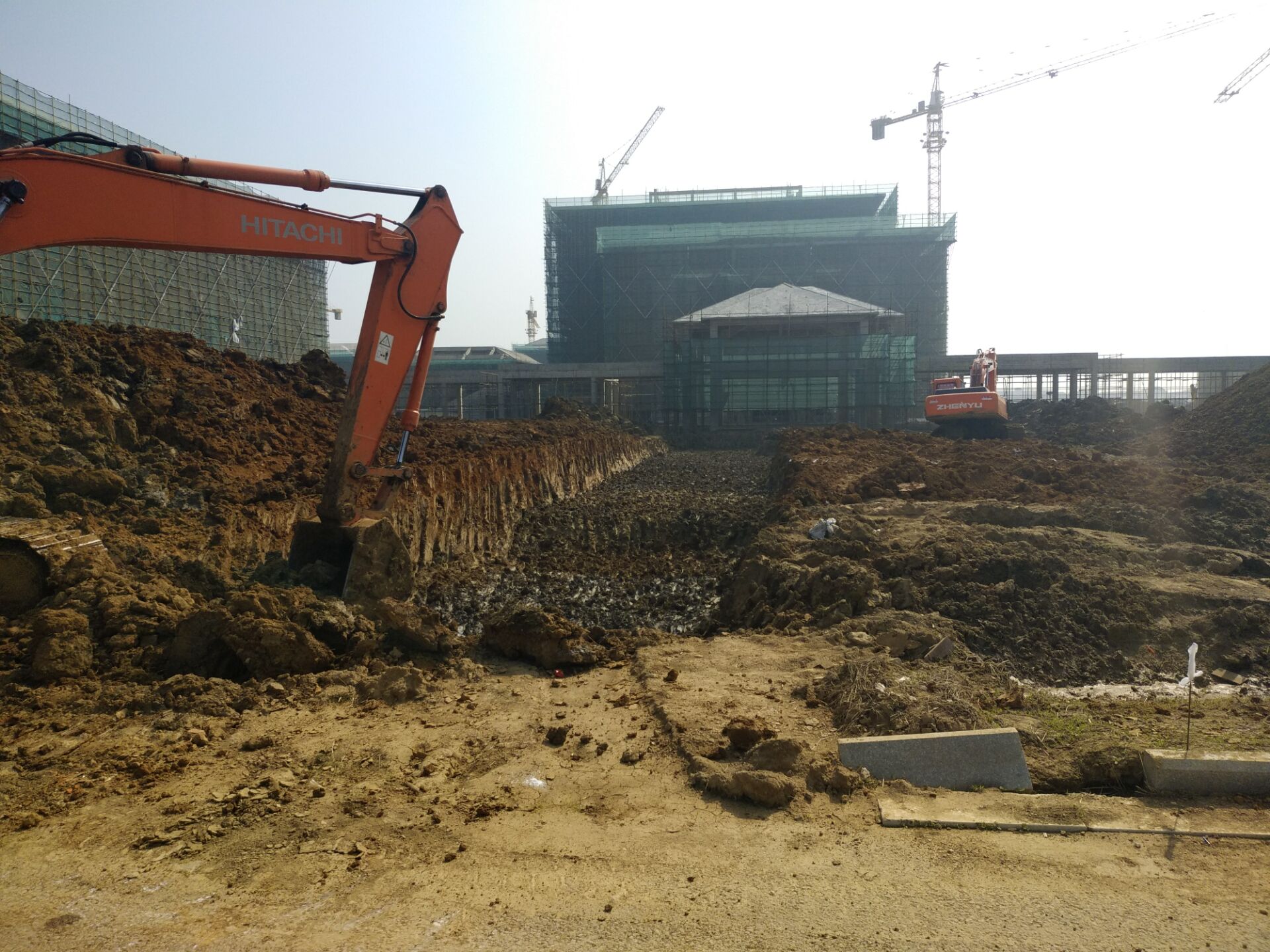

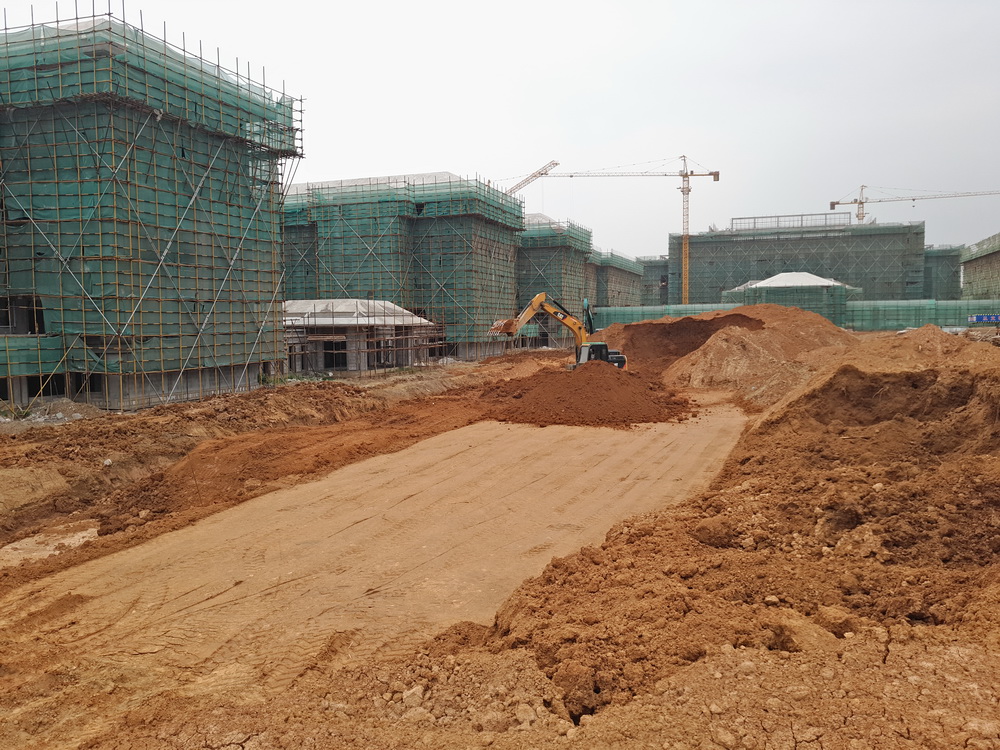

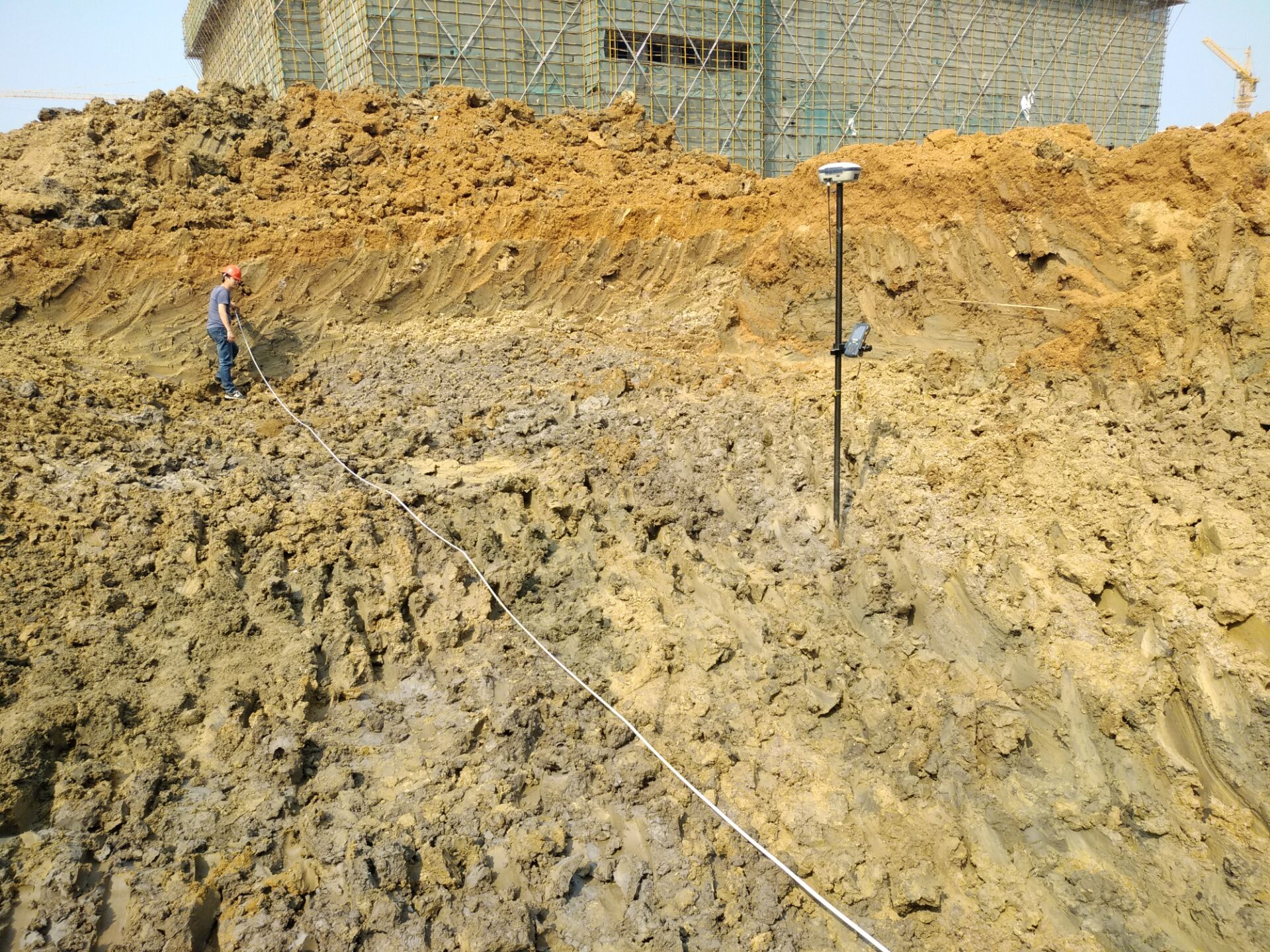

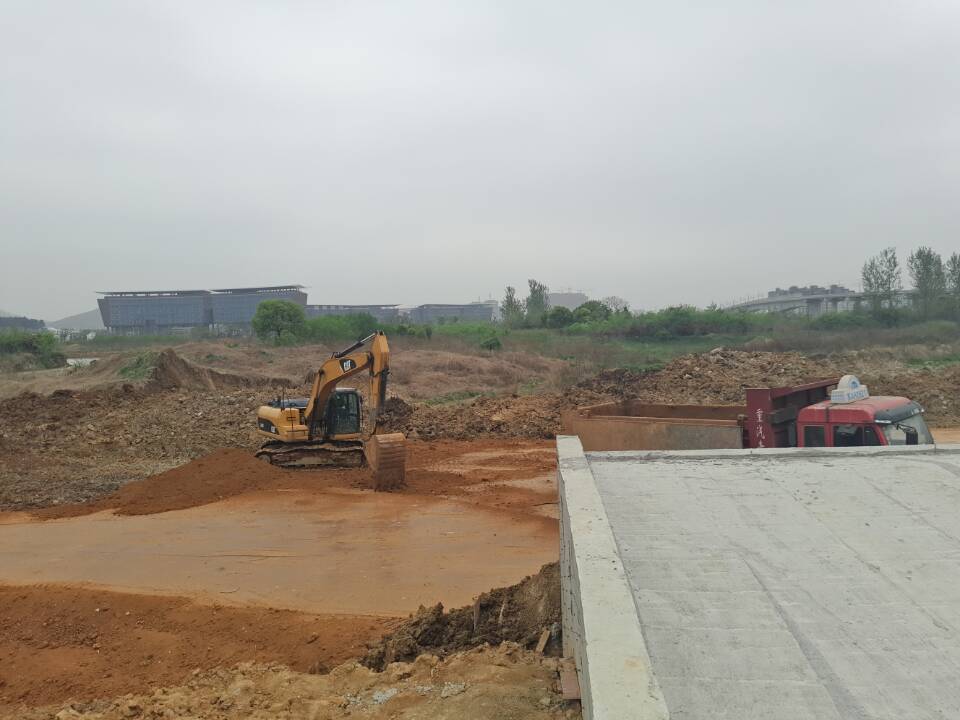

1. 土方回填,约30000方;

2. 西中轴大道路基施工100%

3. 北中轴大道路基施工30%

(三)本周工作计划

1. 北中轴大道路基施工50%

2. 木栈道水系开挖完成100%

3. 理科楼西侧毛石挡墙砌筑完成50%

四、市政道路管网工程

(一) 现场人员

管理人员10人、工人20

合计:30

(二)上周完成情况

1. H路、N路灰土回填30%

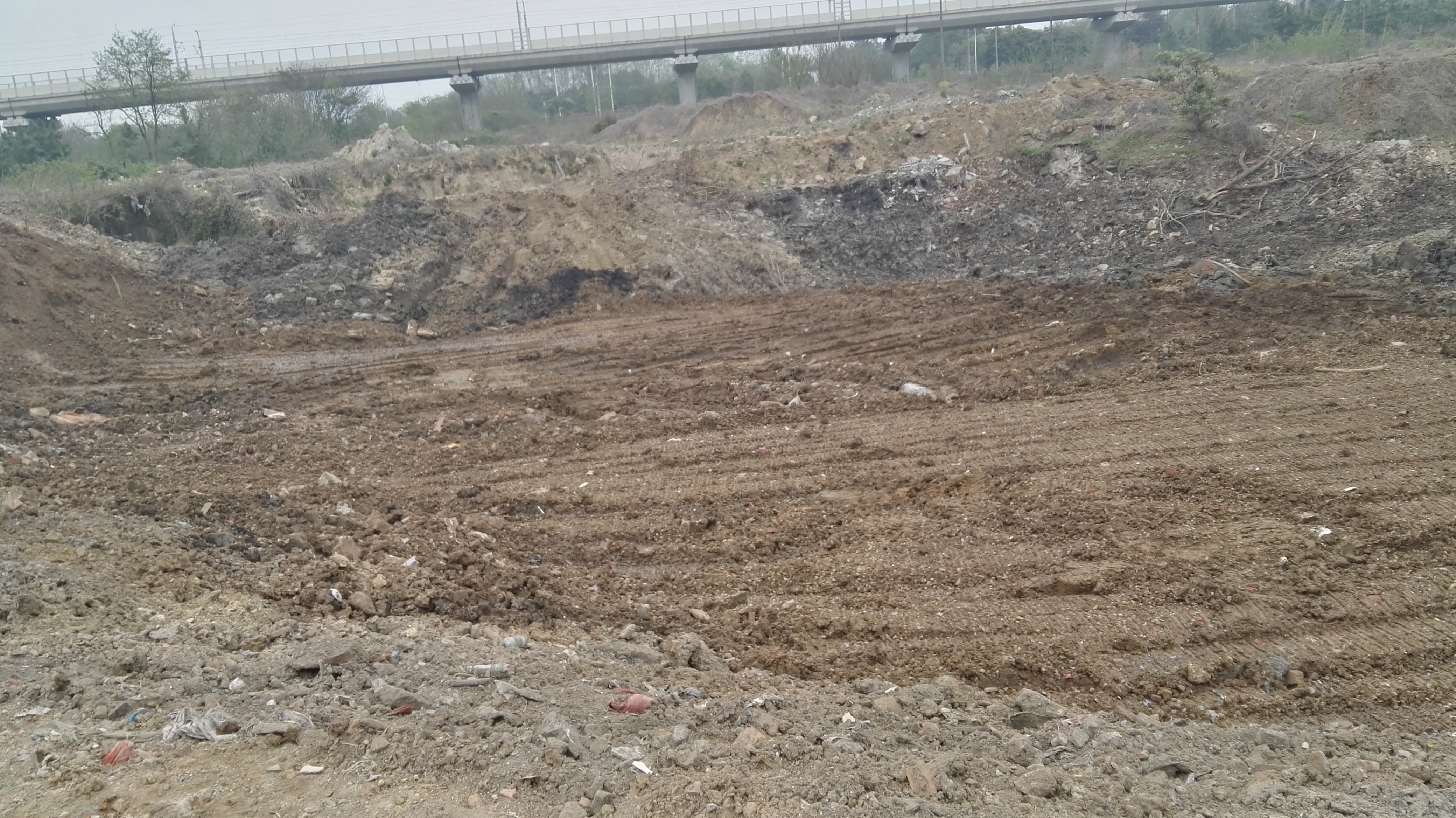

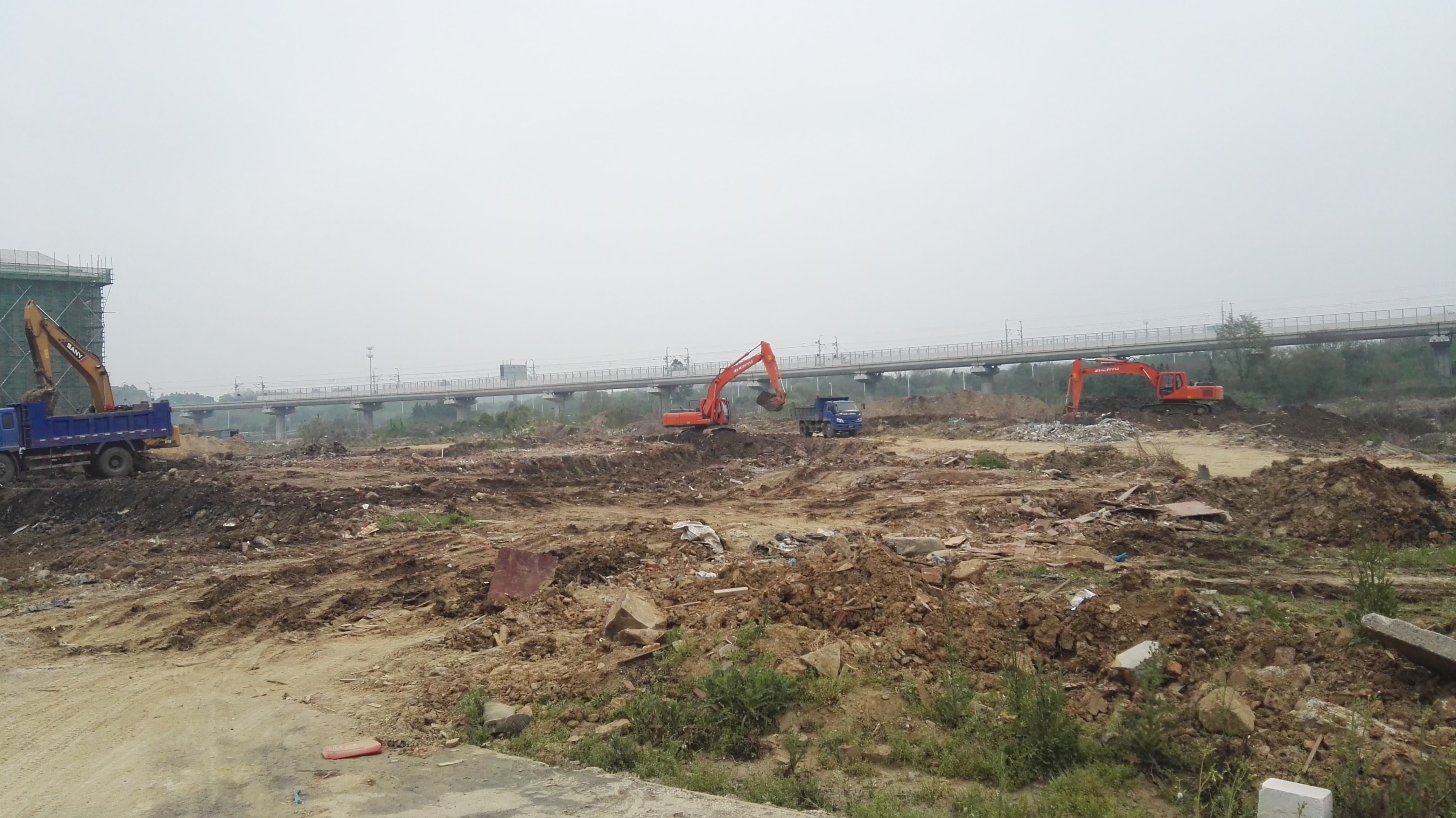

2. D1路挖方;

3. 挡土墙挖方及级配碎石换填;

4. 人行道、智能化队伍确定。

(三)本周工作计划

1. EL6%灰土回填10%

2. 挡土墙挖方及级配碎石换填完成50%

3. 雨、污水管完成300m

4. 给水、消防、电气管各完成500m

5. 人行道队伍确认。

五、运动场地工程

(一)上周完成情况

1. 运动场地及篮排球场同时进行出土工作;

2. 42#塘回填完成80%

3. 排球场池塘回填完成80%

(二)本周工作计划

1. 运动场地出土90%

2. 42#池塘回填完成100%

3. 排球场池塘抽水;

4. 排球场池塘回填完成100%

六、行政楼等装修装饰工程

(一)上周完成情况

1. 粉刷面钢丝网铺贴;

2. 行政楼、艺术中心卫生间给水;

3. 水边小品顶面批灰。

(二)本周工作计划

 1. 卫生间给水完成;

 2. 行政楼粉刷进场。

七、图文信息中心装修装饰工程

(一)上周完成情况

 1. 合同签署完毕,准备合同备案;

 2. 临时用电搭设完成;

 3. 部分班组进场。

(二)本周工作计划

 1. 生活区厕所搭设完成;

 2. 现场施工用电费用支付;

 3. 现场材料堆放场地平整,争取本周材料进场;

 4. 工人进场。

八、大学生活动中心等装修装饰工程

(一)上周完成情况

1. 施工场地放线;

2. 二层卫生间、走道墙面粉刷;

3. 基层材料报送;

4. 教职工中心窗帘盒制作;

5. 体育馆一层卫生间排水管安装完成;

6. 报告厅脚手架搭设方案报审。

(二)本周工作计划

1. 施工放线窗帘盒制作7人;

2. 报告厅脚手架搭设;

3. 墙面粉刷13人;

4. 水电管线敷设2人。
