溧水校区建设简报(2018年第11期)
发布时间: 2018-04-21 浏览次数: 324

一、施工总包标段

(一)现场人员

一区259人,二区331人,安装人员101人,勤杂人员73人,管理人员59人,幕墙85人,防水18人,窗框安装29人,泡沫砼13人,保温19人。

共计987人。

(二)上周完成情况

1. 粉刷工程

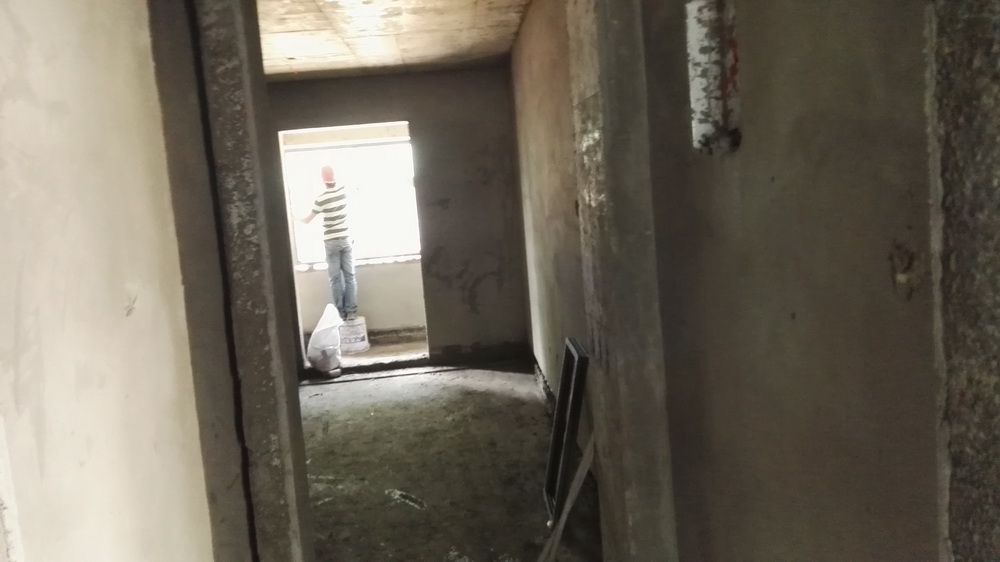

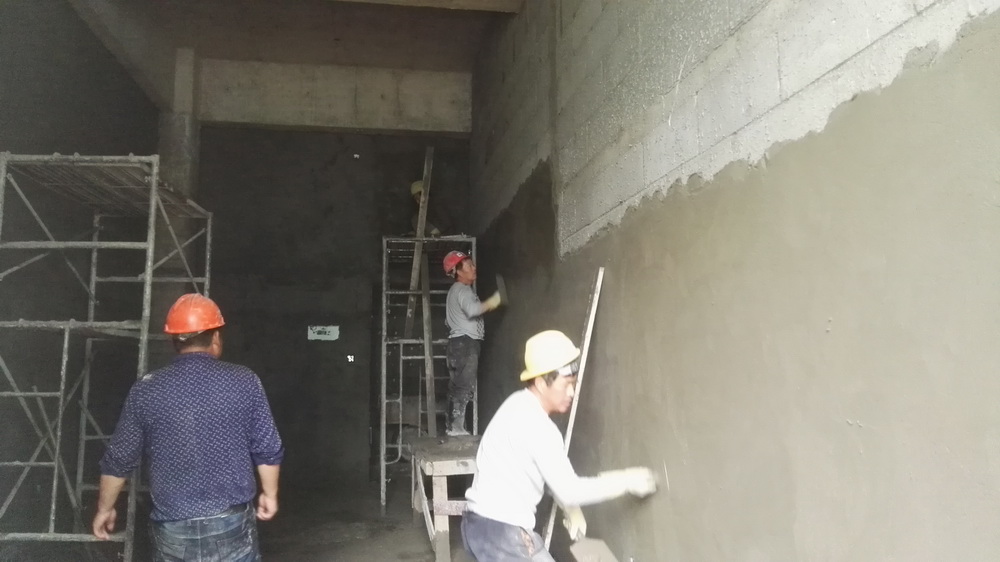

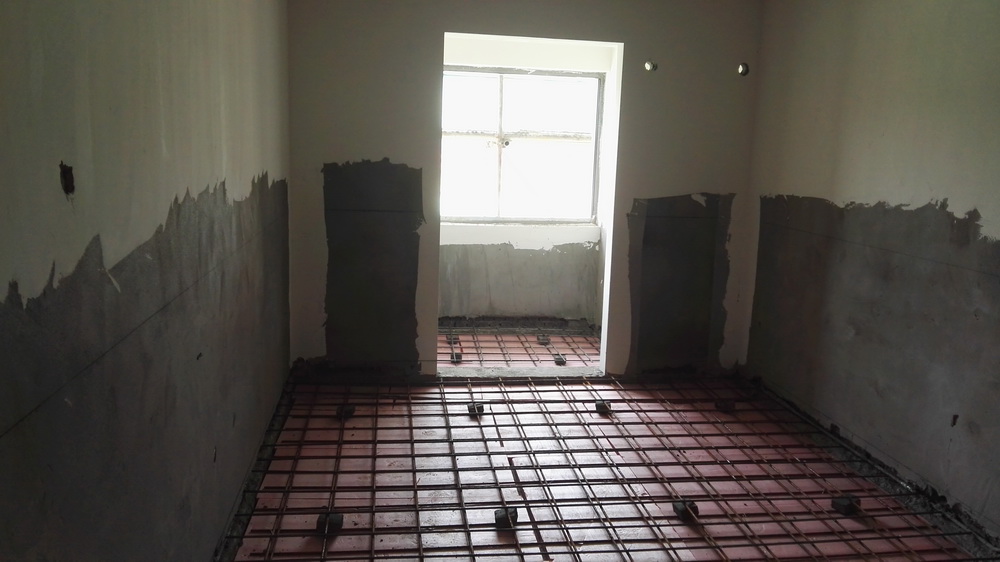

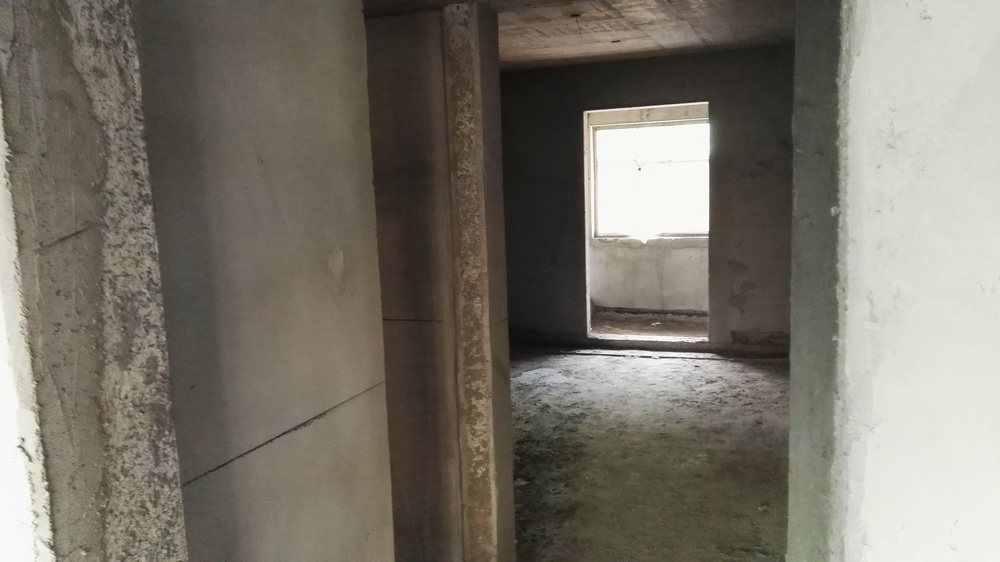

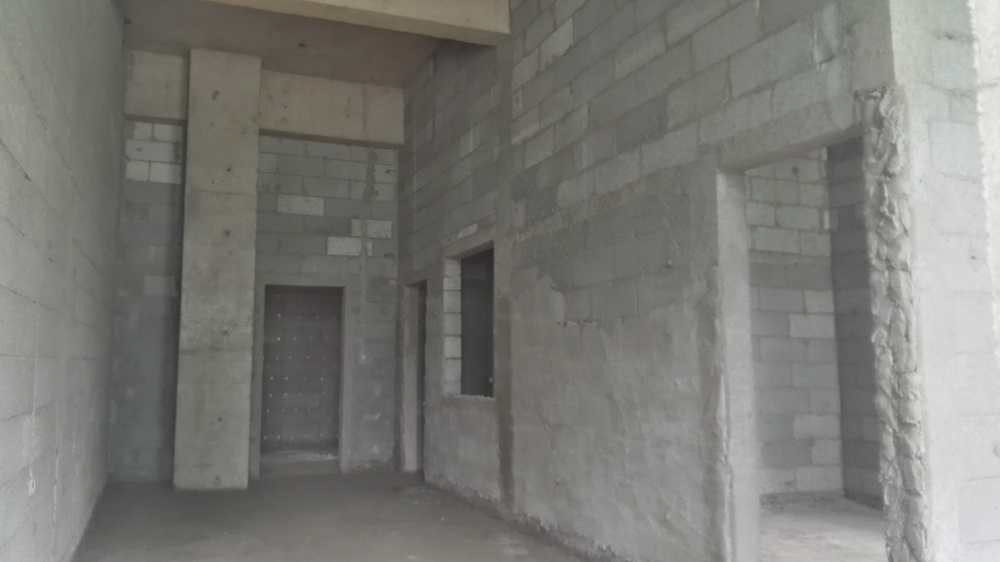

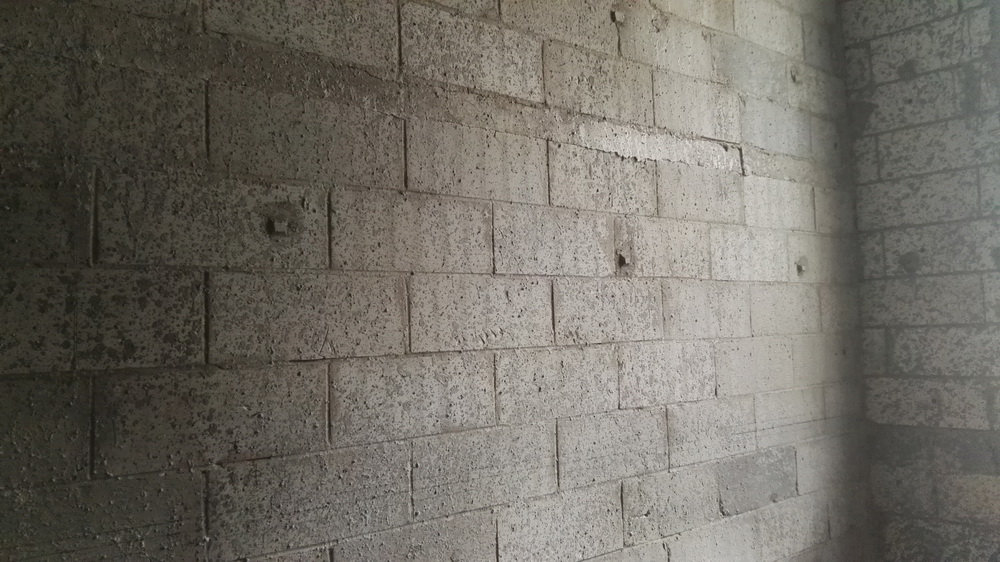

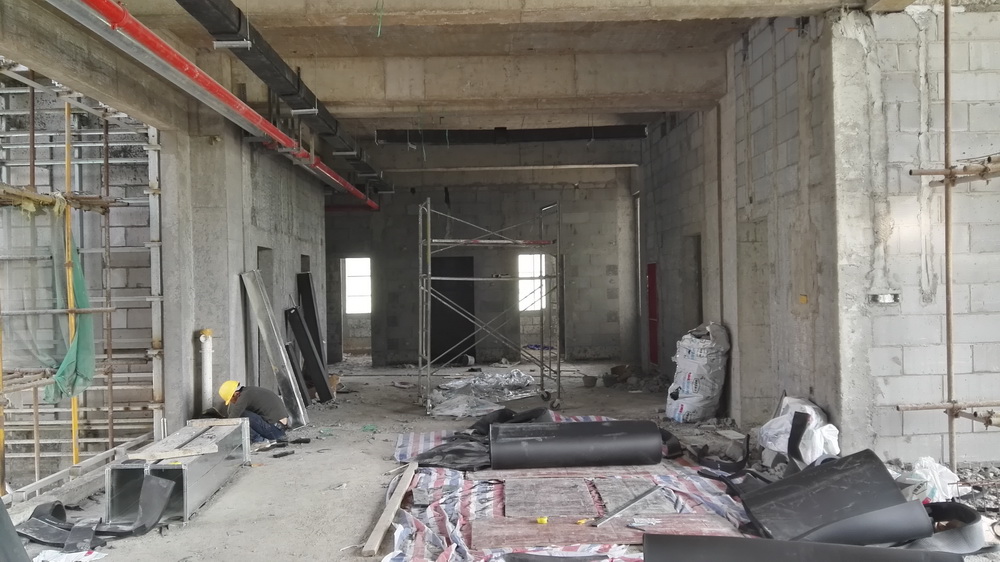

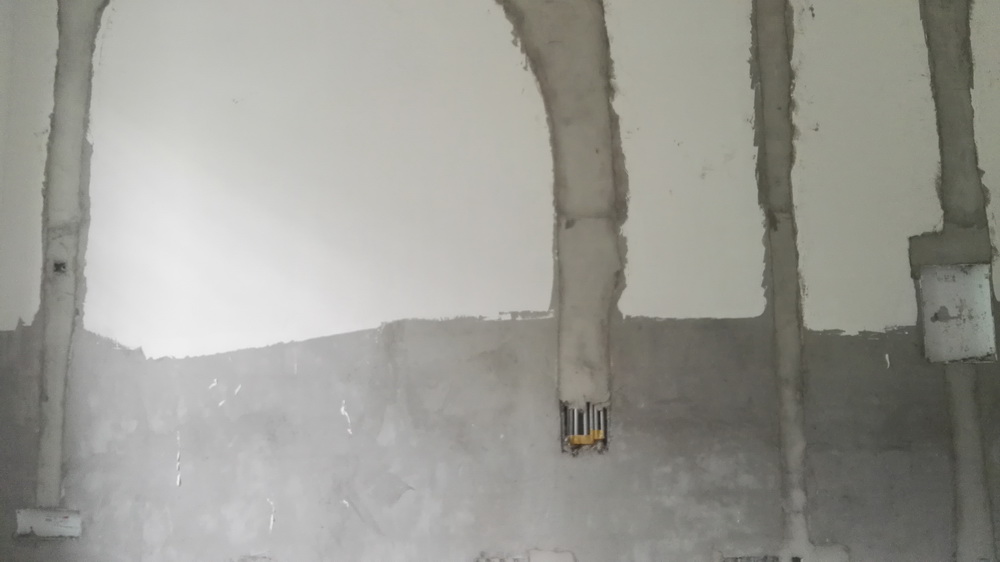

1)学生组团1#-7#:内墙粉刷完成85%

2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、二、一食堂、二食堂)内外粉刷完成40%

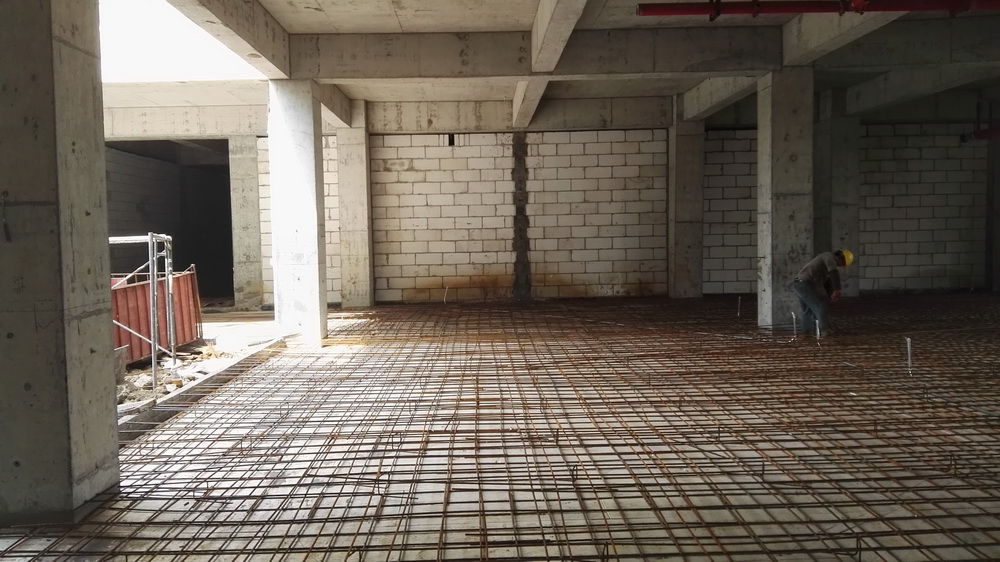

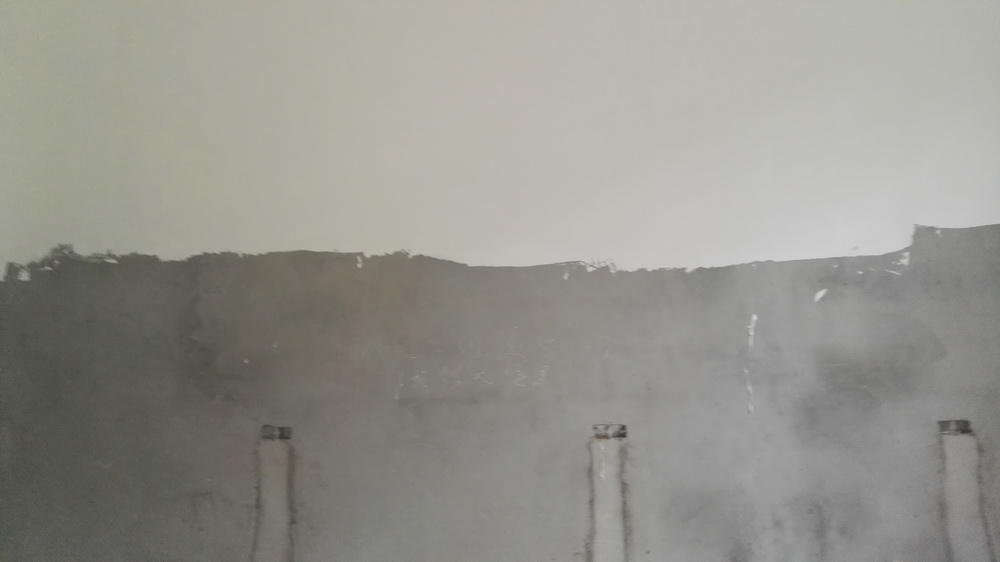

2.屋面防水工程

1)学生宿舍组团1#-7#:水泥基涂膜完成70%,卷材防水完成50%

3.门窗工程

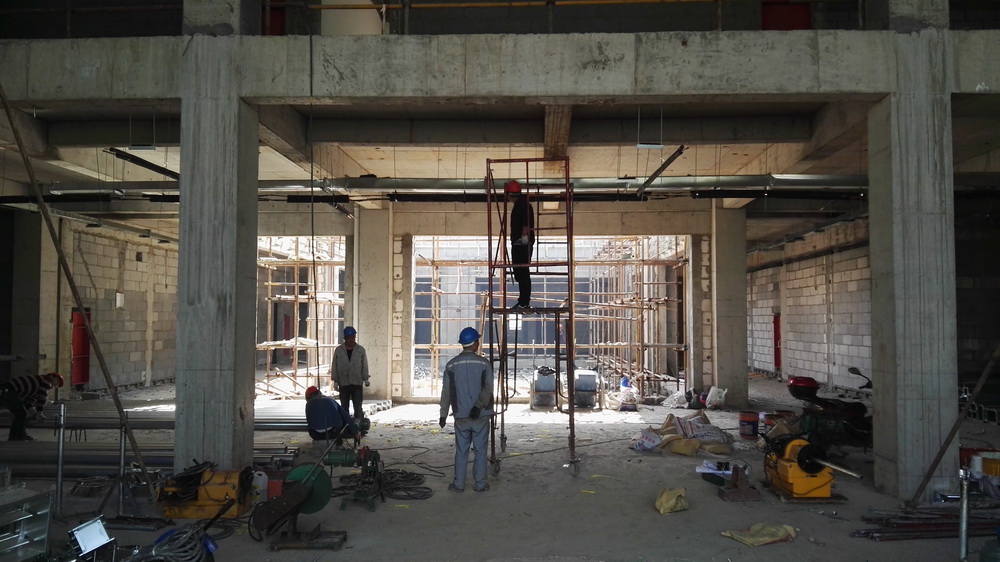

1)学生宿舍组团1#-7#:门窗框安装完成60%

4.幕墙工程

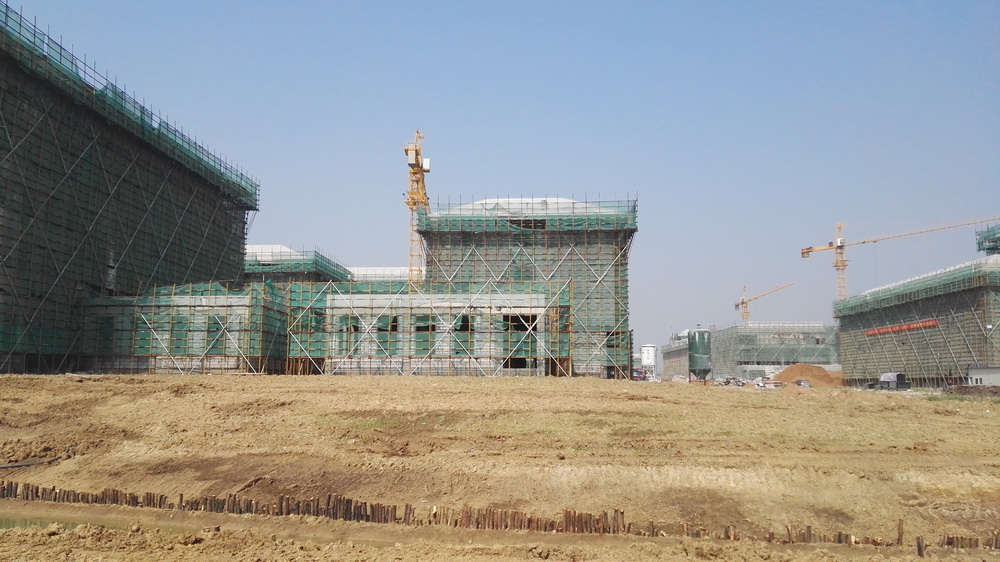

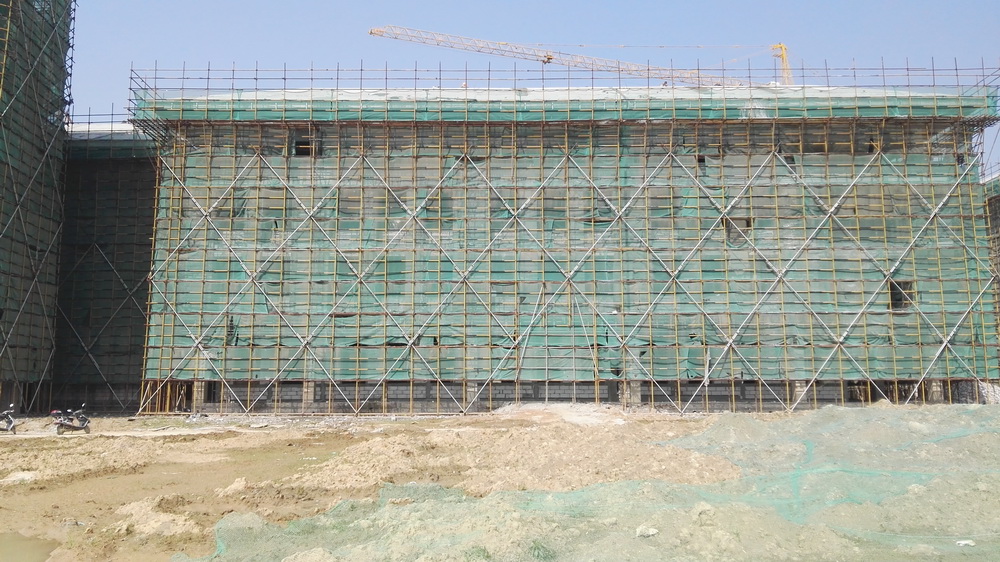

1)教学组团外墙(除一食堂、二食堂、大学生活动中心)龙骨安装完成90%

5.水电安装施工

单体

专业

内容

一食堂

电气

暗敷配电箱安装及配管完成90%、厨房插座配管完成90%

消防

二次配管完成、喷淋和主管完成80%(人防除外)

二食堂

消防

喷淋和主管完成80%

暖通

风管法兰及风管制作成60%

大活

电气

暗敷配电箱安装及配管完成

消防

二次配管完成

图文中心

电气

暗敷配电箱安装及配管完成70%6层二次配管完成80%

给排水

消火栓立管5层安装完成及5层消火栓管网支架制作安装完成40%

暖通

防排烟立管安装完成30%

后勤2

给排水

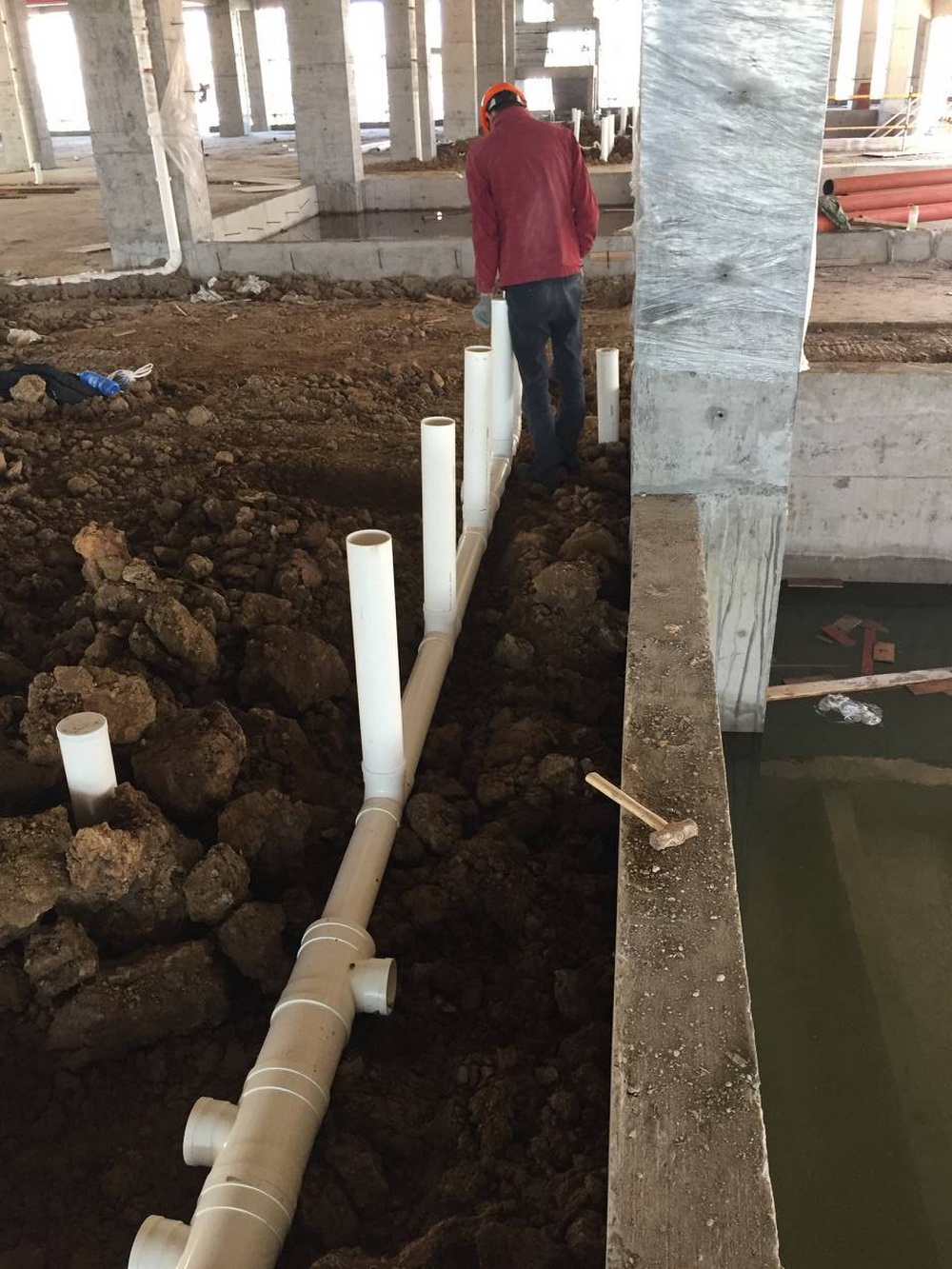

排水立管完成30%

青年教师

给排水

排水立管完成80%

留学生公寓

给排水

凝结水管完成50%

宿舍组团01#

给排水

管道井给水立管1-1/1-2楼完成80%,阳台管道井内雨水管、凝结水管完成50%

宿舍组团02#

给排水

2-12-2给水管网及消防给水打压完成;2-12-2给水管保温完成;2-2屋顶管网安装完成

宿舍组团03#

给排水

3-3屋顶管网安装完成50%3-4给水井道内立管安装完成;3-2给水井道内立管下料预制完成50%

宿舍组团04#

宿舍组团05#

电气

5-1/5-2桥架支架电气打眼

给排水

四幢开水间排水、楼梯口雨水管结束。

宿舍组团07#

给排水

7-3南立面雨水管及冷凝水管安装完成

电气

一层二次配管紧跟土建计划

行政楼

电气

一层开槽配墙管、安装配电箱、补槽

艺术中心

给排水

卫生间给水支管结束。

理科楼一

电气

一层开槽、配管、安装箱体;

理科楼二

电气

一层开槽、配管、安装箱体;

给排水

卫生间给水支管结束,雨水管结束。

公共楼一

给排水

雨水管安装完成80%

公共楼二

电气

楼梯间线路保护管疏通完成

消防

二次配管完成50%

文科楼一

电气

一层二次配管安装完成

给排水

外墙空调冷凝水管安装90%

文科楼二

电气

一层二次配管及配电箱安装完成85%

消防

二次配管完成

给排水

外墙空调冷凝水管安装90%

(三)本周工作计划

1. 粉刷工程

1)学生宿舍组团1#-7#:内外墙粉刷完成90%;室内腻子完成50%

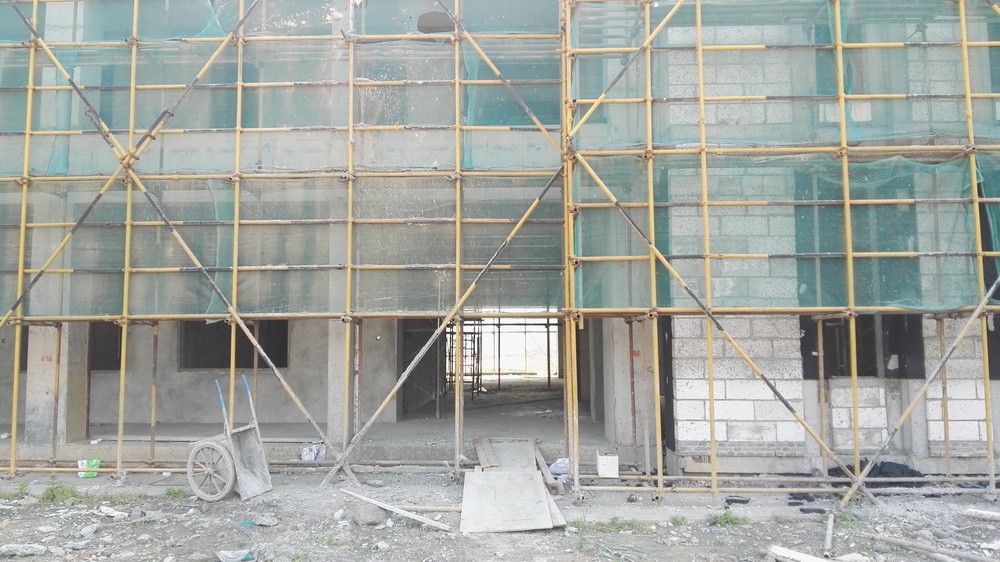

2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成75%;室内腻子完成40%

2.屋面防水工程

1)学生宿舍组团1#-7#:水泥基涂膜完成80%,卷材防水完成60%

3.门窗工程

1)学生宿舍组团1#-7#:门窗框安装完成70%

4.幕墙工程

1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装90%

5.水电安装施工

单体

专业

内容

一食堂

电气

暗敷配电箱安装及配管完成、厨房插座配管完成

消防

二次配管完成

二食堂

暖通

风管法兰及风管制作成70%

消防

消火栓内配置安装完成30%

大活

电气

暗敷配电箱安装及配管完成

图文中心

电气

暗敷配电箱安装及配管完成80%6层二次配管完成90%;一层二次配管完成30%

给排水

消火栓立管5层安装完成及5层消火栓管网支架制作安装完成50%

暖通

防排烟立管安装完成50%

后勤2

青年教师

给排水

排水立管完成

留学生公寓

给排水

排水立管完成30%、凝结水管完成20%

暖通

地下一层防排烟、通风施工准备、材料进场。

宿舍组团01#

给排水

管道井给水立管完成,阳台管道井内雨水管、凝结水管完成50%

电气

水平桥架1-4下周完成80%

宿舍组团02#

给排水

2-12-2给水管保温完成;2-2屋顶管网安装完成;2-12-2给水管网及消防给水打压完成

宿舍组团03#

给排水

3-3给水管网及消防给水打压完成50%3-3给水支管阀门完成完成;3-1给水井道内立管安装完成;3-1给水支管阀门完成完成50%3-2给水井道内立管安装完成

宿舍组团04#

消防

消火栓系统打压完成

宿舍组团05#

电气

5-15-2桥架完成90%

给排水

5-3给水主管结束;5-15-2闸阀结束,打压结束。

宿舍组团06#

电气

6-2弱电桥架二~六层水平桥架安装完成

宿舍组团07#

给排水

热水回水管施工;卫生间地漏安装施工

电气

一层二次配管紧跟土建计划;开始安装桥架吊筋

行政楼

给排水

卫生间给排水结束、雨水结束。

消防

人防防排烟开始

艺术中心

消防

消防主立管和消火栓安装

电气

开始安装桥架。

理科楼一

给排水

卫生间给水支管、雨水管结束。

理科楼二

电气

一层补槽,二层补槽结束。

公共楼一

给排水

卫生间给排水立管施工

消防

消防主立管和消火栓安装

公共楼二

给排水

雨水管安装

公共楼三

电气

二层配电箱及配管完成

文科楼一

电气

三层、四层线路疏通完成

文科楼二

电气

一层二次配管及配电箱安装完成;五层线路疏通

二、体育馆标段

(一)现场人员

管理人员13人,瓦工50人,木工10人,钢筋工10人,电焊工2人,水电工15人,架子工25人,钢结构安装15人,杂工8人,保温8人,塔吊司机3人,塔吊指挥3人。

共计164人。

(二)上周完成情况

1. 看台外墙粉刷开始;

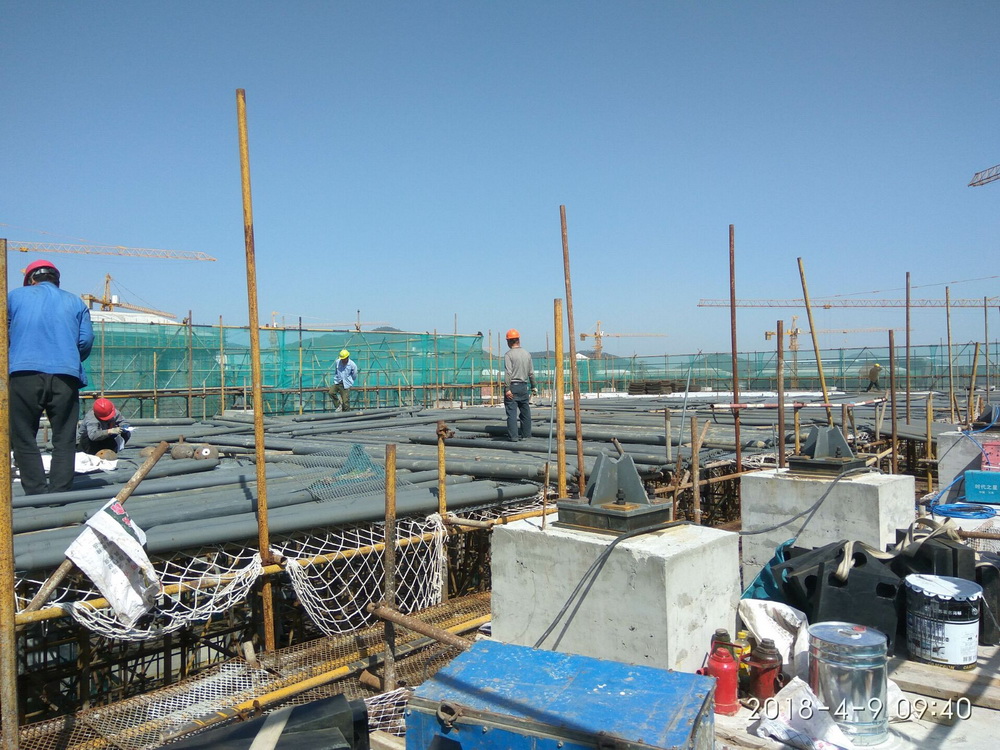

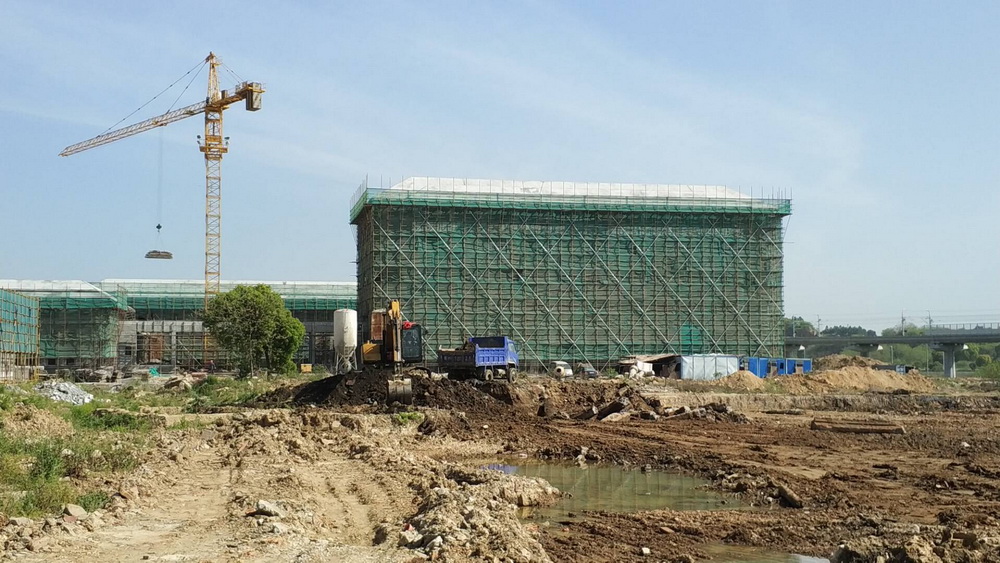

2. 体育馆墙体二层完成,三层完成80%,准备强检;

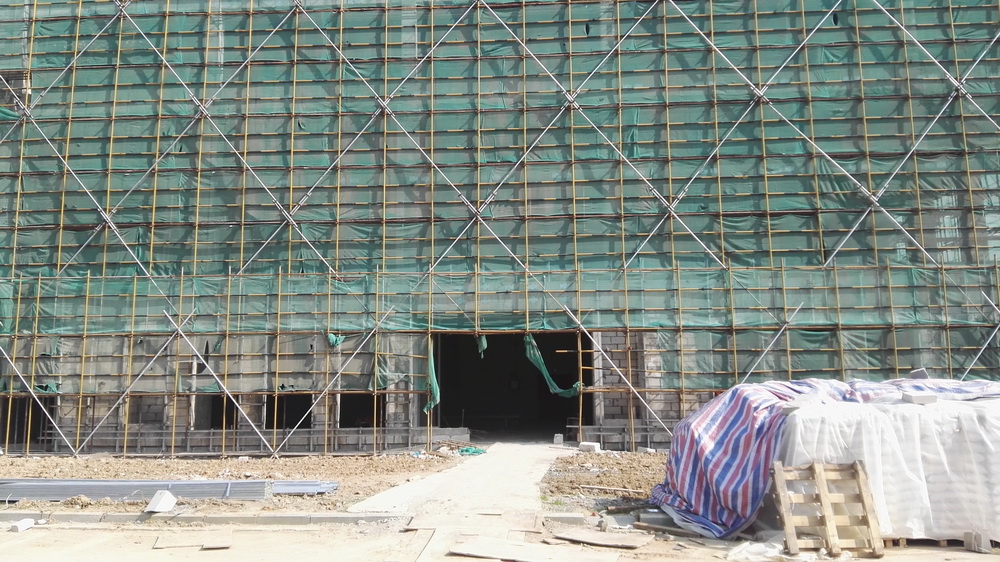

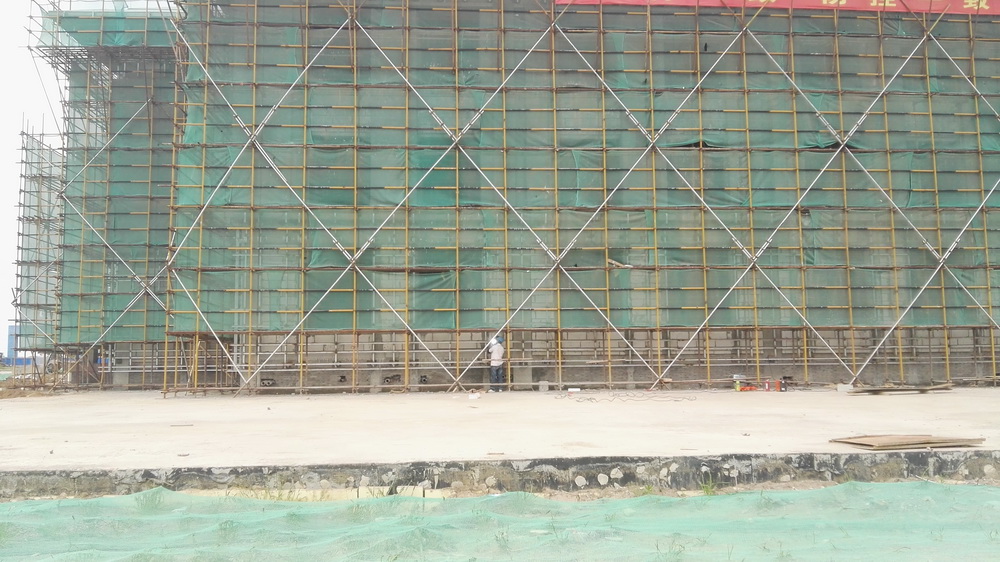

3. 体育馆满堂脚手架东侧搭设完成80%

4. 体育馆西侧网架骨架安装70%

(三)本周工作计划

1.看台外墙粉刷30%

2.体育馆墙体二层完成,三层完成;

3.体育馆满堂脚手架东侧搭设完成90%

4.体育馆西侧网架骨架安装95%

5.南门房门牌基础施工。

三、室外景观绿化工程

(一) 现场人员

管理人员11人、瓦工30人、绿化工3

合计:44

(二)上周完成情况

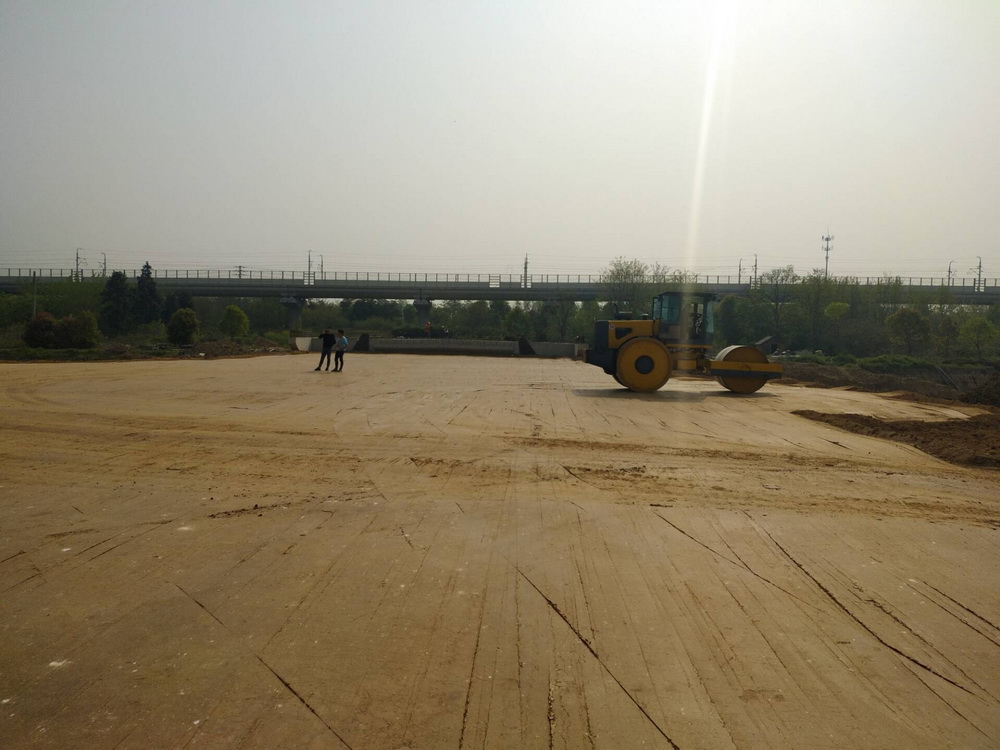

1. 北中轴大道路基施工80%

2. 木栈道水系开挖完成100%

3. 河道山木桩1890根。

(三)本周工作计划

1. 北中轴大道路基施工100%

2. 南门东侧水系开挖50%

3. 河道杉木桩2000根;

4. 南门东侧水系涵管基础施工100%

四、市政道路管网工程

(一) 现场人员

管理人员10人、工人20

合计:30

(二)上周完成情况

1. EL6%灰土回填5%

2. 挡土墙挖方及级配碎石换填完成25%

3. 给水、消防、电气管各完成50m

(三)本周工作计划

1. EL6%灰土回填10%

2. 挡土墙挖方及级配碎石换填完成50%

3. 雨、污水管完成300m

4. 给水、消防、电气管各完成500m

五、运动场地工程

(一)上周完成情况

1. 运动场地出土70%

2. 42#池塘回填完成60%

(二)本周工作计划

1. 运动场地出土90%

2. 42#池塘回填完成100%

3. 排球场池塘抽水;

4. 排球场池塘回填完成50%

5. 篮球场出土方50%

六、行政楼等装修装饰工程

(一)上周完成情况

1. 现场围挡、标识牌。

(二)本周工作计划

 1. 样板间开始施工;

 2. 行政楼粉刷进场。

七、图文信息中心装修装饰工程

(一)上周完成情况

1. 生活区厕所搭设完成;

 2. 现场施工用电费用支付;

 3. 现场材料堆放场地平整,材料进场;

 4. 完成开工前期资料的初步报验,安、质监备案资料准备。

(二)本周工作计划

 1.完成安、质监备案;

 2.完成安全文明标识、标牌的布置,办公区域规章制度牌的布置;

 3.瓦工部分材料进场,水电班组进场;

 4.完成图文信息中心1-6层室内1m标高线复核。

八、大学生活动中心等装修装饰工程

(一)上周完成情况

1. 工程备案;

2. 二层卫生间、走道墙面粉刷;

3. 基层材料报送;

4. 教职工中心窗帘盒制作;

5. 体育馆一层卫生间排水管安装完成。

(二)本周工作计划

1. 施工放线窗帘盒;

2. 墙面粉刷4人;

3. 水电管线敷设2人。
