一、施工总包标段
(一)现场人员

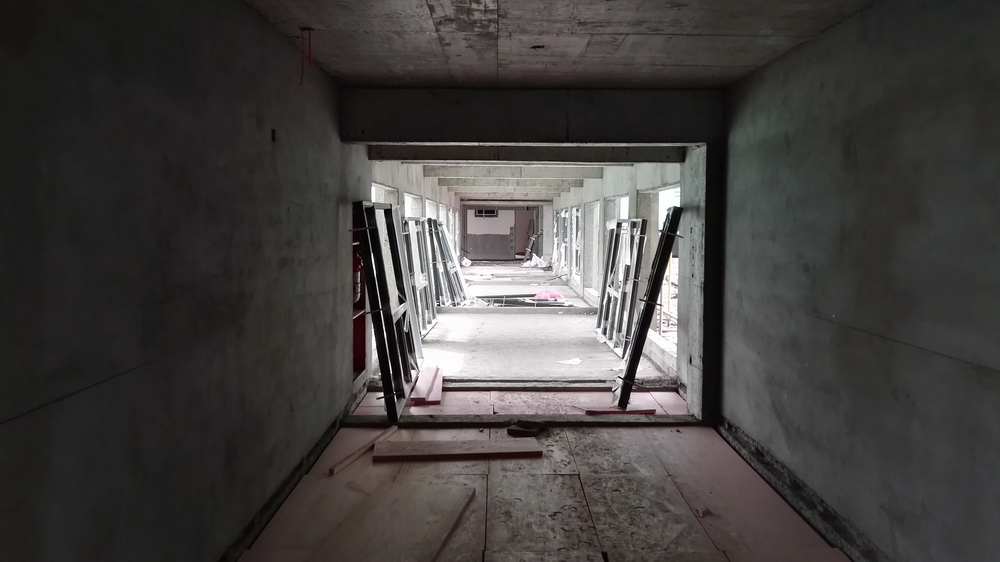

一区259人,二区331人,安装人员101人,勤杂人员73人,管理人员59人,幕墙85人,防水18人,窗框安装29人,泡沫砼13人,保温19人。
共计987人。
(二)上周完成情况
1. 粉刷工程

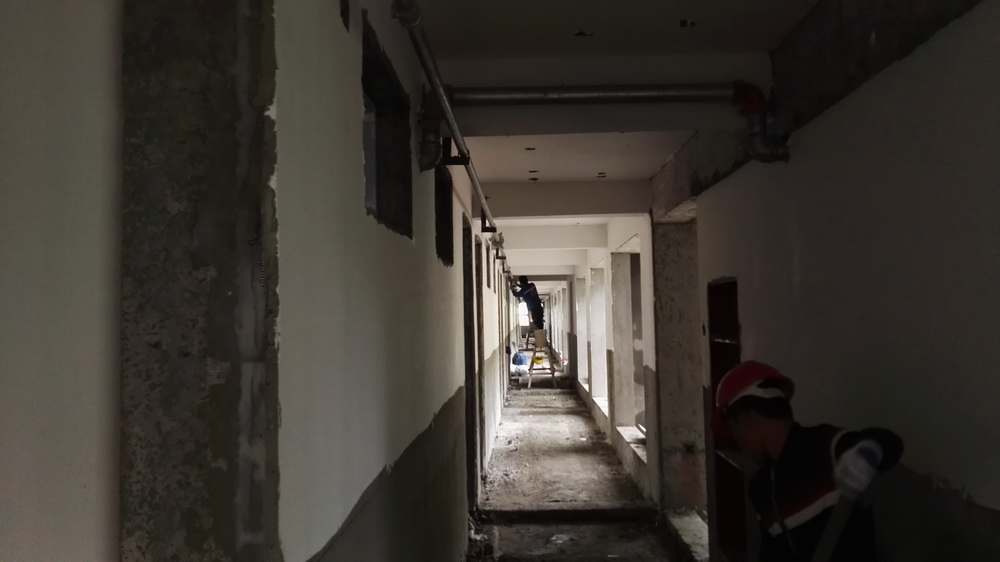

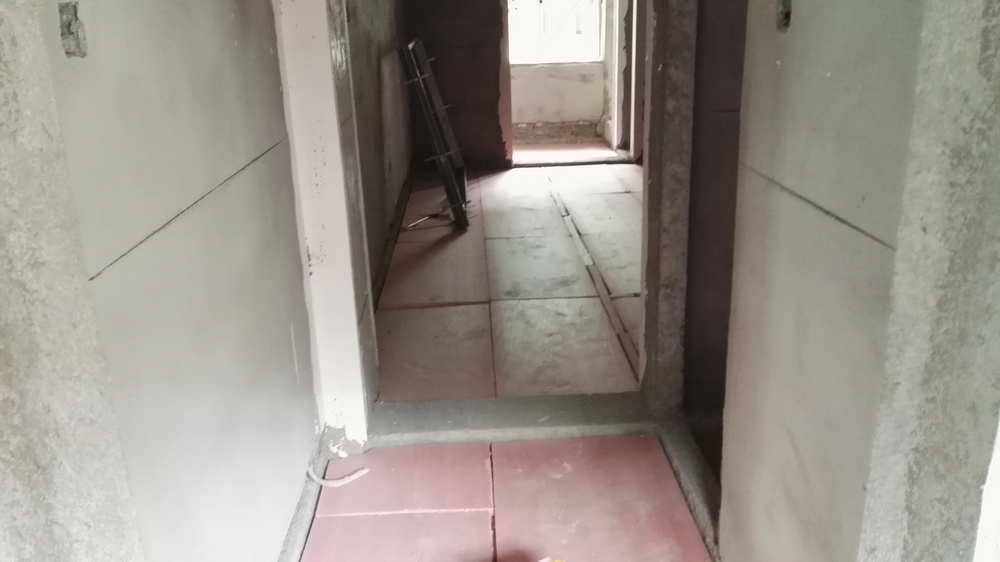

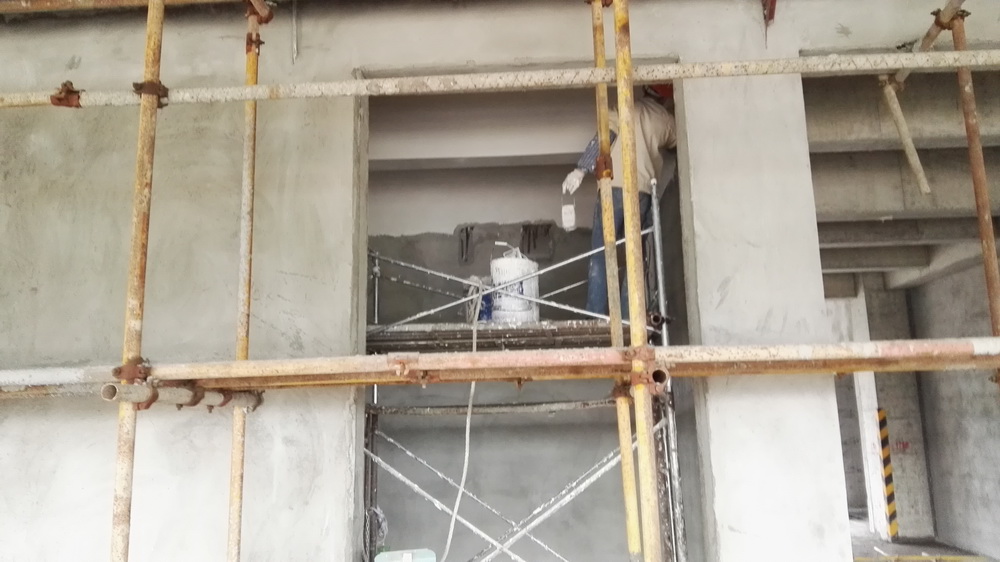

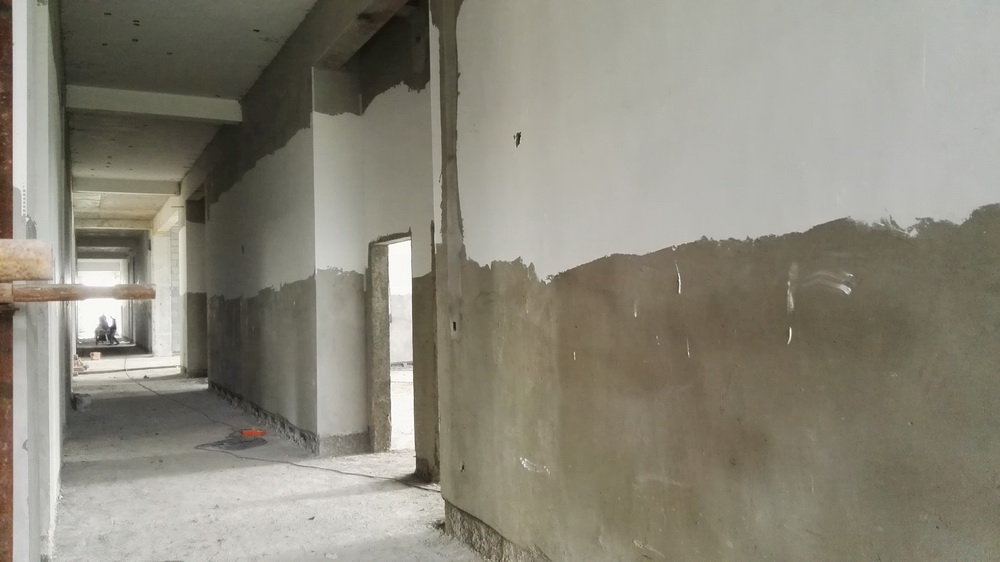

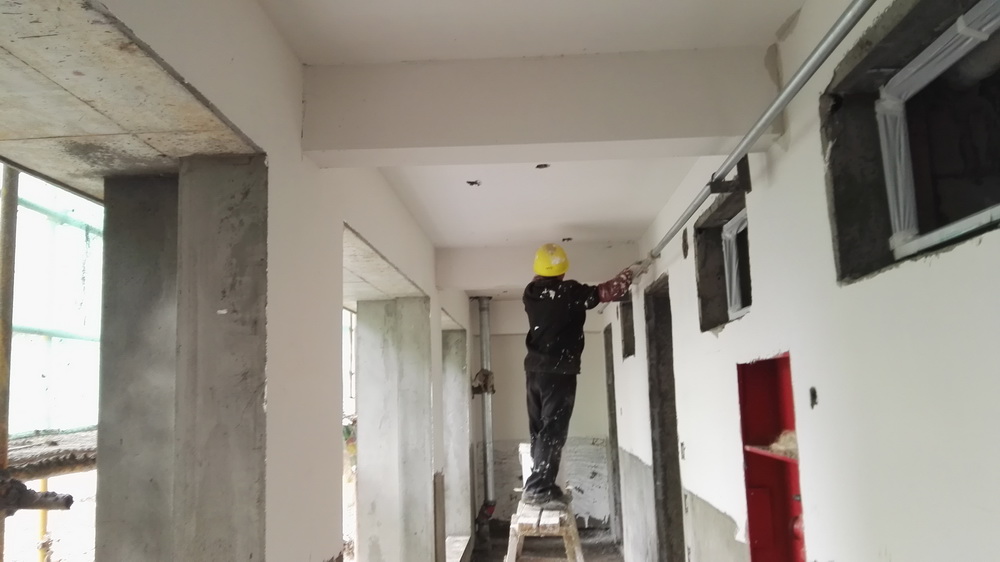

(1)学生宿舍组团1#-7#:内外墙粉刷完成90%;室内腻子完成50%;

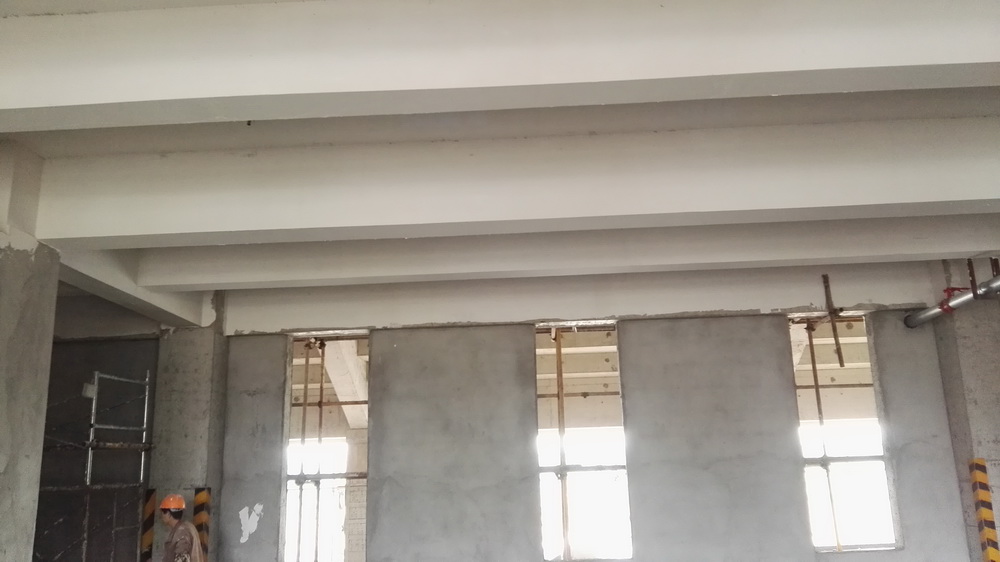

(2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内墙粉刷完成75%;室内腻子完成40%;

2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成80%,卷材防水完成60%。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成70%。
4.幕墙工程

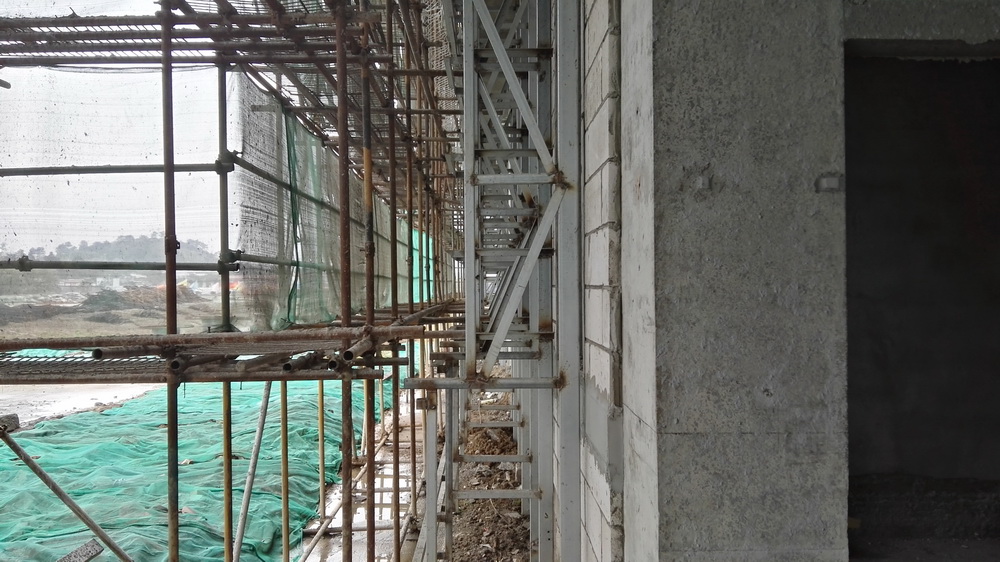

(1)教学组团外墙(除一食堂、二食堂、大学生活动中心)龙骨安装完成90%。

5.水电安装施工
| 单体 | 专业 | 内容 |
| 一食堂 | 电气 | 暗敷配电箱安装及配管完成、厨房插座配管完成 |
| 消防 | 二次配管完成 |
| 二食堂 | 消防 | 喷淋和主管完成/消火栓内部配置完成80% |
| 暖通 | 风管法兰及风管制作成70% |
| 大活 | | |
| | |
| 图文中心 | 电气 | 暗敷配电箱安装及配管完成80%、6层二次配管完成90%;一层二次配管完成30% |
| 给排水 | 消火栓立管5层安装完成及5层消火栓管网支架制作安装完成50% |
| 暖通 | 防排烟立管安装完成50% |
| 后勤2 | | |
| 青年教师 | | |
| 给排水 | 排水立管完成 |
| 留学生公寓 | | |
| 给排水 | 凝结水管完成50% |
| | |

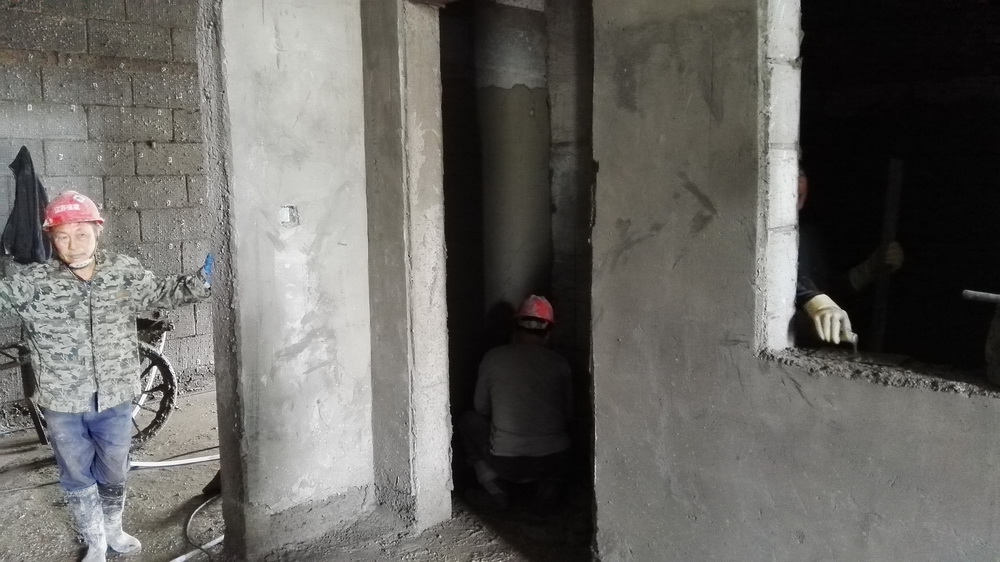

| 宿舍组团01# | 给排水 | 管道井给水立管1-1/1-2楼完成,阳台管道井内雨水管、凝结水管完成60% |
| 宿舍组团02# | | |
| 宿舍组团03# | 给排水 | 3-3给水管网及消防给水打压完成60%;3-1给水井道内立管安装完成;3-1给水支管阀门完成完成50%;3-3屋顶管网安装完成50%;3-2给水井道内立管安装完成;3-2给水井道内立管下料预制完成50% |
| 宿舍组团04# | 消防 | 消火栓系统打压完成 |
| 宿舍组团05# | 电气 | 5-2、5-3桥架完成60%; |
| 给排水 | 5-1、5-2给水阀门安装90%;5-3、5-4给水主管完成50% |
| 宿舍组团07# | 给排水 | 7-3南立面雨水管及冷凝水管安装完成 |
| 电气 | 一层二次配管紧跟土建计划 |
| 宿舍组团06# | 电气 | 6-2弱电桥架二~六层水平桥架安装完成 |
| 行政楼 | 消防 | 人防排烟完成30% |
| 给排水 | 给水主管结束,雨水完成60% |
| 艺术中心 | 消防 | 消防主立管和消火栓安装完成30% |
| 电气 | 桥架完成50% |
| 给排水 | 卫生间给排水安装结束 |
| 理科楼一 | 电气 | 二次配管结束、变更配地坪管完成20% |
| 给排水 | 雨水完成80% |
| 理科楼二 | 电气 | 二次配管结束、变更配地坪管完成20% |
| | |
| 公共楼一 | 给排水 | 卫生间给排水立管60% |
| 消防 | 消防主立管和消火栓安装30% |
| 公共楼二 | 电气 | 二层配电箱及配管完成 |
| 给排水 | 雨水管安装30% |
| 消防 | 二次配管完成70% |
| 文科楼一 | 电气 | 三层、四层线路疏通完成 |
| 给排水 | 外墙空调冷凝水管安装90% |
| 文科楼二 | 电气 | 一层二次配管及配电箱安装完成;五层线路疏通 |
| 消防 | 二次配管完成 |
| 给排水 | 外墙空调冷凝水管安装90% |
(三)本周工作计划
1. 粉刷工程
(1)学生宿舍组团1#-7#:内外墙粉刷完成90%;室内腻子完成60%;
(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成80%;室内腻子完成50%;
2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成90%,卷材防水完成70%。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成80%。
4.幕墙工程

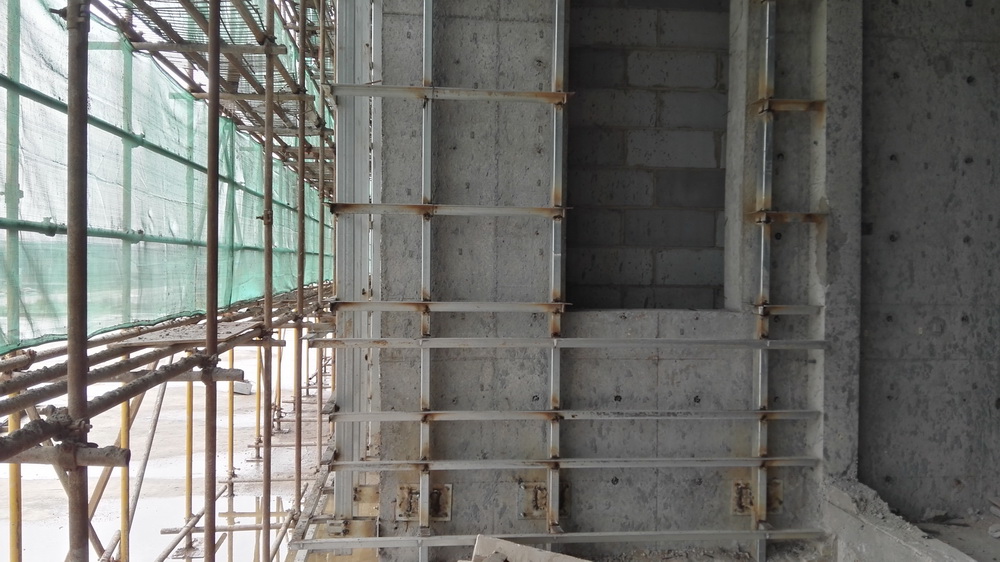

(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装90%。
5.楼地面工程
(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成50%。
6.水电安装施工
| 单体 | 专业 | 内容 |
| 二食堂 | 暖通 | 风管法兰及风管制作成90%;风管安装完成30% |
| 消防 | 消火栓内配置安装完成80% |
| 大活 | 电气 | 暗敷配电箱安装及配管完成 |
| 图文中心 | 电气 | 暗敷配电箱安装及配管完成90%、6层二次配管完成;一层二次配管完成50% |
| 给排水 | 消火栓立管5层安装完成及5层消火栓管网支架制作安装完成 |
| 暖通 | 防排烟立管安装完成70% |
| 青年教师 | 给排水 | 排水支管施工 |
| 留学生公寓 | 暖通 | 地下一层防排烟、通风施工准备、材料已进场。 |
| 宿舍组团01# | 给排水 | 阳台管道井内雨水管、凝结水管完成70%。 |
| 电气 | 水平桥架1-3下周完成80% |
| 宿舍组团03# | 给排水 | 3-3给水管网完成;3-1给水管网完成;3-1给水支管阀门完成;3-2屋顶管网安装完成50% |
| 宿舍组团05# | 电气 | 5-2、5-3、5-4桥架结束 |
| 给排水 | 5-1、5-2给水阀门结束、打压、保温;5-3、5-4给水主管结束、安装阀门 |
| 宿舍组团06# | 电气 | 6-1弱电桥架二~六层水平桥架安装完成 |
| 宿舍组团07# | 给排水 | 卫生间地漏安装完成 |
| 电气 | 一层二次配管紧跟土建计划;桥架吊钩安装及桥架拼装 |
| 行政楼 | 给排水 | 雨水安装结束。 |
| 消防 | 人防防排烟安装50% |
| 艺术中心 | 消防 | 消防主立管和消火栓安装50% |
| 电气 | 桥架安装结束 |
| 理科楼 | 给排水 | 雨水管安装结束 |
| 电气 | 变更配地坪管完成70%,桥架开始安装。 |
| 公共楼一 | 给排水 | 卫生间给排水立管完成 |
| 电气 | 后增智能75PVC线管预埋完成 |
| 消防 | 消防主立管和消火栓安装60% |
| 公共楼二 | 给排水 | 雨水管安装80% |
| 电气 | 屋顶暗敷避雷接闪器完成;后增智能75PVC线管预埋完成 |
| 公共楼三 | 给排水 | 雨水管安装60% |
| 电气 | 后增智能75PVC线管预埋完成 |
| 文科楼一 | 电气 | 一层、二层线路疏通完成 |
| 文科楼二 | 电气 | 一层线路疏通;屋顶暗敷避雷接闪器完成 |
二、体育馆标段
(一)现场人员
管理人员13人,瓦工50人,木工10人,钢筋工10人,电焊工2人,水电工15人,架子工25人,钢结构安装15人,杂工8人,保温8人,塔吊司机3人,塔吊指挥3人。
共计164人。
(二)上周完成情况

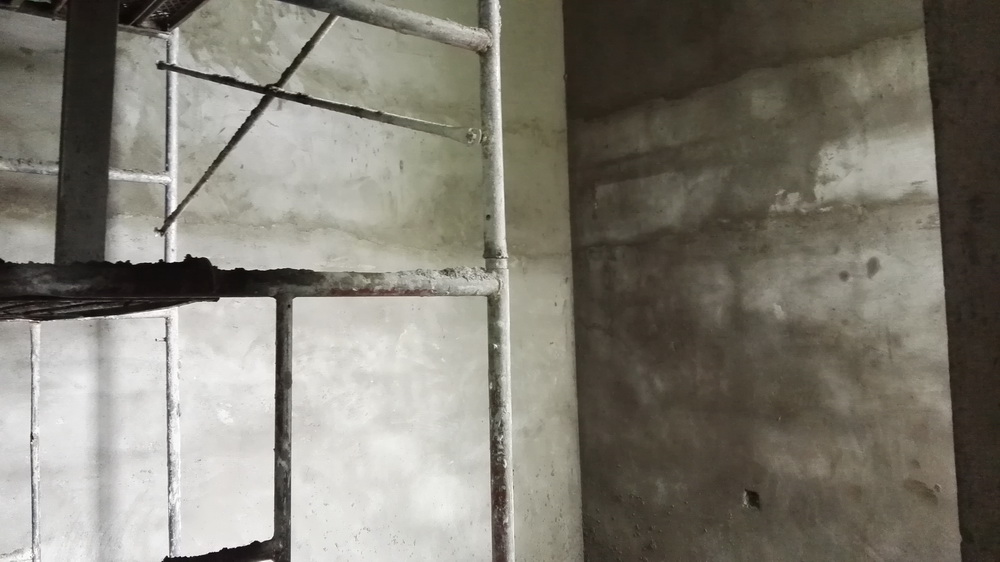

1. 看台外墙粉刷30%;

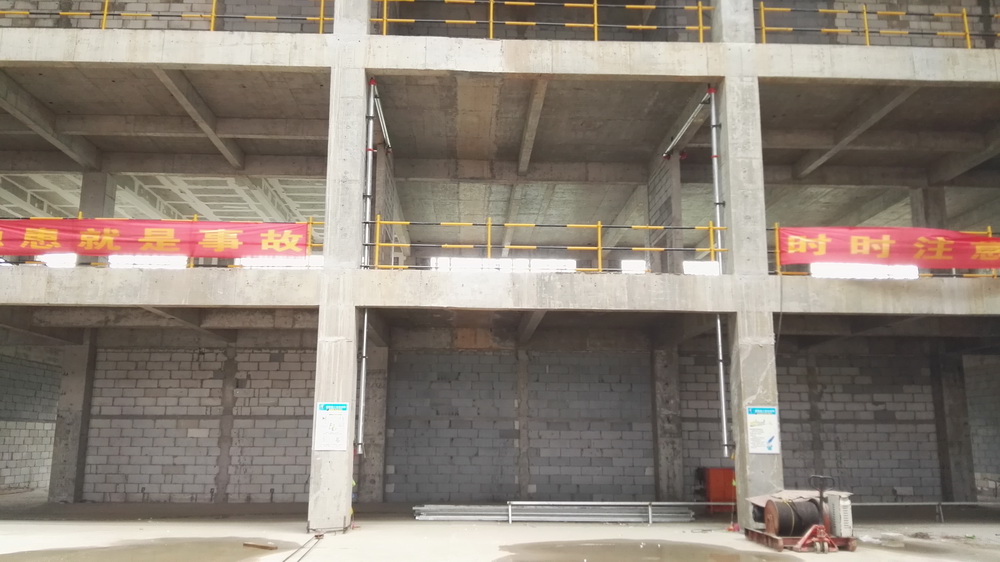

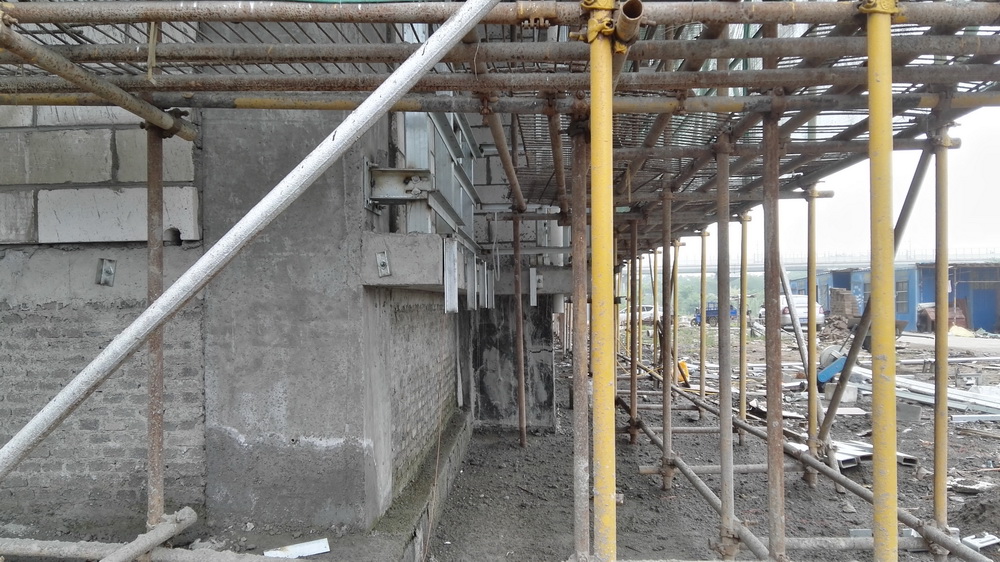

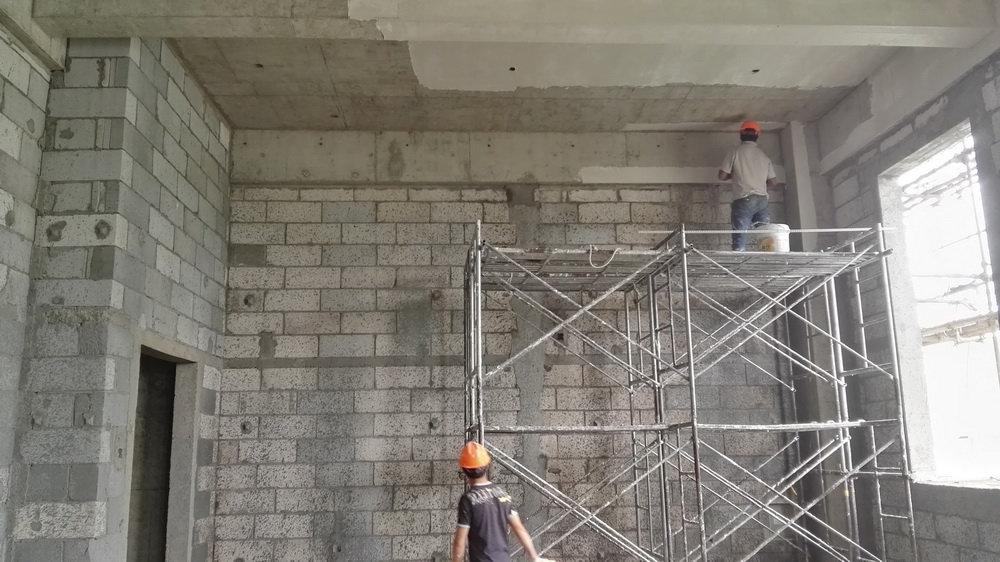

2. 体育馆二层墙体完成、三层墙体完成;
3. 体育馆满堂脚手架西侧搭设完成90%;

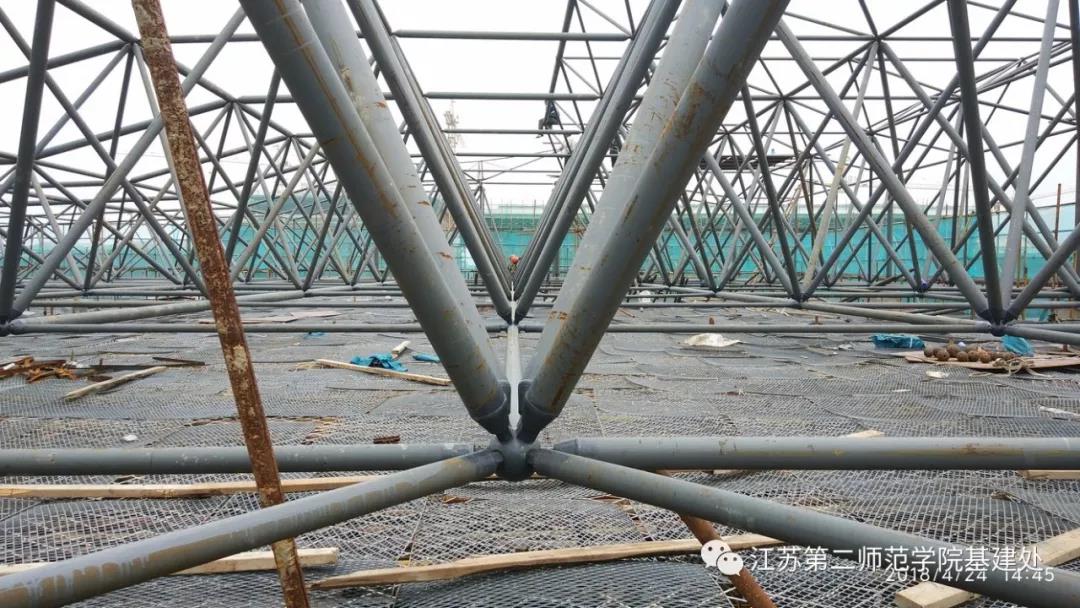

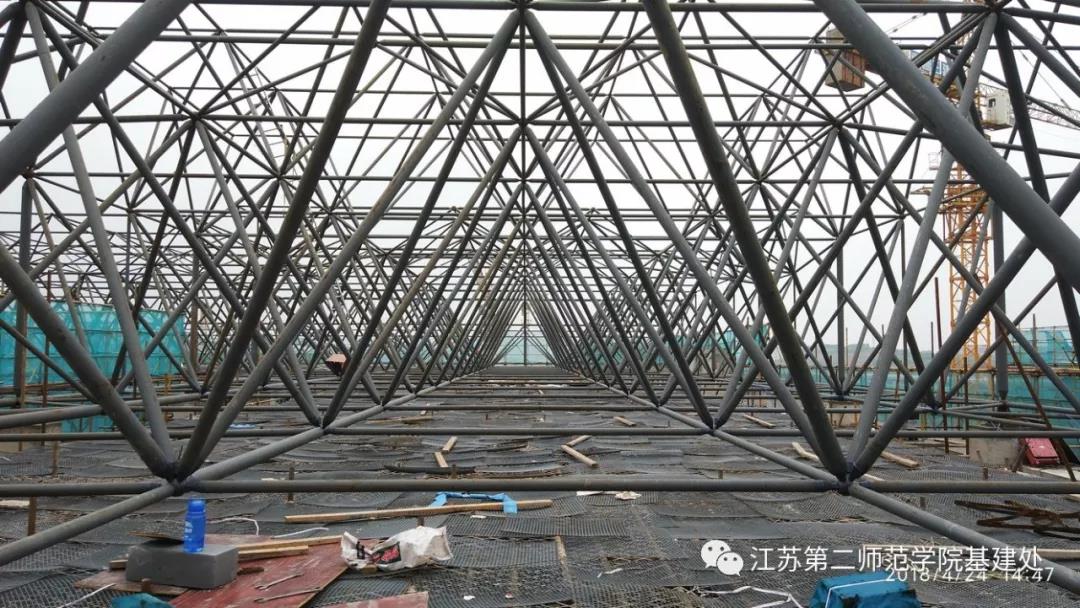

4. 体育馆西侧网架安装95%;

5. 南门房门牌基础施工。
(三)本周工作计划
1. 看台外墙粉刷80%;
2. 体育馆零星墙体砌筑;
3. 准备主体验收;
4. 体育馆西侧网架骨架完成。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况

1. 土方回填完成约8000m³;
2. 河道杉木桩5000根,累计8000根;

3. 北中轴大道路基施工100%,累计完成100%;
4. 南大门东侧涵管基础完成100%,累计完成100%。
(三)本周工作计划
1. 土方回填;
2. 南门东侧水泥涵管吊装;
3. 河道杉木桩施工;
4. 南门东侧水系开挖;
5. 宿舍2组团西侧道路路基施工。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人20人
合计:30人
(二)上周完成情况
1. E路、L路桥西侧6%灰土回填完成,实际完成5%,累计完成100%;

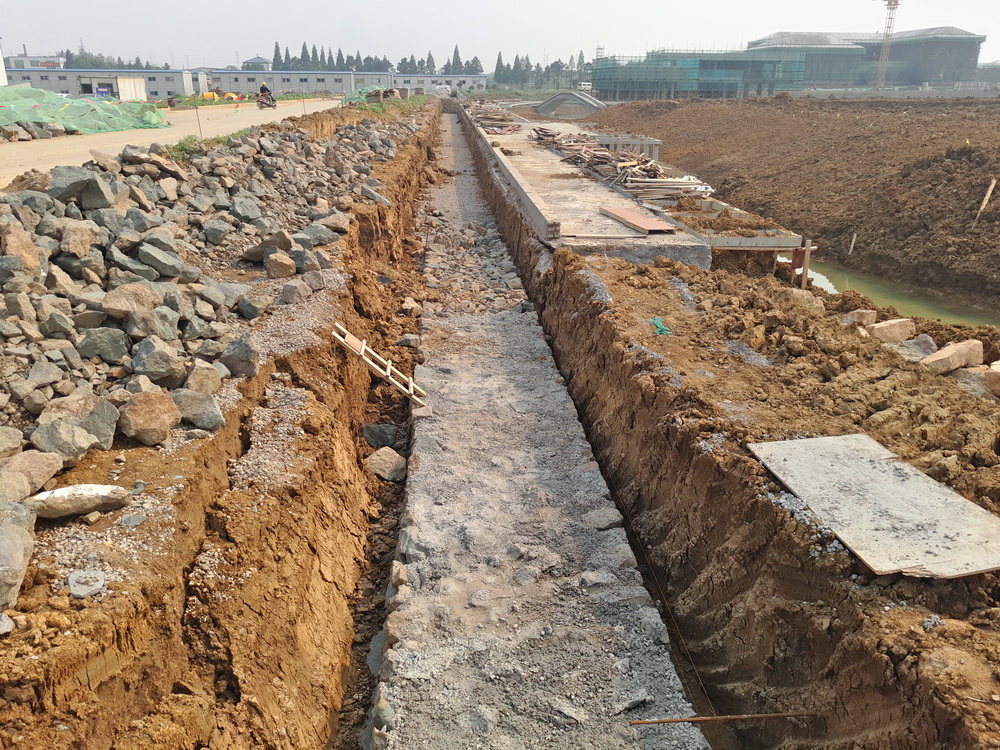

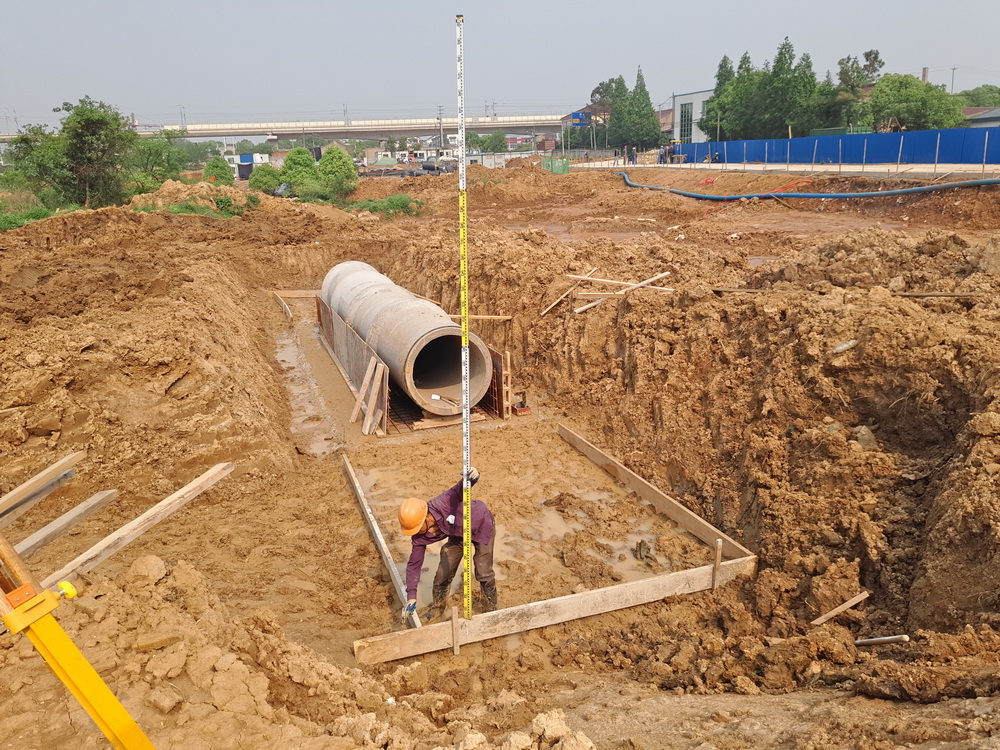

2. 挡土墙及级配碎石换填110m完成;实际完成50%,累计完成50%;

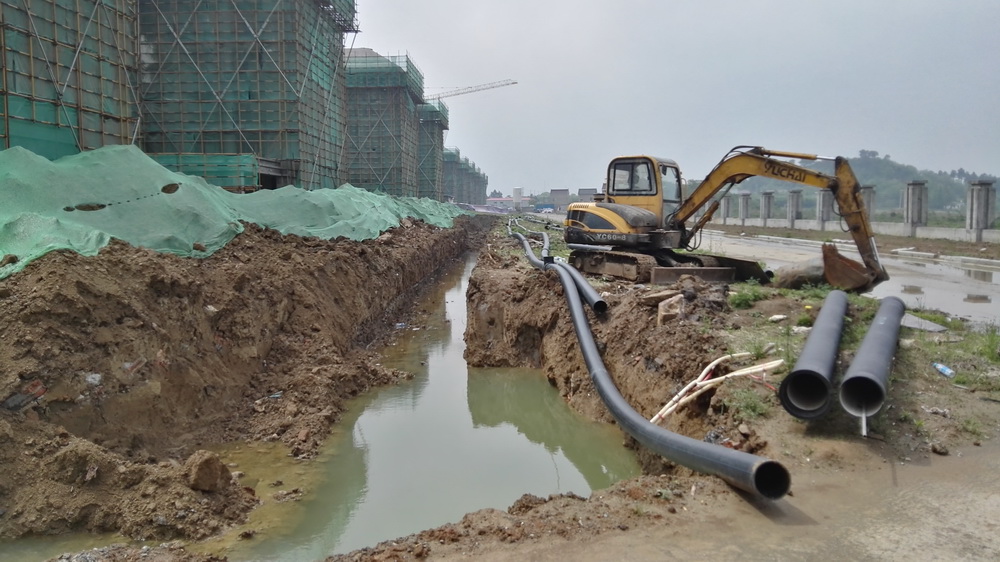

3. 给水、消防管沟槽开挖完成300m,实际完成10%,累计完成10%。
(三)本周工作计划
1. H、N路6%灰土回填30%;
2. E、L路弯沉检测及过路管开挖;
3. 挡土墙110m基础施工;
4. 给水、消防管施工。
五、运动场地工程
(一)上周完成情况
1. 运动场地出土90%;
2. 42#池塘回填完成80%;
3. 排球场池塘回填完成80%。
(二)本周工作计划
1. 运动场地出土100%;
2. 42#池塘回填完成100%;
3. 排球场池塘抽水完成;
4. 排球场池塘回填完成50%;
5. 篮球场出土方80%。
六、行政楼等装修装饰工程
(一)上周完成情况
1. 行政楼粉刷进场。
(二)本周工作计划
1. 木工进场;
2. 行政楼粉刷。
七、图文信息中心装修装饰工程
(一)上周完成情况
1.完成安、质监备案;
2.完成安全文明标识、标牌的布置,办公区域规章制度牌的布置;
3.瓦工部分材料进场,水电班组进场;
4.完成图文信息中心1-6层室内1m标高线复核。
(二)本周工作计划
1. 完成安、质监备案;
2. 完成安全文明标识、标牌的布置,办公区域规章制度牌的布置;
3. 瓦工开始粉刷,水电班组开槽布管。
八、大学生活动中心等装修装饰工程
(一)上周完成情况
1. 活动中心门厅吊顶主龙骨安装;
2. 活动中心二层报告厅墙面粉刷;
3. 活动中心临时围挡。
(二)本周工作计划
1. 体育馆施工放线;
2. 墙面粉刷4人;
3. 水电管线敷设2人。
