一、施工总包标段
(一)现场人员
一区240人,二区301人,安装人员85人,勤杂人员73人,管理人员59人,幕墙60人,防水28人,窗框安装29人,泡沫砼13人,保温25人。
共计953人。
(二)上周完成情况

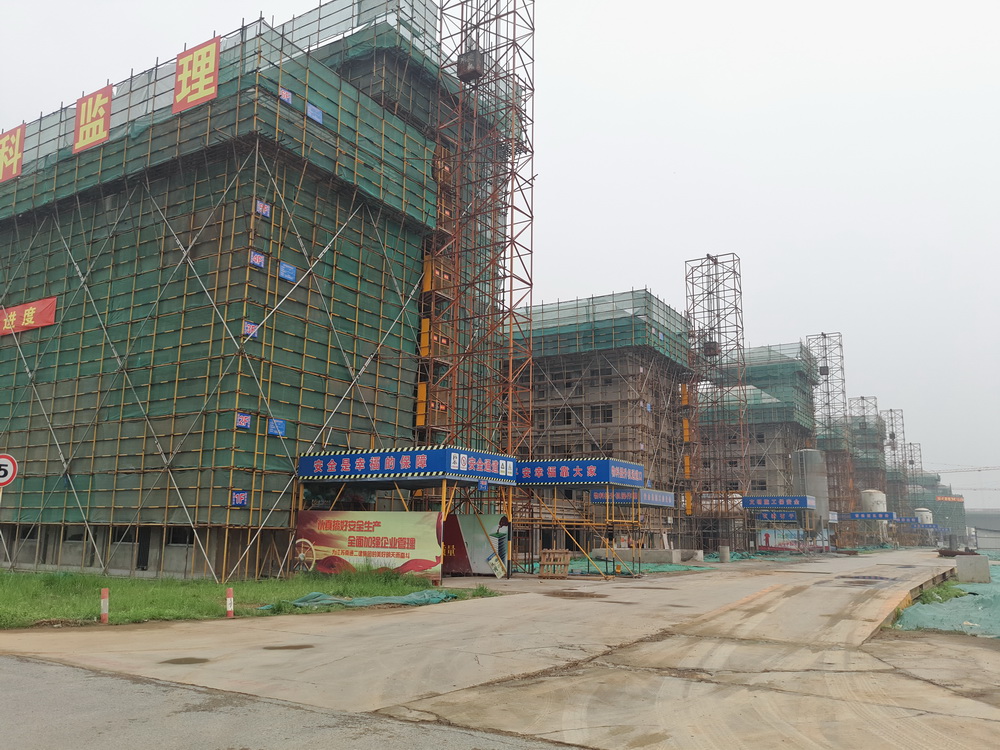

1. 粉刷工程

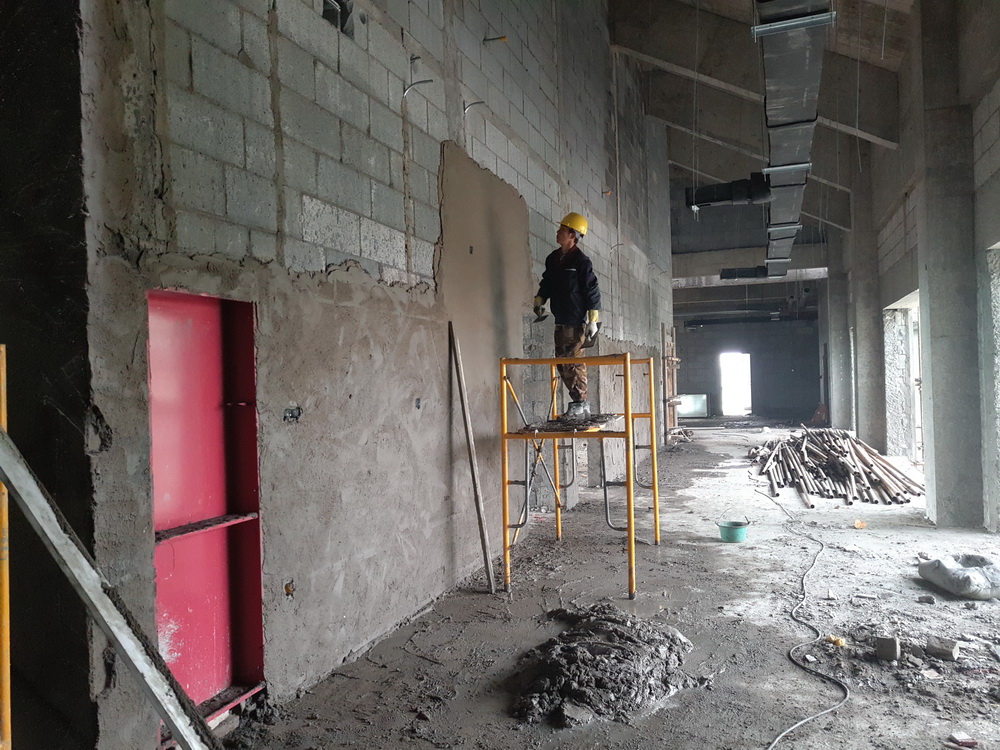

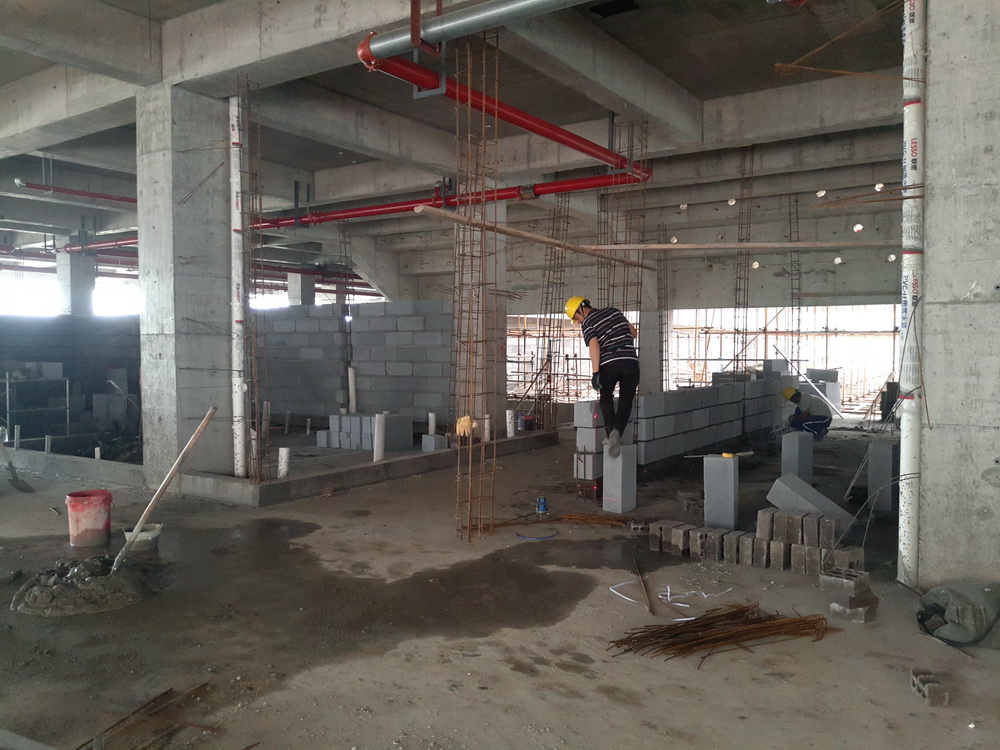

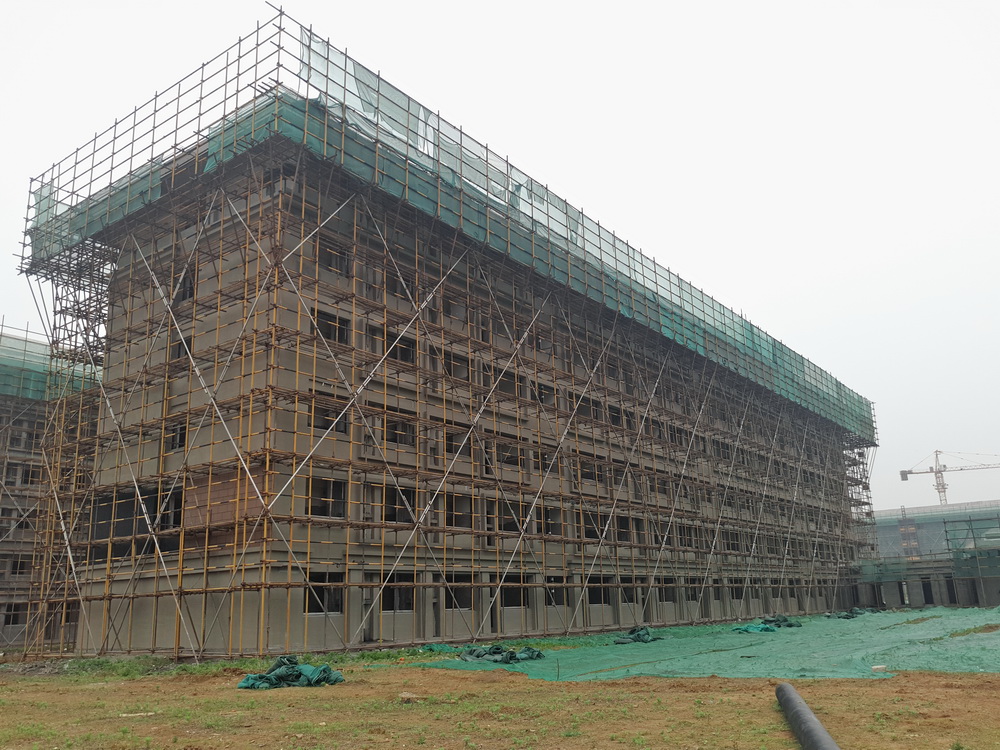

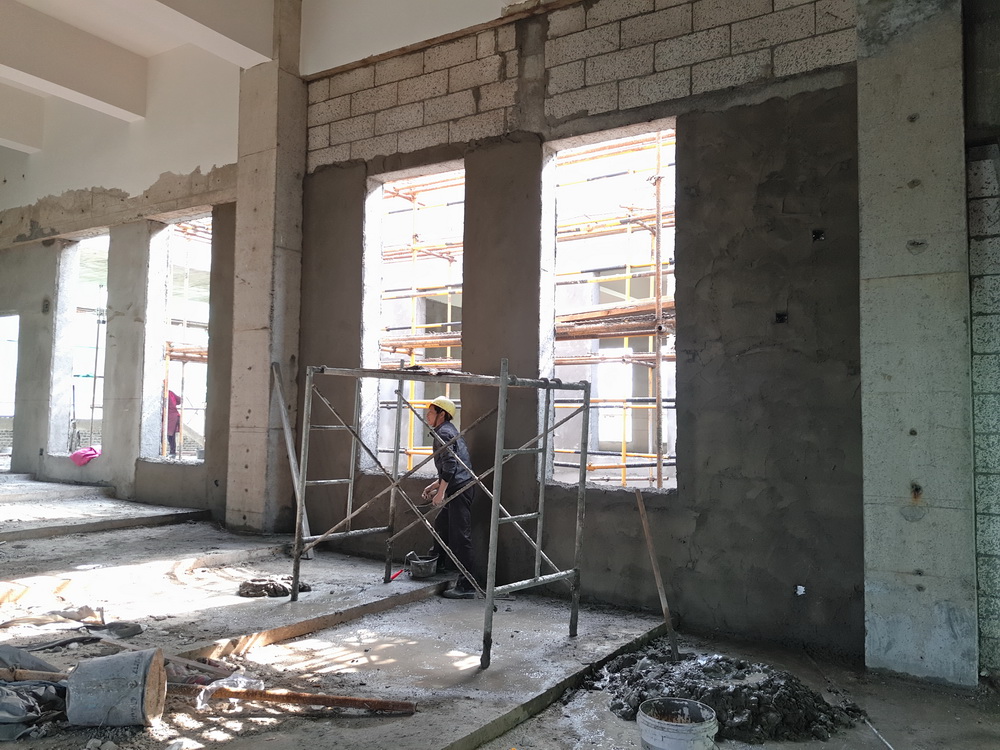

(1)学生宿舍组团1#-7#:内外墙粉刷完成90%;室内腻子完成60%;


(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成80%;室内腻子完成50%;



2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成90%,卷材防水完成70%。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成80%。
4.幕墙工程
(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装90%。
5.楼地面工程
(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成50%。
6.钢结构工程

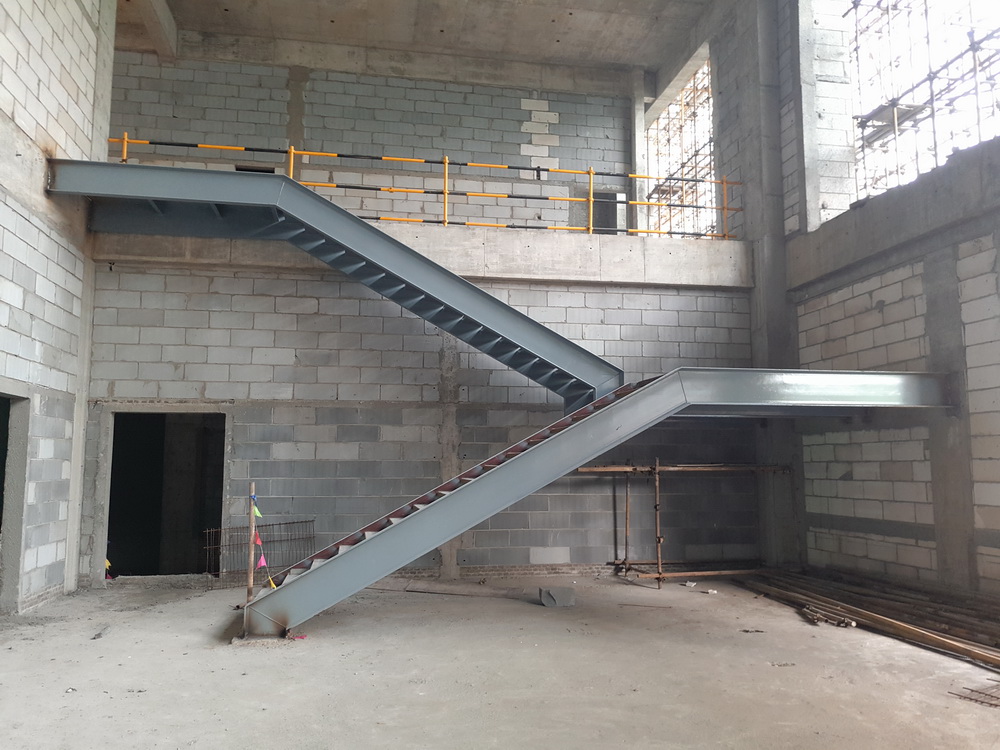

(1)图书馆中心钢楼梯安装完成60%。
7.水电安装施工
| 单体 | 专业 | 内容 |
| 二食堂 | 暖通 | 风管法兰及风管制作成90%;风管安装完成30% |
| 消防 | 消火栓内配置安装完成80% |
| 大活 | 电气 | 暗敷配电箱安装及配管完成 |
| 图文中心 | 电气 | 暗敷配电箱安装及配管完成90%、6层二次配管完成;一层二次配管完成50% |
| 给排水 | 消火栓立管5层安装完成及5层消火栓管网支架制作安装完成 |
| 暖通 | 防排烟立管安装完成70% |
| 青年教师 | 给排水 | 排水支管施工 |
| 留学生公寓 | 暖通 | 地下一层防排烟、通风施工准备、材料已进场。 |
| 宿舍组团01# | 给排水 | 阳台管道井内雨水管、凝结水管完成70%。 |
| 电气 | 水平桥架1-3下周完成80% |
| 宿舍组团03# | 给排水 | 3-3给水管网完成;3-1给水管网完成;3-1给水支管阀门完成;3-2屋顶管网安装完成50% |
| 宿舍组团05# | 电气 | 5-2、5-3、5-4桥架结束 |
| 给排水 | 5-1、5-2给水阀门结束、打压、保温;5-3、5-4给水主管结束、安装阀门 |
| 宿舍组团06# | 电气 | 6-1弱电桥架二~六层水平桥架安装完成 |
| 宿舍组团07# | 给排水 | 卫生间地漏安装完成 |
| 电气 | 一层二次配管紧跟土建计划;桥架吊钩安装及桥架拼装 |
| 行政楼 | 给排水 | 雨水安装结束。 |
| 消防 | 人防防排烟安装50% |
| 艺术中心 | 消防 | 消防主立管和消火栓安装50% |
| 电气 | 桥架安装结束 |
| 理科楼 | 给排水 | 雨水管安装结束 |
| 电气 | 变更配地坪管完成70%,桥架开始安装。 |
| 公共楼一 | 给排水 | 卫生间给排水立管完成 |
| 电气 | 后增智能75PVC线管预埋完成 |
| 消防 | 消防主立管和消火栓安装60% |
| 公共楼二 | 给排水 | 雨水管安装80% |
| 电气 | 屋顶暗敷避雷接闪器完成;后增智能75PVC线管预埋完成 |
| 公共楼三 | 给排水 | 雨水管安装60% |
| 电气 | 后增智能75PVC线管预埋完成 |
| 文科楼一 | 电气 | 一层、二层线路疏通完成 |
| 文科楼二 | 电气 | 一层线路疏通;屋顶暗敷避雷接闪器完成 |
(三)本周工作计划
1. 粉刷工程
(1)学生宿舍组团1#-7#:内外墙粉刷完成90%;室内腻子完成70%;
(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成80%;室内腻子完成50%;
2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成90%,卷材防水完成70%。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成85%。
4.幕墙工程
(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装90%。
5.楼地面工程
(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成60%。
6.钢结构工程
(1)图书馆中心钢楼梯安装完成80%。
7.水电安装施工
| 二食堂 | 风管法兰及风管制作成;风管安装完成50% |
| 消火栓内配置安装完成90% |
| 大活 | 暗敷配电箱安装及配管完成 |
| 图文中心 | 暗敷配电箱安装及配管完成、2~6层消防箱完成;一层二次配管完成60% |
| 5层消火栓管网安装完成;排水立管完成 |
| 防排烟立管安装完成 |
| 青年教师 | 排水支管完成 20% |
| 留学生公寓 | 风管及法兰制作成20% |
| 宿舍组团01# | 阳台管道井内雨水管、凝结水管完成80%。 |
| 水平桥架1-1 下周完成80% |
| 宿舍组团03# | 3-4屋顶管网安装完成;3-2给水支管阀门完成50%;3-2屋顶管网安装完成 |
| 宿舍组团05# | 5-1桥架结束 |
| 5-3.5-4给水主管结束.安装阀门 |
| 宿舍组团06# | 6-2弱电桥架二~六层水平桥架安装完成 |
| 宿舍组团07# | 一层二次配管紧跟土建计划;桥架安装及桥架拼装 |
| 行政楼 | 三层增加卫生间安装排水主管.支管. |
| 三层开始安装桥架. |
| 人防防排烟安装80% |
| 艺术中心 | 消防主立管和消火栓安装50% |
| 桥架安装结束 |
| 理科楼 | 卫生间排水主管开始安装. |
| 桥架开始安装。 |
| 公共楼一 | 排水支管完成50% |
| 内部连廊疏通 |
| 消防主立管和消火栓安装60% |
| 公共楼二 | 雨水管安装完成,卫生间排水立管完成 |
| 调整后增插座地跑管高度 |
| 公共楼三 | 雨水管安装60% |
| 一层线管疏通完成 |
| 文科楼一 | 屋面暗敷避雷接闪器安装;三层、四层线路疏通完成 |
| 给水立管完成80% |
| 文科楼二 | 屋面暗敷避雷接闪器安装 |
二、体育馆标段
(一)现场人员
管理人员13人,瓦工55人,木工7人,钢筋工10人,电焊工2人,水电工15人,架子工5人,钢结构安装17人,杂工8人,保温8人,幕墙5人、塔吊司机3人,塔吊指挥3人。
共计151人。
(二)上周完成情况

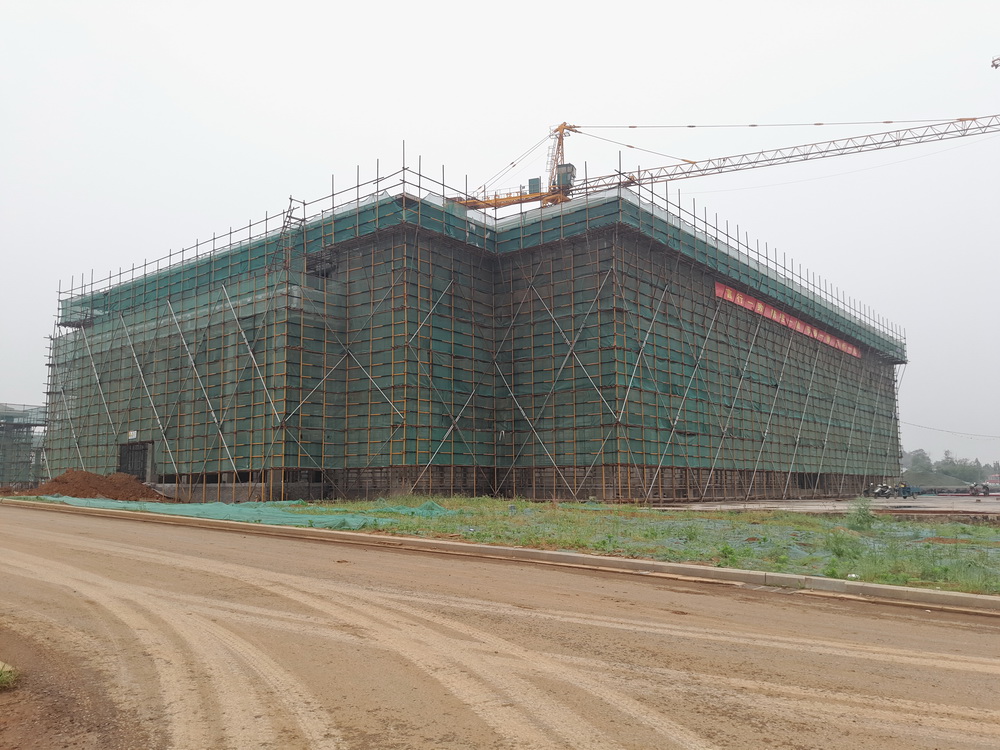

1. 看台外墙粉刷完成80%;
2. 体育馆零星墙体砌筑;
3. 体育馆主体验收完成;

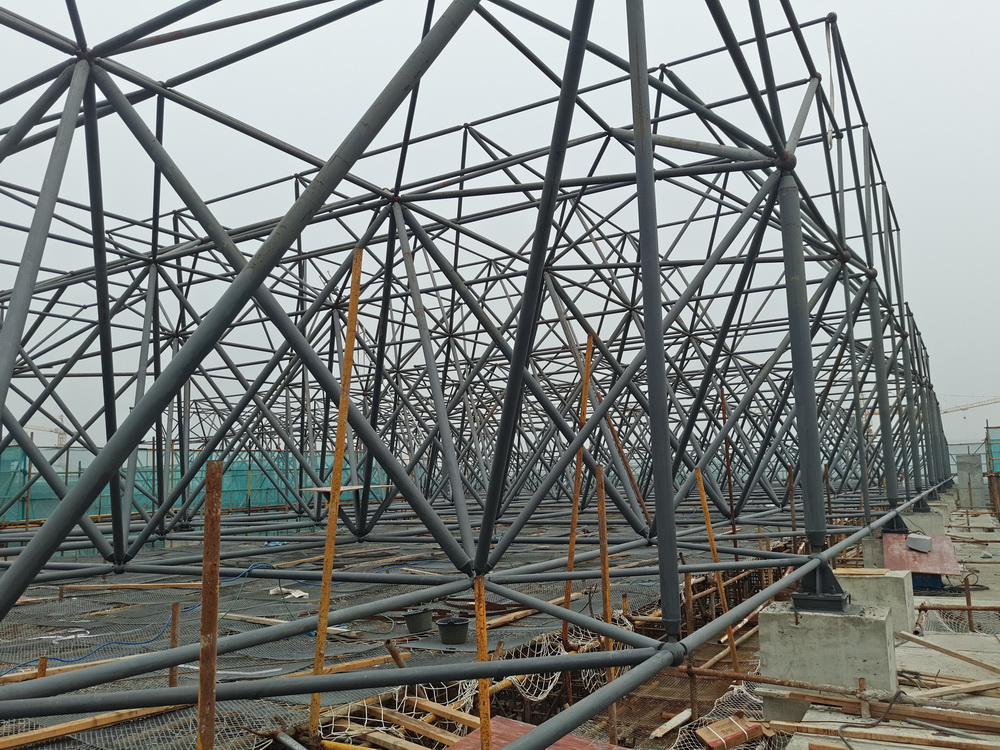

4. 体育馆西侧网架骨架完成。
(三)本周工作计划
1. 看台外墙粉刷完成;
2. 体育馆挂网做灰饼;
3. 东门房基础施工;
4. 体育馆东侧网架骨架安装。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况
1. 土方回填约13000m³;

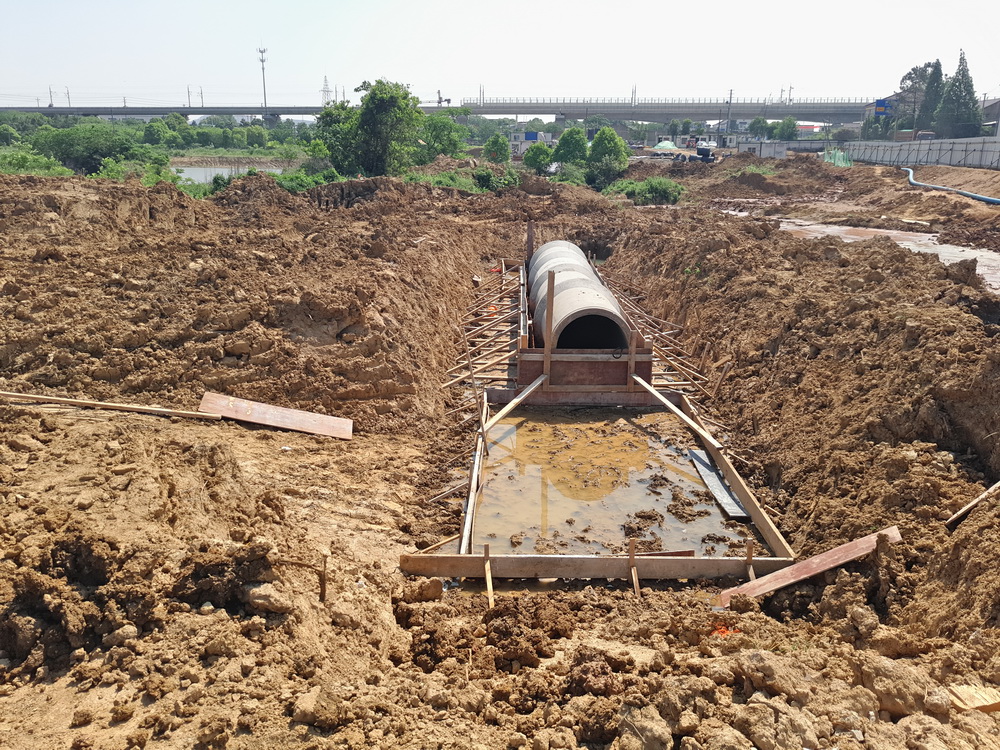

2. 南门东侧水泥涵管吊装完成20%;

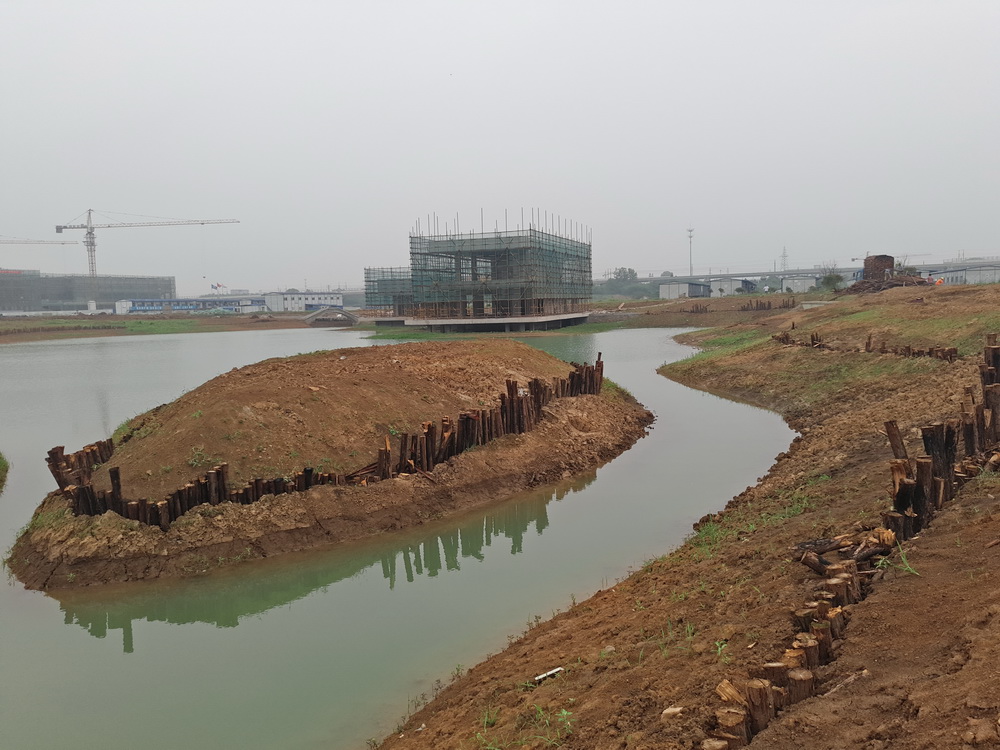

3. 河道杉木桩7000根,累计15000根;

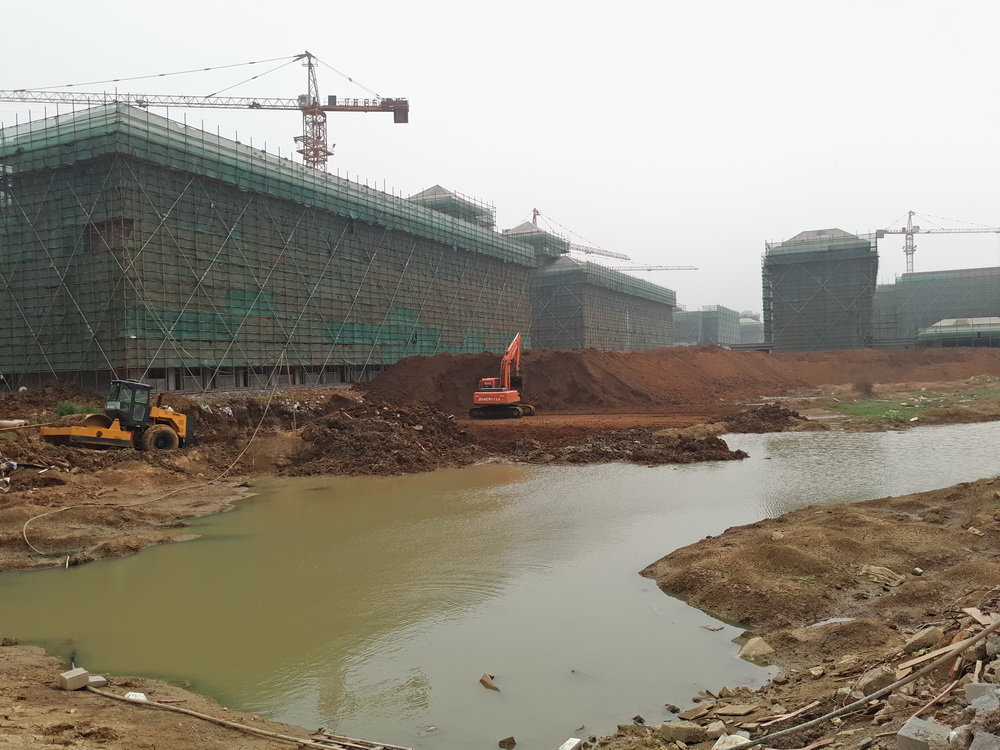

4. 南门东侧水系开挖30%;

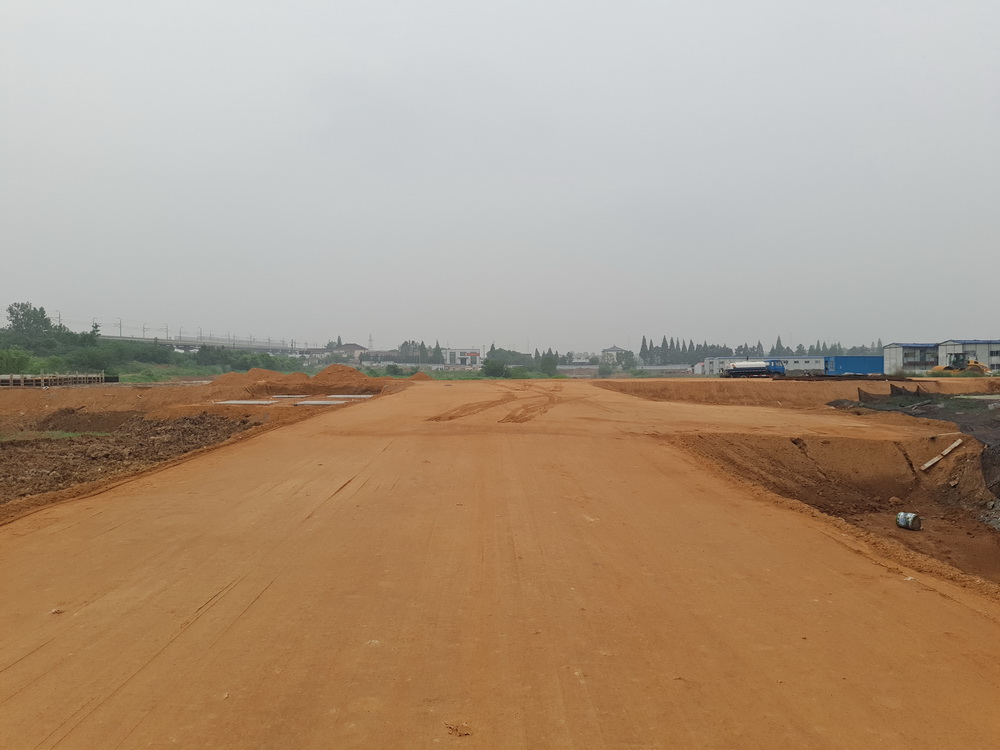

5. 宿舍2组团西侧道路路基施工20%。
(三)本周工作计划
1. 土方回填;
2. 南门东侧水泥涵管吊装;
3. 河道杉木桩施工;
4. 南门东侧水系开挖;
5. 宿舍2组团西侧道路路基施工;
6. 理科楼毛石挡墙砌筑;
7. 图文信息中心连廊过路管预埋。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人20人
合计:30人
(二)上周完成情况

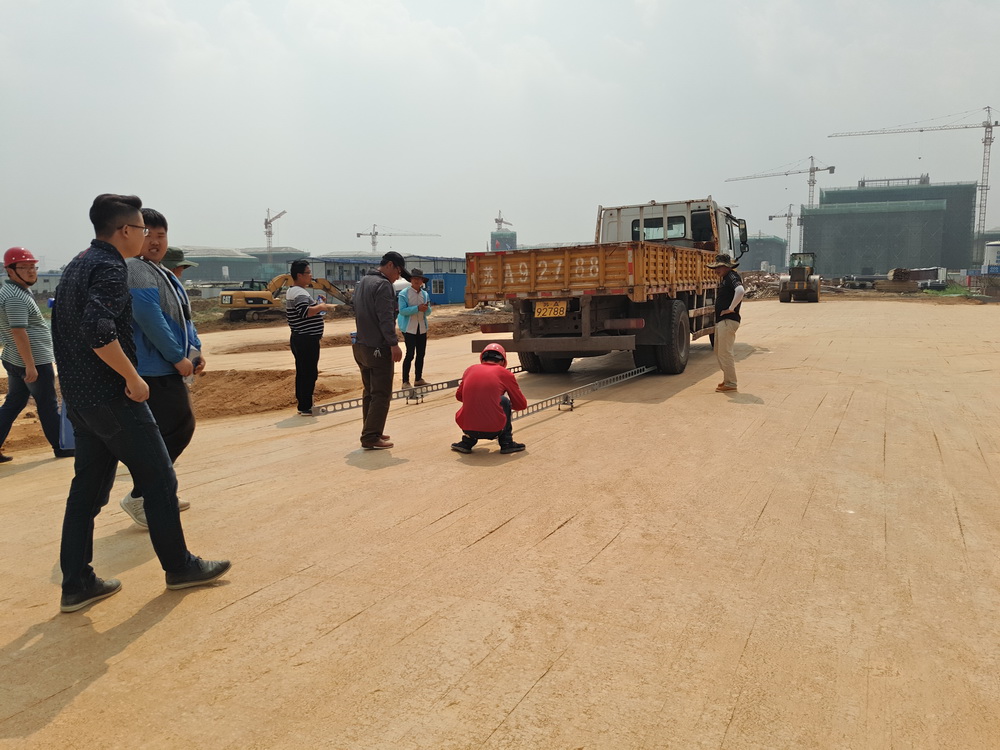

1. E路、L路桥西侧弯沉检测完成;
2. H路、N路6%回土回填30%;
3. 给水、消防管安装、打压300m。
(三)本周工作计划
1. H、N路6%灰土回填。
五、运动场地工程
(一)上周完成情况
1. 运动场地出土完成;
2. 42#池塘回填完成90%;
3. 排球场池塘抽水完成;
4. 篮球场出土方完成80%。
(二)本周工作计划
1. 运动场2区完成底标高测量,天气晴好撒石灰处理预案地面;
2. 42#池塘回填完成100%;
3. 排球场池塘抽水完成;
4. 排球场池塘回填完成50%。
六、行政楼等装修装饰工程
(一)上周完成情况
1. 行政楼三层粉刷完成。
(二)本周工作计划
1. 木工进场;
2. 行政楼粉刷;
3.艺术中心多功能厅脚手架搭设。
七、图文信息中心装修装饰工程
(一)上周完成情况
1. 部分材料遗漏,未完成质、安监备案;
2. 完成安全文明标识、标牌布置,办公区域规章制度牌布置;
3. 瓦工开始粉刷,水电班组开槽布管。
(二)本周工作计划
1. 完成安、质监备案;
2. 瓦工开始粉刷,水电班组开槽布管。
八、大学生活动中心等装修装饰工程
(一)上周完成情况
1. 活动中心门厅吊顶主龙骨安装;
2. 活动中心二层报告厅墙面粉刷;
3. 活动中心卫生间及二层门厅顶部转换层安装。
(二)本周工作计划
1. 体育馆施工放线;
2. 准备体育馆墙面粉刷的材料和人员。
